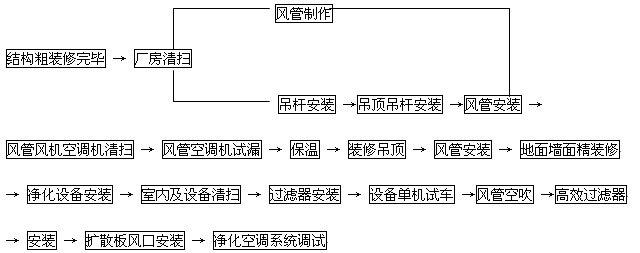

一、?工藝流程
二、?風管材料的選擇與表面處理
???? 1.凈化空調工程要求風管材料不能產生塵埃和積聚塵埃,因此材料表面應化學性能穩定、不氧化、不脫落、光滑、無麻點、不起皮,如設計無特殊要求,通常應優先采用優質的鍍鋅鋼板。
???? 2.鍍鋅鋼板在下料前應做清潔預處理,可用清潔的白布擦去表面的塵埃和油膜,下料和咬口成型應在上述清潔后即刻進行,管段單片咬縫成型后應進行認真的清潔處理。清除鍍鋅鋼板表面的油膜可用無腐蝕性的中性清潔液浸洗,用清水漂洗后擦干水分,在確認干燥和清潔后即可進行管段成型。如鍍鋅鋼板表面起泡或脫掉,須刷磷化底漆及鋅黃底漆各一道,調和漆兩遍。
???? 3.為了保證質量,在高效過濾器后的送風管內表面還需涂刷磷化底漆一道、鋅黃醇酸底漆二道再刷磁漆或調和漆二道。如采用普通鋼板則應在全部的送、回風管的內外表面進行涂刷處理。
三、?制作工藝要求
???? 1.風管制作應在廠房?jì)冗M(jìn)行,以免長途運輸使風管不易保潔。
???? 2.風管制作需一個潔凈的施工場地,如在廠房?jì)戎谱?,需門窗及地面防水,地面混凝土完工后進行制作加工。
???? 3.風管安裝用支吊架、打孔和預留洞修整應在風管運入安裝現場前進行。
???? 4.制作場地應潔凈,垃圾經常清掃,制作時手套上不許有油污,鍍鋅板、風管不許在地面上拖行,不準穿鞋踏上已清掃干凈的鍍鋅板面。
???? 5.制作法蘭、吊架、風機座時,切割、除銹、焊接場地應和風管制作場地隔開,鐵件刷油干燥后才能進行裝配、安裝。
???? 6.風管在制作工藝中應有防漏措施,具體如下:
???? (1)管段在下料時注意不得有橫向拼接縫,盡量減少縱向拼接縫,矩形管道底邊寬度不大于800mm時不允許有縱向拼接縫。拼接縫可采用單咬口;不管是平咬口還是聯合角咬口咬合時均要有密封措施。平咬口咬合時用壓筋機壓平咬口縫。
???? (2)聯合角咬口翻邊墊槽鋼打平咬口,使咬口均勻、嚴密、美觀。
???? (3)插條連接、立咬口連接的縫隙均要涂密封膠。
???? (4)風管在法蘭上翻邊后,將法蘭四角和翻邊開裂處用密封膠涂堵。鉚法蘭時鉚釘處應有密封措施。
???? (5)空氣潔凈度等級為1~5級的凈化空調系統風管不得采用按扣式咬口。
???? 7.風管、彎頭、三通等內表面必須平整無障礙物,不得在其內表面設加固框或加固筋。
???? 8.柔性短管應選用表面光滑、不產塵、不透氣、不產生靜電的材料制作,內表面為光面,接縫處應涂密封膠,長度在150~250mm范圍內。
???? 9.小風管合管后需用塑料布封住兩端,碼放在清潔的場地,安裝時運入現場后再拆封口。
?四、?風管安裝
???? 1.風管和管配件的封口啟封后應檢查是否清潔,如不潔應處理好后方可連接。角鋼法蘭的鉚釘孔間距及螺栓孔間距均不得大于100mm,矩形法蘭四角必須有螺栓孔。所用的鉚釘、螺栓、螺母一律做鍍鋅處理,不得采用拉鉚釘,上螺栓時擰緊力矩要大小一致,避免松緊不均現象,防止漏風。
???? 2.調節閥、靜壓箱、消聲器、防火閥等配件在安裝前必須做好清潔處理,除去油污和灰塵。
???? 3.進入風管內施工,必須有干凈的工作服、工作手套、工作帽,不準穿臟底鞋。最后出來時要順路擦凈風管內部。
???? 4.風管系統安裝后應進行漏風和漏光檢查,確認合格后方可進行保溫處理。
???? 五、?空氣處理設備應按裝箱單進行檢查,并應符合下列要求:
???? 1.設備無缺件,表面無損壞和銹蝕等情況。
???? 2.內部各部分連接牢固。
???? 六、?設備安裝應在建筑內部裝飾和凈化空調系統施工安裝完成,并進行全面清掃、擦拭干凈之后進行,但與潔凈室維護結構相連的設備、排風、排水管道等必須與維護結構同時施工安裝時,與維護結構連接的接縫應采取密封措施,做到嚴密而清潔,設備或其他管道的送、回、排風(水)口應暫時封閉,每臺設備安裝完畢后,潔凈室投入運行前均應將設備的送、回、排風口封閉。
