開工日期:2024-02-28
華盛興邦承接四川新雅軒食品有限公司廠房設計,裝修工程項目。產品:預制菜車間、調理肉制品

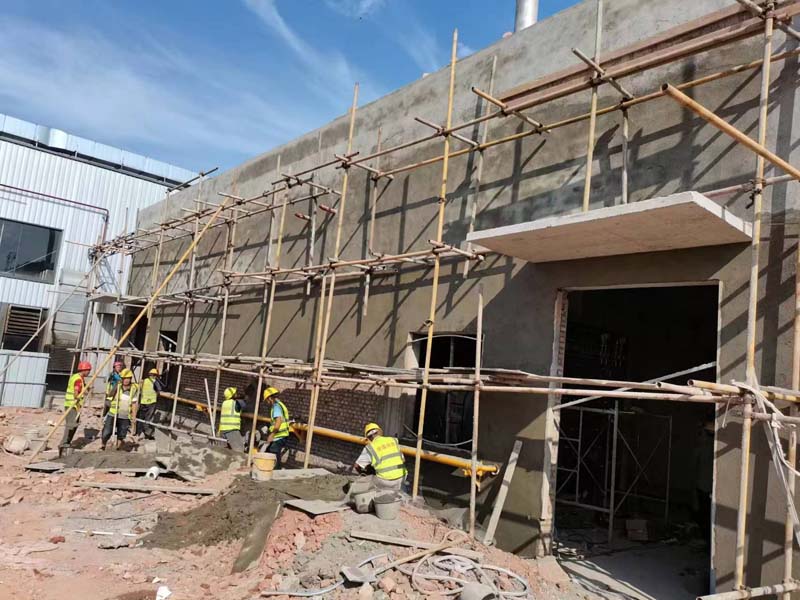

1,外墻真石漆施工第二天,完成施工進80% 2,鍋爐房門窗安裝

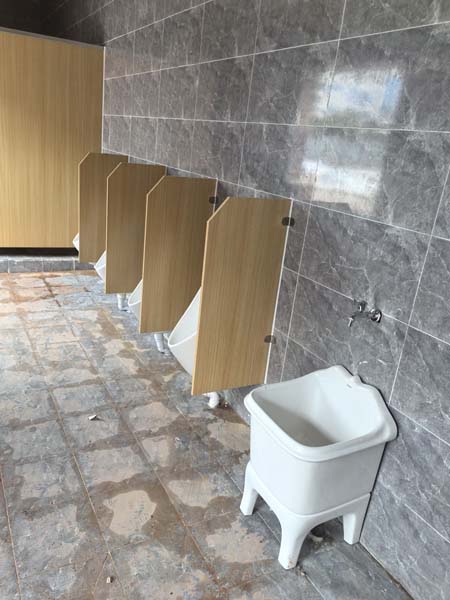

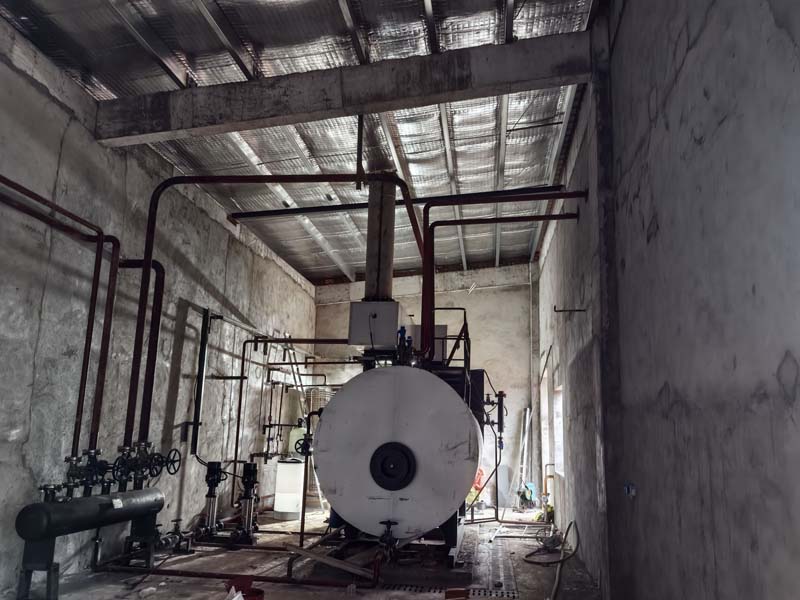

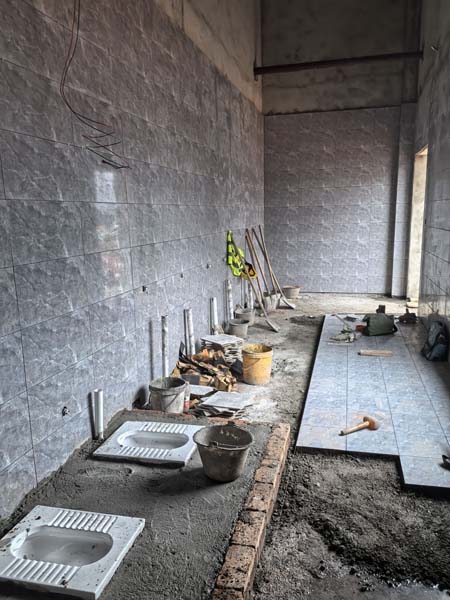

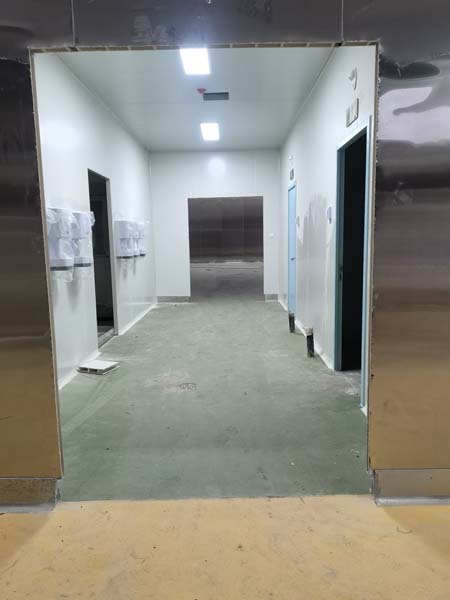

廁所施工

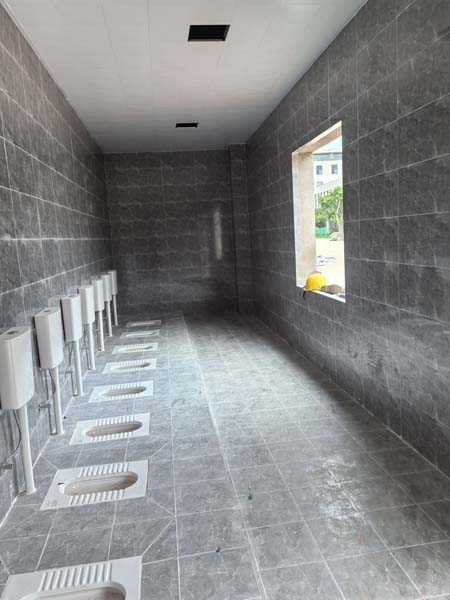

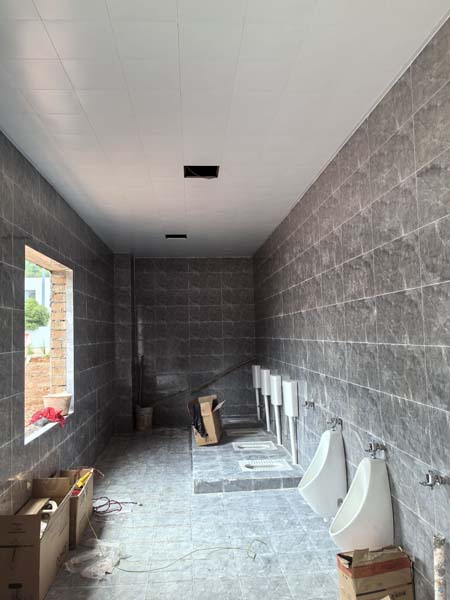

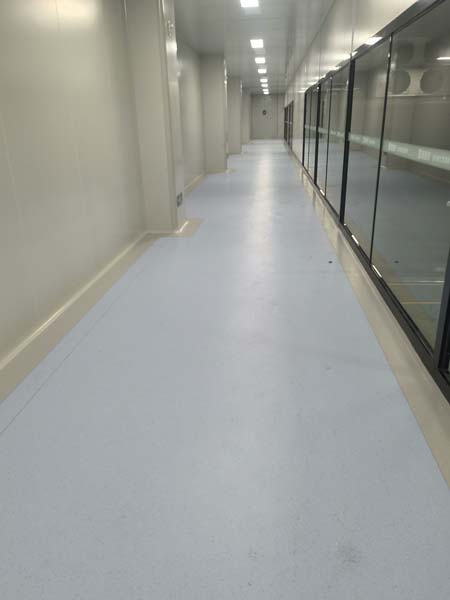

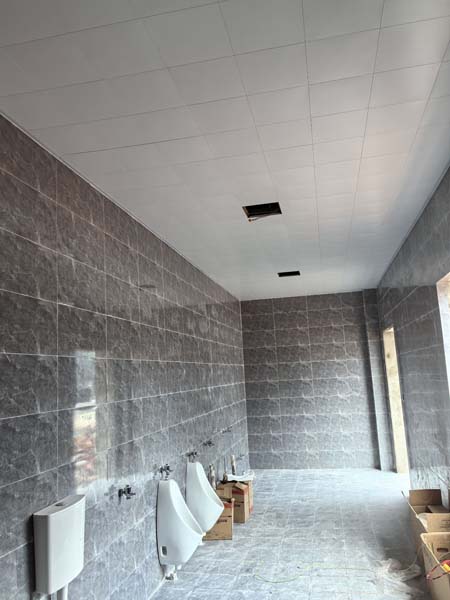

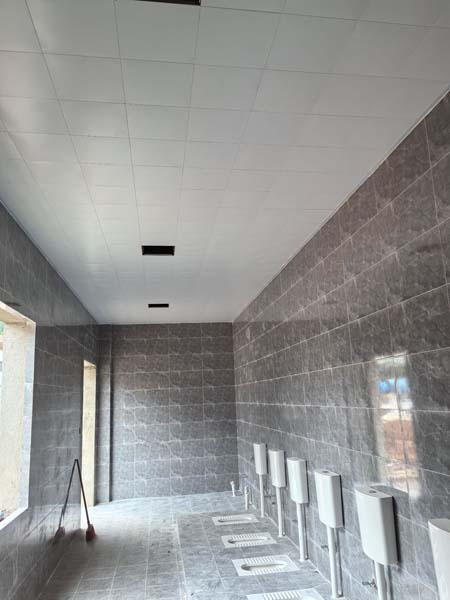

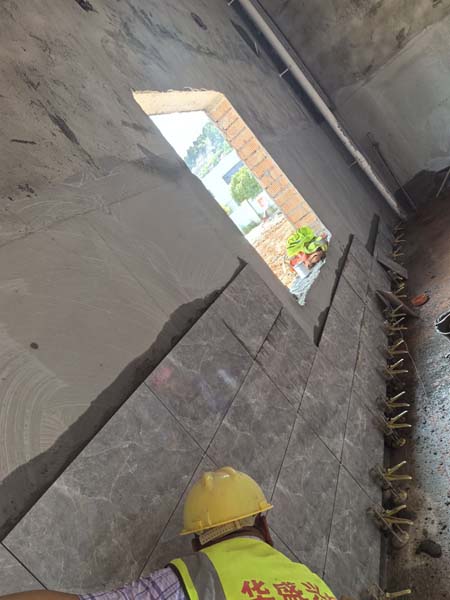

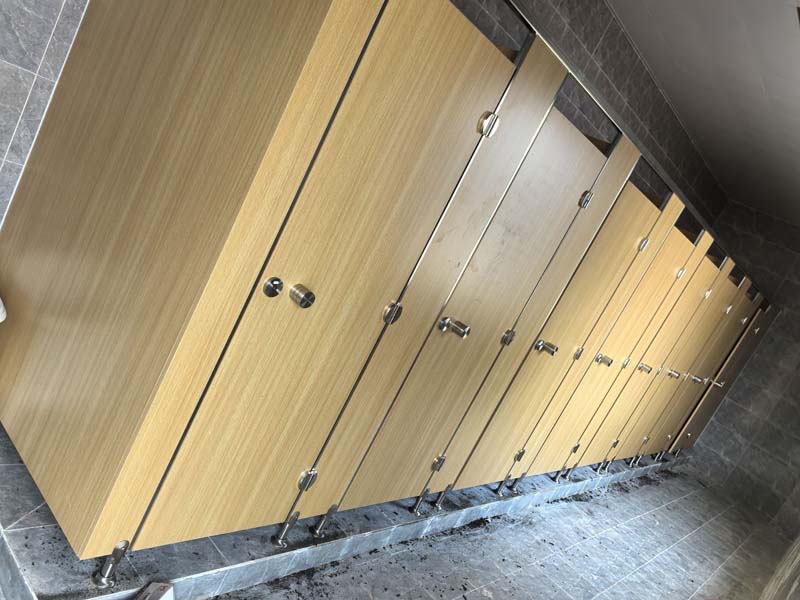

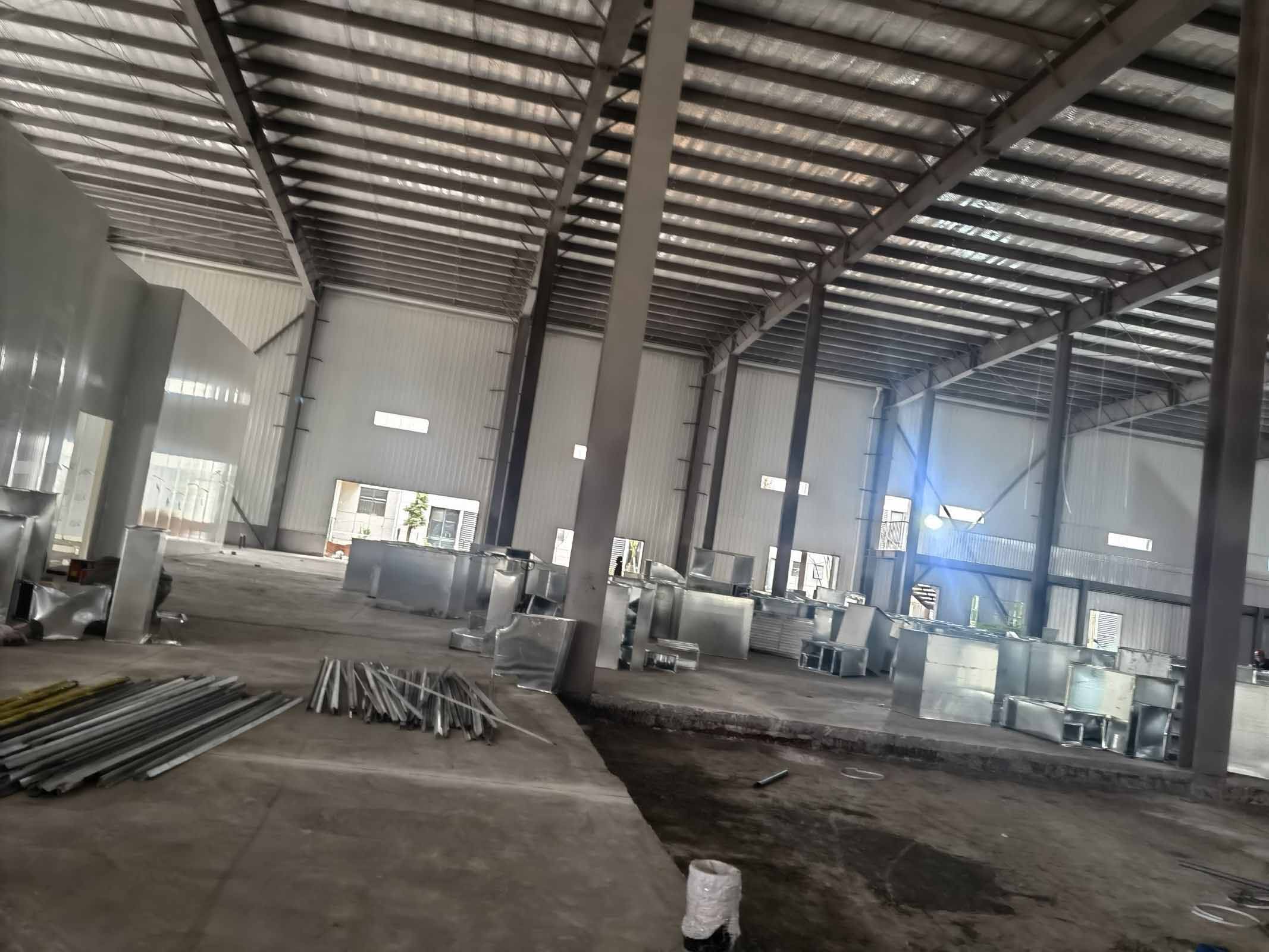

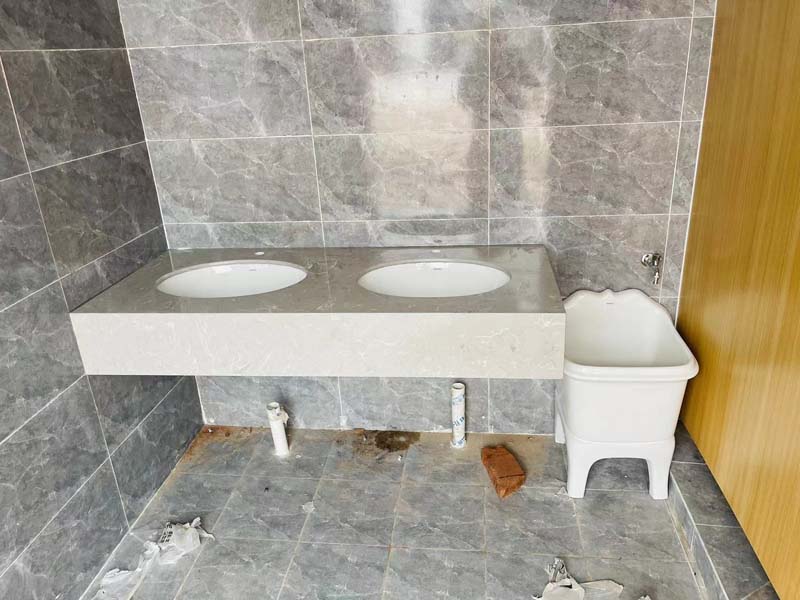

廁所貼磚完成

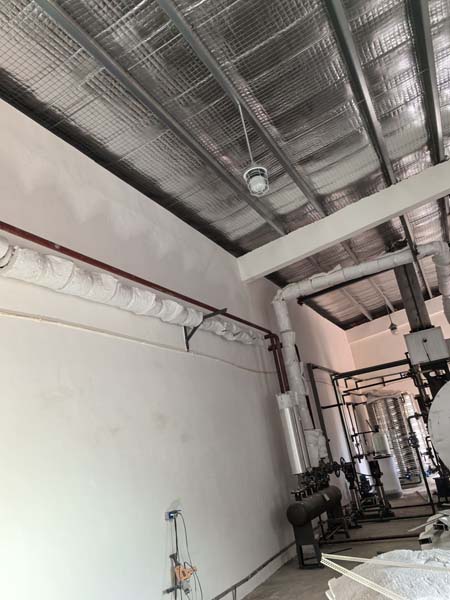

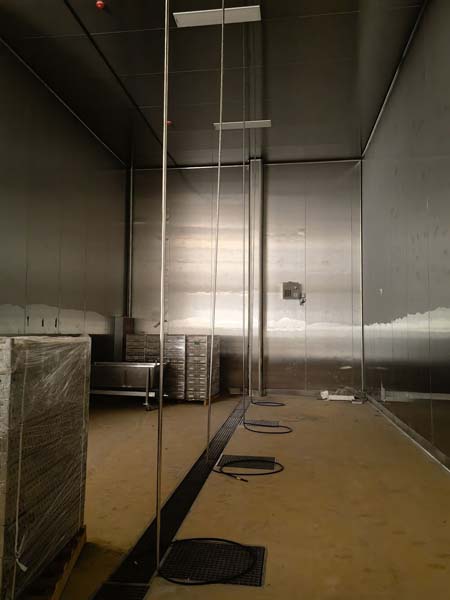

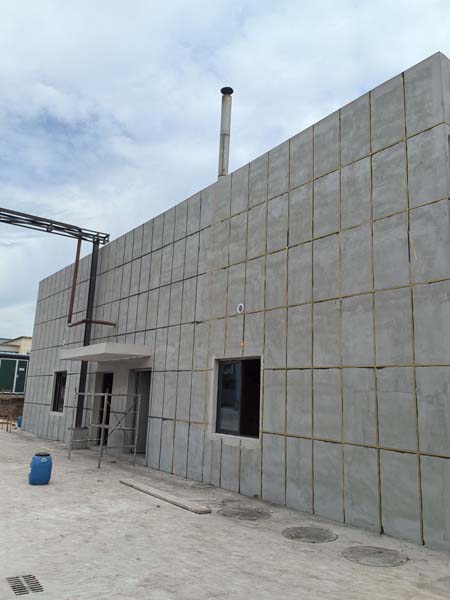

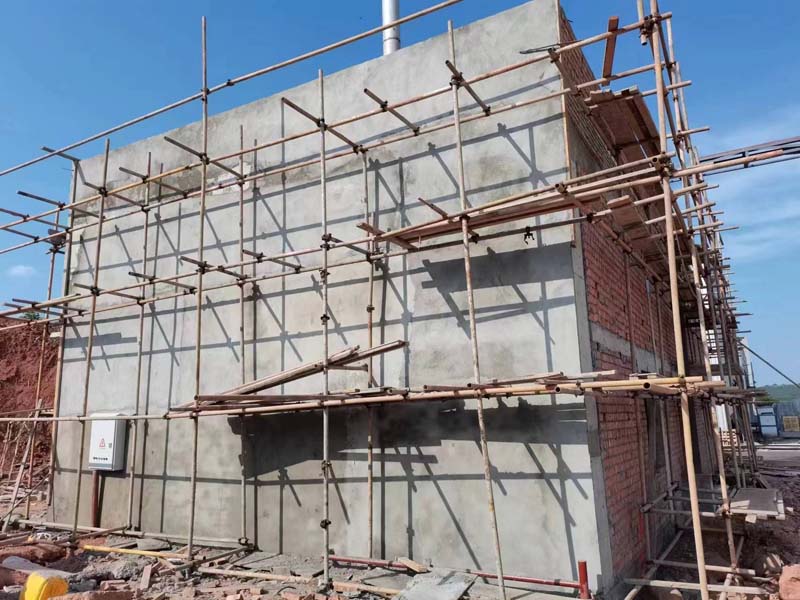

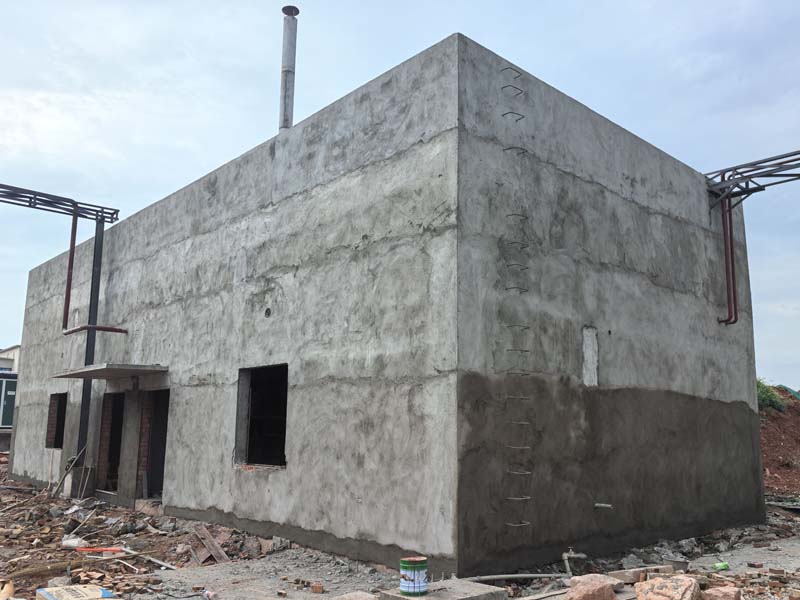

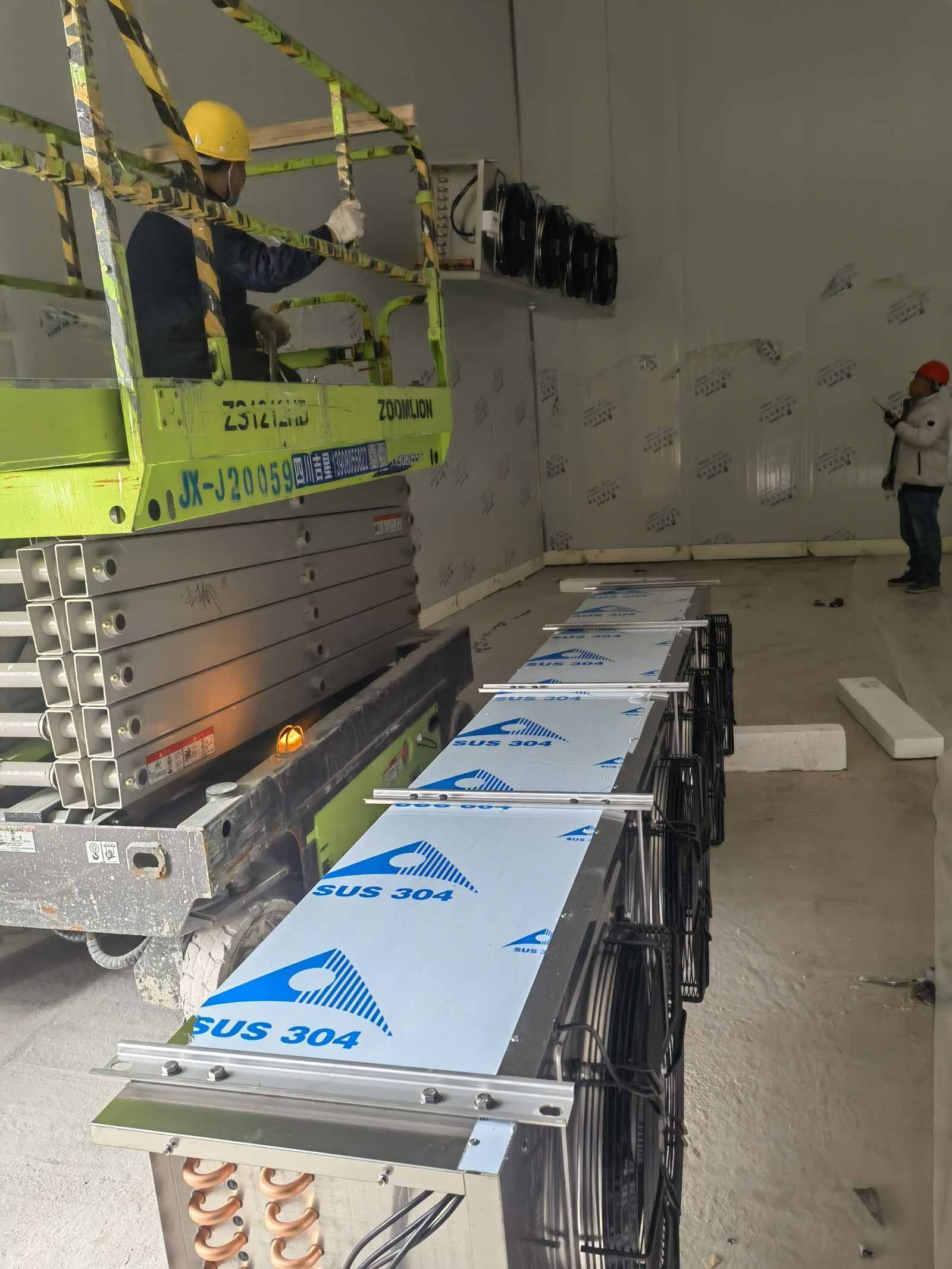

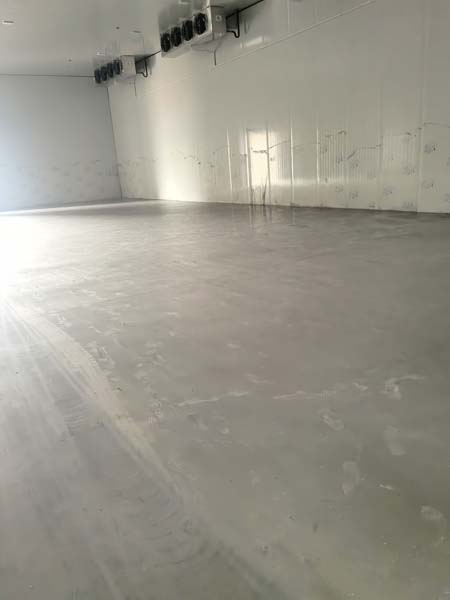

1,凍庫內機安裝 2.衛生間貼瓷磚完成進70% 3.鍋爐房主體砌墻、抹灰

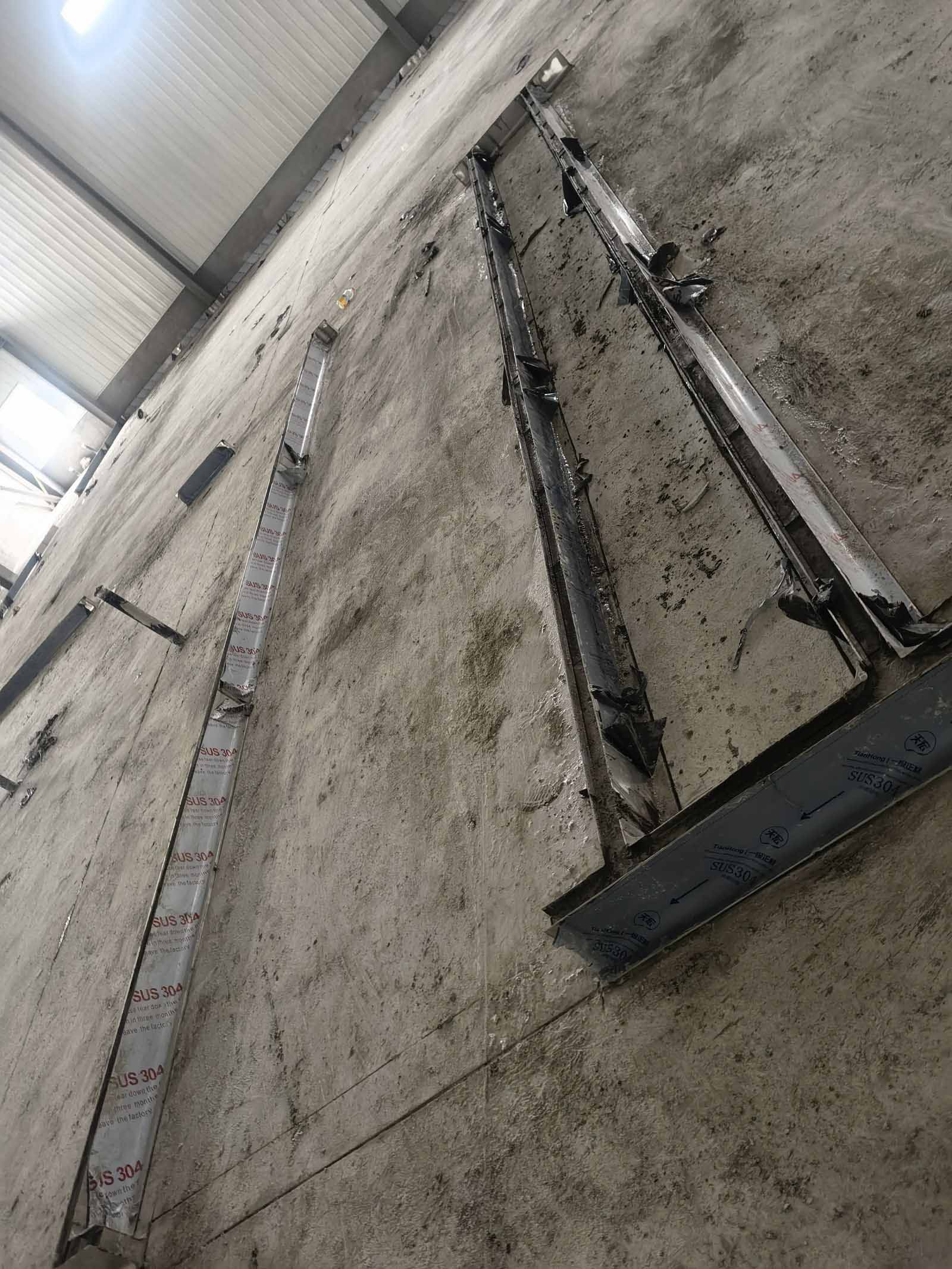

1,凍庫內機安裝完成分項目進度100%(調試完成87% 2,彩鋼板收尾工作,完成分項進度100%(除增加施工內容外) 3.車間防撞柱,防撞欄安裝,完成進度95% 4,鍋爐房主體砌墻、抹灰,完成進度80% 5.隔油池抹灰完成 6,鍋爐房屋頂施工完成進度100% 7,鍋爐房排水溝施工完成進度100%

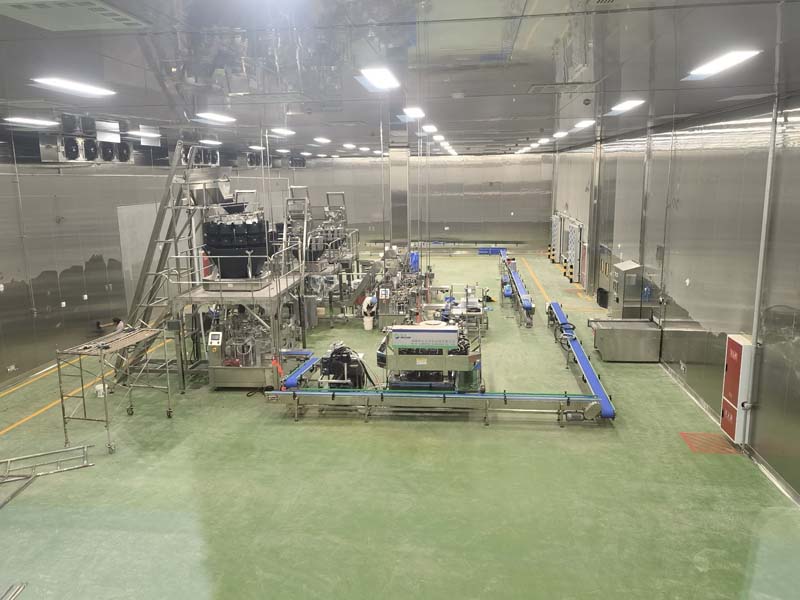

車間設備參觀通道,設備放線

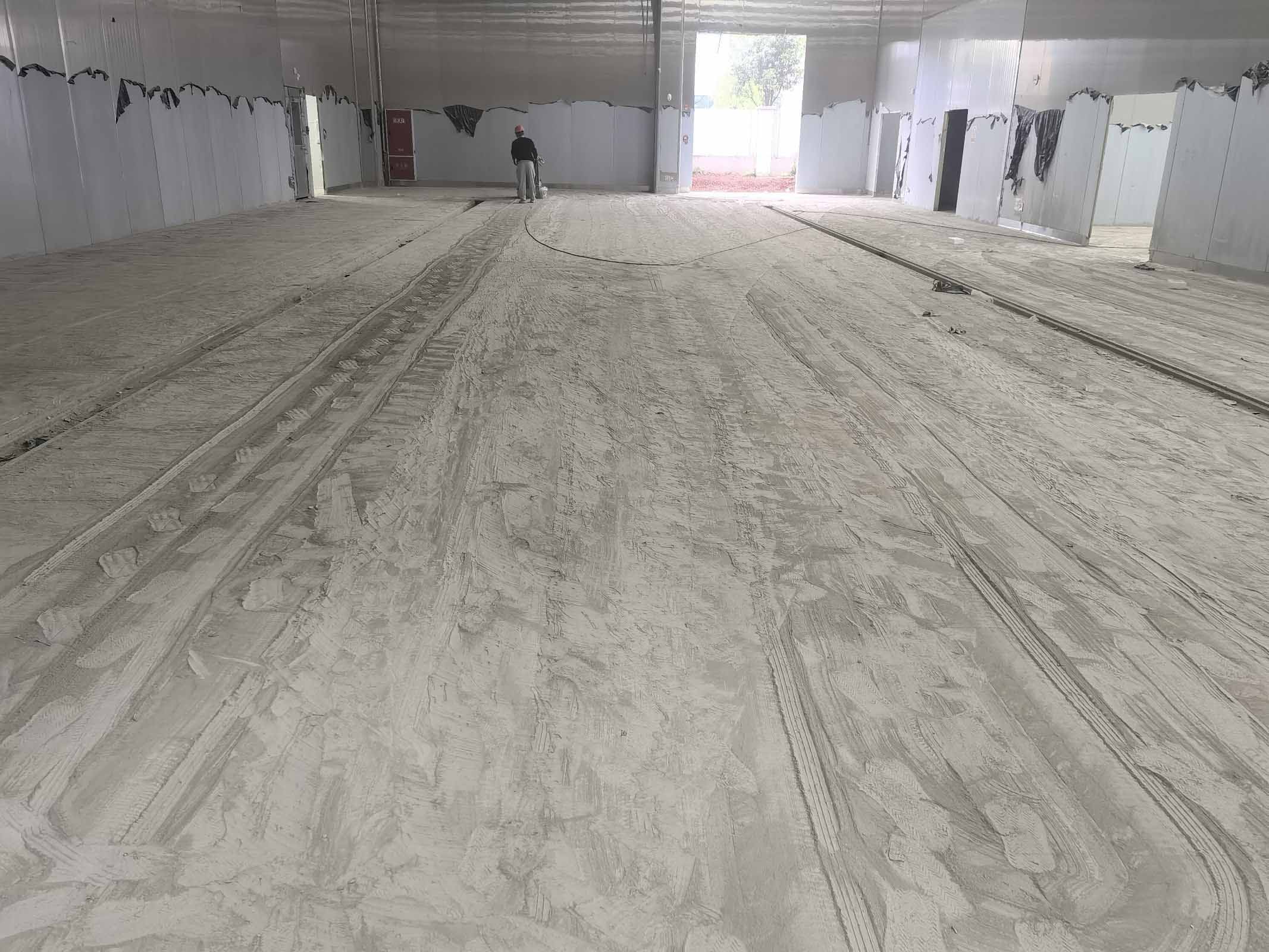

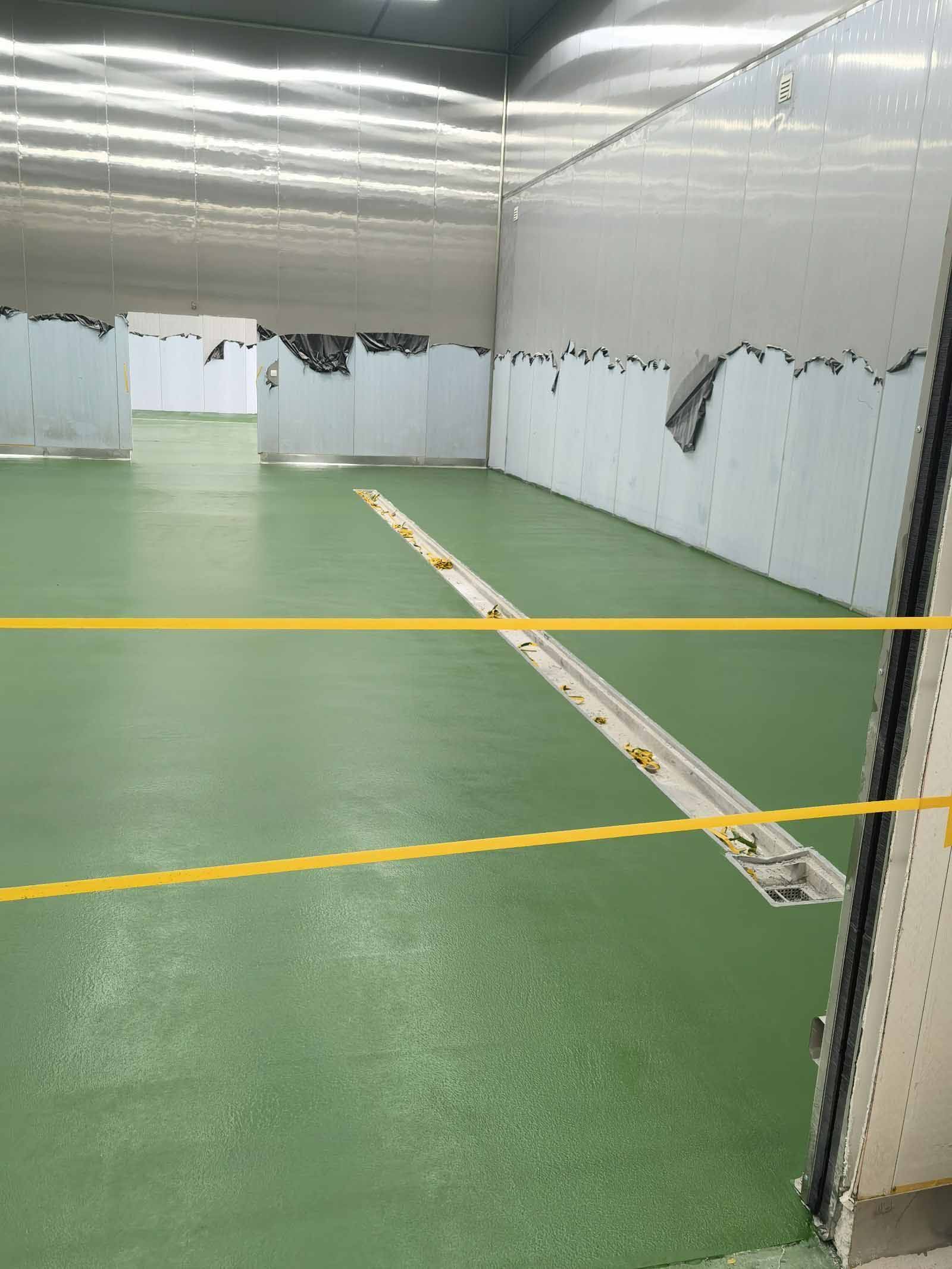

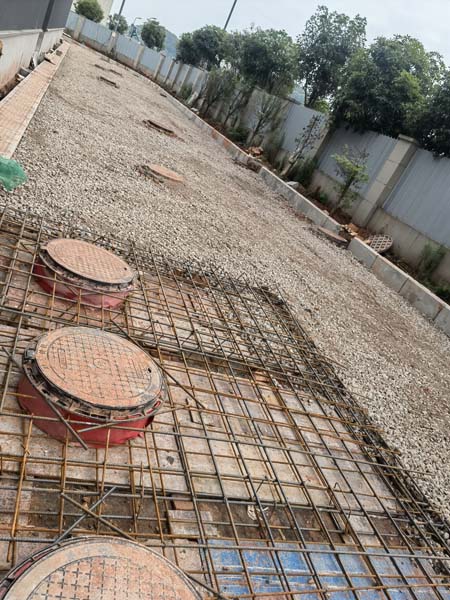

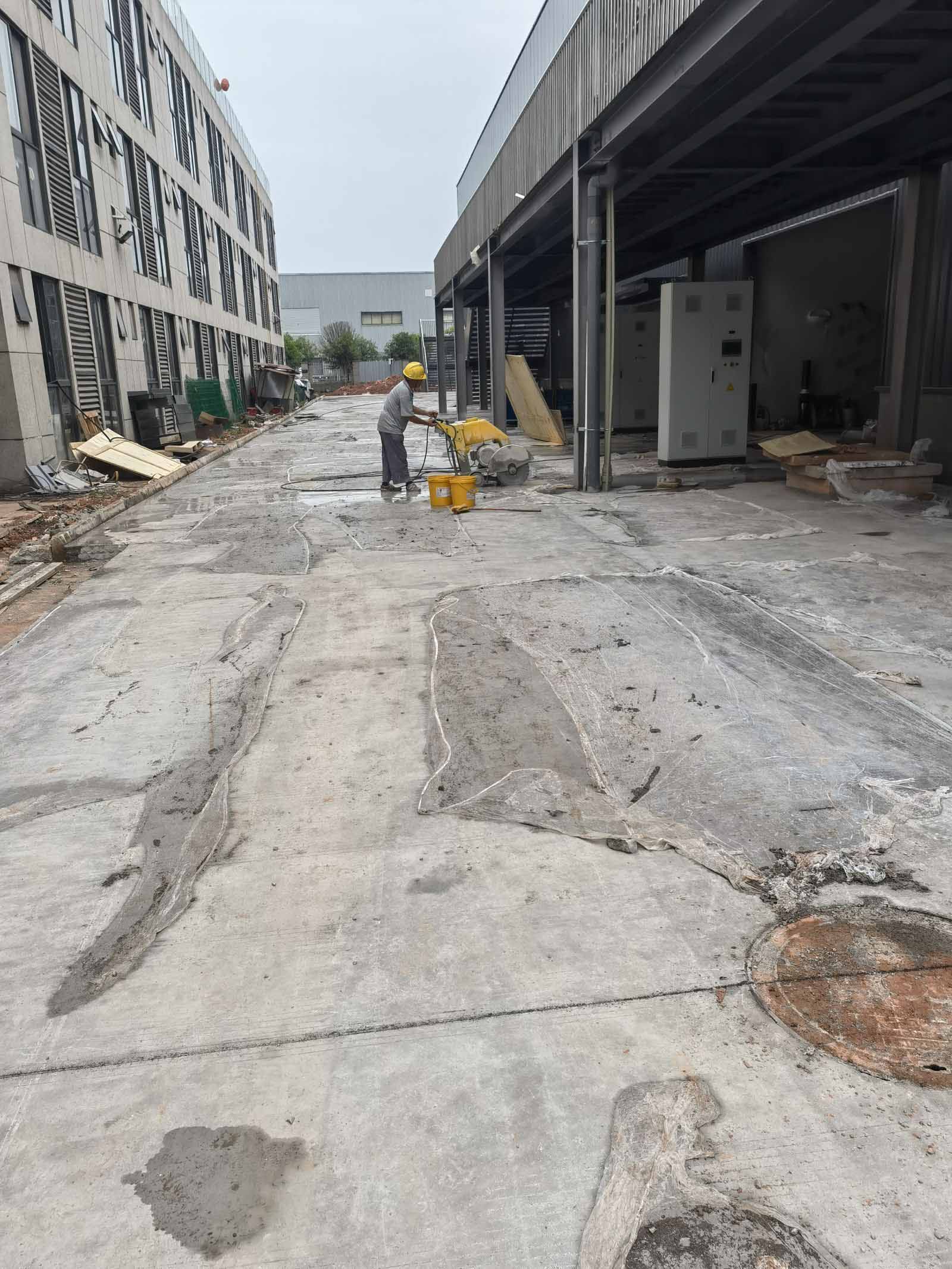

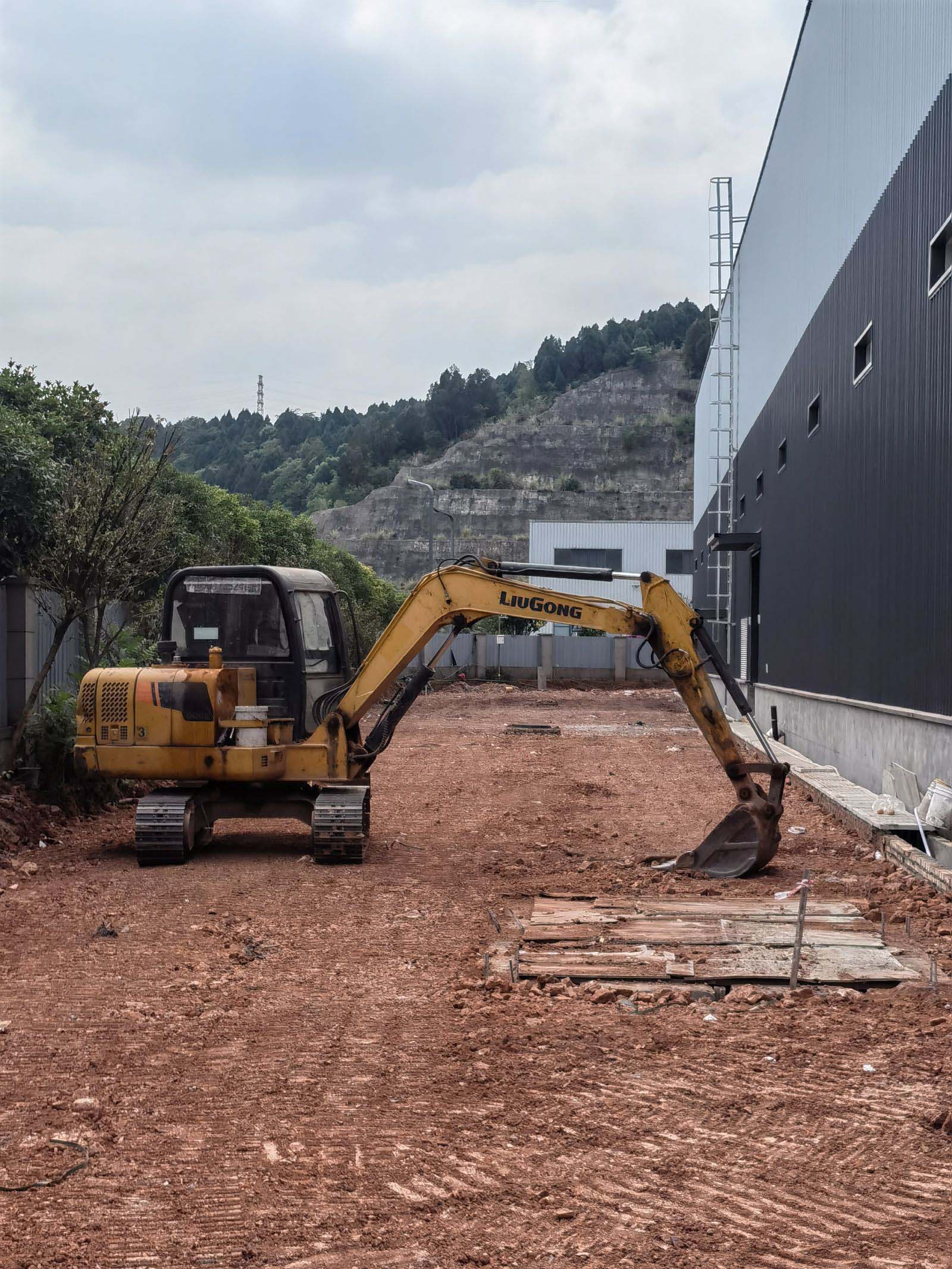

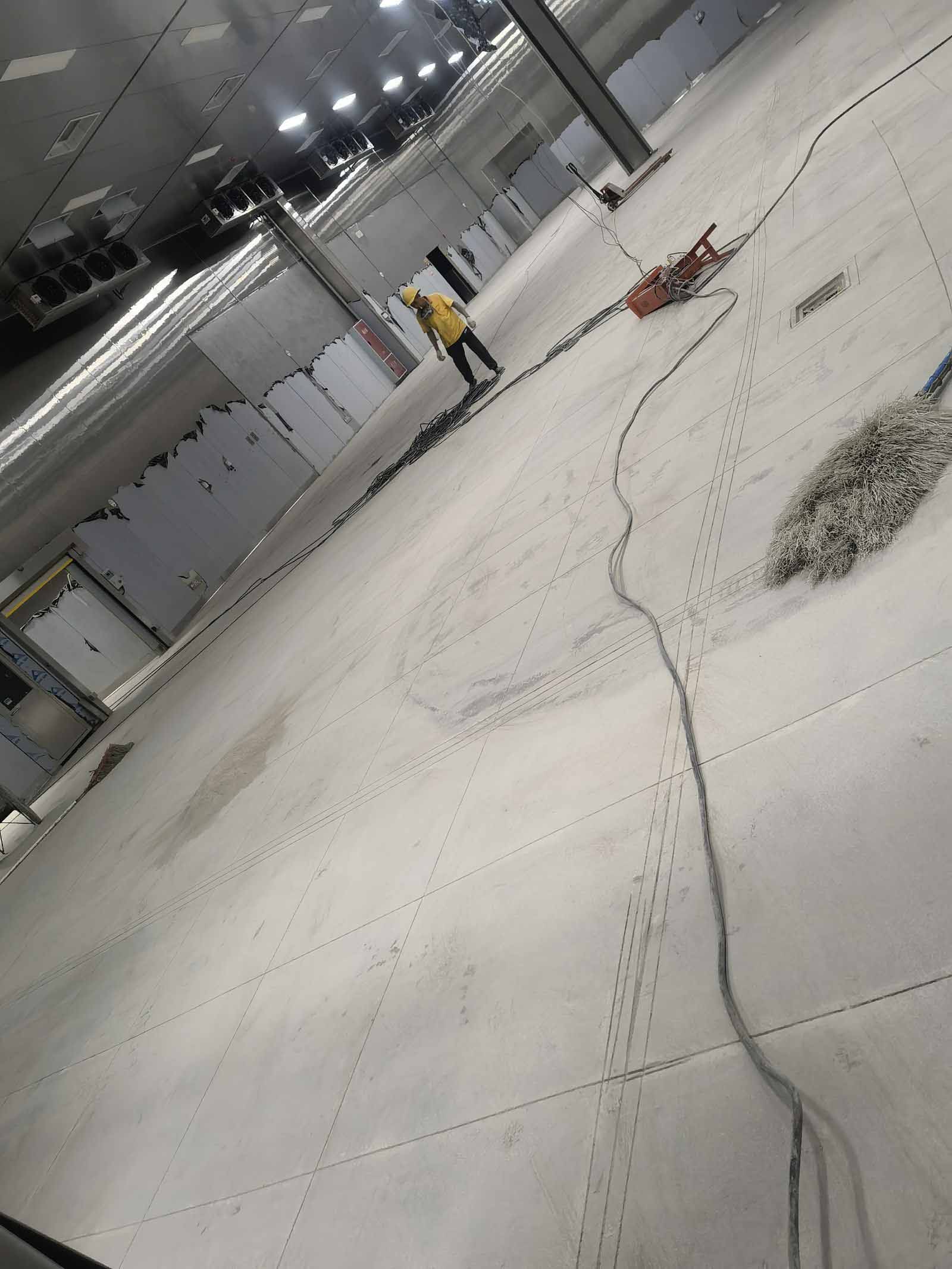

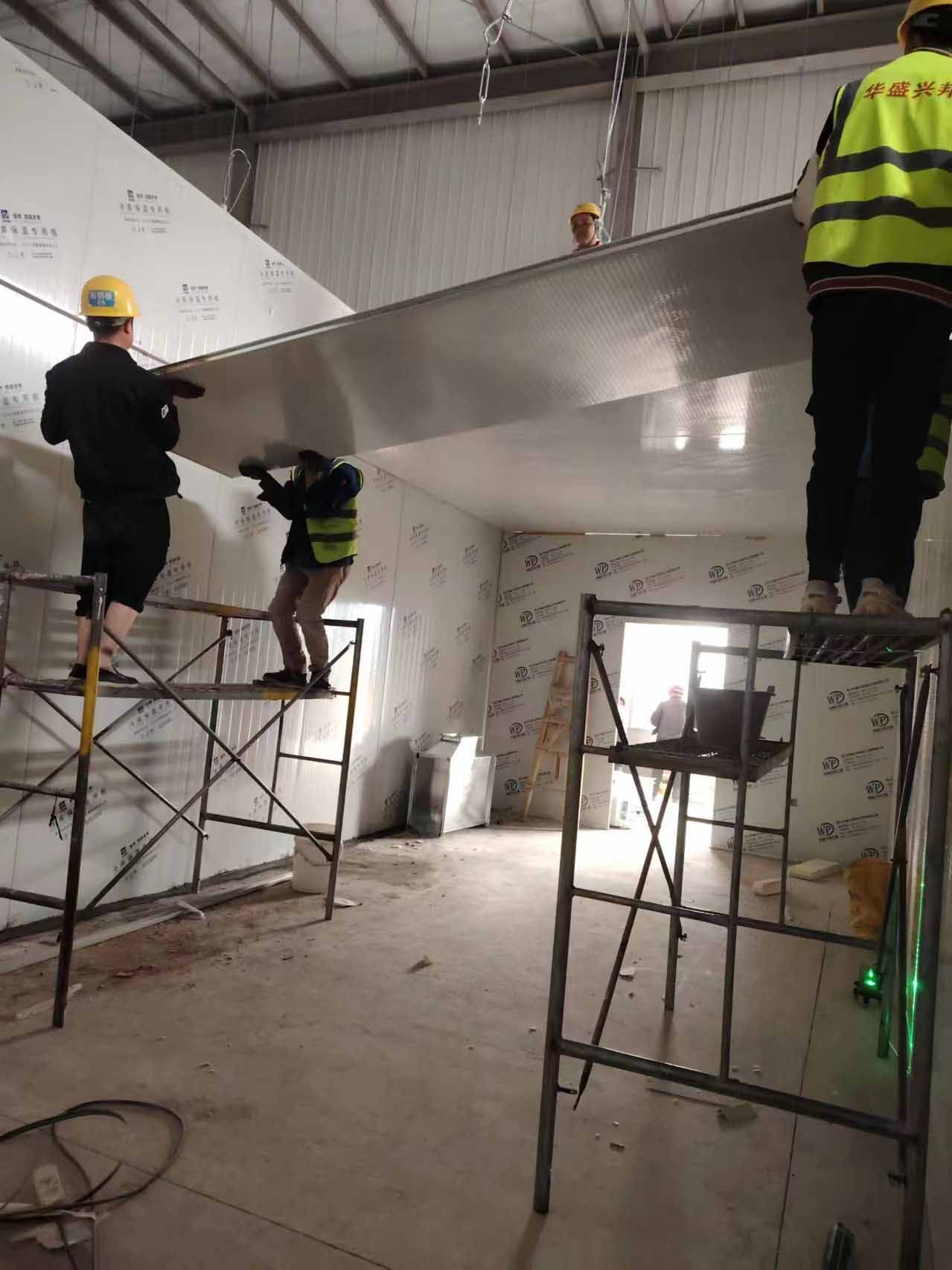

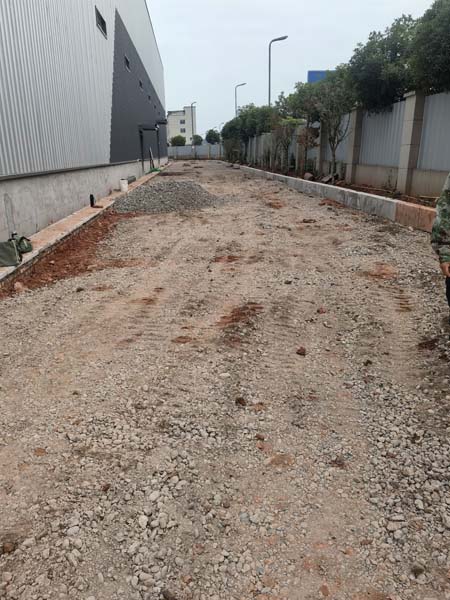

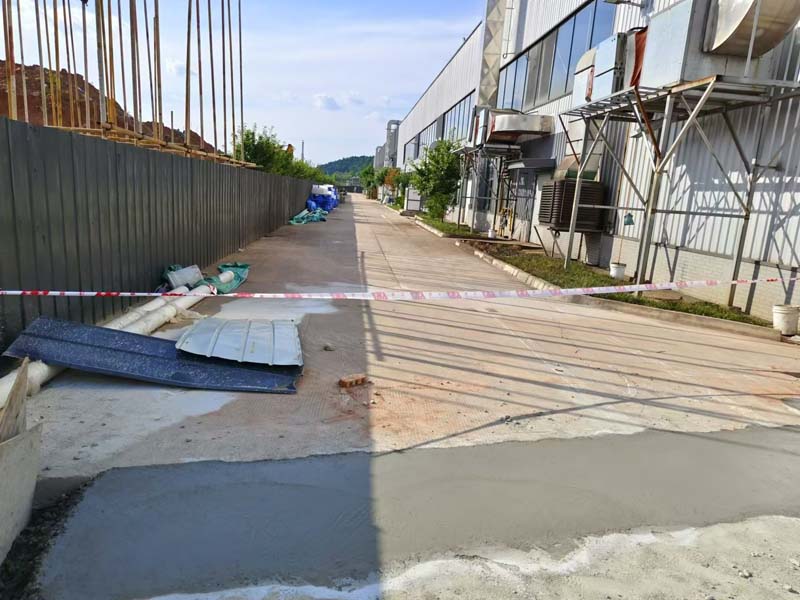

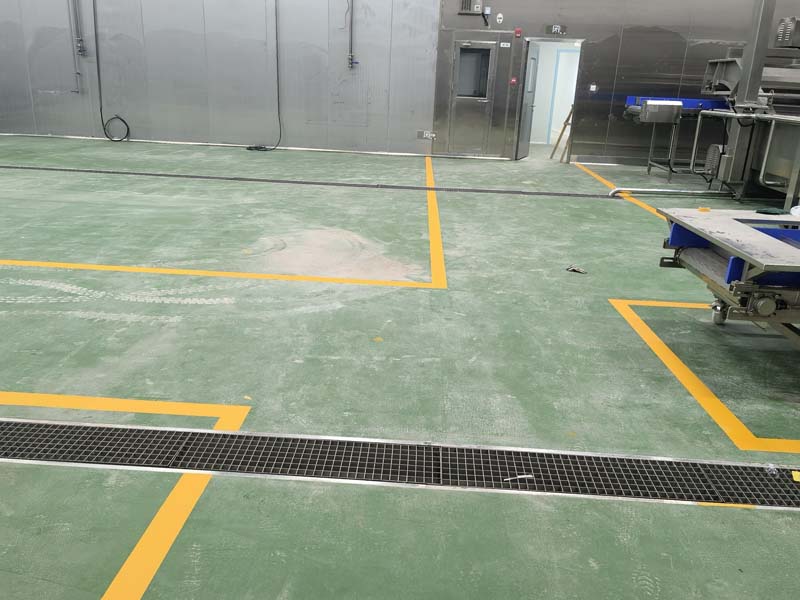

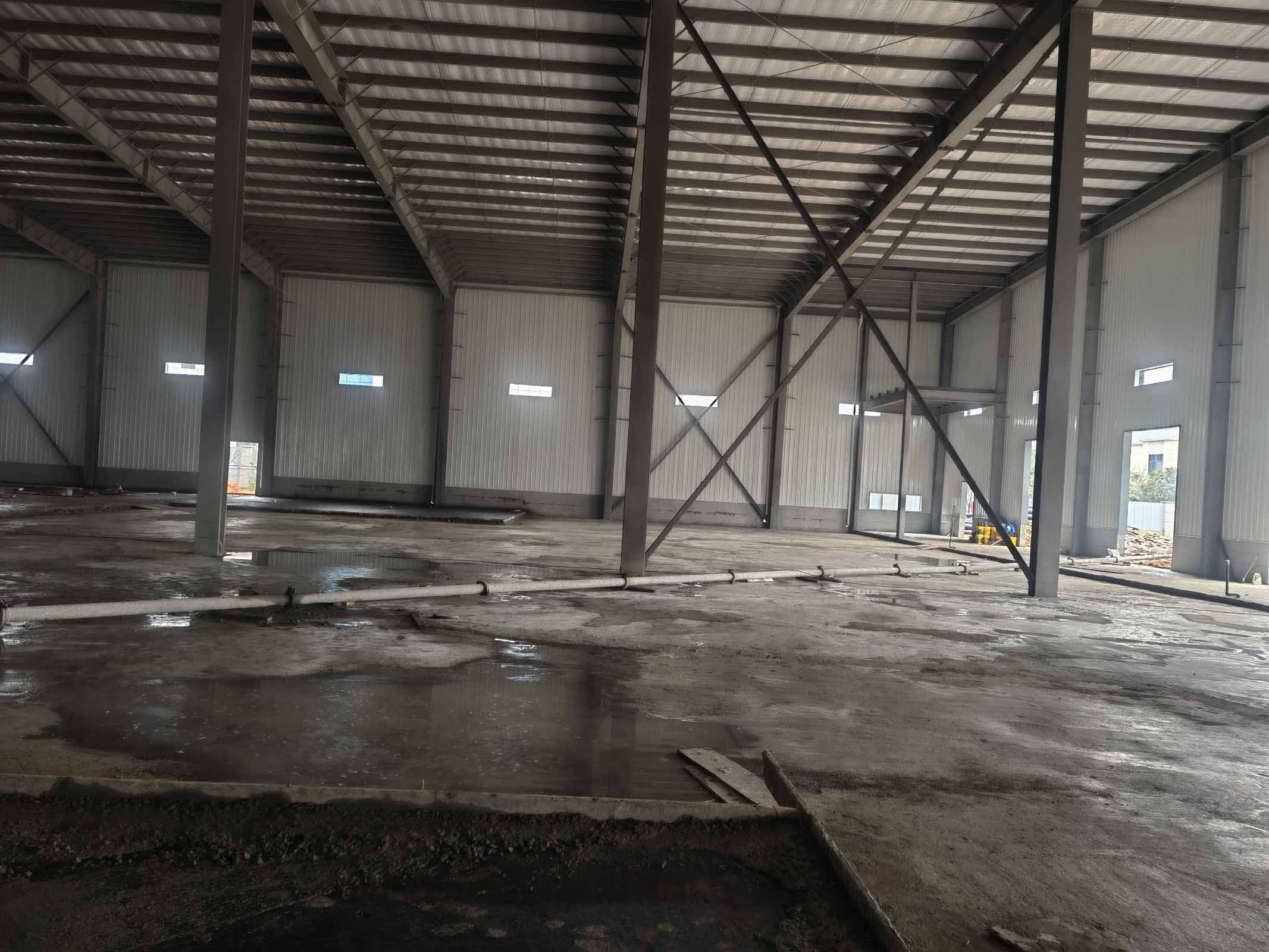

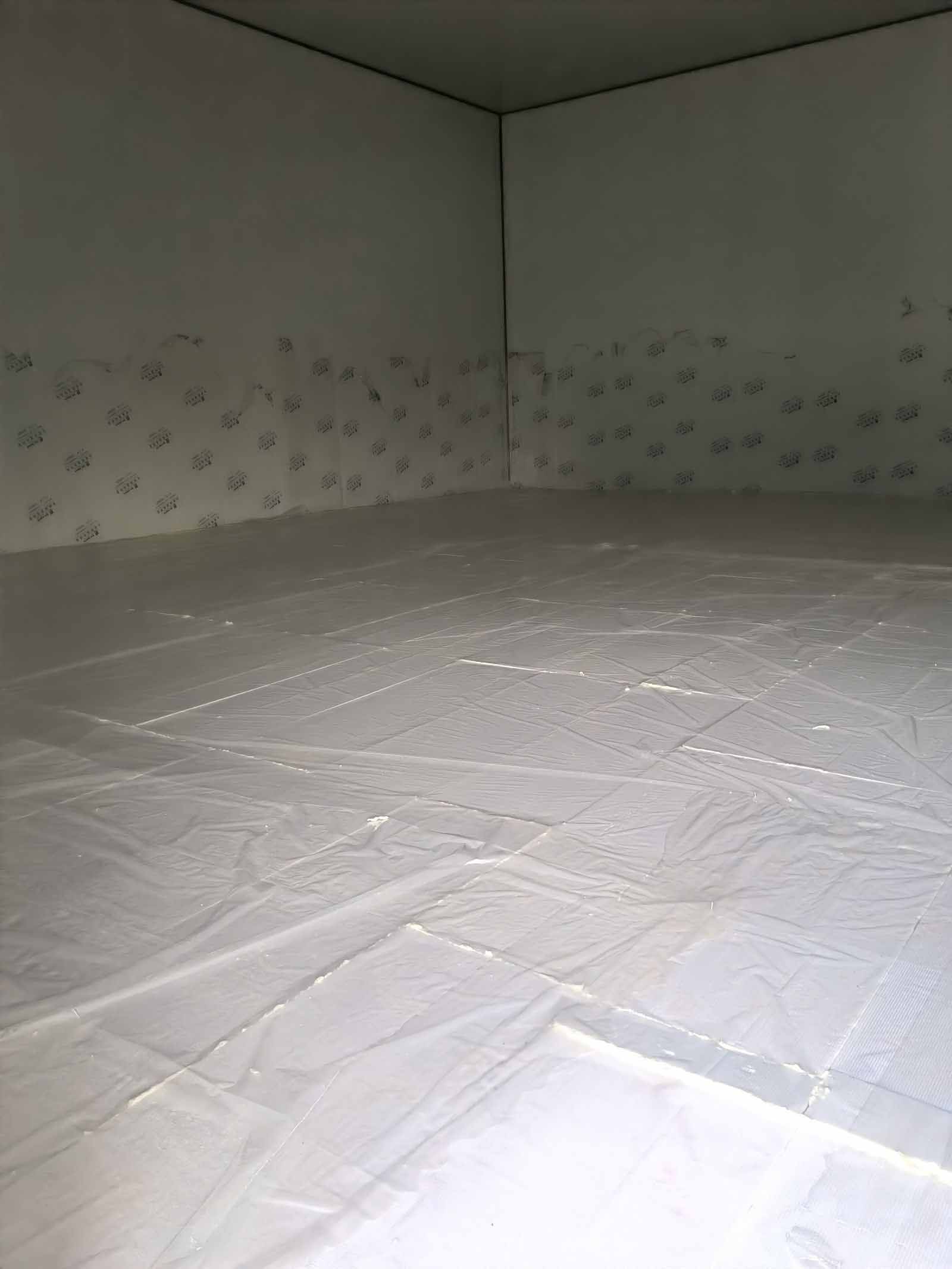

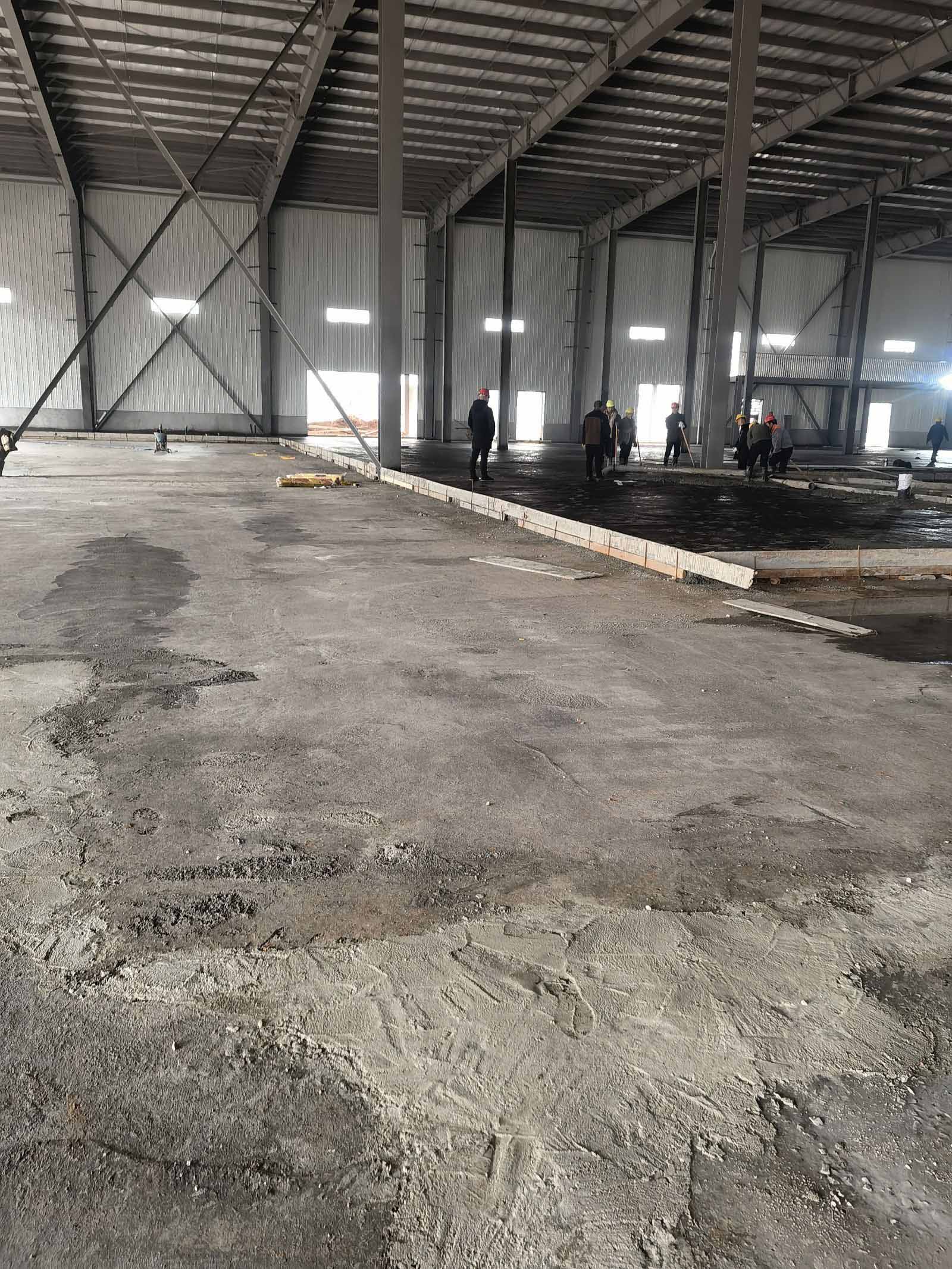

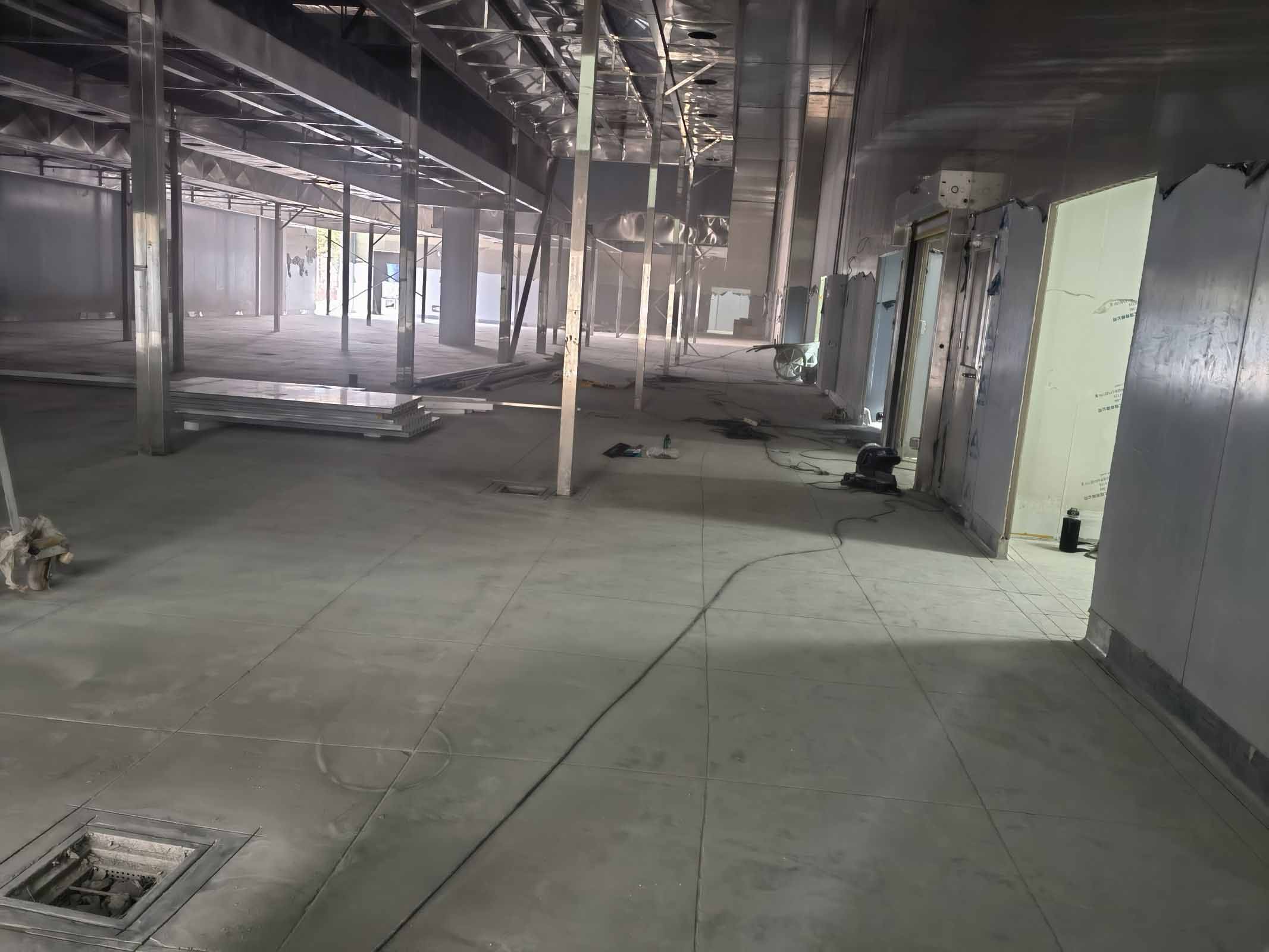

土建地坪施工

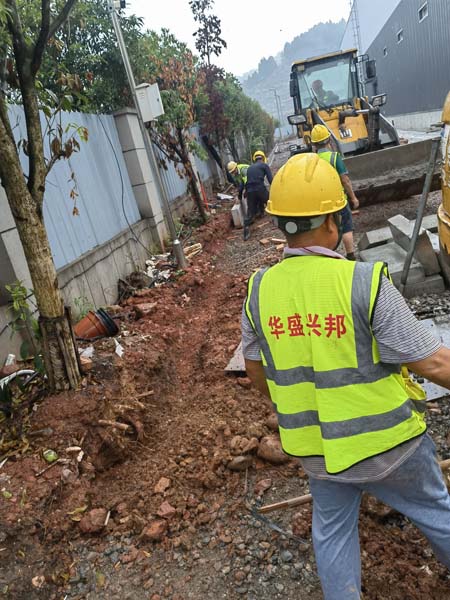

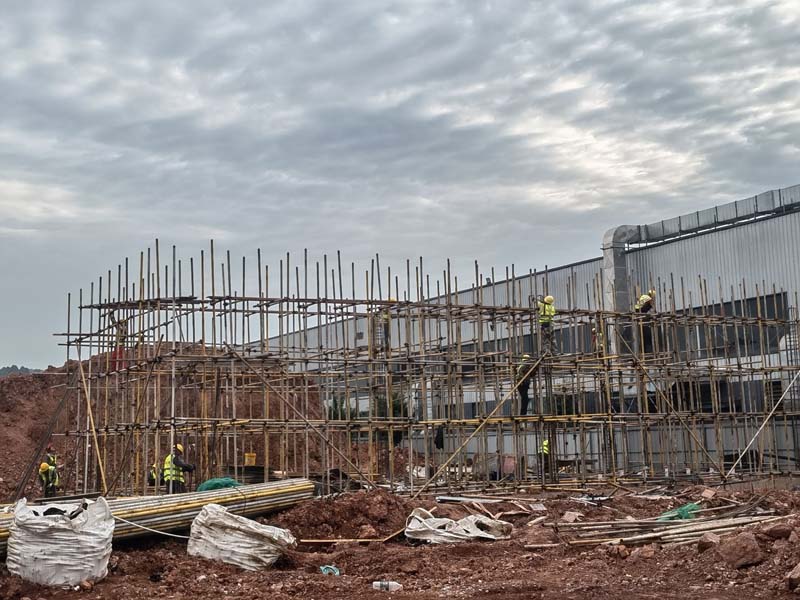

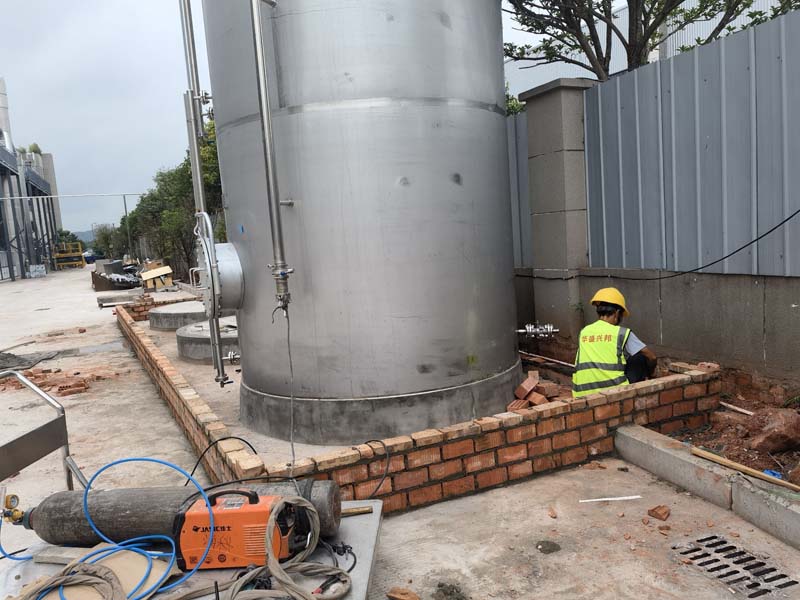

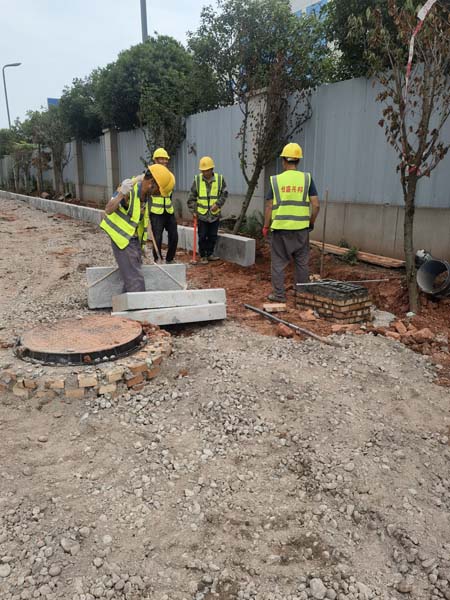

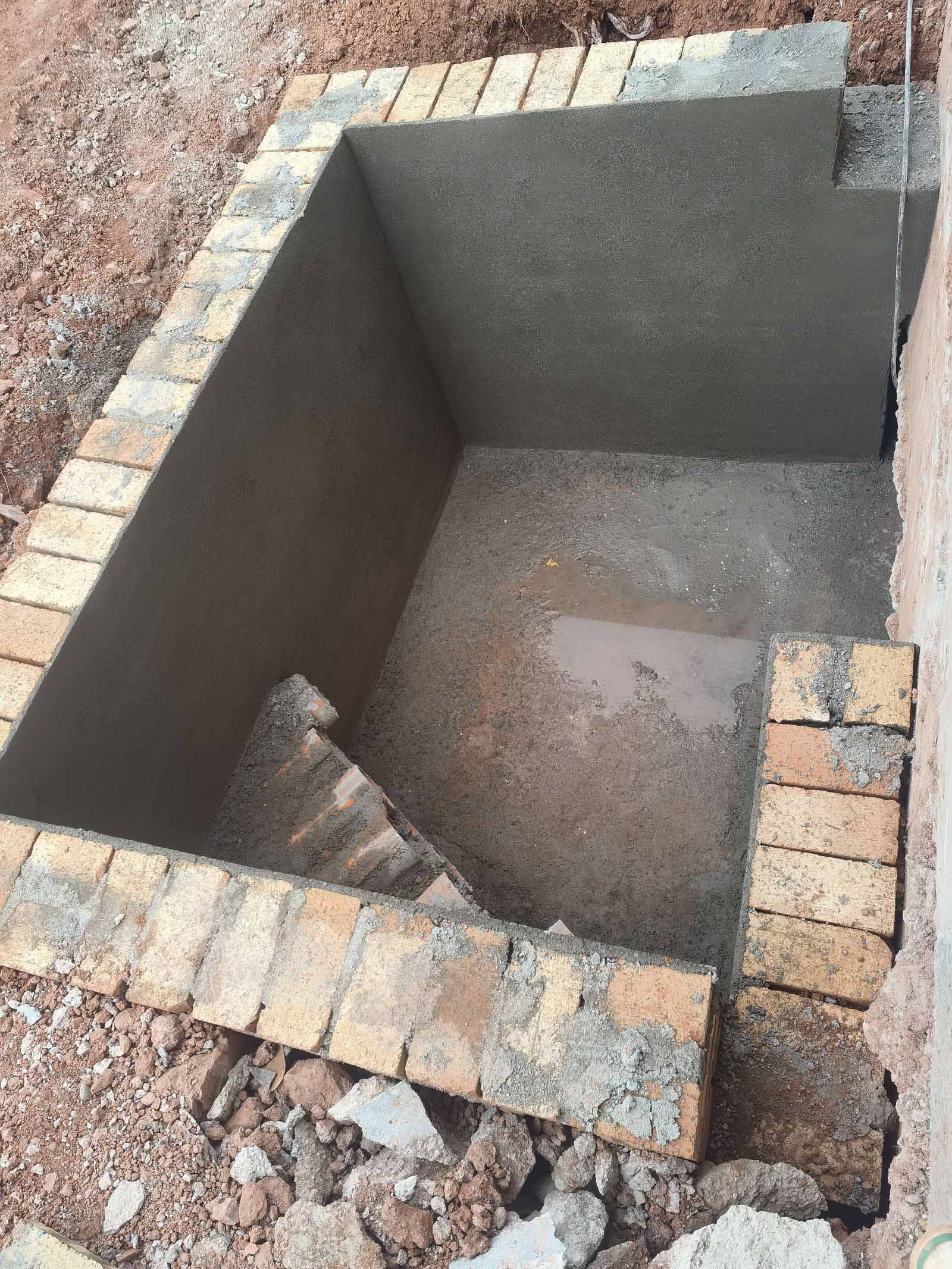

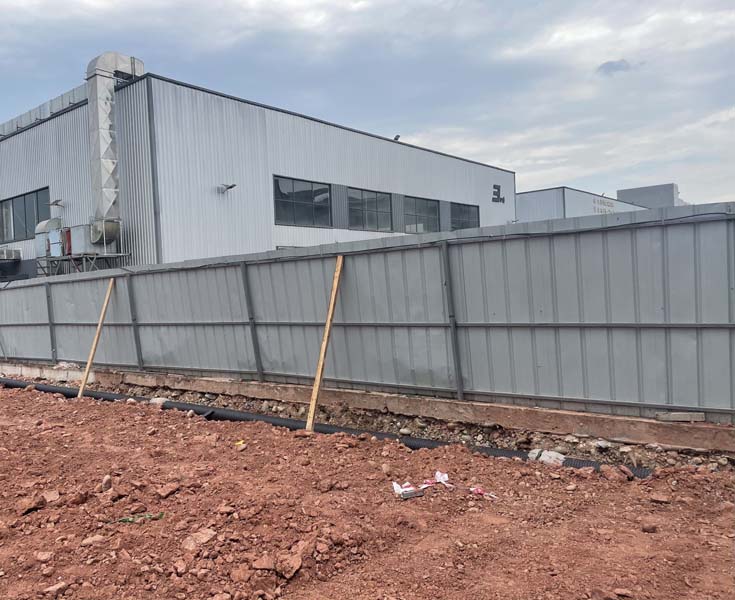

隔油池施工 鍋爐房搭建

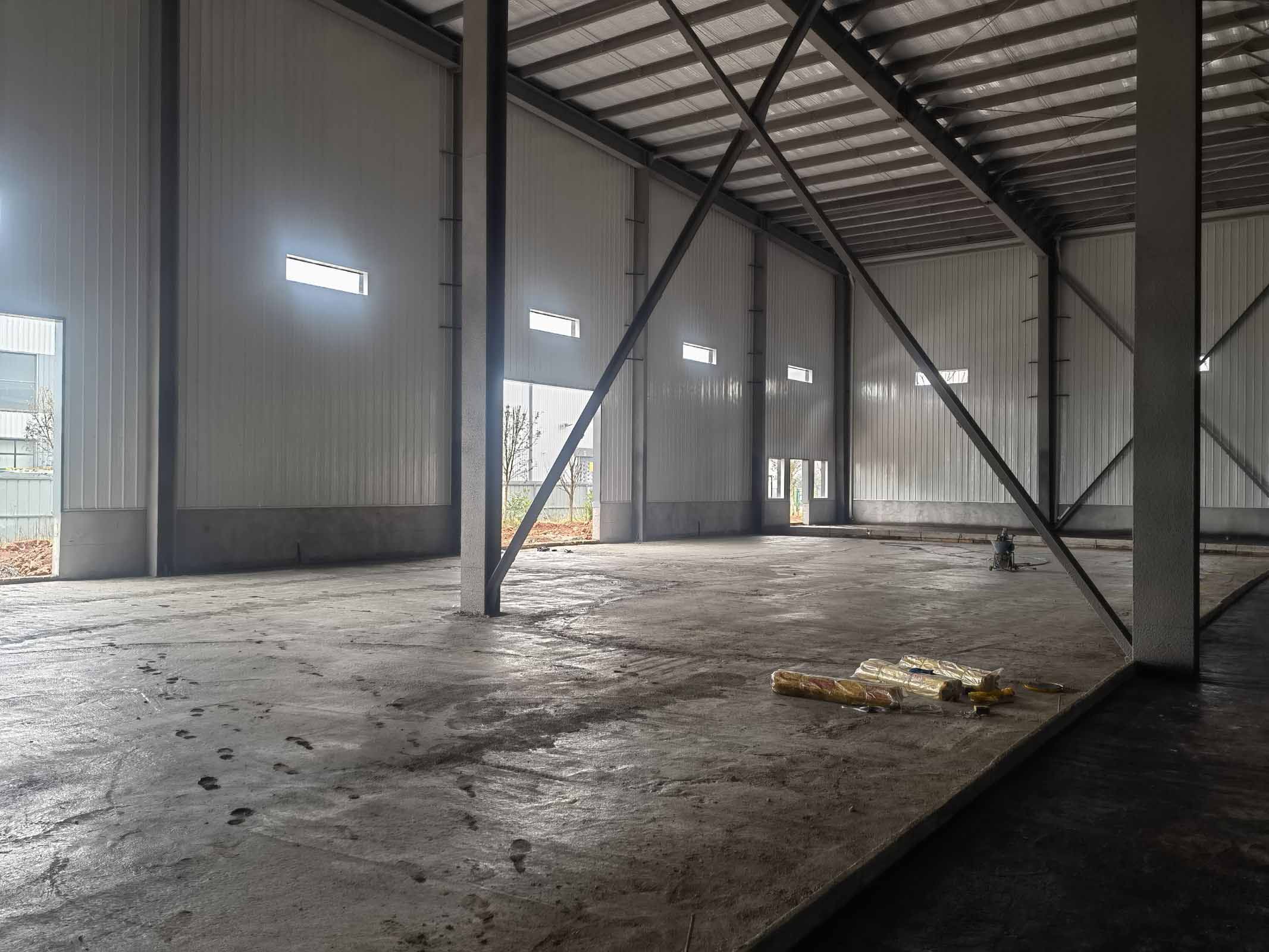

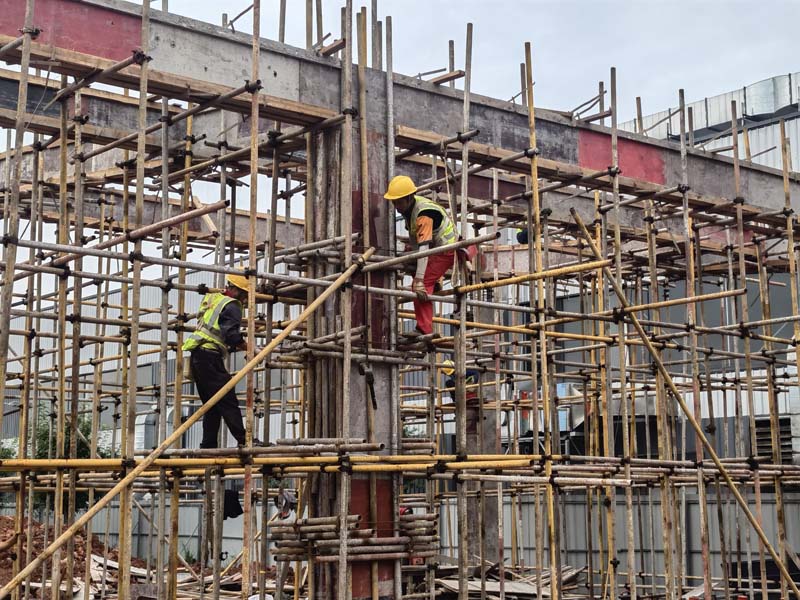

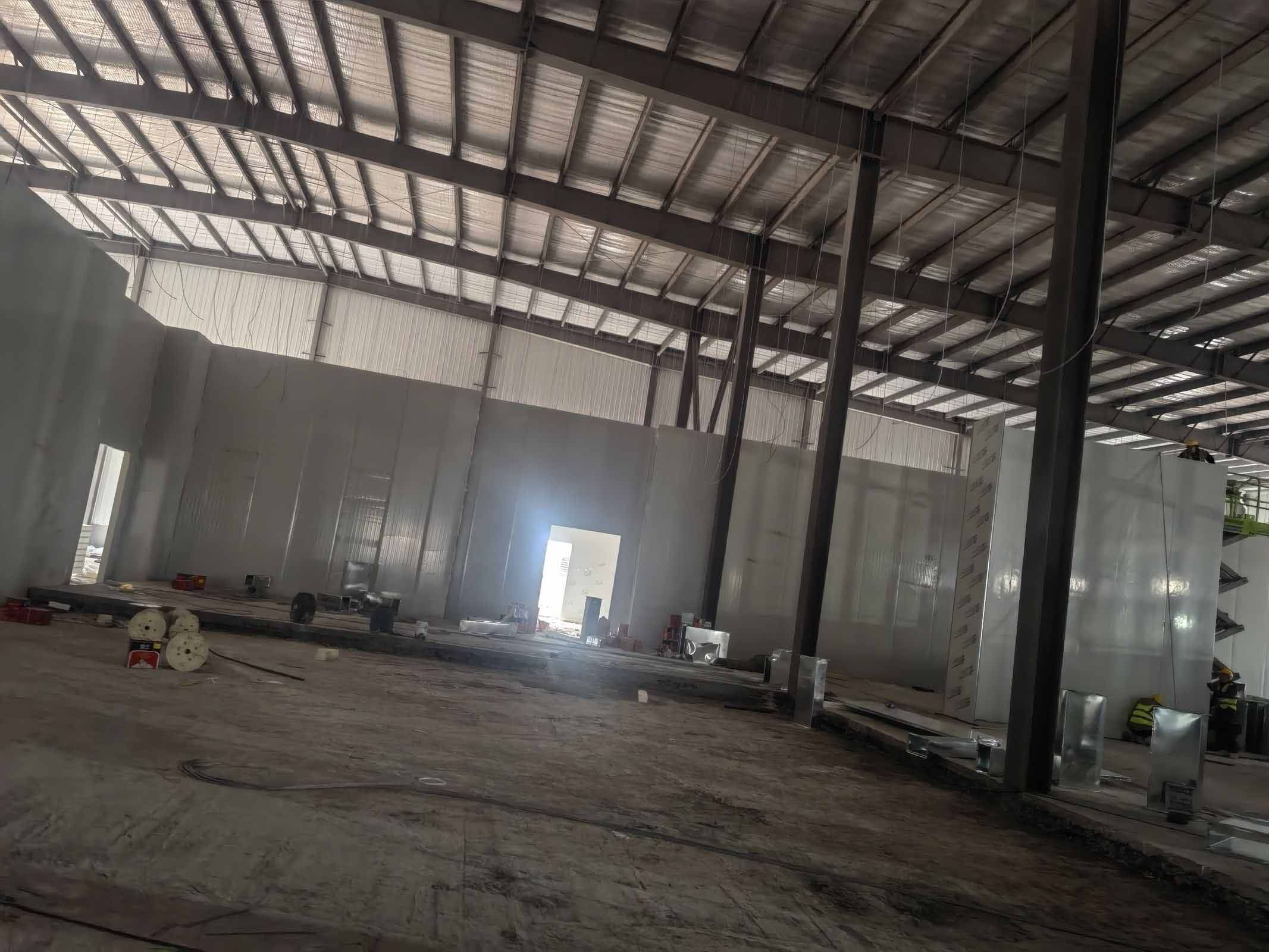

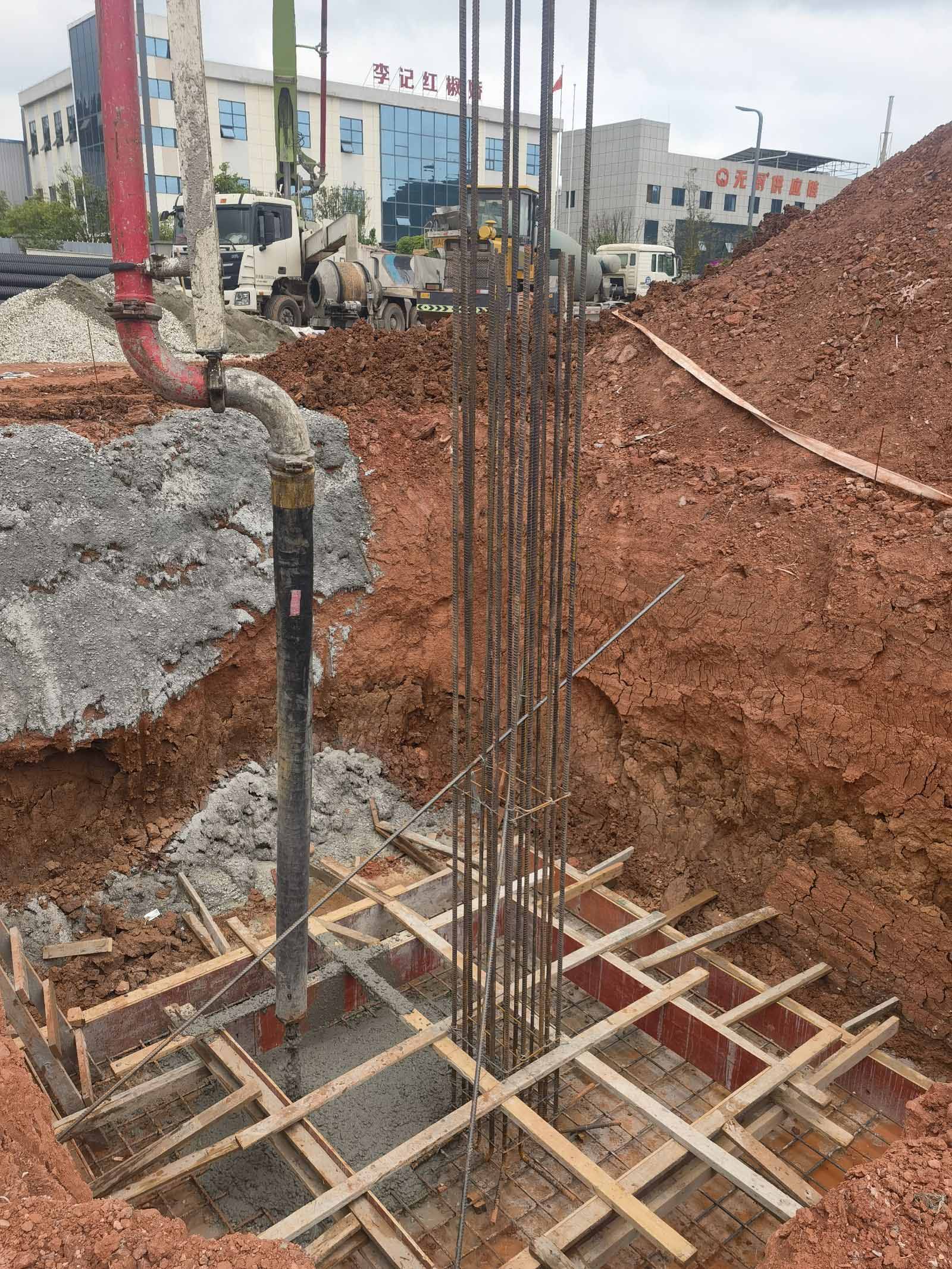

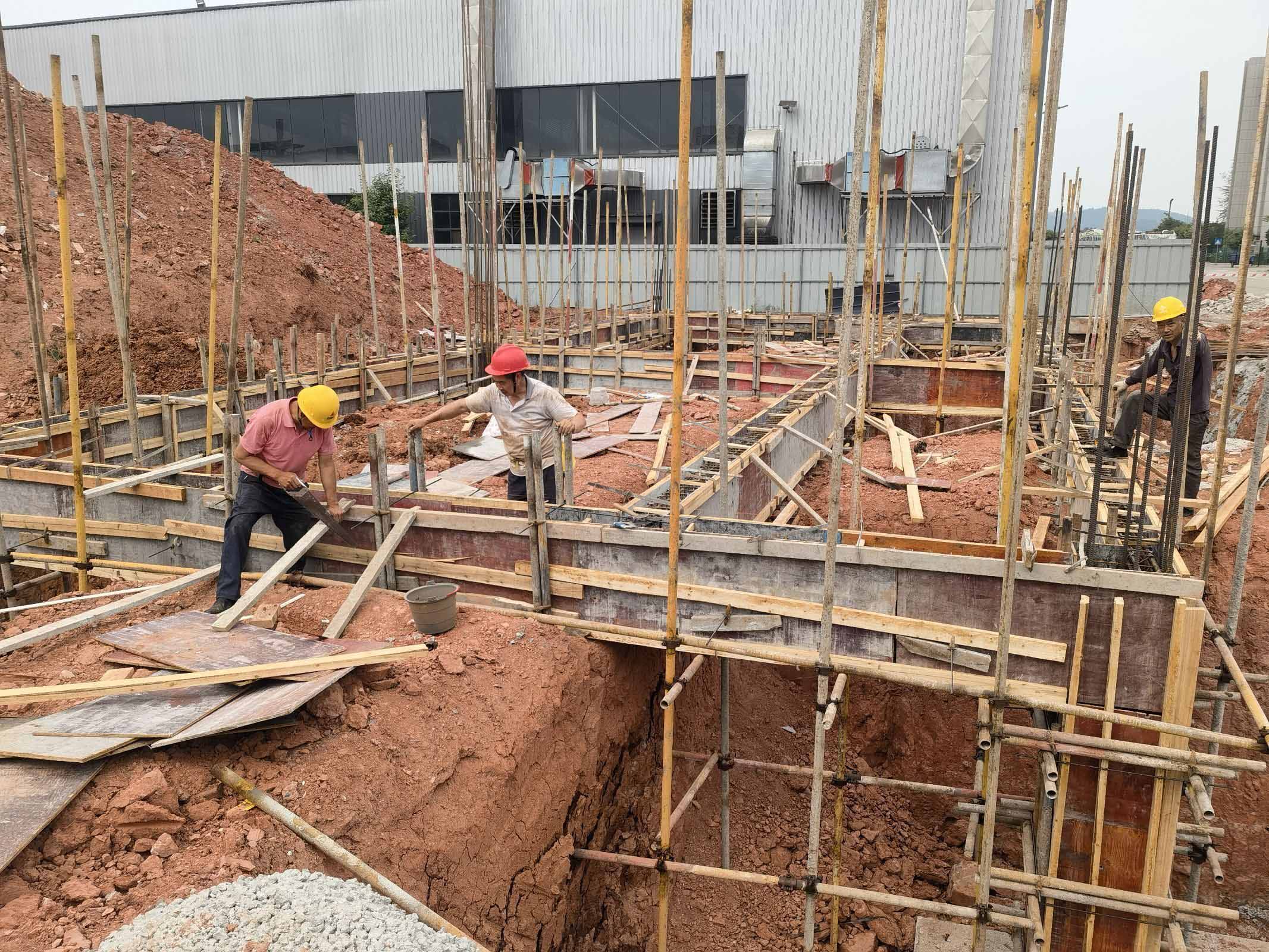

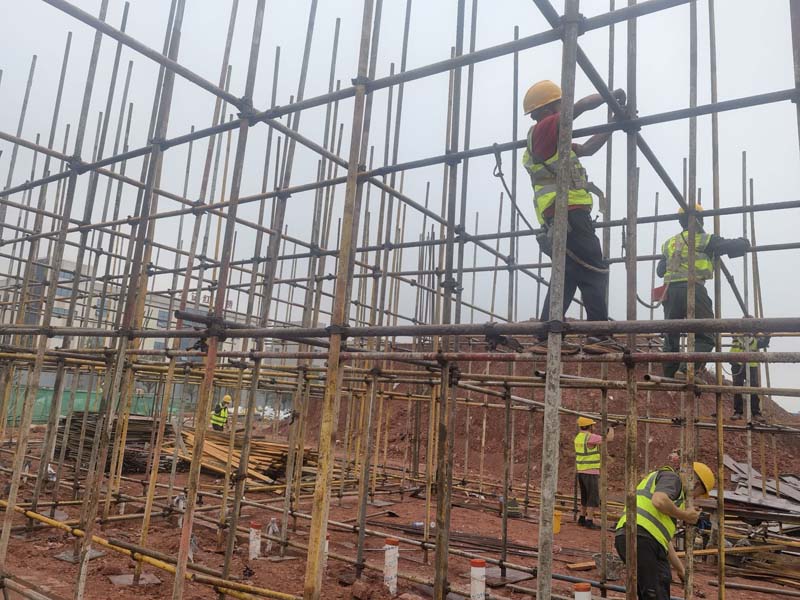

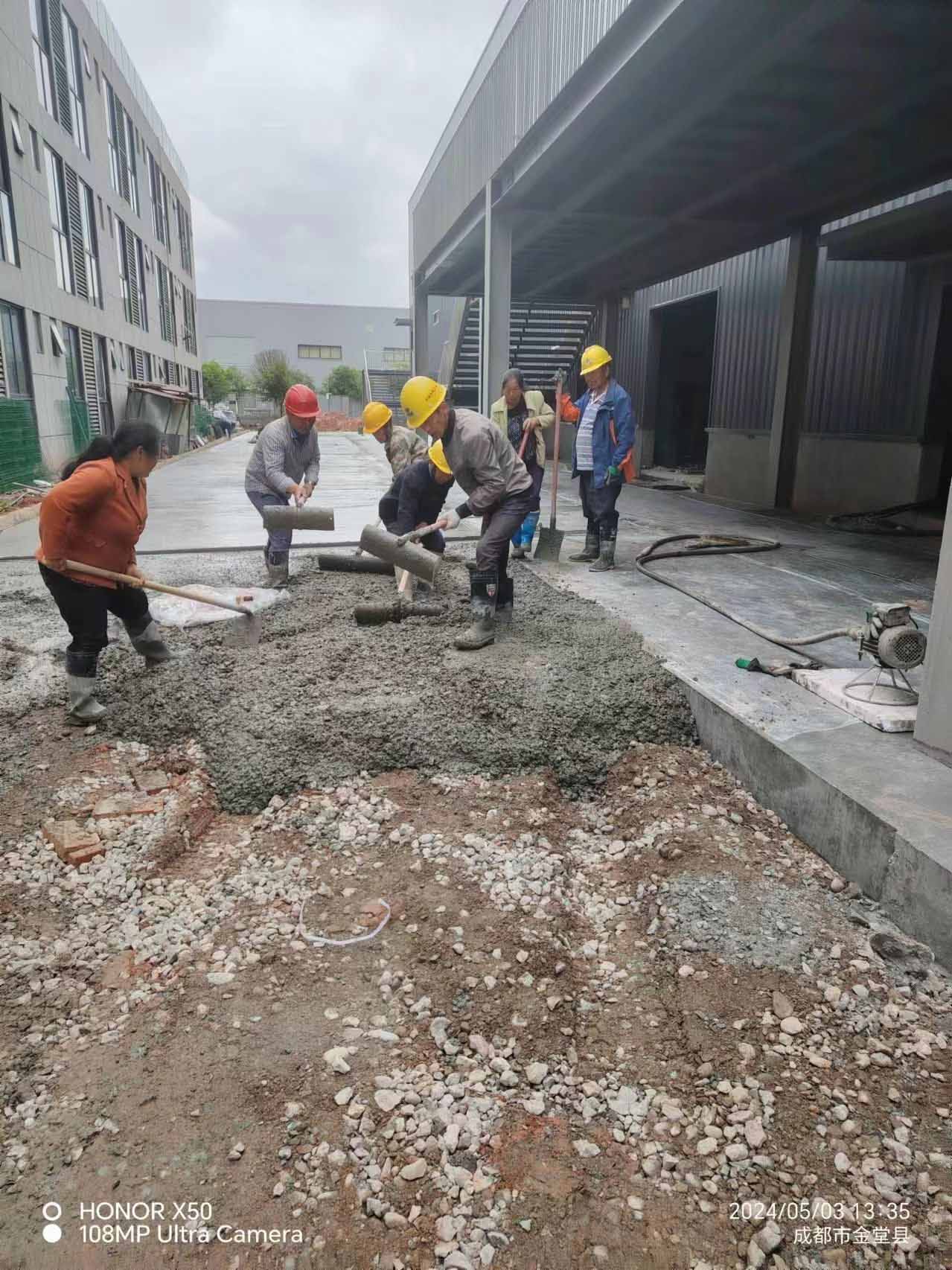

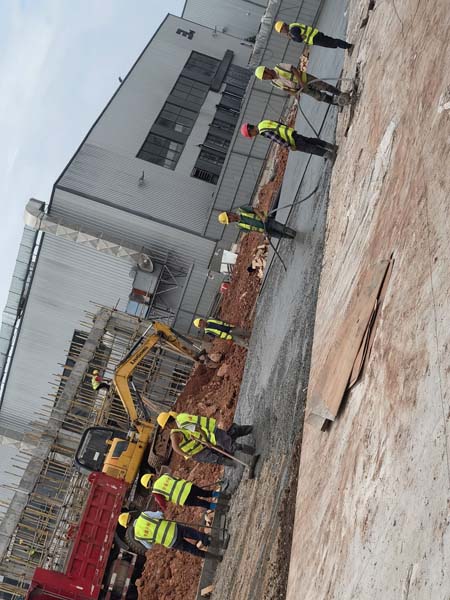

土建施工,車間施工

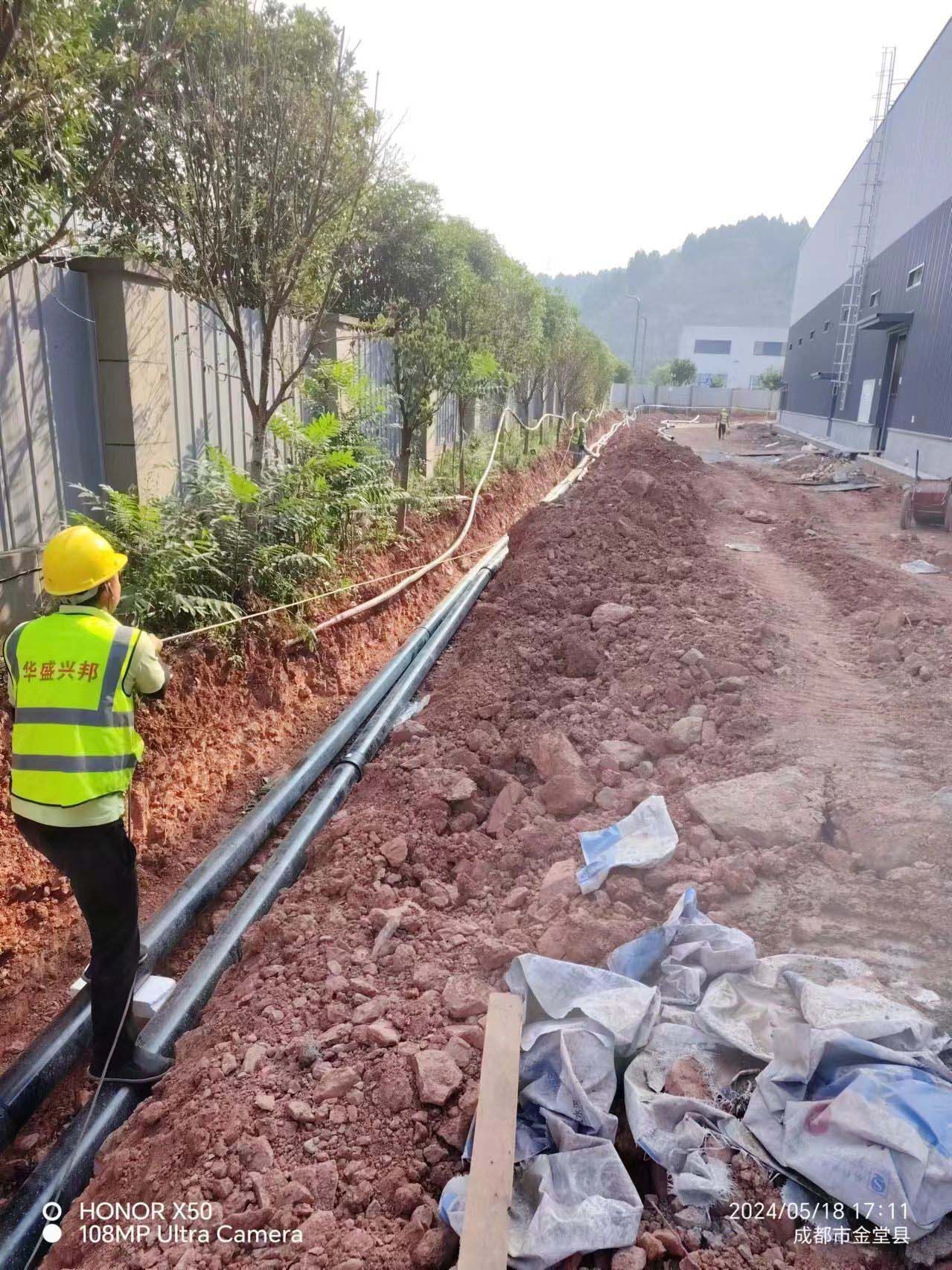

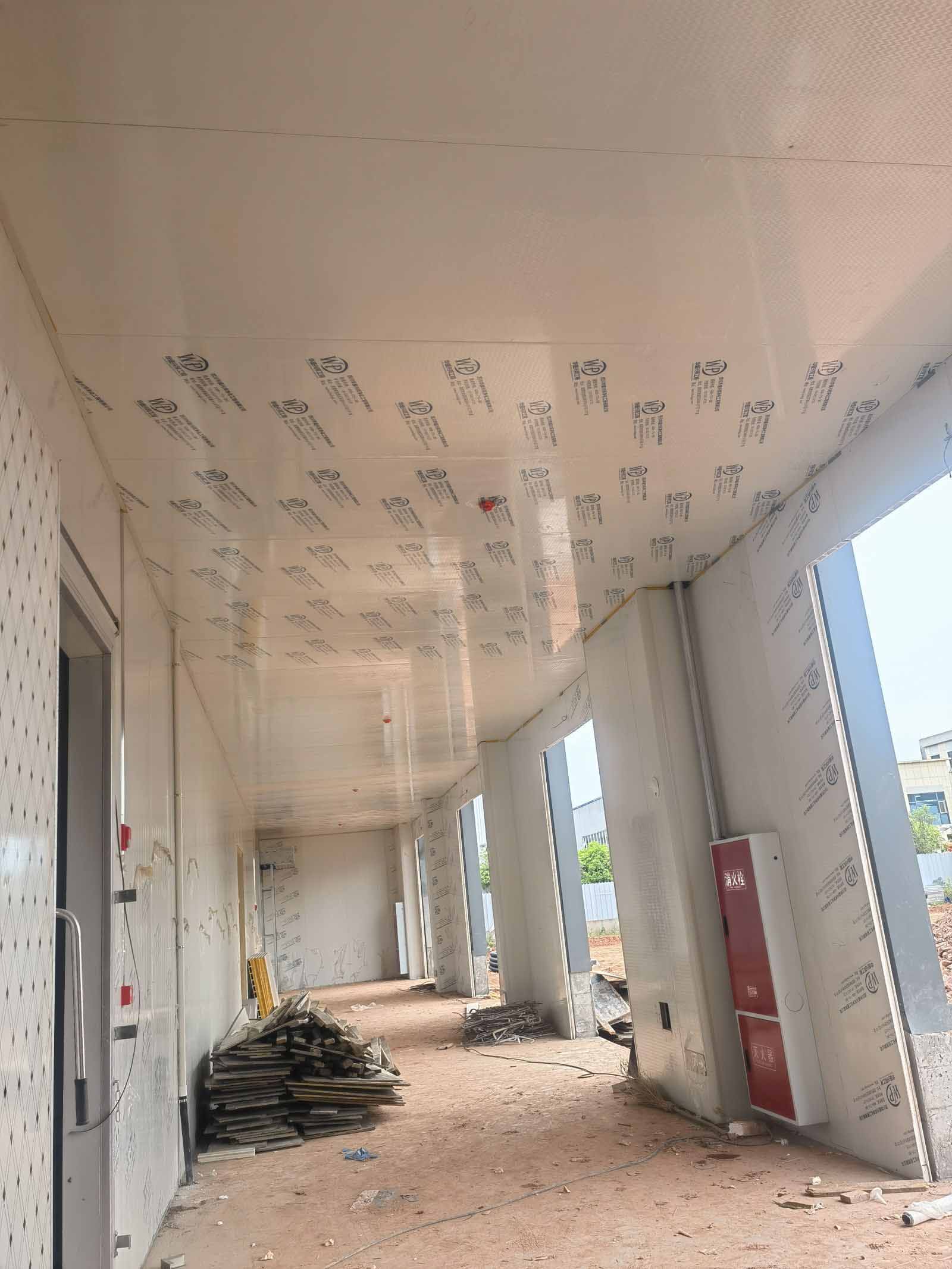

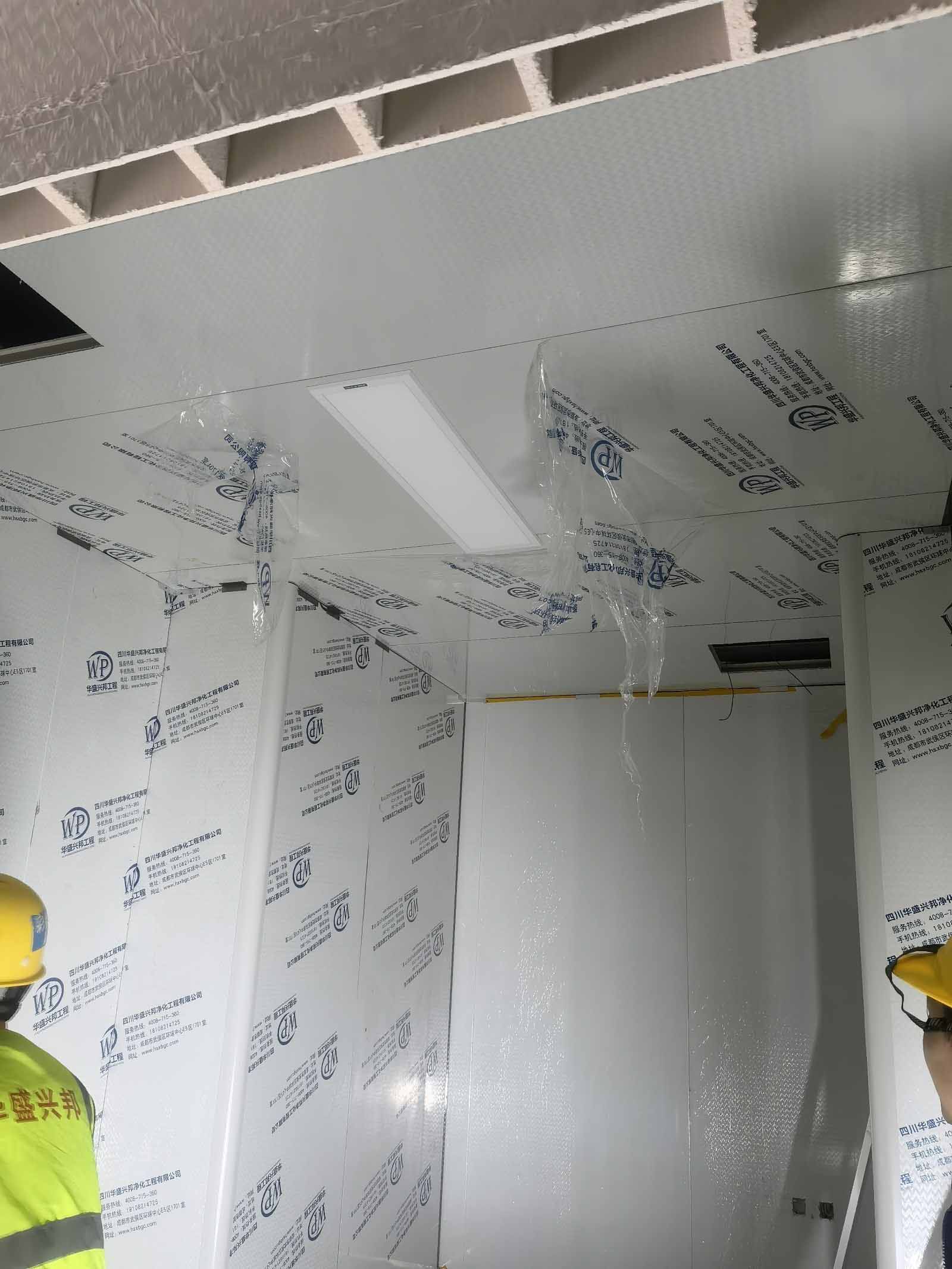

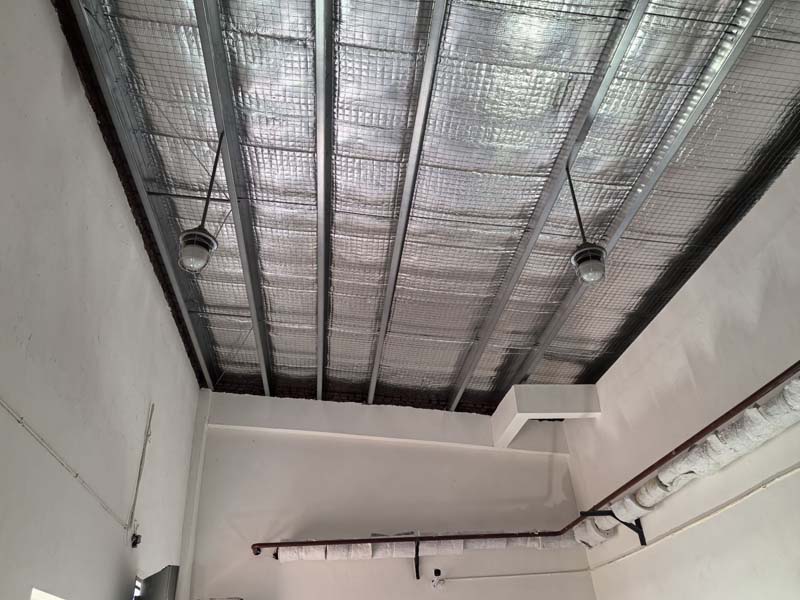

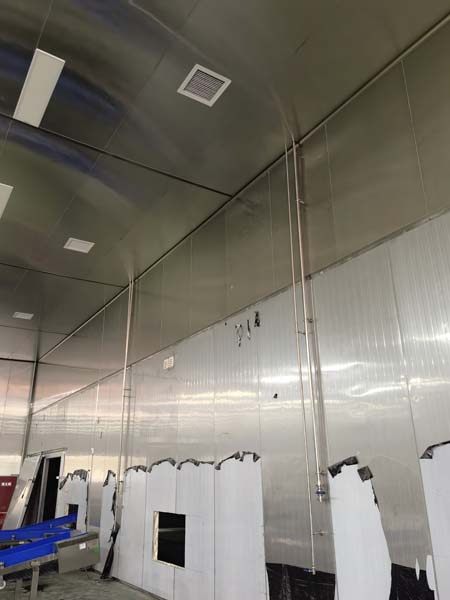

1,10萬級凈化及新風施工 2,動力電施工,電纜線方線工作, 3,水電班組進場施工, 4,凍庫內機安裝 5,彩鋼板收尾工作, 6,雨水、散雨施工 7,隔油池基礎施工完成 8,鍋爐房基礎回填施工完成 9,鋼制門安裝施工
1,10萬級凈化及新風施工,完成分項施工進度85% 2,動力電施工,電纜線方線工作,完成分項進度100%(動力電壓電箱)完成98% 3,水電班組進場施工,完成分項進度86% 4,凍庫內機安裝完成分項目進度84% 5,彩鋼板收尾工作,完成分項進度96% 6,雨水、散雨施工,完成分項進度88% 7,隔油池基礎施工完成分項進度97% 8,鍋爐房基礎回填施工完成進度100% 9,鋼制門安裝施工完成進度60%

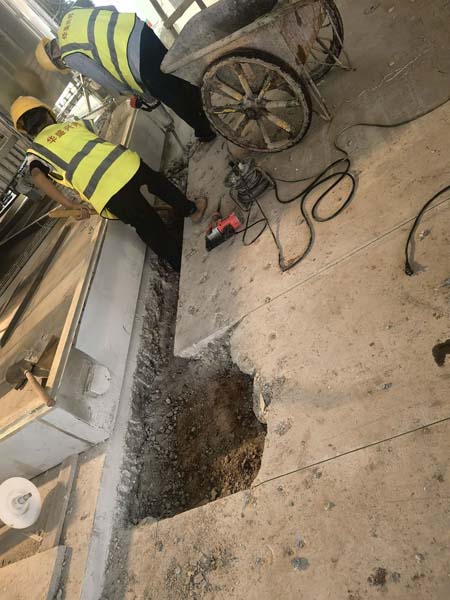

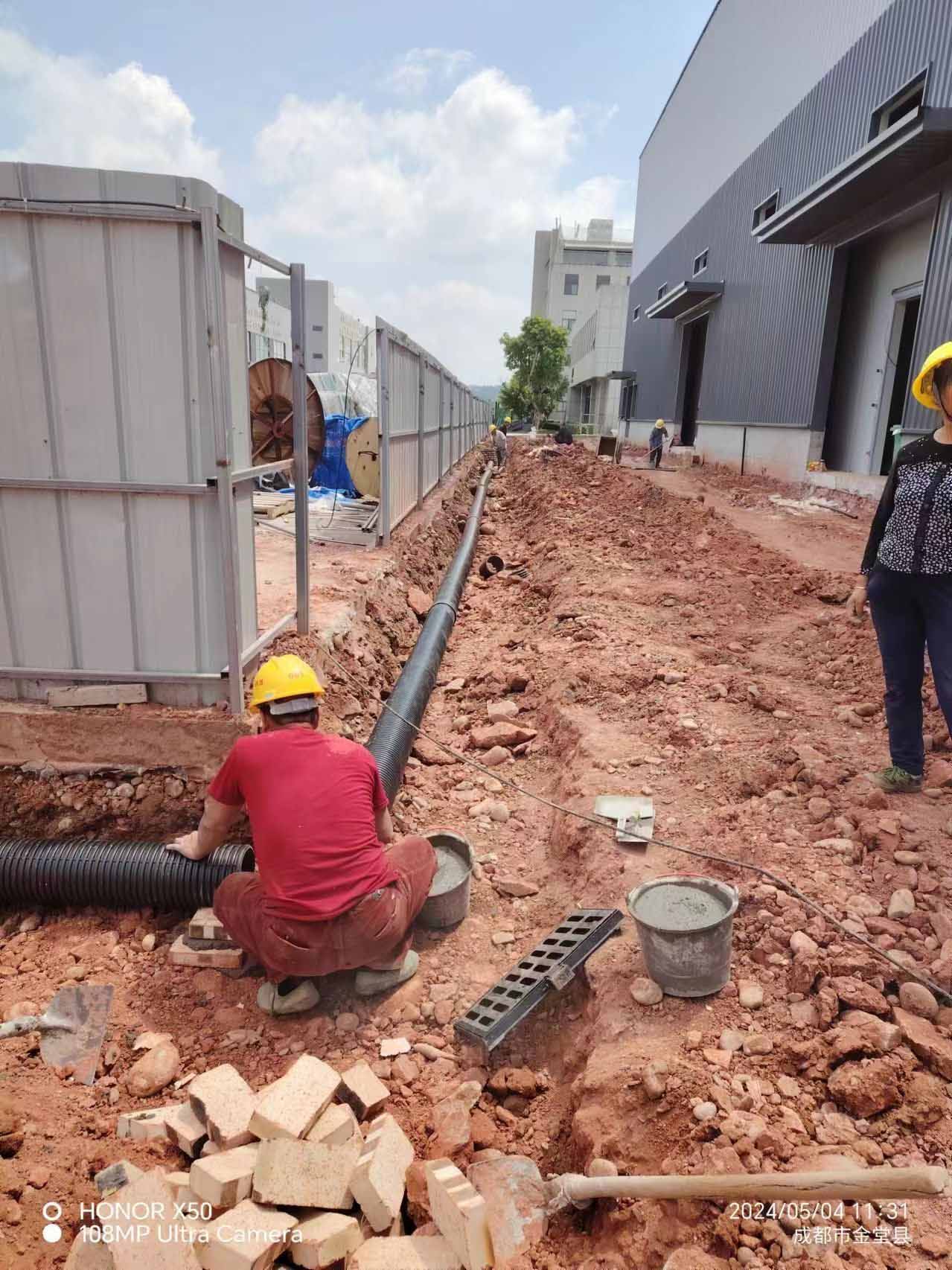

沉淀池 排水管道施工

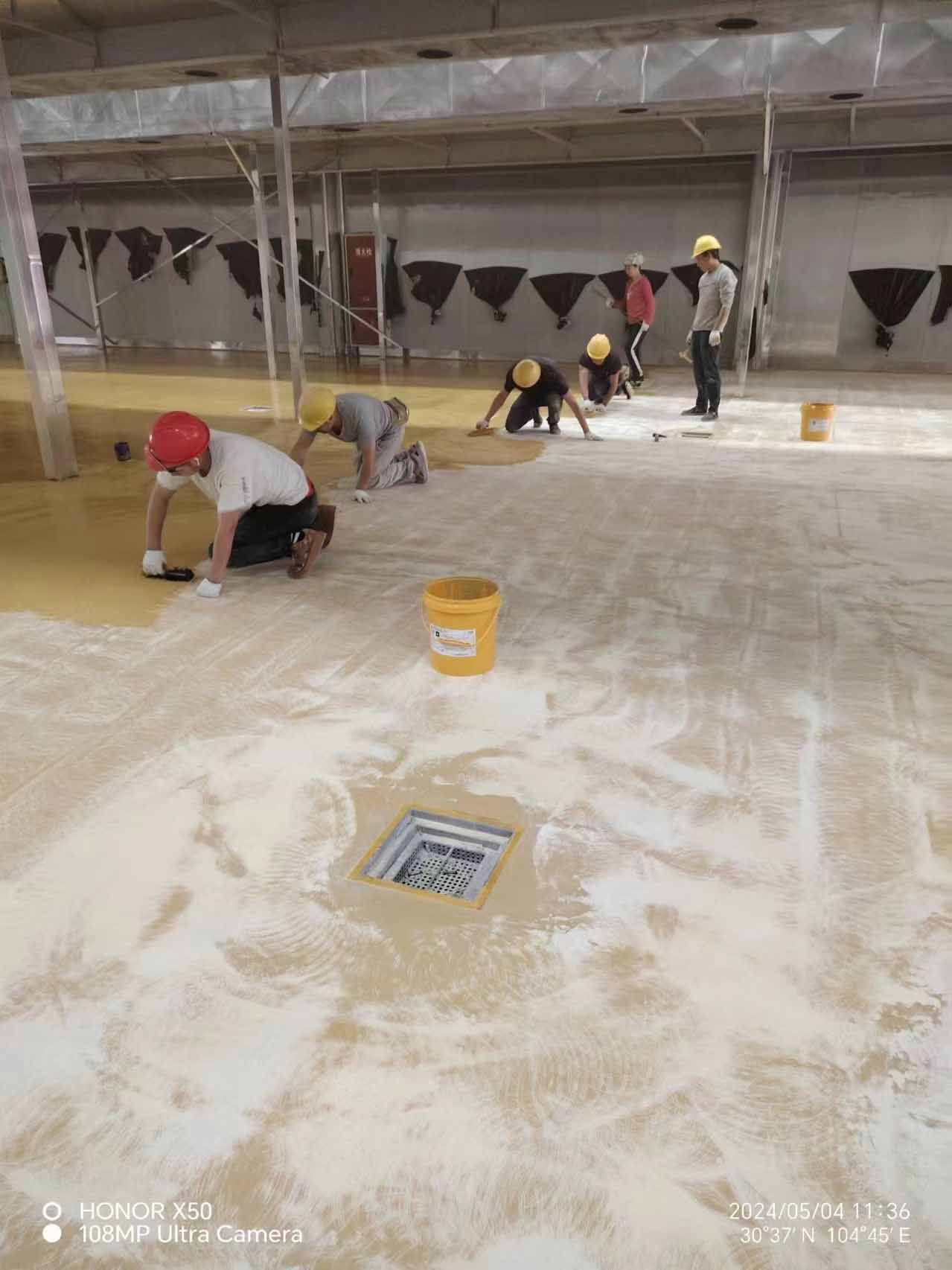

1、凈化及新風施工,完成分項施工進度70% 2,動力電施工,電纜線方線工作,完成分項進度88% 3,水電班組進場施工,完成分項進度85% 4,凍庫內機安裝完成分項目進度80% 5,彩鋼板收尾工作,完成分項進度89% 6,總平地坪施工,一期與二期之間這邊混凝土澆筑,完成分項目進度100% 7,雨水、散雨施工,完成分項進度65% 8,隔油池基礎施工完成分項進度70% 9,鍋爐房基礎施工完成進度60% 10,聚氨酯地坪施工

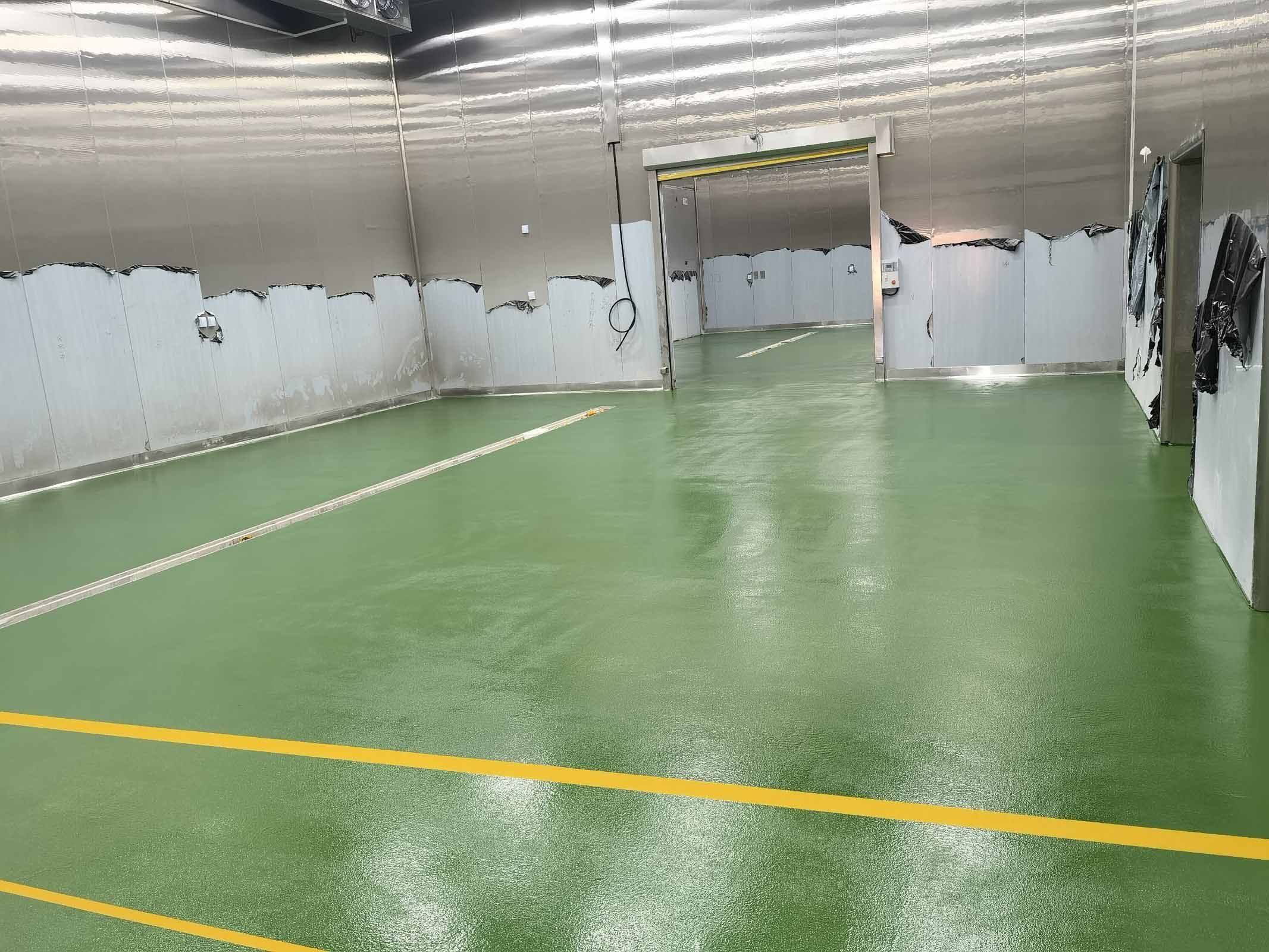

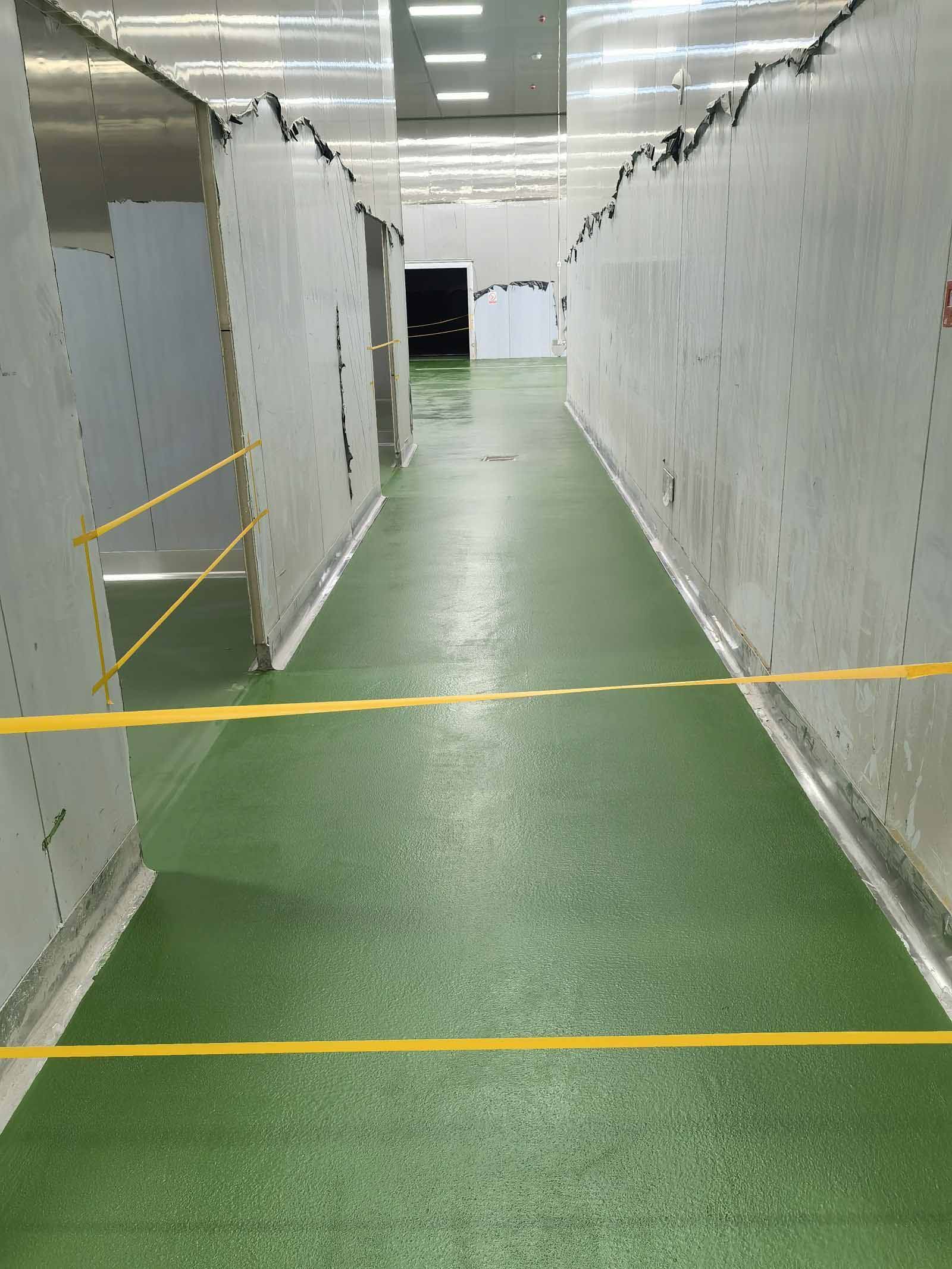

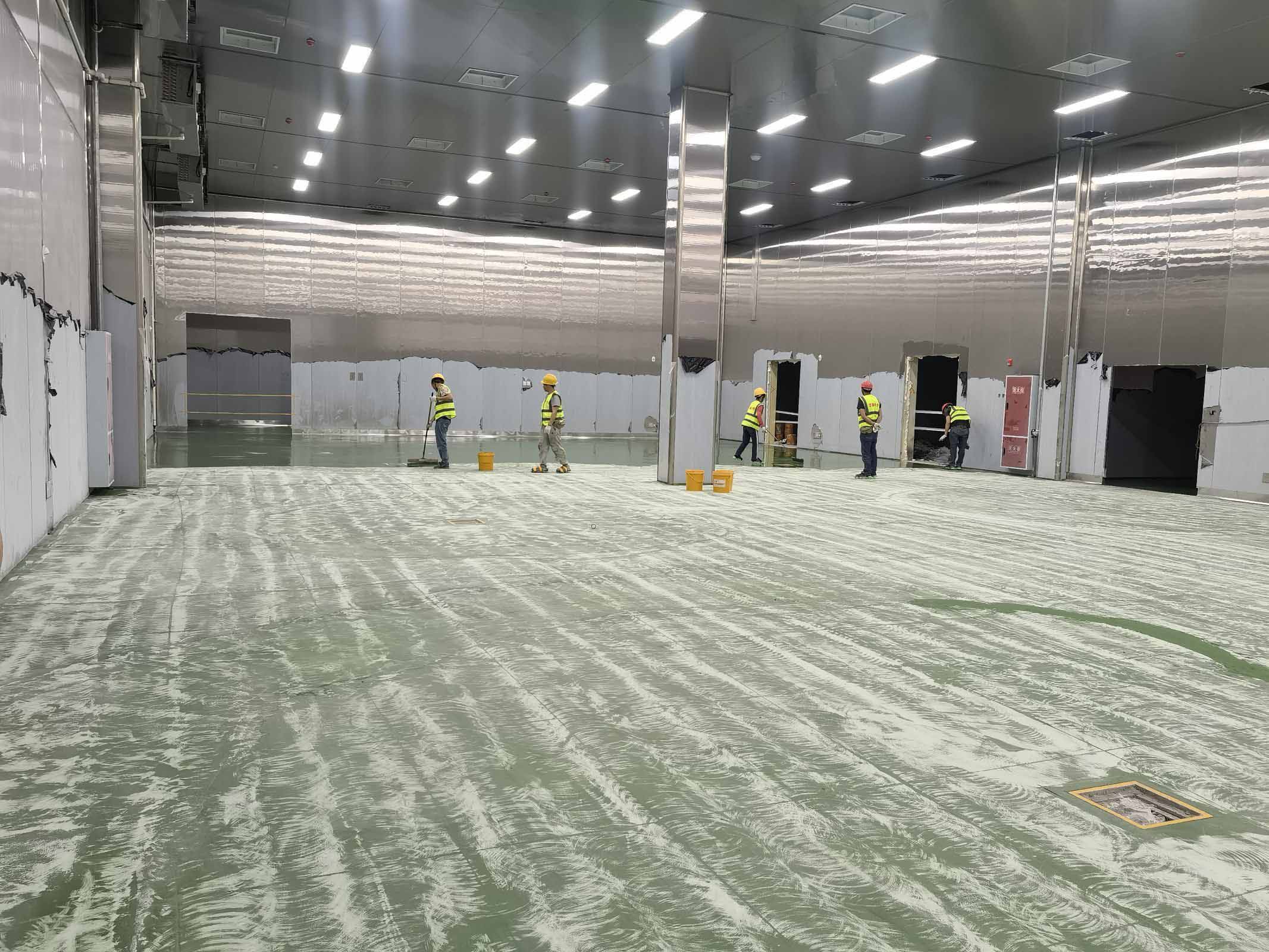

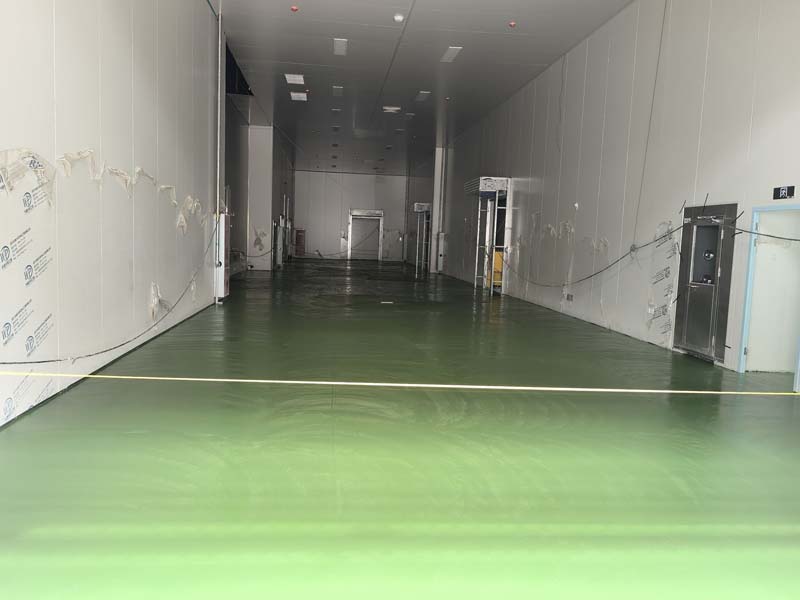

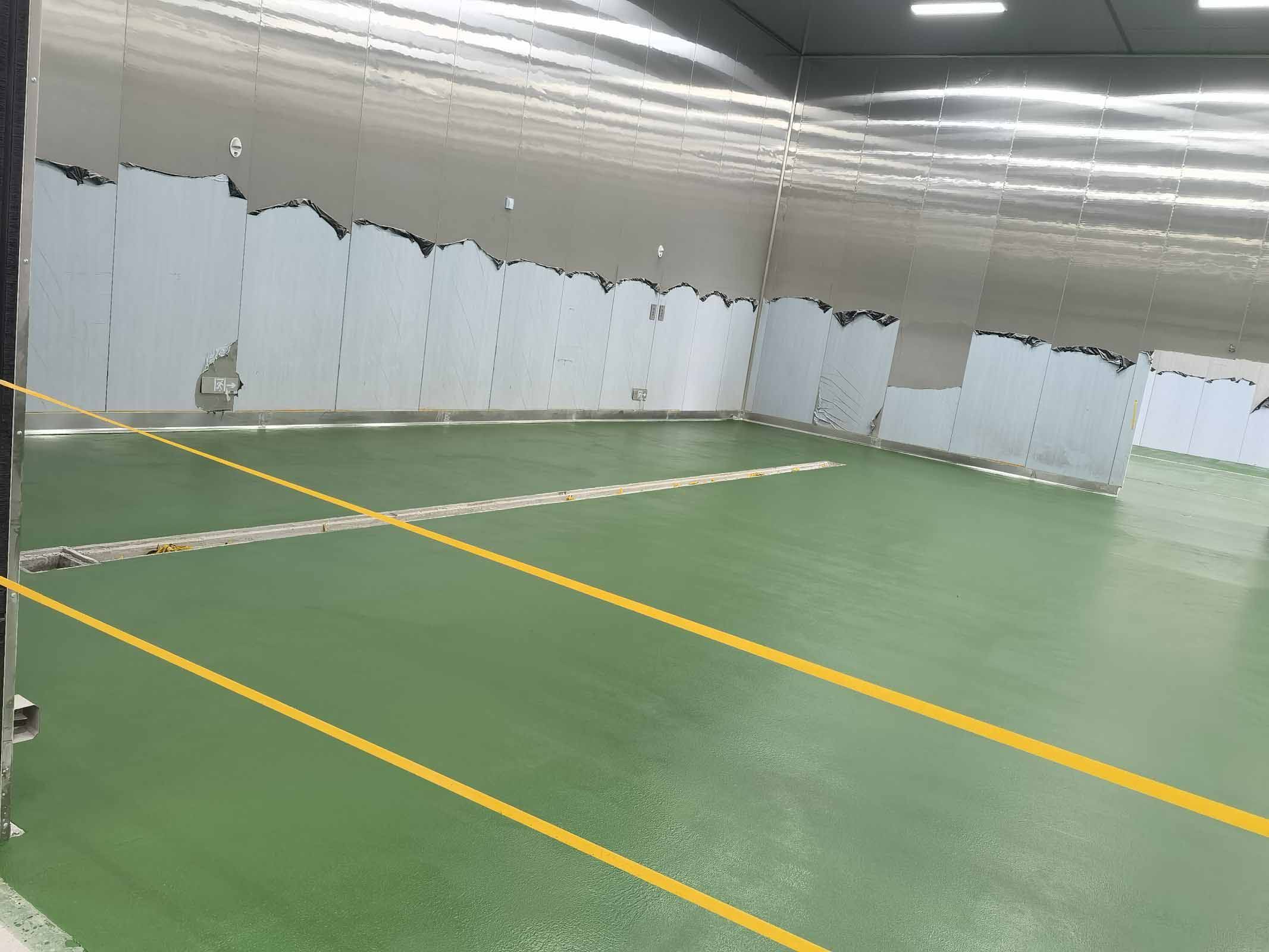

地坪漆施工
土建、地坪施工
地坪土建施工

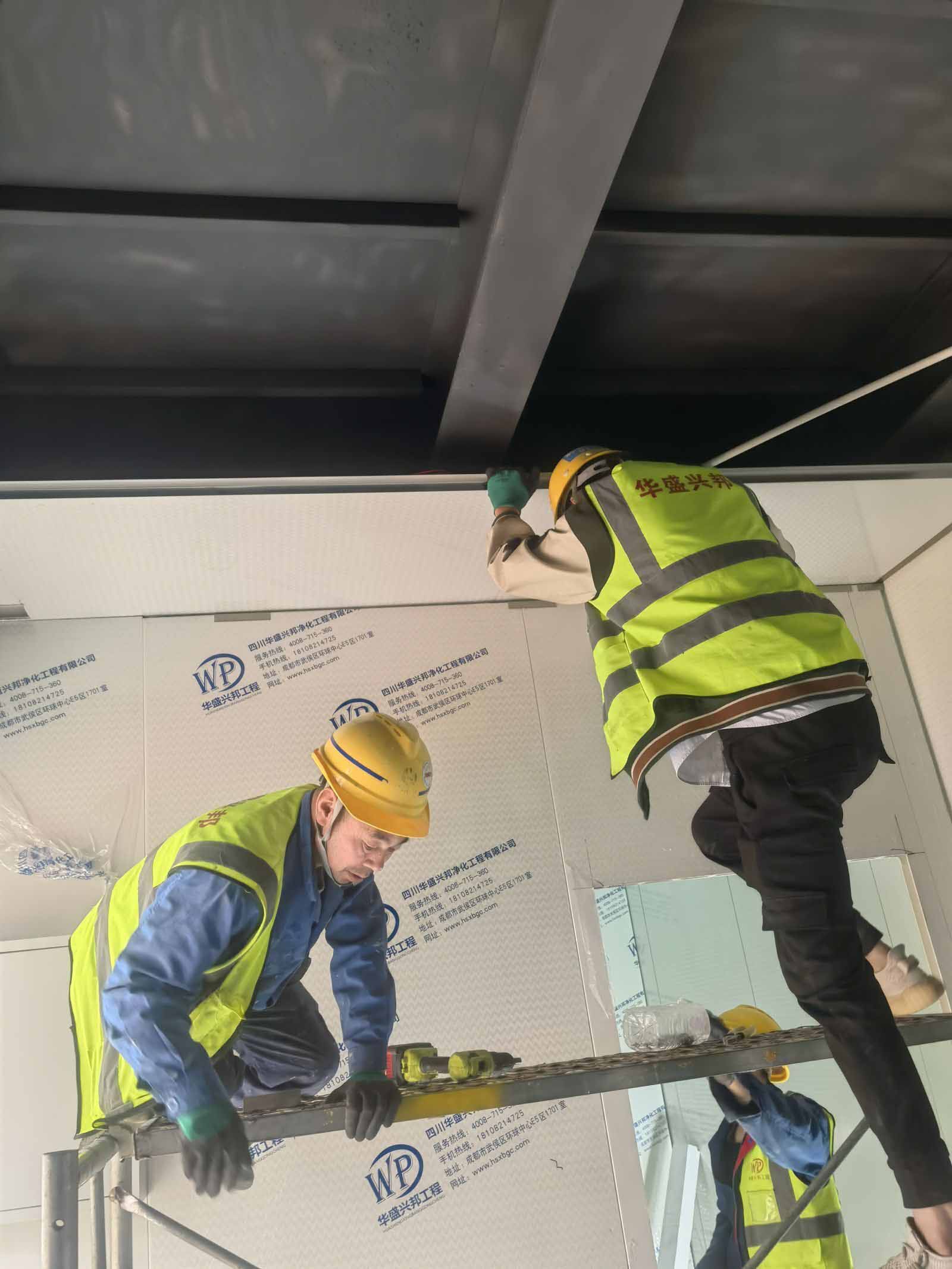

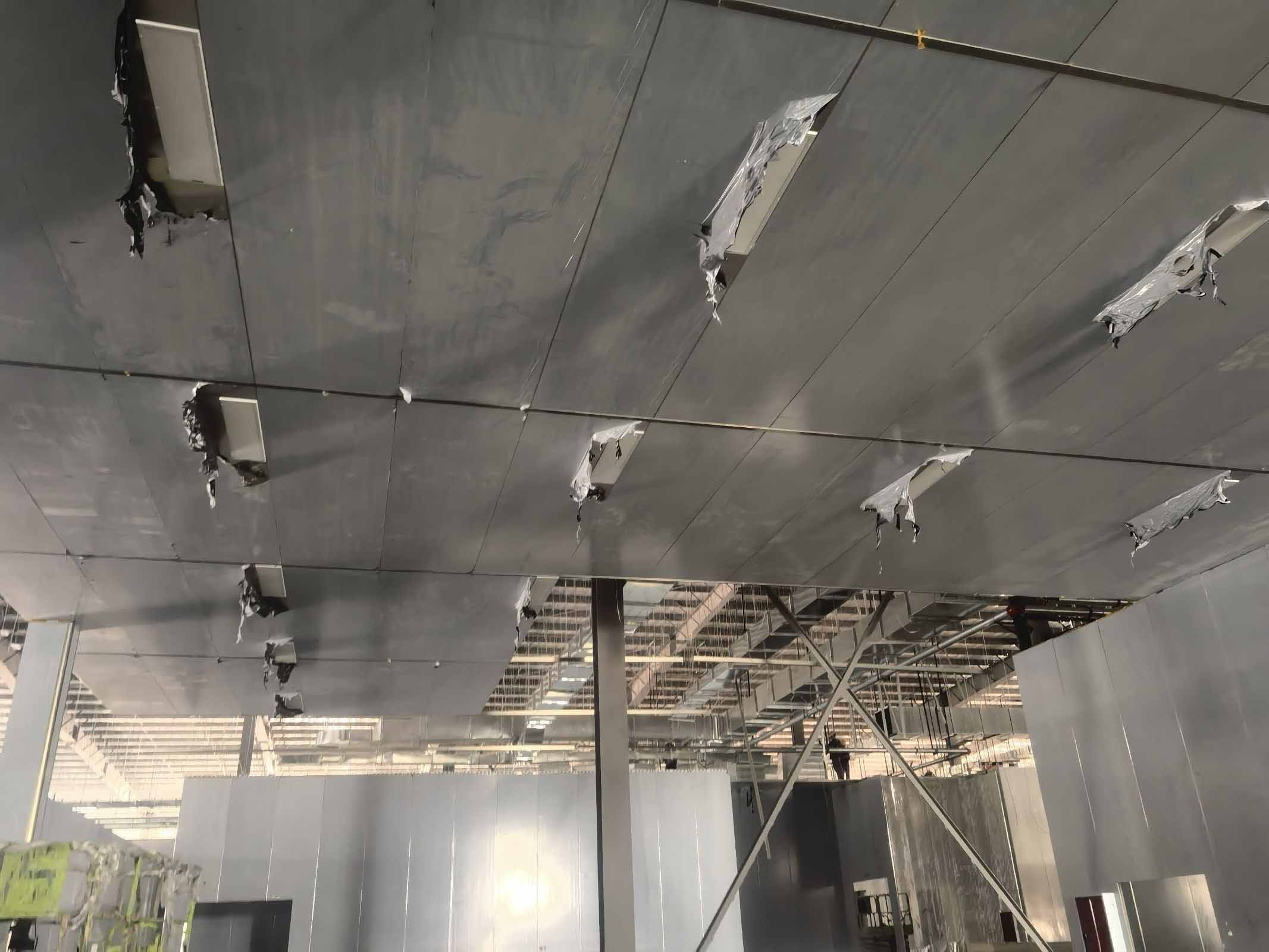

燈具安裝 土建施工

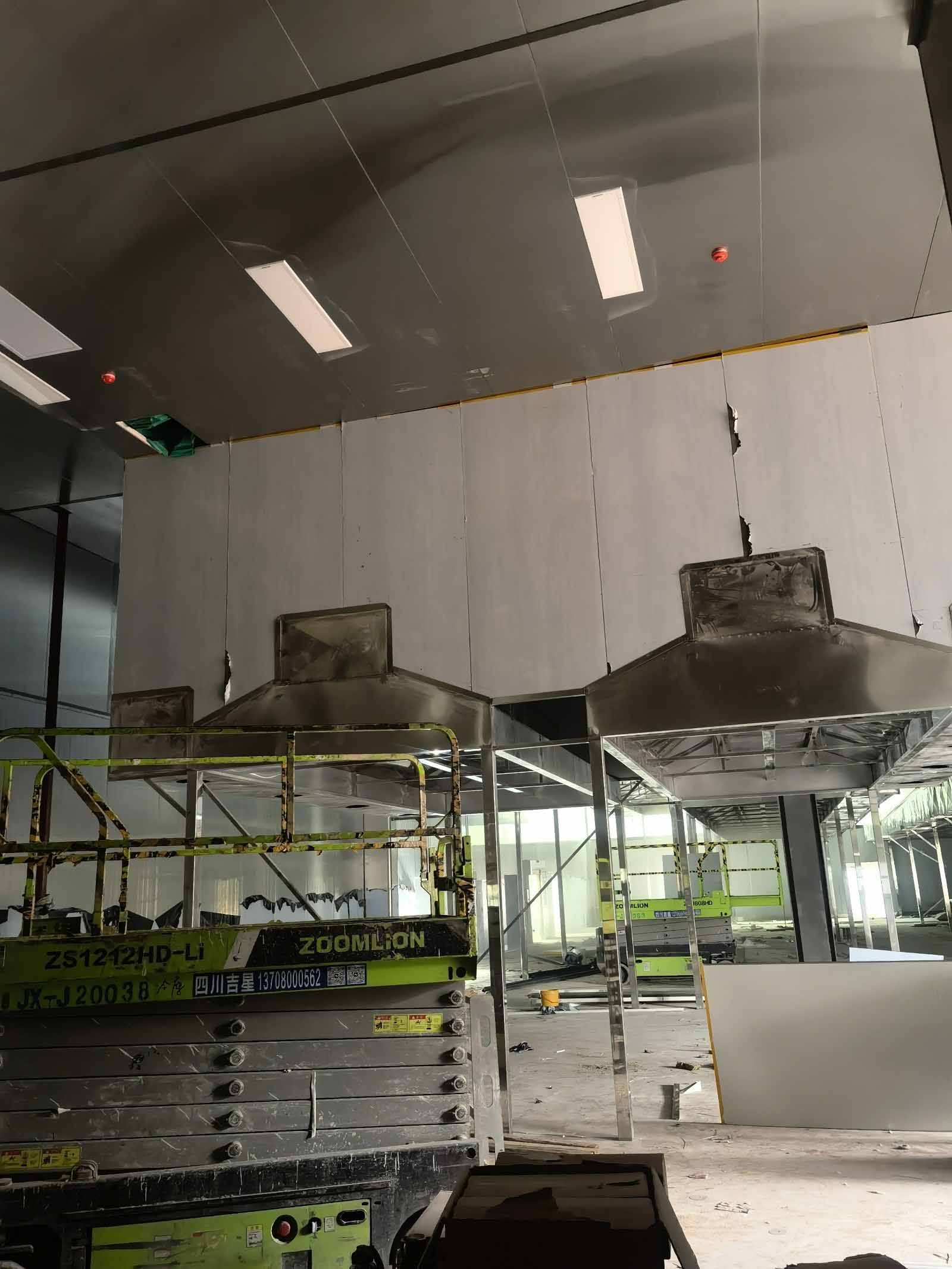

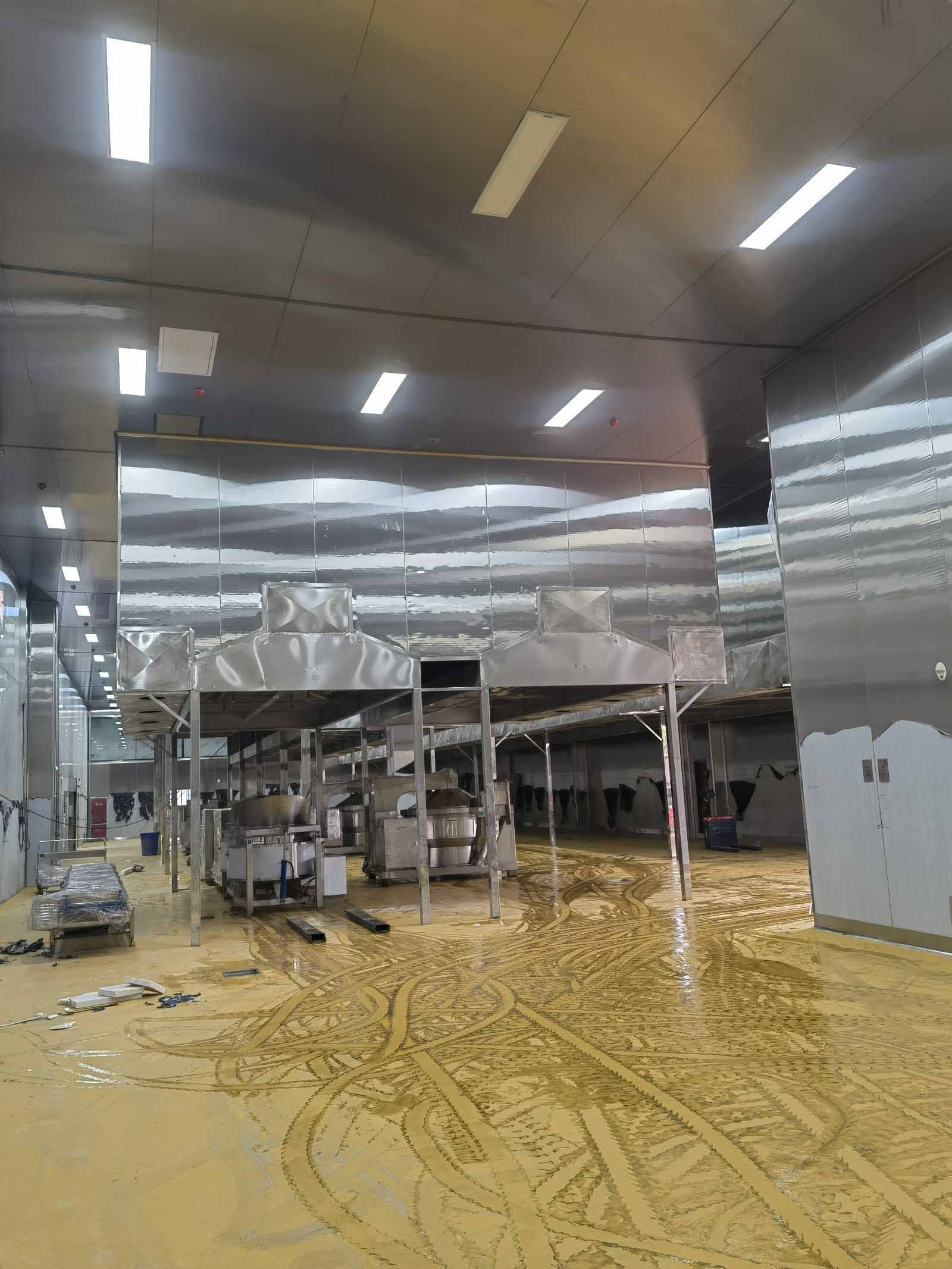

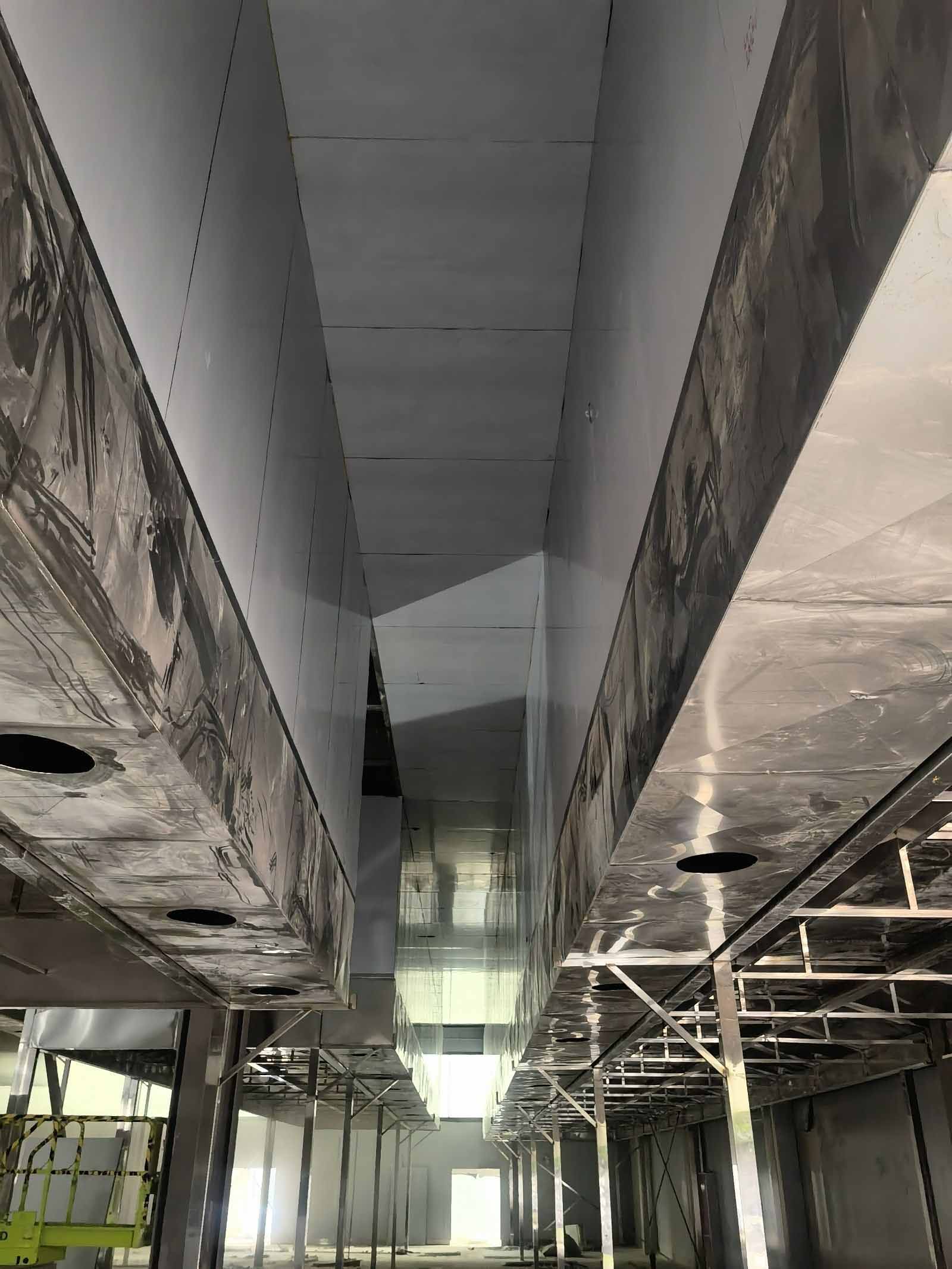

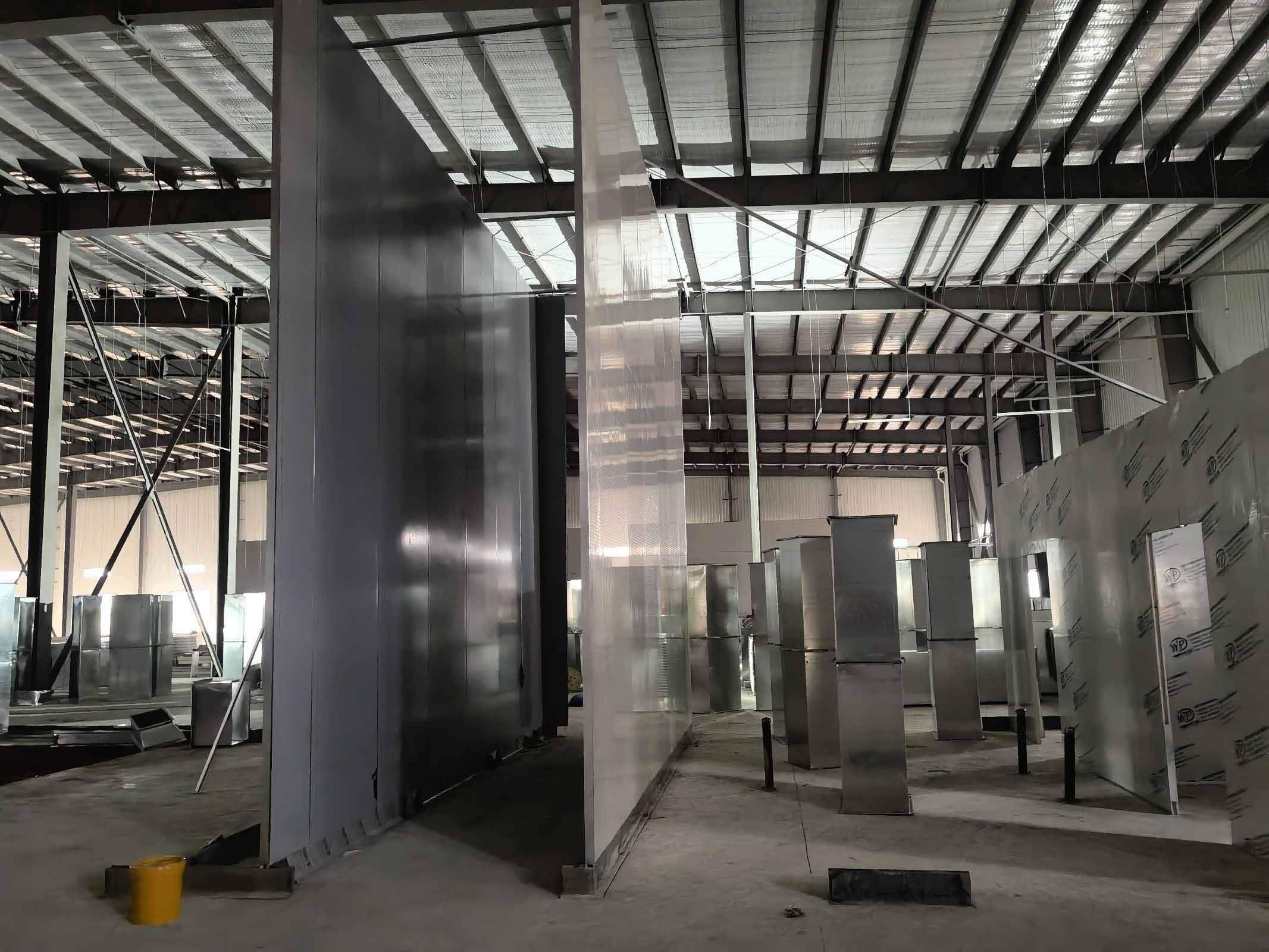

煙罩安裝,板材安裝
土建 地坪施工

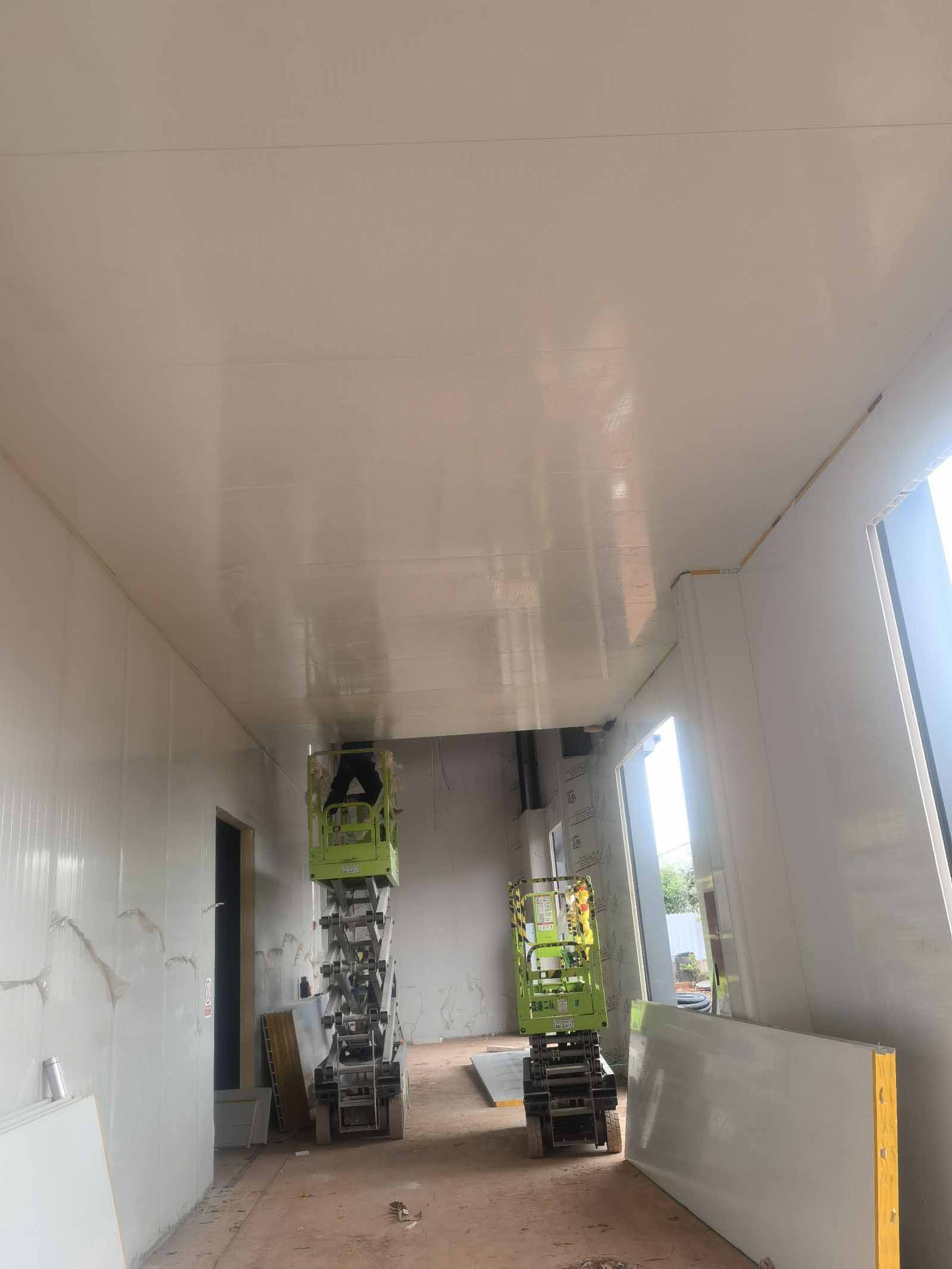

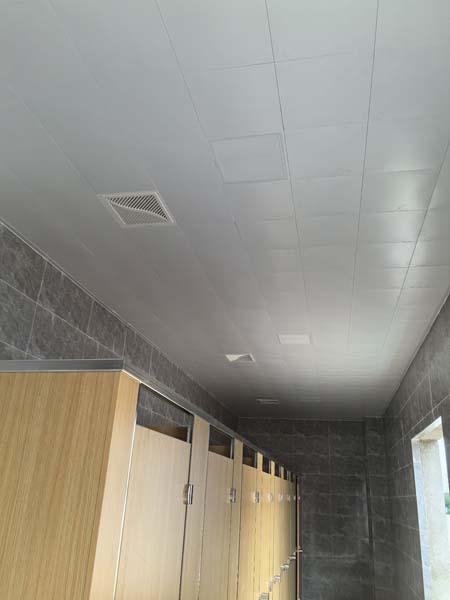

隔斷吊頂施工

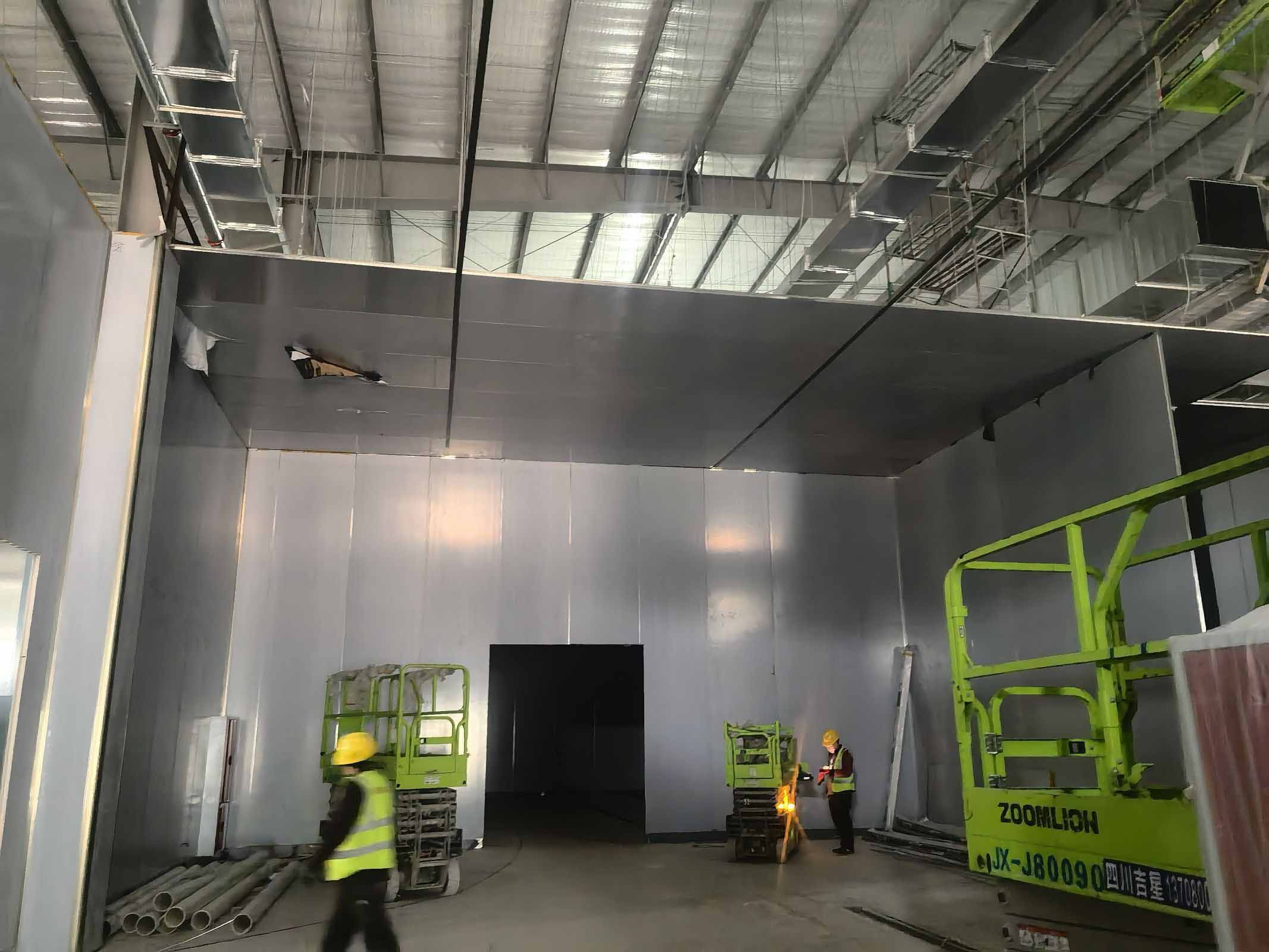

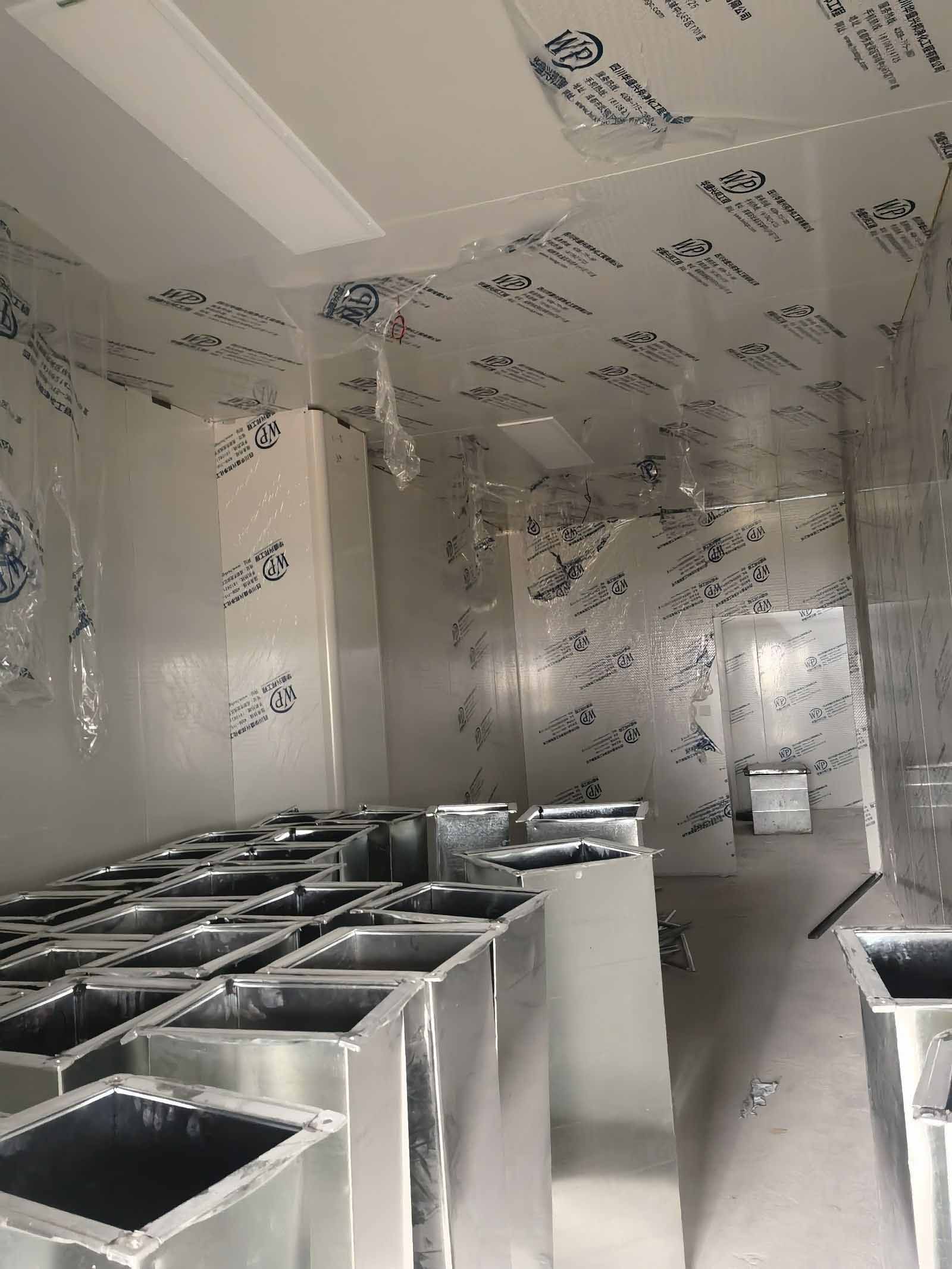

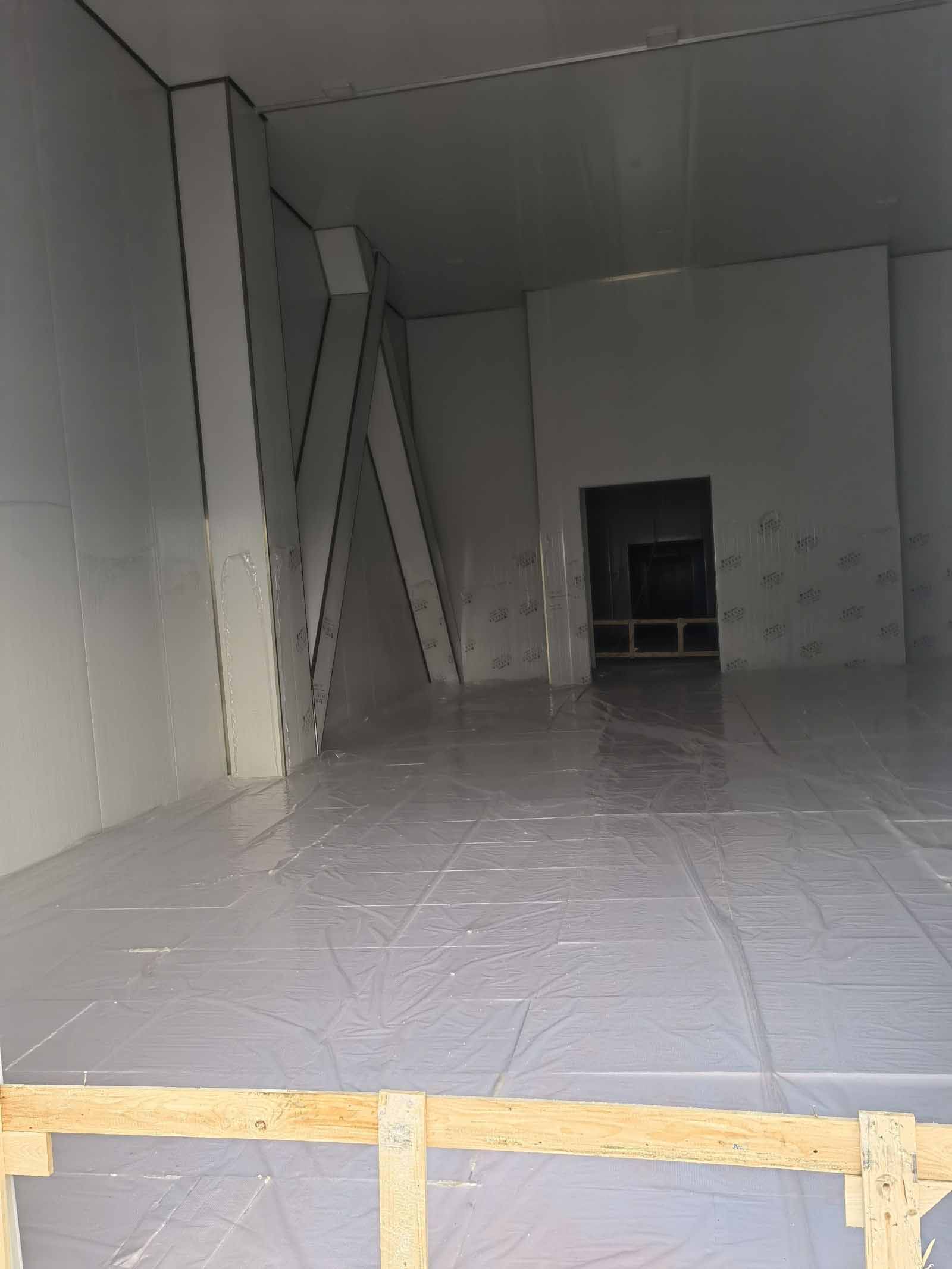

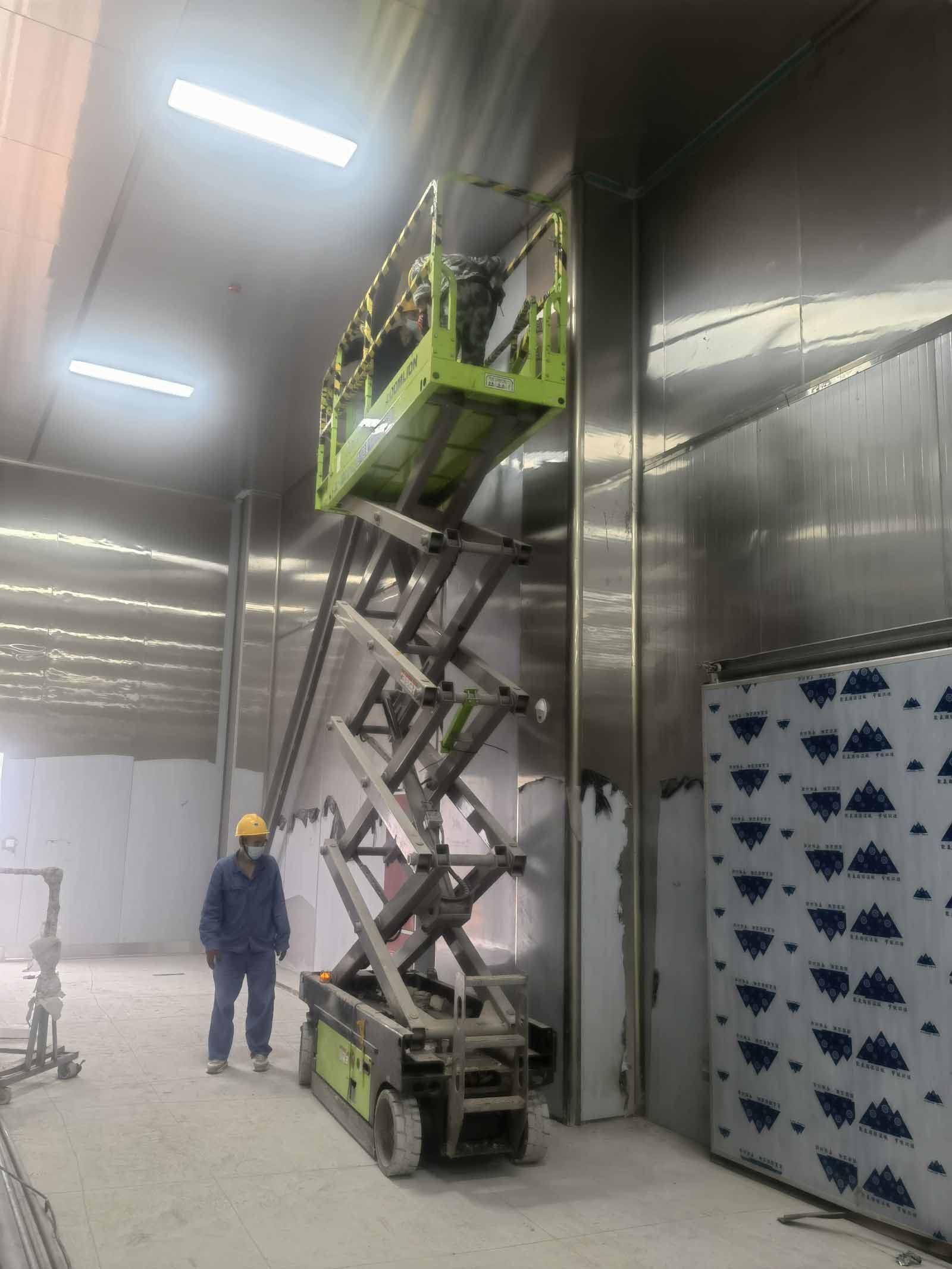

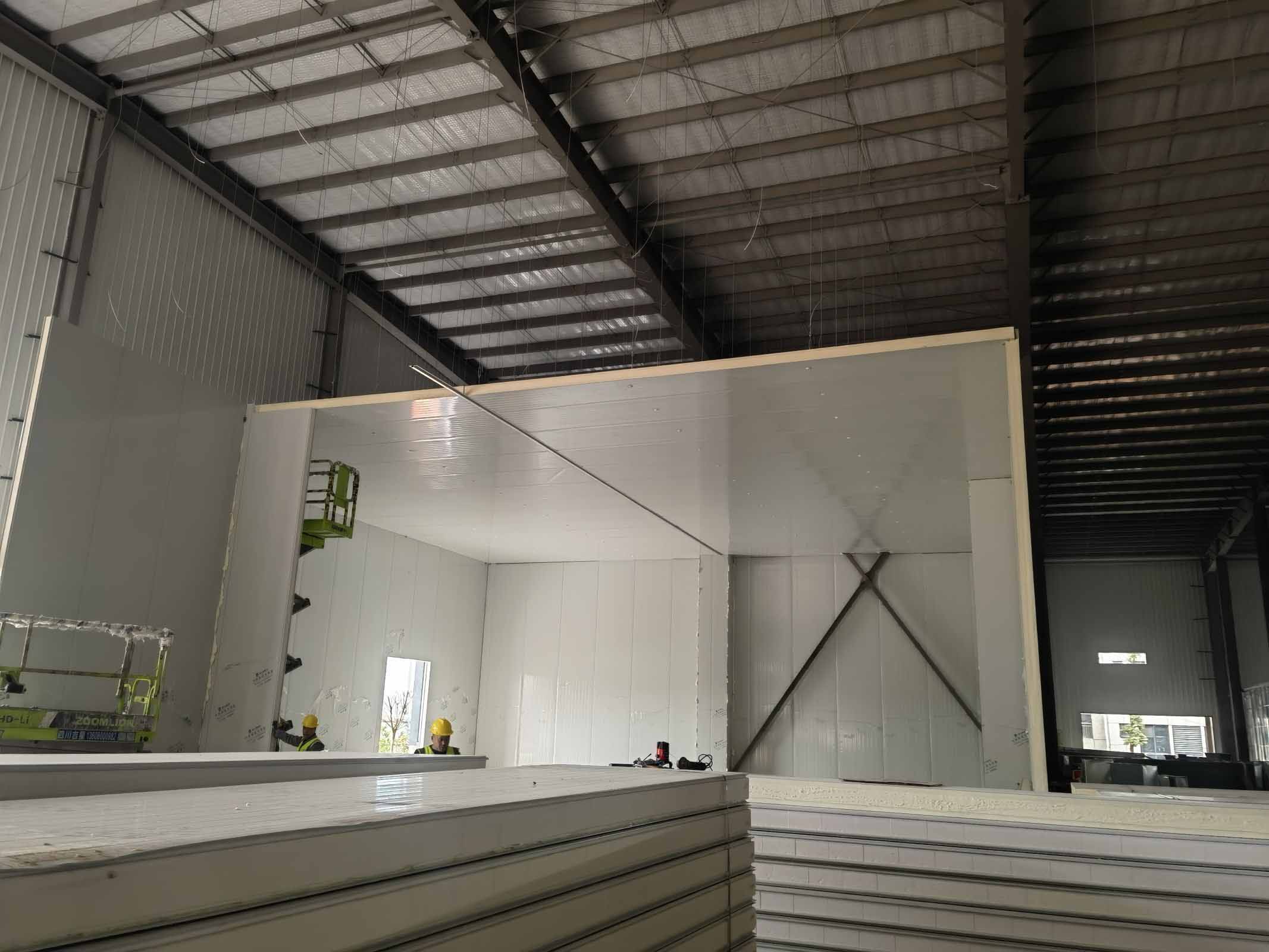

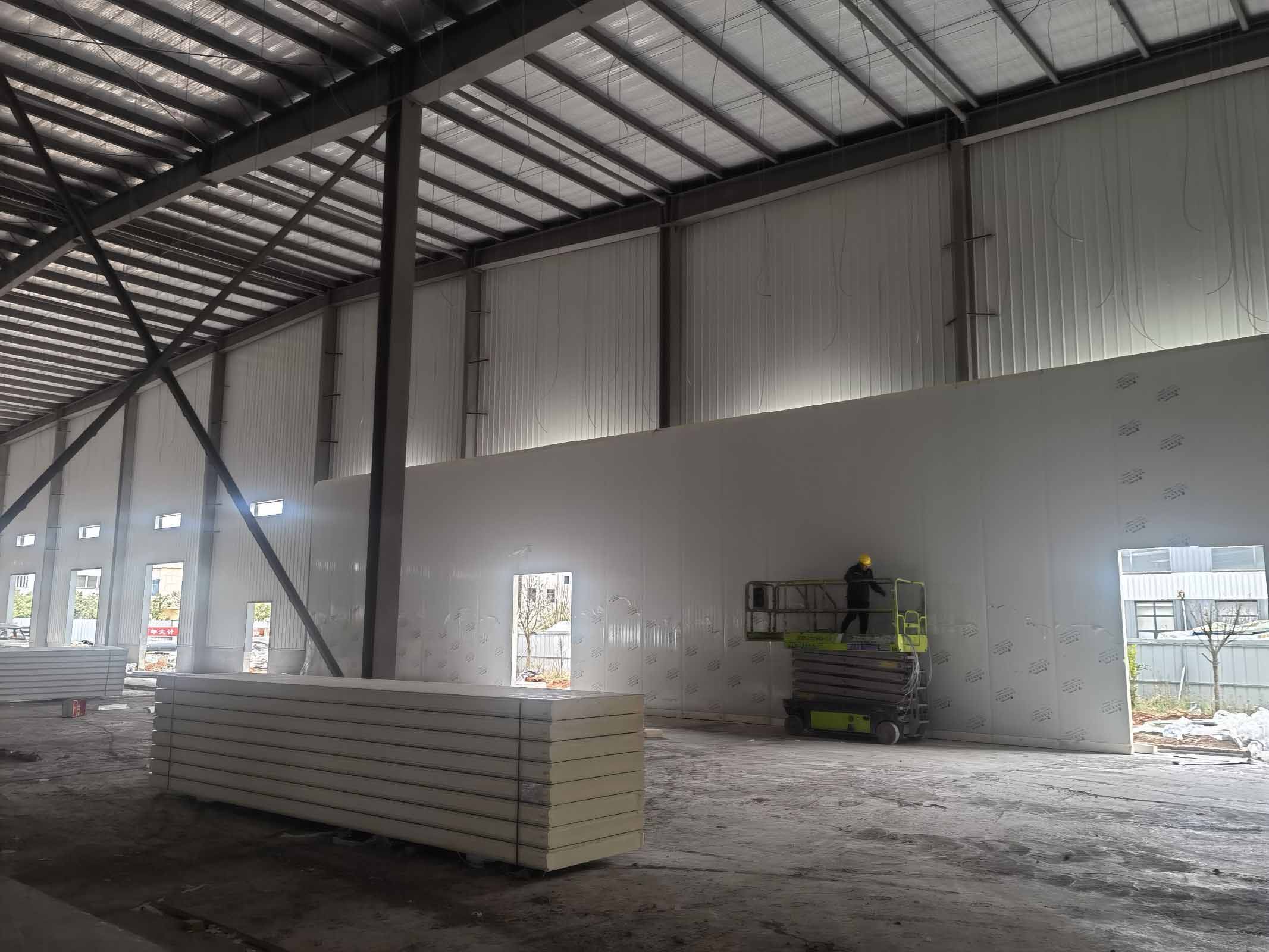

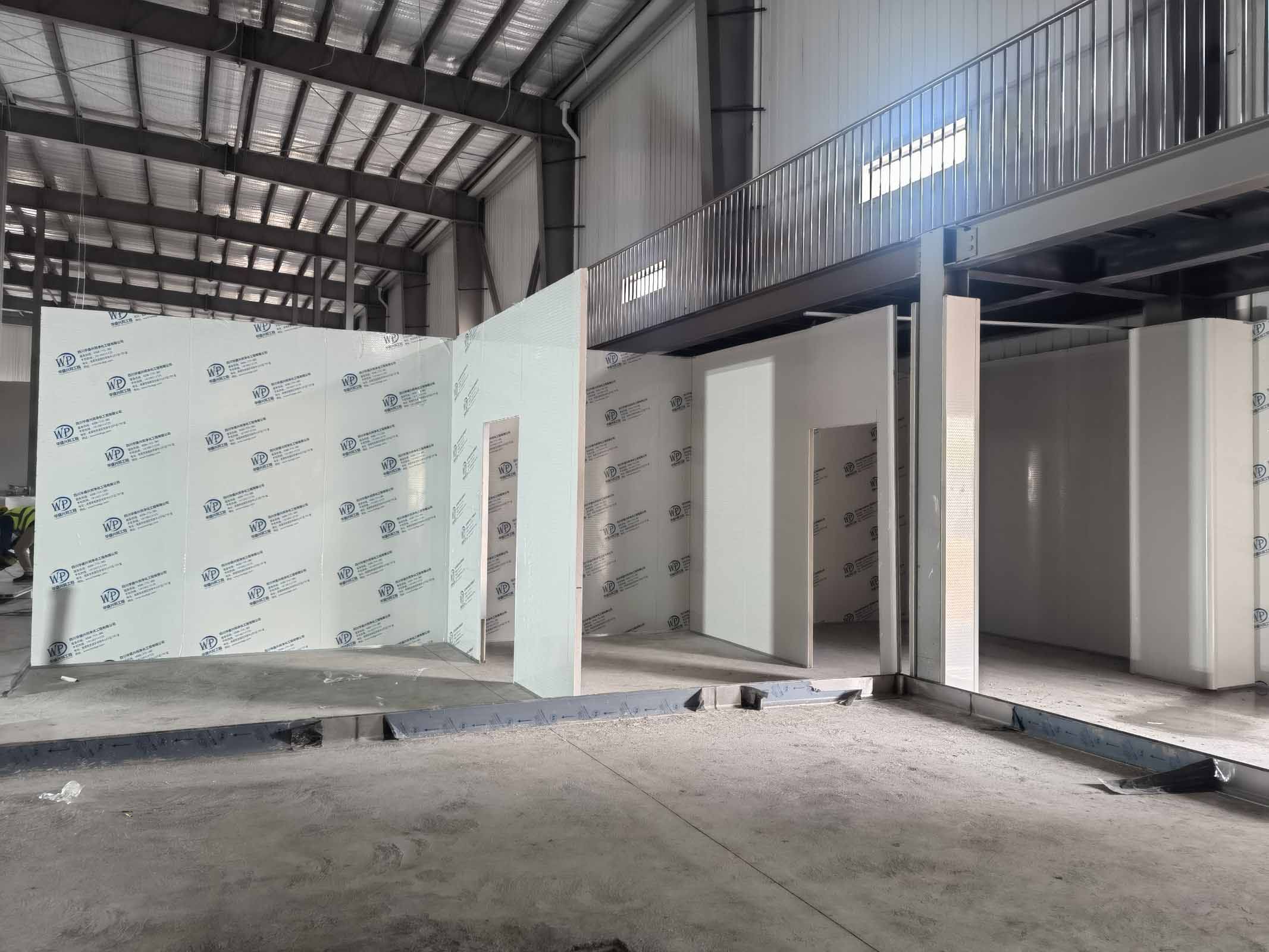

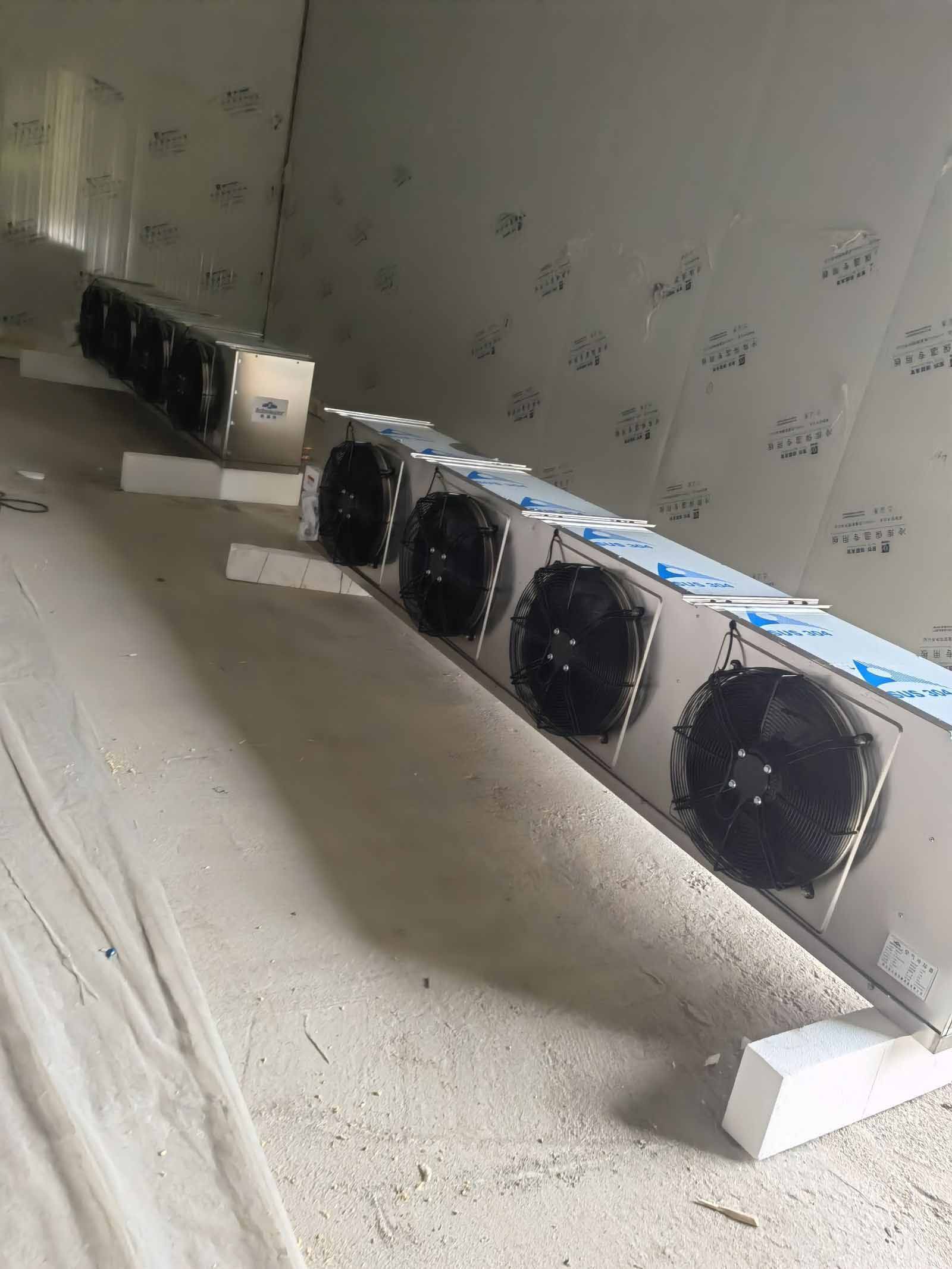

凍庫設備安裝,風管吊裝

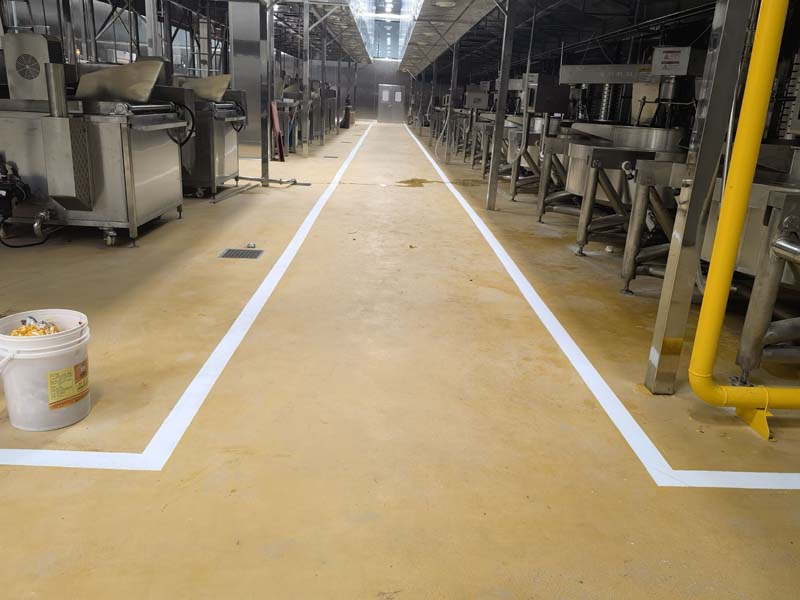

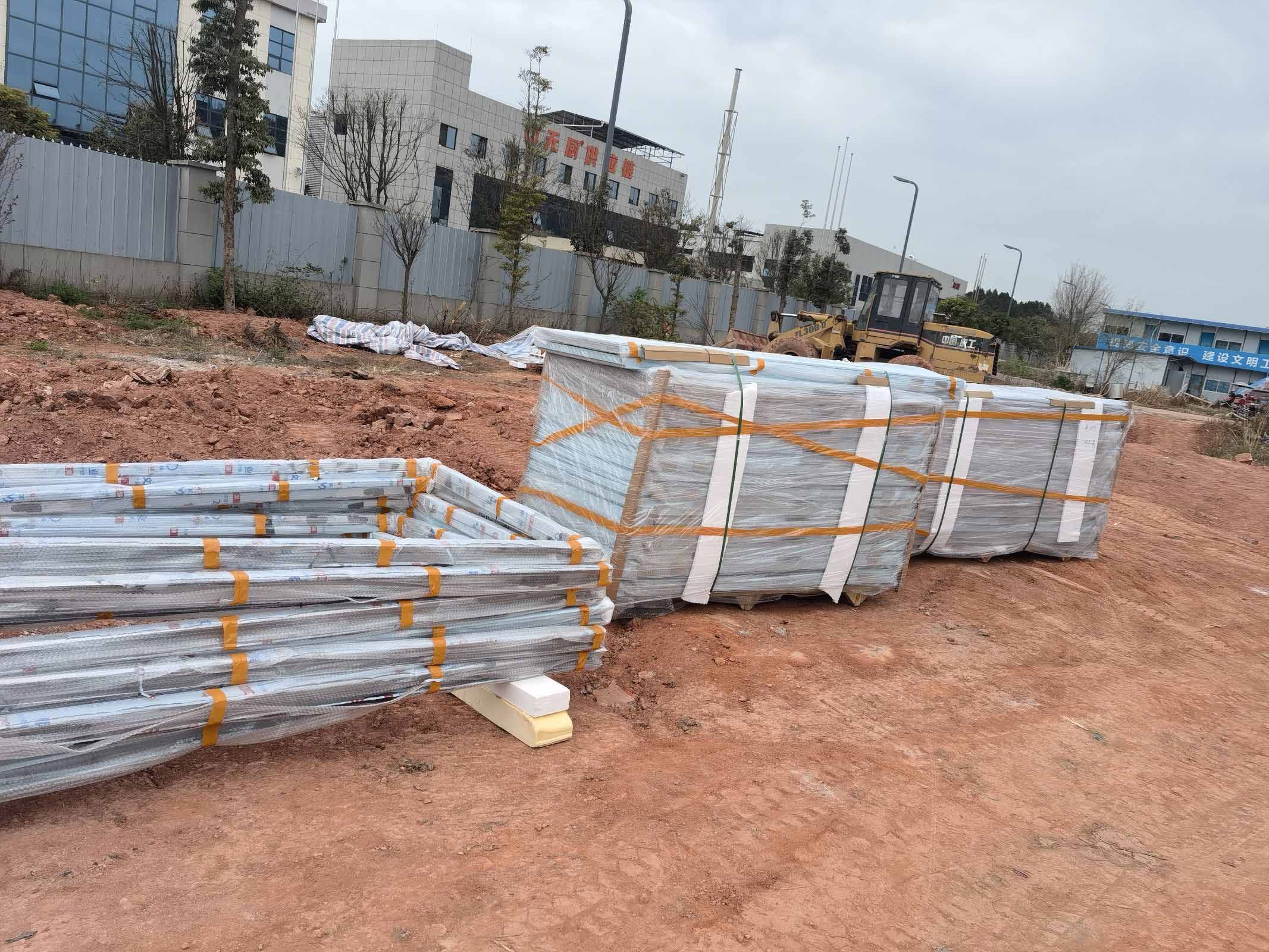

地坪施工 材料到場

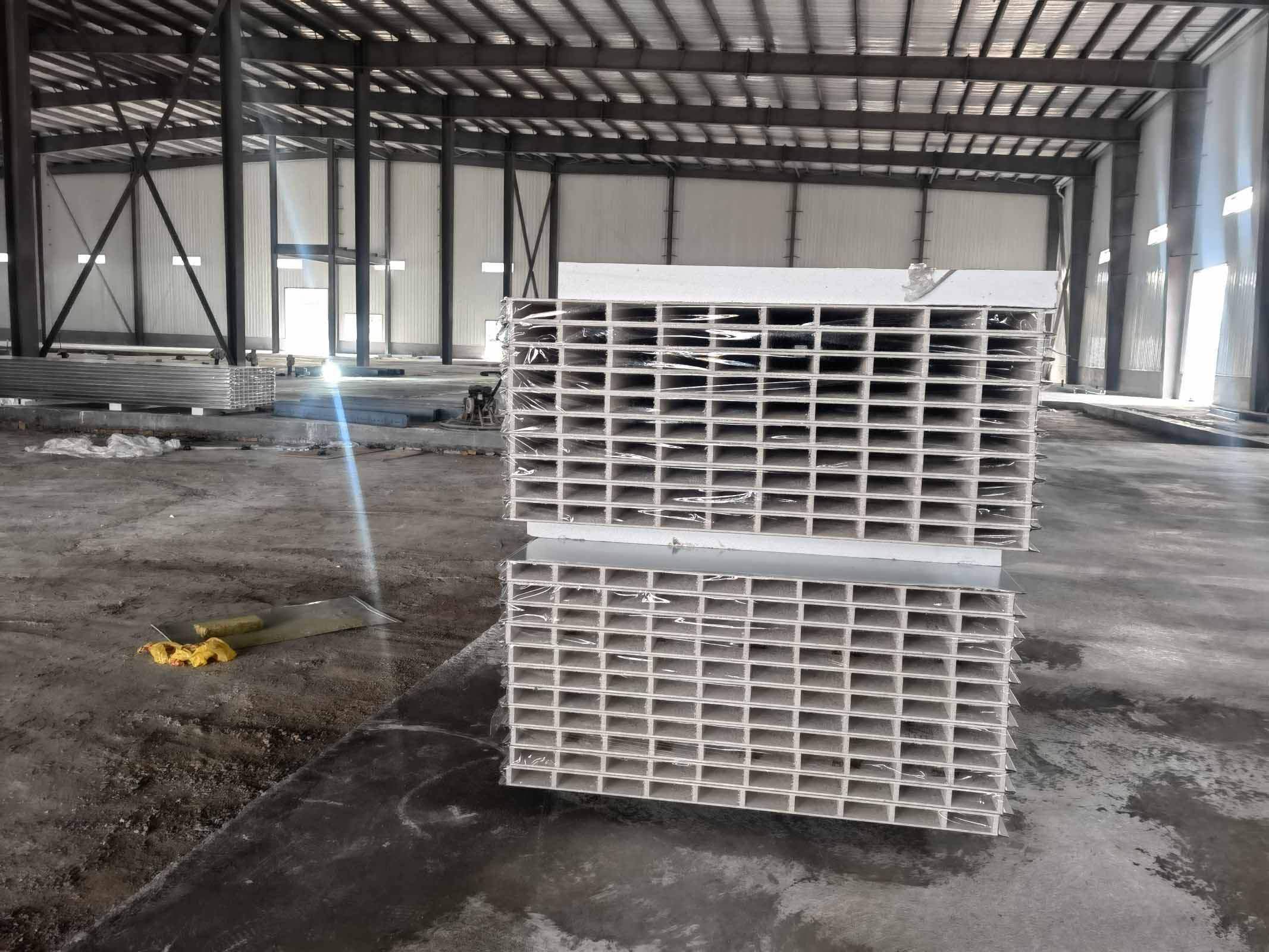

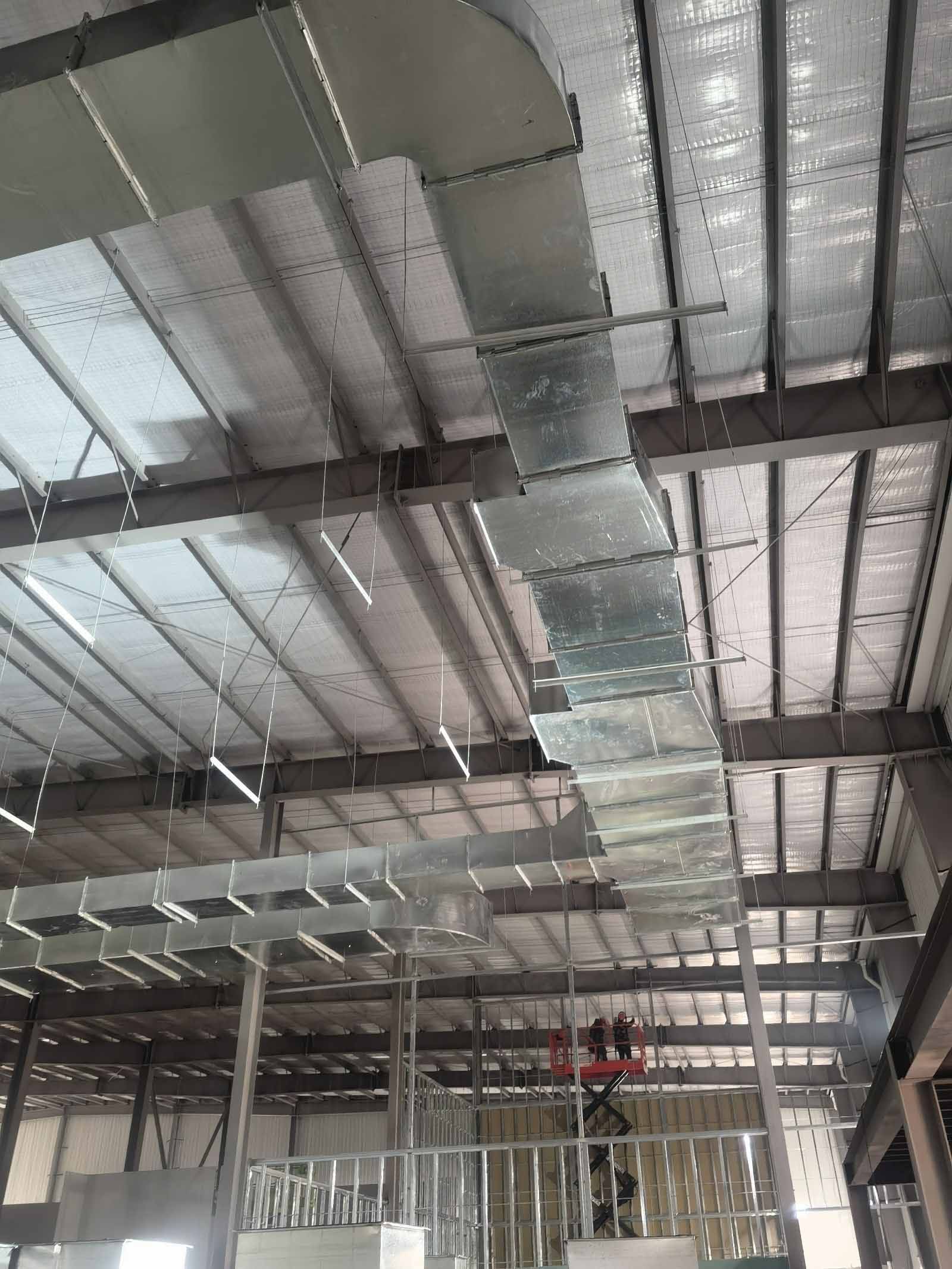

風管吊裝,板材安裝
板材到現場,凍庫施工,隔斷板材組裝

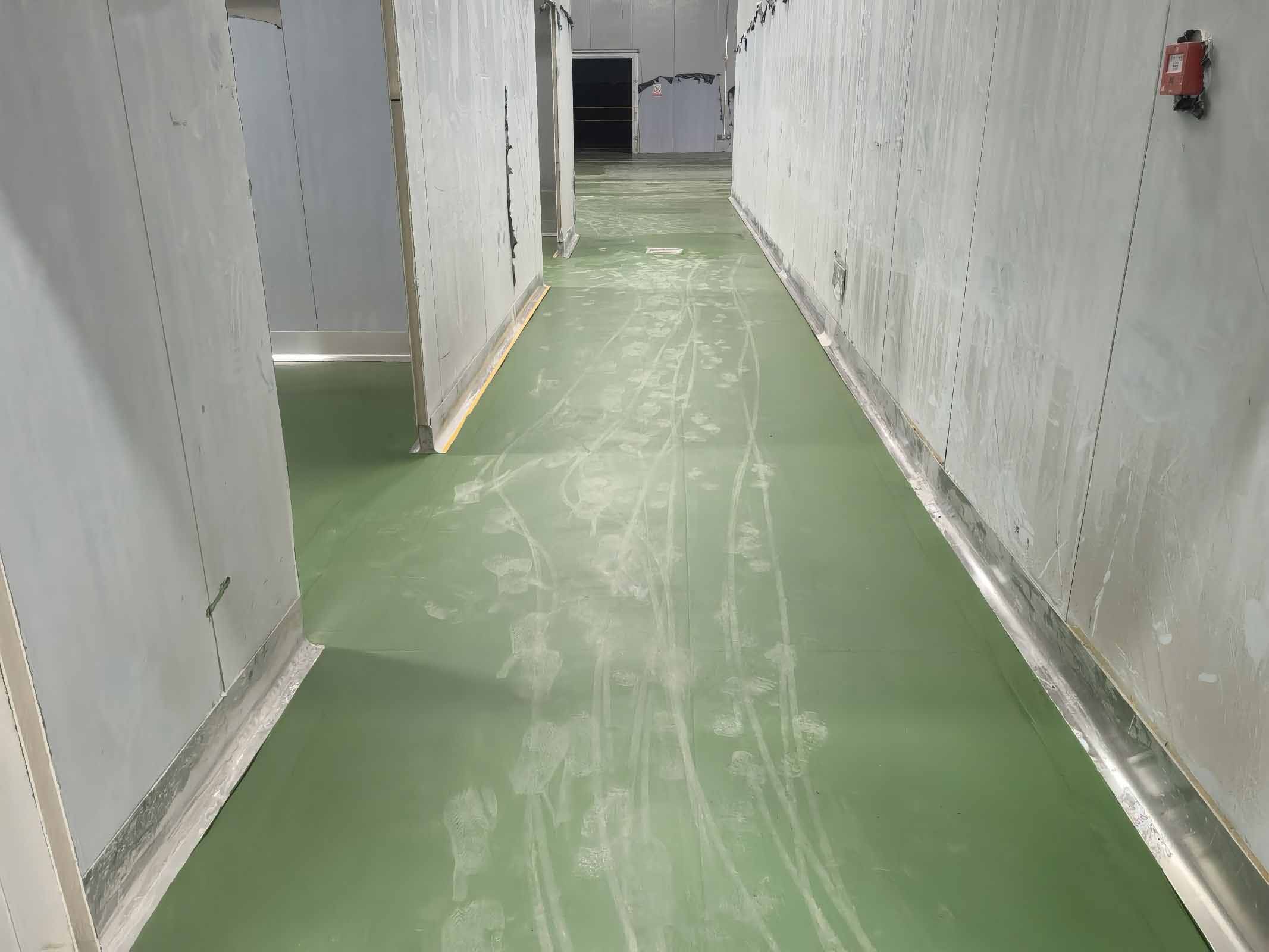

地坪施工
