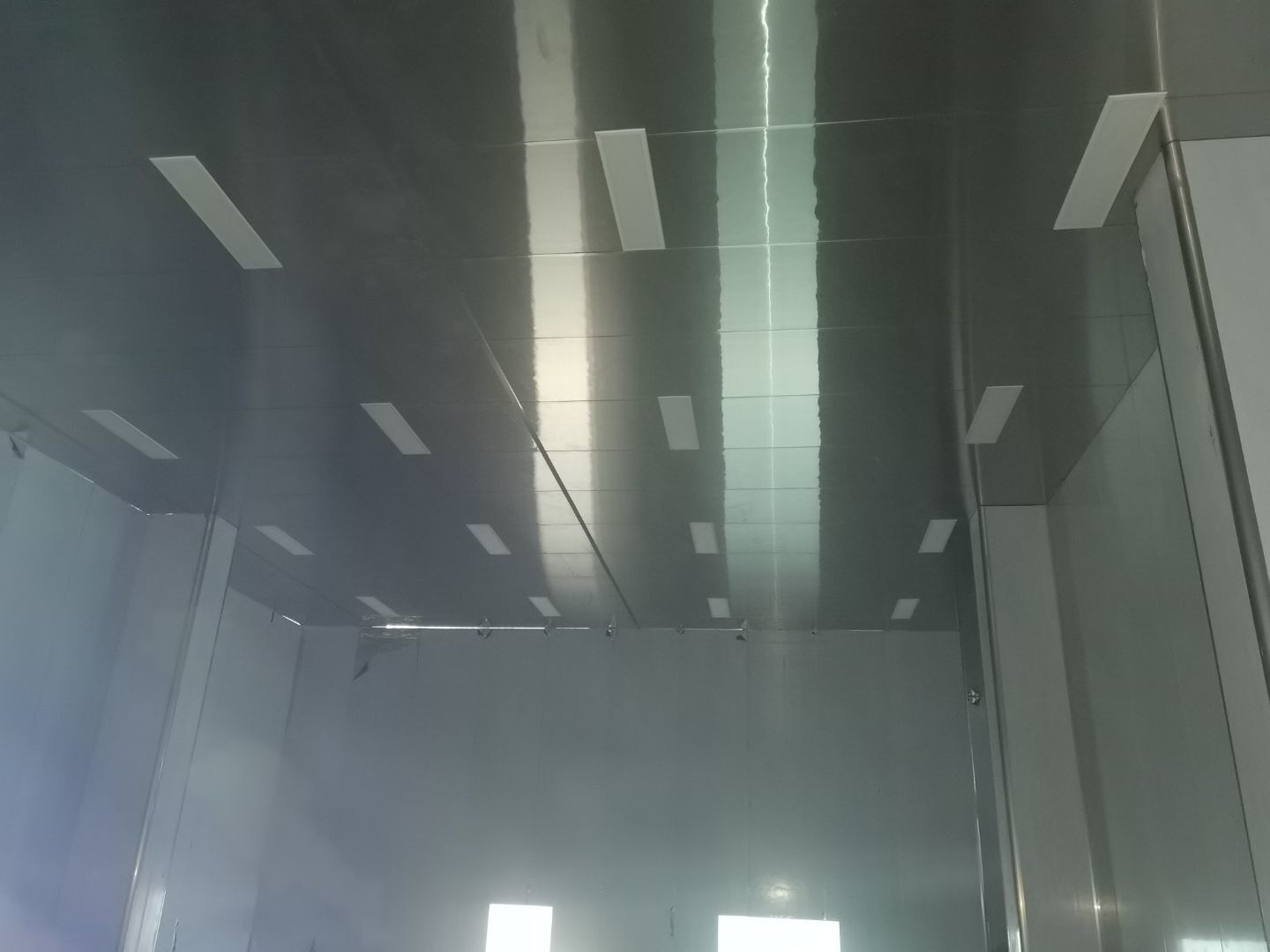

開工日期:2021-06-21

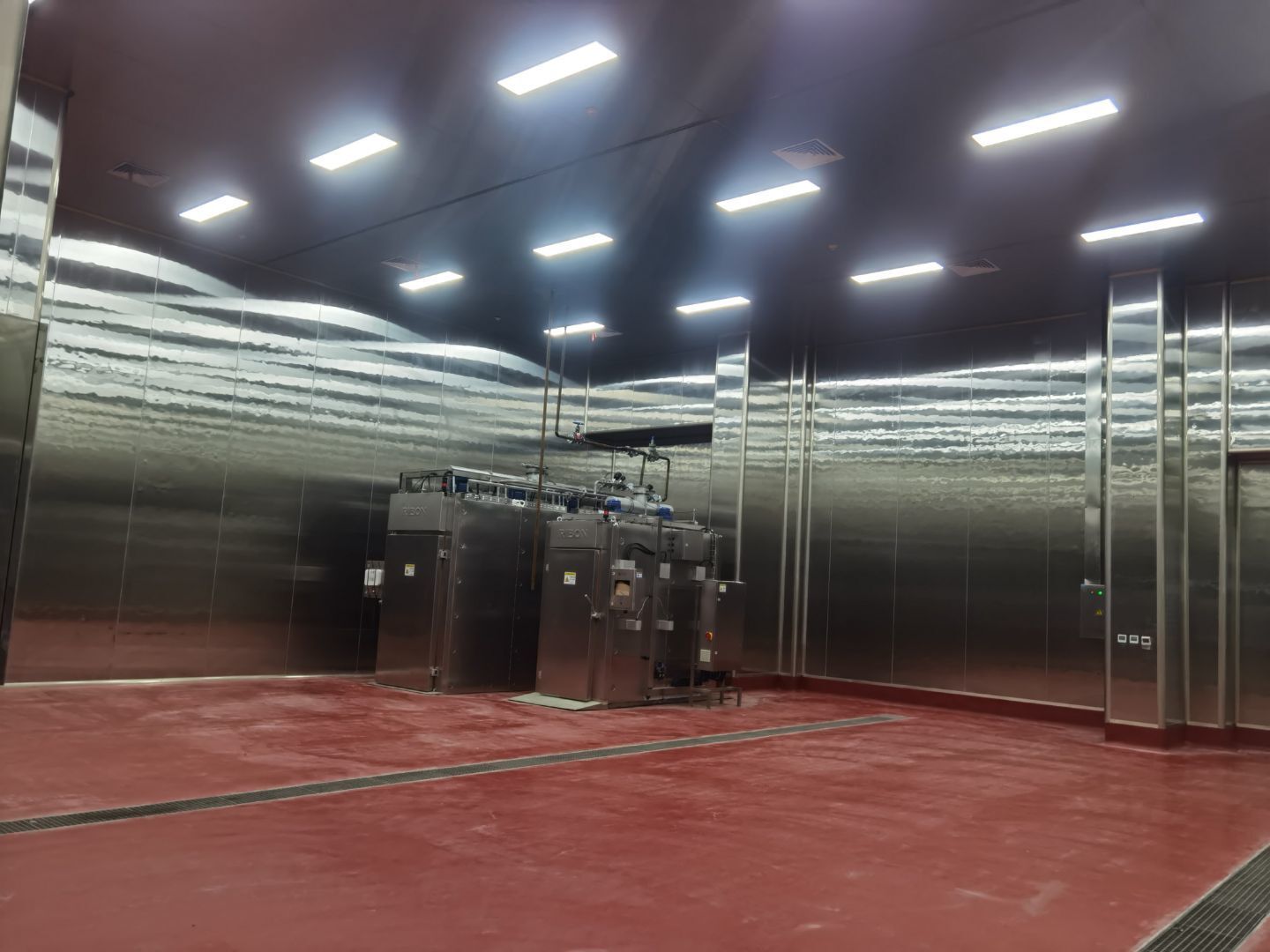

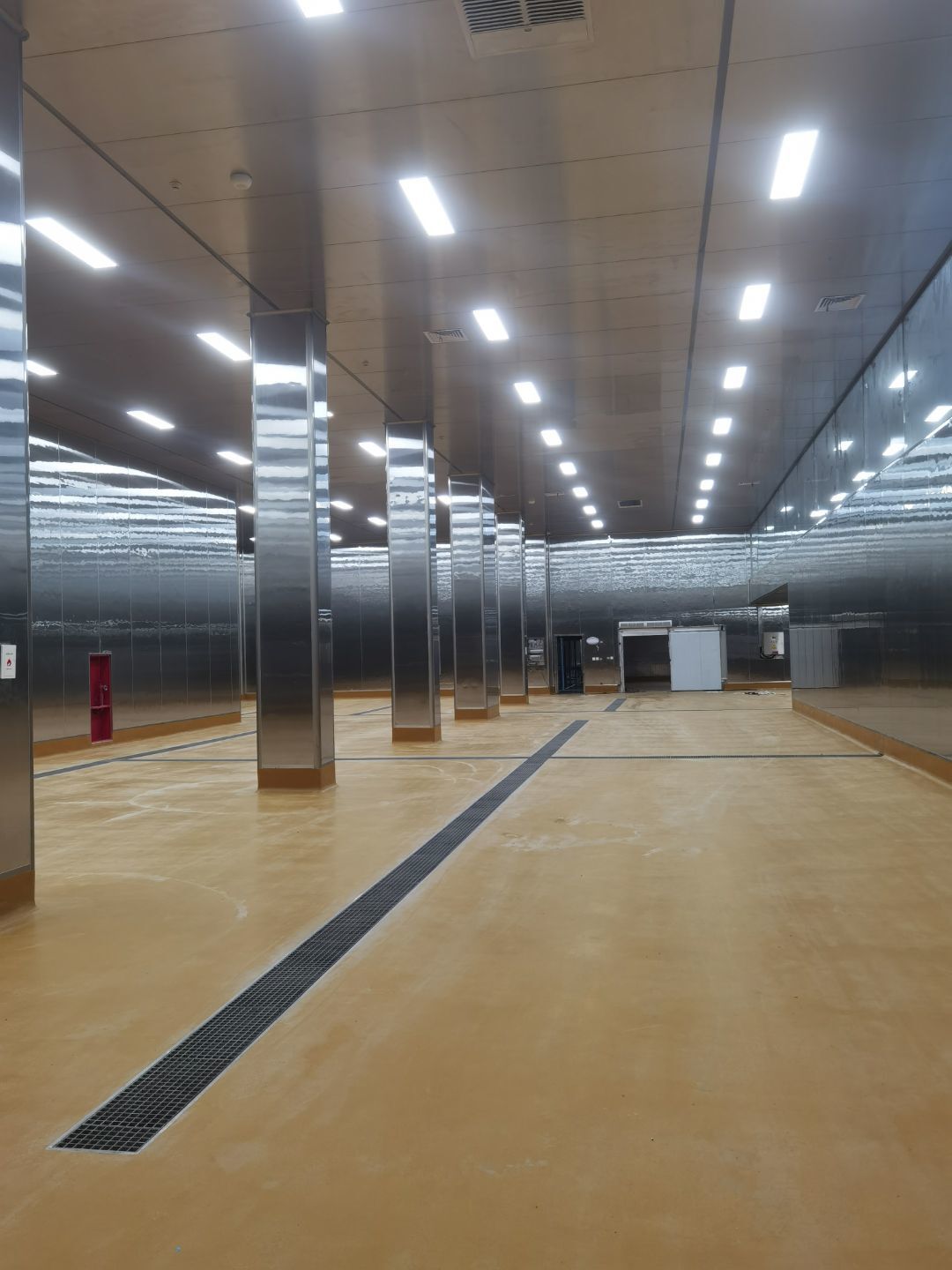

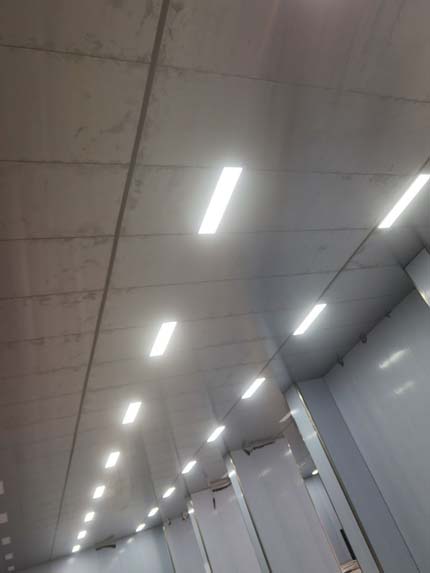

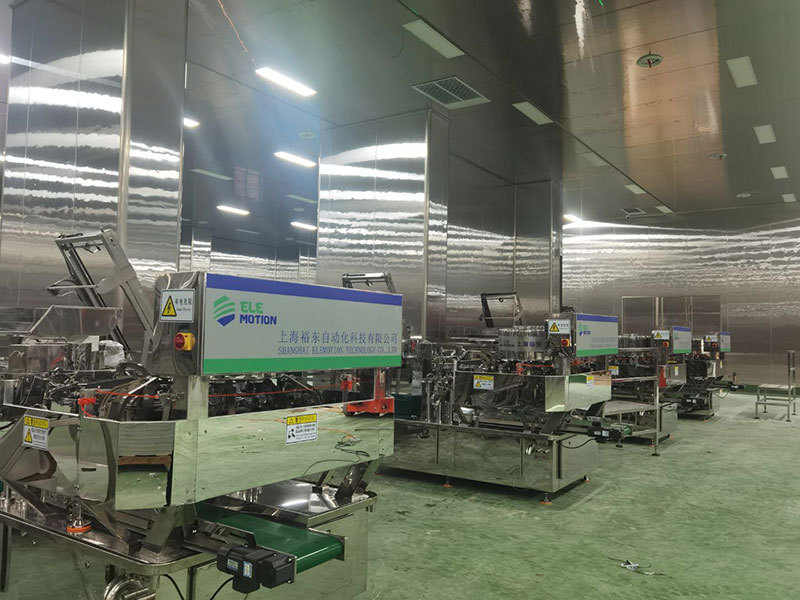

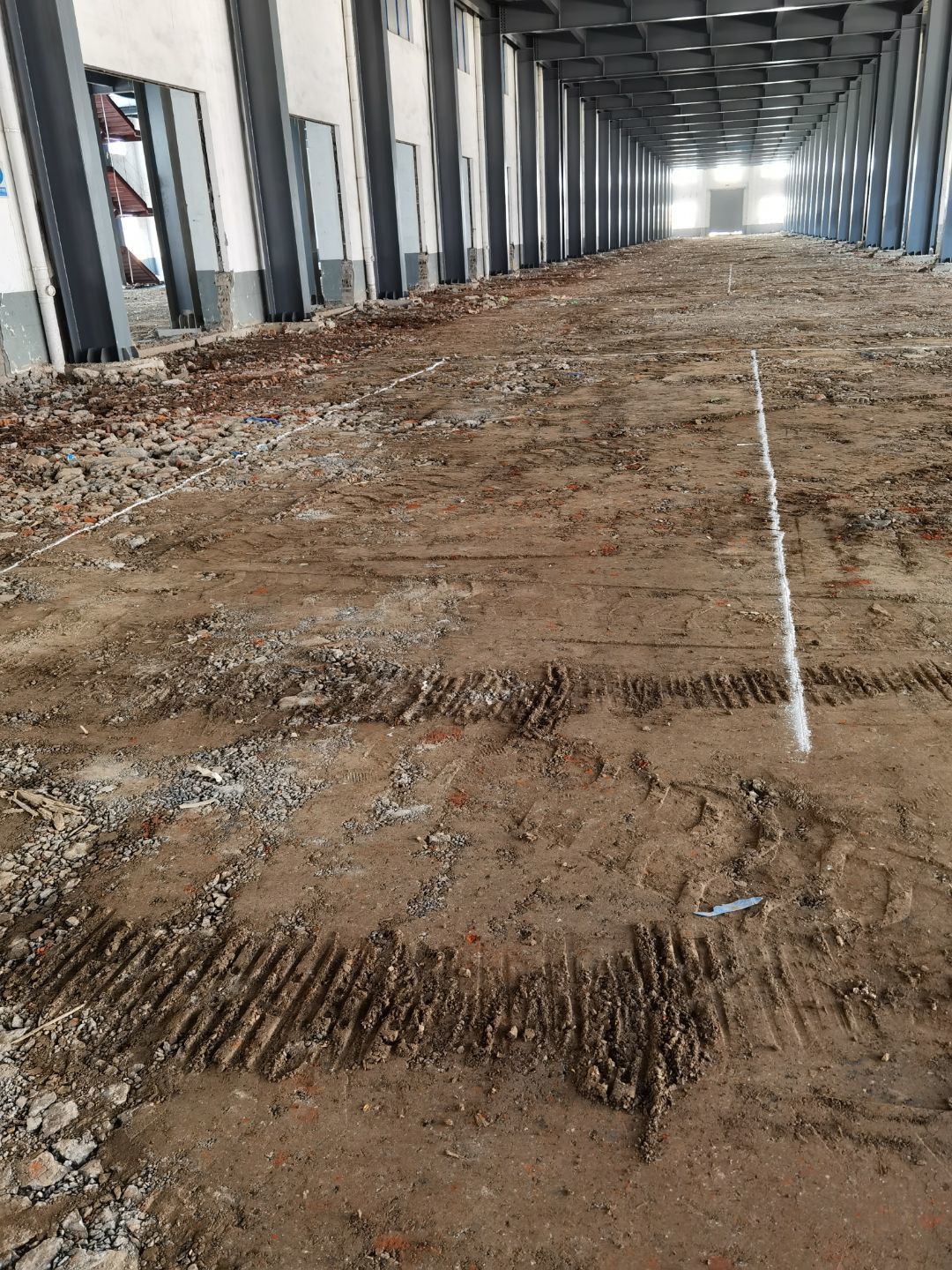

華盛興邦承接江蘇啃饞你食品有限公司廠房設計、裝修項目,設計裝修面積20000萬平方米,主要生產肉制品,休閑零食等。
1,動力水電施工 2, 彩板收尾 3,設備廠家進場安裝及調試 4,壓空管道施工 5,制氮管道安裝 6,二層鋁扣板安裝 7,制氮機調試完成 8,消火栓門框安裝 9,蒸汽管道保溫 10,土建施工

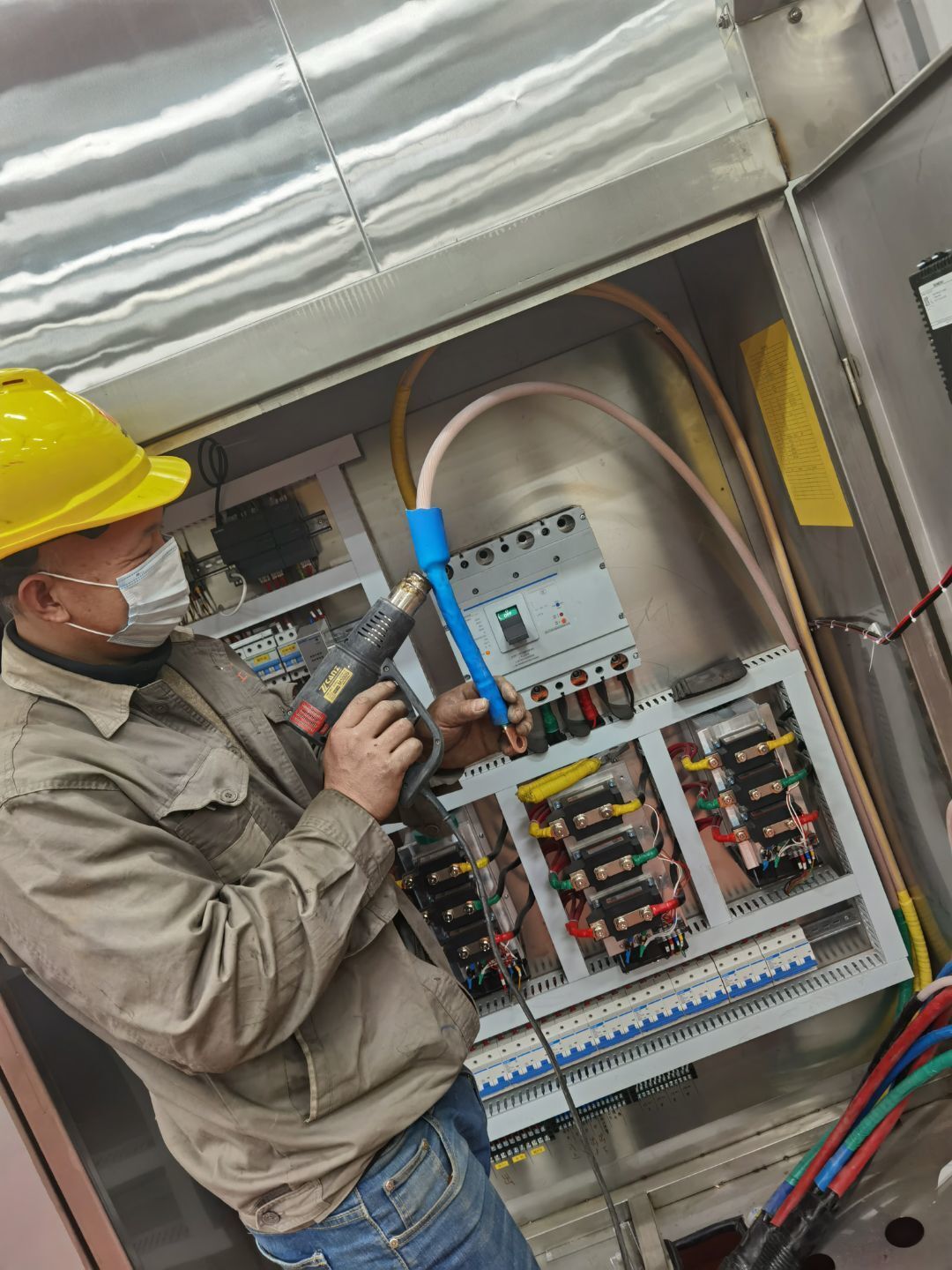

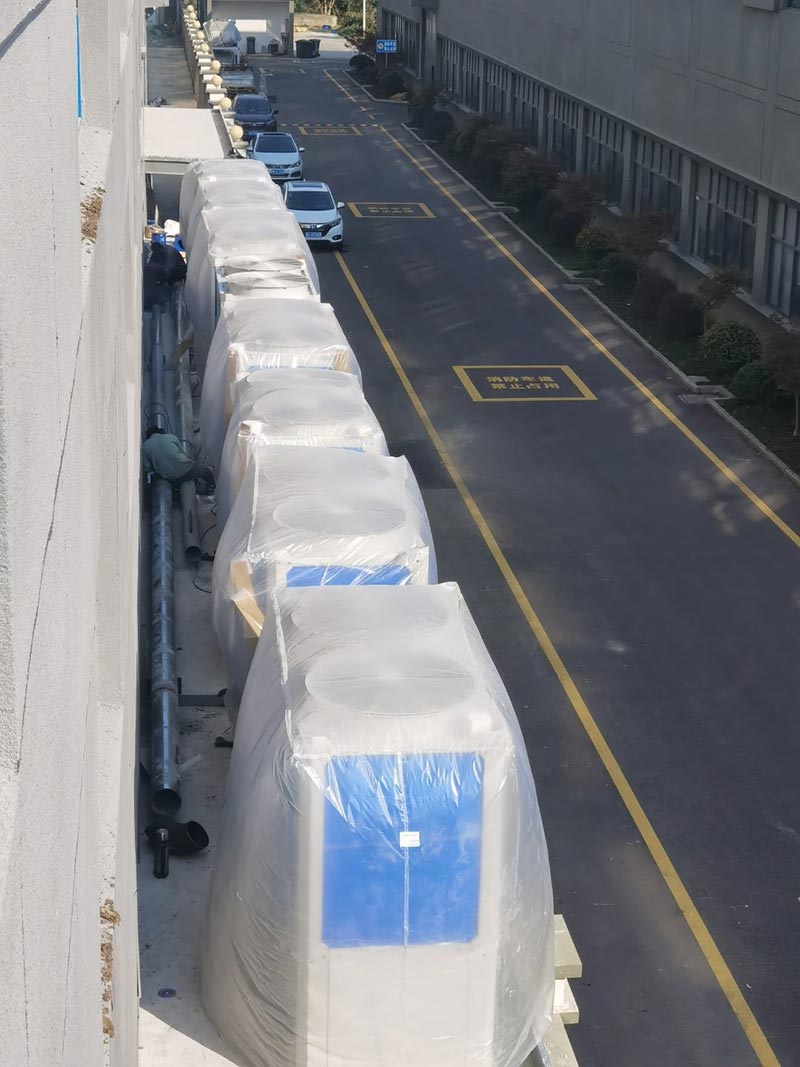

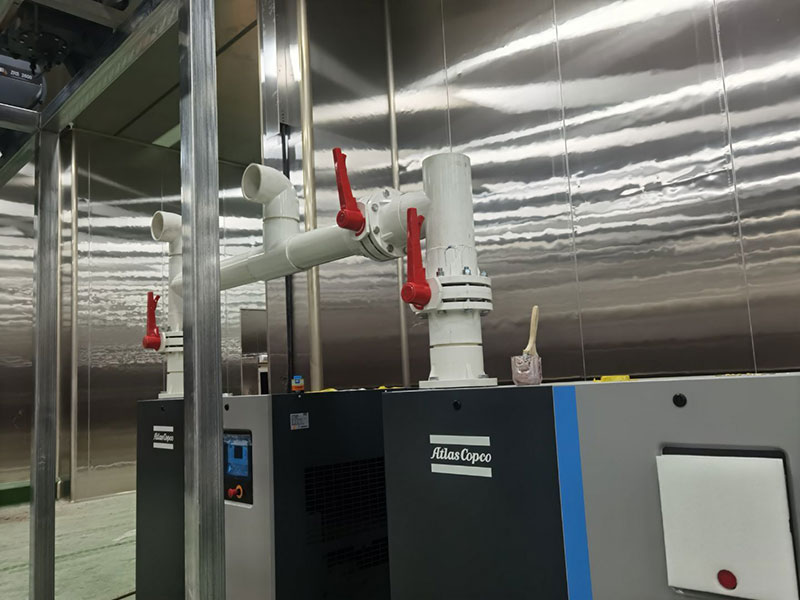

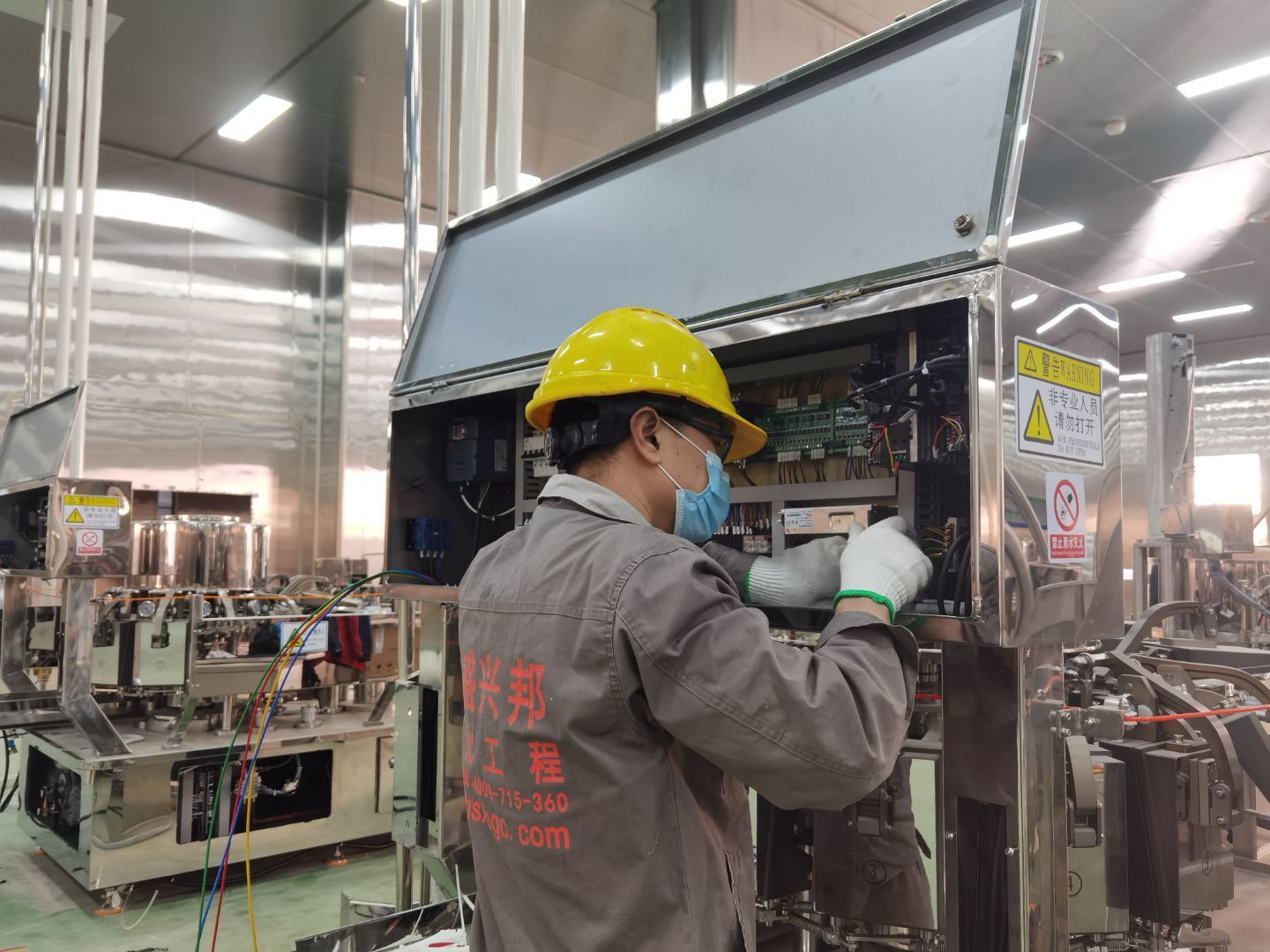

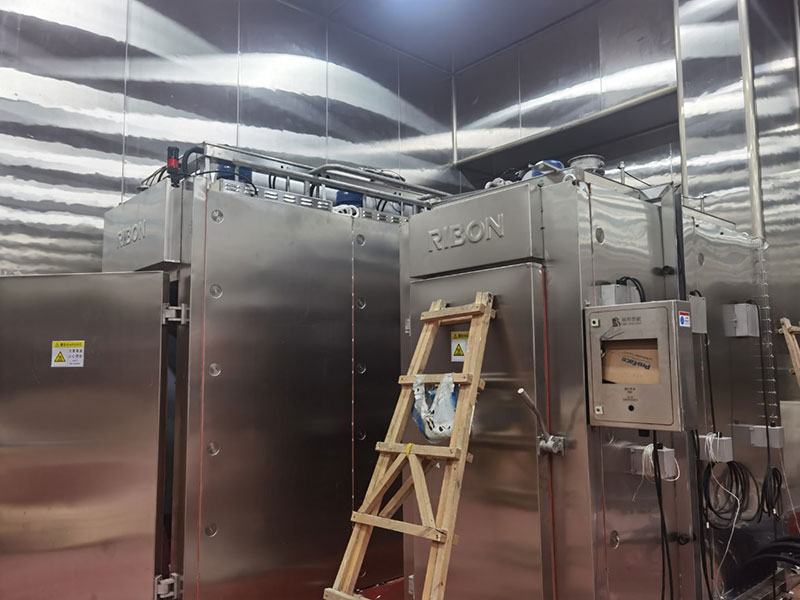

今日施工內容 1,防撞柱安裝 2, 保潔 3,不銹鋼水管安裝 4,配電箱安裝及壓線頭 5,插座開孔 下線 6,二樓窗邊包套 7,門體安裝 8,二樓鋁扣板龍骨吊裝 9,空壓管道安裝 10,凍庫收尾 今日材料進場 空壓機 湯鍋

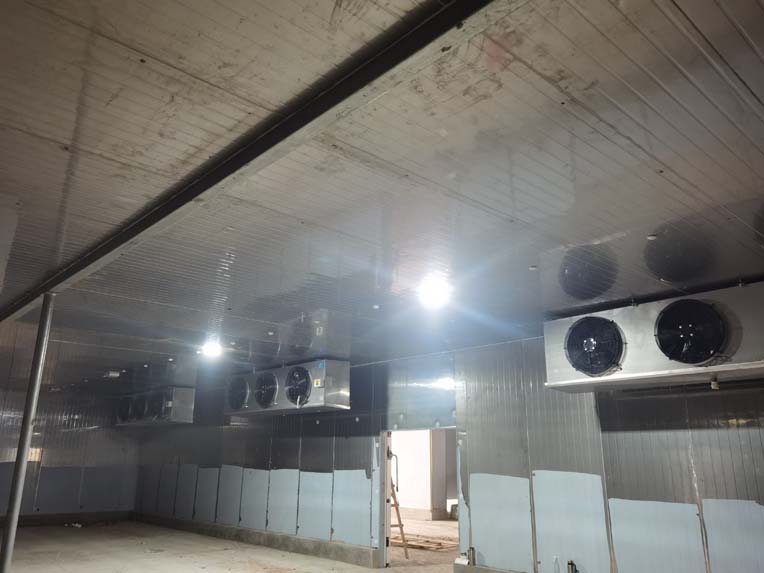

今日施工內容 1,室外混凝土澆筑 2, 二層監控安裝布線 3,室內工藝水開始施工 4,工藝設備布線放線 5,樓梯彩板圓弧收尾 6,電纜敷設 配電箱壓頭 7,一二樓煙感安裝 8,二樓鋁扣板邊角鋁施工 9,一層彩板收尾 打膠 10,室外地面污水管清挖

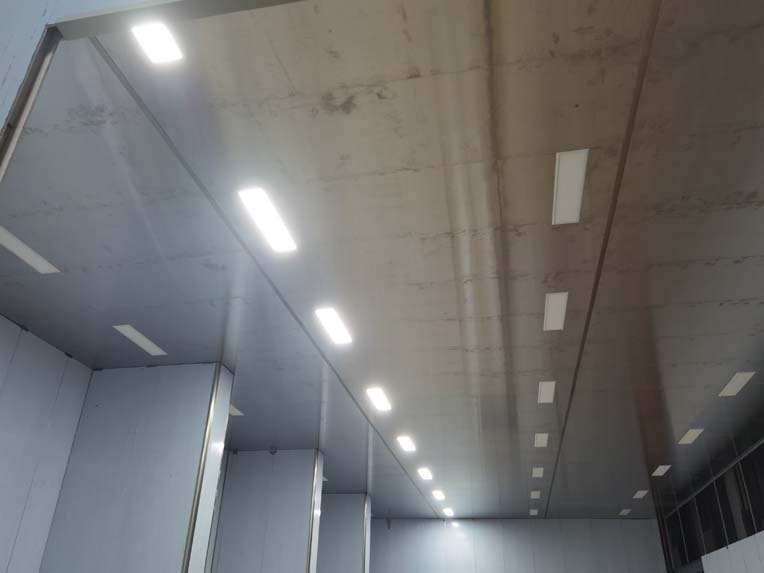

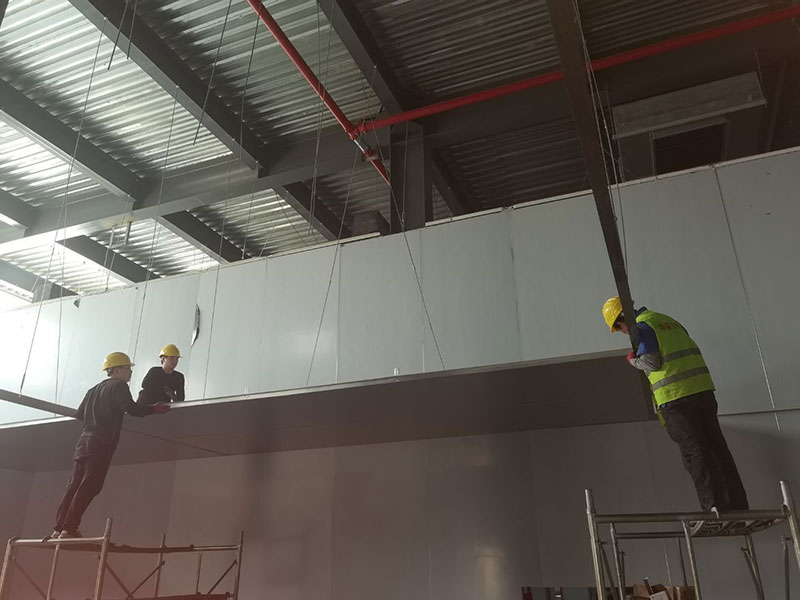

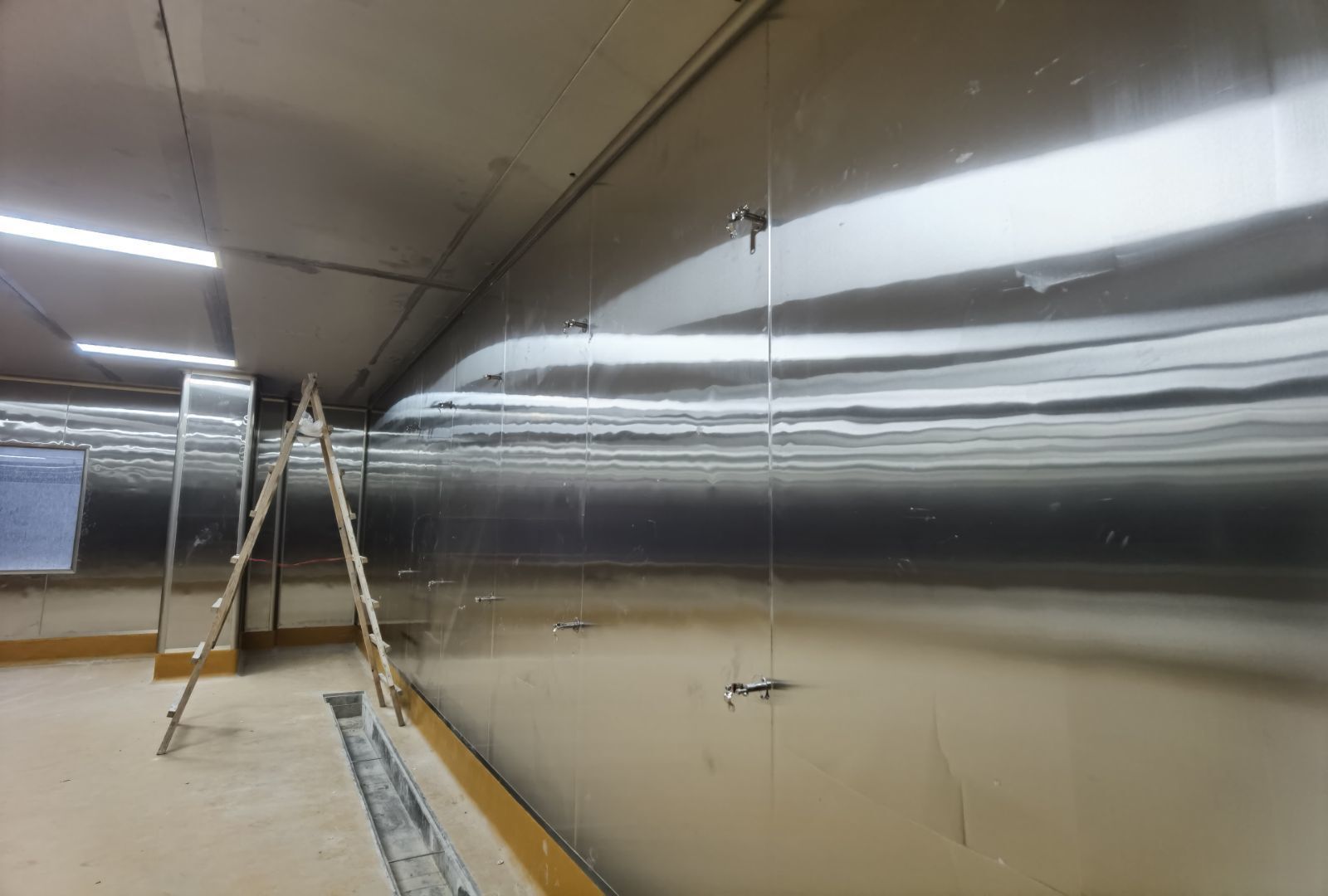

今日施工內容 1.二層彩板安裝 2, 一層門體安裝 3,監控施工布線 4,參觀通道原子灰開始補縫 5,設備就位 6,配電箱壓線頭 7,二樓煙感安裝 8,室外污水池墊層澆筑

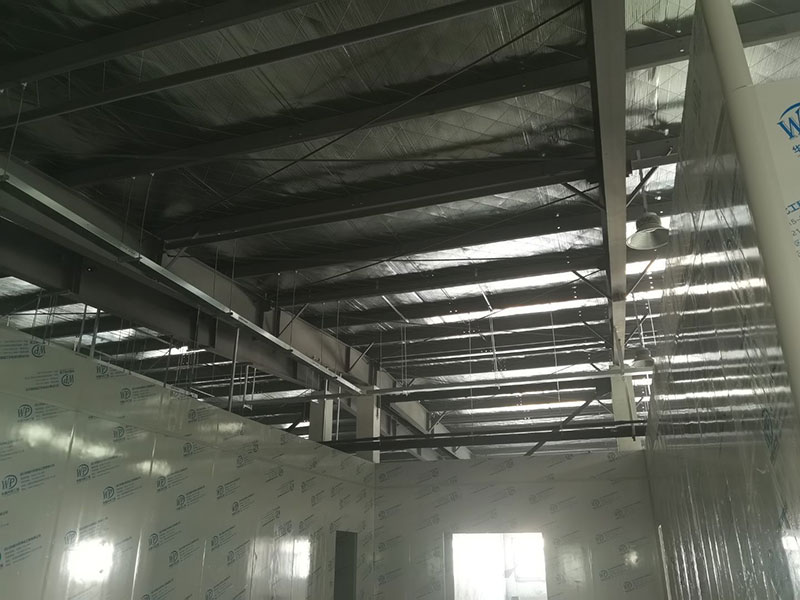

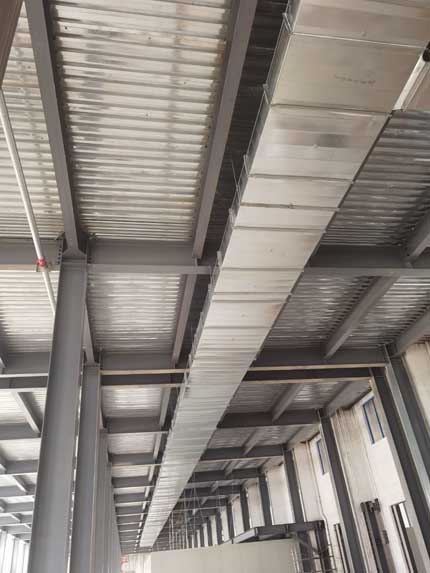

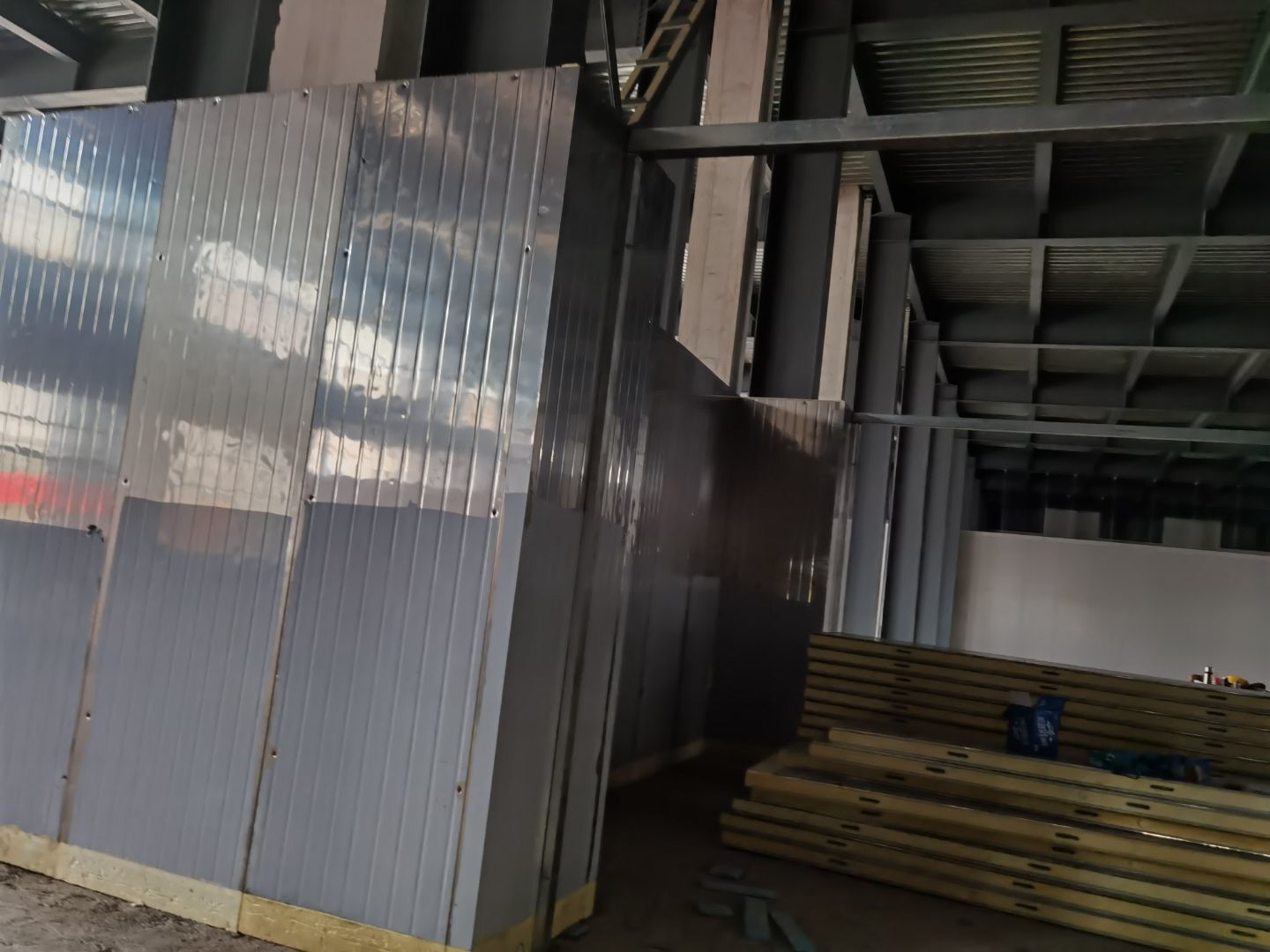

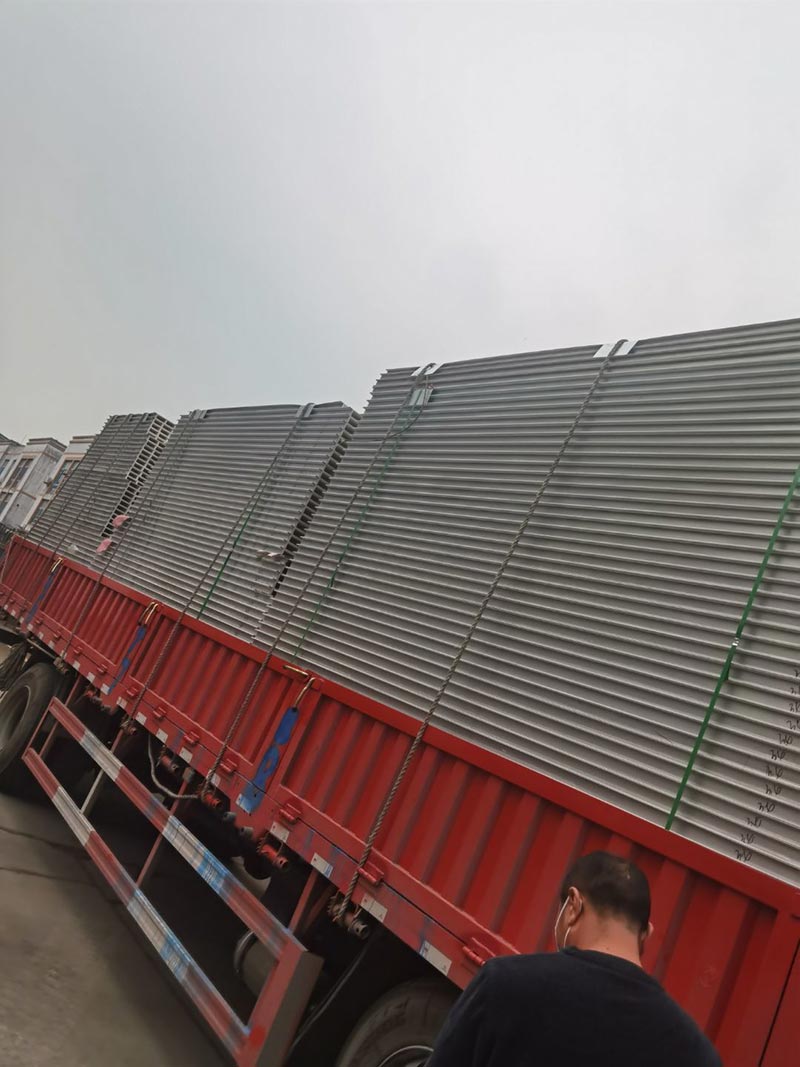

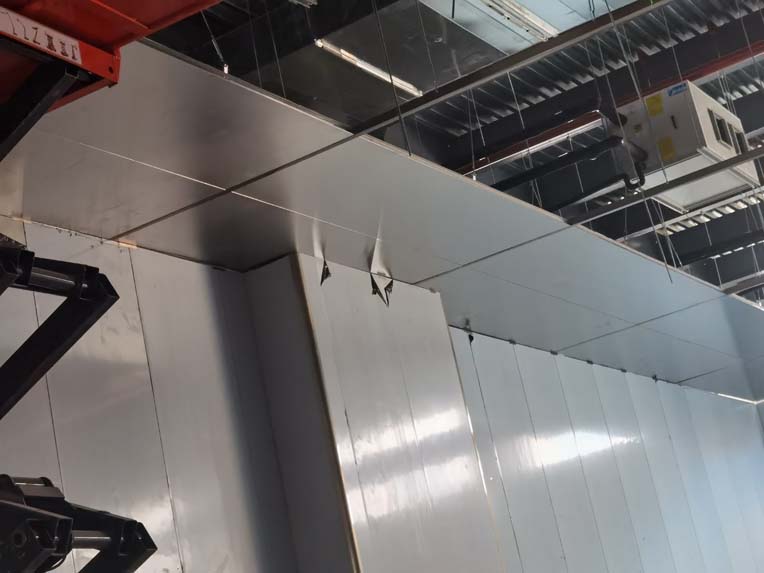

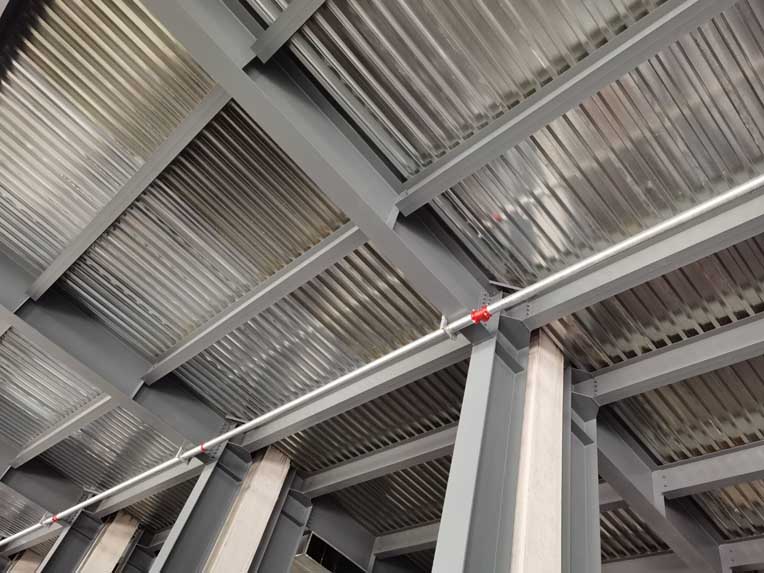

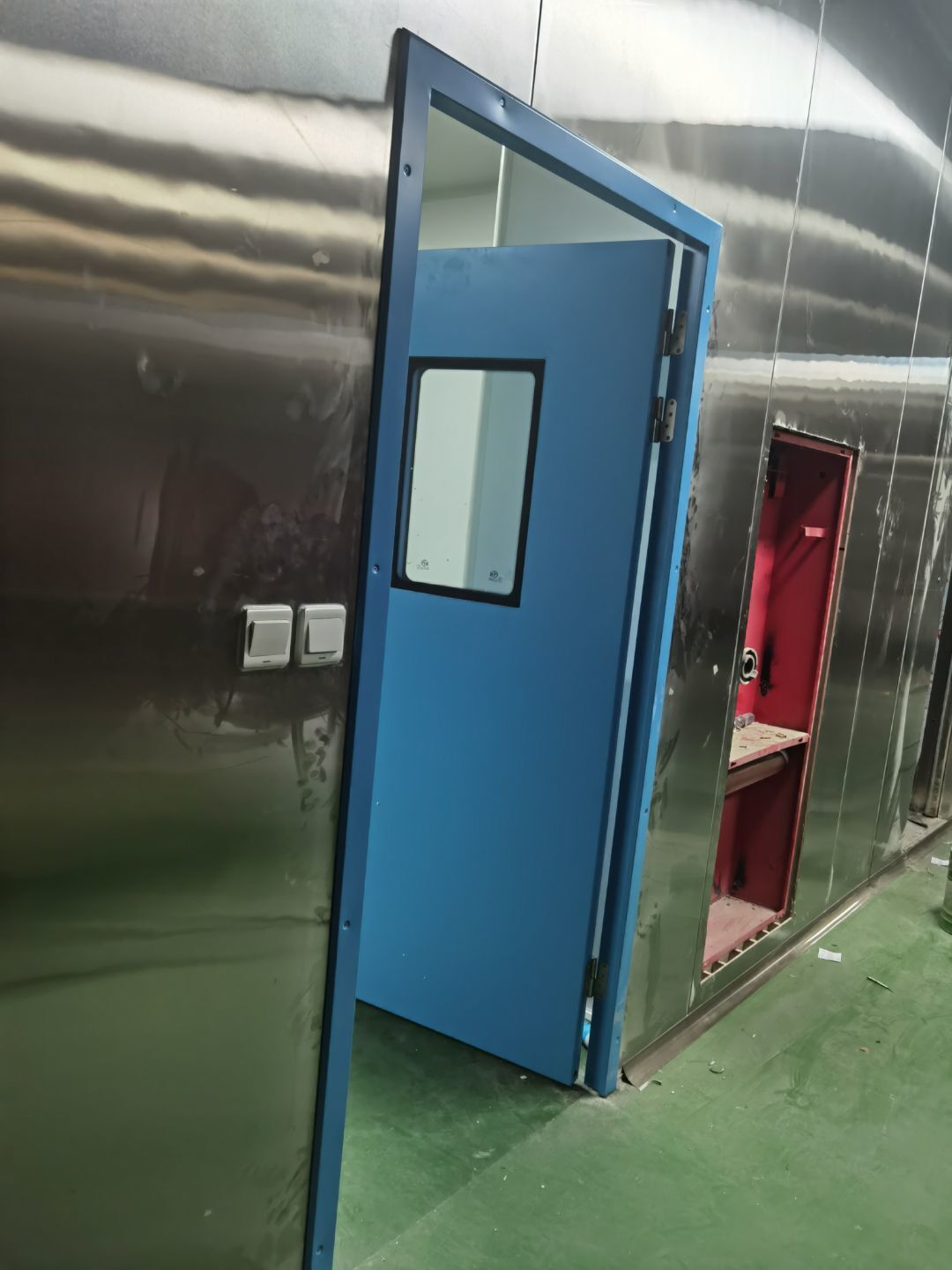

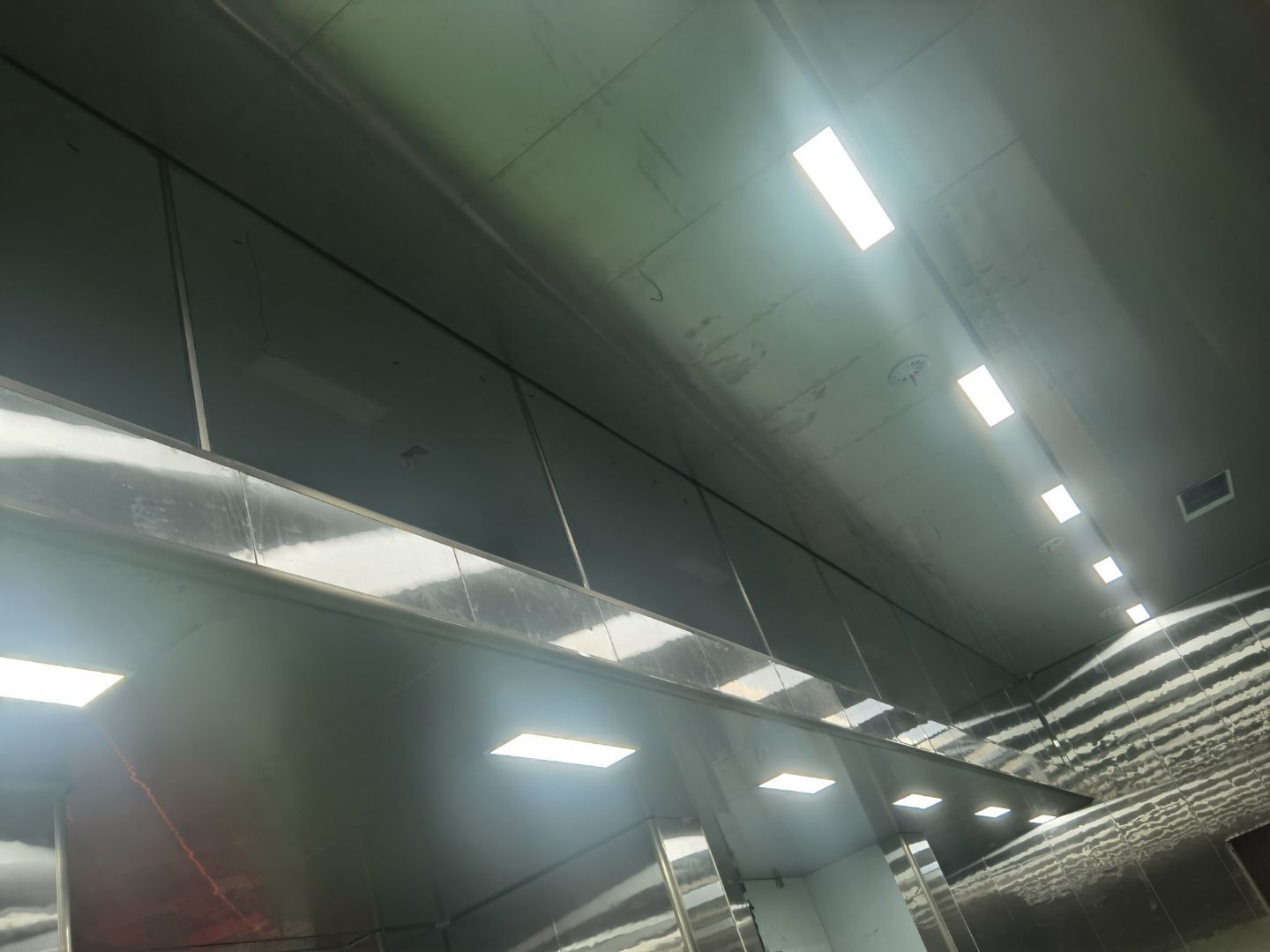

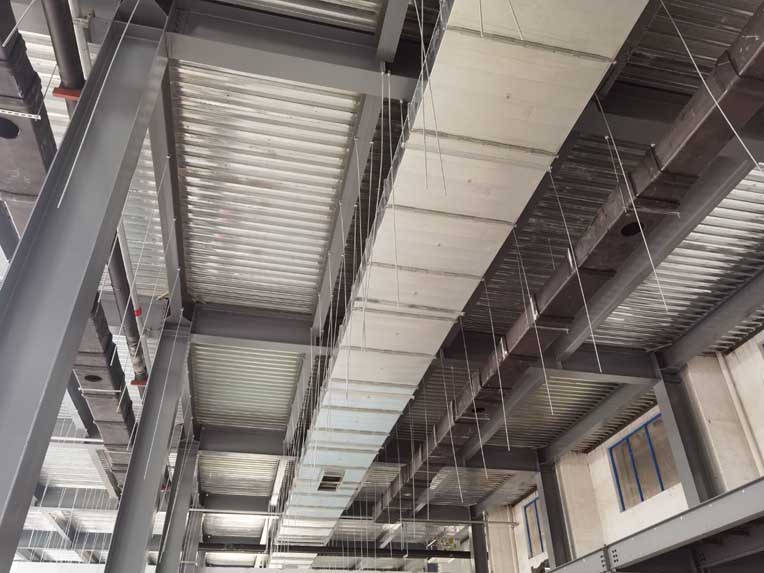

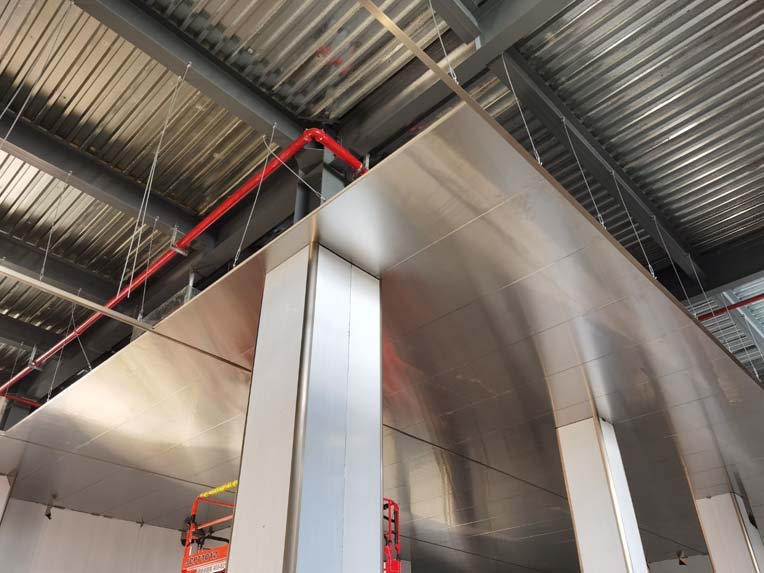

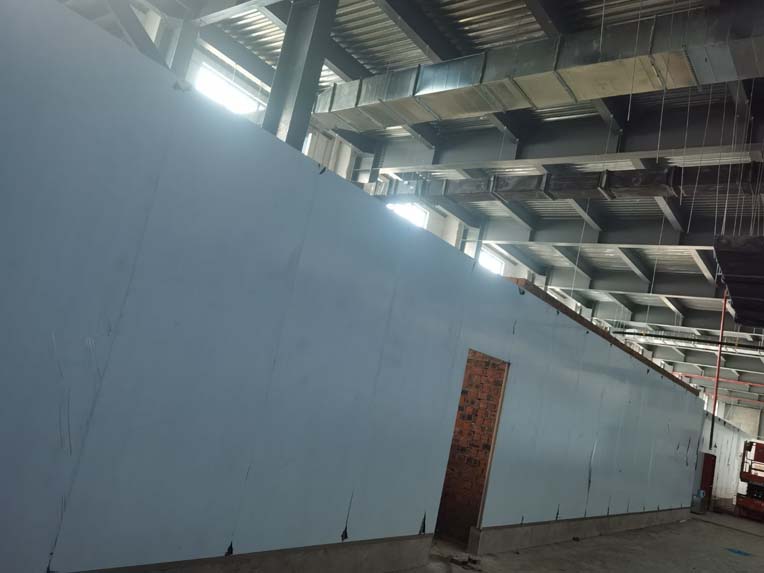

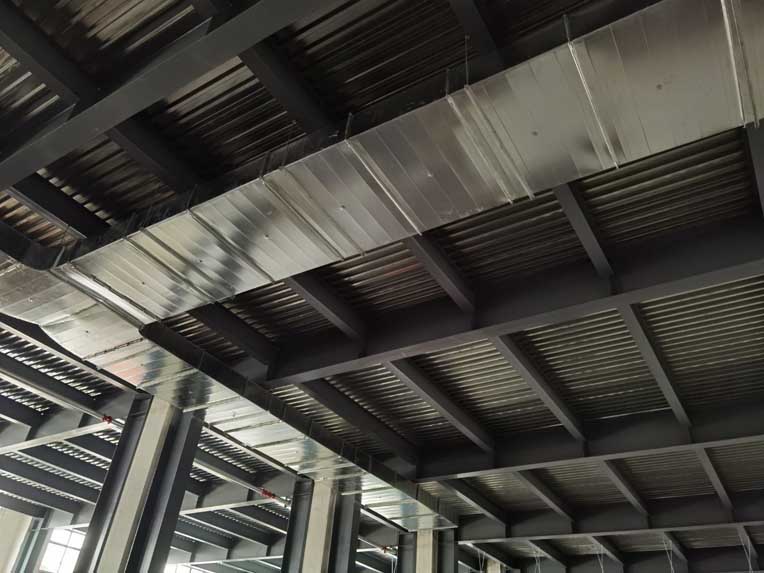

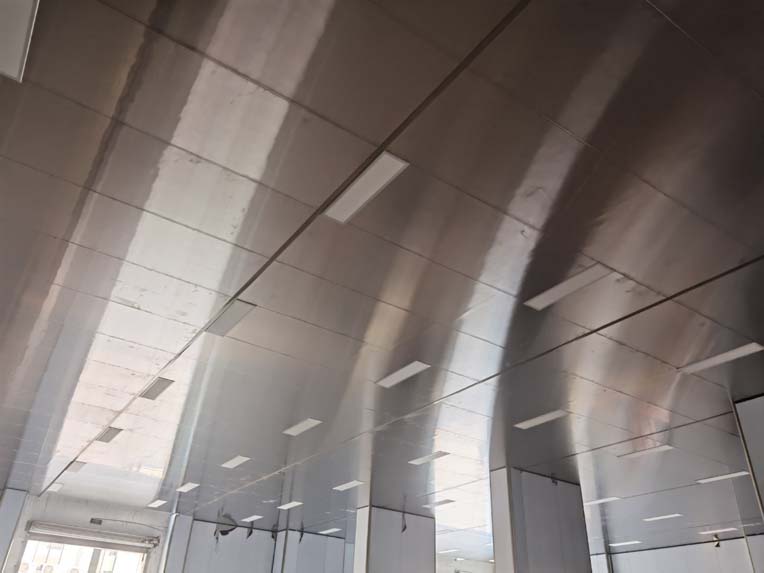

今日施工內容 1,彩板拍圓弧 打膠 2, 二層鋁扣板安裝 3,二層風管軟接 4,一層地坪施工 5,凍庫冷媒管安裝 6,二層墻板安裝 7,一層消防煙感安裝 8,蒸汽管道施工 9,門體安裝 今日材料進場 彩板 消防主水管 工藝設備

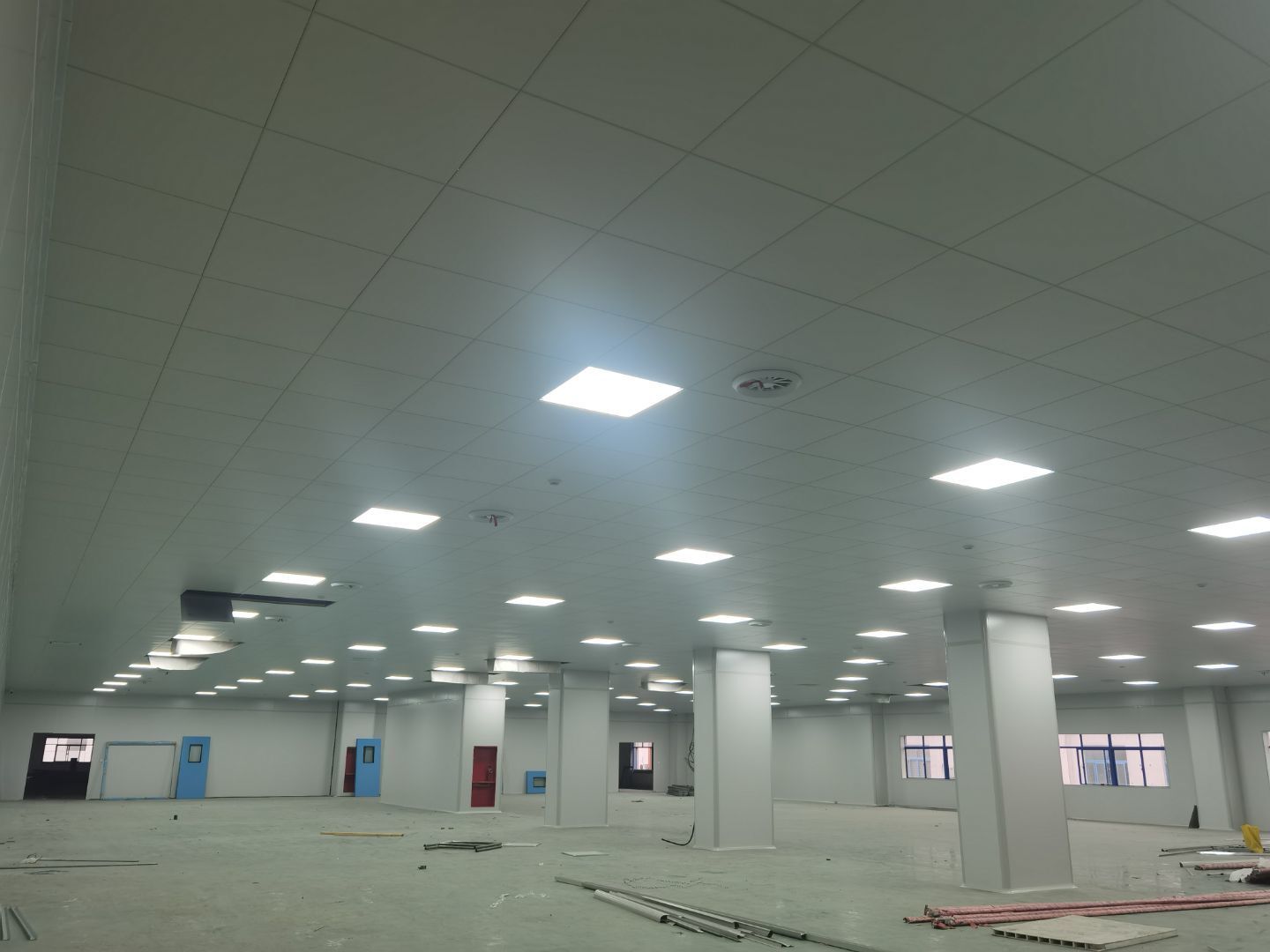

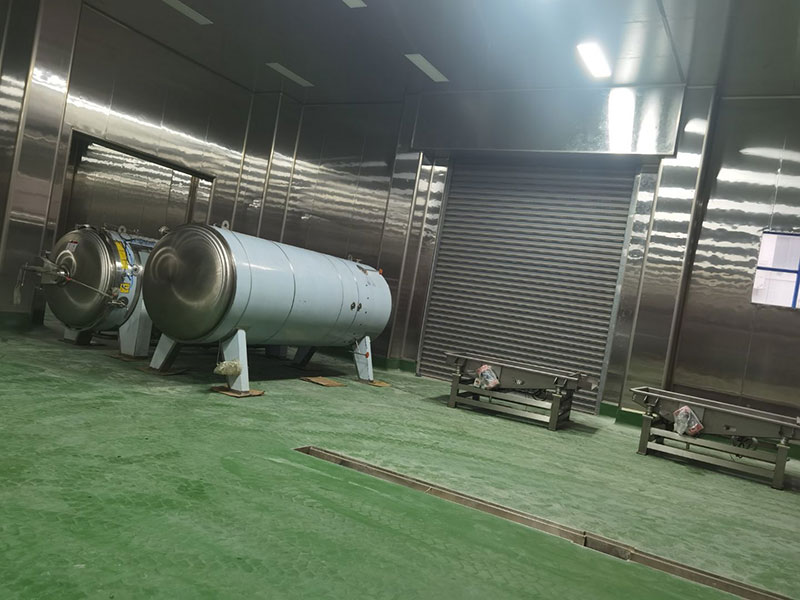

今日施工內容 1,一二層彩板墻頂板安裝 2, 彩板打膠 拍圓弧 3,一層地坪施工 4,二層空調回風箱安裝 5,二層空調吊柜 盤管放線 6,電梯施工 7,樓梯貼磚 8,鋁扣板絲桿吊裝

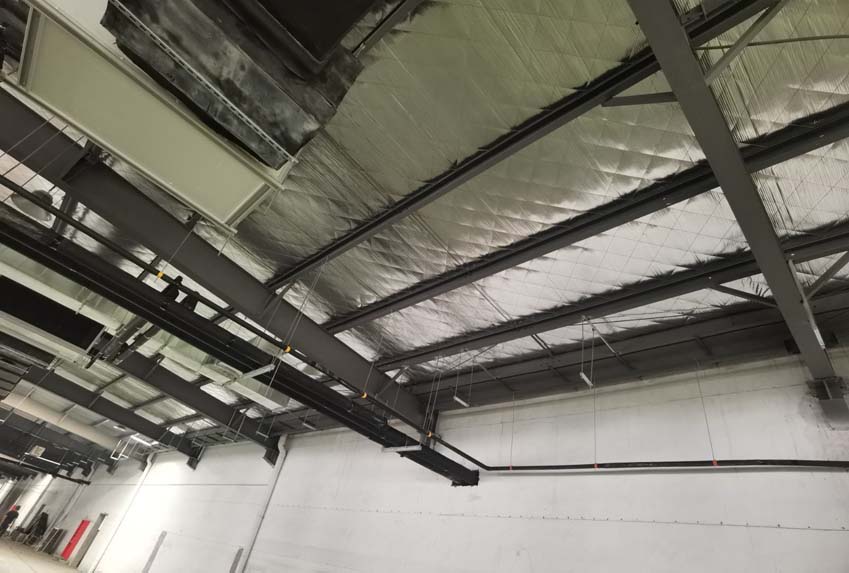

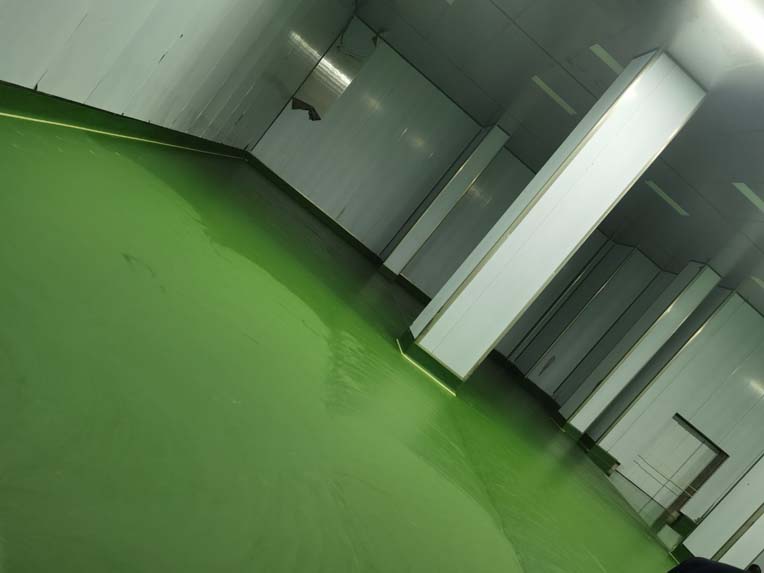

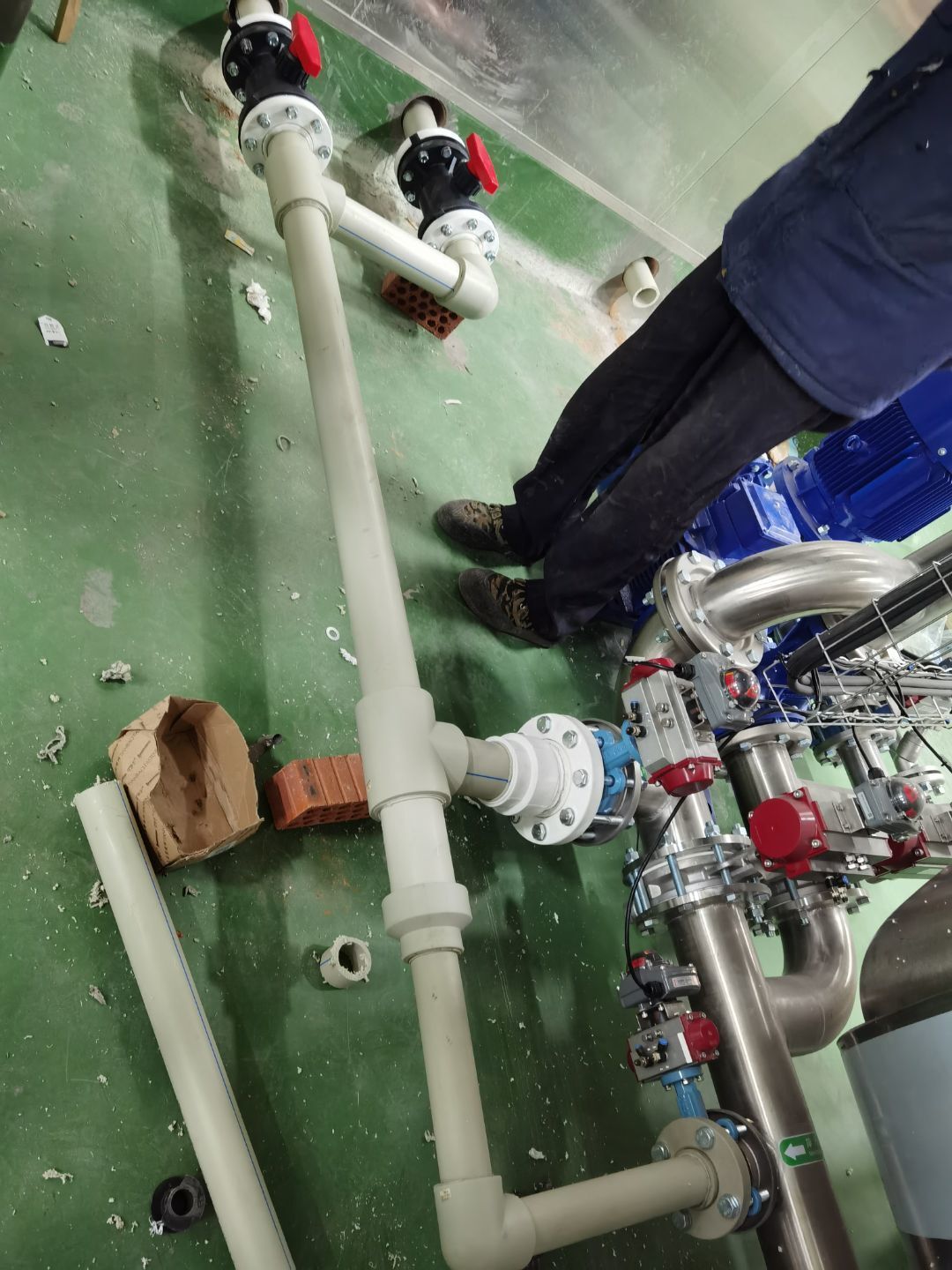

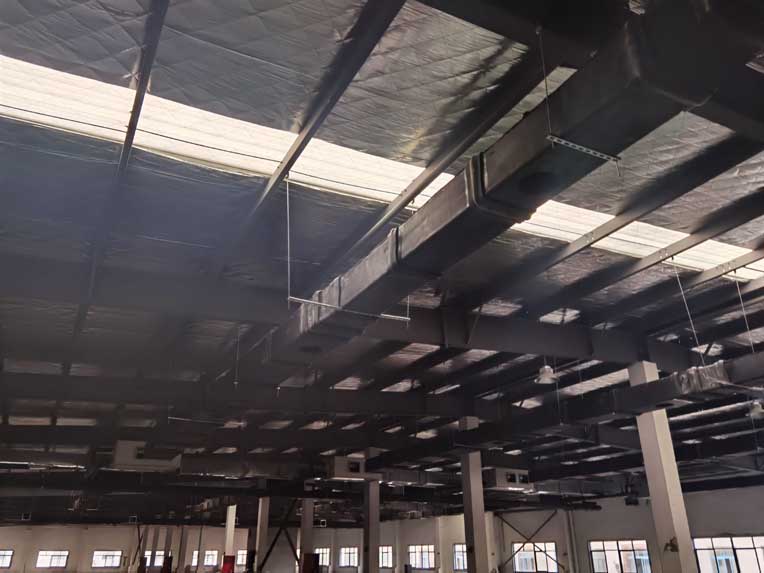

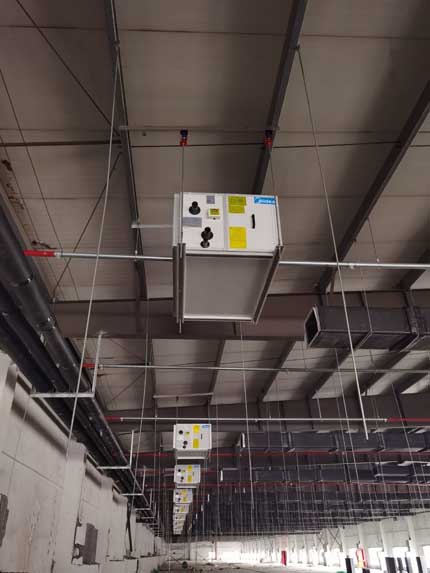

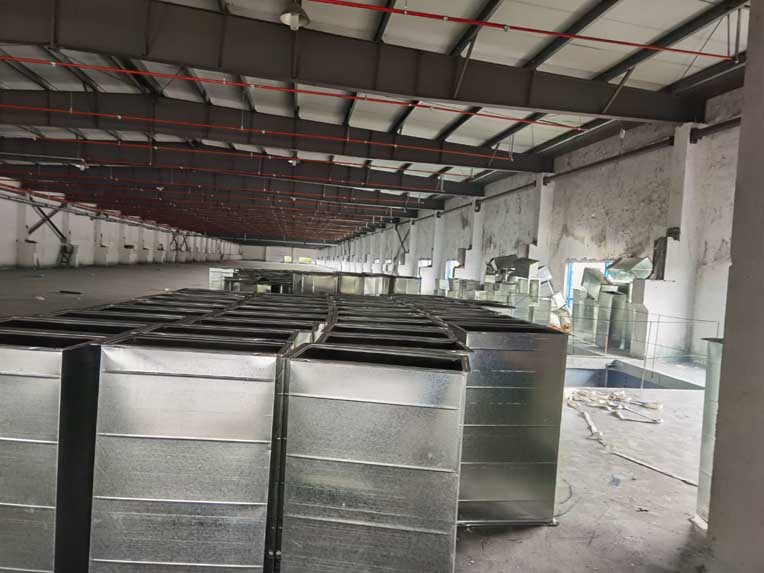

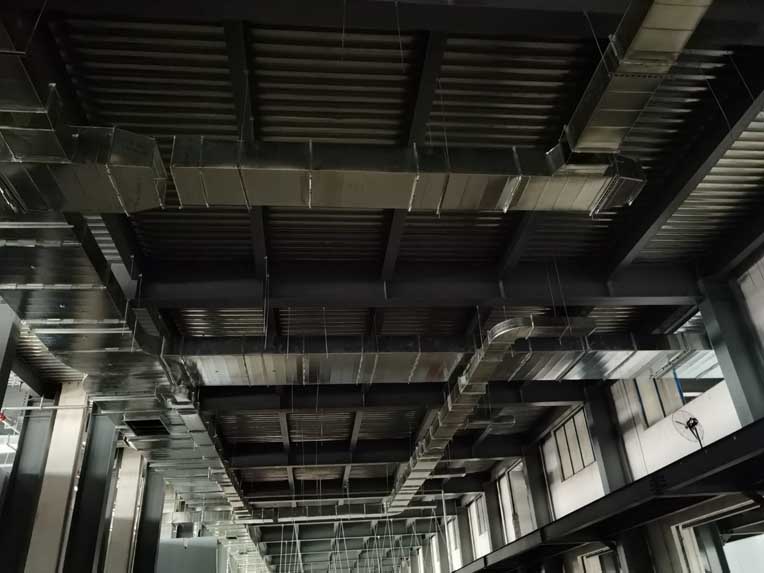

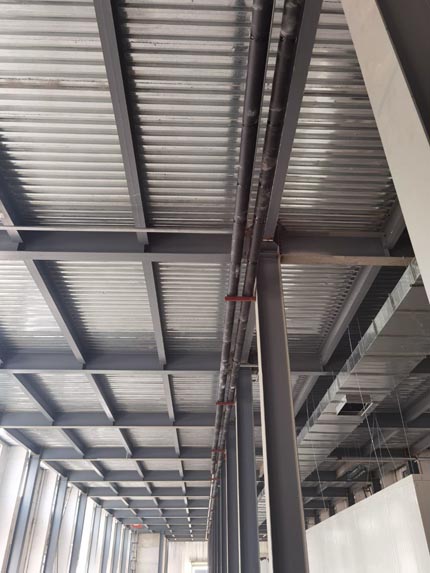

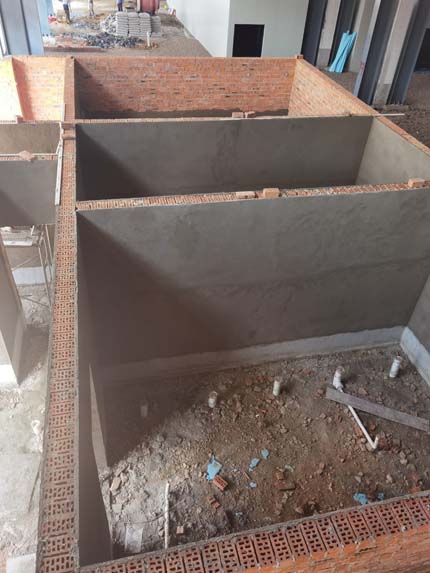

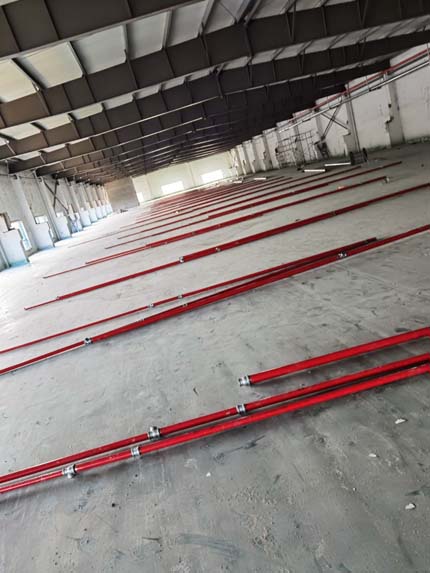

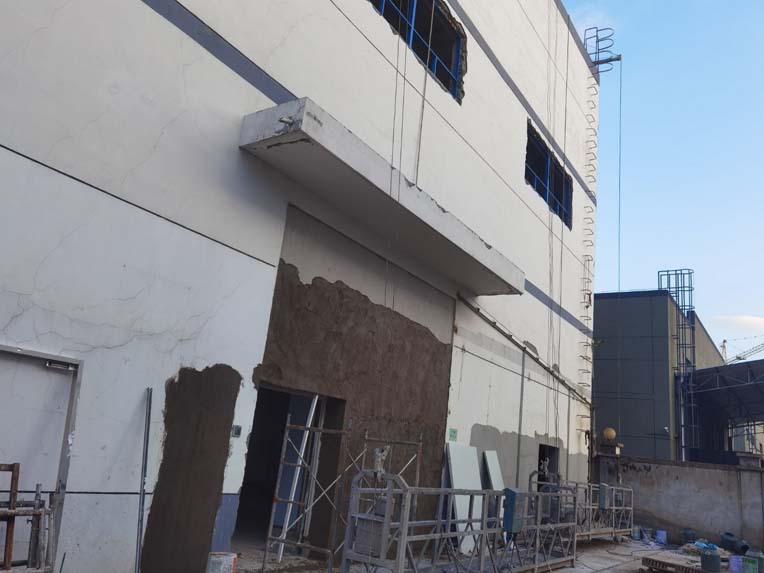

今日施工內容 1,彩板墻頂板安裝 2,一層擋水墻抹灰 3,一層動力電橋架安裝 4,一層地坪施工 5,外墻真石漆施工 6,一層照明安裝 7,一層風管保溫安裝

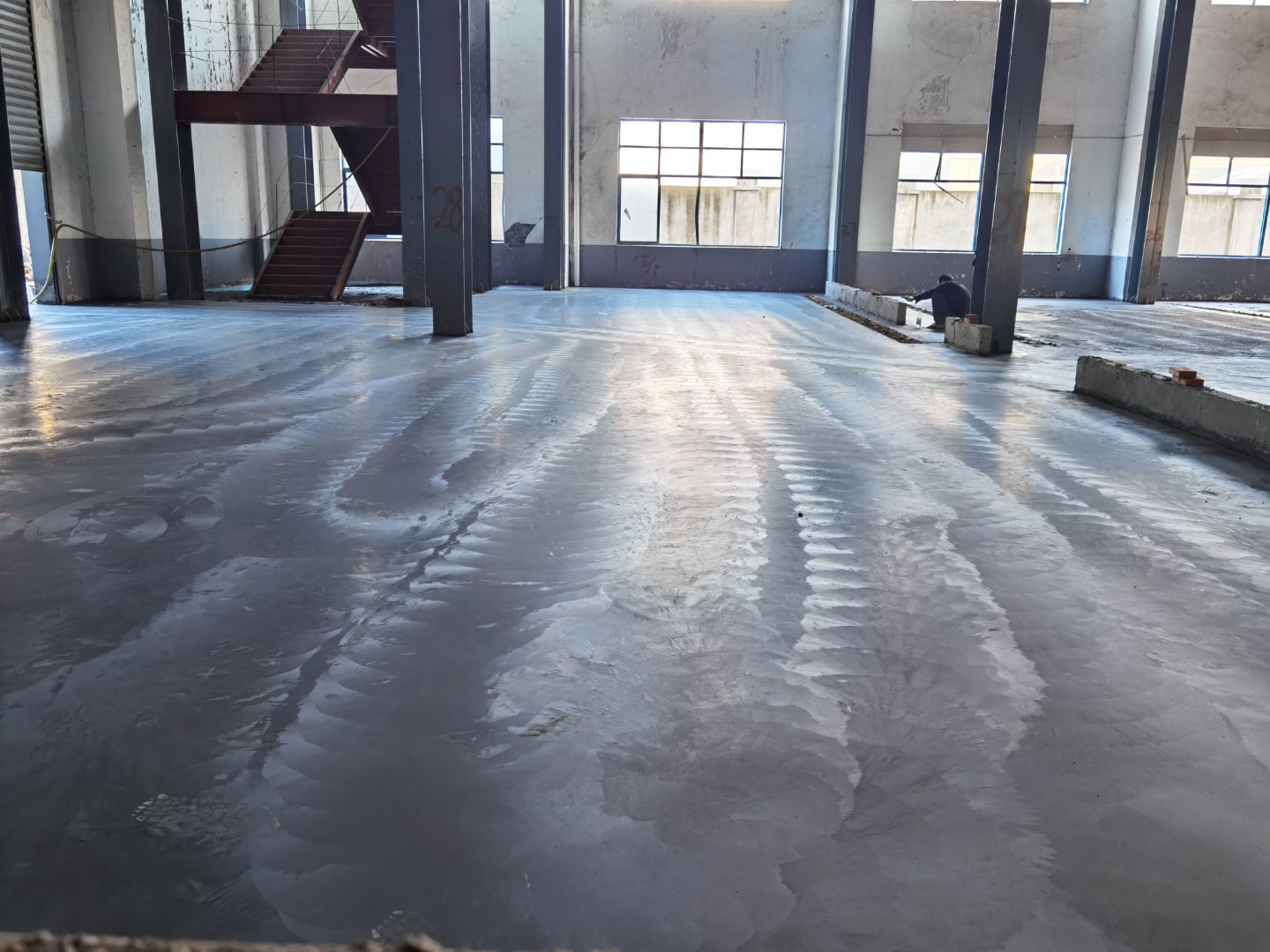

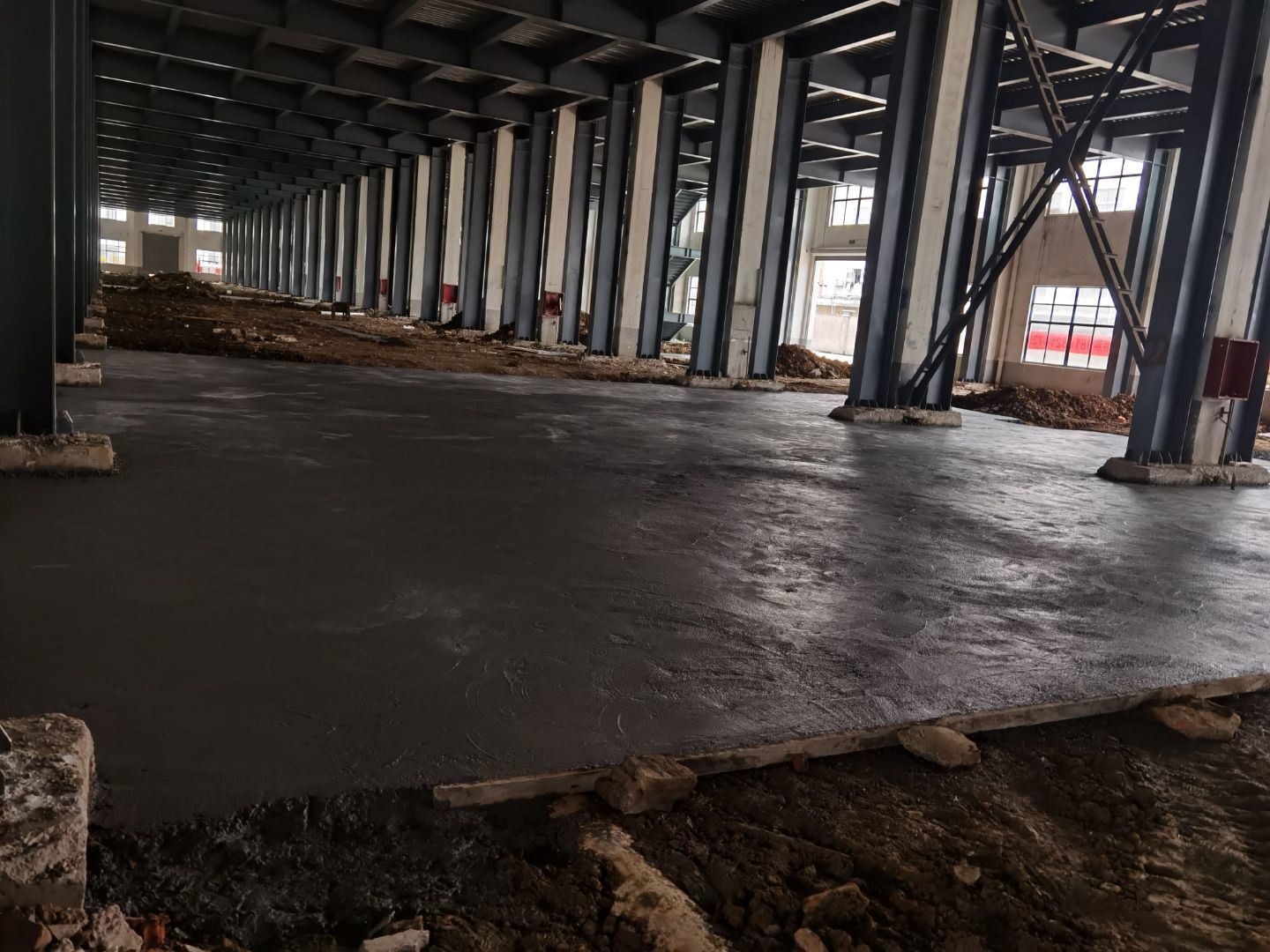

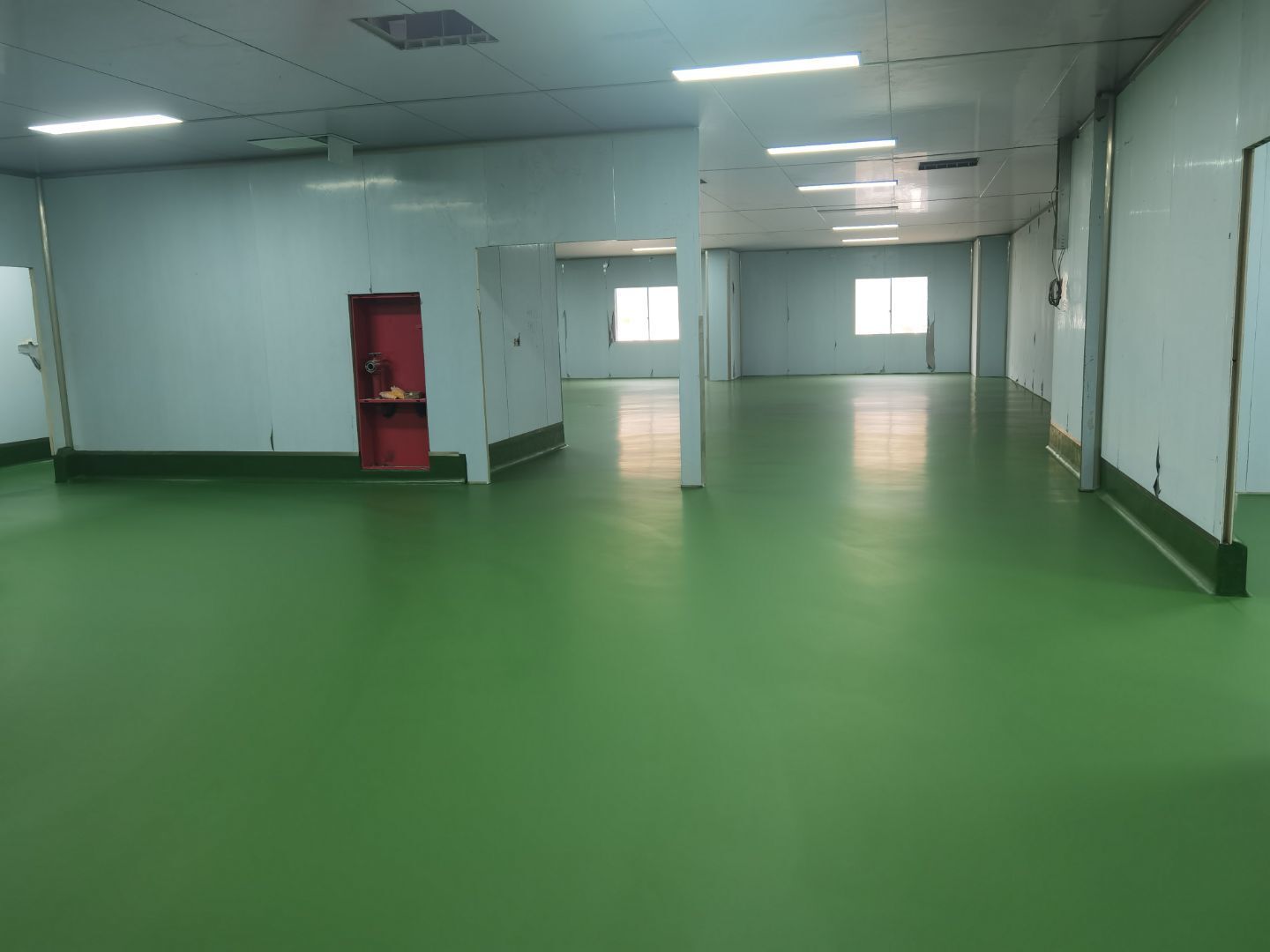

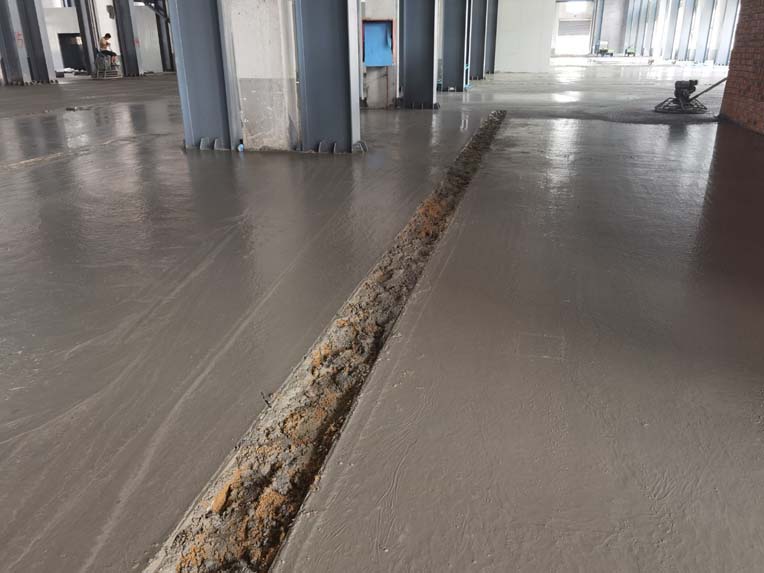

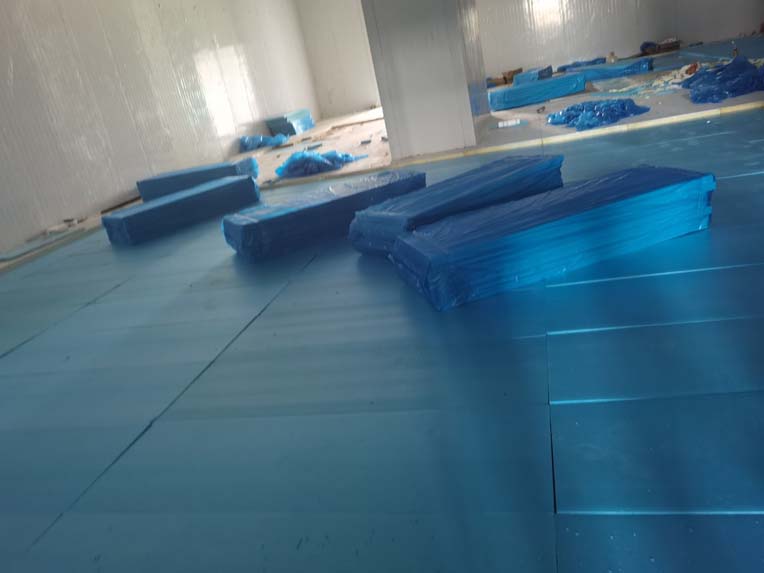

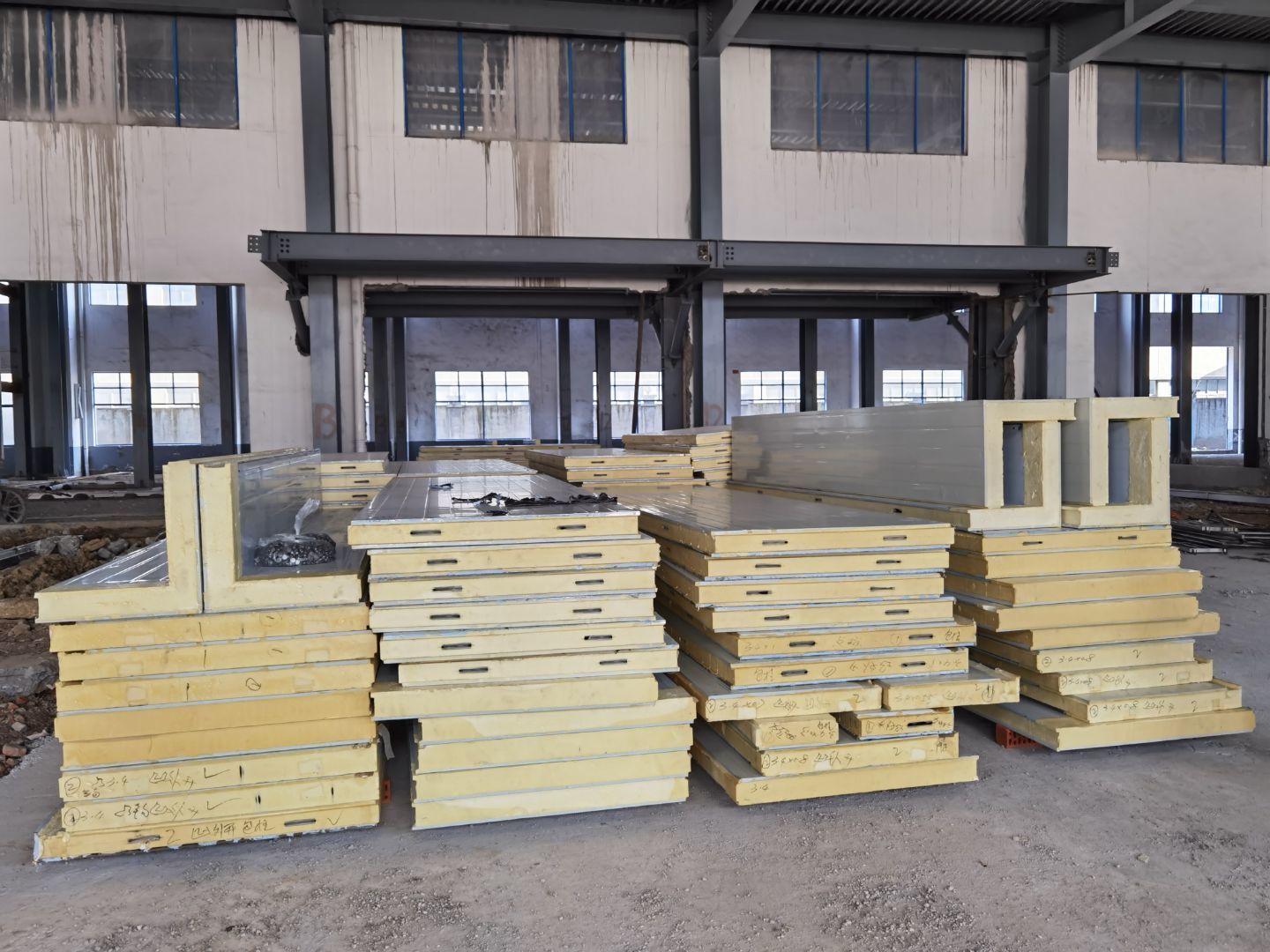

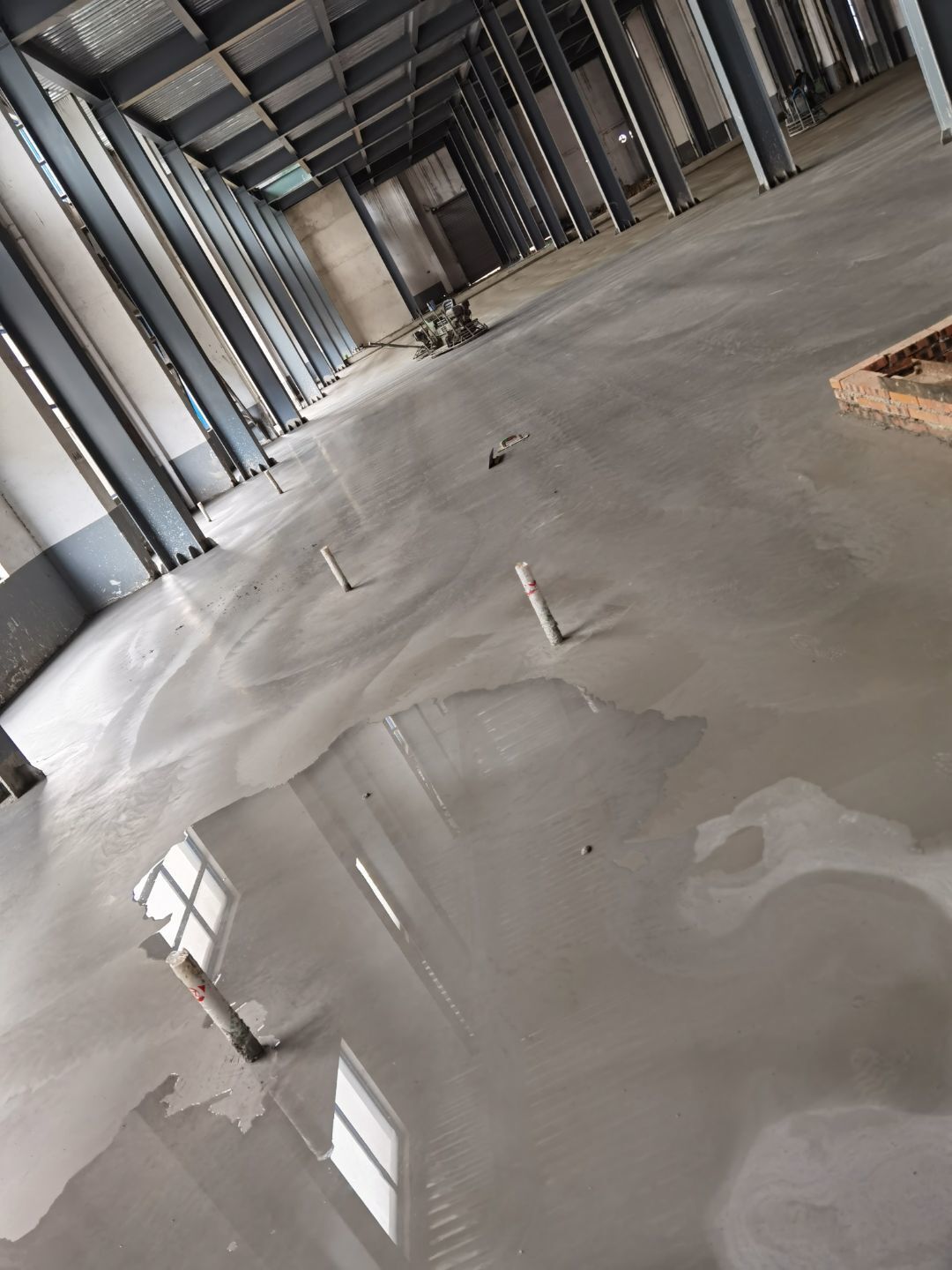

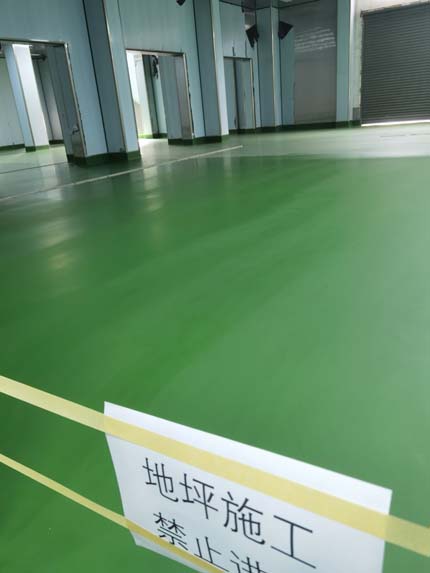

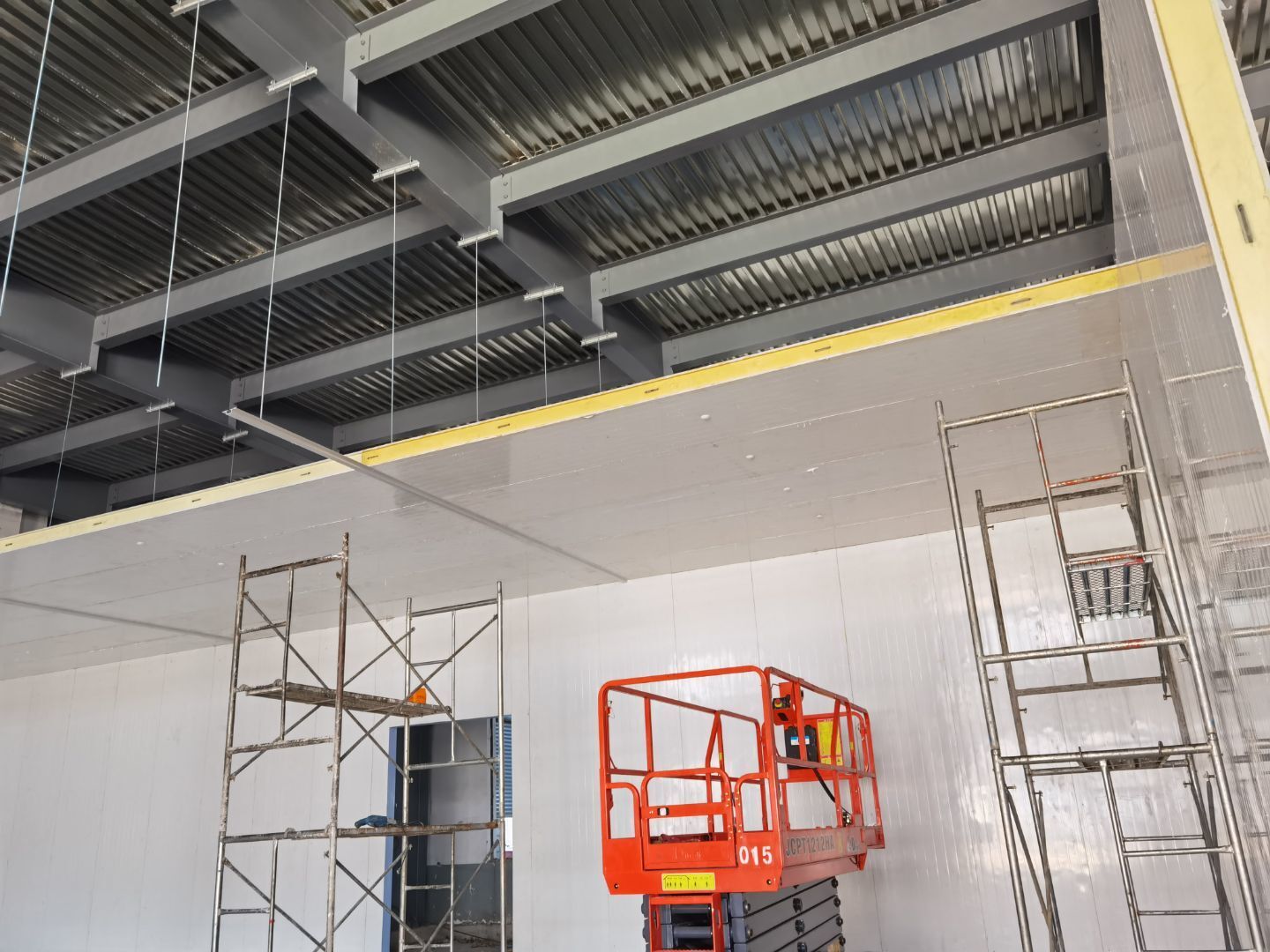

今日施工內容 1,彩板立板安裝 打膠條 2,二樓動力電橋架安裝 3,一樓電梯安裝 4,一層燈具布線管 5,一層消防水管安裝 6,西面室外外墻噴真石漆 7,南面鋼結構施工 8,地坪開始施工

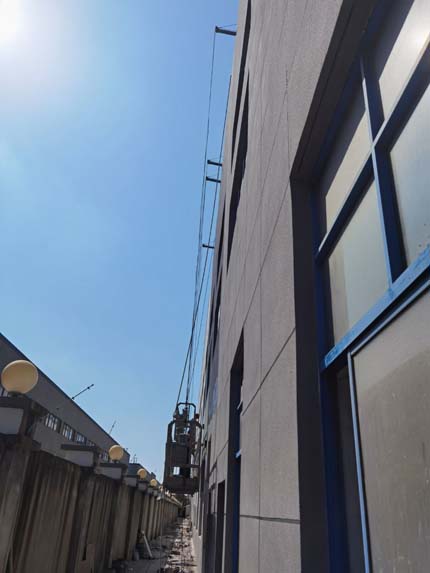

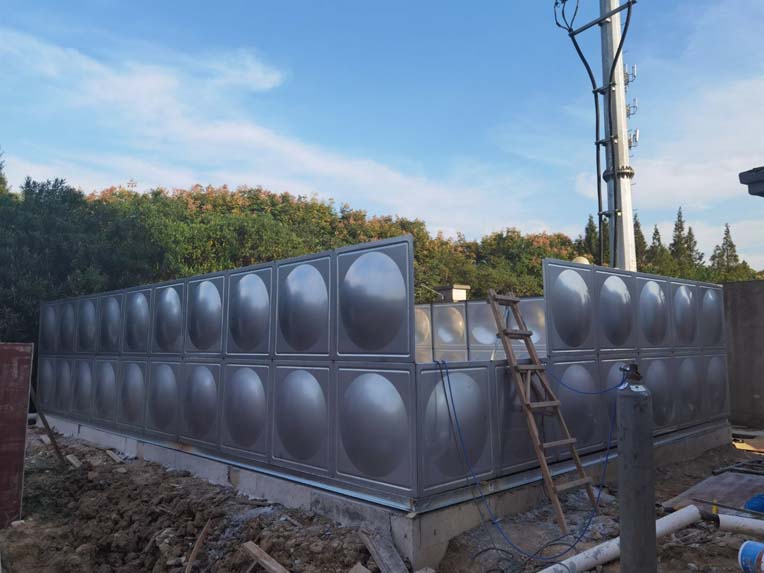

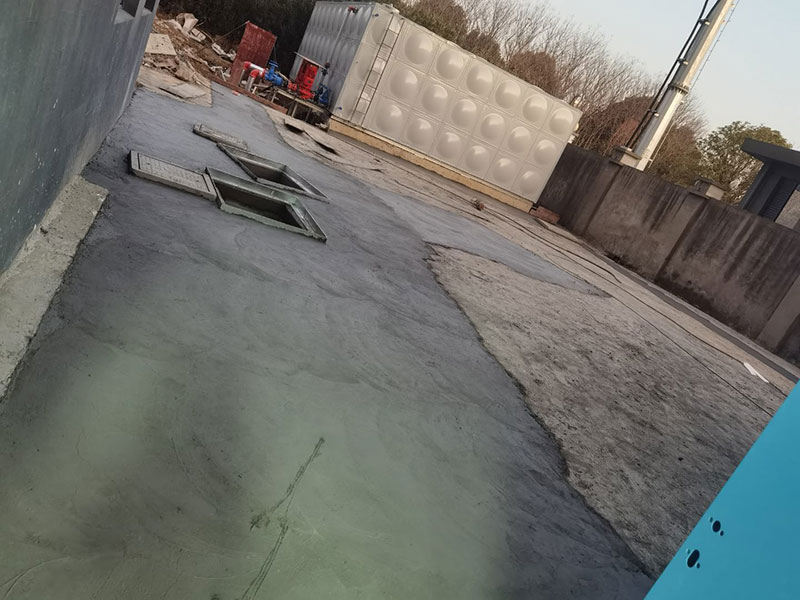

今日施工內容: 1,彩板頂板安裝 掛T鋁 2,室外門衛安抹灰 3,二樓動力電橋架支架開始施工 4,室外消防水箱安裝 5,土建擋水墻斜抹灰 修補 6,二樓消防噴淋施工 7,室外外墻噴真石漆
今日施工內容: 1,彩板頂板安裝 2,室外門衛處拆模 3,室外關模開始 4,室外外墻噴漆

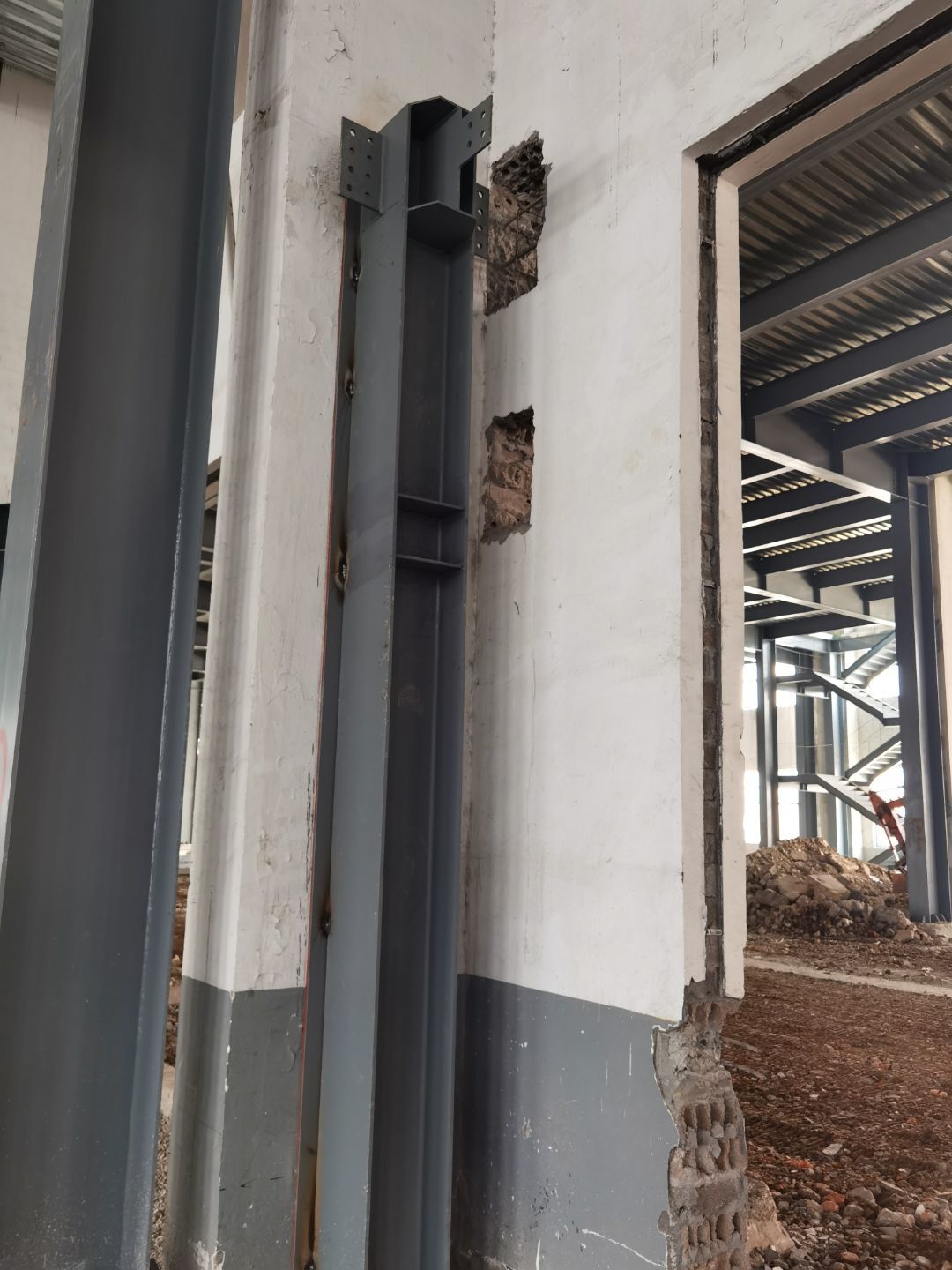

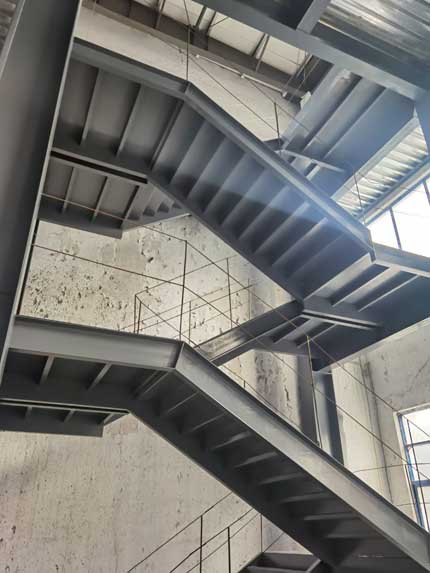

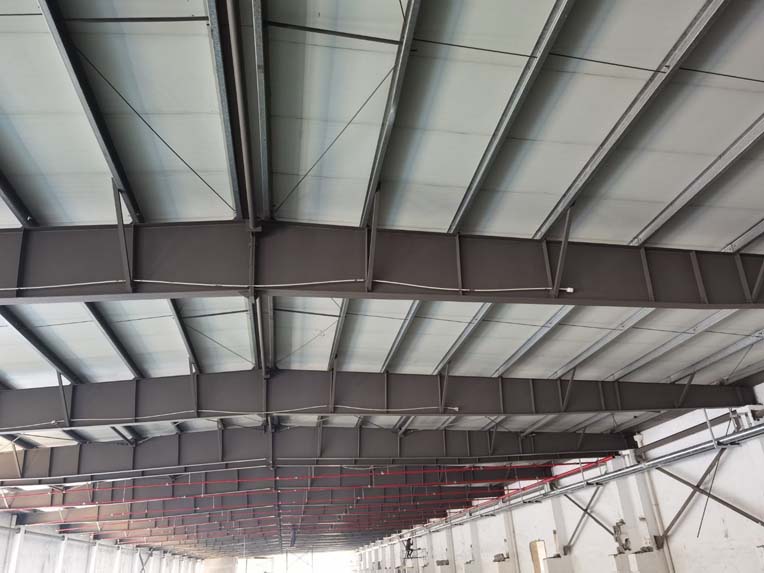

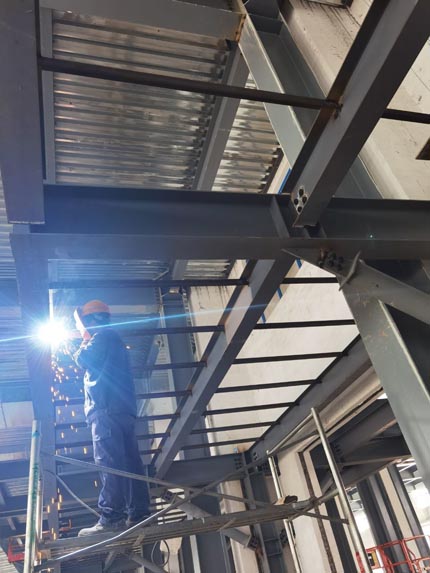

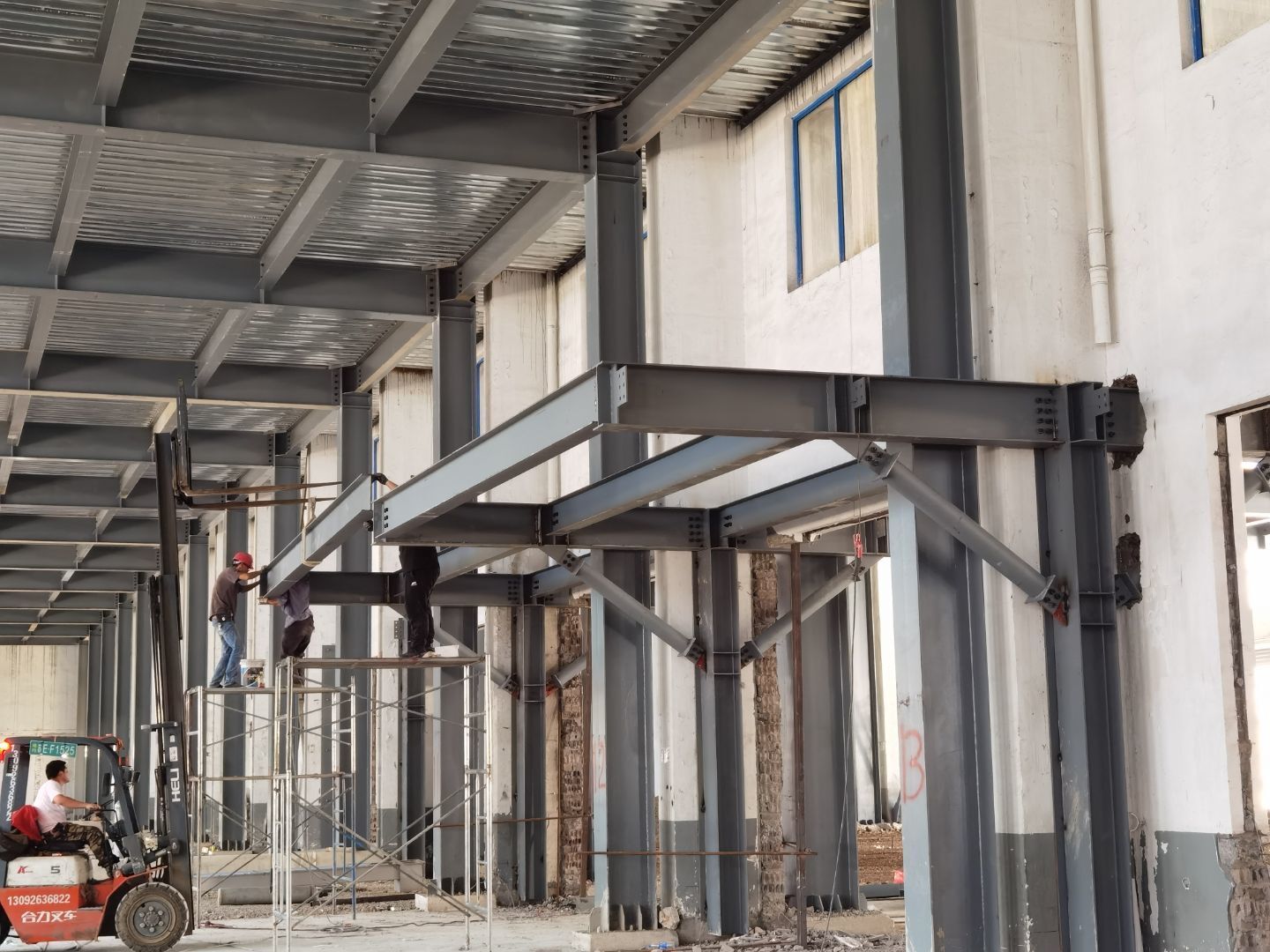

1,一樓彩板吊筋安裝 2,一樓鋼構頂刷漆 3,一層鋼構平臺焊接施工 4,一樓凍庫門體安裝 5,一樓空調新風管吊裝 6,門衛室墻體砌筑 7,電梯施工
1,一樓地槽 彩板 吊筋安裝 2,一樓鋼構頂刷漆 3,一層鋼構平臺施工 4,西邊室外雨水管安裝 5,一樓凍庫門體安裝 6,一樓空調風管吊裝 7,二樓空調柜機吊裝 8,電梯施工

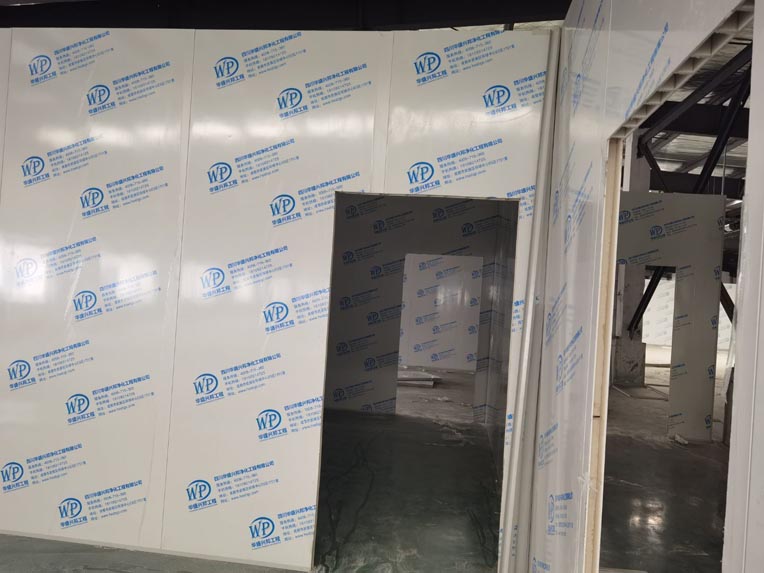

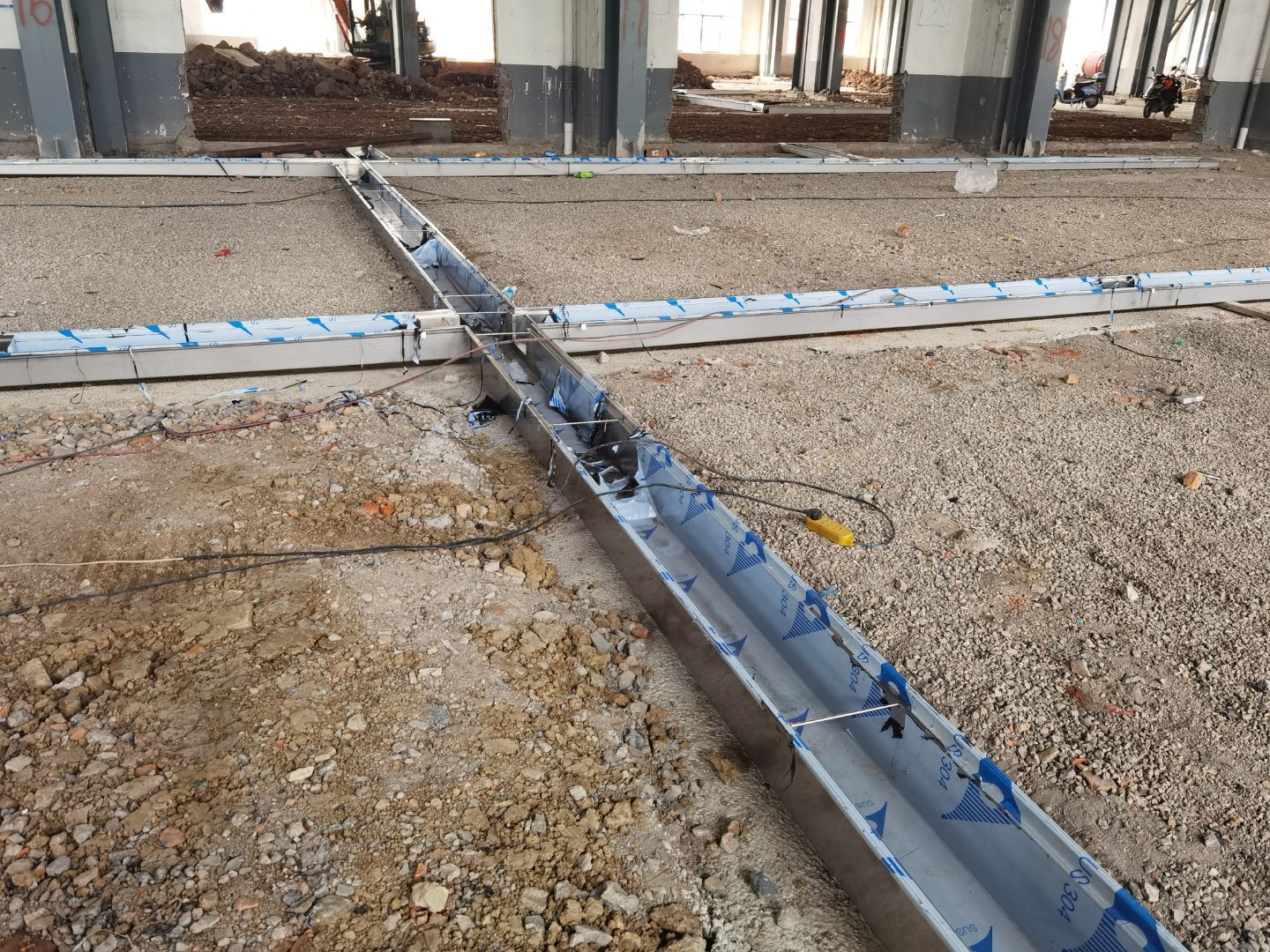

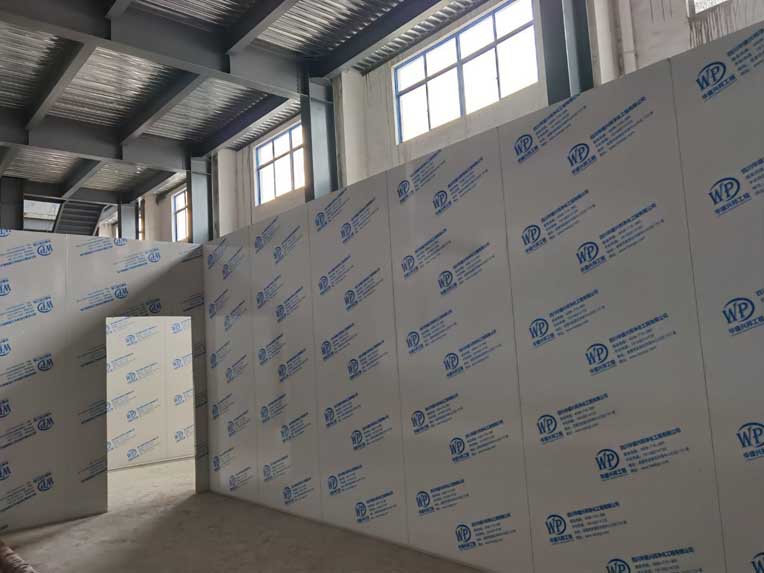

1,一樓地槽 彩板安裝 2,一樓消防立管安裝 3,一層鋼構平臺施工 4,一層擋水墻抹灰 5,樓層鋼構焊接 加固 6,一層空調水管保溫 7,一層防排煙施工 8,二樓地槽 彩板安裝

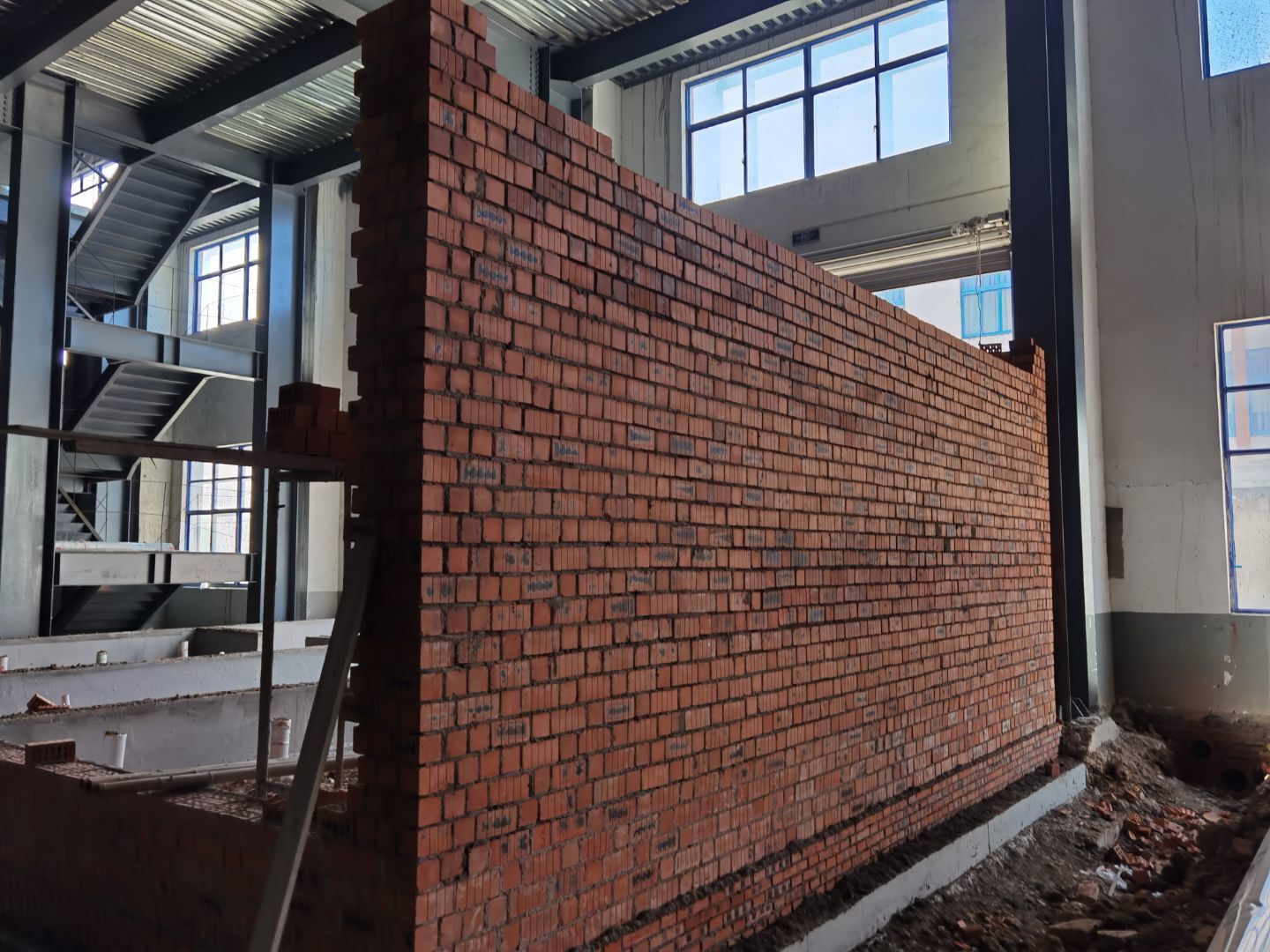

1,二樓消防噴淋試水打壓 2,二樓空調風管搬運 3,一層鋼構施工 4,一層防排煙施工 5,擋水墻砌筑抹灰 7,一層消防水管安裝 8,一層門洞砌筑 9,一層空調水支架安裝 10,彩板人員到場

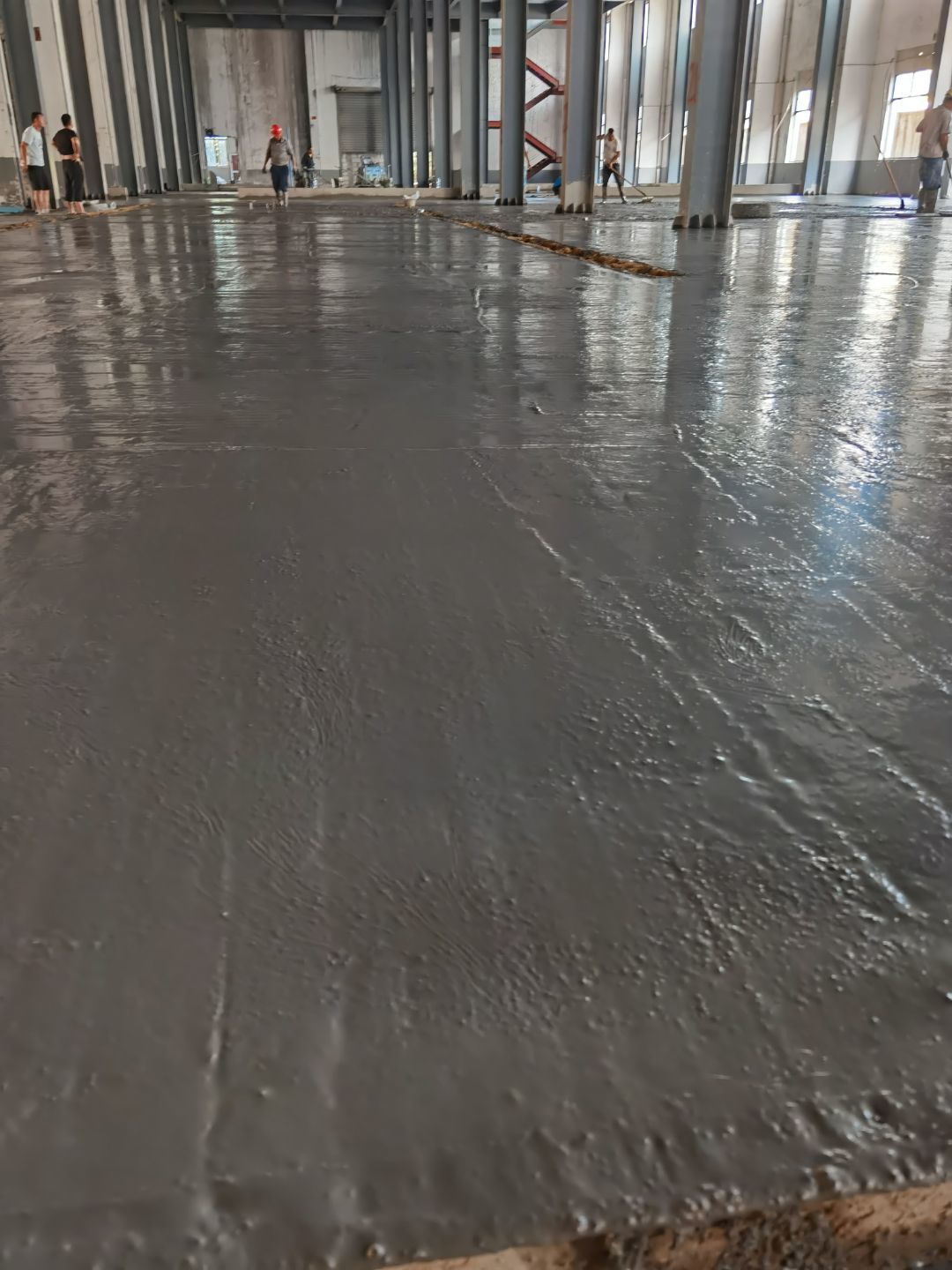

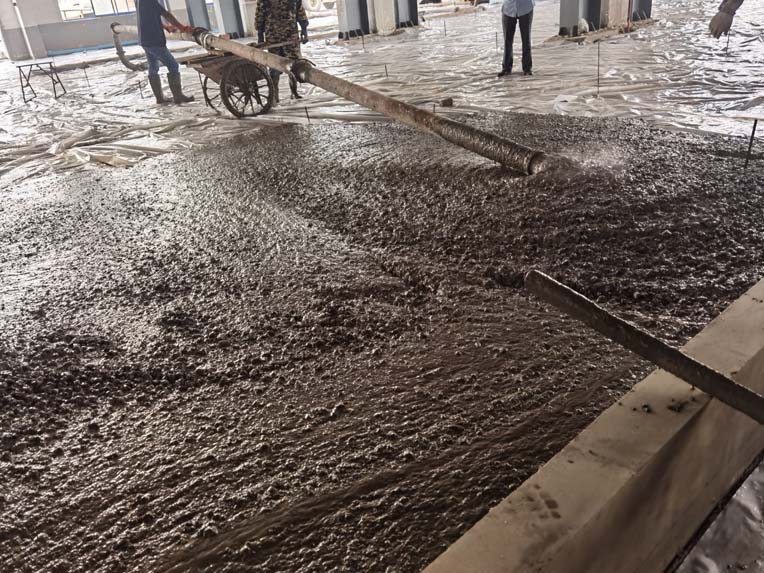

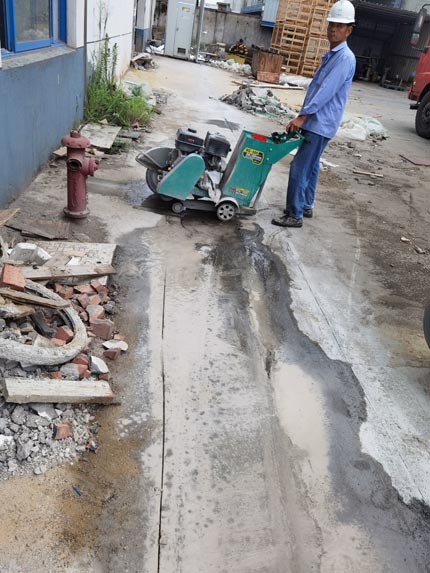

1,室外檢查井砌筑 2,混凝土澆筑 3,混凝土保養 4,空調水管焊接 5,消防噴淋安裝 今日材料進場 商混

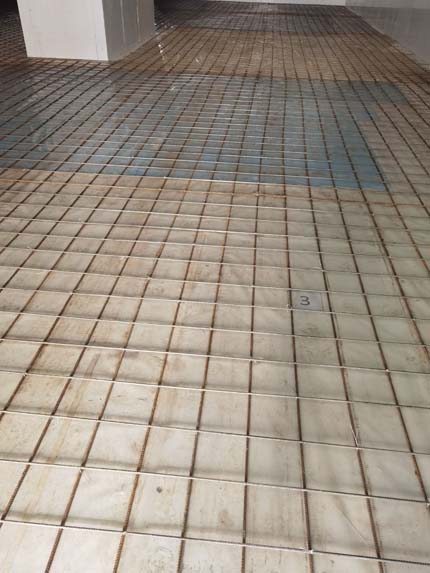

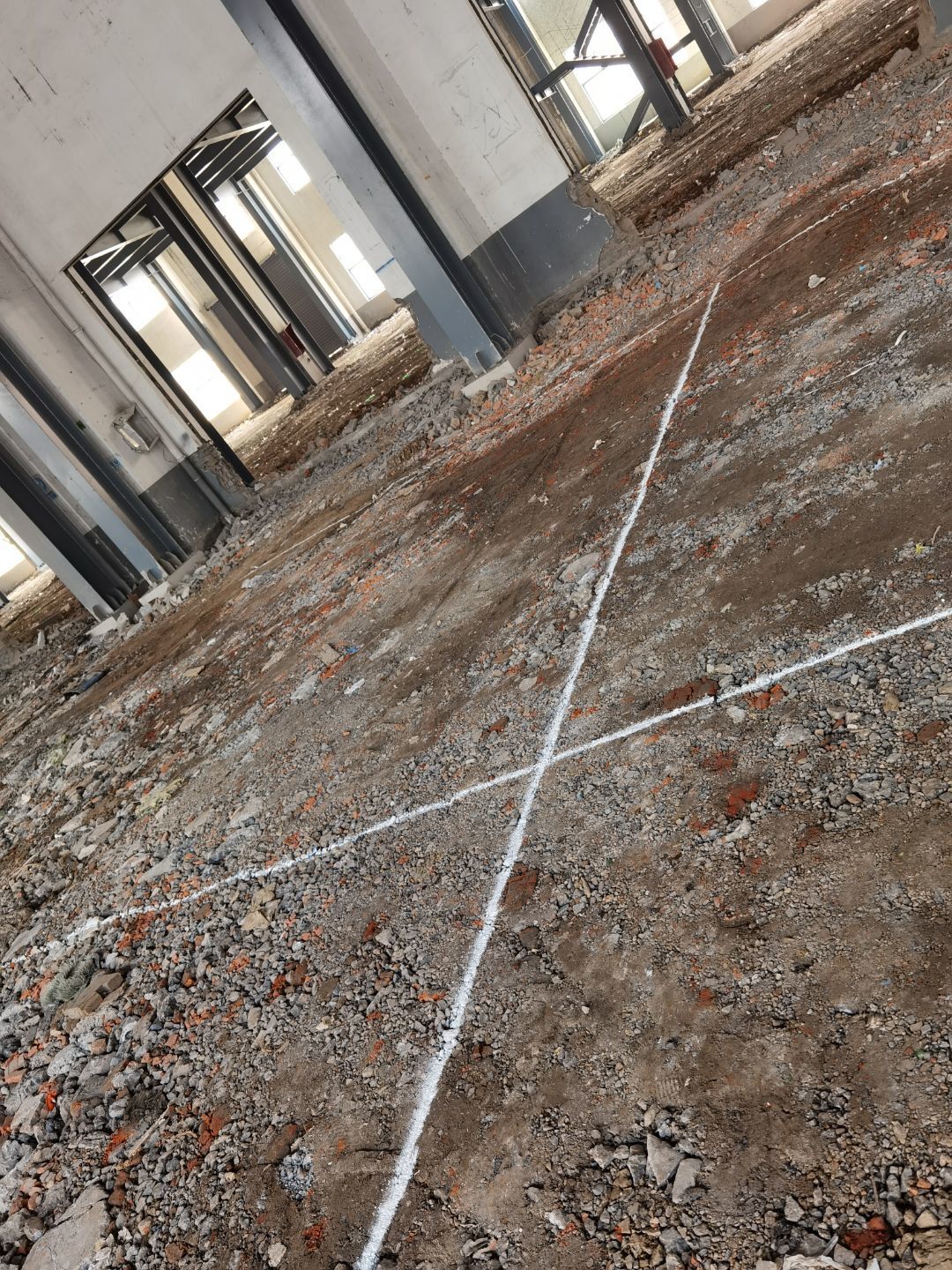

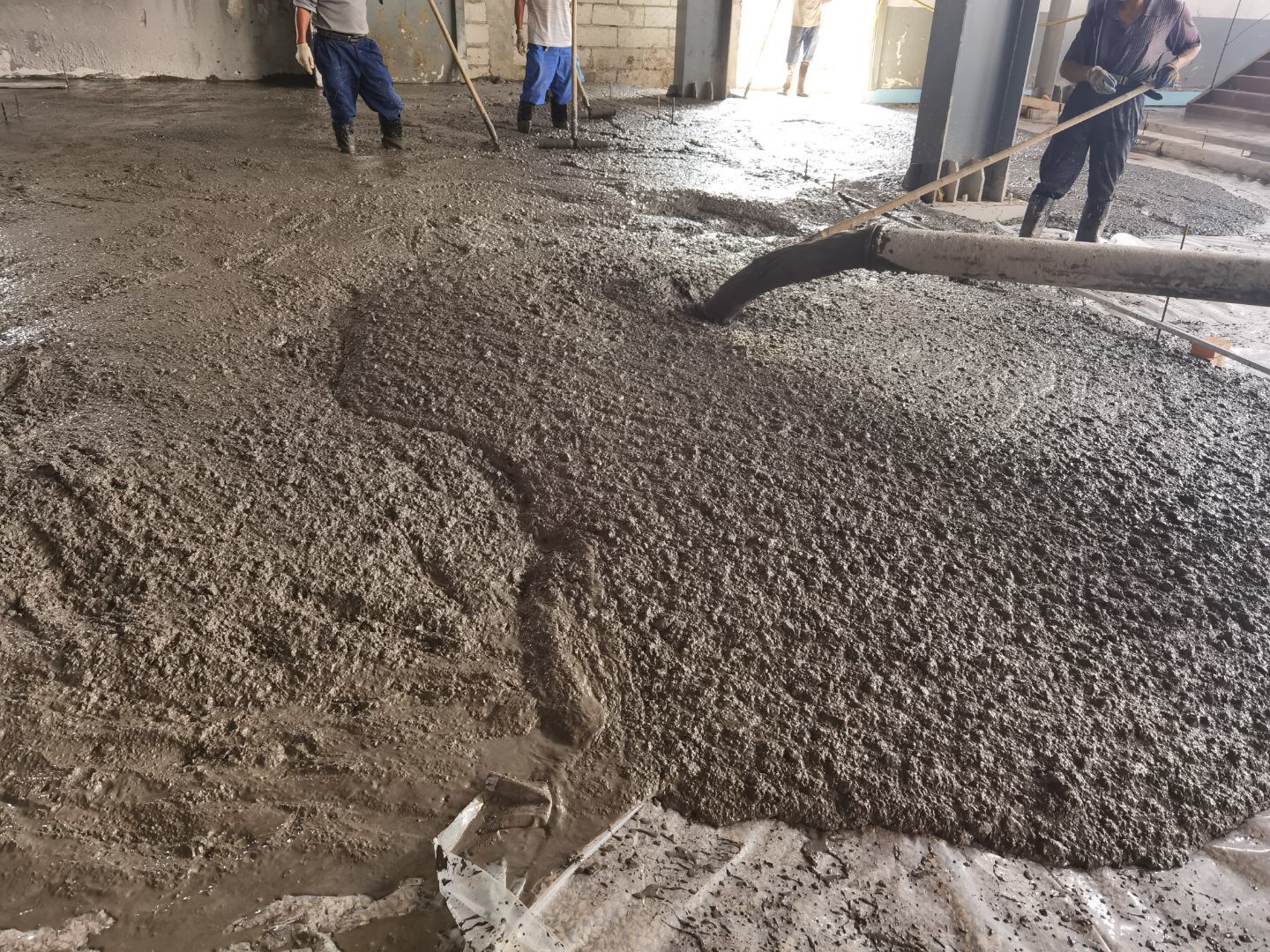

1,場地整理 2,混凝土澆筑 3,混凝土保養 4,鋼構焊接 5,消防噴淋安裝 今日材料進場 商混

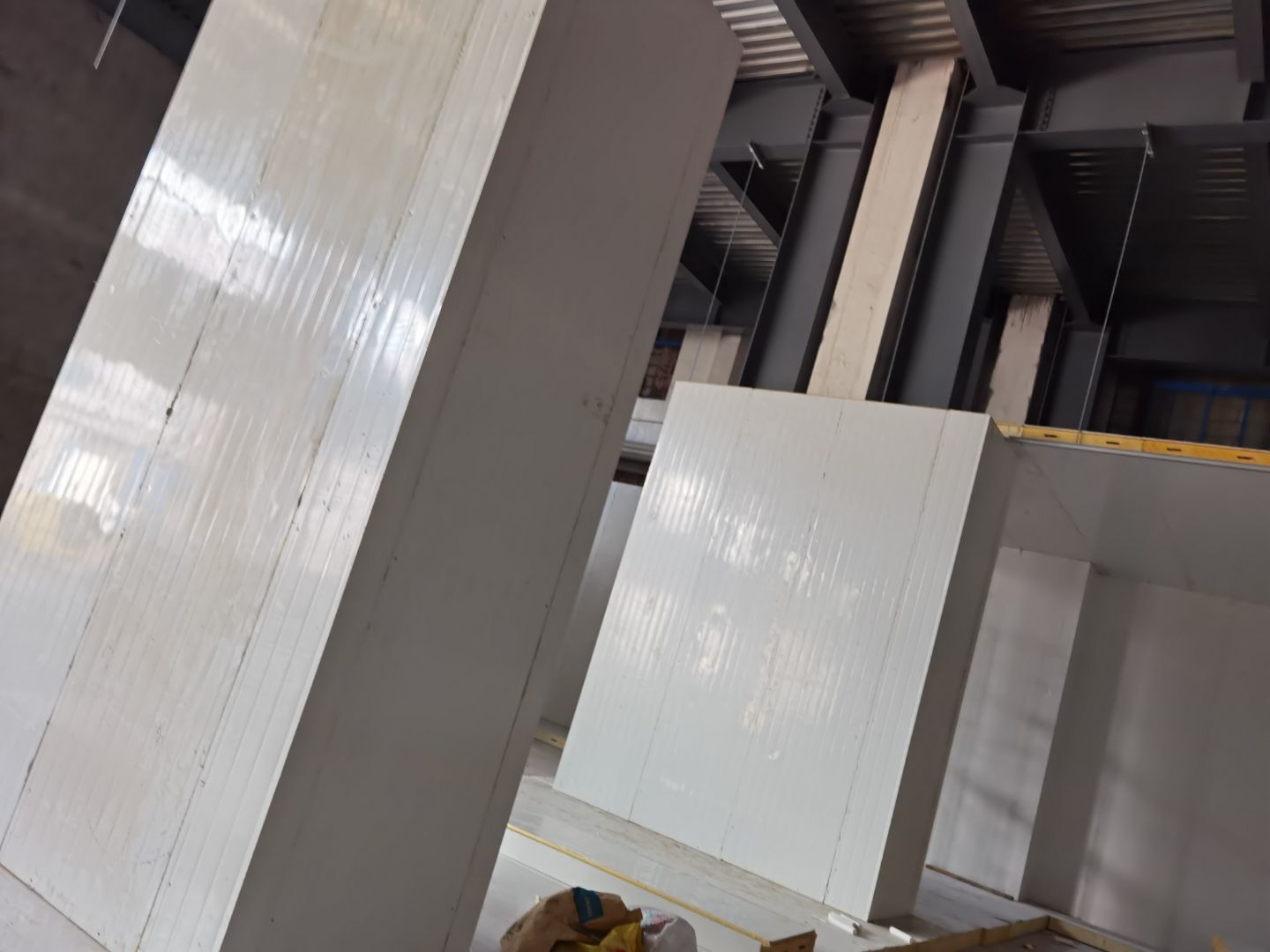

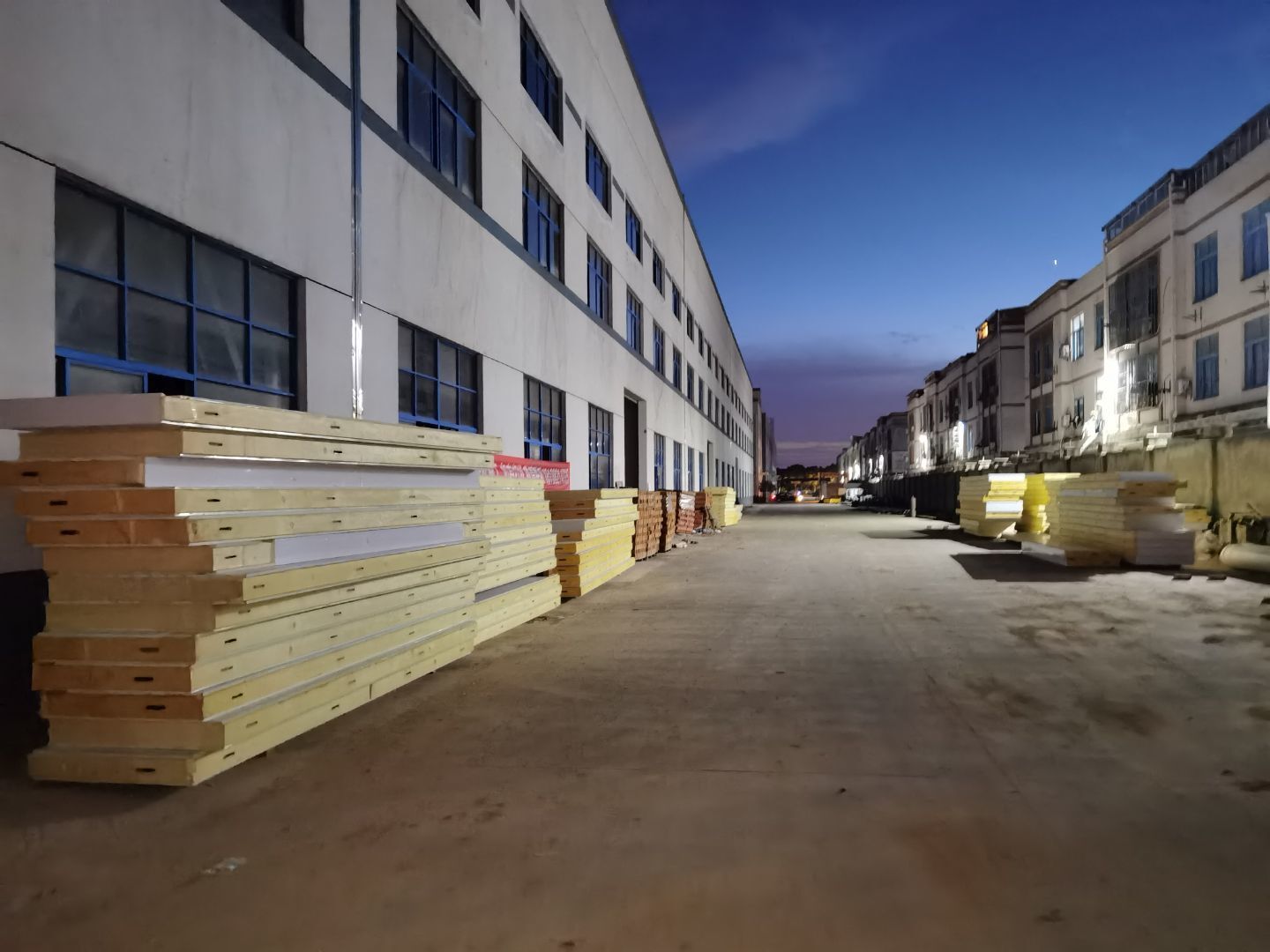

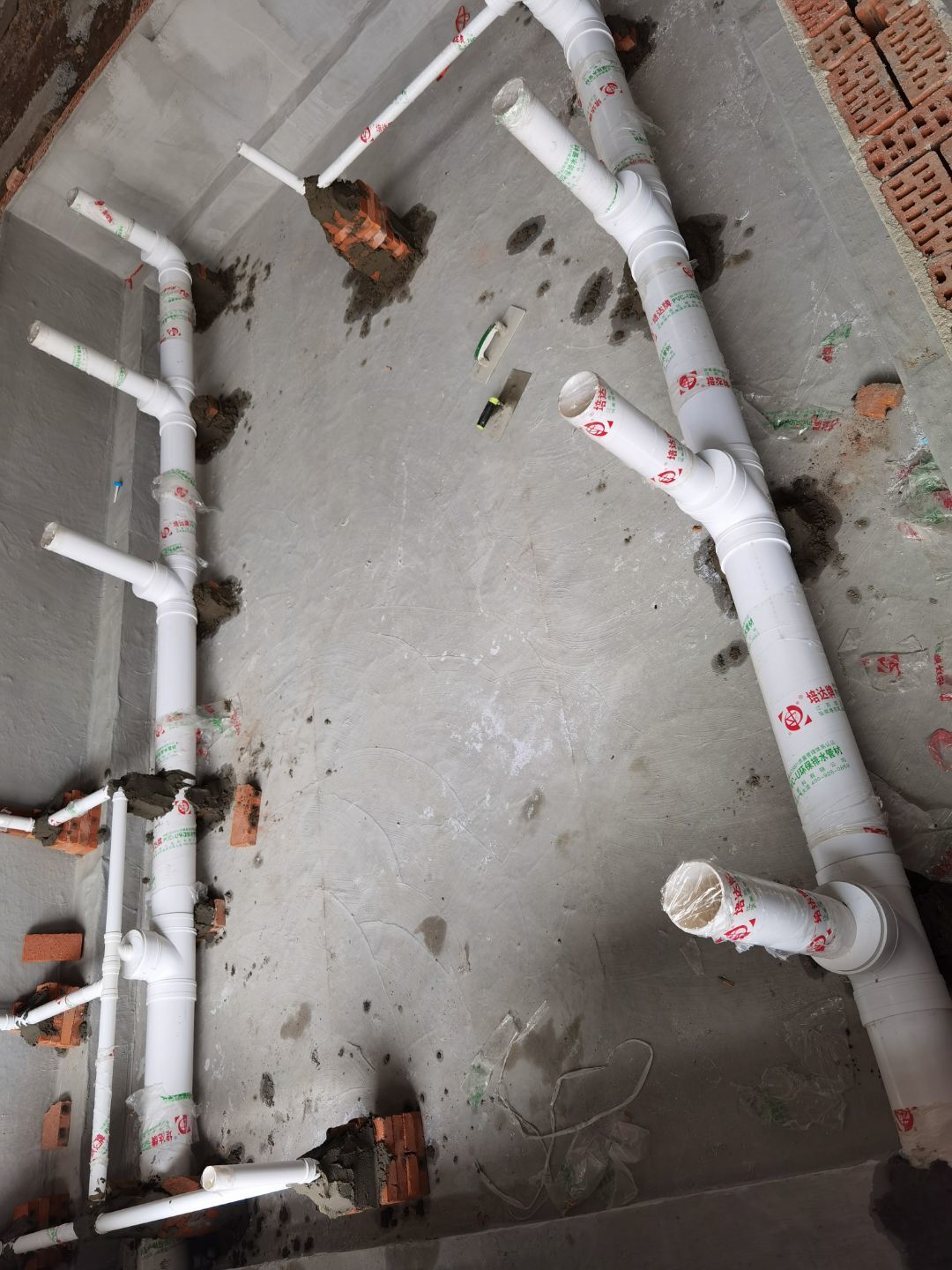

今日施工內容 1,排水管安裝 2,消防材料吊裝 3,凍庫板材 安裝 4,廁所墻體砌筑 5,混凝土施工 今日材料進場 消防管 商混

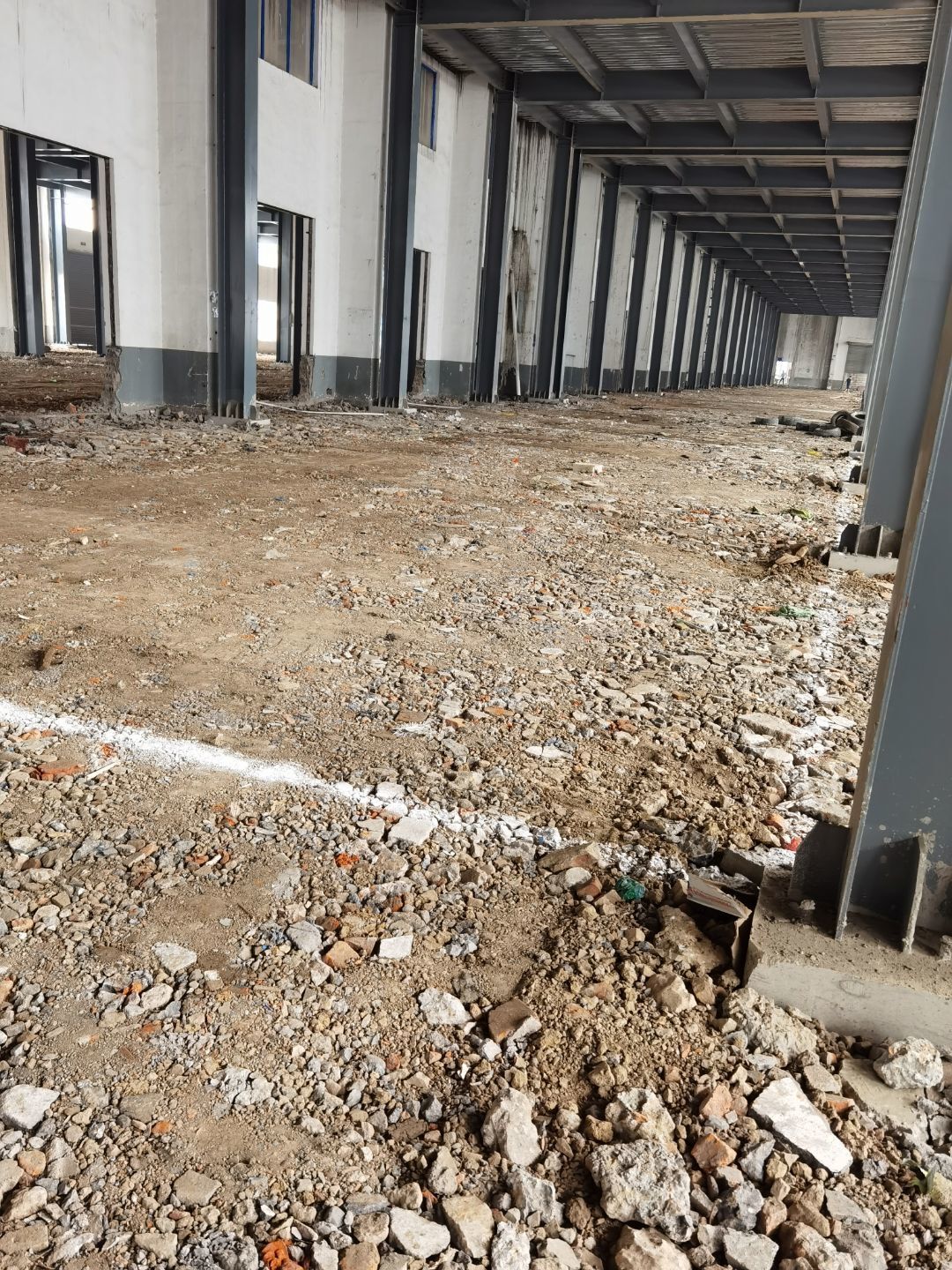

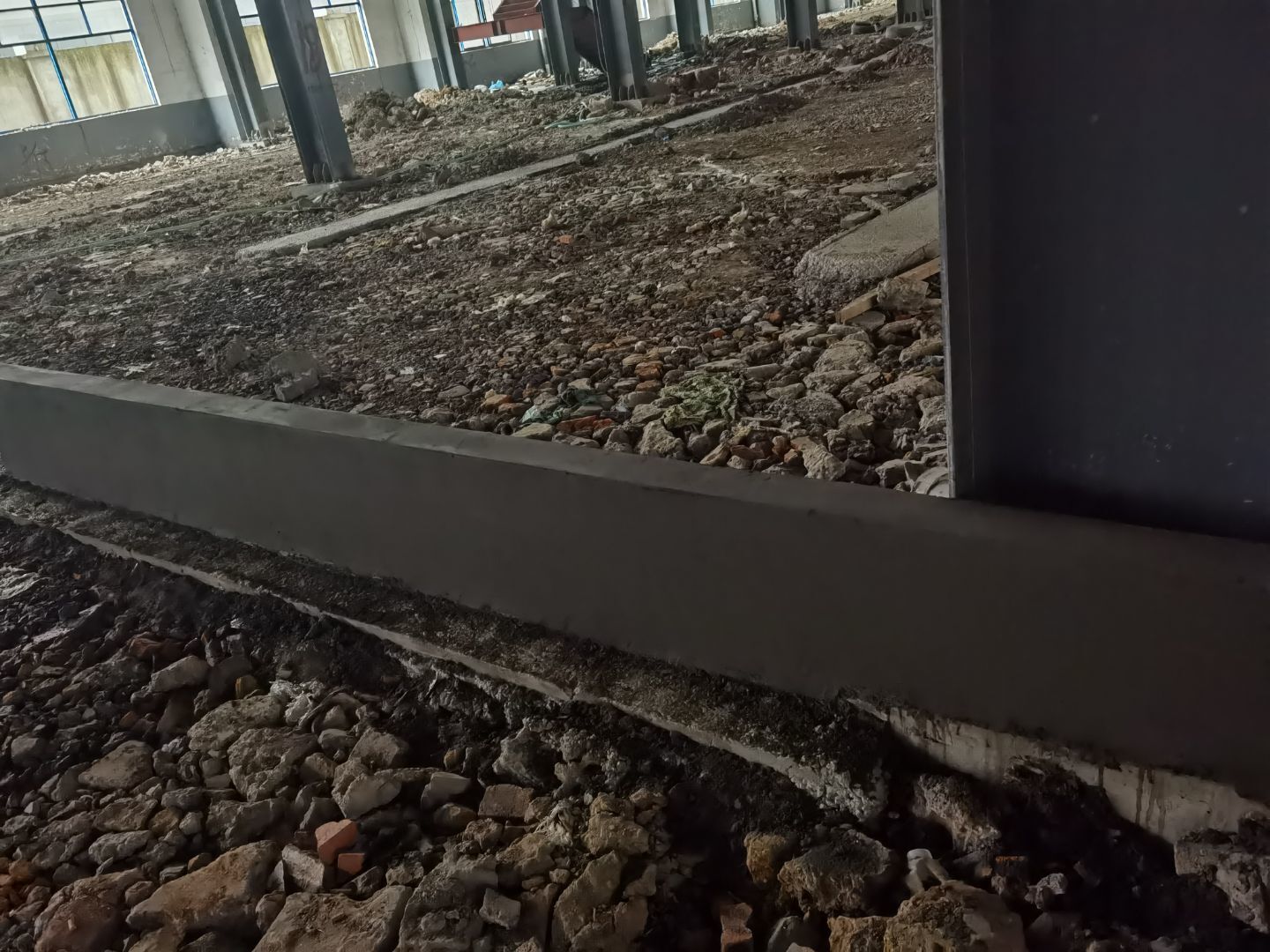

1,排水管安裝 2,鋼構施工 3,場地建渣清理 4,凍庫板材到場 安裝 5,廁所墻體砌筑 6,混凝土施工

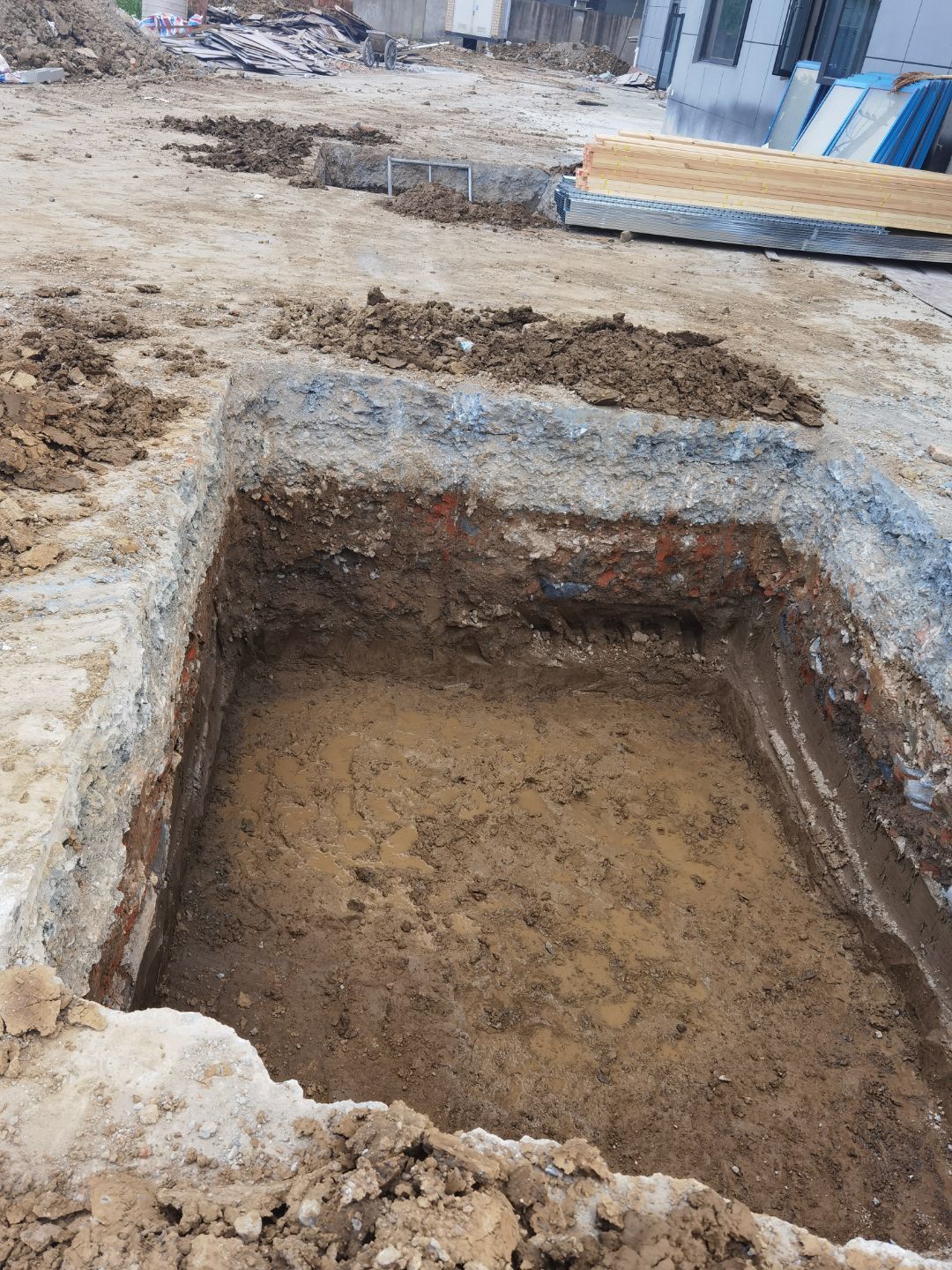

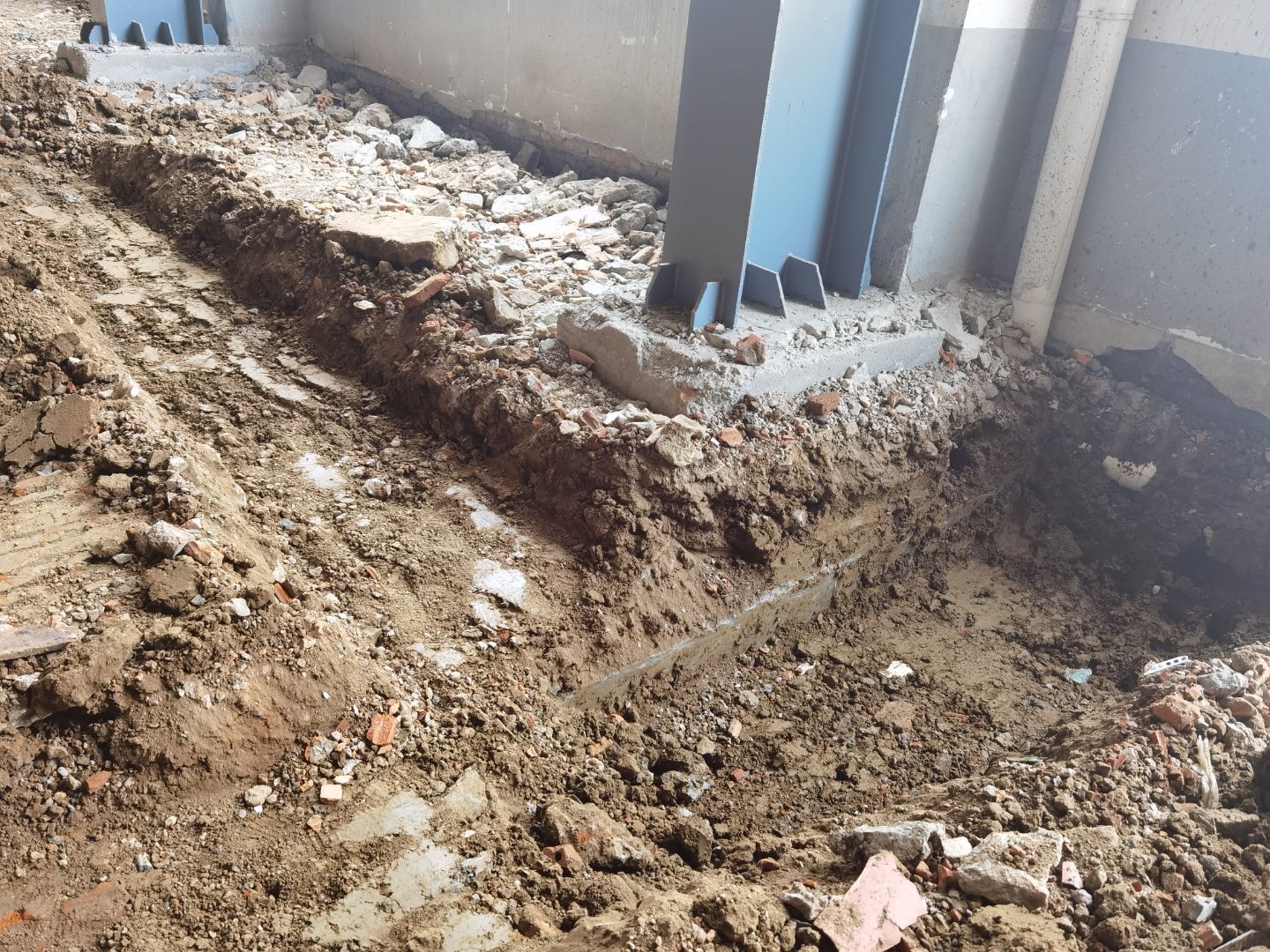

1,場地 整平 2,鋼構施工 3,不銹鋼排水溝安裝 4,不銹鋼水溝 焊接 5,場地建渣清理 6,凍庫板材到場 安裝 7,消防進場 8,混凝土準備工作

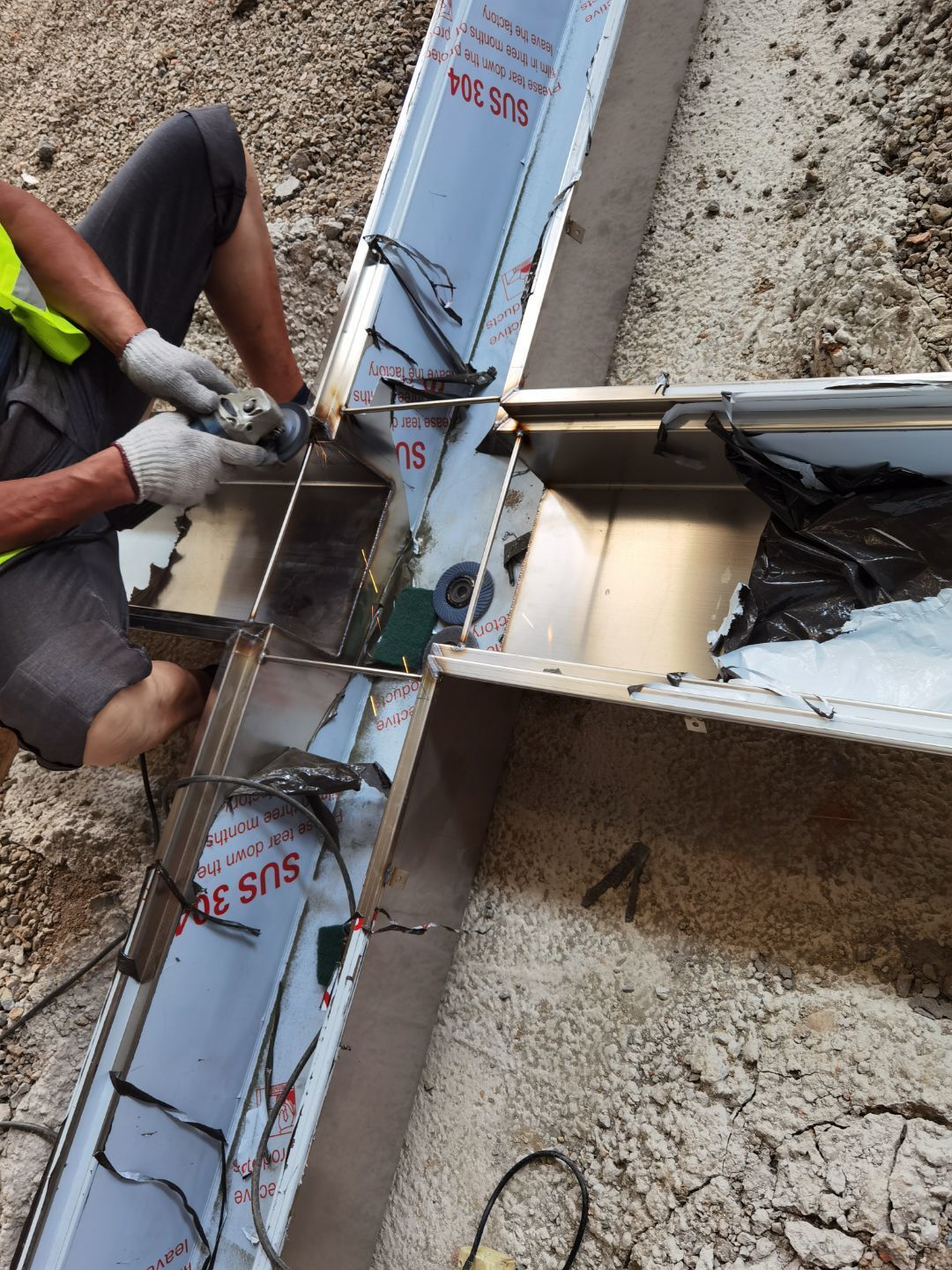

1,場地 整平 2,鋼構施工 3,不銹鋼排水溝安裝 4,不銹鋼水溝第二批到場 焊接 5,pvc排水管安裝 6,室外電纜管安裝 今日材料進場 不銹鋼排水溝材料

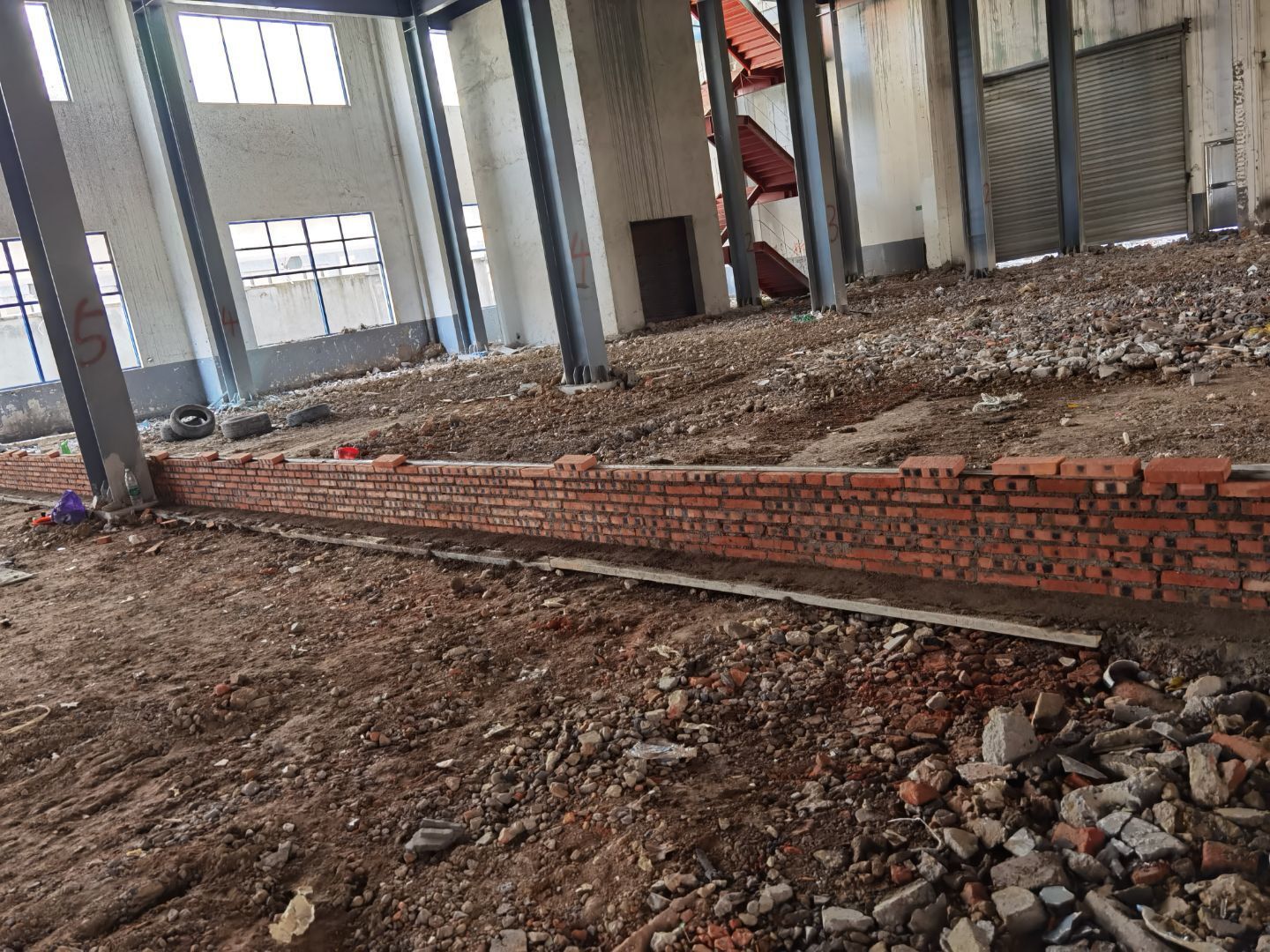

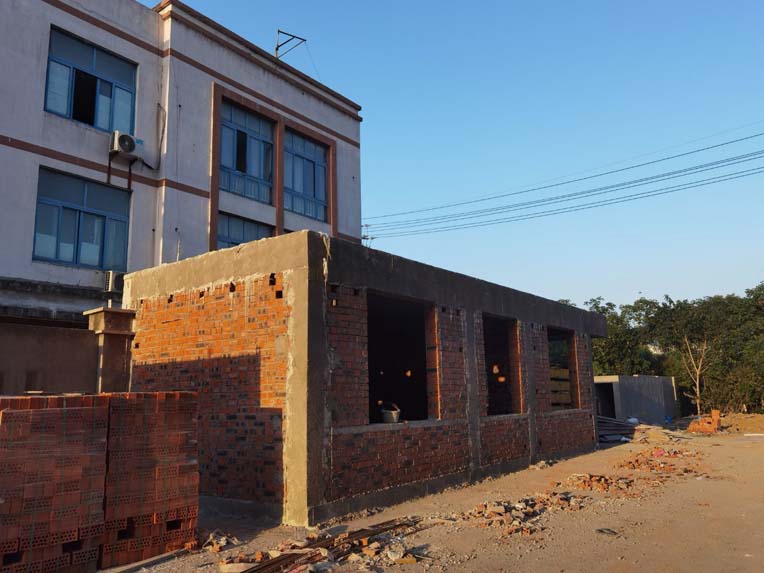

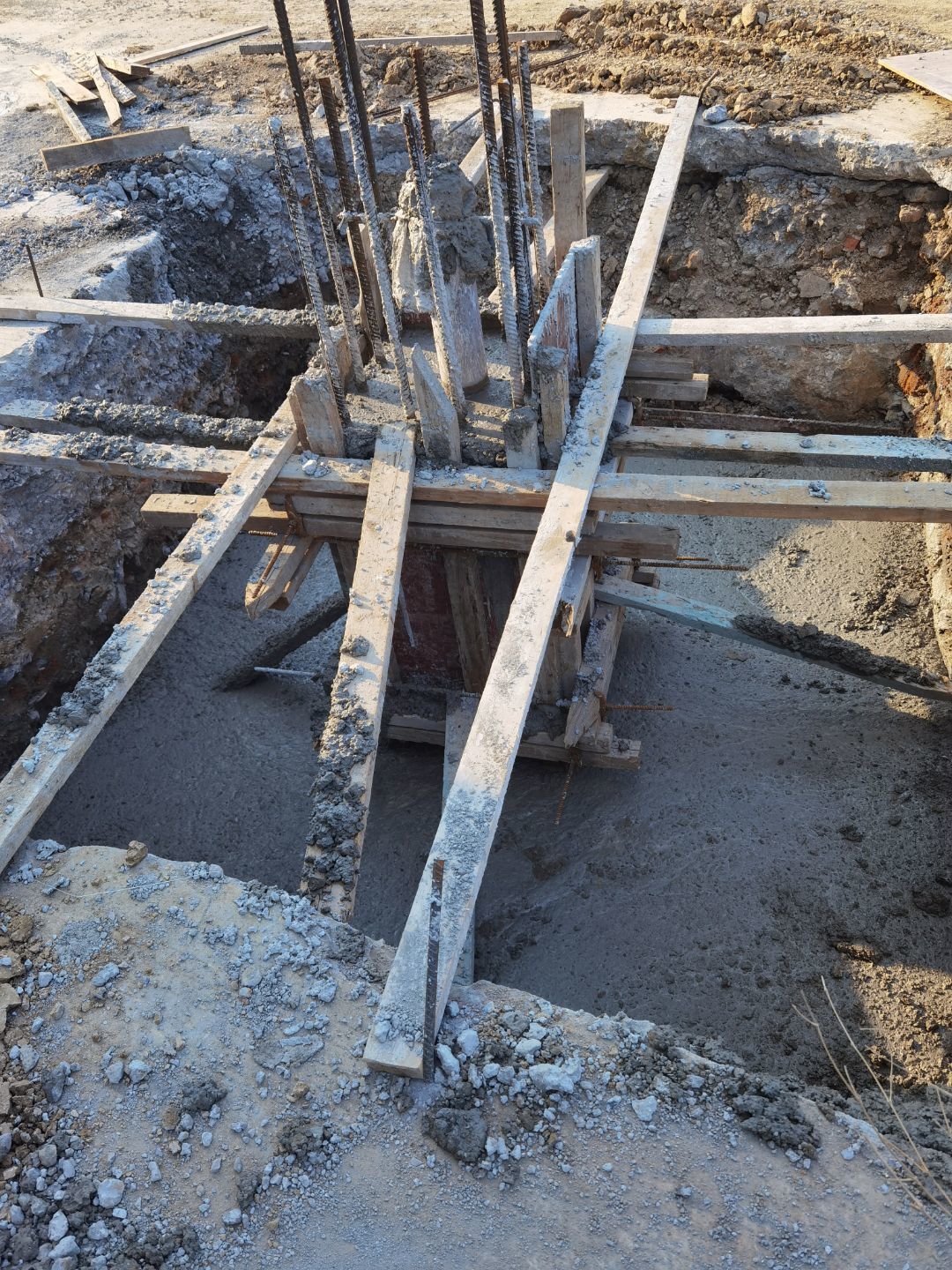

1,場地擋水墻砌筑抹灰 2,鋼構施工 3,場地清理 4,不銹鋼排水溝焊接 5,廁所排水安裝 6,獨立柱澆筑 今日材料進場 1不銹鋼管

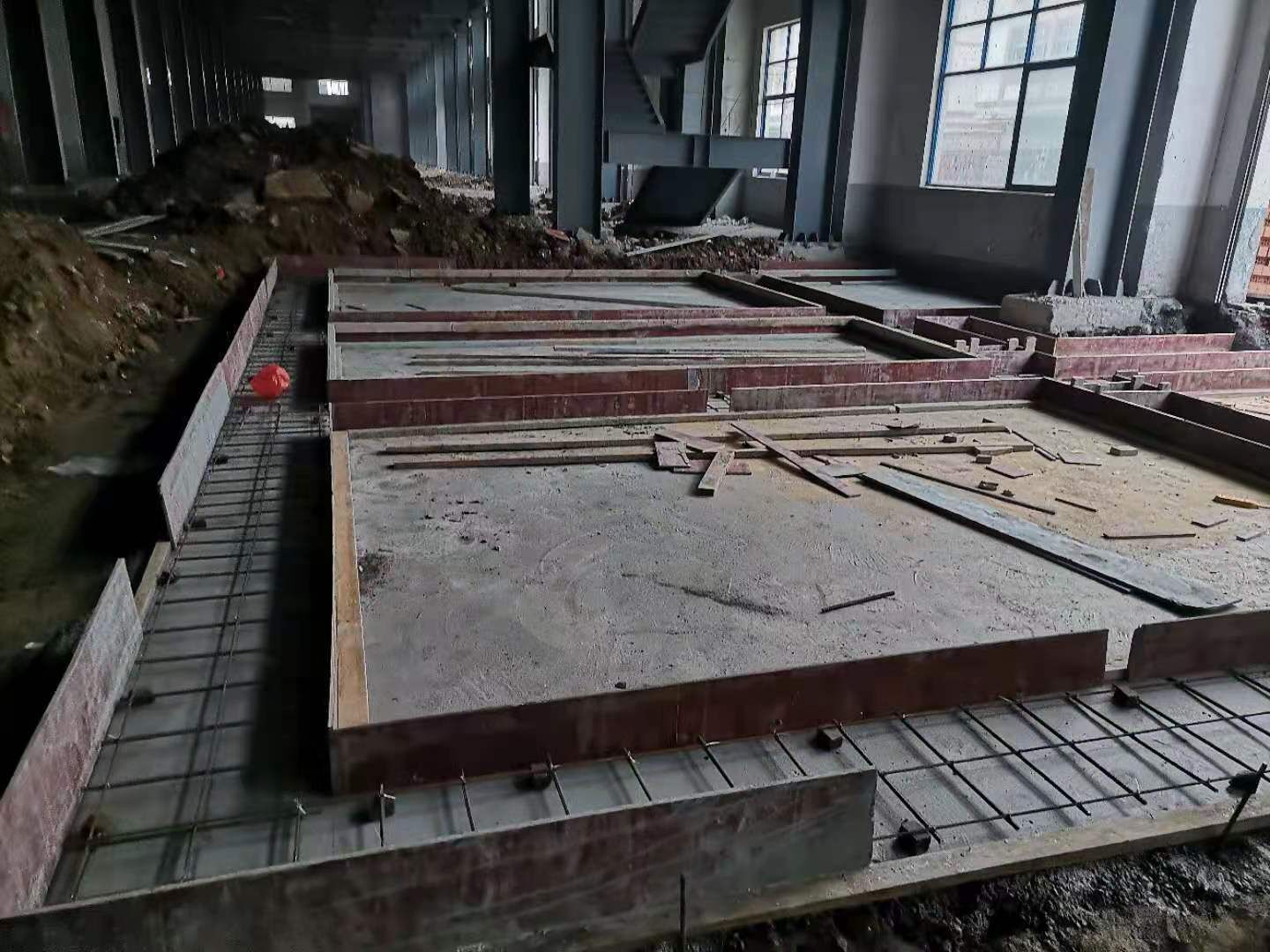

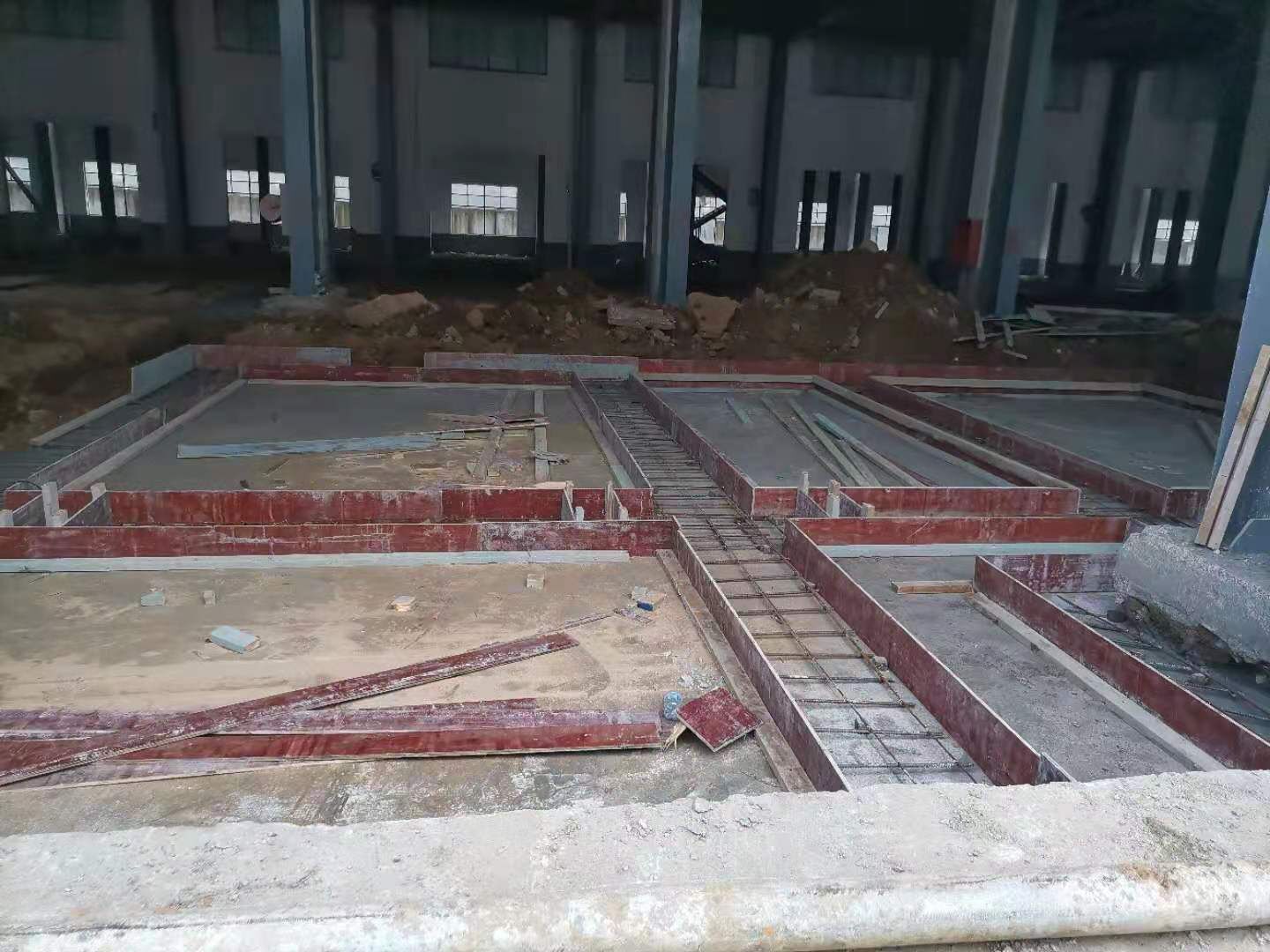

施工第16天,今日施工內容 1,擋水墻抹灰 2,廁所澆筑墊層 3,鋼構平臺進場施工
施工第3天, 二、無安全事件 三、今日施工內容 1,排水溝放線完成 2,排水挖溝已開始進行 今日材料進場 3、前期文明施工標示牌準備
