云南永固農業發展有限公司

云南永固農業發展有限公司

開工日期:2020-11-06

華盛興邦承接云南永固農業發展有限公司廠房設計,廠房裝修工程,車間設計裝修面積10000平方米。云南永固農業發展有限公司位于云南省昭通市綏江縣,經營范圍:各類農產品,主要生產竹筍產品

建食品廠找華盛興邦,咨詢熱線:4008-715-360? ?手機:181-0821-4725

瀏覽
查看更多

工程進度

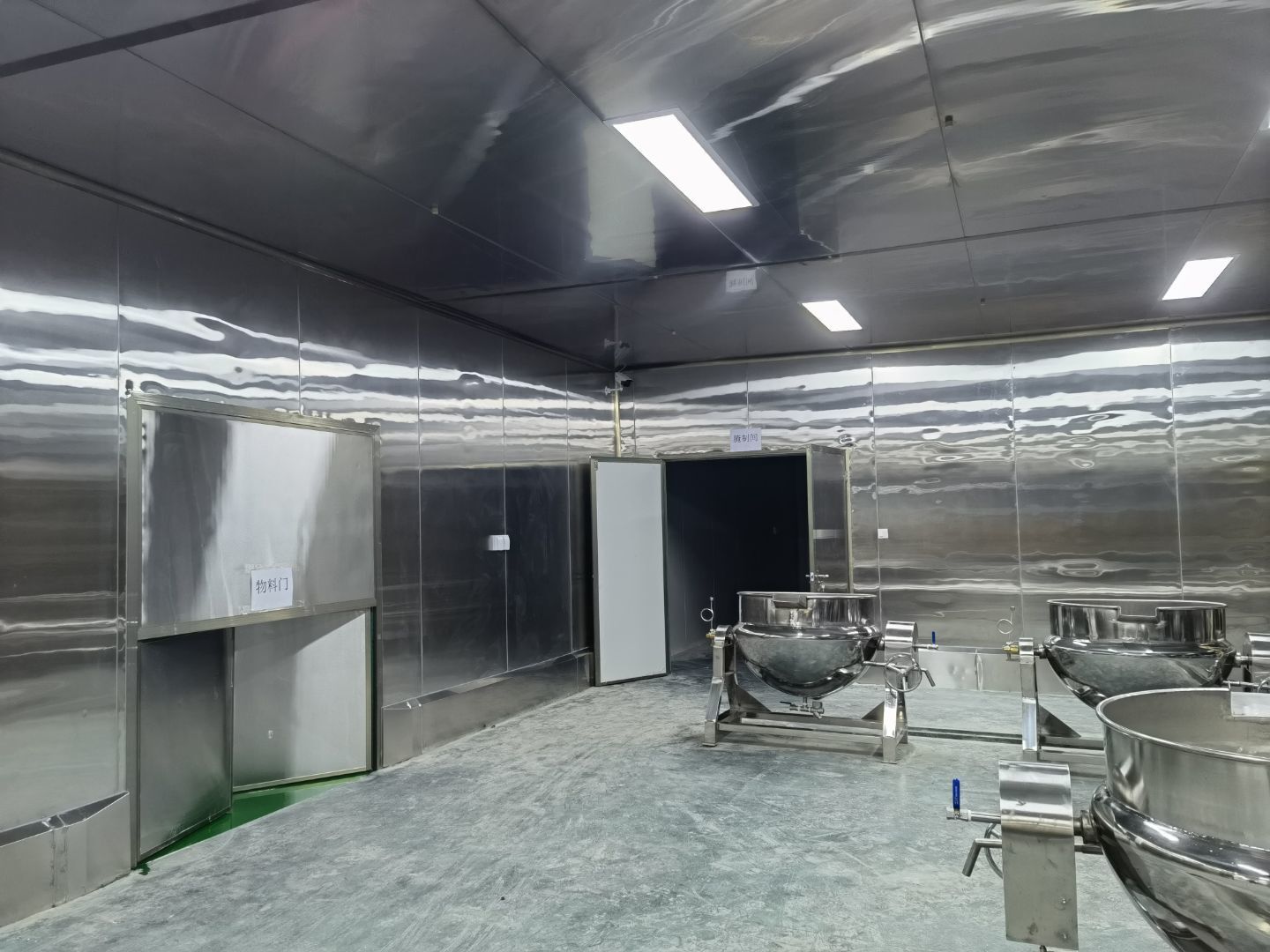

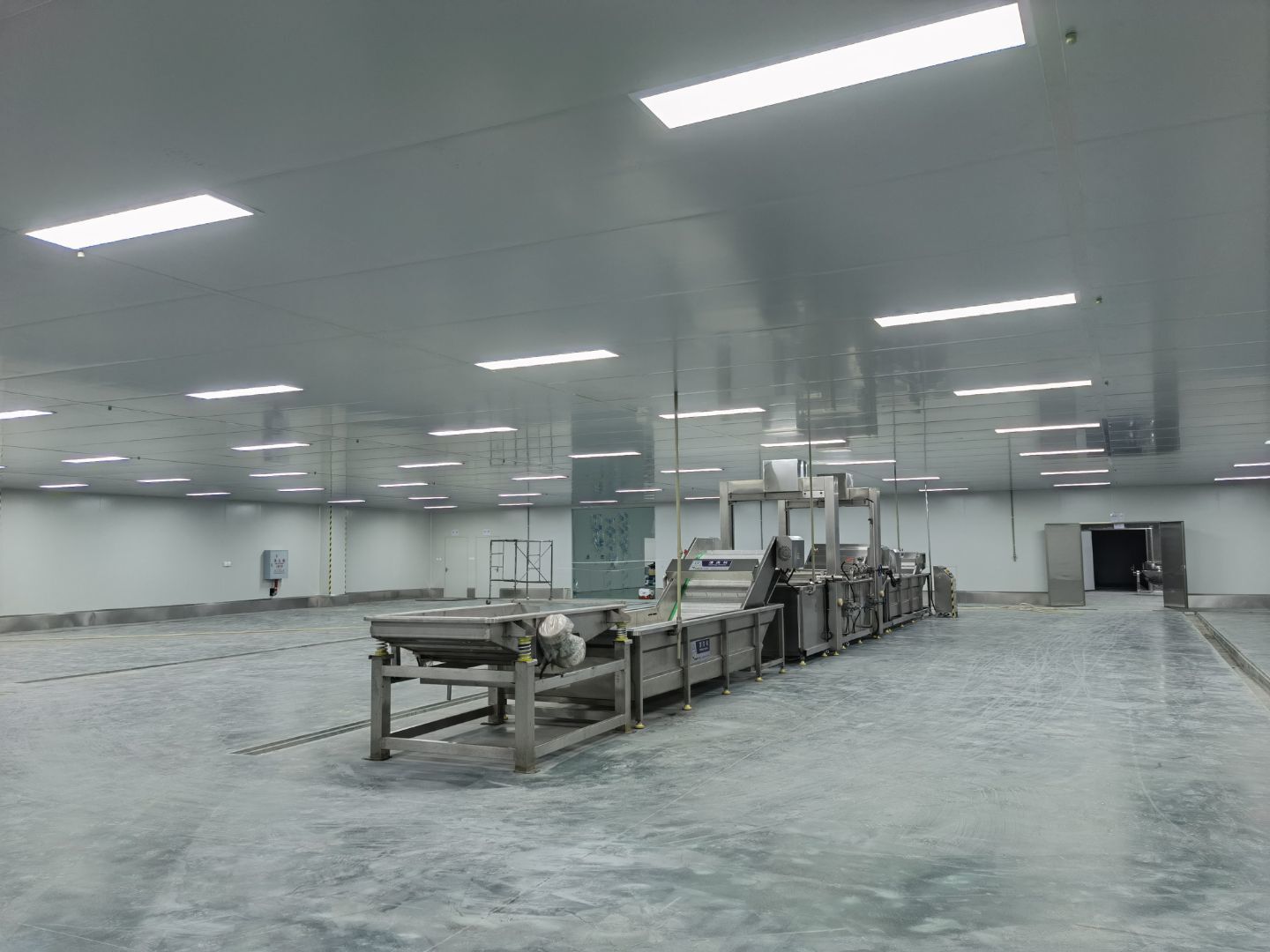

  • 2021-01-04

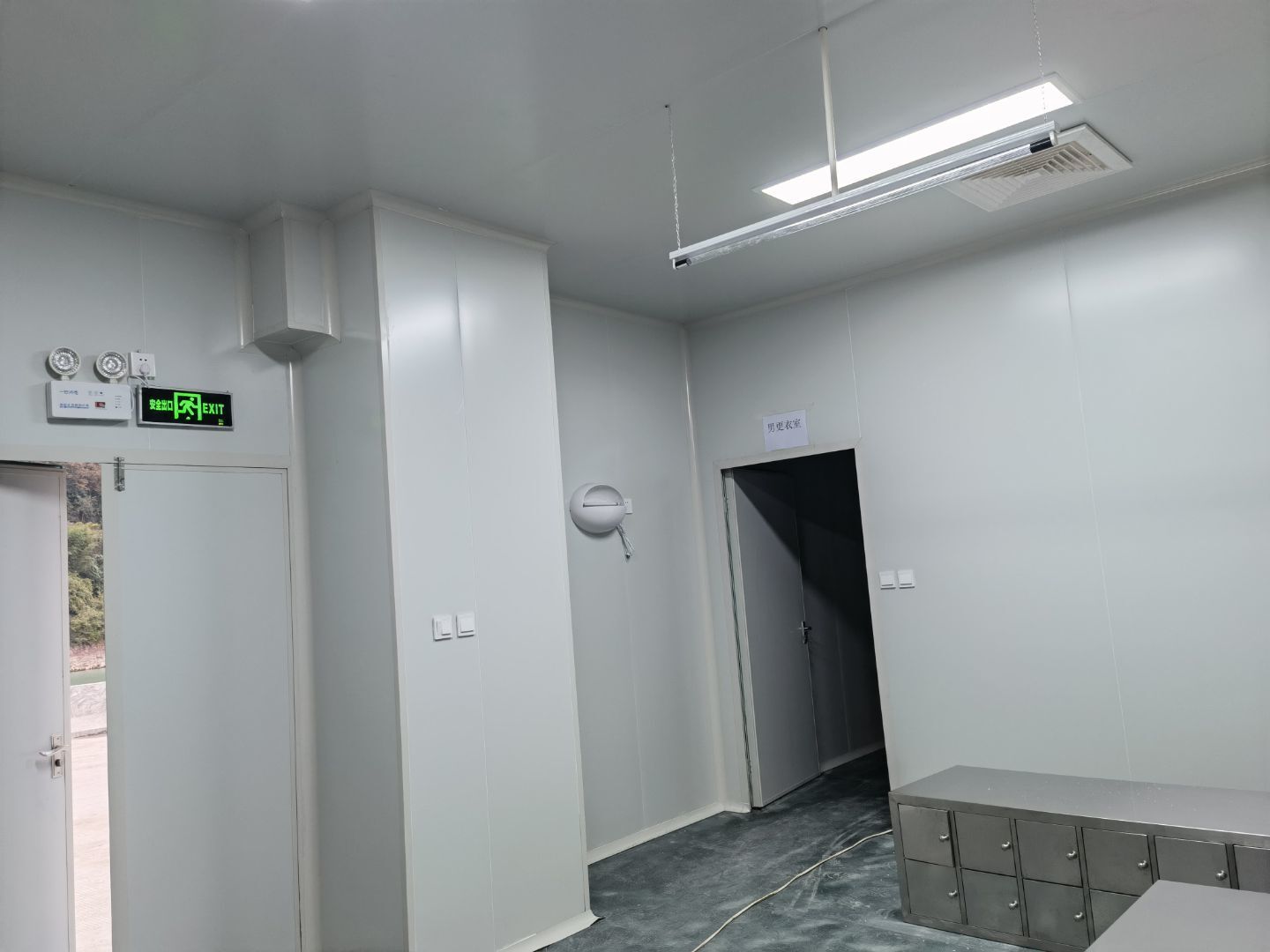

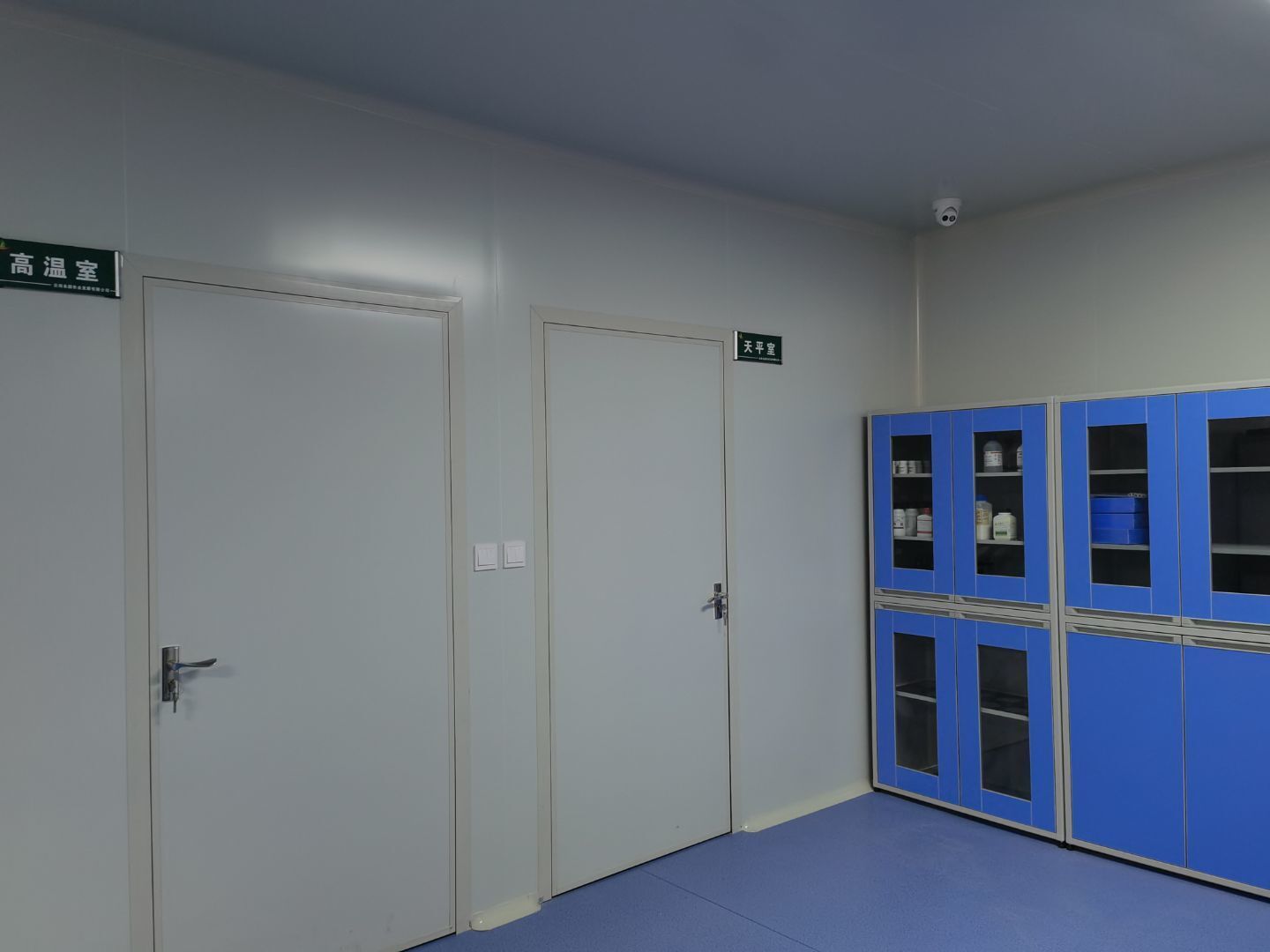

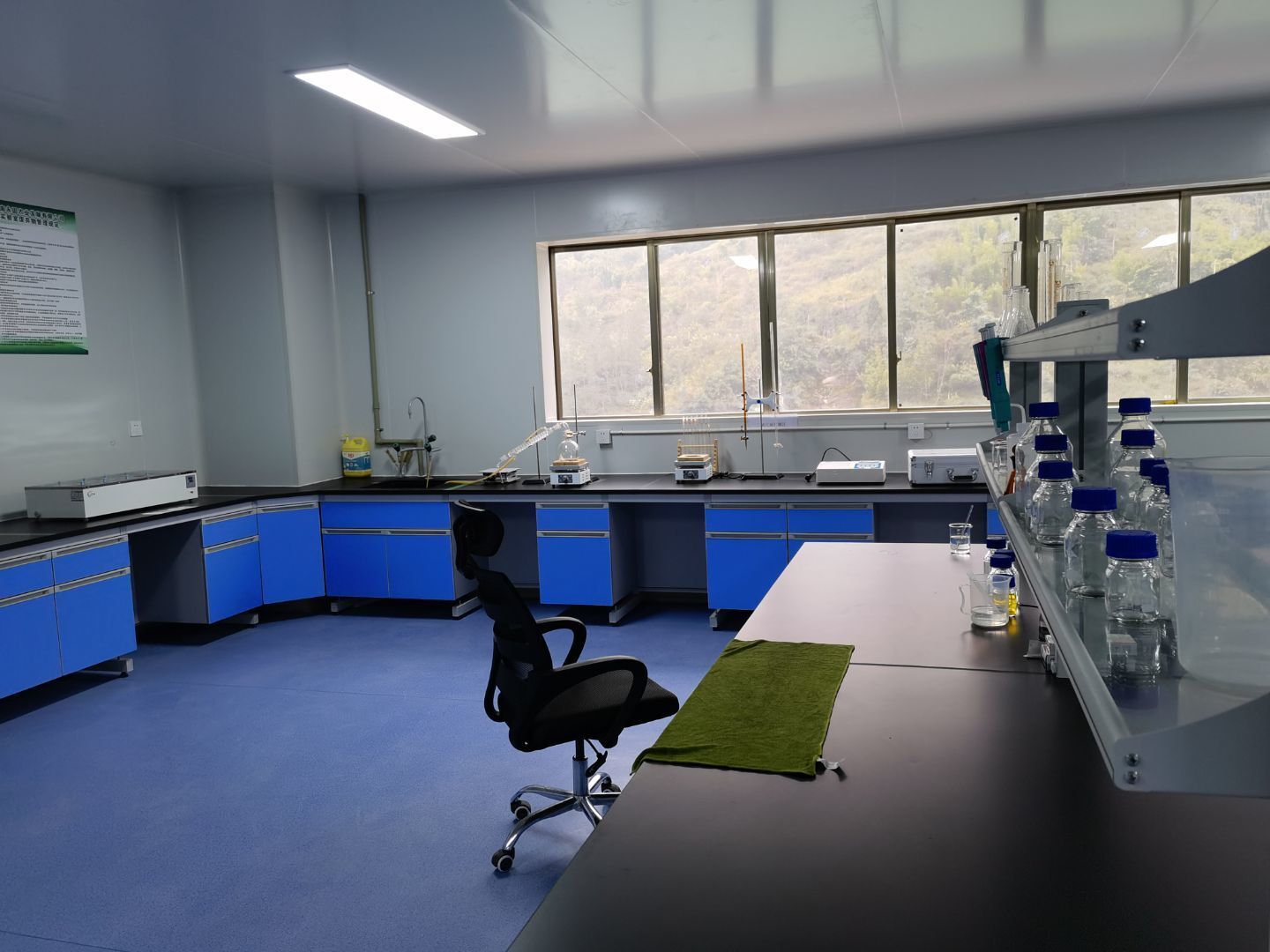

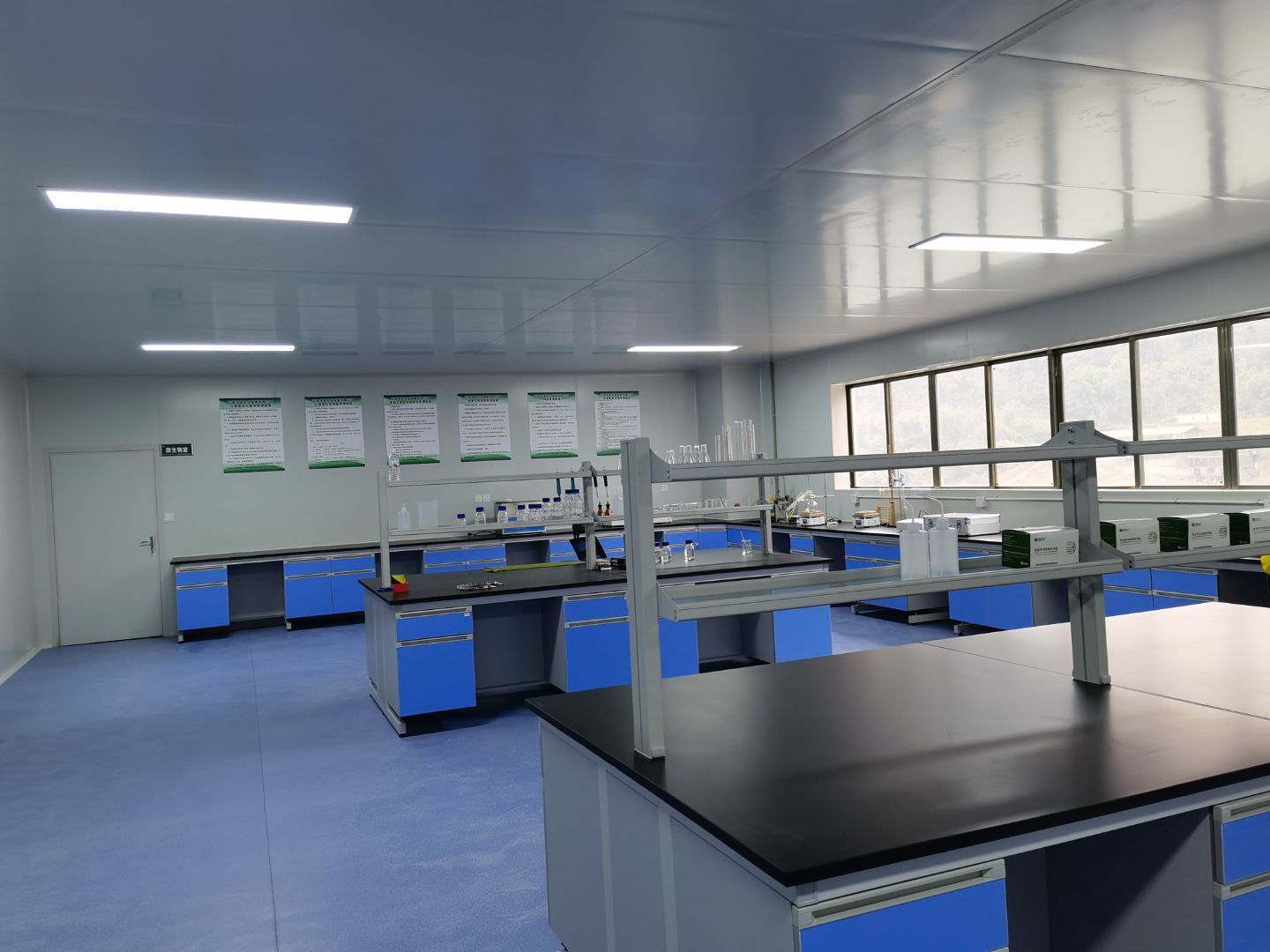

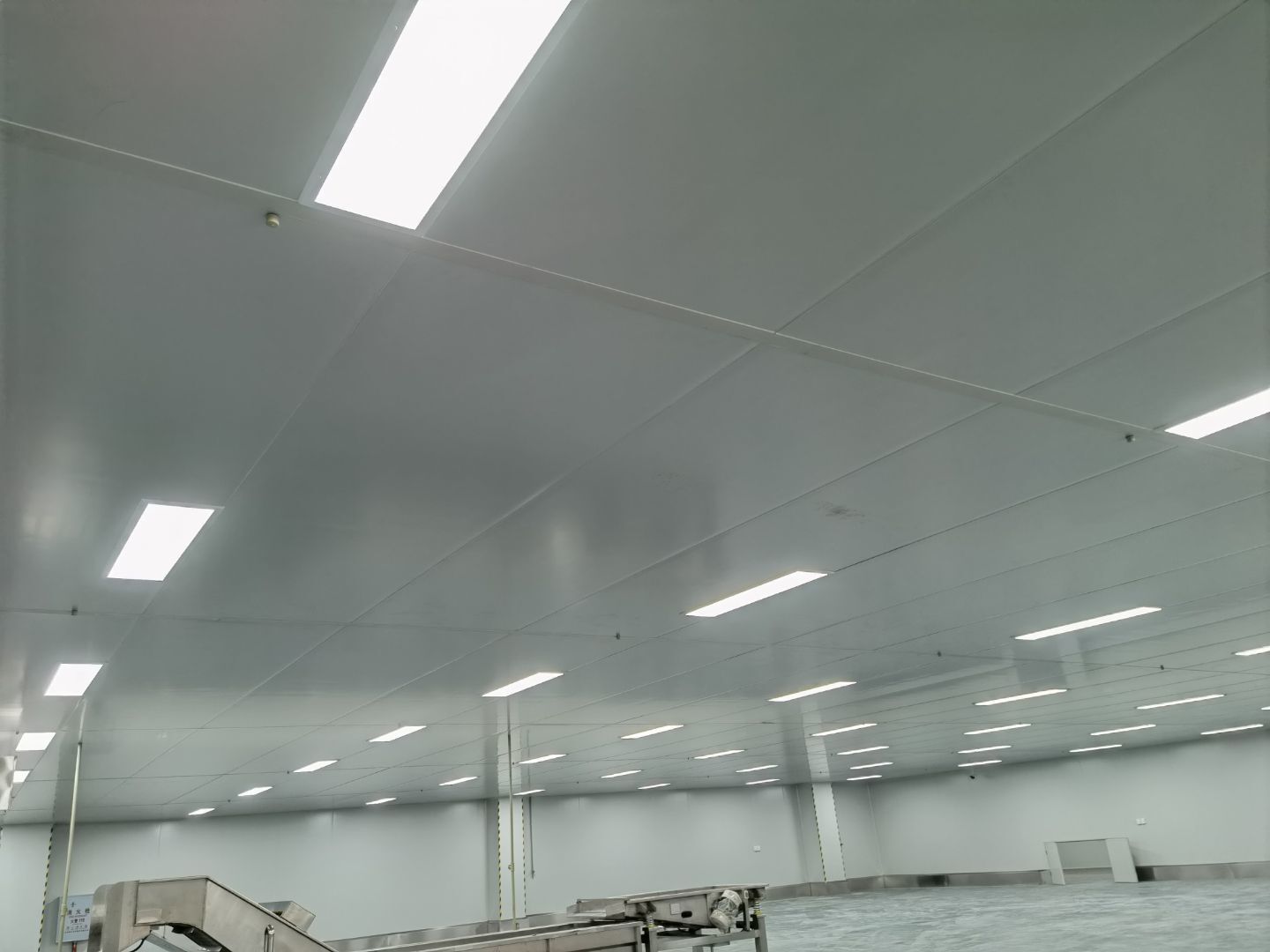

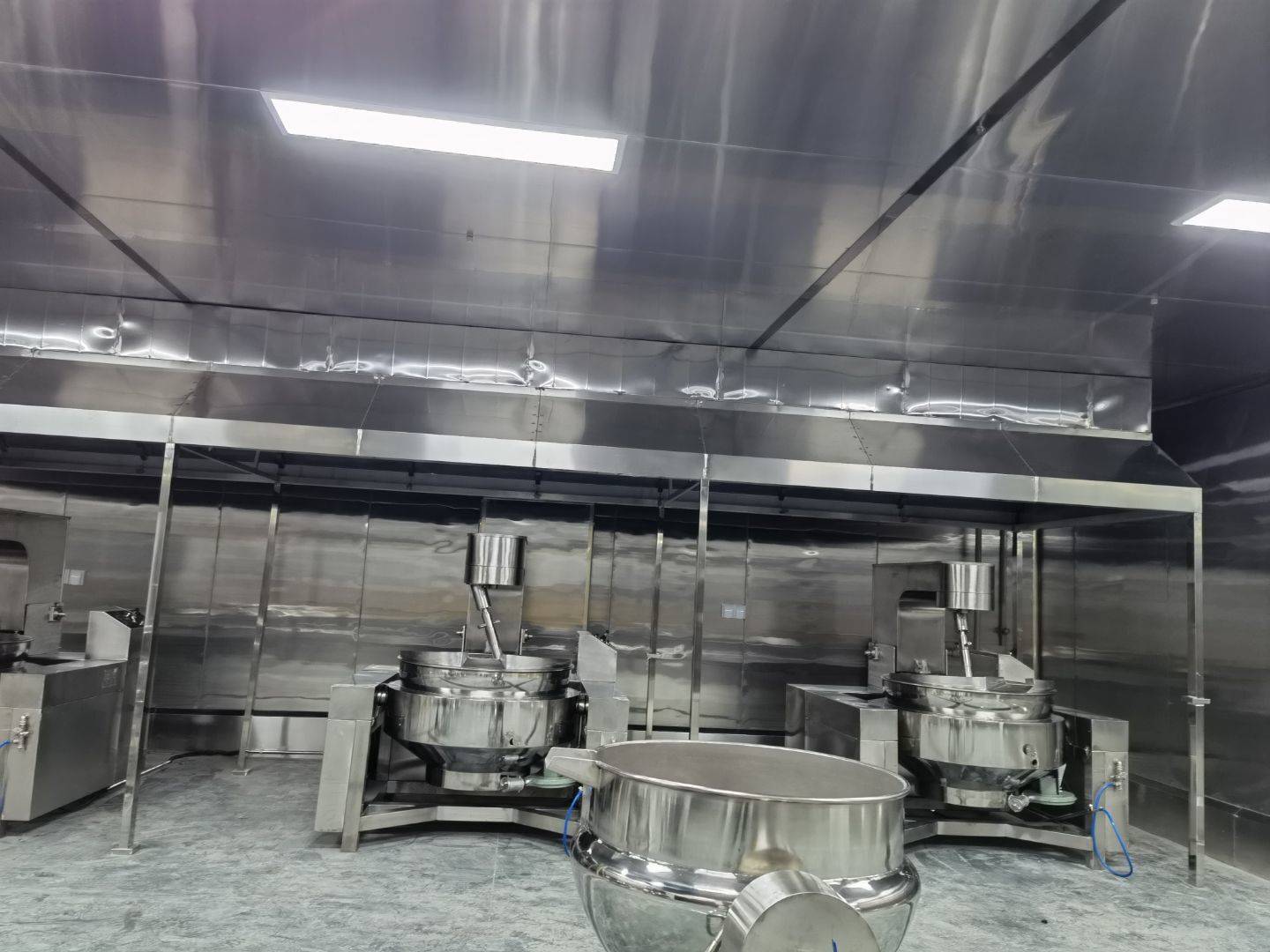

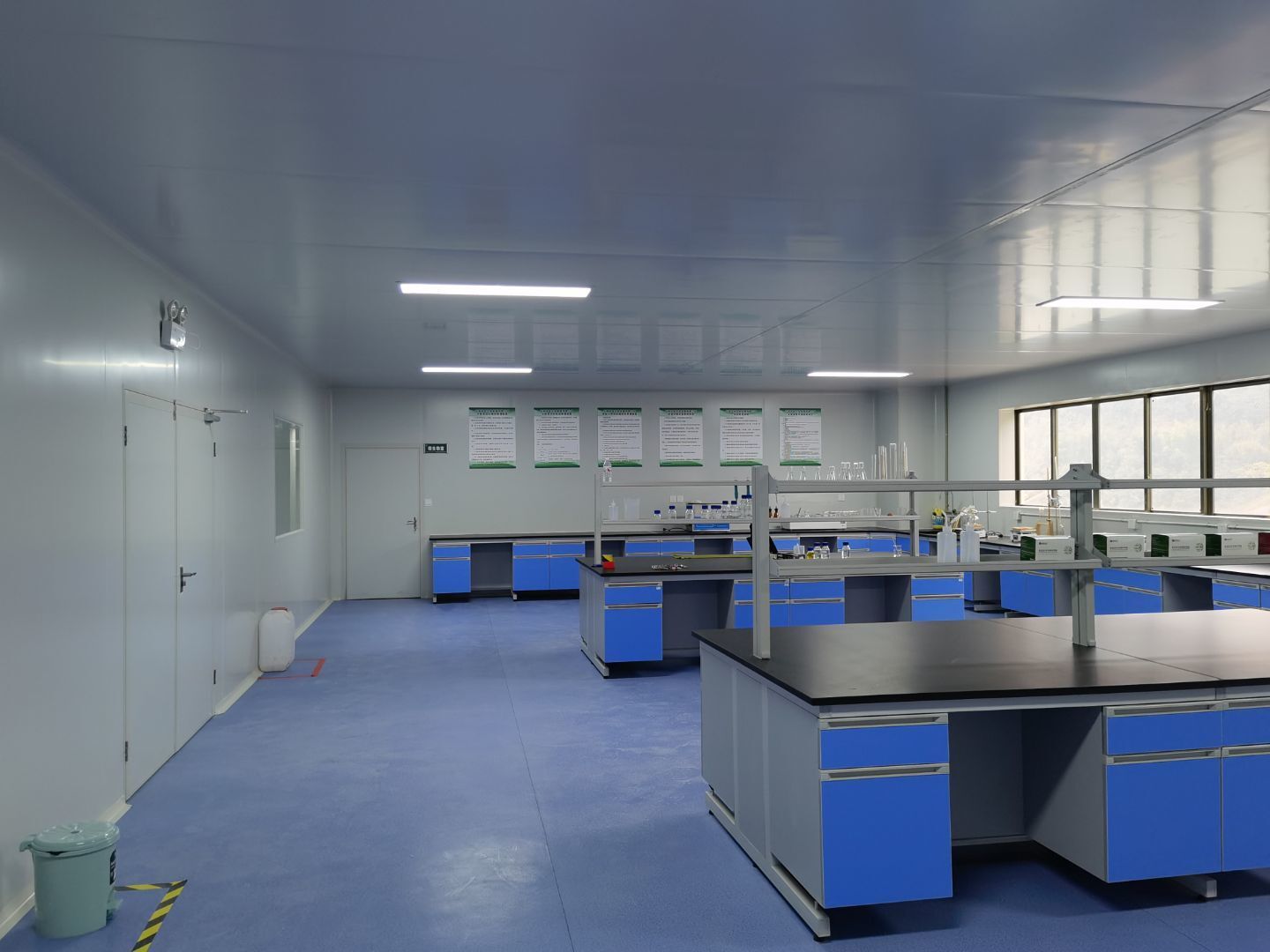

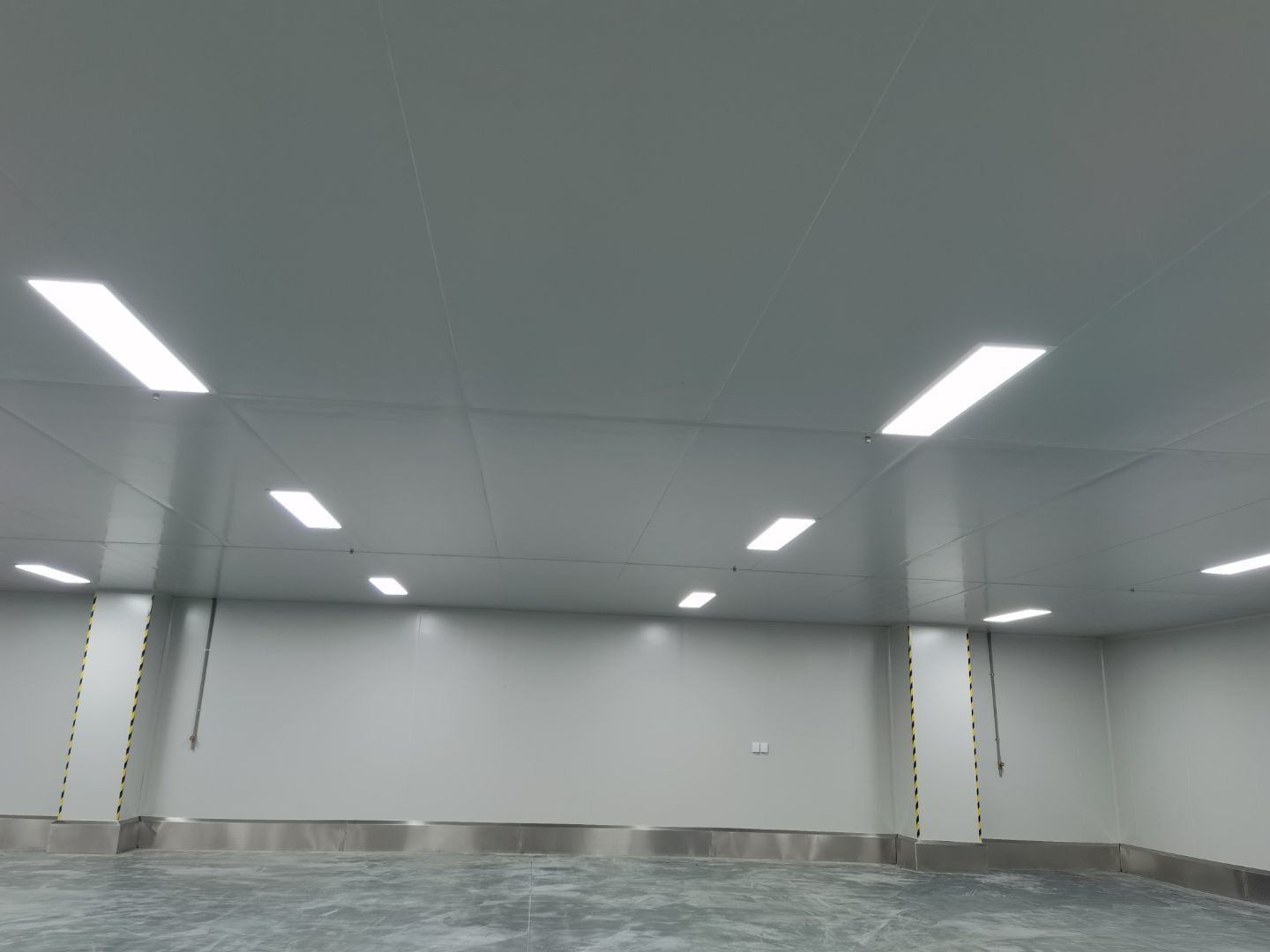

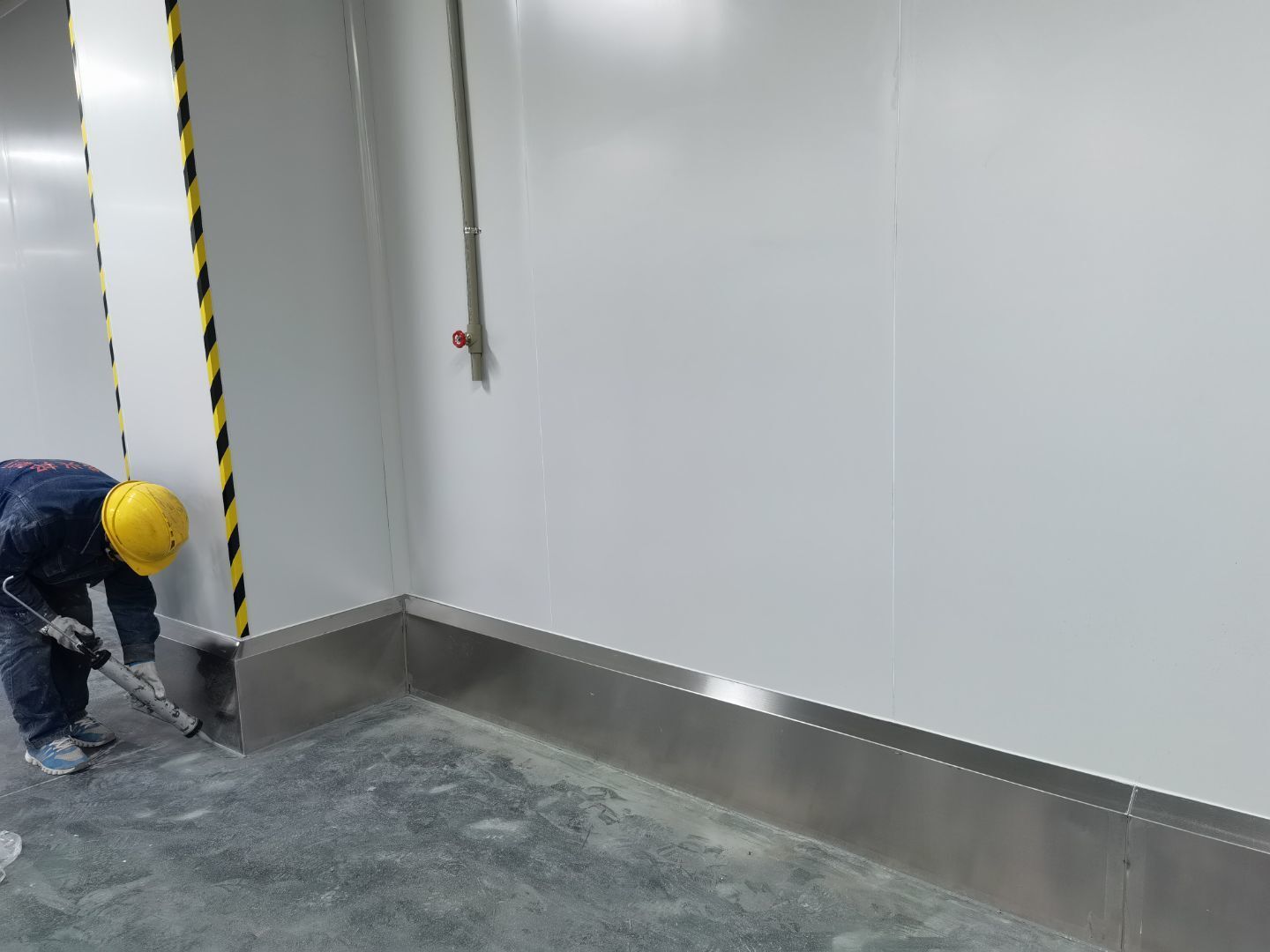

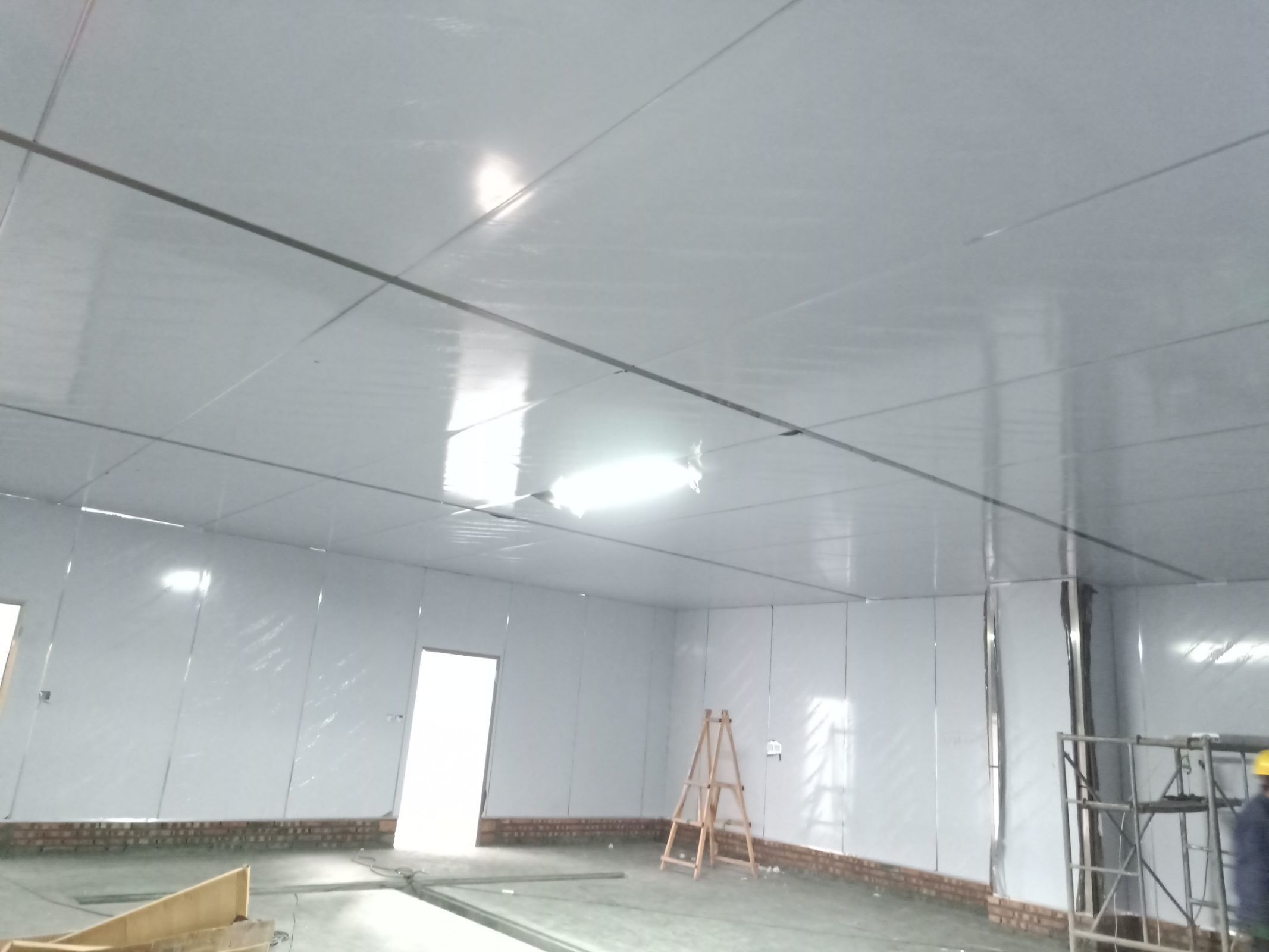

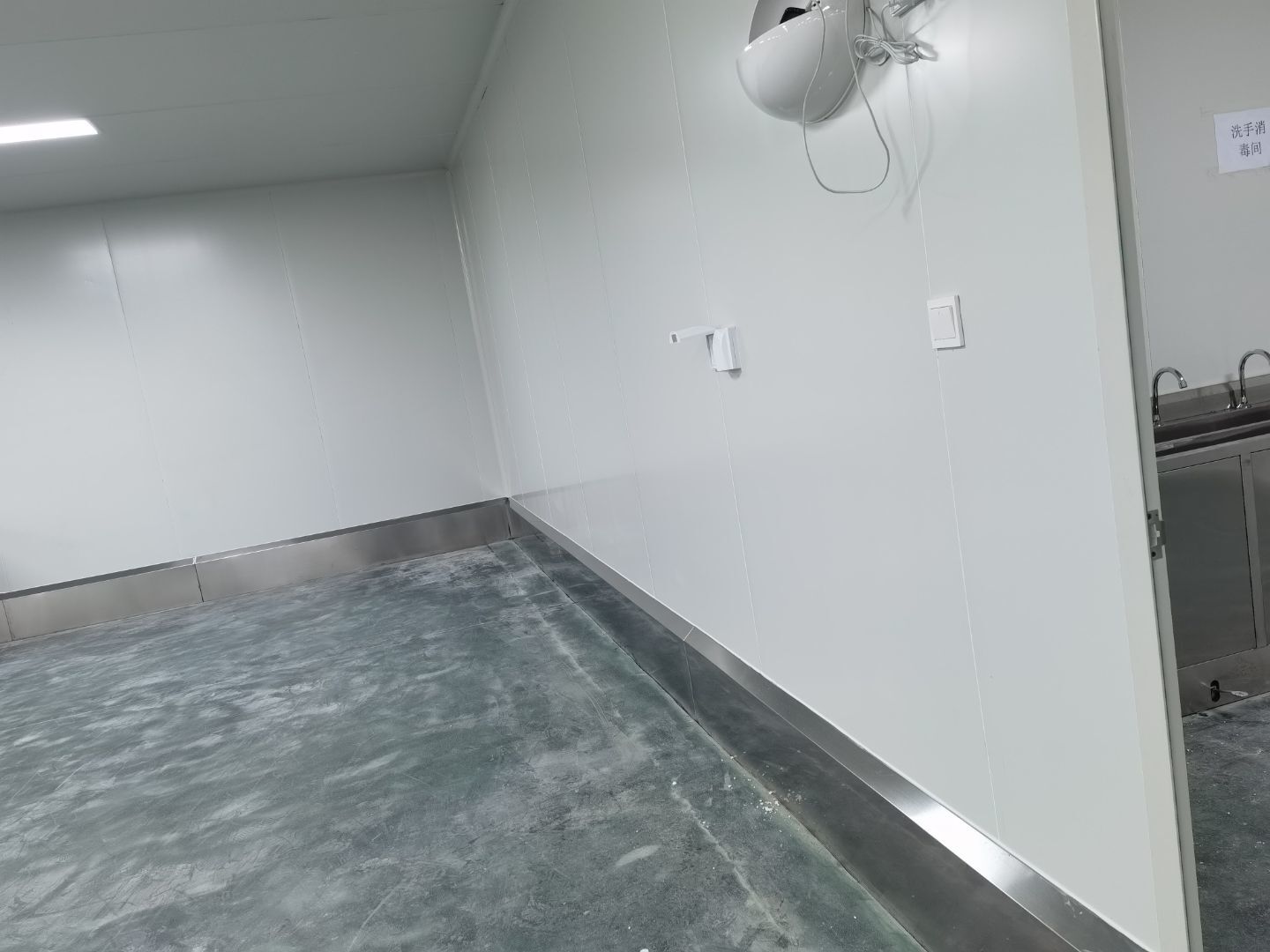

    實驗室車間裝修完成

  • 2020-12-30

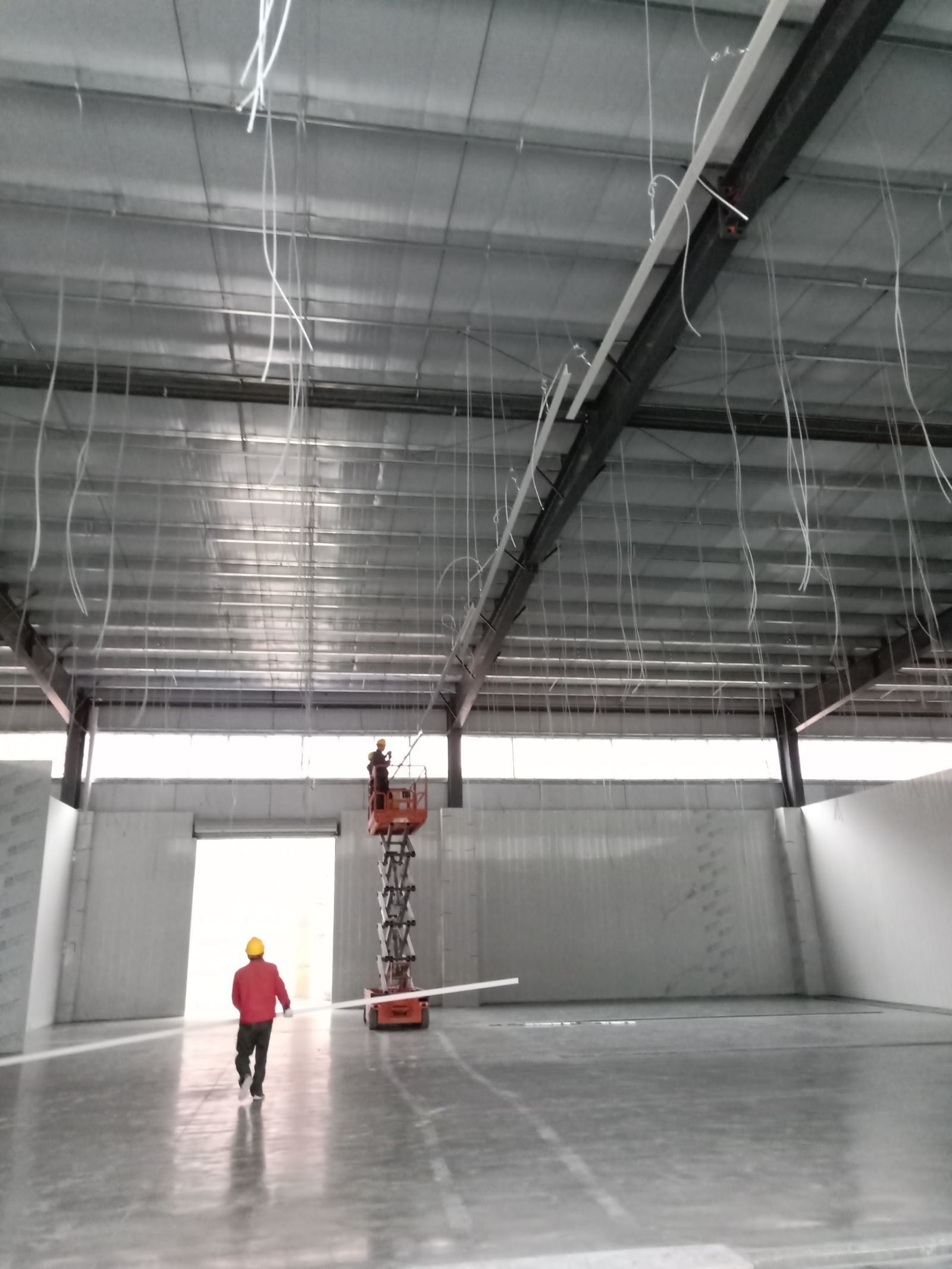

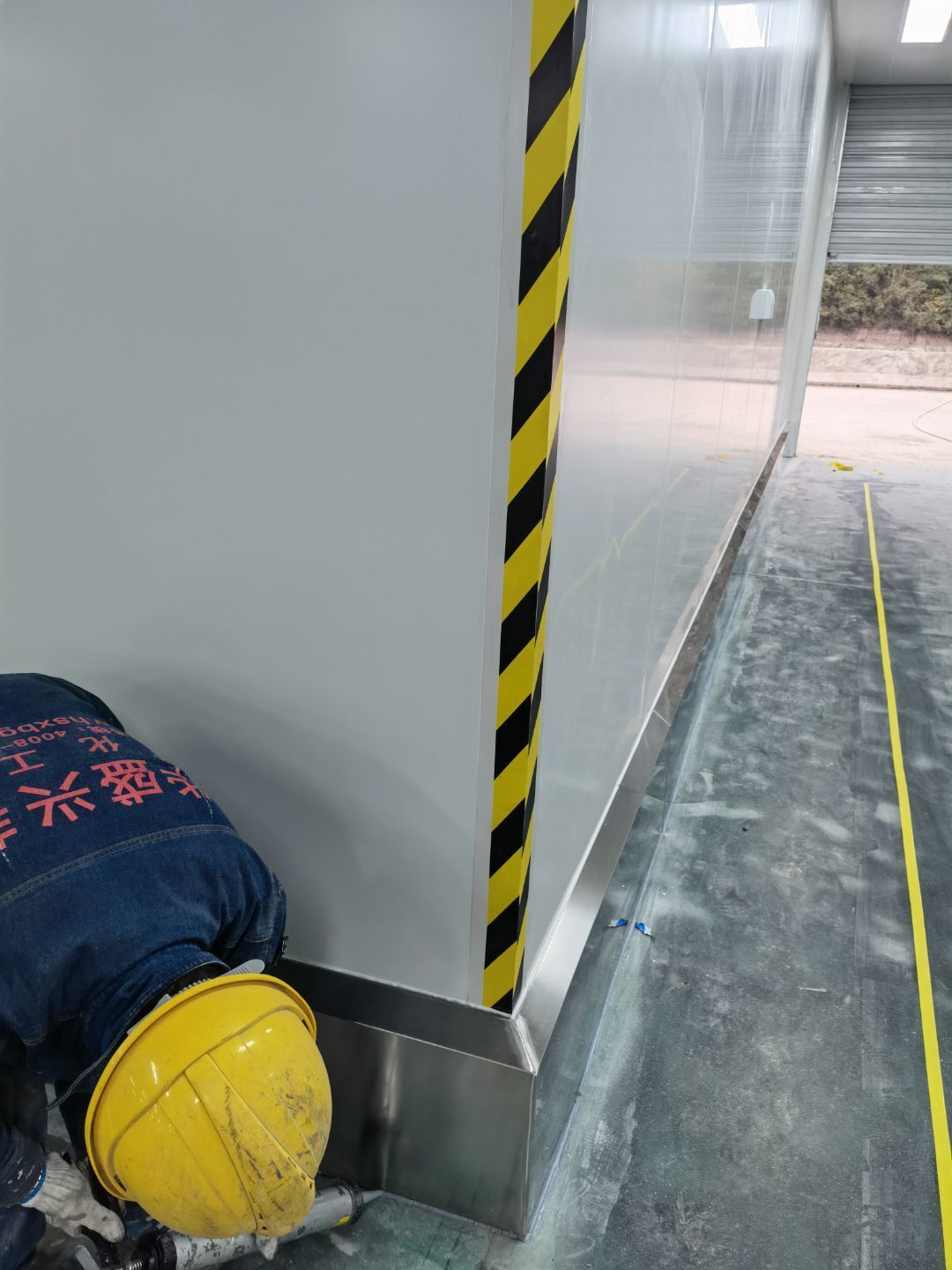

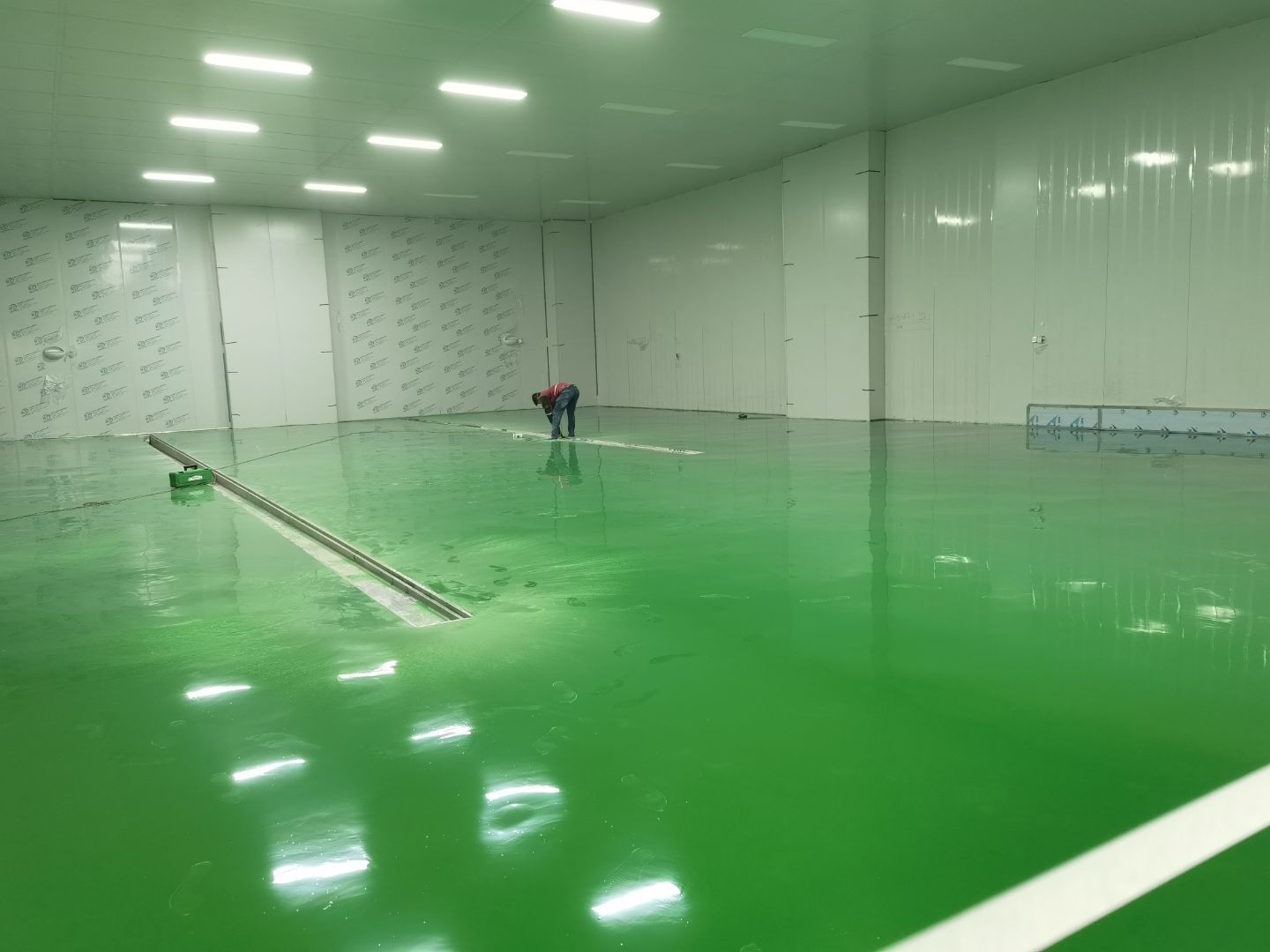

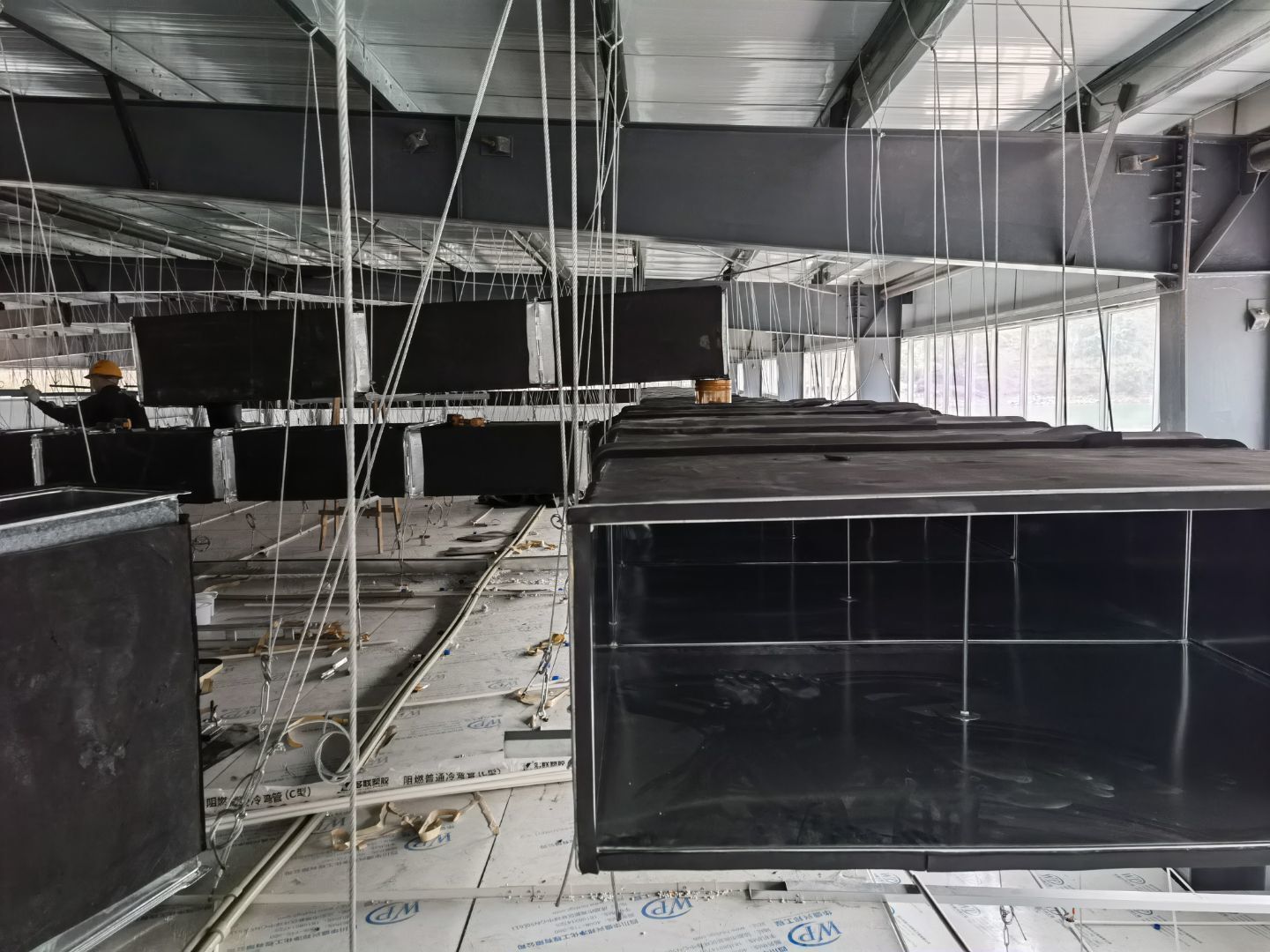

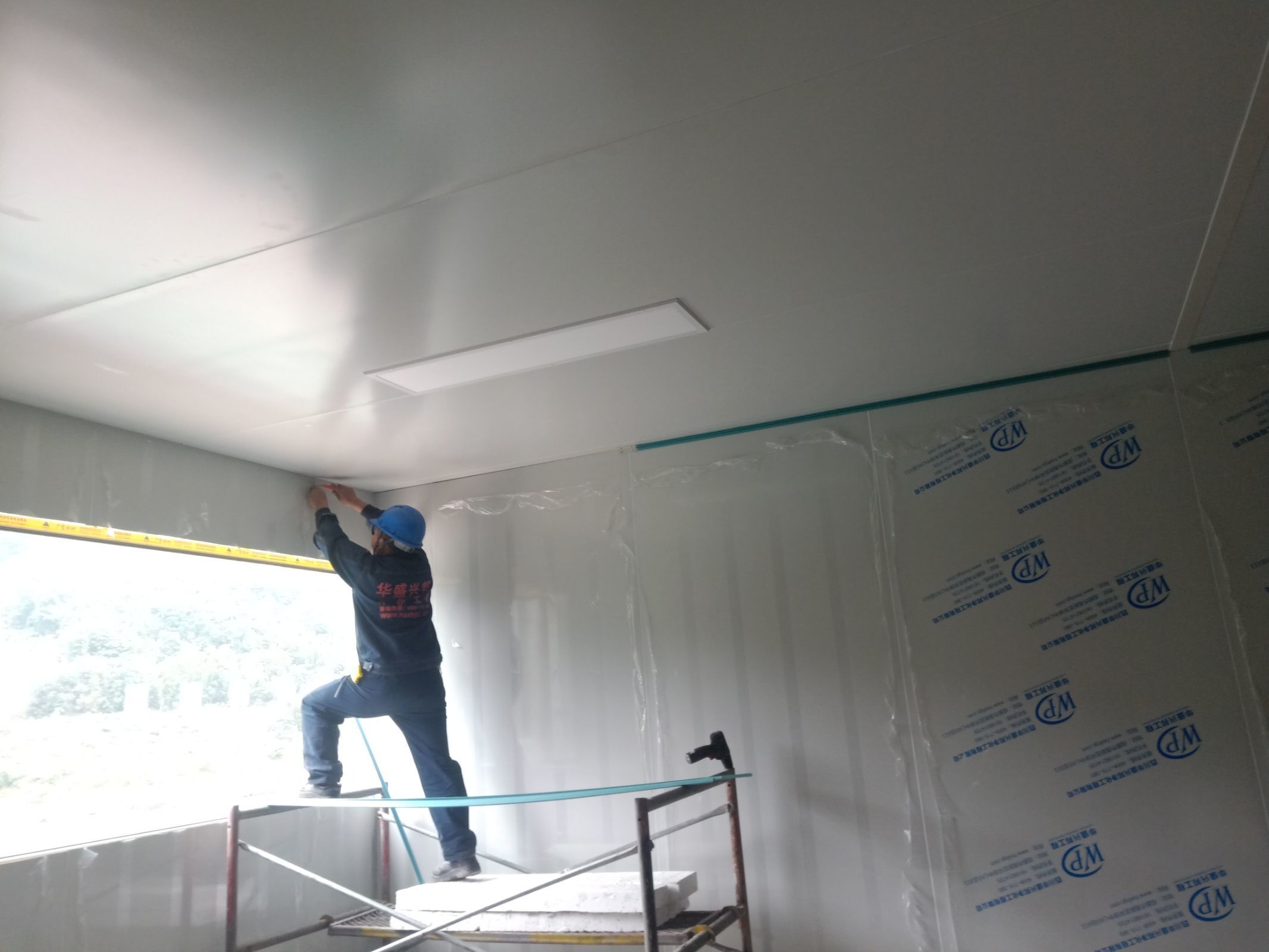

    4號廠房聚氨酯地坪施工完成;燈具安裝

  • 2020-12-30

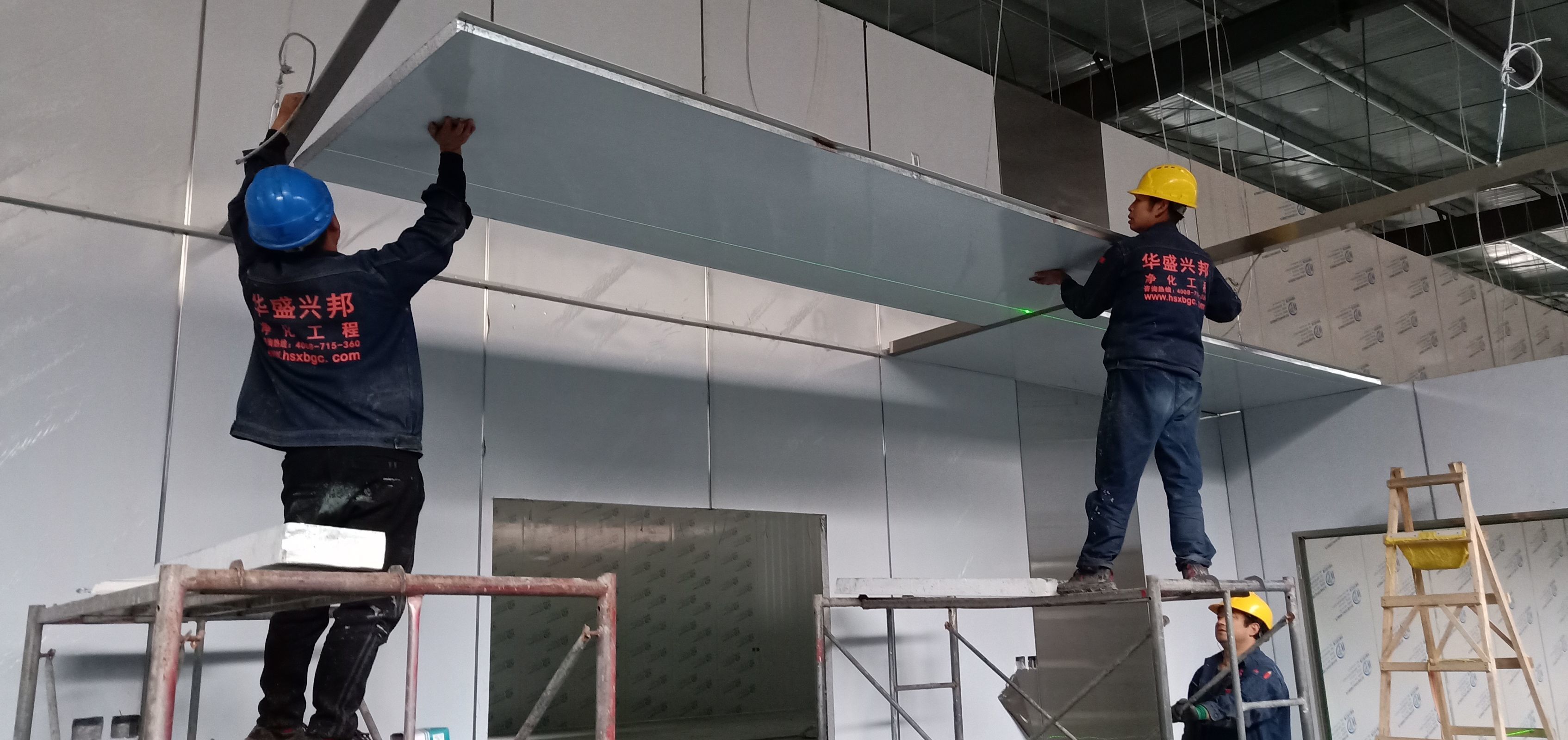

    4 號廠房水電安裝完成;不銹鋼煙罩安裝完成

  • 2020-12-30

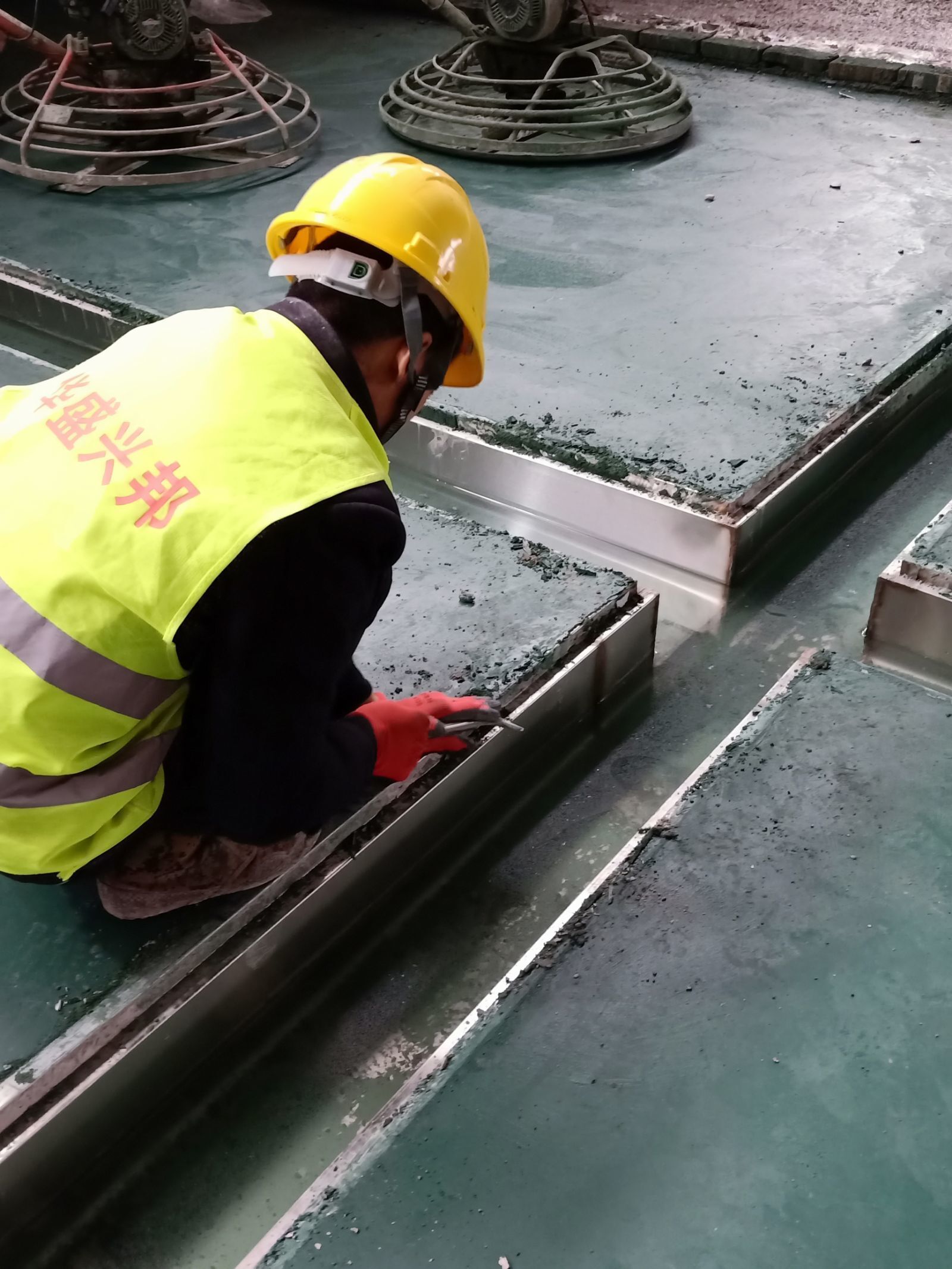

    3號廠房不誘鋼包擋水墻完成百分之40

  • 2020-12-30

    3號廠房不誘鋼包擋水墻完成百分之40

  • 2020-12-30

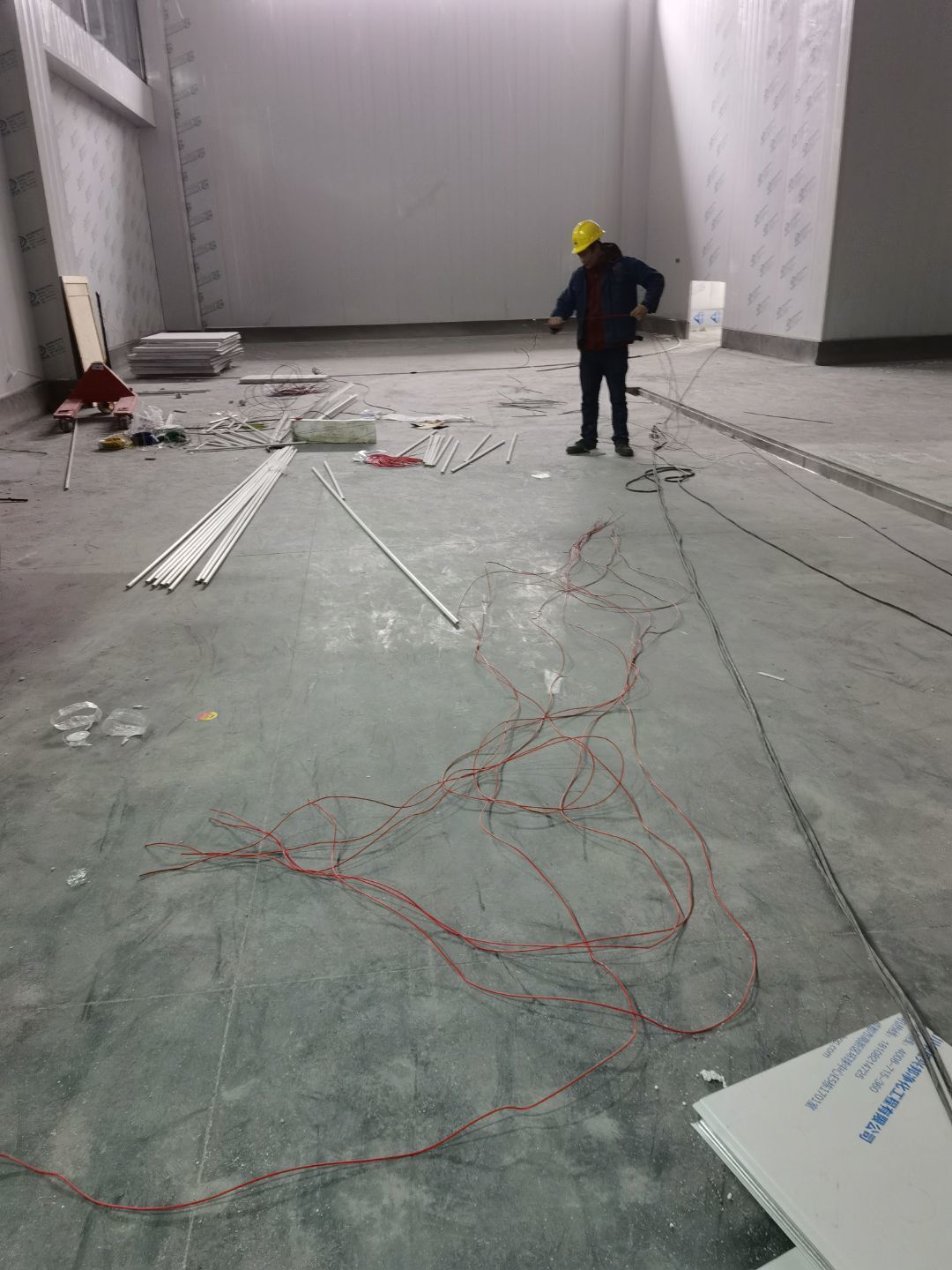

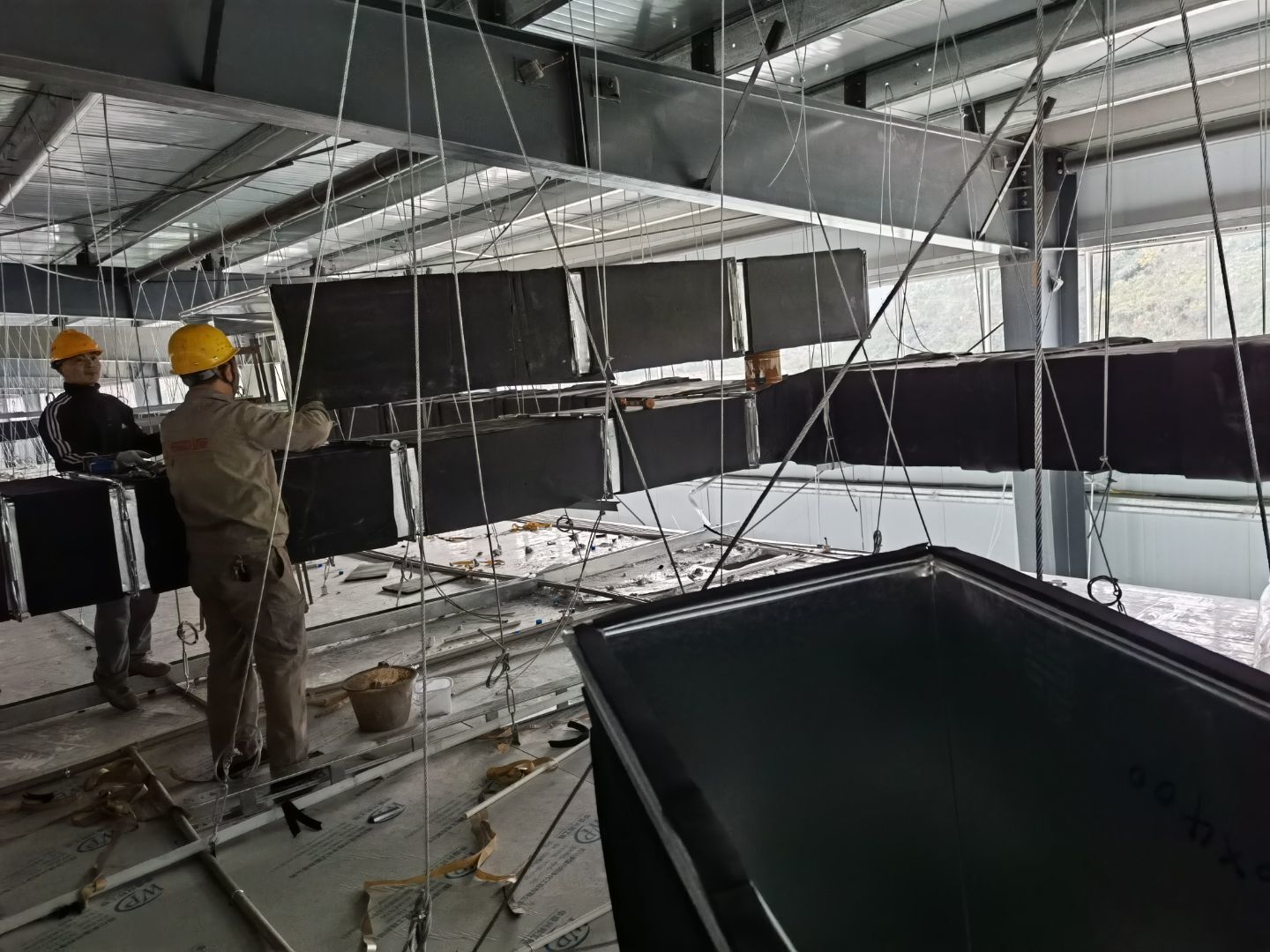

    4號廠房通風管道安裝完成百分之50,4號廠房臭氧管道安裝完成百分之90

  • 2020-12-30

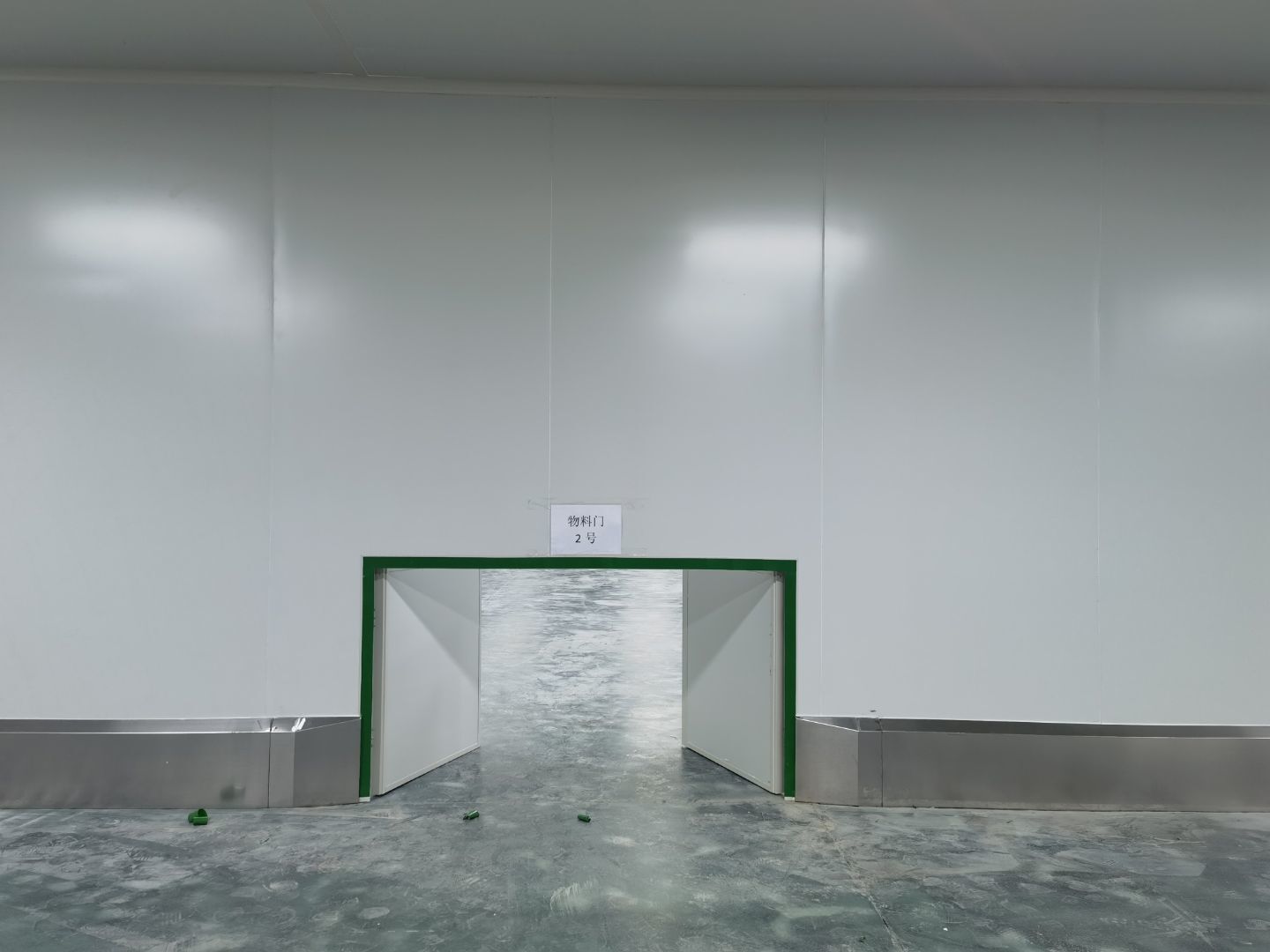

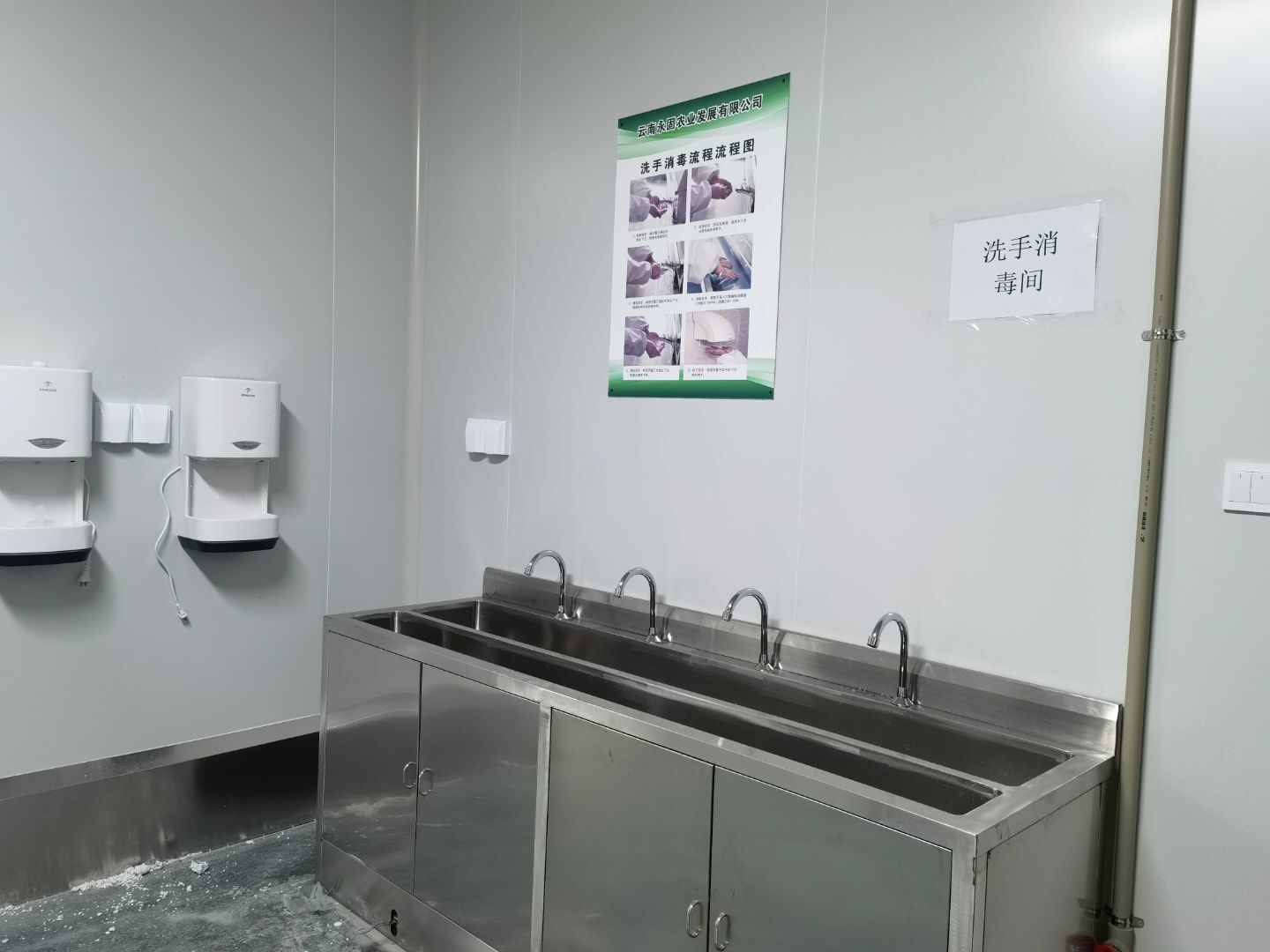

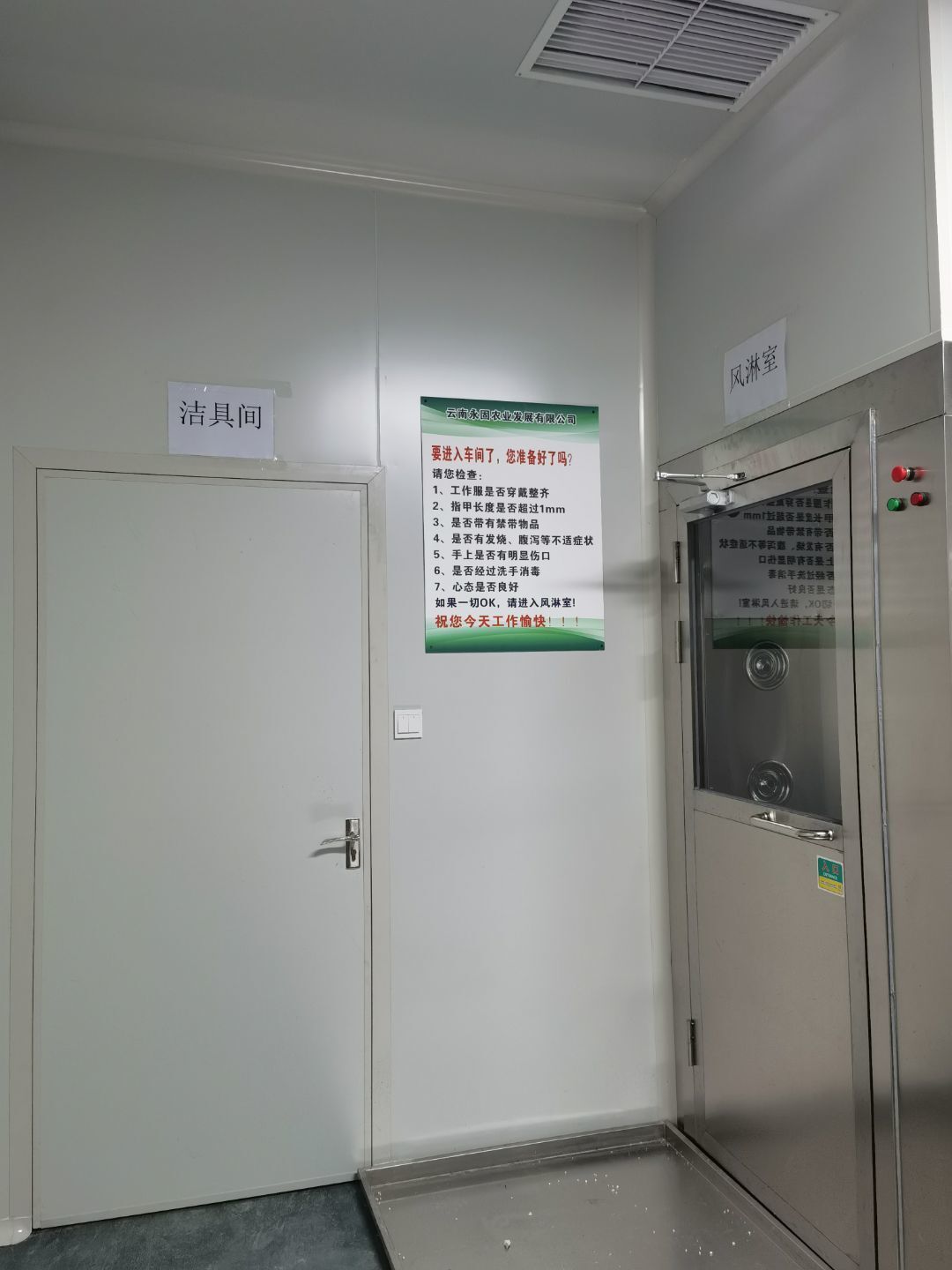

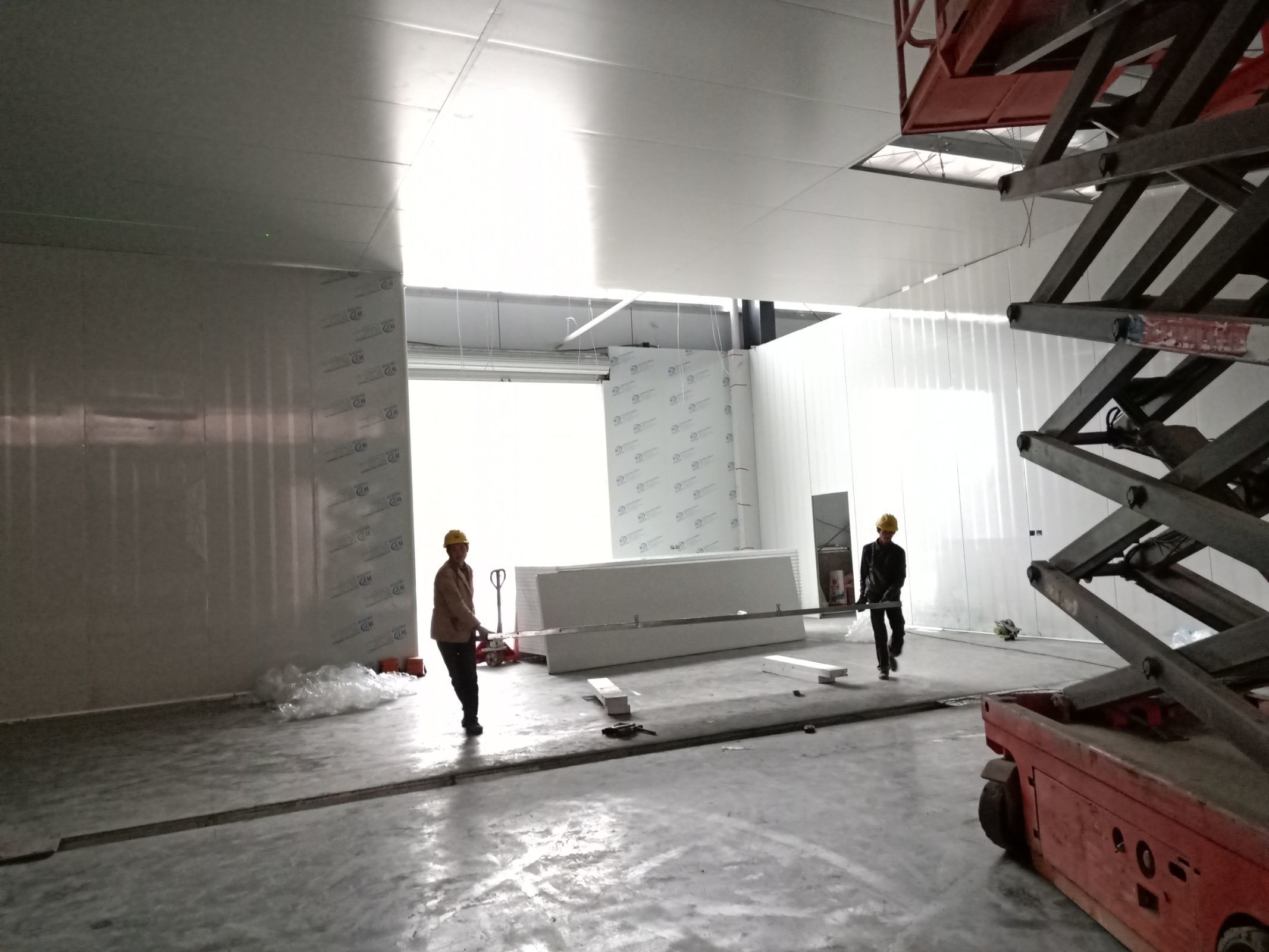

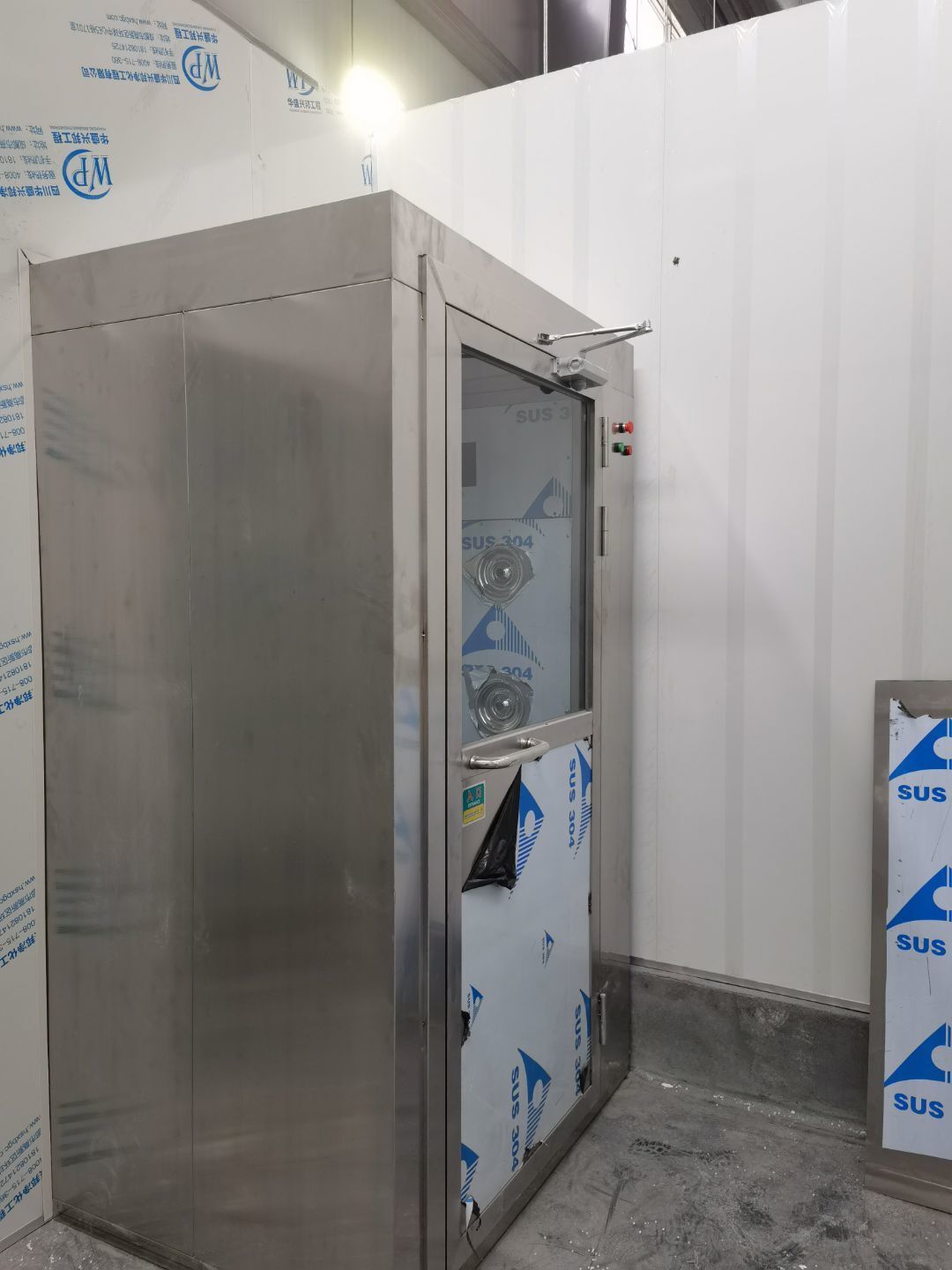

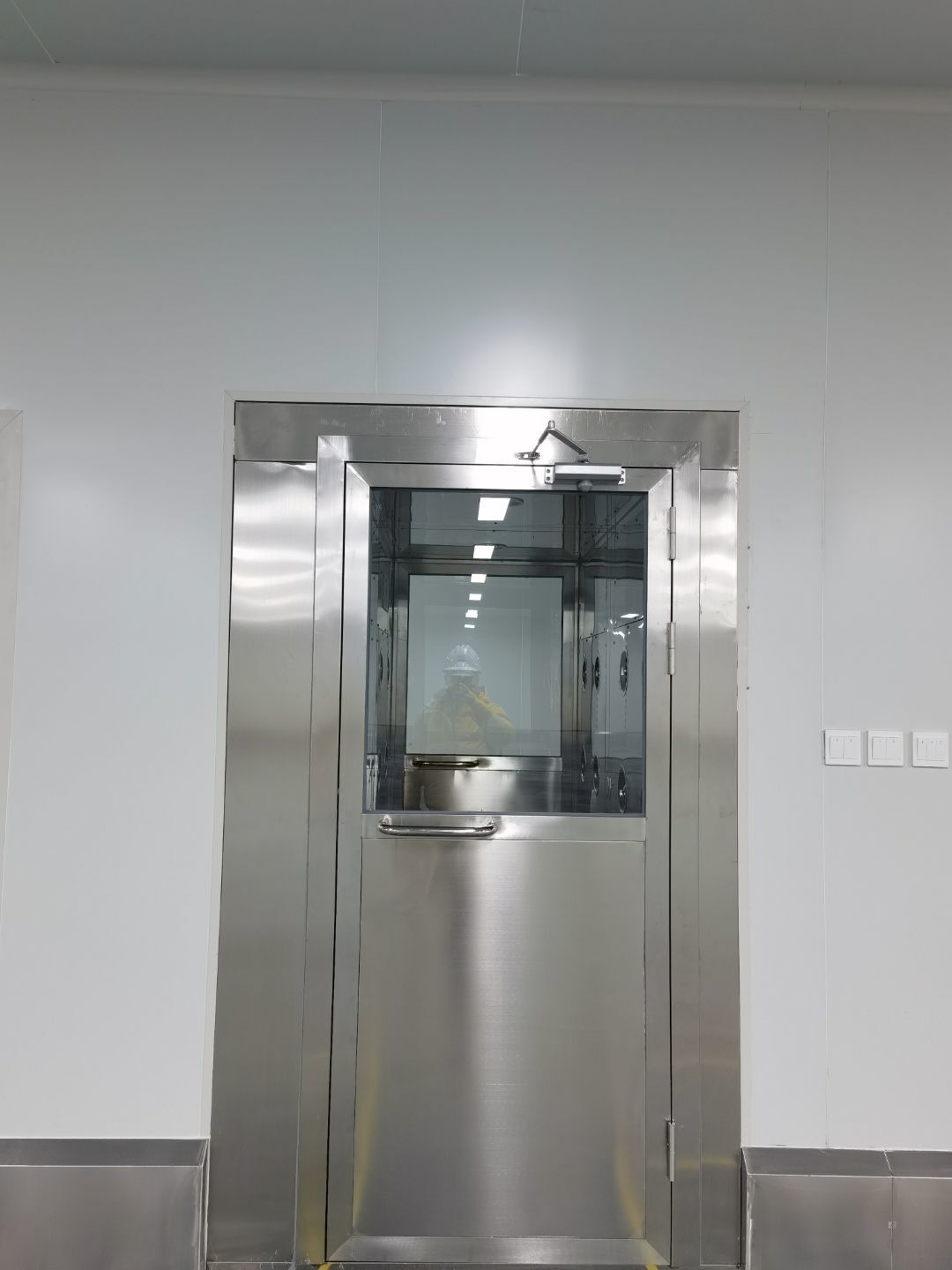

    4號廠房不銹鋼制品風淋室消毒洗手池等安裝完成,風淋室擺放完成

  • 2020-12-30

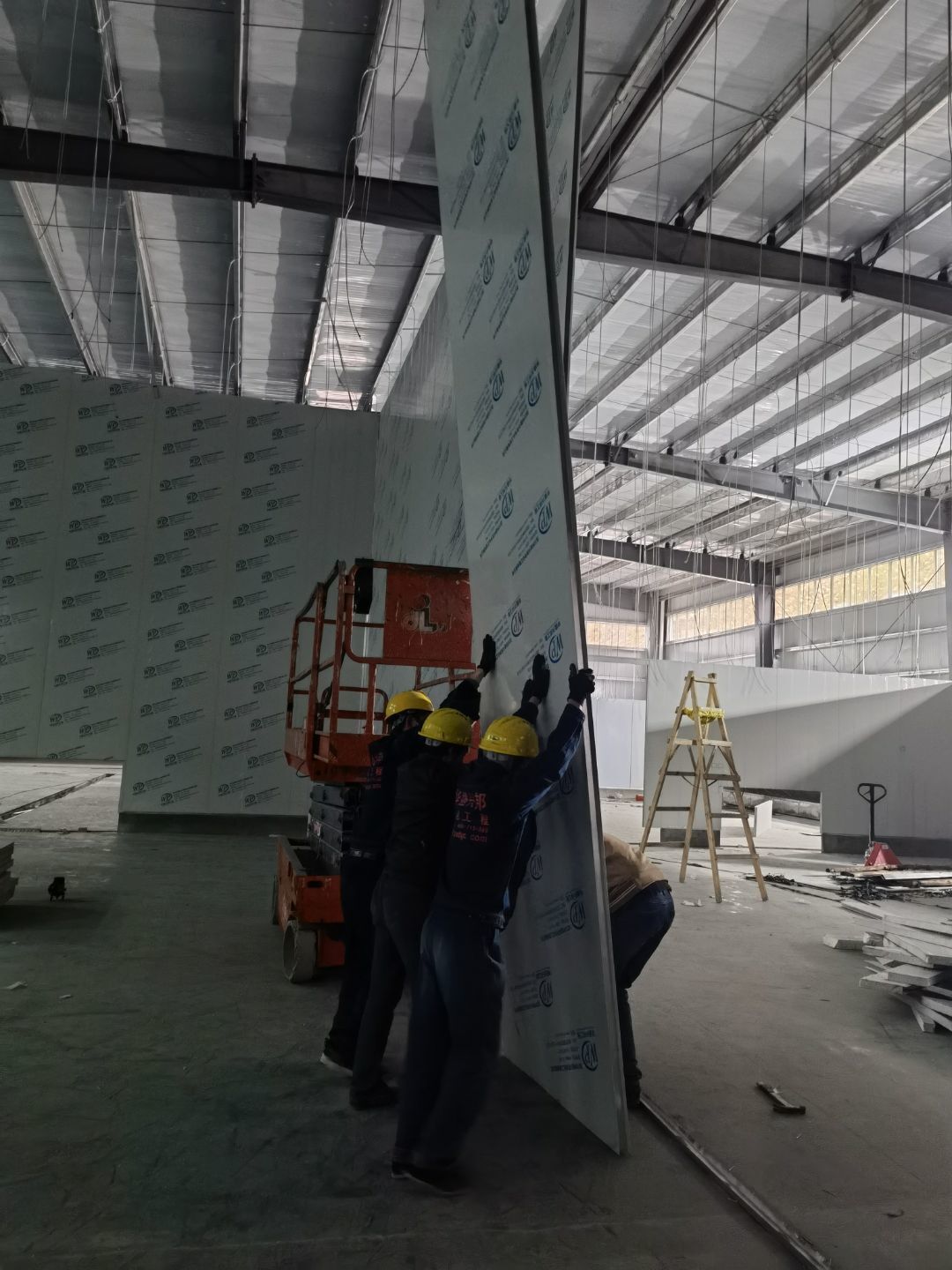

    4號廠房打膠完成百分之80,參觀通道撕膜,樓梯施工

  • 2020-12-30

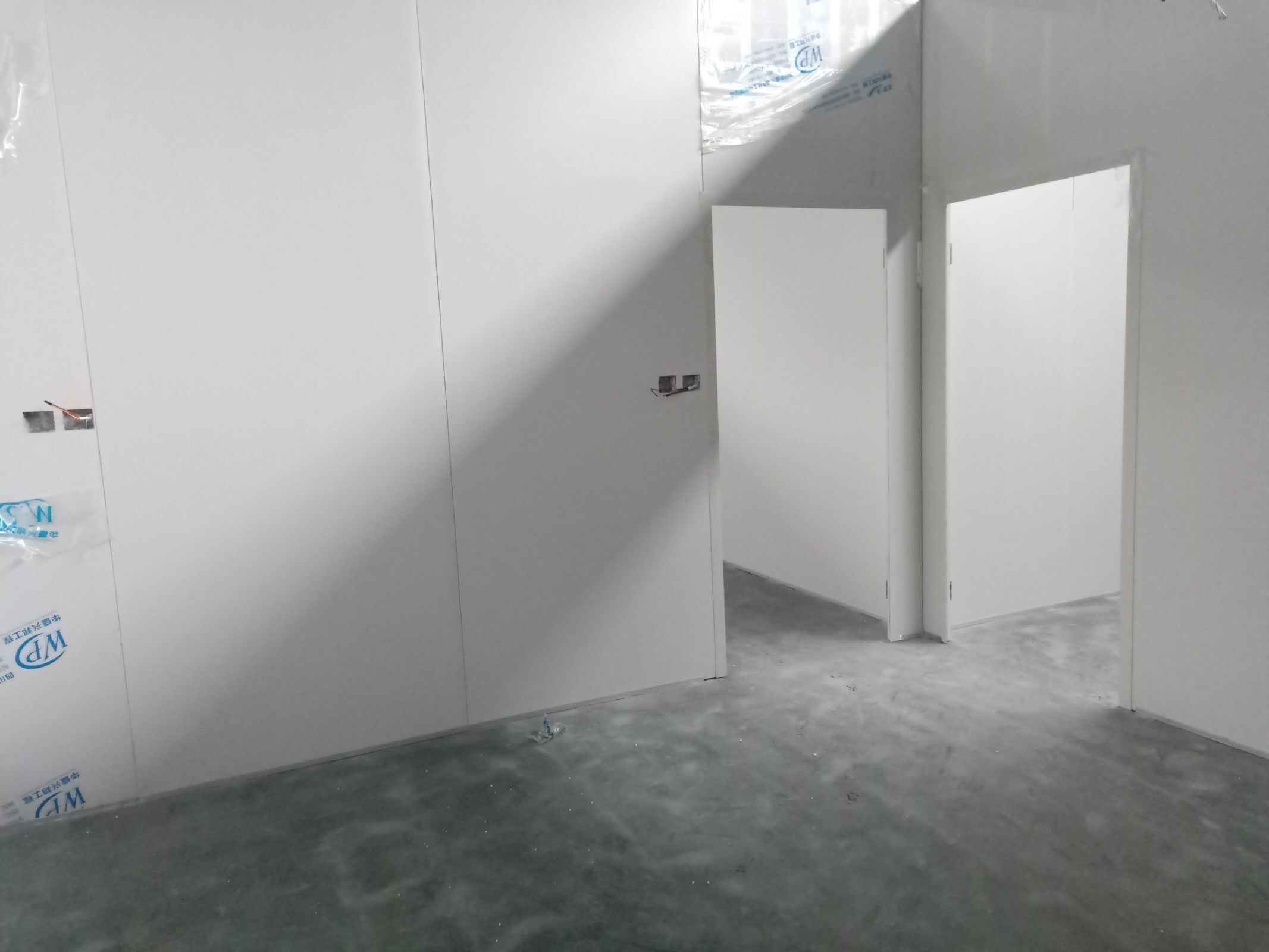

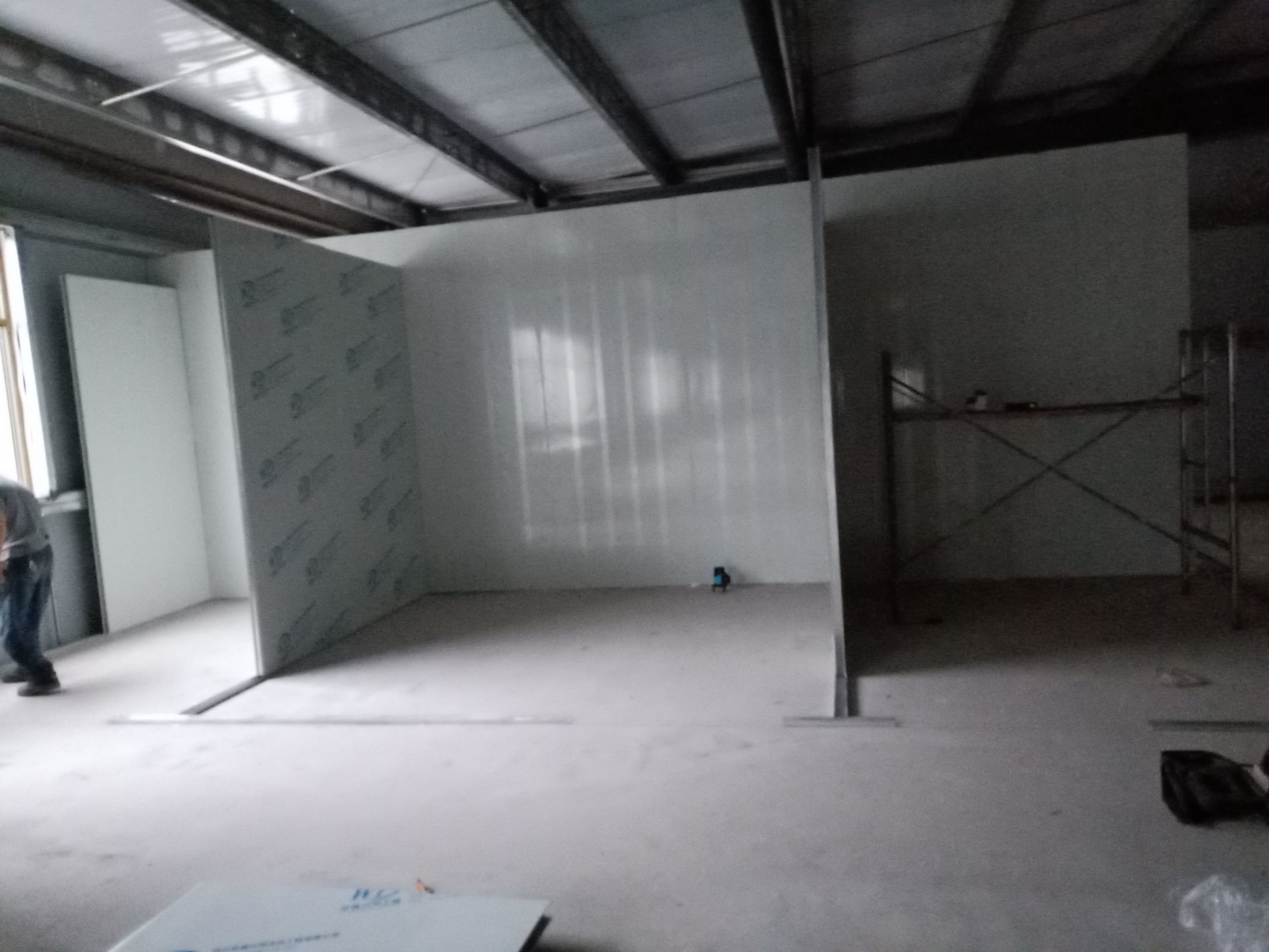

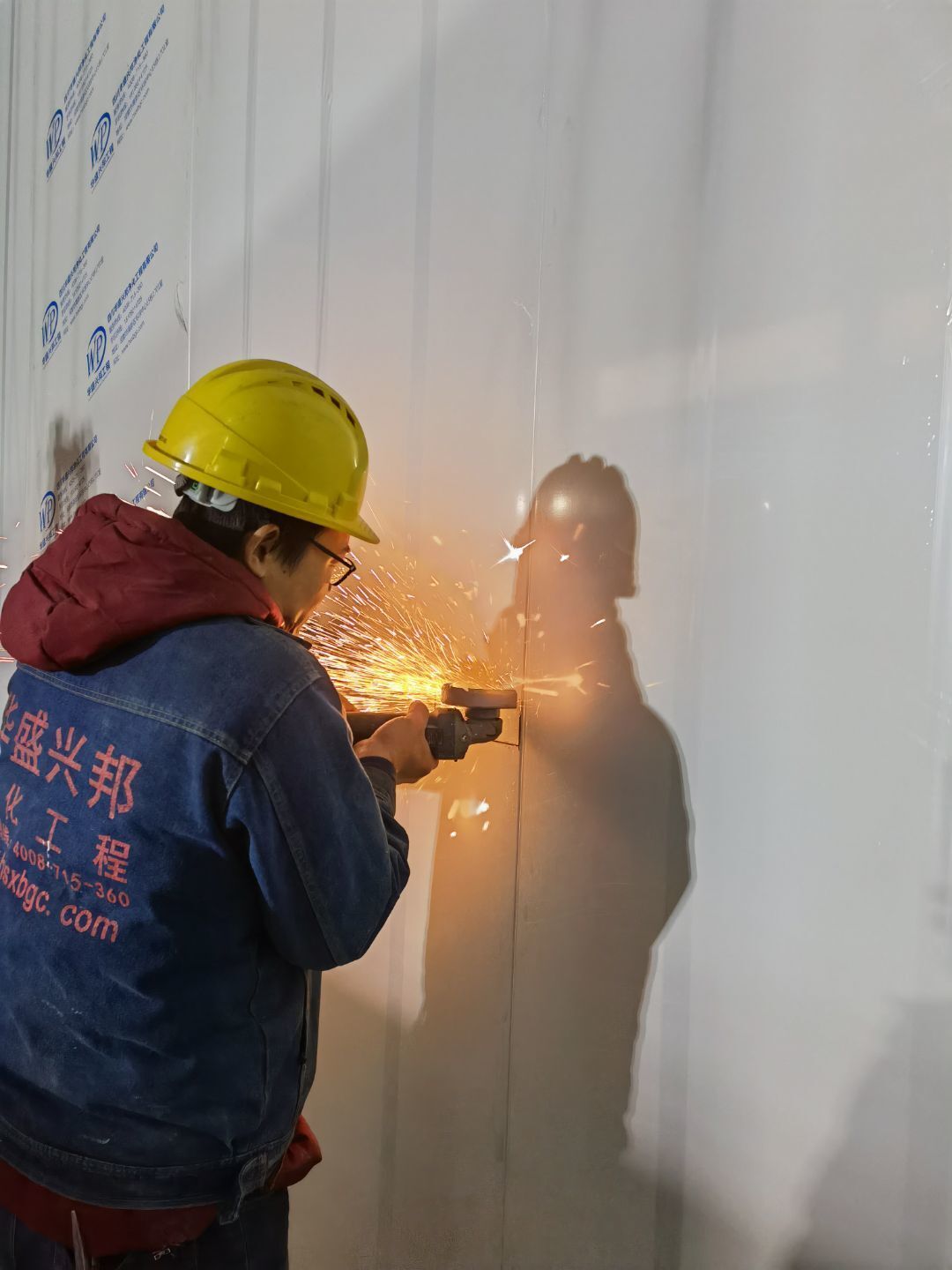

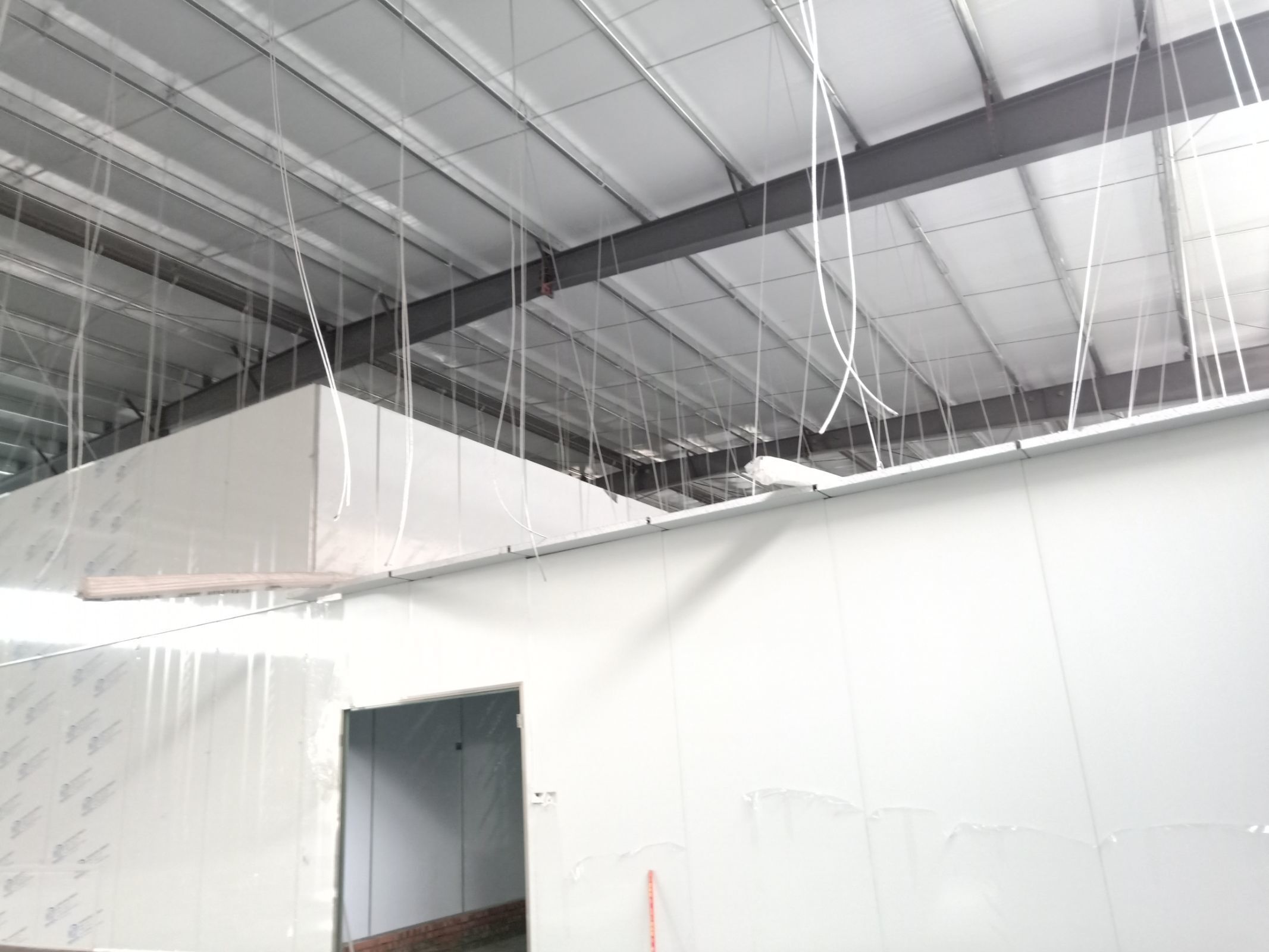

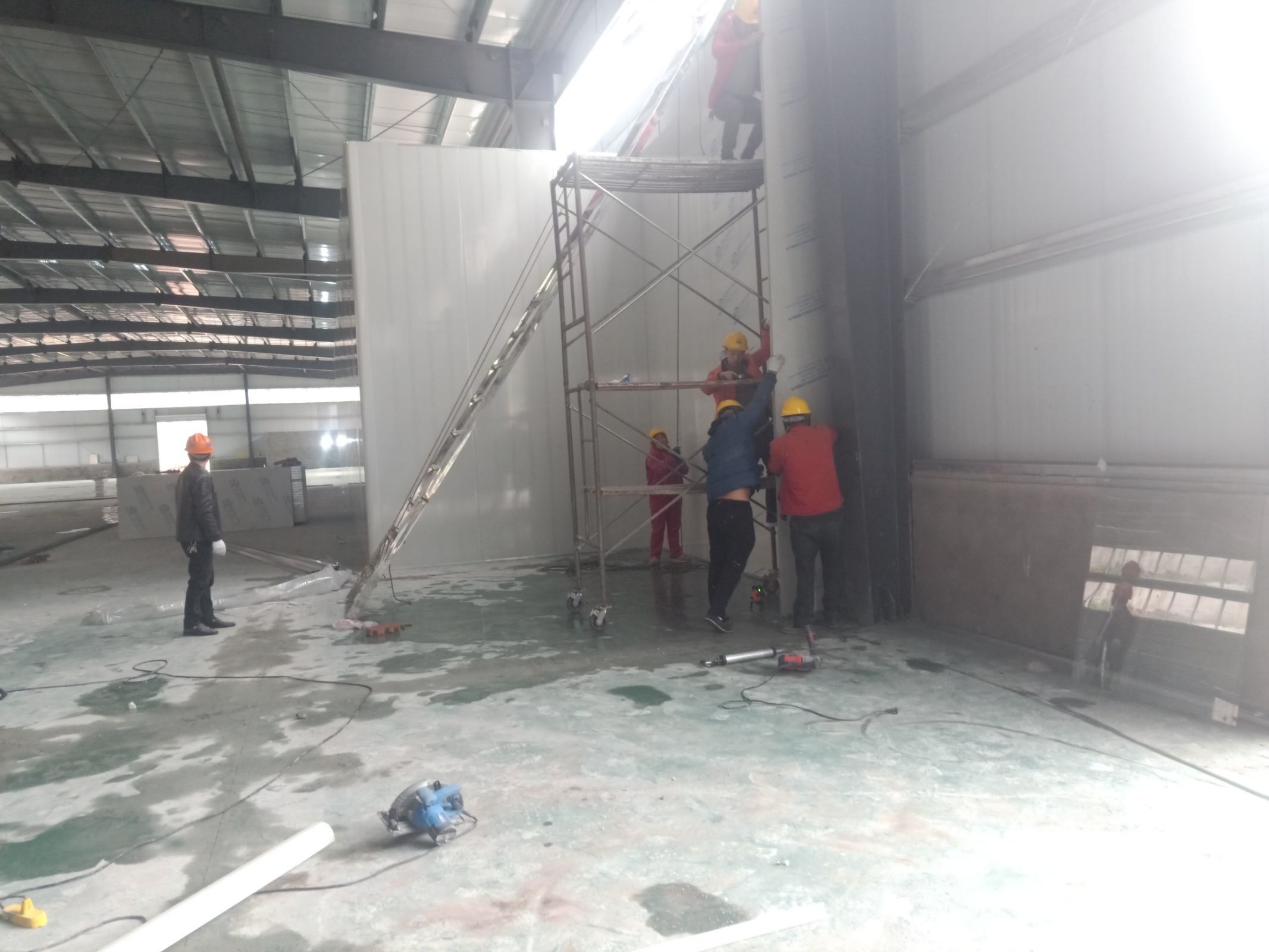

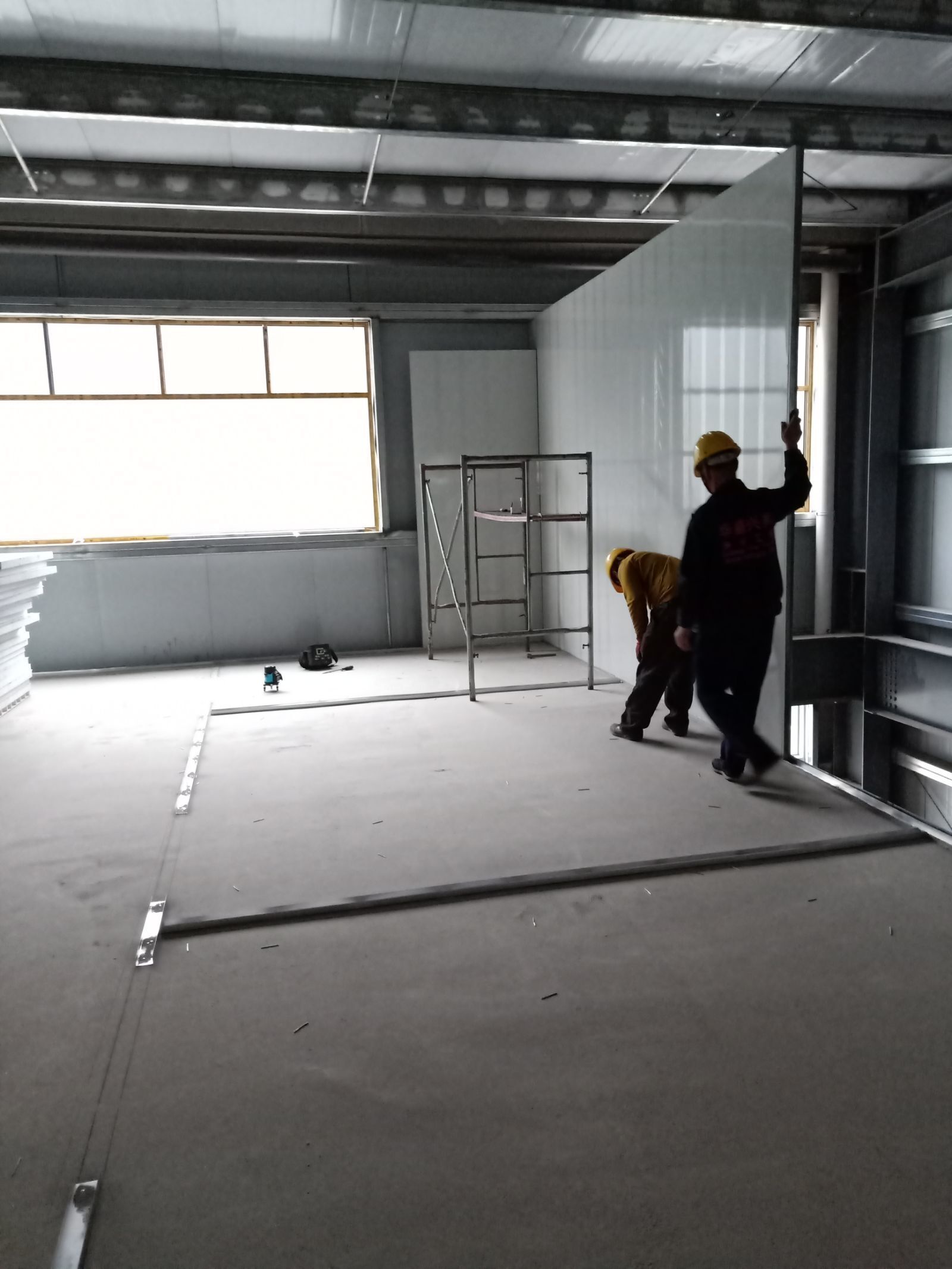

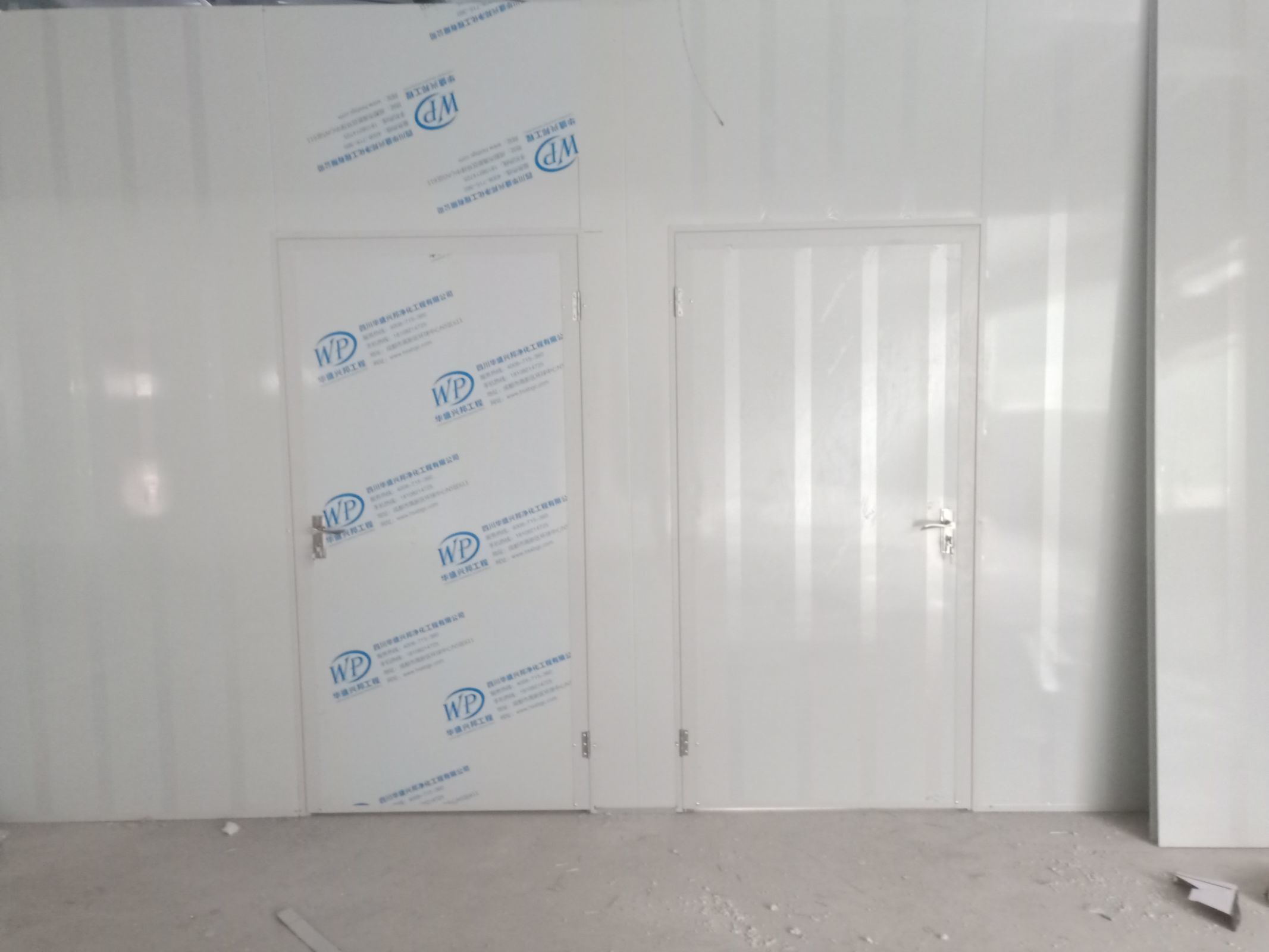

    隔斷施工,門料施工

  • 2020-12-14

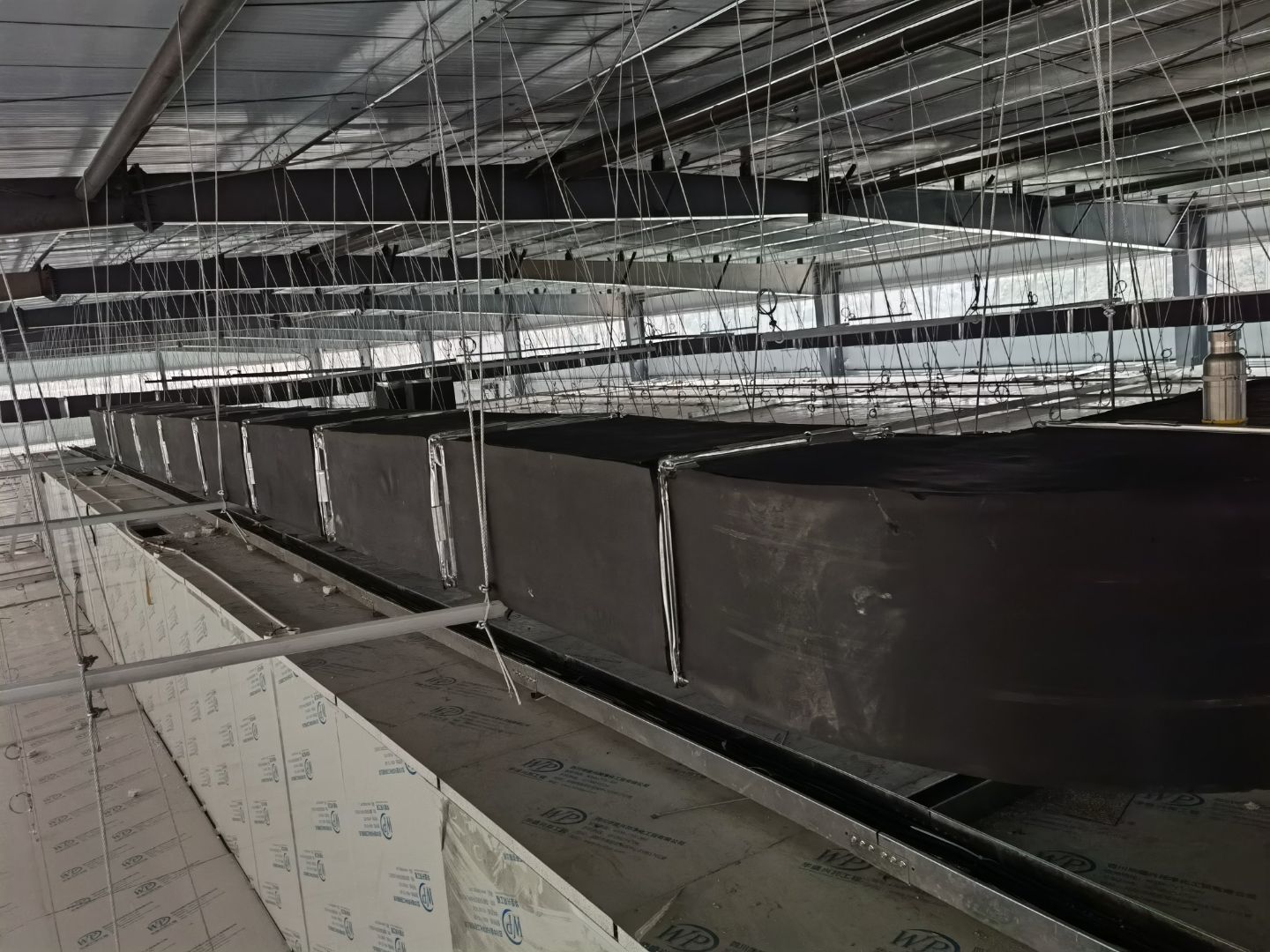

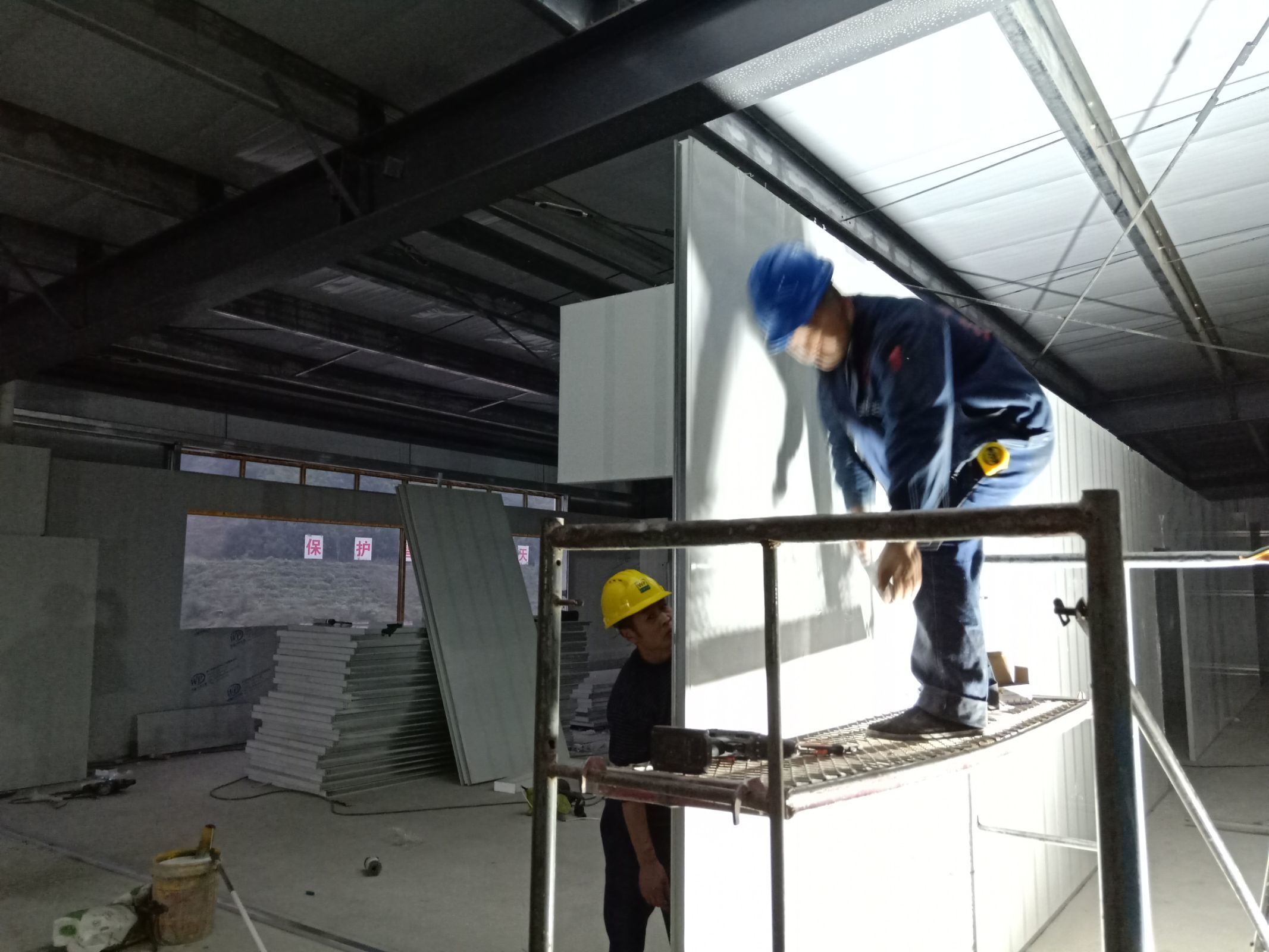

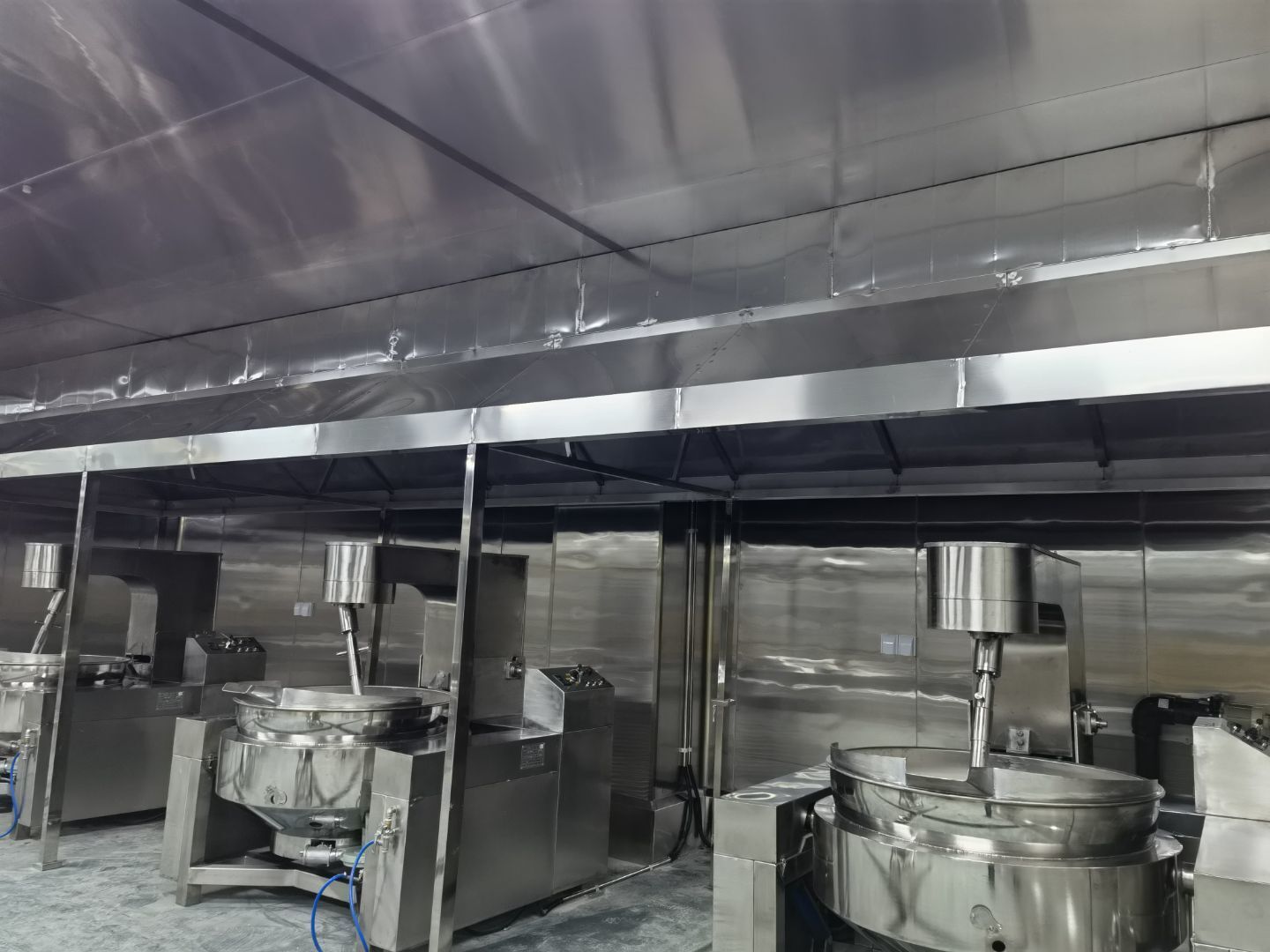

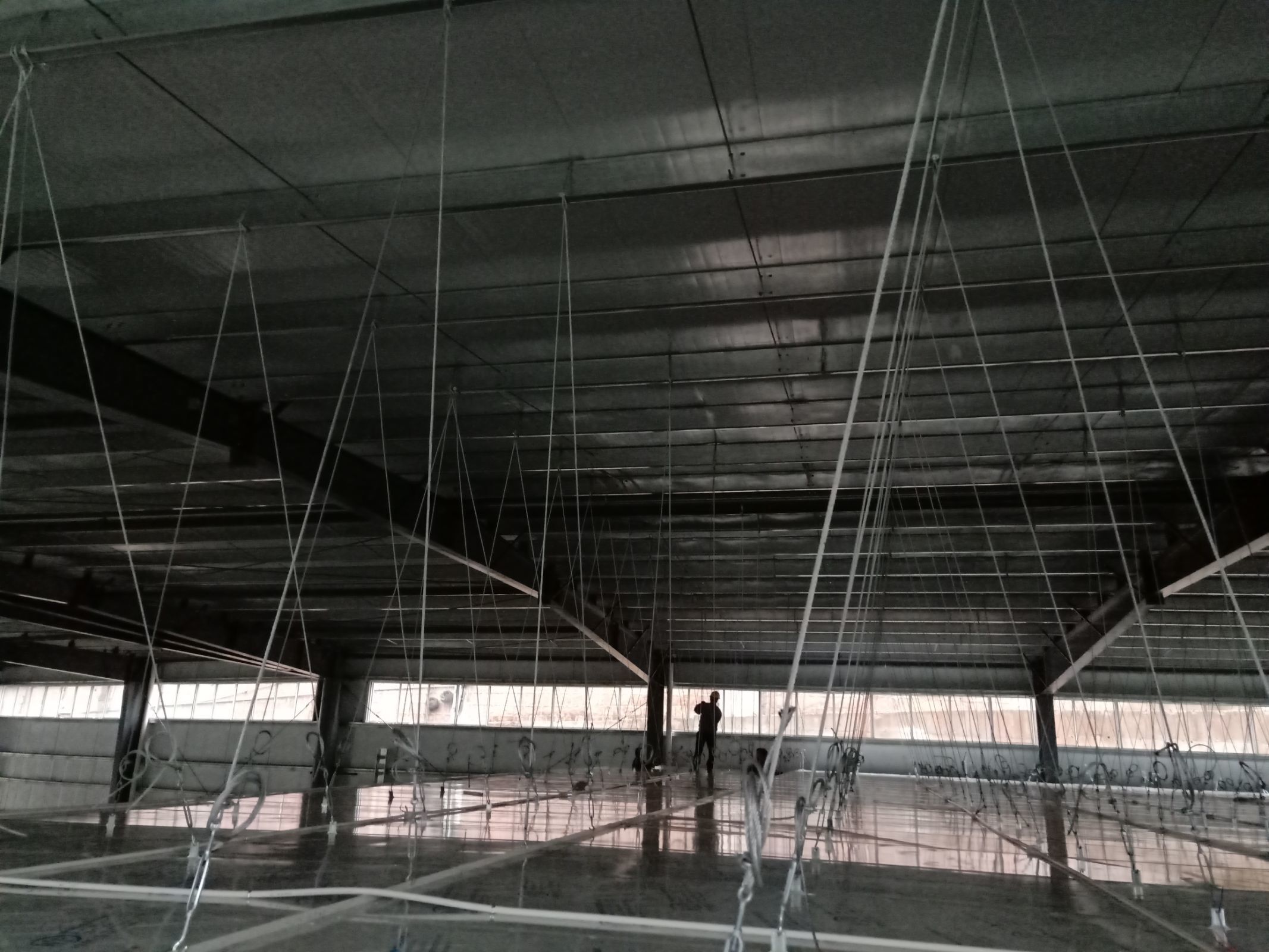

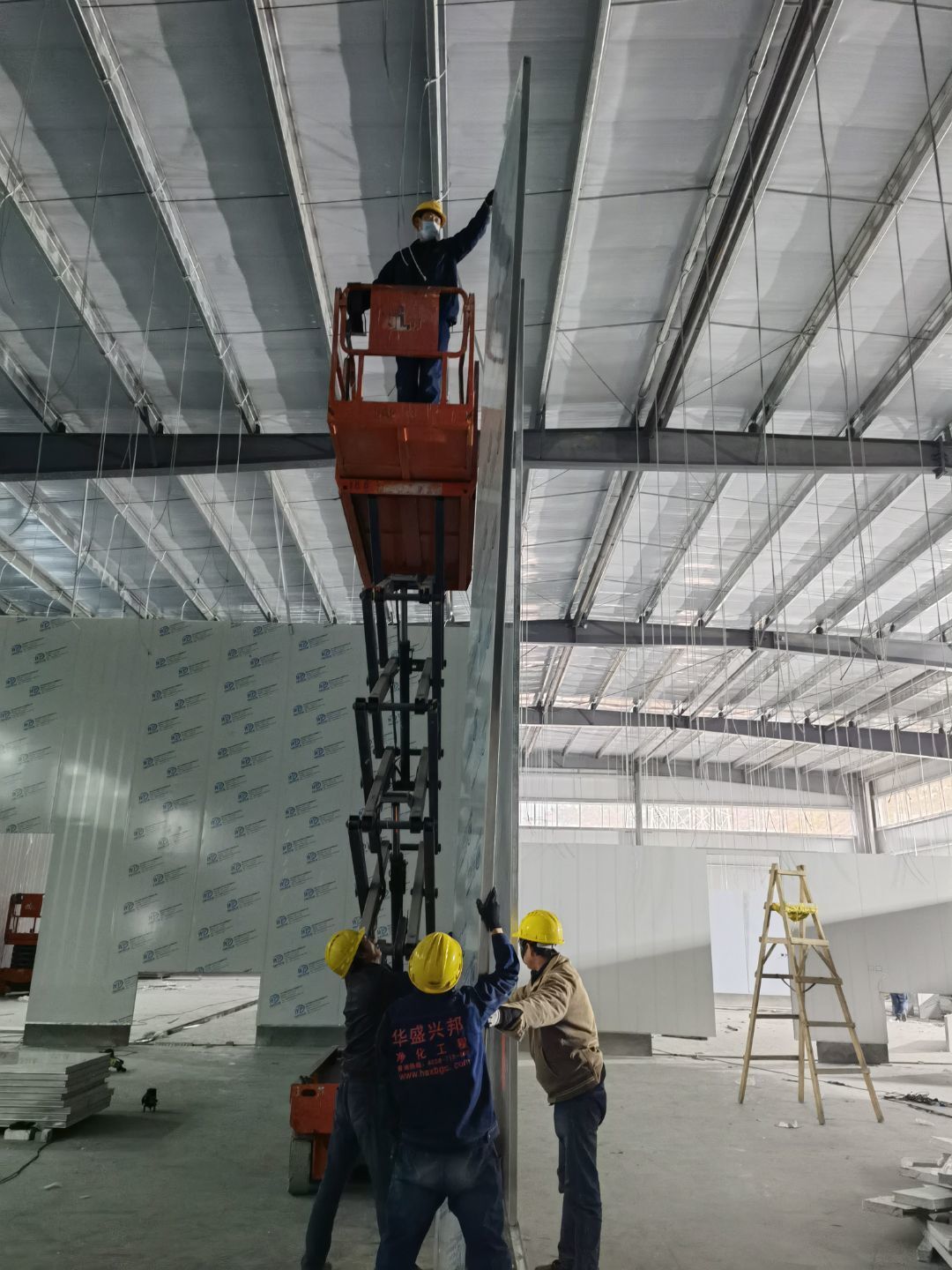

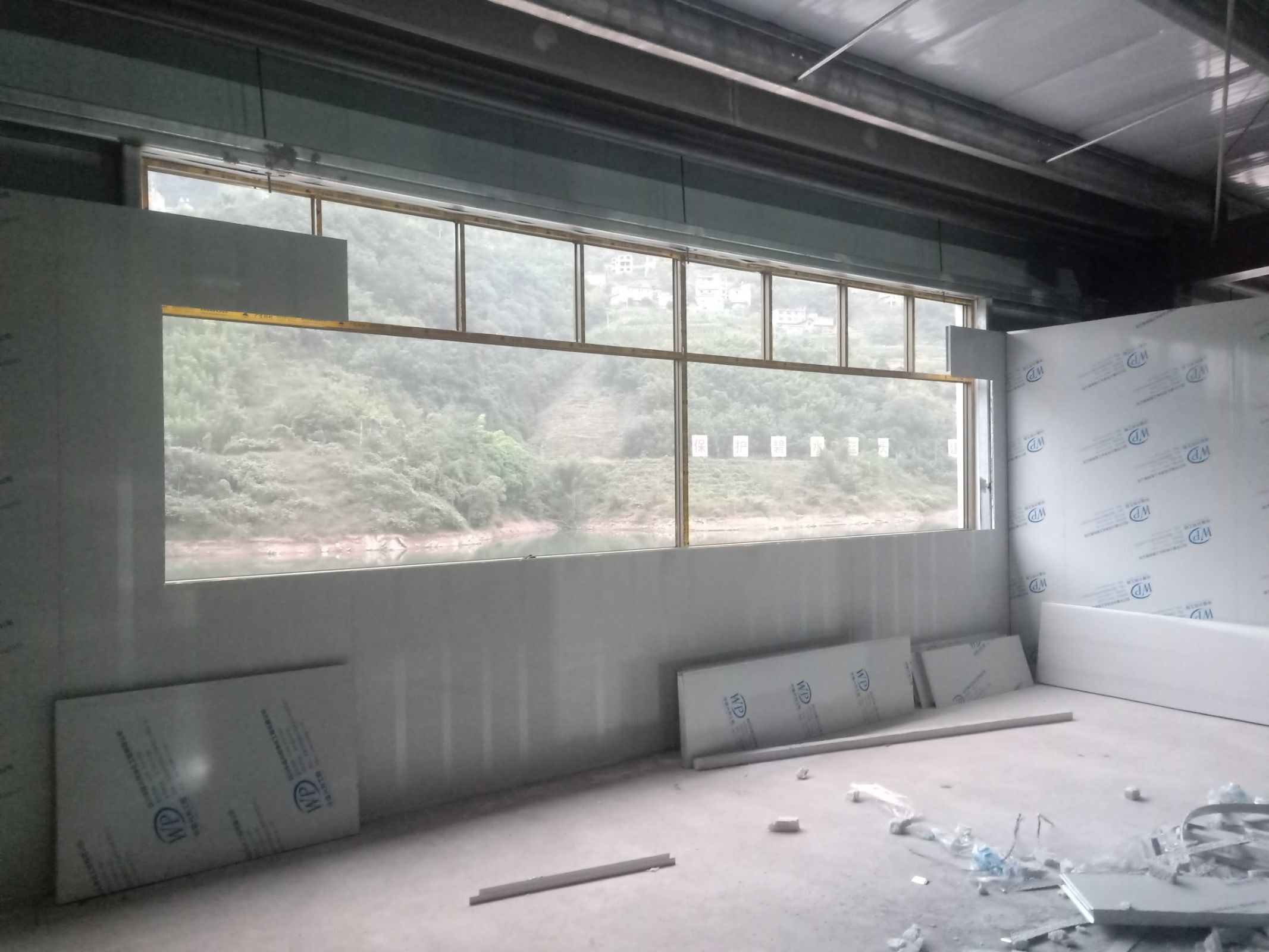

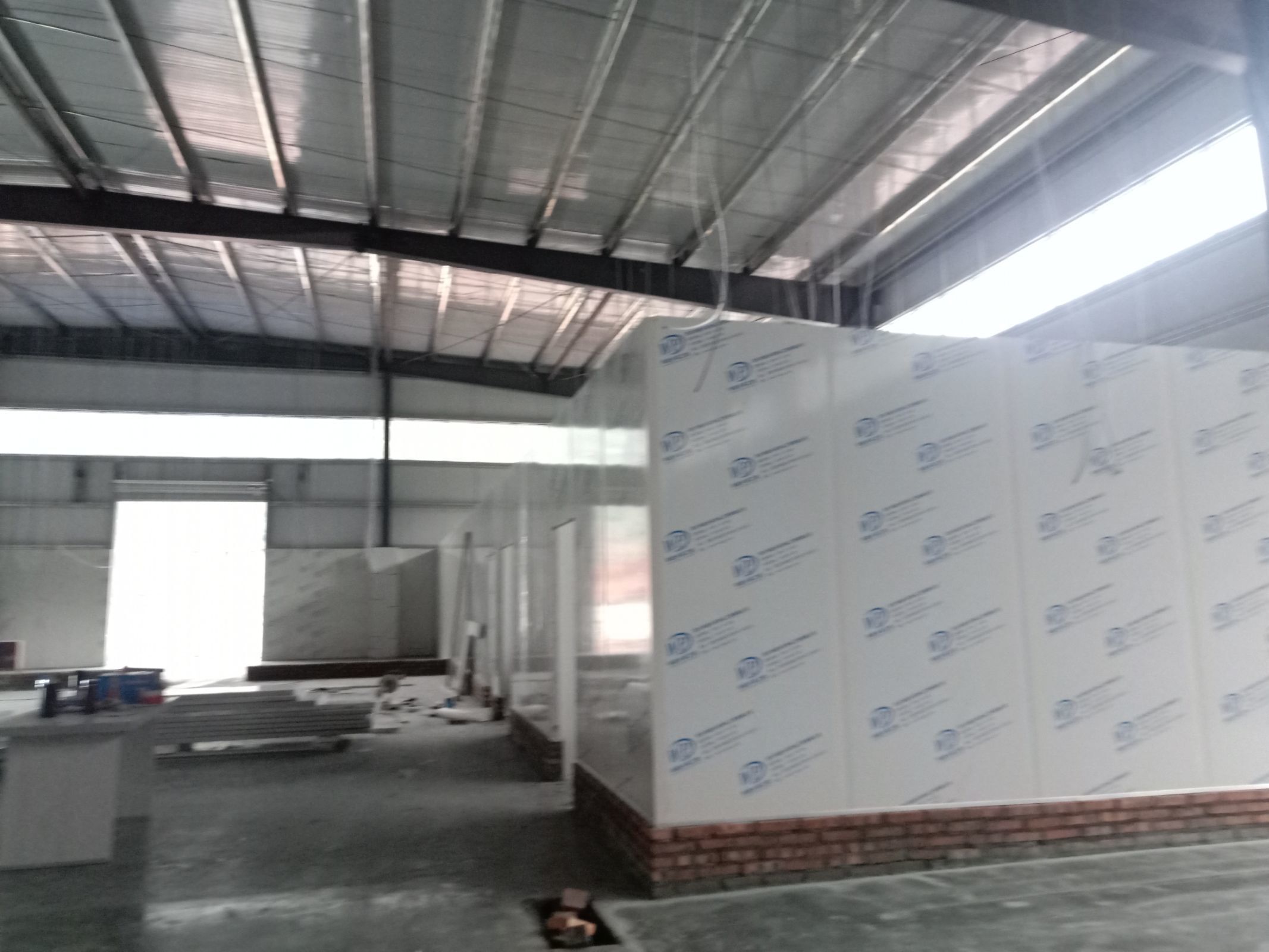

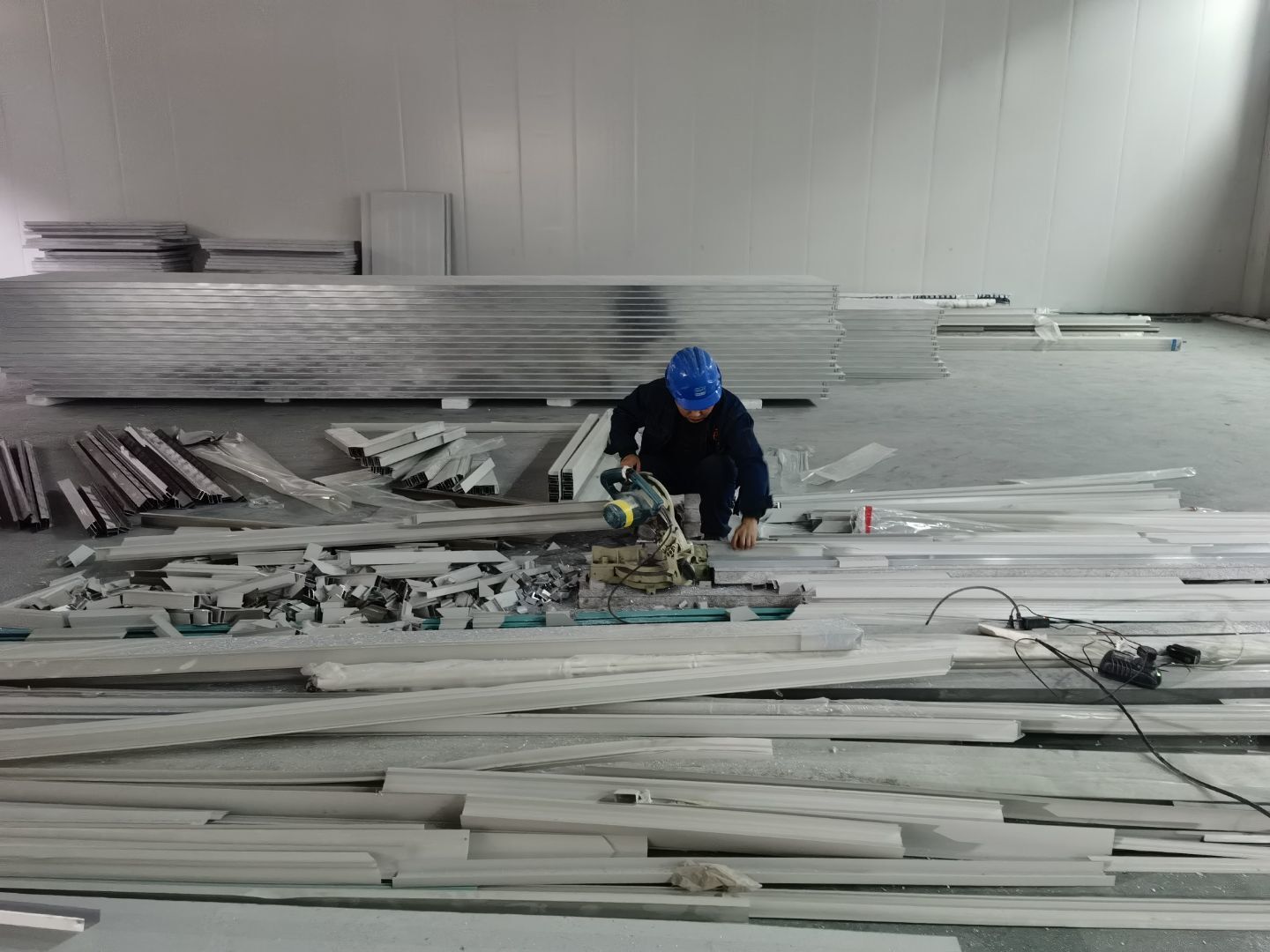

    1. 3號廠房實驗室辦公室區域pvc地板鋪貼完成。 2. 3廠房參觀通道玻璃框架焊接完成。 3. 3號廠房地面固化完成百分之98。 4. 3號廠房實驗室辦公室區域地面圓弧完成百分之八十。 5. 4號車間彩鋼隔墻板安裝完成。 6. 4號車間殺菌間,中央廚房,吊頂完成。 7. 4號車間殺菌間配電線路完成,中央廚房燈具配電線路安裝完成, 8. 4號車間開關,插座,線盒開洞完成,插座面板安裝完成百分之80。 9. 4號車間T鋁安裝完成百分之80。 10. 4號車間門框安裝完成百分之80。

  • 2020-12-14

    1. 3號廠房實驗室辦公室區域pvc地板鋪貼完成。 2. 3廠房參觀通道玻璃框架焊接完成。 3. 3號廠房地面固化完成百分之98。 4. 3號廠房實驗室辦公室區域地面圓弧完成百分之八十。 5. 4號車間彩鋼隔墻板安裝完成。 6. 4號車間殺菌間,中央廚房,吊頂完成。 7. 4號車間殺菌間配電線路完成,中央廚房燈具配電線路安裝完成, 8. 4號車間開關,插座,線盒開洞完成,插座面板安裝完成百分之80。 9. 4號車間T鋁安裝完成百分之80。 10. 4號車間門框安裝完成百分之80。

  • 2020-12-07

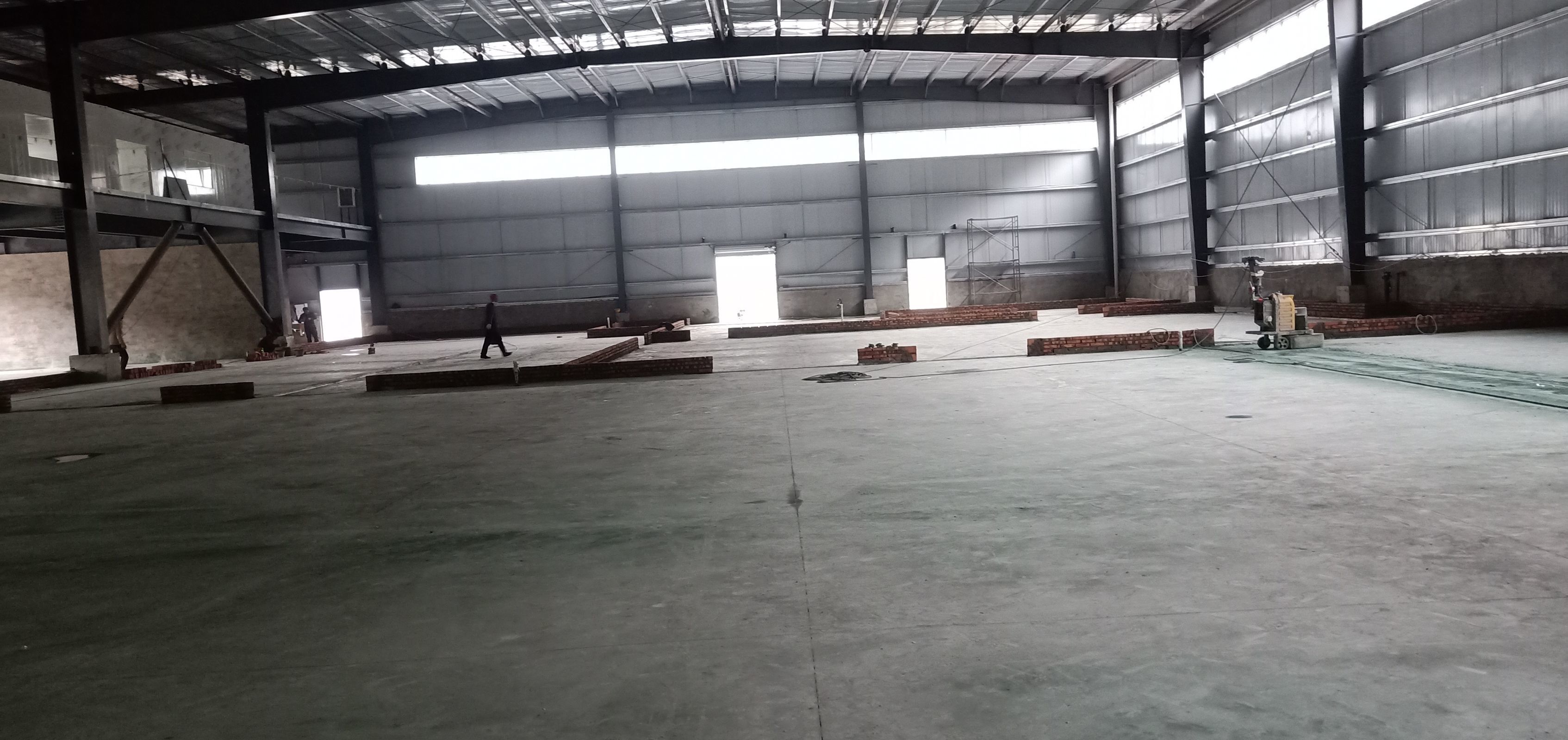

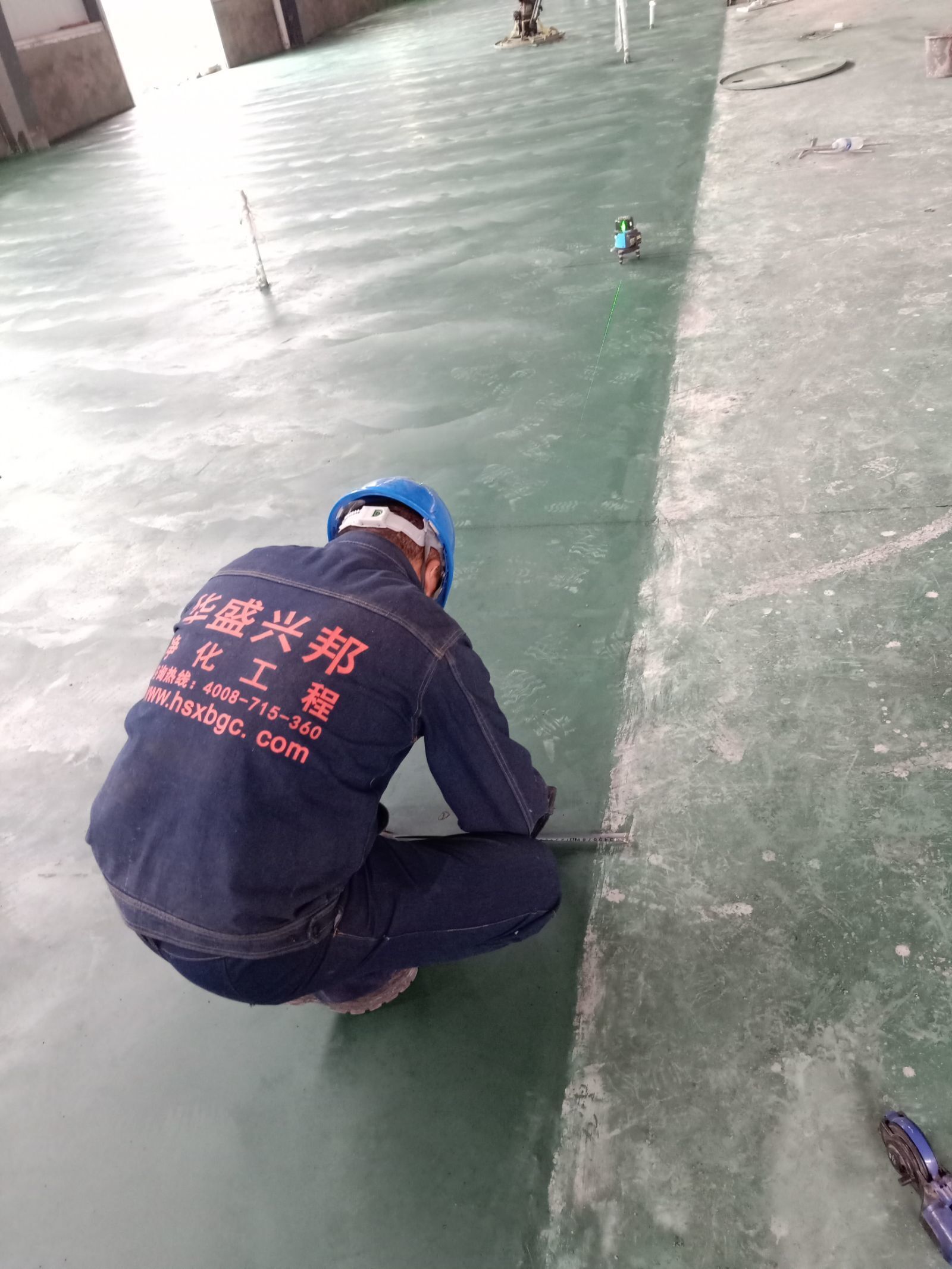

    1.4號廠房地面固化完成百分之九十九。 2.4號廠房彩鋼隔墻板完成百分之八十。 3.4號廠房吊頂鋼繩完成百分之九十。 4.3號廠房擋水墻完成,地面固化開始。 5.實驗室pvc地板到場。

  • 2020-11-30

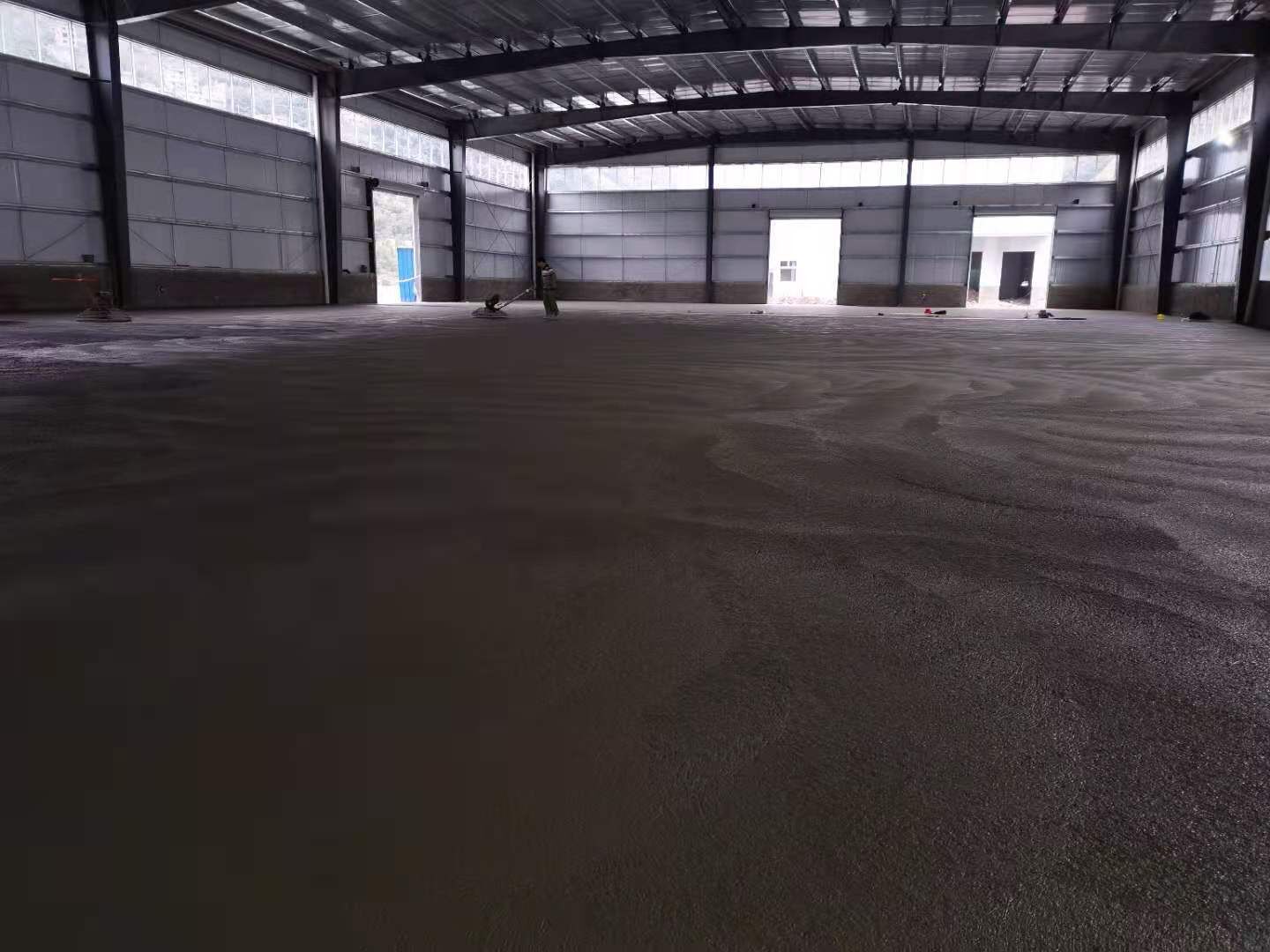

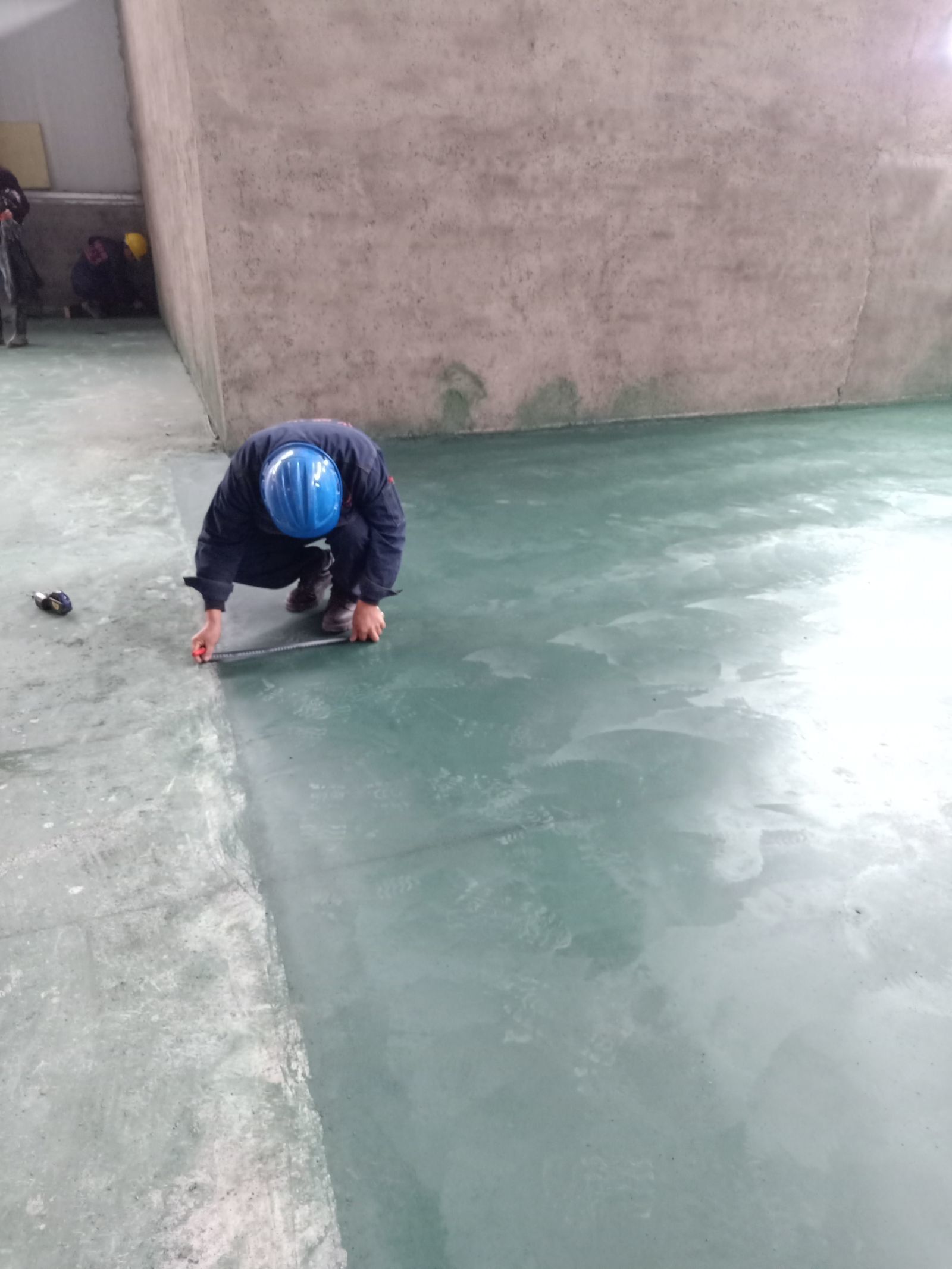

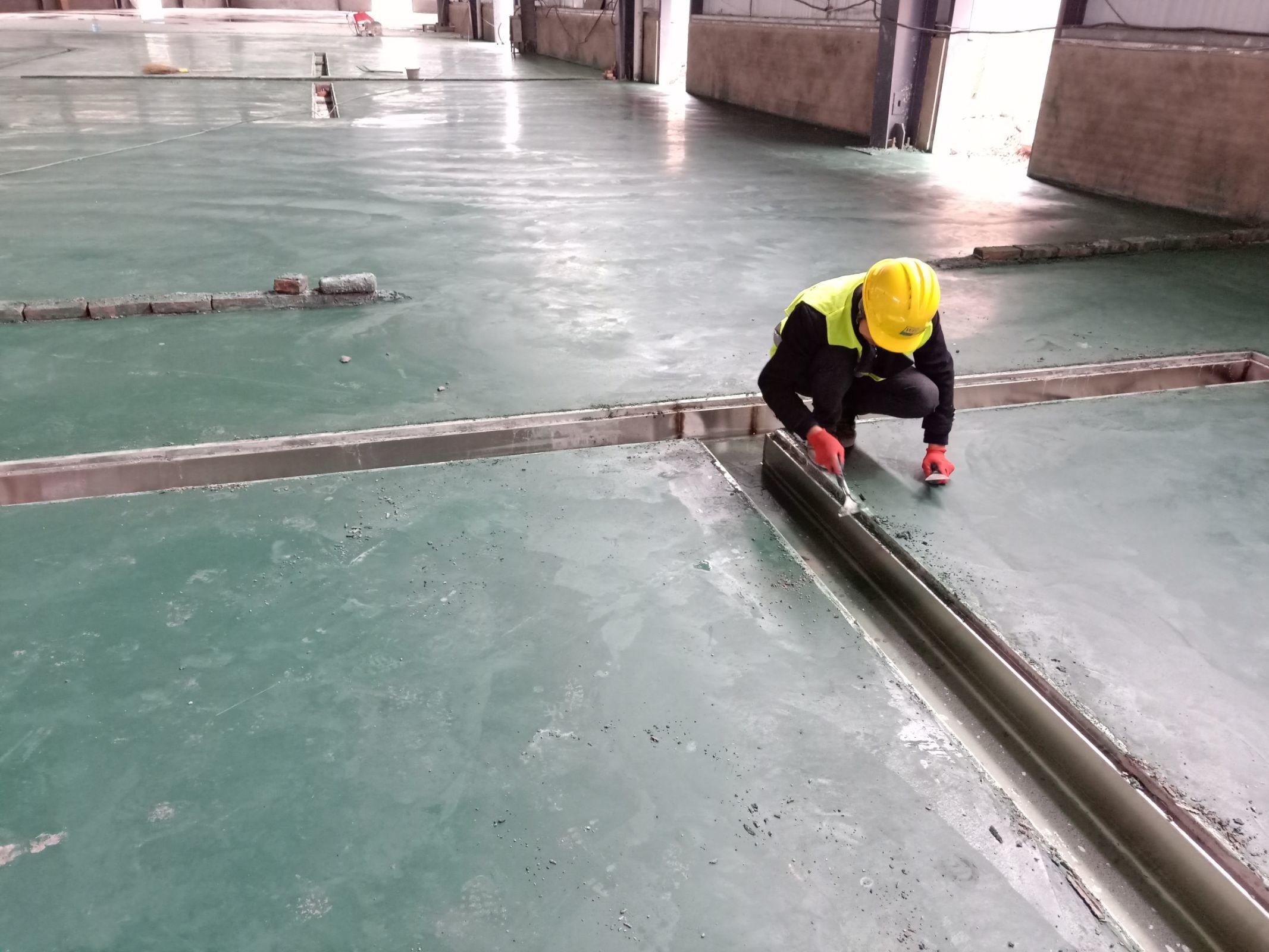

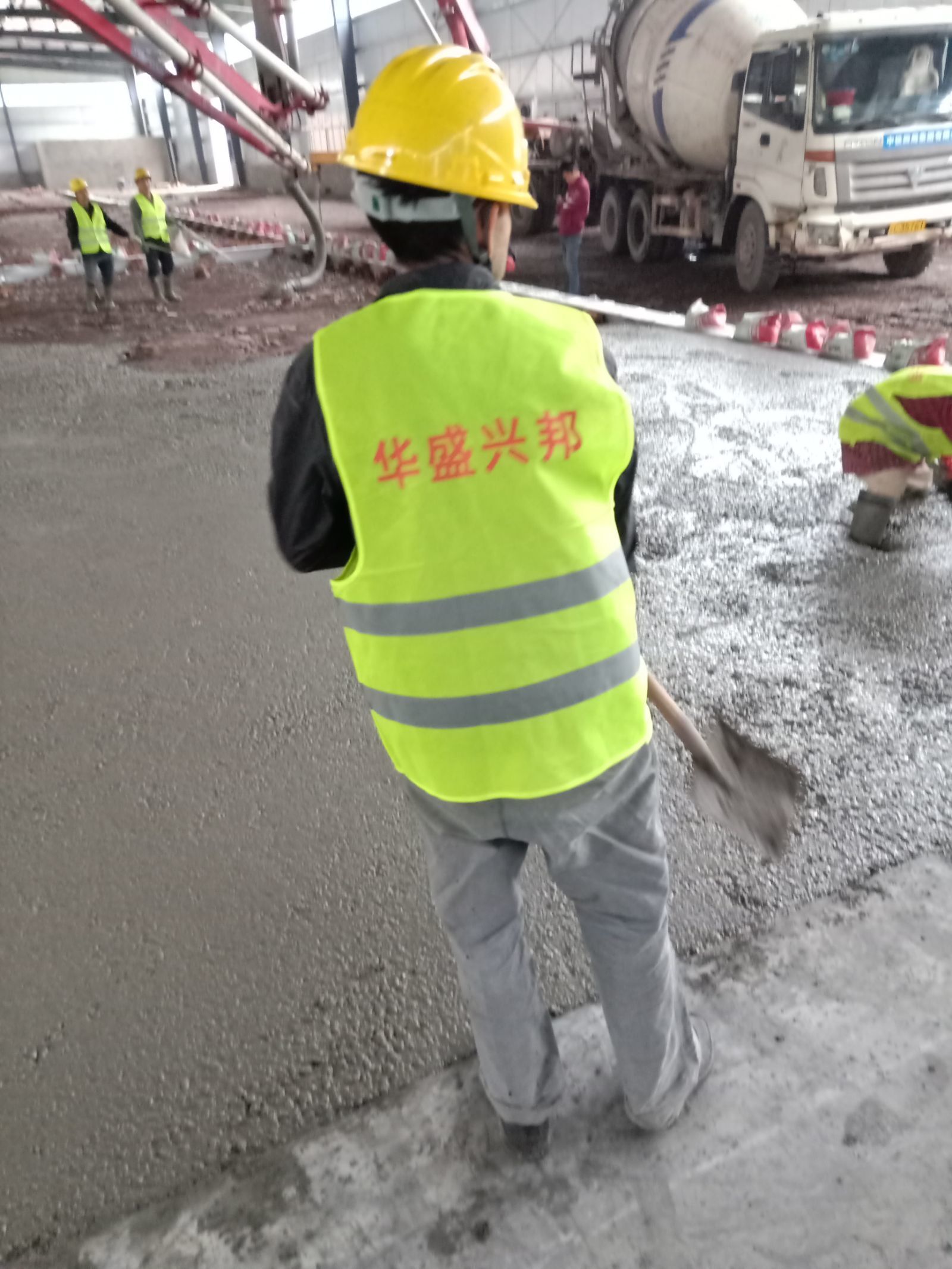

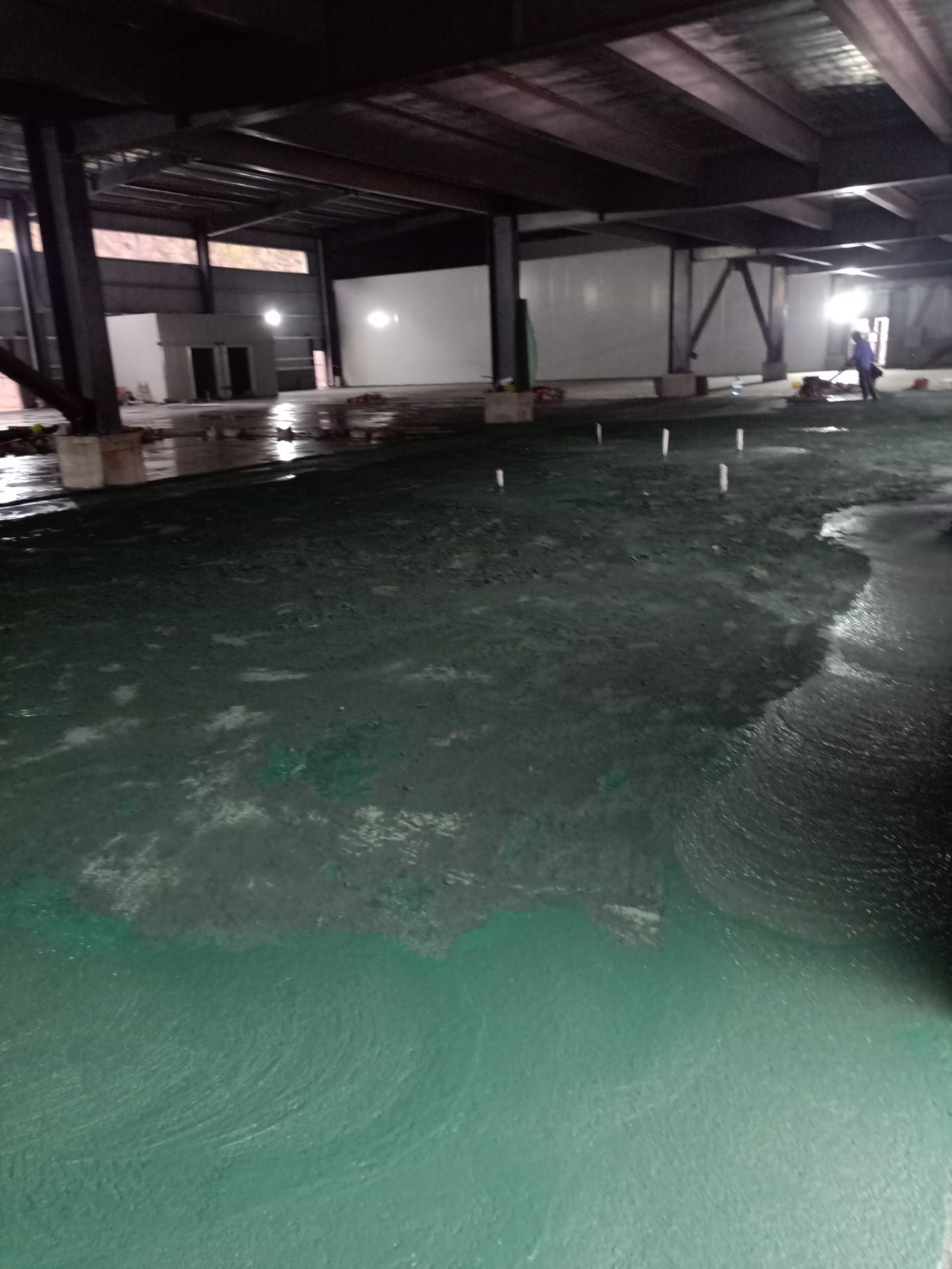

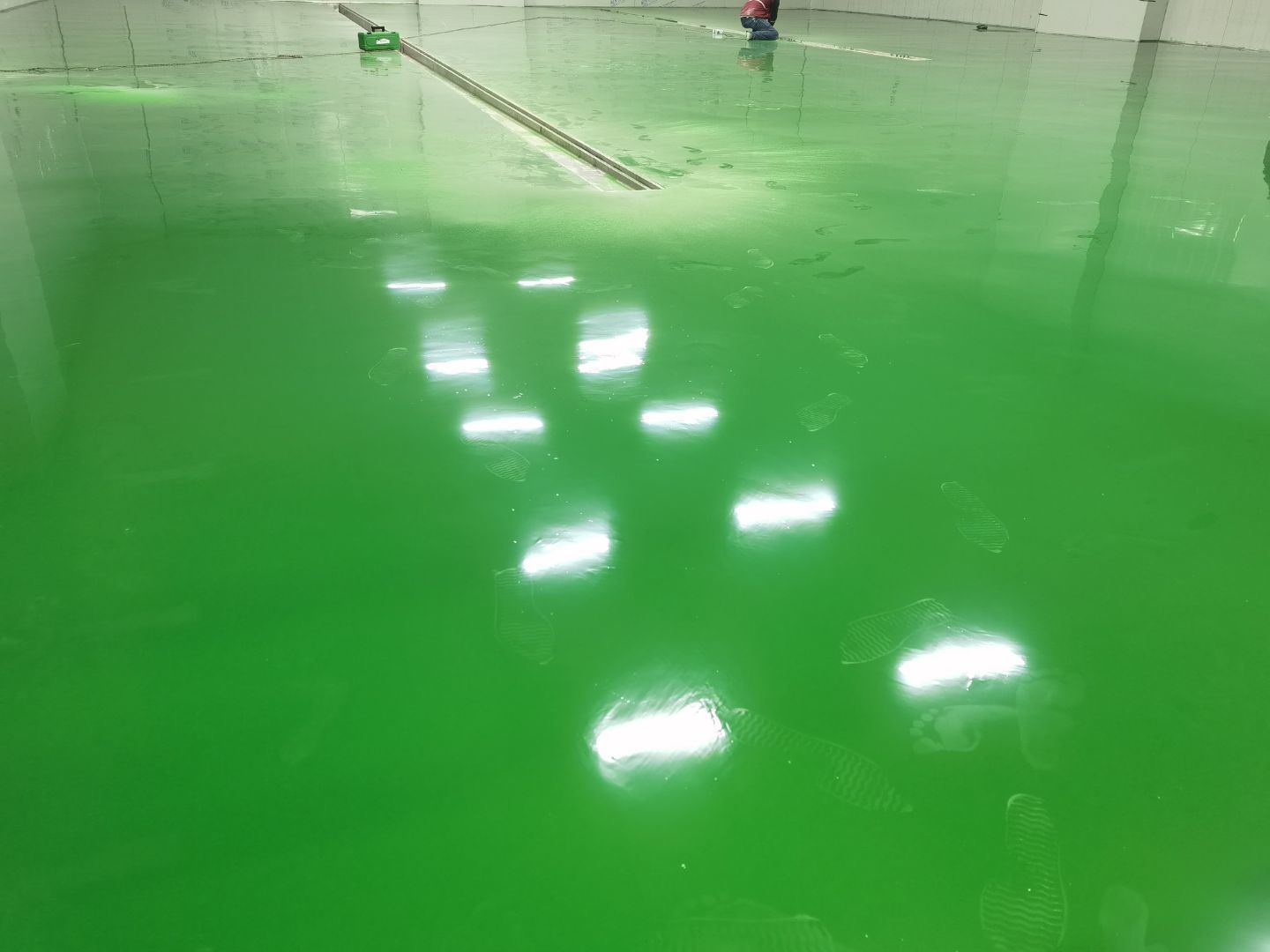

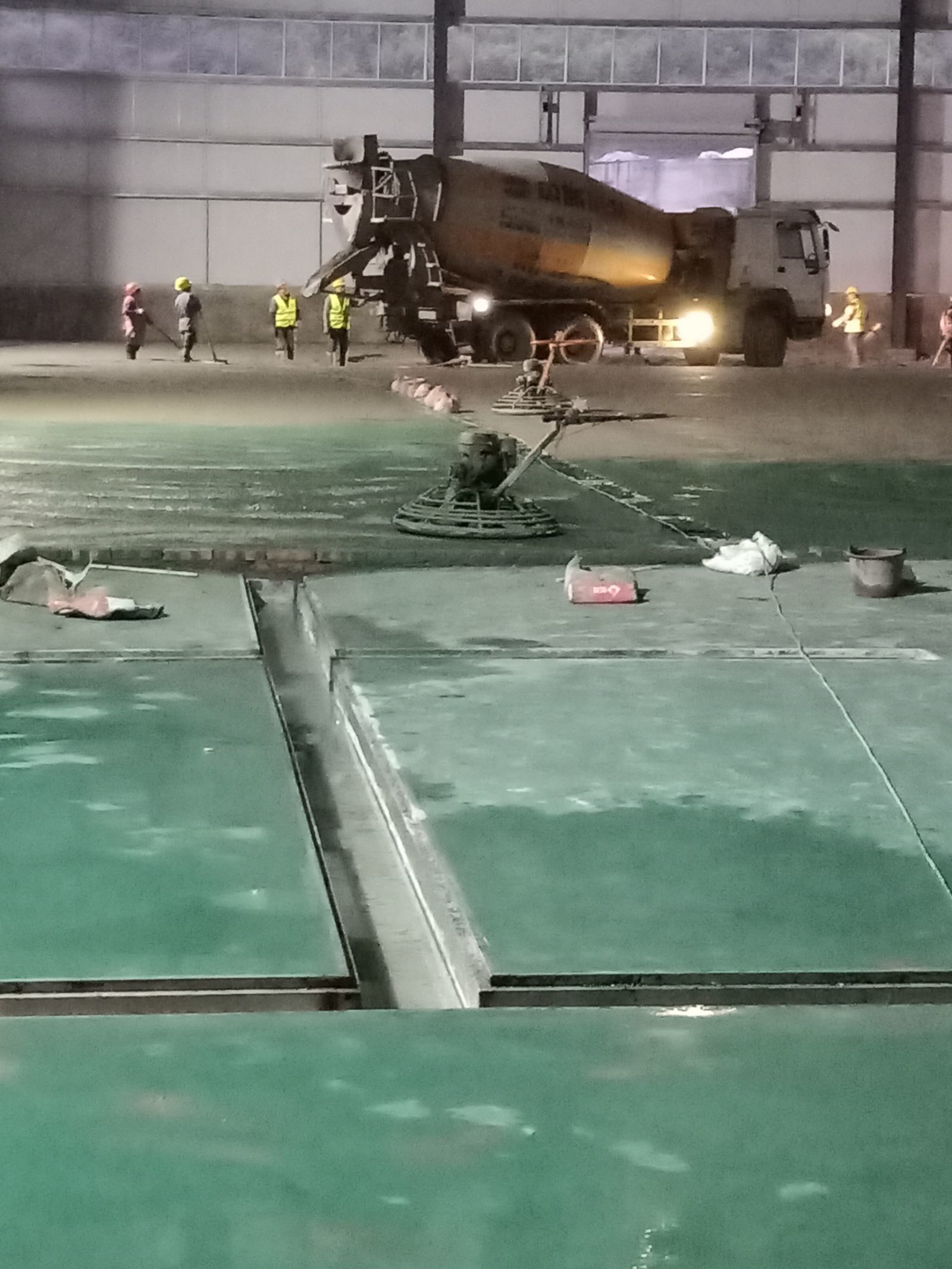

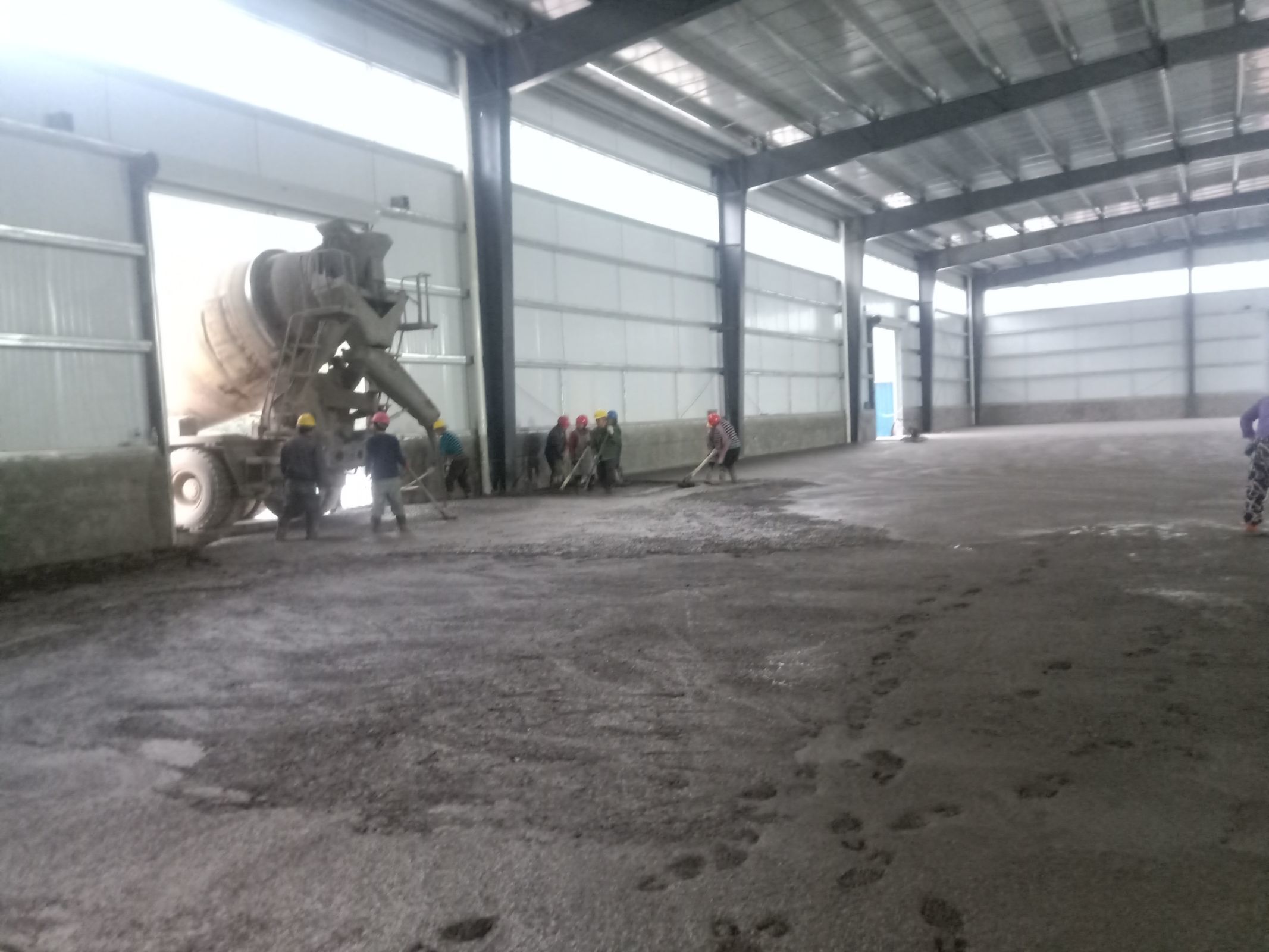

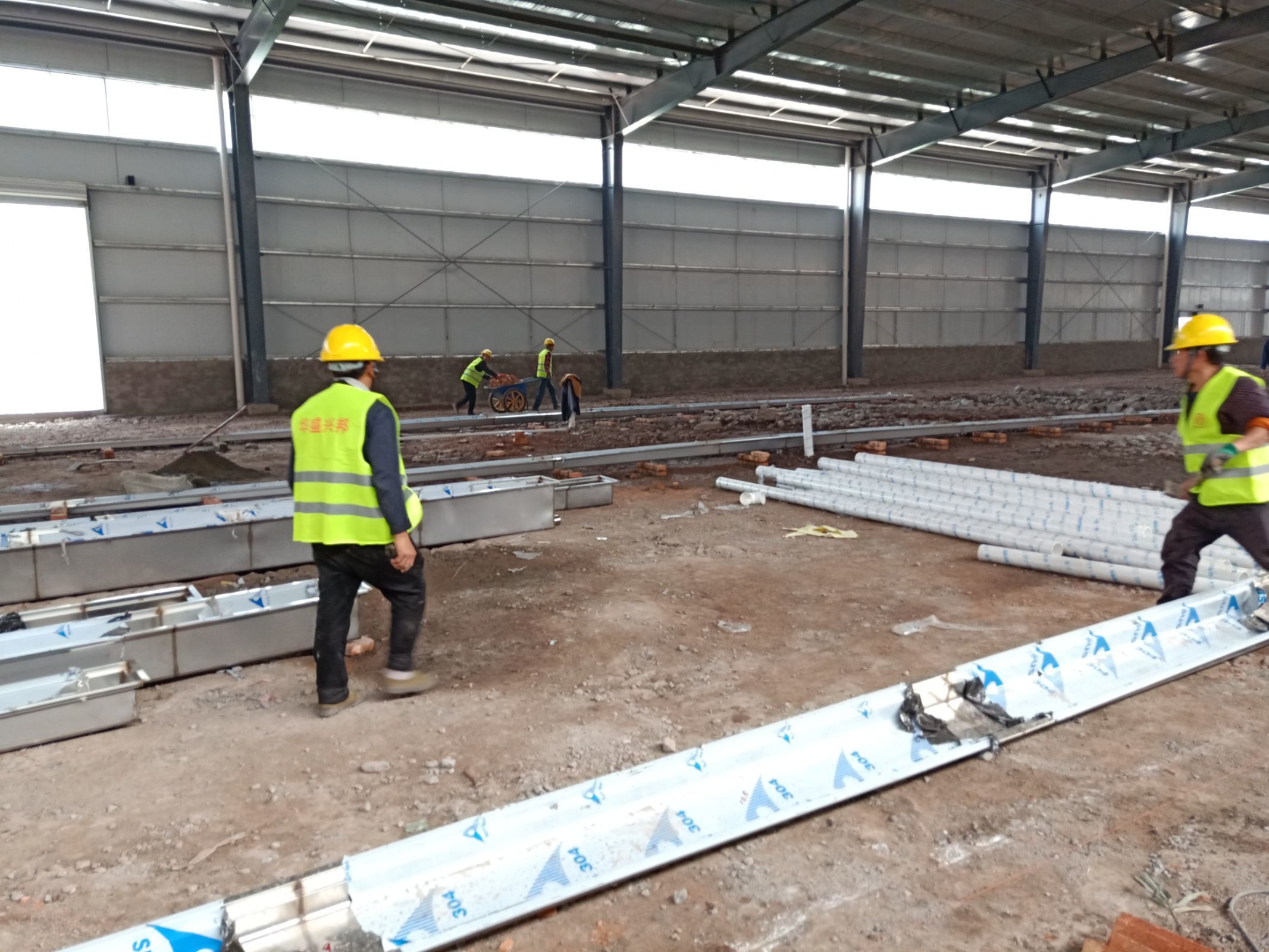

    1. 4號廠房地坪養護。 2. 4號廠房彩鋼隔墻完成百分之十。 3. 4號廠房地槽安裝。 4. 3號廠房實驗室辦公室圓弧安裝,打膠完成百分之60。 5. 3號廠房地坪混凝土澆筑完成。

  • 2020-11-25

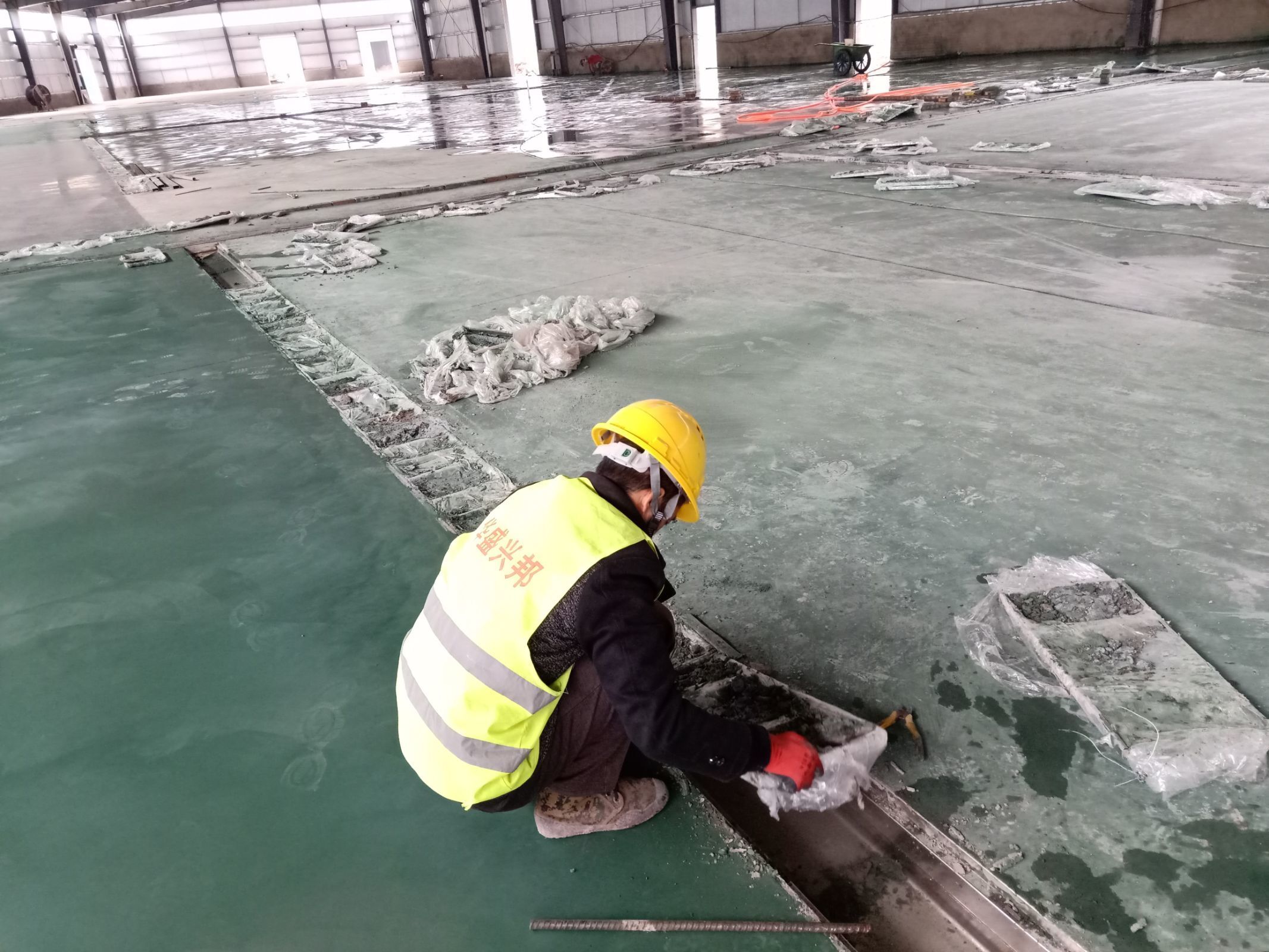

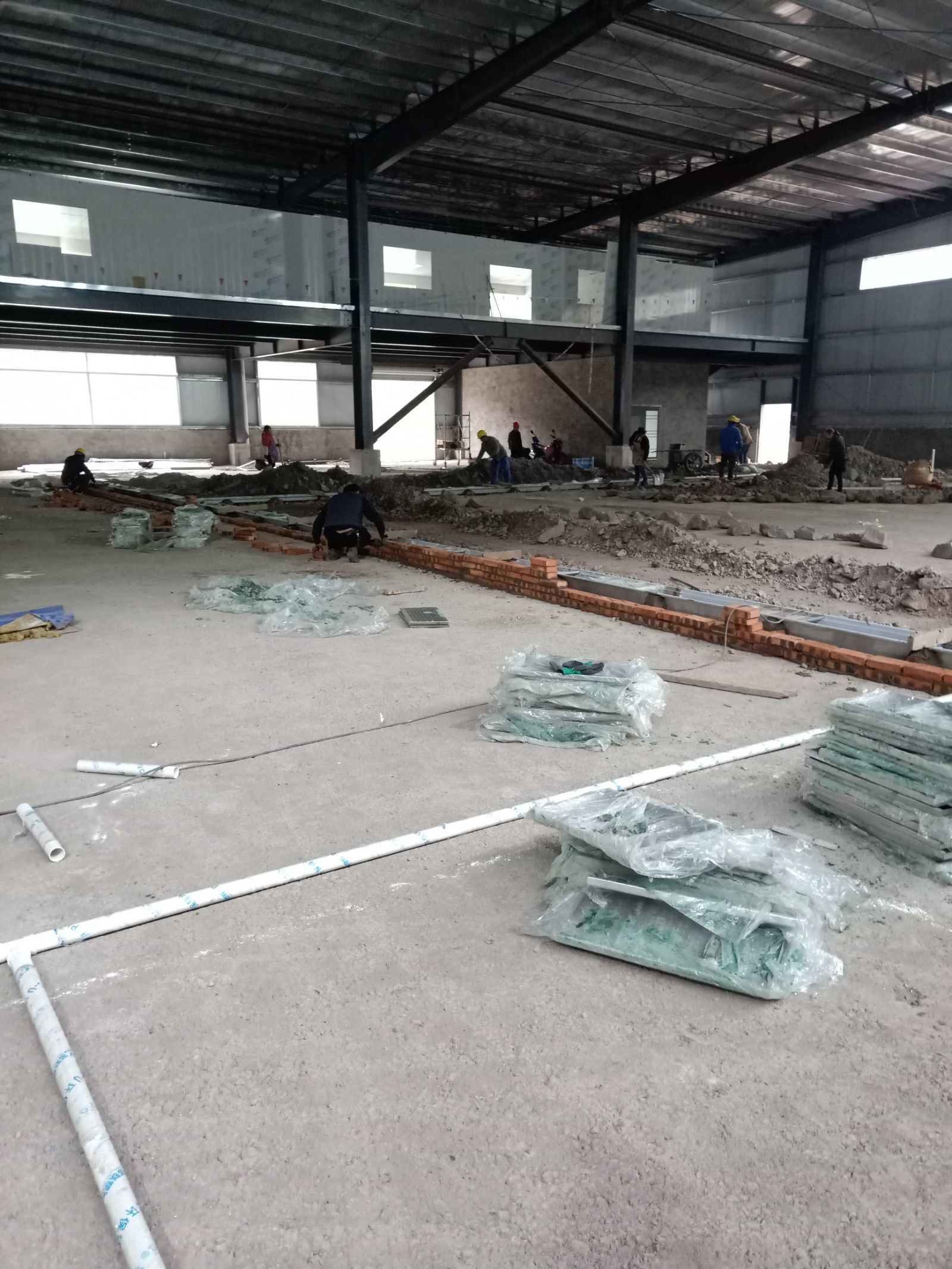

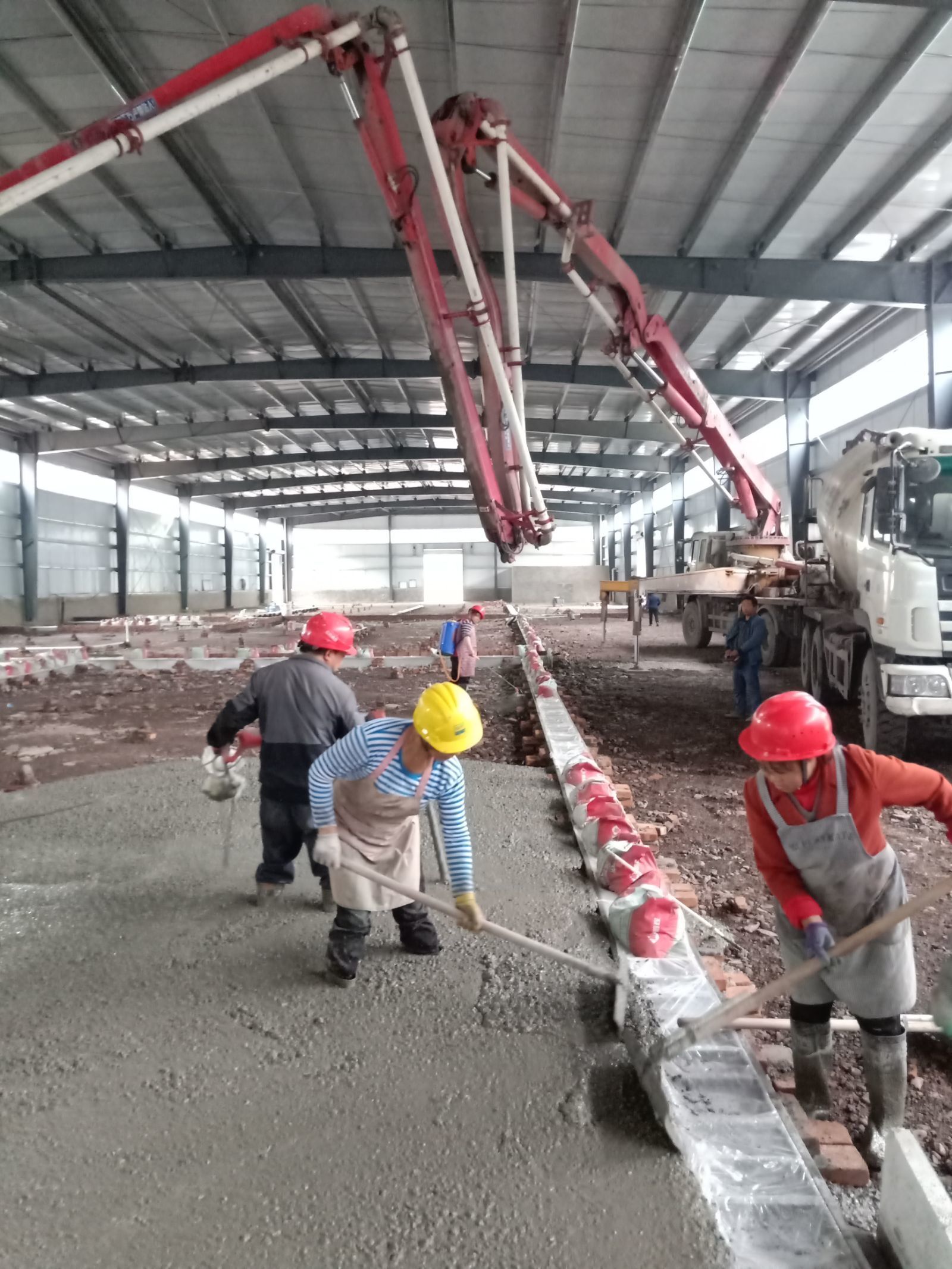

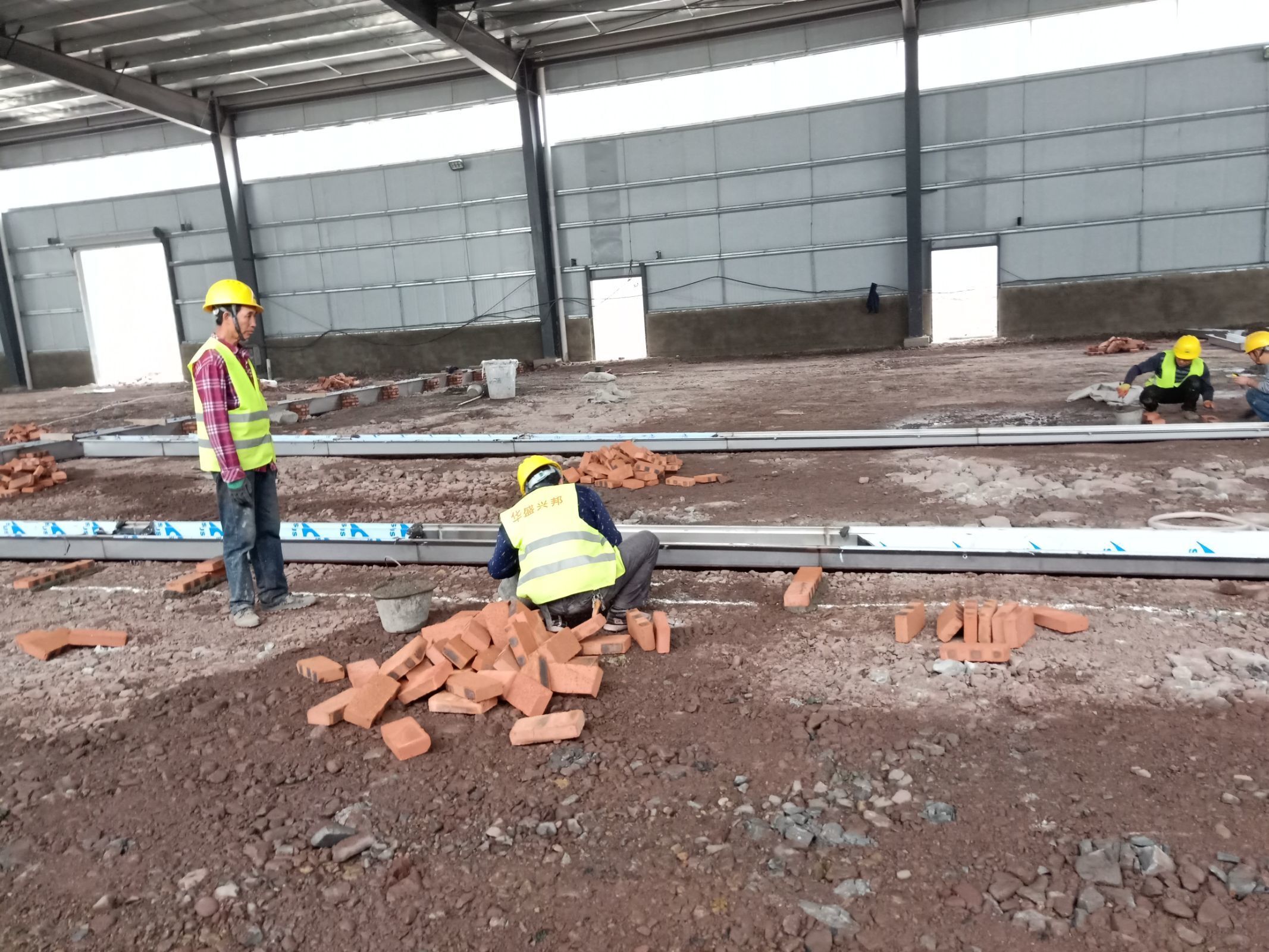

    1. 4號廠房地坪養護。 2. 4號廠房不銹鋼水溝邊清理。 3. 4號廠房地坪切縫完成。 4. 4號廠房隔墻地位放線。 5. 3號廠房水溝安裝回填完成。 6. 3號廠房擋水墻砌筑完成百分之五十。 7. 3號廠房場地清理完成,準備地坪混凝土澆筑。 8. 3號廠房混凝土澆筑區域標高定位完成。

  • 2020-11-24

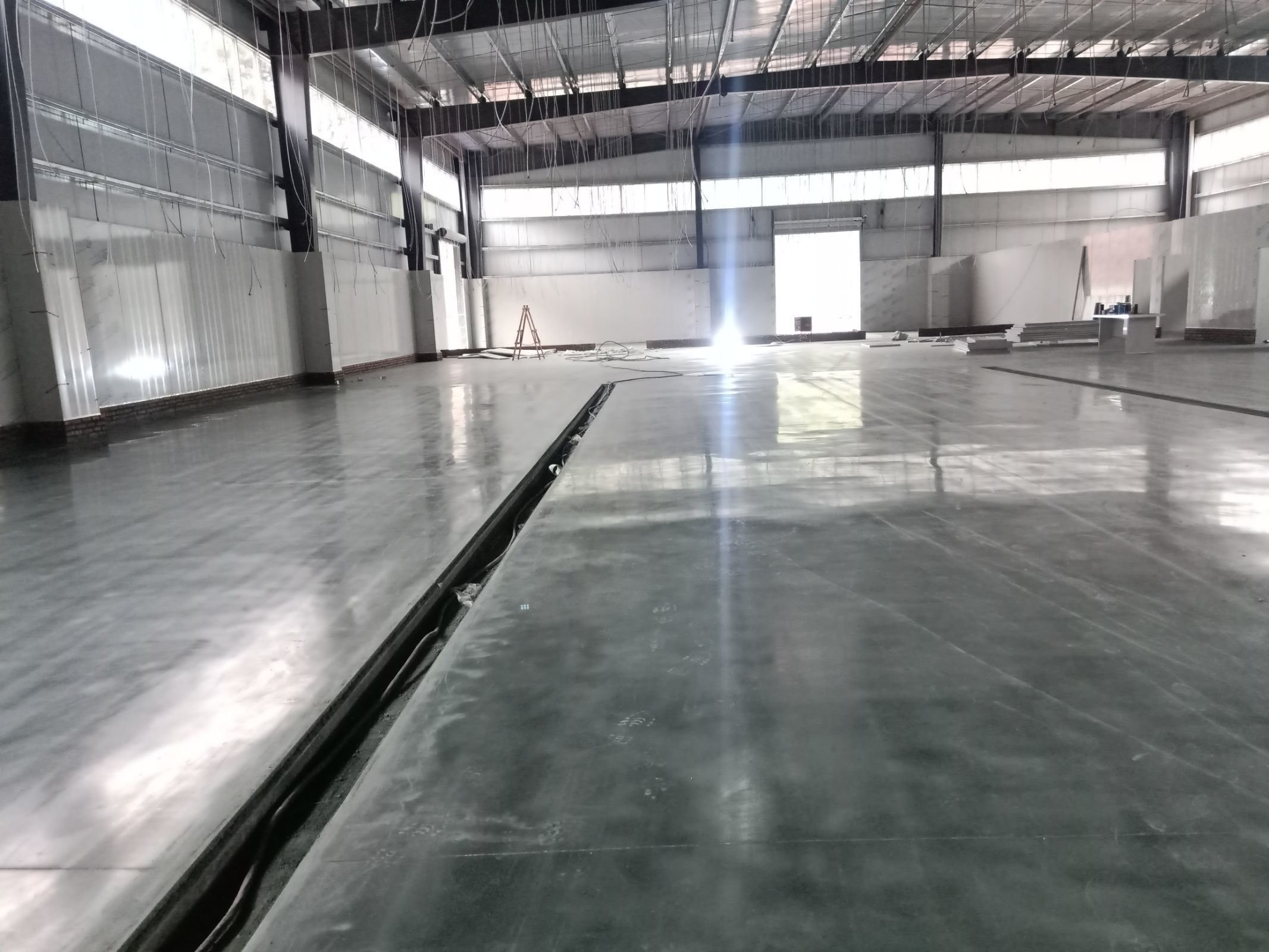

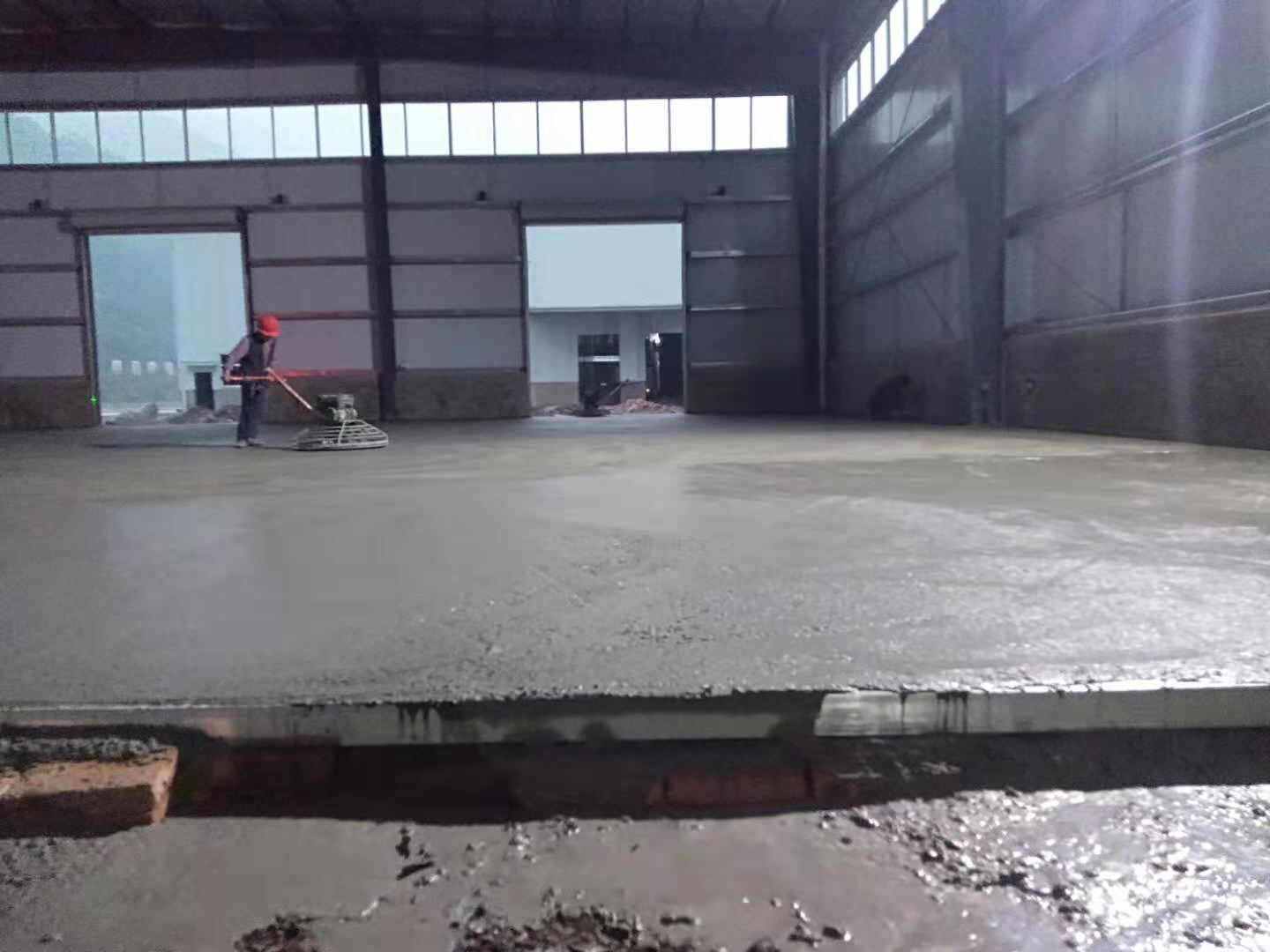

    1. 4號廠房地坪混凝土澆筑完成。 2. 4號廠房已澆筑地坪養護。 3. 4號廠房已澆筑區域水溝邊清理。 4. 3號廠房辦公室實驗室區域門安裝完成百分之 五十,燈具安裝完成百分之二十。 5. 3號廠房水溝安裝完成。

  • 2020-11-23

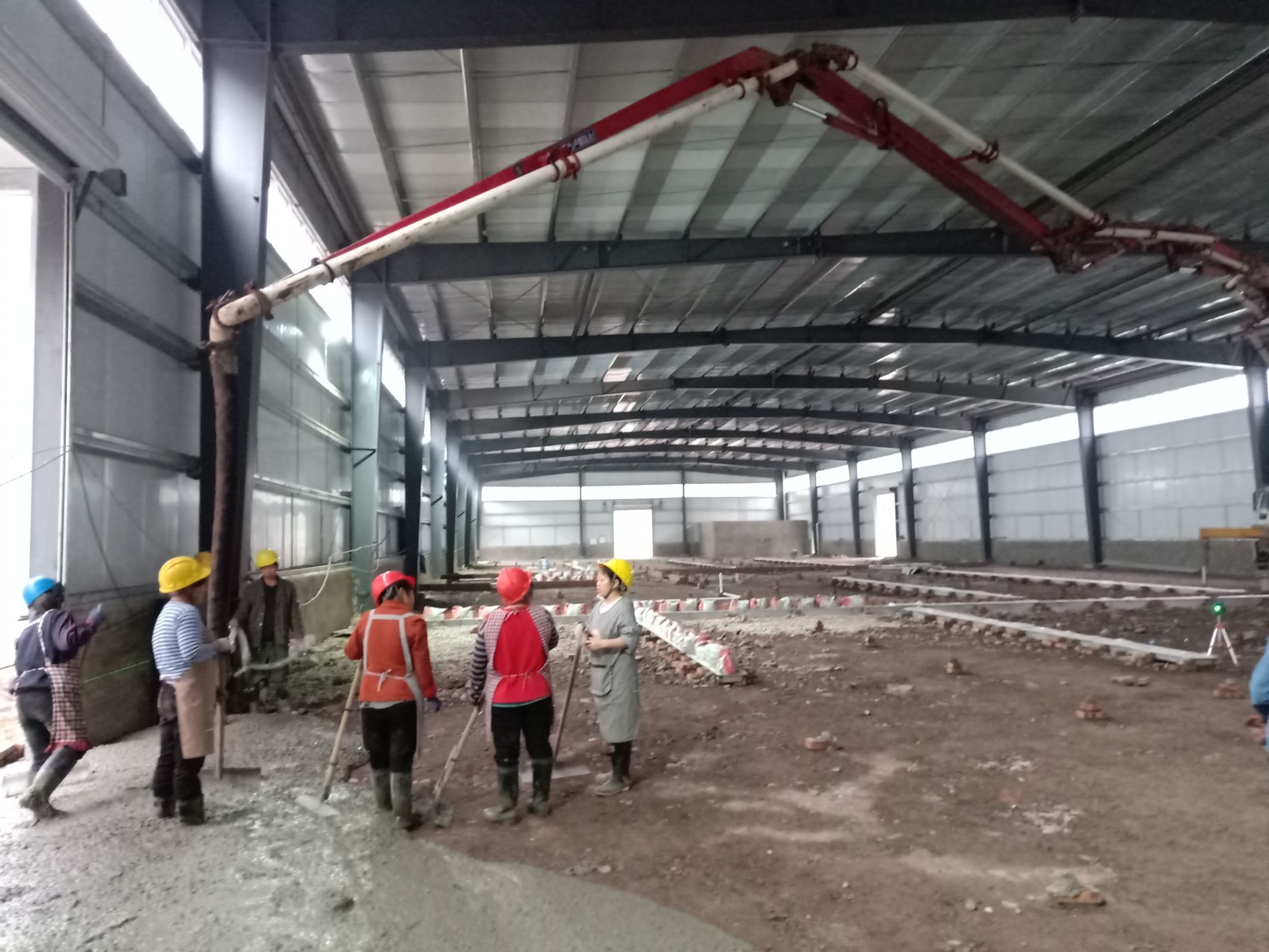

    1、4號廠房1-4軸到1-9軸混凝土澆筑完成百分之 60。 2、 3號廠房實驗室辦公區彩鋼板吊頂完成百分之70。 3、3號廠房排水管安裝完成。 4、 3號廠房地坪標高定點完成。 5、 4號廠房已澆筑混凝土養護。

  • 2020-11-19

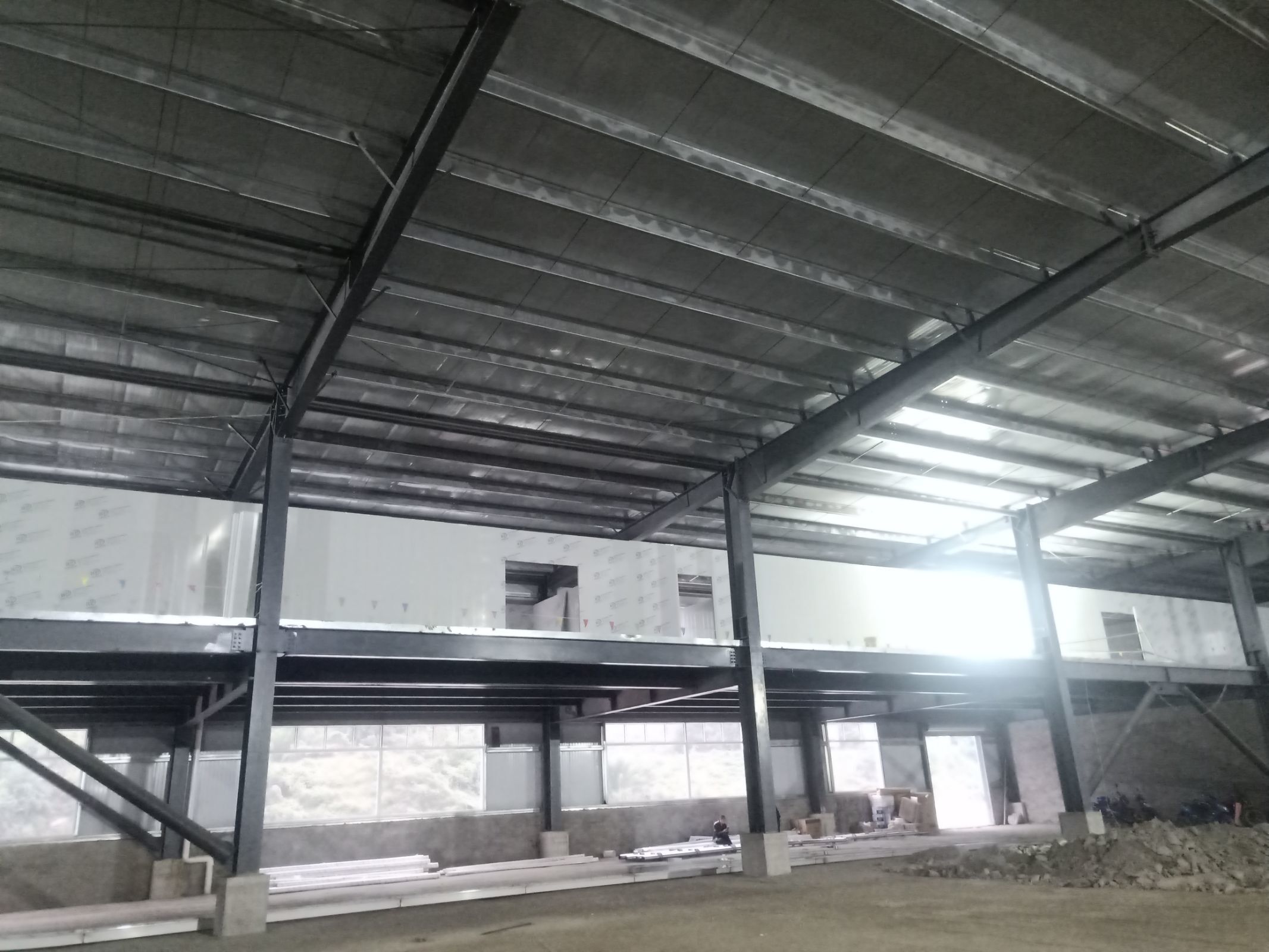

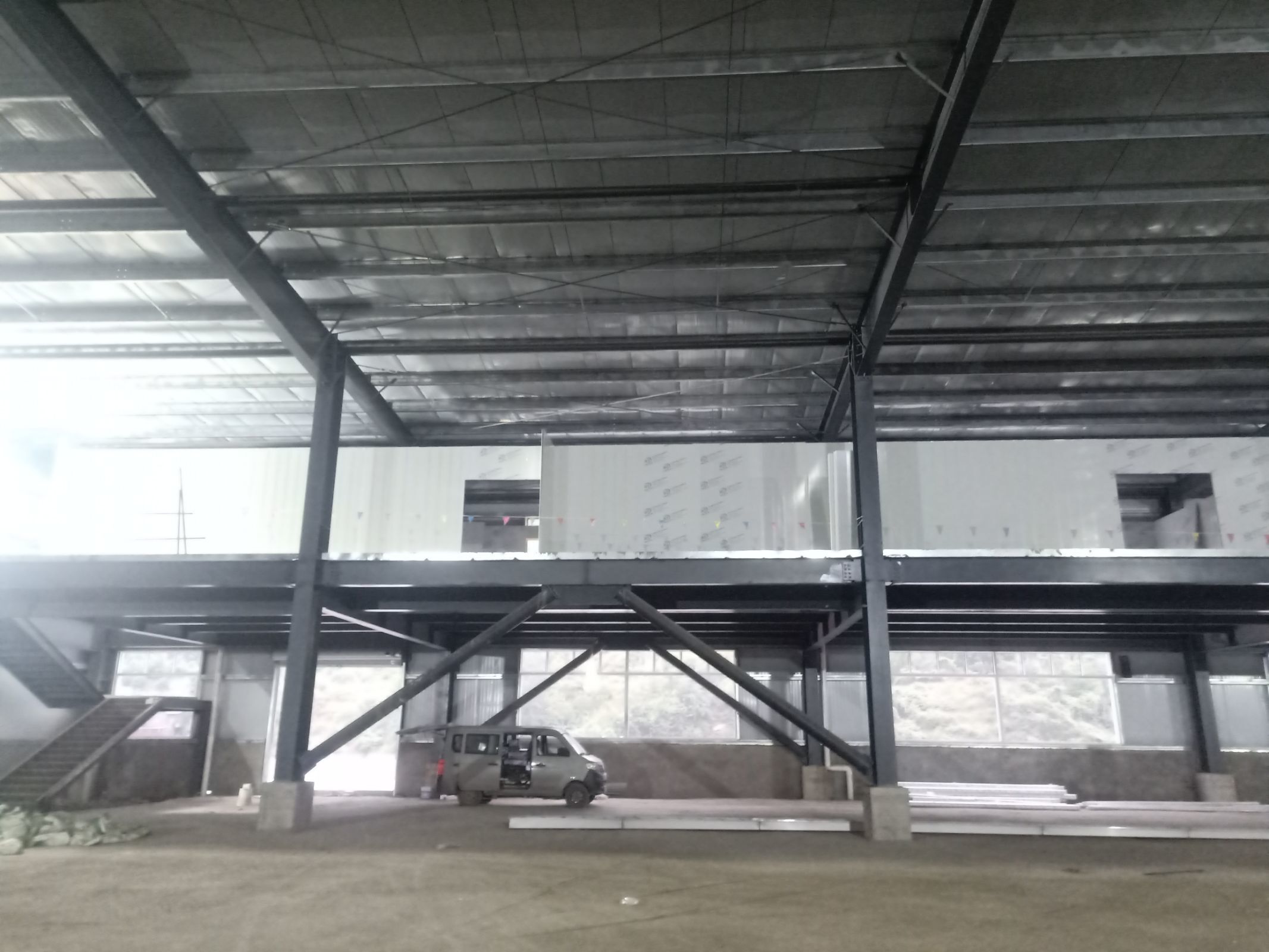

    3號車間2樓平臺實驗室辦公室區域墻板安裝完成;3號車間水溝焊接完成。

  • 2020-11-19

    1.4號廠房2-1軸到2-6軸混凝土澆筑完成

  • 2020-11-16

    排水溝安裝固定,隔斷施工

  • 2020-11-12

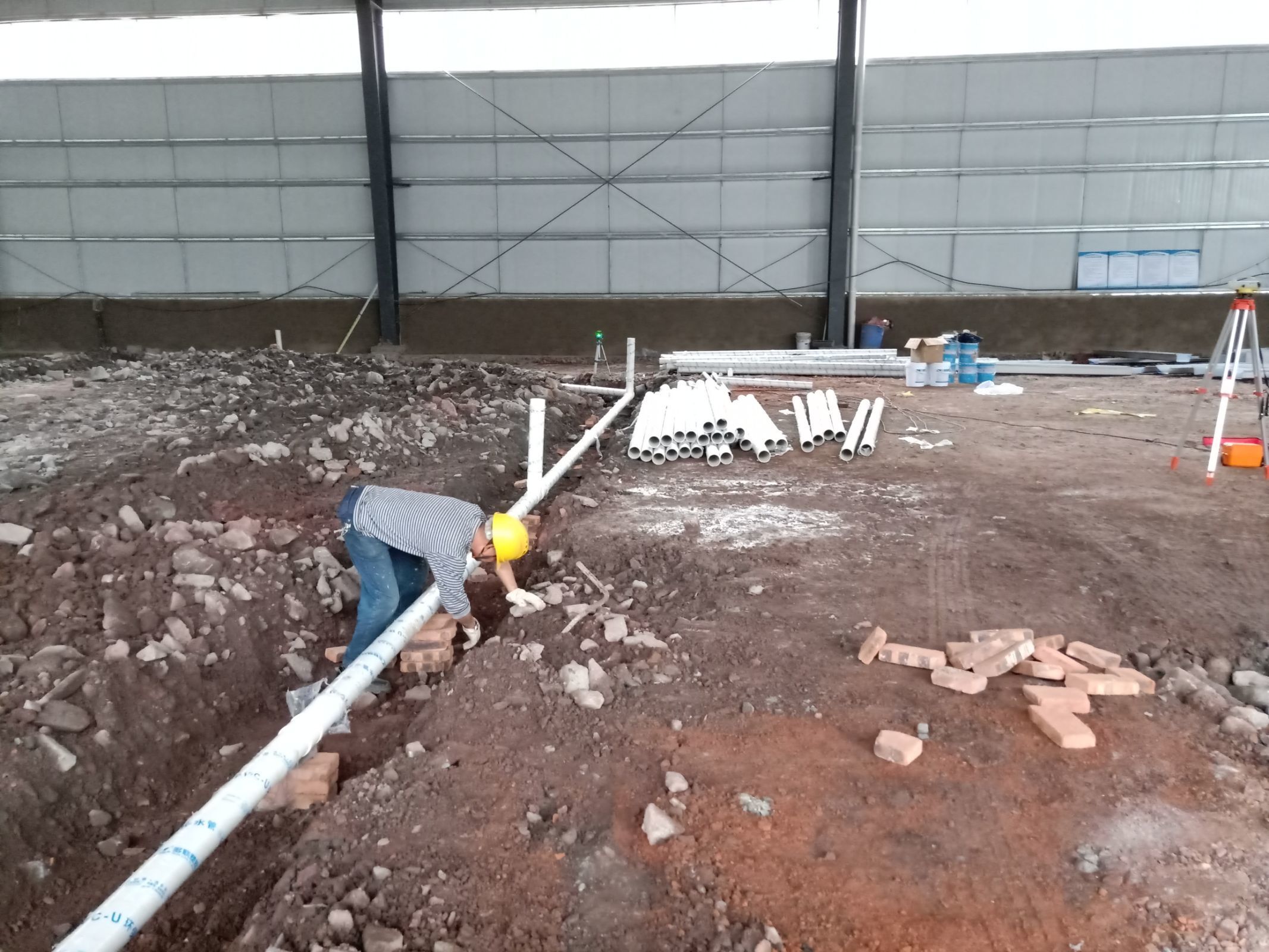

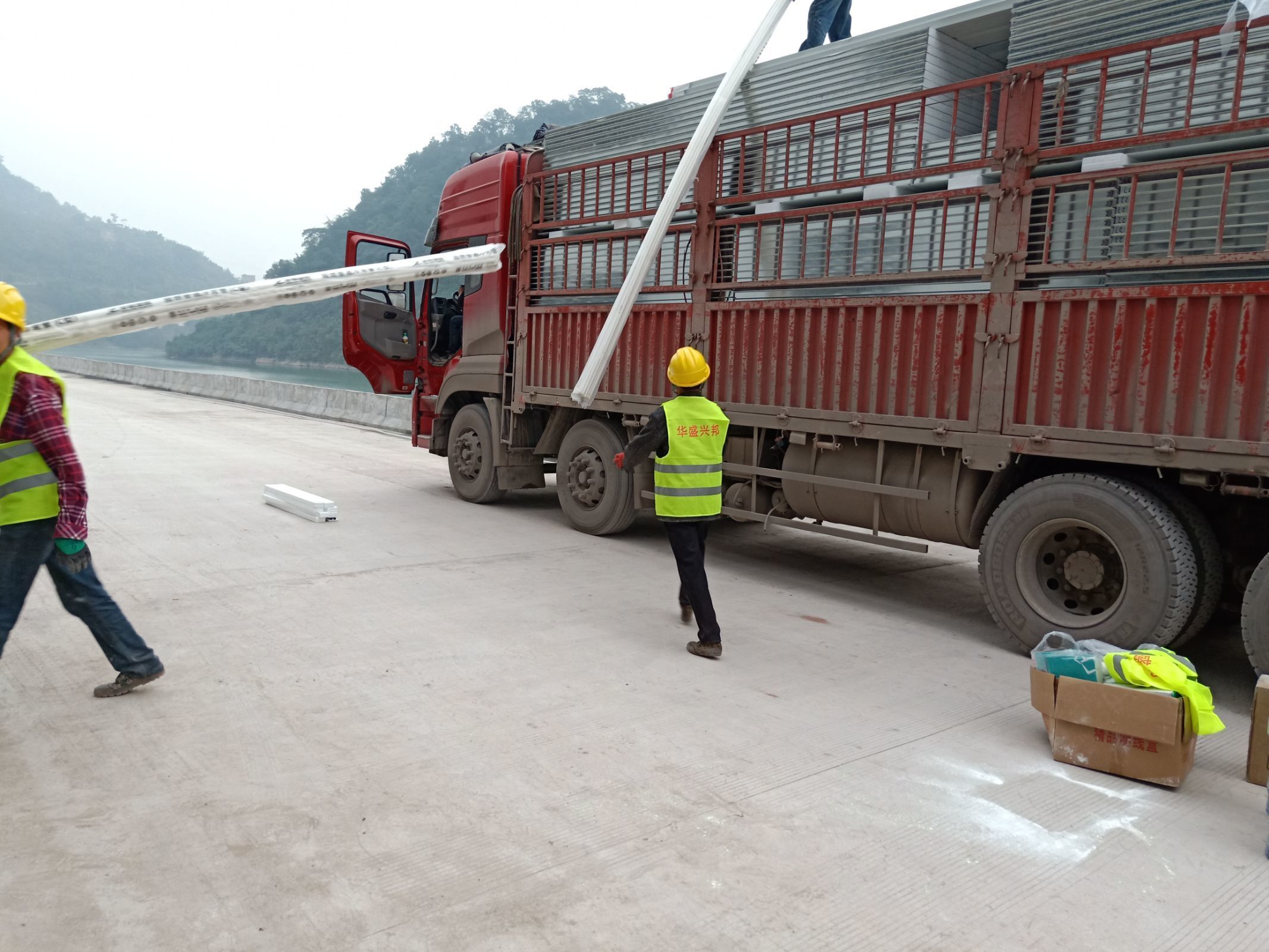

    1、實驗室材料到場。 2、4號廠房水溝安裝完成百分之二十五。

  • 2020-11-10

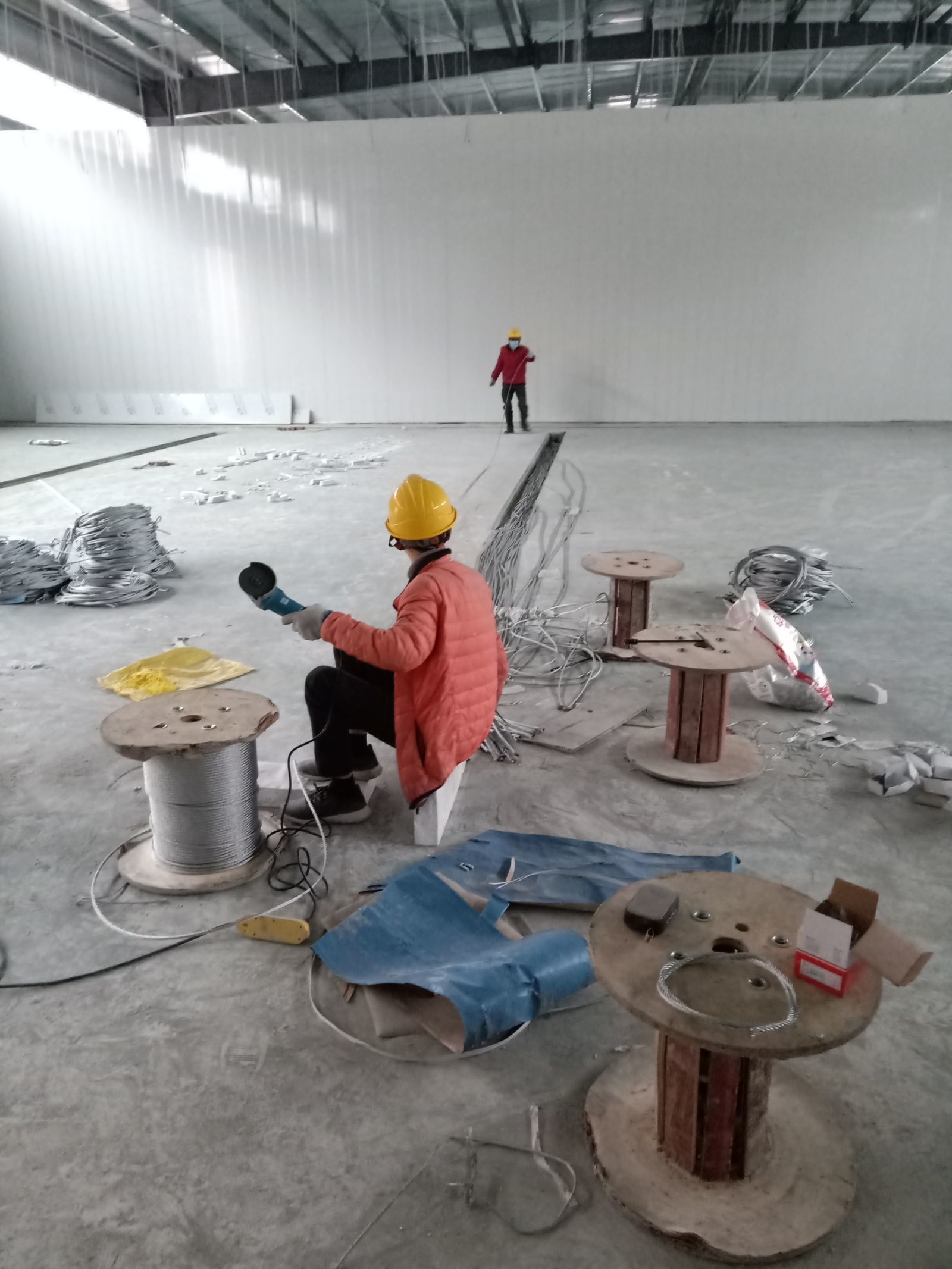

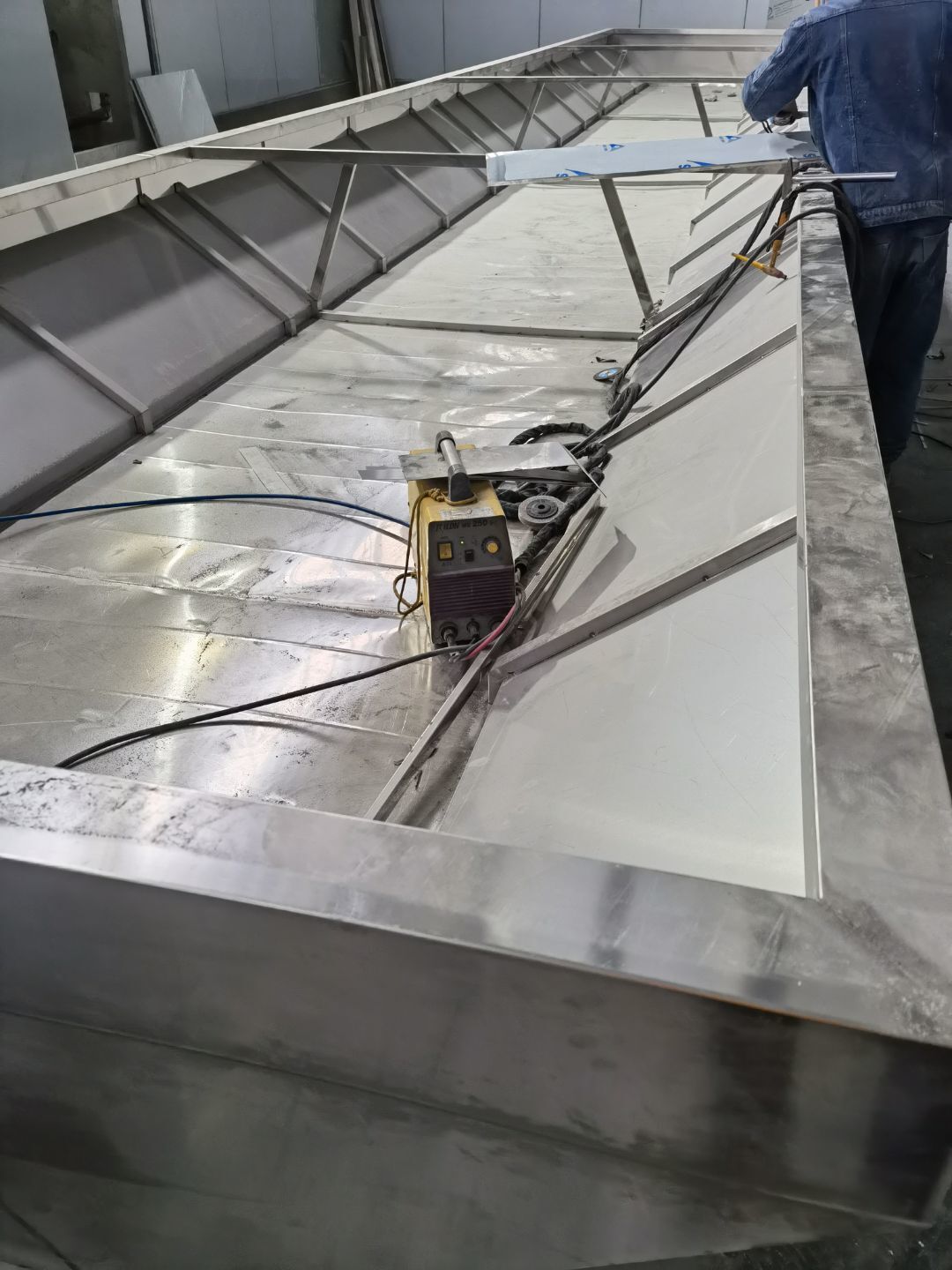

    1、4號廠房主排水管安裝完成。 2、4號廠房排水溝焊接完成百分之六十。

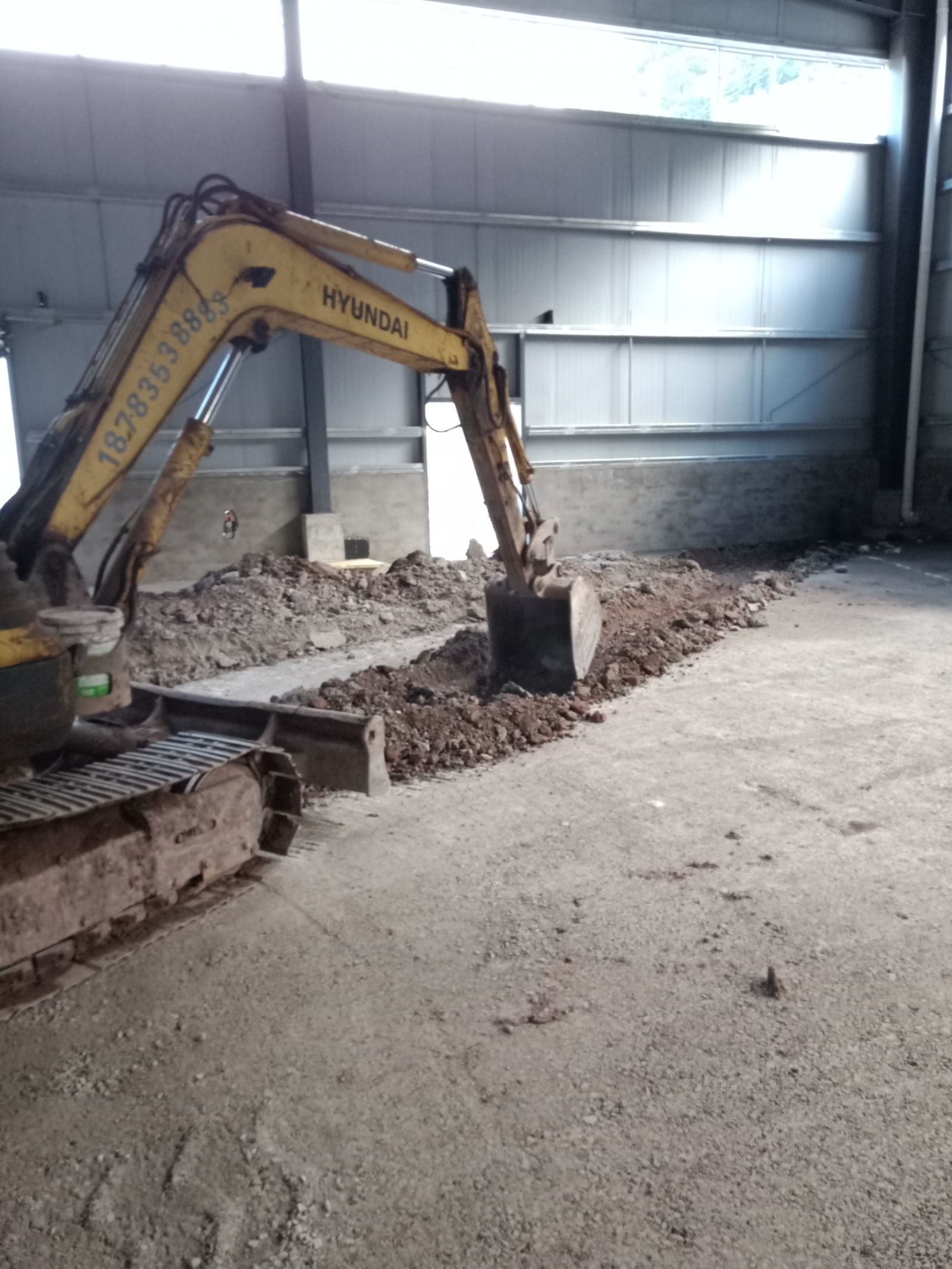

  • 2020-11-09

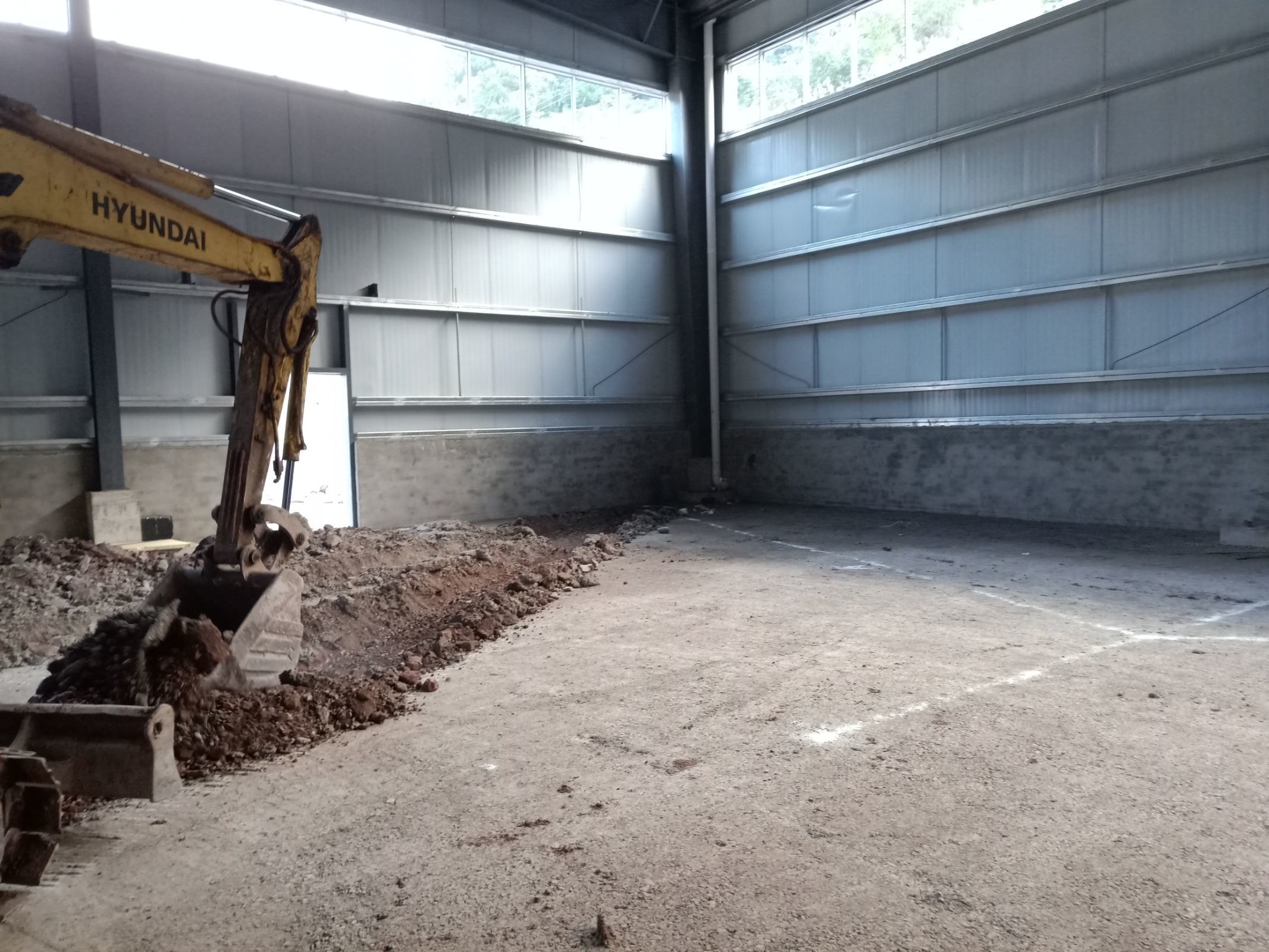

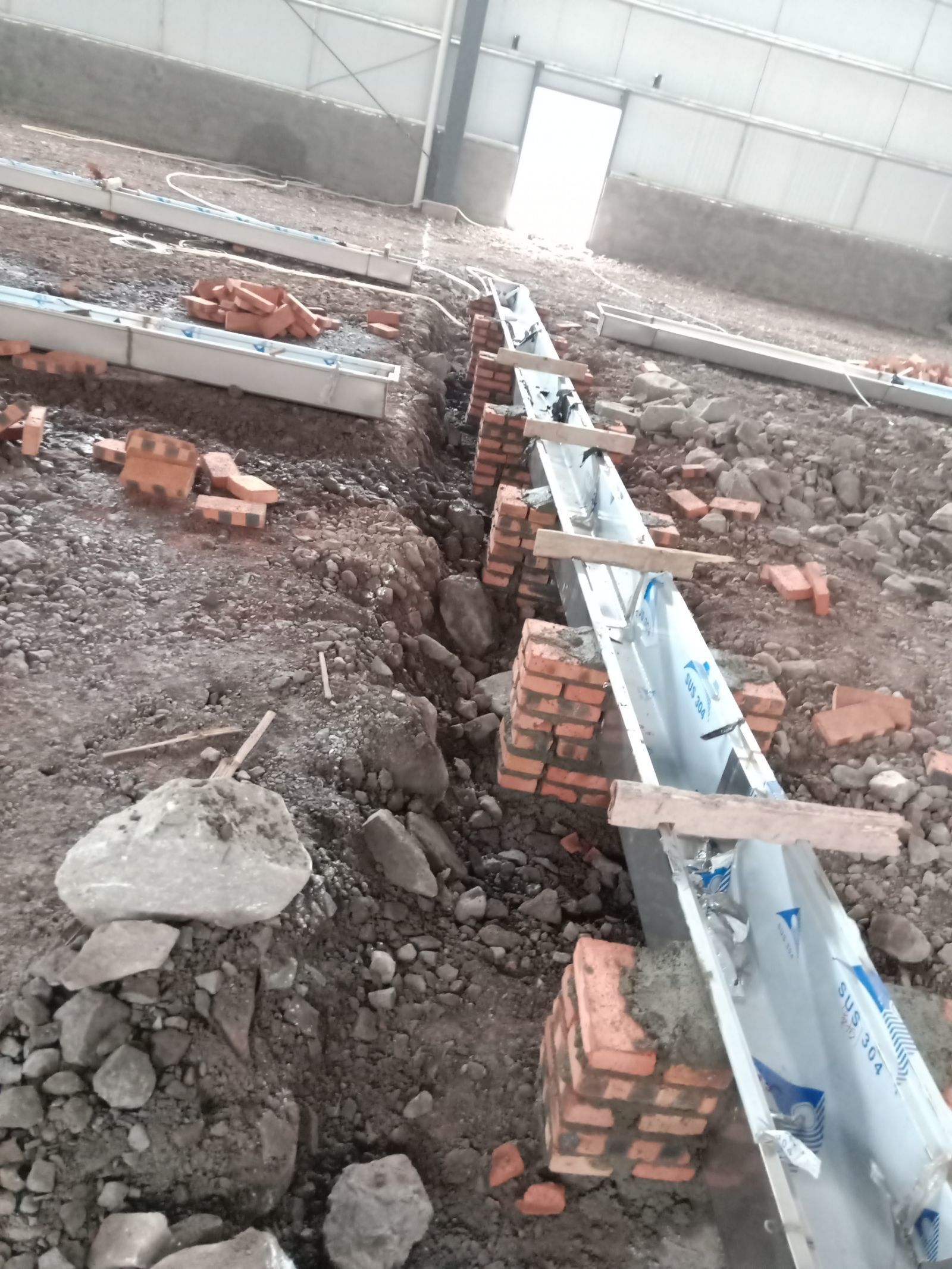

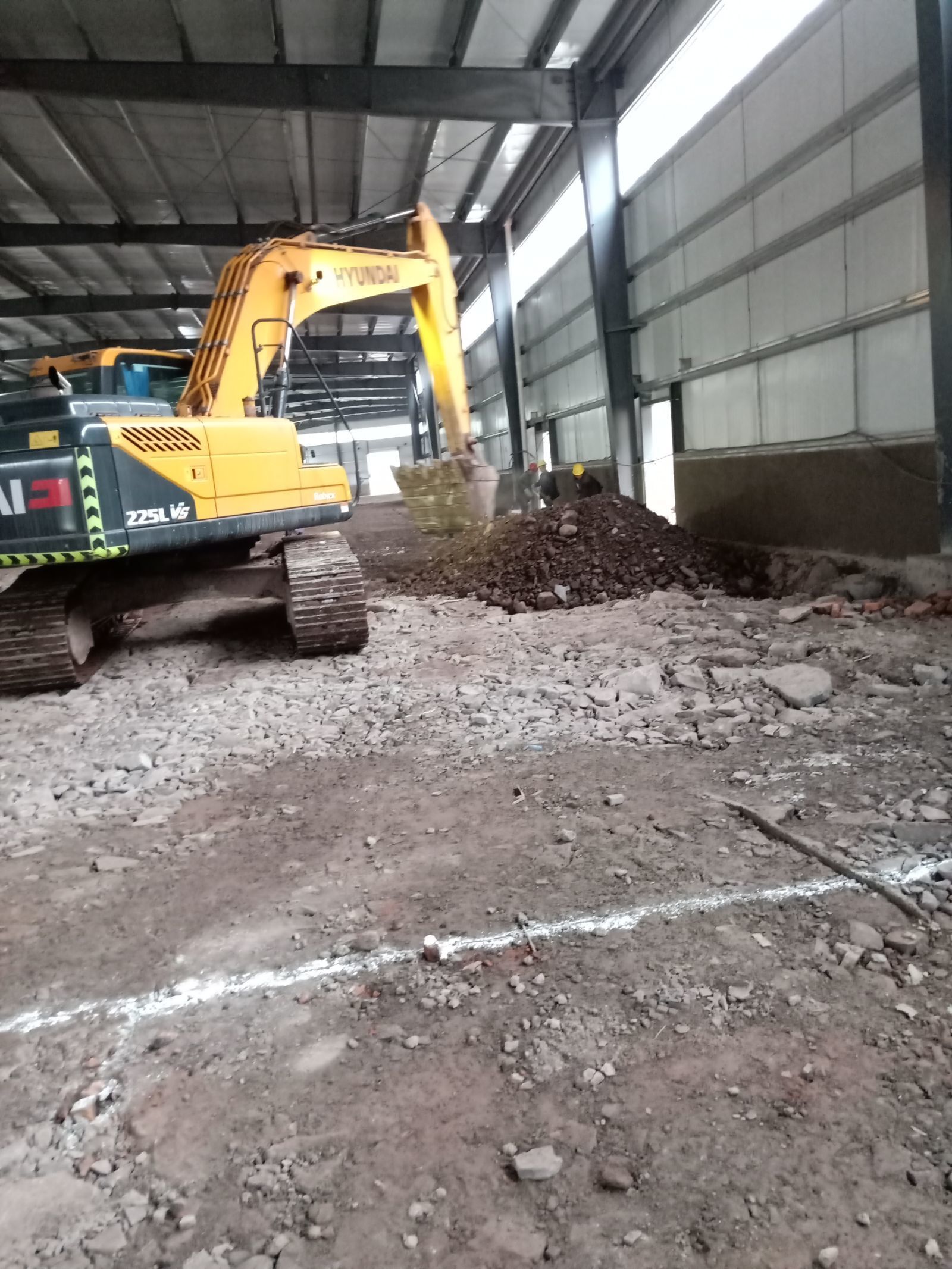

    1.4號車間排水溝開挖完成。 2.3號車間排水溝開挖完成百分之二十 3.不銹鋼排水溝,排水管材料到場。

  • 2020-11-07

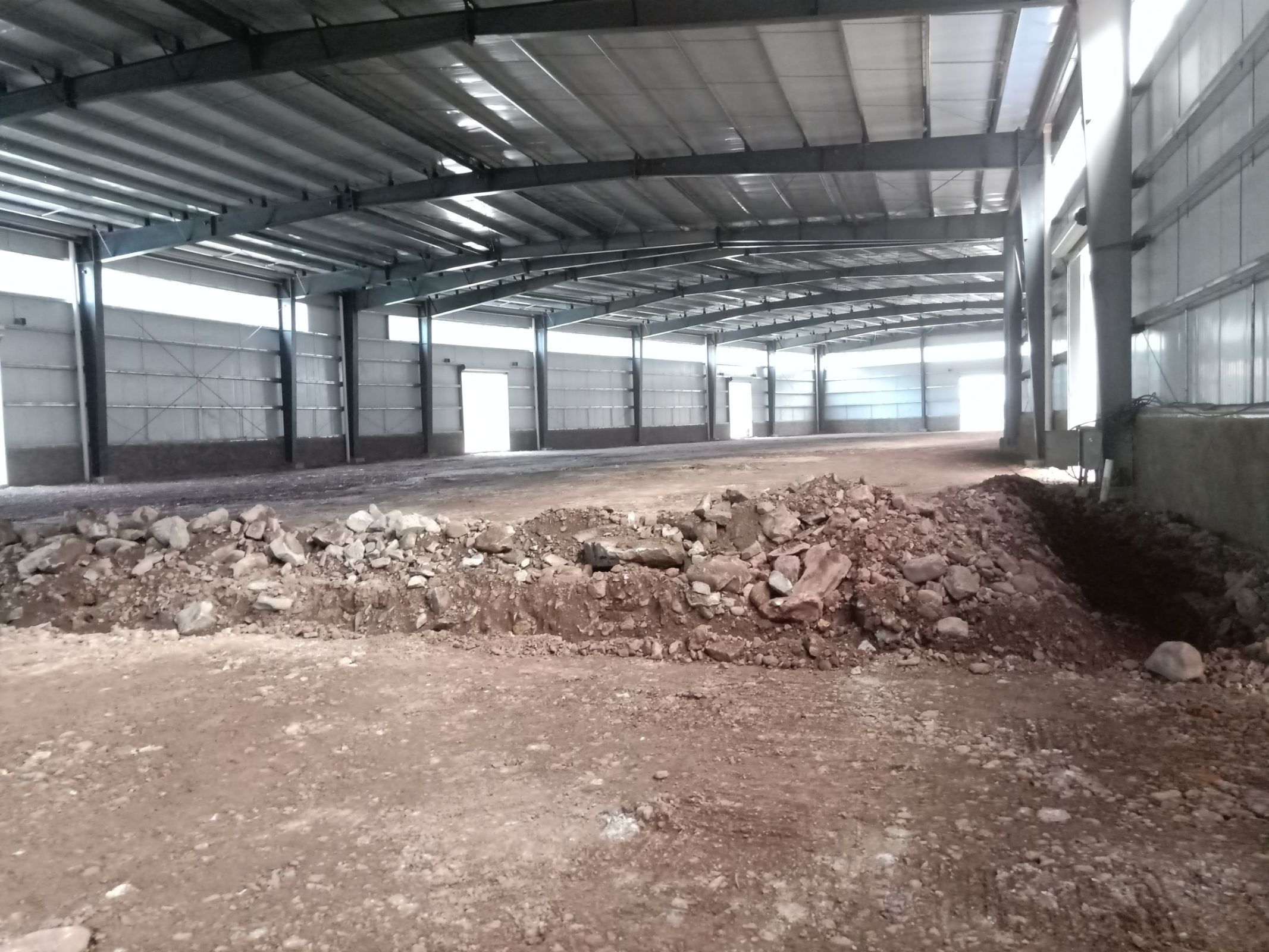

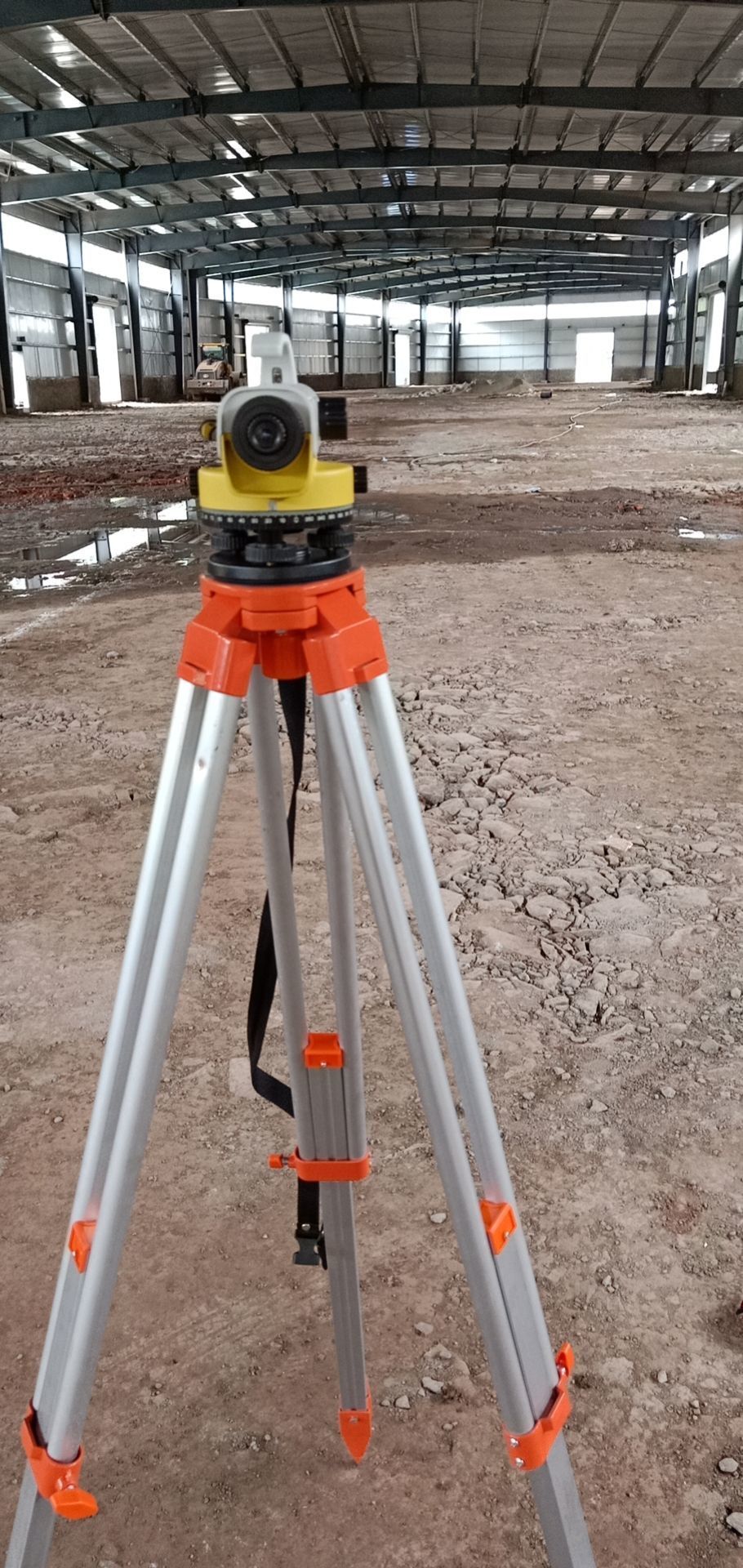

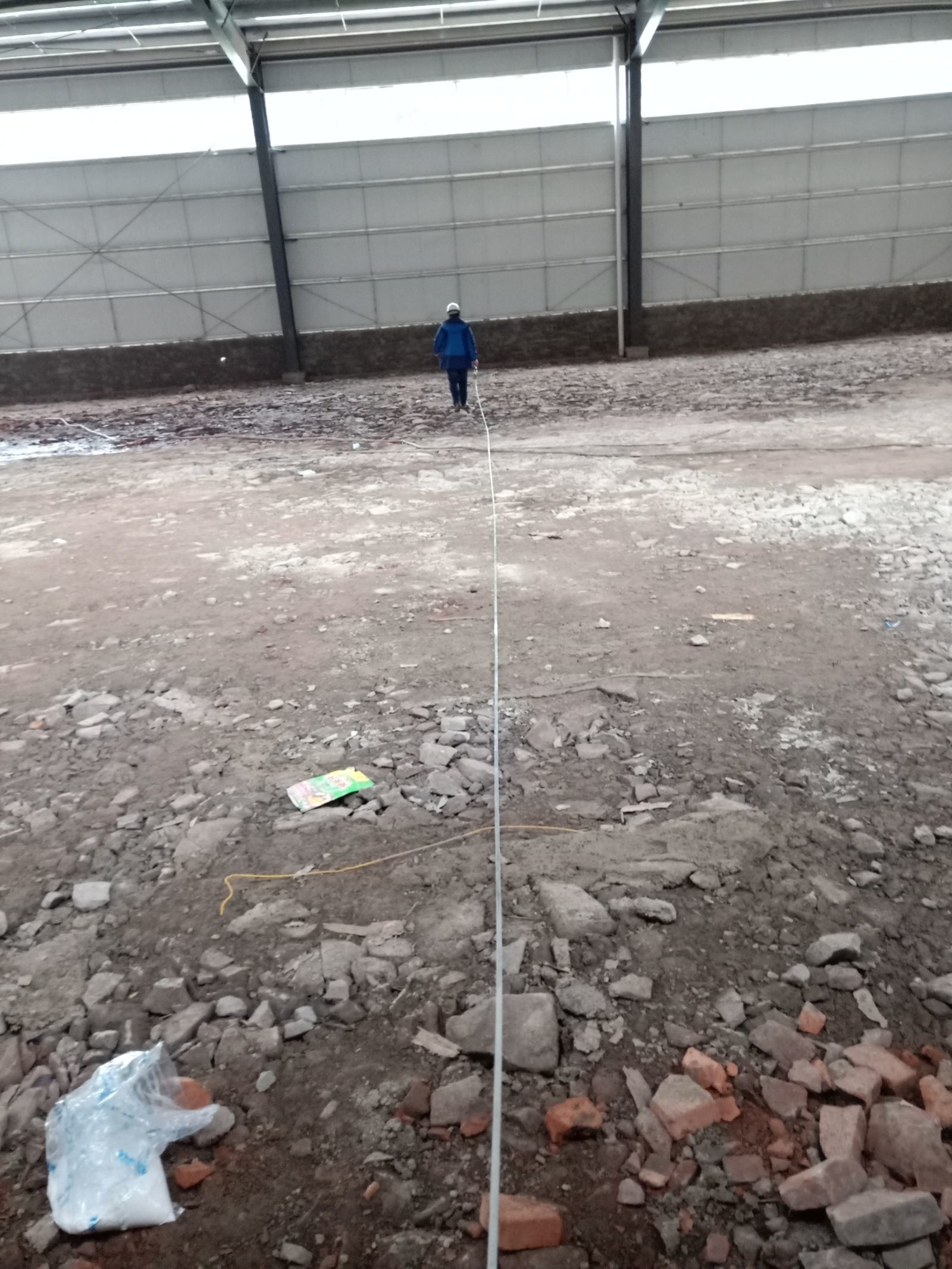

    車間現場測量,放線
