四川哈籠餐飲管理有限公司

四川哈籠餐飲管理有限公司

開工日期:2020-10-02

華盛興邦承接達州哈籠包子廠房設計,廠房裝修工程,車間裝修面積4400平方米。建廠咨詢熱線:181-0821-4725

瀏覽
查看更多

工程進度

  • 2021-03-26

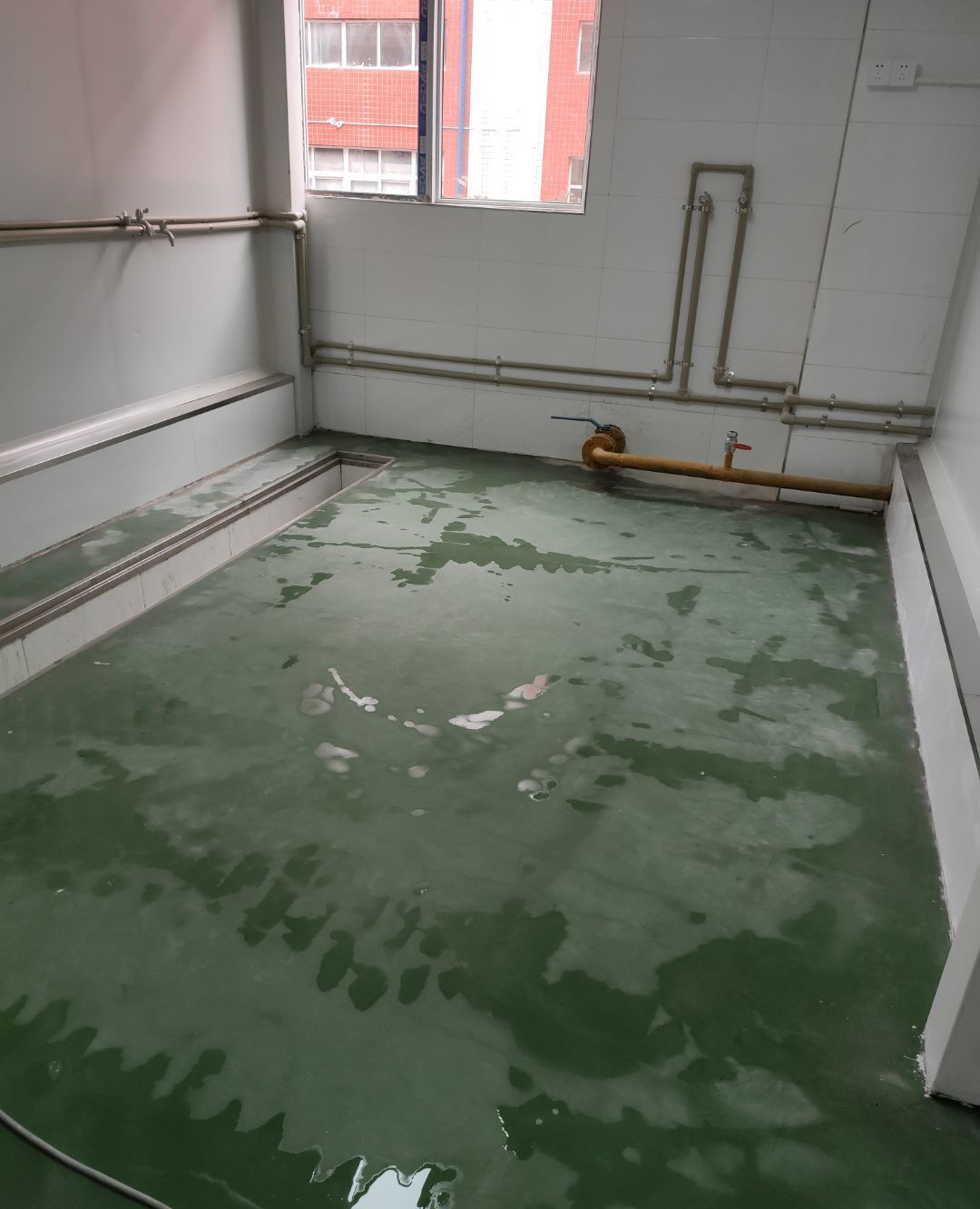

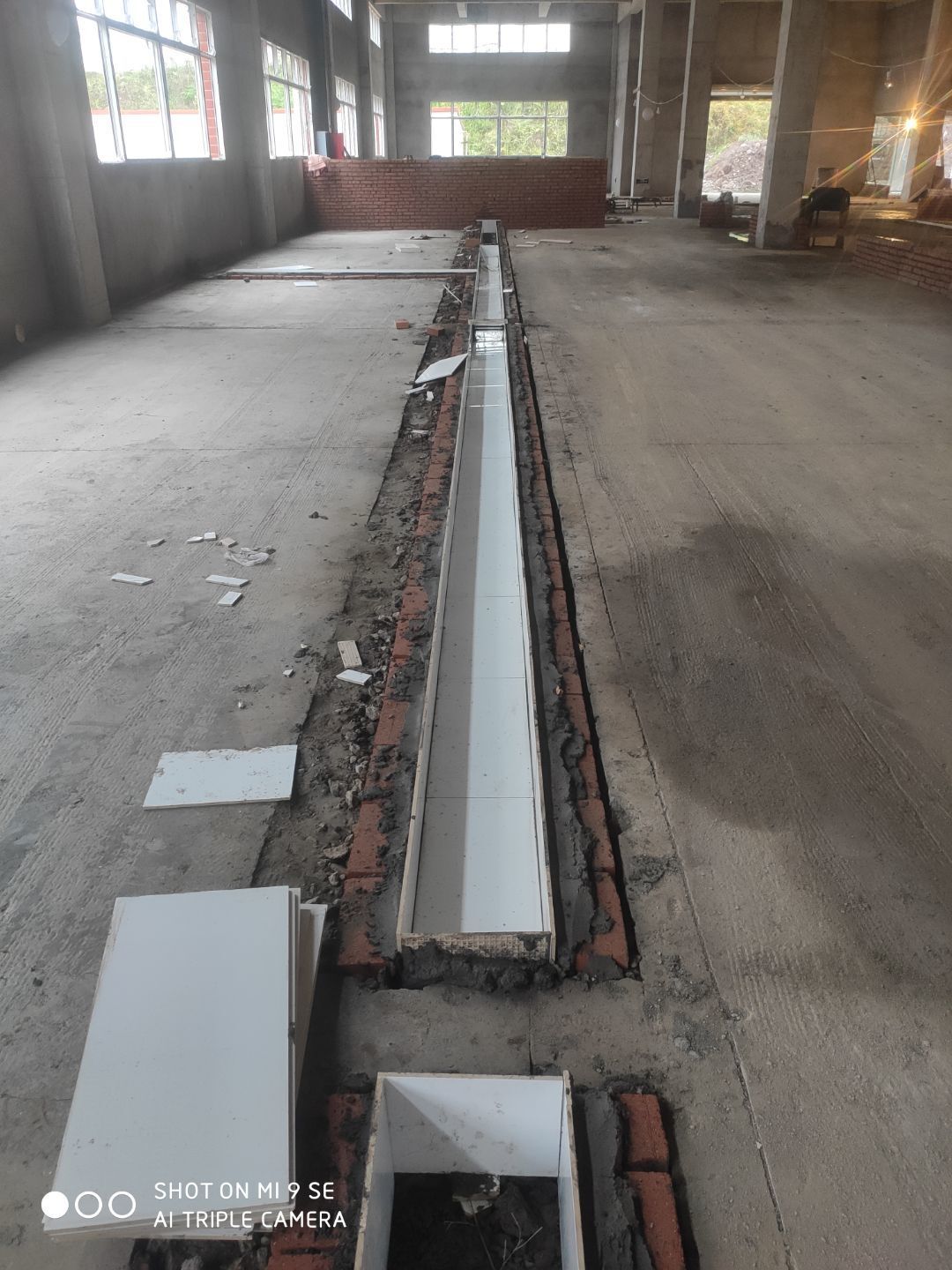

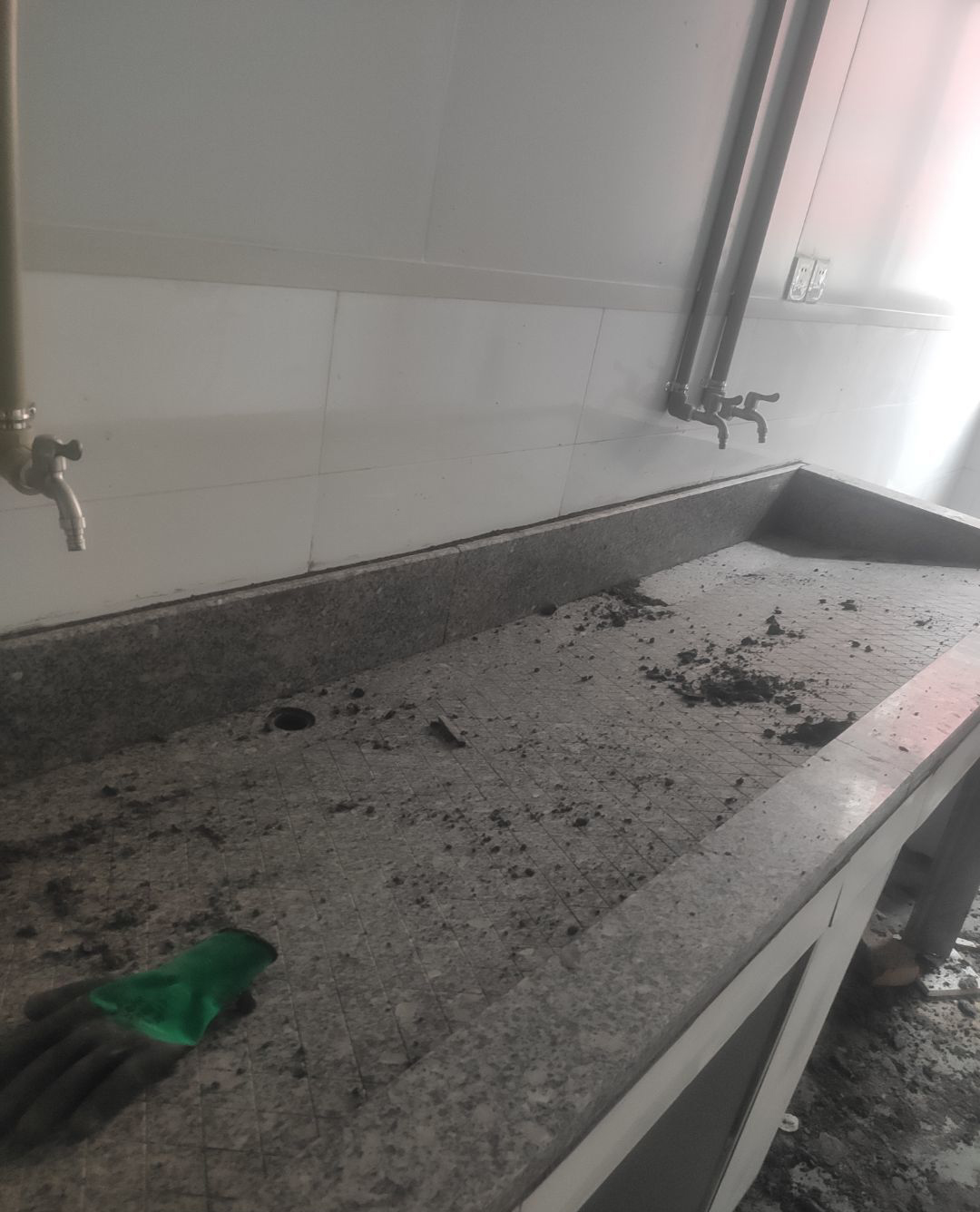

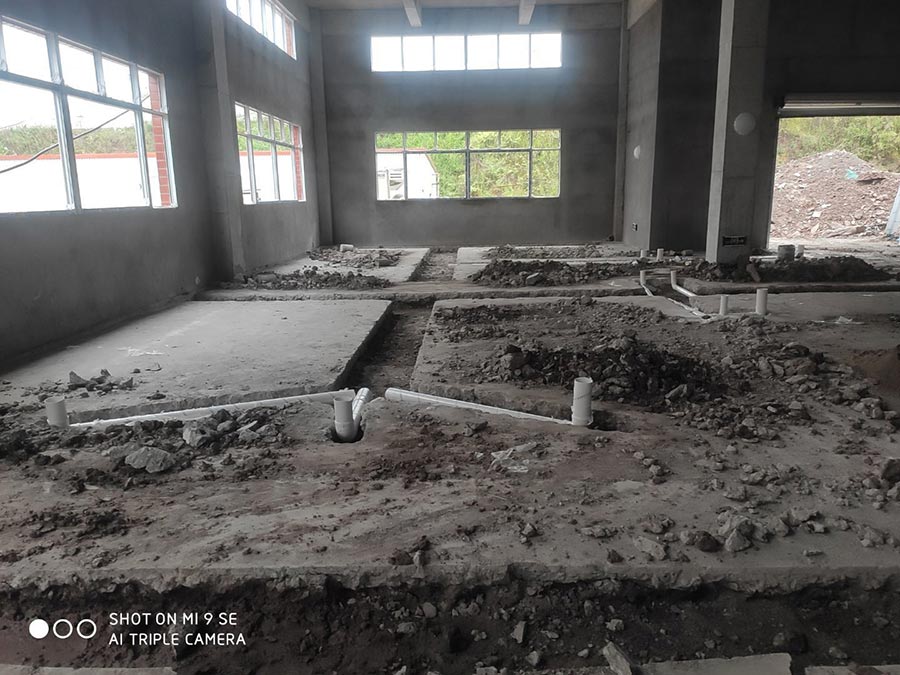

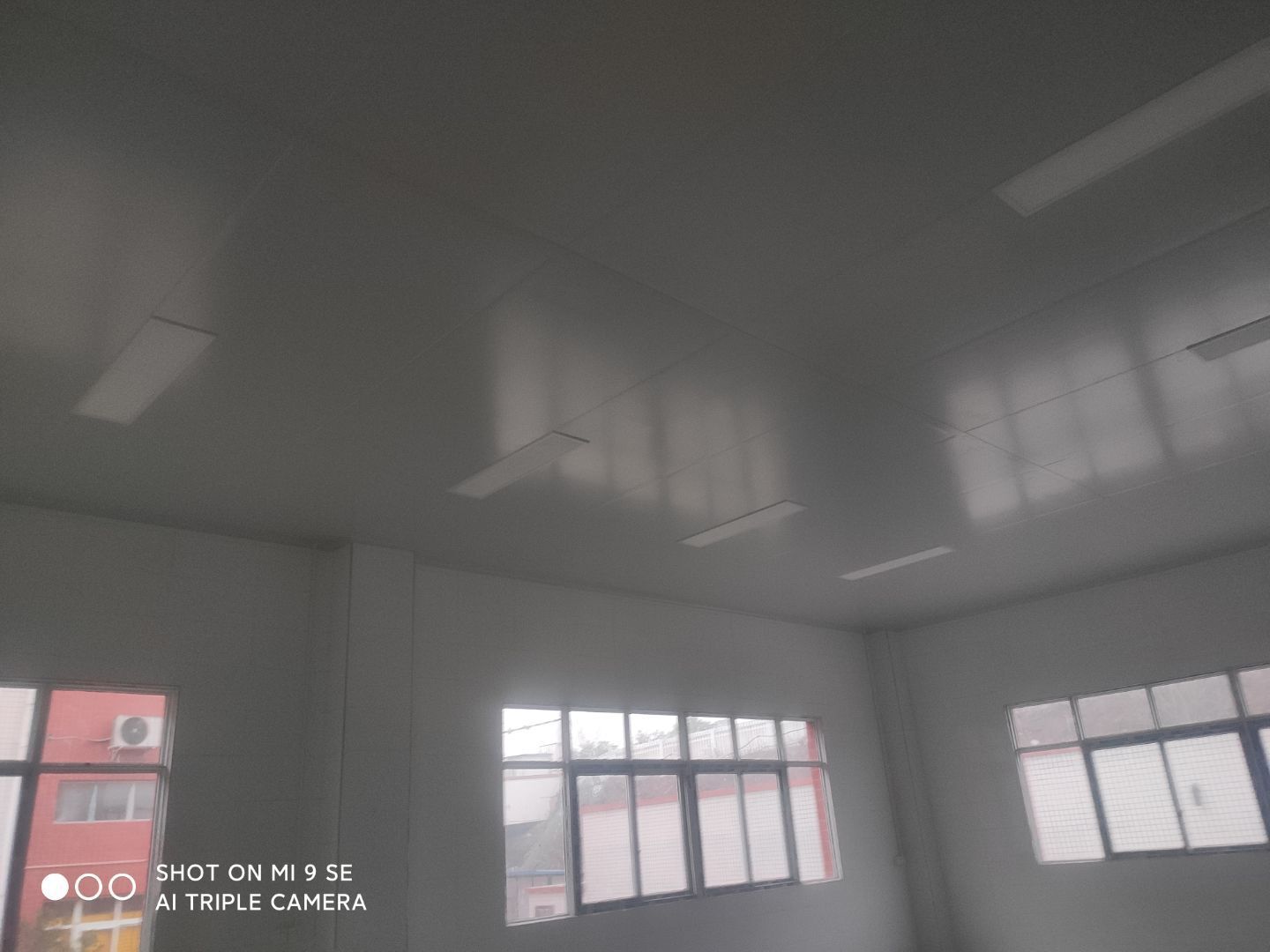

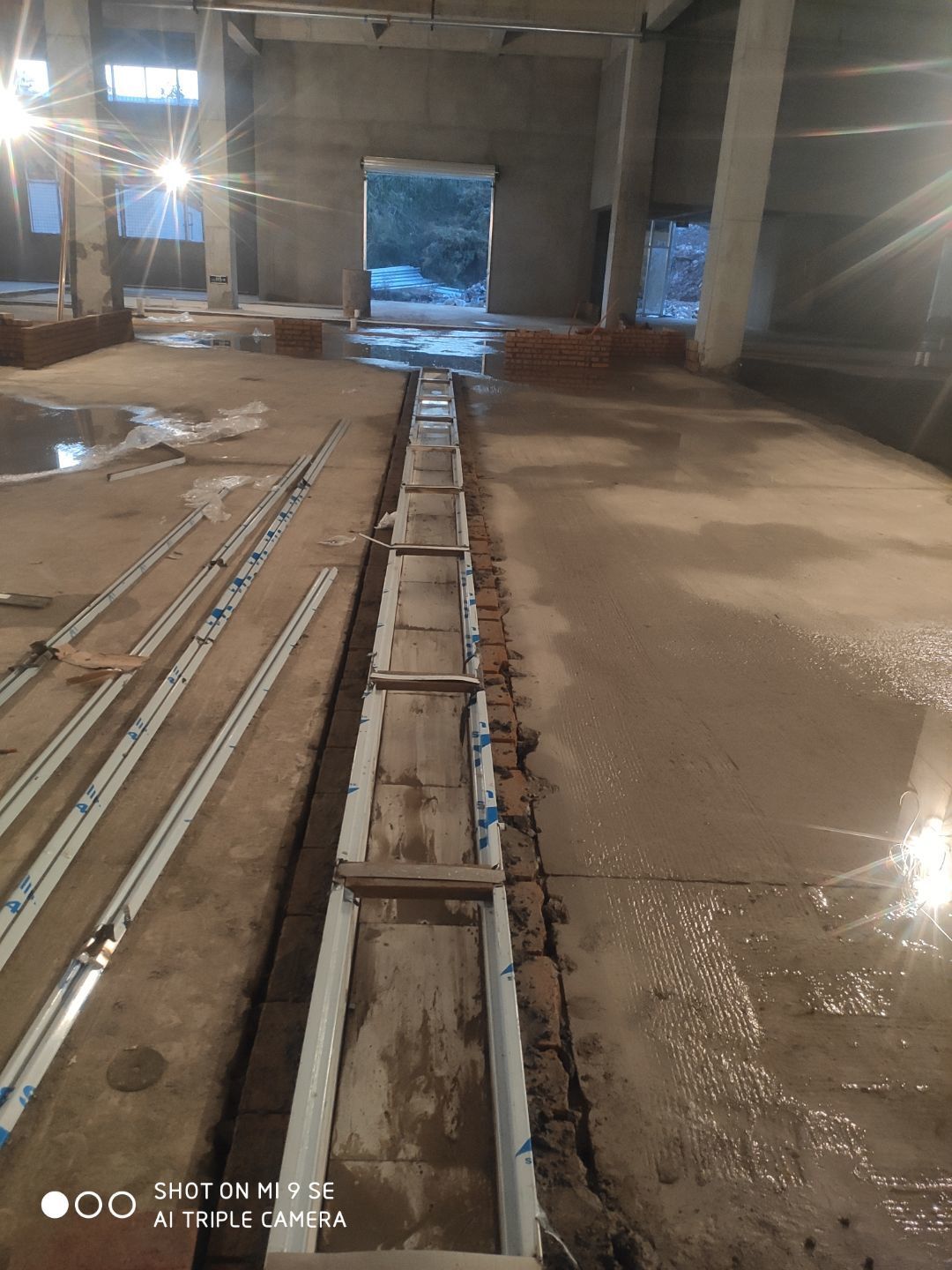

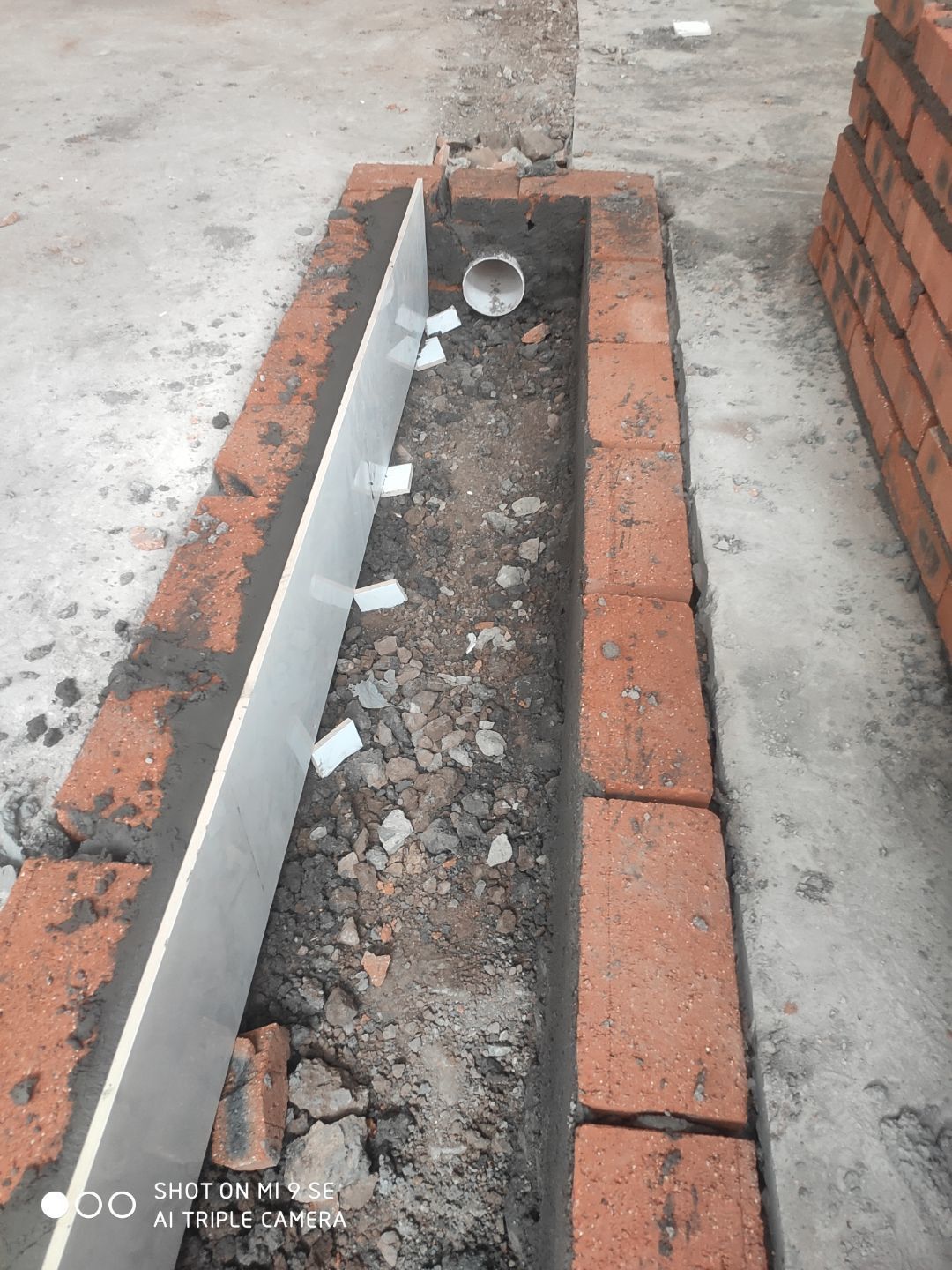

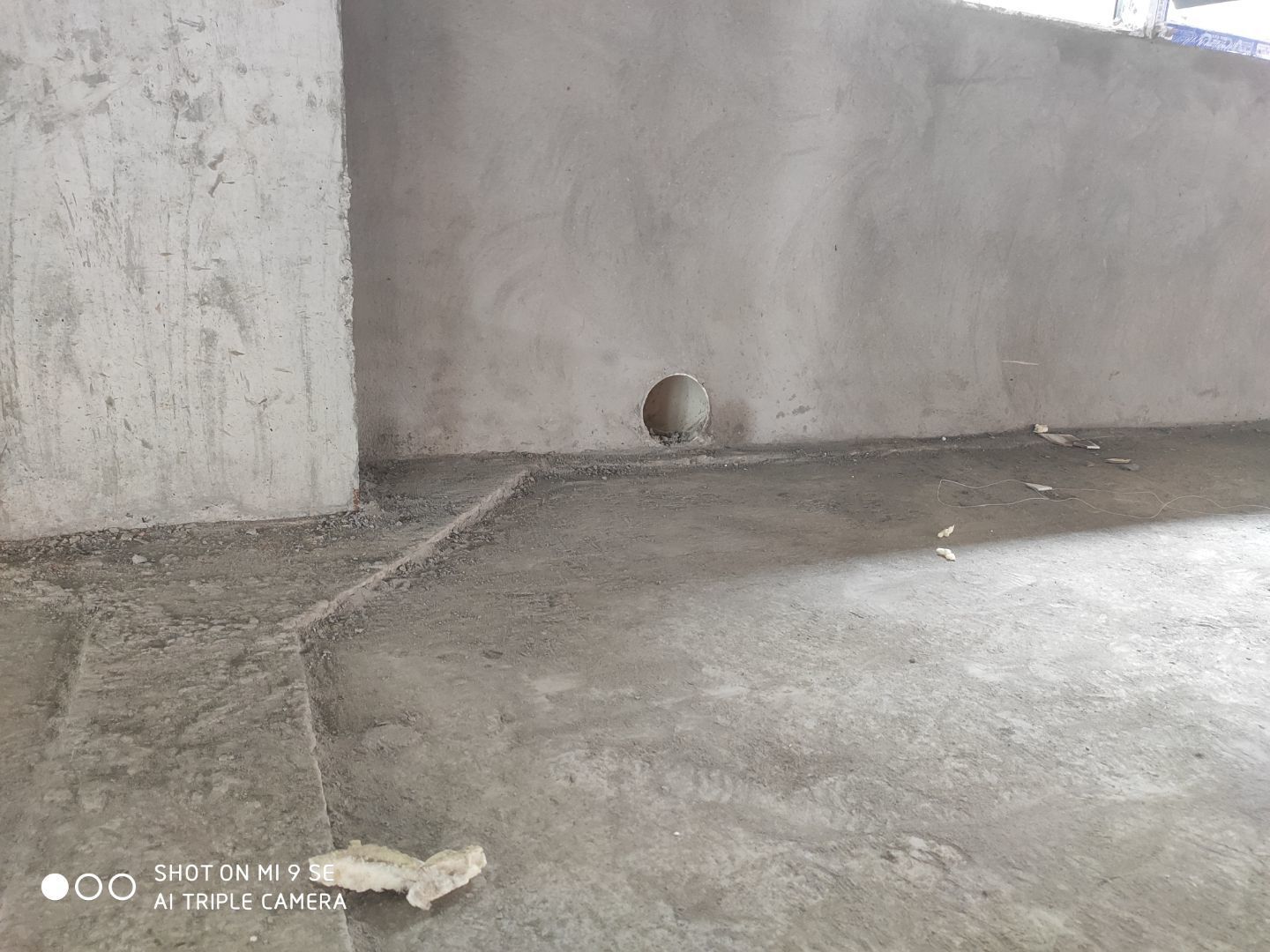

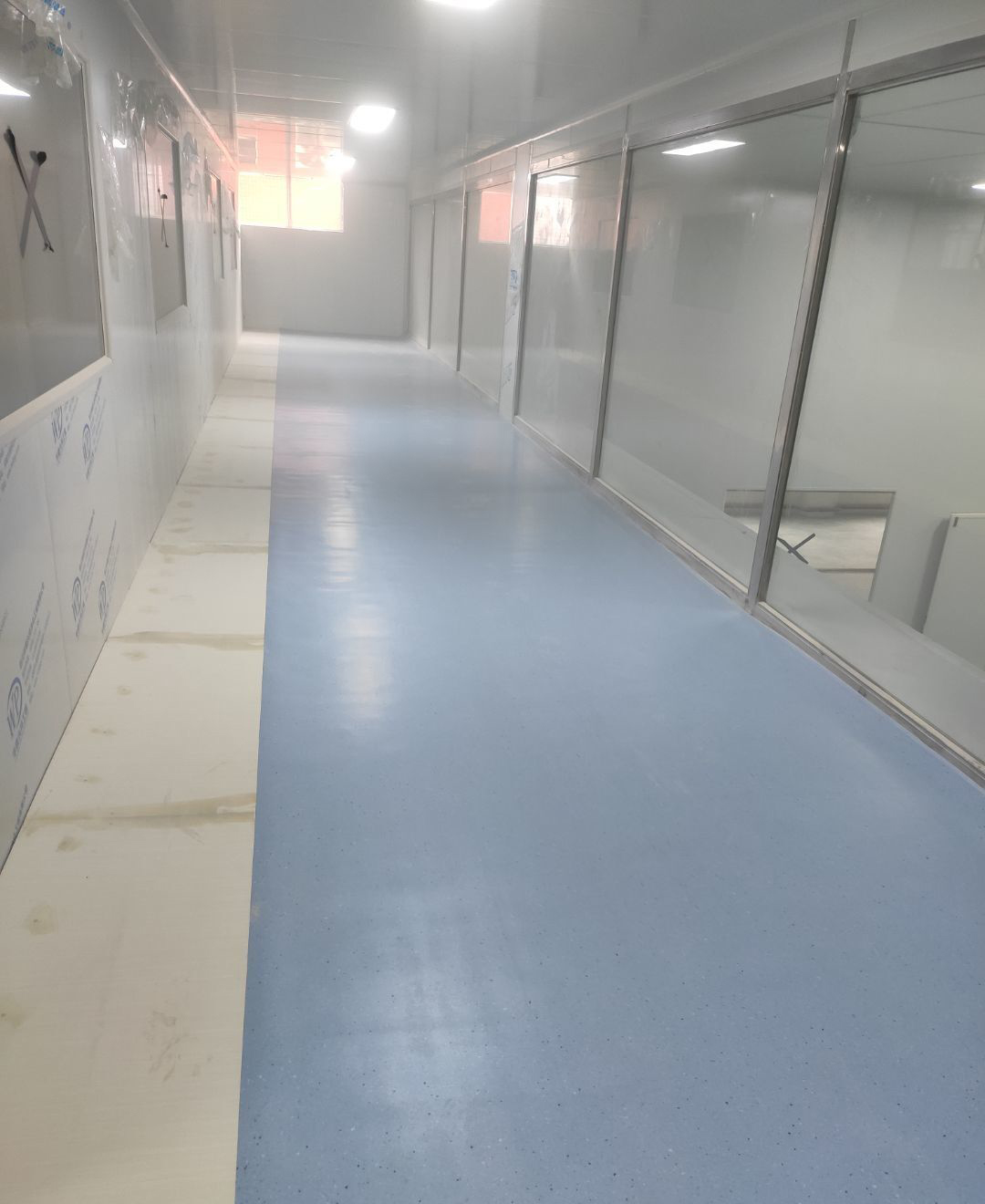

    洗手池、排水管道施工

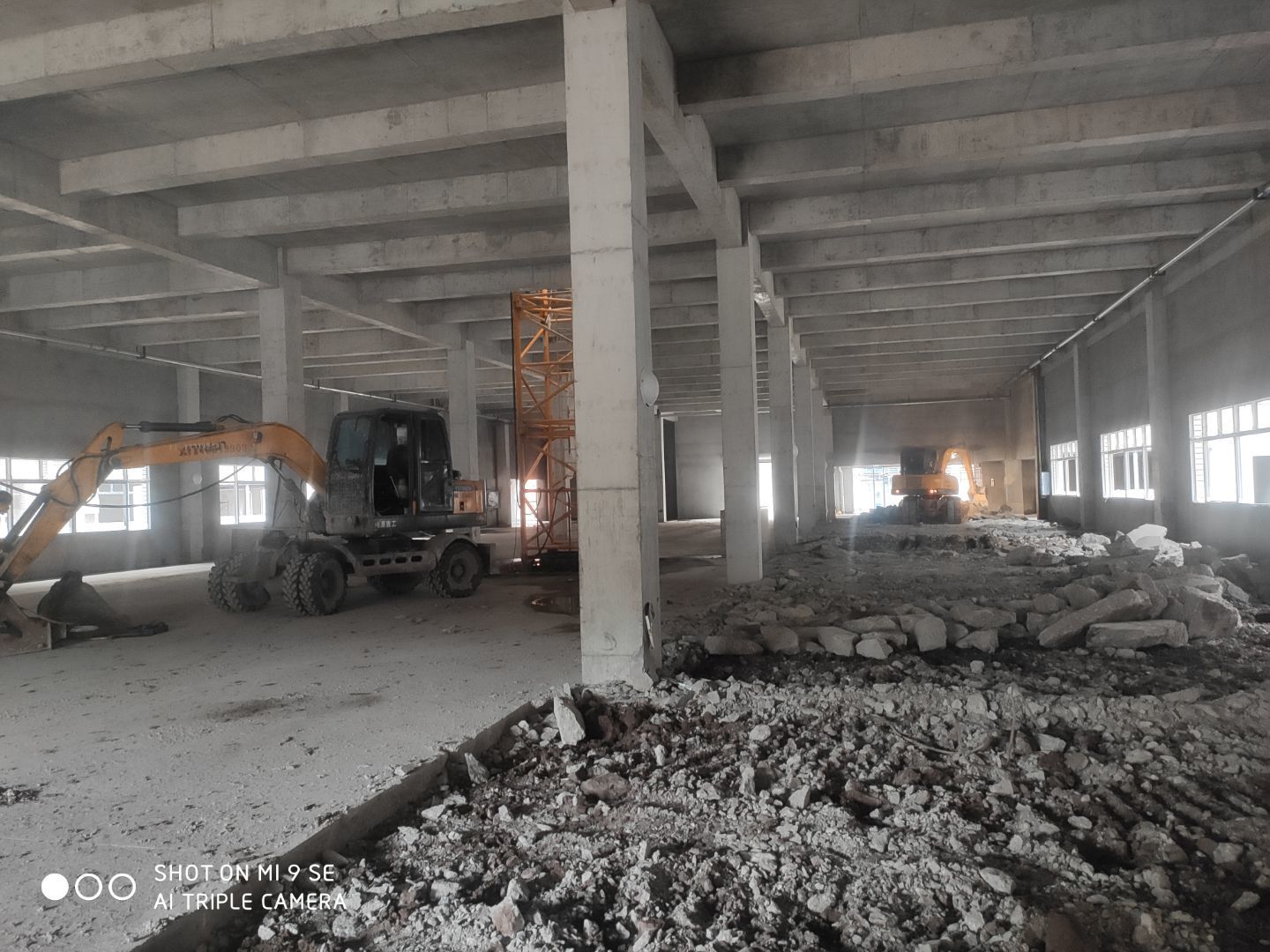

  • 2021-03-26

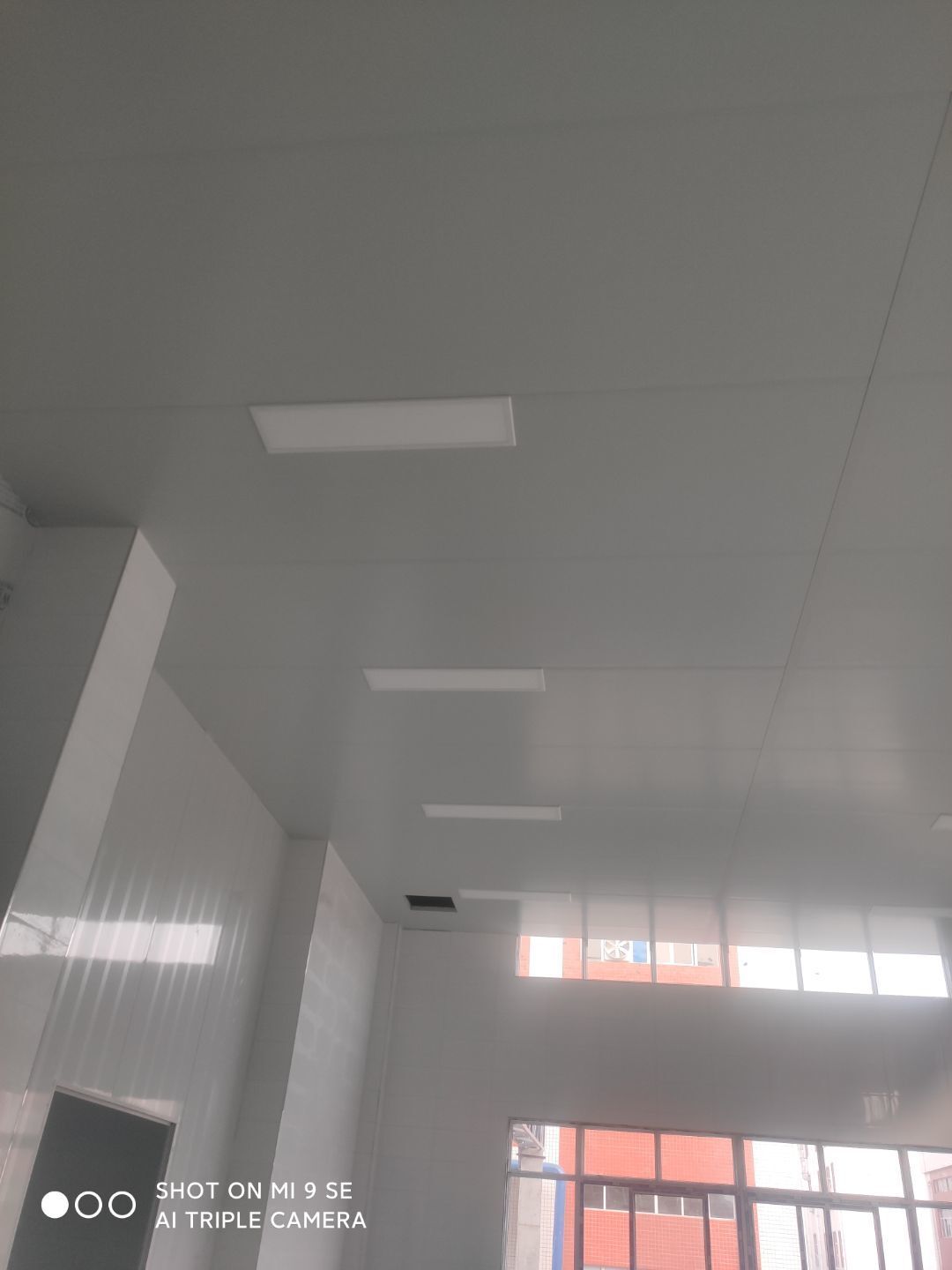

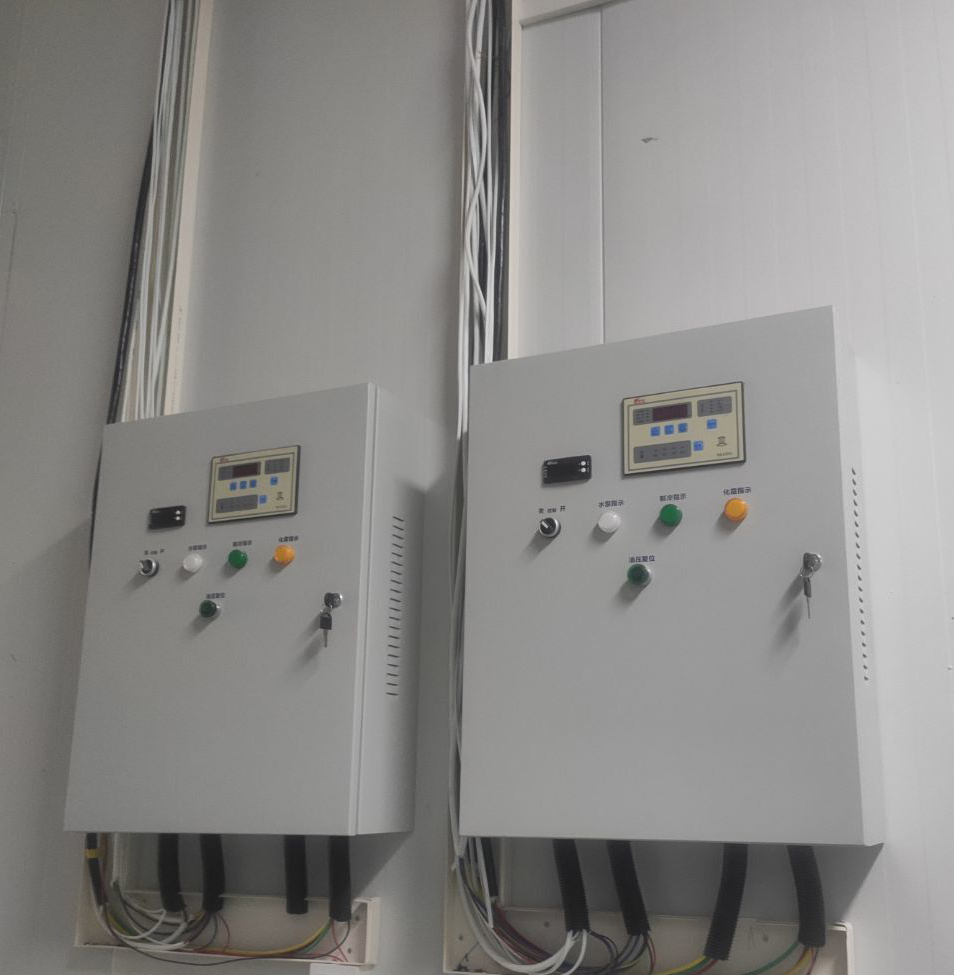

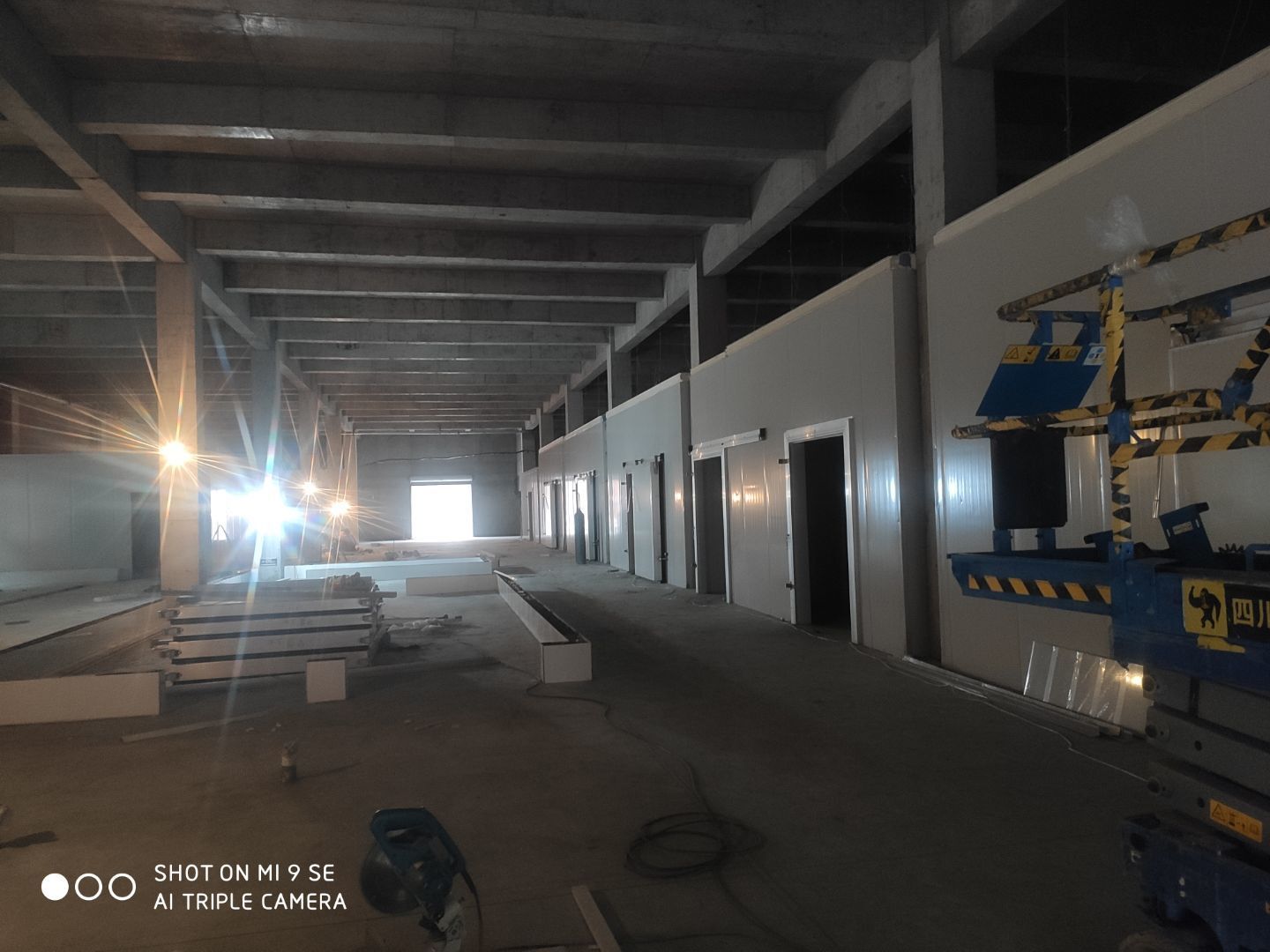

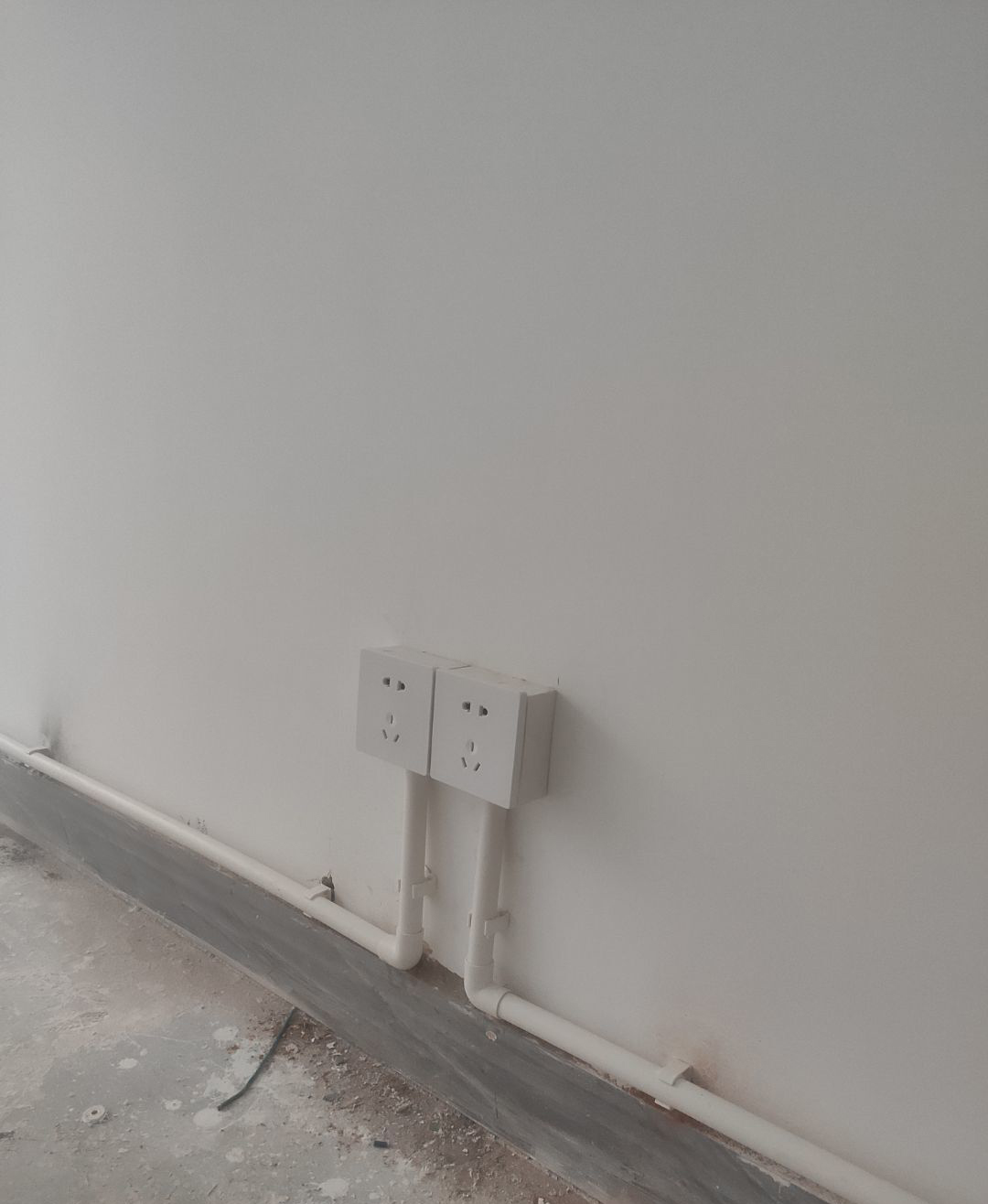

    線路、傳遞窗、配電箱等安裝完成

  • 2021-01-14

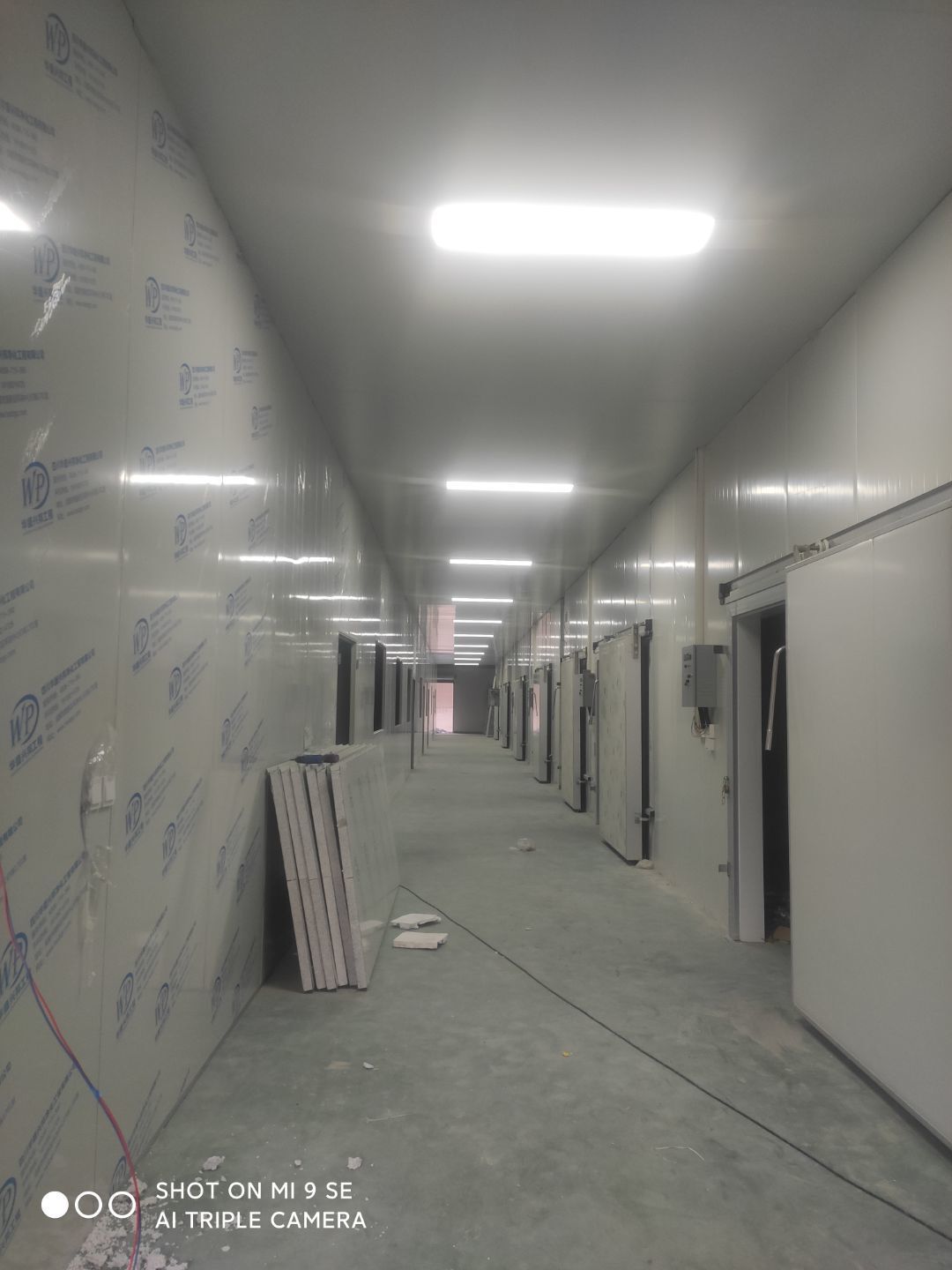

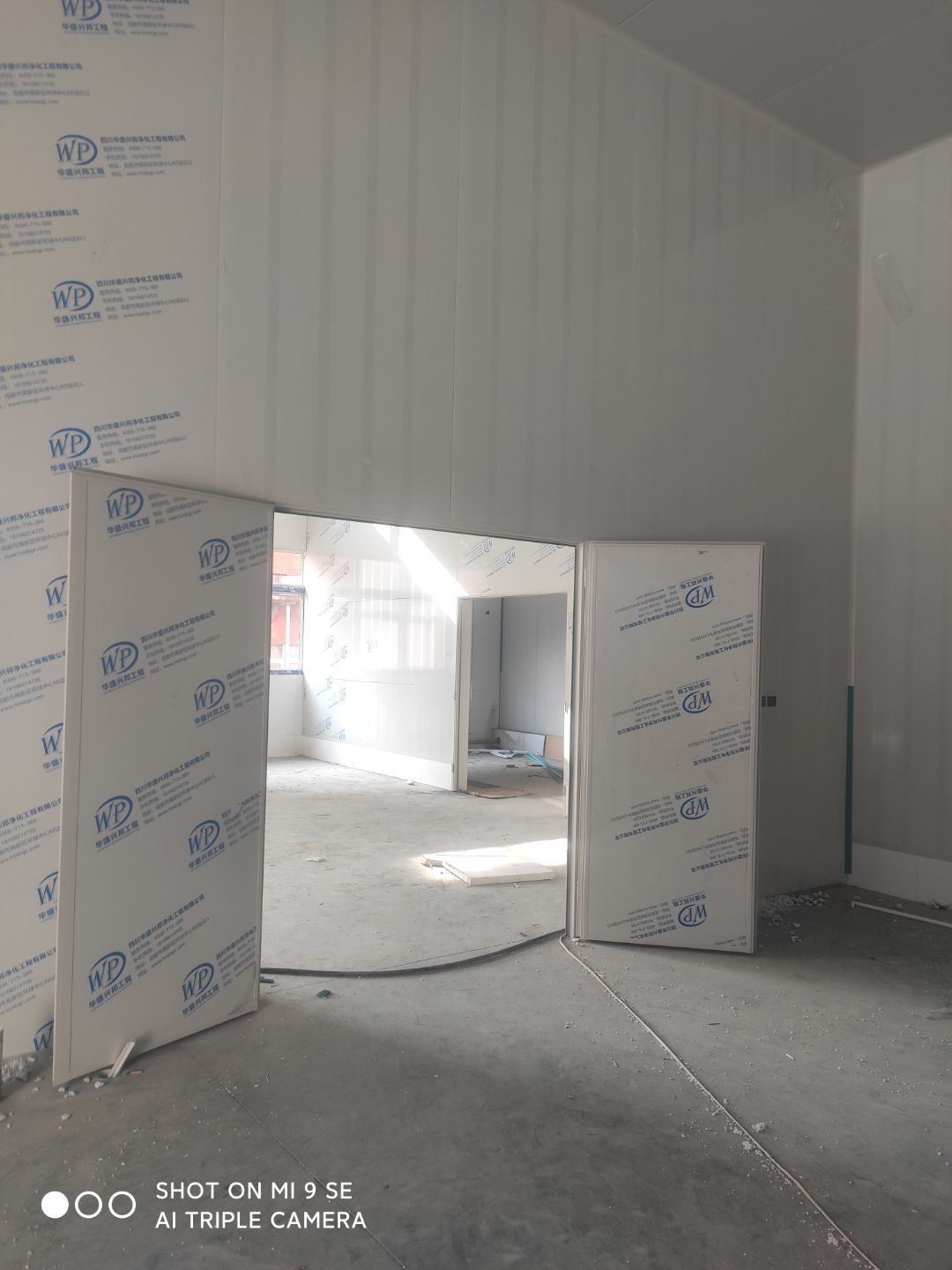

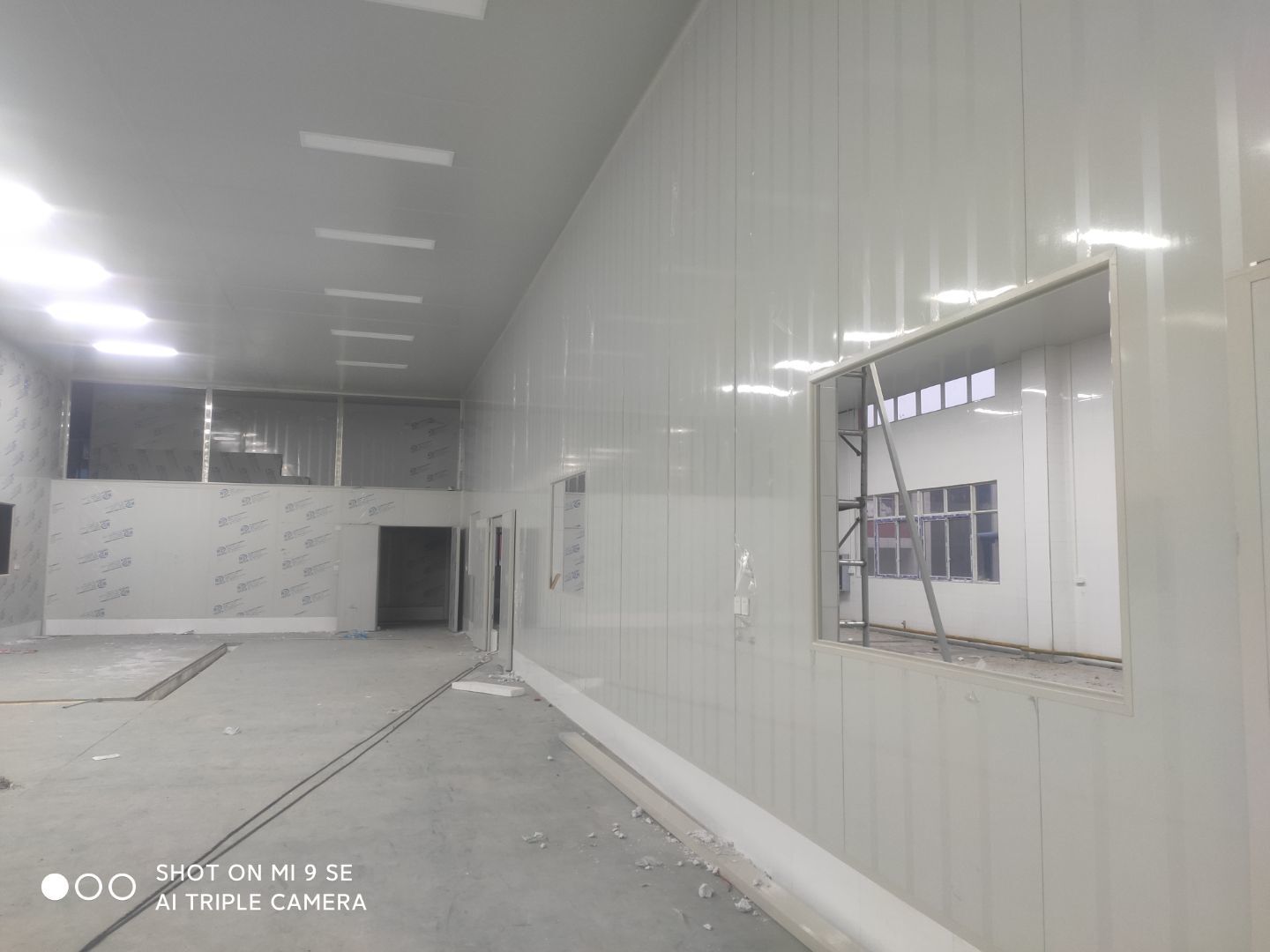

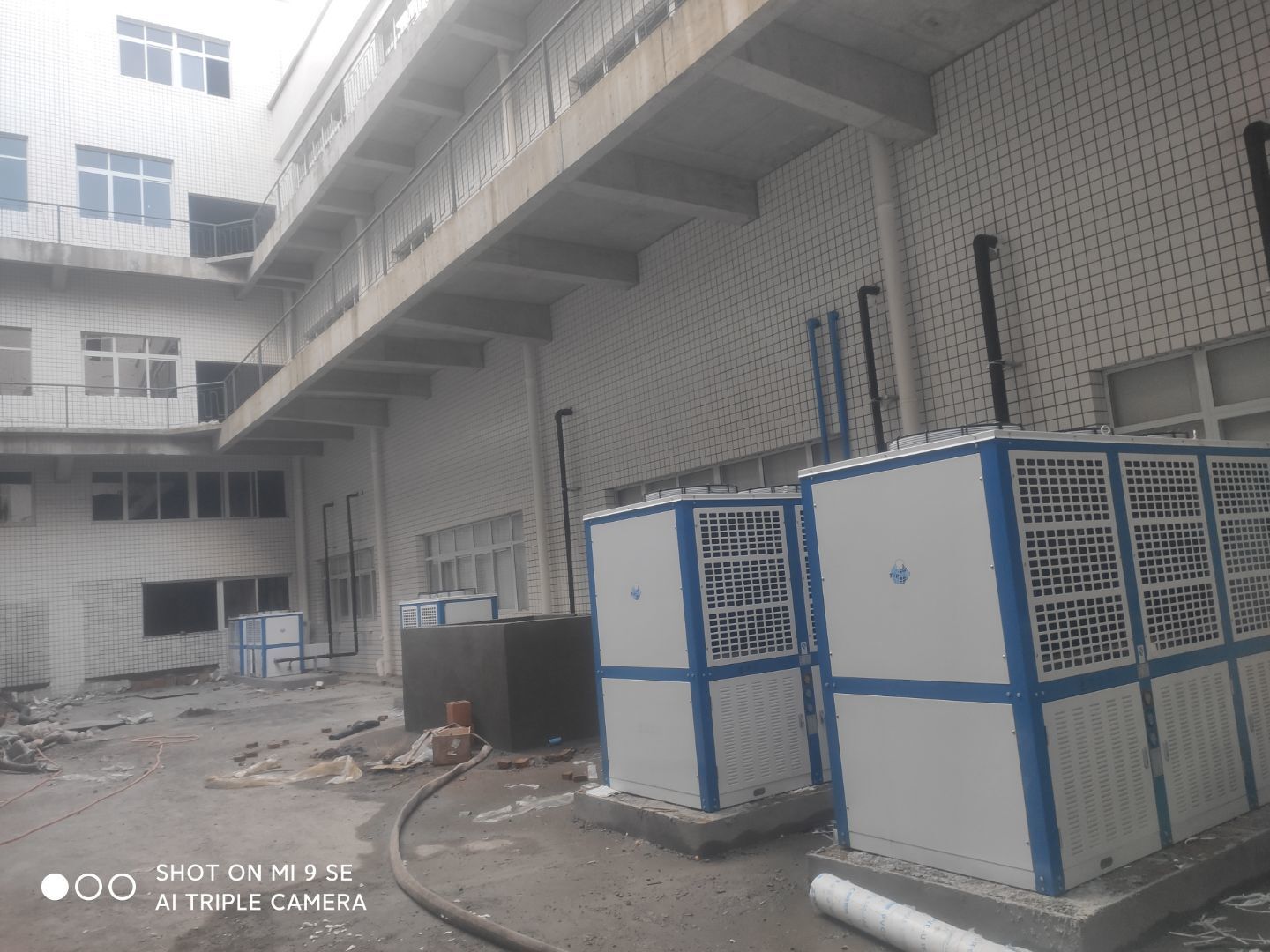

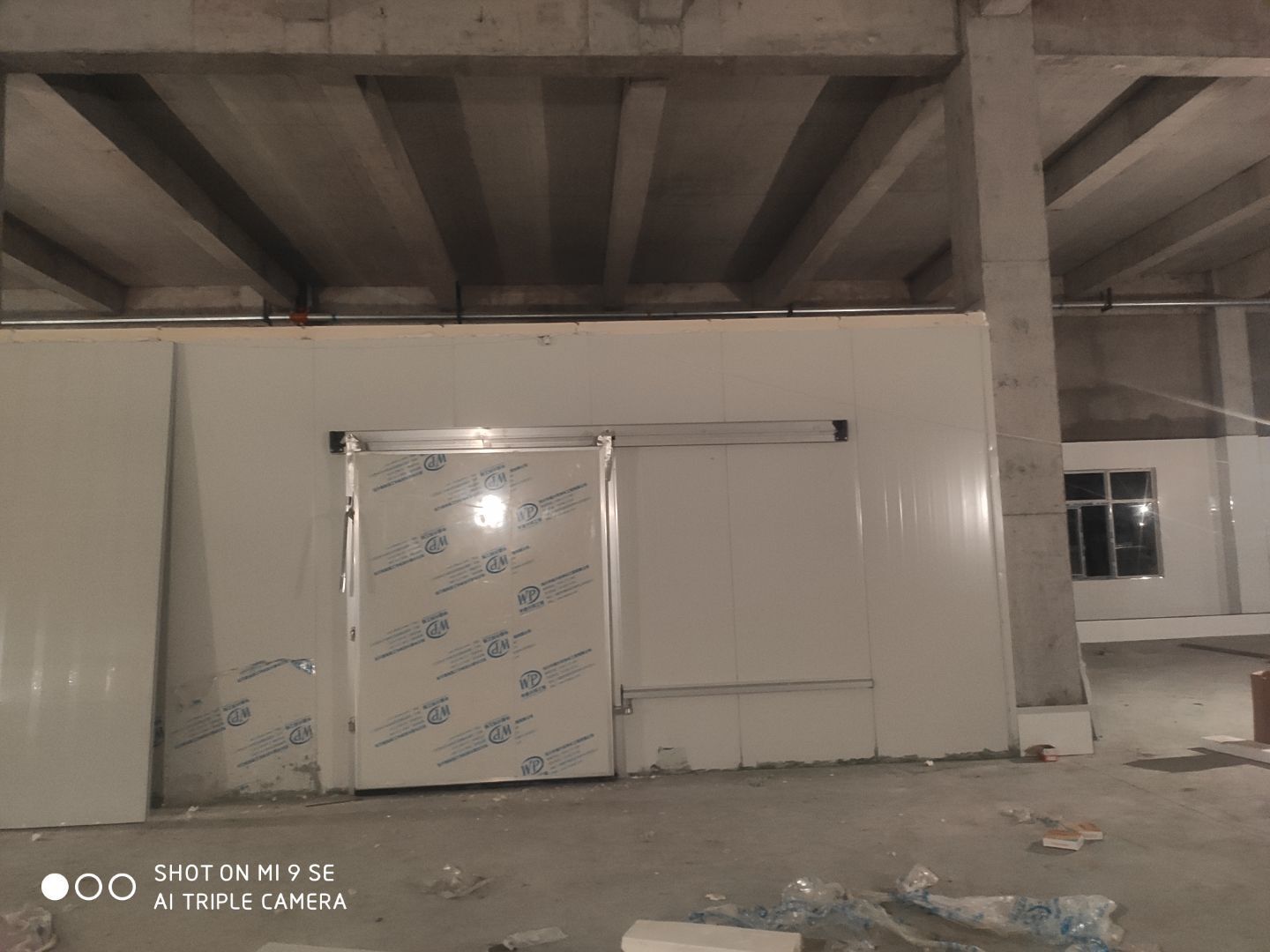

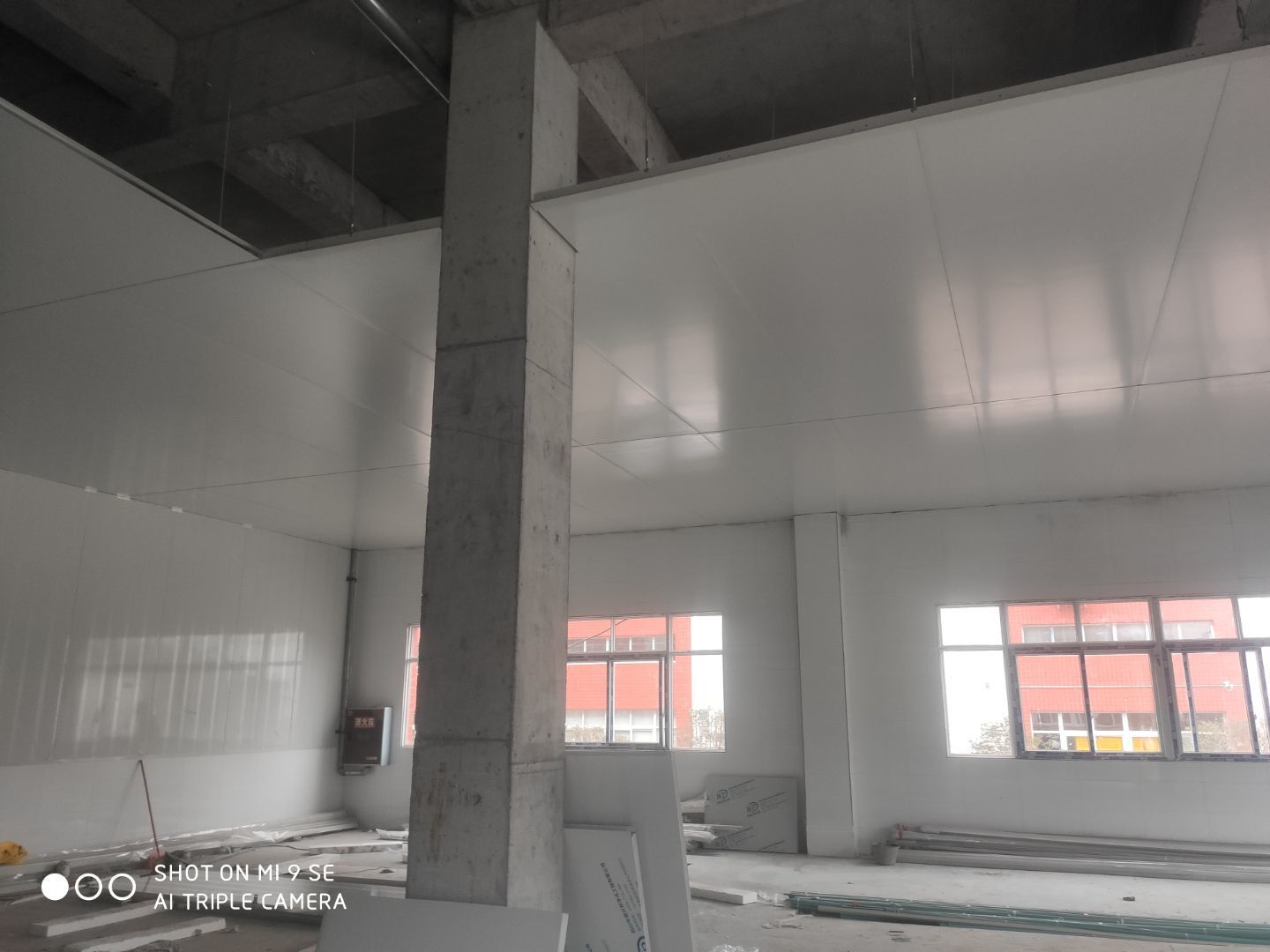

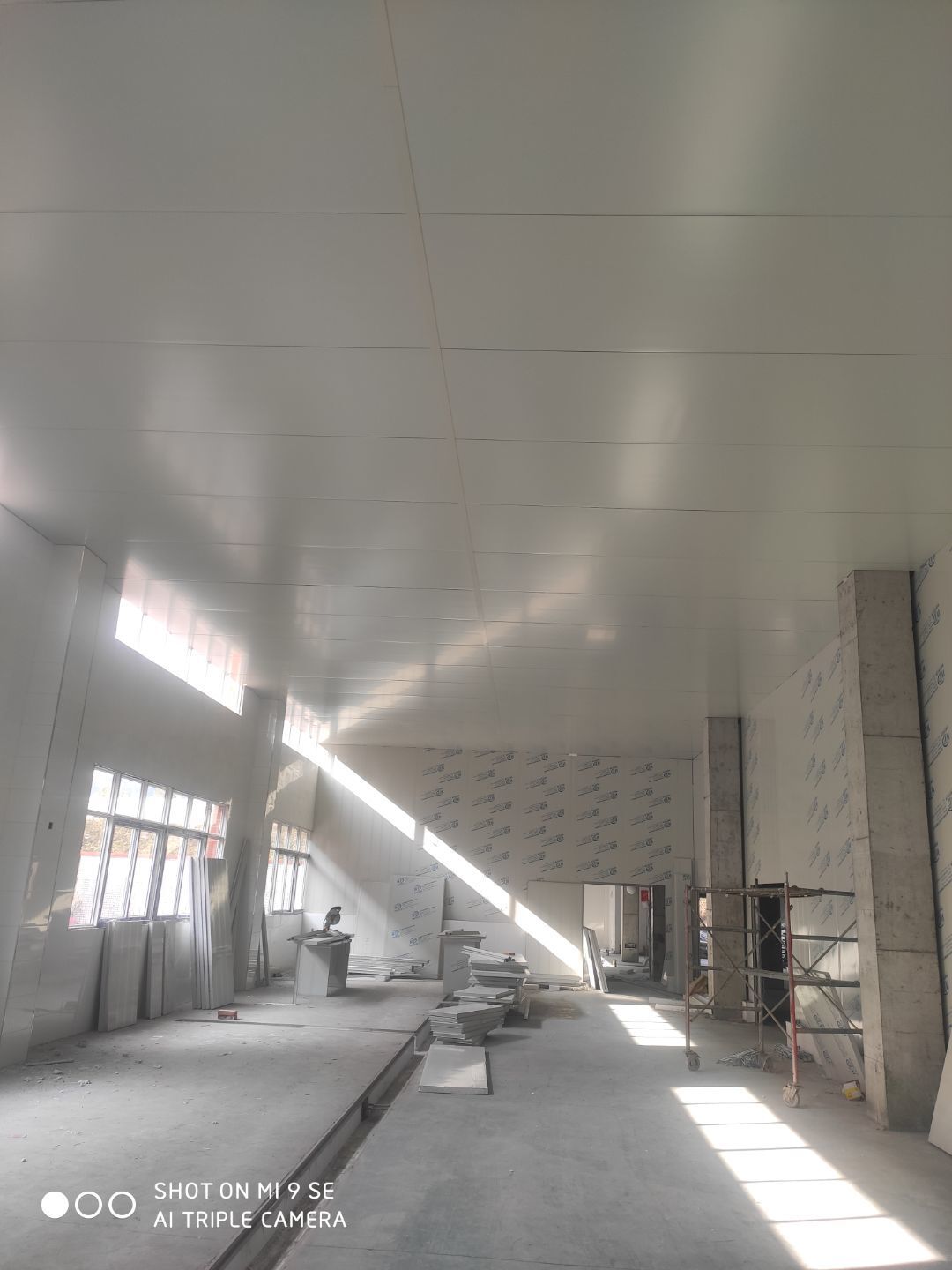

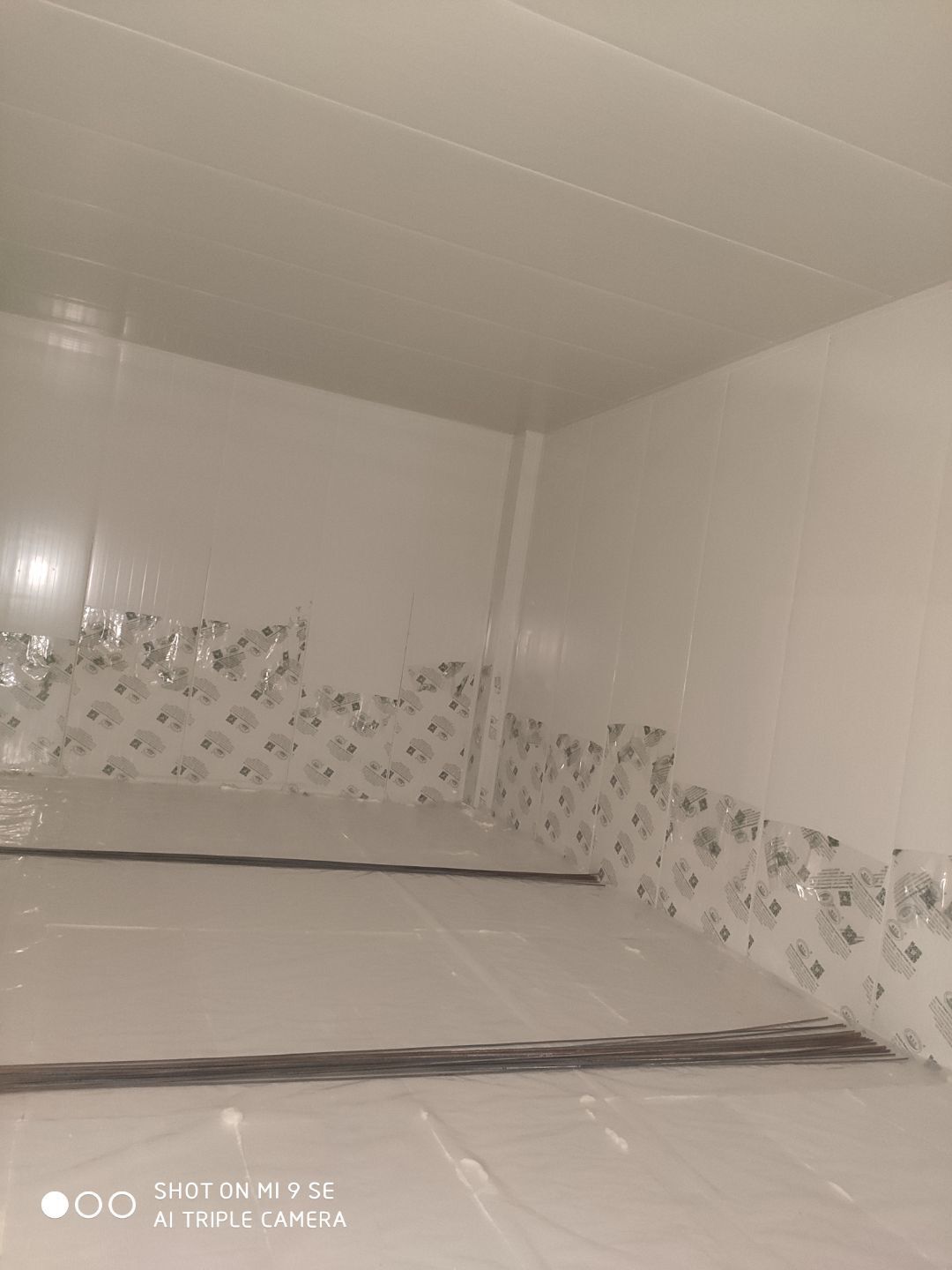

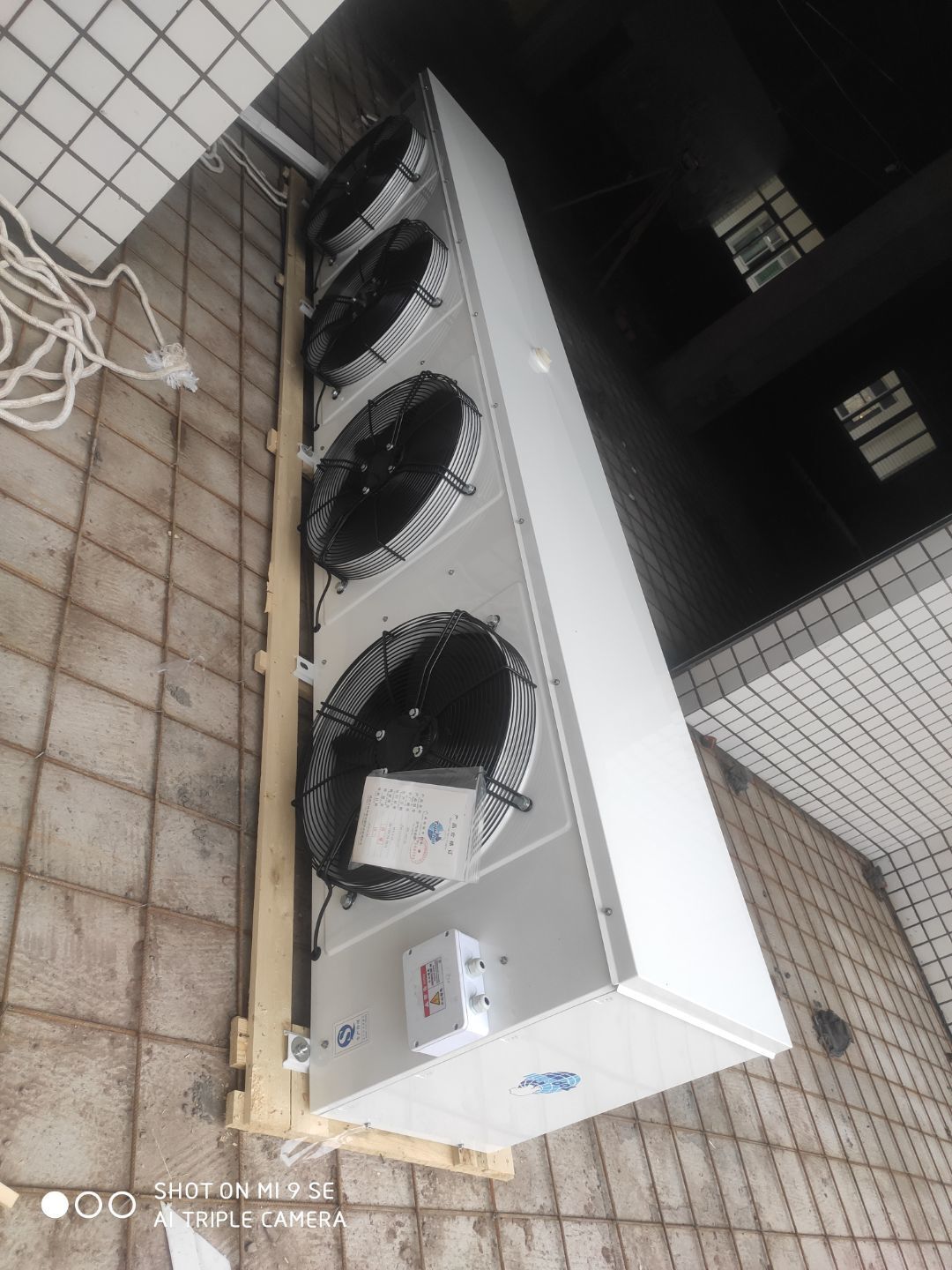

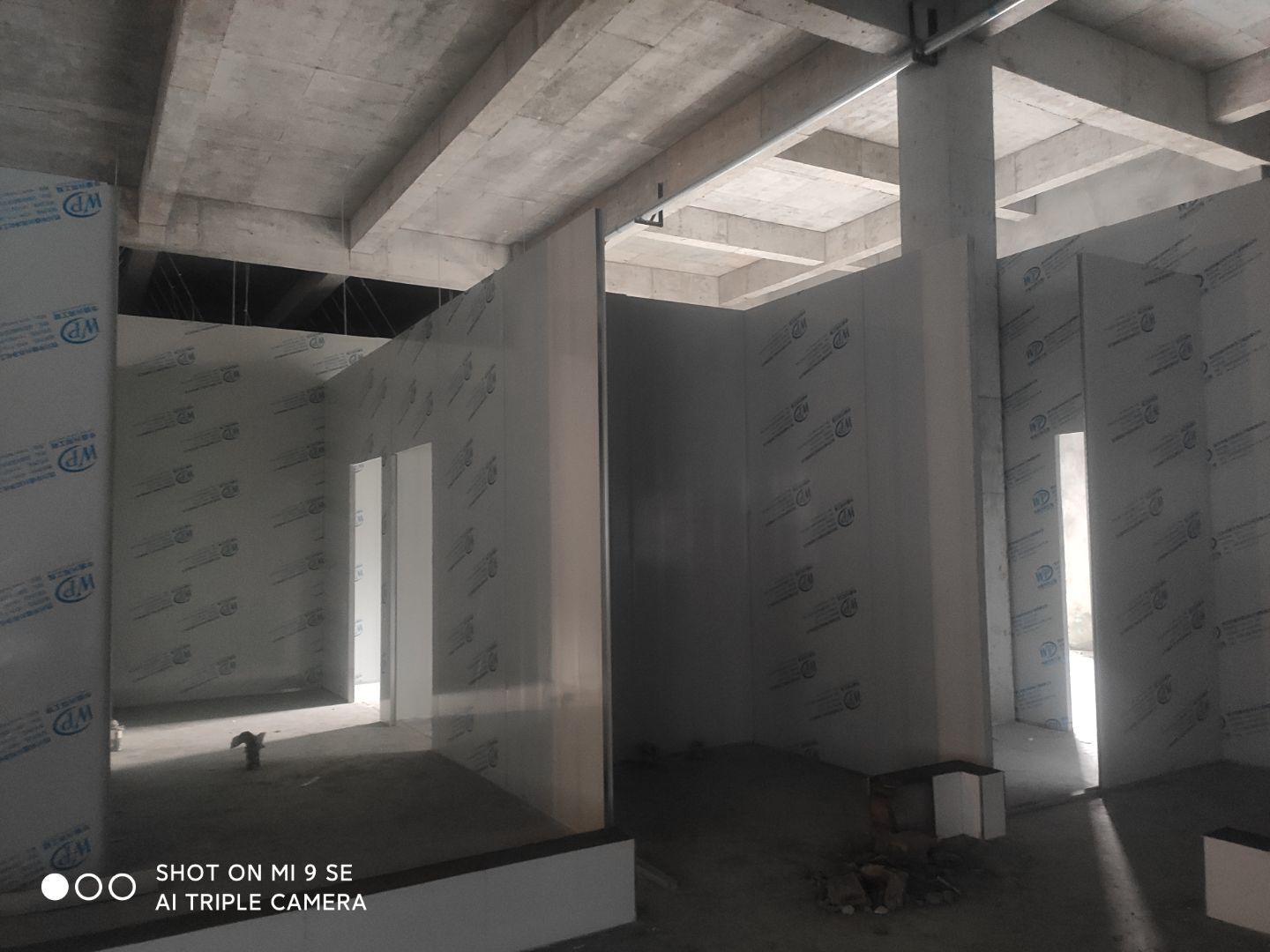

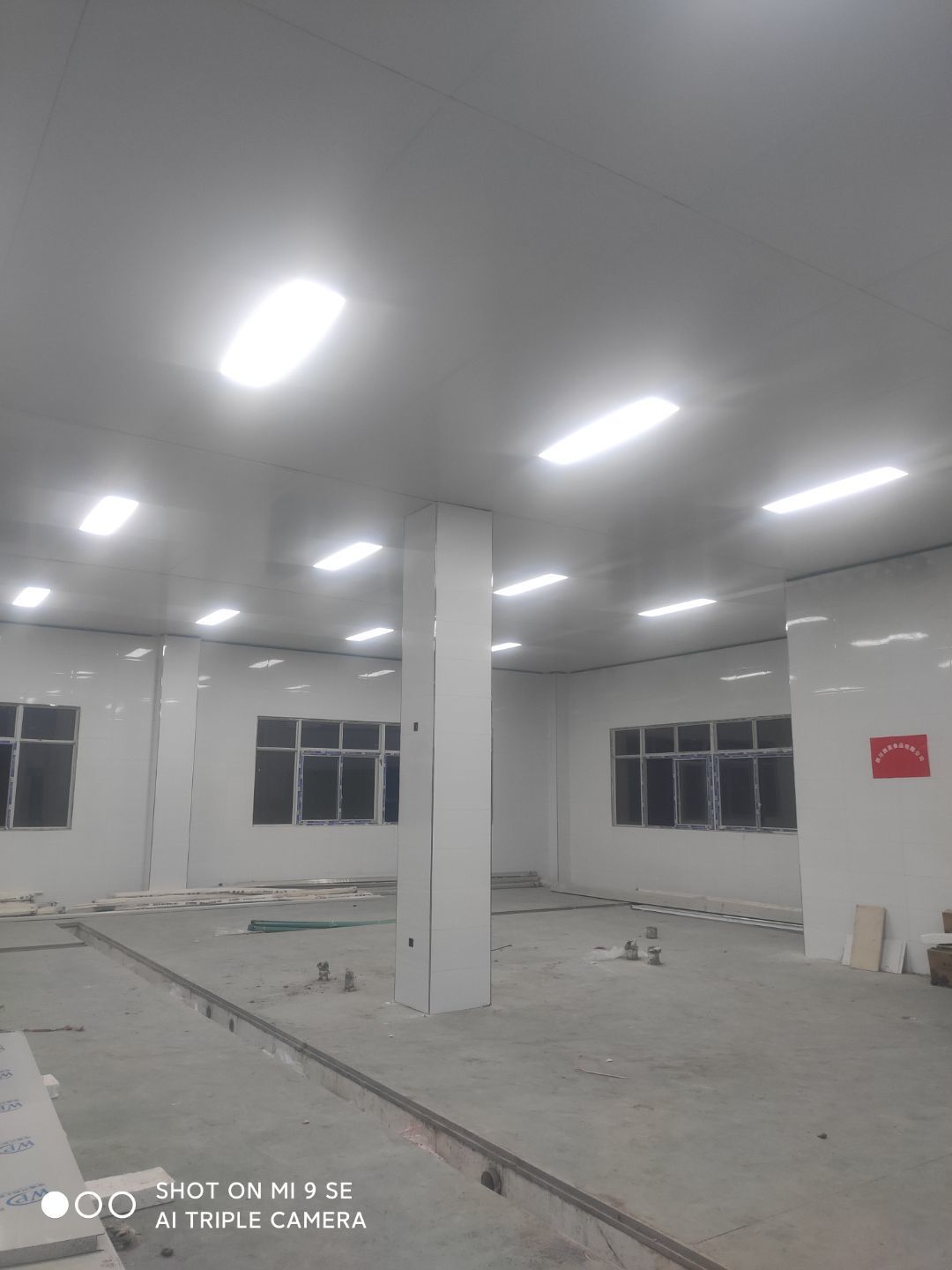

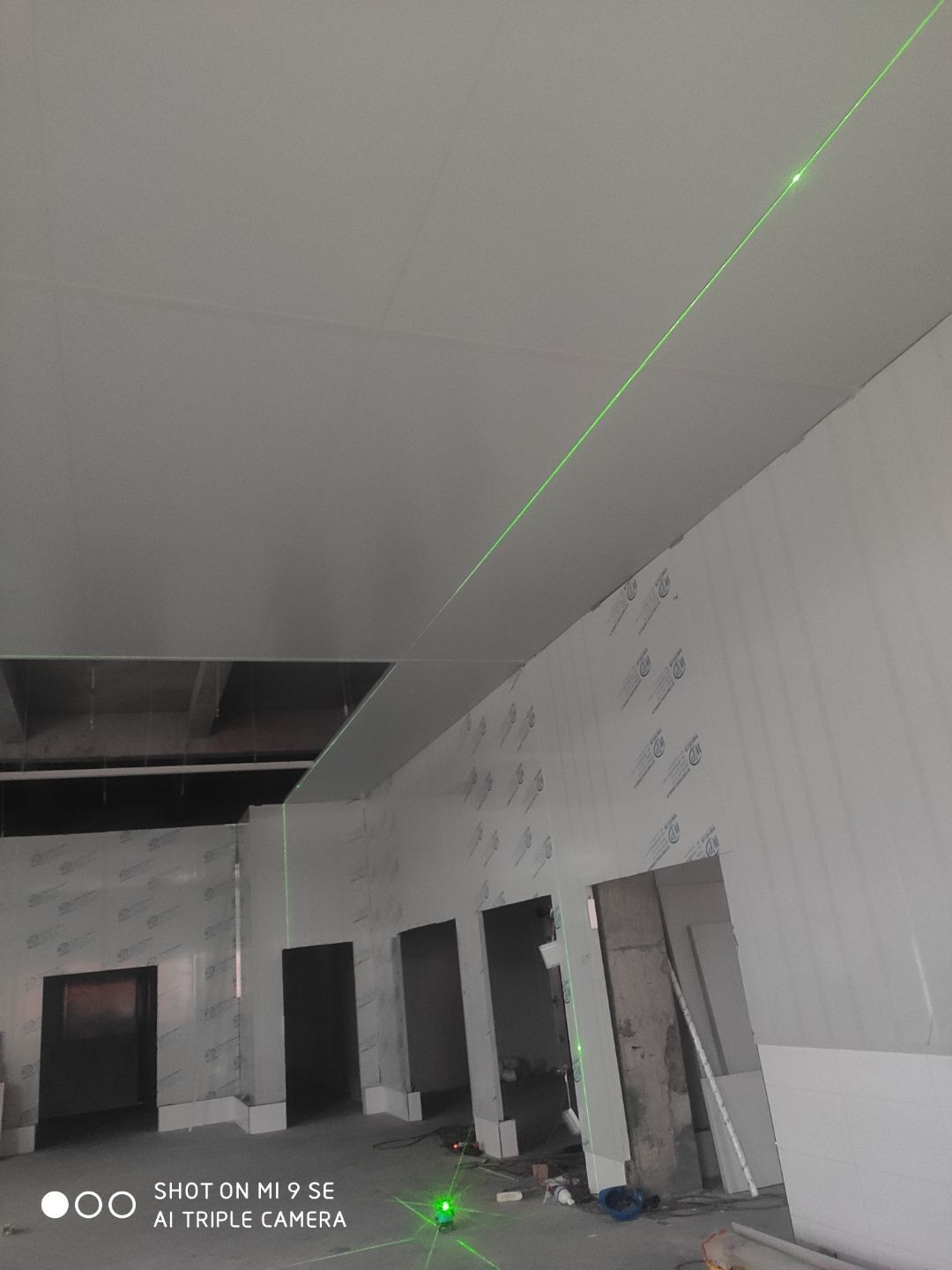

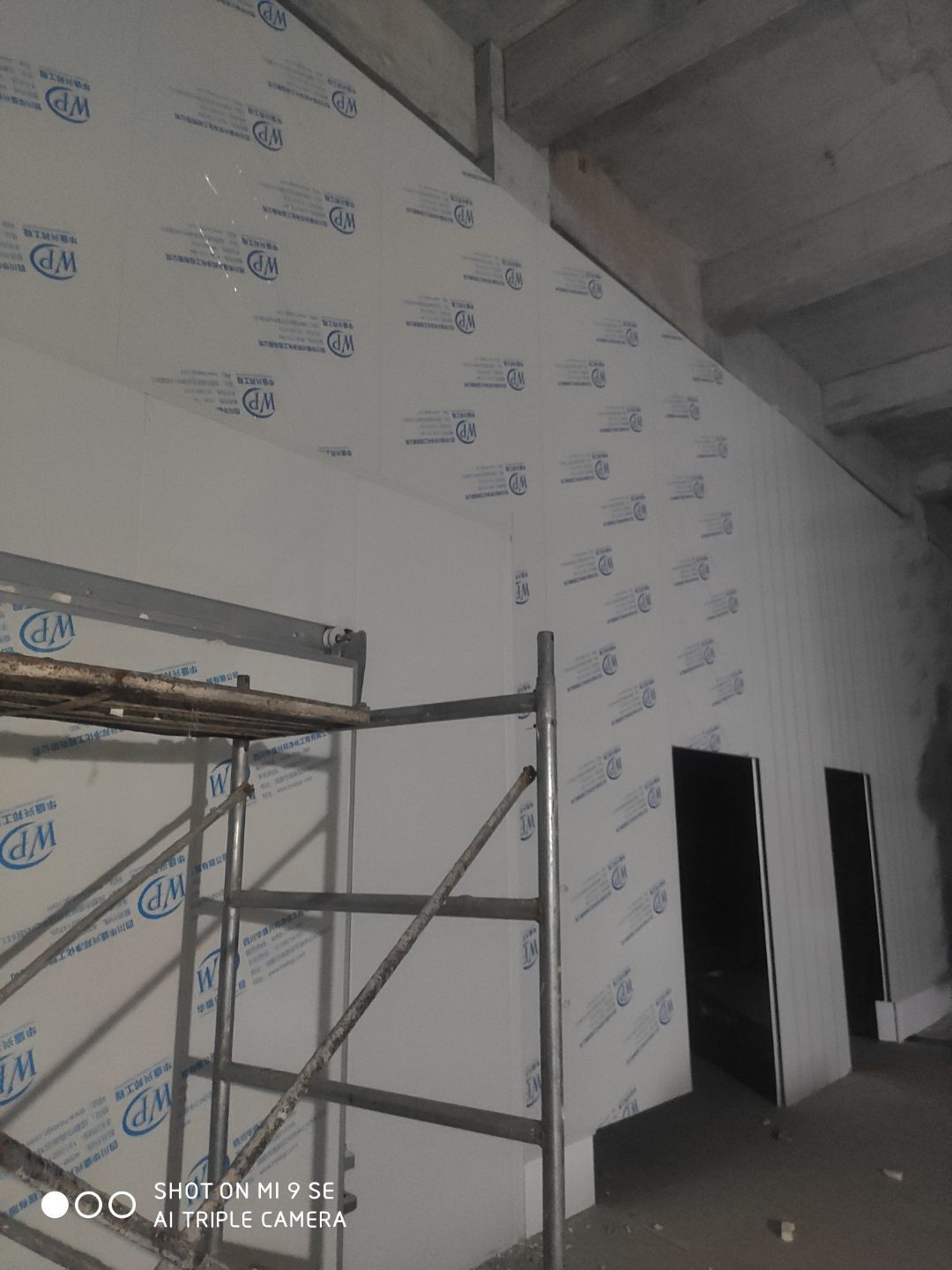

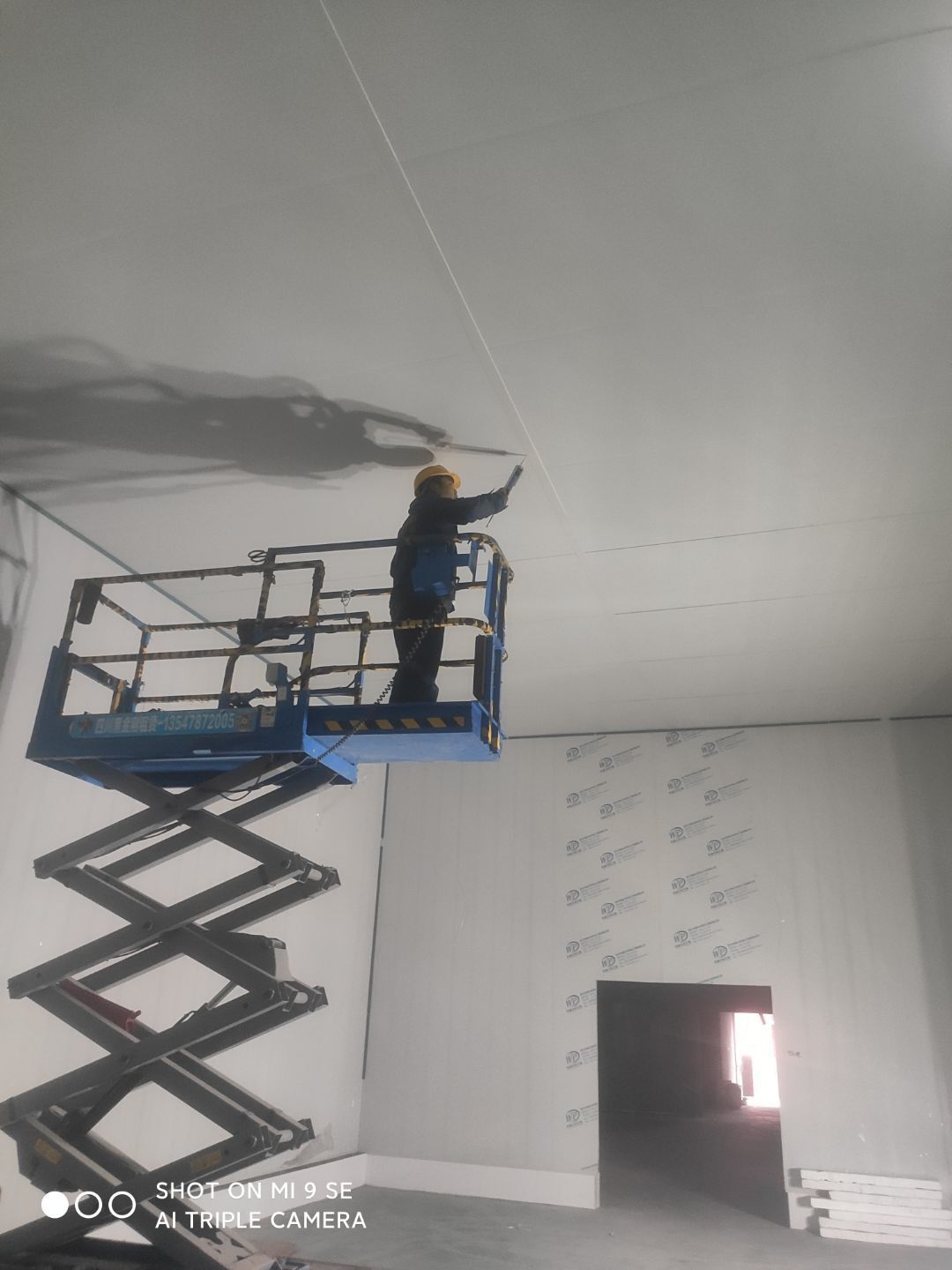

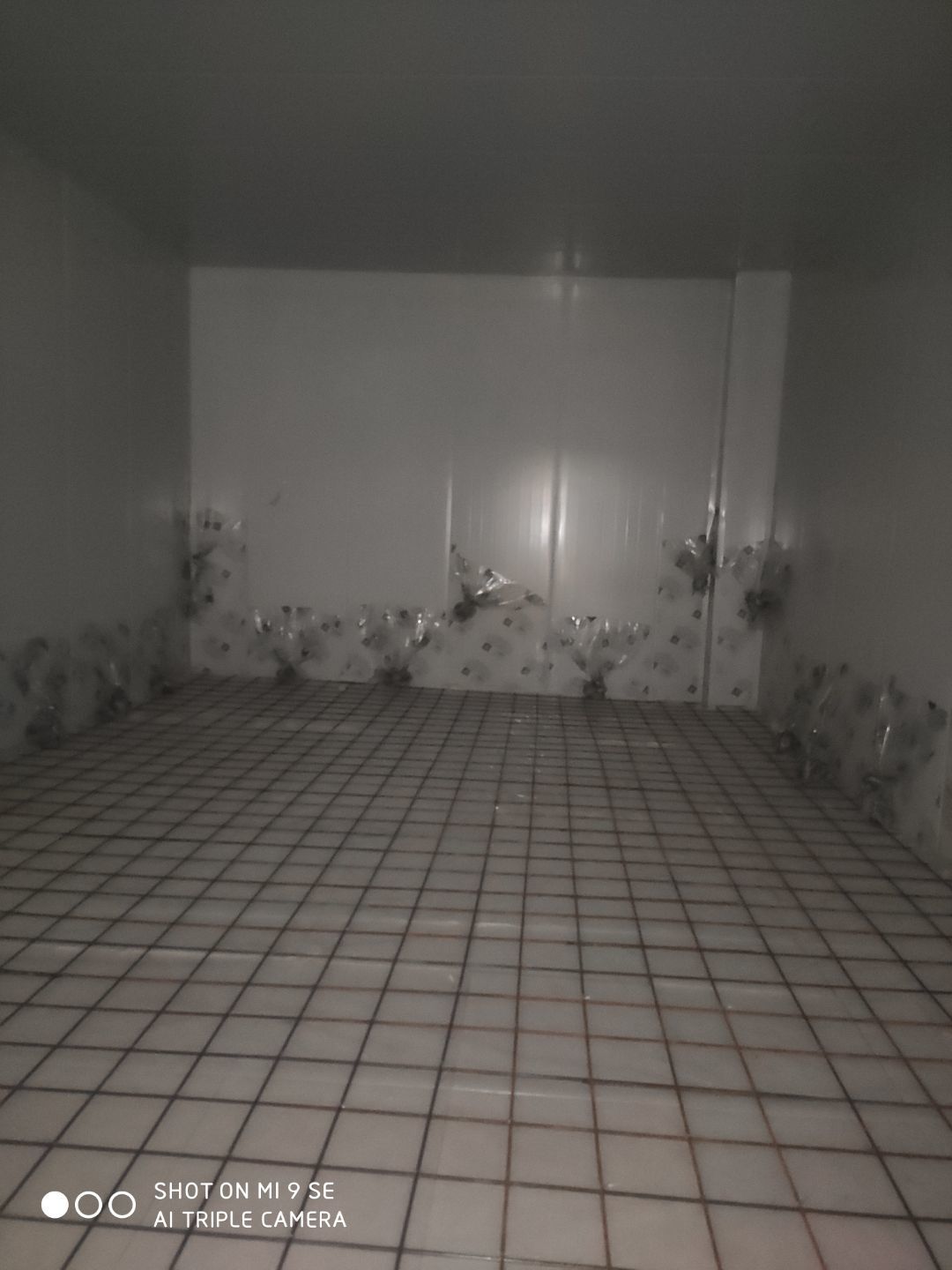

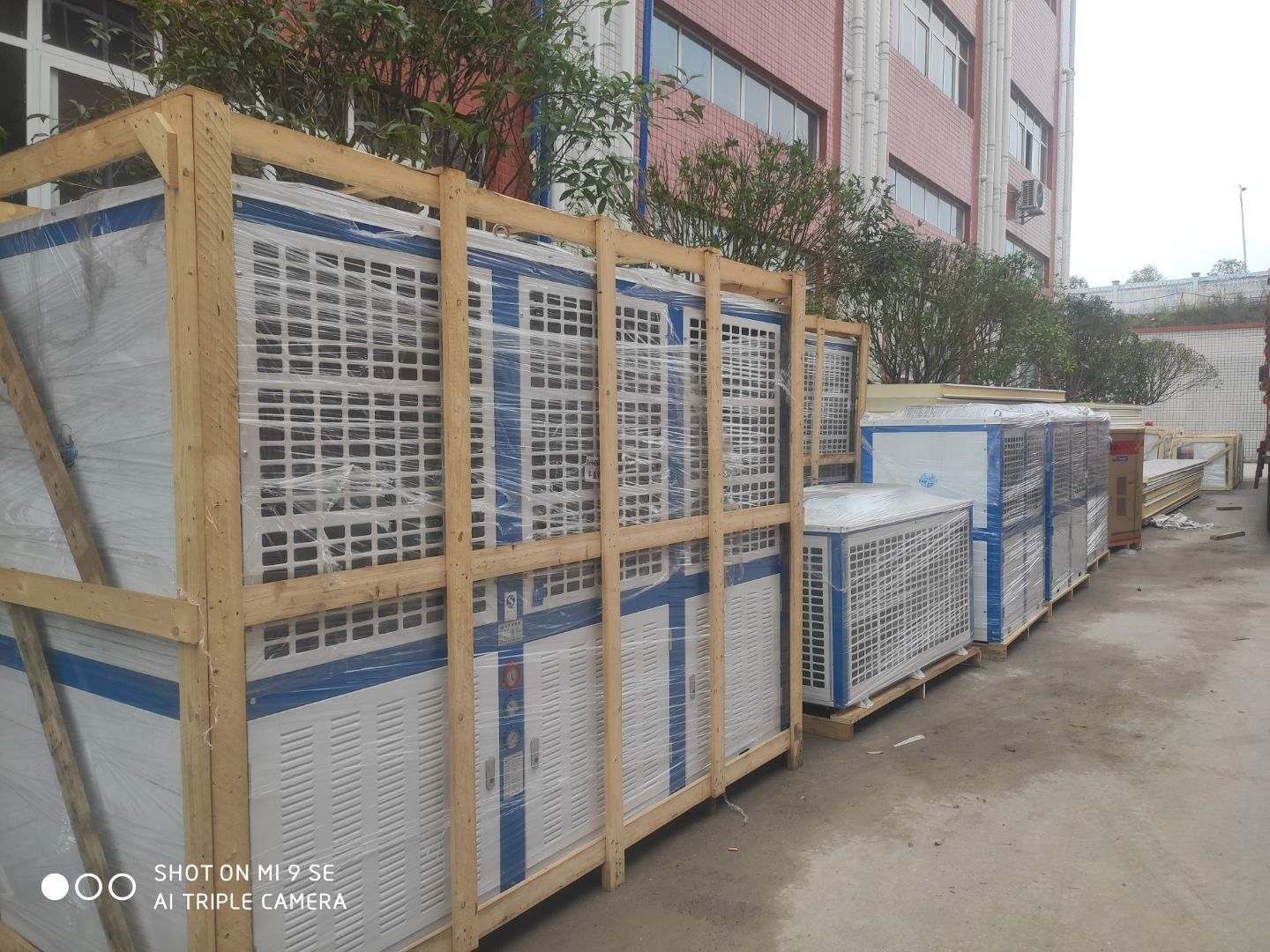

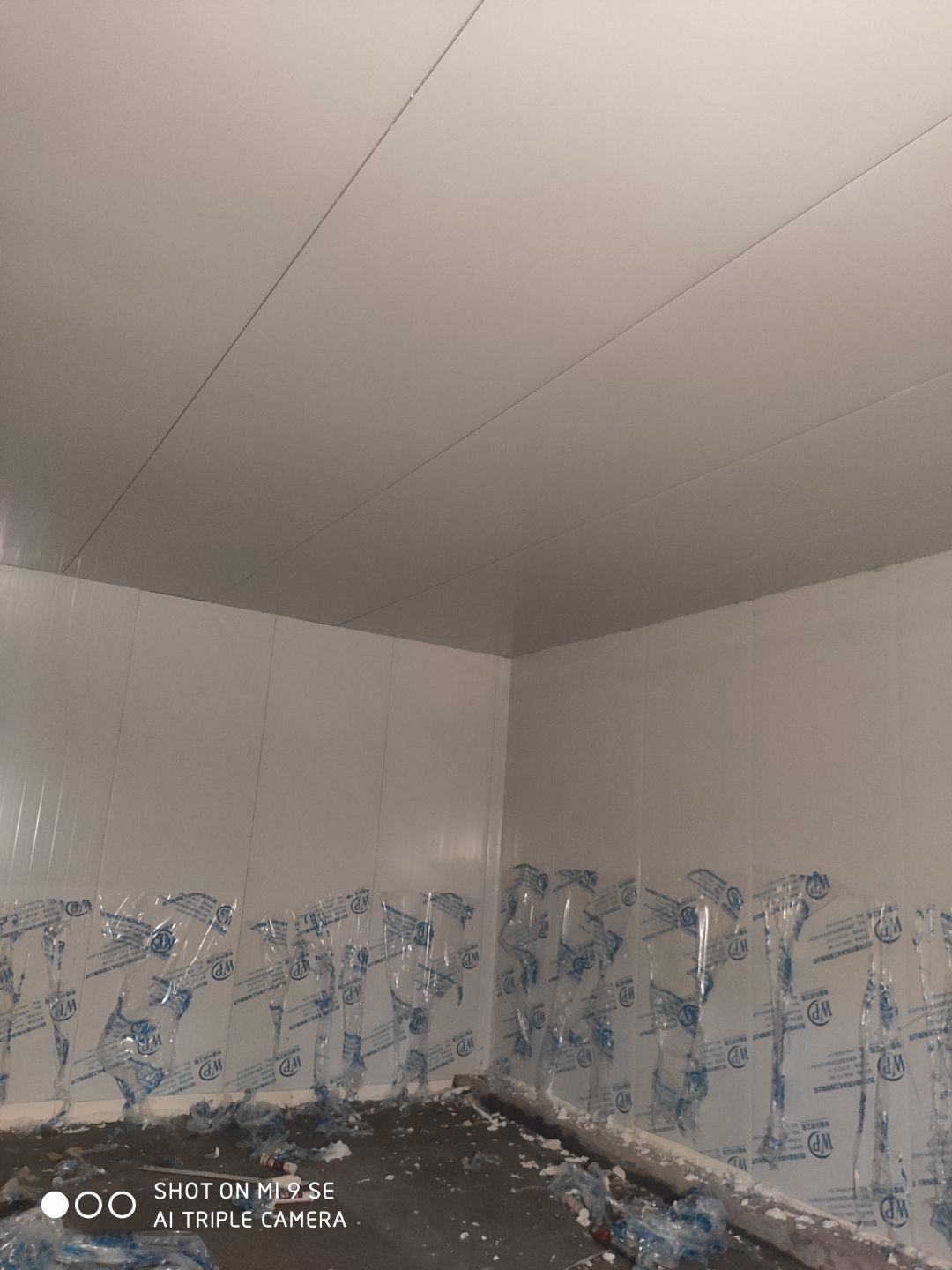

    墻板頂板完成百分之九十 凍庫設備安裝完成 車間水電安裝已經開始 乳膠漆進場

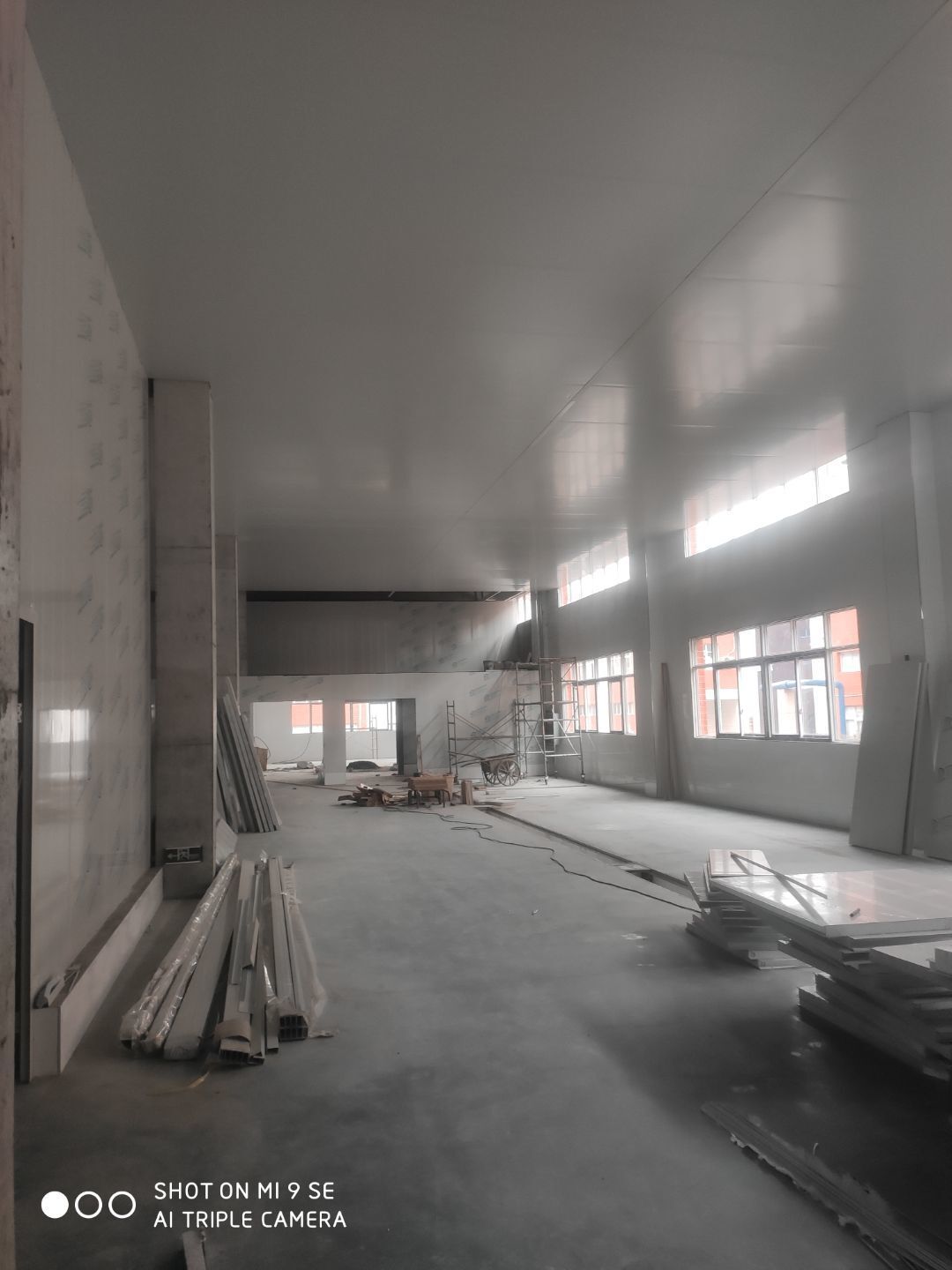

  • 2021-01-05

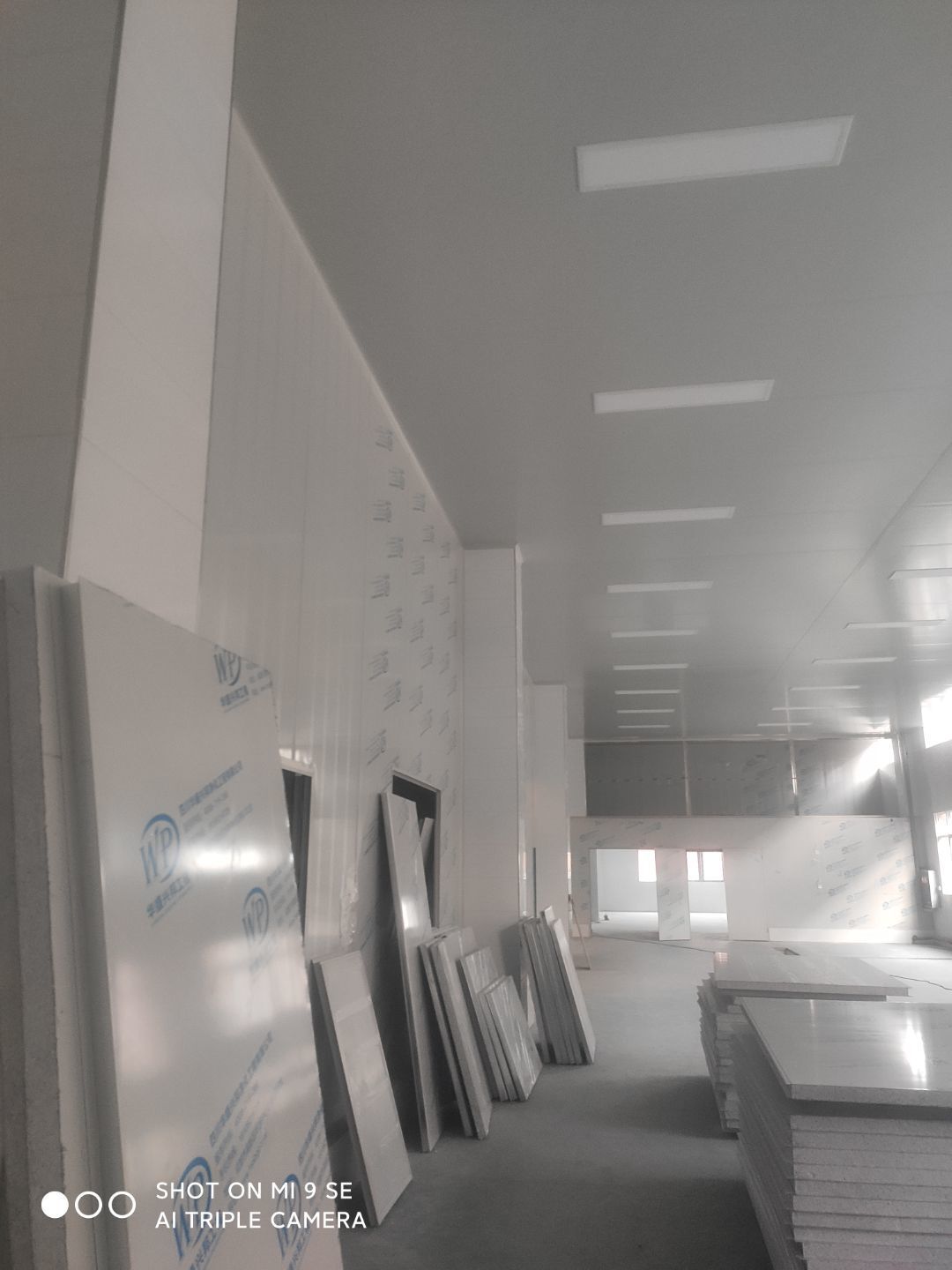

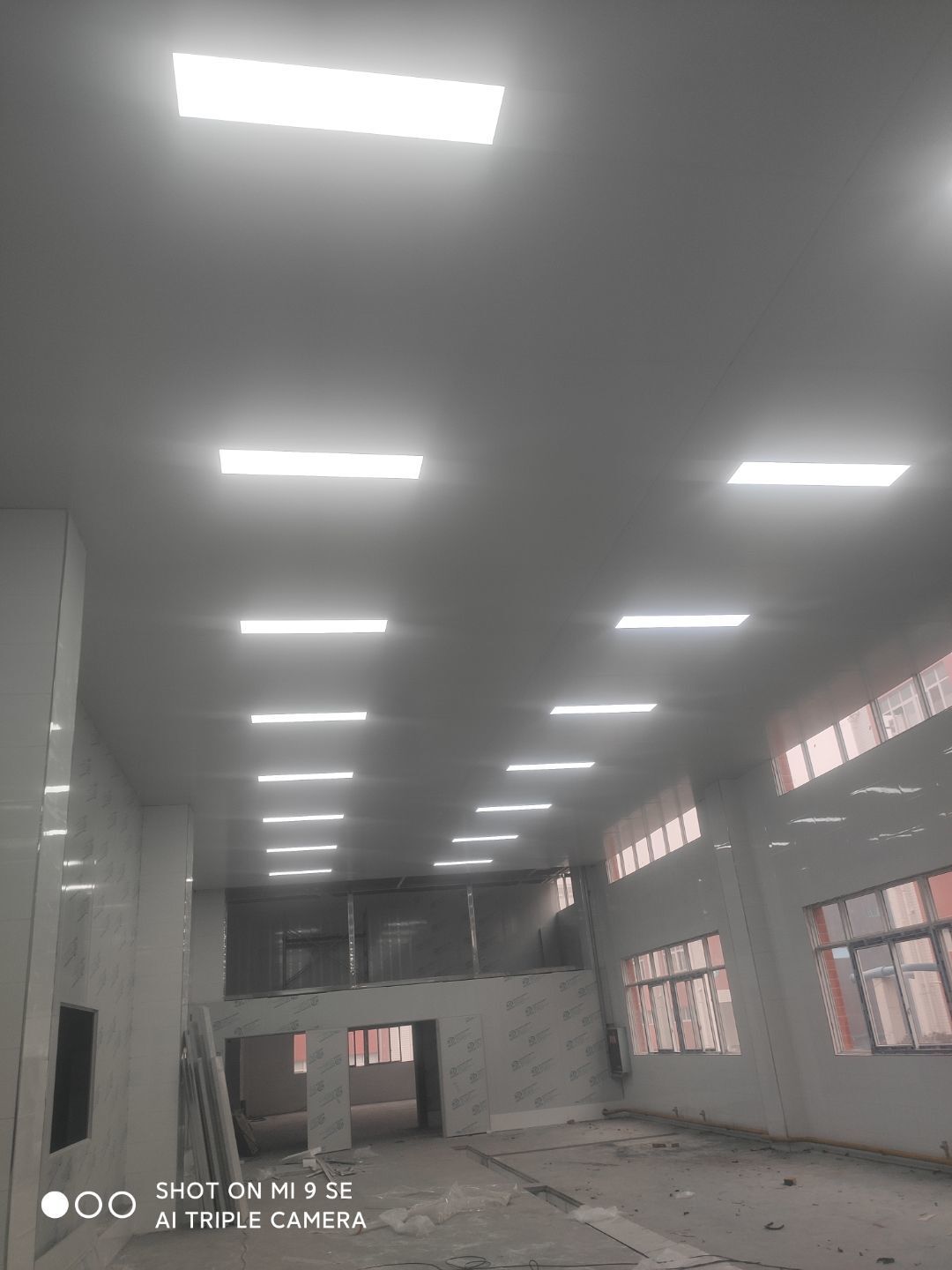

    中央廚房車間收尾工作 燈,開關插座完成百分之三十 墻腳線完成

  • 2020-12-28

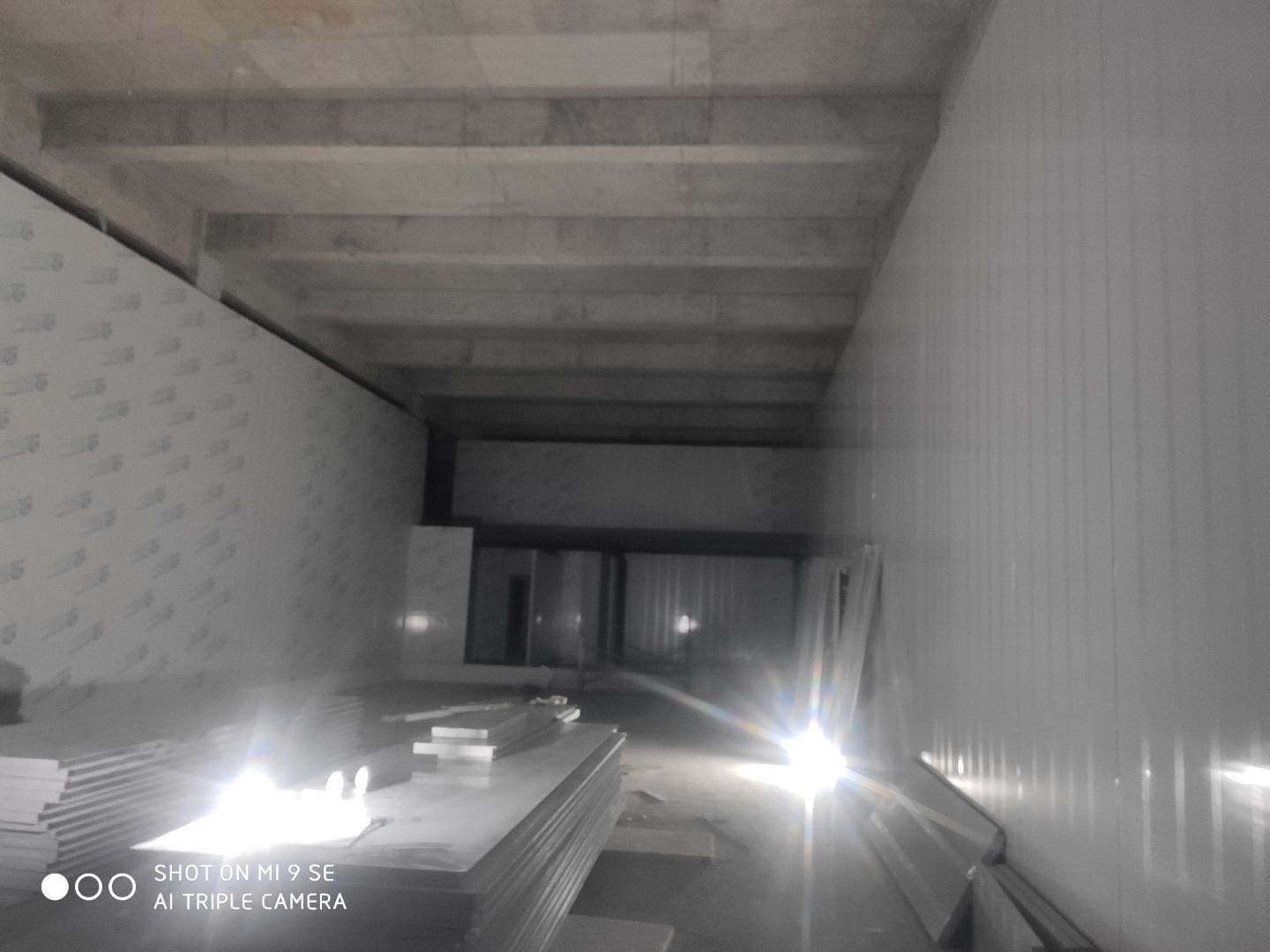

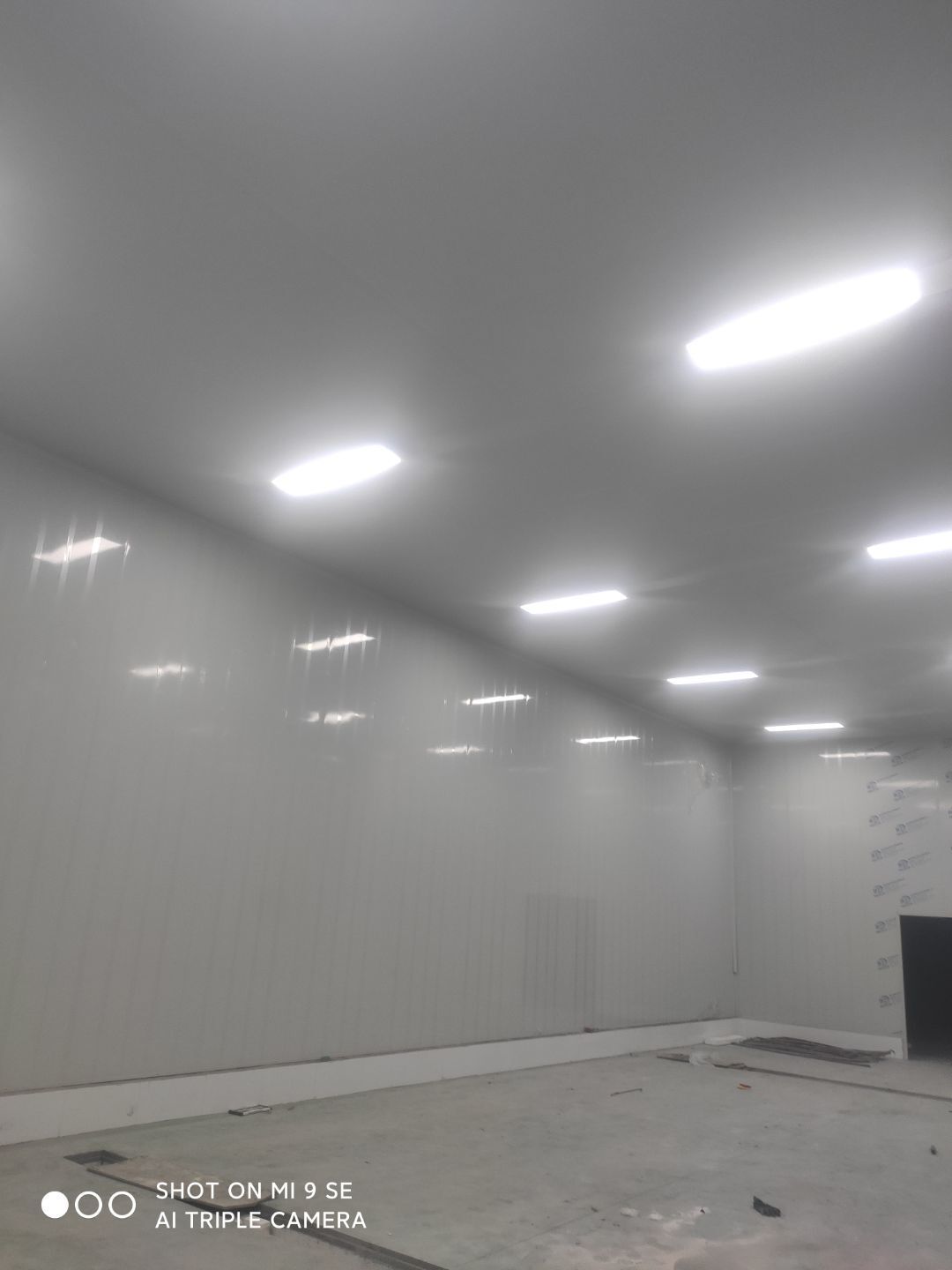

    中央廚房車間燈安裝完成 米面車間立板完成 凍庫線路安裝完成

  • 2020-12-21

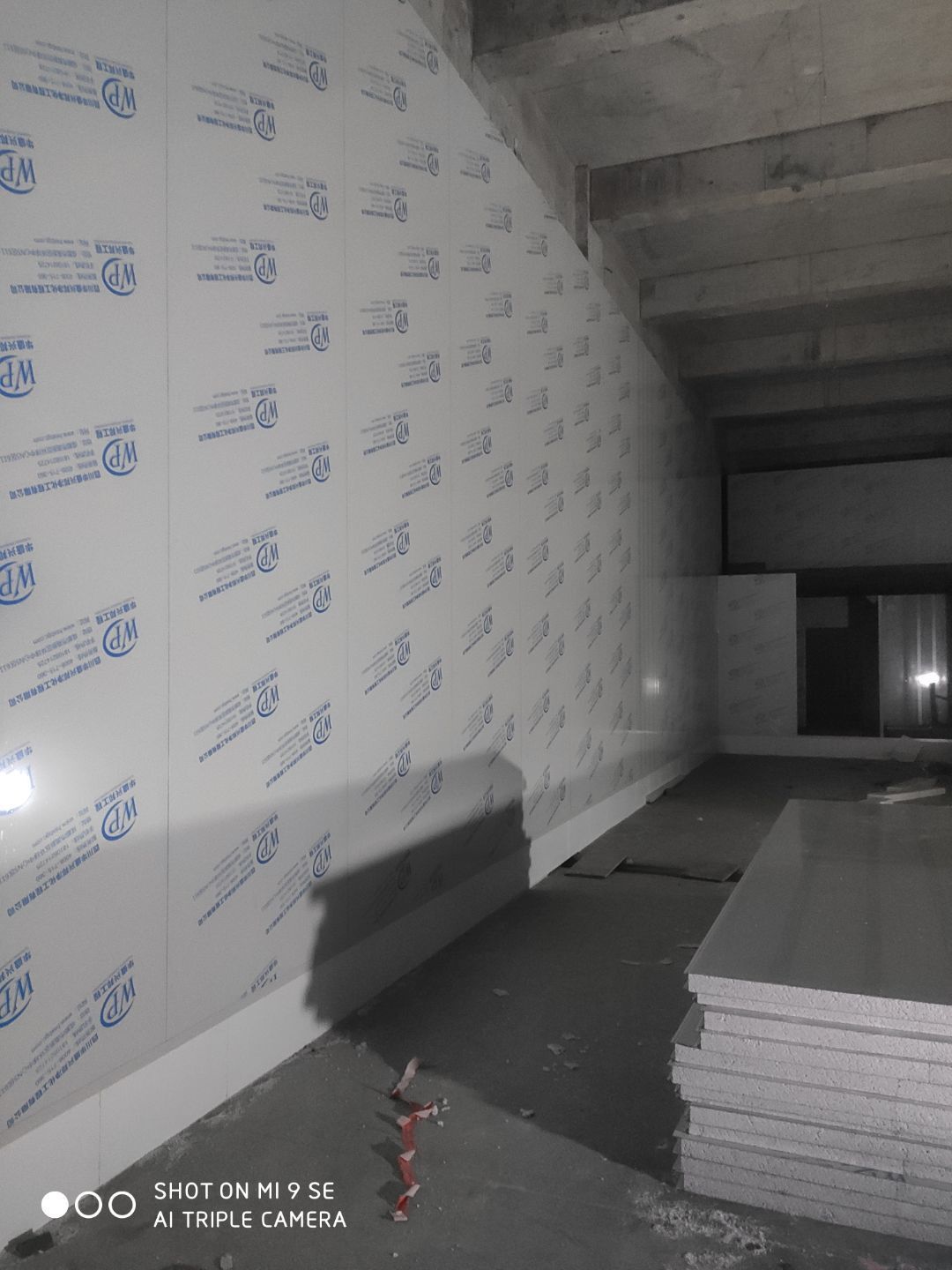

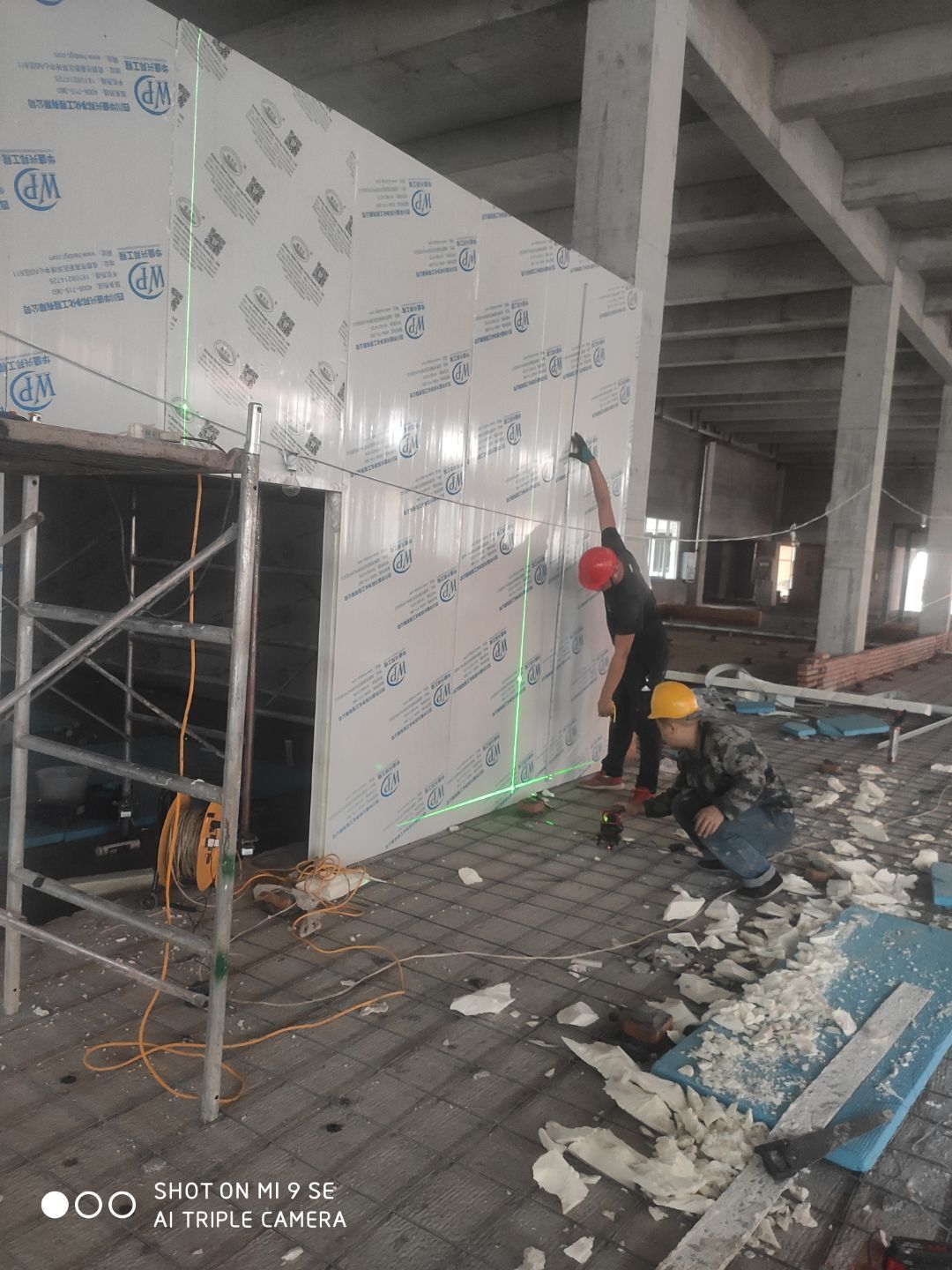

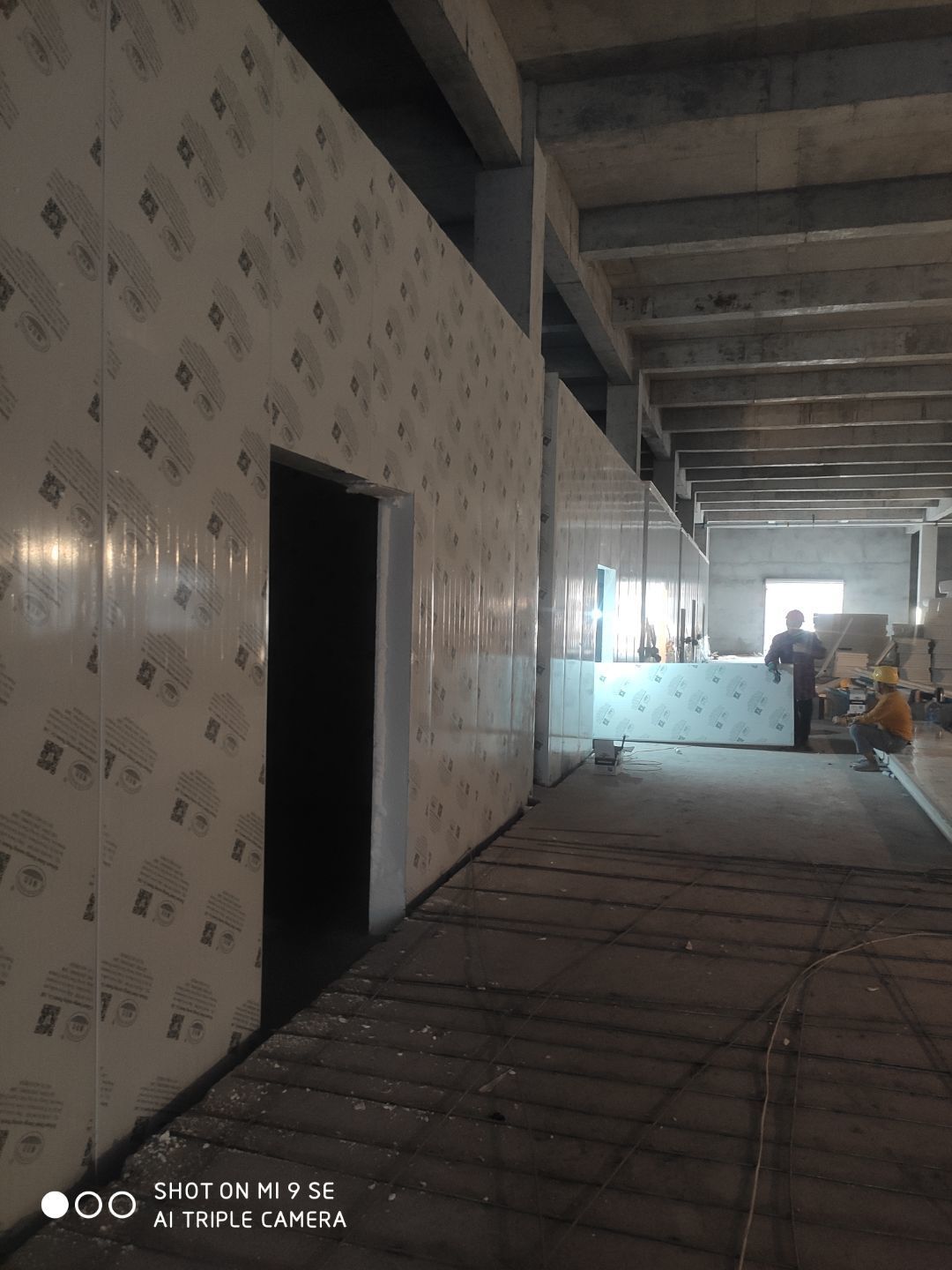

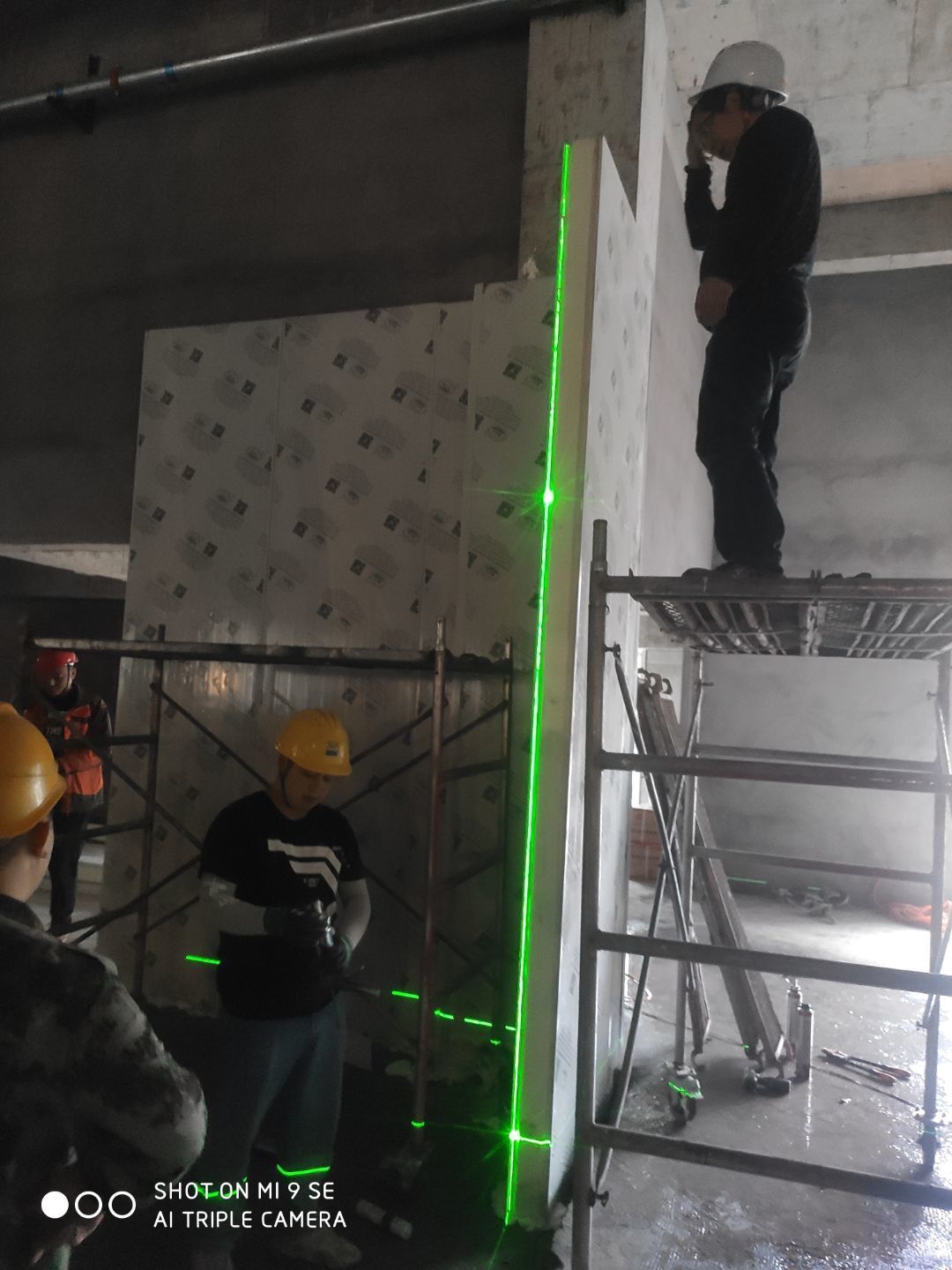

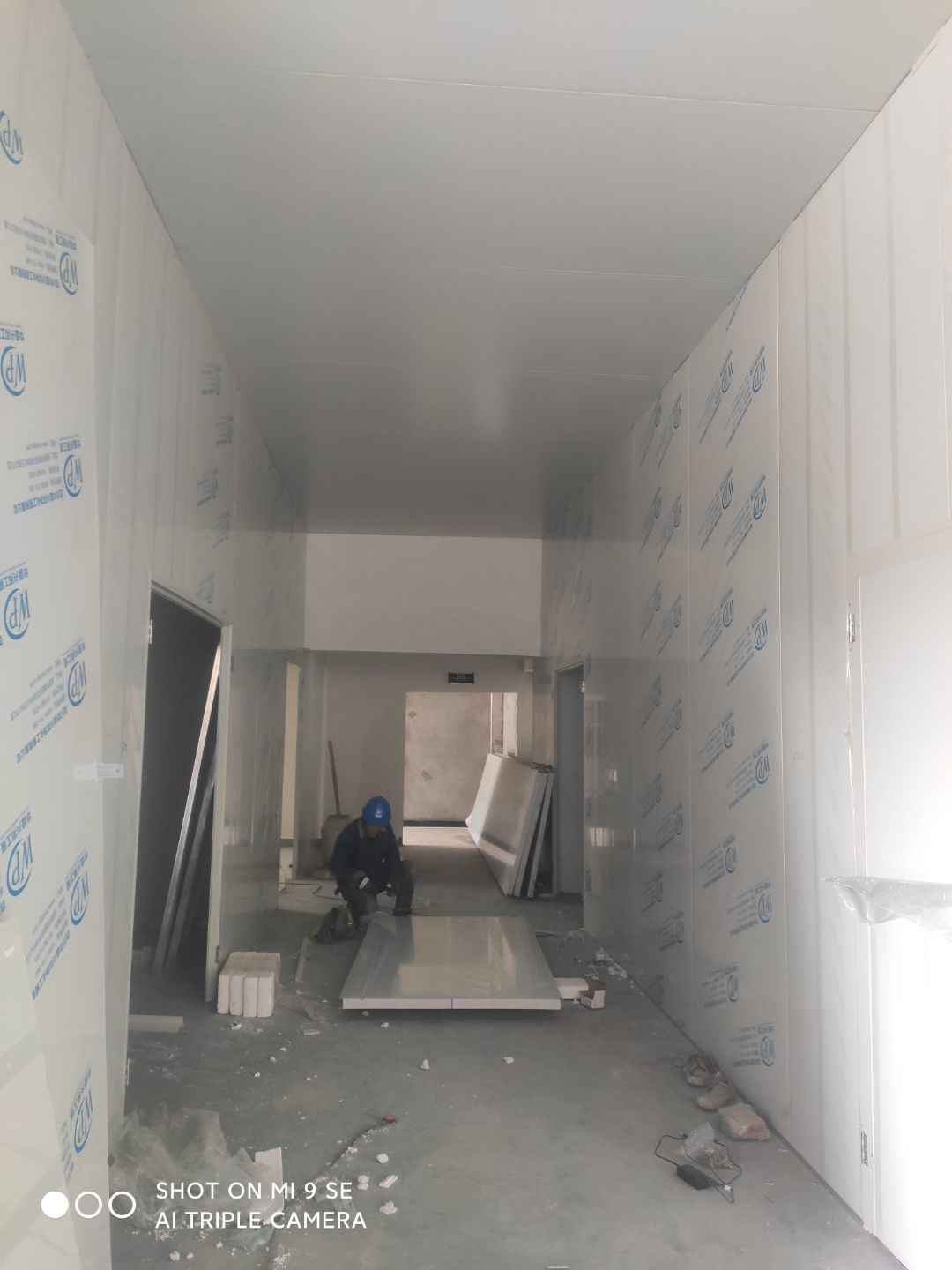

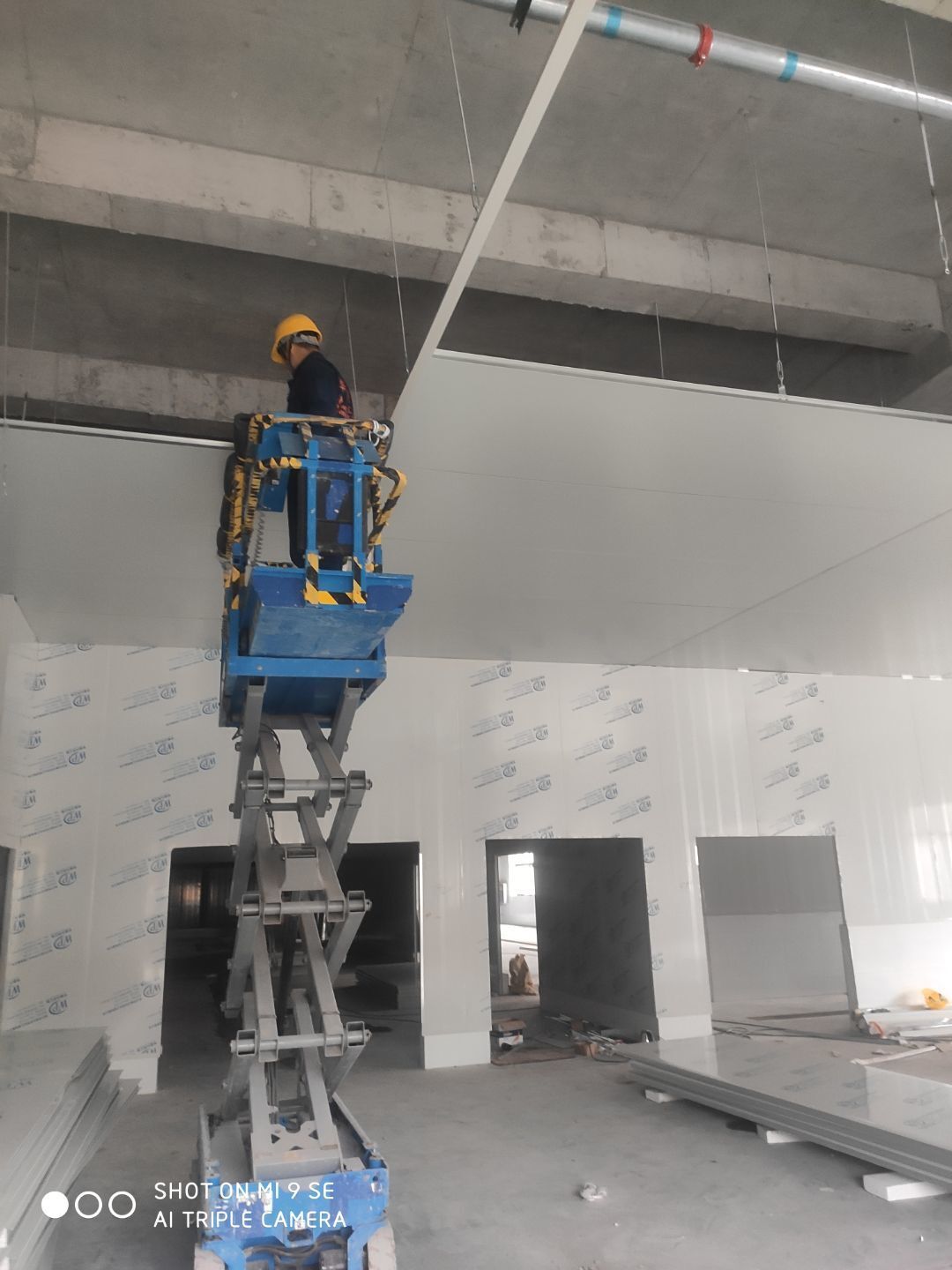

    中央廚房開始打膠 二車間材料進場開始立墻板

  • 2020-12-15

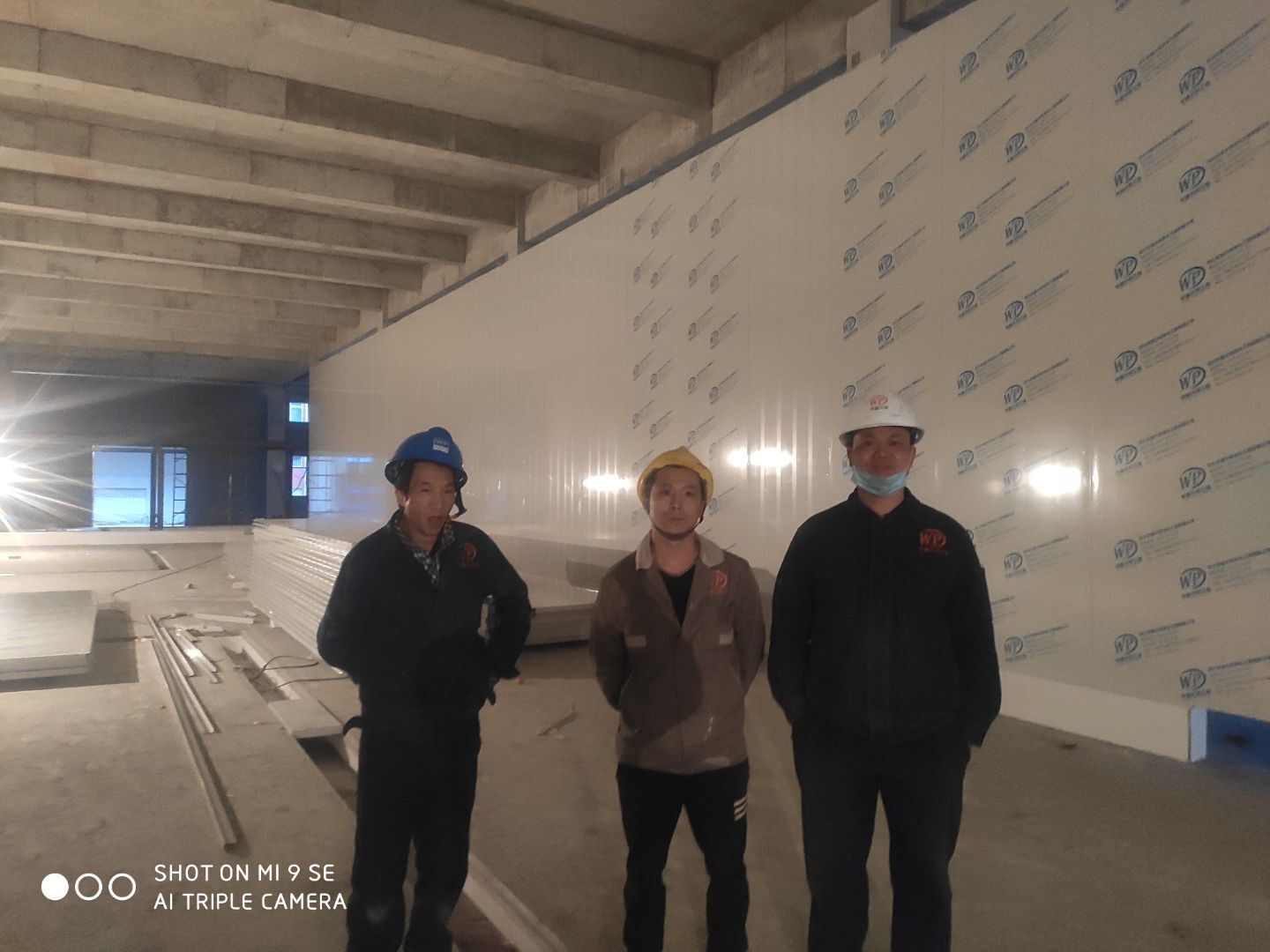

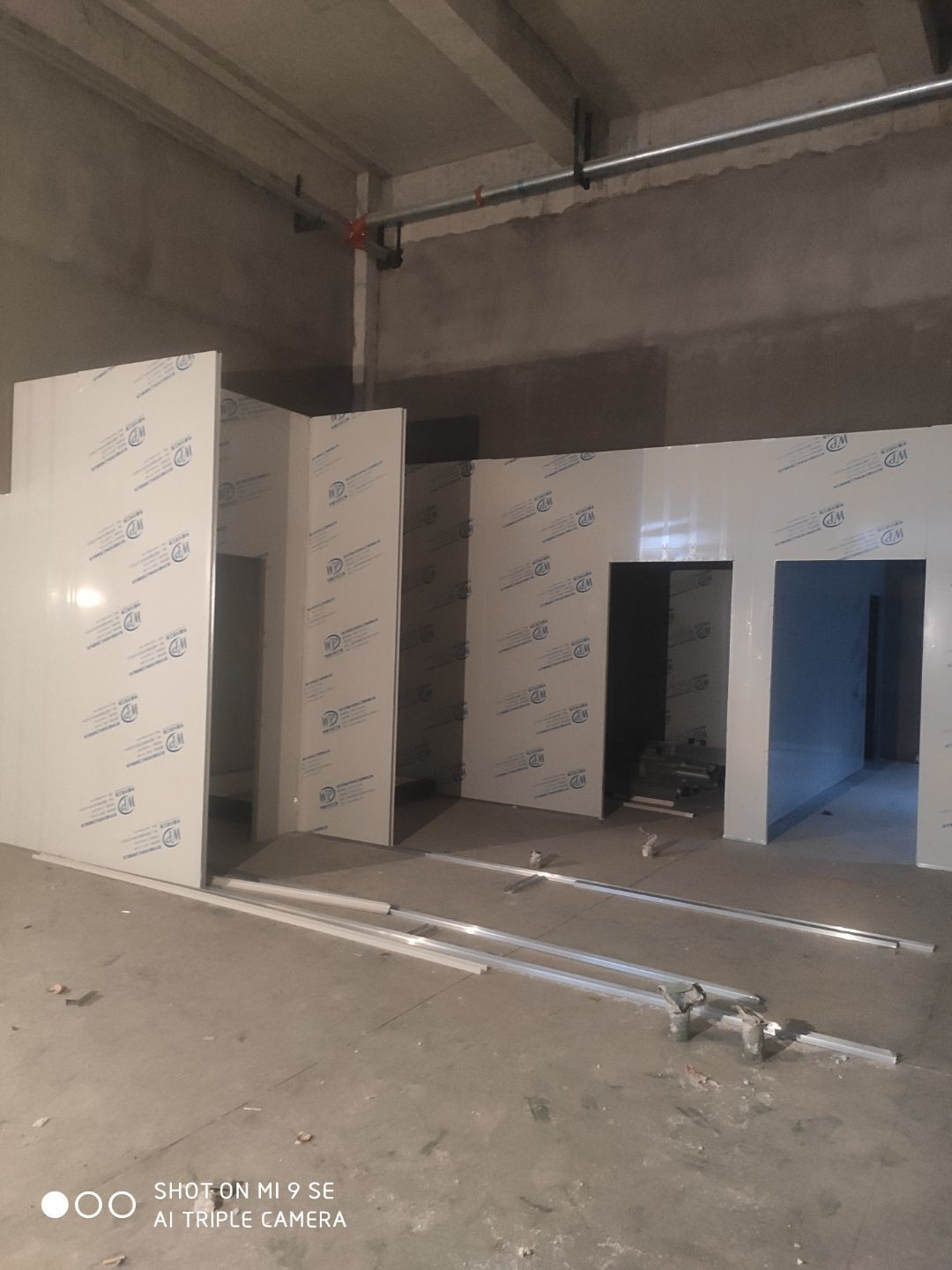

    一車間吊頂完成 二車間擋水墻完成 凍庫主體完成 二車間開始立墻板

  • 2020-12-09

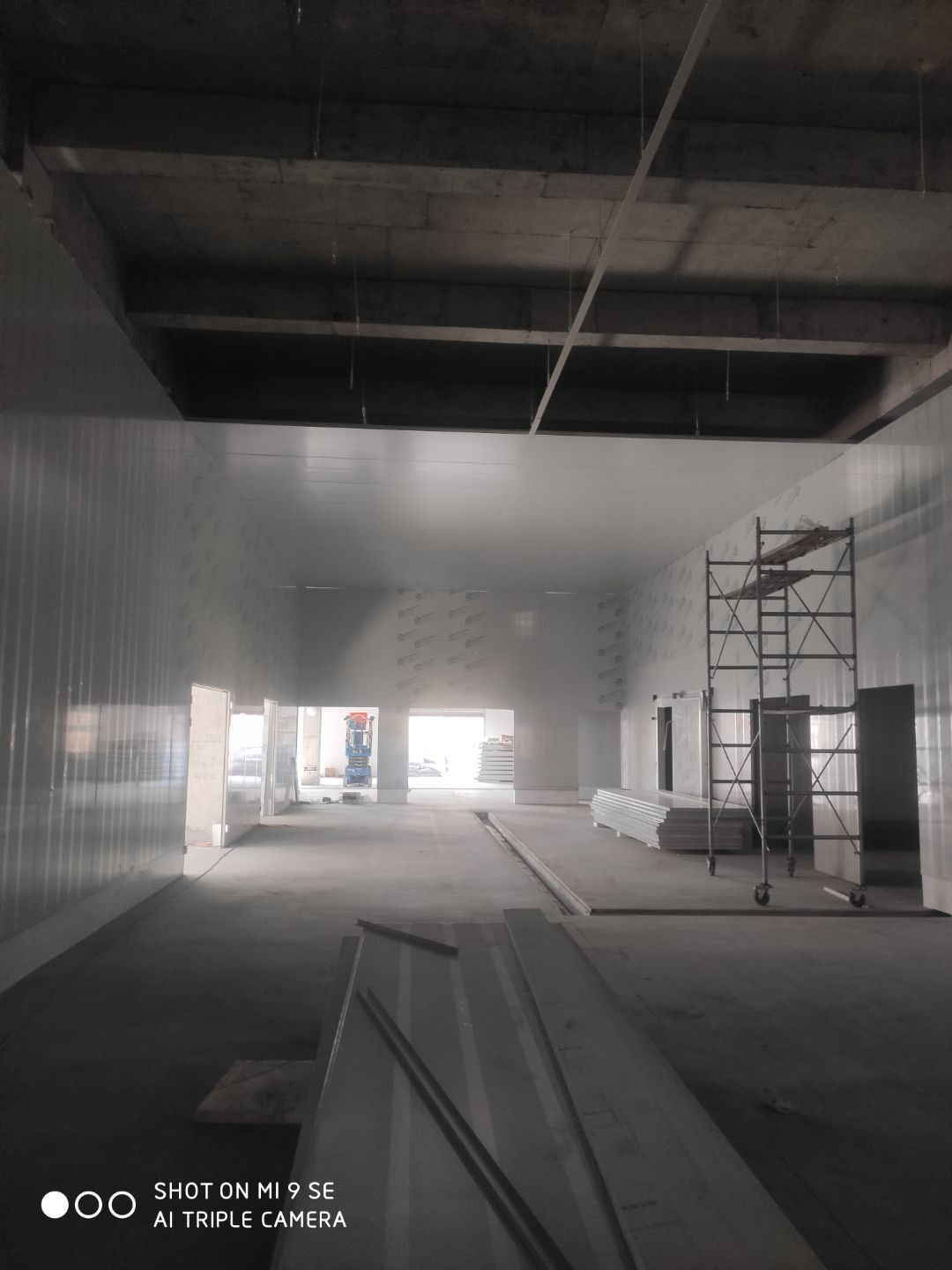

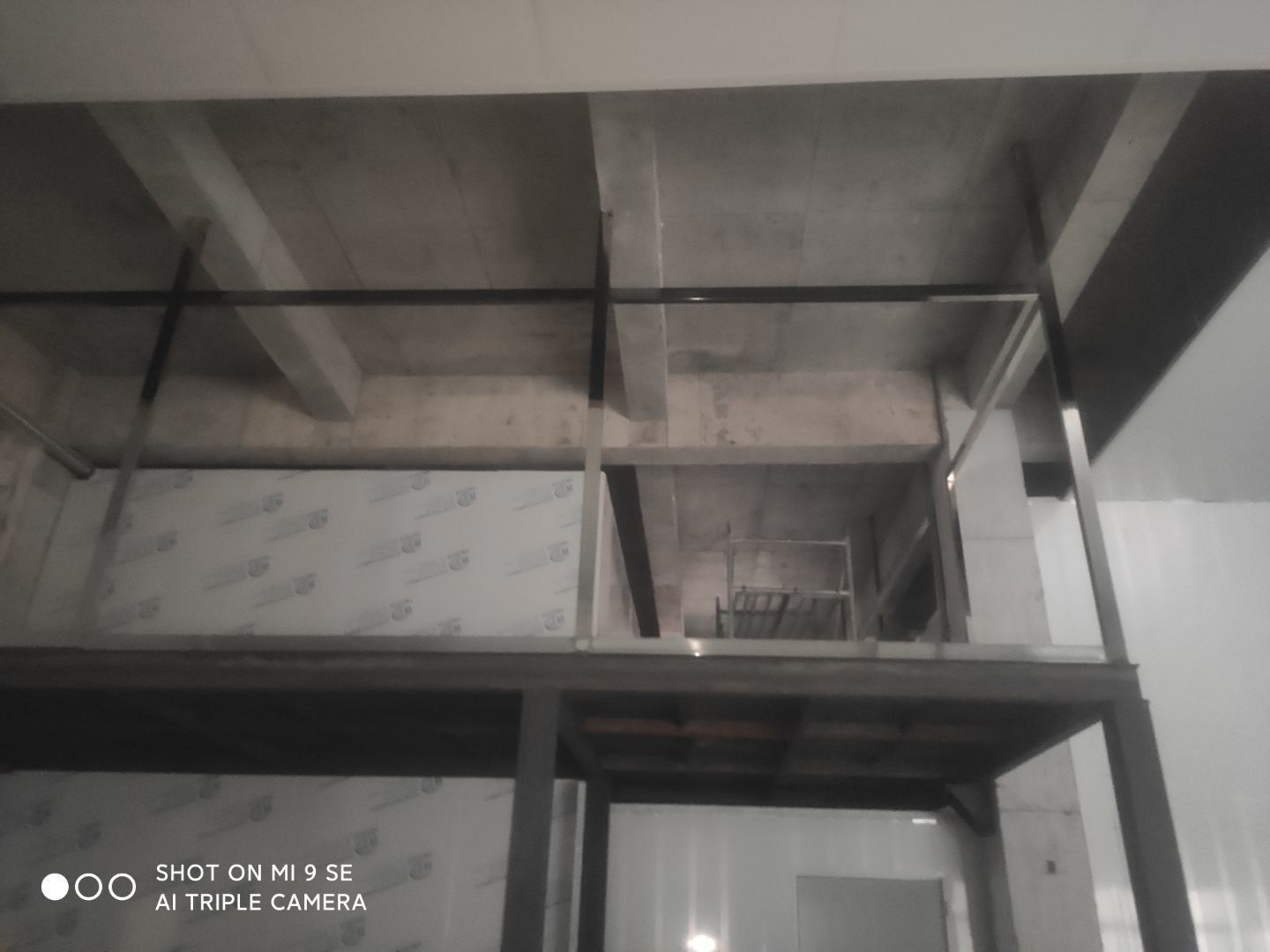

    車間板材到現場, 一車間吊頂完成百分之八十

  • 2020-12-07

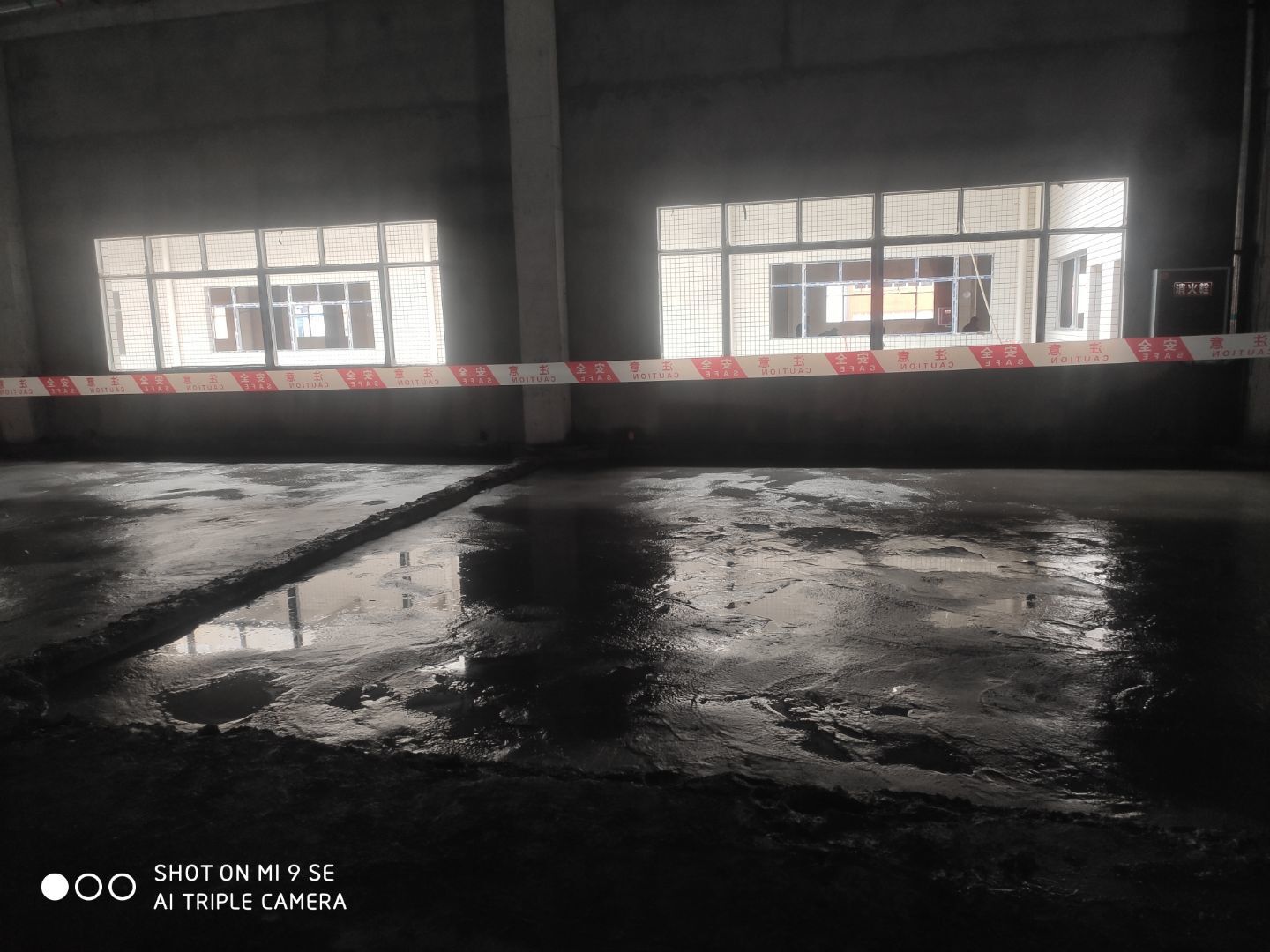

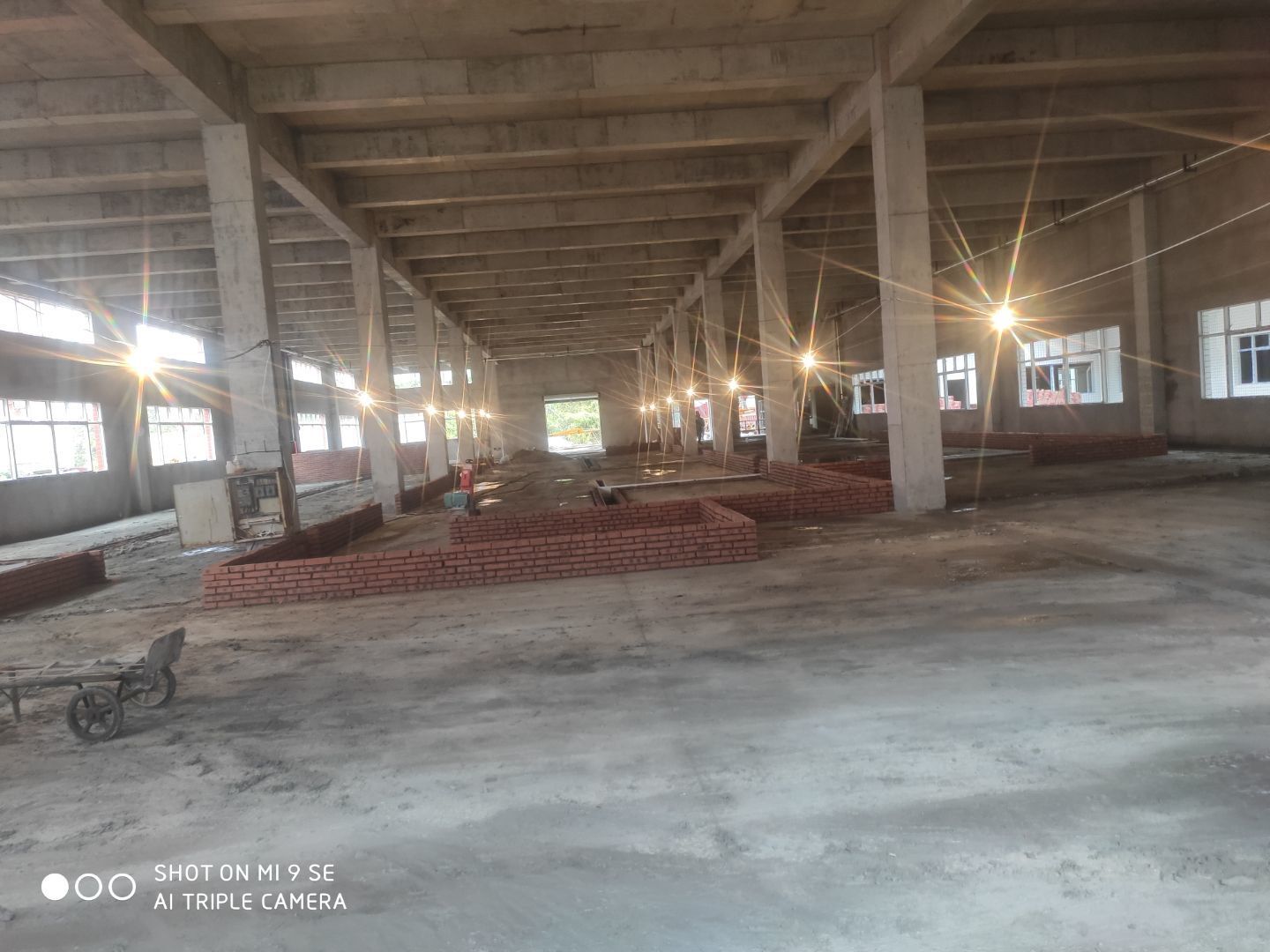

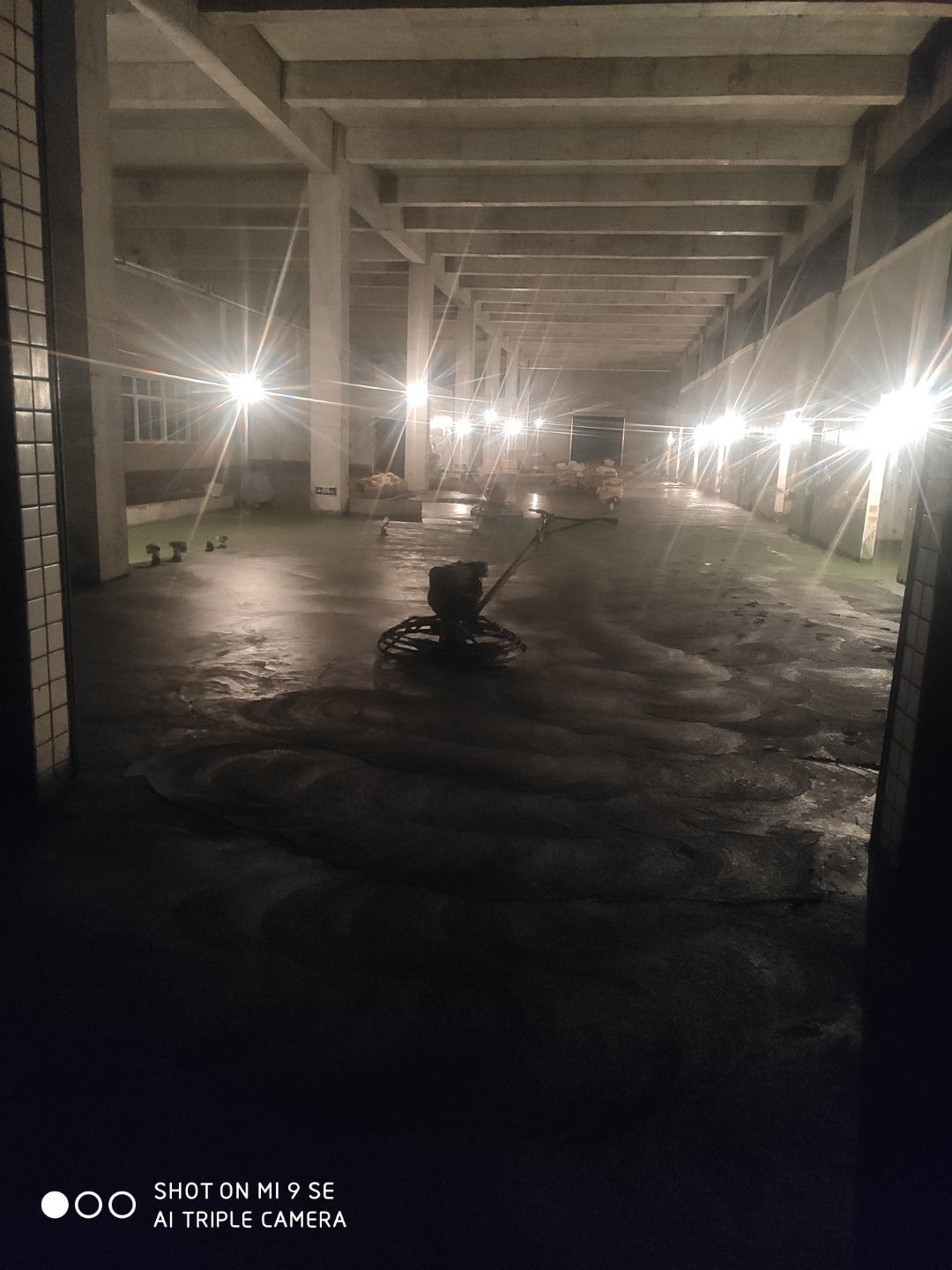

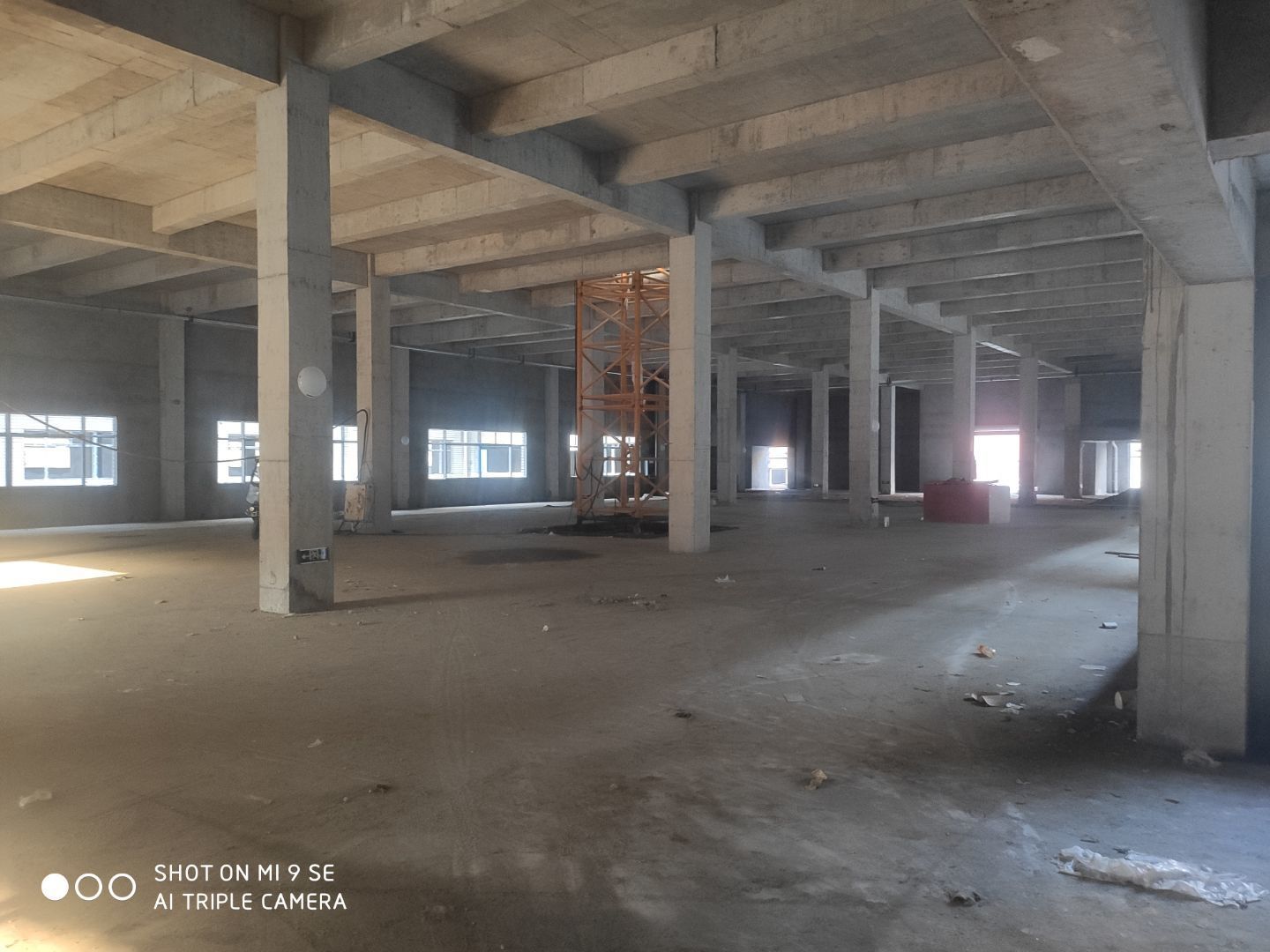

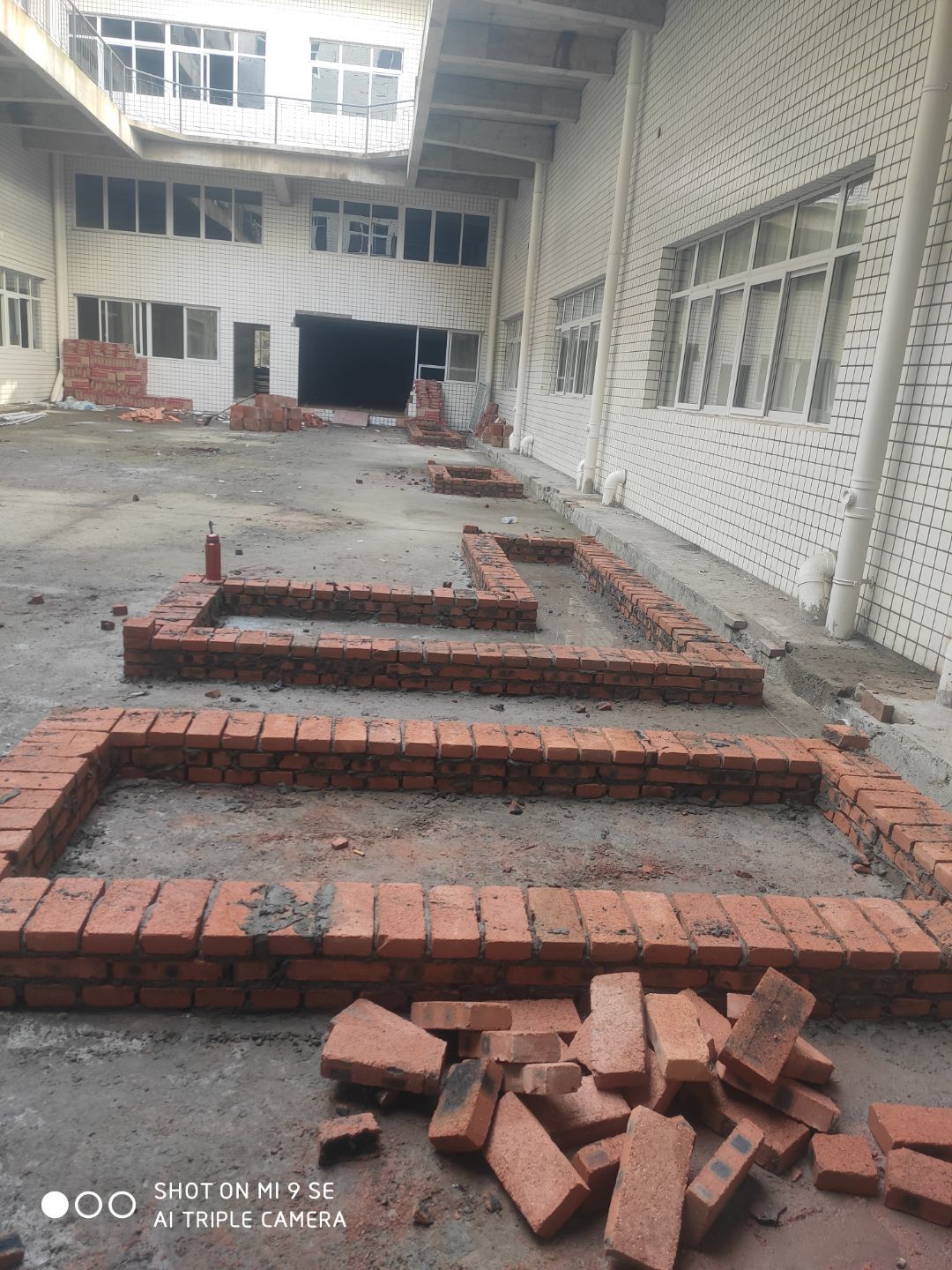

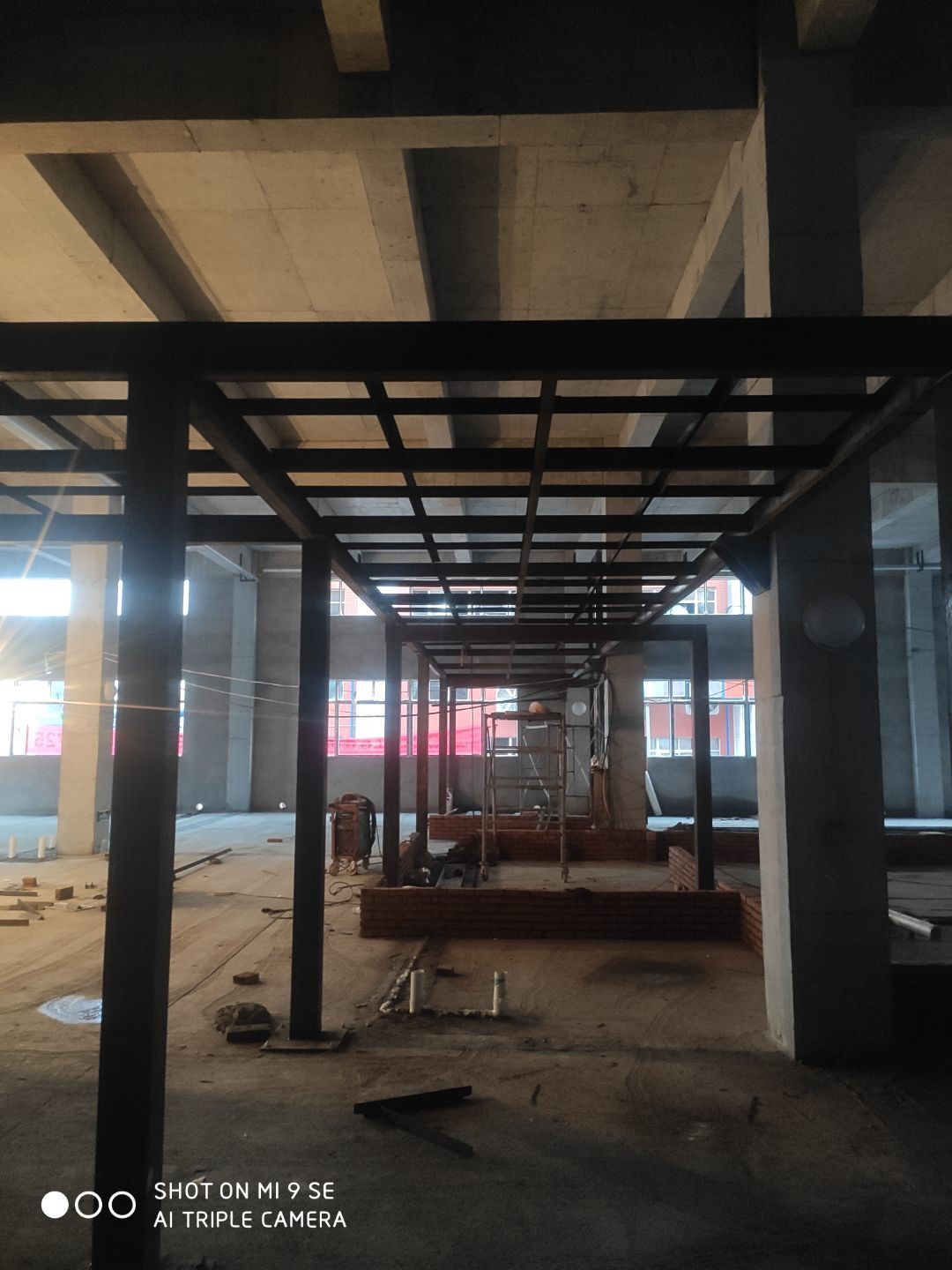

    1.二車間混凝土完成 2.一車間墻板完成 3.一車間吊頂完成百分之三十

  • 2020-12-04

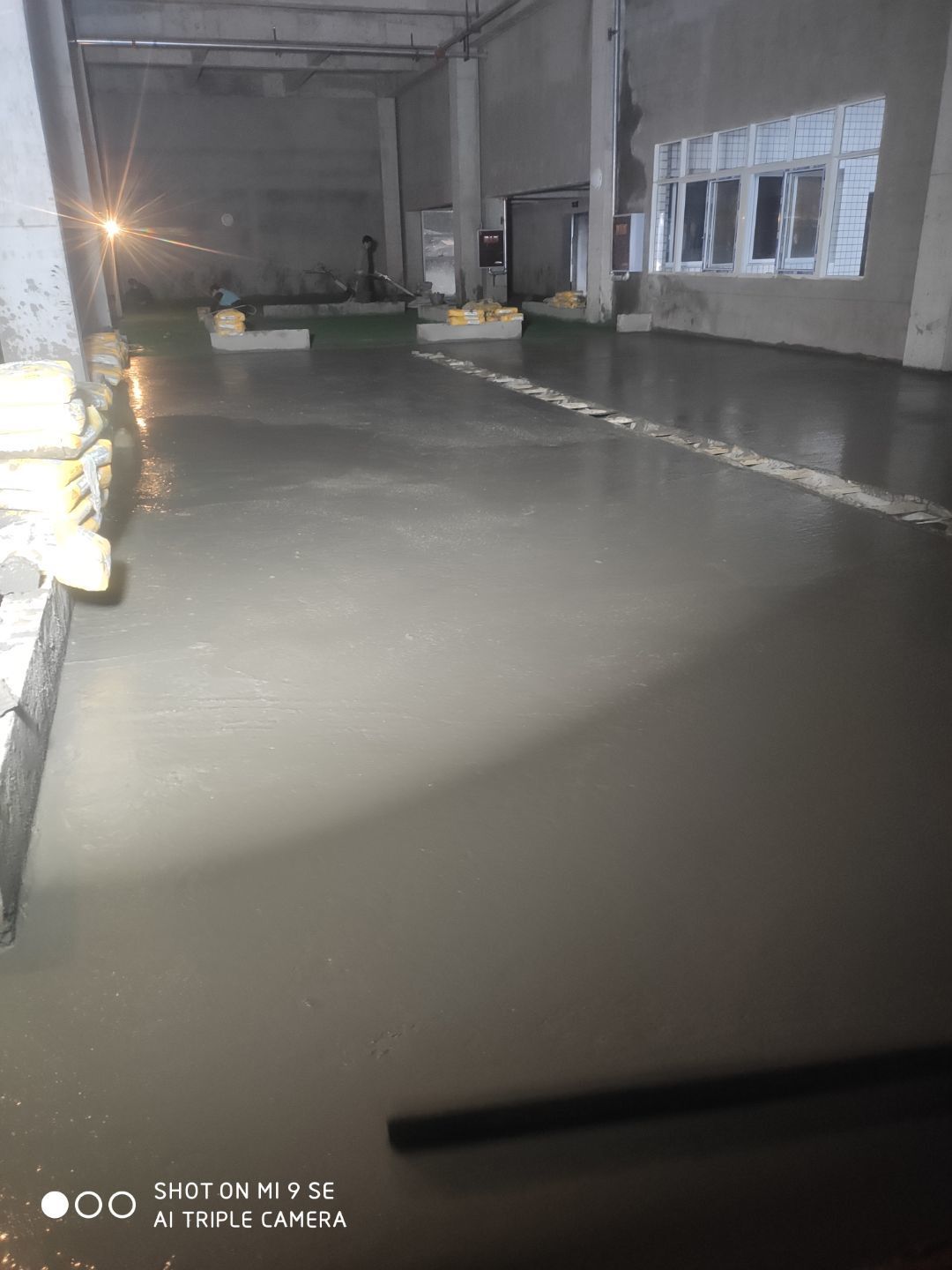

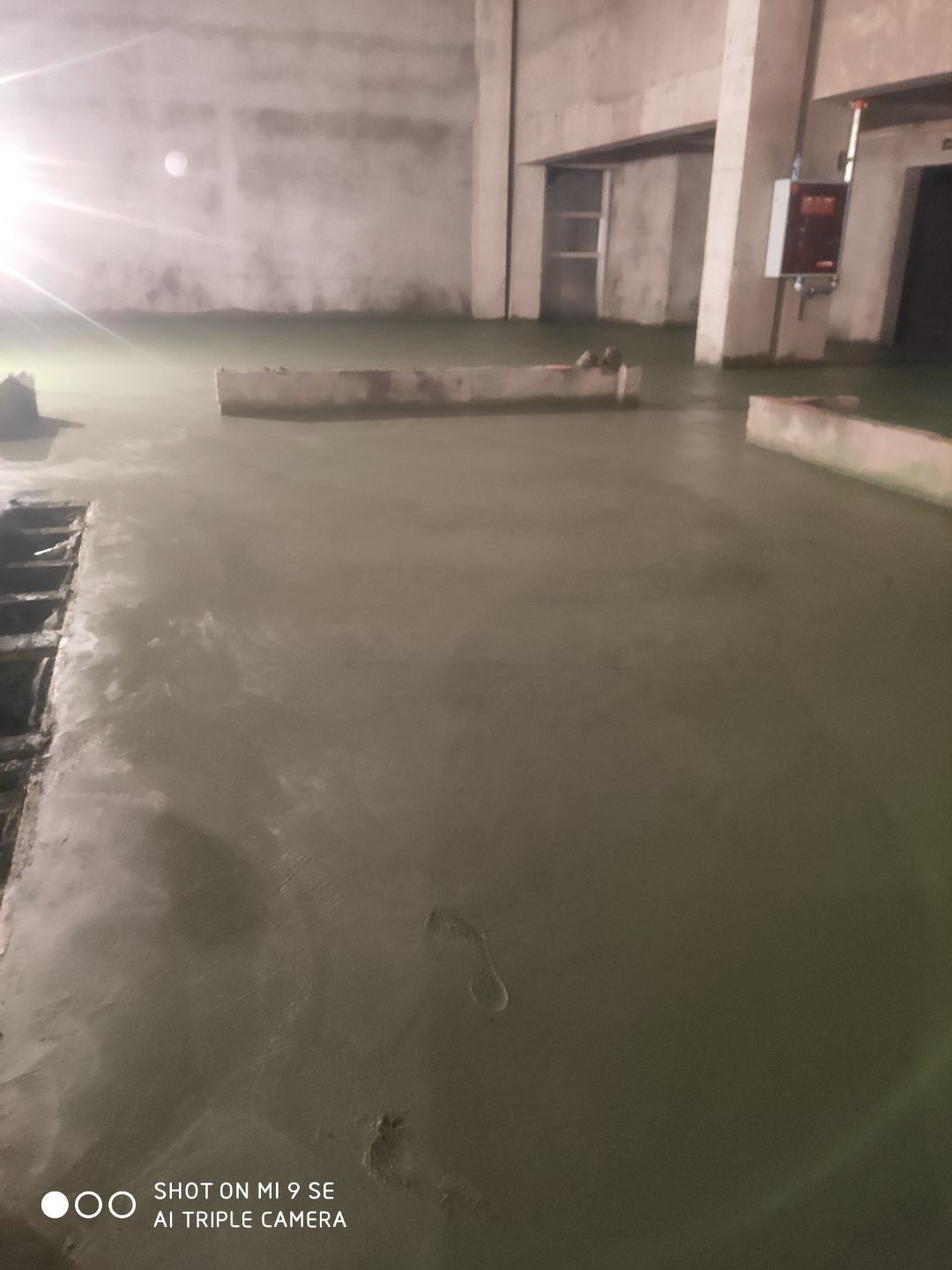

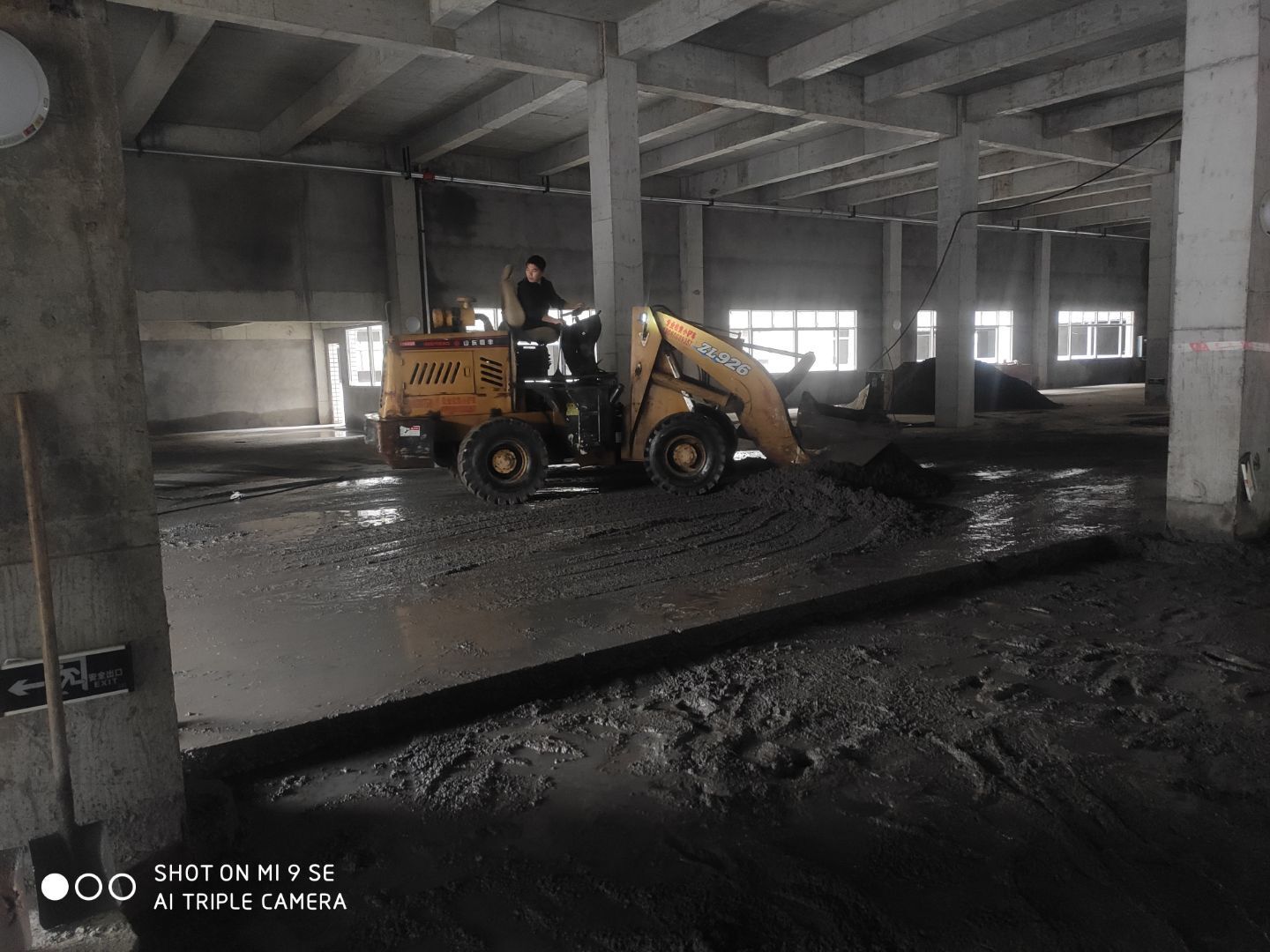

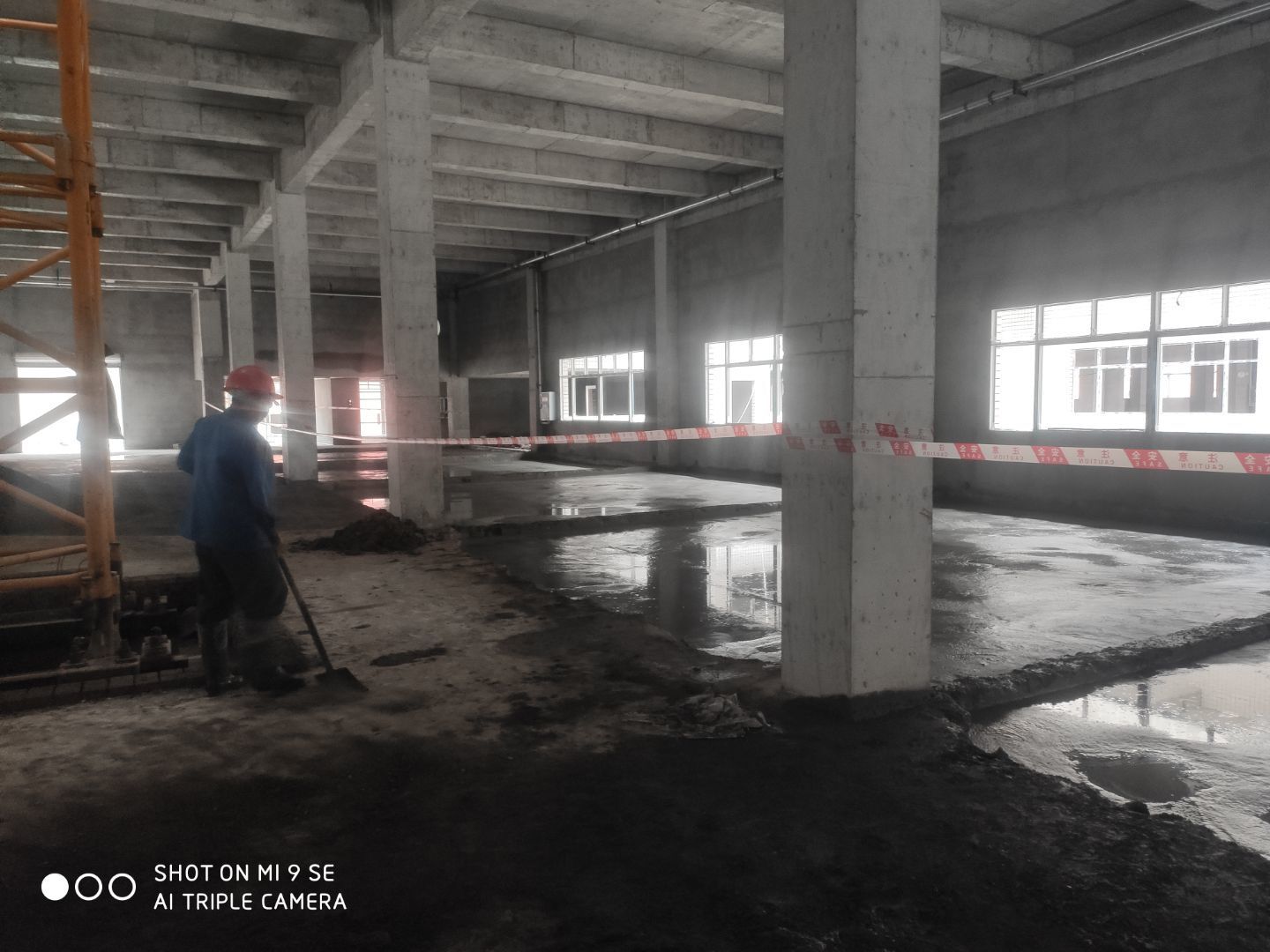

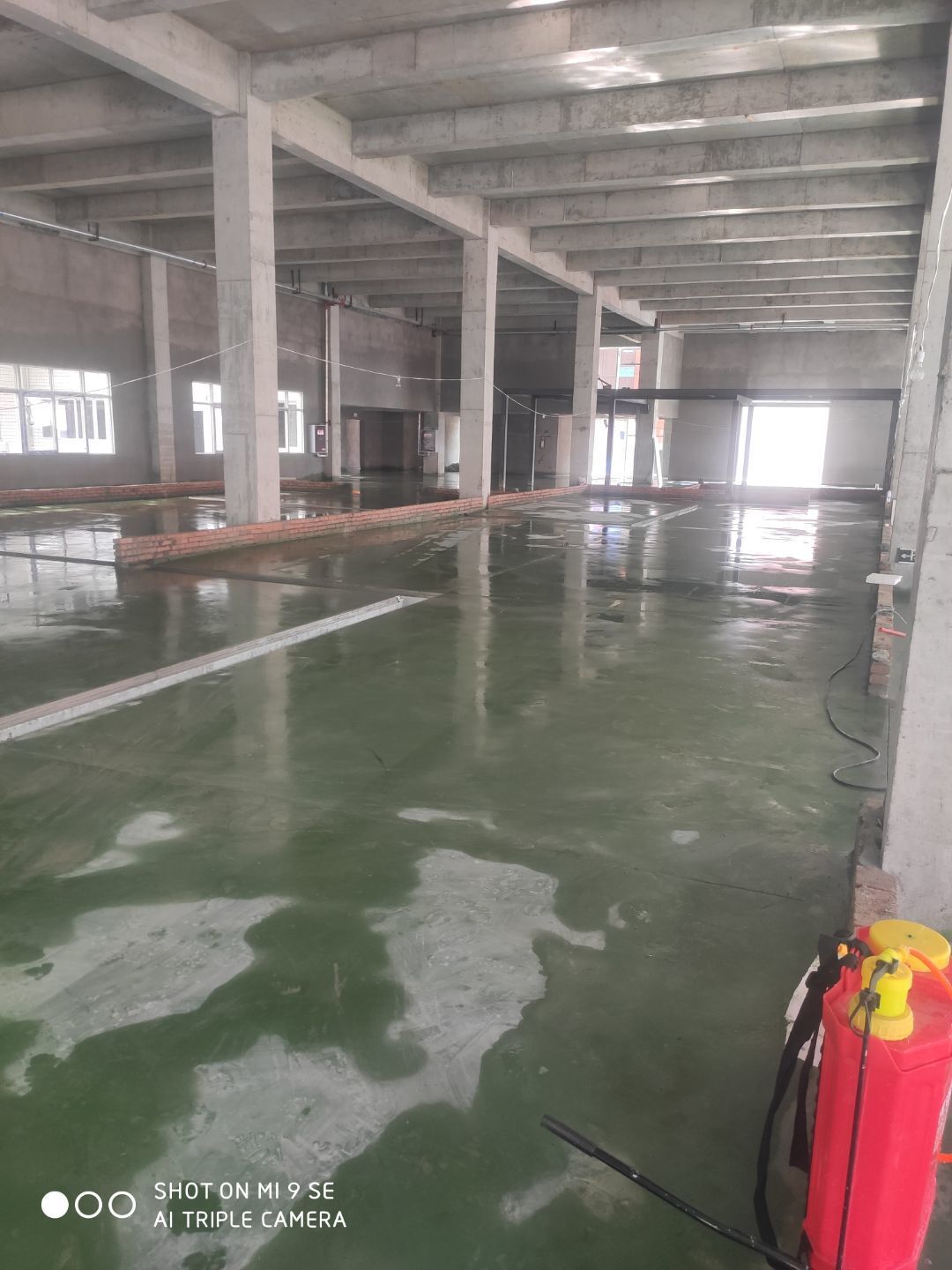

    1.混凝土二車間開始澆 2.凍庫設備基礎完成

  • 2020-12-04

    1.墻板完成百分之五十 2.頂板完成百分之三十

  • 2020-11-27

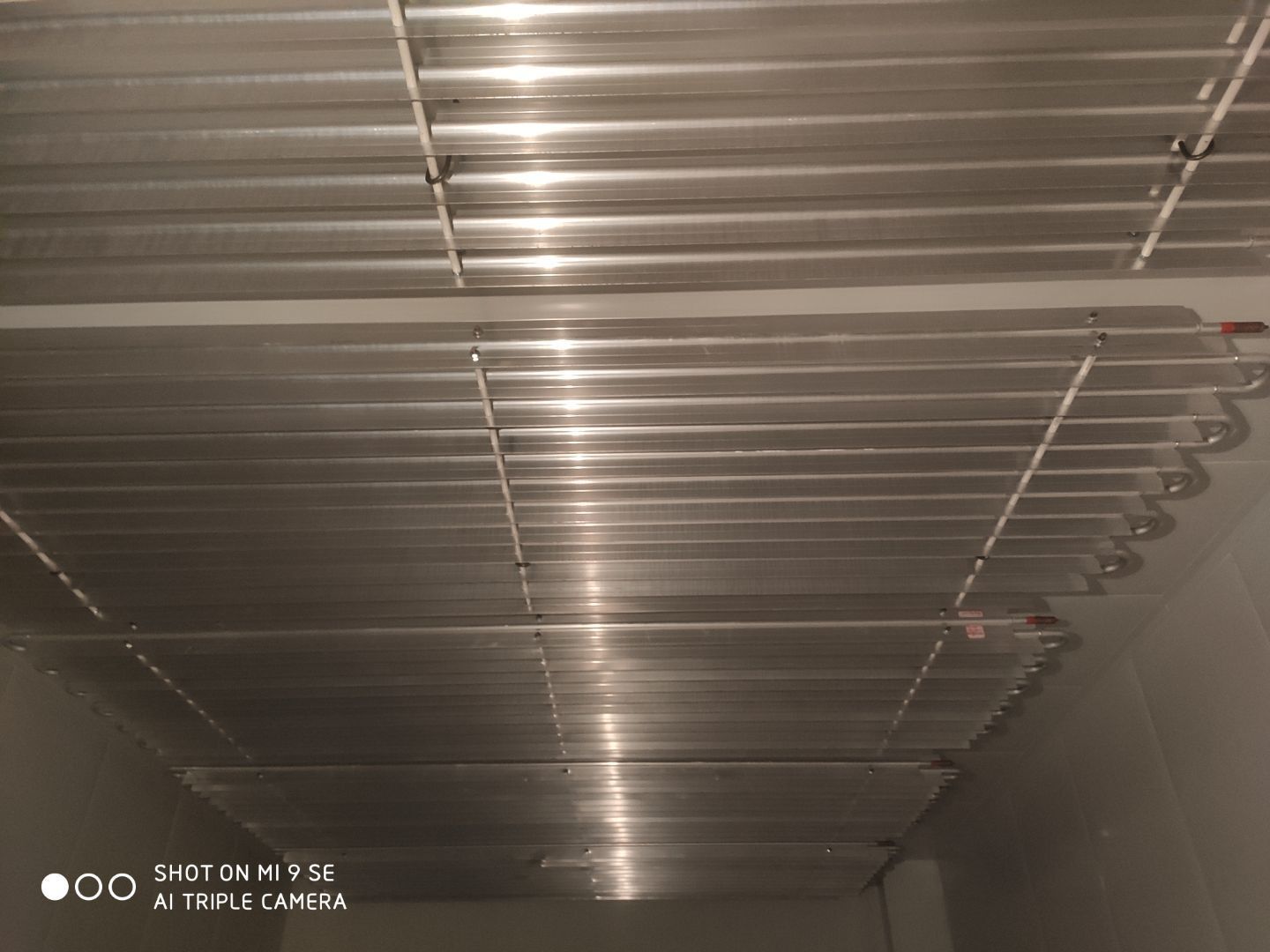

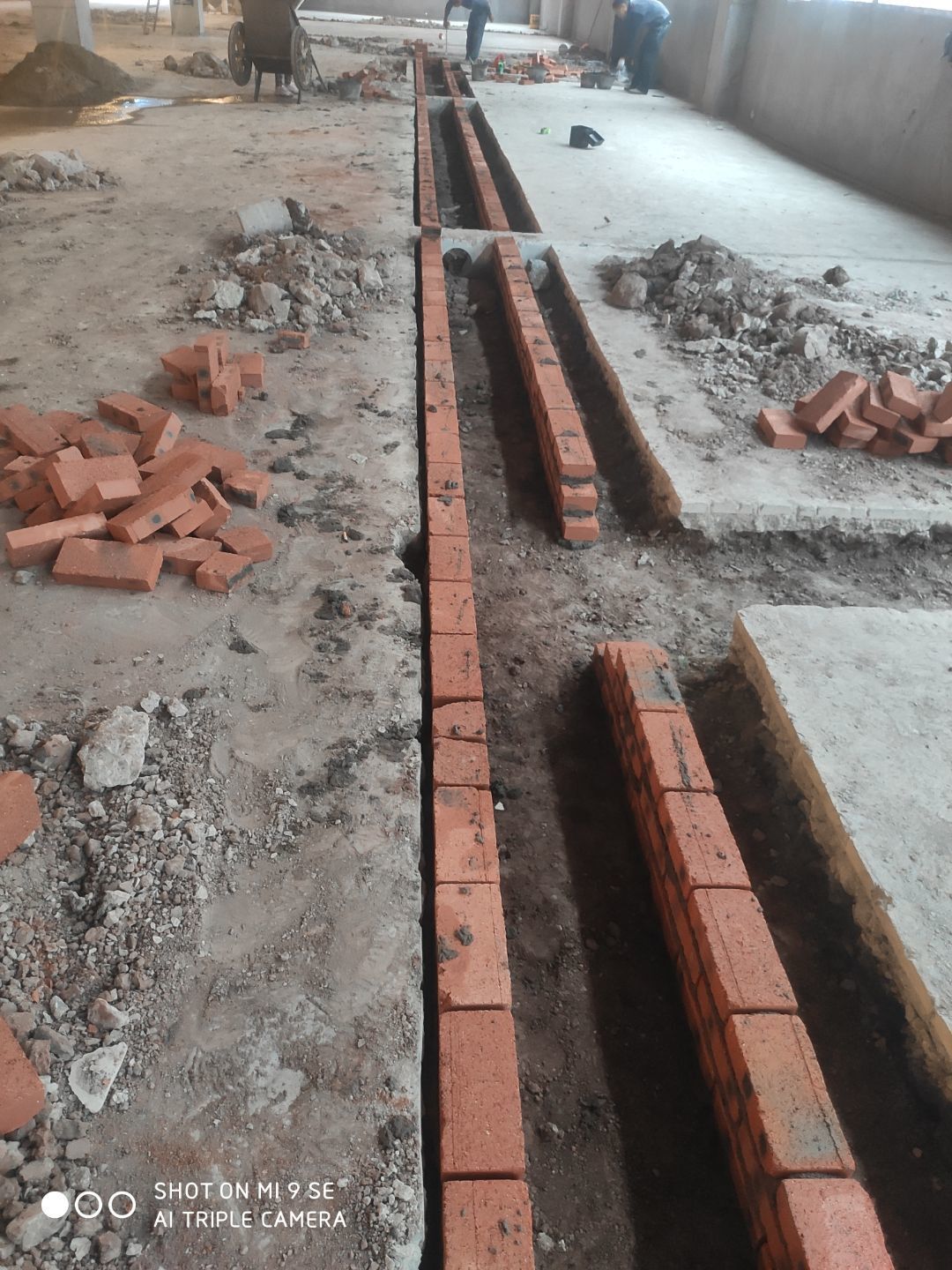

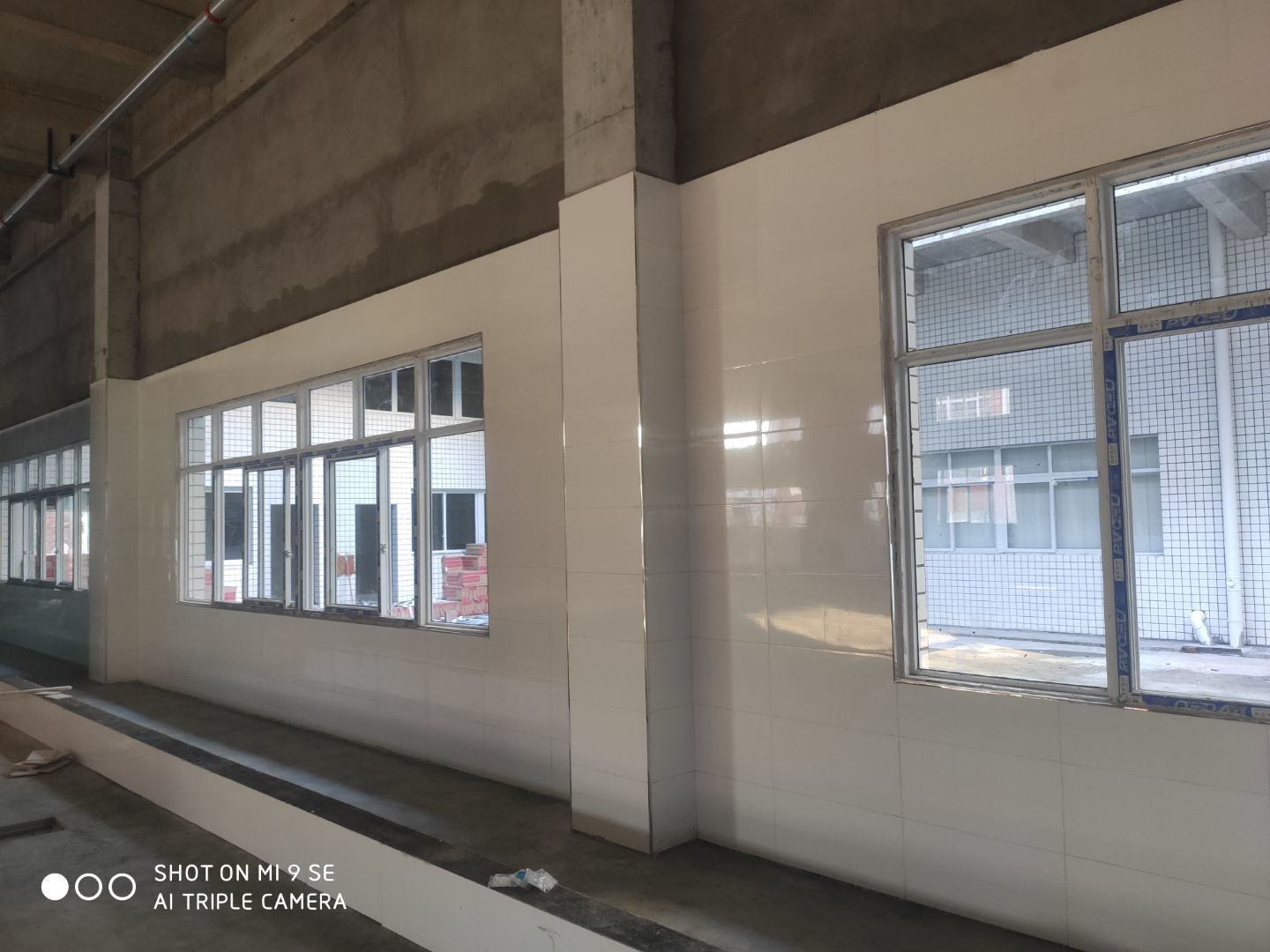

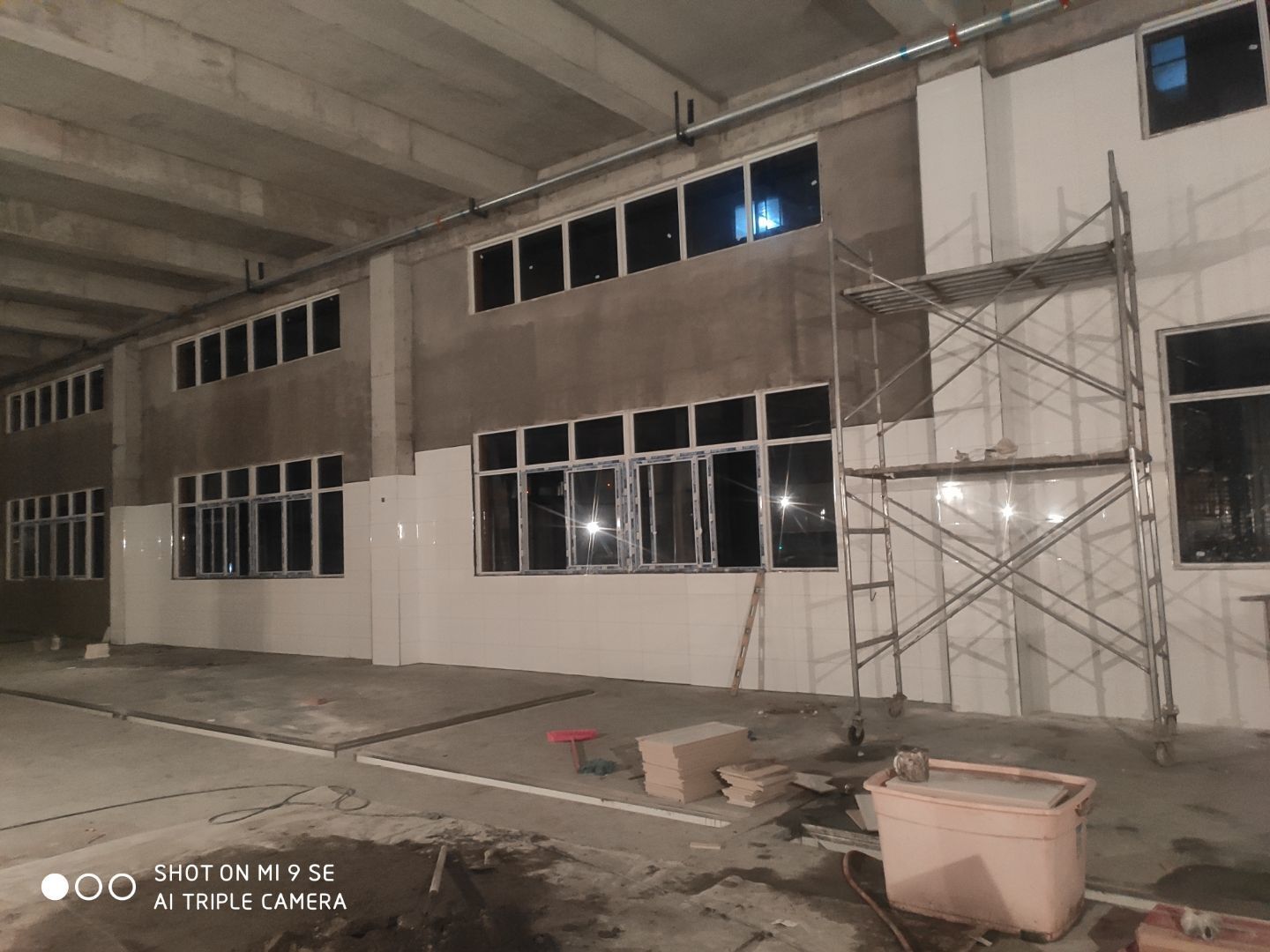

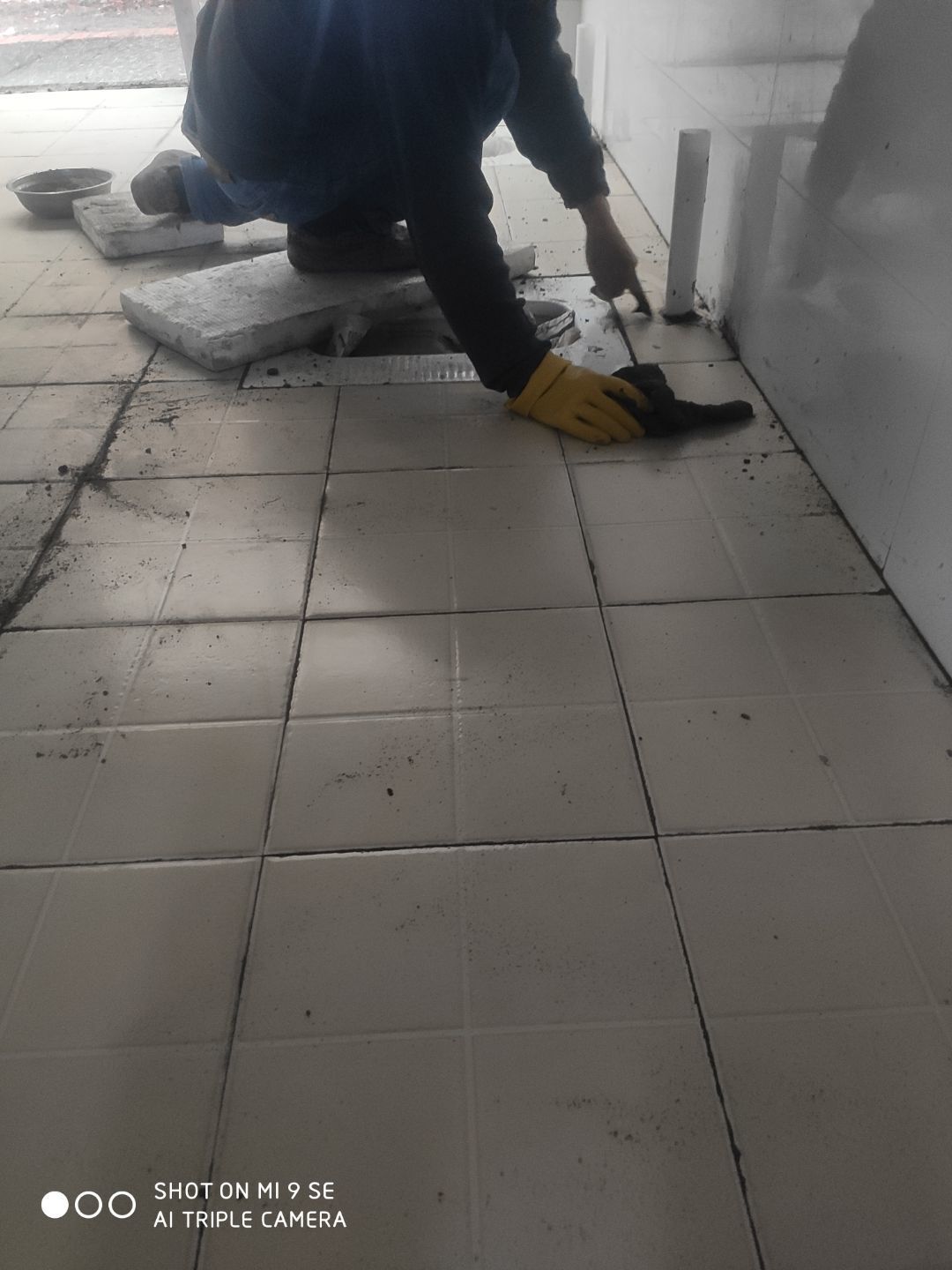

    1.凍庫鋁排安裝完成 2.二車間打灰餅完成 3.廁所瓷磚完成百分之五十

  • 2020-11-27

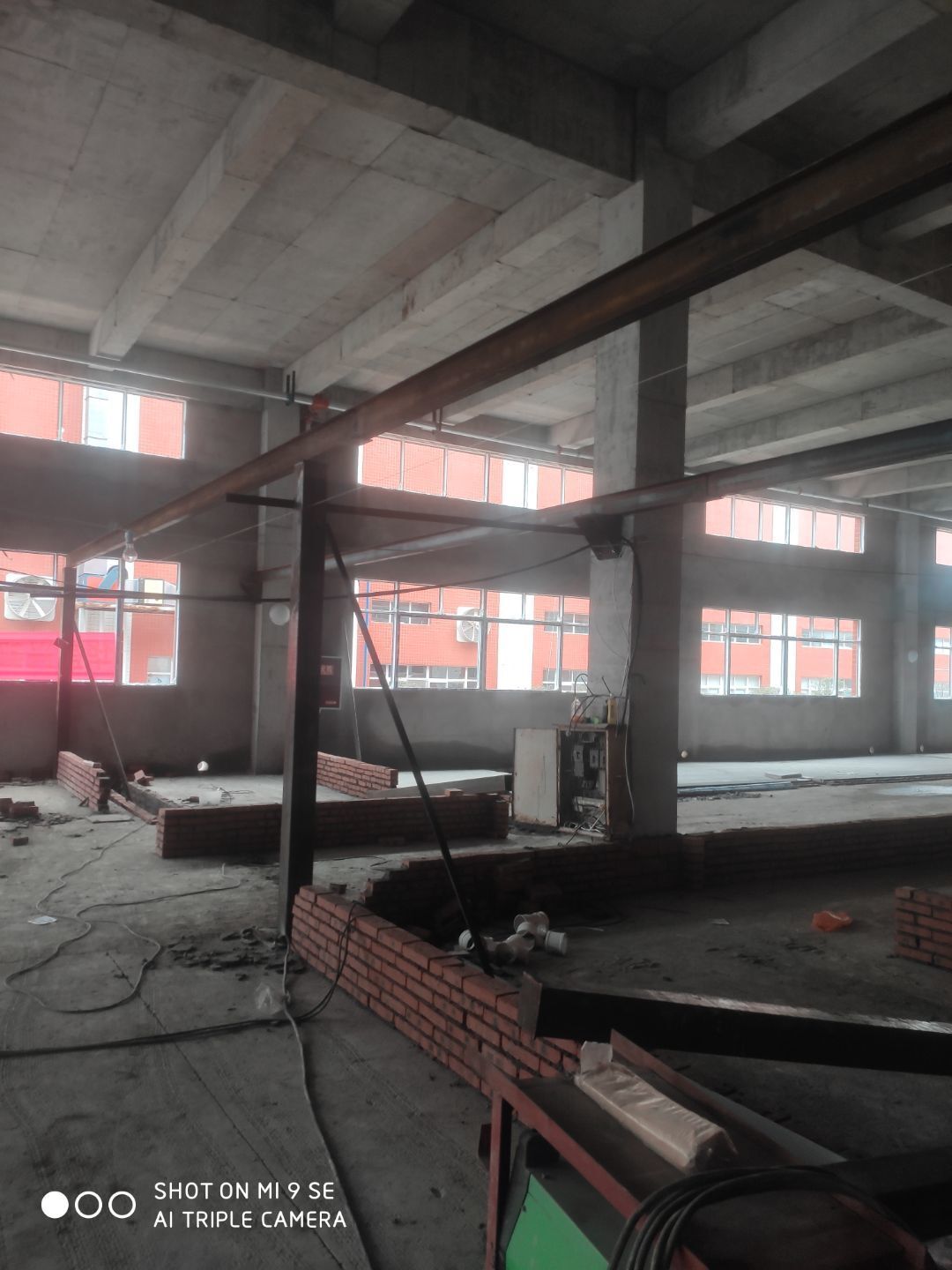

    1.立板完成百分之三十 2.吊筋完成百分之二十

  • 2020-11-19

    1.凍庫總體施工完成百分之八十 2.瓷磚完成百分之五十 3.垃圾清理,地面衛生打掃

  • 2020-11-12

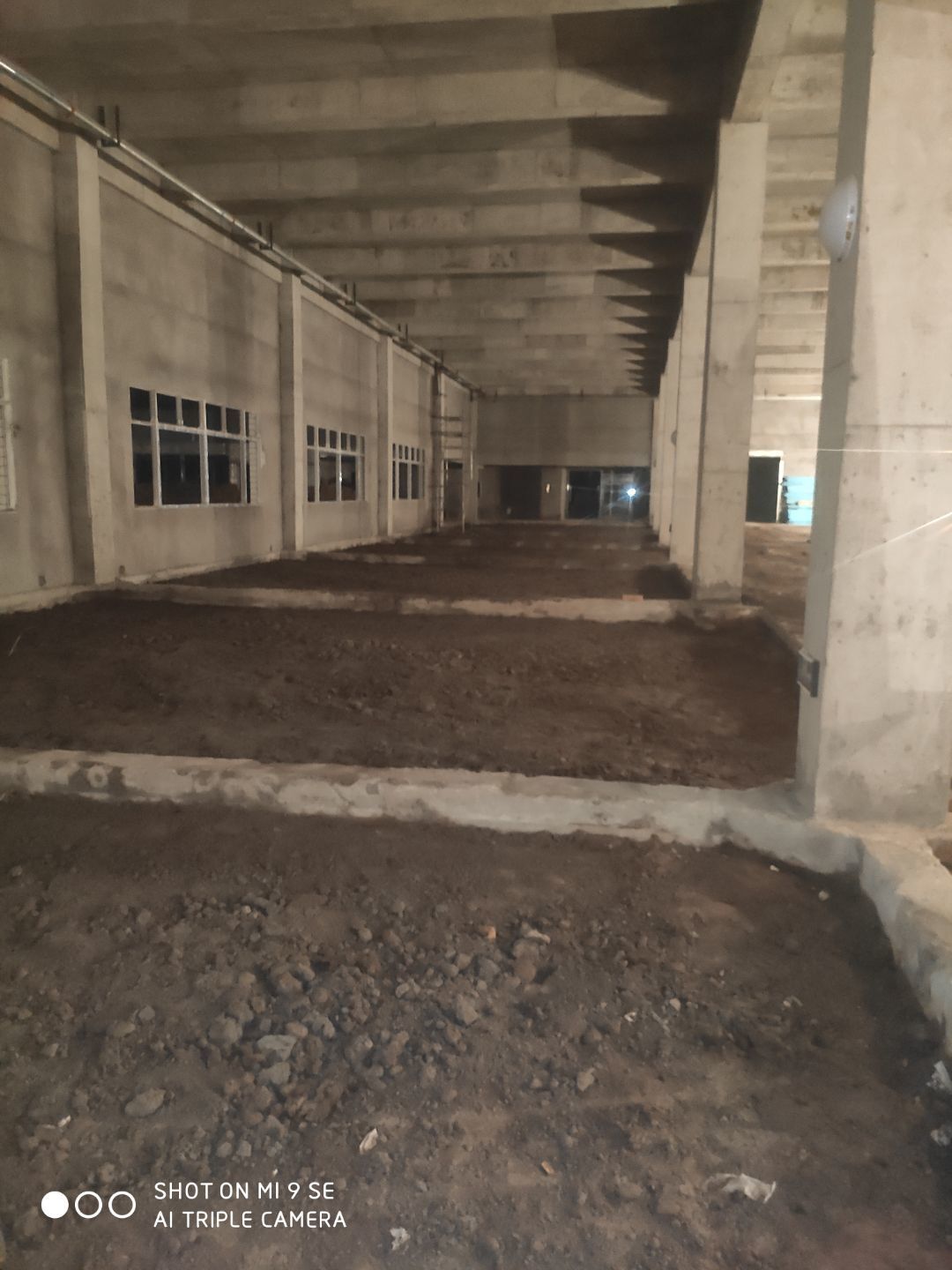

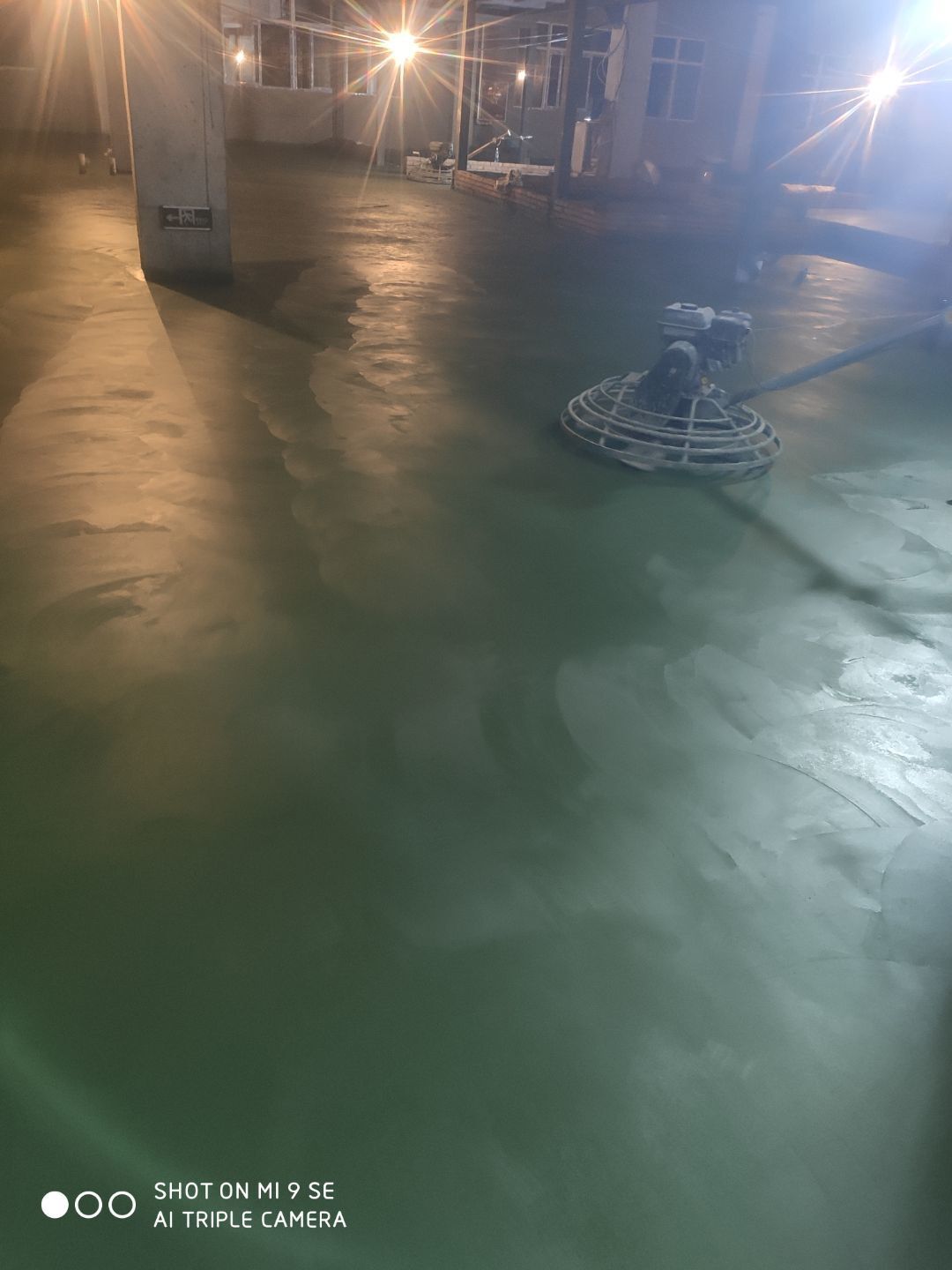

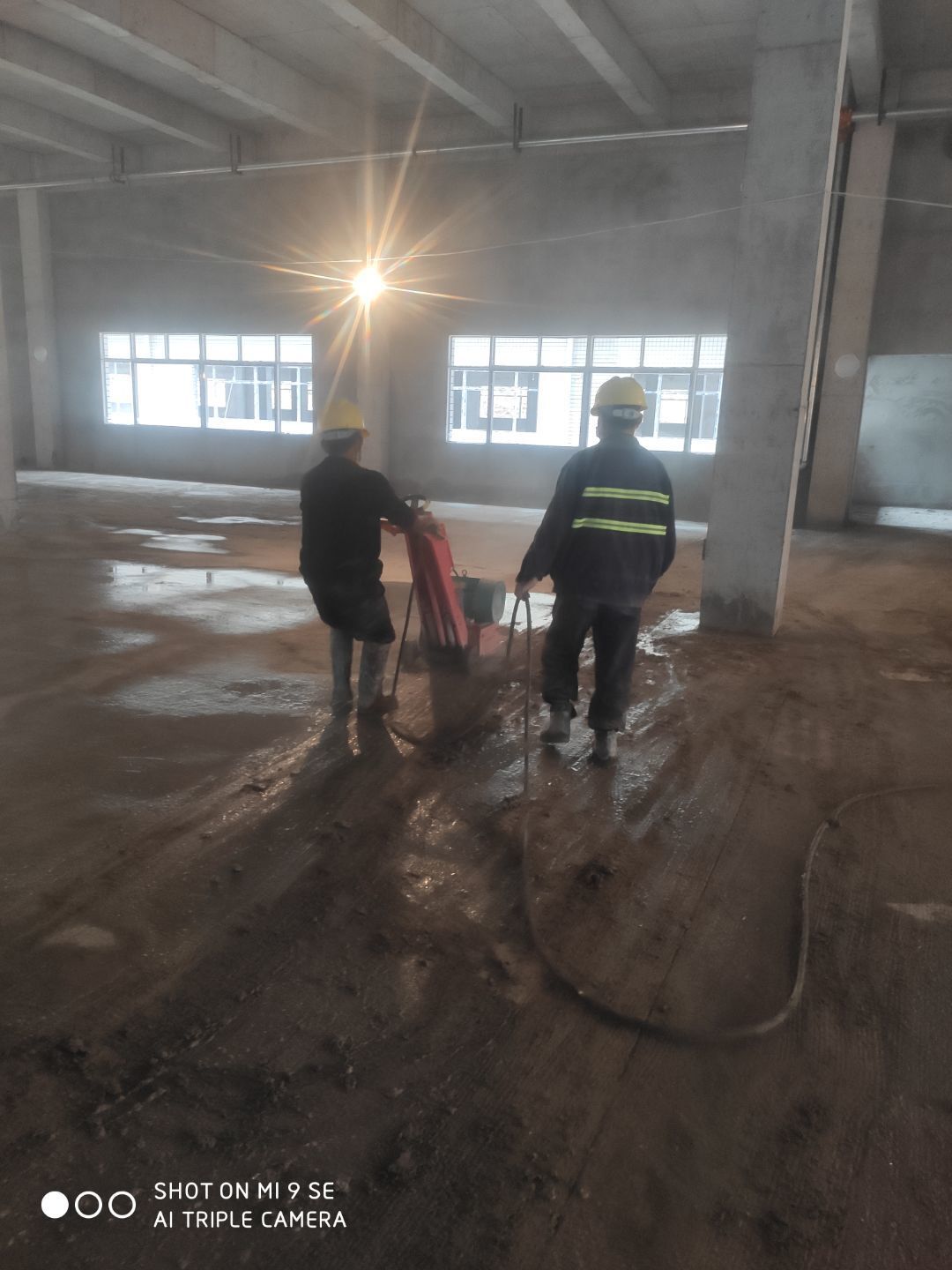

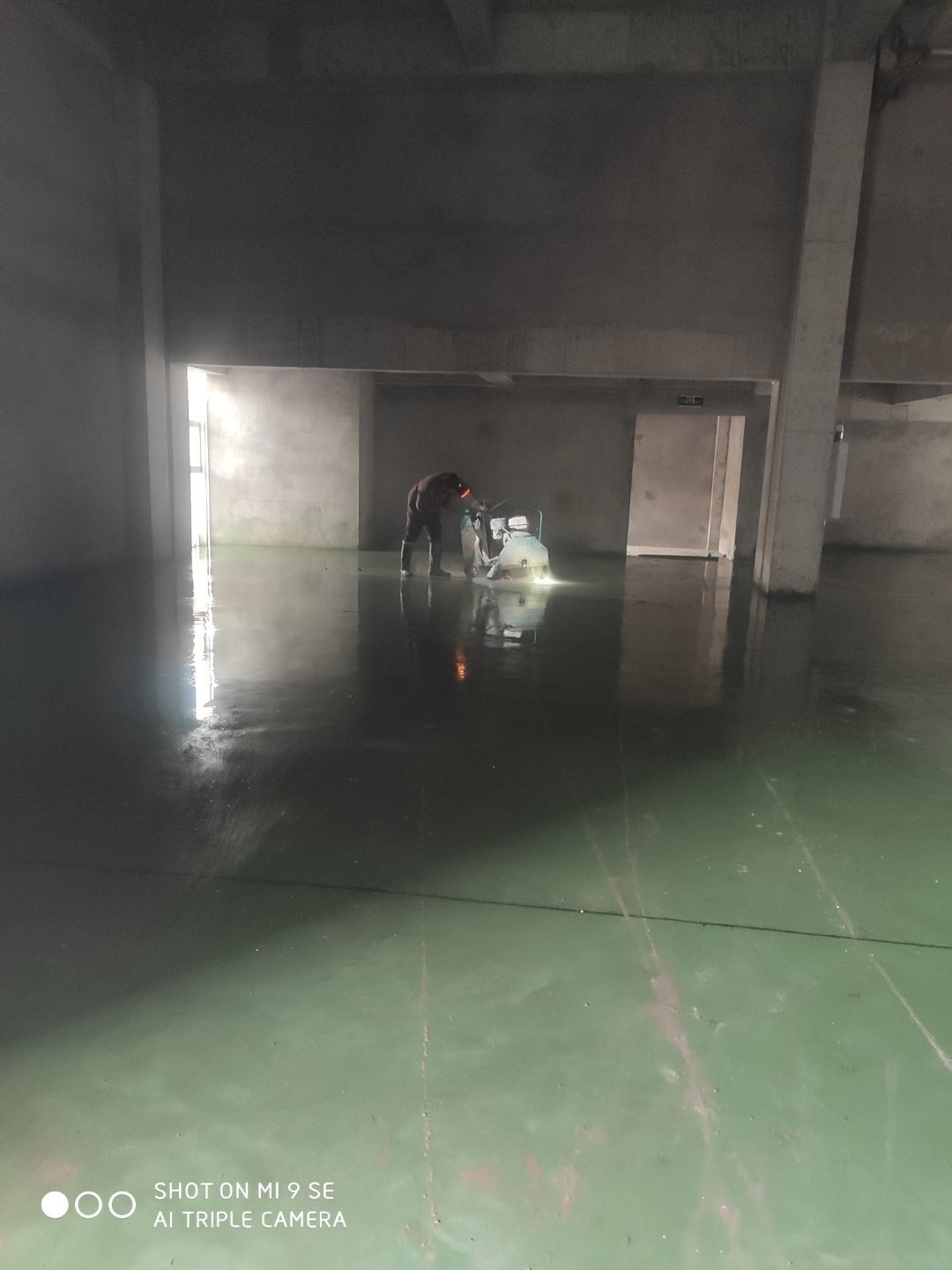

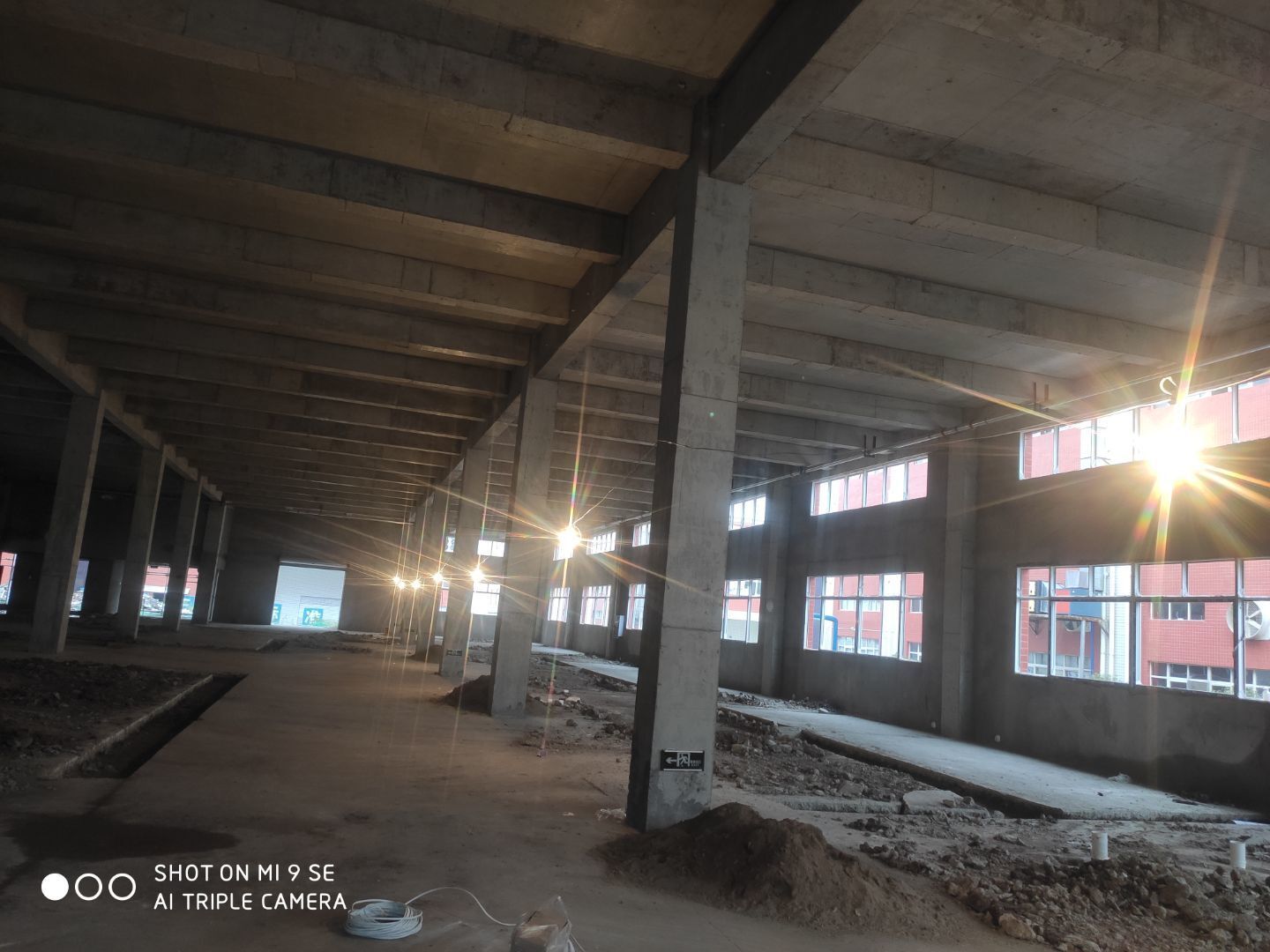

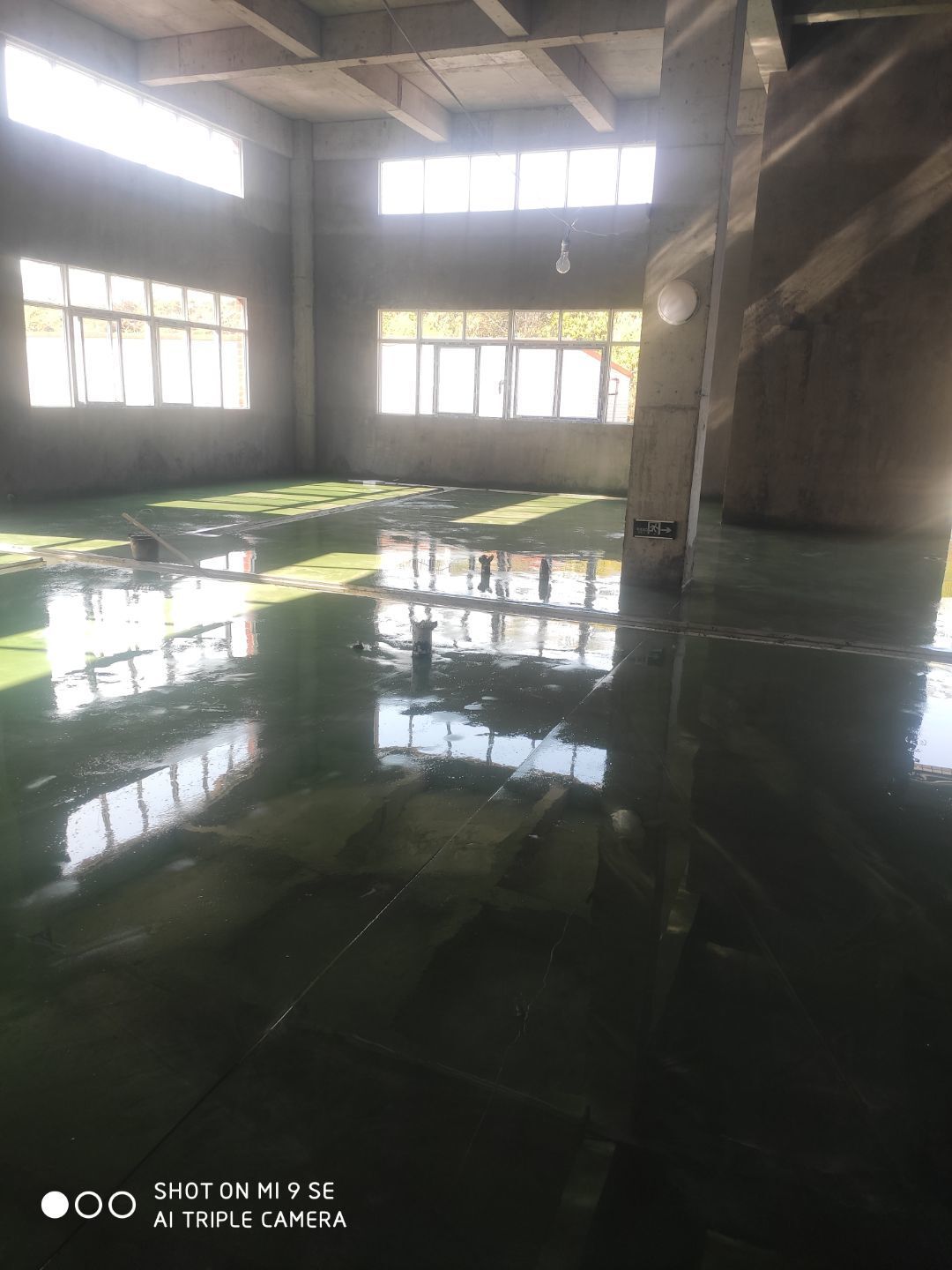

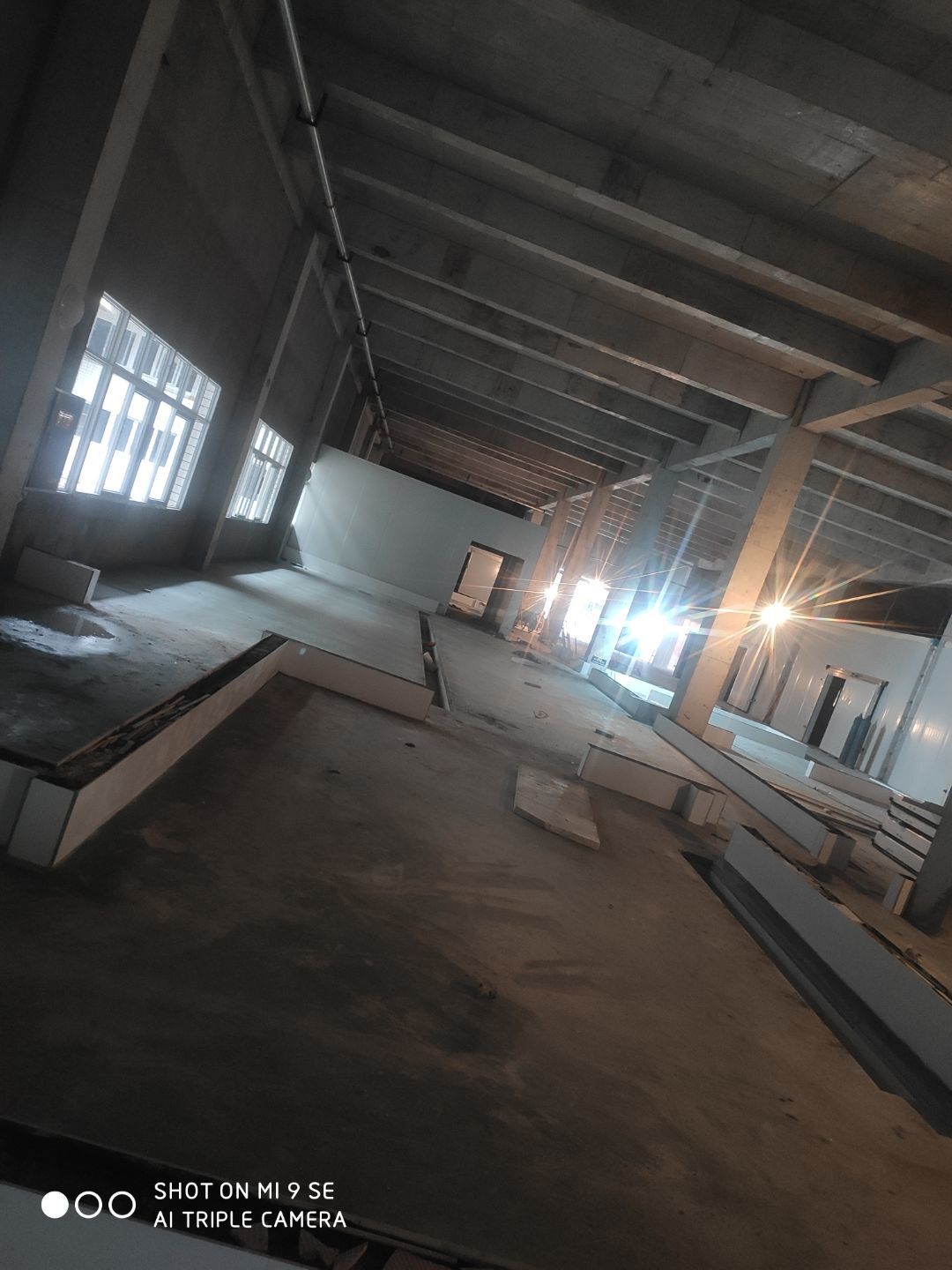

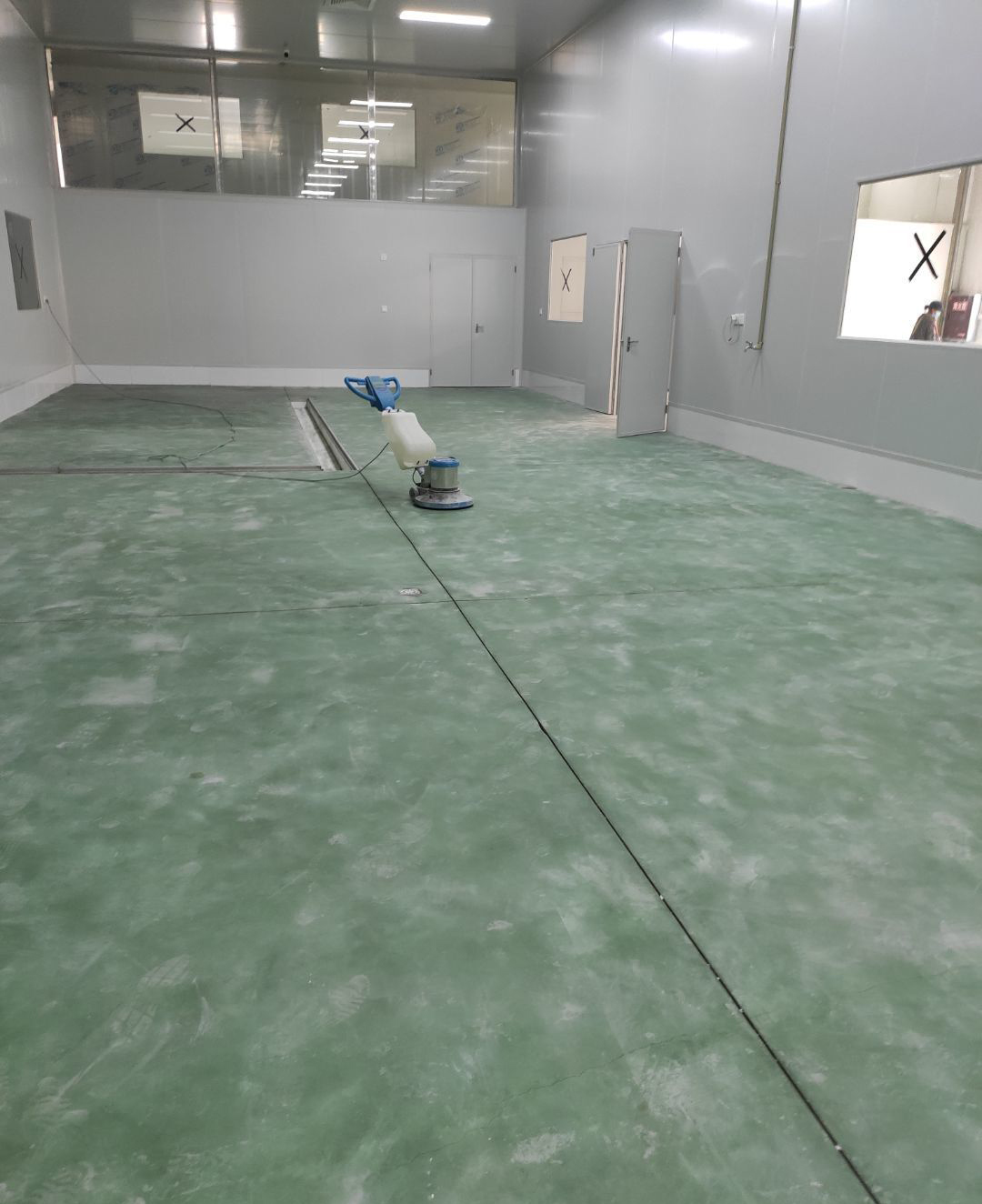

    車間地坪施工

  • 2020-11-05

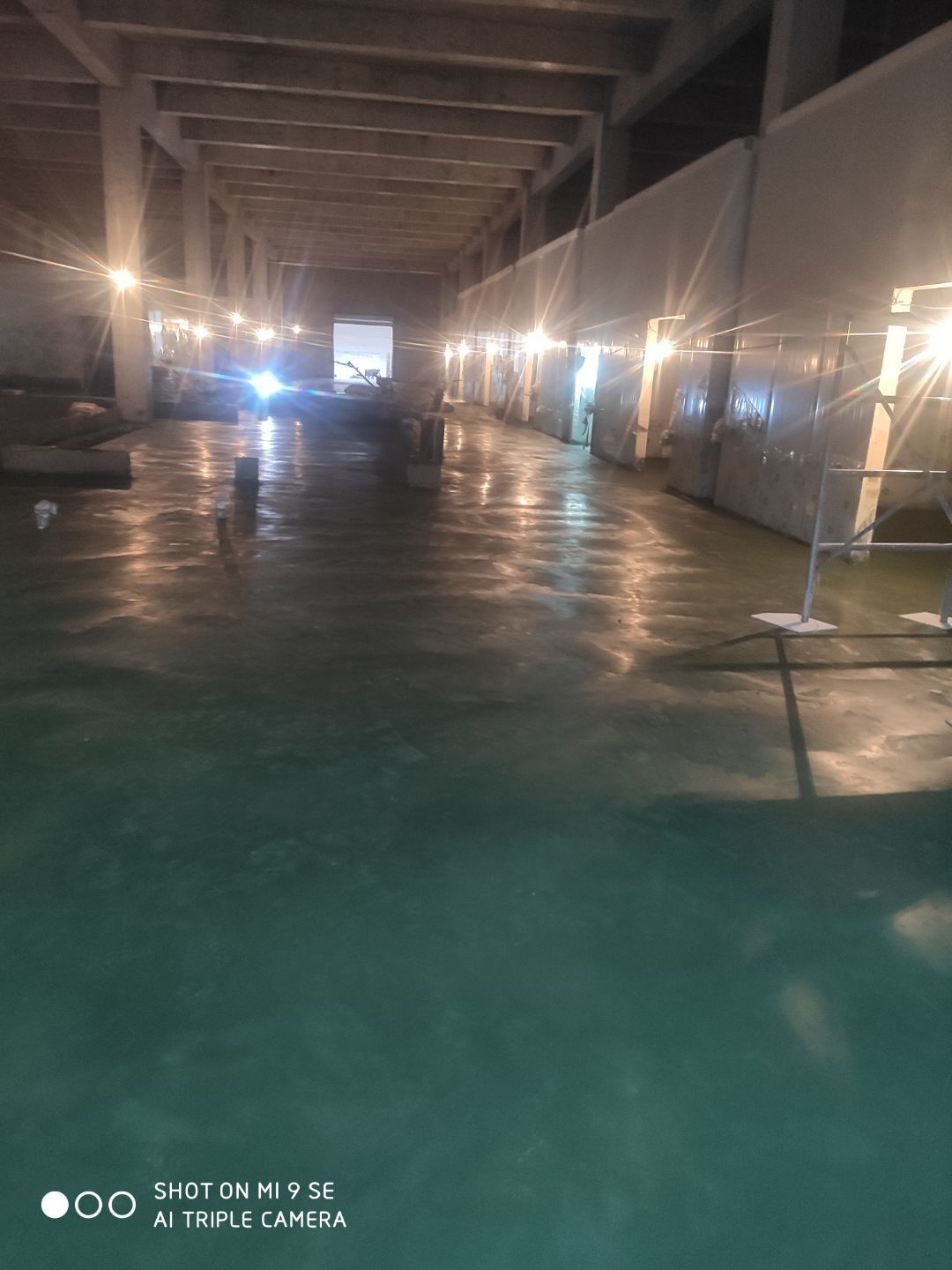

    車間隔斷施工,凍庫施工

  • 2020-10-23

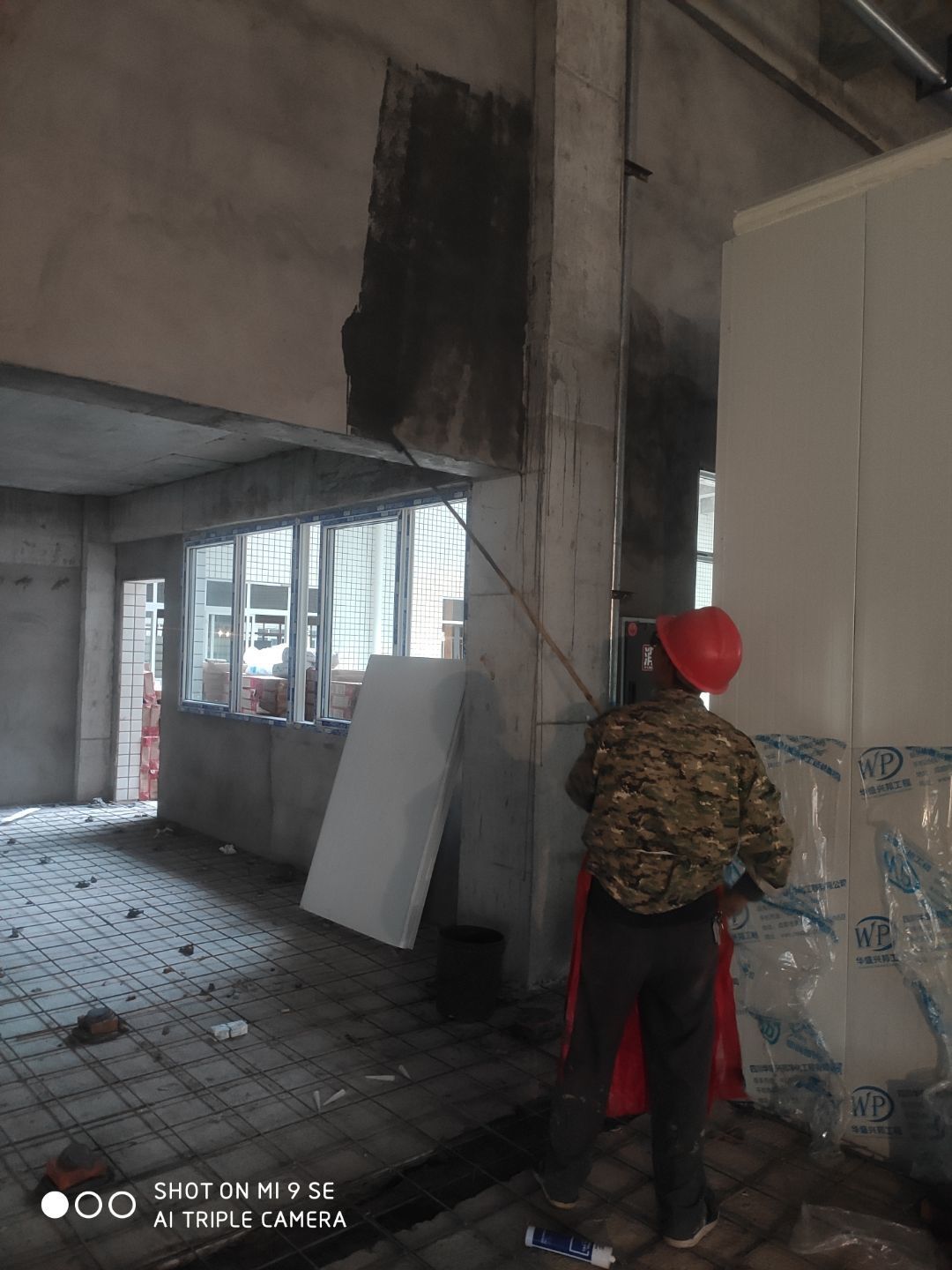

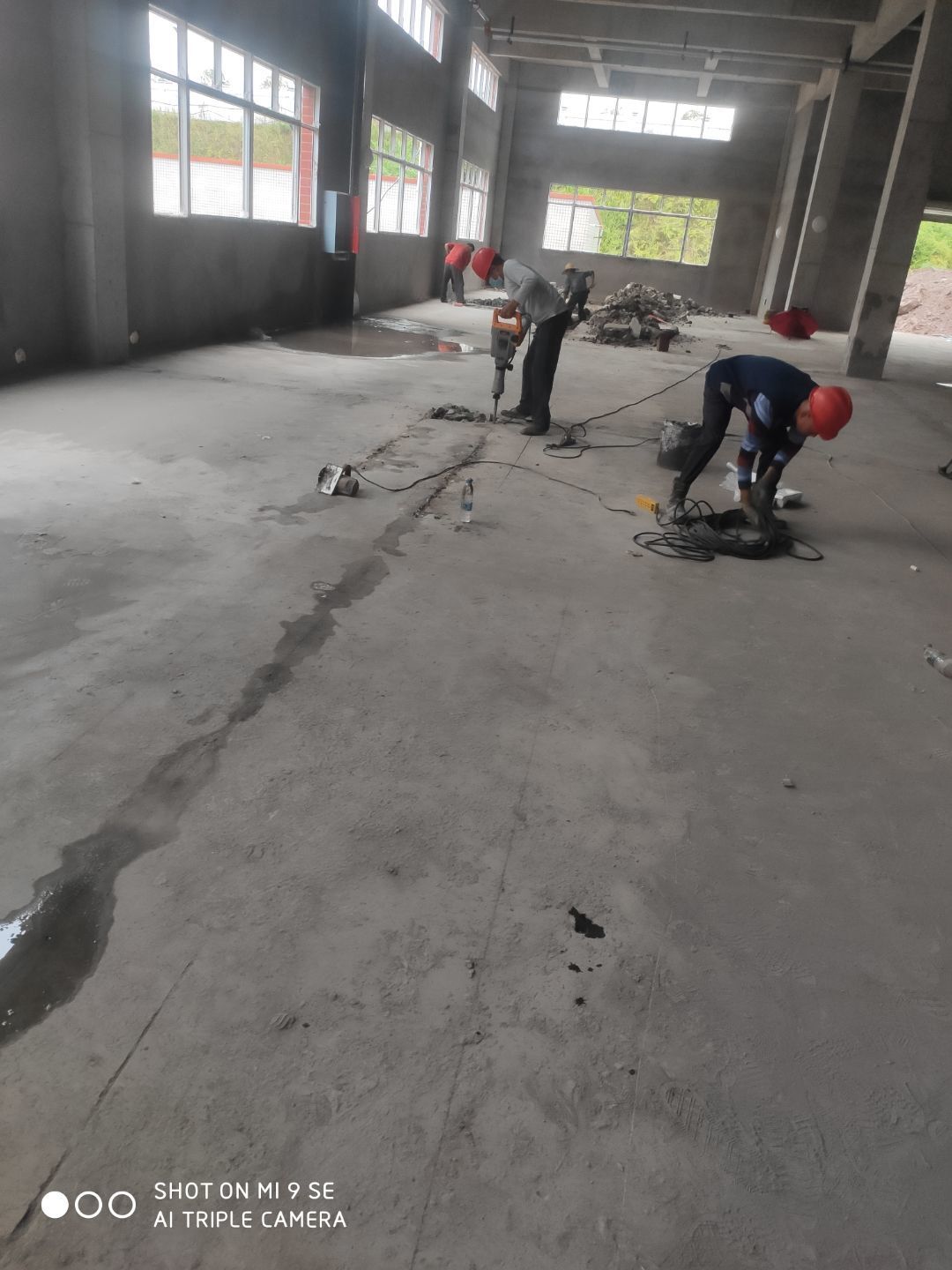

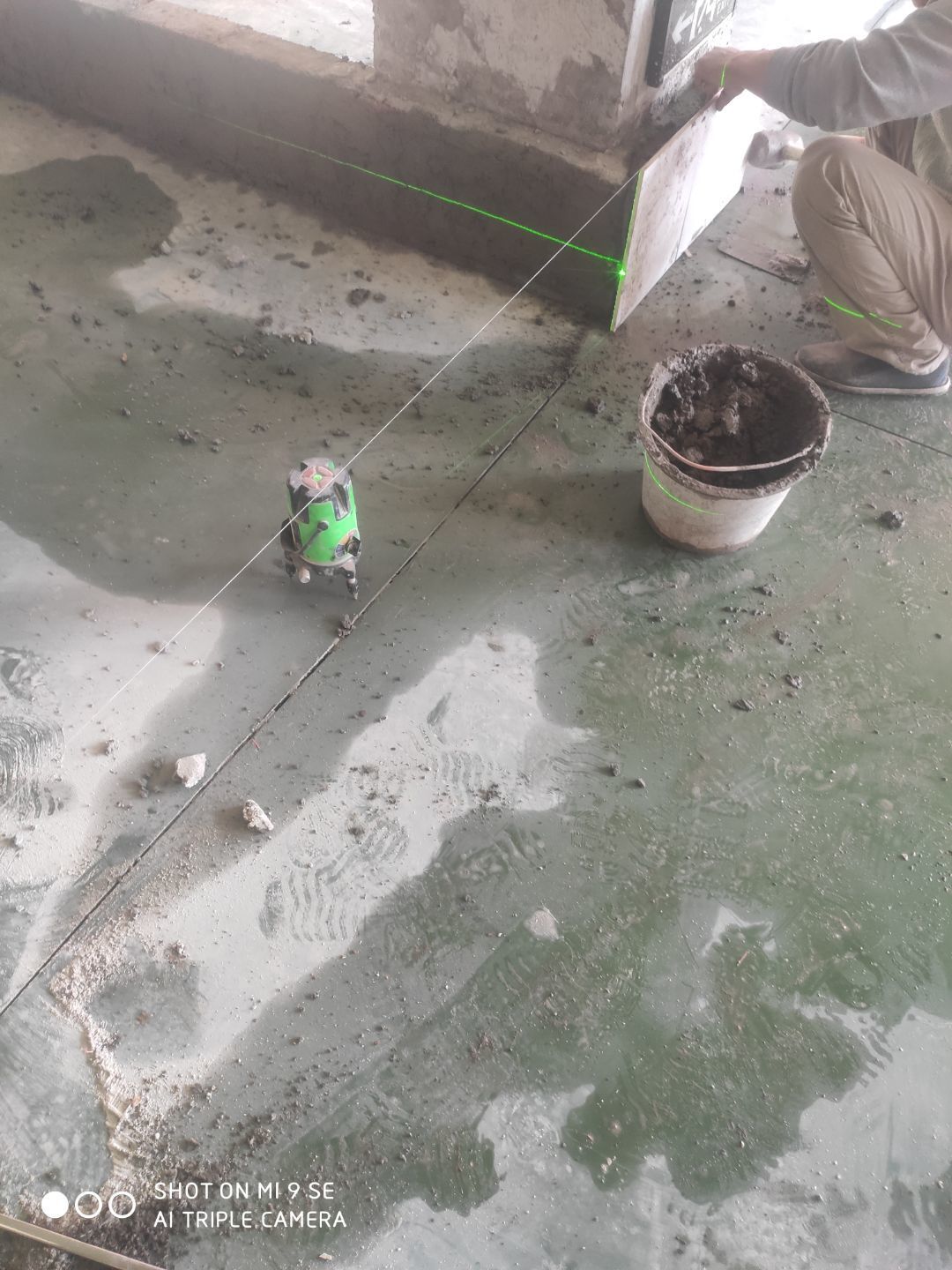

    不銹鋼水溝邊條完成百分之五十;鋼平臺完成百分之八十;凍庫基層處理完成

  • 2020-10-20

    水溝貼磚完成百分之八十 地坪打磨完成 參觀通道鋼柱立完

  • 2020-10-16

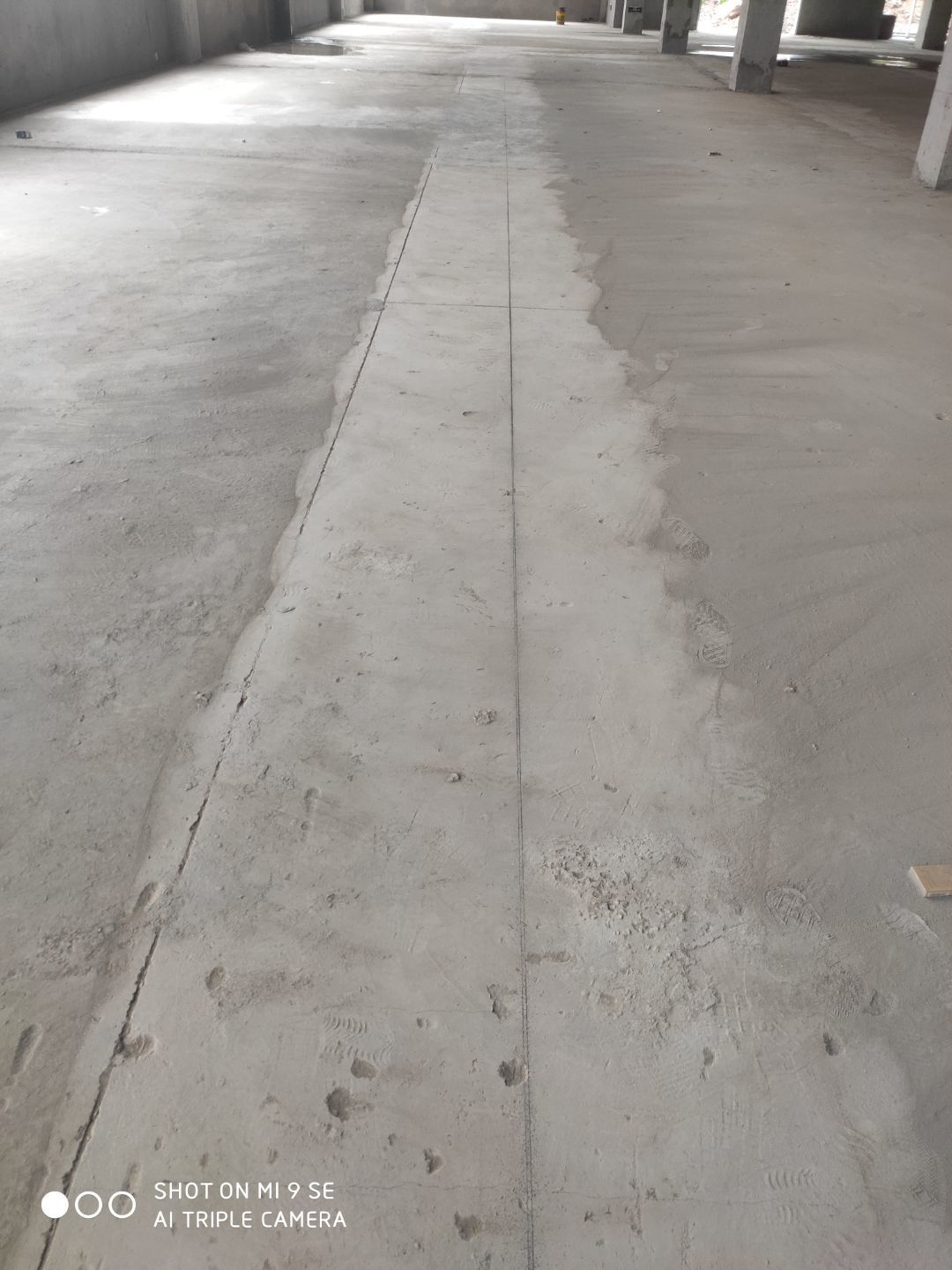

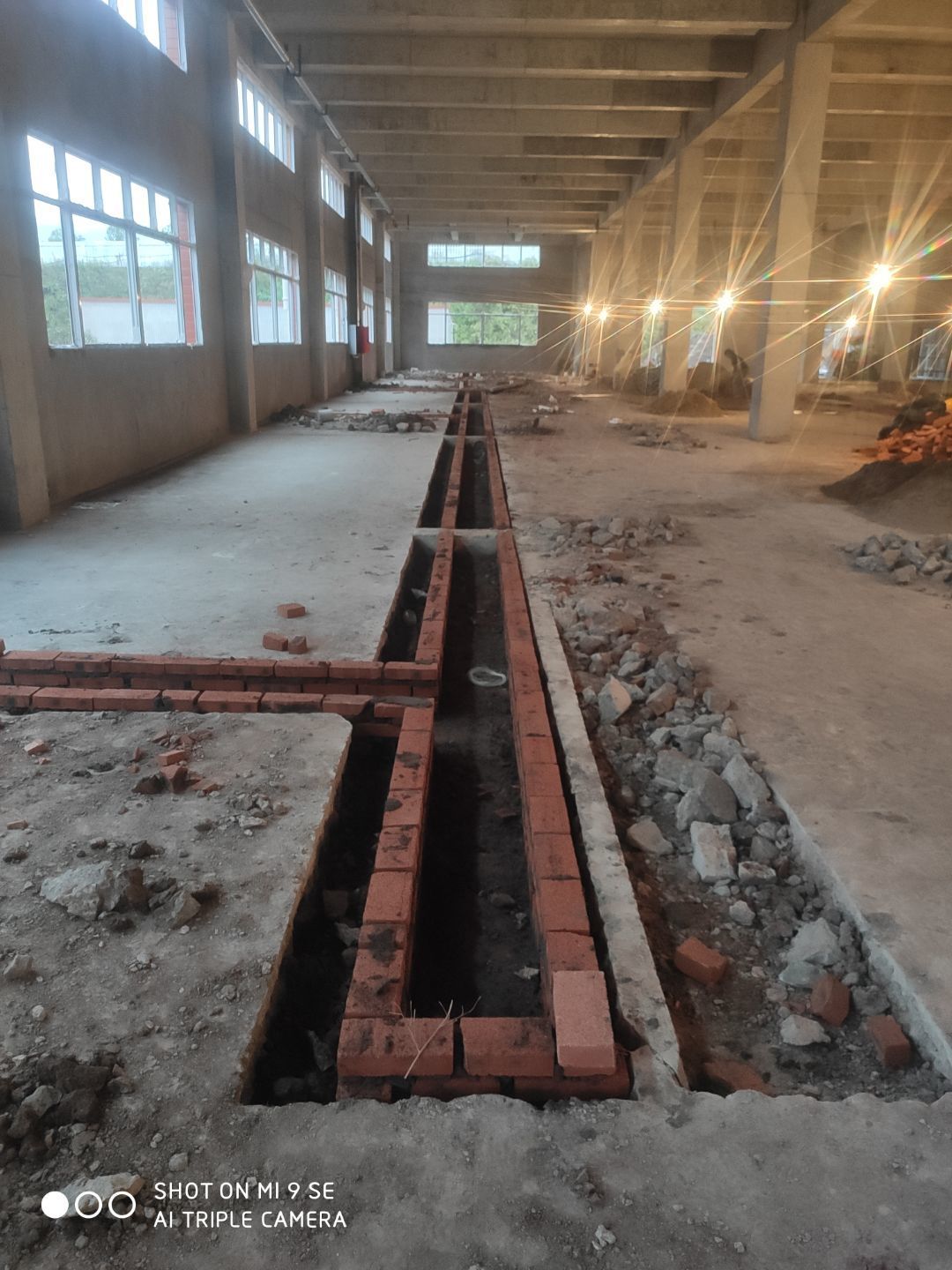

    擋水墻施工完成,排水溝排水溝施工

  • 2020-10-14

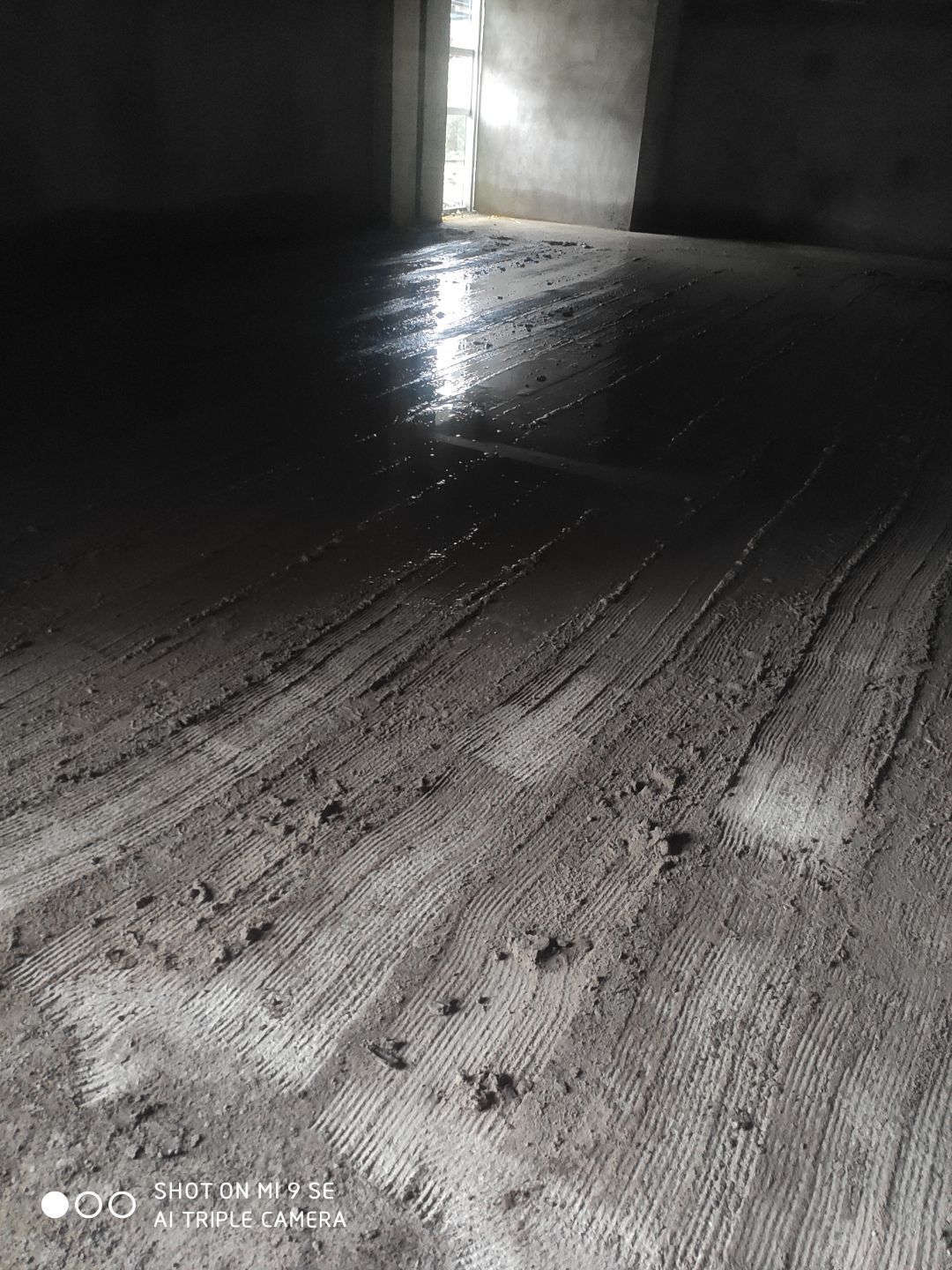

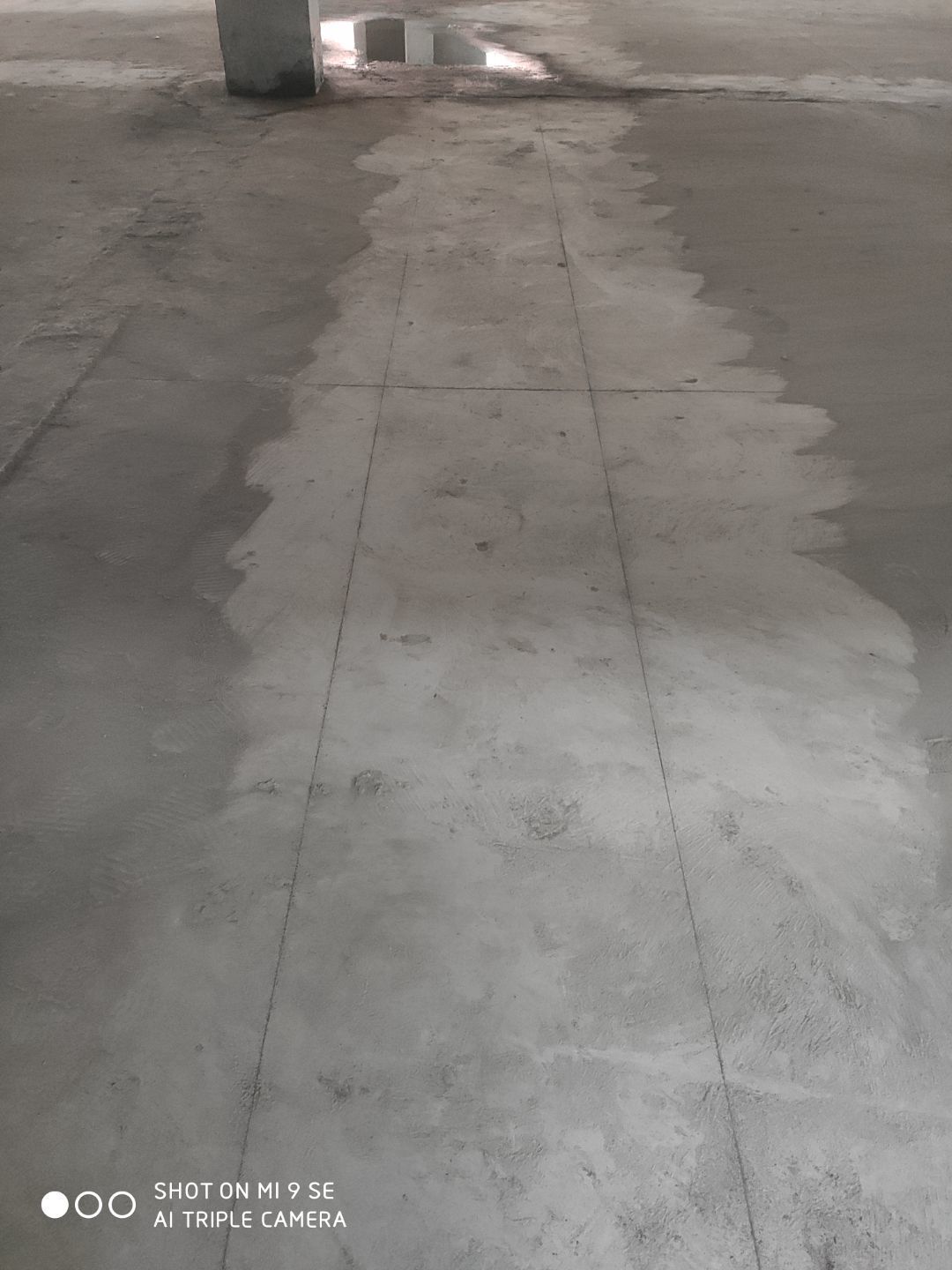

    1.水溝砌磚施工完成 2.地面刨毛完成百分之五十

  • 2020-10-12

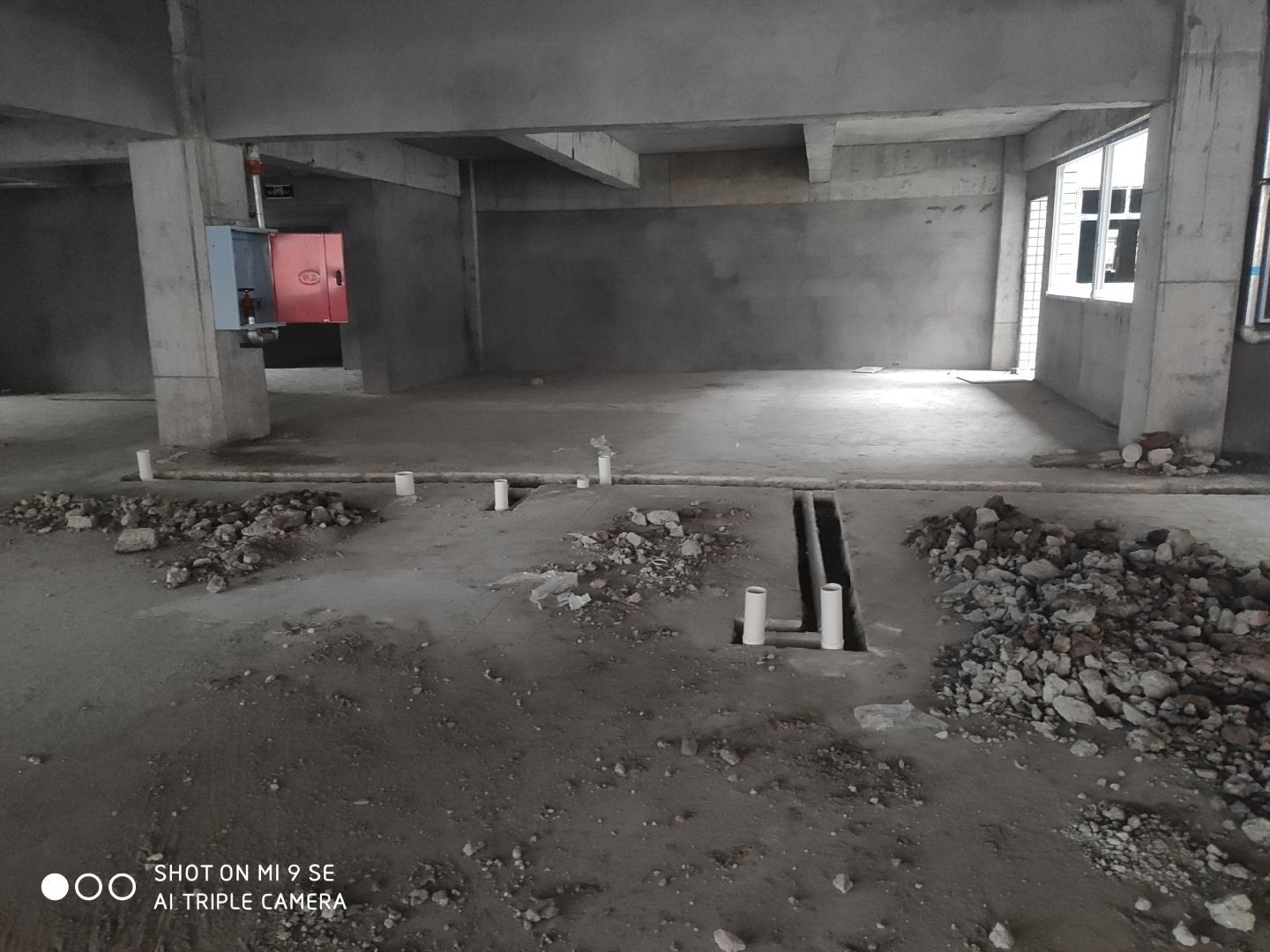

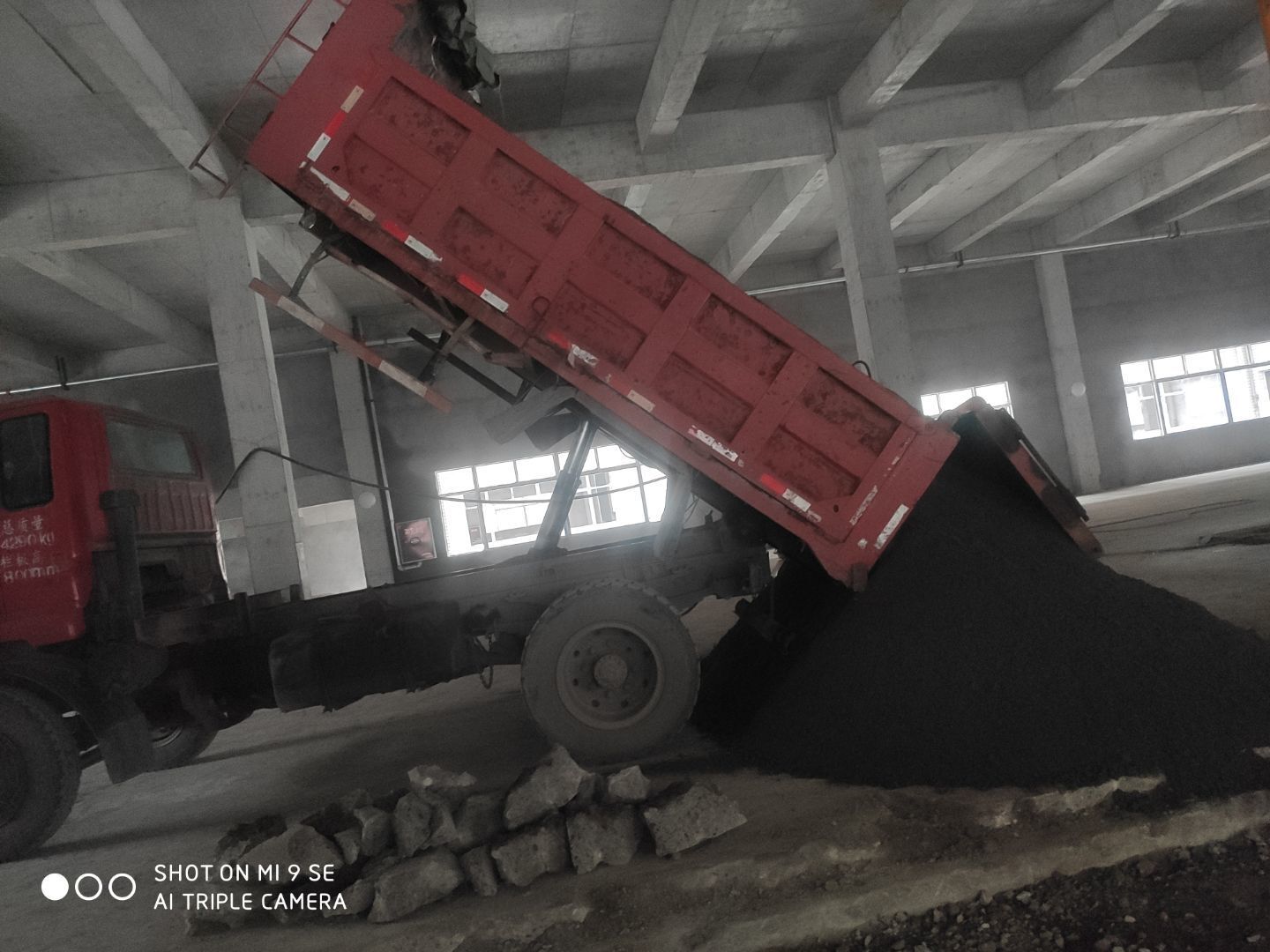

    凍庫墊層完成 土建材料已到現場

  • 2020-10-10

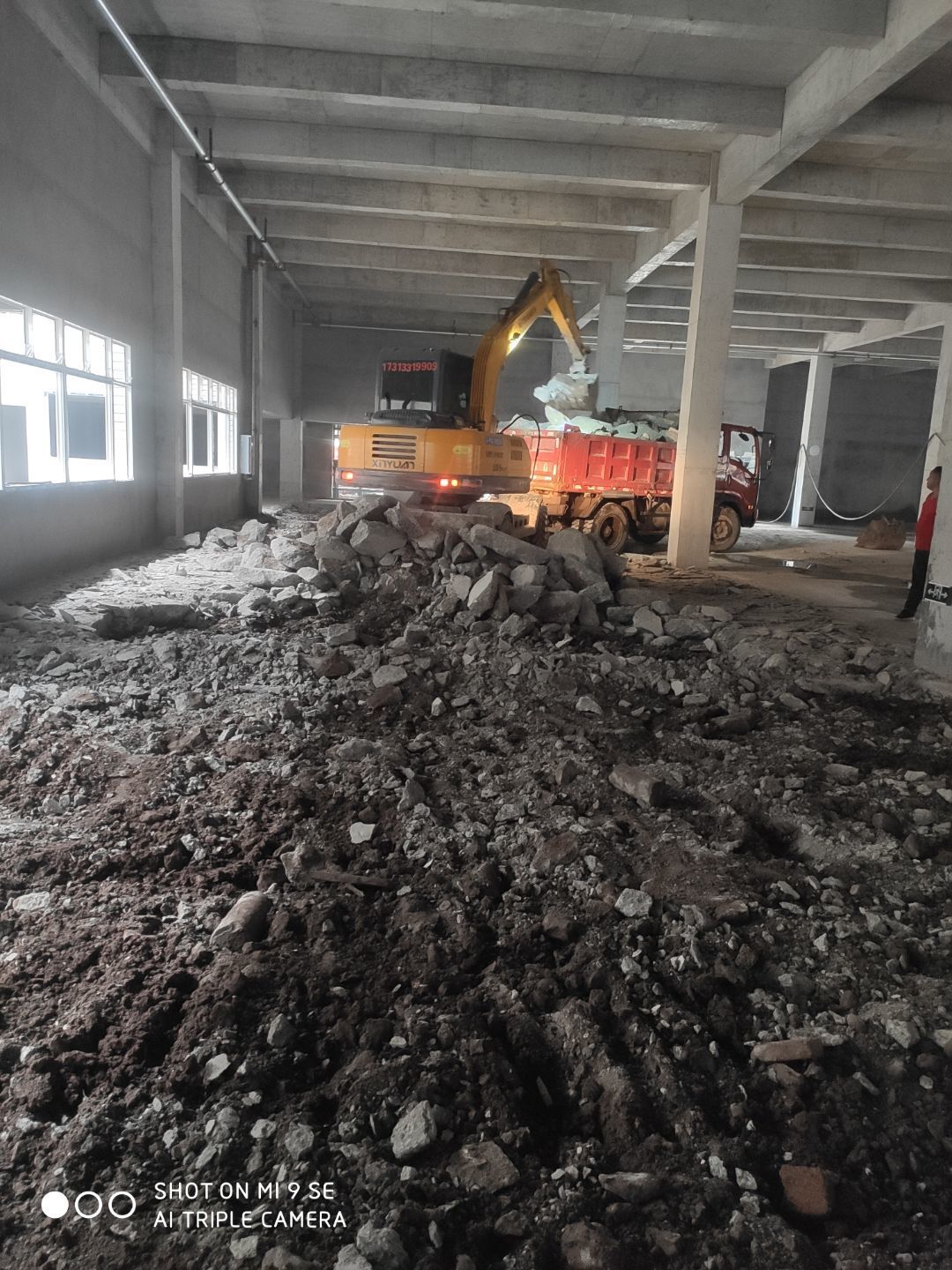

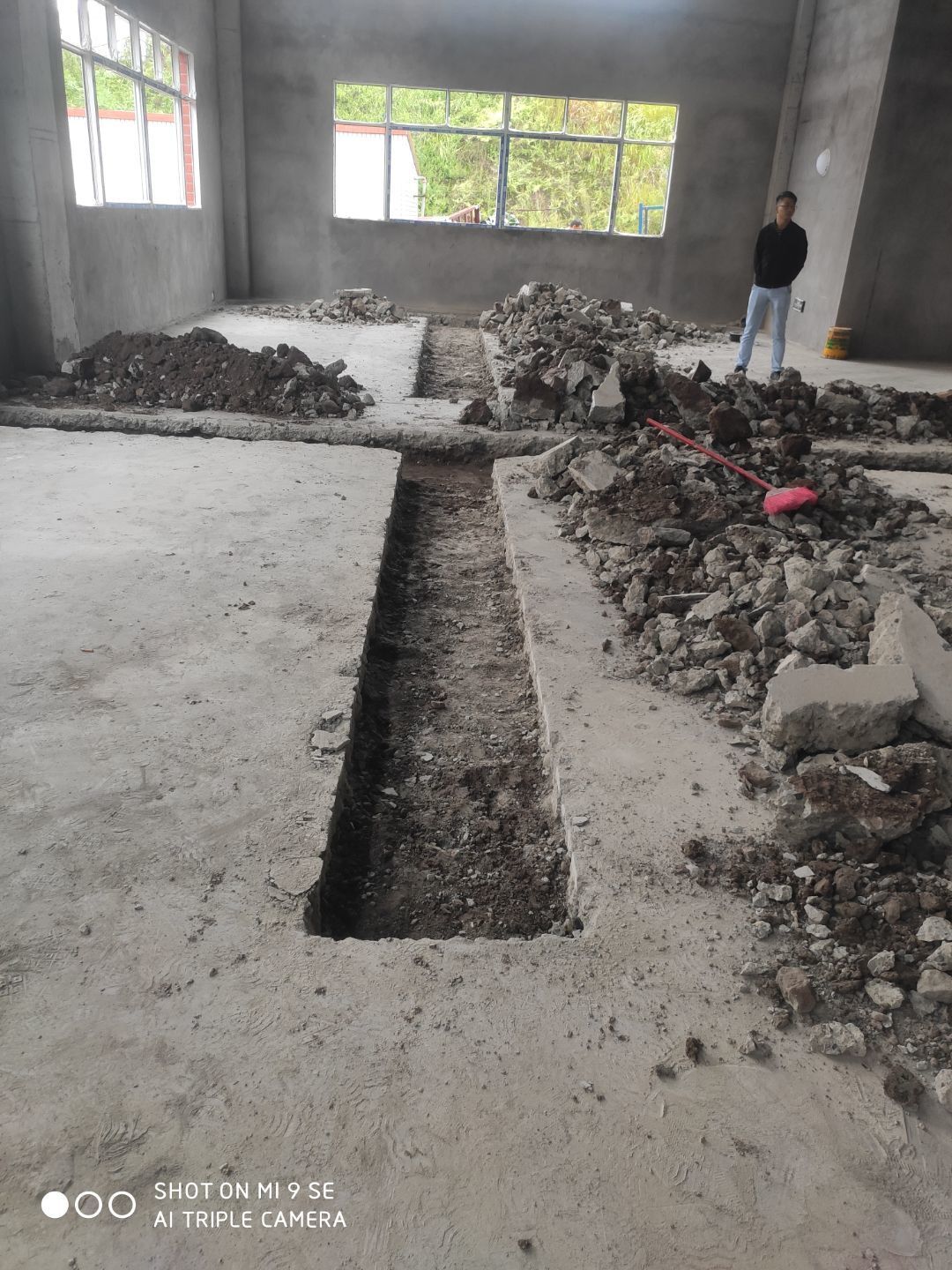

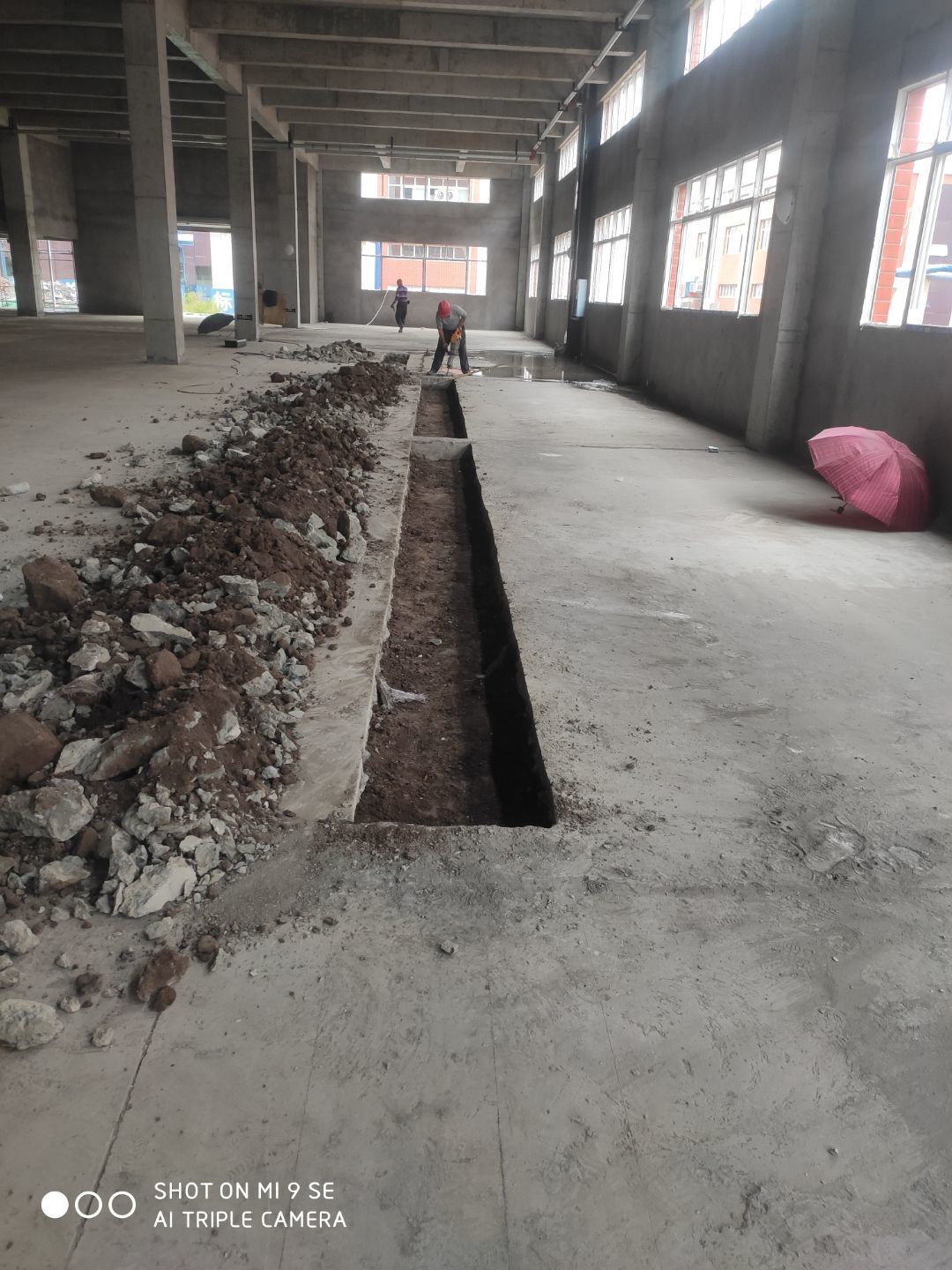

    建渣清理完成,排水管安裝,臨時照明電接通

  • 2020-10-10

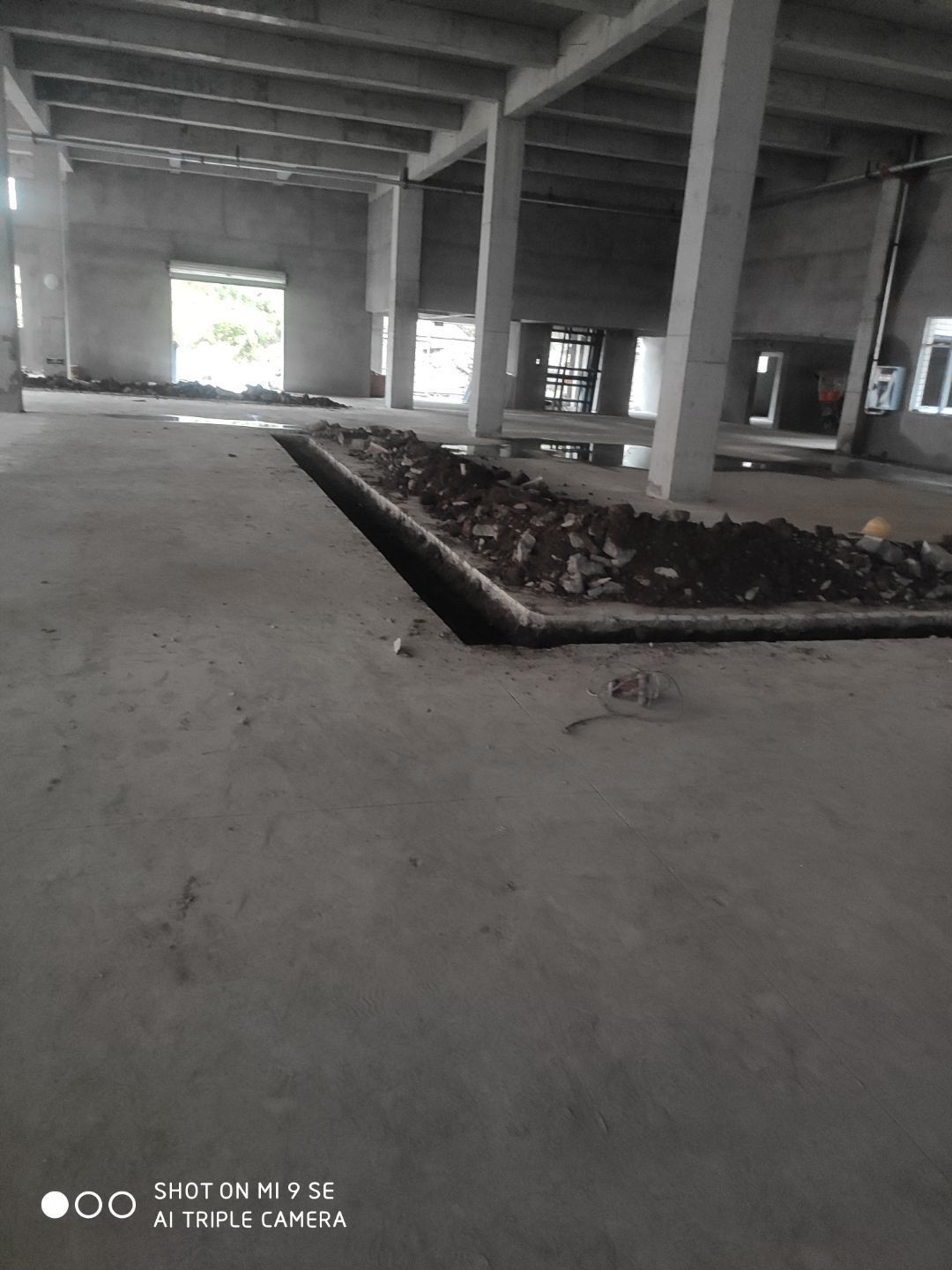

    凍庫水溝開挖完成,建渣開始清理

  • 2020-10-10

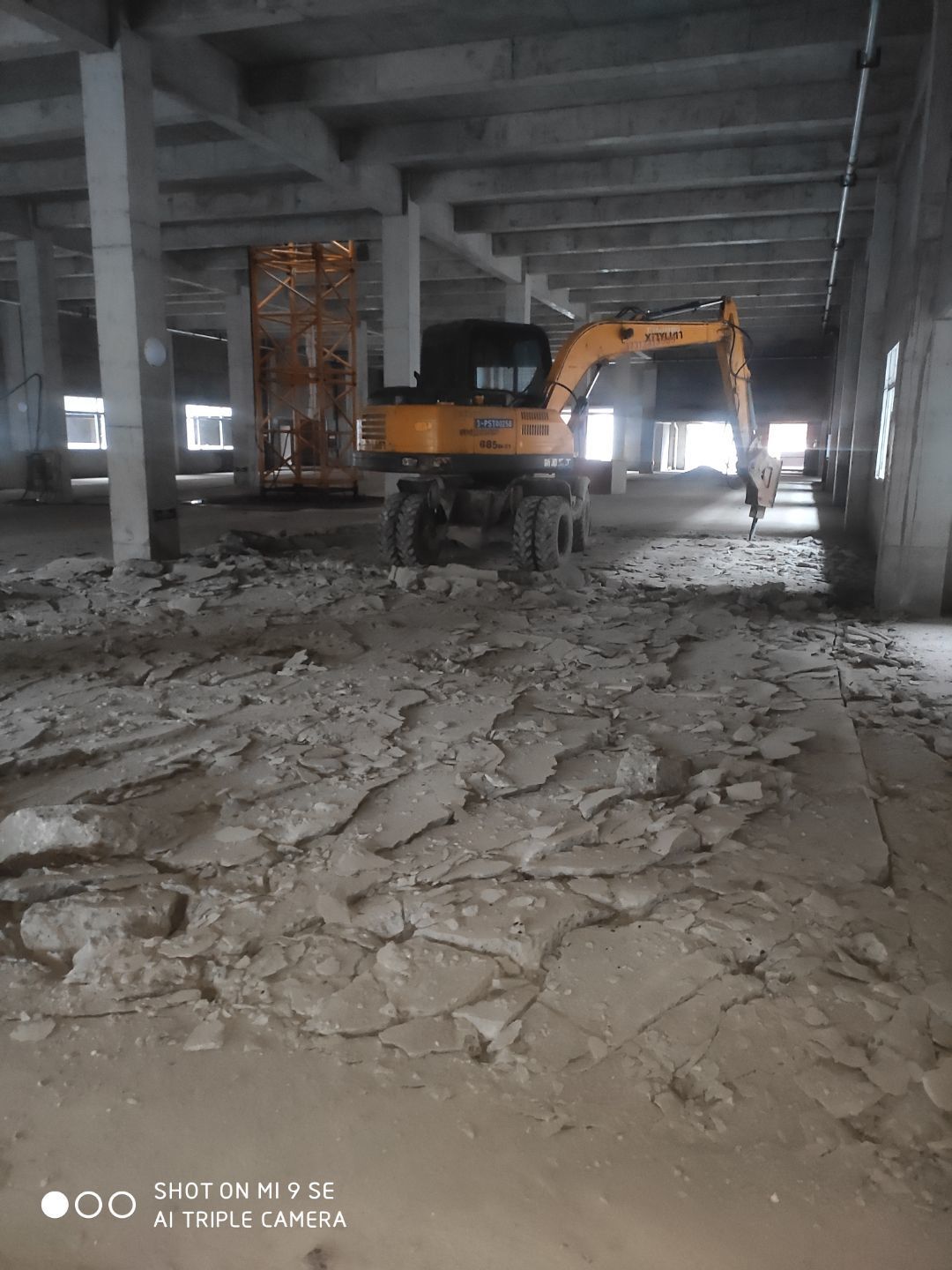

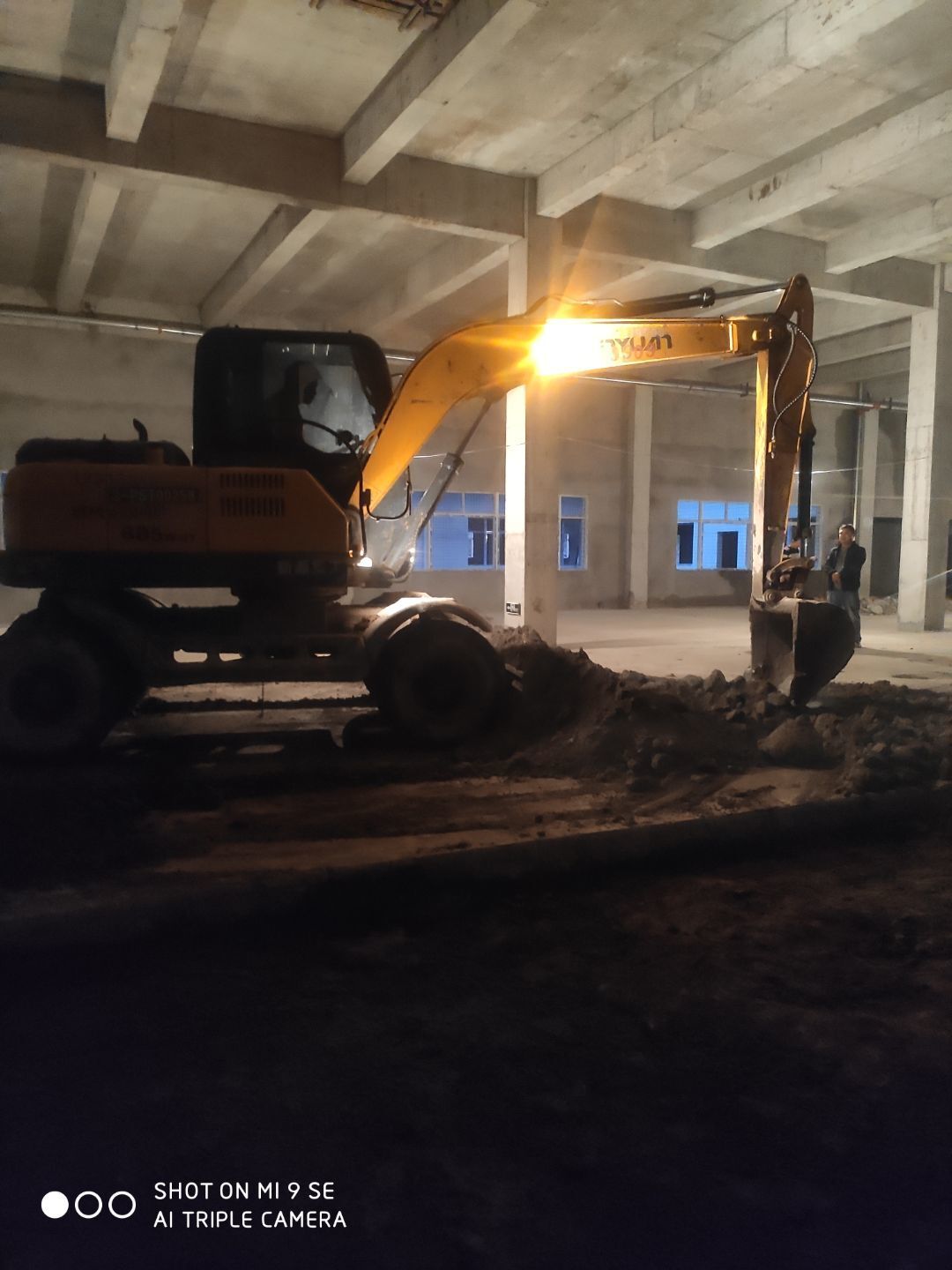

    車間水溝開挖,凍庫開挖

  • 2020-10-10

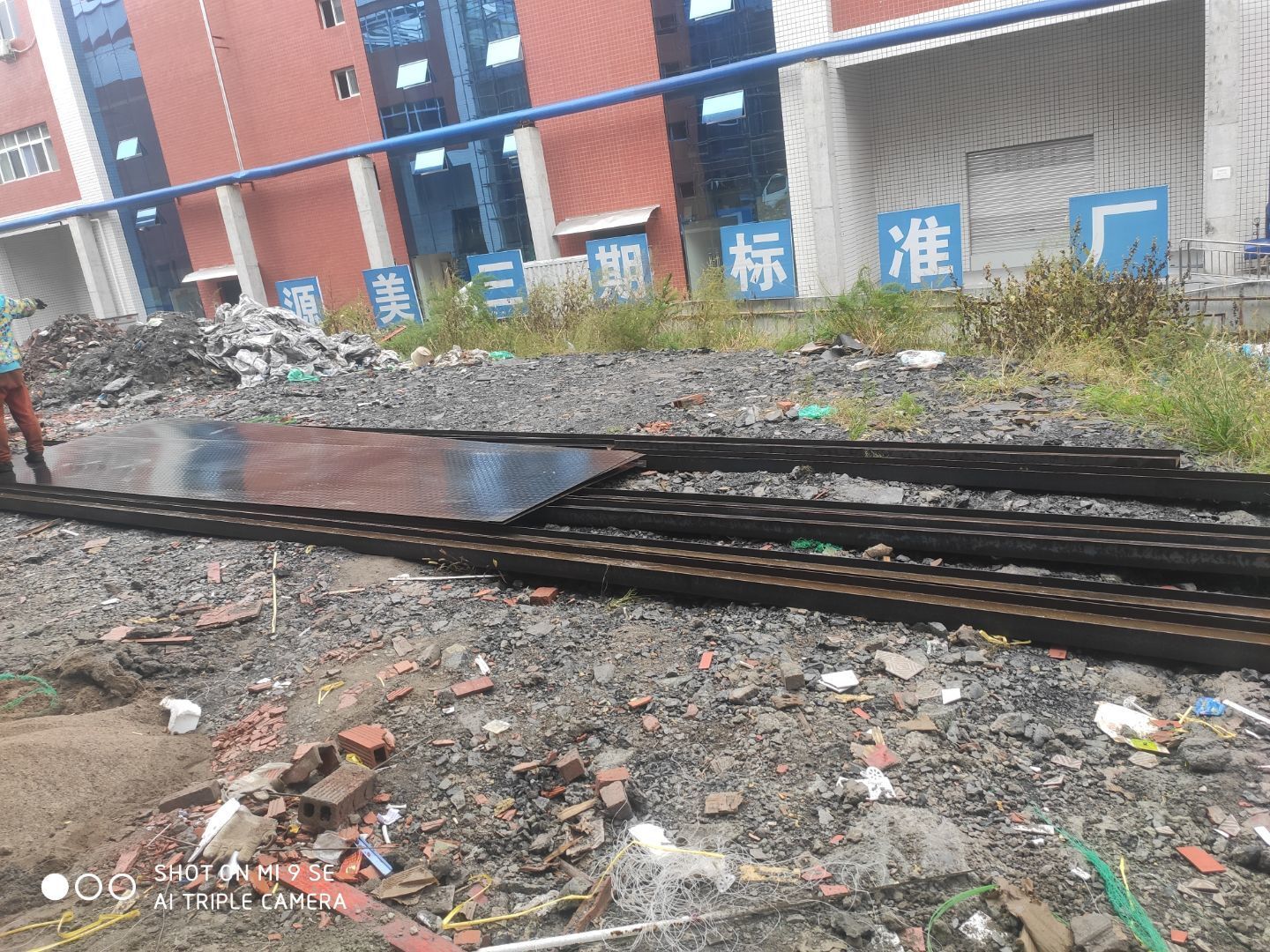

    現場場地清理,根據圖紙放線
