開工日期:2020-09-29
華盛興邦承接如實香料年凈選產能8000噸技改項目廠房設計,土建工程,廠房建設項目。建廠找華盛興邦,咨詢熱線:181-0821-4725
如實香料年凈選產能8000噸技改項目:項目背景:四川家和原味香料有限公司,是一家專業從事花椒香辛料原料凈選、分裝、制粉、保質儲存的民營股份公司。公司成立于2013年,注冊資本金3150萬元人民幣,廠區占地23畝,位于四川省廣漢市南豐鎮。
項目?jì)热荩簩驹袉螌訌S(chǎng)房改造重建二層車間廠房,技改工程后建成廠房總建筑面積約9000㎡,通過工藝更新、設備升級,分別建成自動化程度極高的花椒香辛料凈選分裝生產線6條,實現花椒香辛料年精選產能8000噸-1萬噸。以實現年生產加工能力翻倍。 項目規模:項目總投資擬4900萬元人民幣。

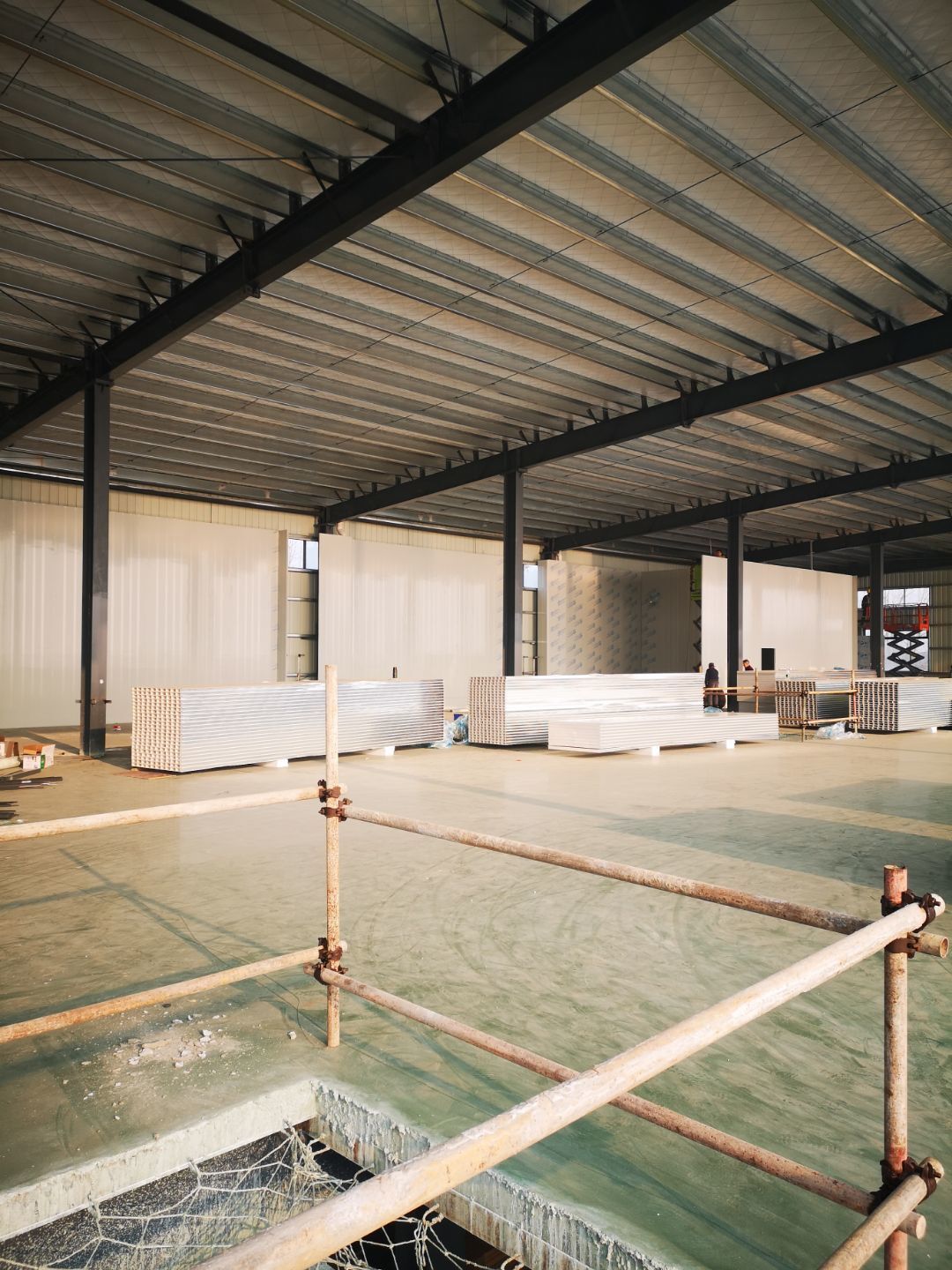

項目進度:技改工程分兩期建設,一期車間改造時間為2020年9月-2021年2月,二期車間改造時間為2021年3月-2021年7月。

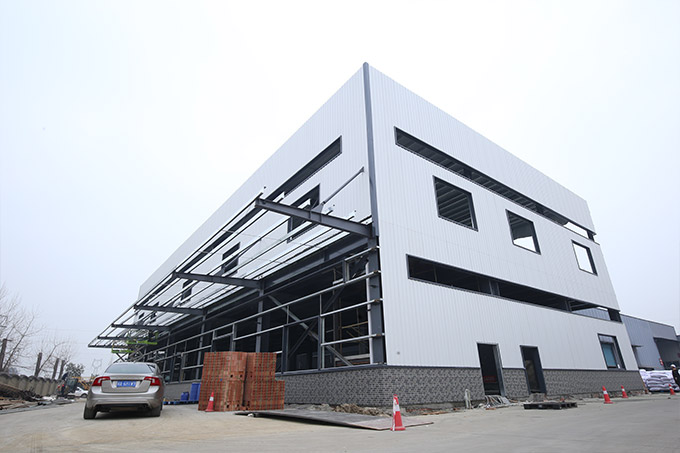

項目目的:技改工程后實現產能提高,產品品質提升,增效降耗,努力做到“食品安全應源頭做起”,使公司綜合競爭能力得到顯著提升,更好的創(chuàng )造企業效益和社會(huì )效益。

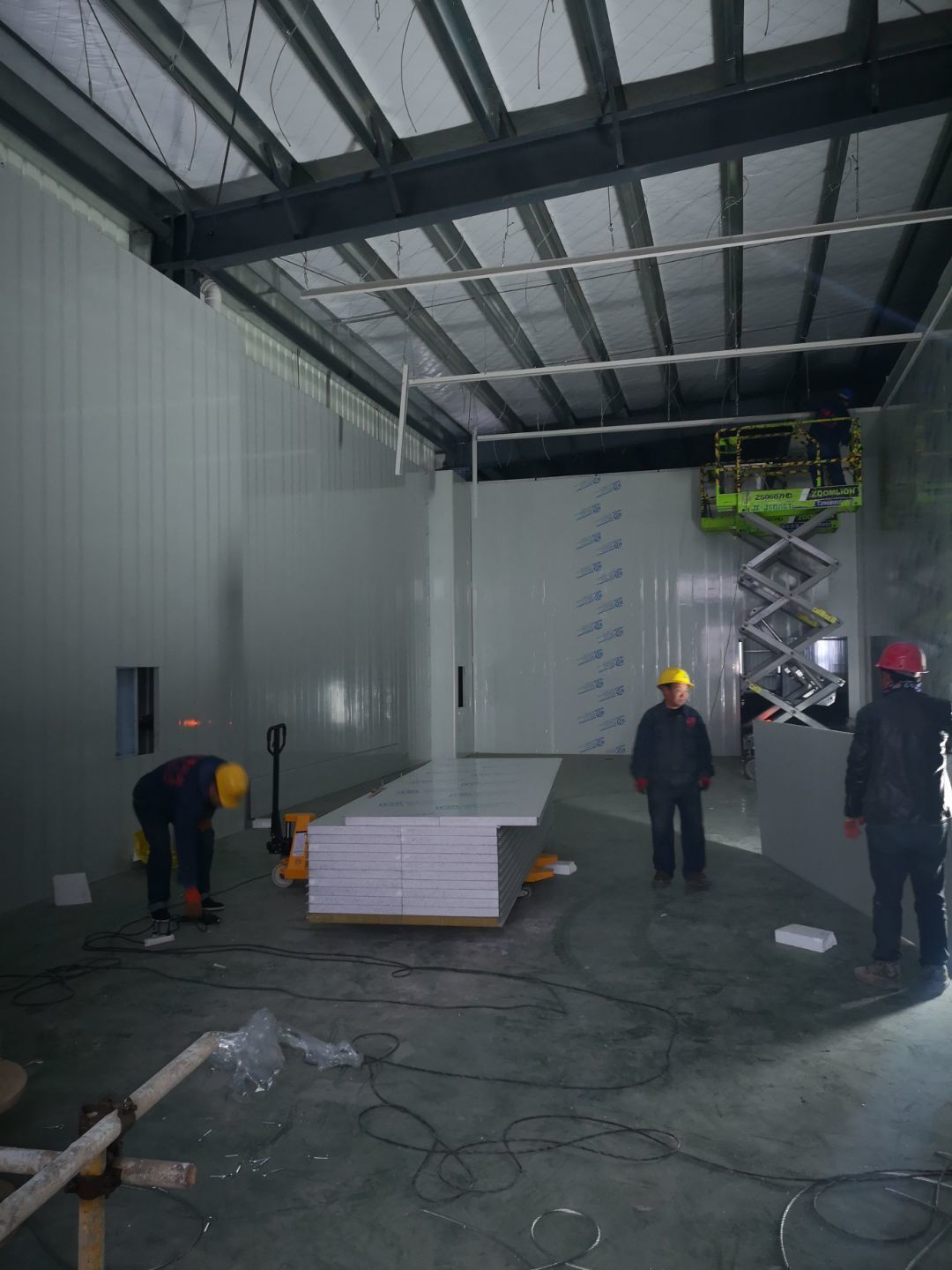

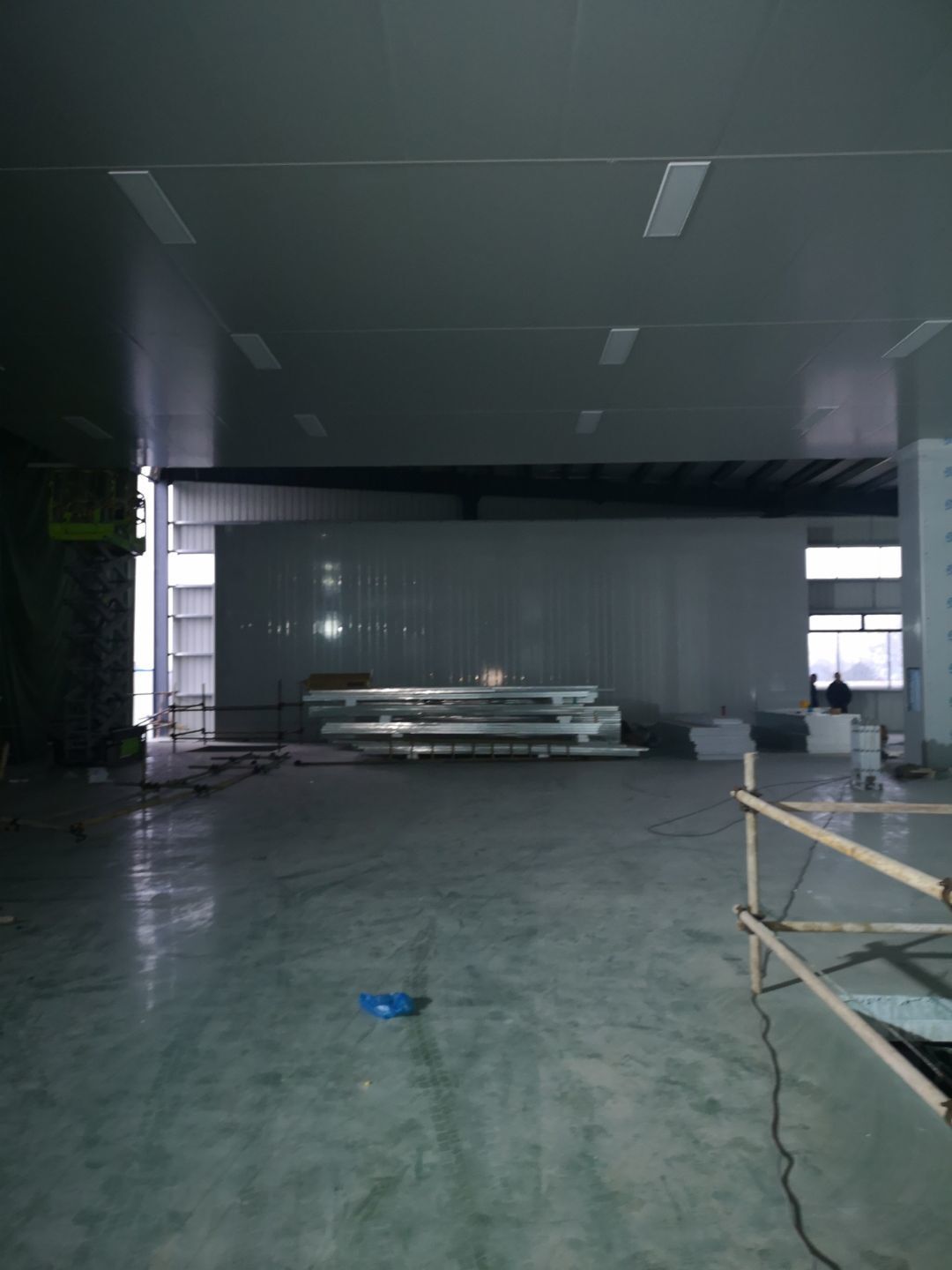

內裝隔斷開始施工

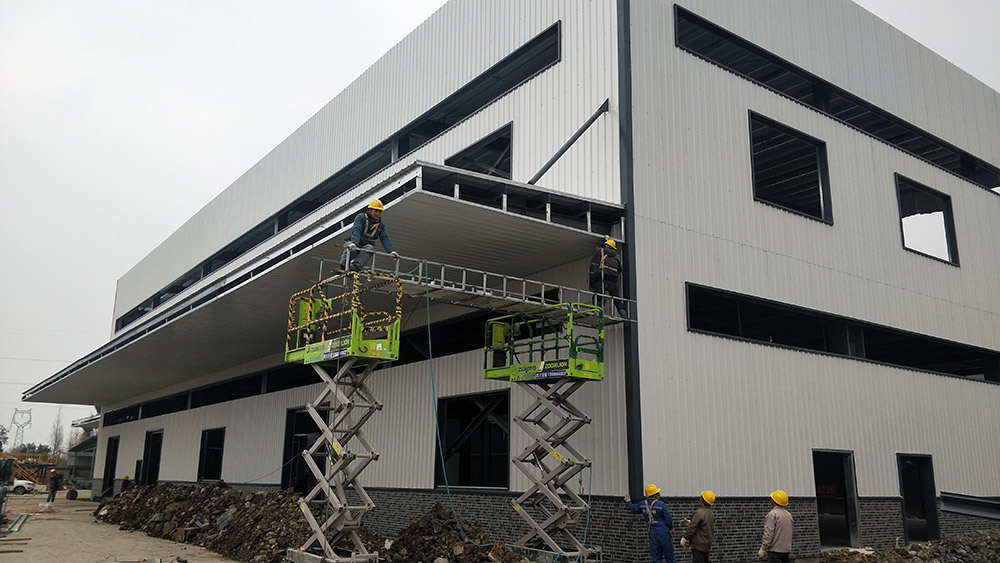

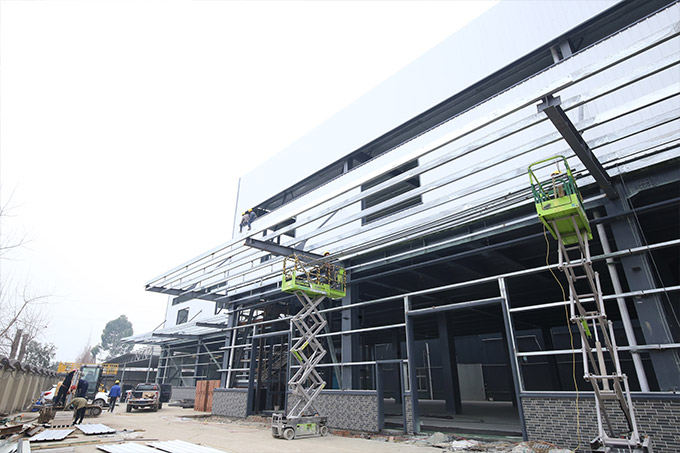

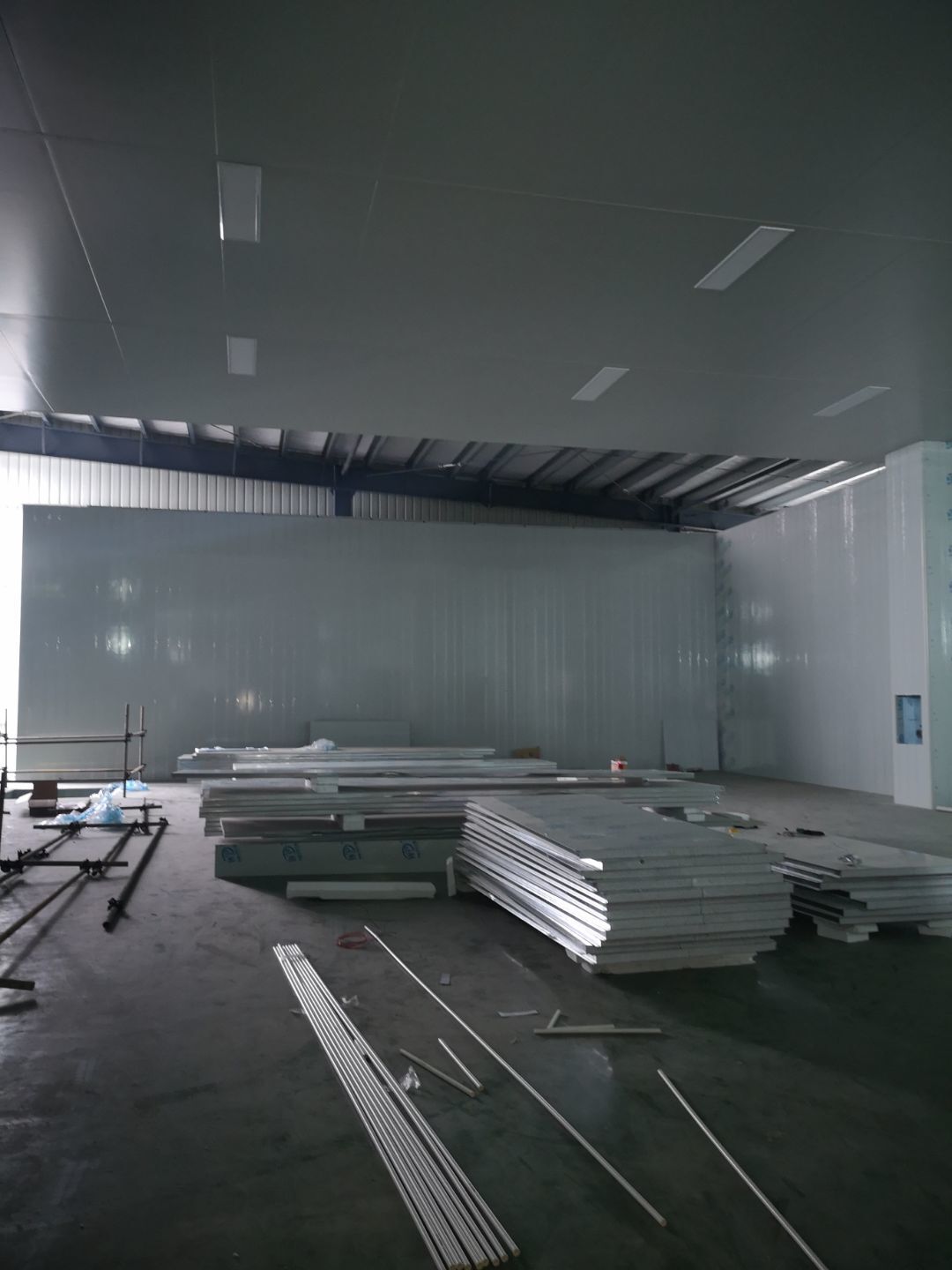

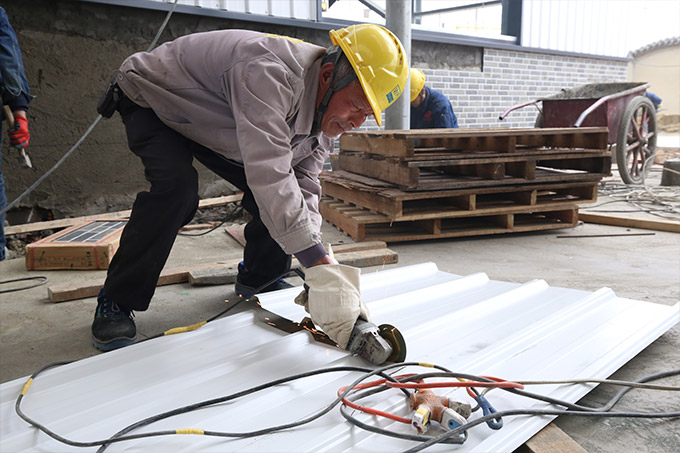

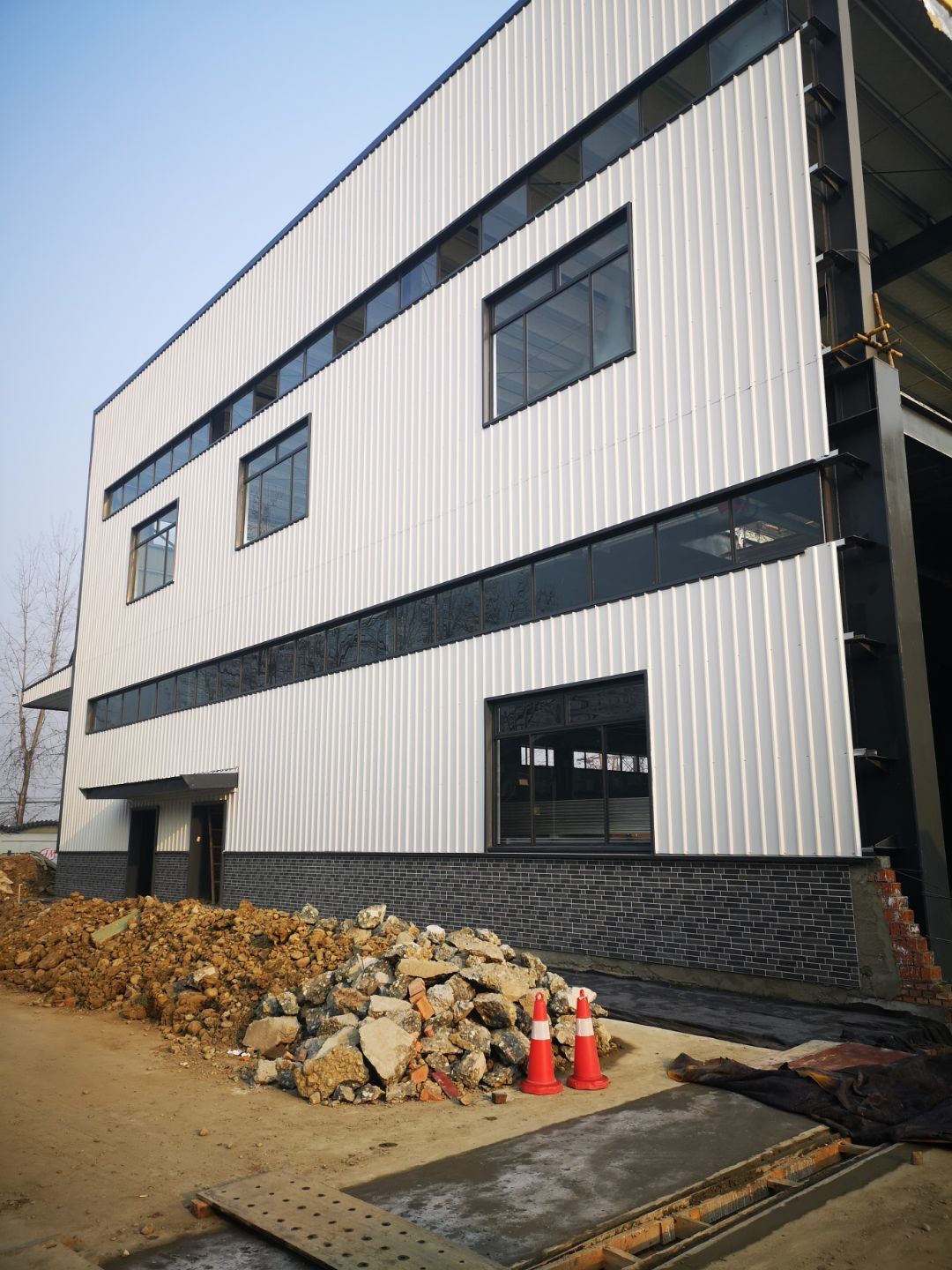

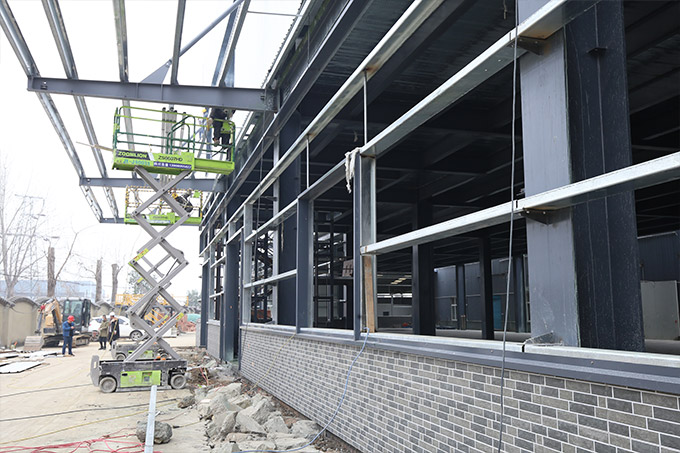

廠房外觀裝玻璃,內裝彩鋼板到現場,隔斷開始施工

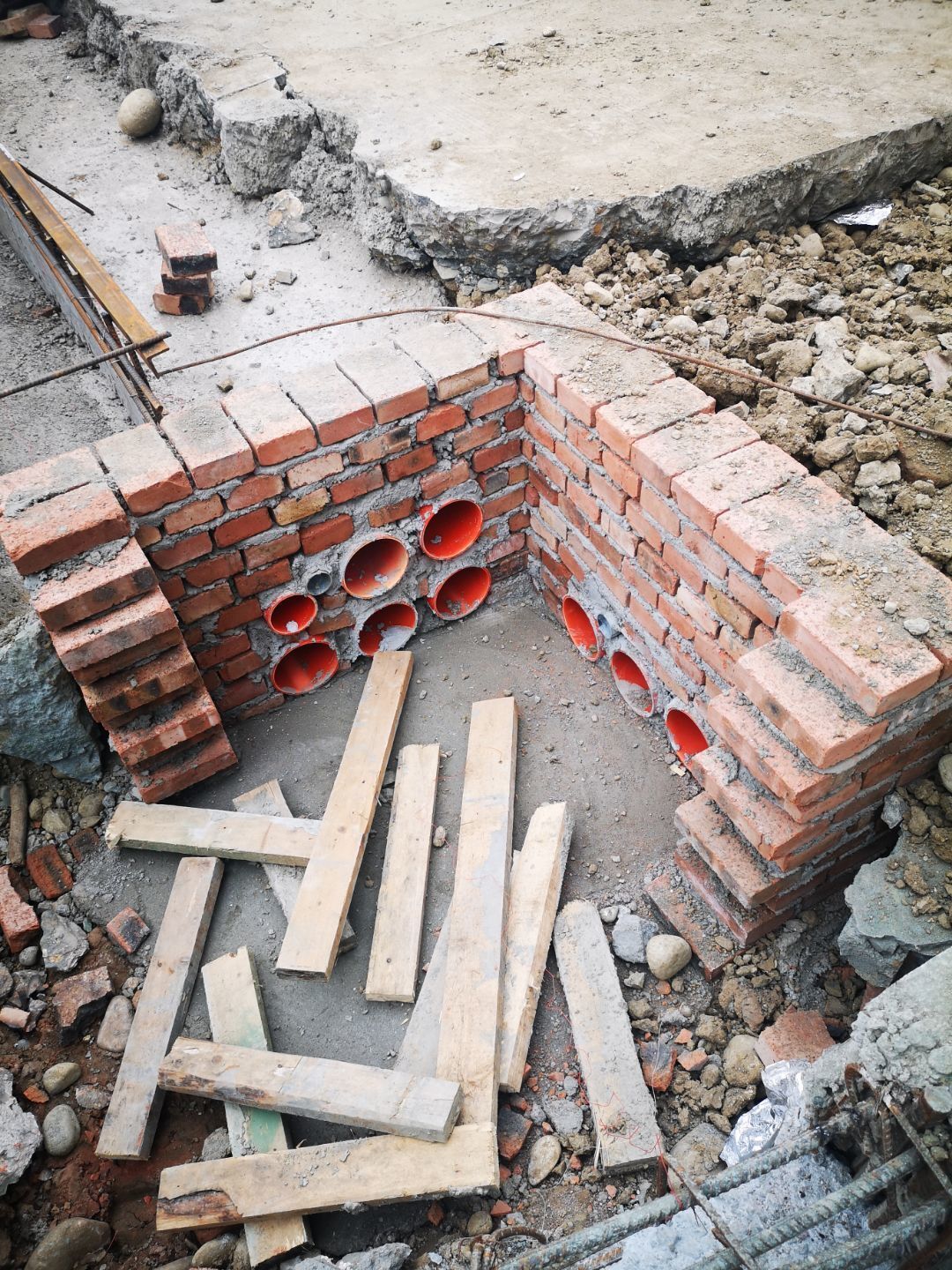

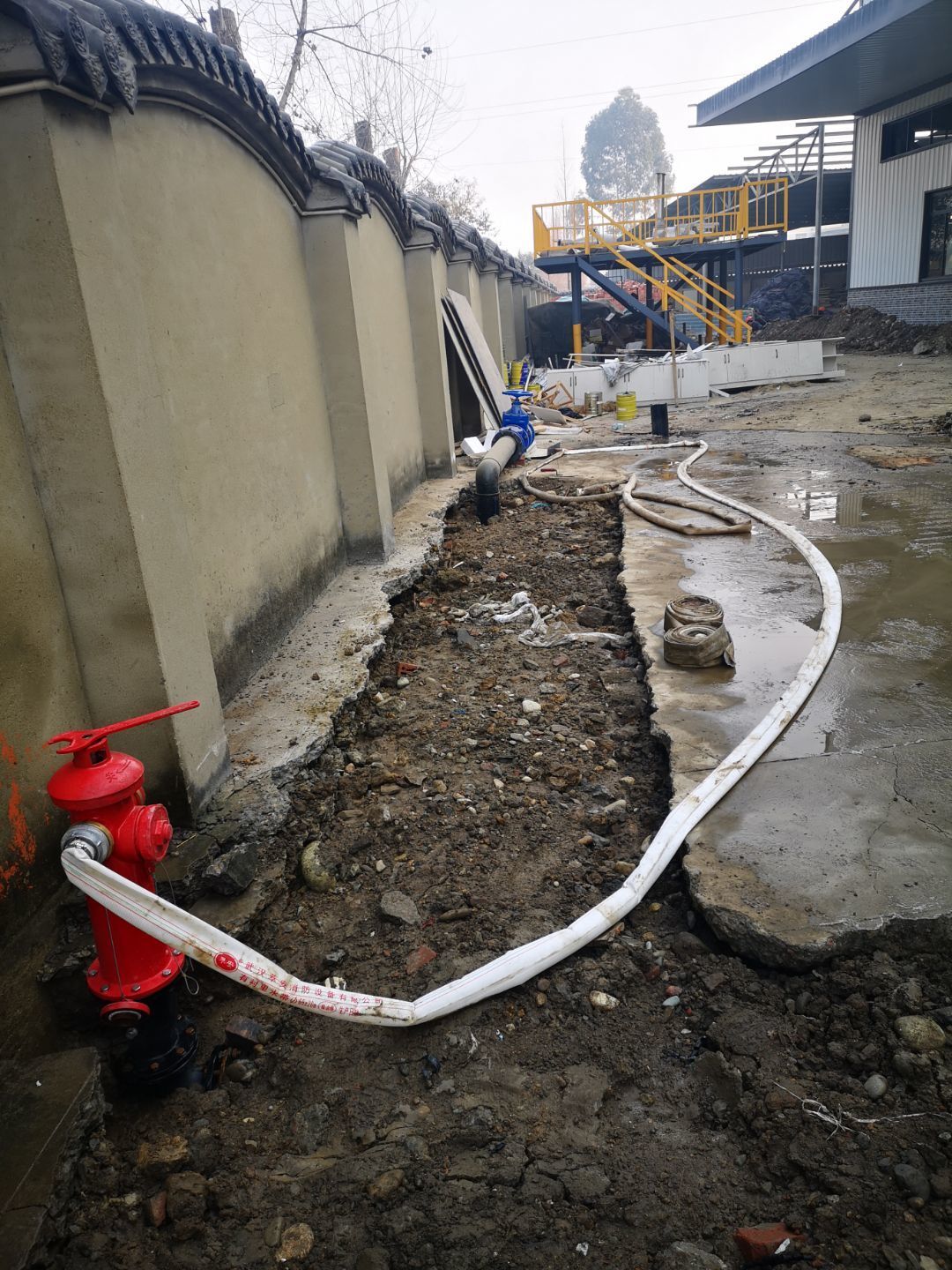

消防管道施工,掩埋

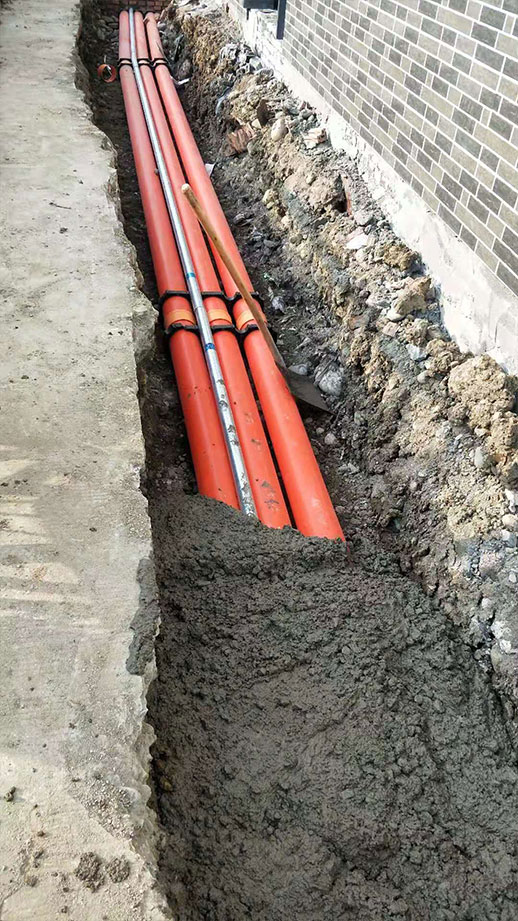

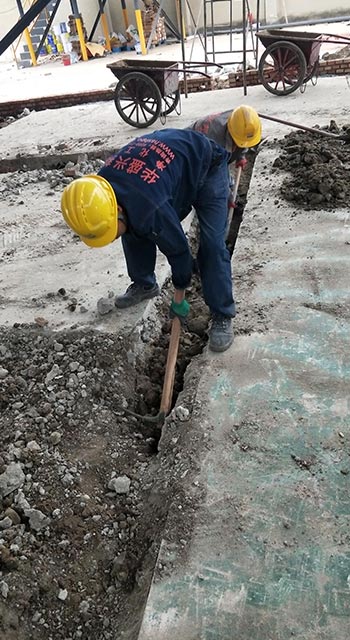

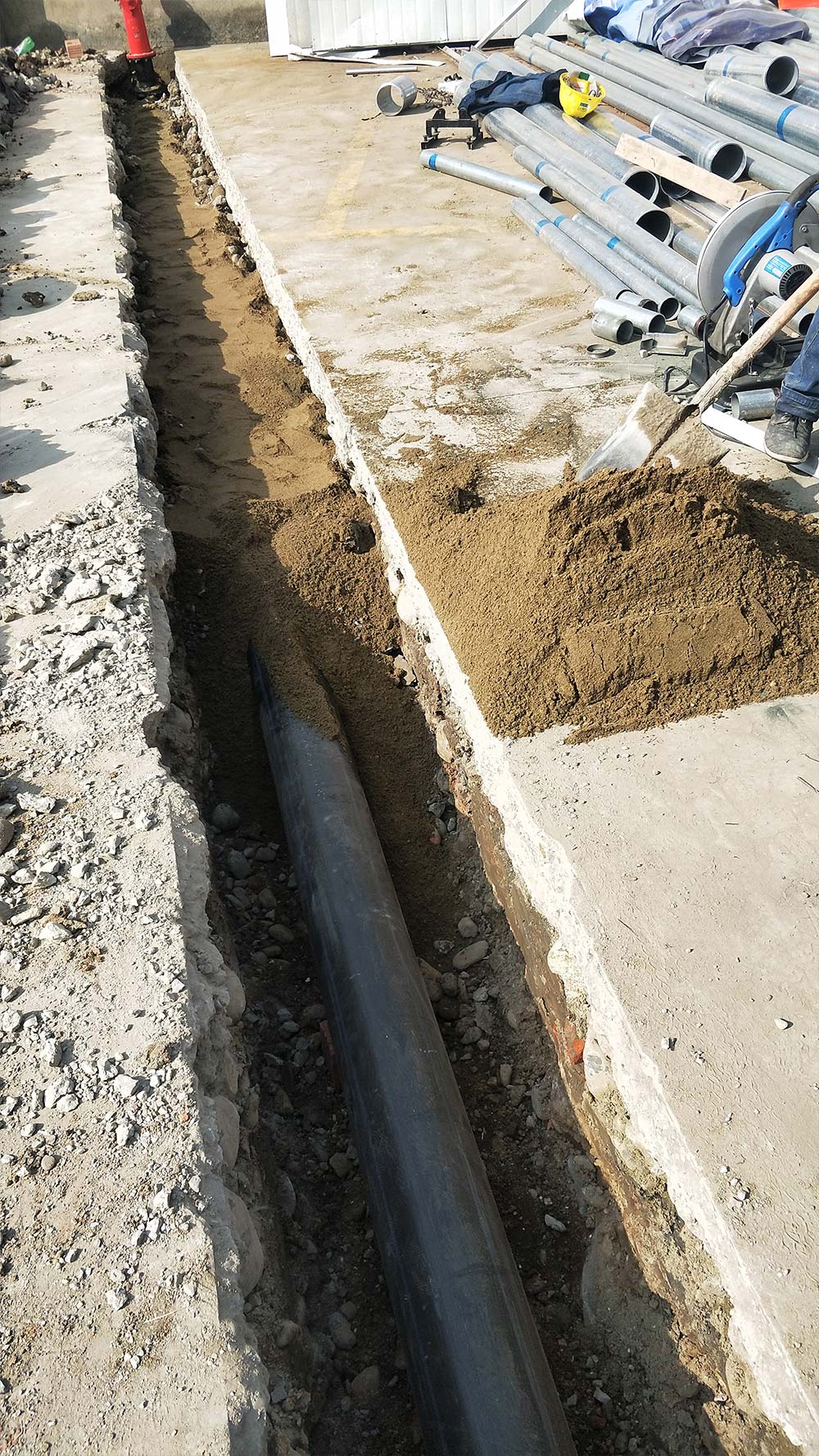

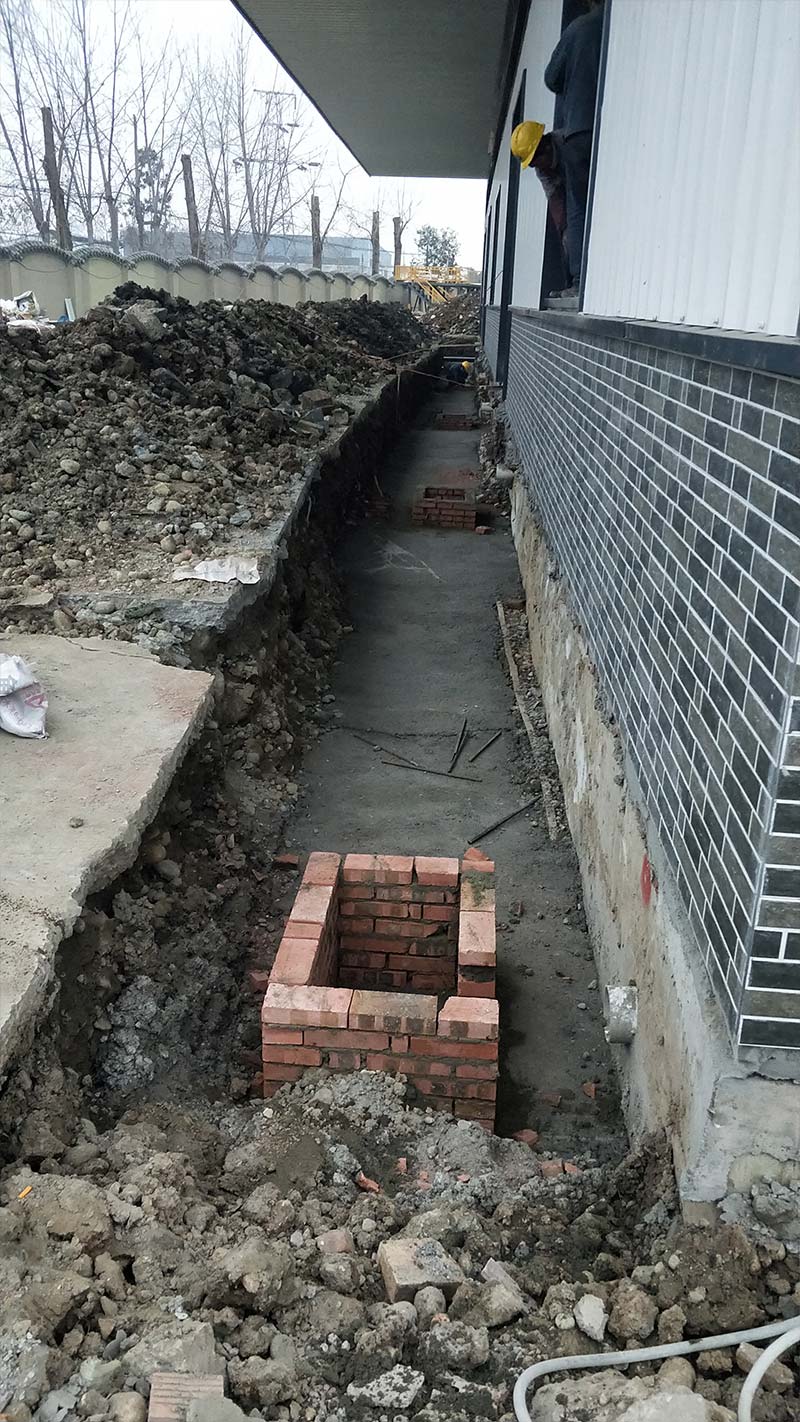

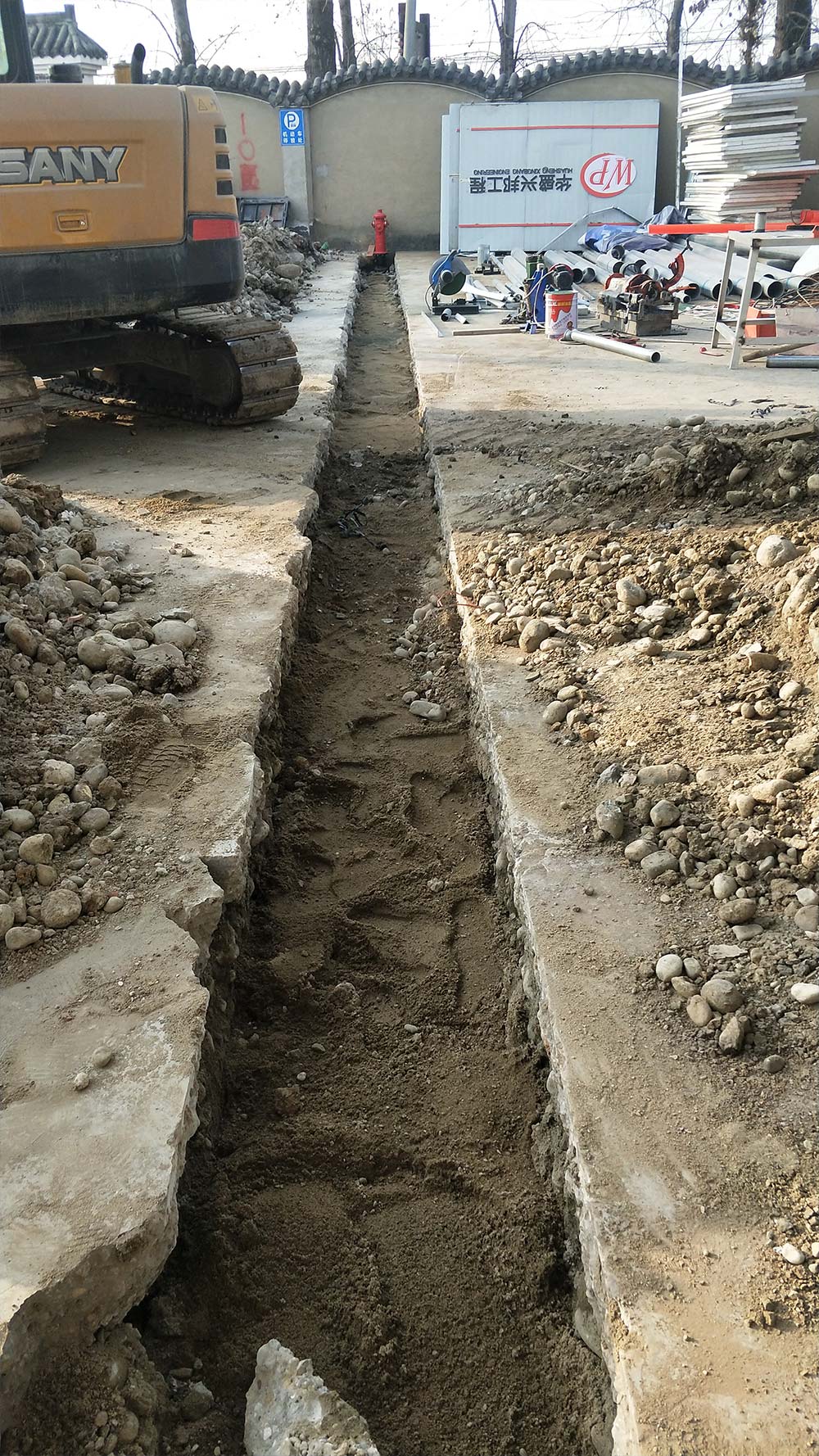

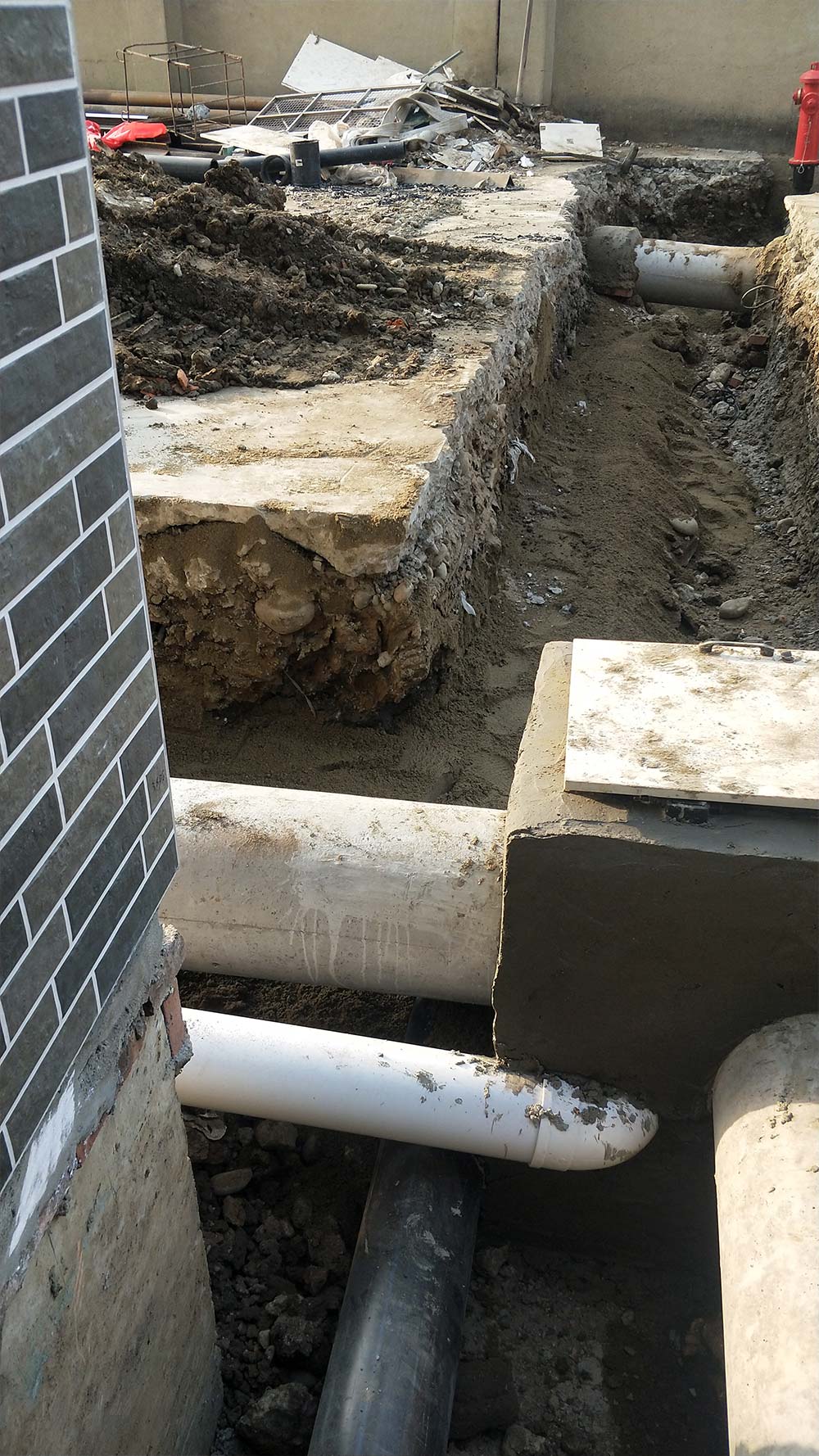

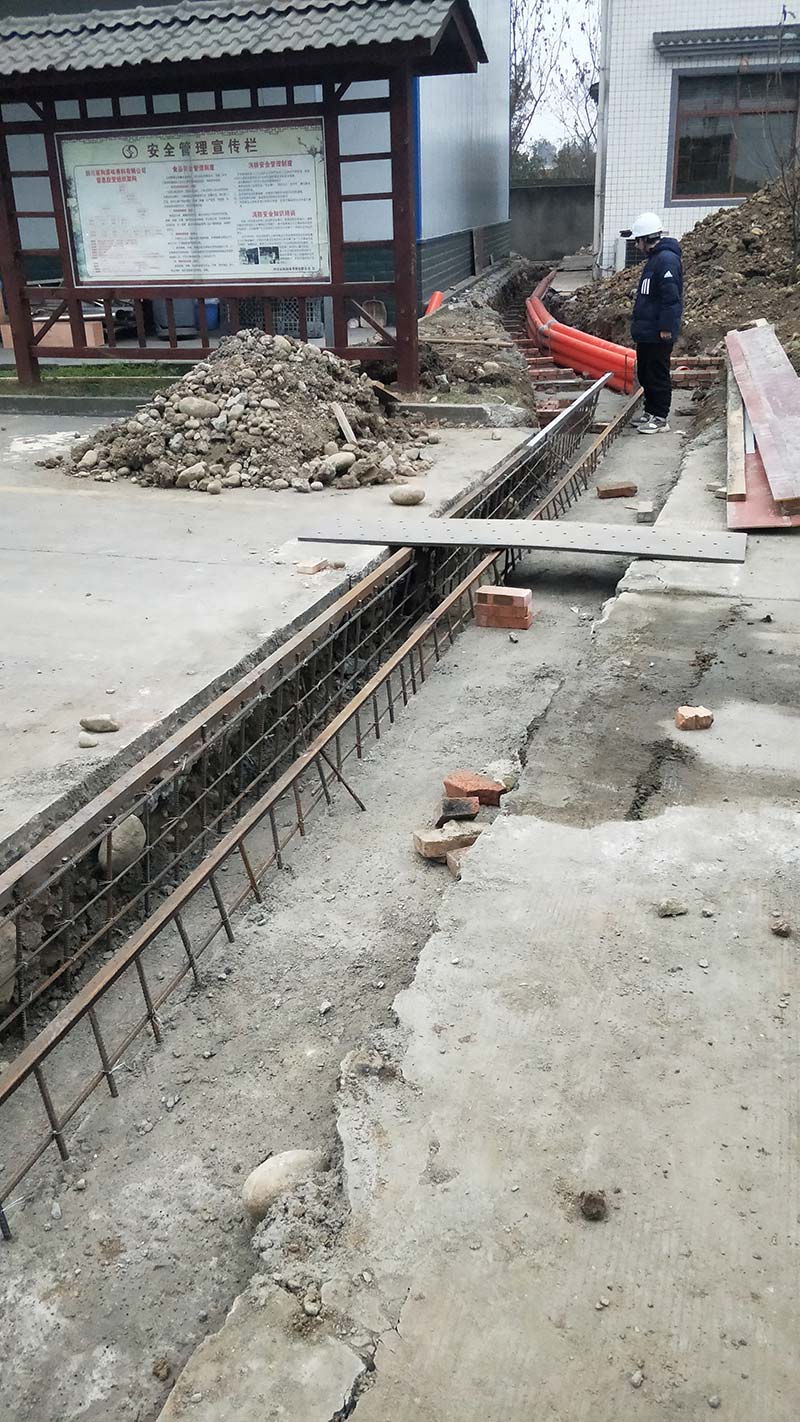

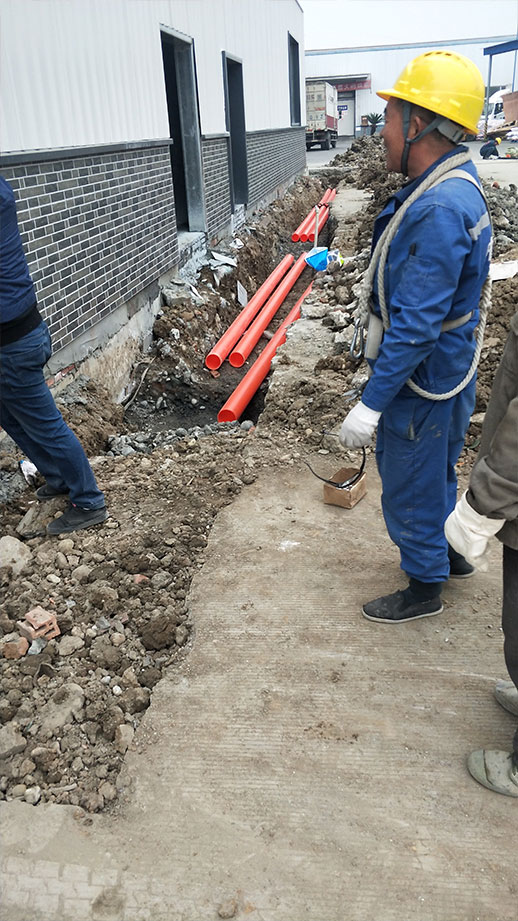

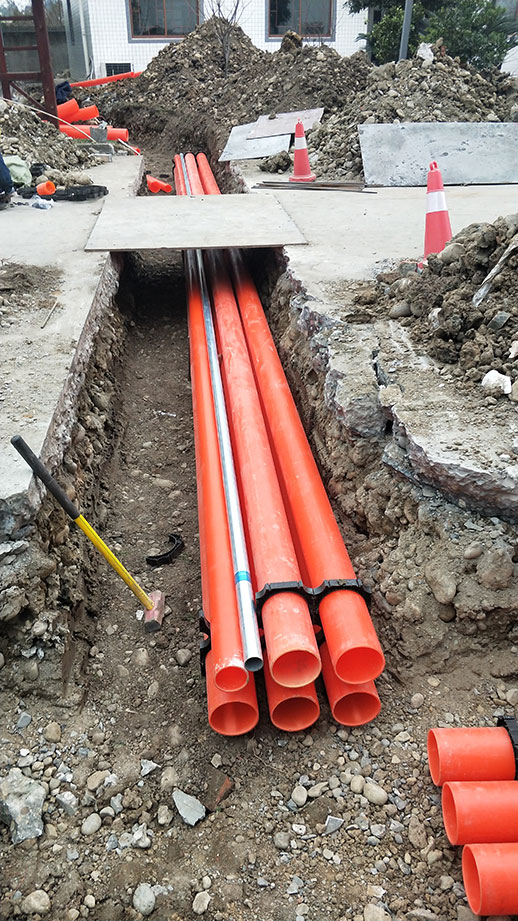

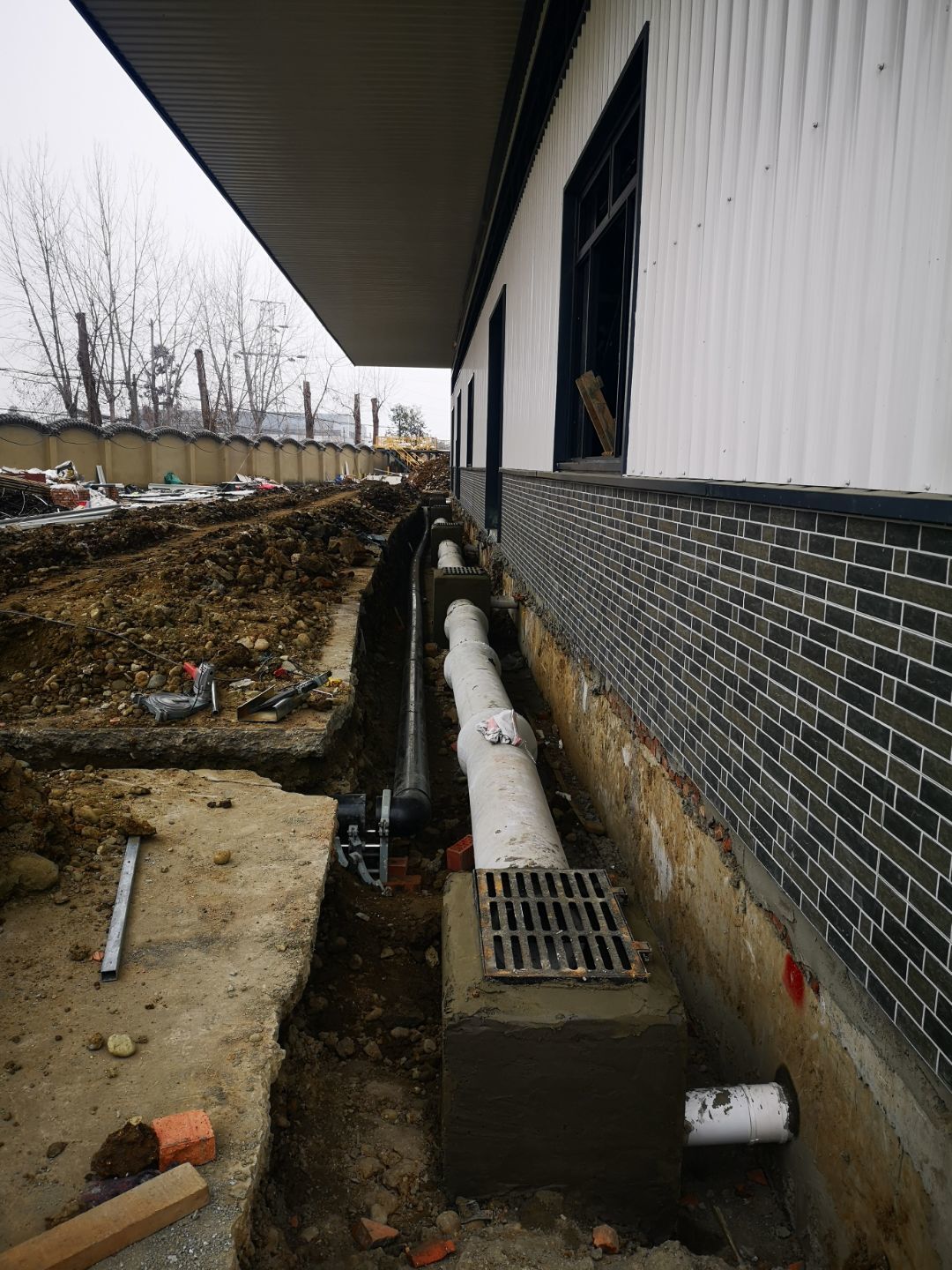

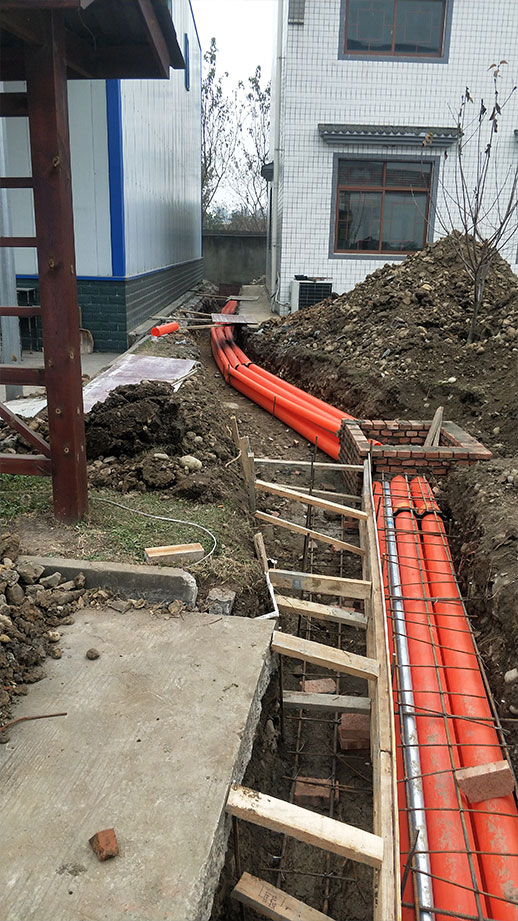

排水管道施工
1.消防安裝完成40%;2.室外總平完成50%
1.消防安裝完成10%;2.室外總平完成20%;3.一樓雨棚完成90%

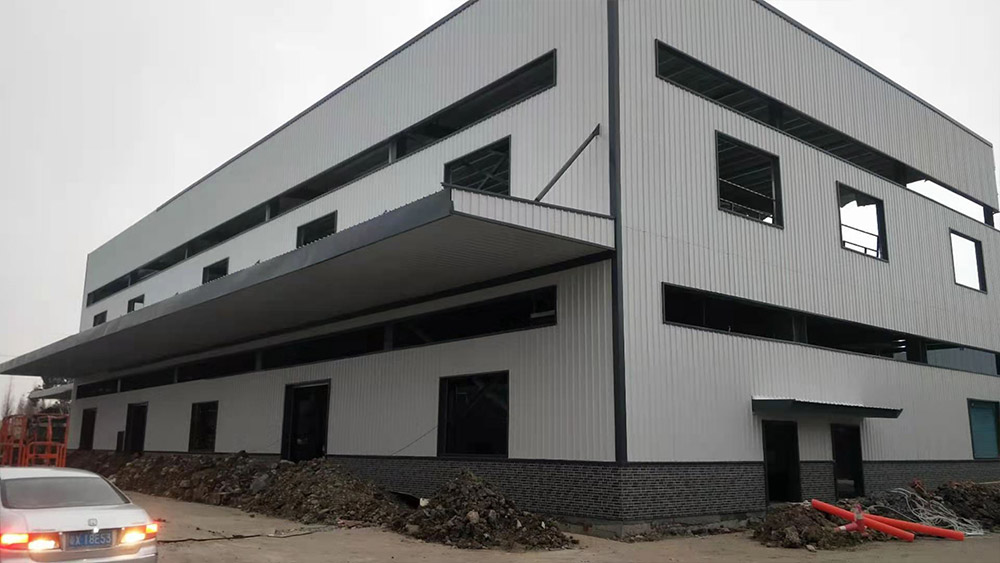

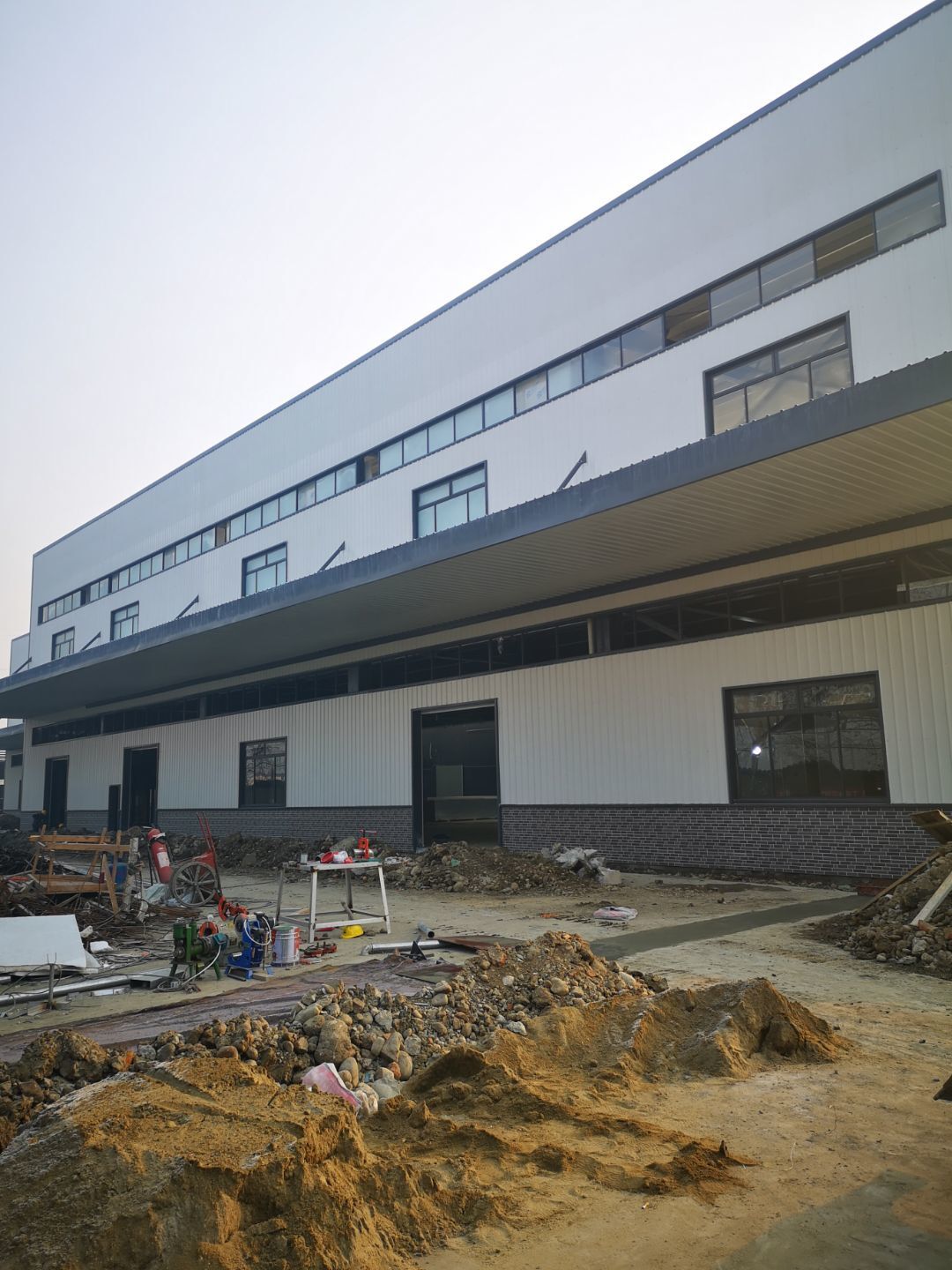

1.外墻工程完成100%;2.一樓固化完成80%;3.一樓雨棚完成80%
1.外墻工程完成90%;2.一樓固化完成40%;3.一樓基坑防水完成;4.電纜溝開挖破碎完成70%

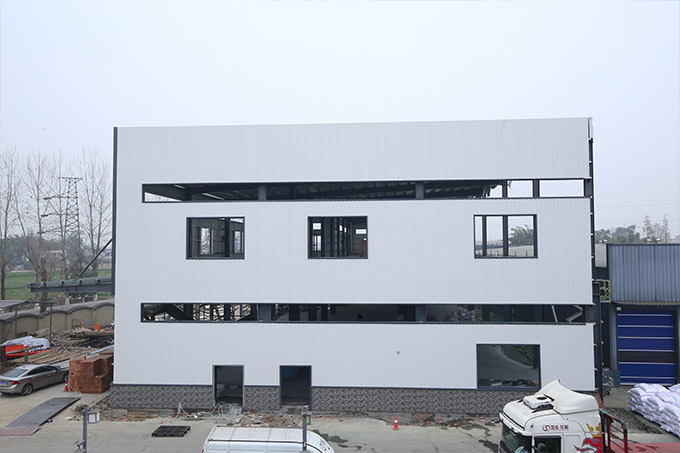

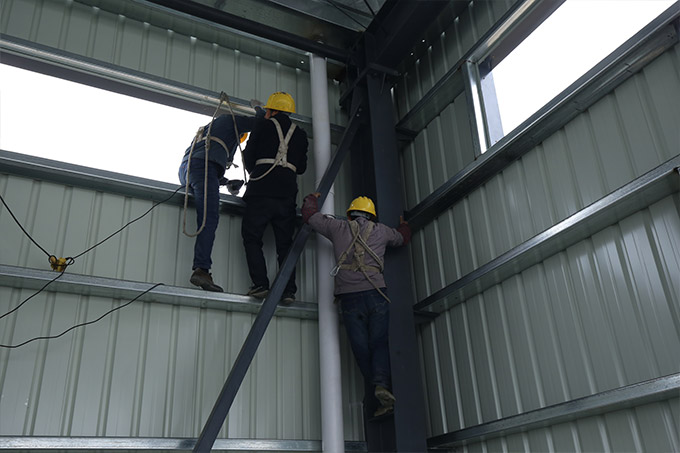

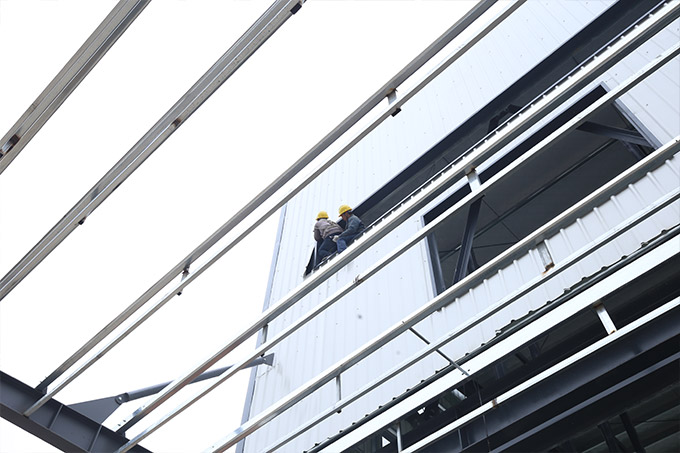

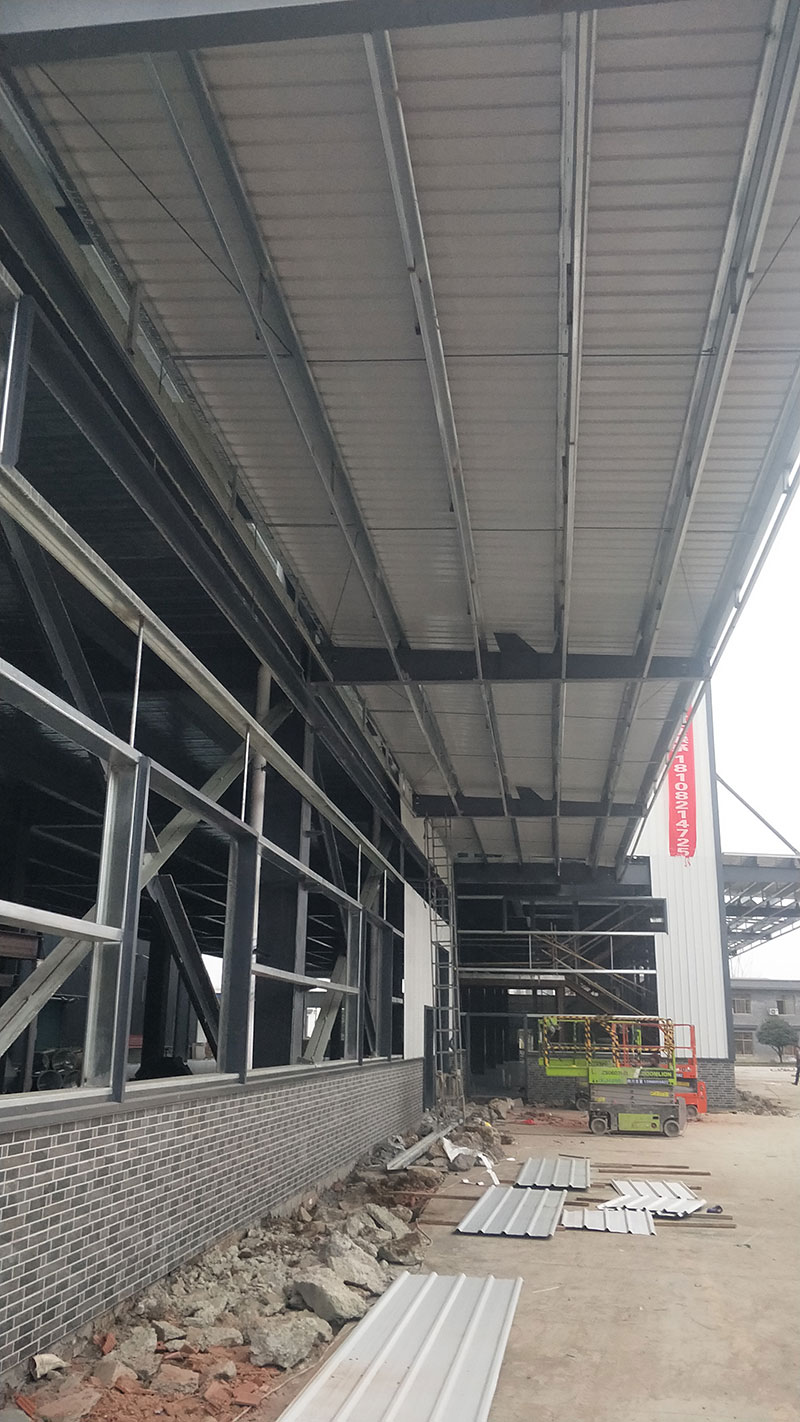

二樓外墻施工

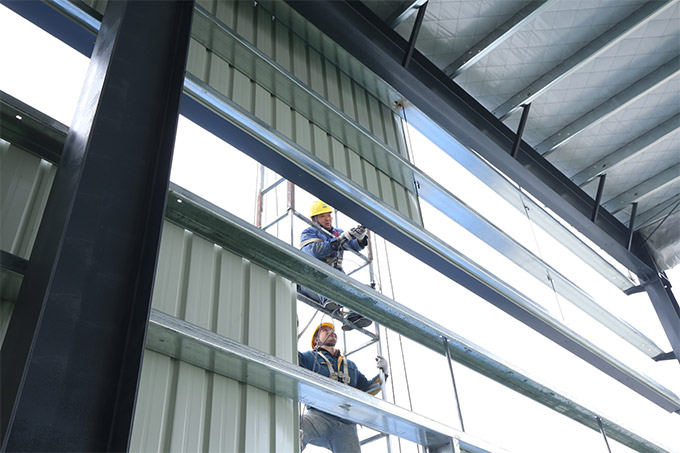

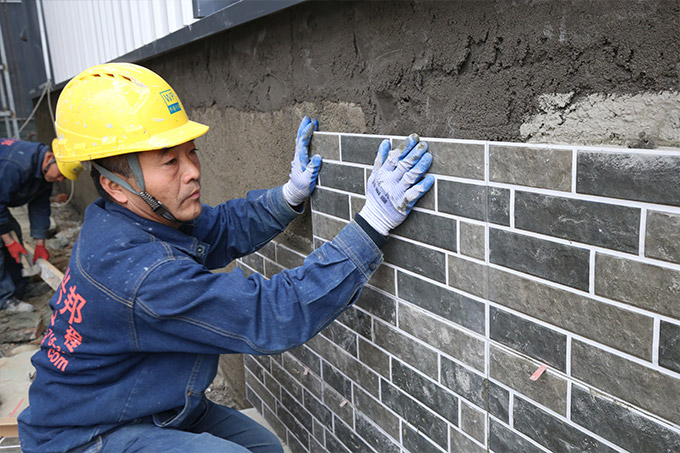

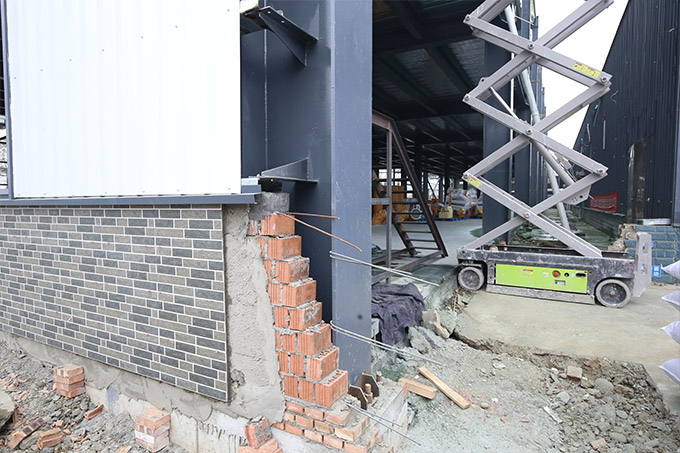

墻體貼磚

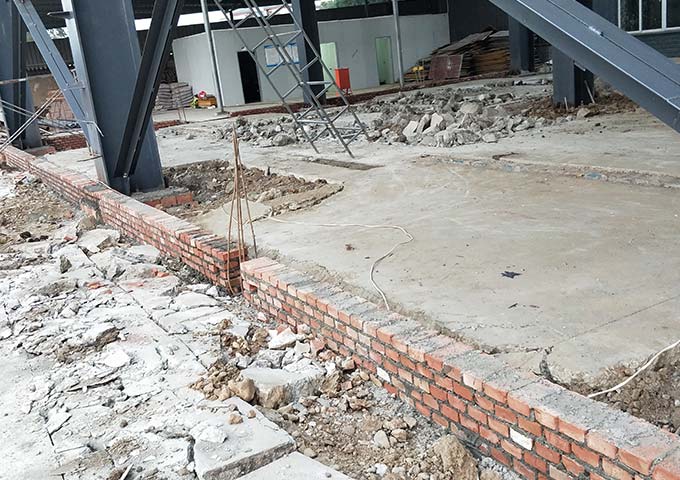

1.鋼構墻面工程完成40%;2.磚墻砌筑完成60%

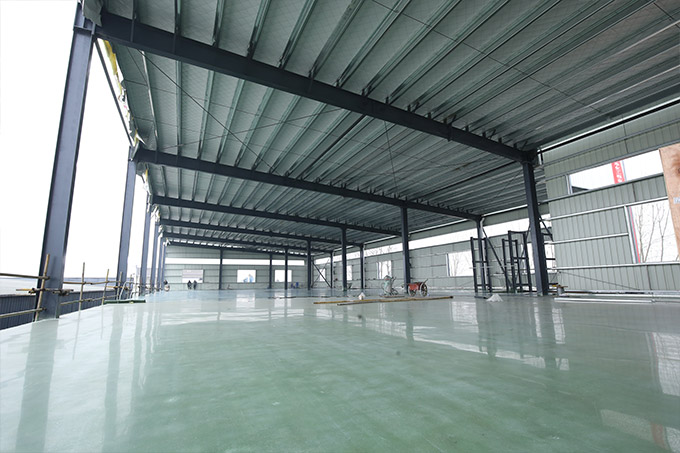

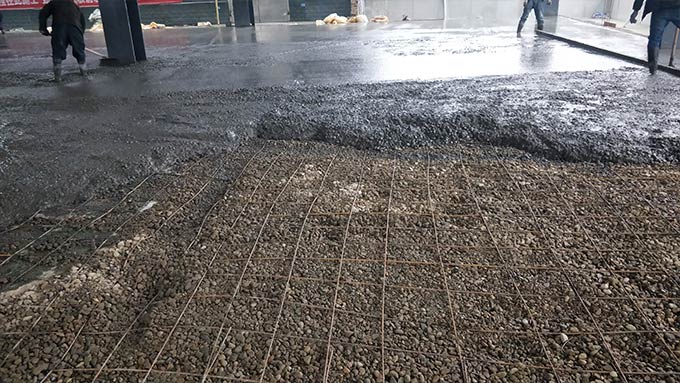

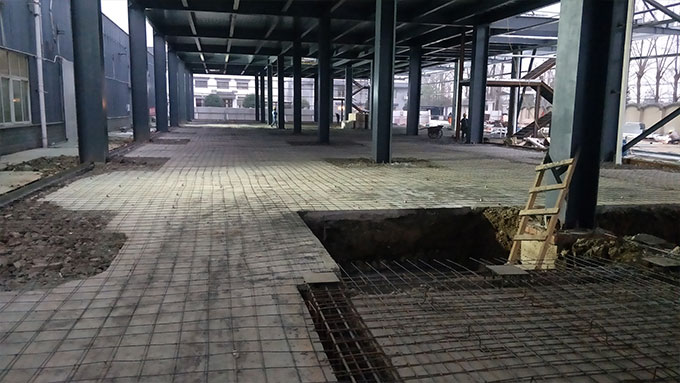

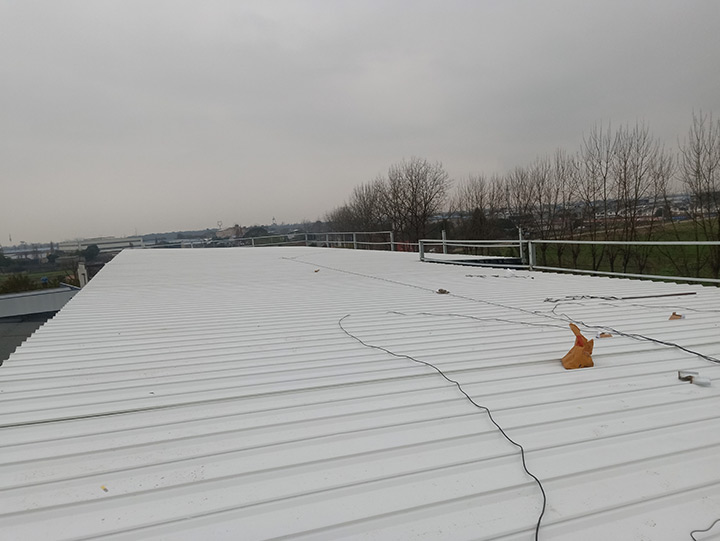

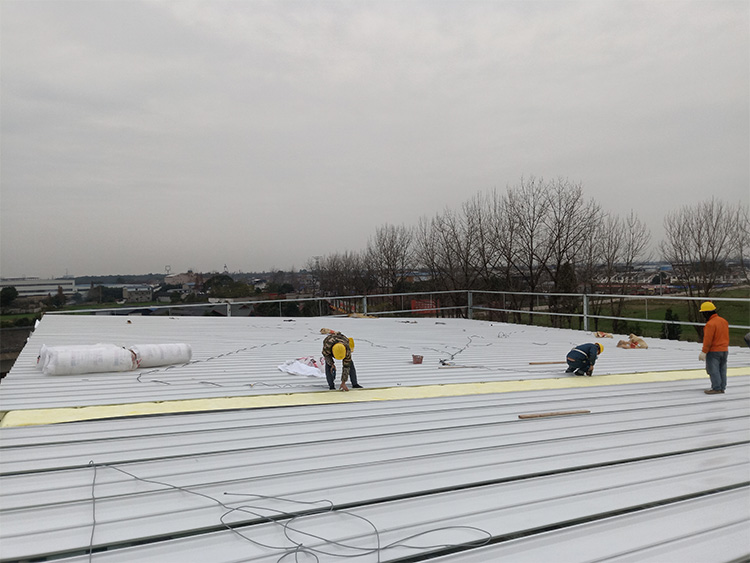

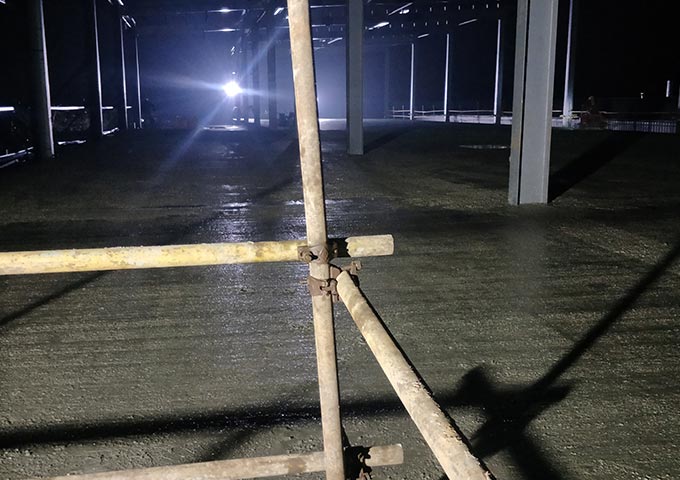

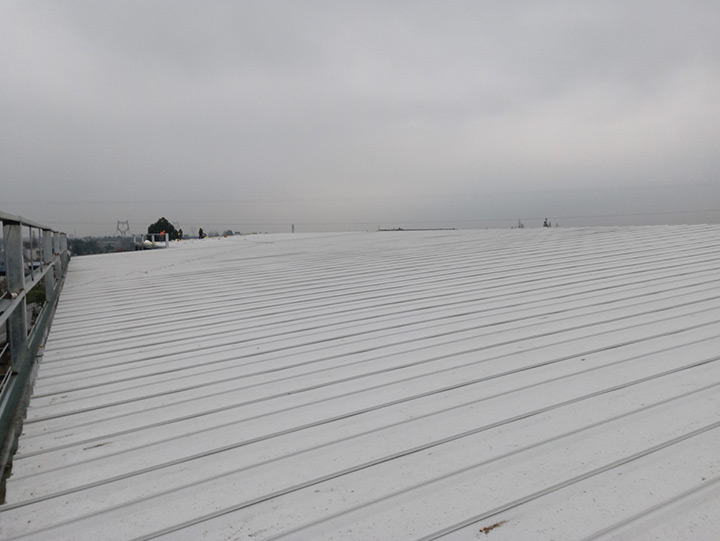

1.屋面工程完成100%;2.地坪切縫完成100%

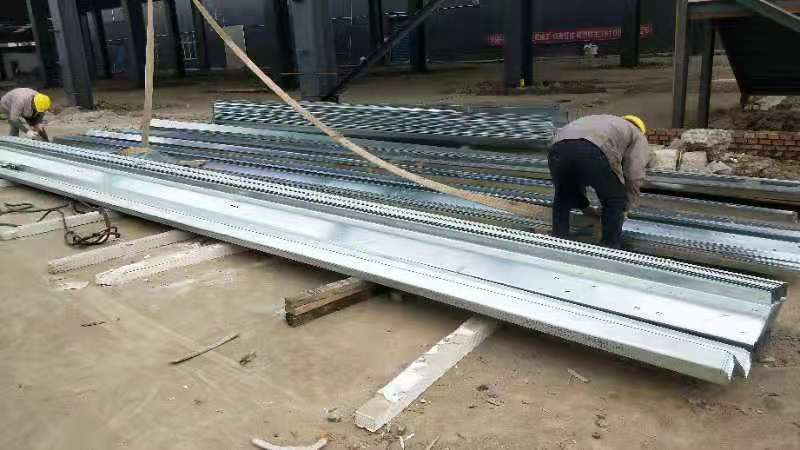

1.屋面工程完成80%;2.地坪工程完成100%;3.設備基礎完成100%
1.屋面工程完成50%;2.地坪工程完成80%

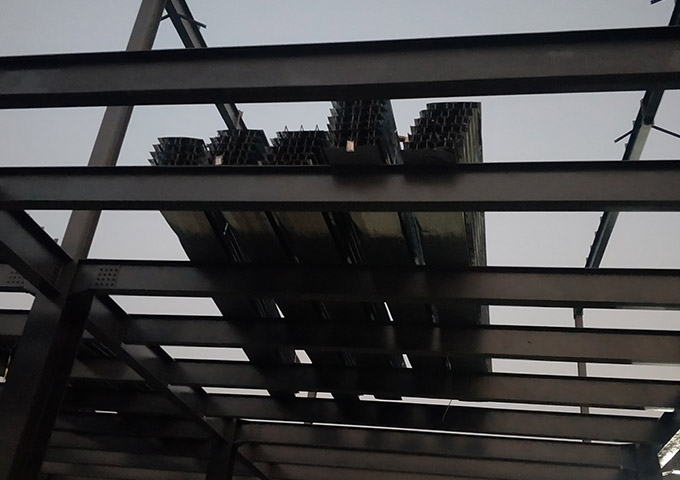

1.設備基礎完成100%;2.落水管預埋完成100%;3.屋面夾層完成30%;4.屋面檁條安裝完成100%;5.地坪鋼筋安裝完成100%;6.低洼處鋪石子完成

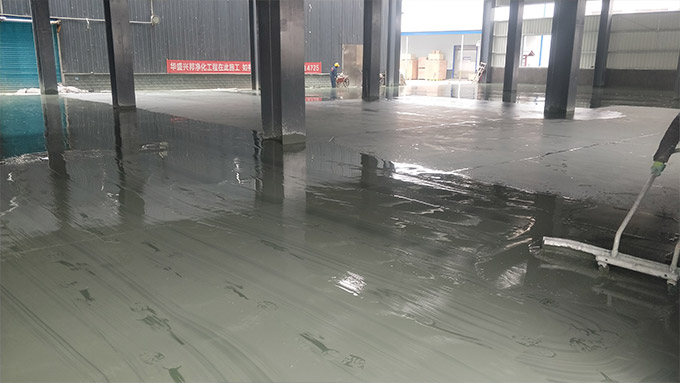

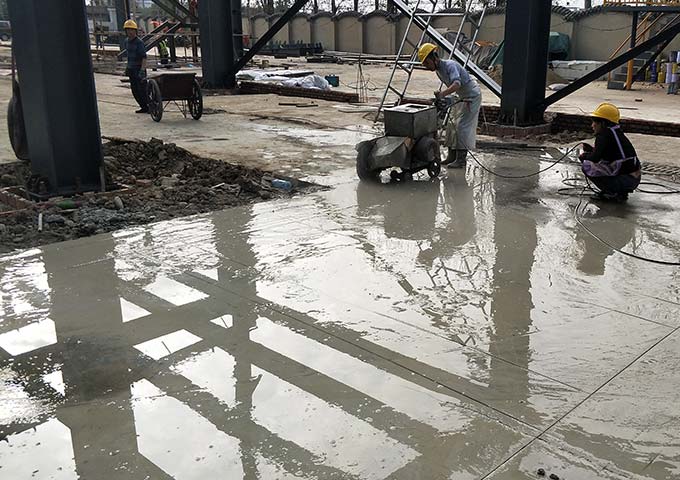

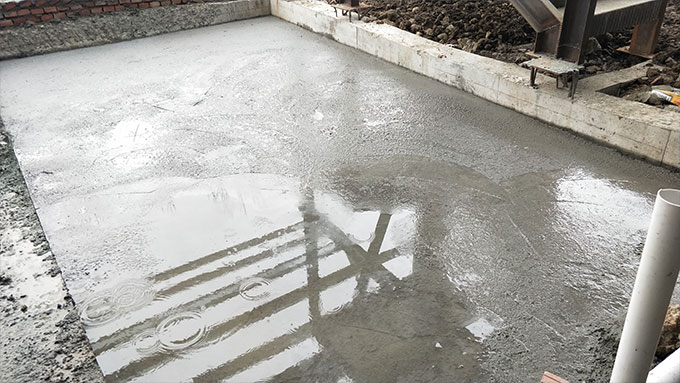

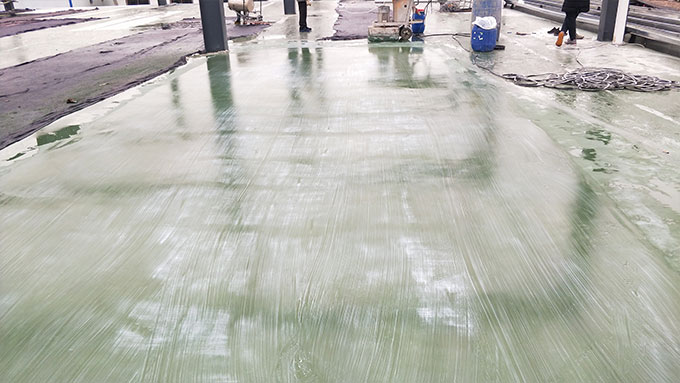

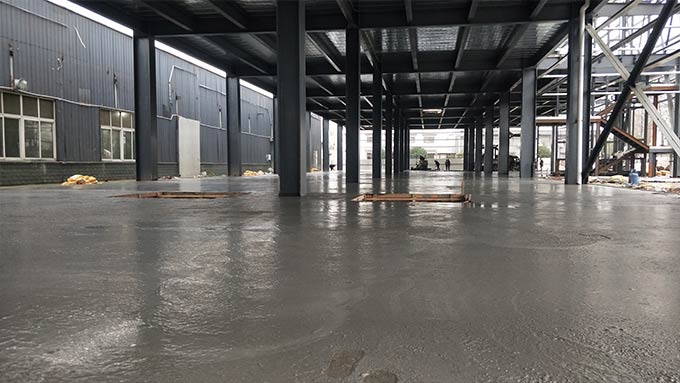

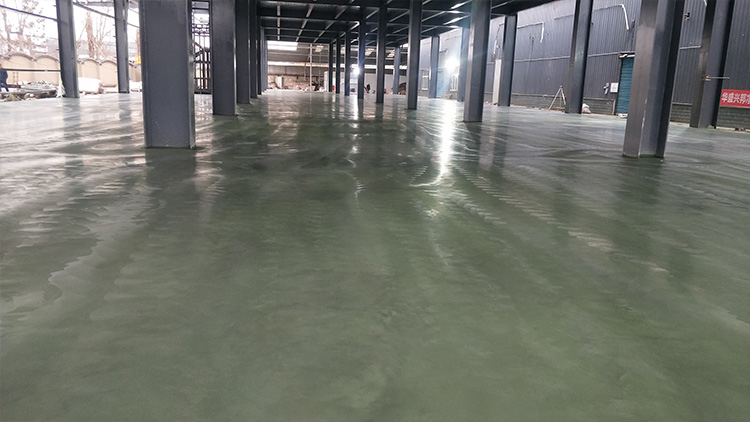

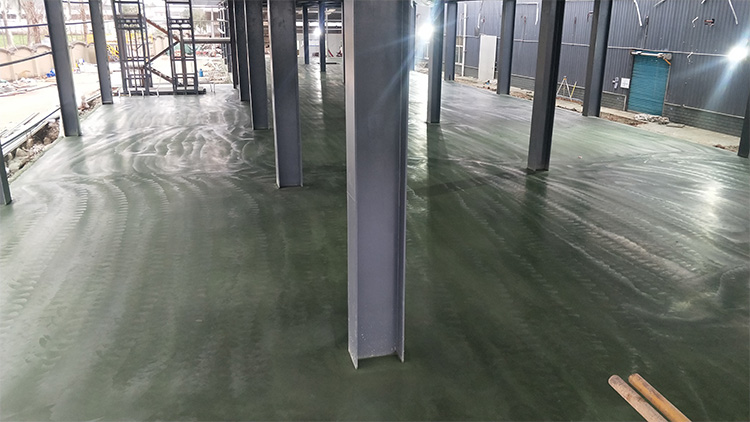

地坪固化施工完成

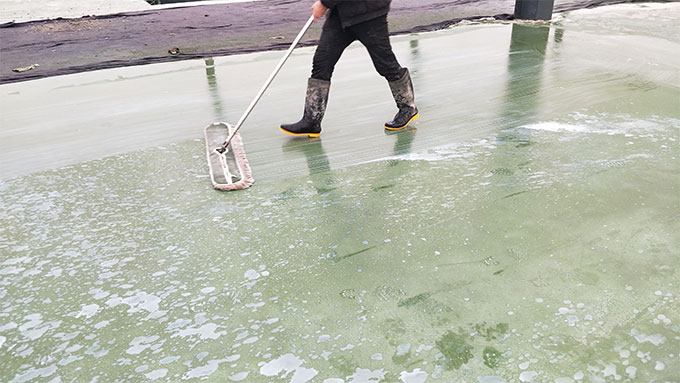

1.墻檁條安裝完成90%;2.落水管預埋完成40%;3.覆蓋地坪養護完成100%;4.屋面檁條安裝完成5%

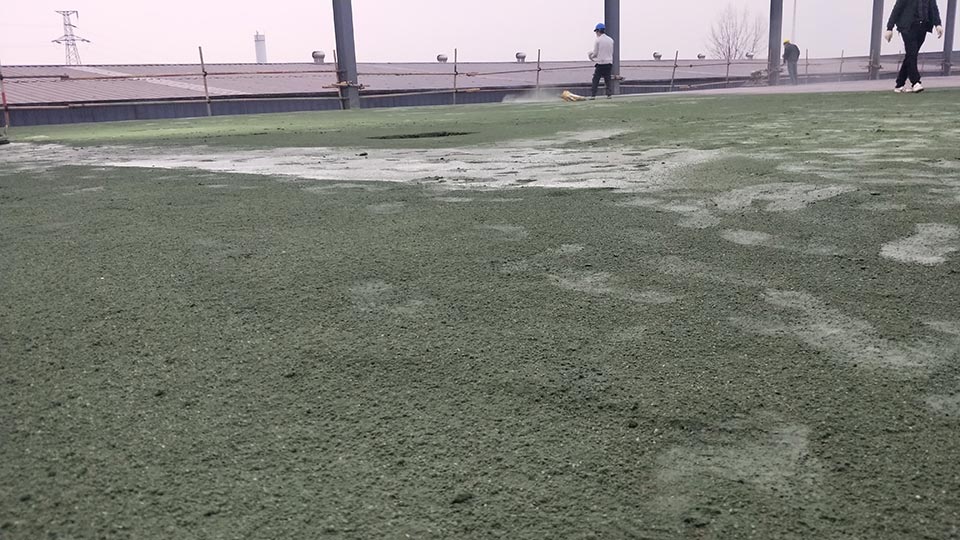

金剛砂地坪施工

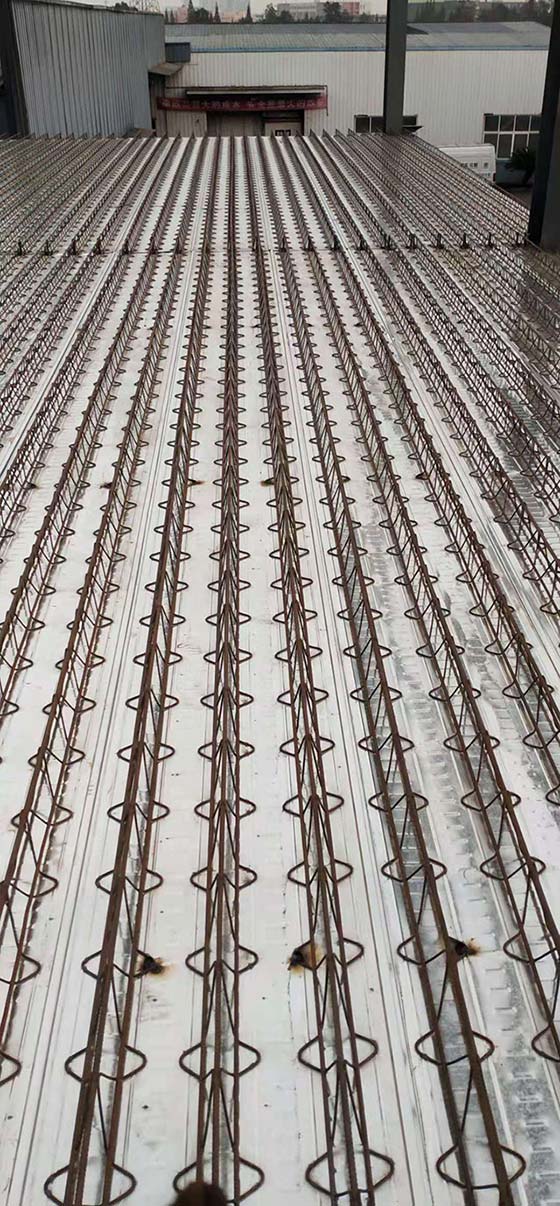

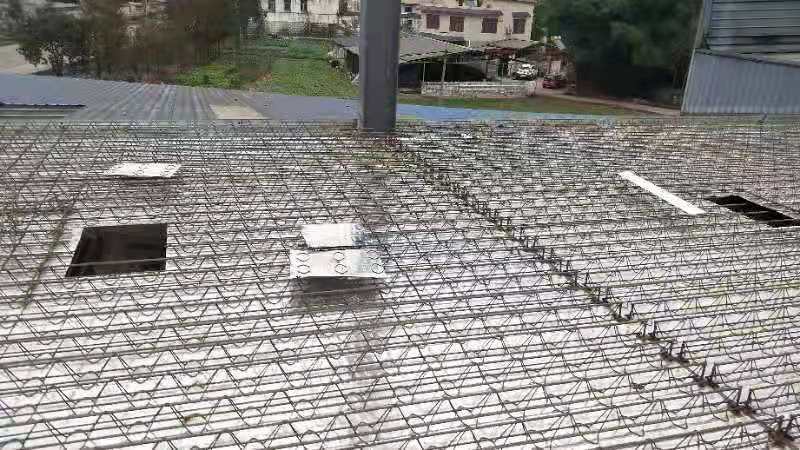

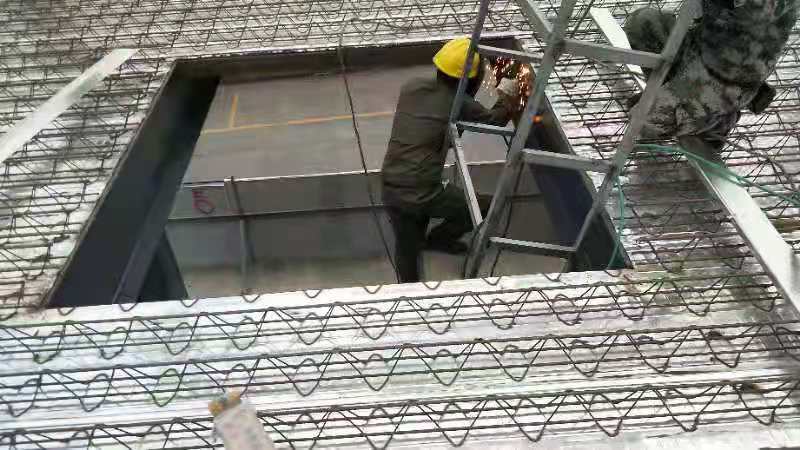

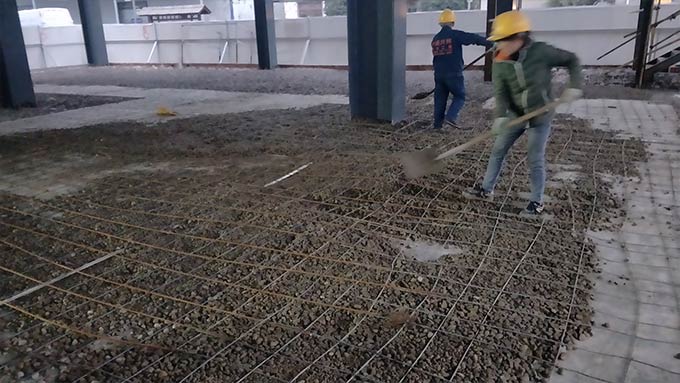

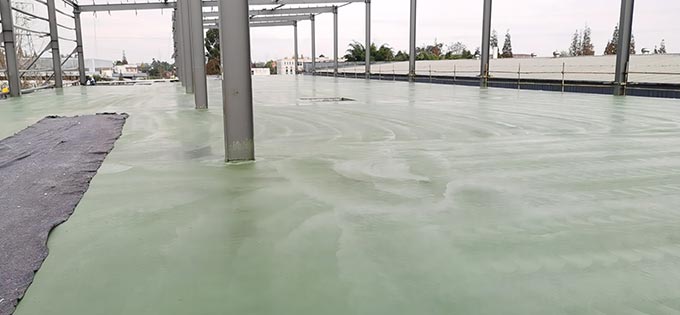

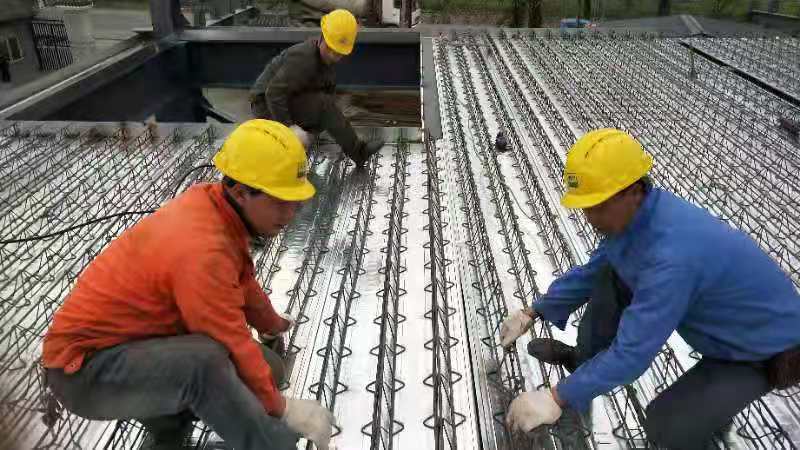

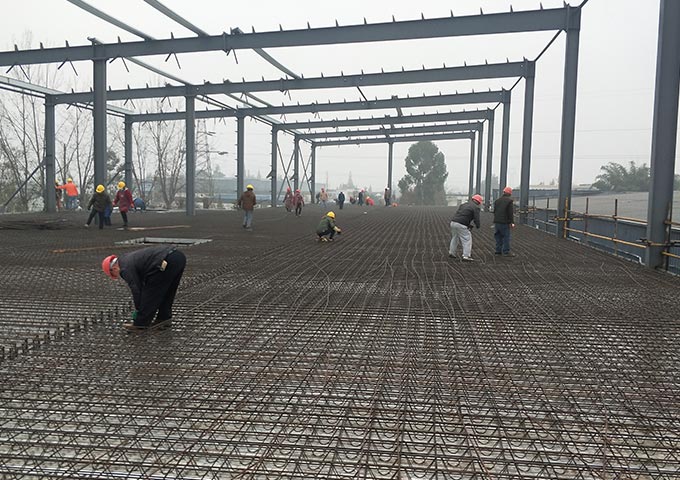

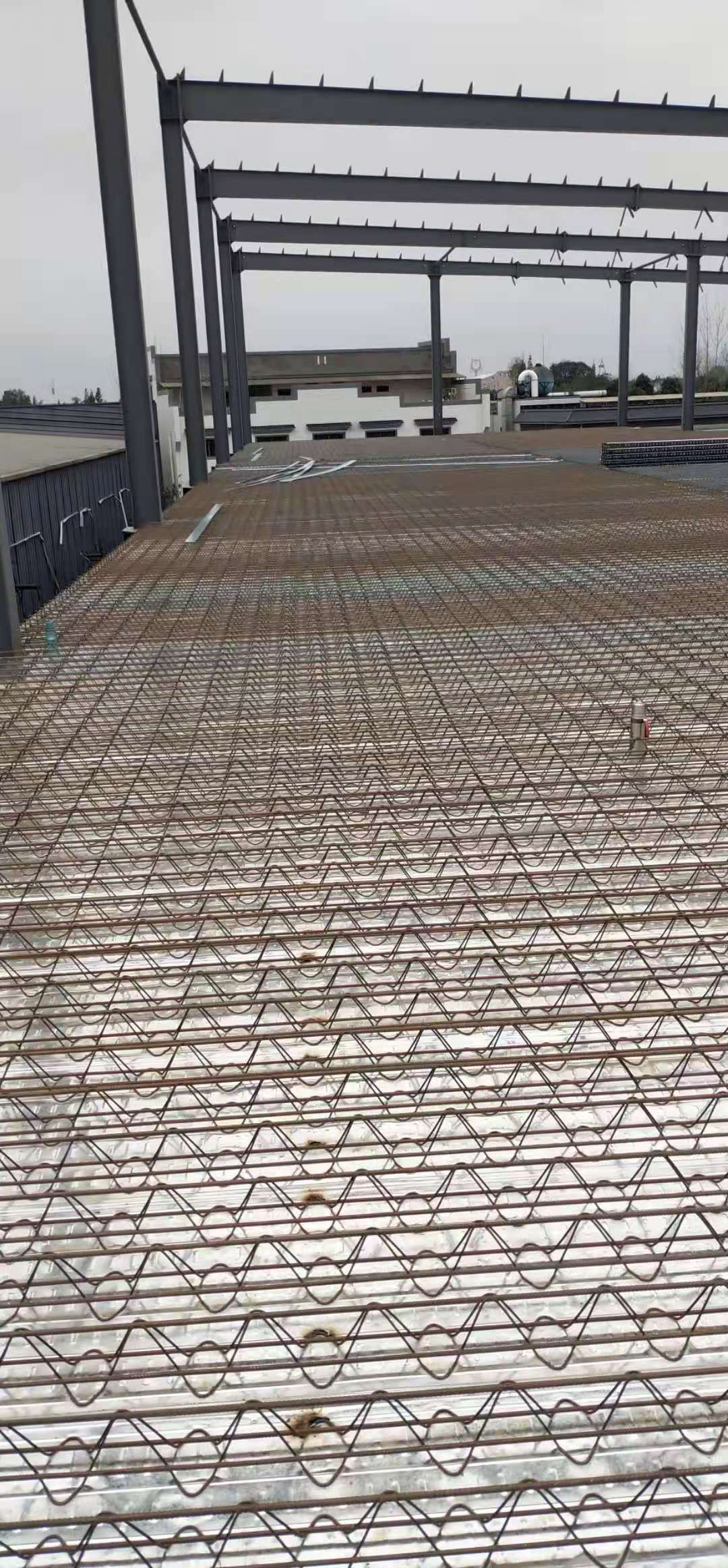

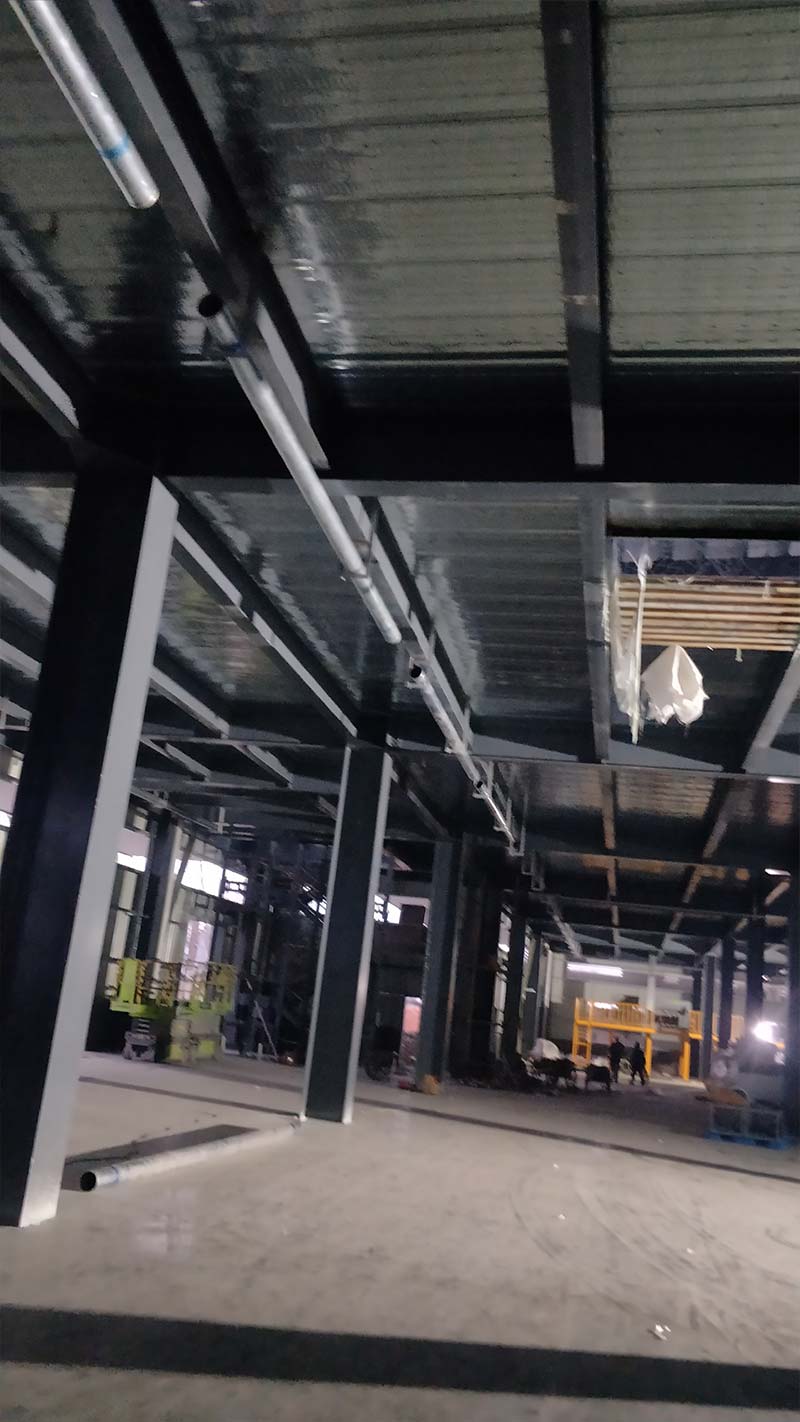

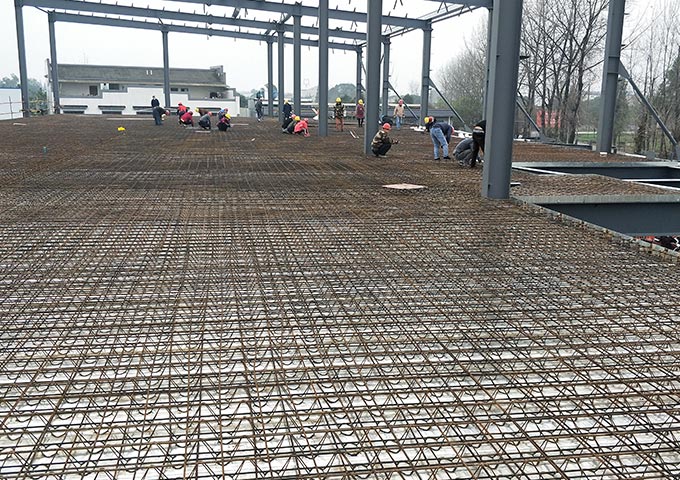

1.二層樓板混凝土完成100%;2.樓板鋼筋綁扎完成100%;3.墻檁條安裝完成20%;4.二樓水電預埋完成100%;5.二樓金剛砂完成30%
1.屋架刷漆及螺栓終擰完成100%;2.樓板鋼筋綁扎完成30%;3.次鋼構安裝完成60%

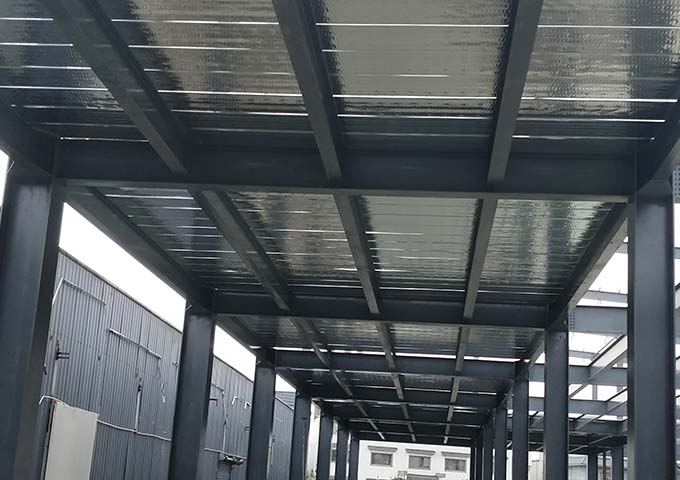

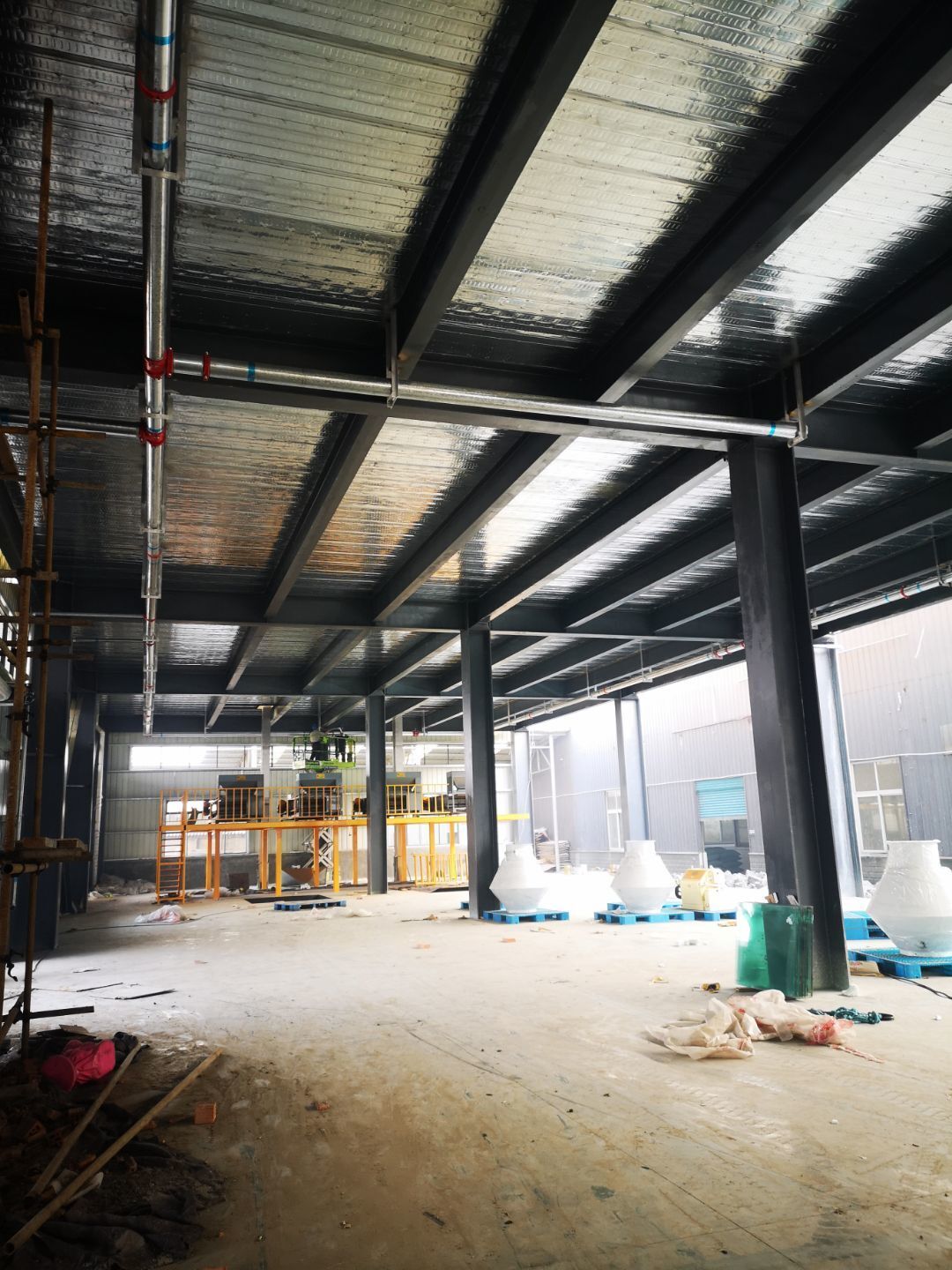

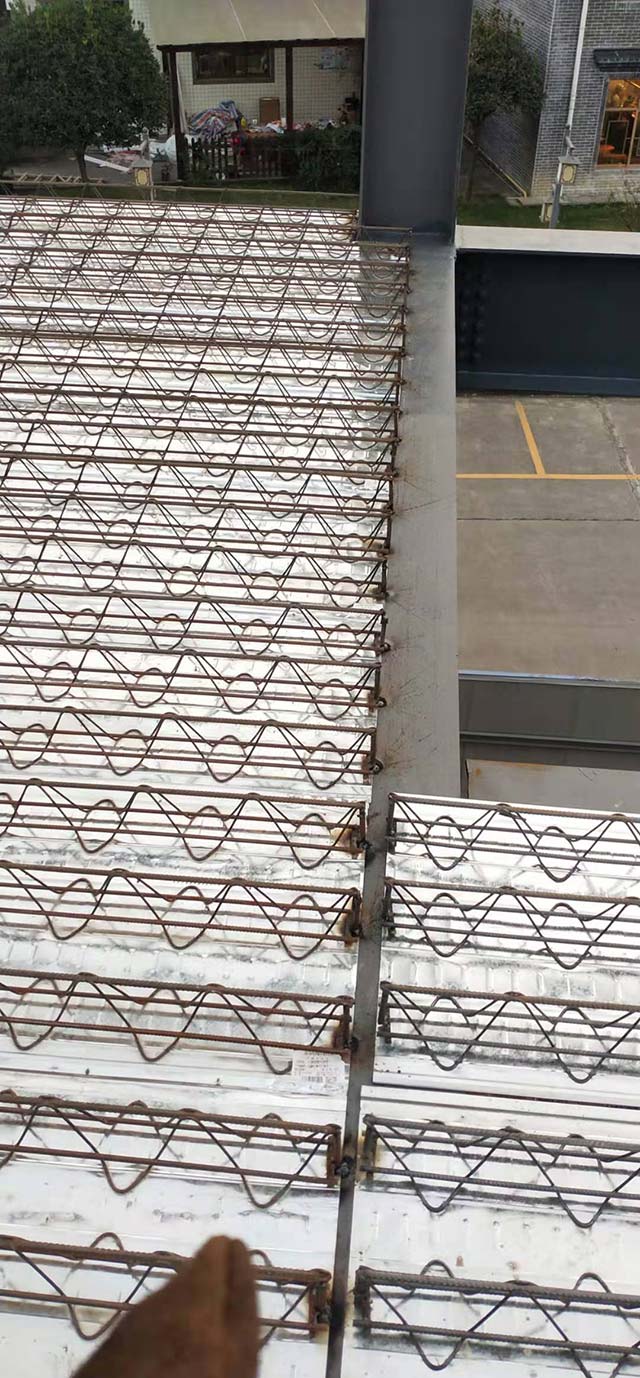

1.樓承板安裝完成85%;3.設備基礎完成60%;3.鋼樓梯完成85%
1.樓承板安裝完成55%;3.設備基礎完成30%;4.鋼樓梯完成65%

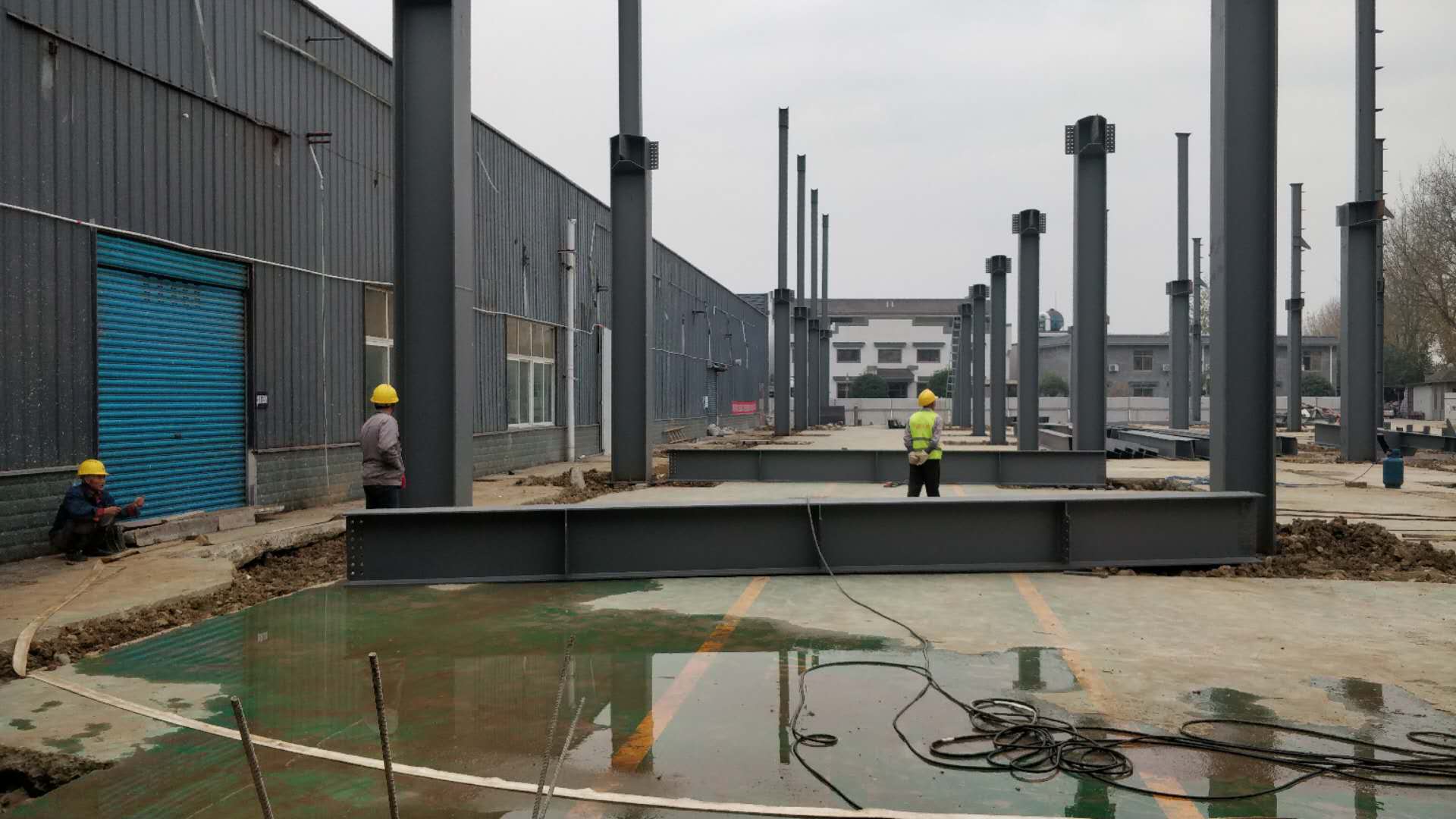

1.樓承板安裝完成45%;2.外墻完成10%;3.設備基礎完成10%;4.鋼樓梯完成55%
1.樓承板安裝完成30%;2.柱間支撐完成70%;3.柱腳灌漿完成100%;4.鋼樓梯完成45%

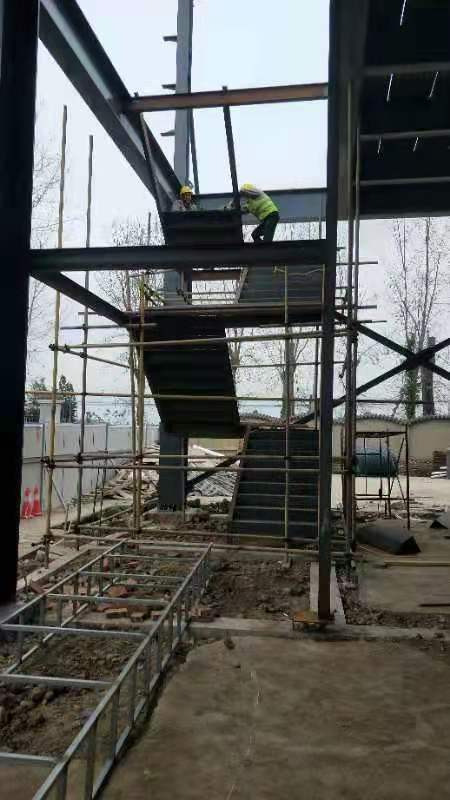

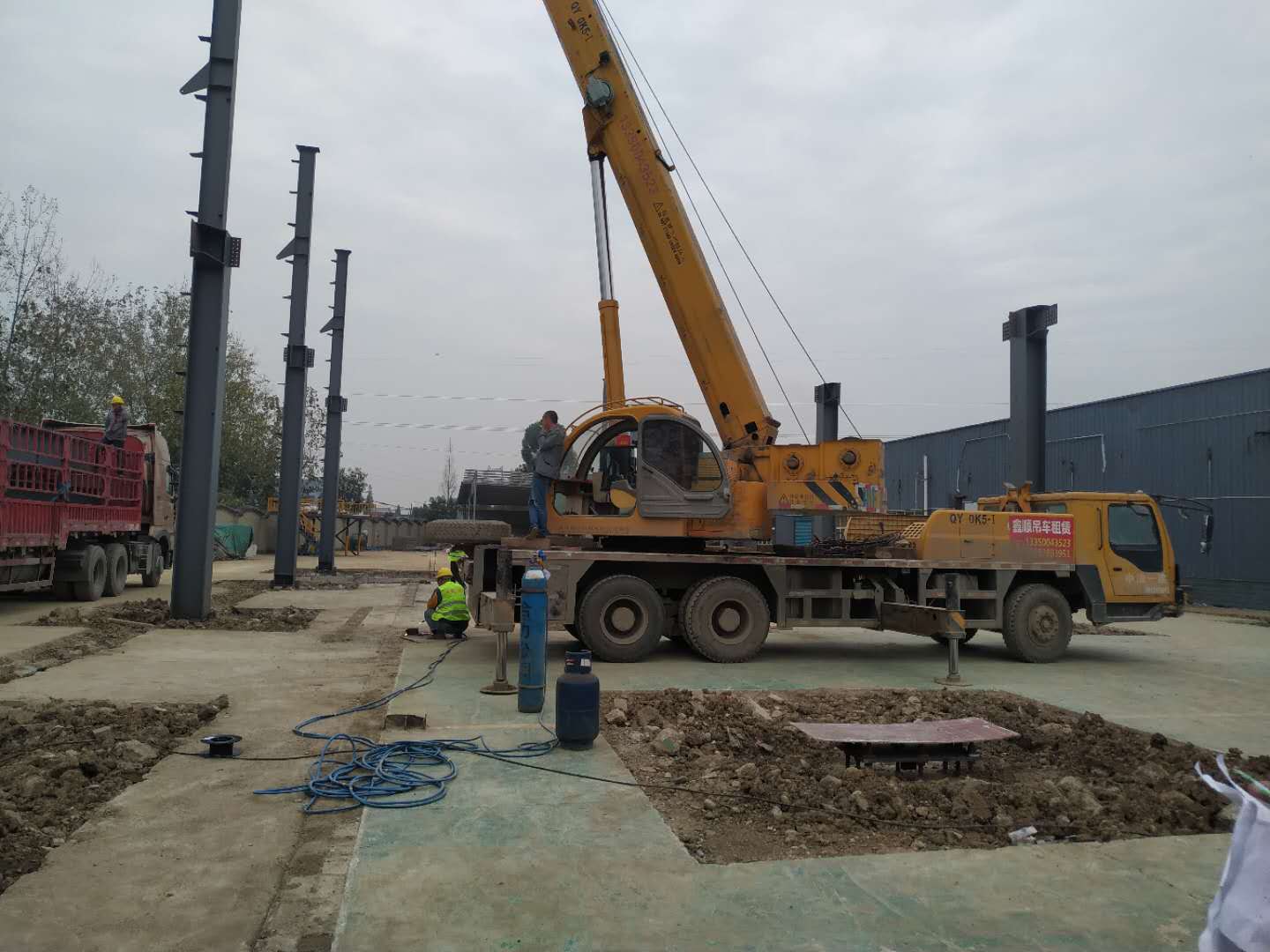

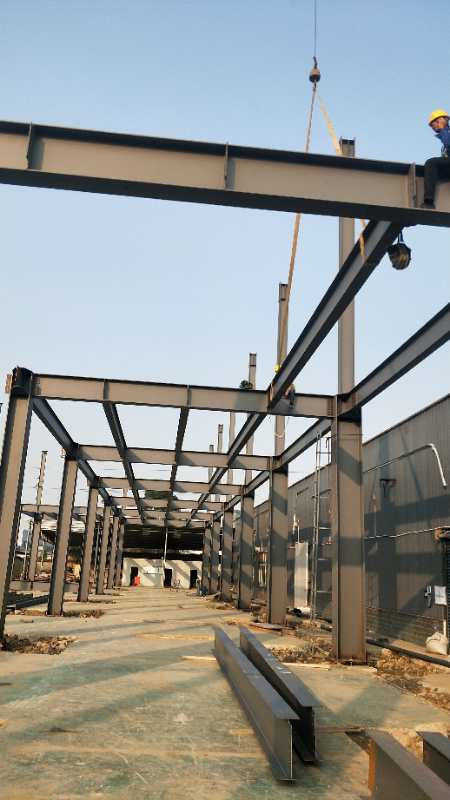

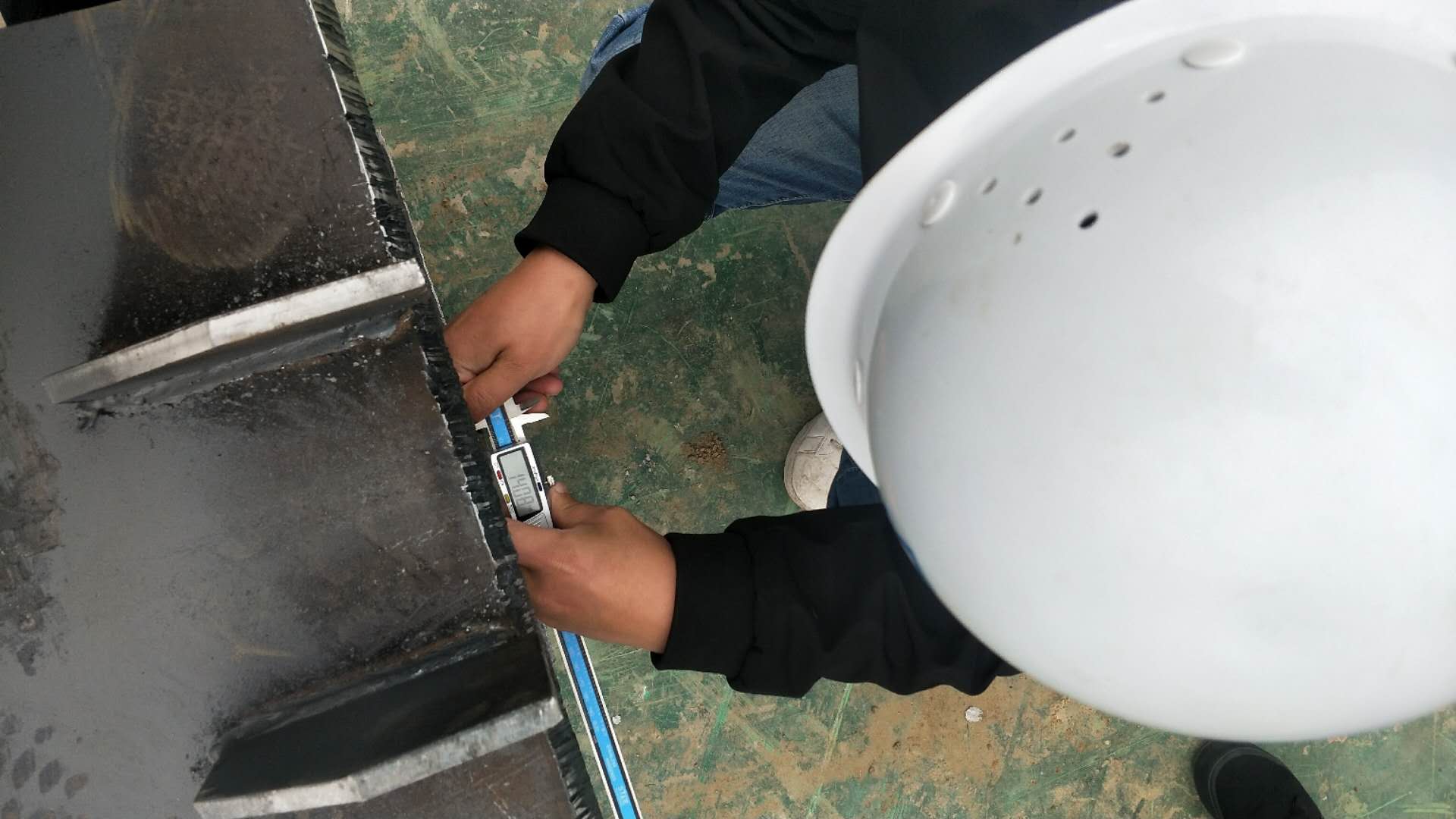

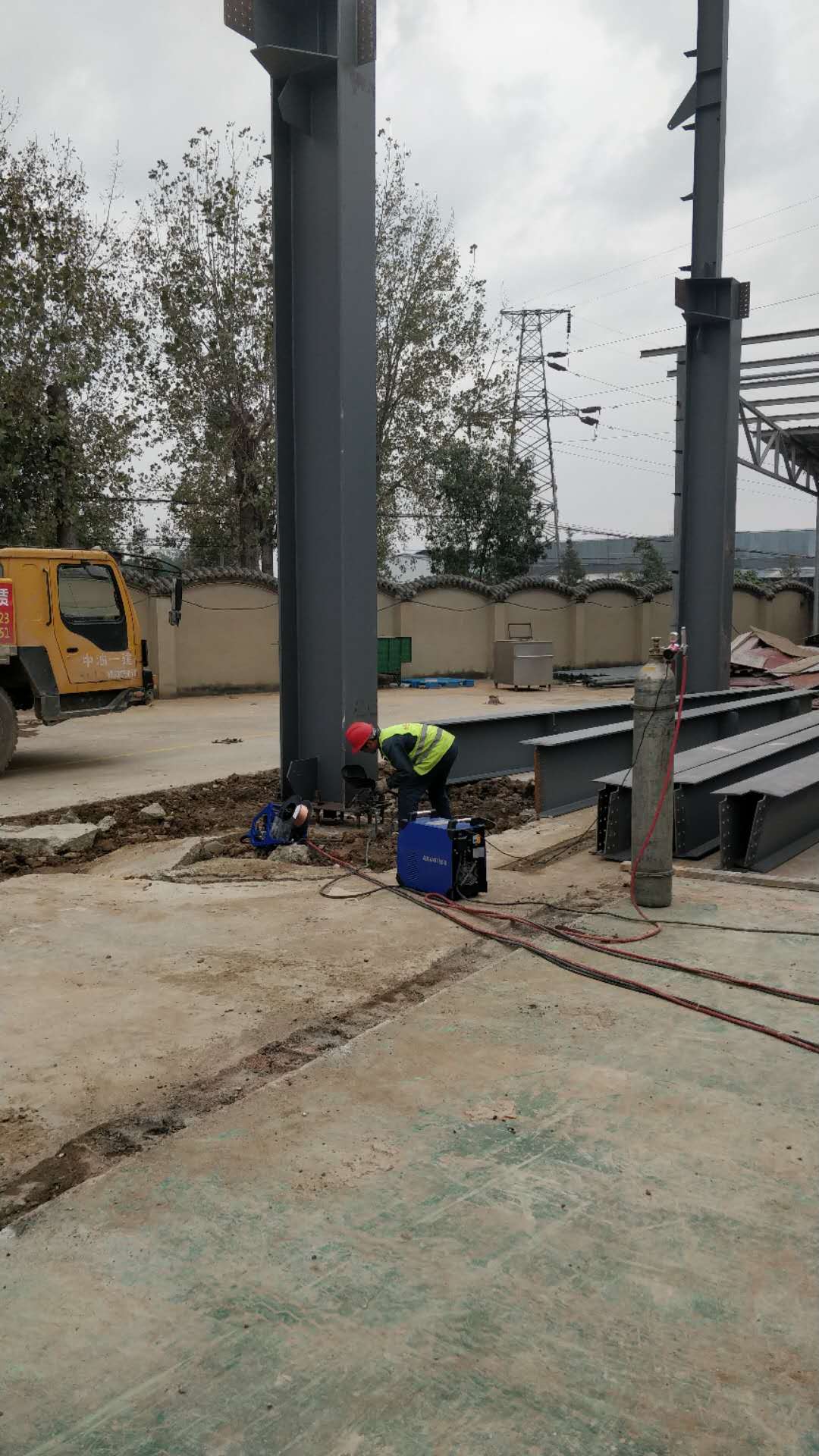

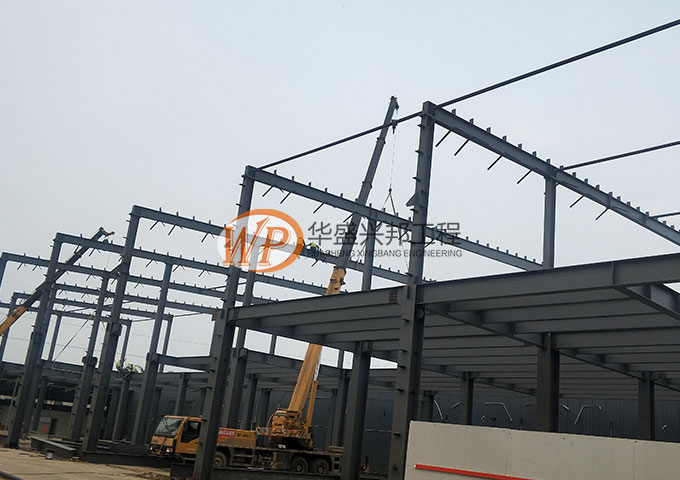

1.螺栓終擰完成100%;2.節點焊接完成100%;3.柱間支撐完成20%;4.鋼樓梯完成25%;5.樓承板進場

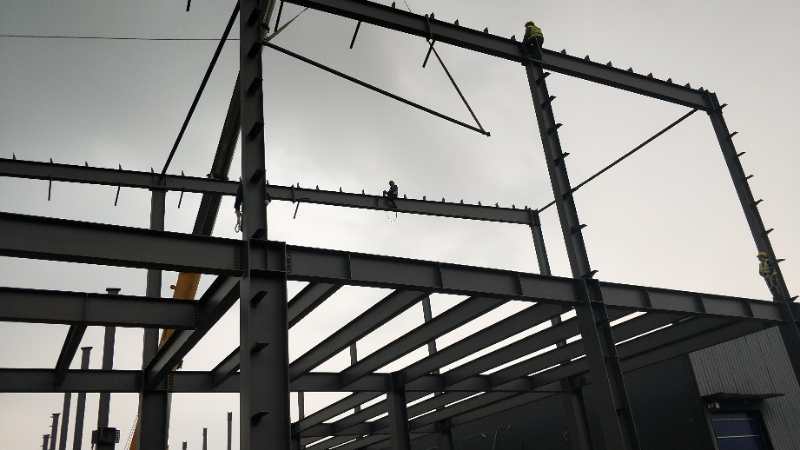

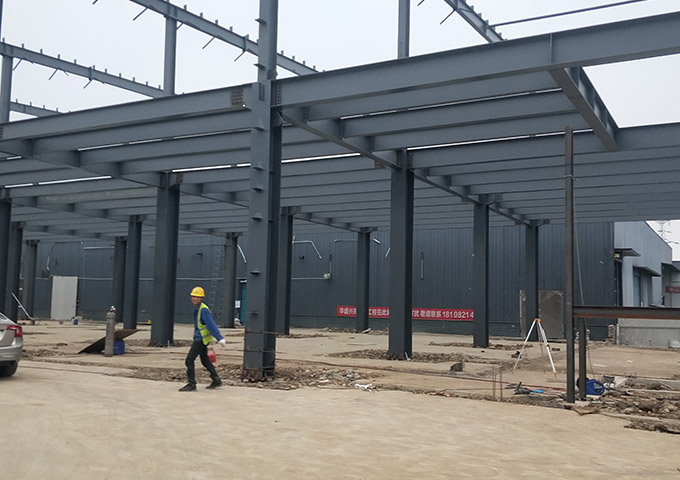

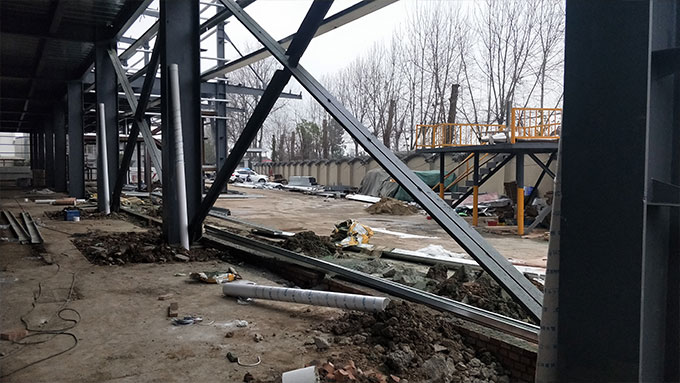

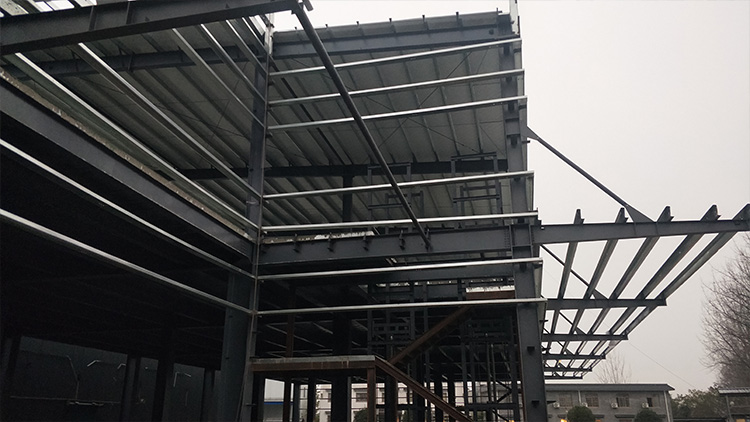

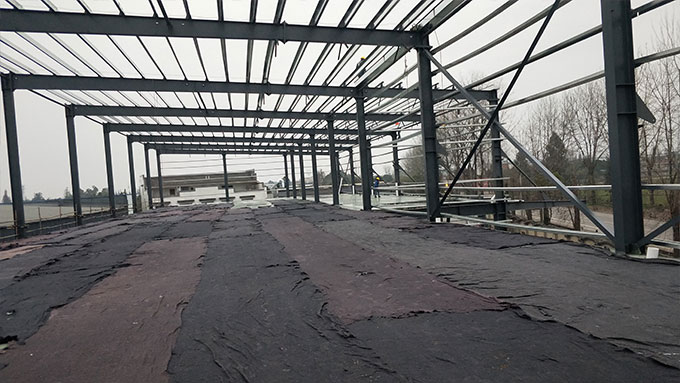

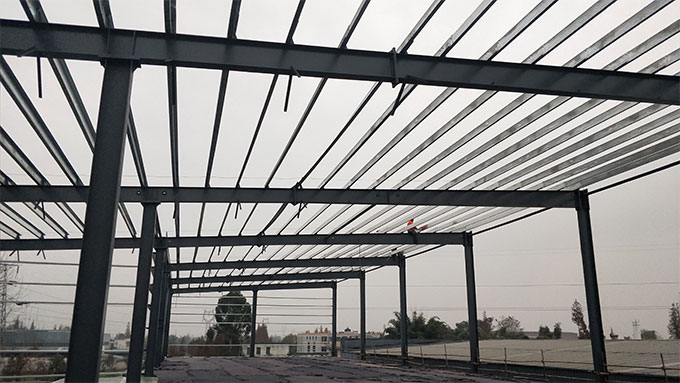

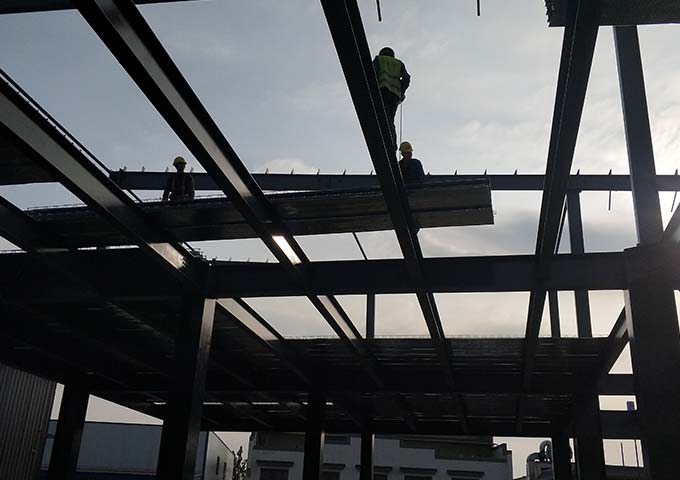

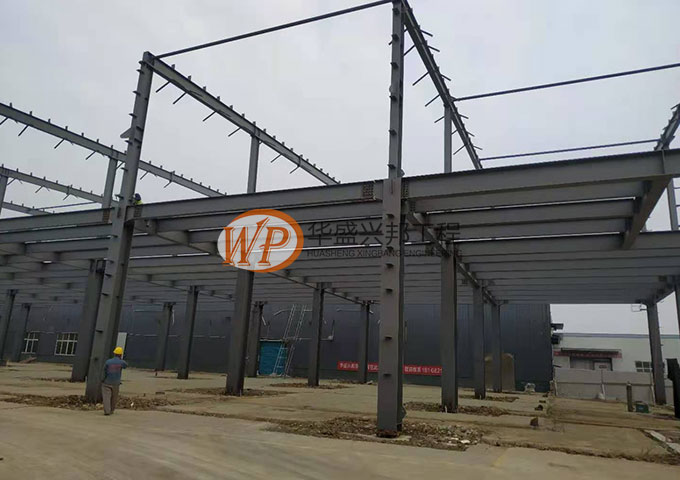

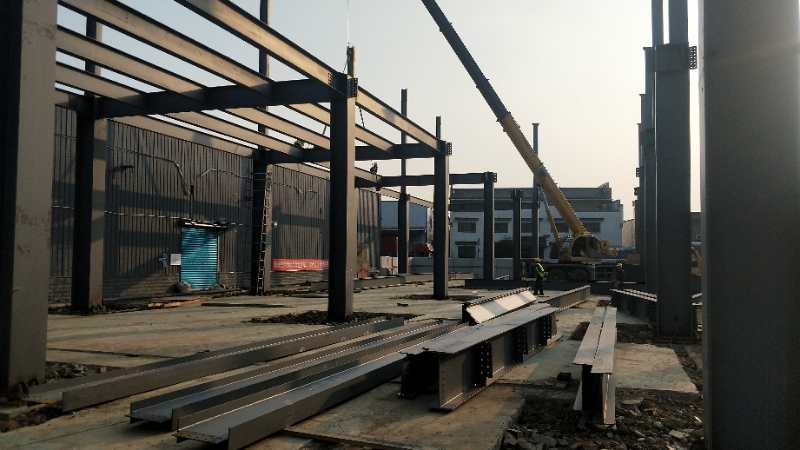

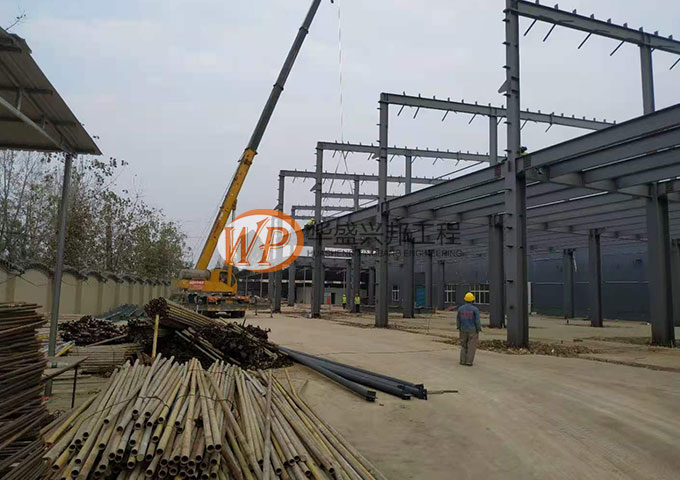

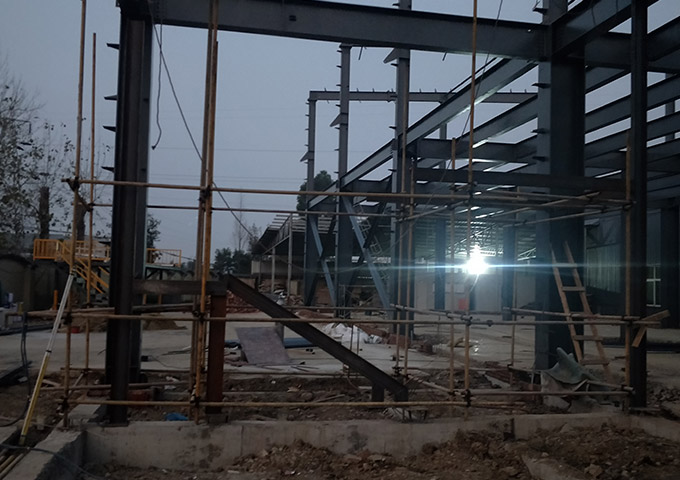

鋼構主體結構安裝完成。接下來整體校正,螺栓終擰,節點焊接,油漆工作。

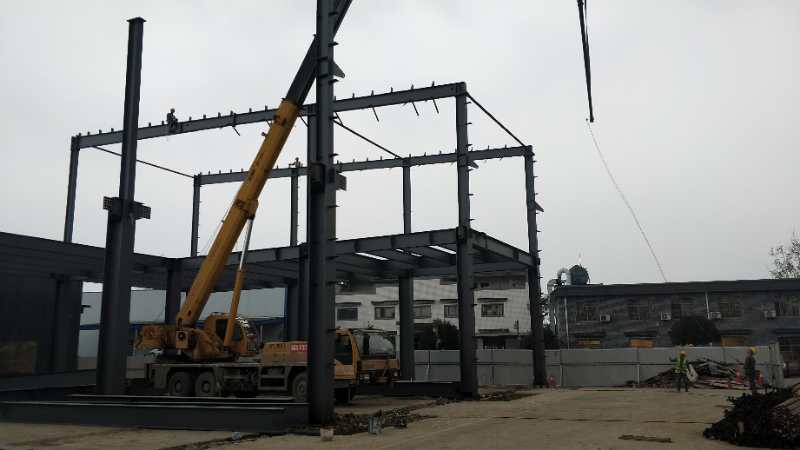

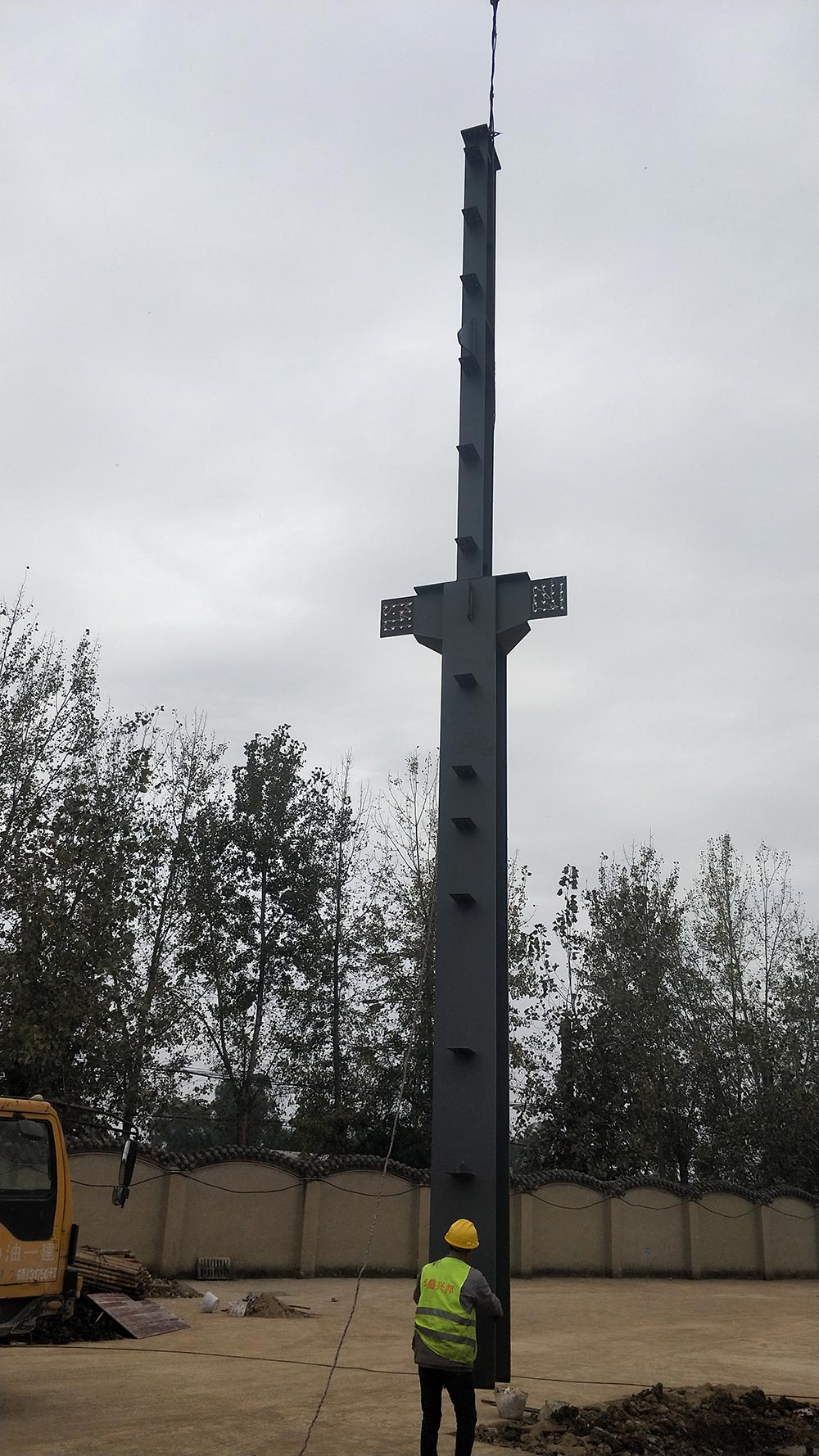

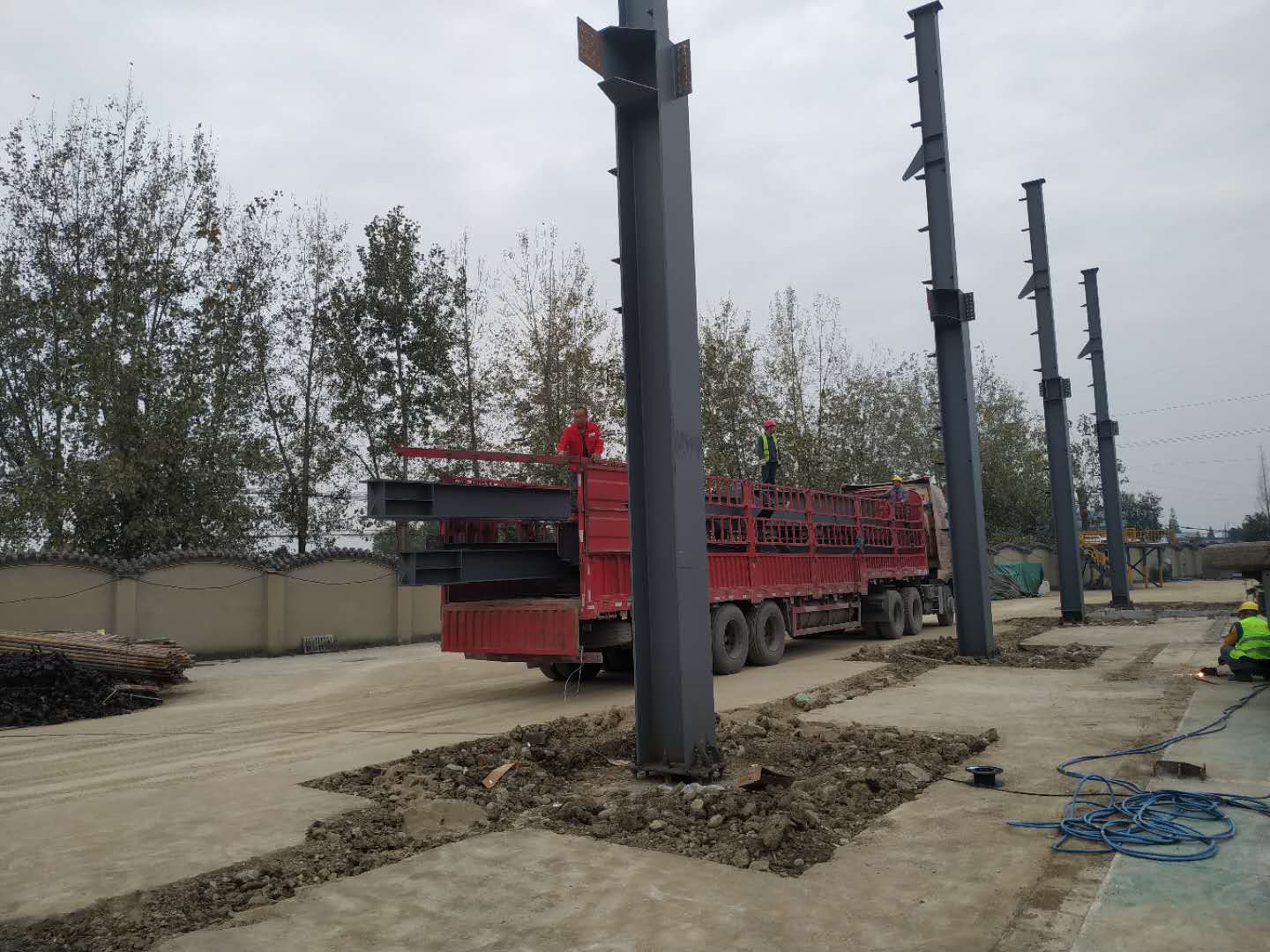

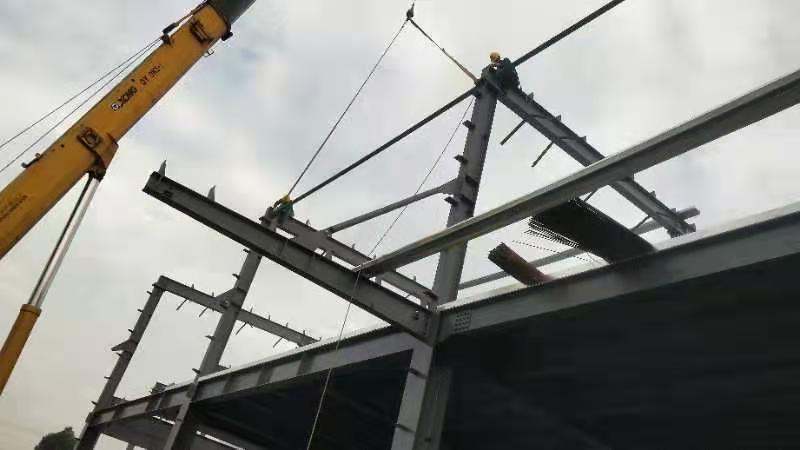

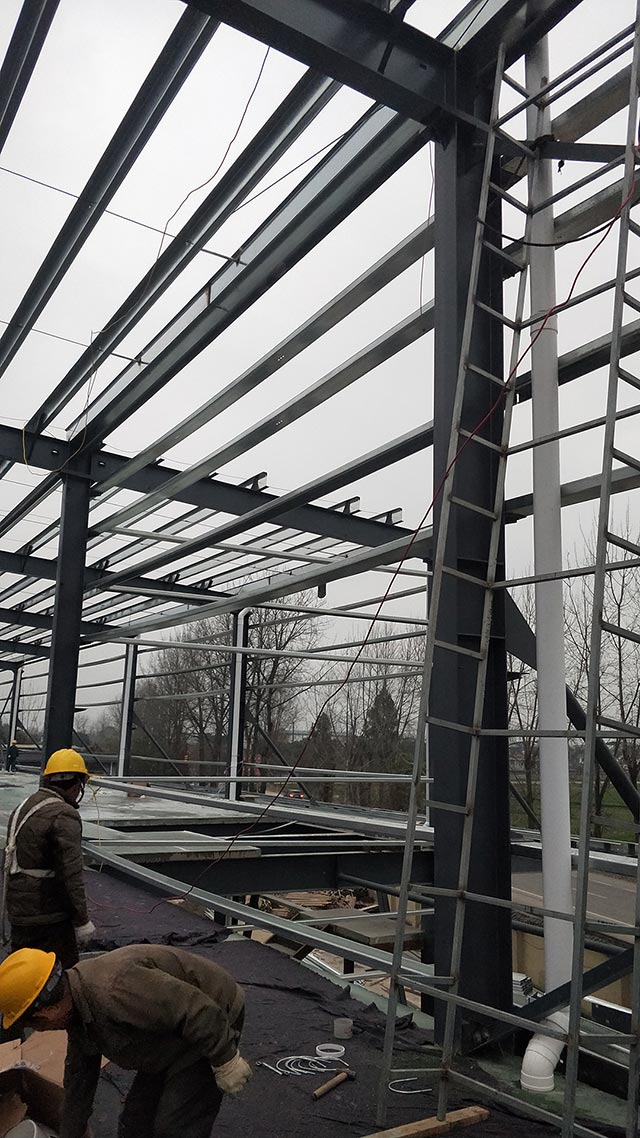

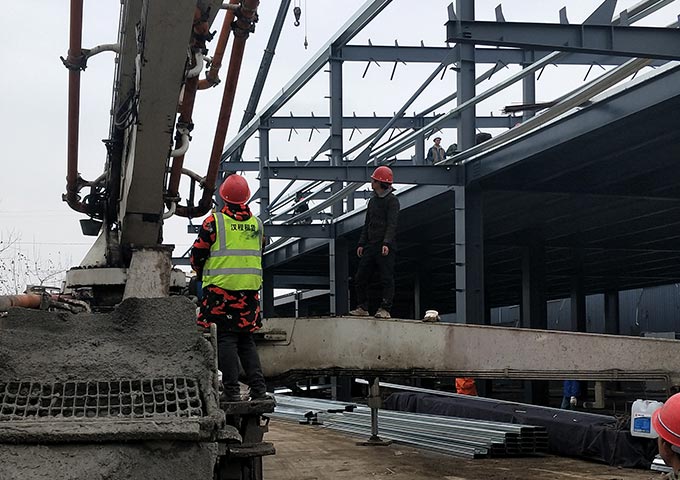

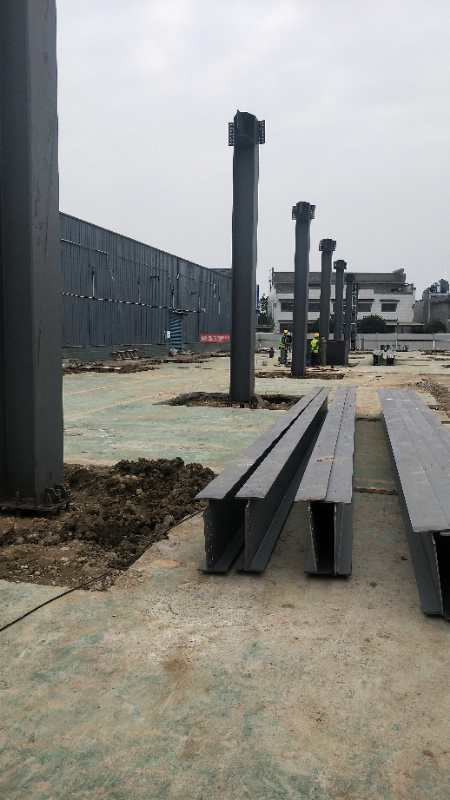

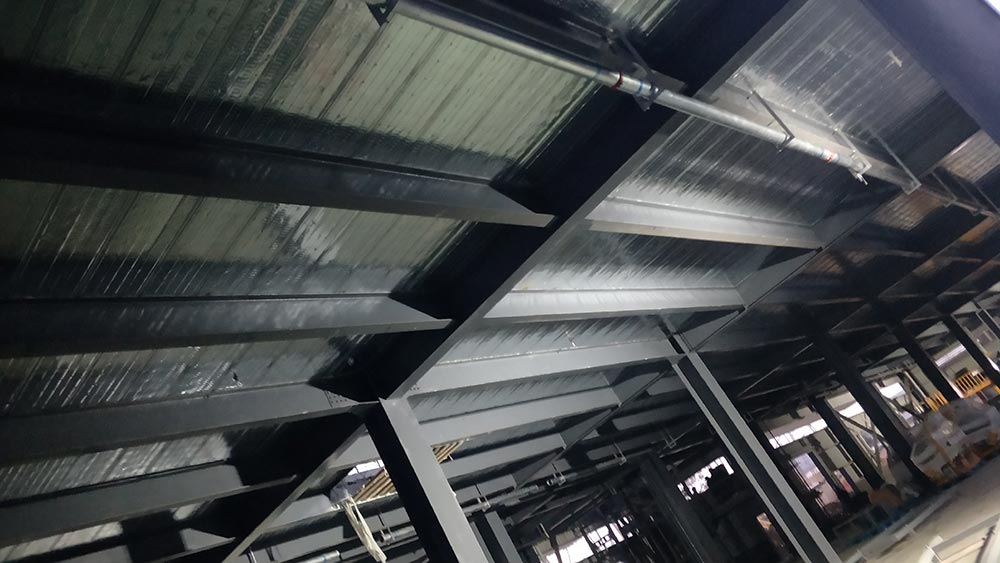

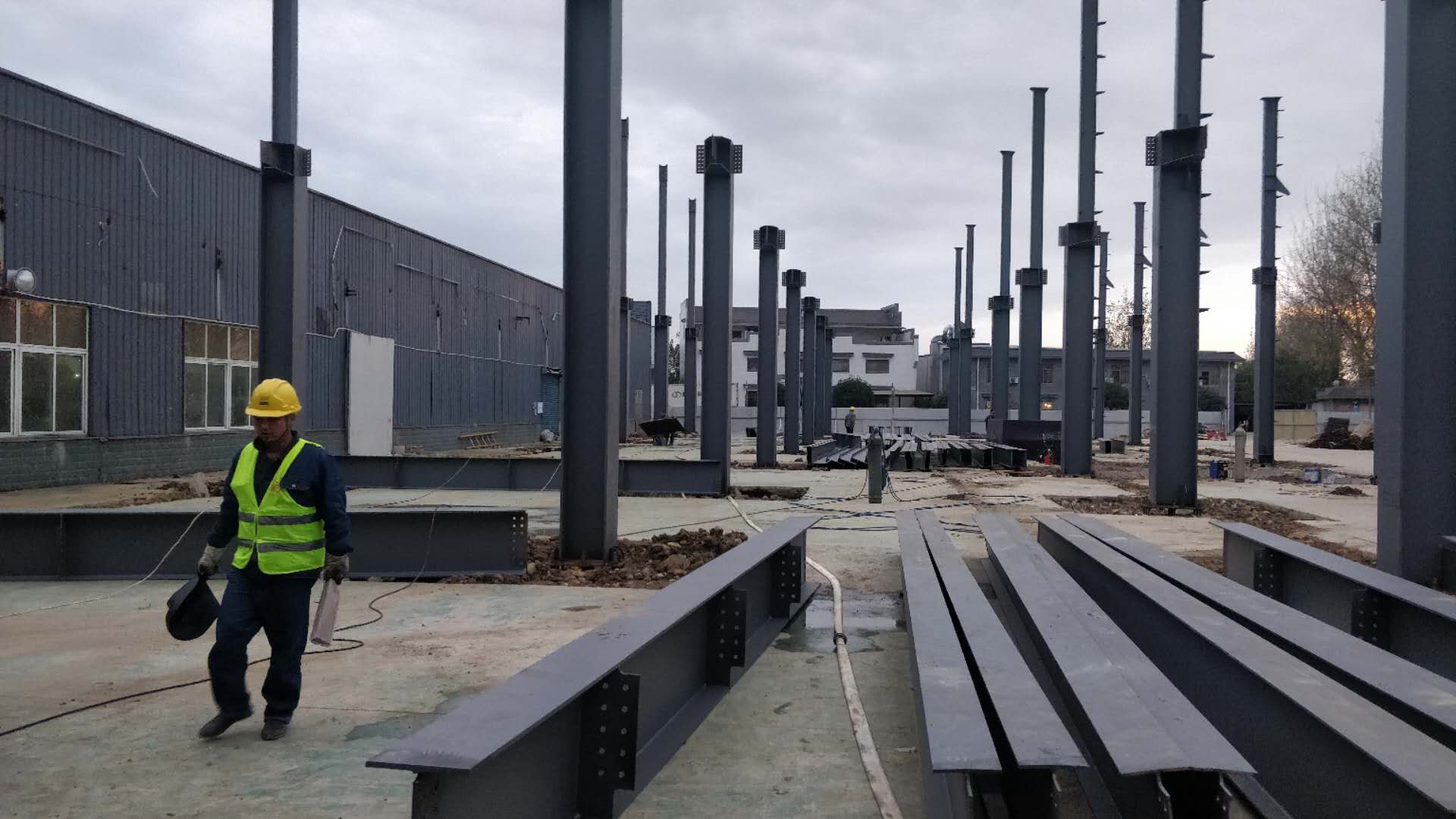

1.鋼梁安裝完成40%。

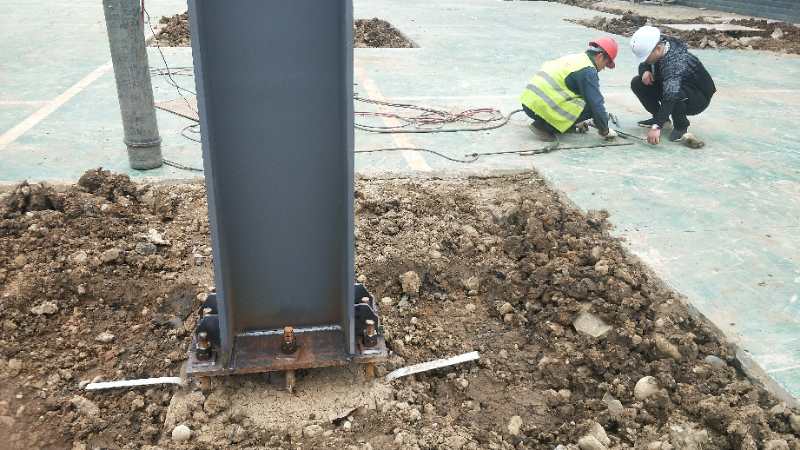

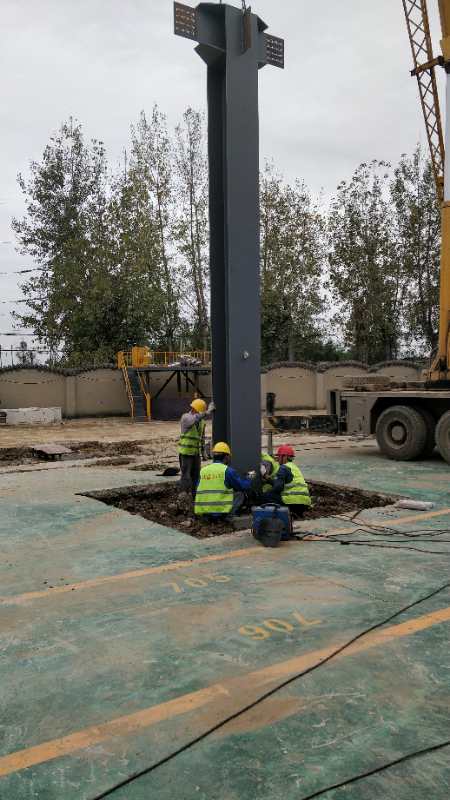

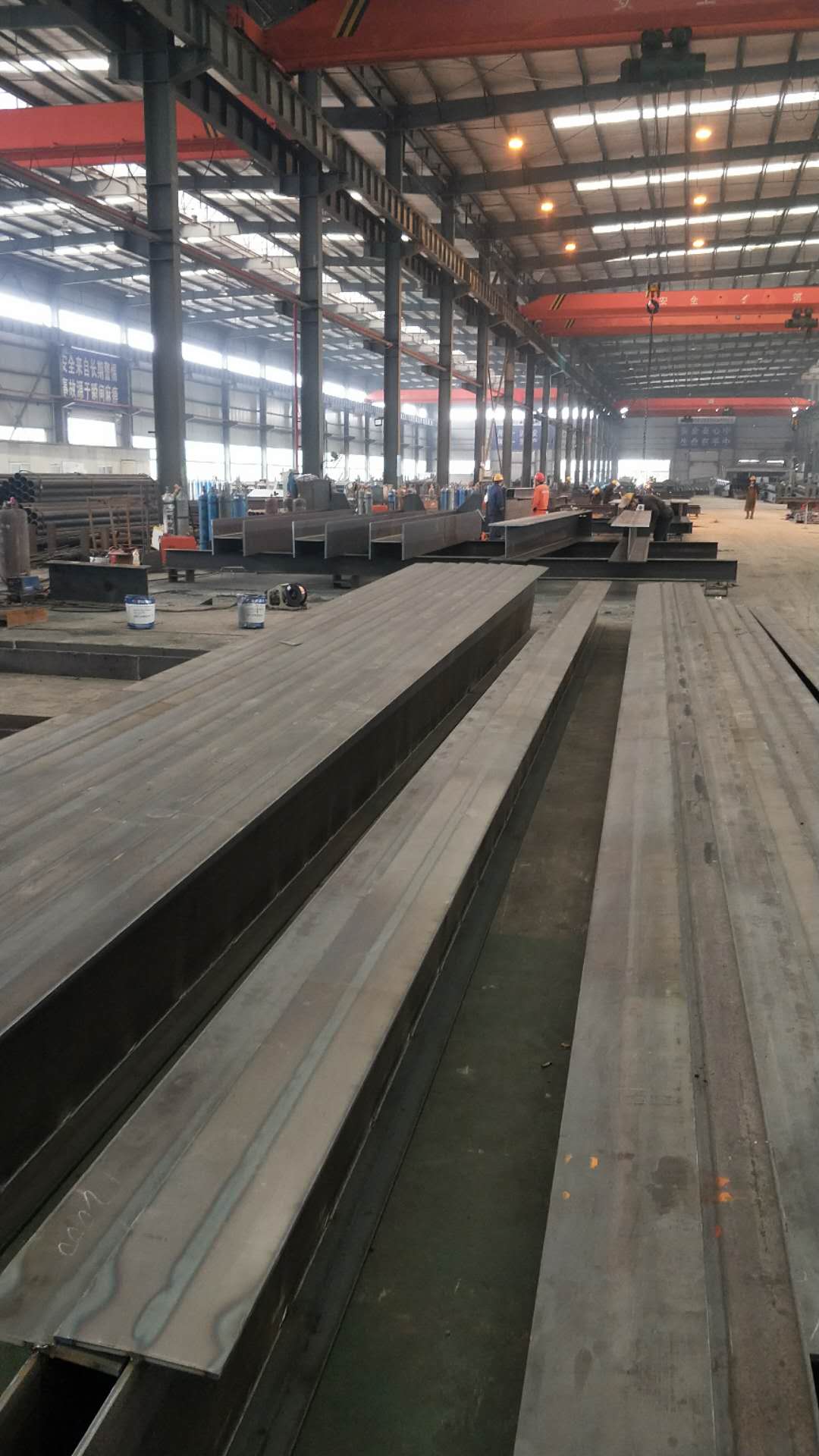

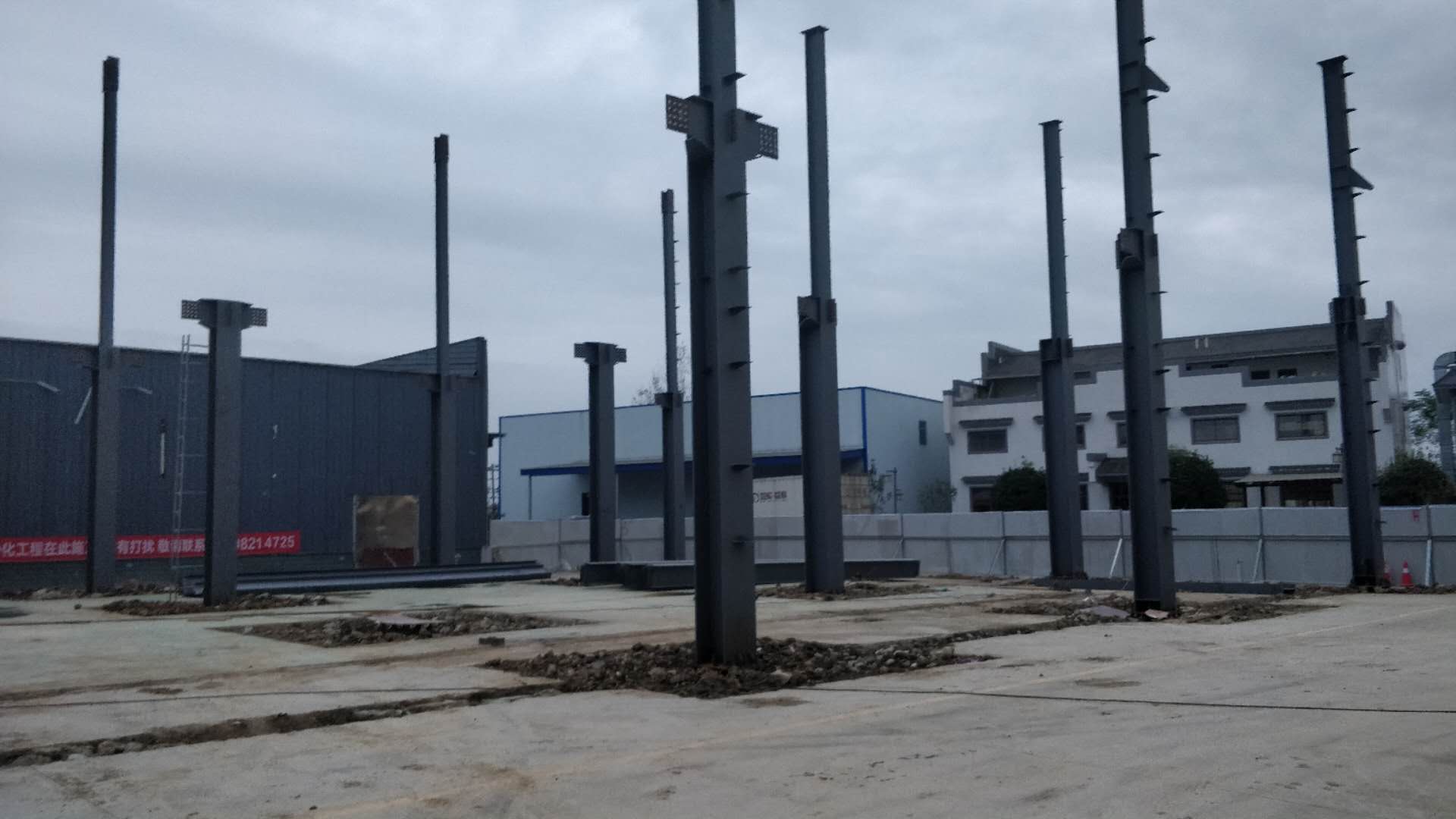

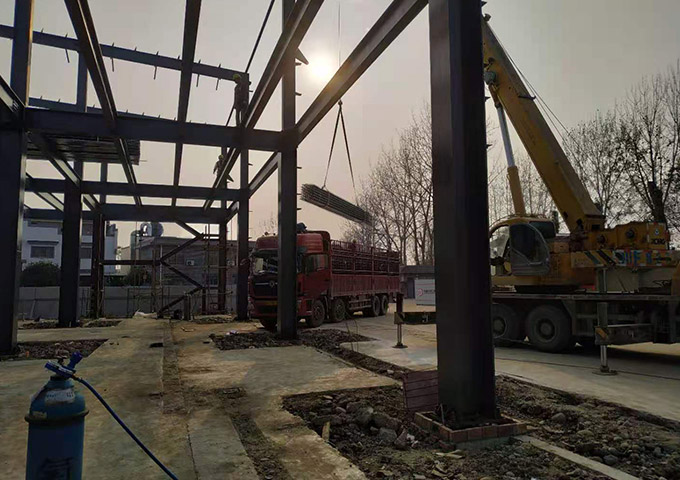

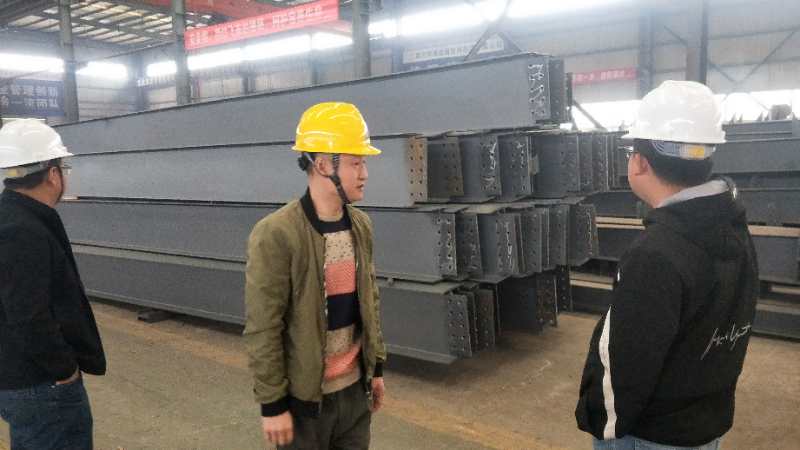

1.鋼構材料進場90%,2.鋼柱安裝完成95%。
1.鋼構材料進場70%。2.鋼柱安裝完成55%。
1.鋼構材料進場30%。2.鋼柱安裝完成20%。
1.鋼構廠驗廠。2.鋼柱安裝完成10%。

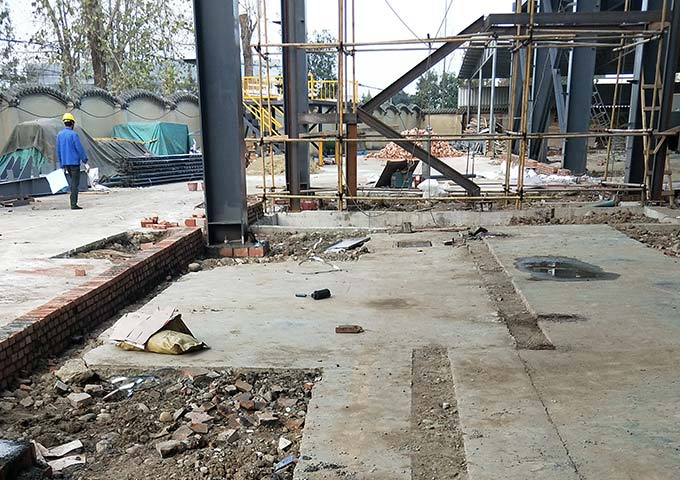

拆模完成
1.系桿加工完成10%;2.地梁短柱澆筑混凝土完成。

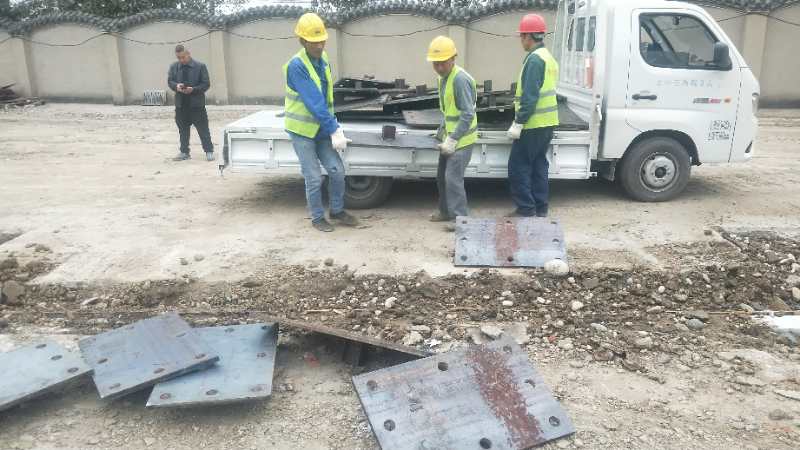

1.次鋼構材料進場; 2.地梁短柱模板安裝完成90%

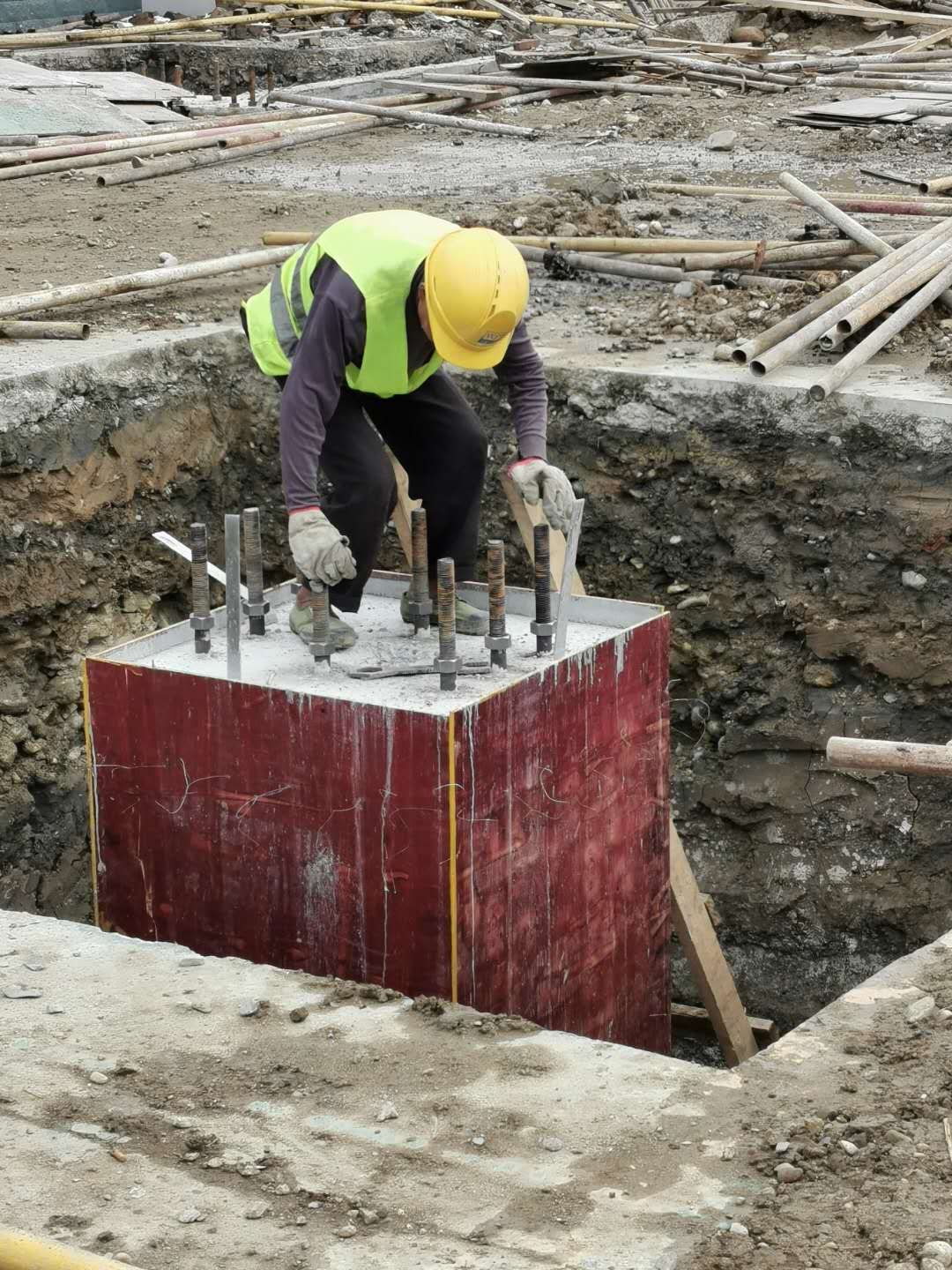

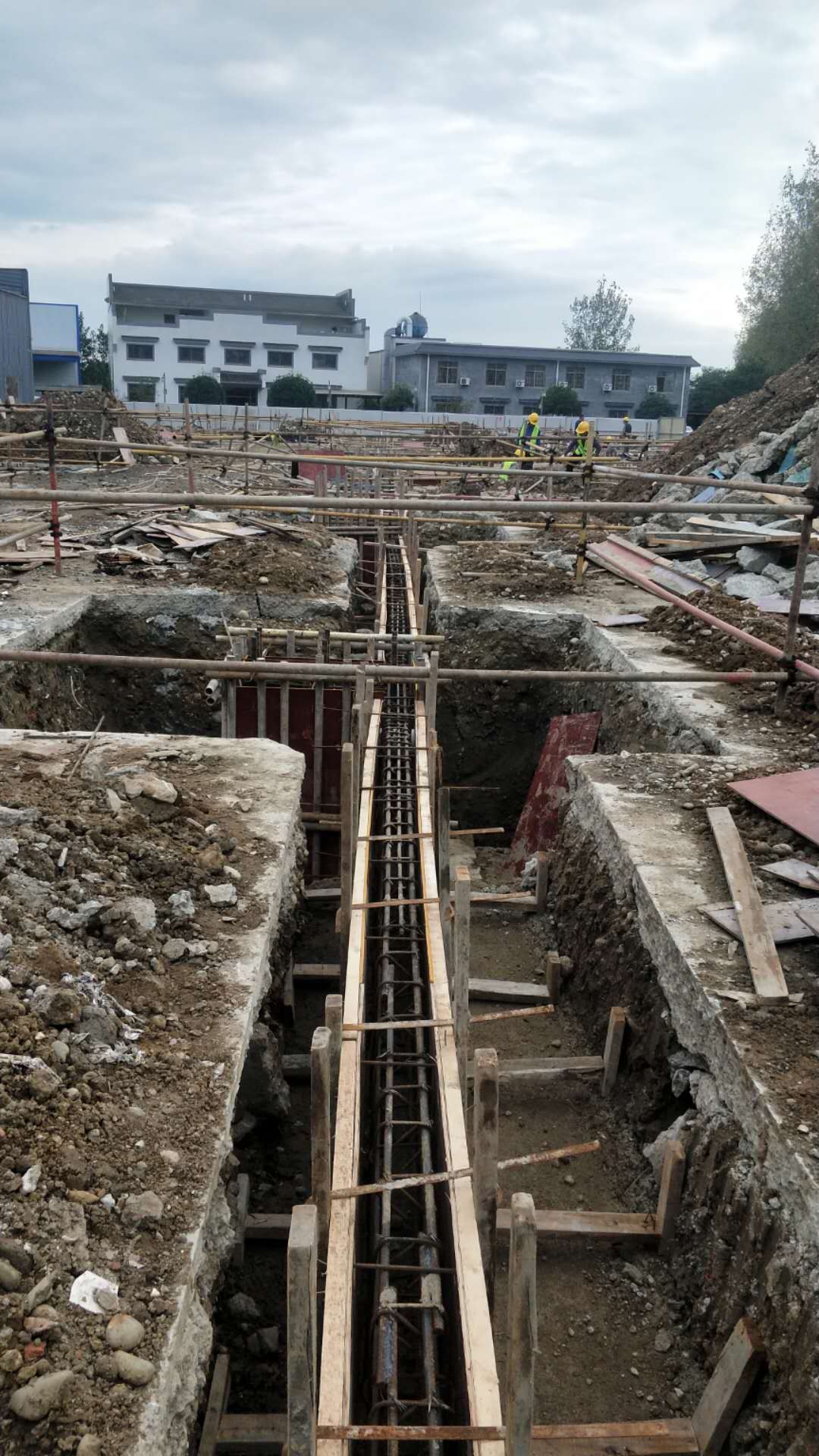

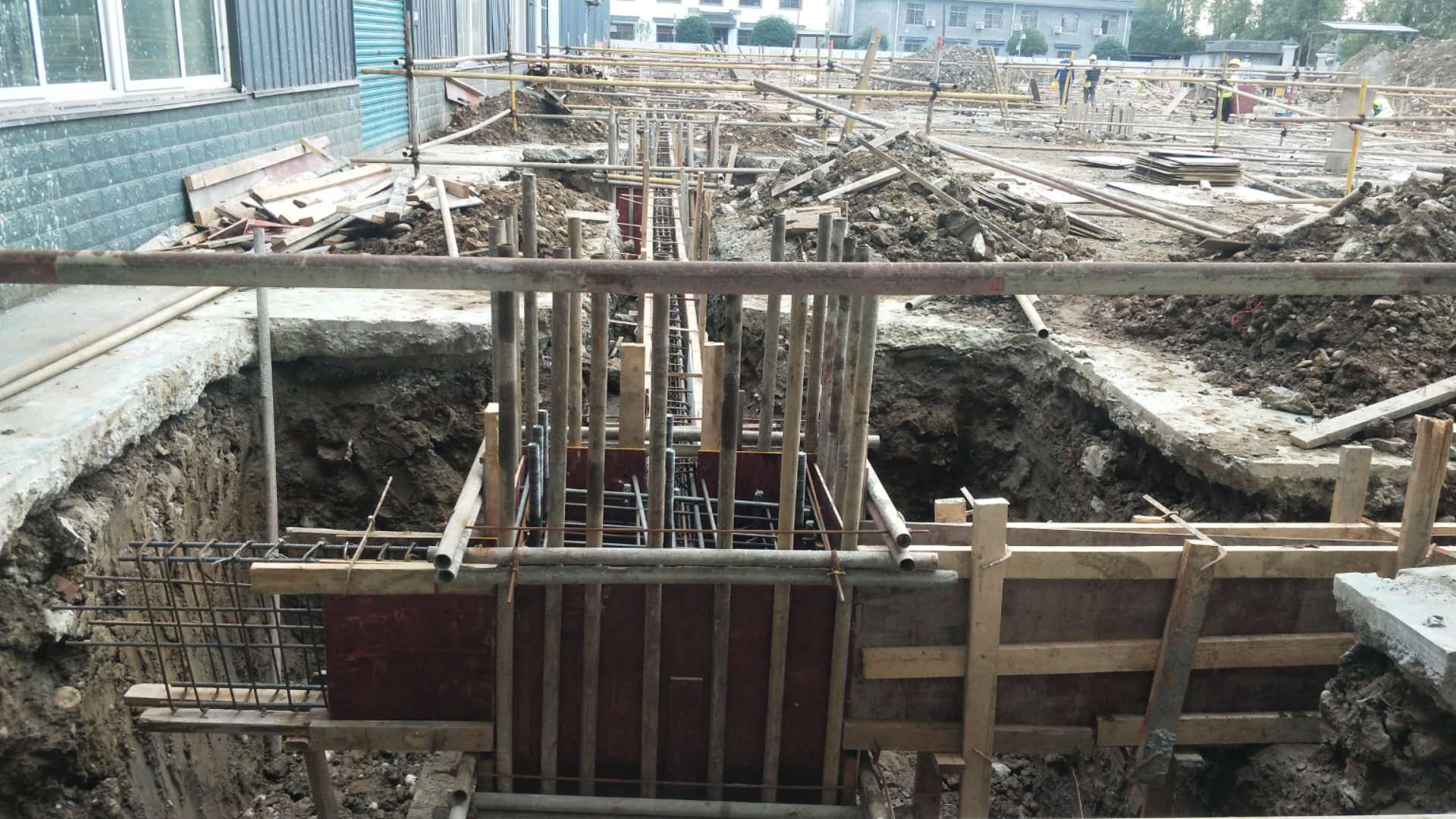

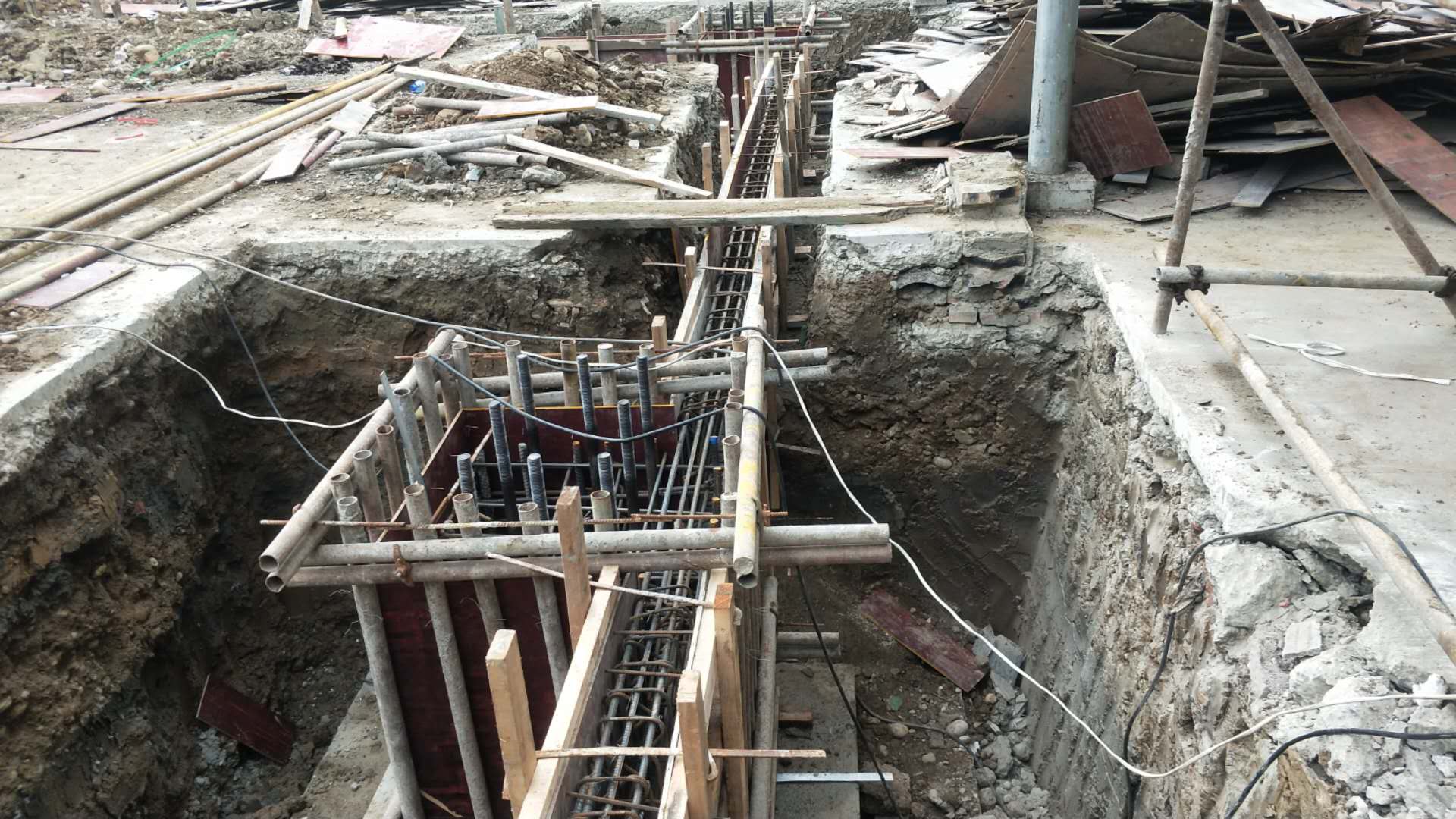

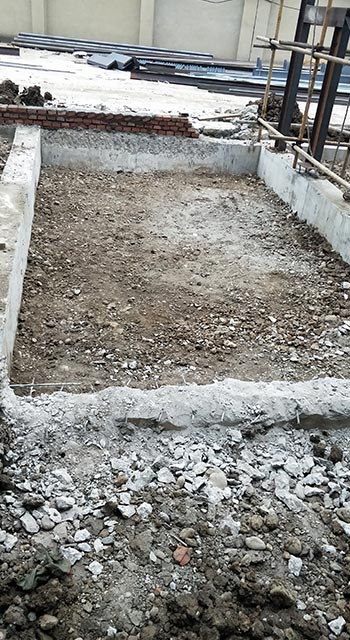

1.短柱鋼筋安裝完成70%. 2.地梁開挖完成60%. 3.承臺拆模完成100%

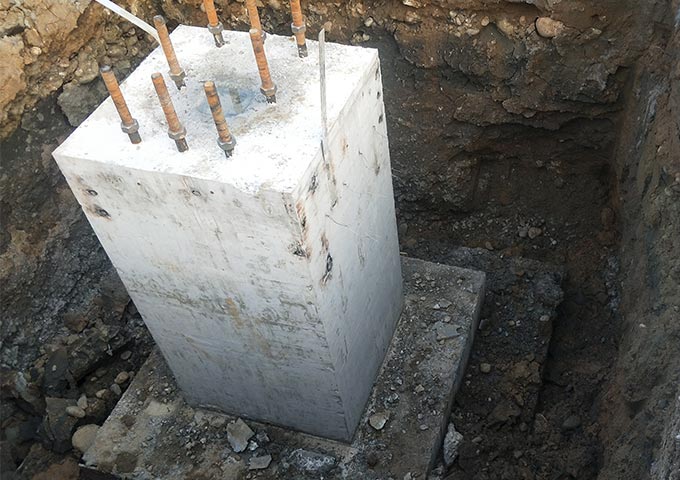

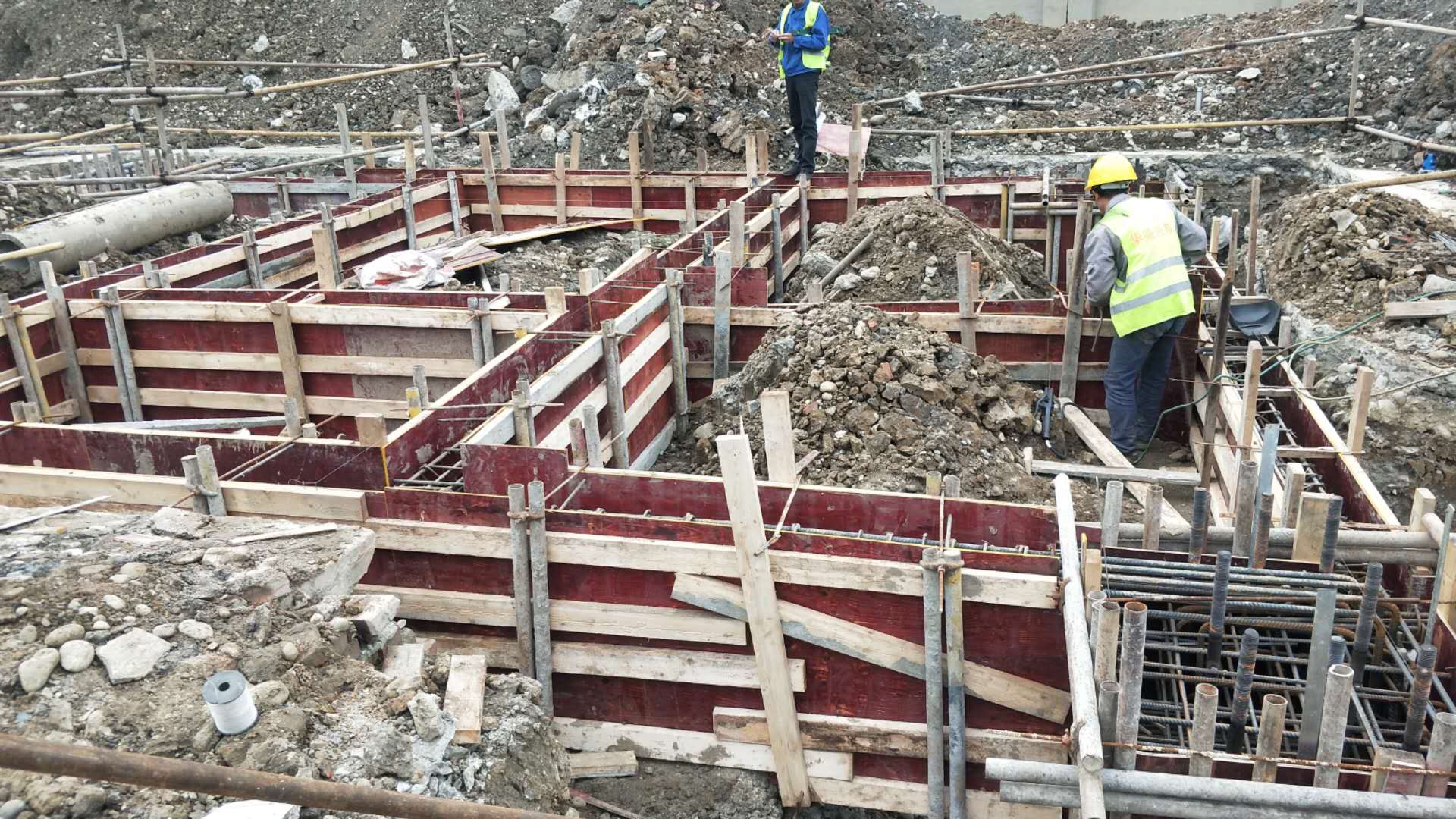

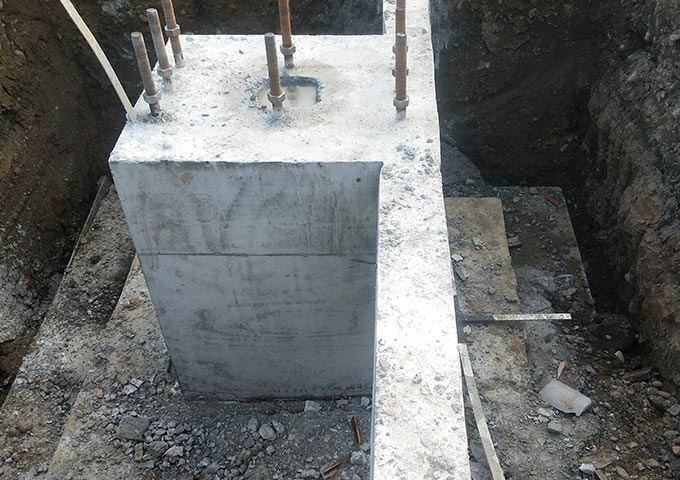

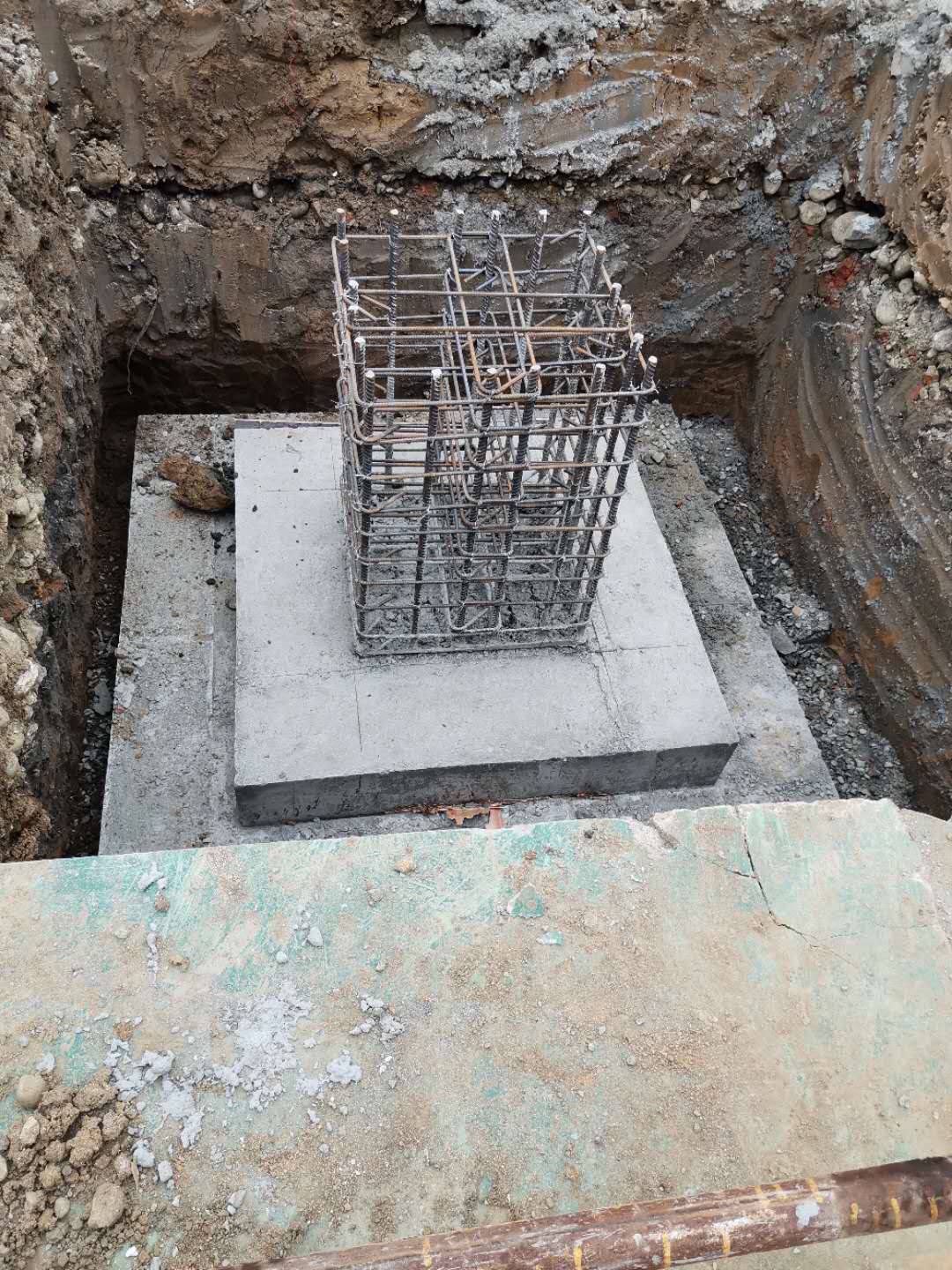

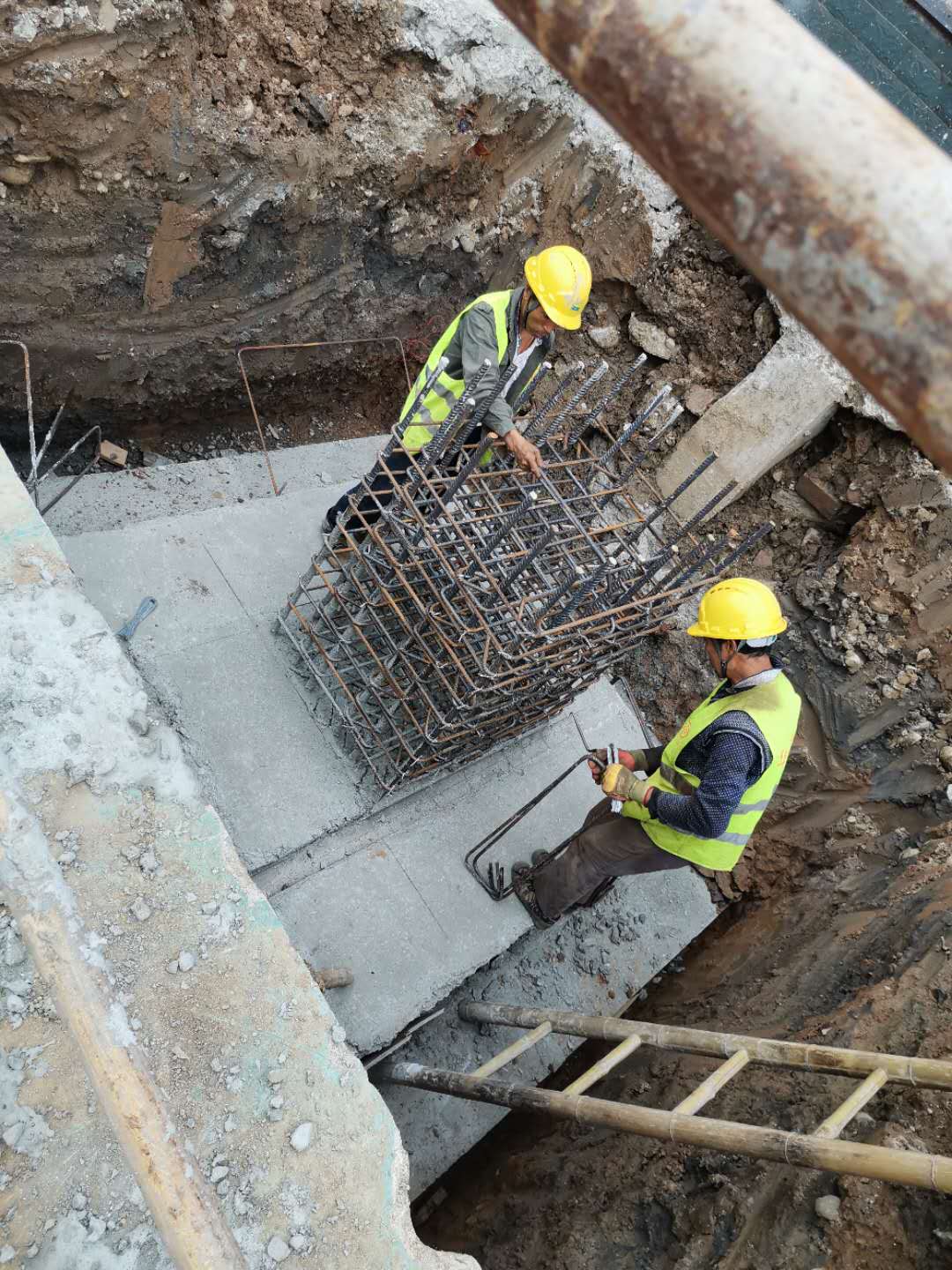

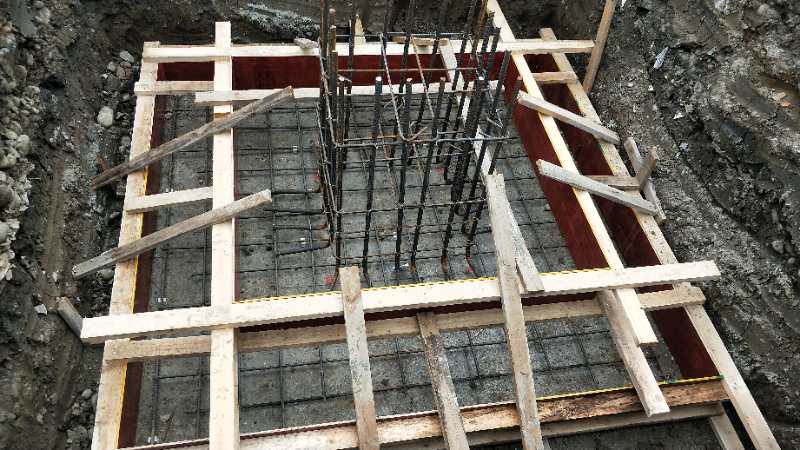

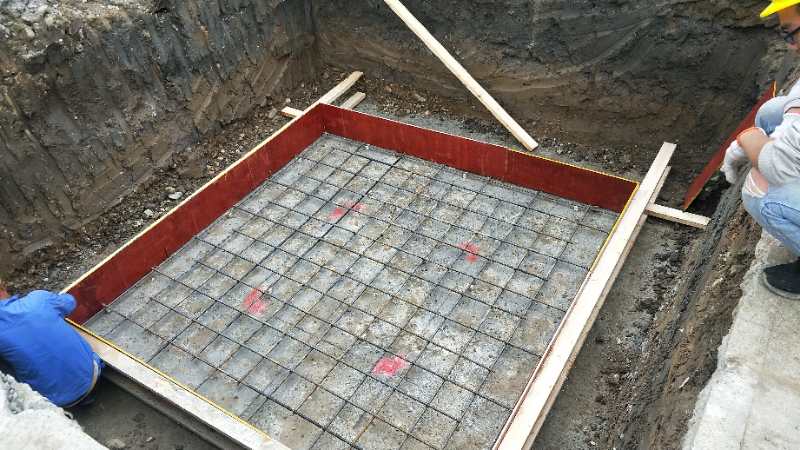

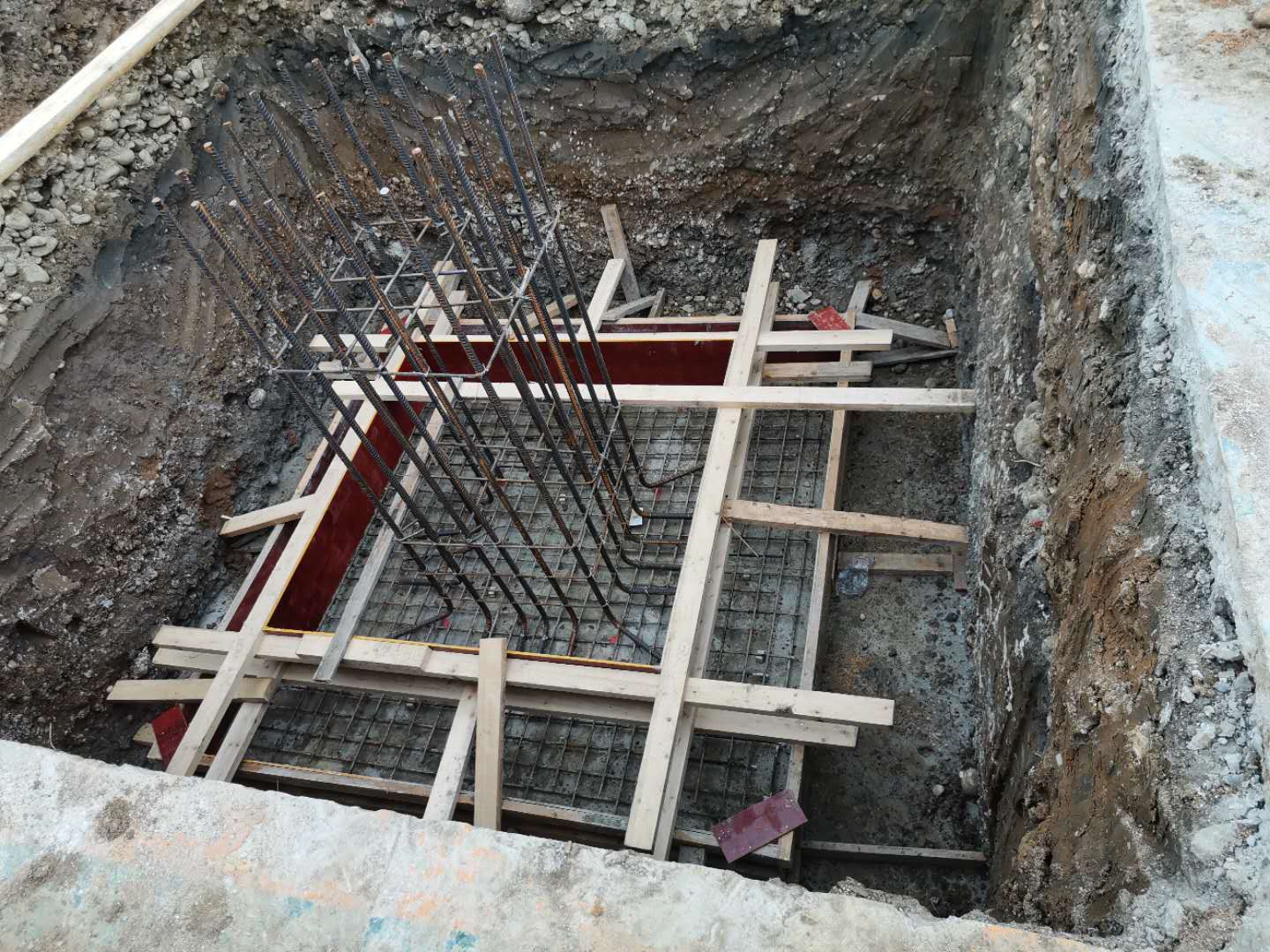

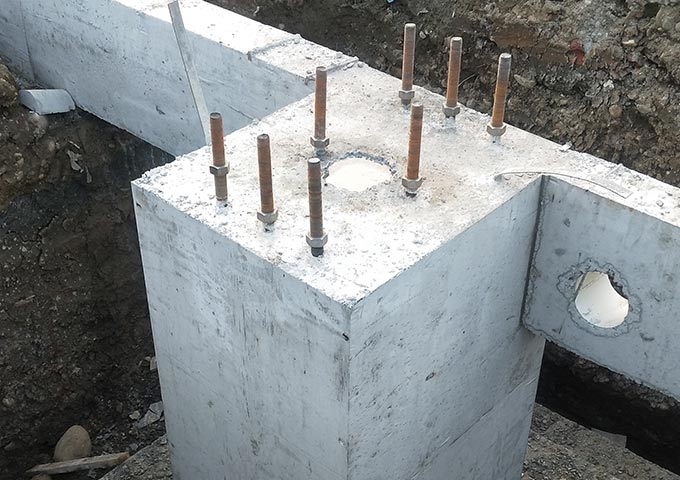

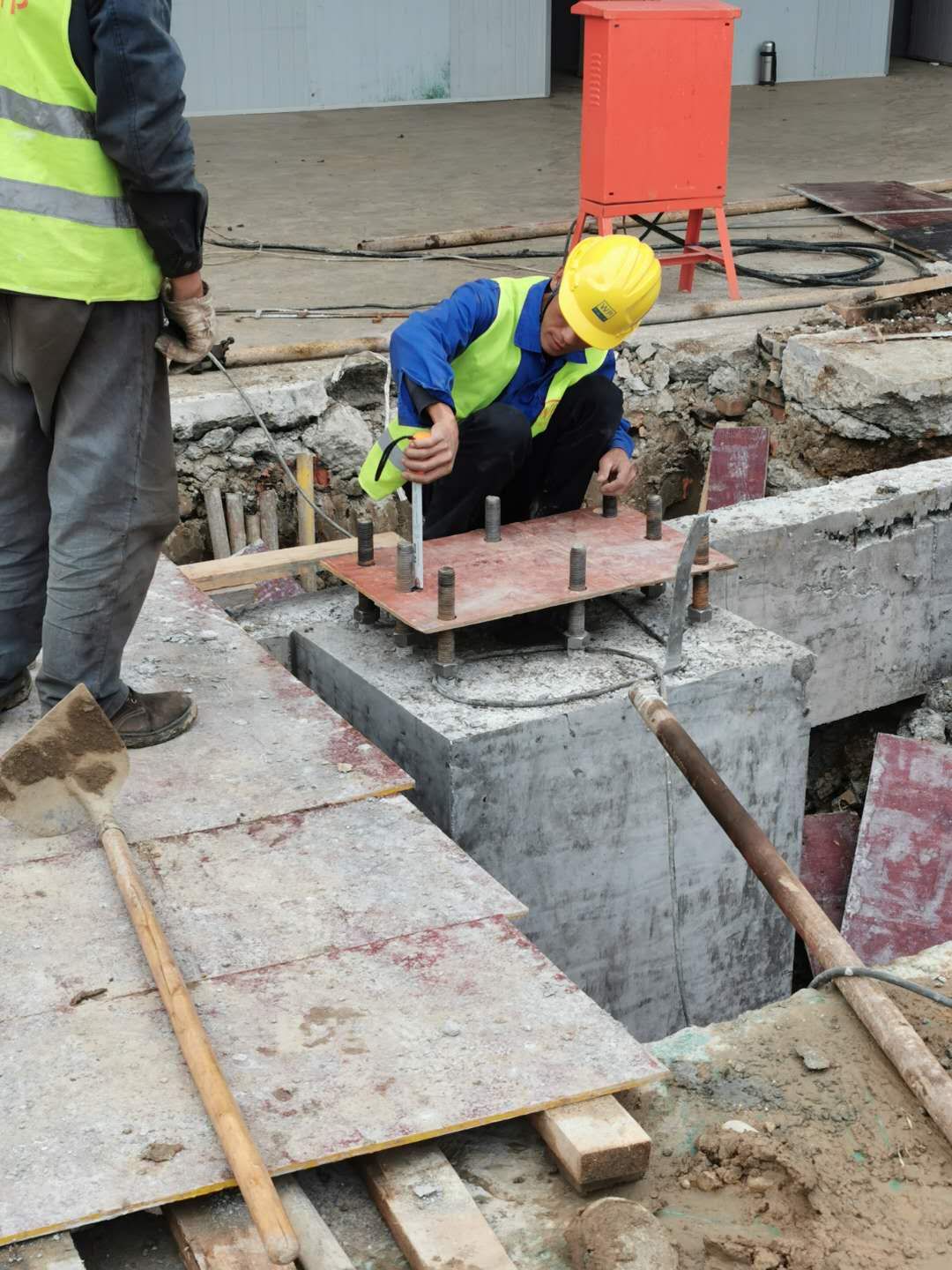

承臺模板完成100%,短柱鋼筋安裝完成100%

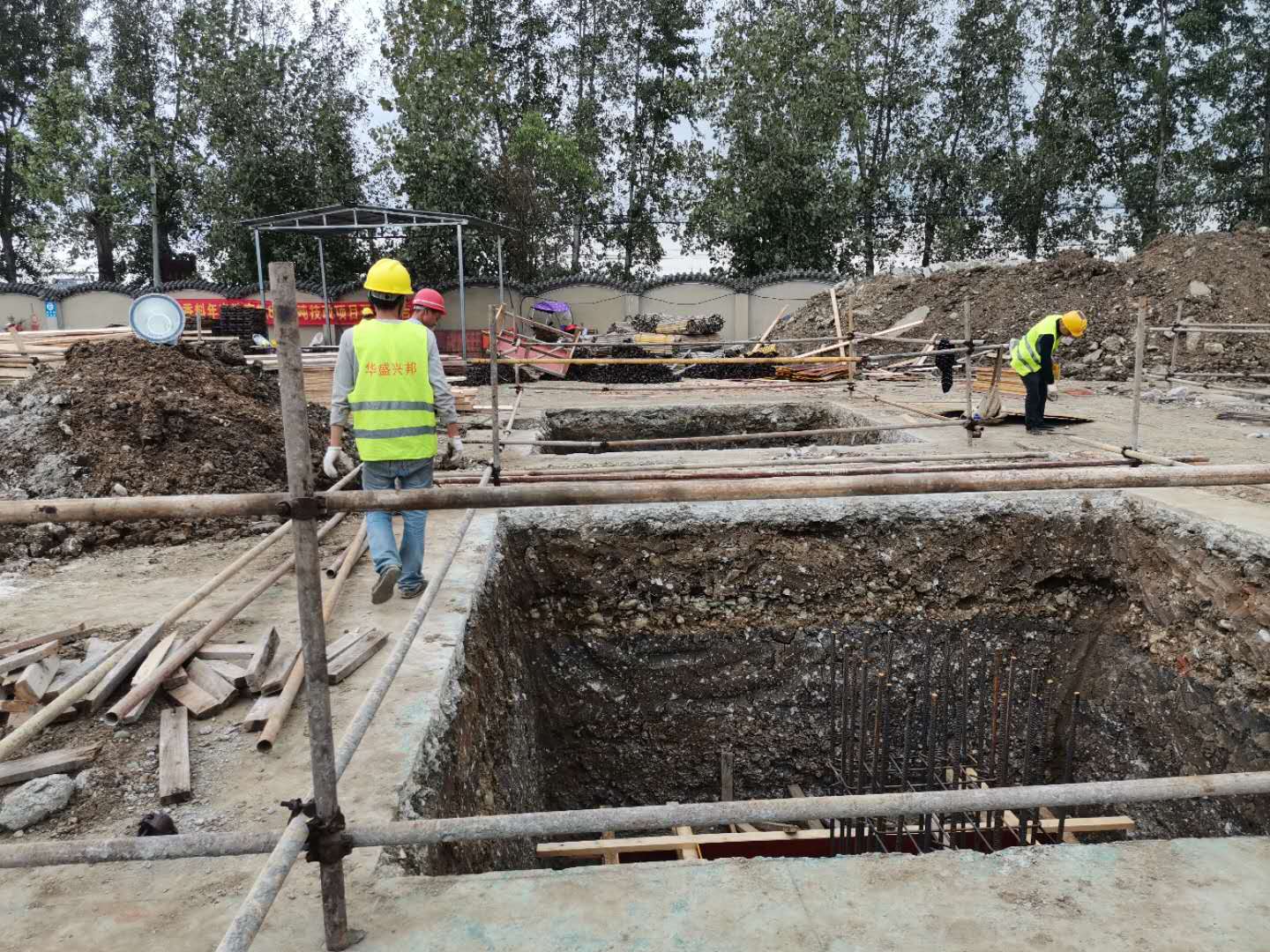

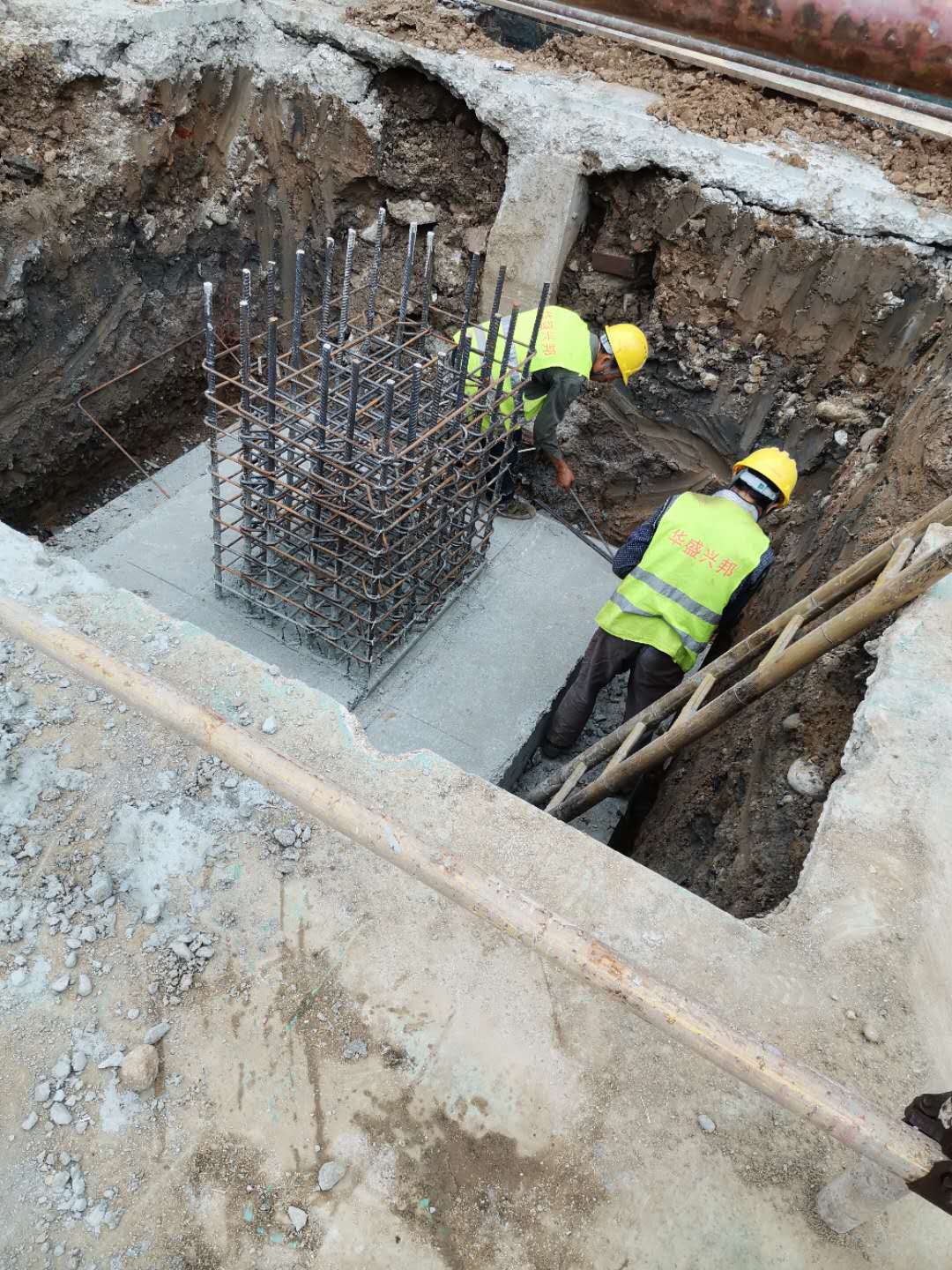

1.承臺短柱鋼筋安裝完成60%.
2.基坑放線完成100%
4.承臺模板完成40%

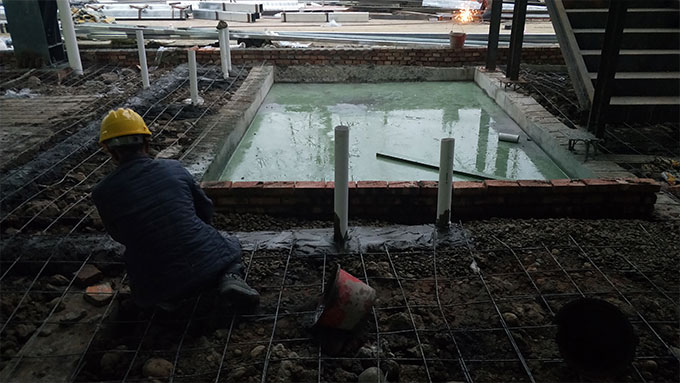

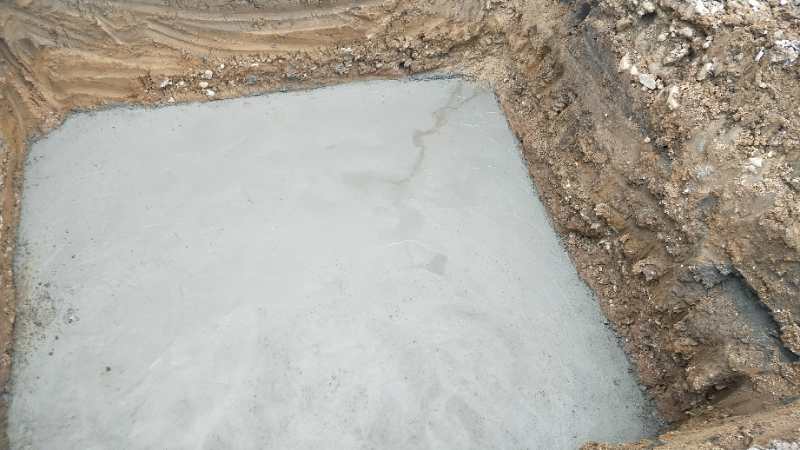

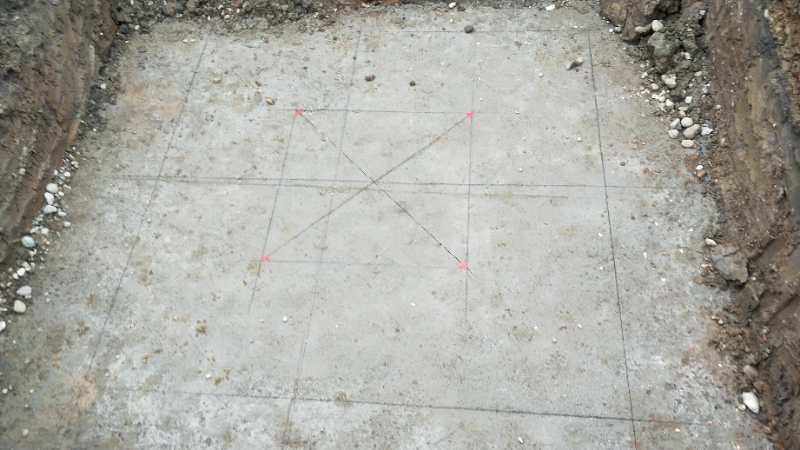

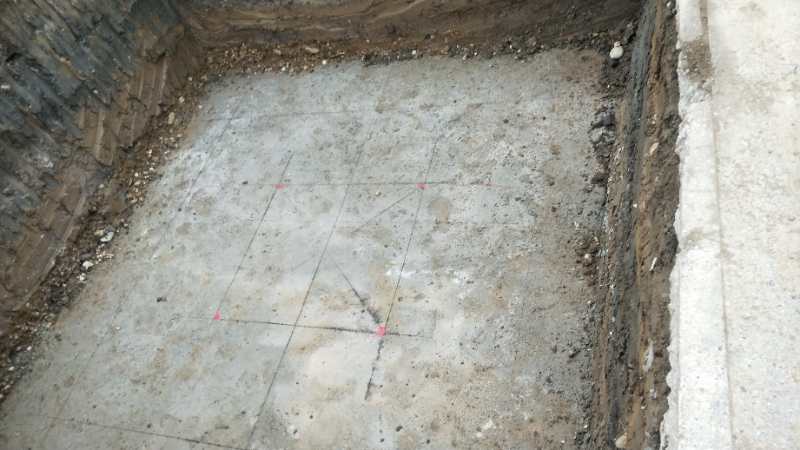

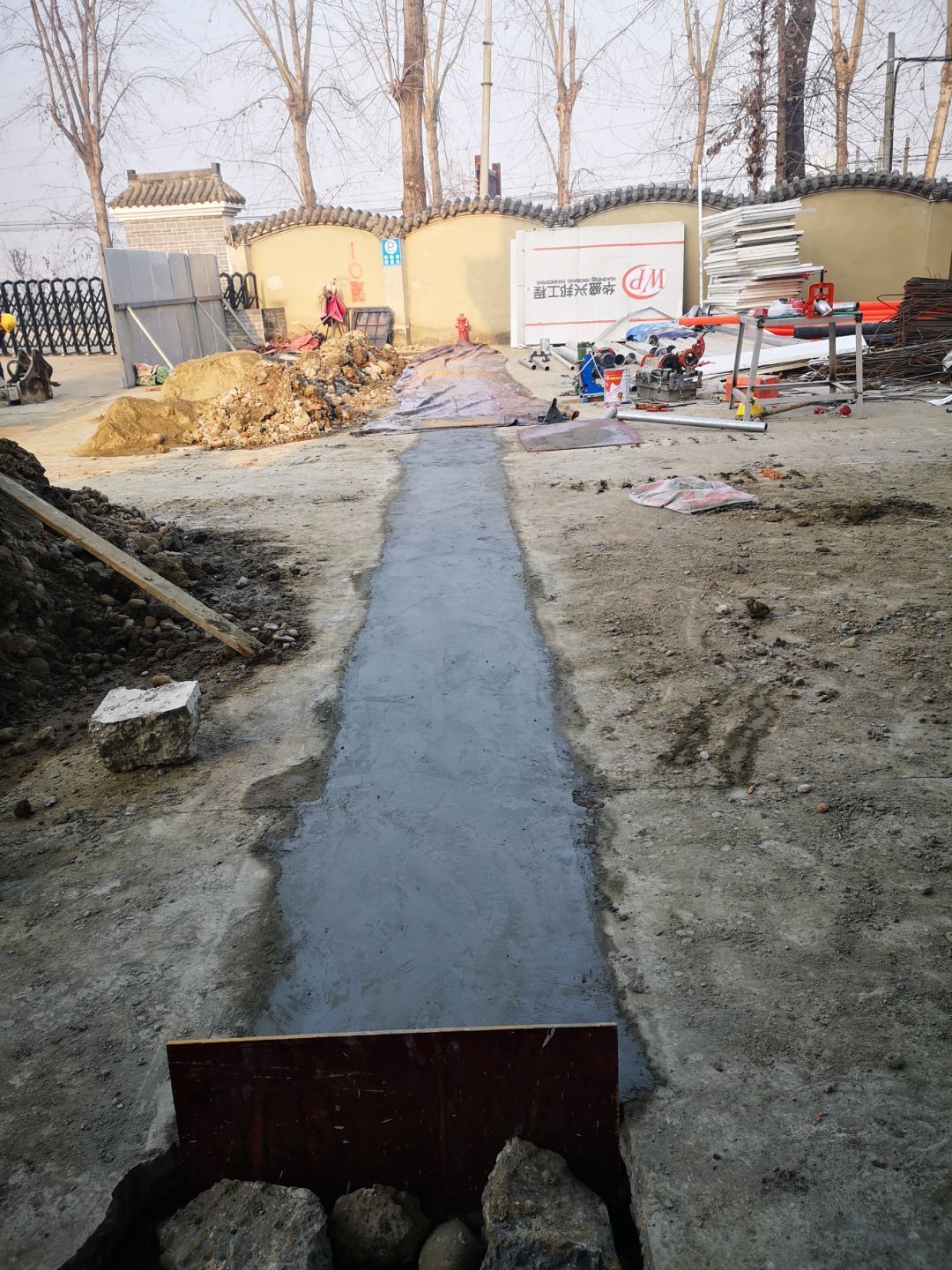

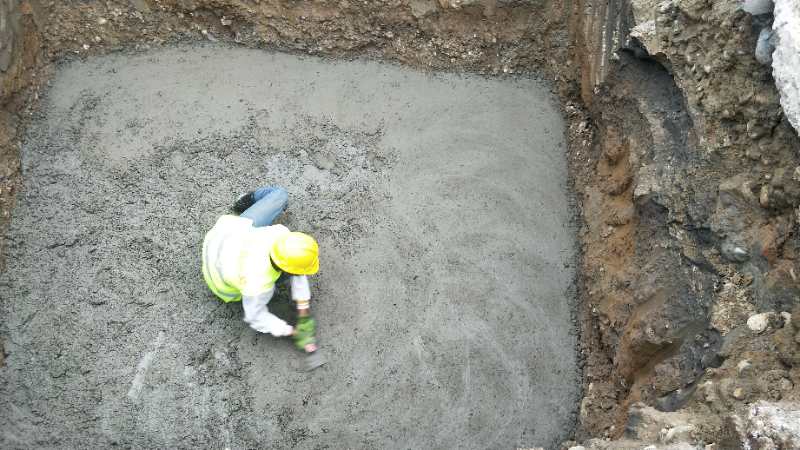

1.基坑墊層澆筑混凝土完成100%.
2.基坑開挖完成100%

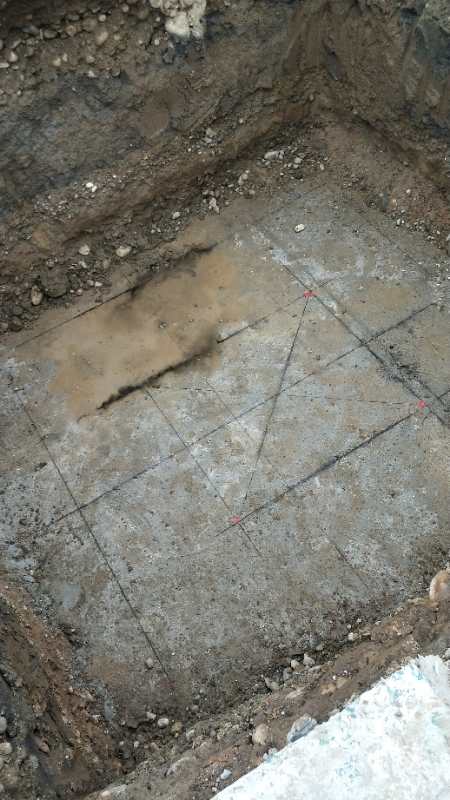

3.基坑放線完成50%

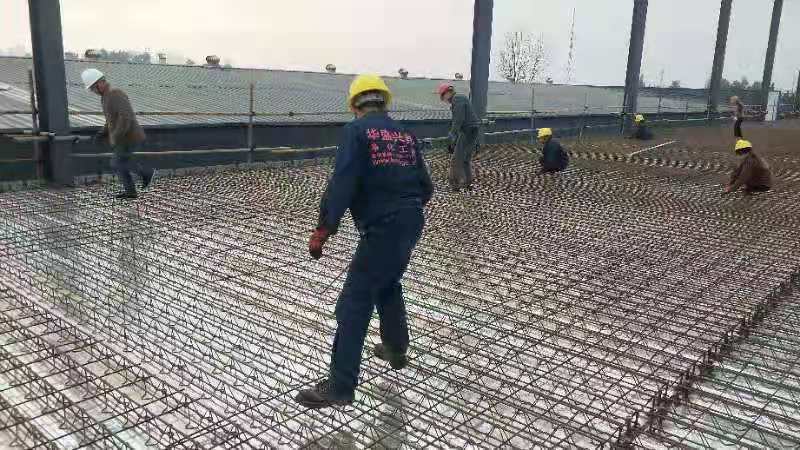

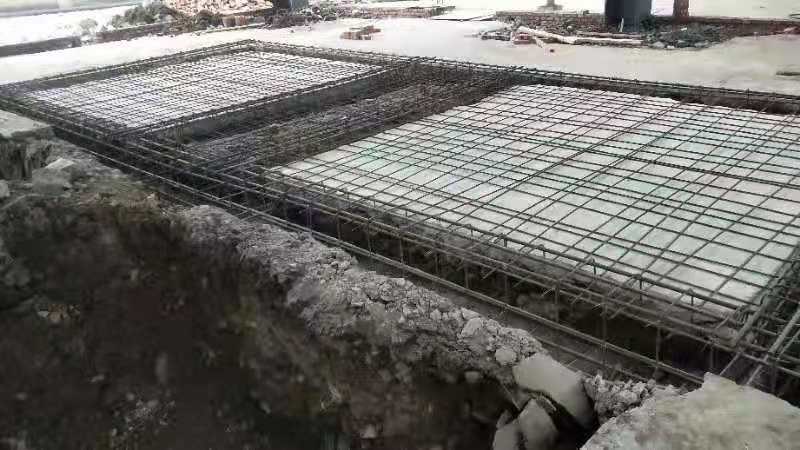

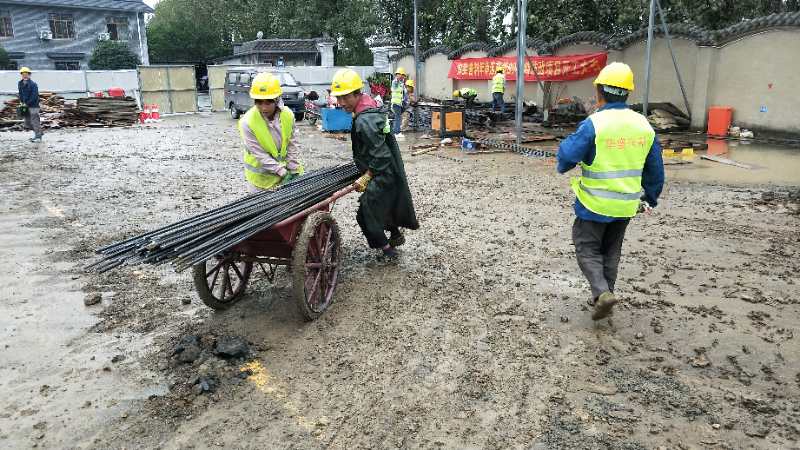

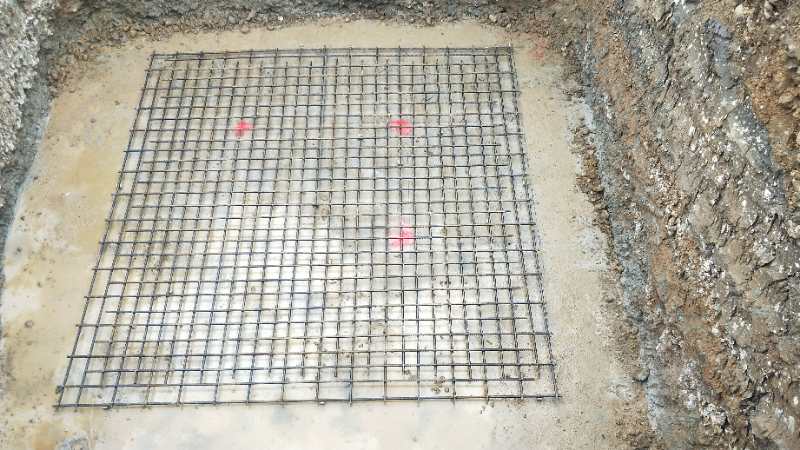

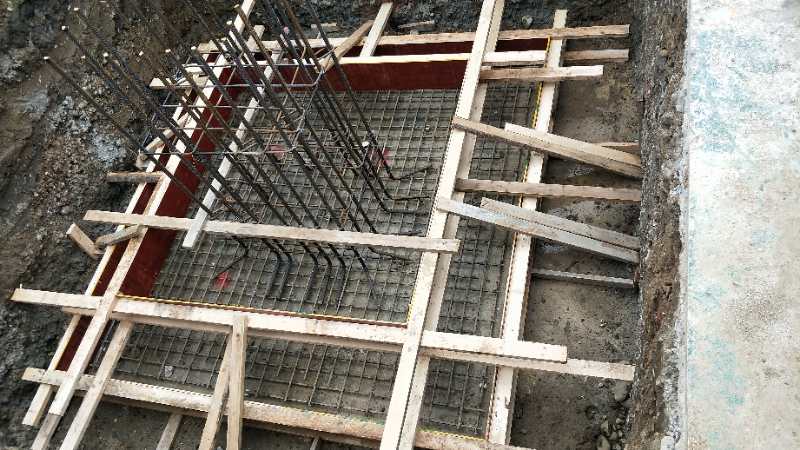

4.底板鋼筋制作完成100%

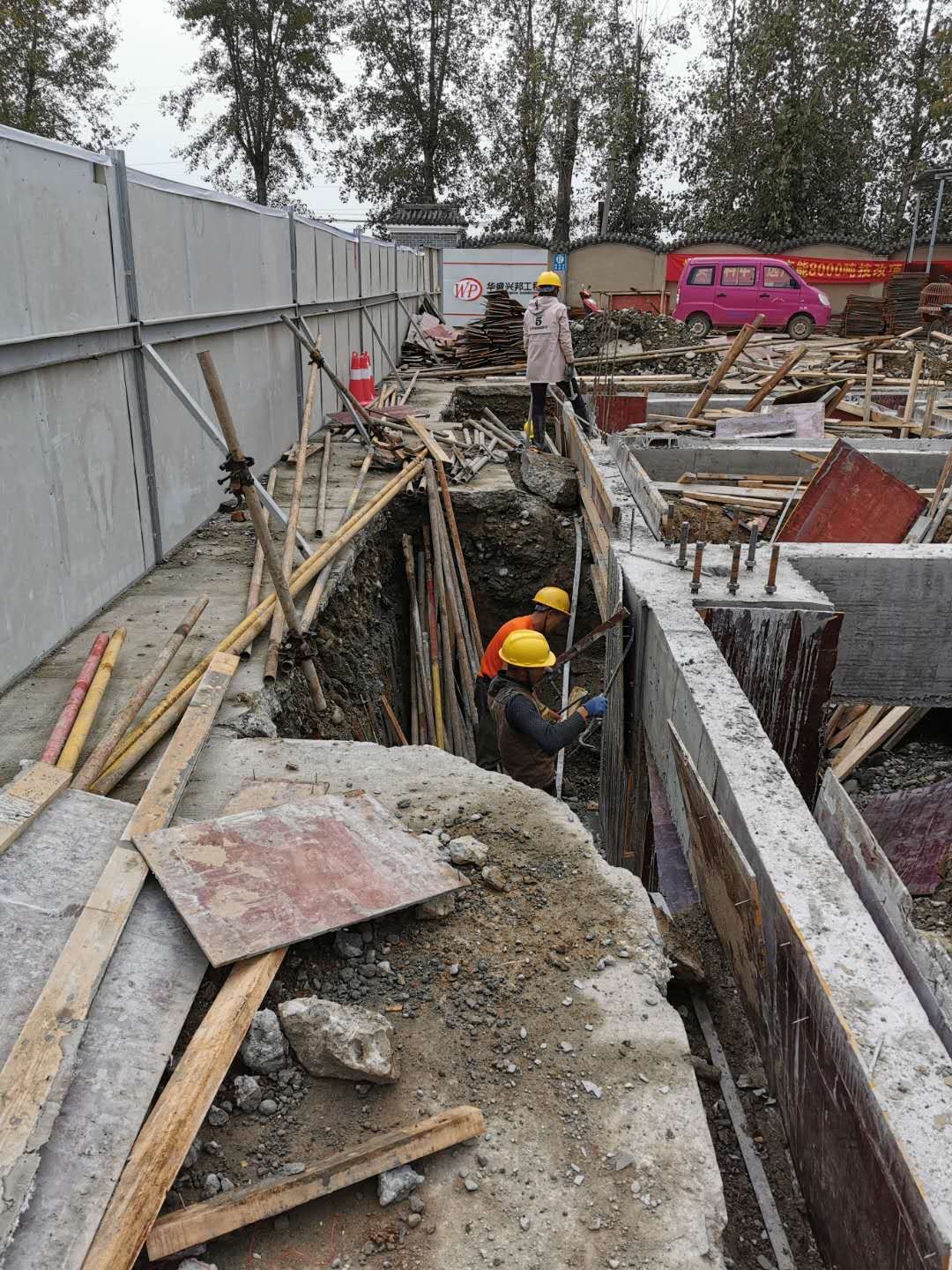

1.基坑墊層澆筑混凝土完成60%. 2.基坑開挖完成80%

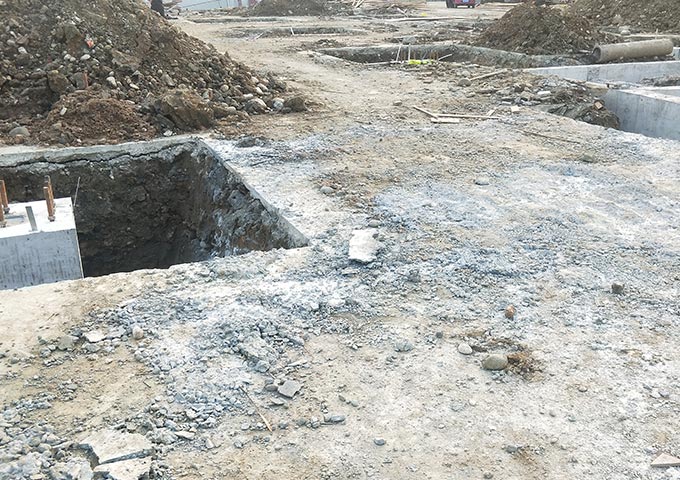

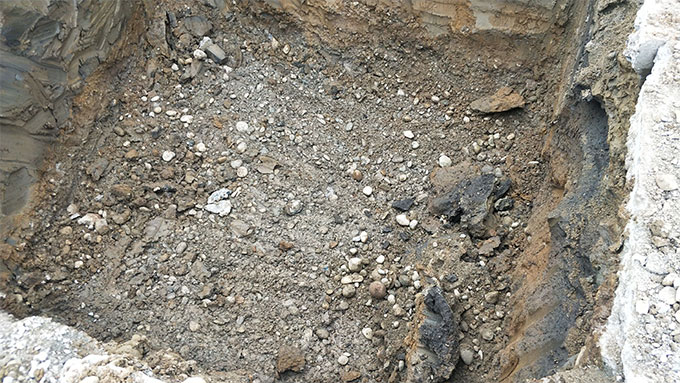

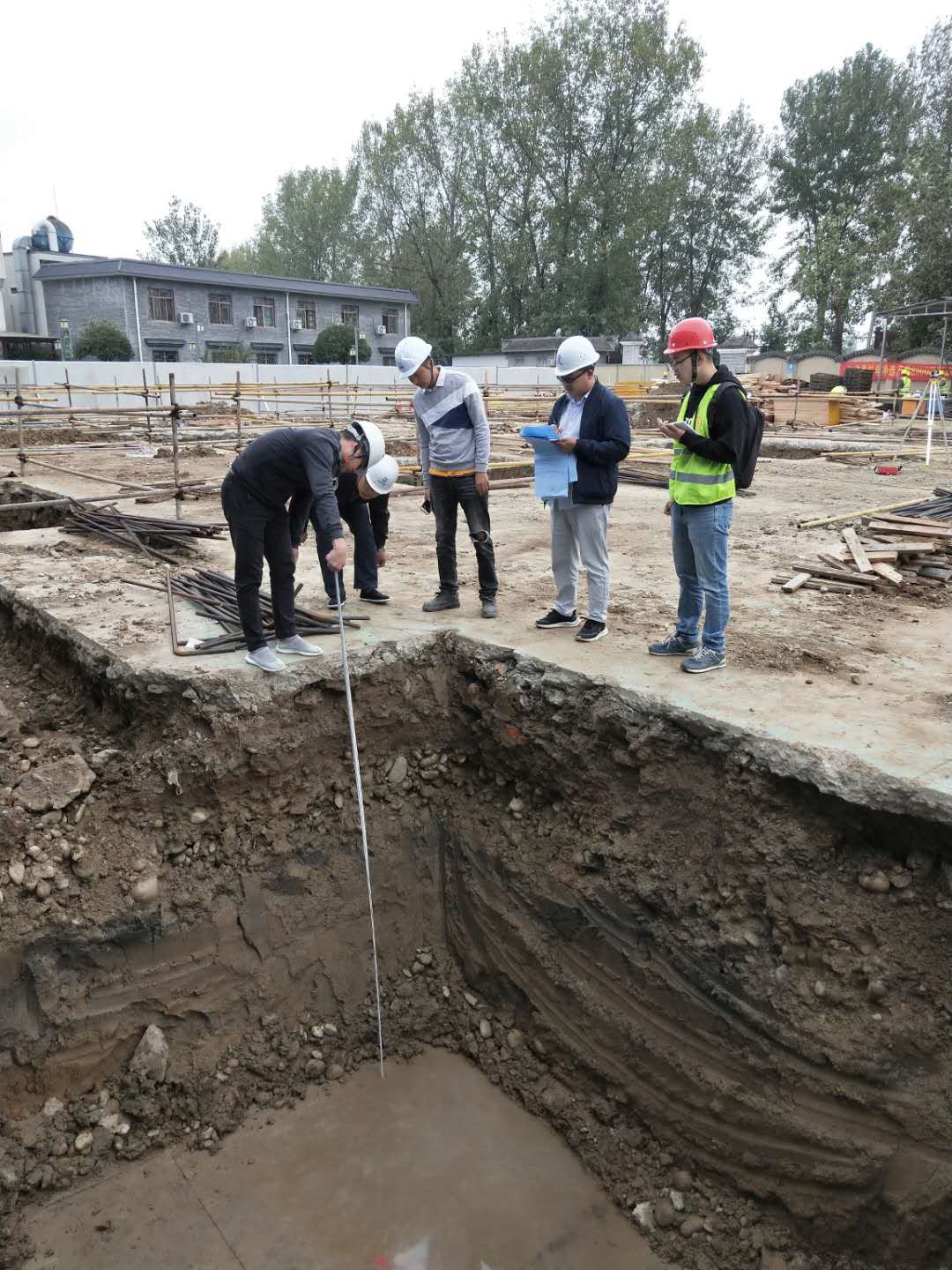

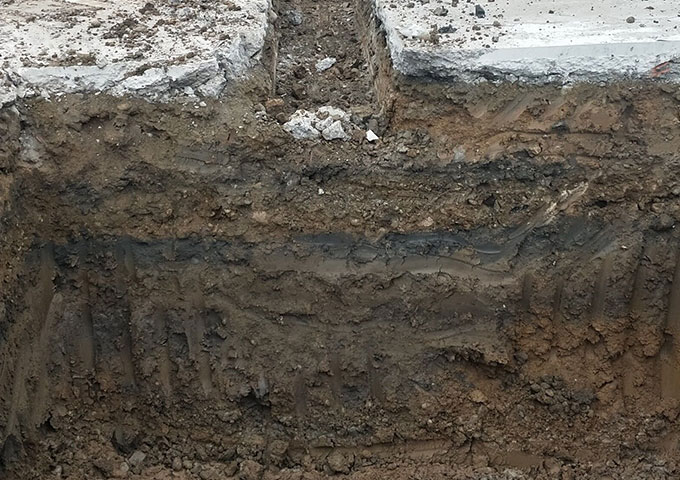

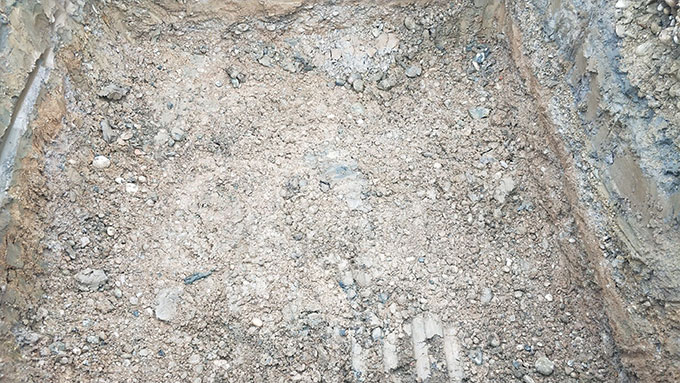

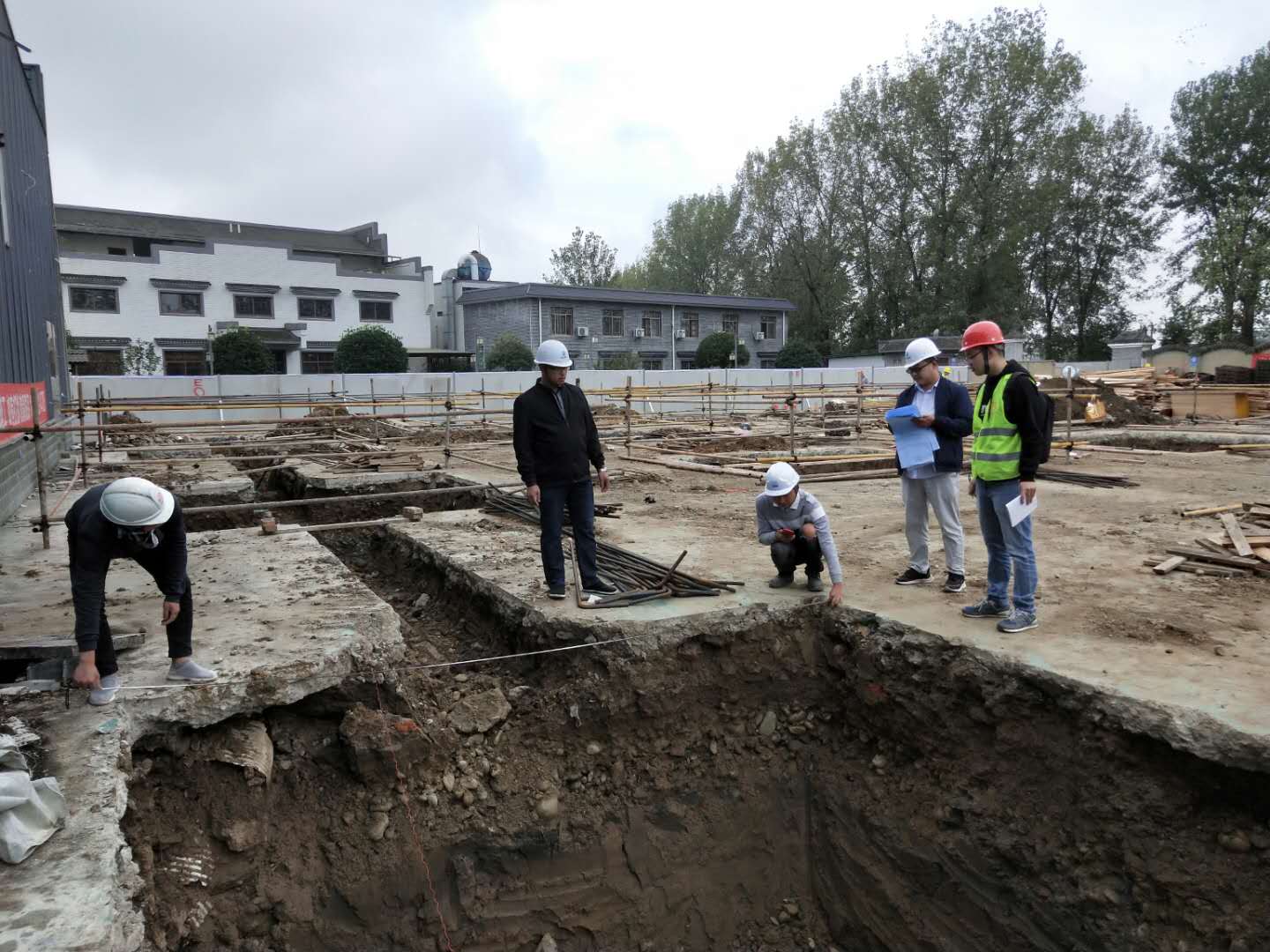

1.基坑破碎完成90%. 2.基坑開挖完成40%

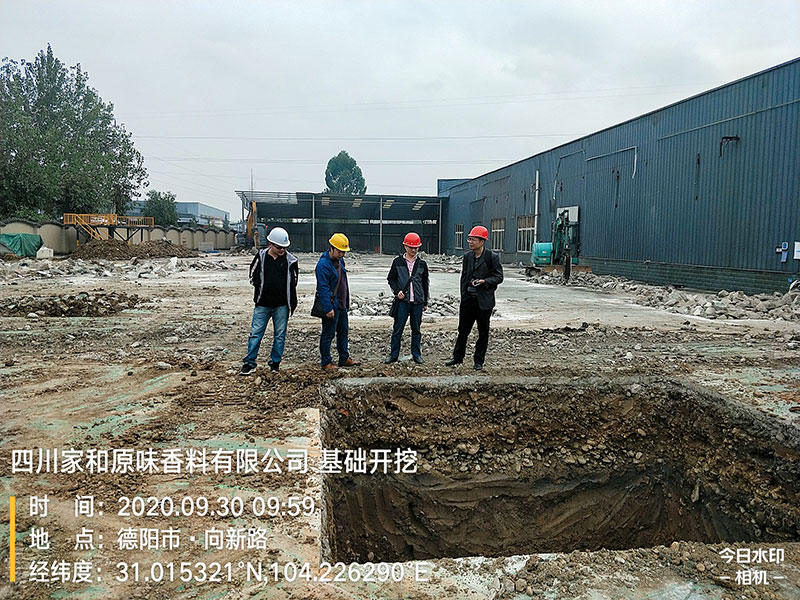

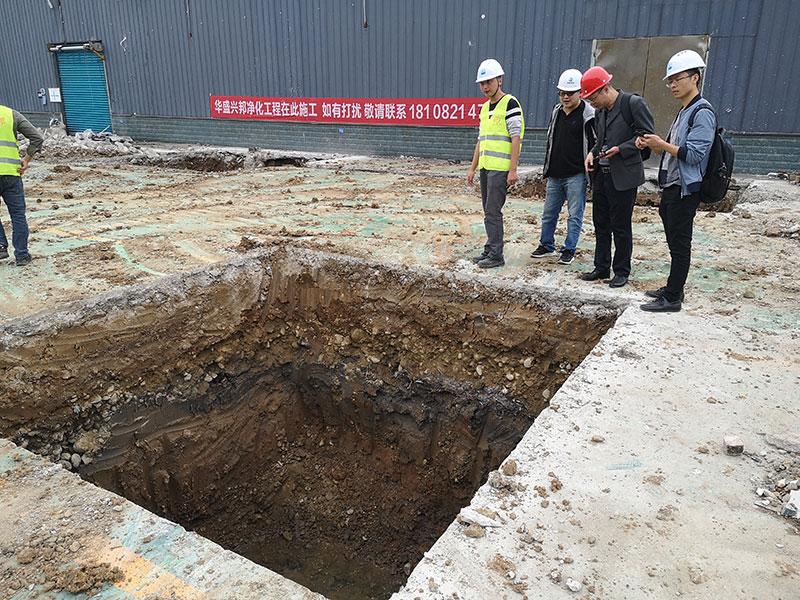

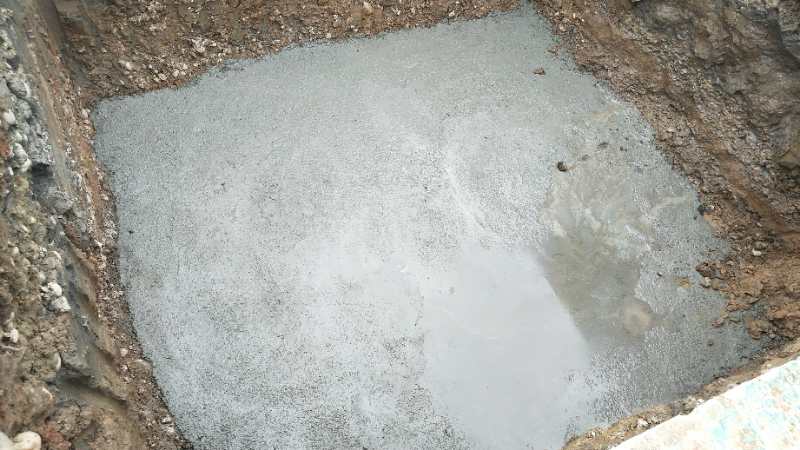

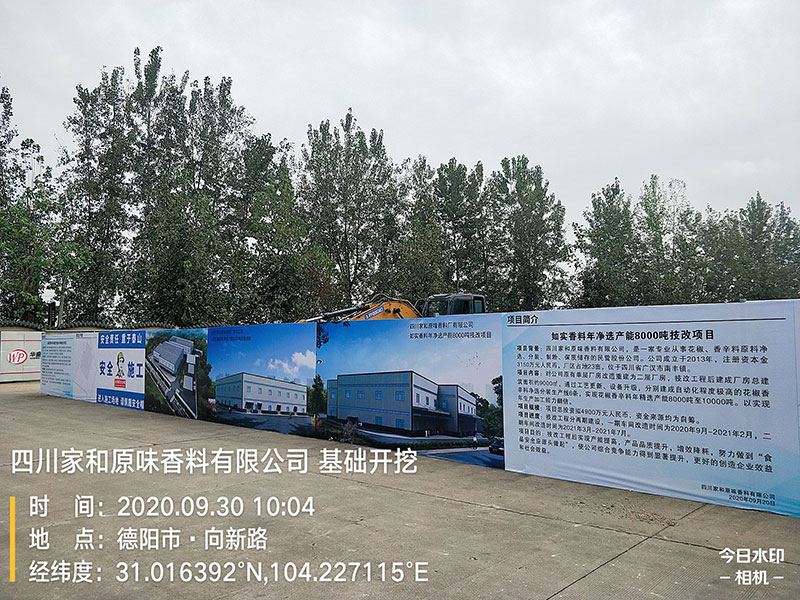

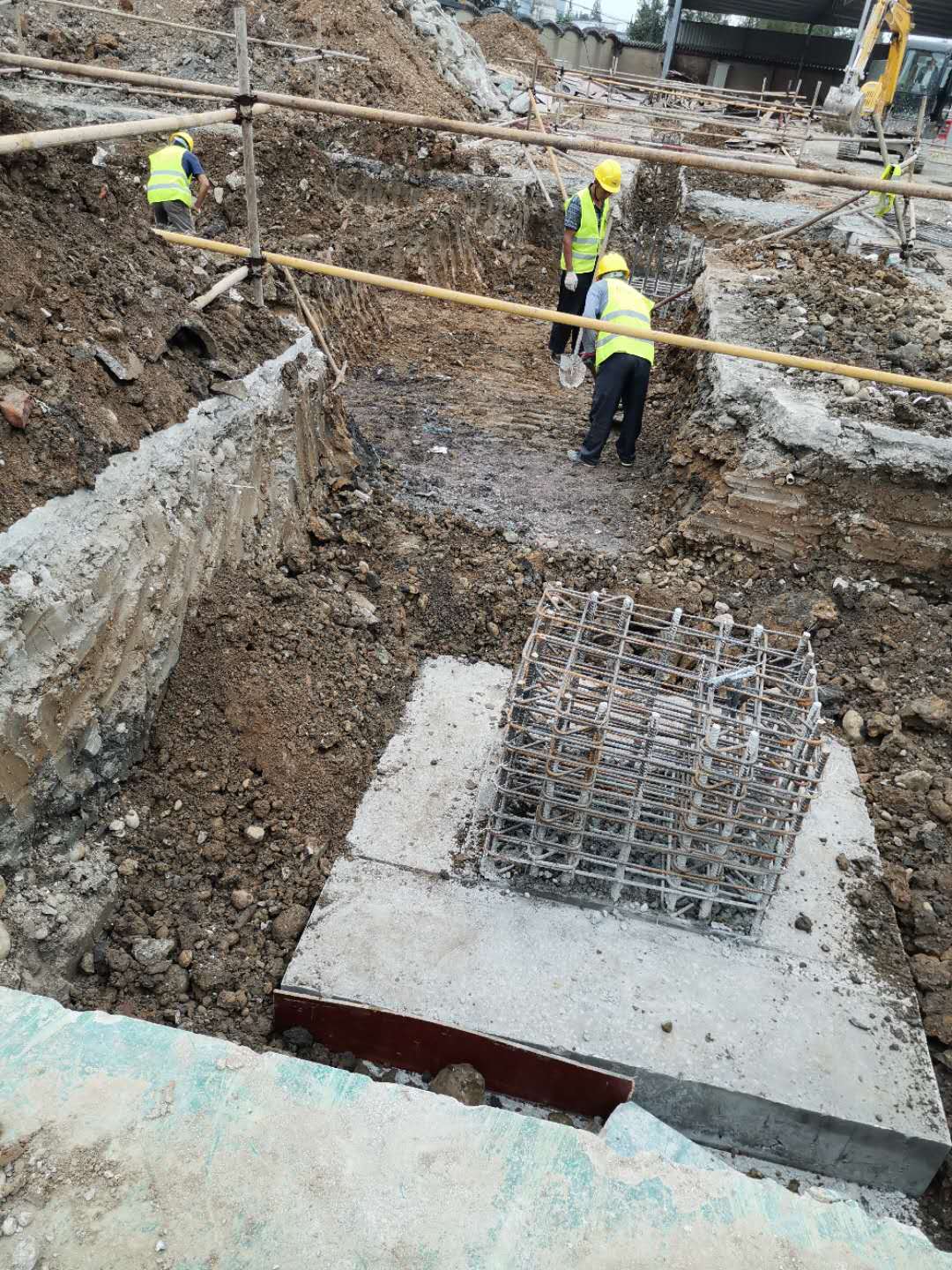

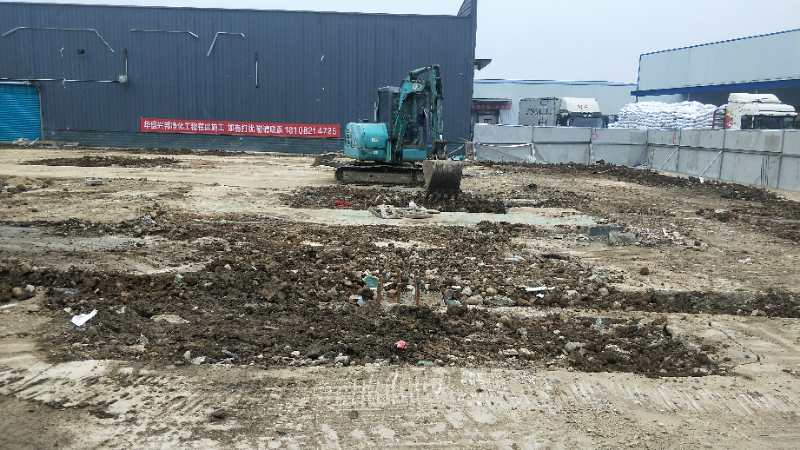

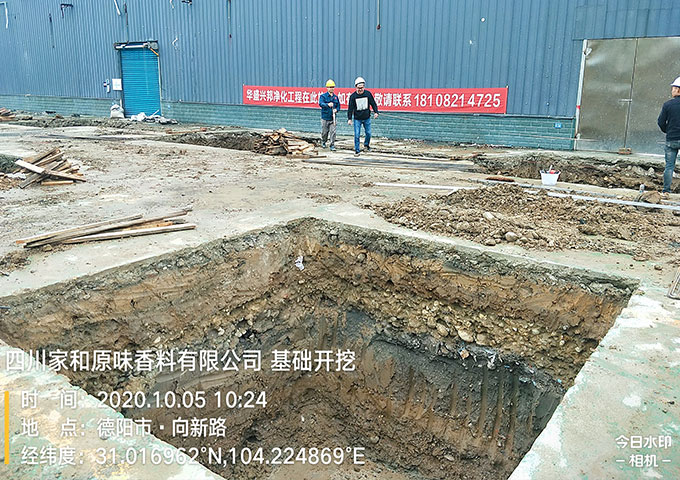

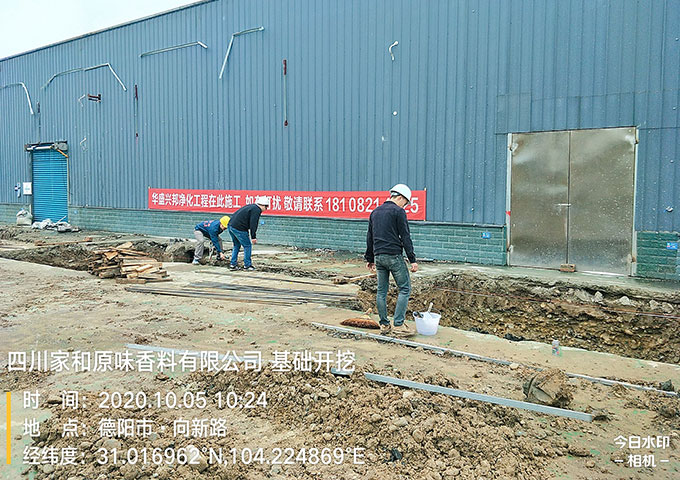

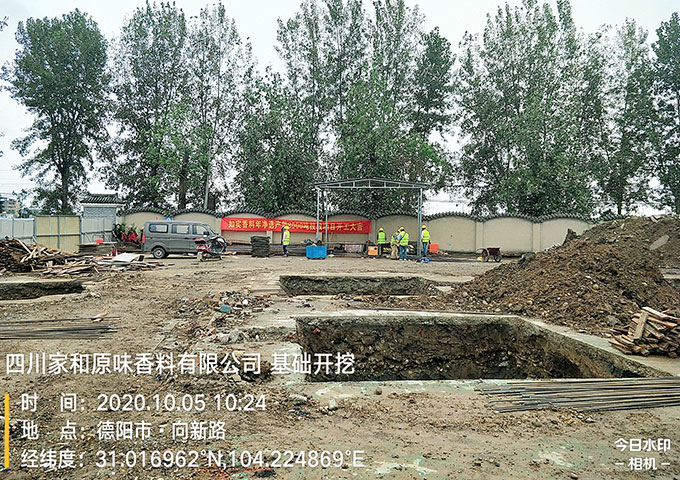

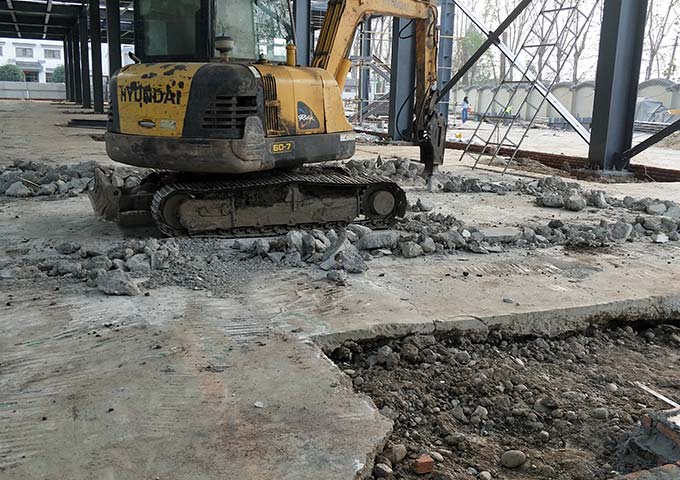

四川家和原味香料有限公司土建廠房施工現場,今日工作,基礎開挖
