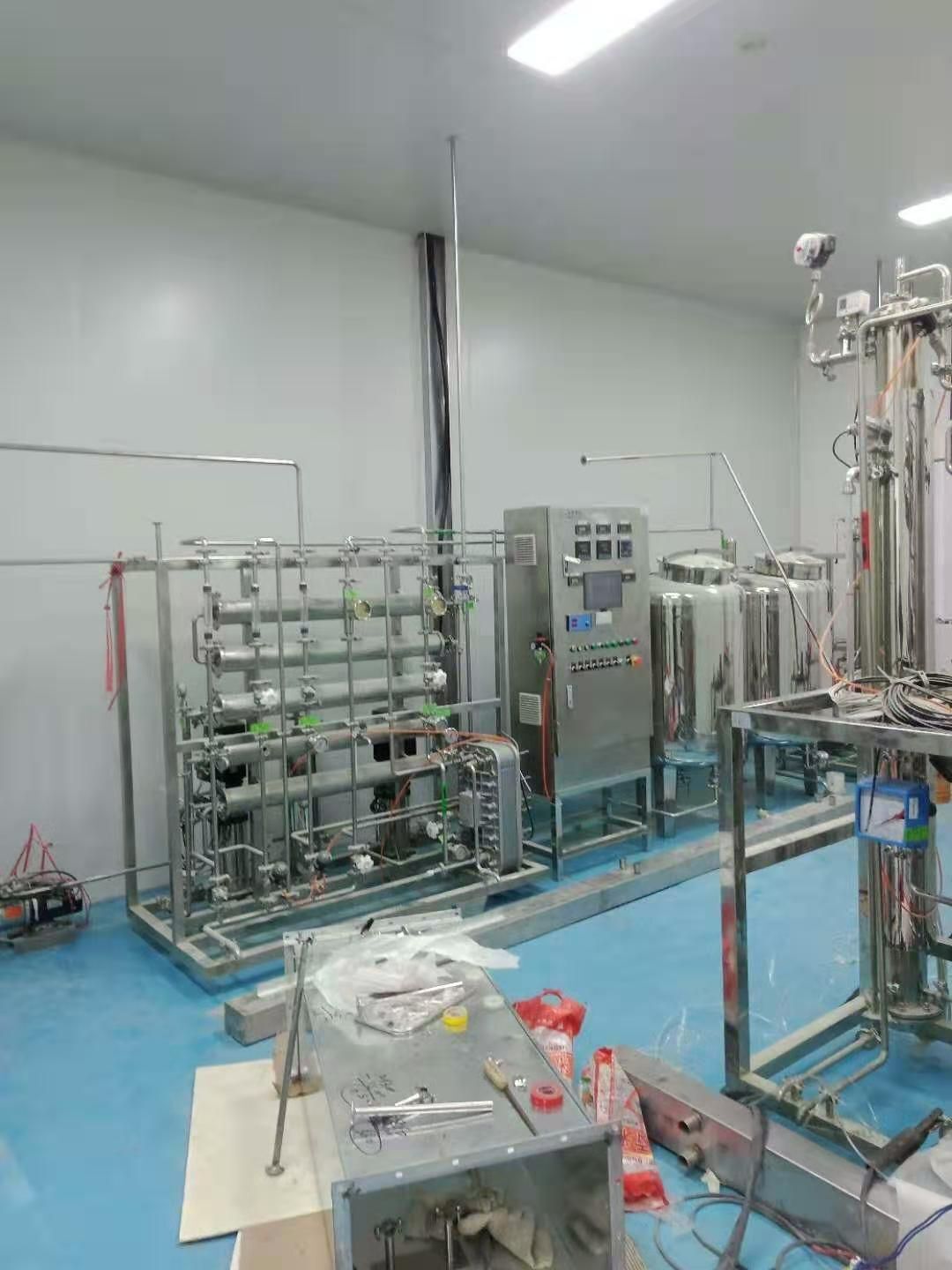

開工日期:2020-09-29
華盛興邦承接溫江脫細胞項目,廠房設計,廠房裝修項目,項目3200平米。主要產品:三類醫療器械脫細胞產品萬級凈化。經營范圍包括生物技術推廣服務、技術開發、技術轉讓、技術咨詢、技術服務;生產、銷售:醫療器械、藥品。

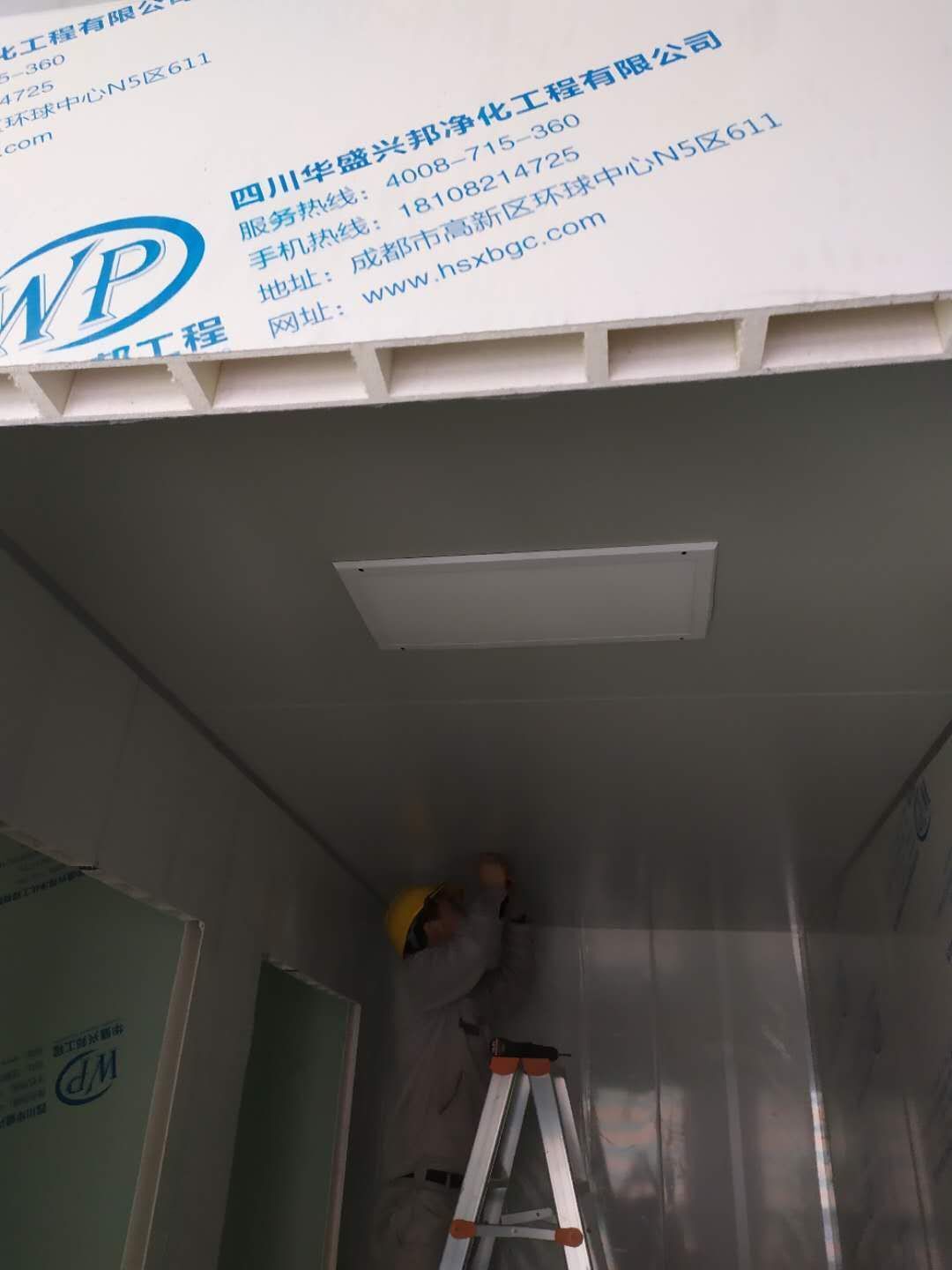

建廠找華盛興邦,咨詢熱線:181-0821-4725

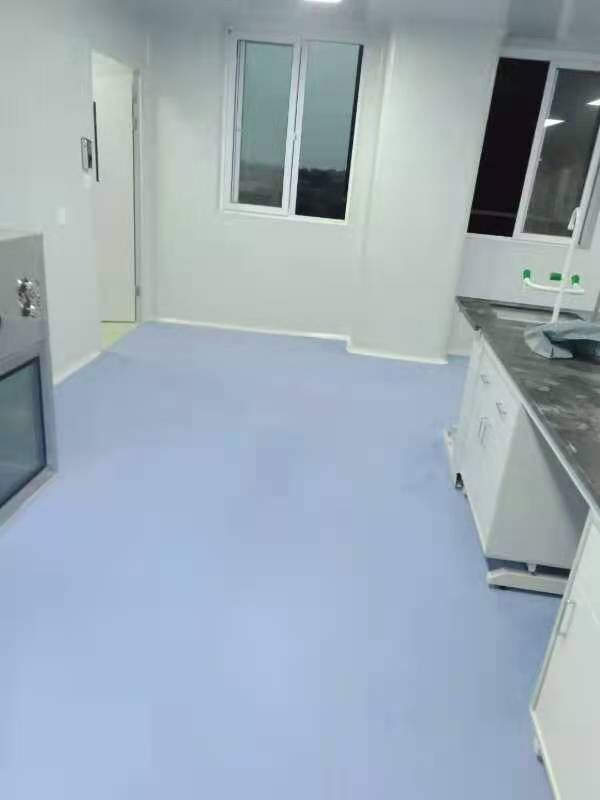

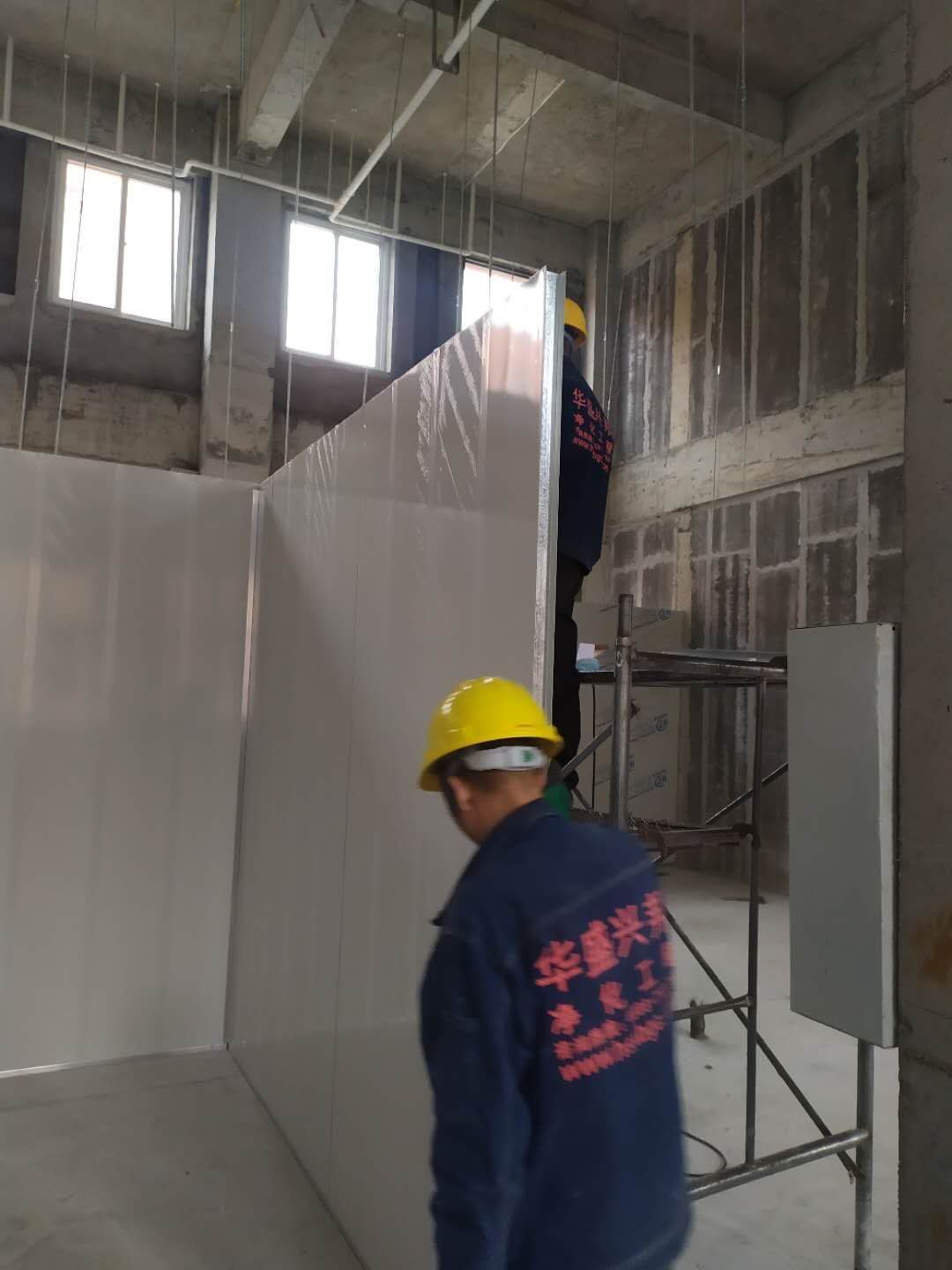

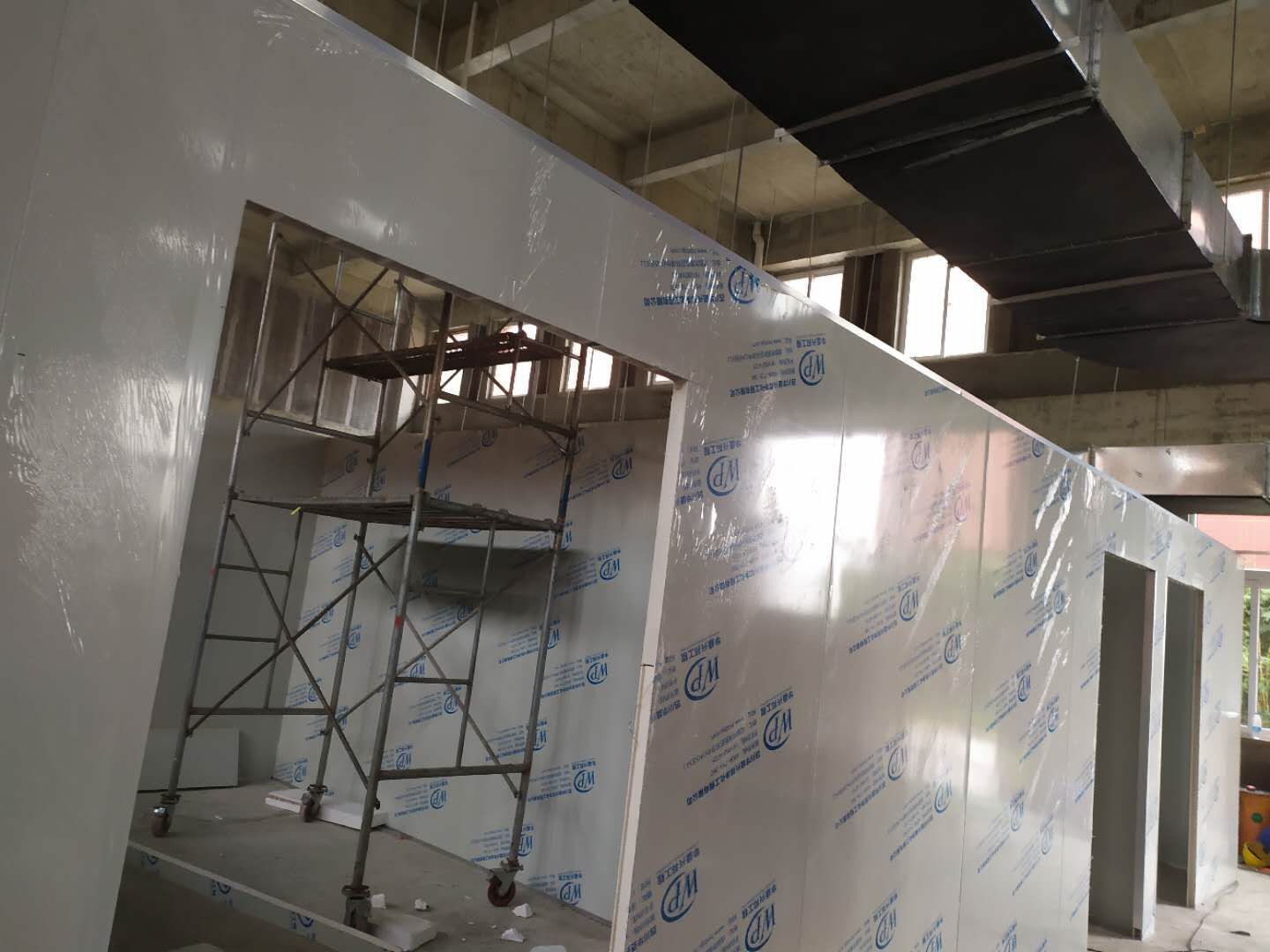

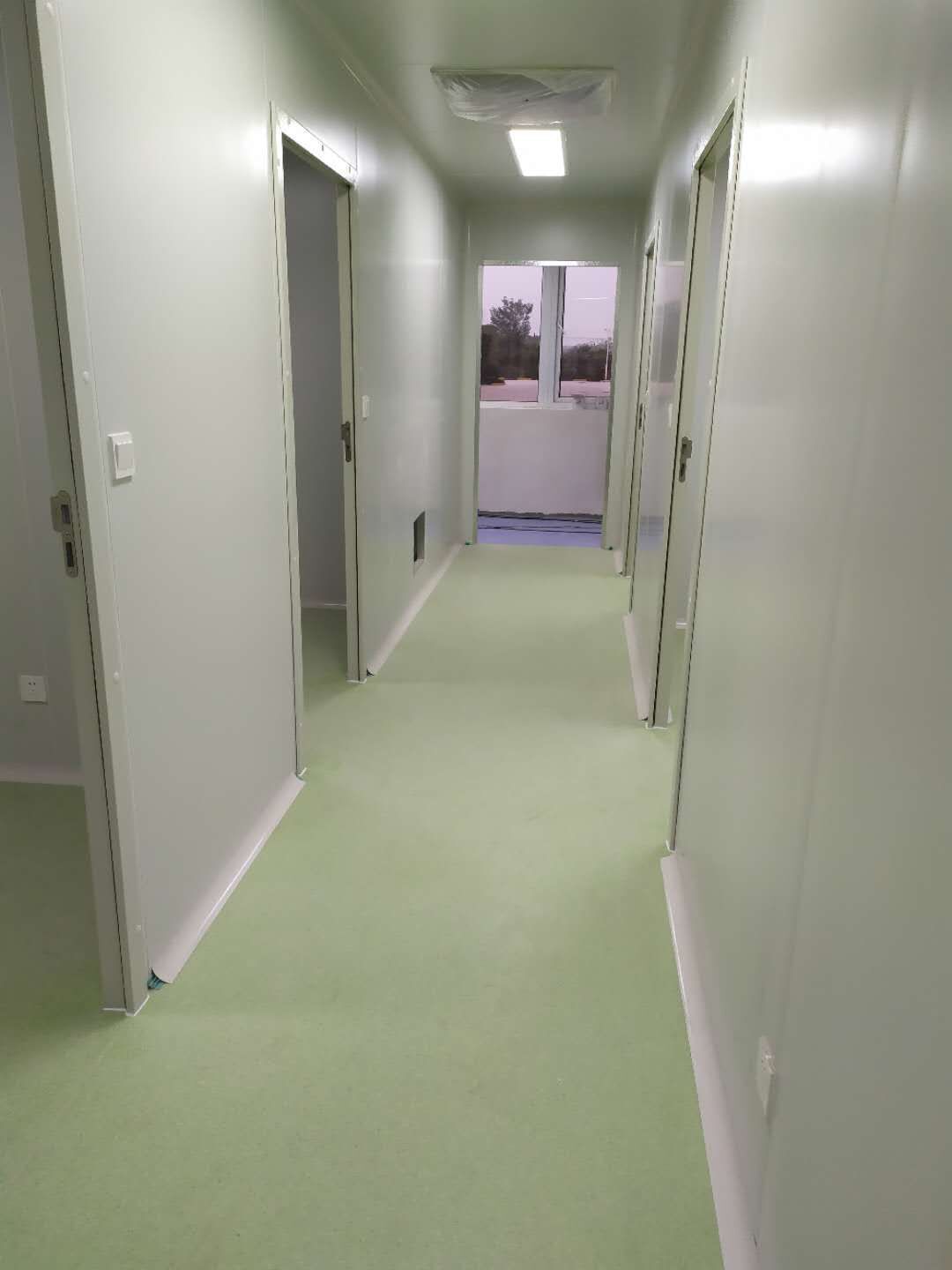

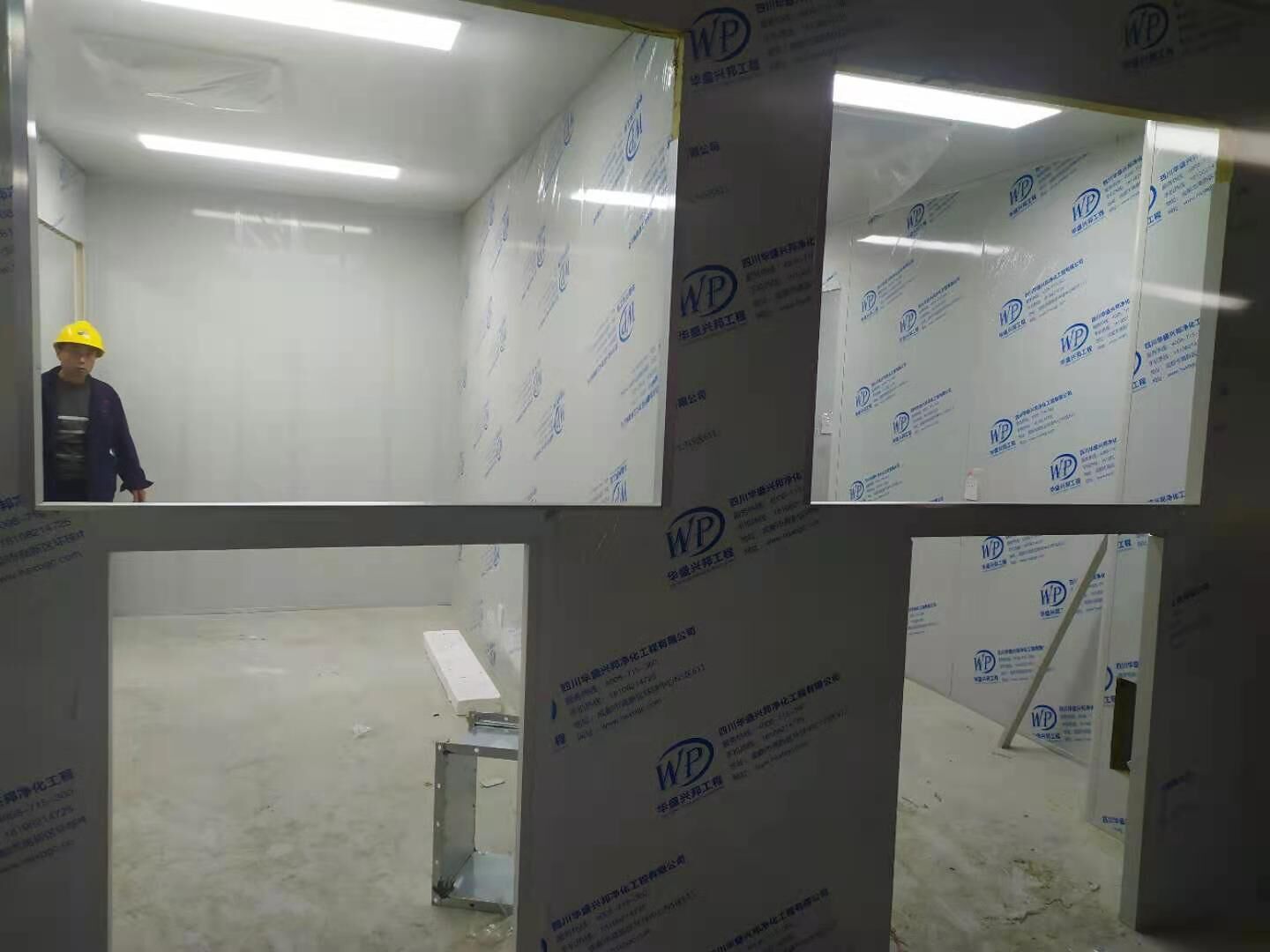

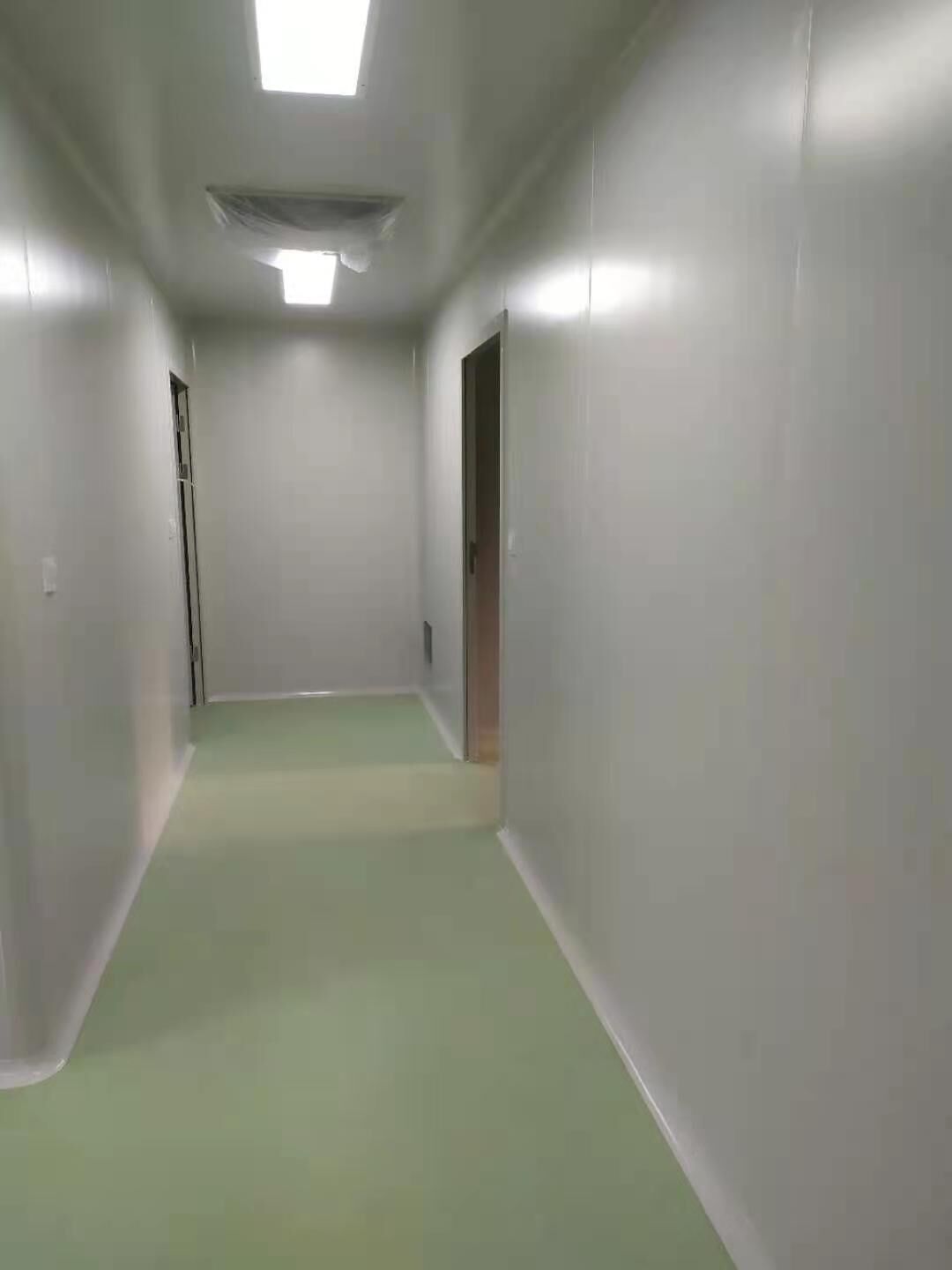

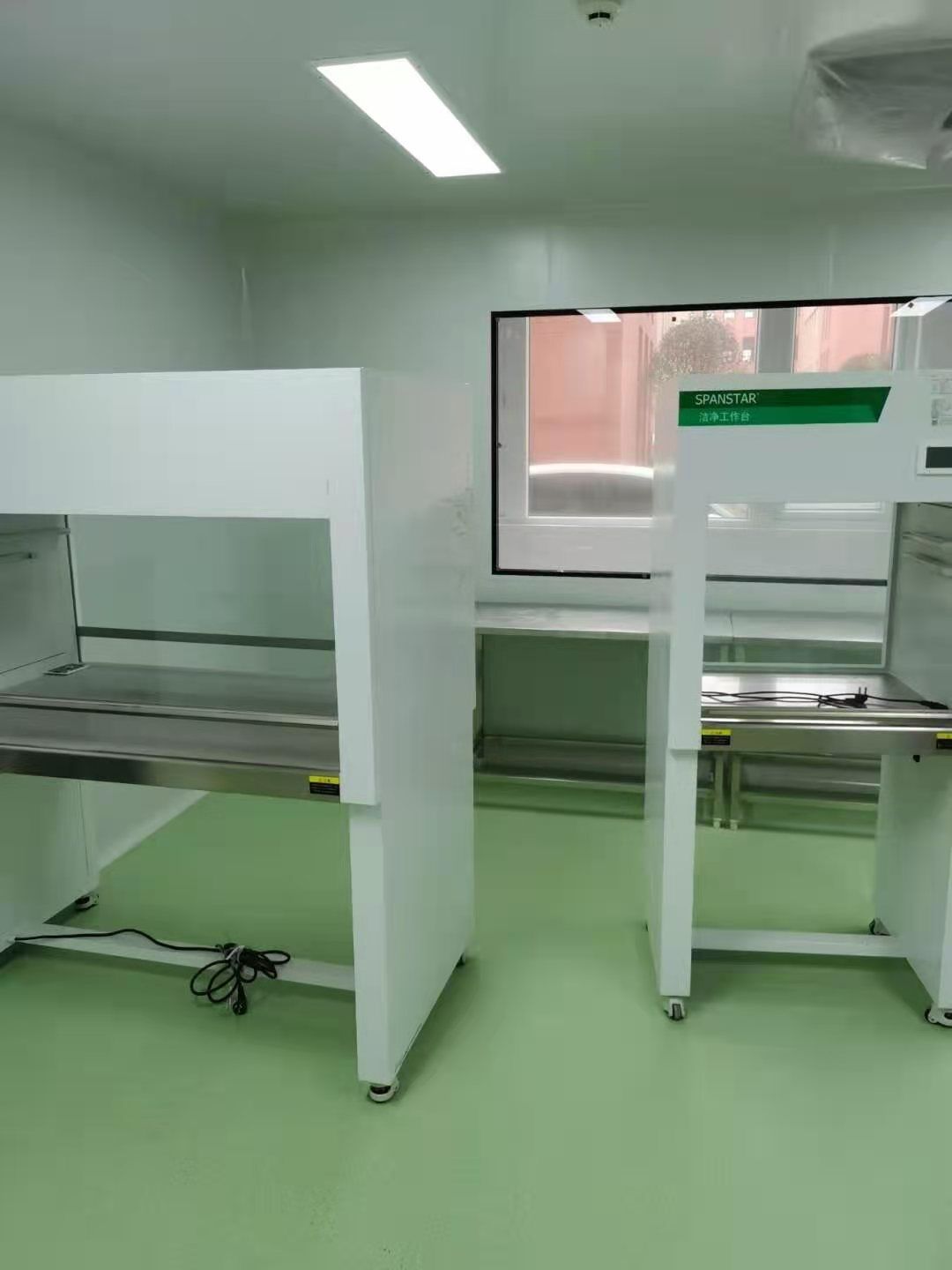

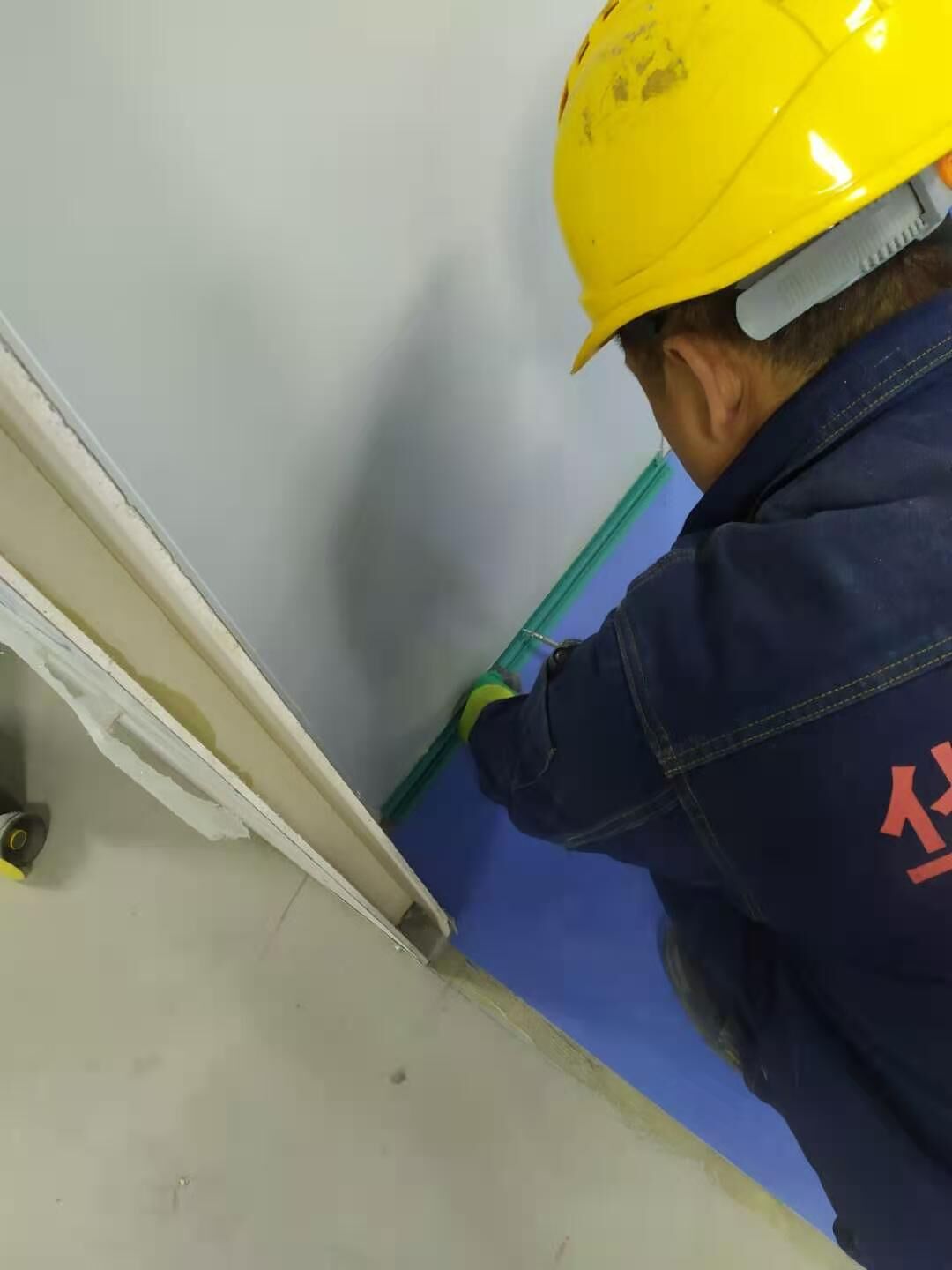

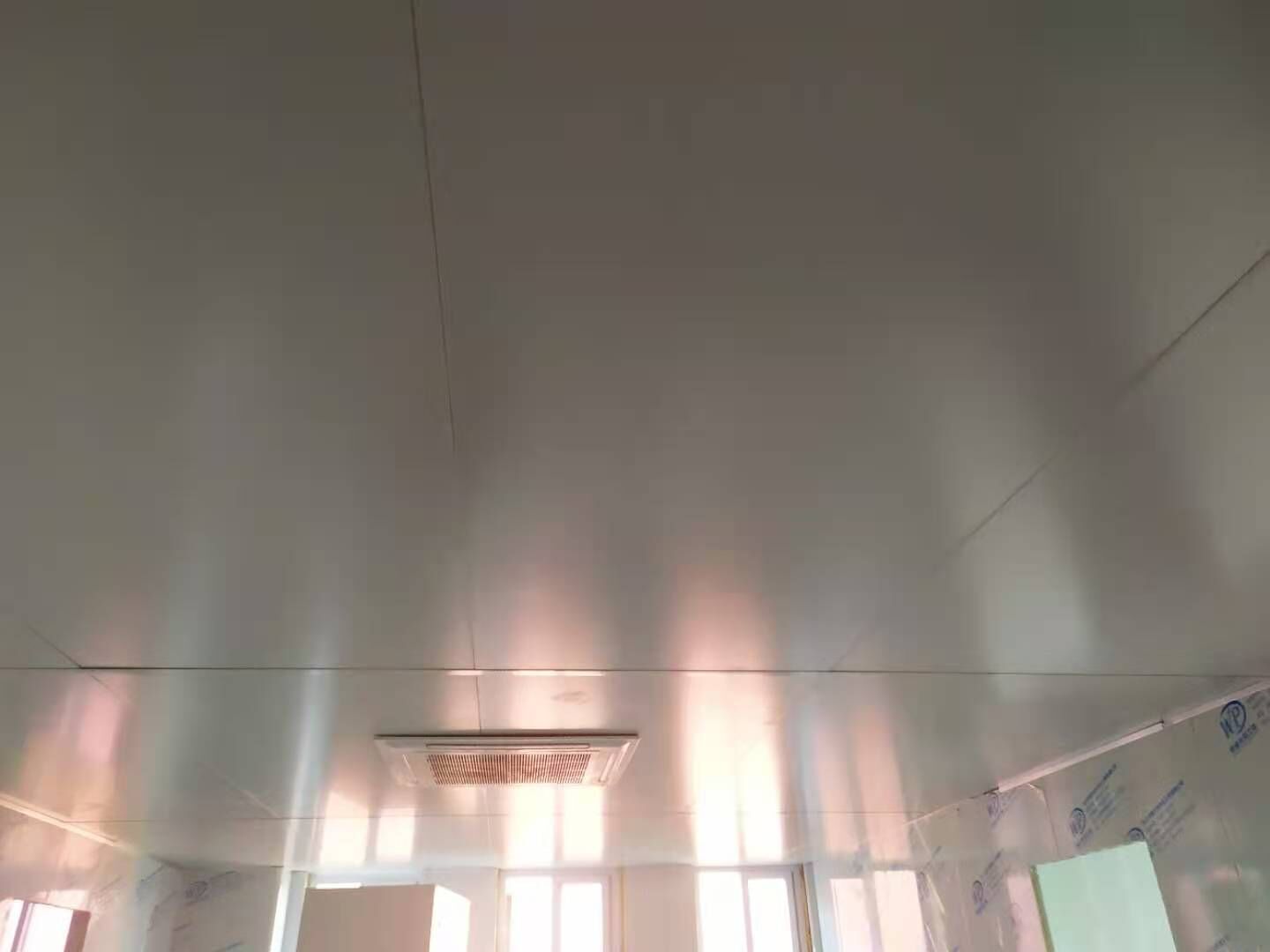

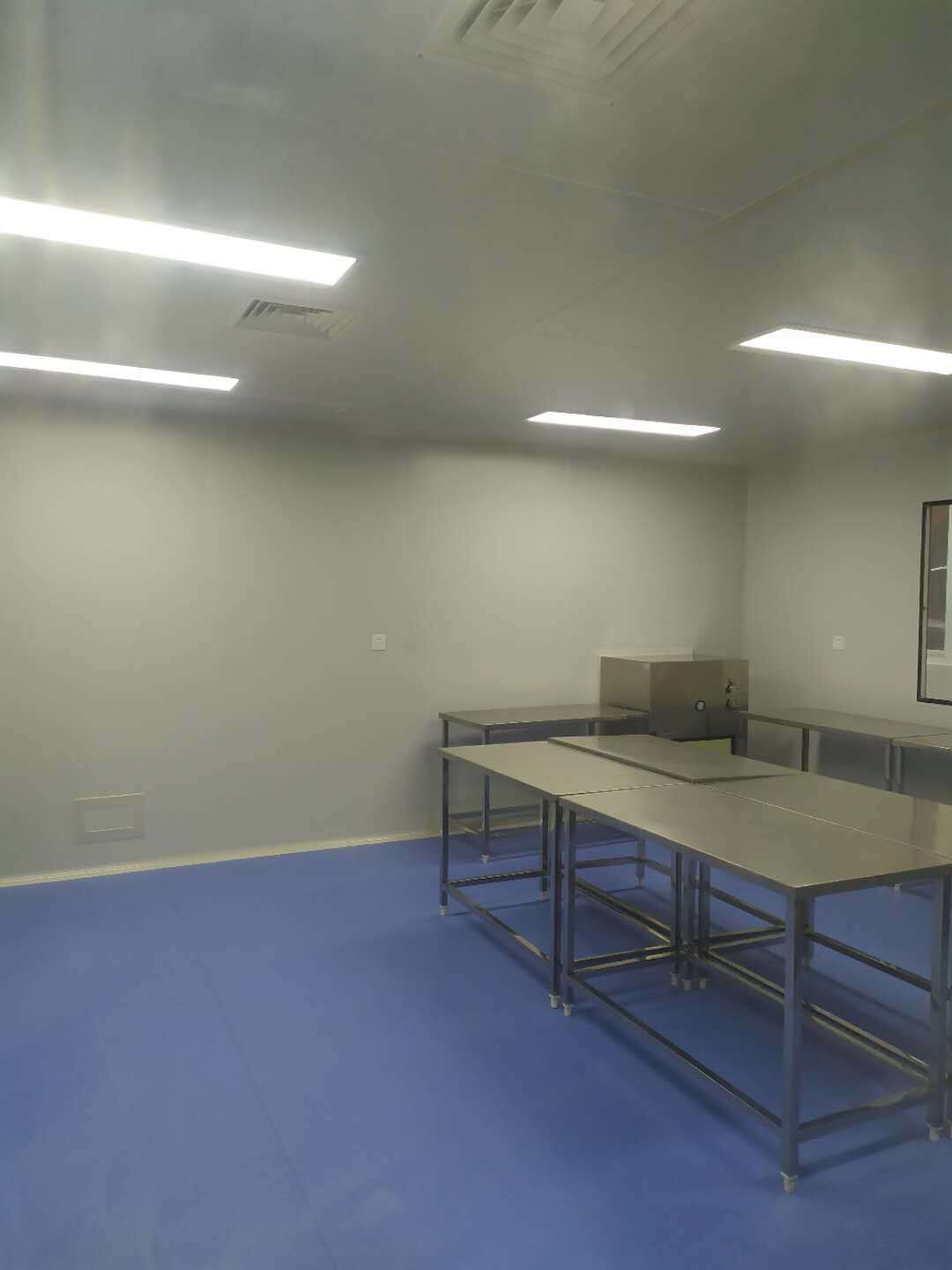

裝修完成,十萬級凈化車間,凈化等級檢測通過

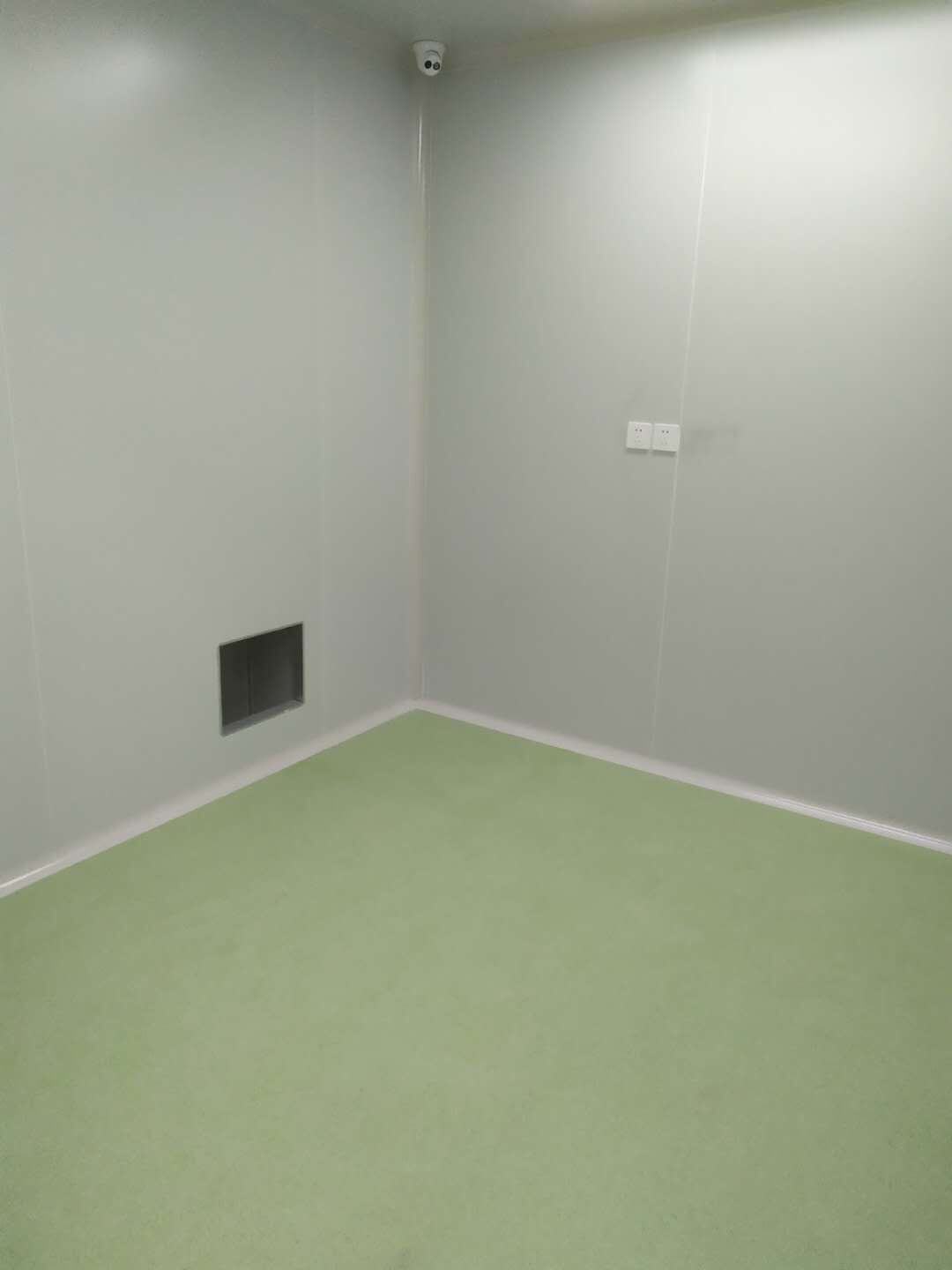

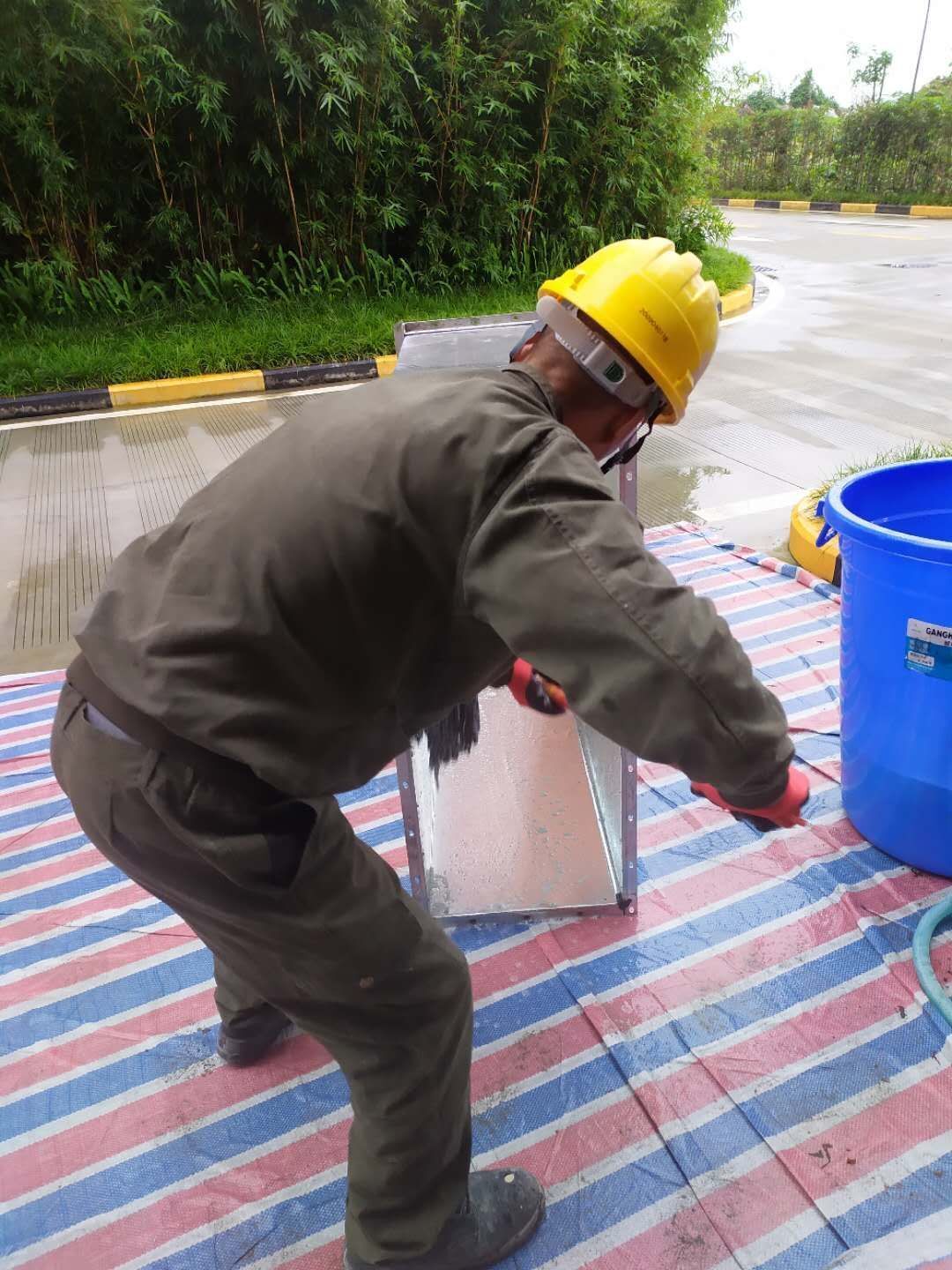

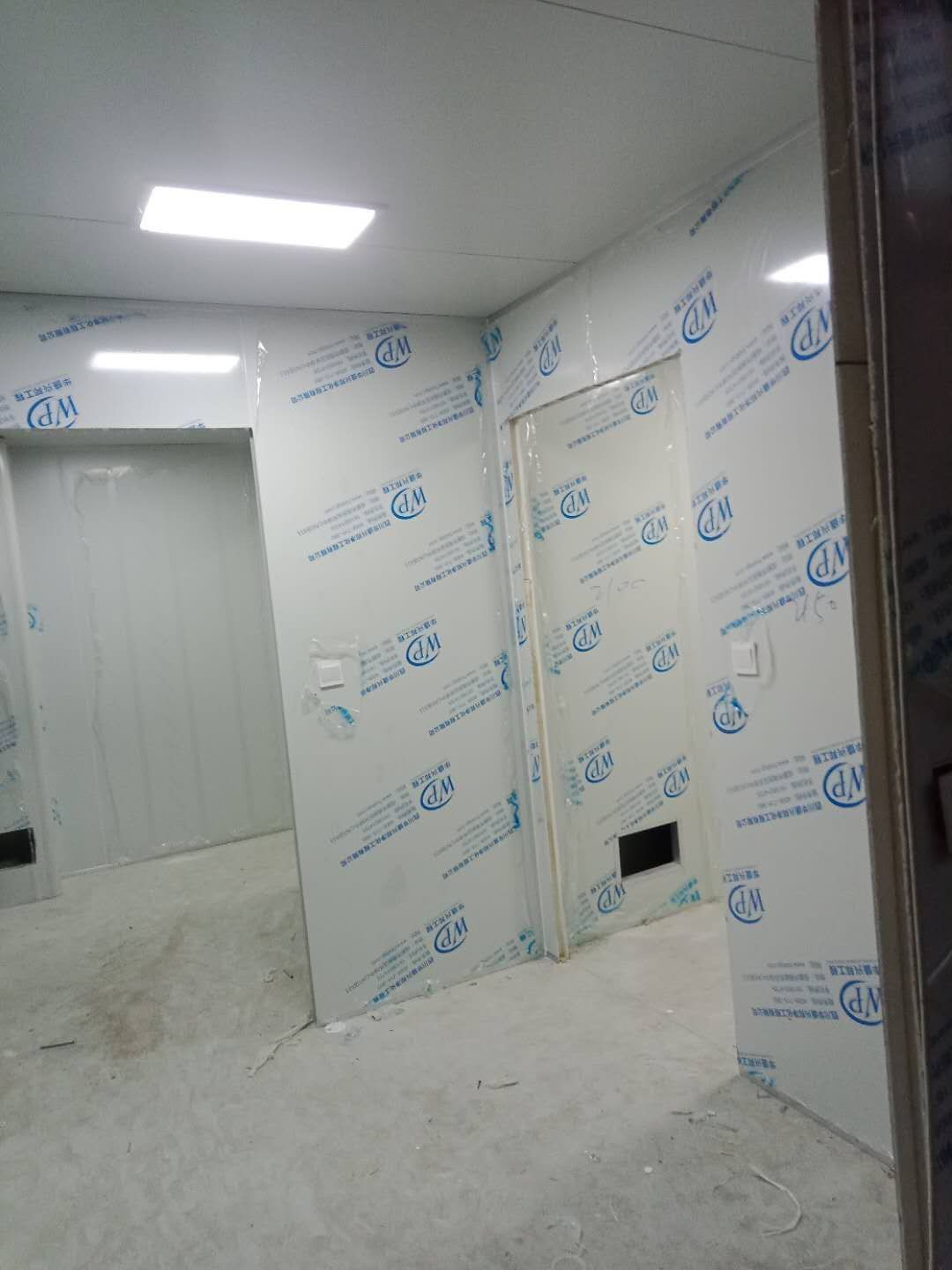

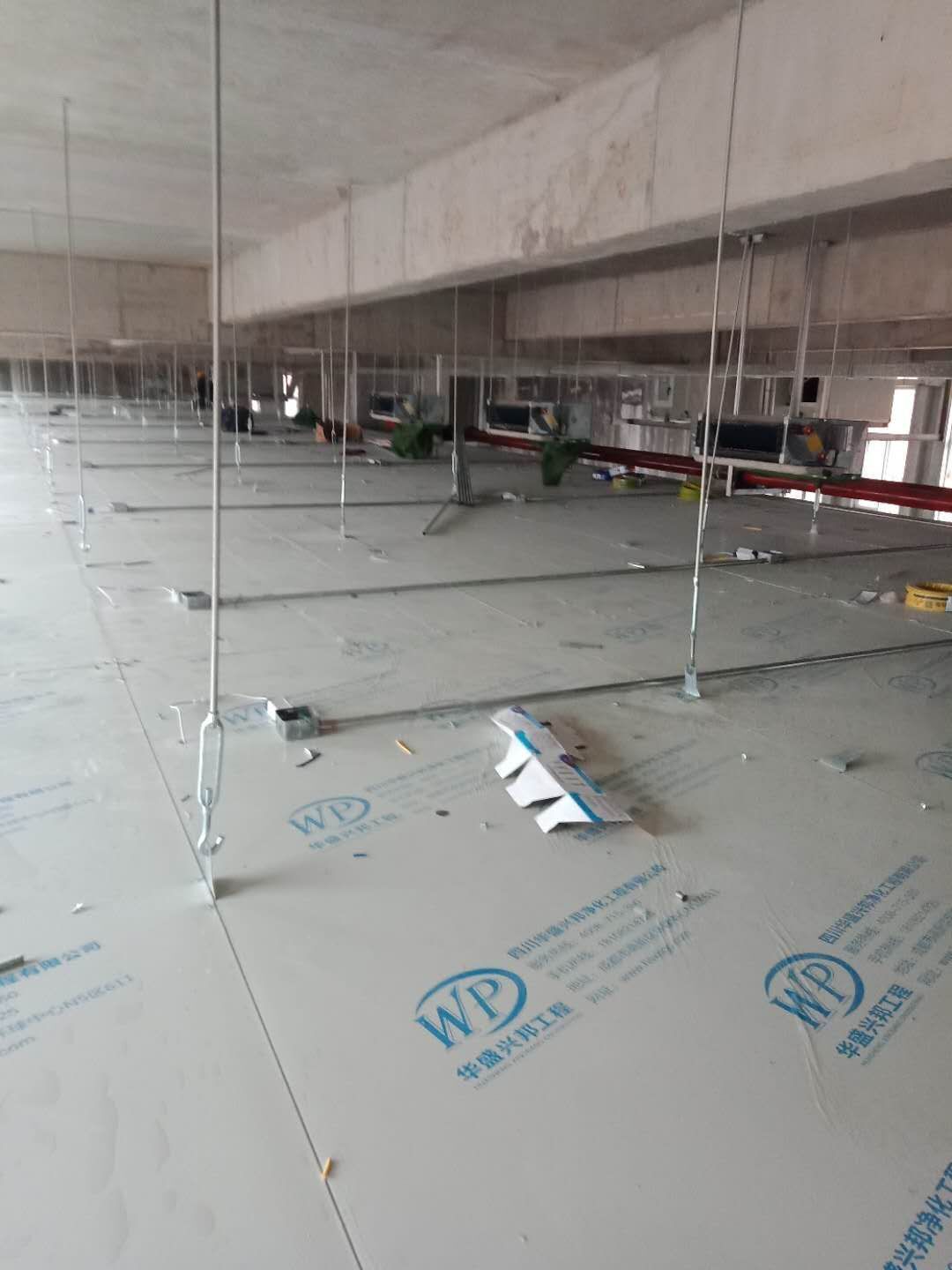

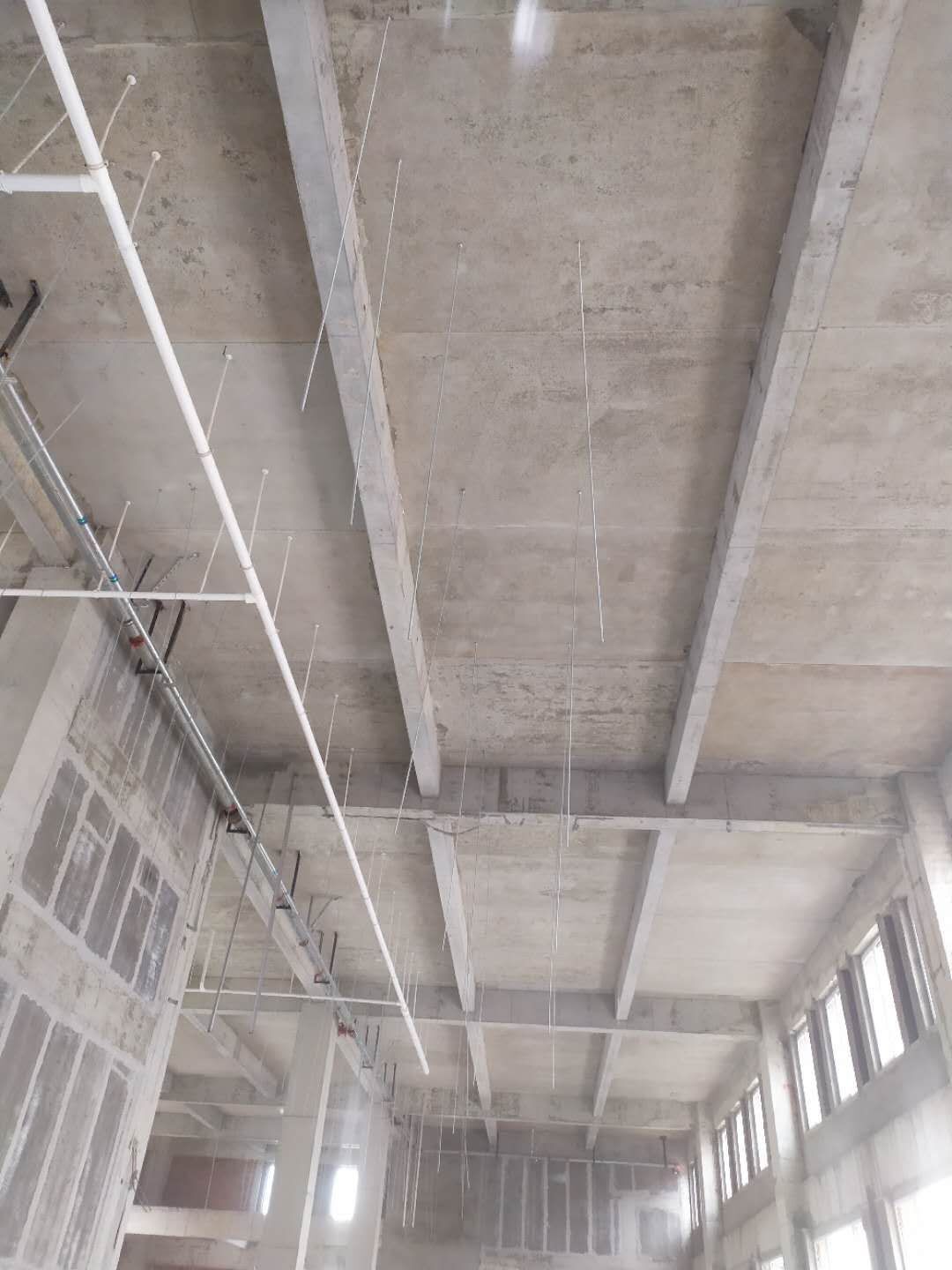

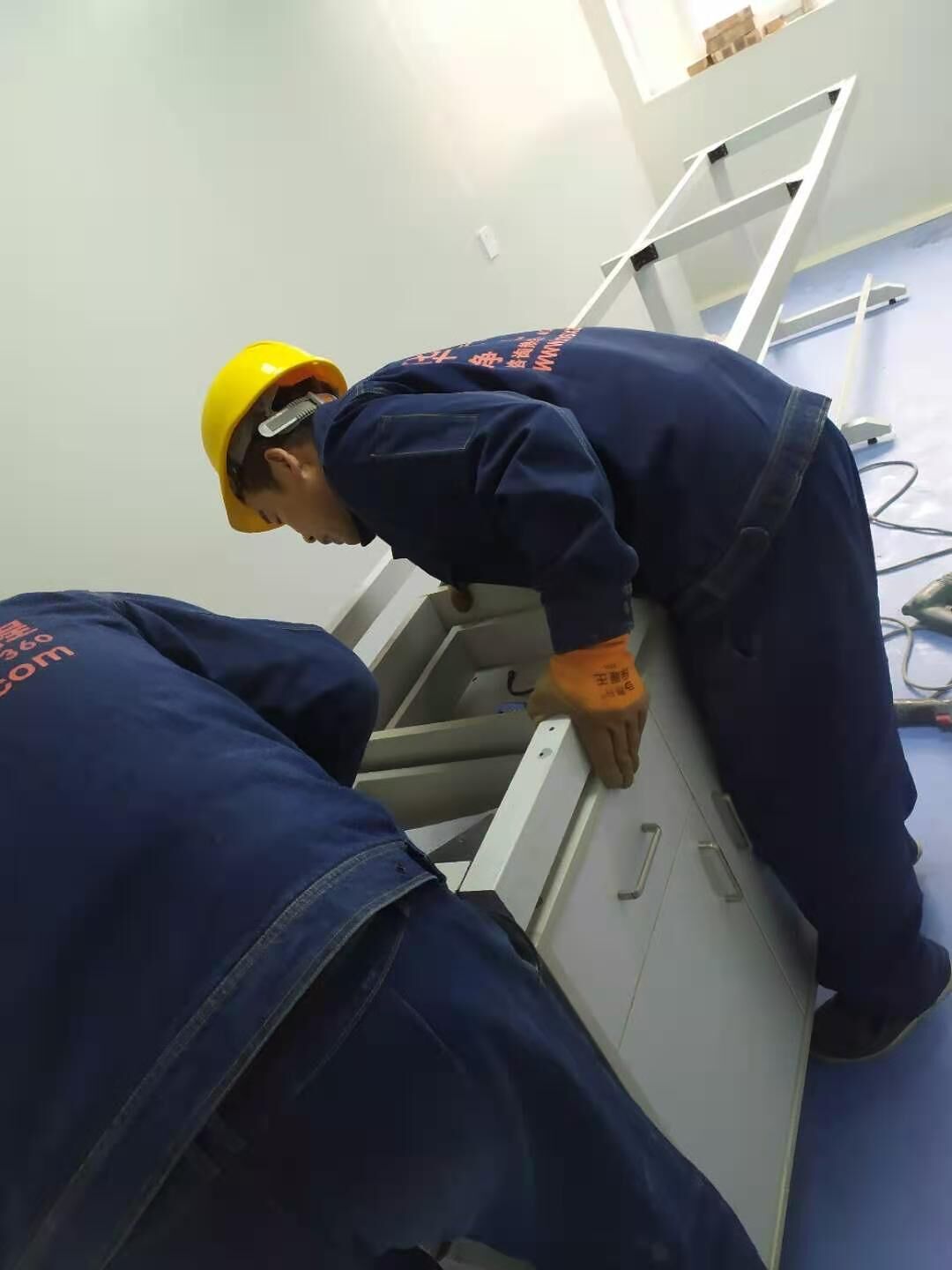

1、實驗室儀器柜搬運; 2、二層彩板打膠; 3、保潔落實; 4、風柜清洗

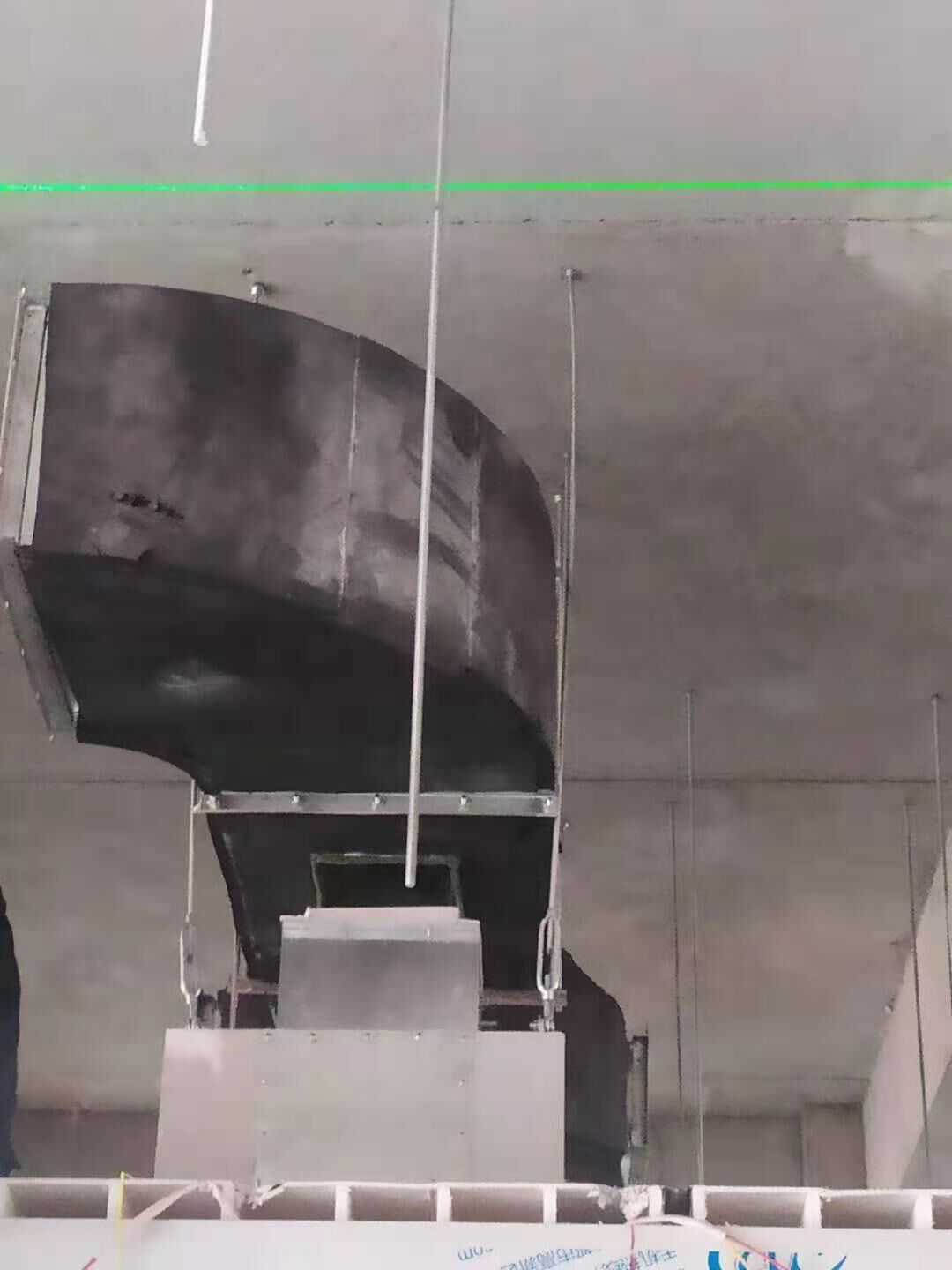

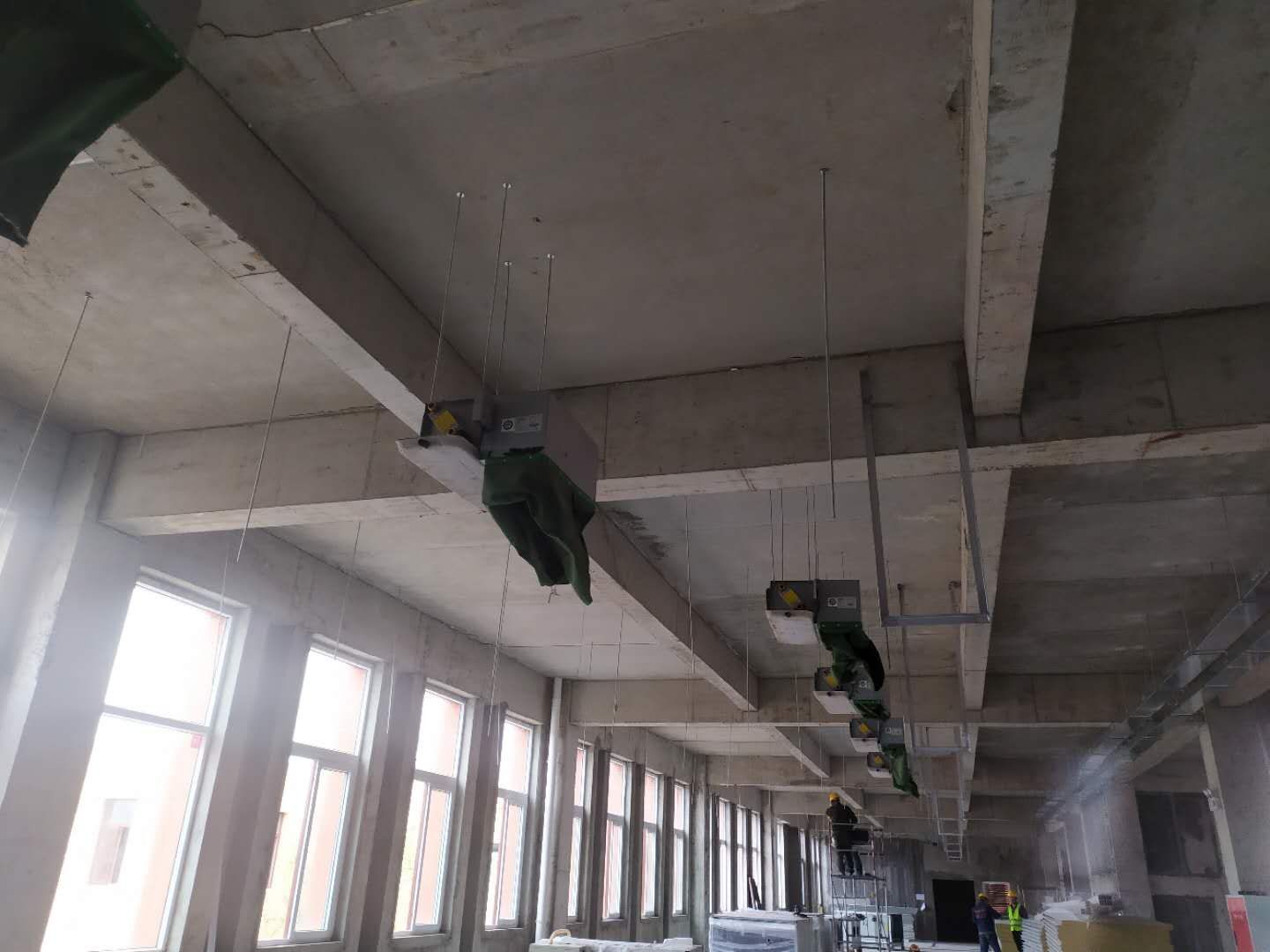

1、二層門體安裝 2、二層拍圓弧 打膠 3、二層電氣收尾 4、建渣清理

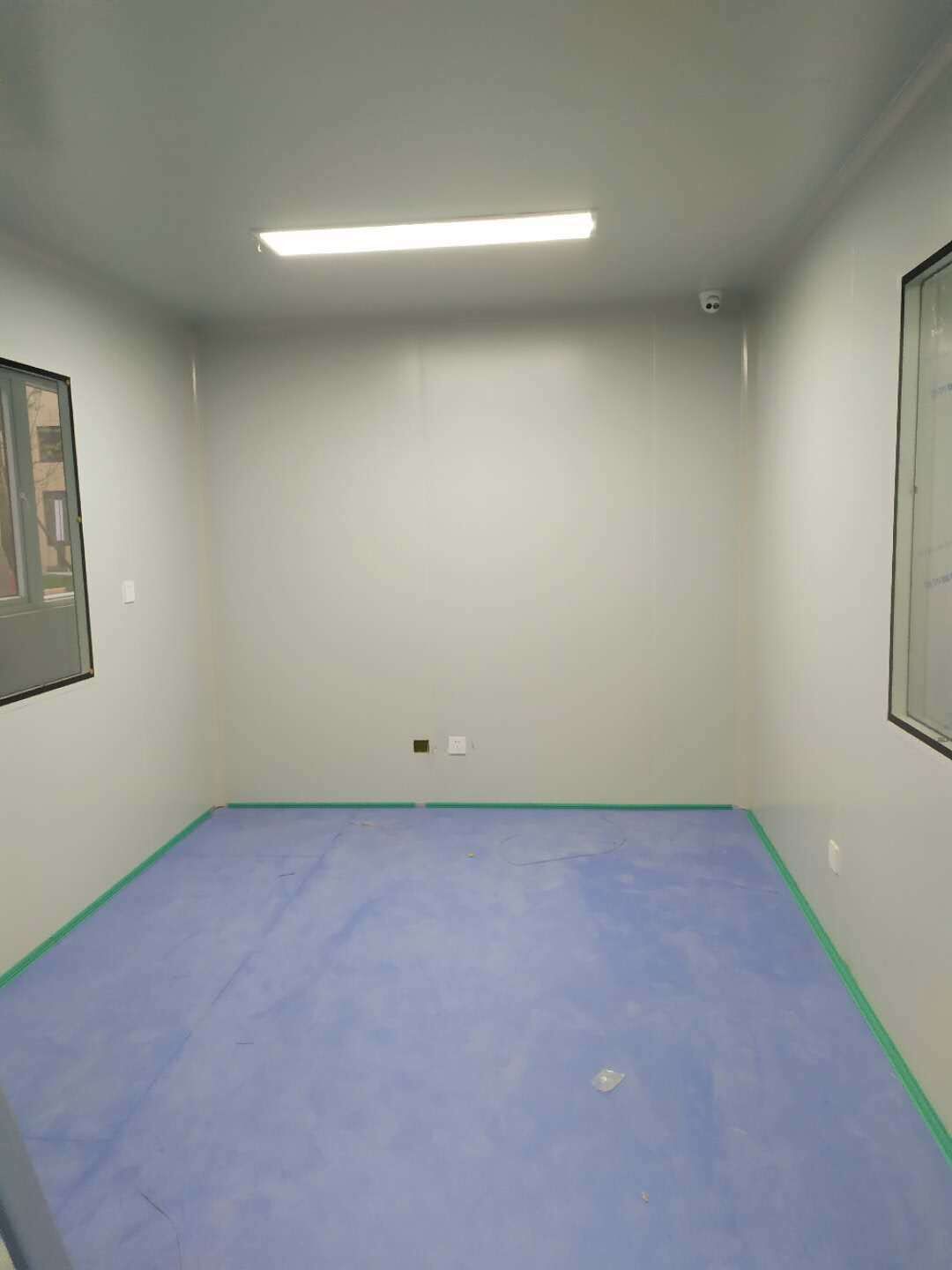

1一層風管檢查漏風 包腰帶 2一層水站管道安裝 3二層PVC安裝 4二層打膠條 拍圓弧 5二層空調自控接線 6門體落實 明早到場

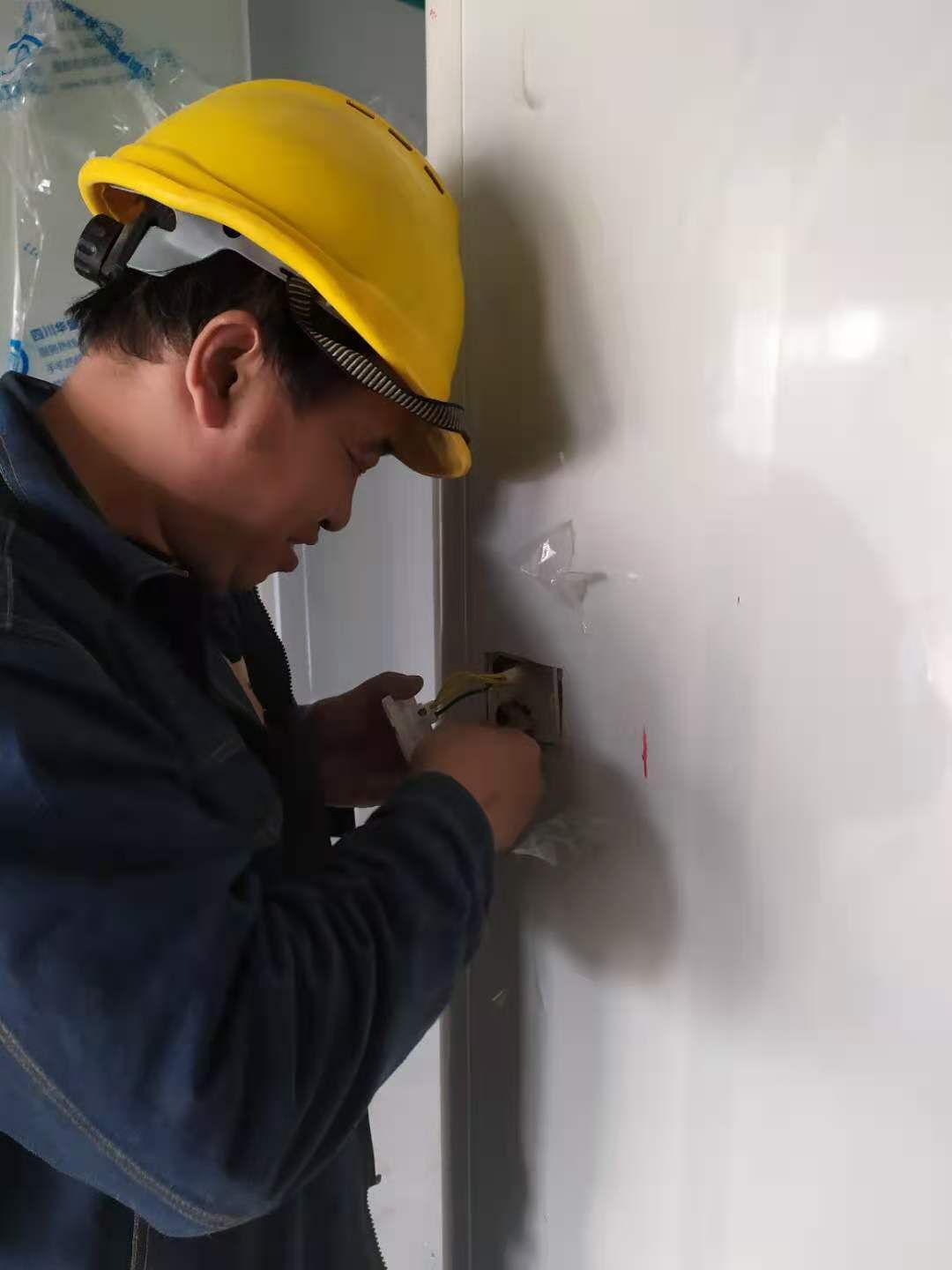

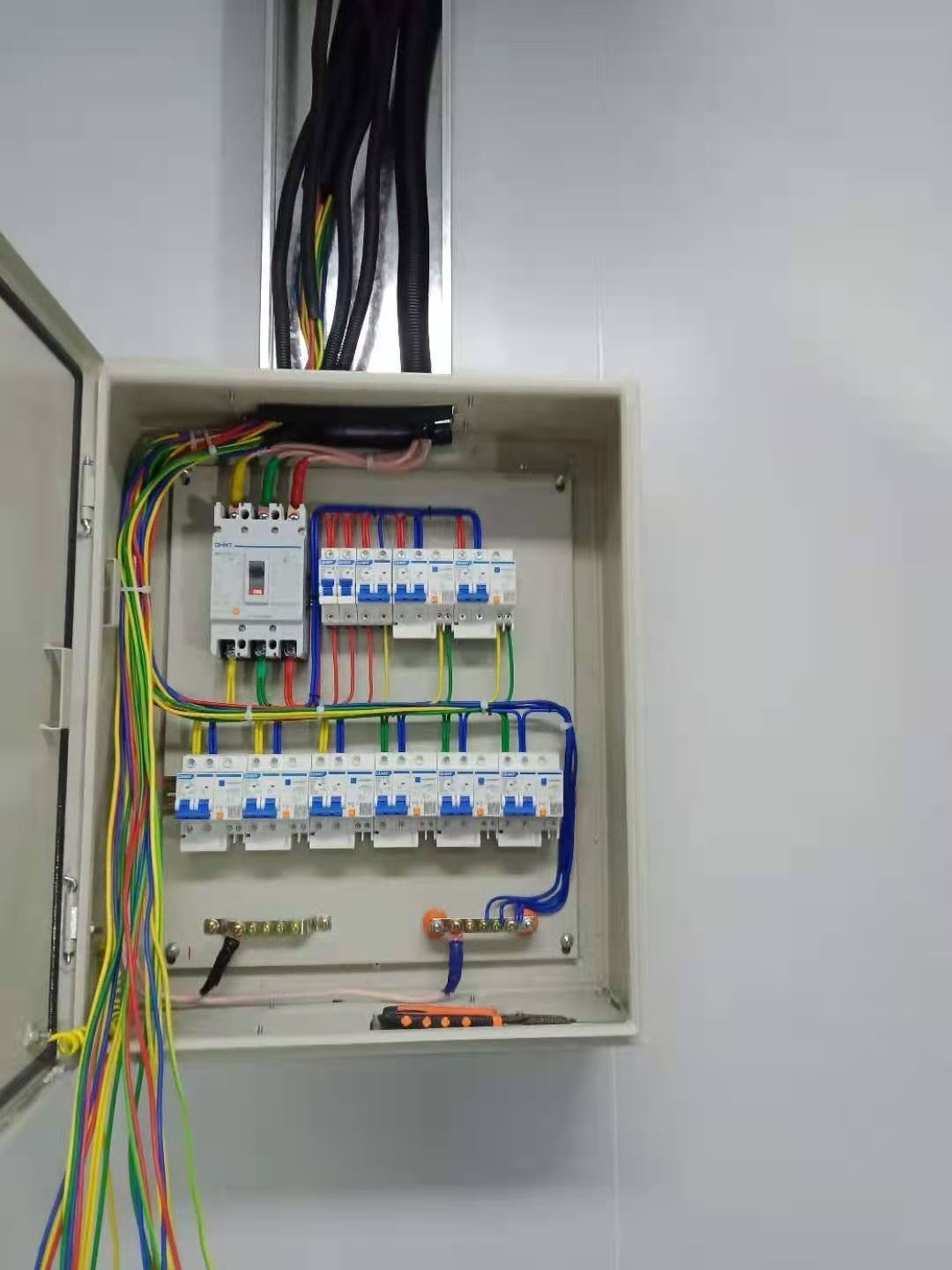

1、一層照明轉正式電; 2、一層水站布管; 3、二層空調自控接線; 4、彩板收邊收口

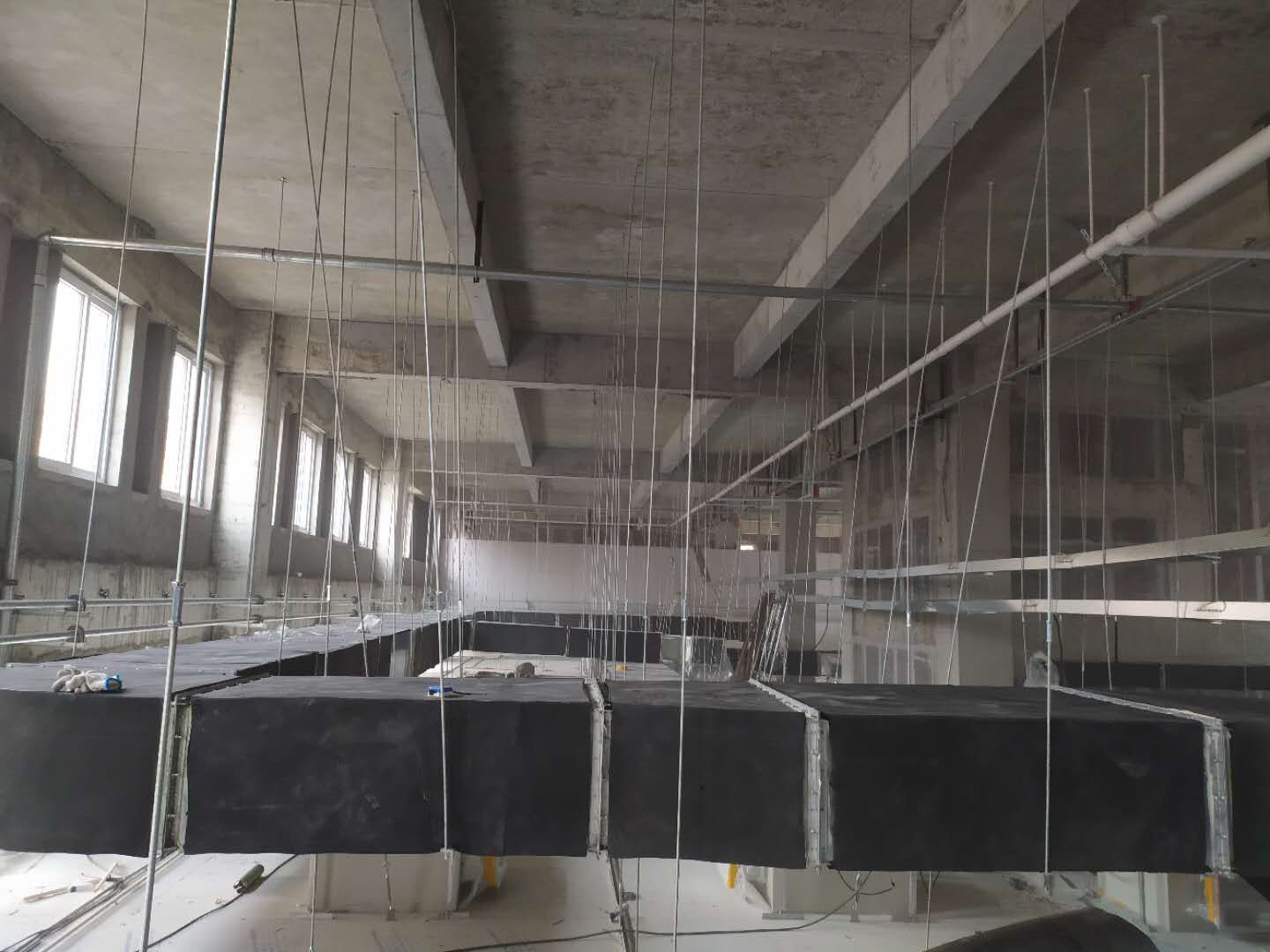

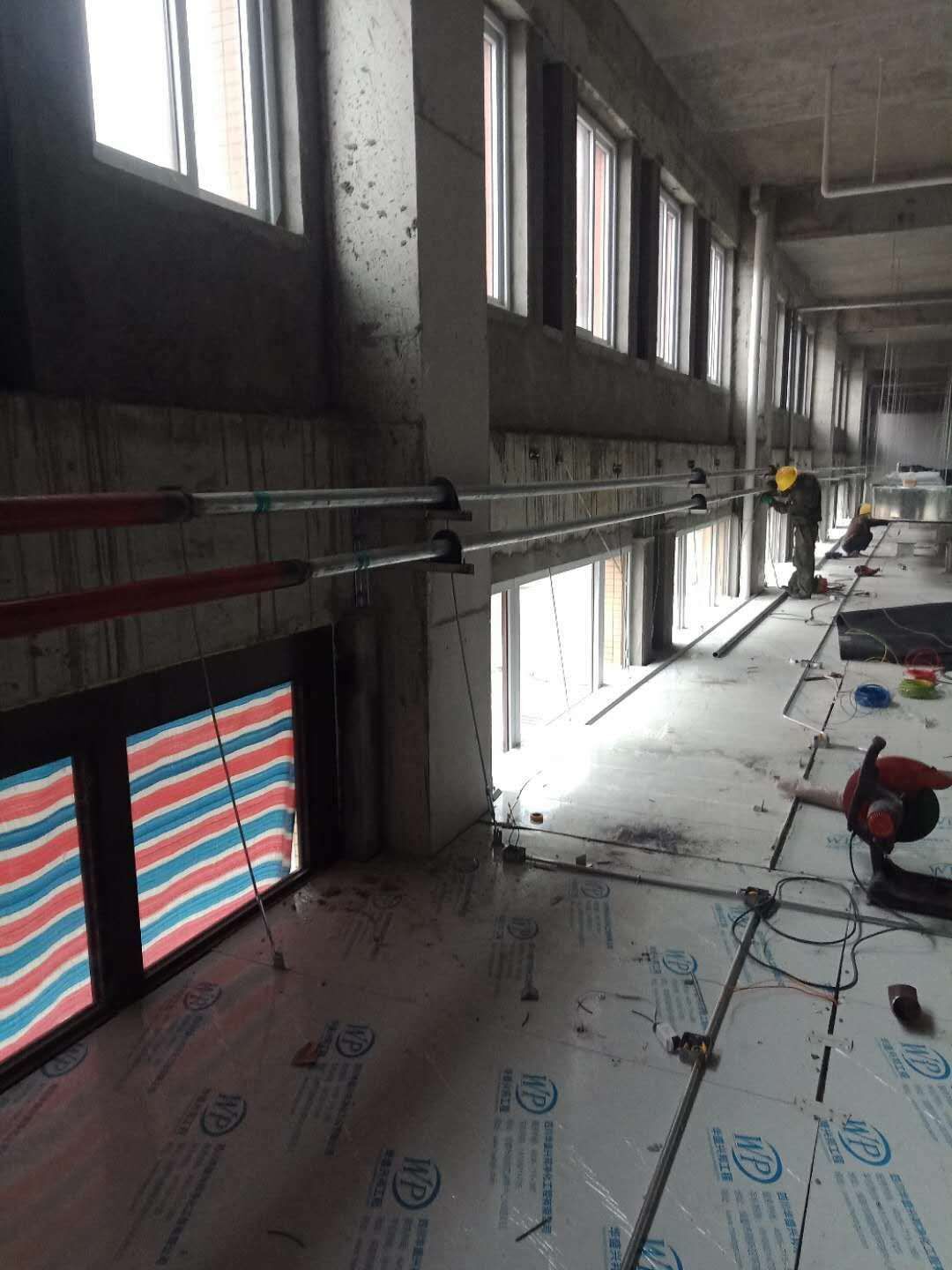

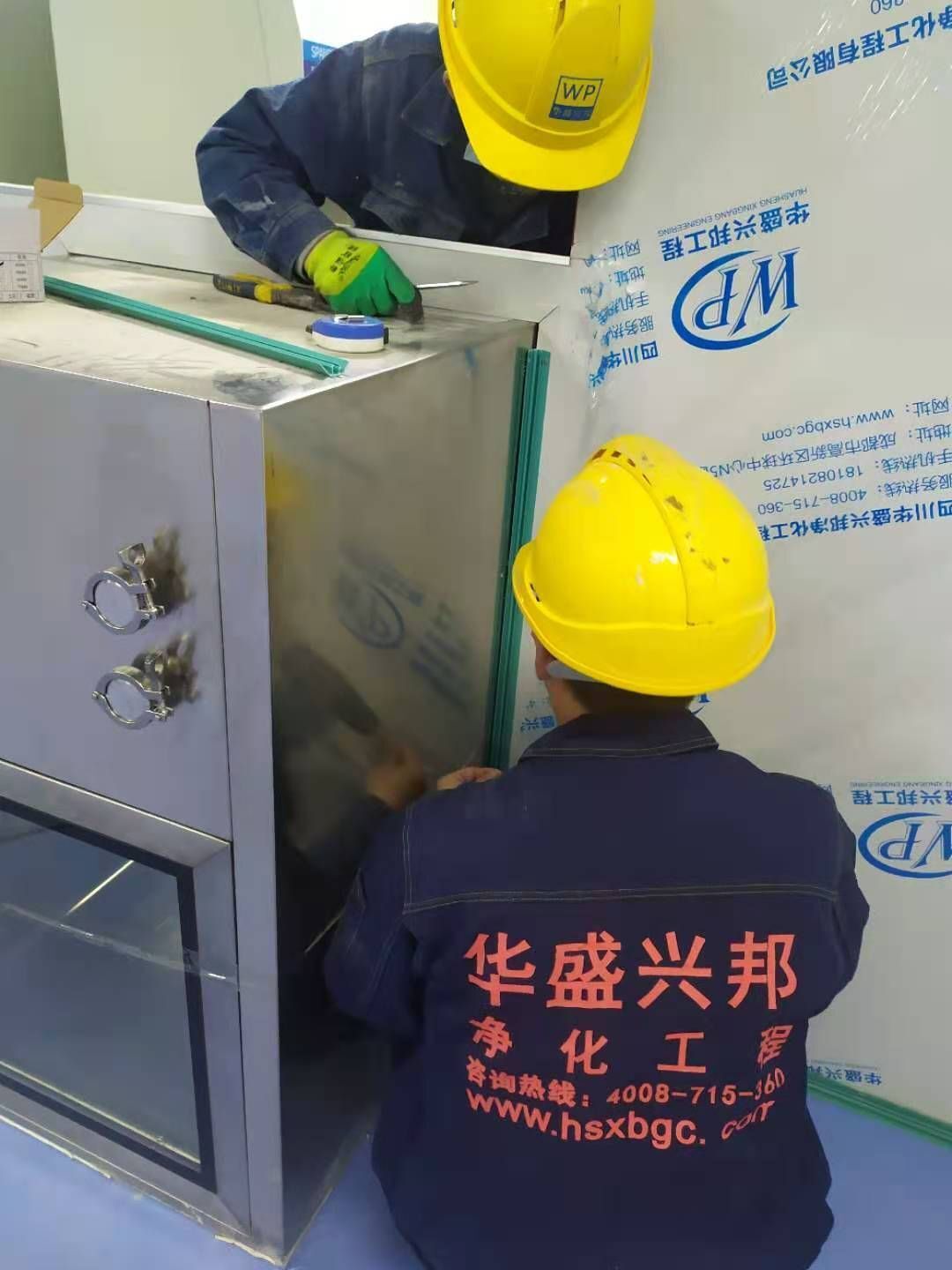

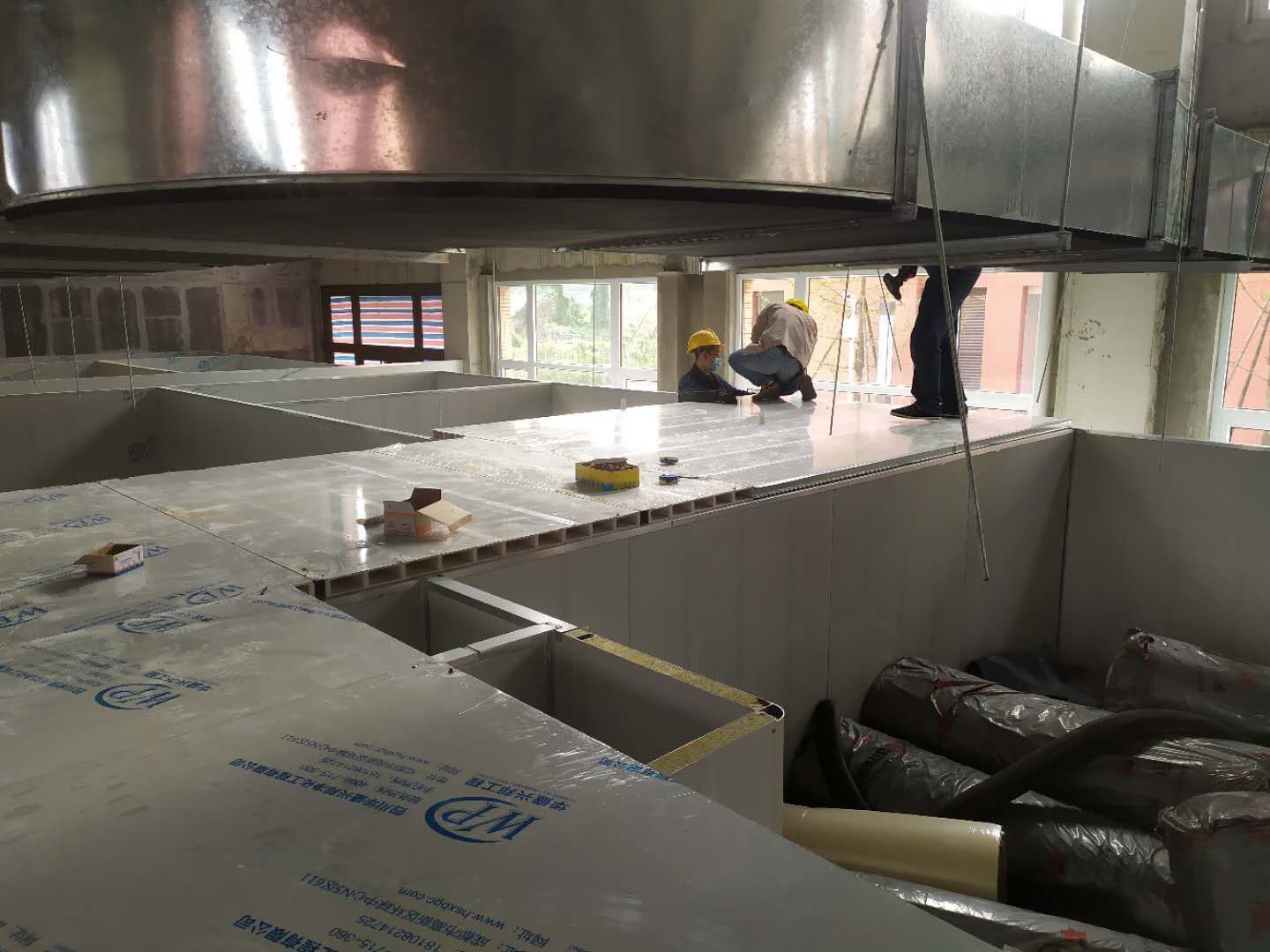

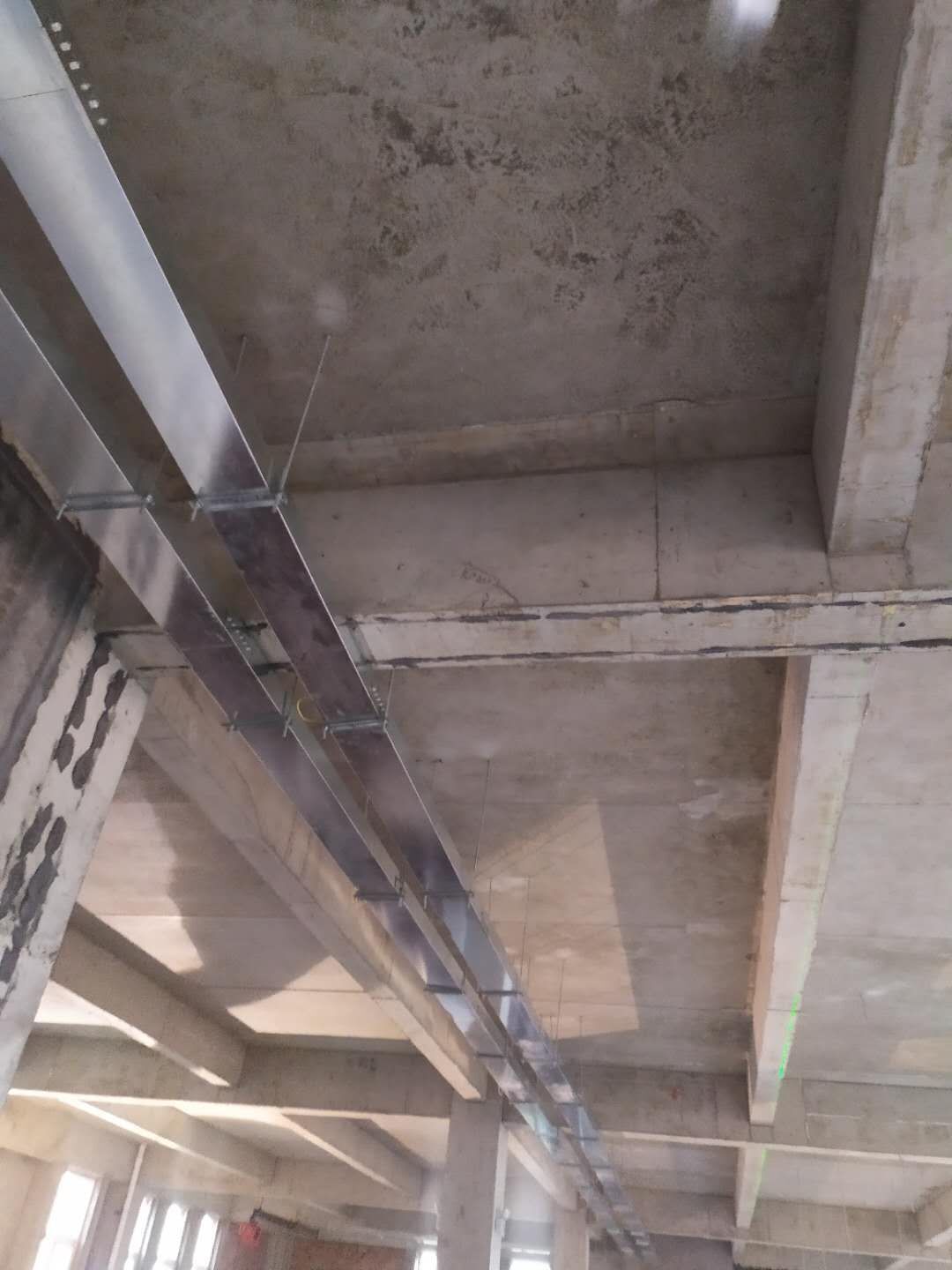

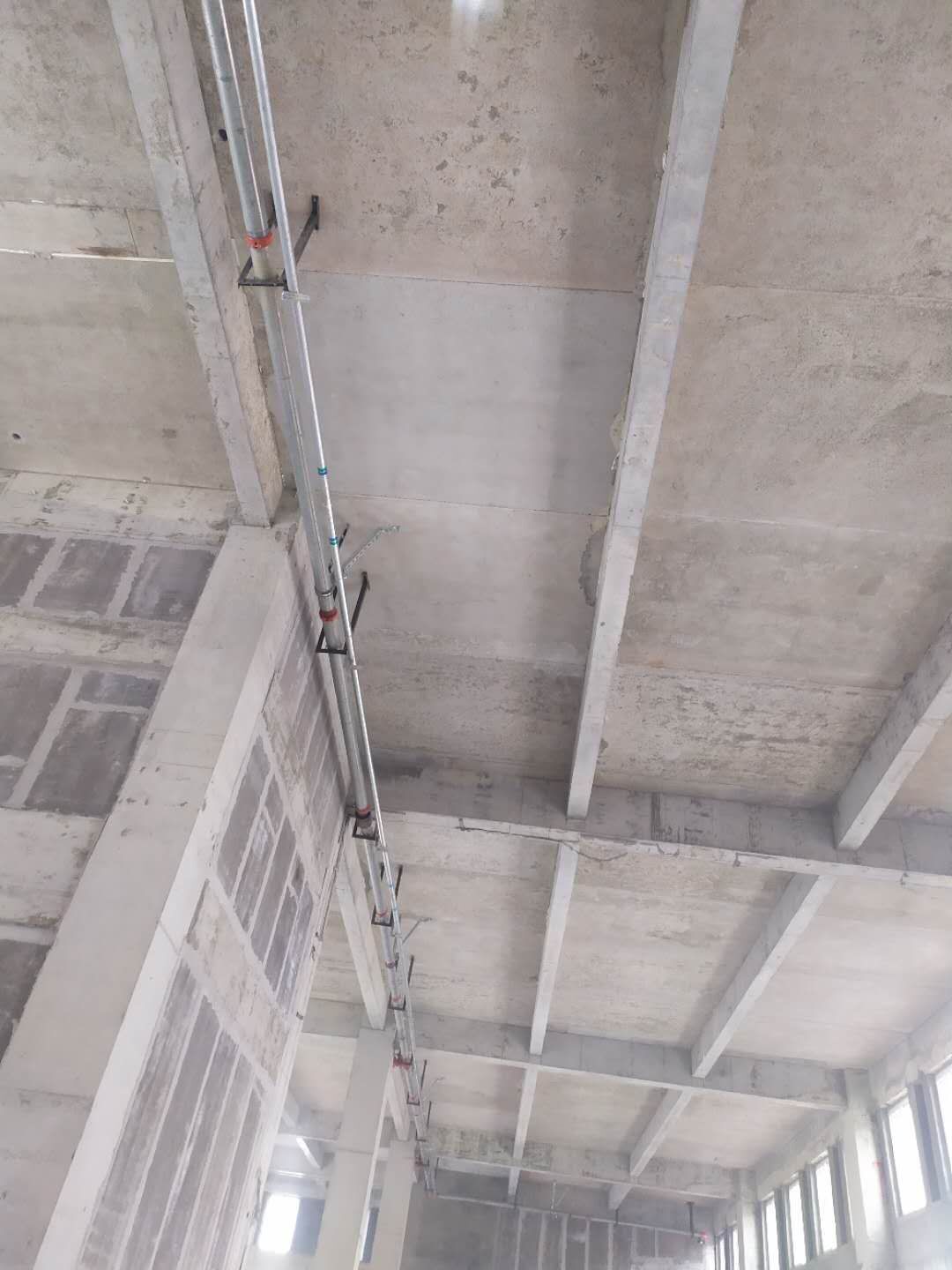

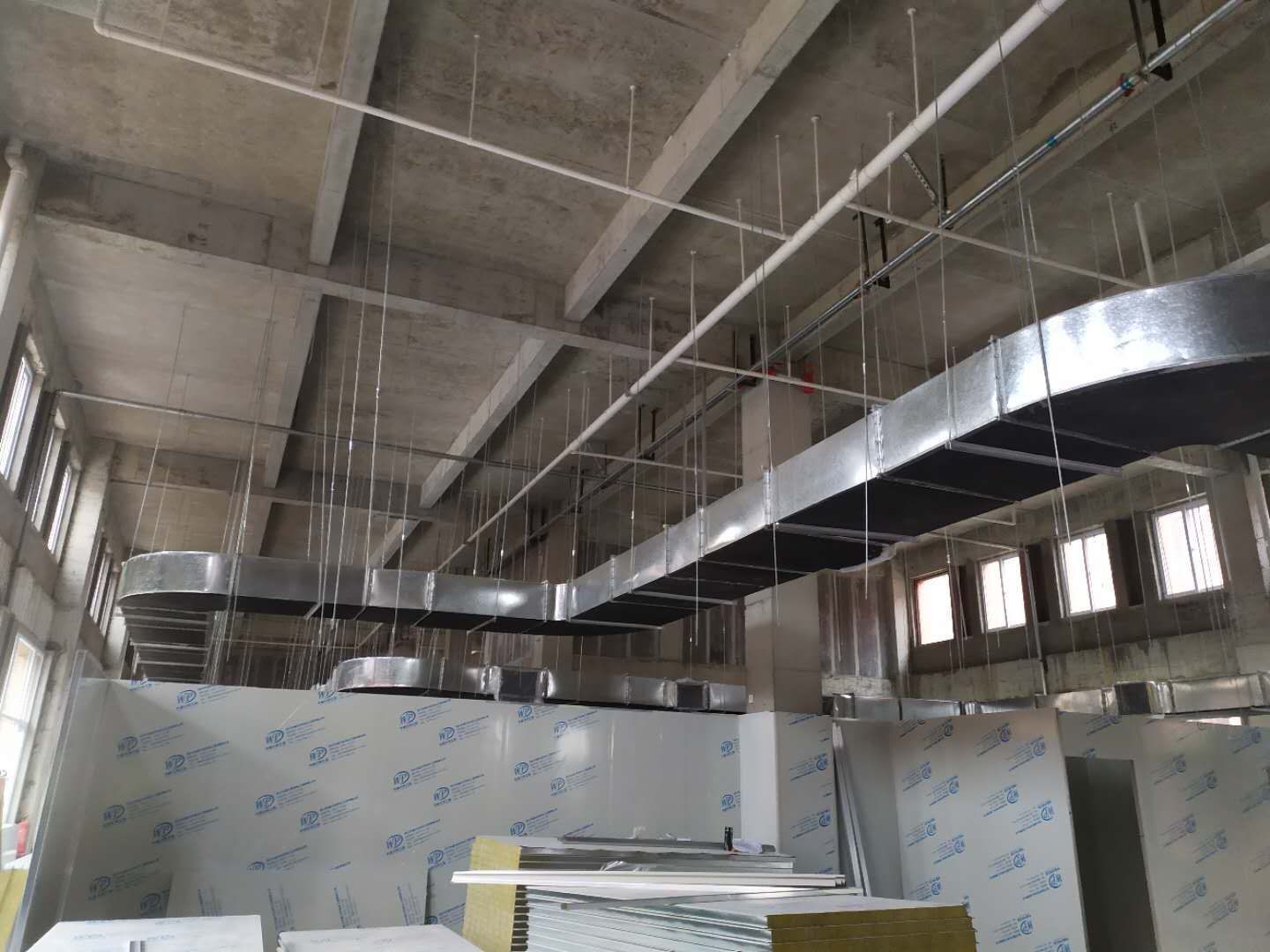

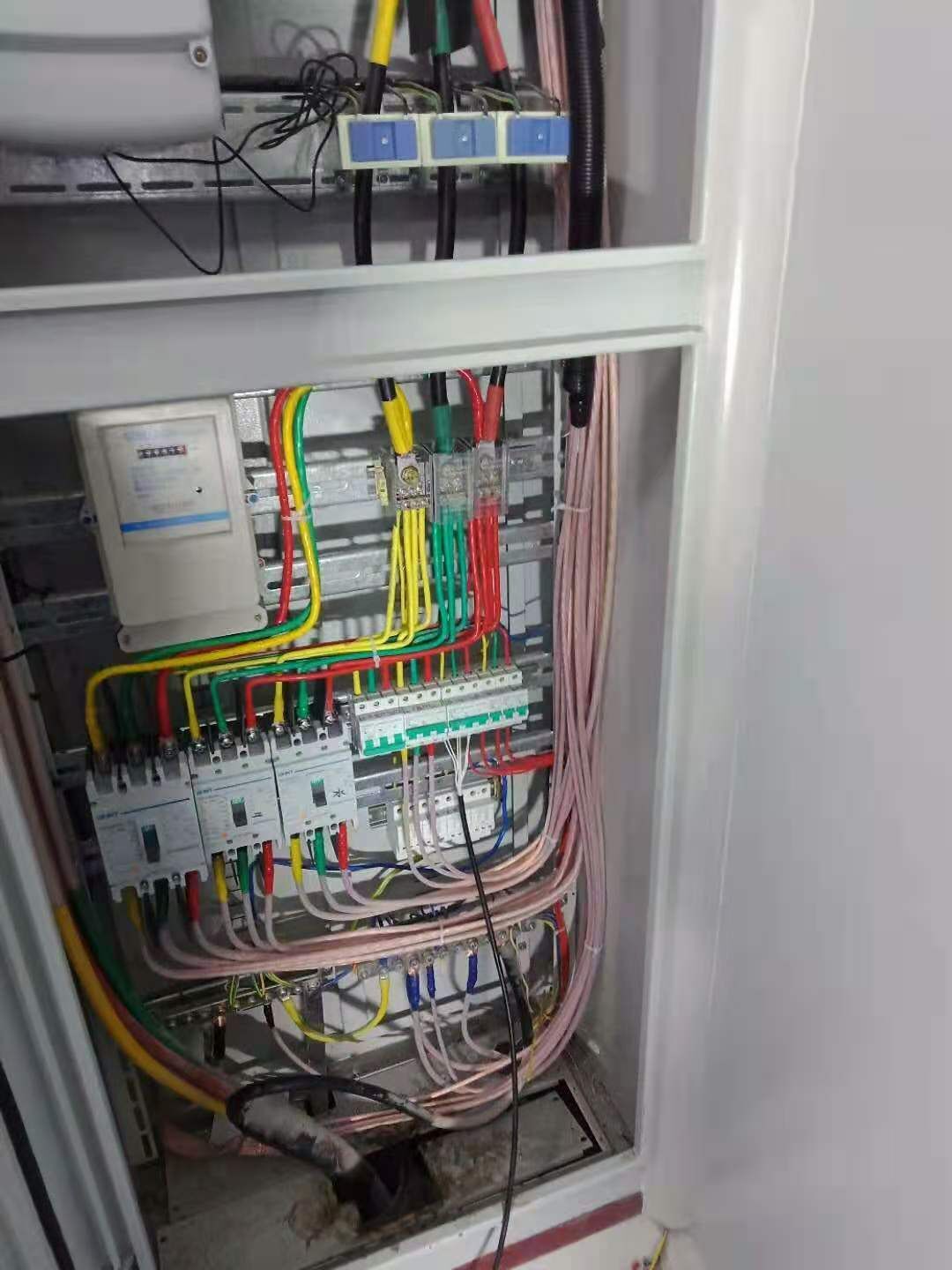

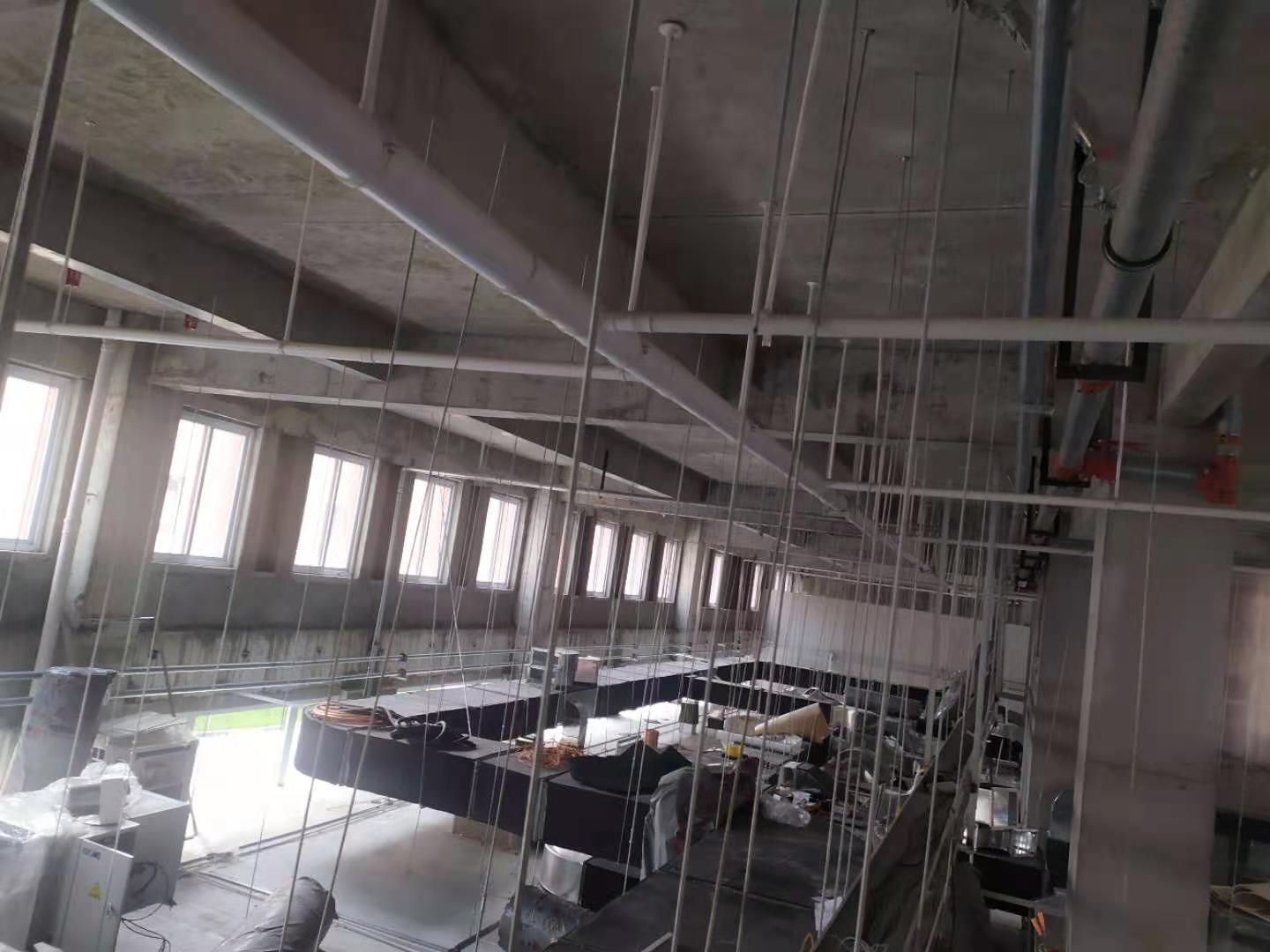

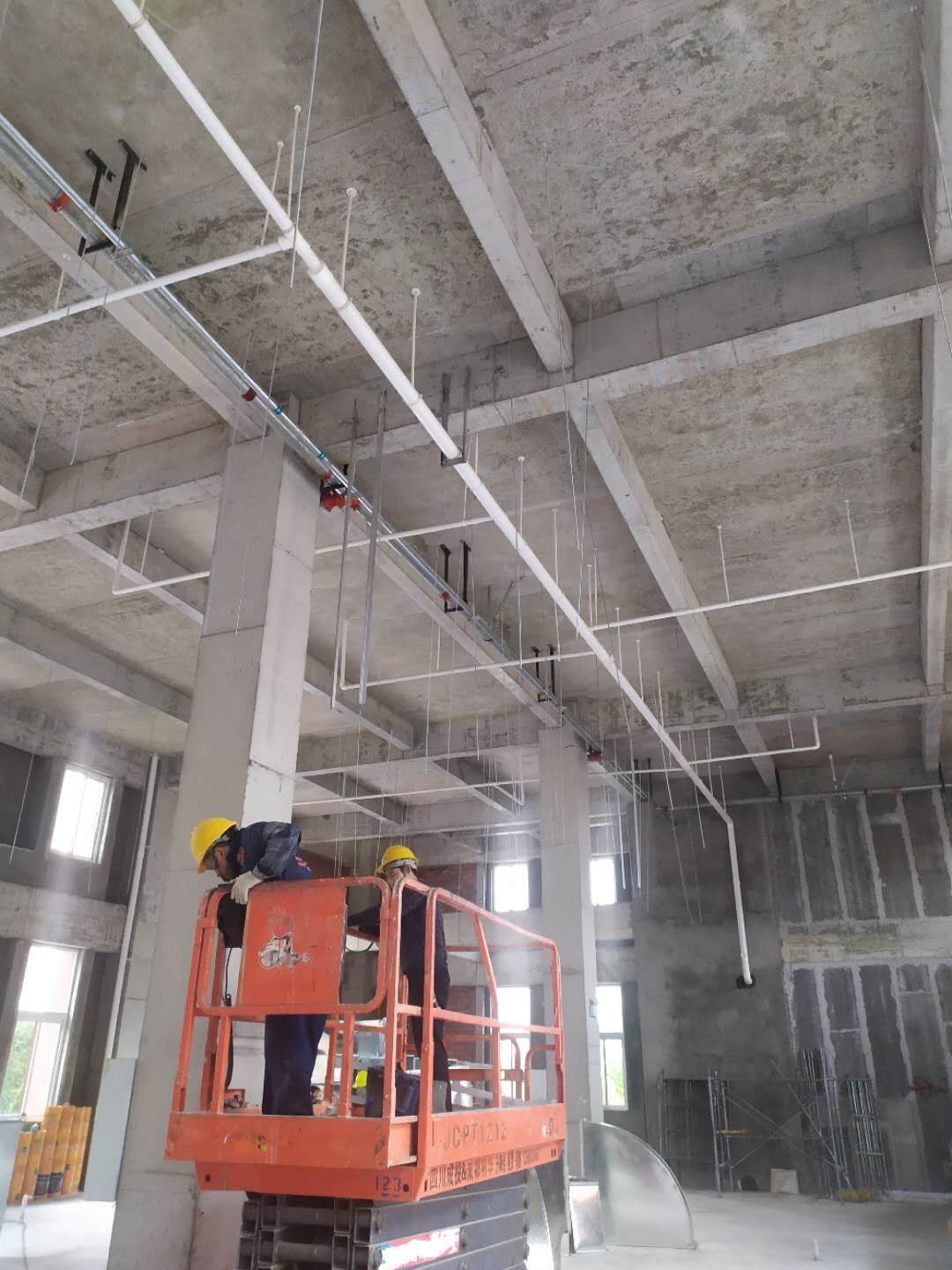

1、二層彩板打膠收邊; 2、二層配電箱安裝; 3、四層電纜敷設; 4、二層風管安裝; 5、不銹鋼安裝;6、一層冷凍水管道安裝
1一層不銹鋼管道安裝 2一層頂板垃圾清理 3二層彩板安裝 4二層開關插座安裝 5二層酚醛風管安裝

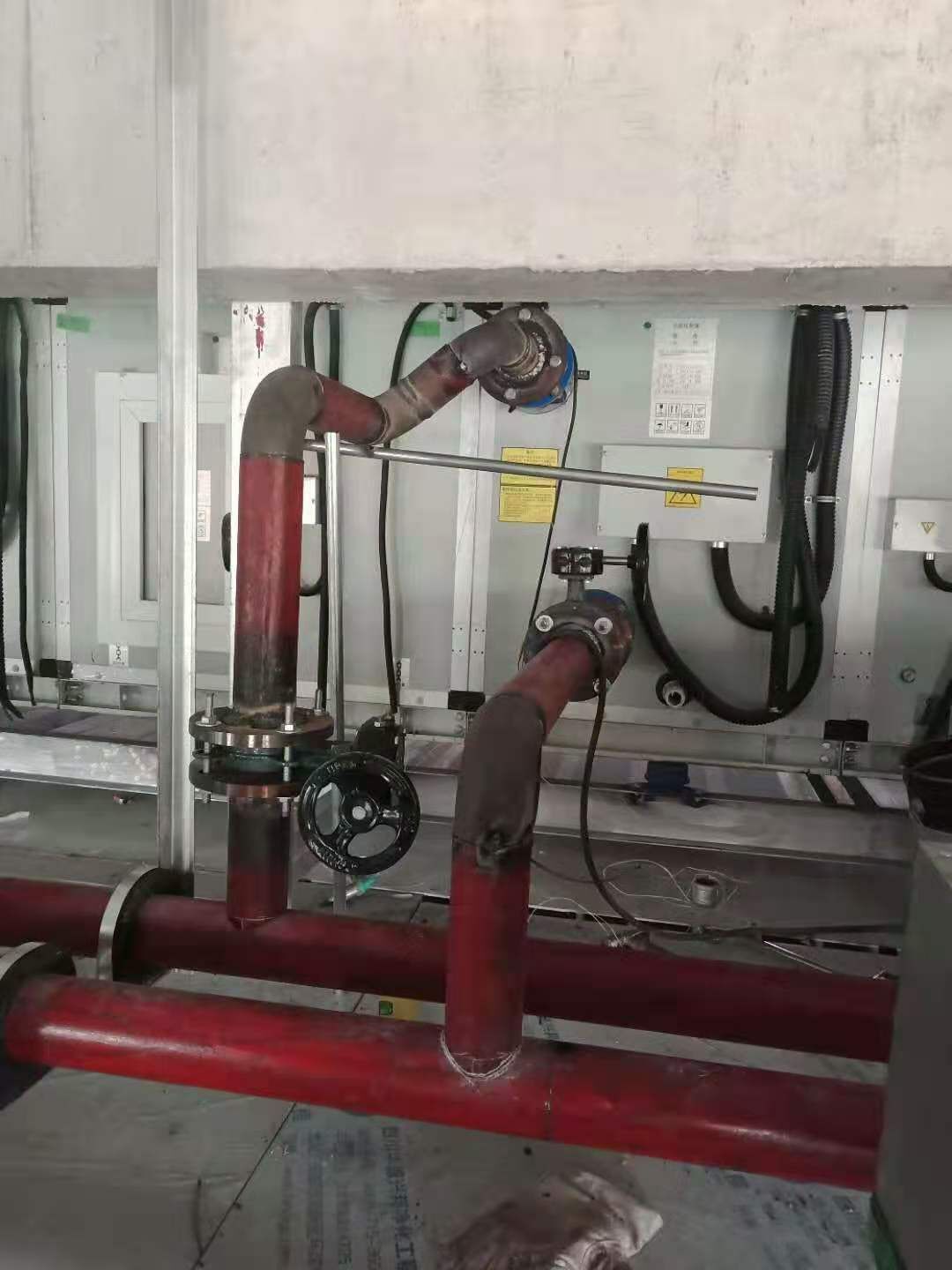

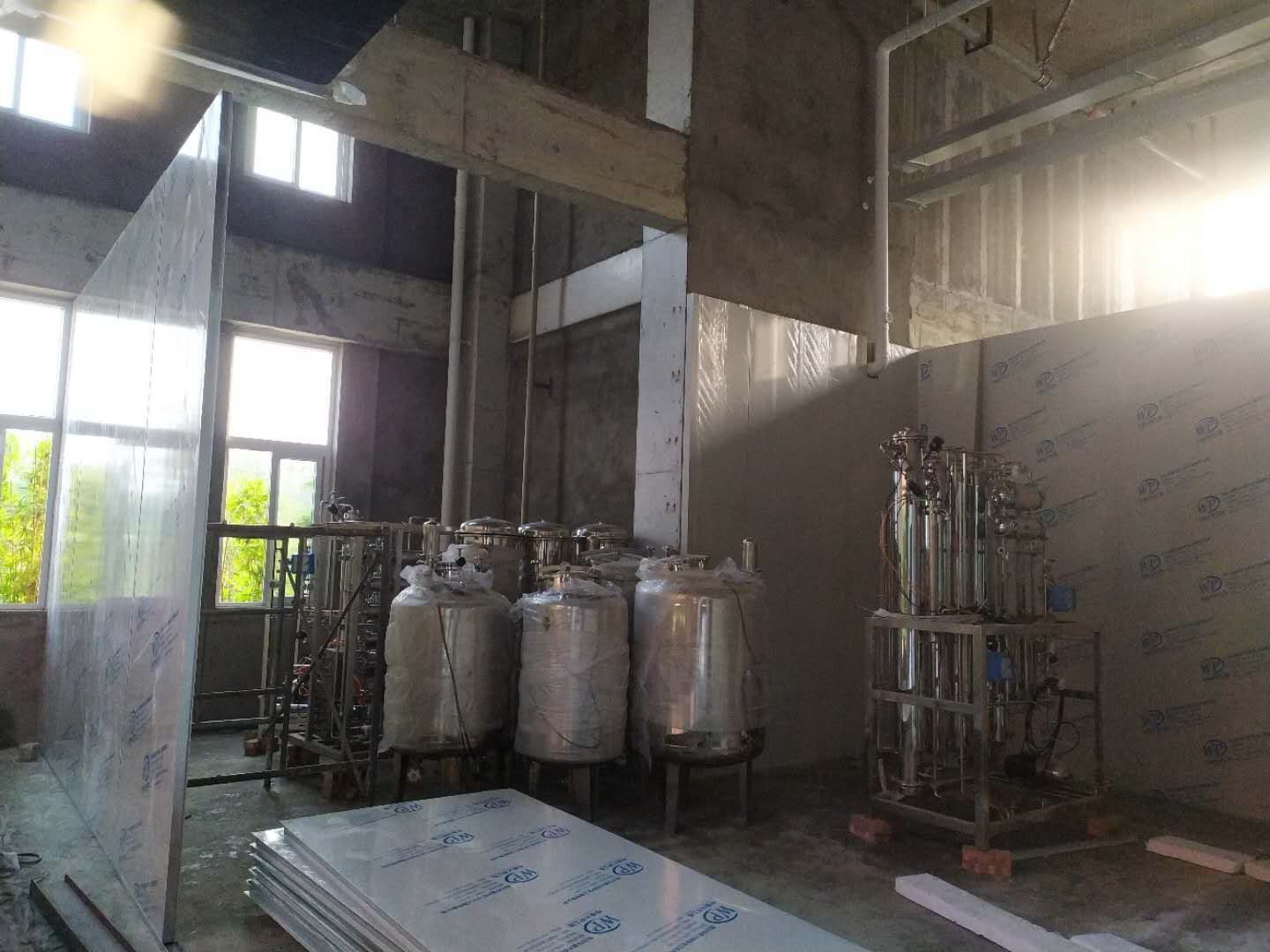

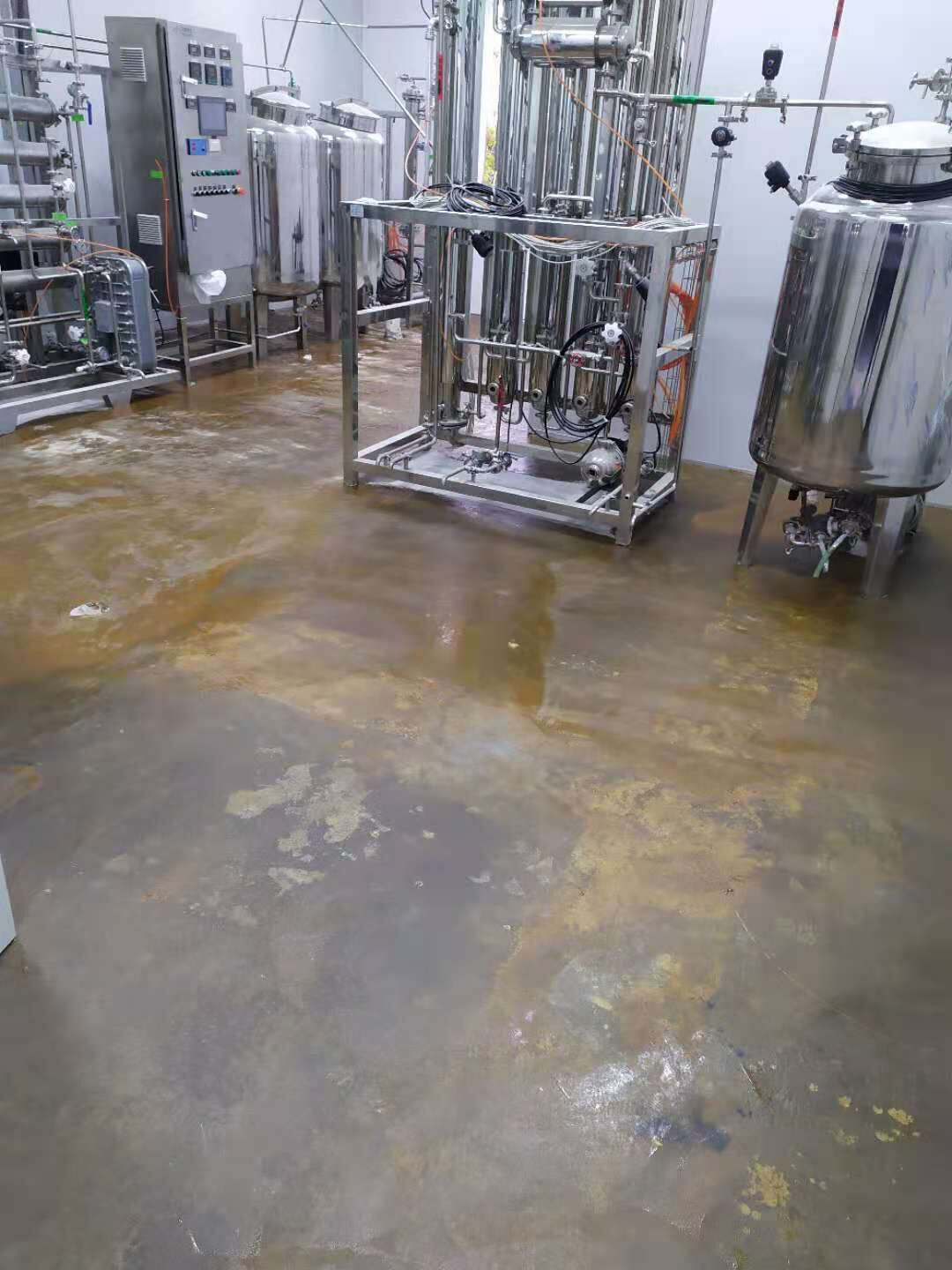

1一層工藝管道安裝; 2一層制水間環氧刮砂; 3一層回風口內上環氧底漆; 4二層彩板打膠收邊; 5二層盤管溫控器連線; 6二層空調水管安裝

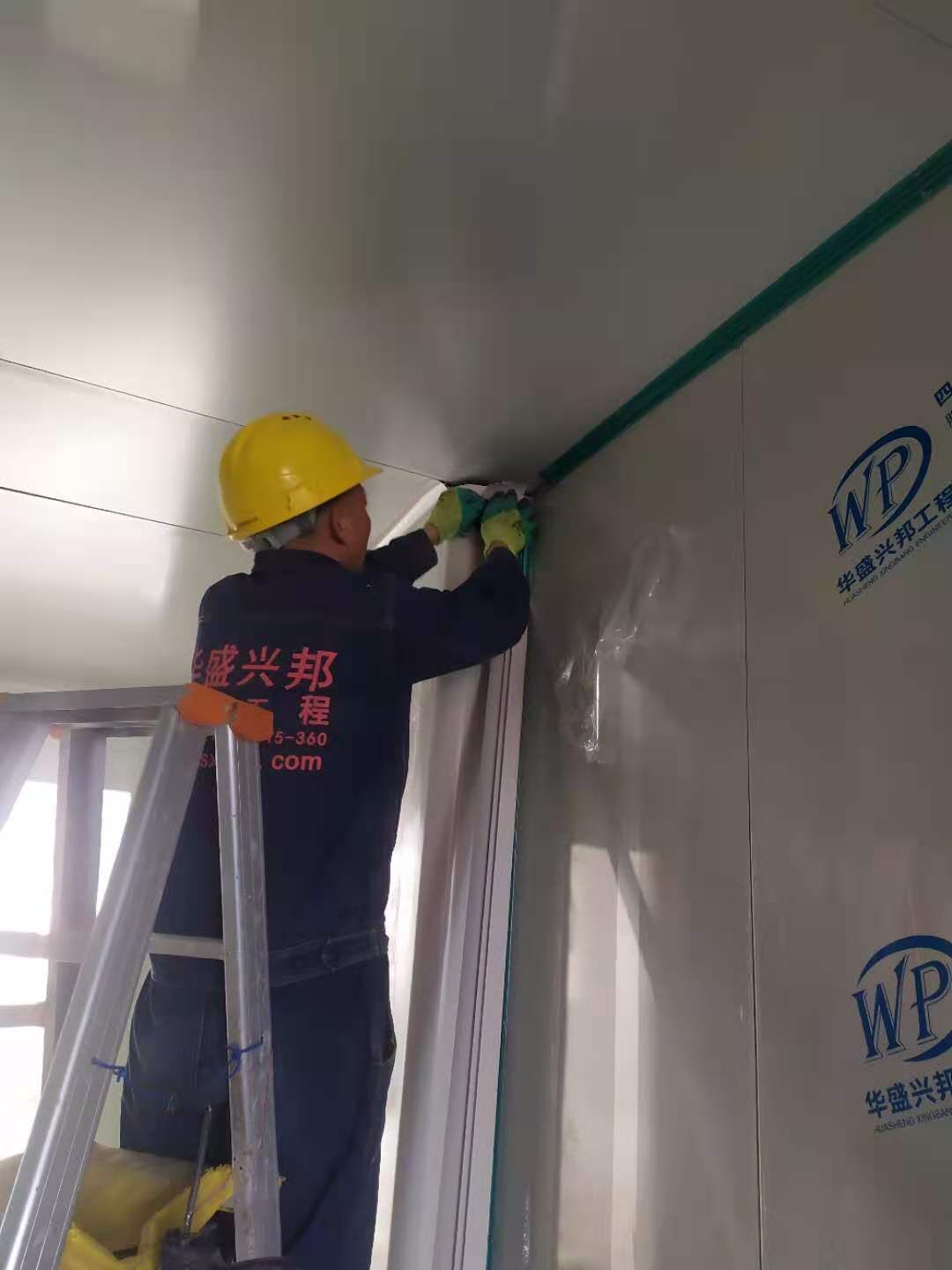

1、一層外墻內側乳膠漆完成;2、一層304管道安裝;3、二層彩板安裝;4、二層照明安裝;5、屋面空調管道安裝完成

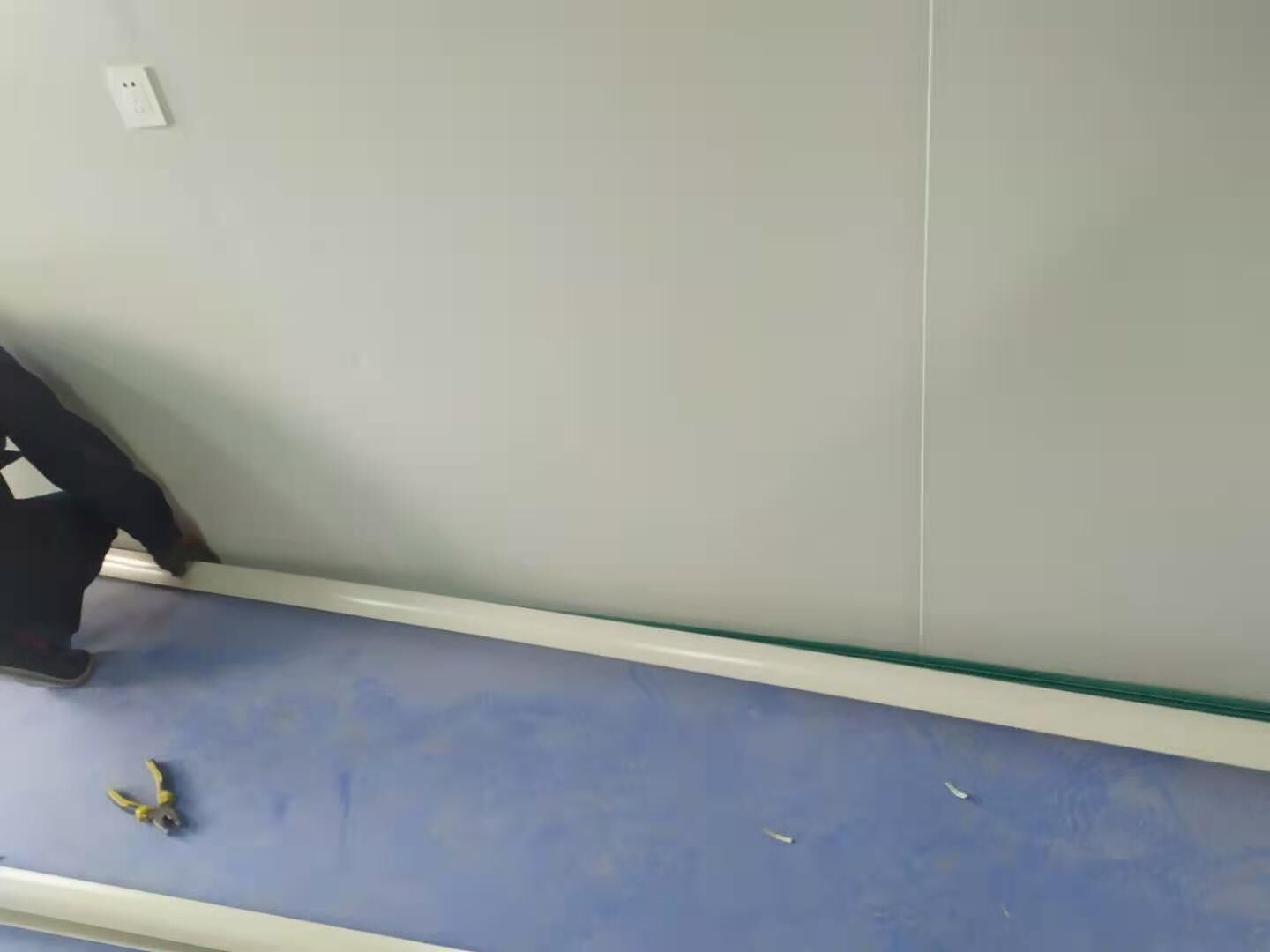

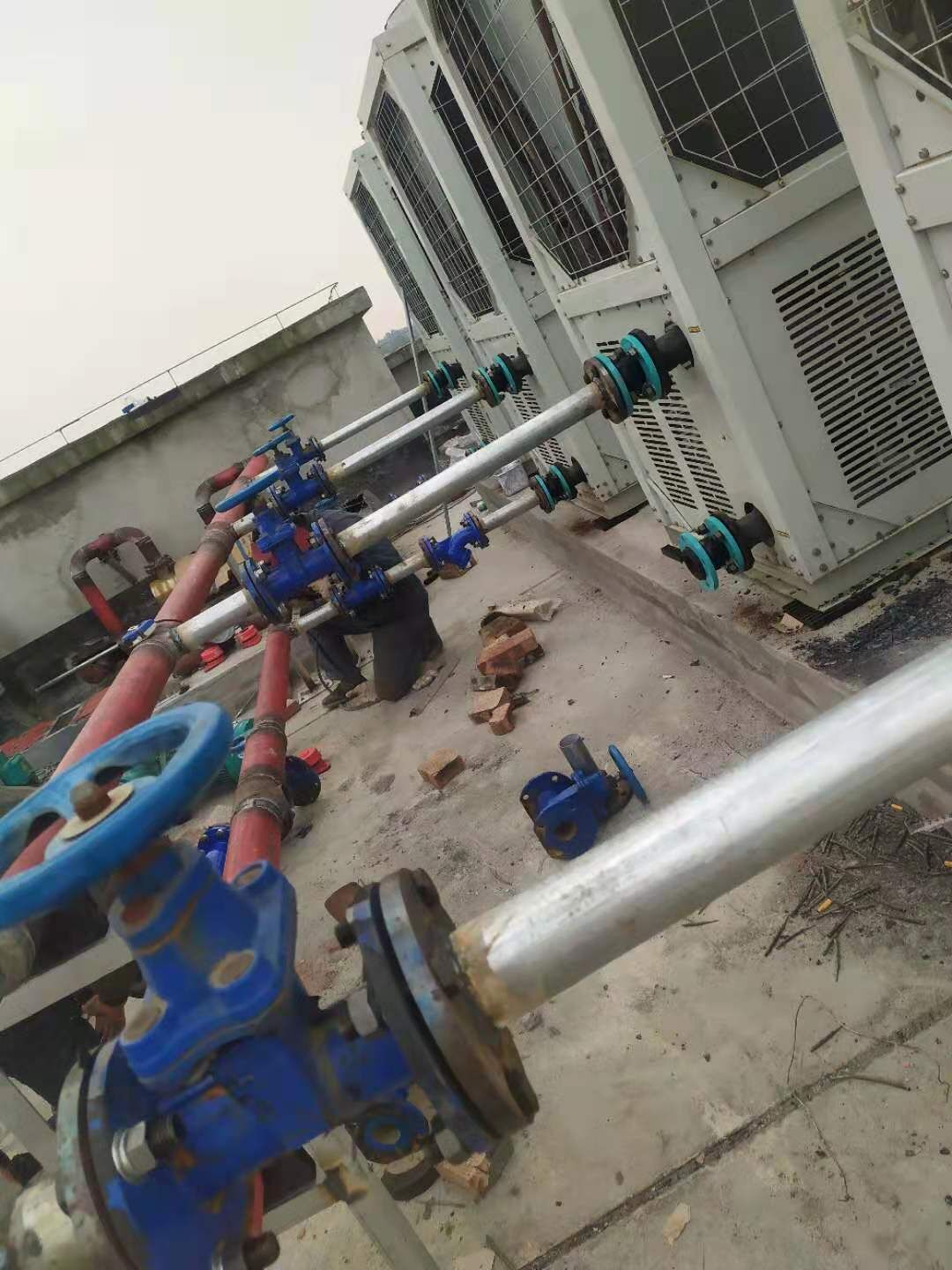

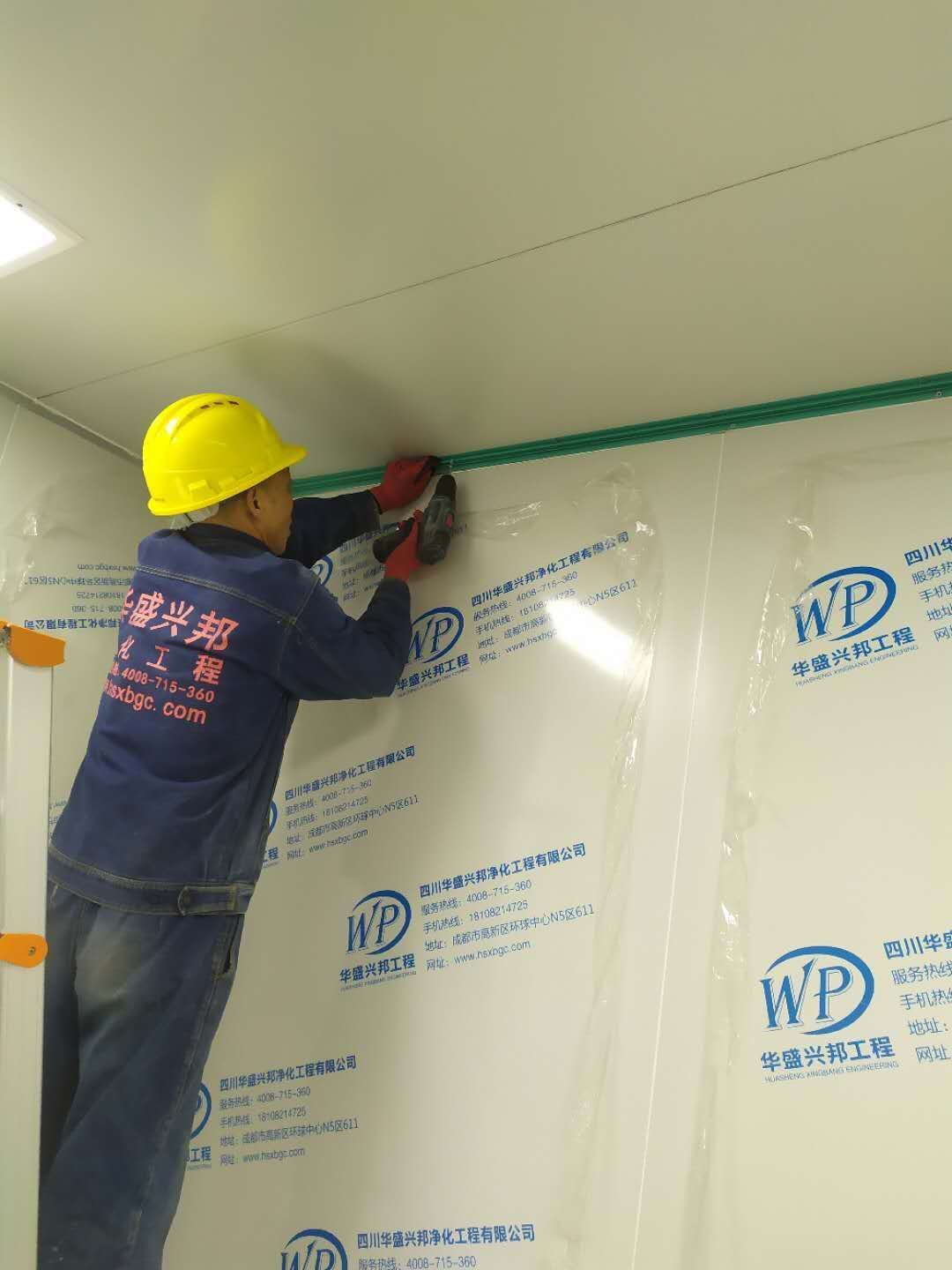

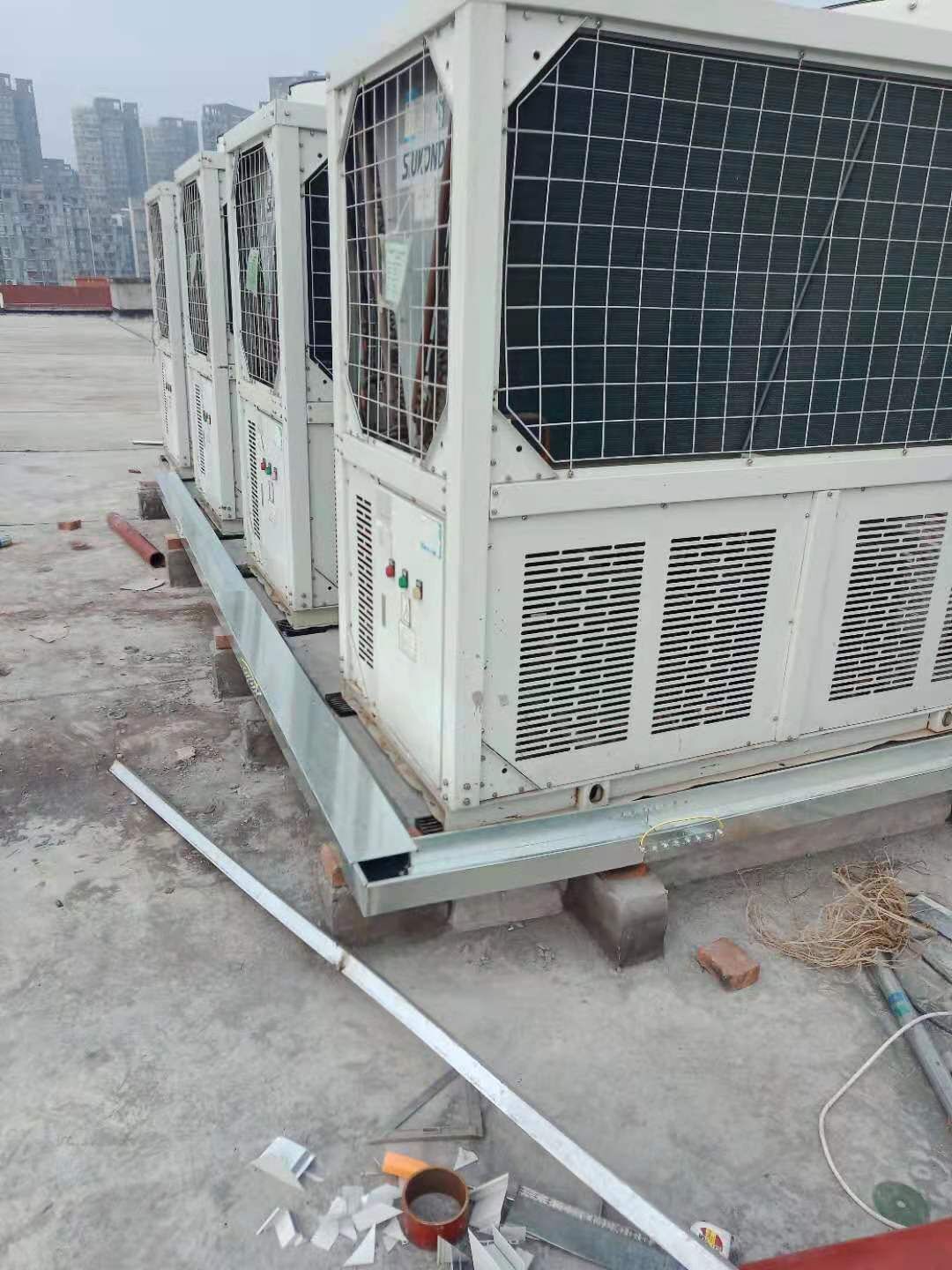

1、一層高效風管保溫 2、一層衛生打掃 3、一層外圍內側踢腳線安裝 4、二層照明亮燈 5、二層打膠條 拍圓弧 6、屋面主機安裝

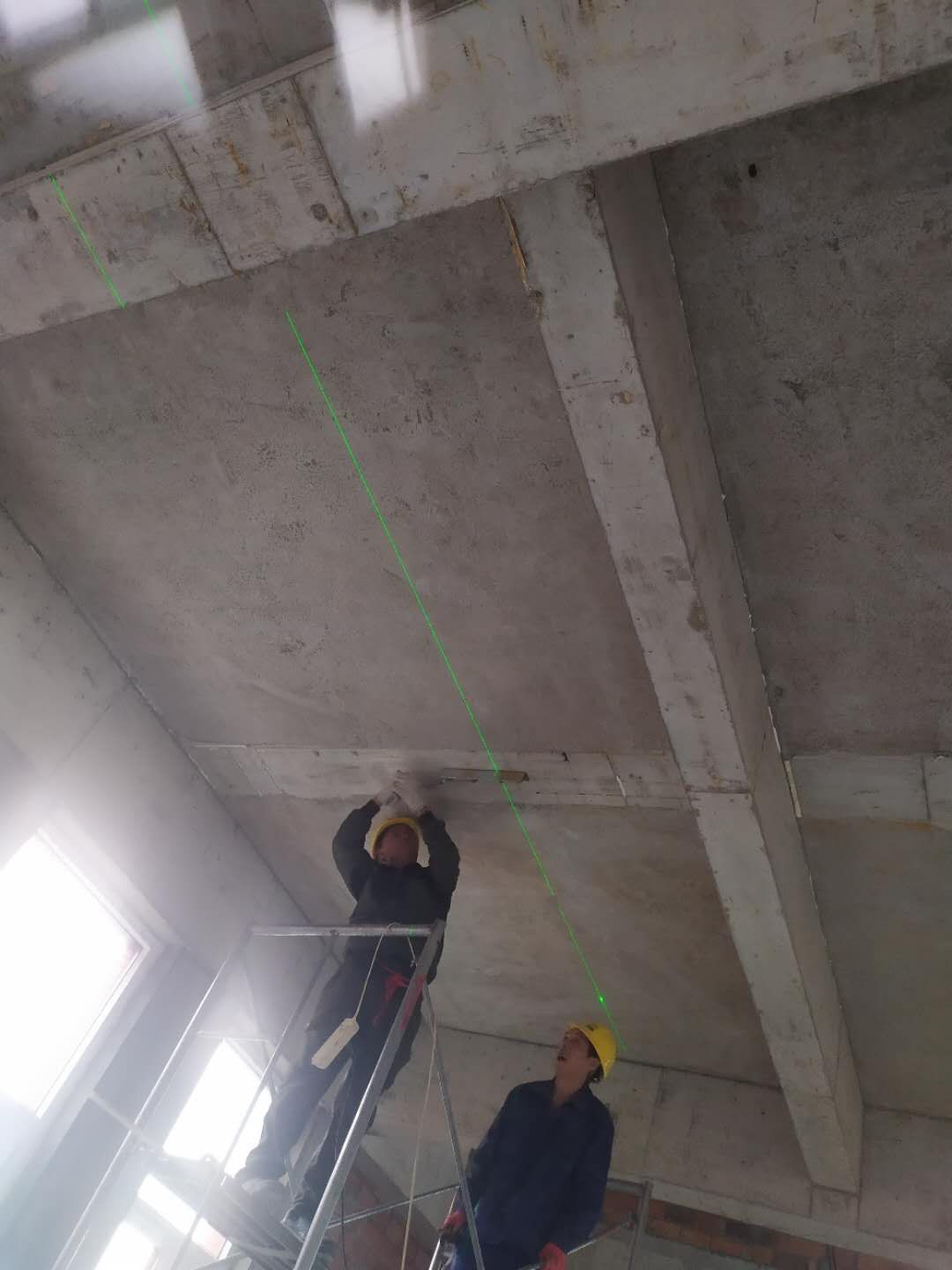

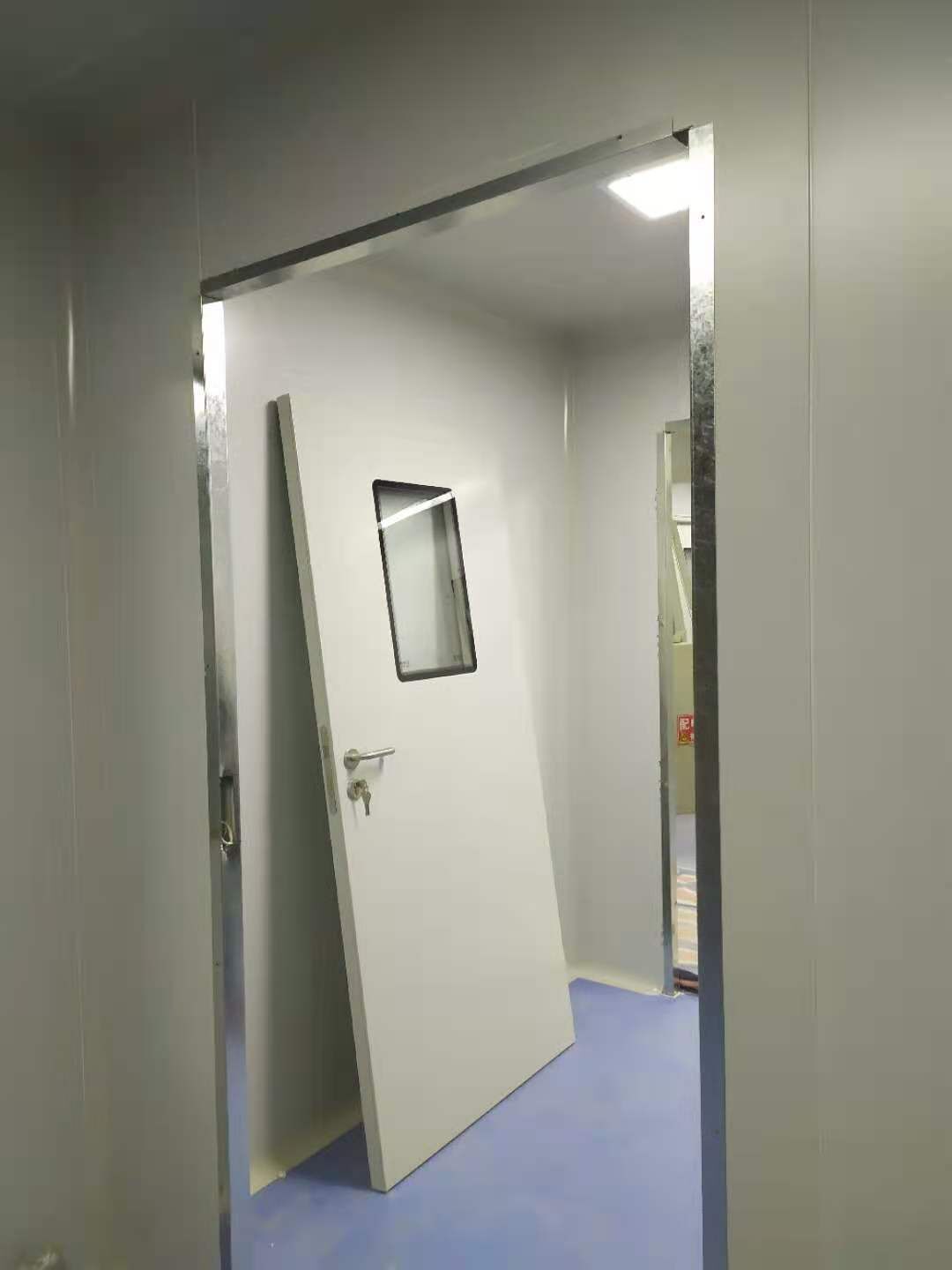

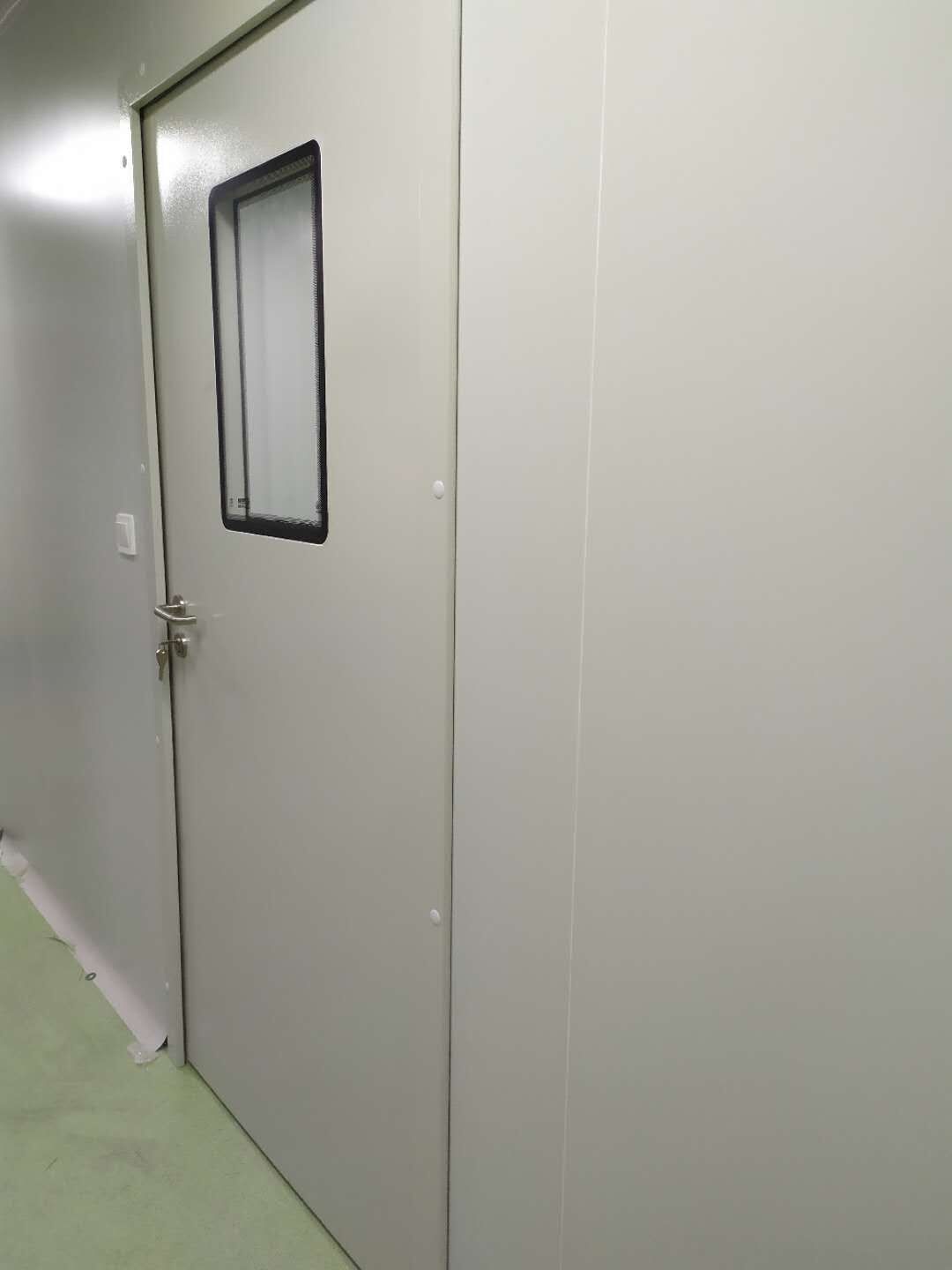

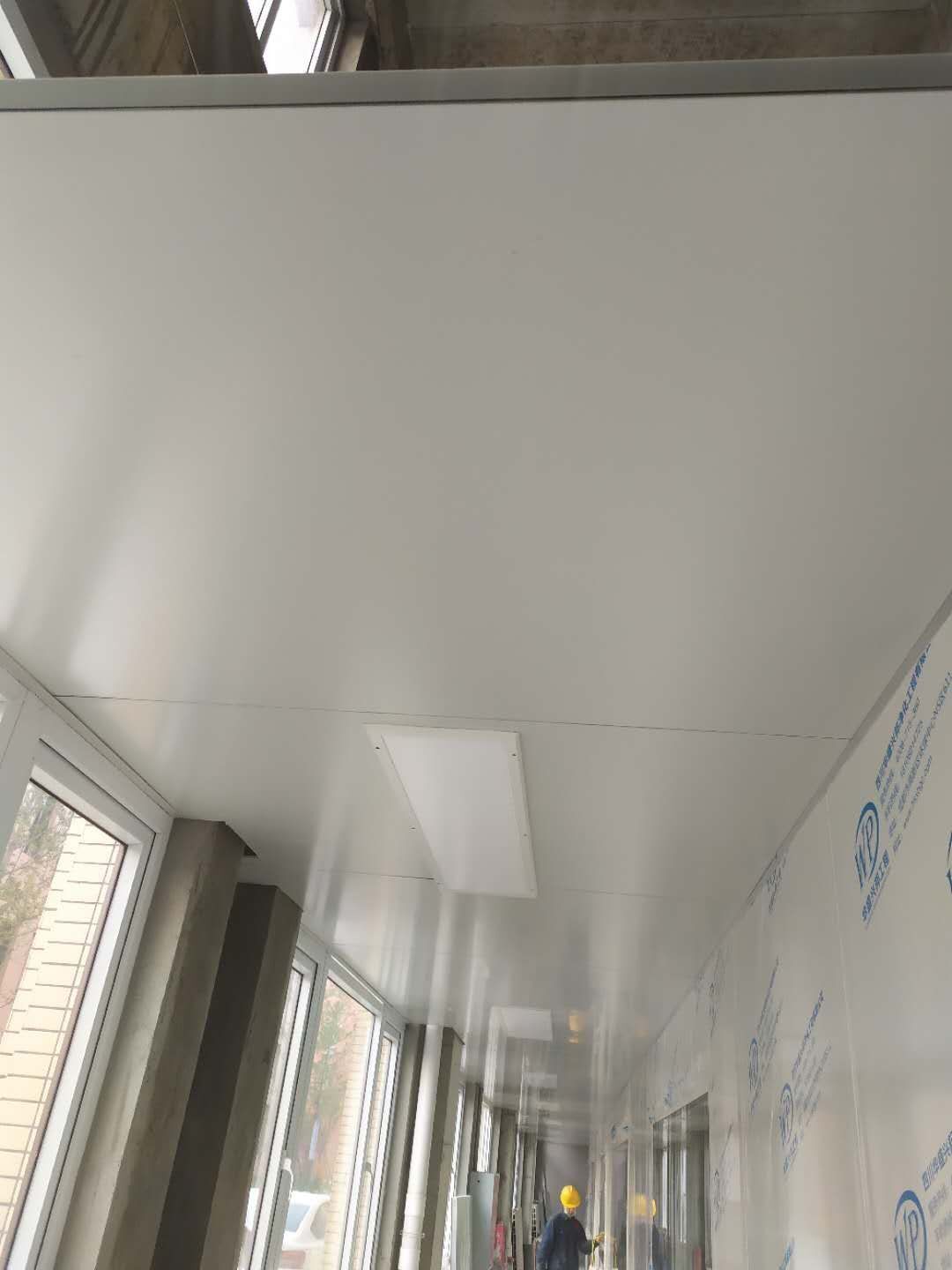

1一層門體安裝 2一層乳膠漆第二遍刮白 3一層監控安裝 4一層風管支管安裝 5一層彩板收邊收口 6二層插座布線

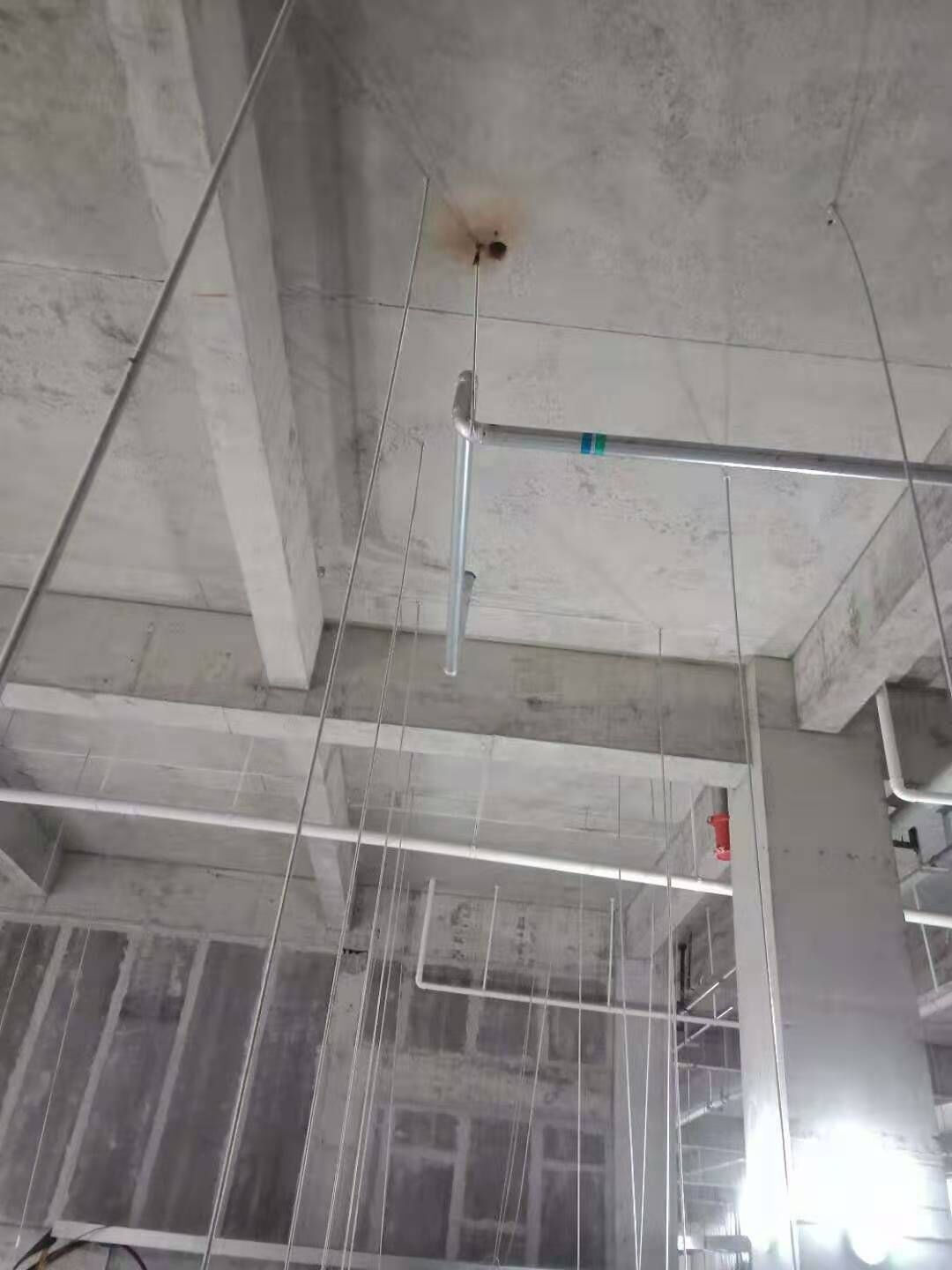

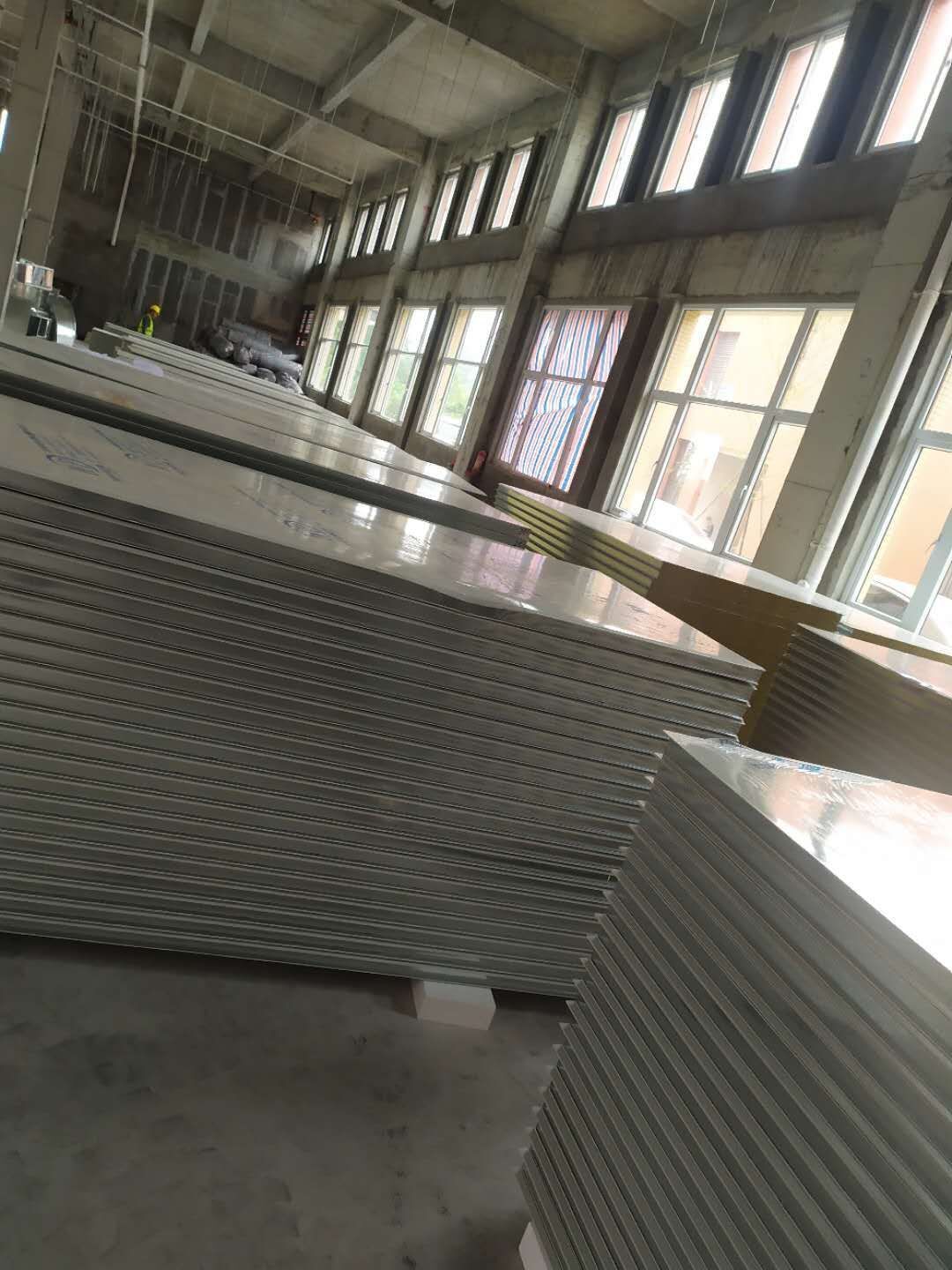

1、一層監控電話線 安裝 2、一層門體安裝 3、一層PVC安裝 4、一層高效支管清洗 安裝 5、四層到屋面橋架安裝 6、二層彩板到場
1、二層彩板安裝 2、二層燈具布線 3、一層空調水管安裝 4、一層主風管接頭全部打膠密封

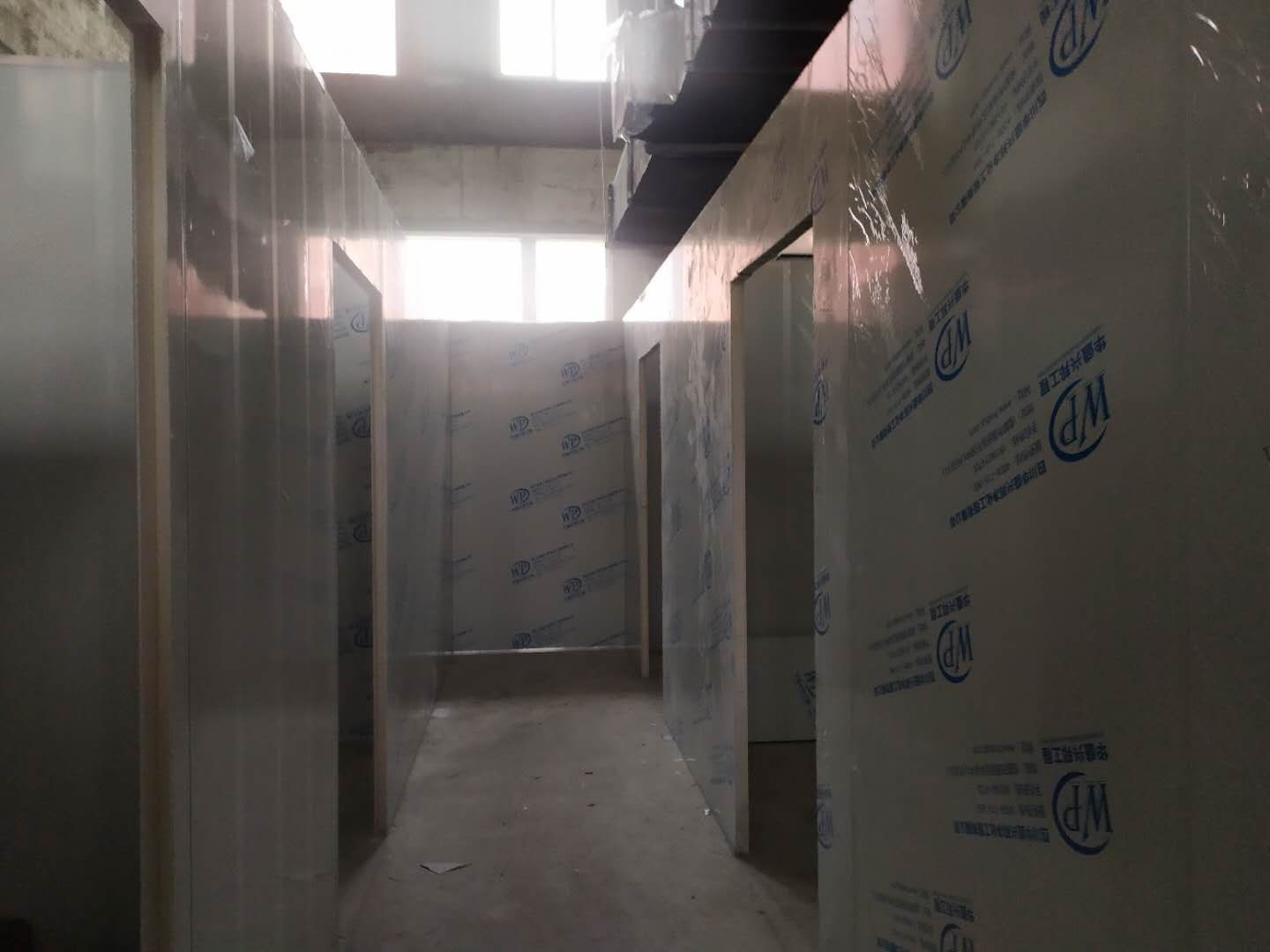

1、一層制水間頂板安裝 2、一層插座布線穿管 3、二層彩板搬運 4、二層機組吊裝

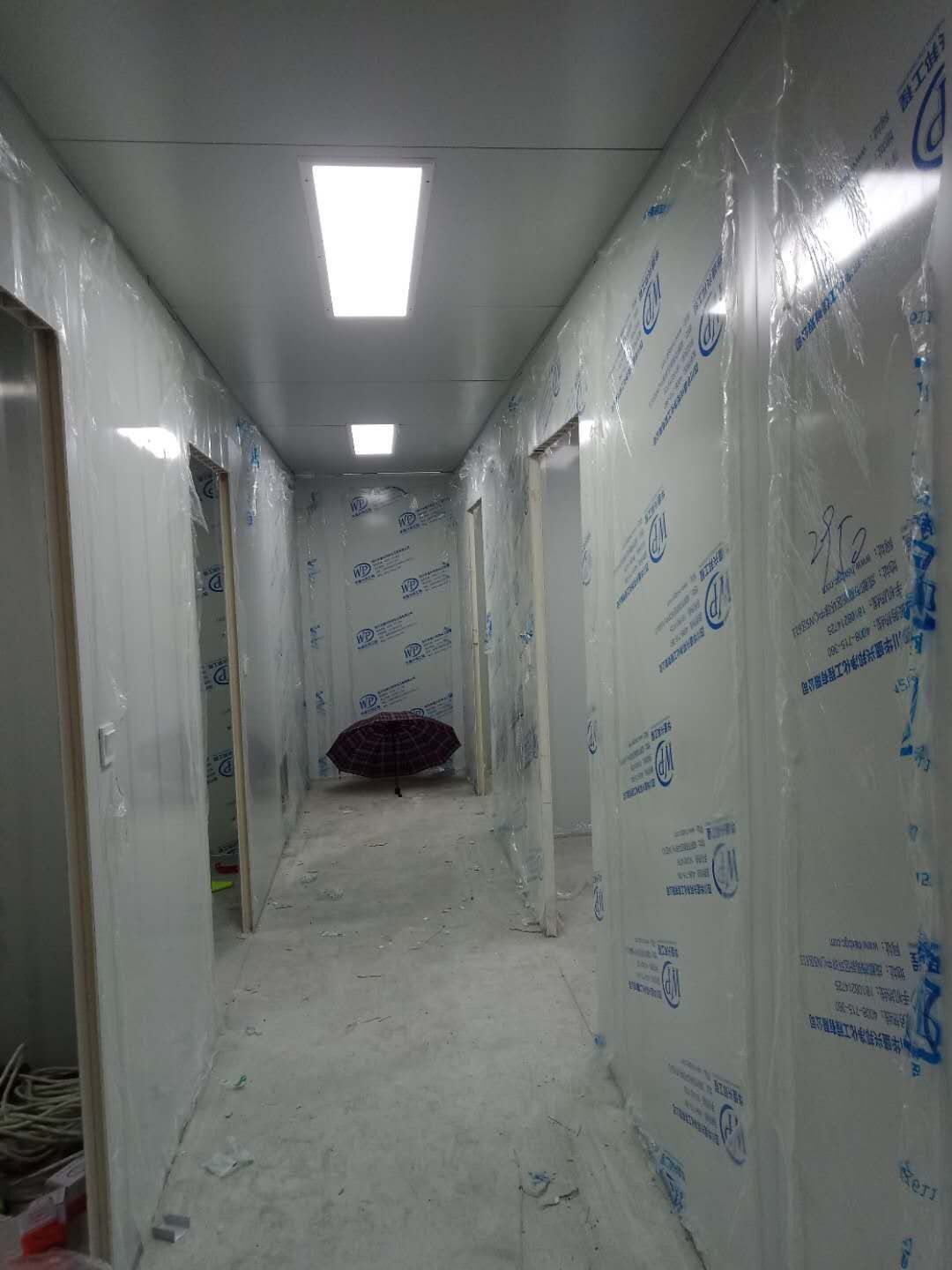

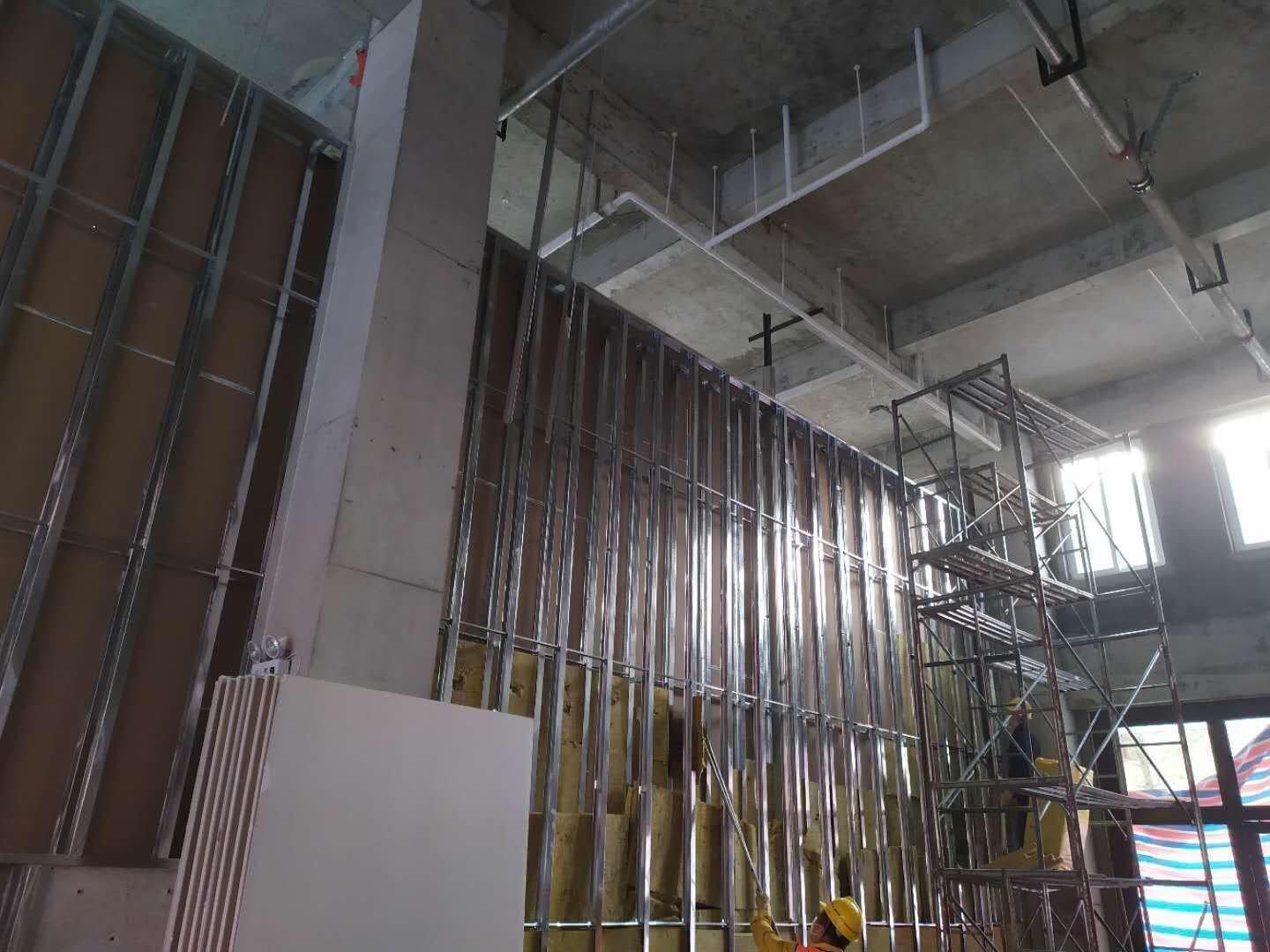

1、一層走廊頂板安裝;2、制水間立板安裝;3、制水間設備搬運;4、一層插座開孔布線;5、一層輕鋼龍骨隔墻安裝;6、一層風管支管安裝

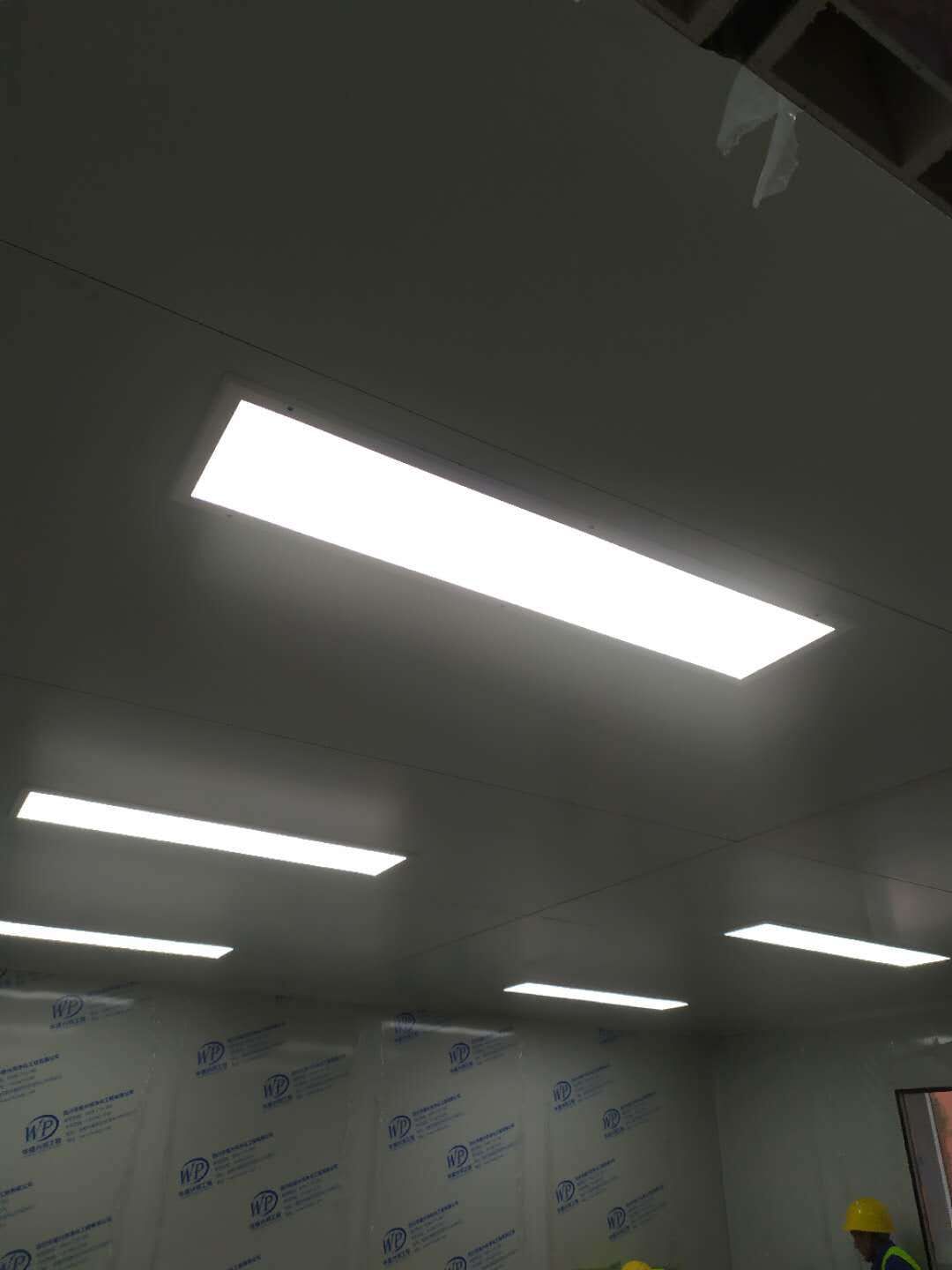

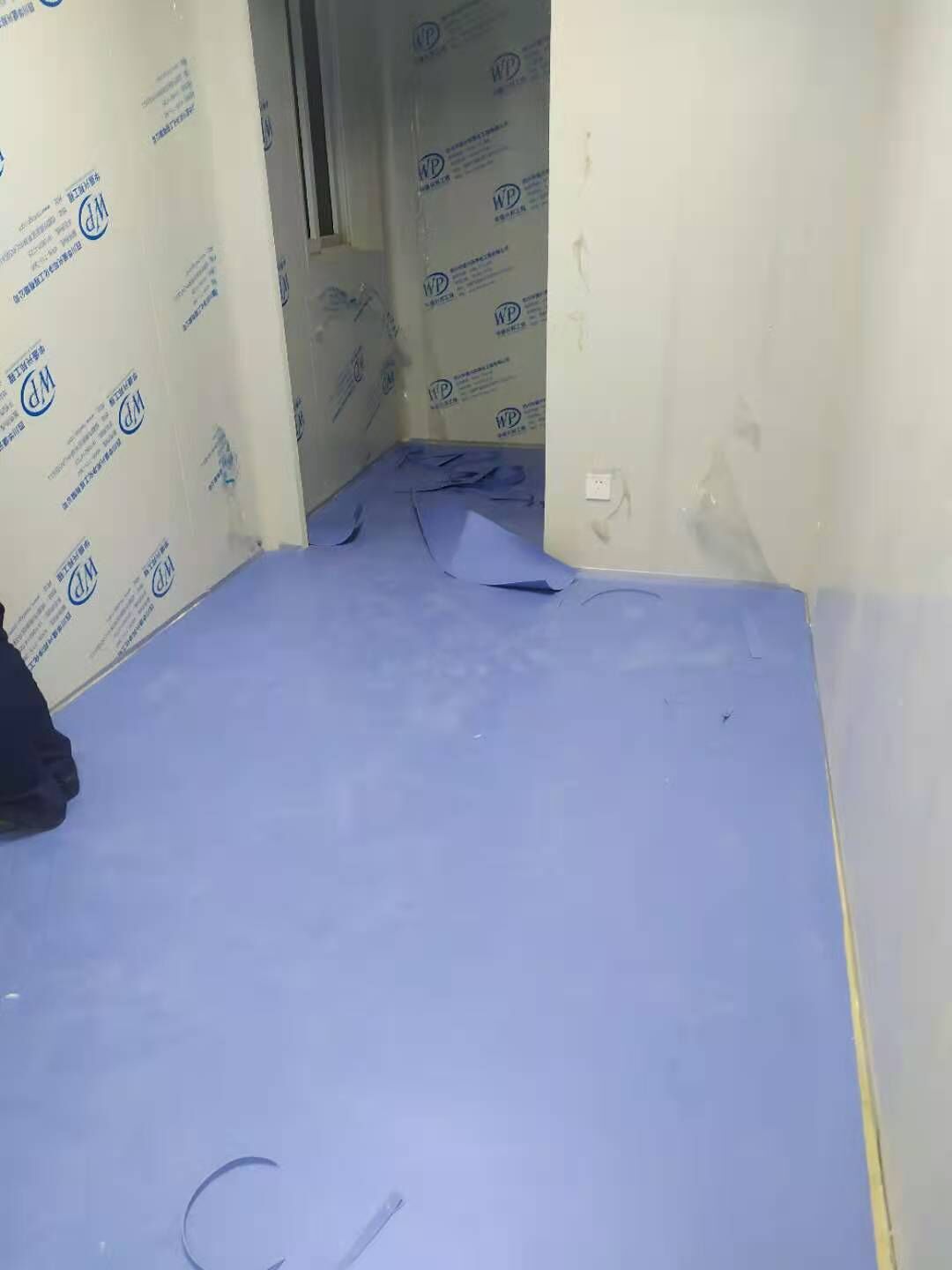

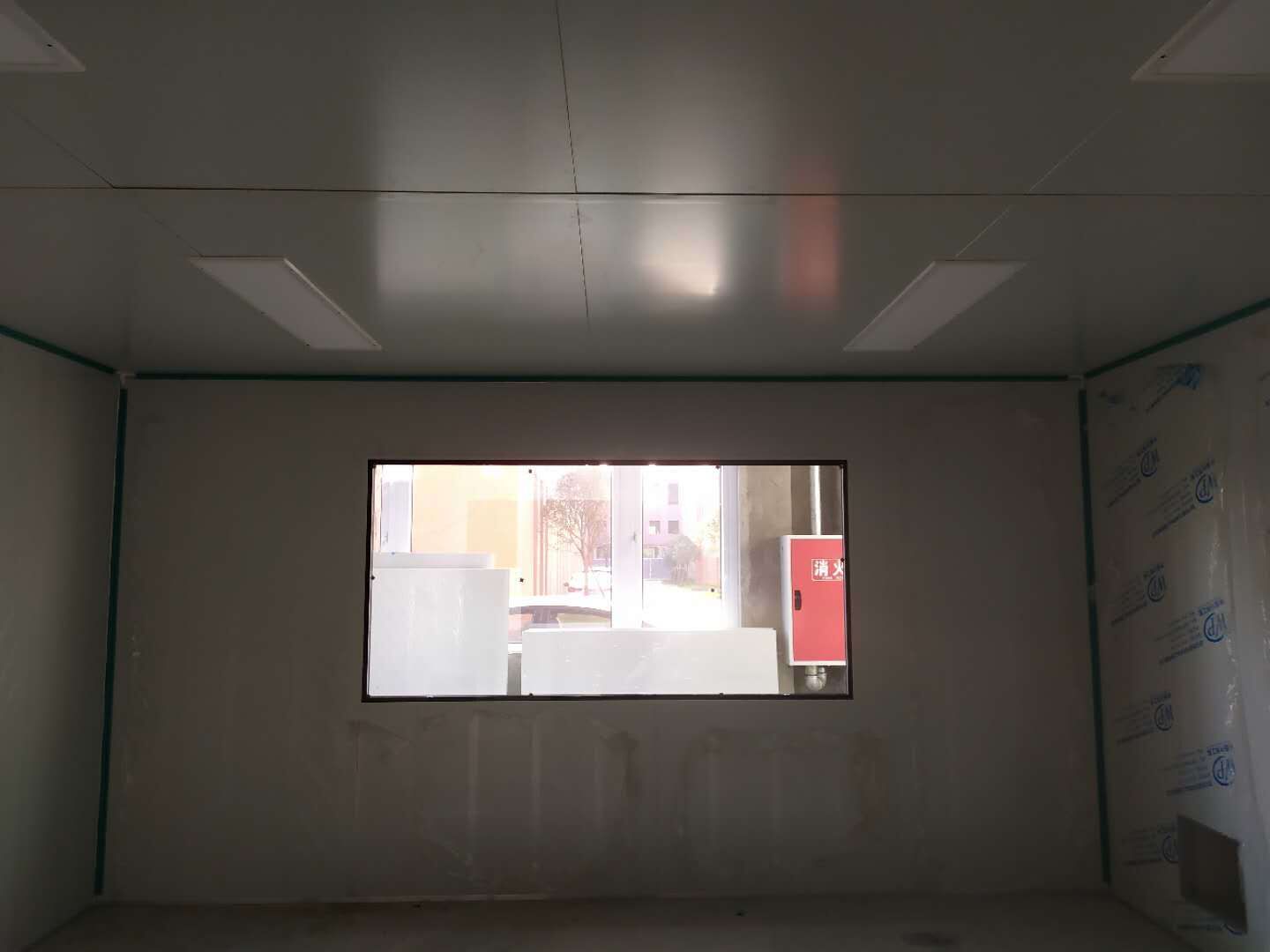

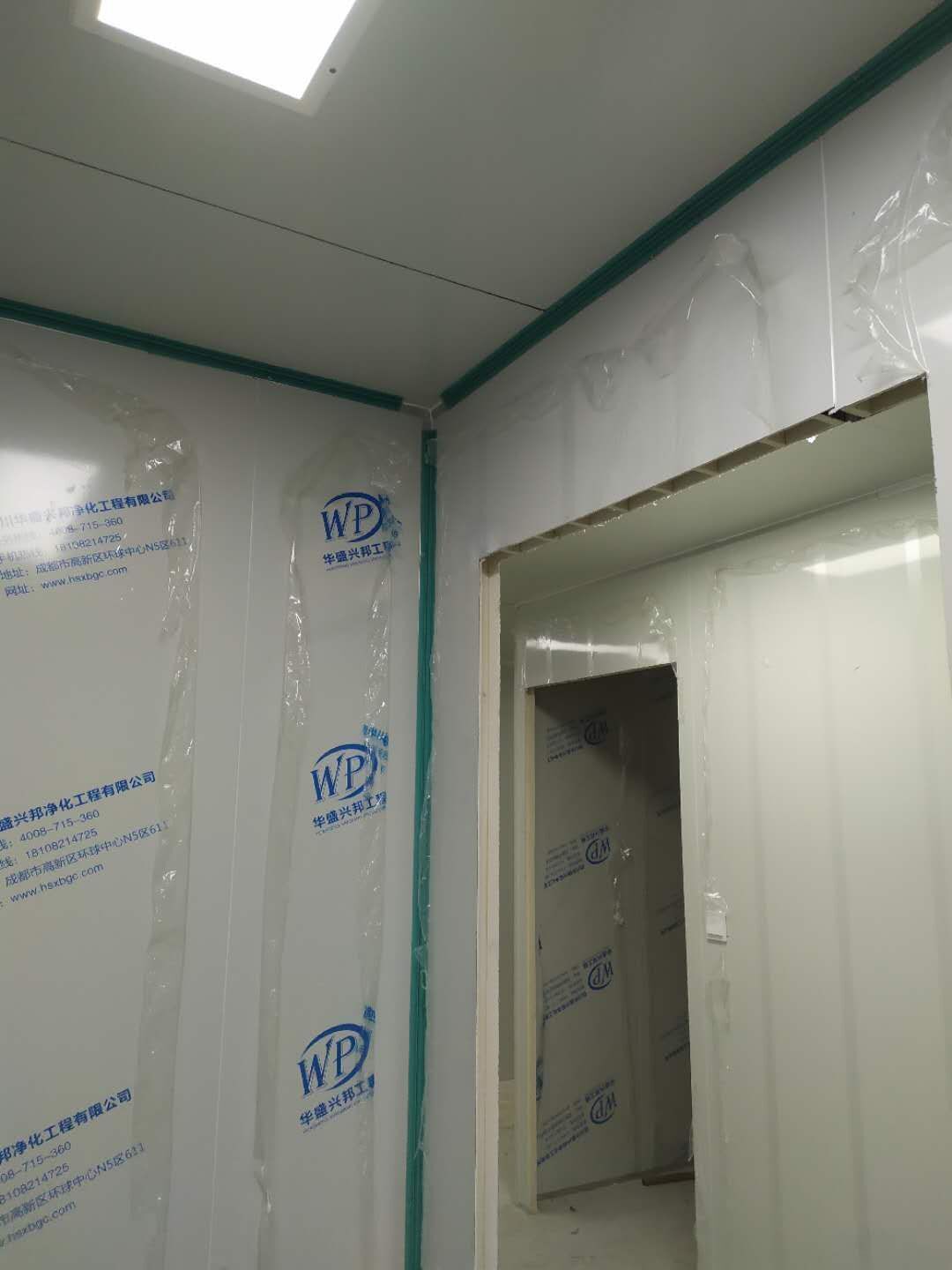

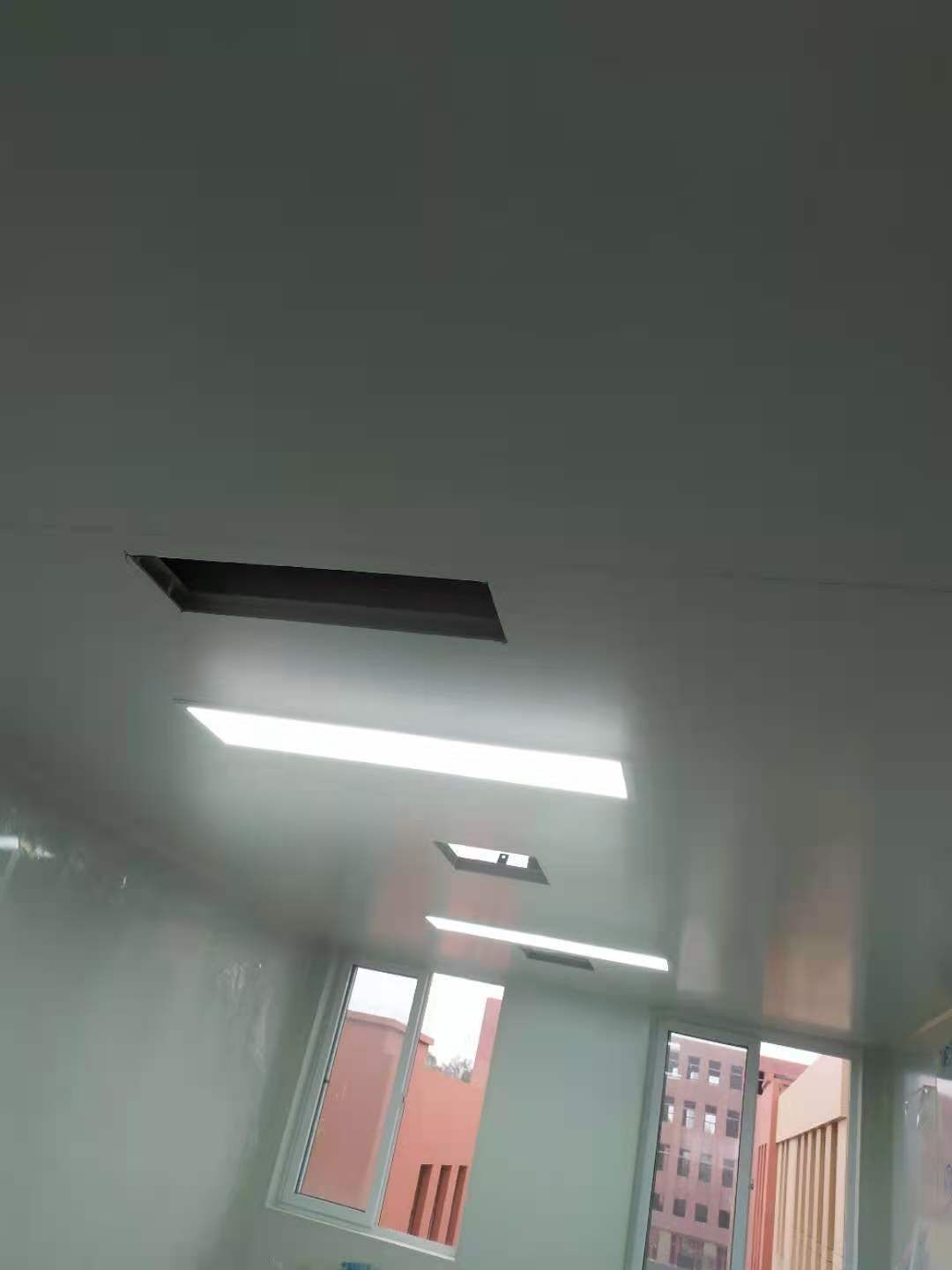

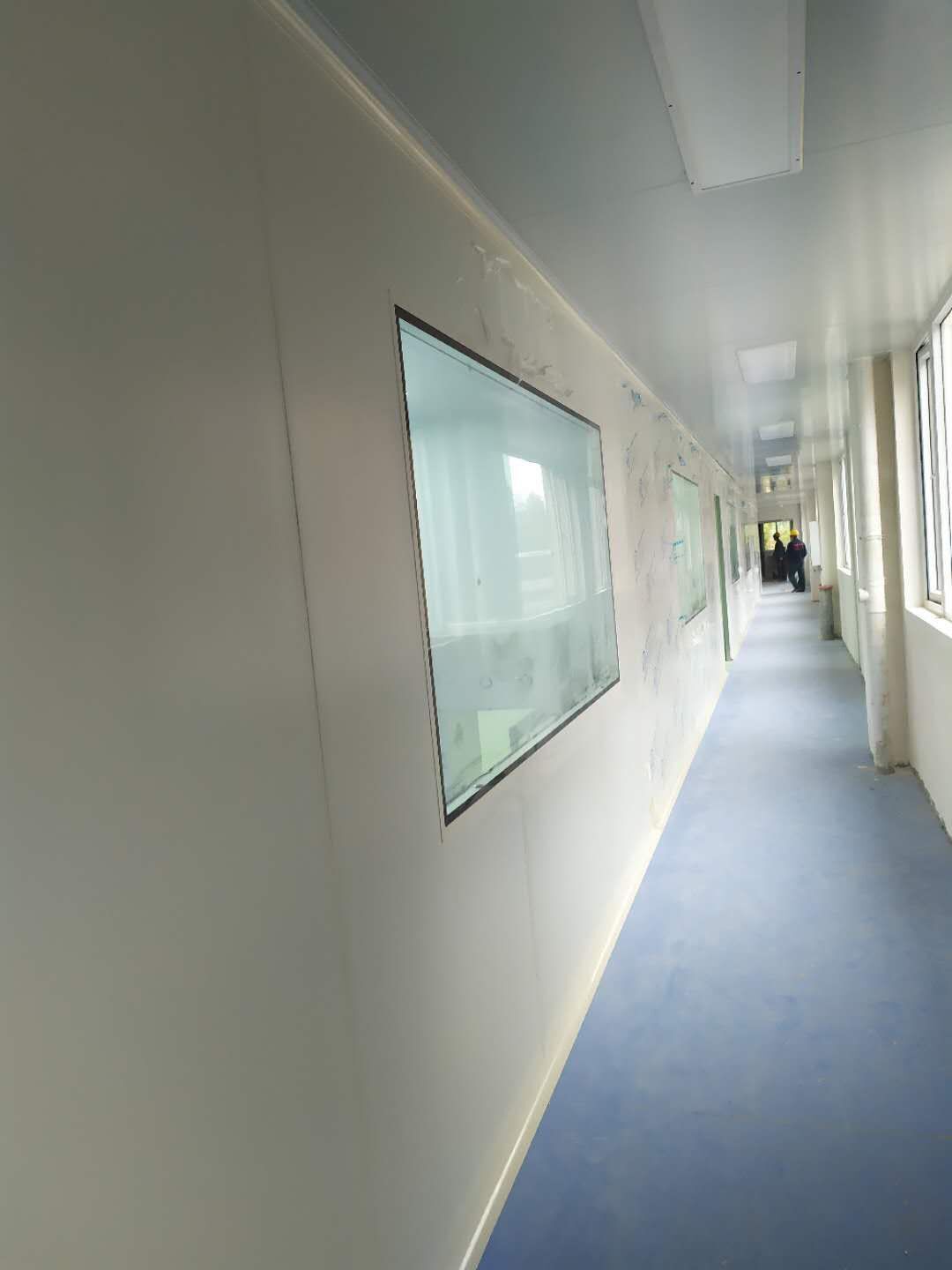

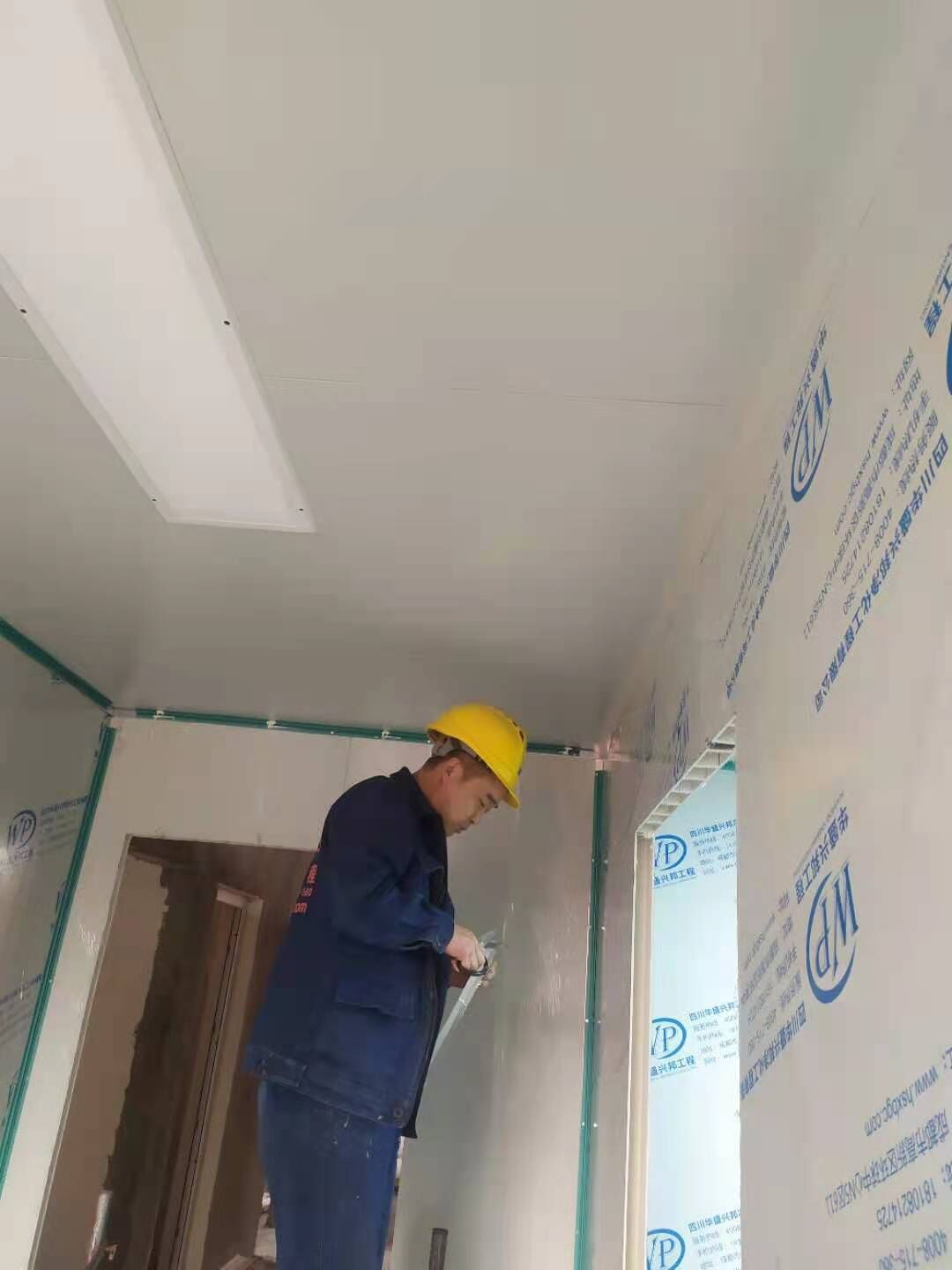

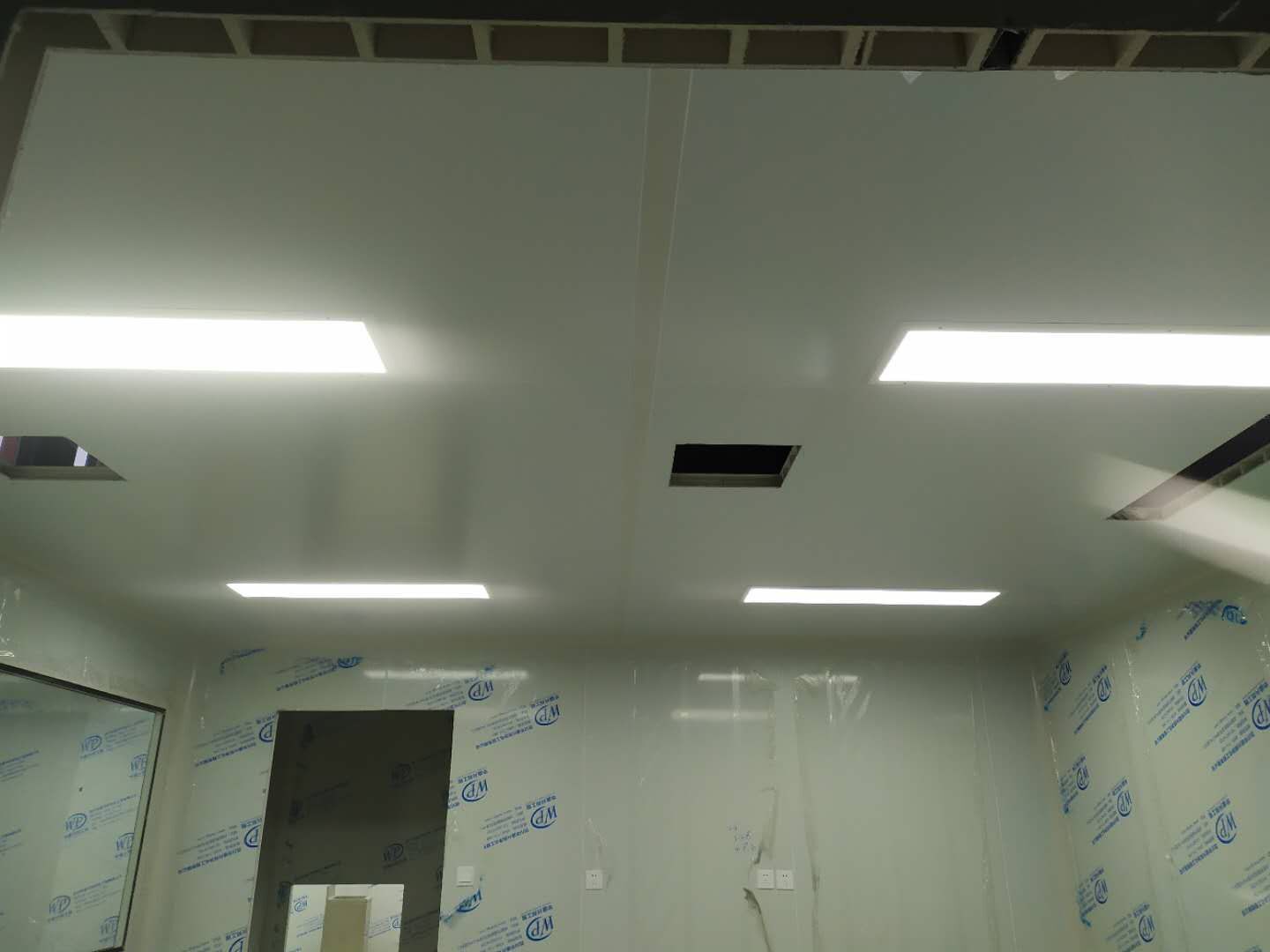

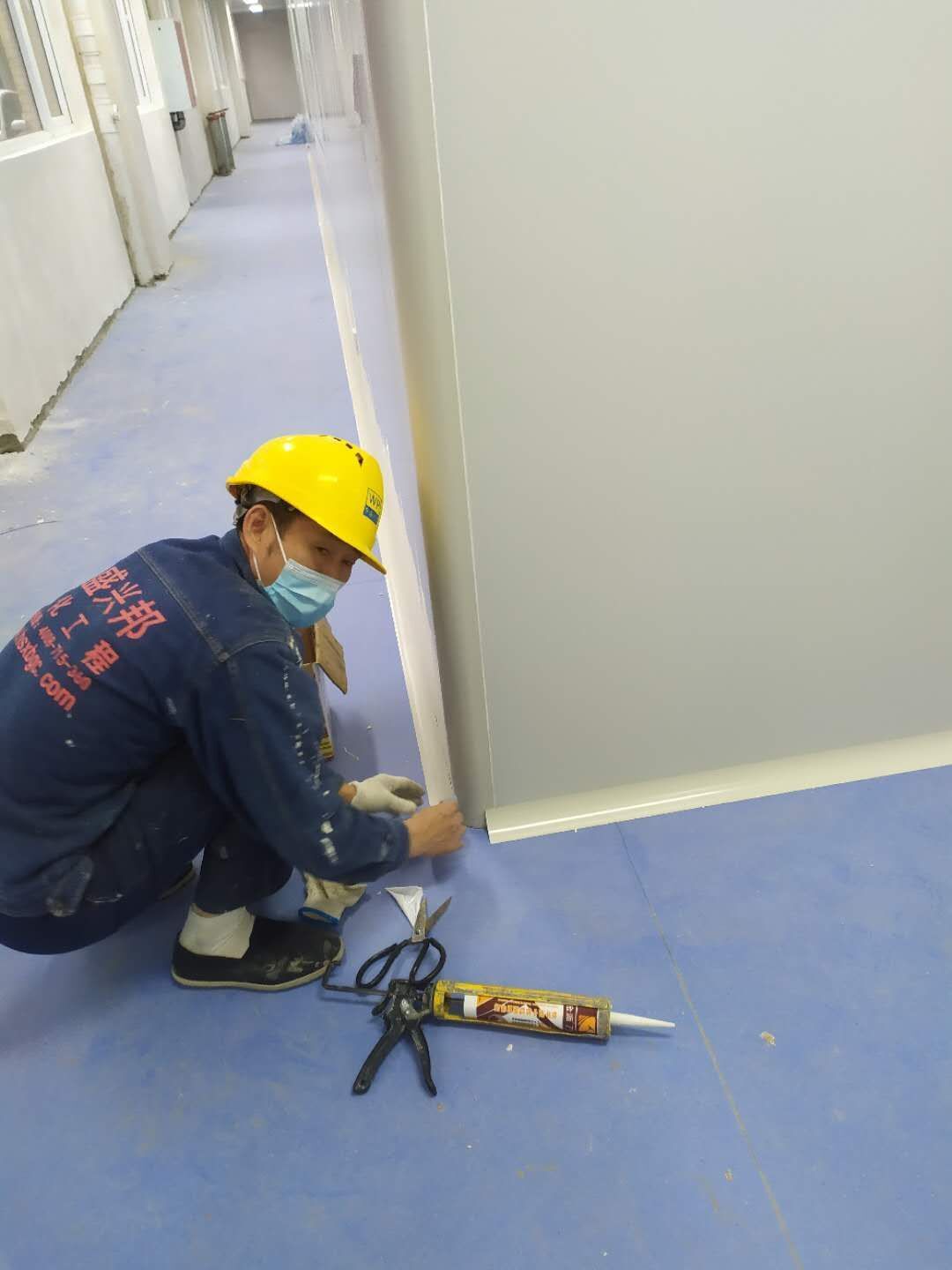

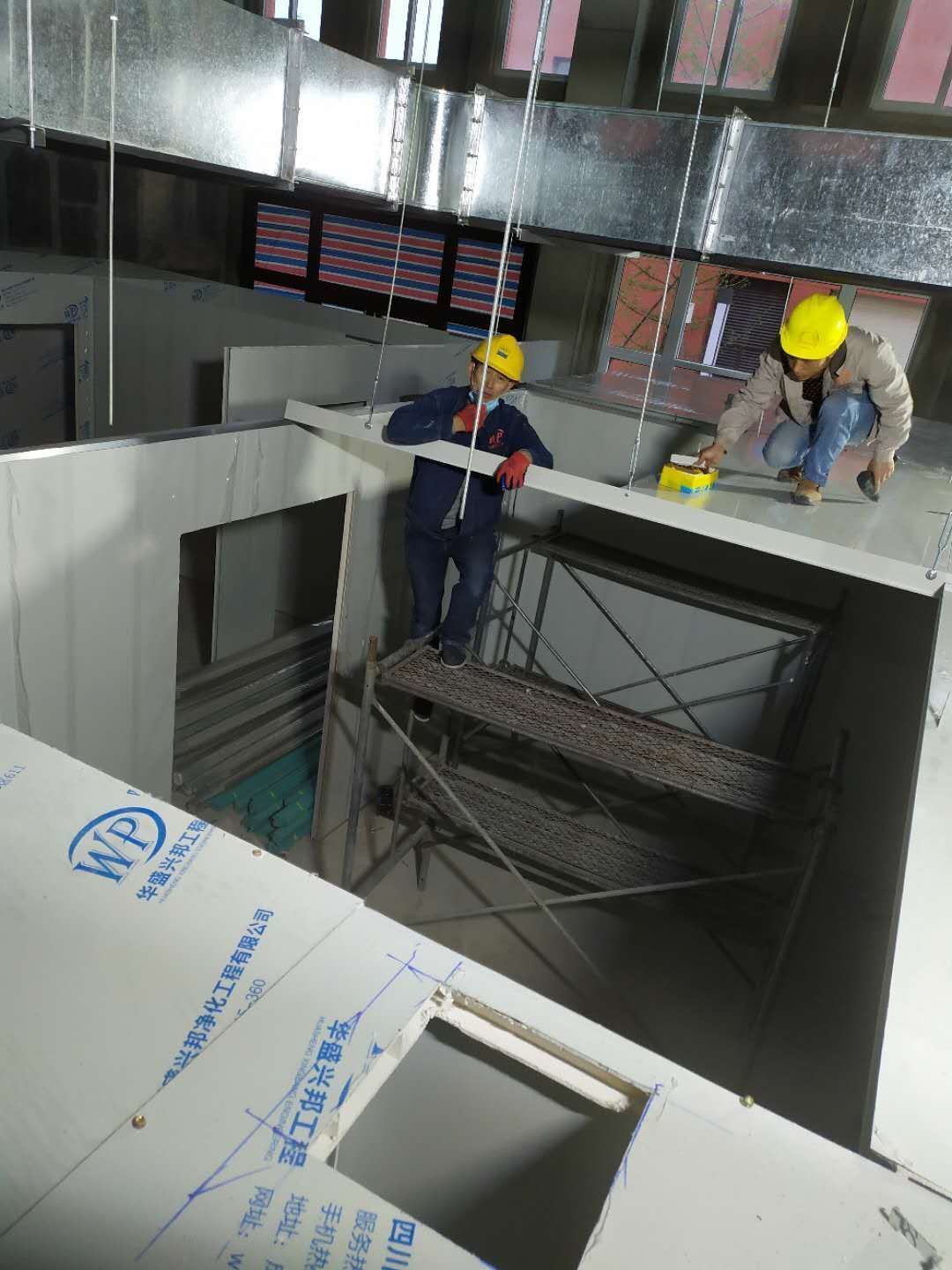

1、一層成品觀察窗安裝; 2、一層彩板打膠條 3、一層走廊頂板掛吊筋; 4、一層照明安裝

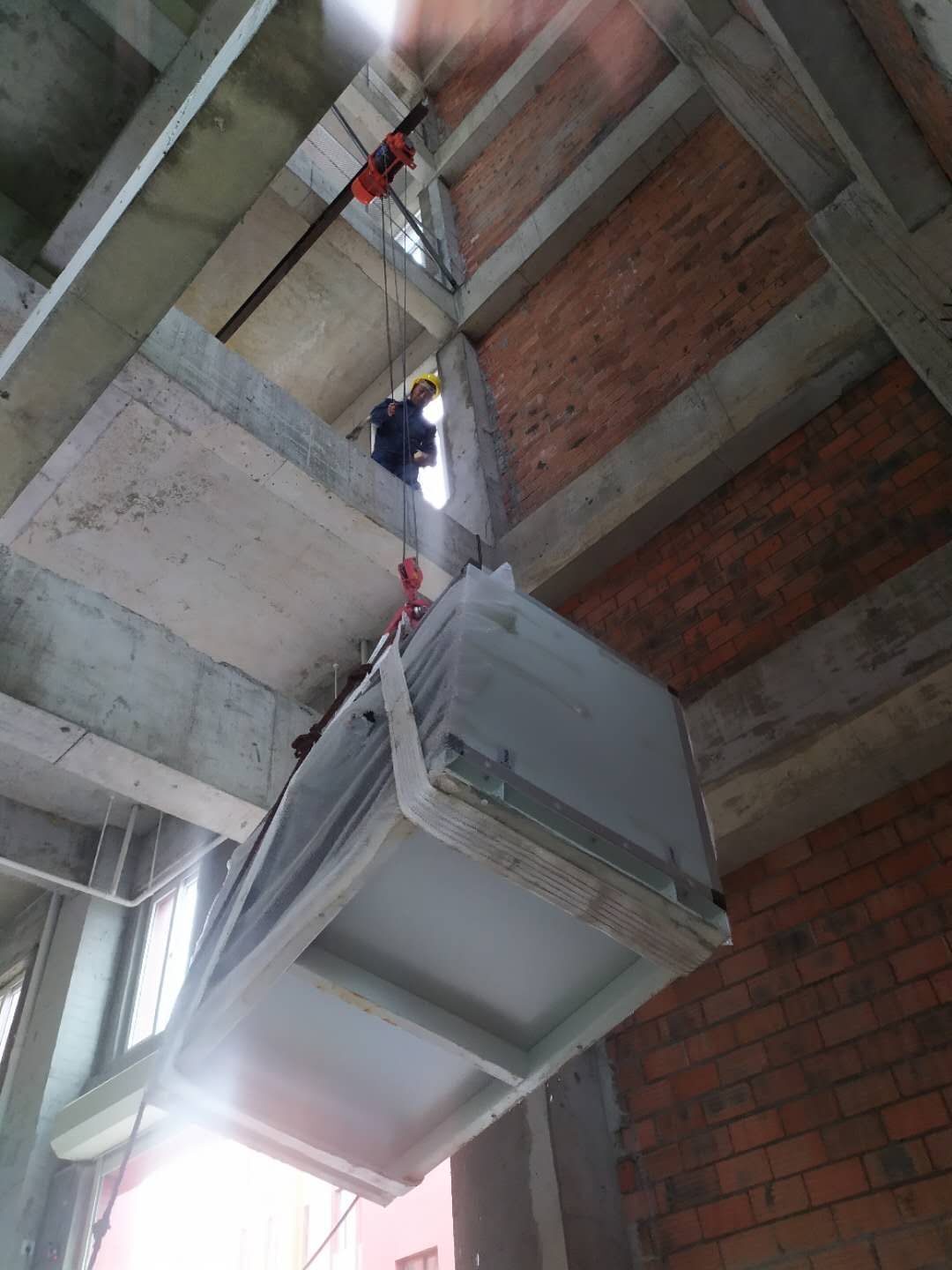

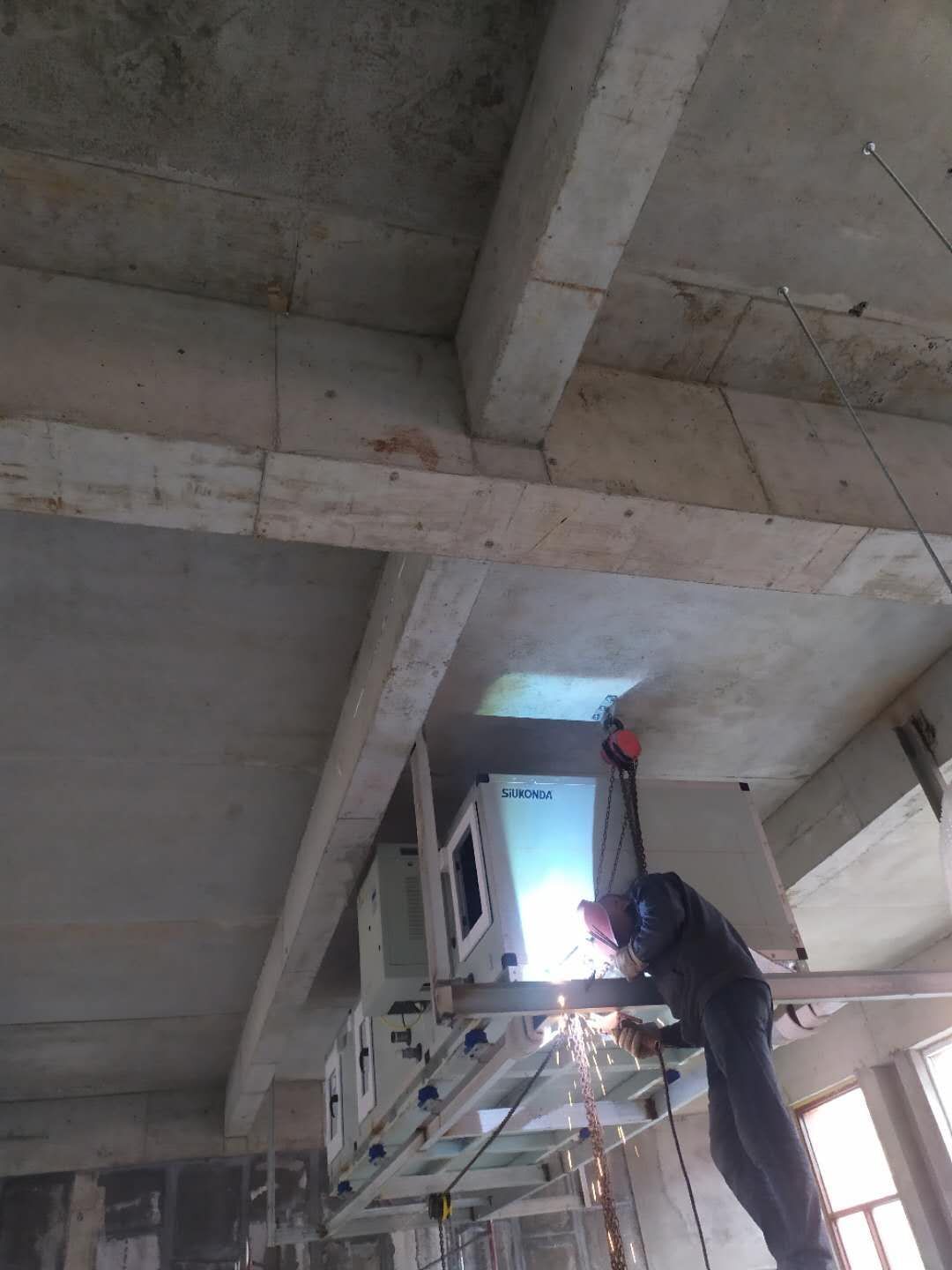

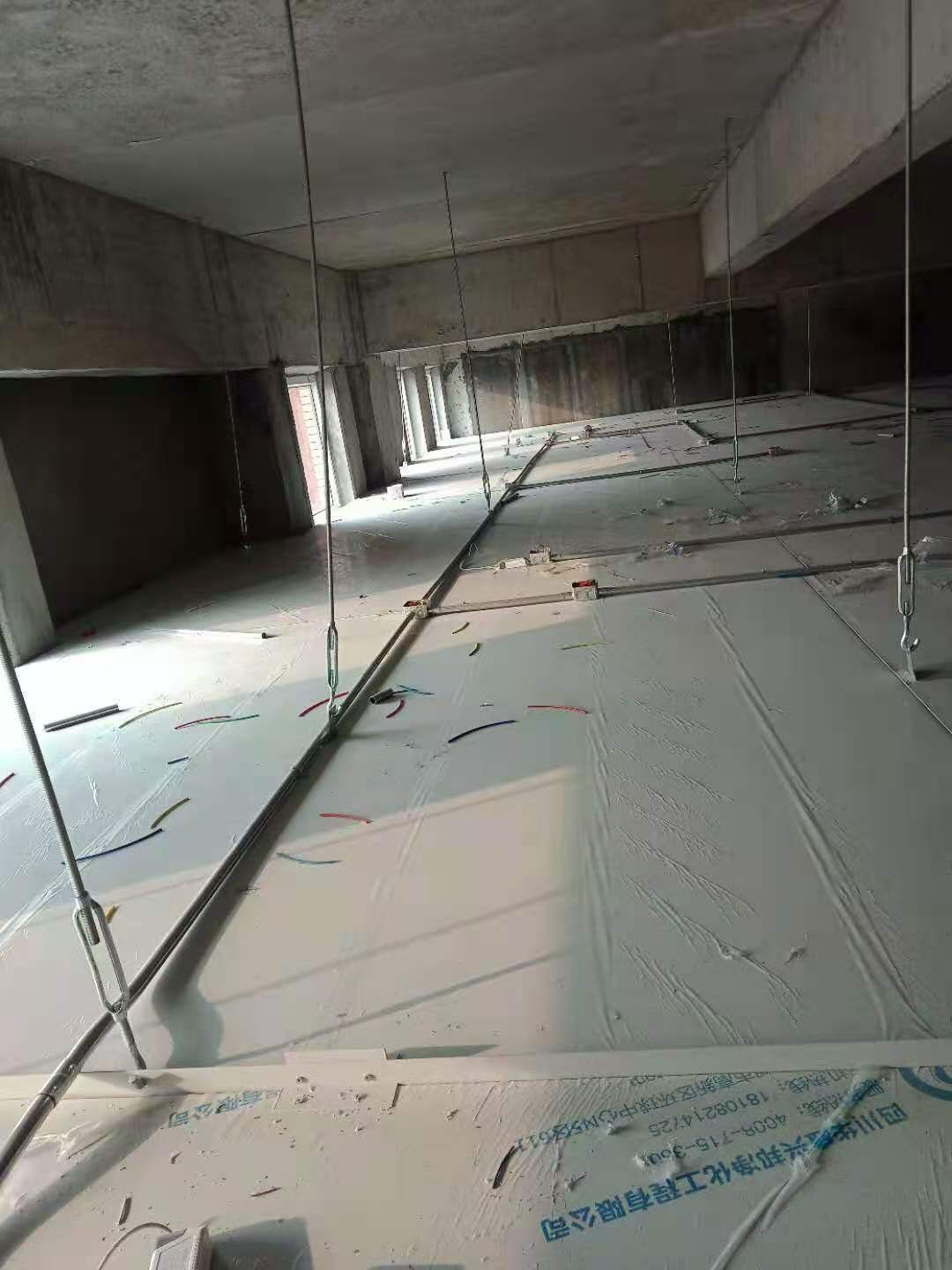

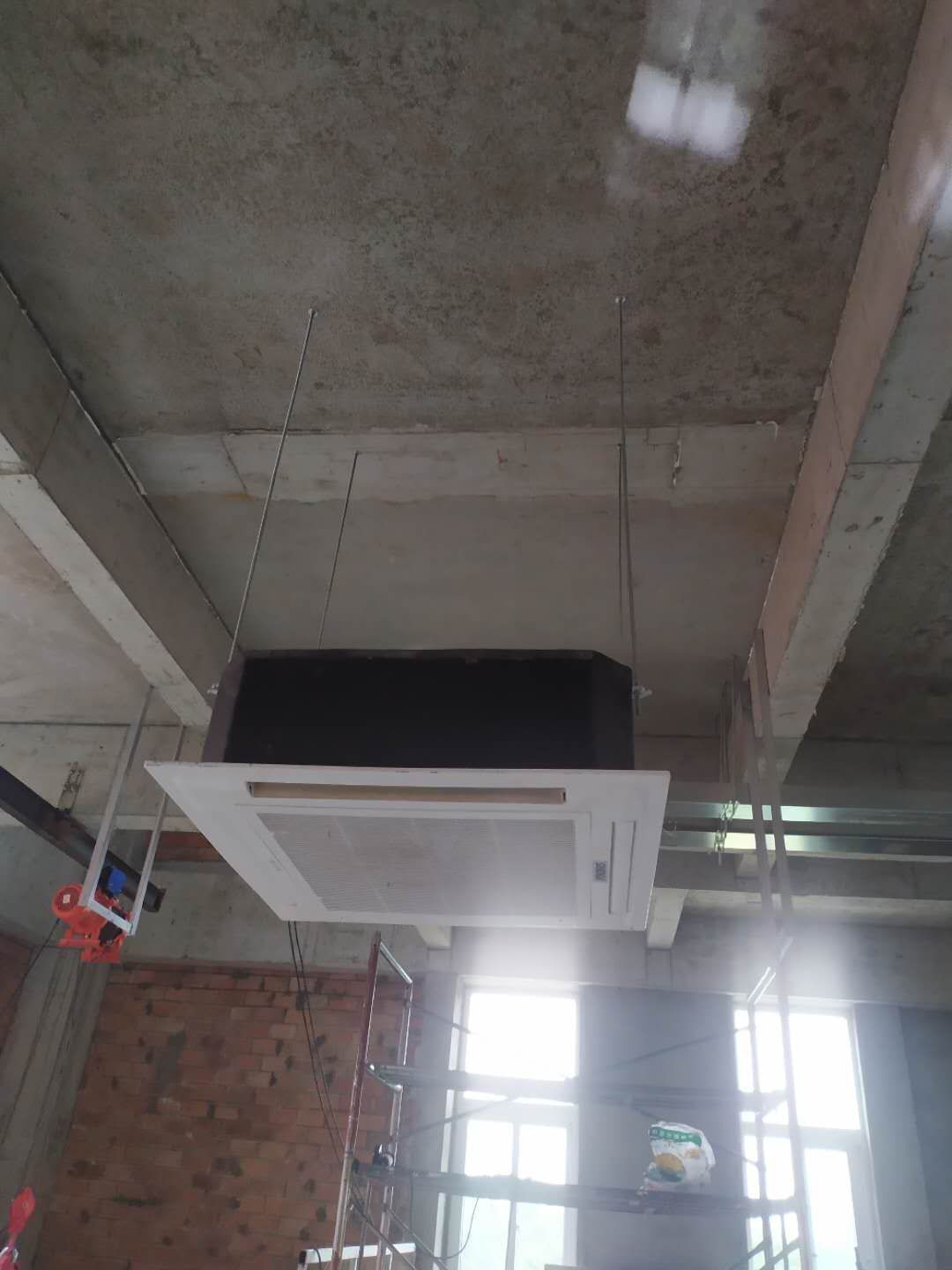

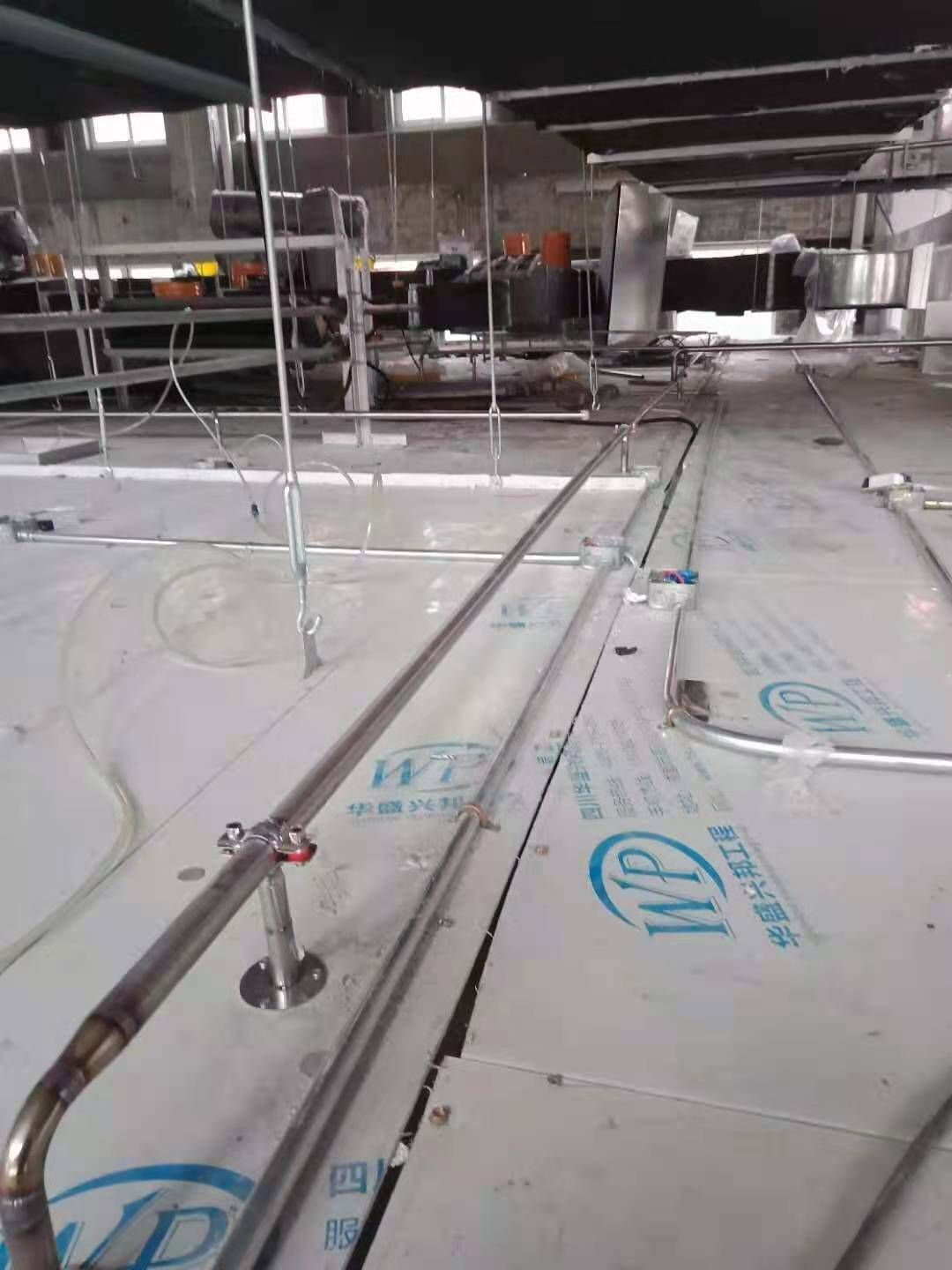

1、一層彩板頂板安裝;2一層燈線安裝;3、二層通風柜搬運;4、屋面空調外機吊裝至屋面

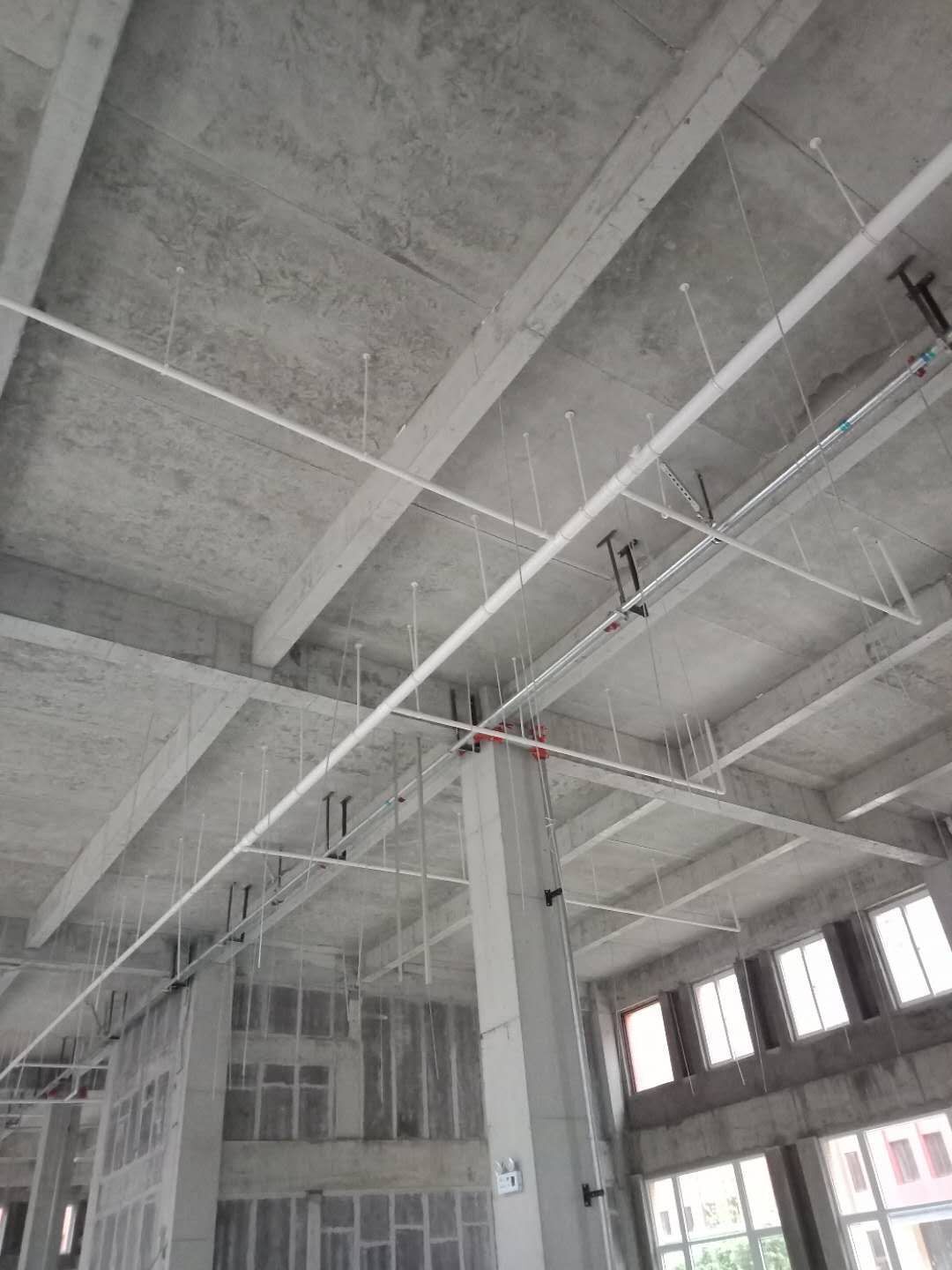

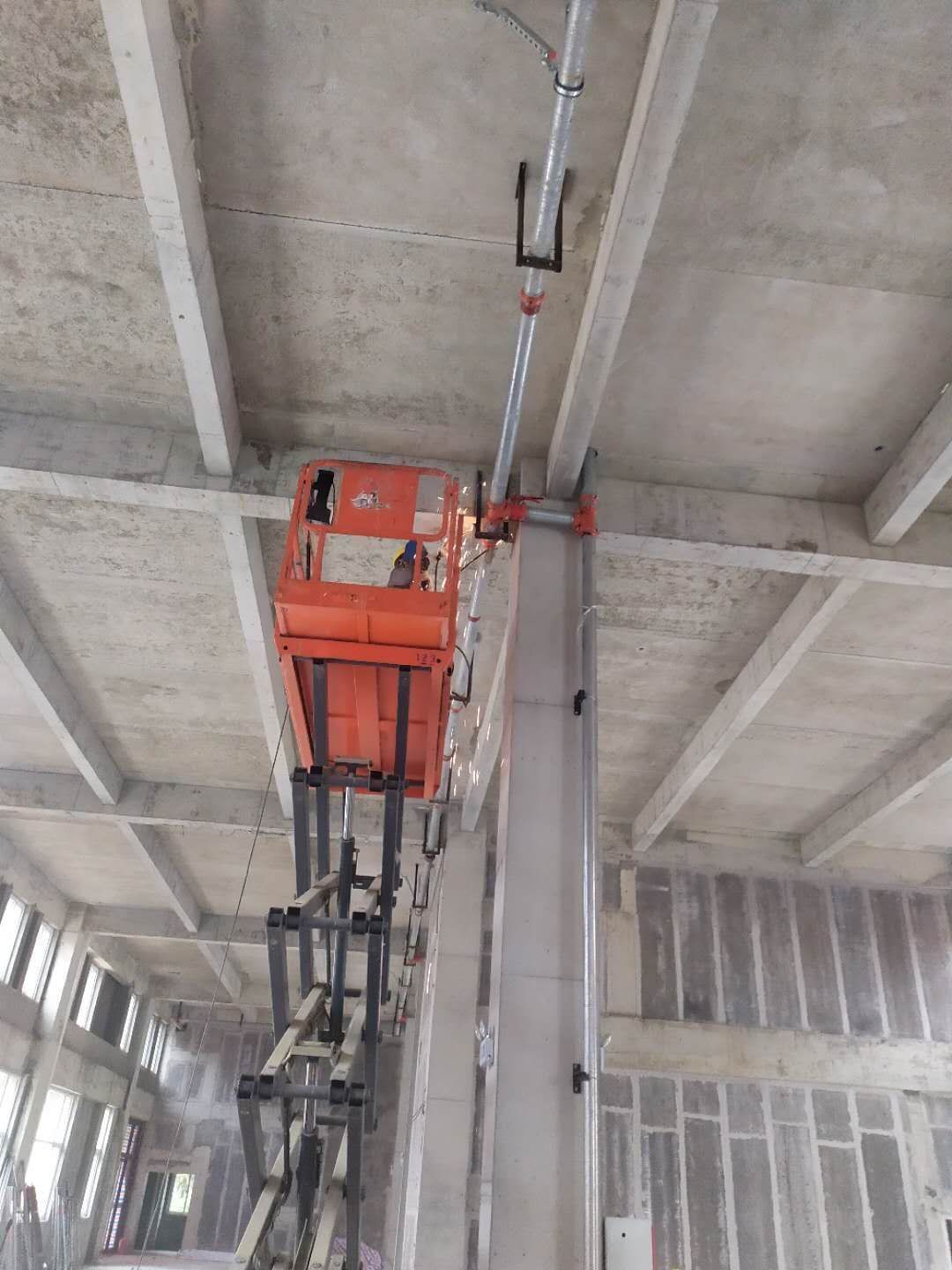

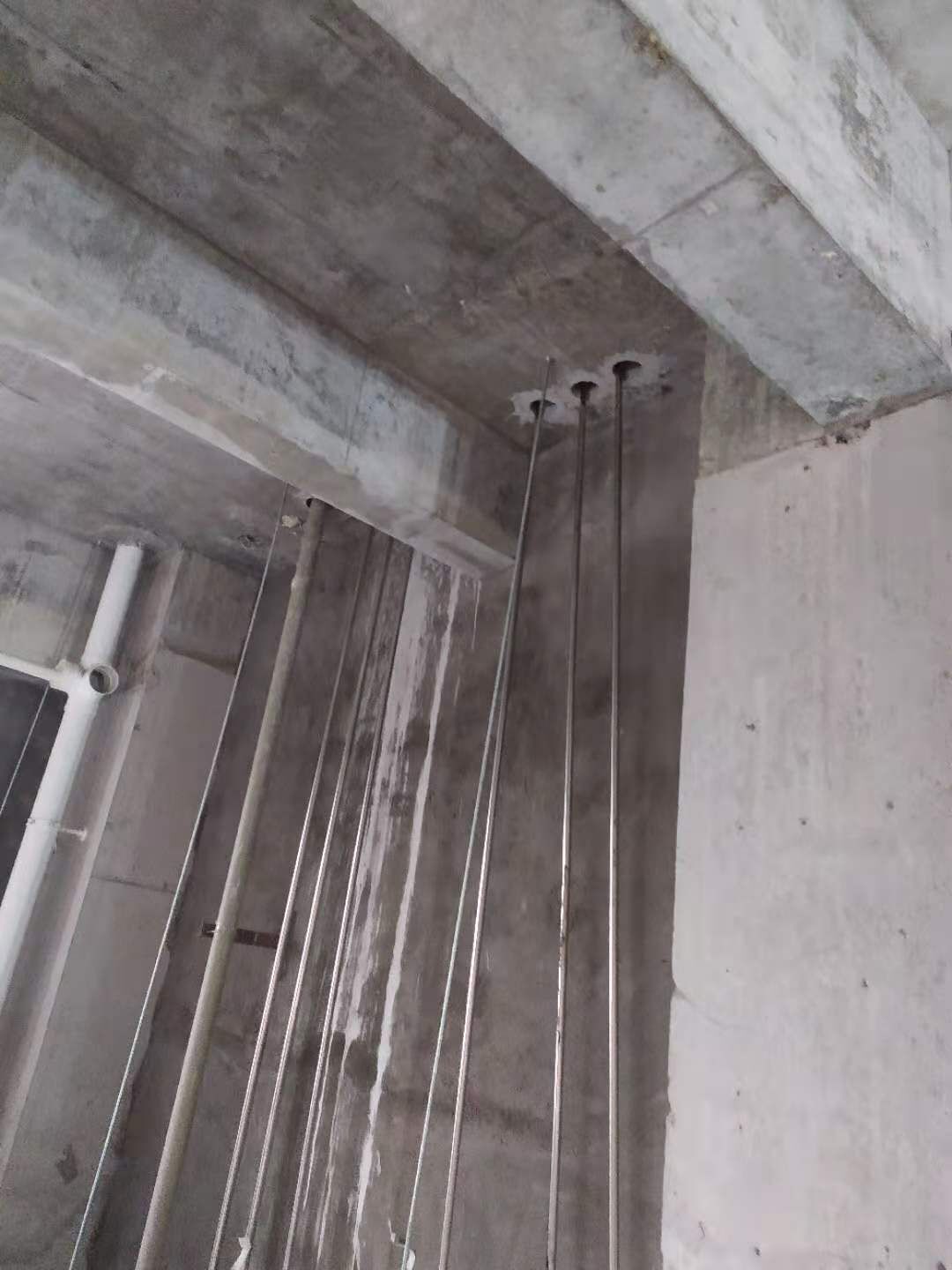

1一層彩板立板安裝 2一層鍍鋅橋架安裝 3二層盤管吊裝 4二層天花機吊裝 5二層地槽安裝 6二層空調水管支架安裝

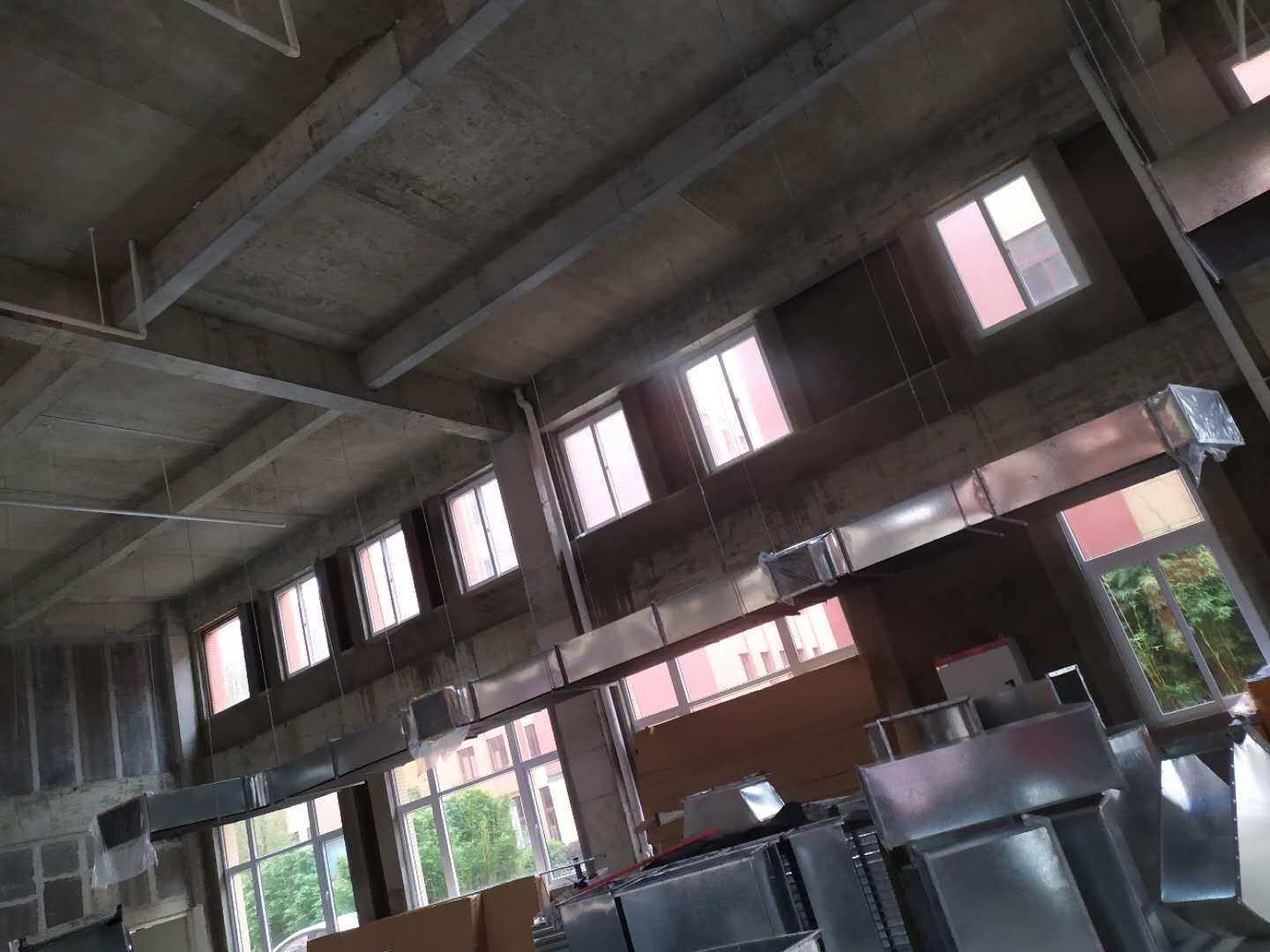

1一層風管吊裝,二層風管搬運 2一層彩板安裝 3空調水管除銹 刷漆 4二層彩板吊筋安裝 5二層鍍鋅橋架安裝
1一層彩板打吊筋 2一層彩板立板安裝 3一層凈化風管吊裝 4二層彩板打吊筋 5設備搬運

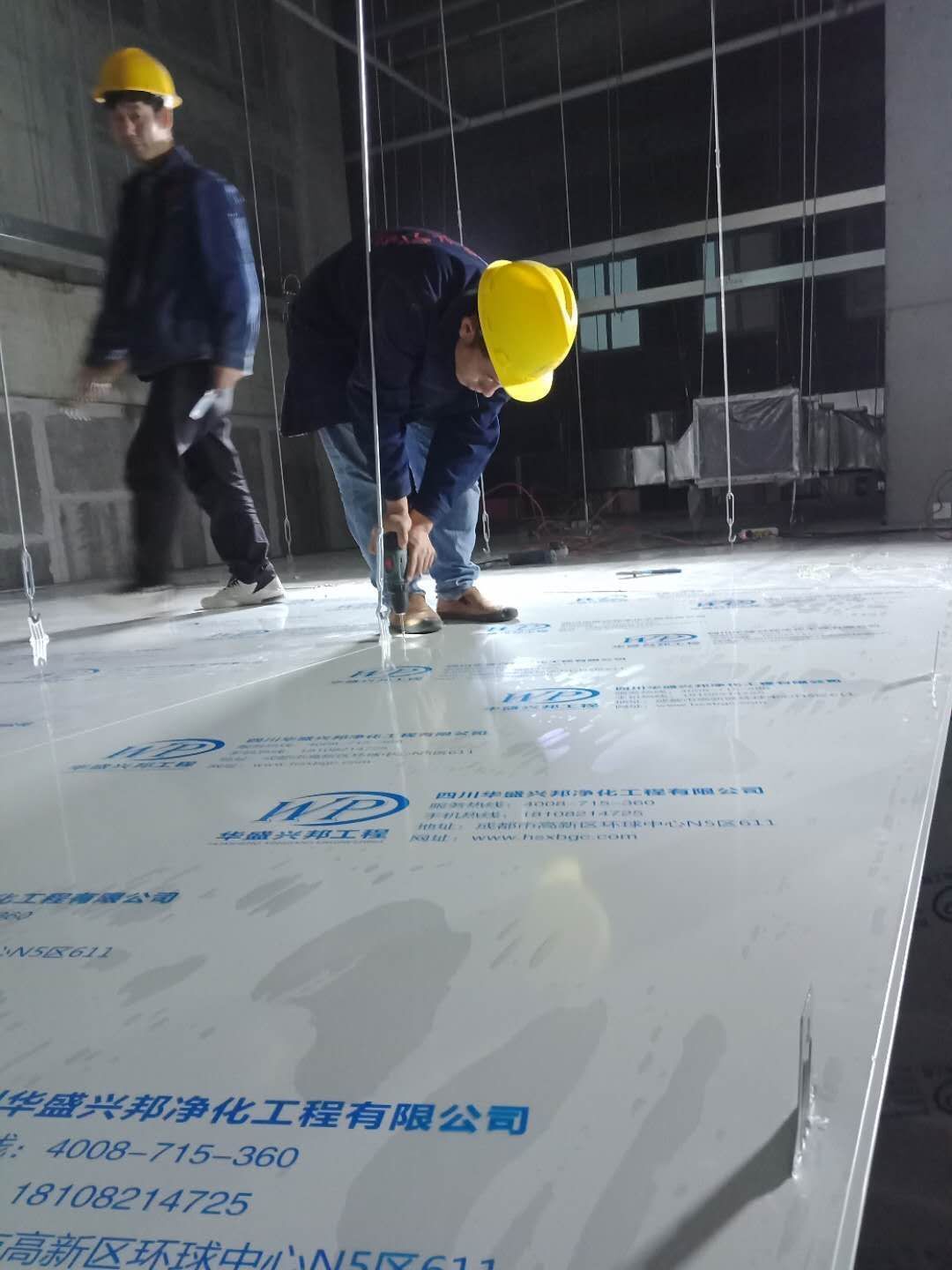

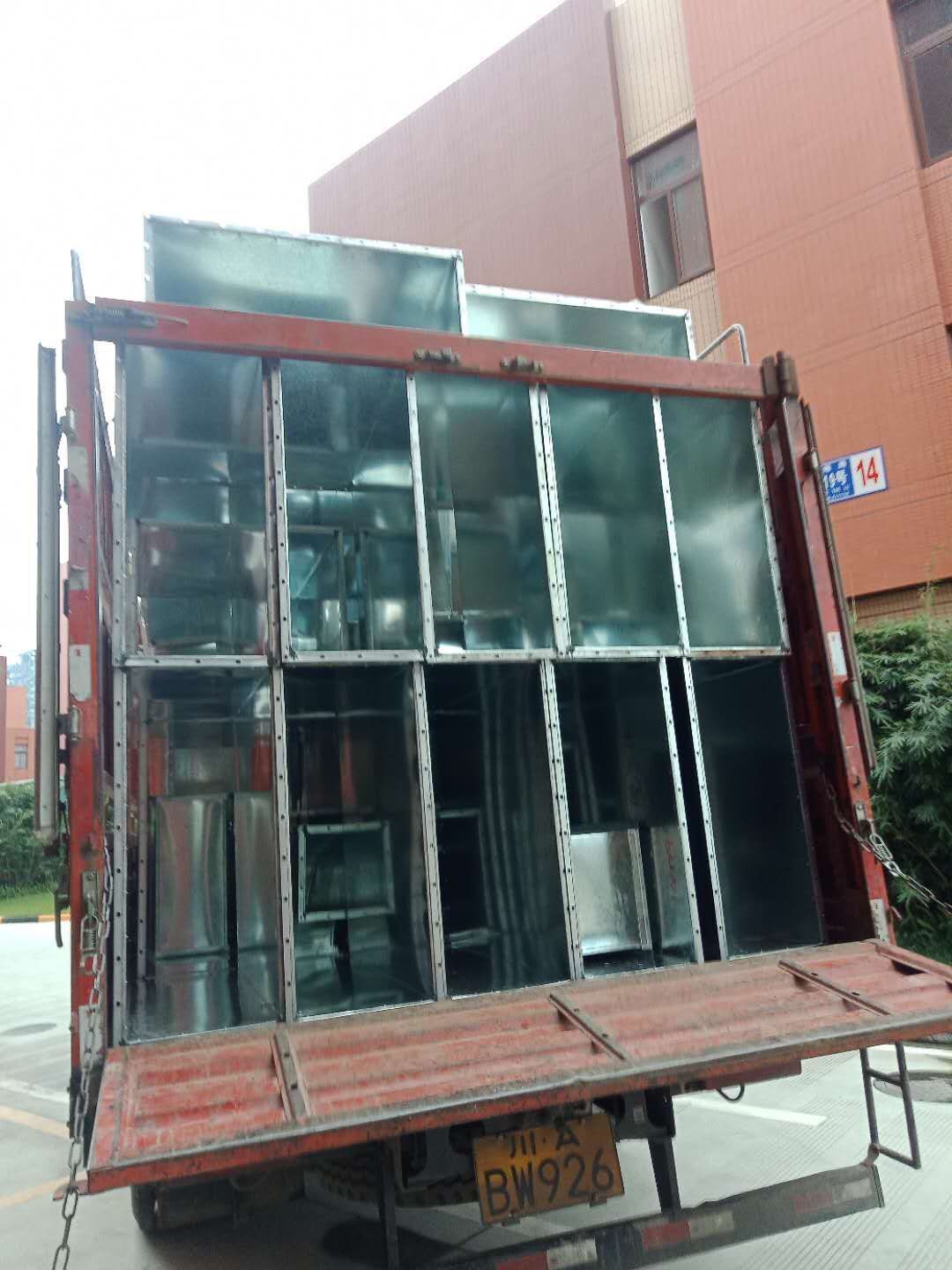

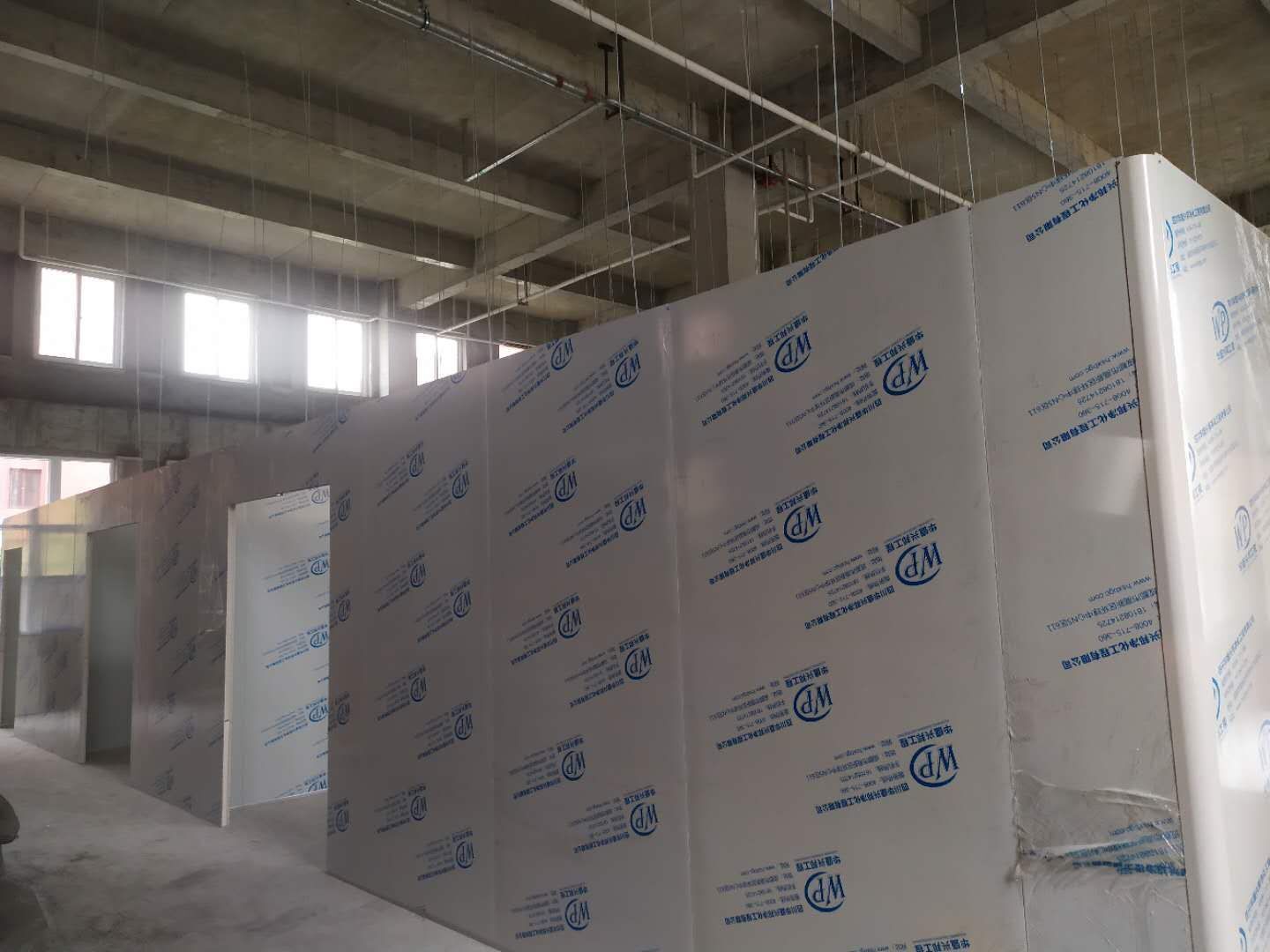

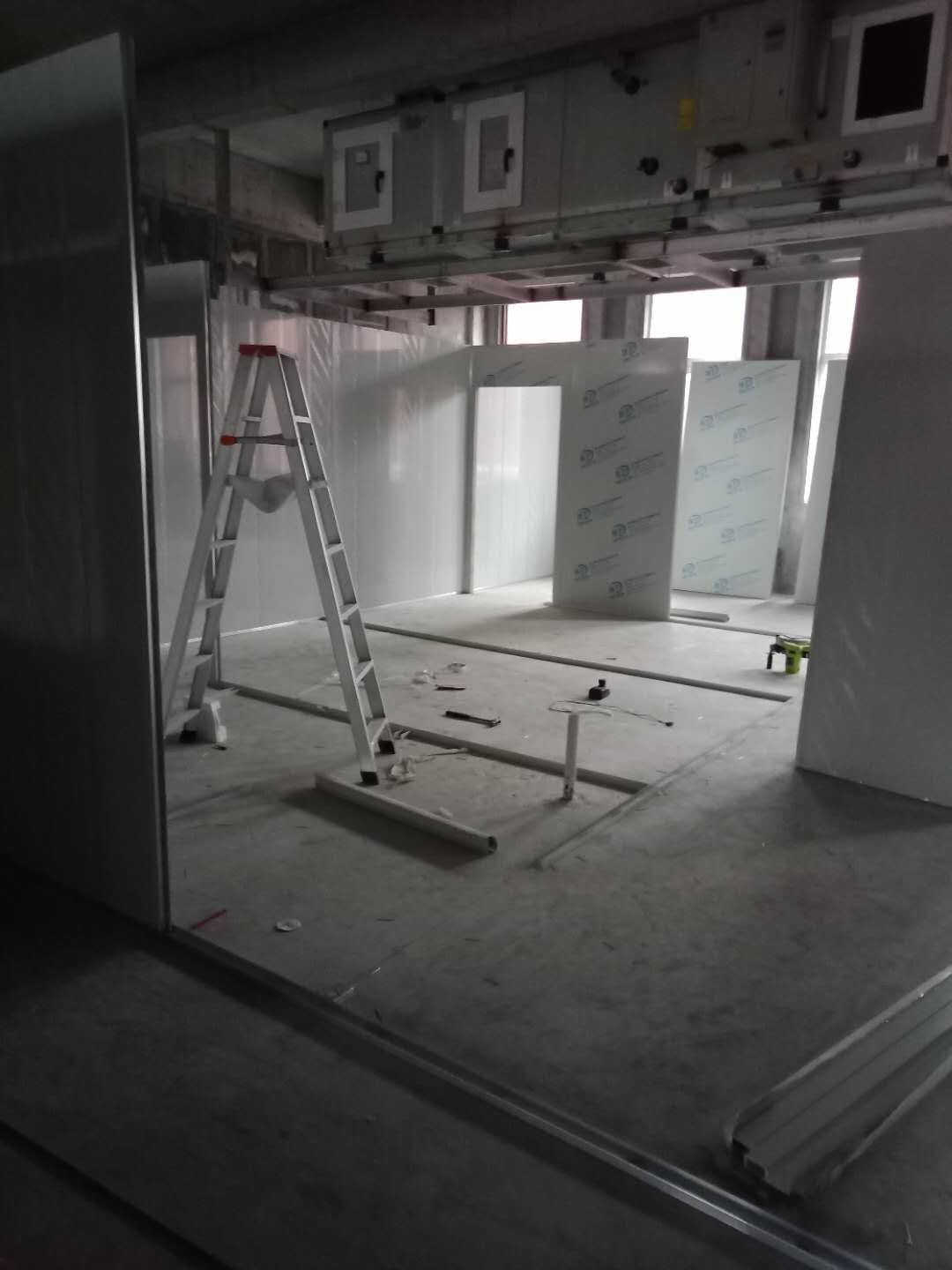

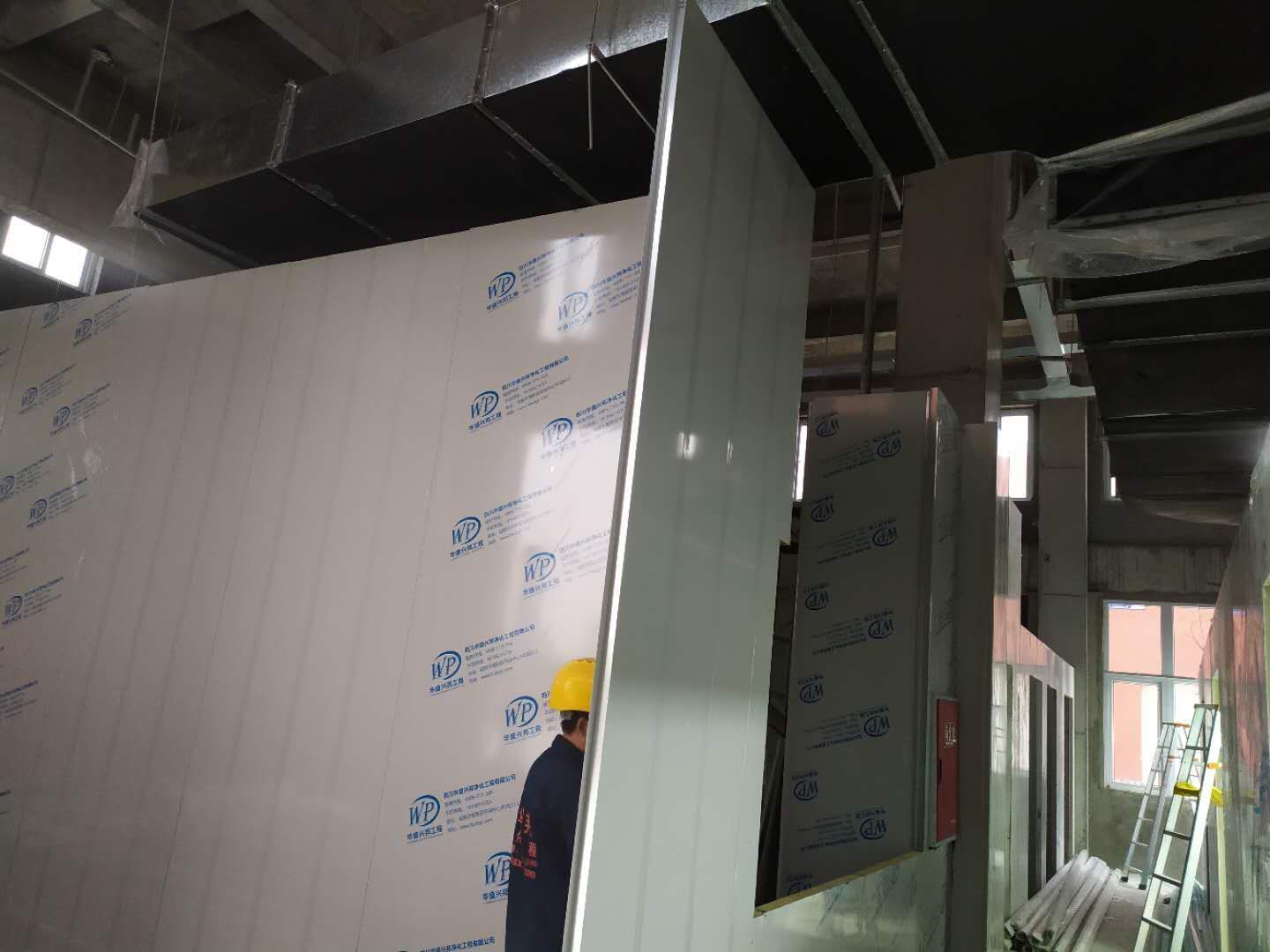

板材到場,凈化墻板開水施工

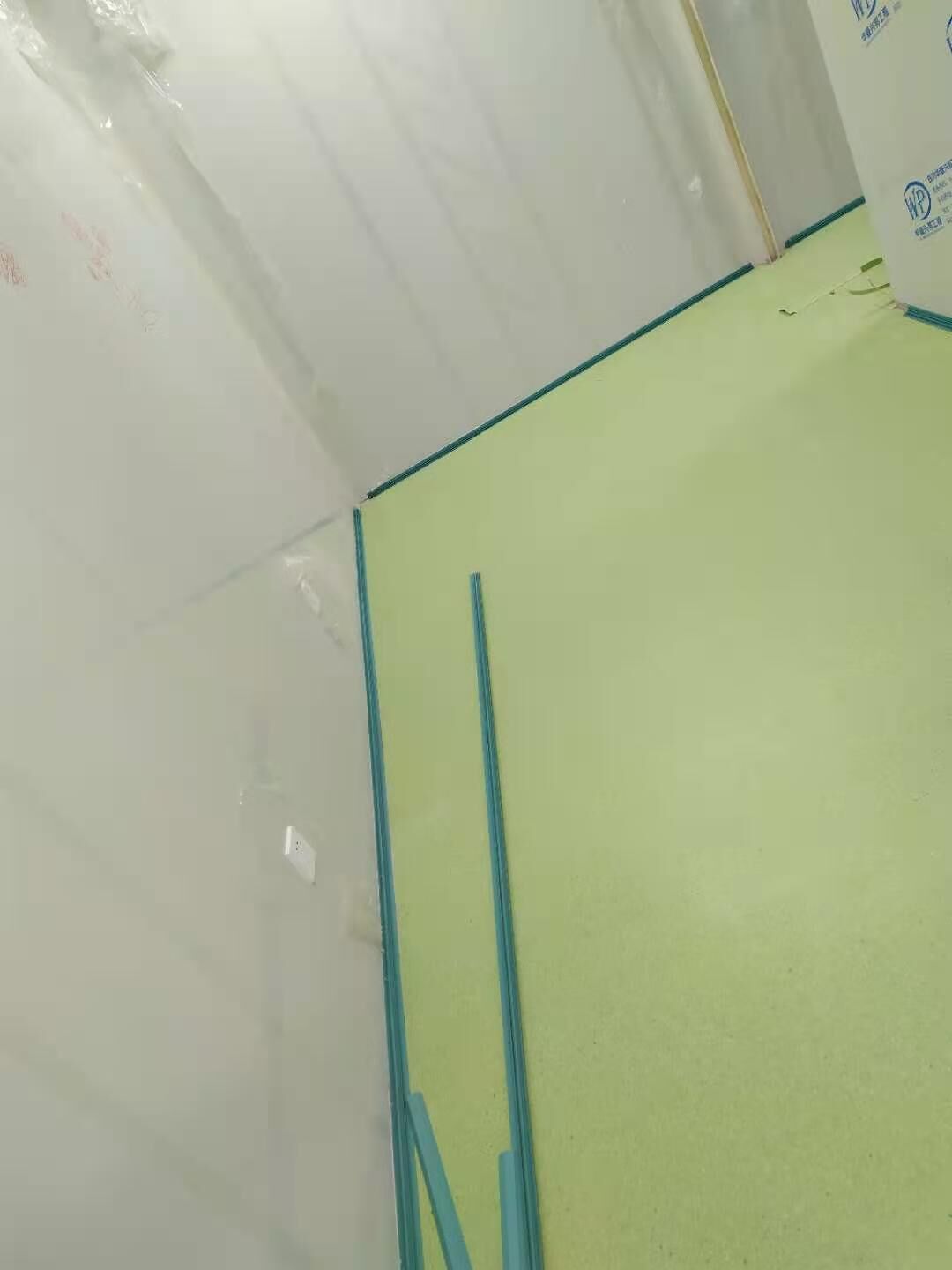

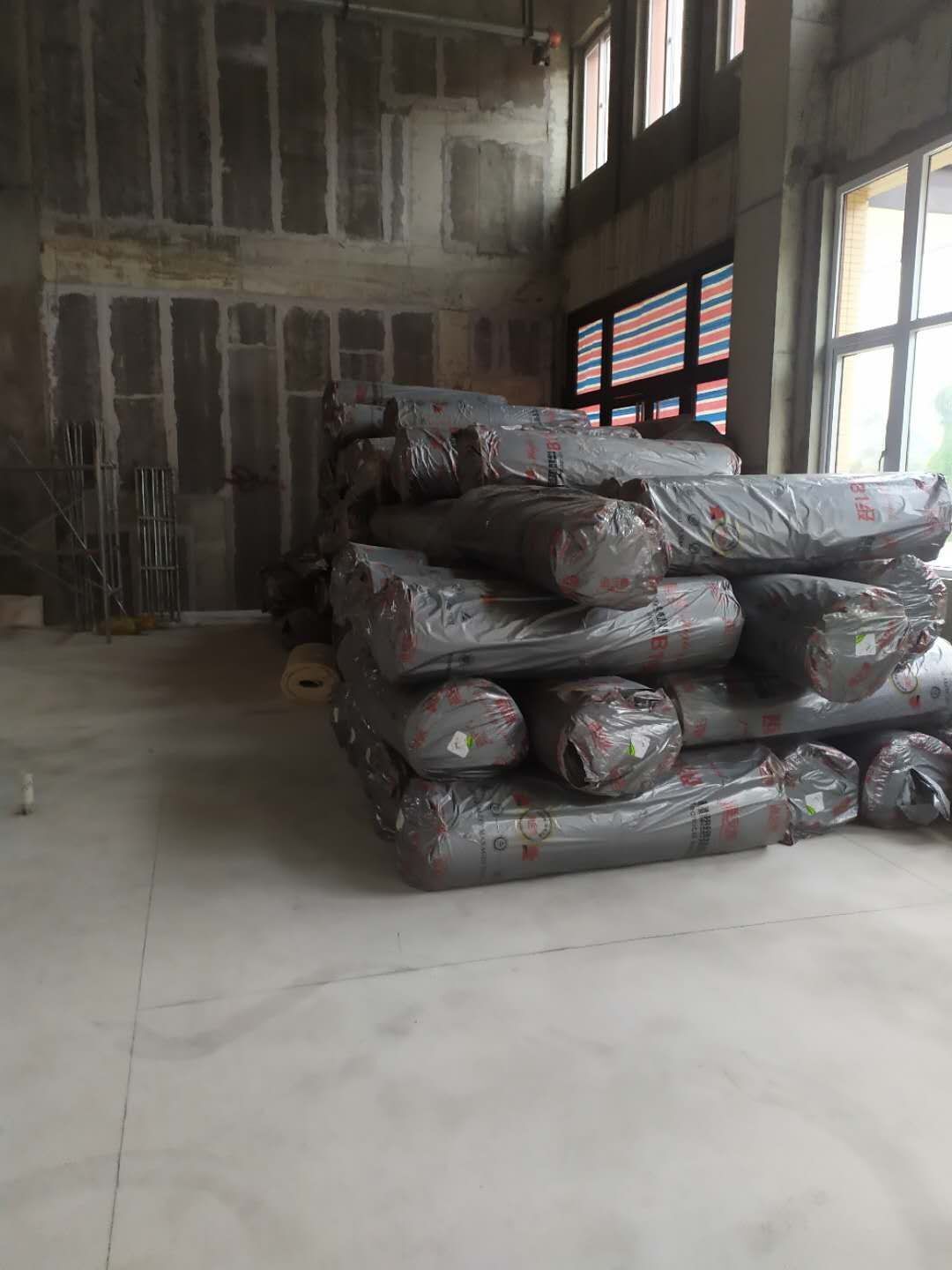

1一層布局放線 2二層排水管加固 3空調水管 保溫材料到場 4一層部分排水管移位 補漏 5彩板人員到場

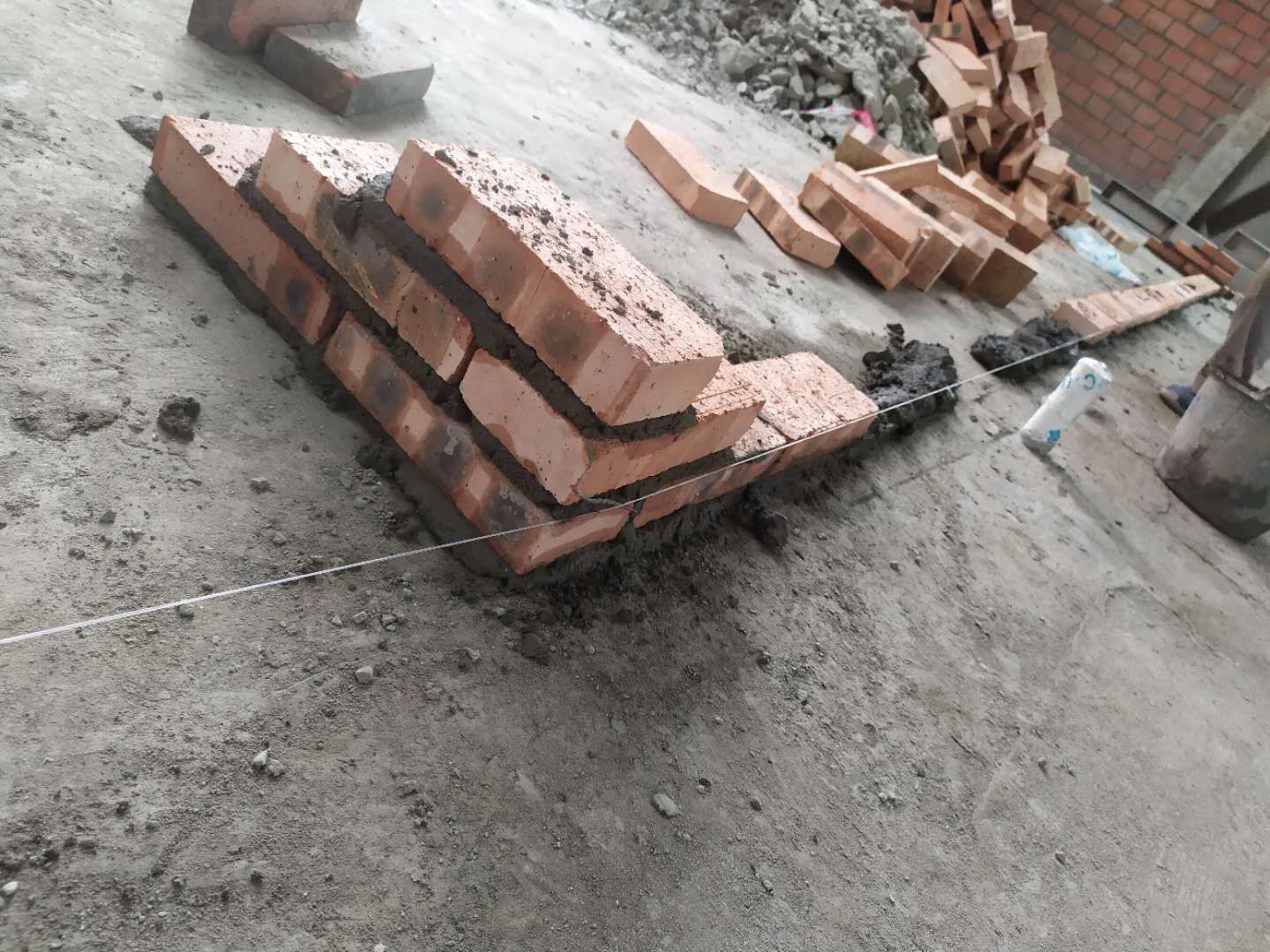

一層空調機房空調基礎磚砌,一層pvc排水安裝完成,二層橋架絲桿吊裝,鋁材到場,風管到場

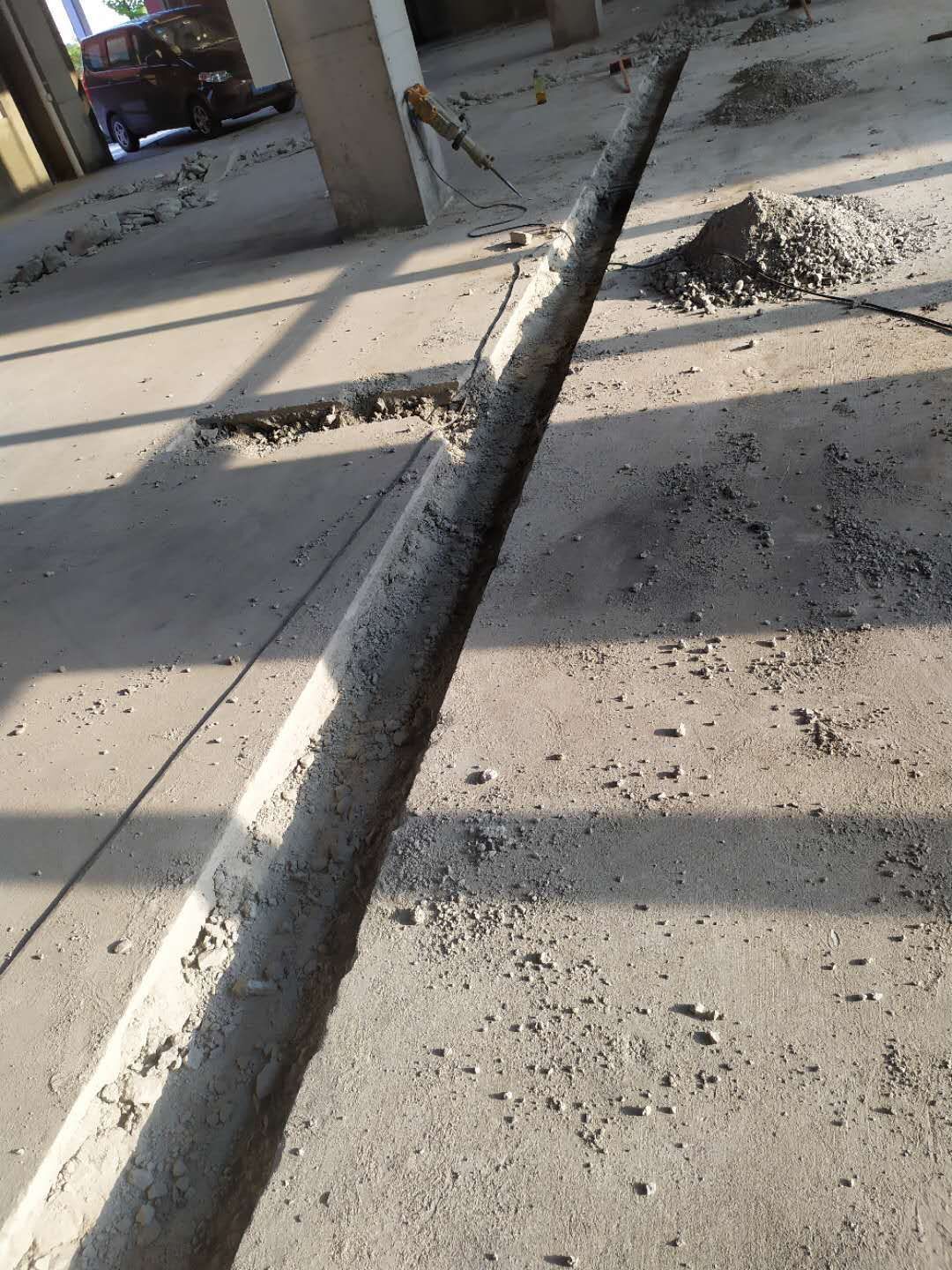

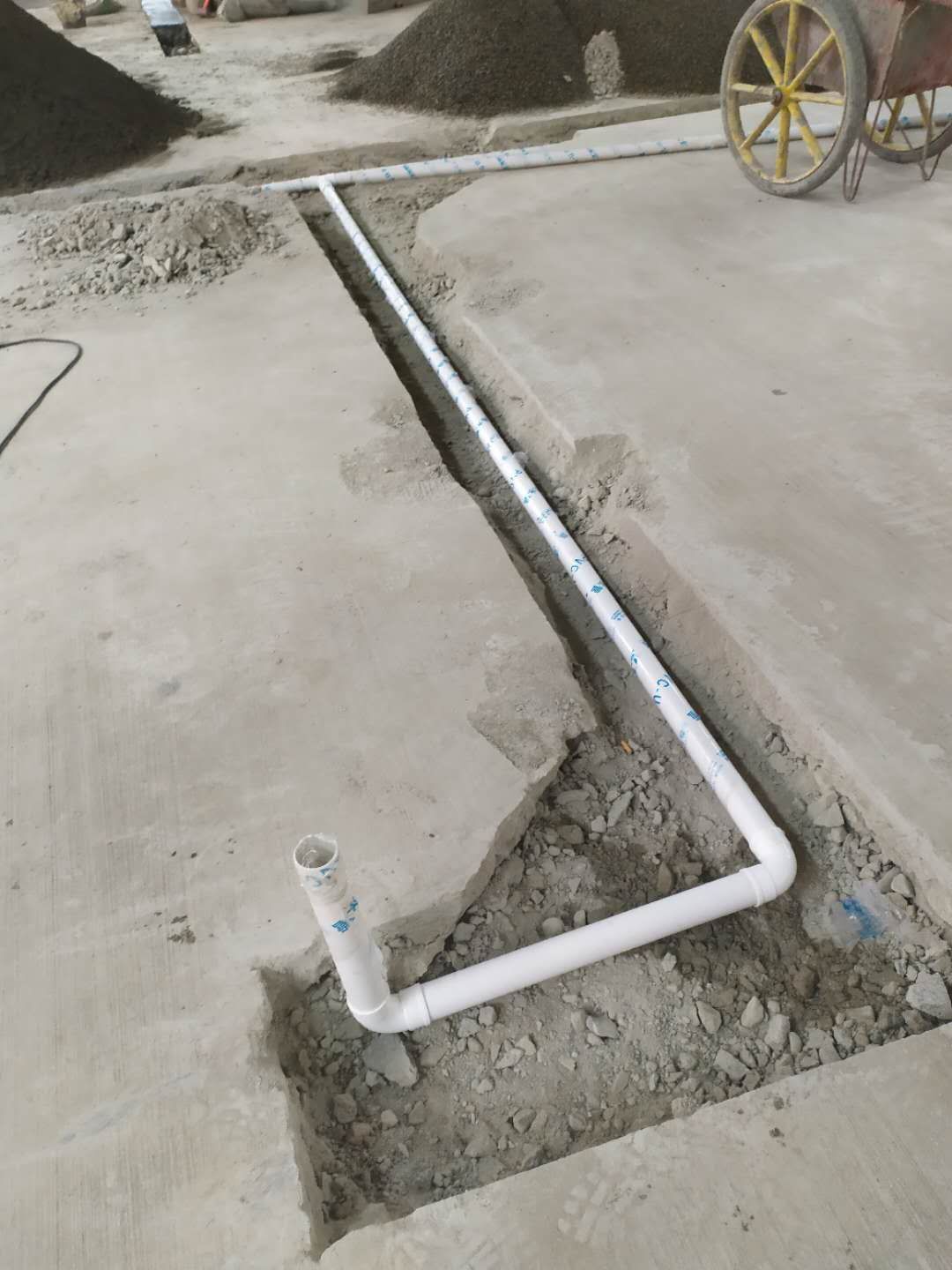

1、二層部分地坪混凝土恢復 2、二層pvc排水安裝 3、一層風管絲桿吊裝

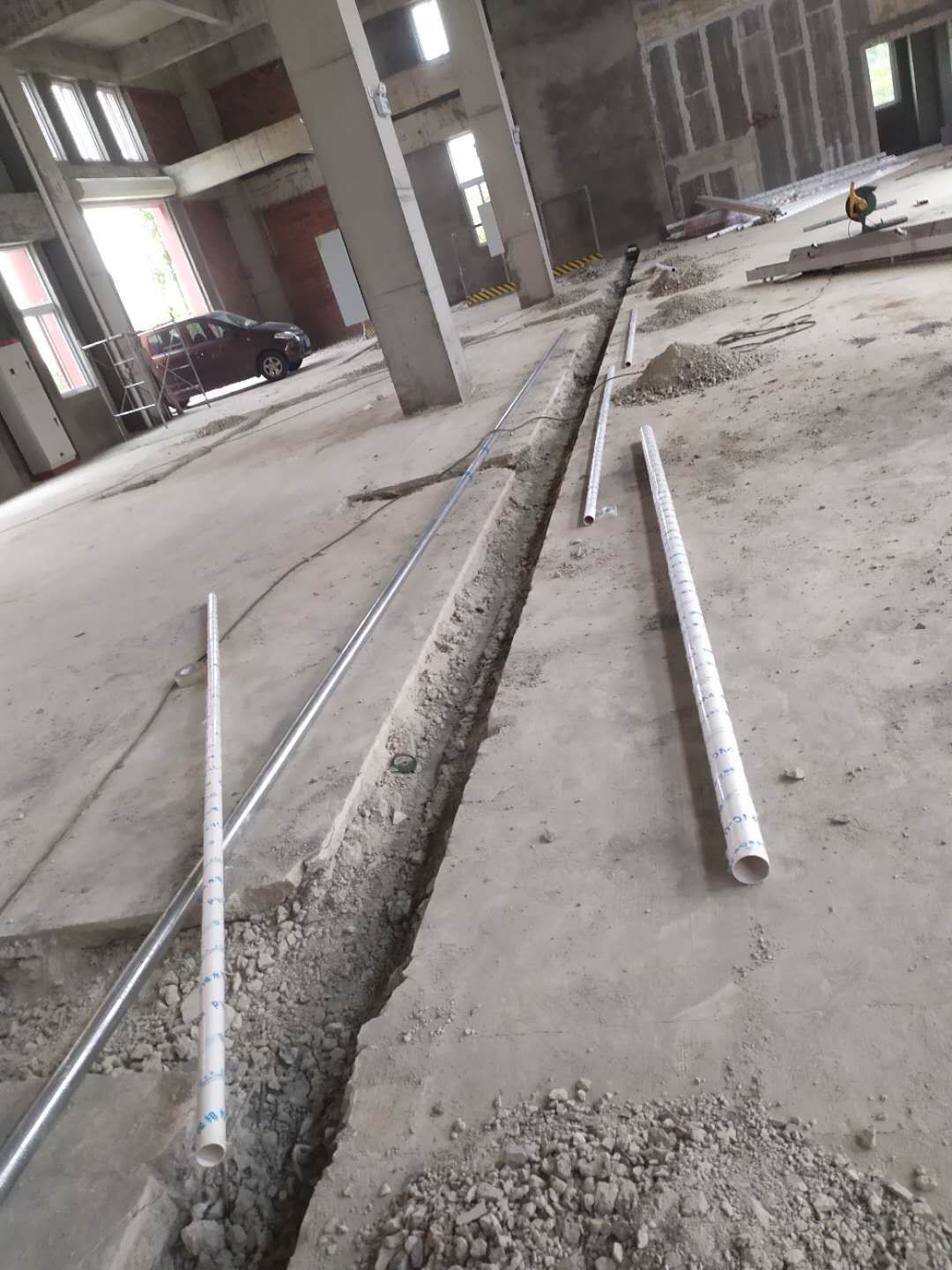

1空調機房地坪打混凝土 2一層pvc排水管預埋 3一層排水第二次防腐絕熱 4二層排水及支架安裝

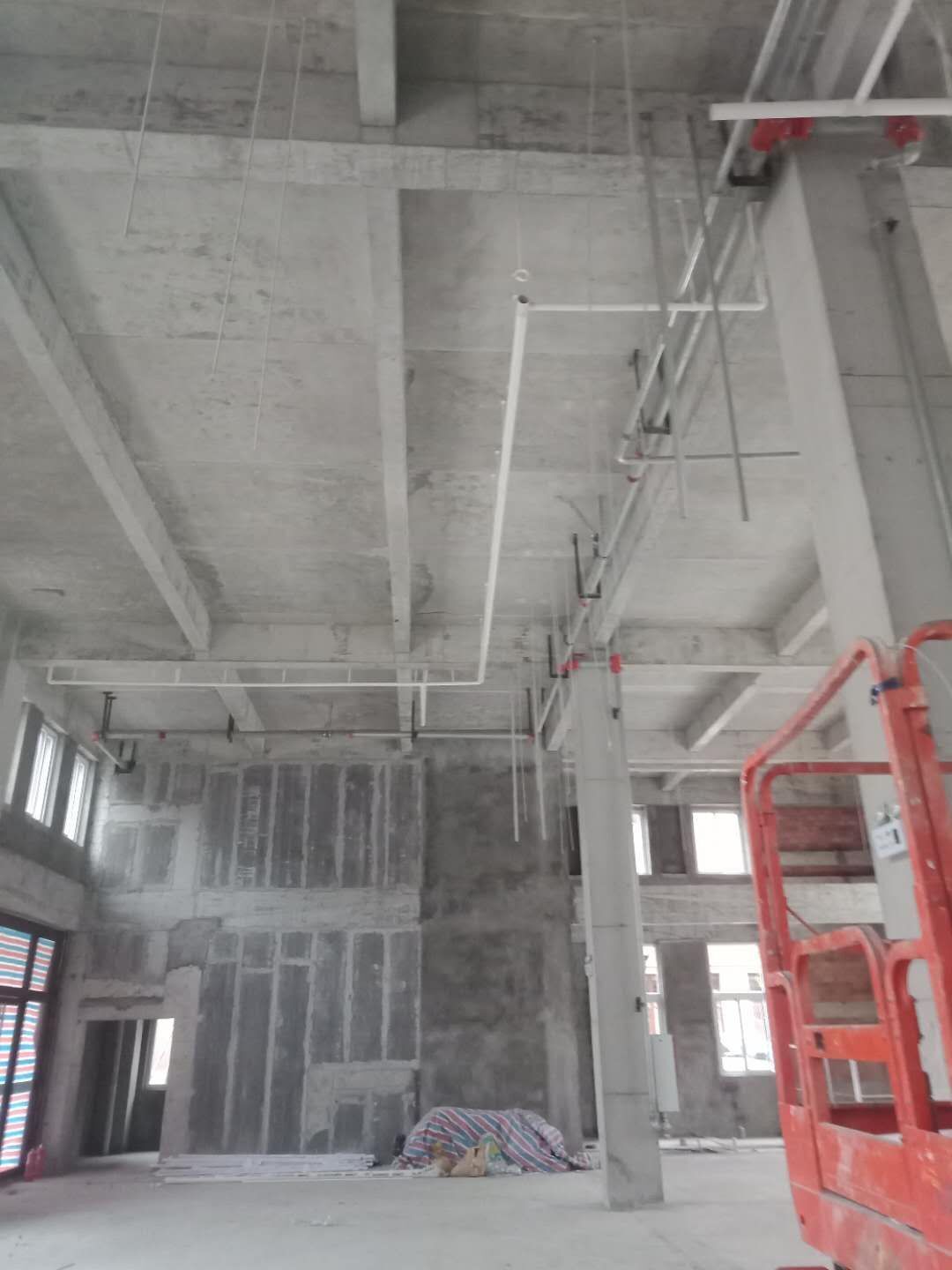

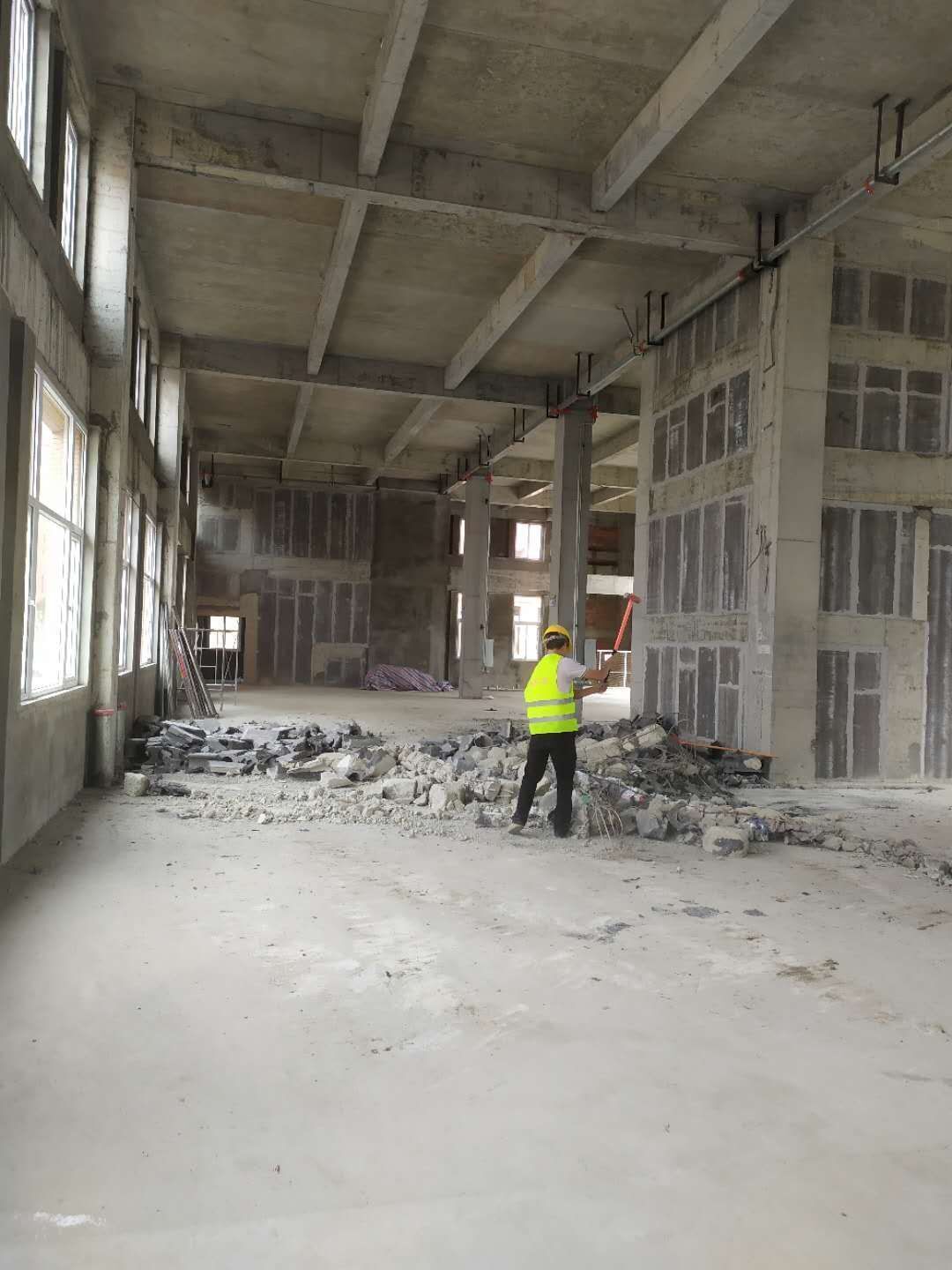

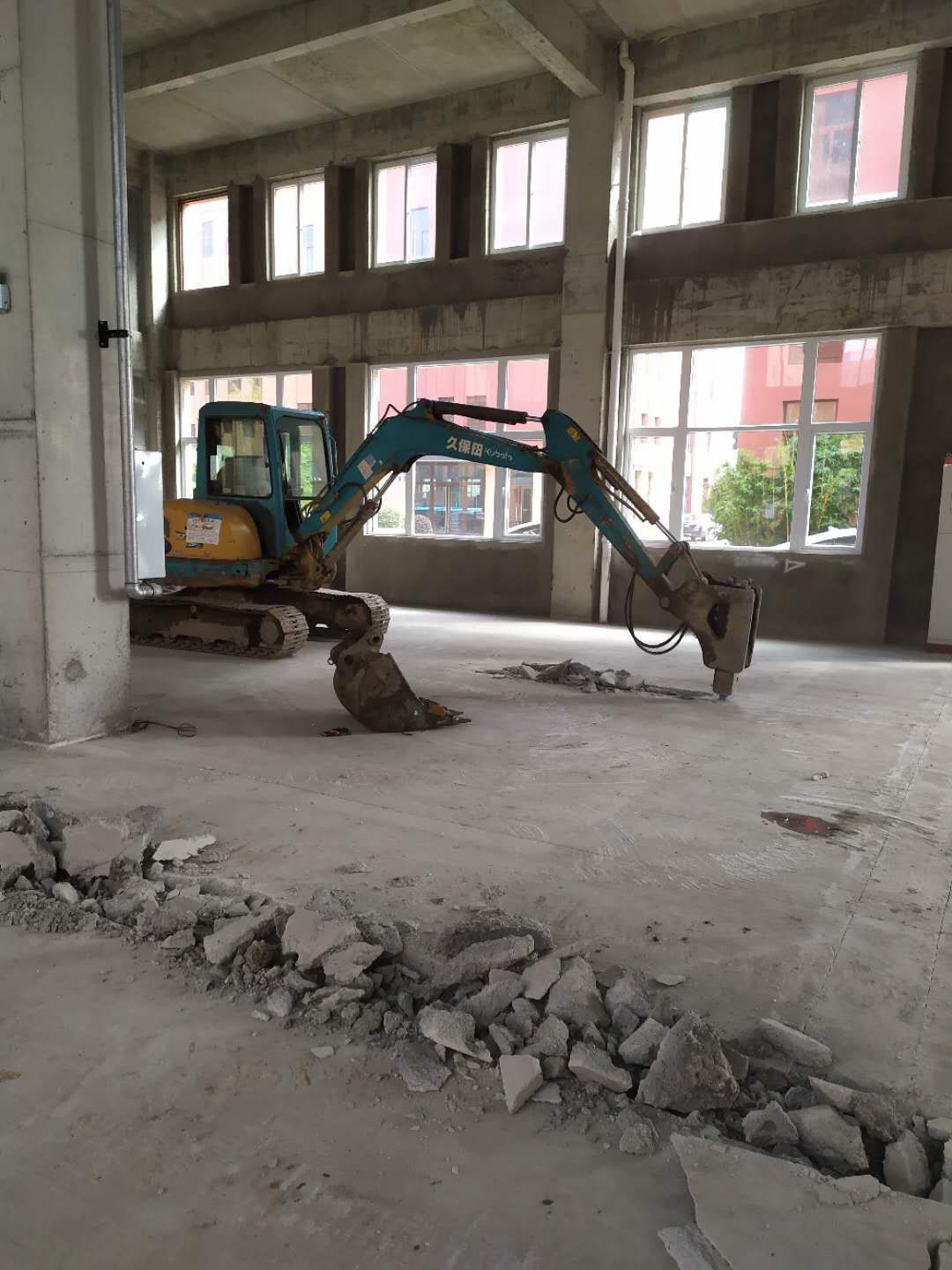

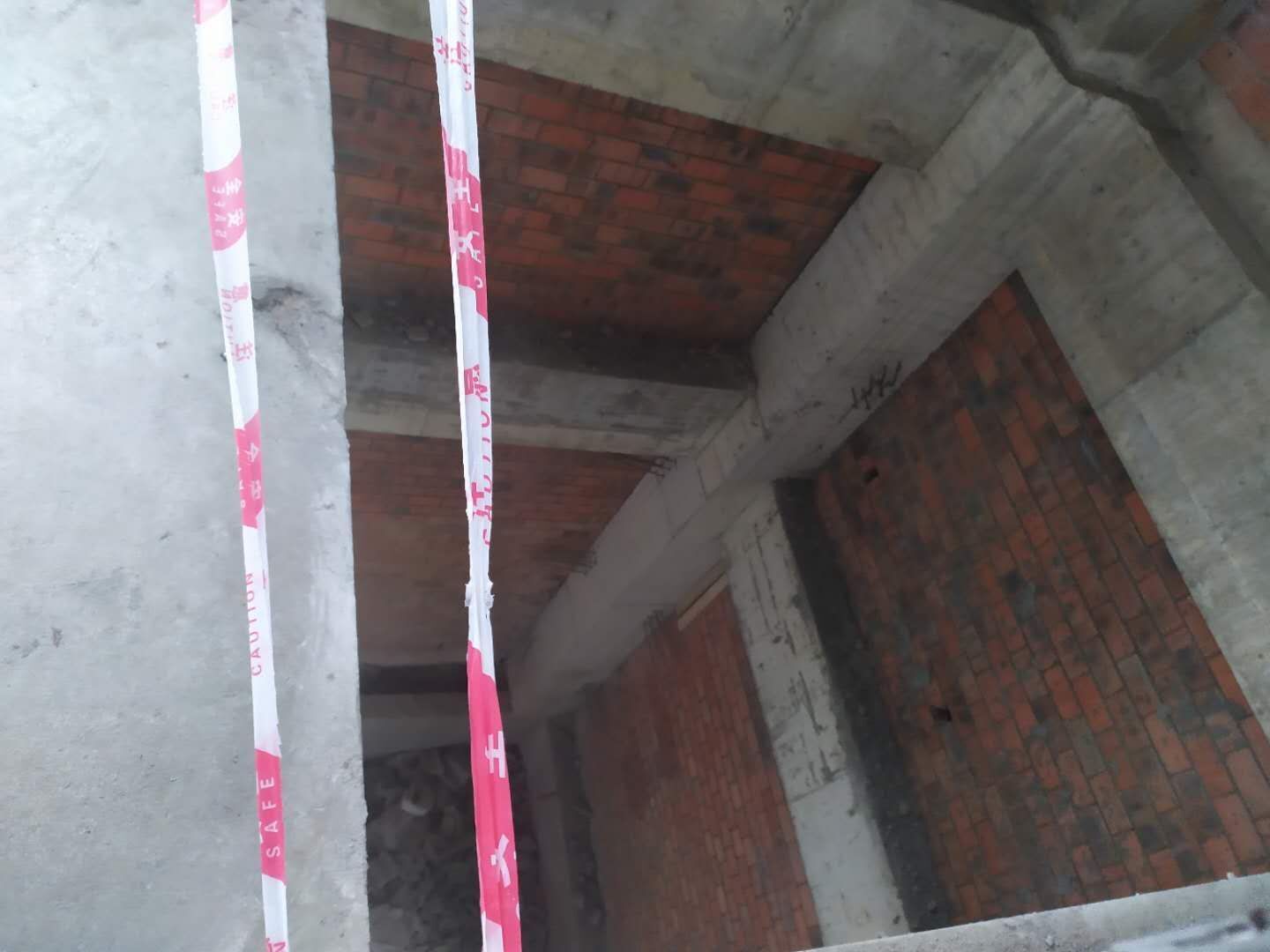

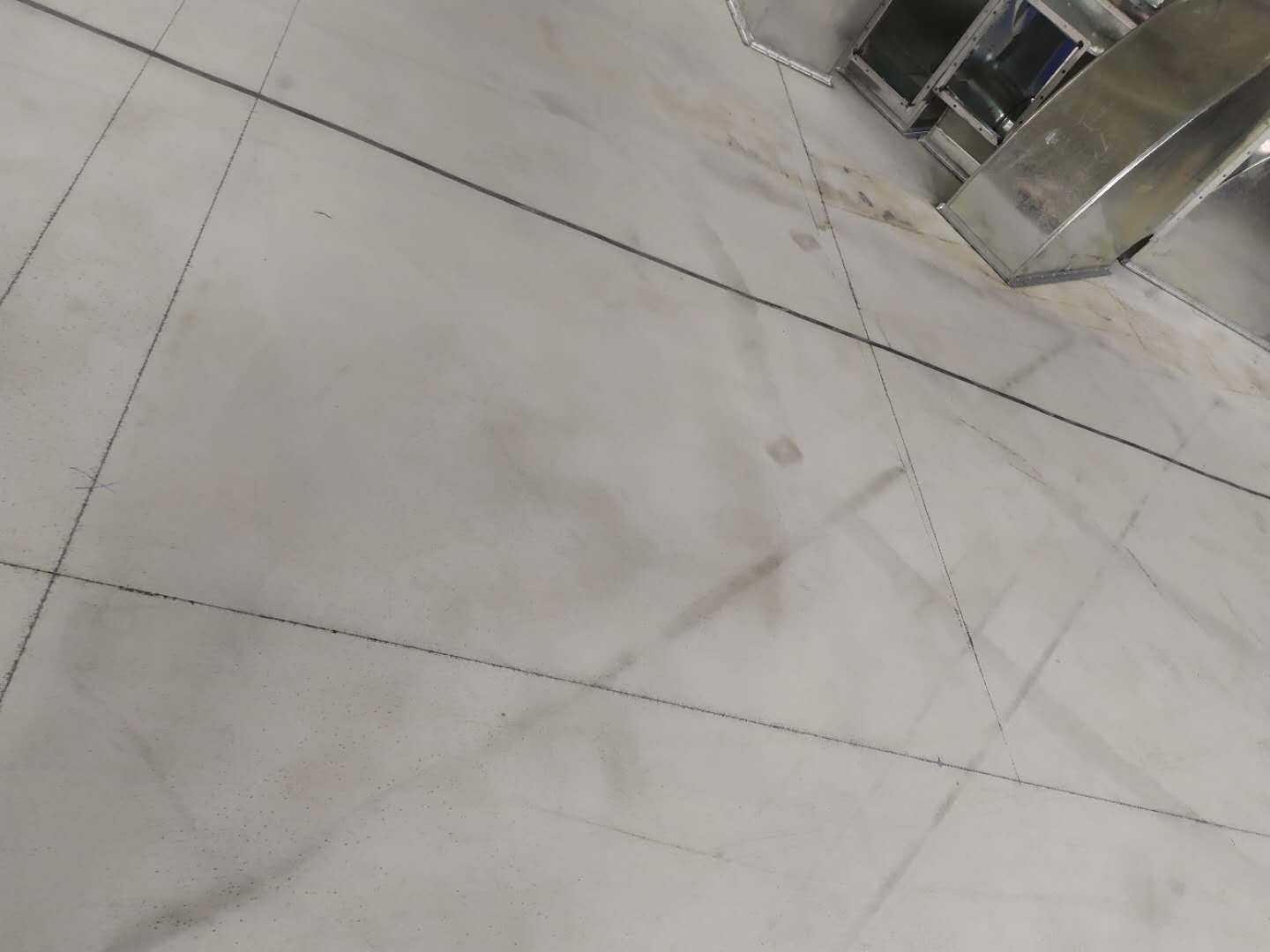

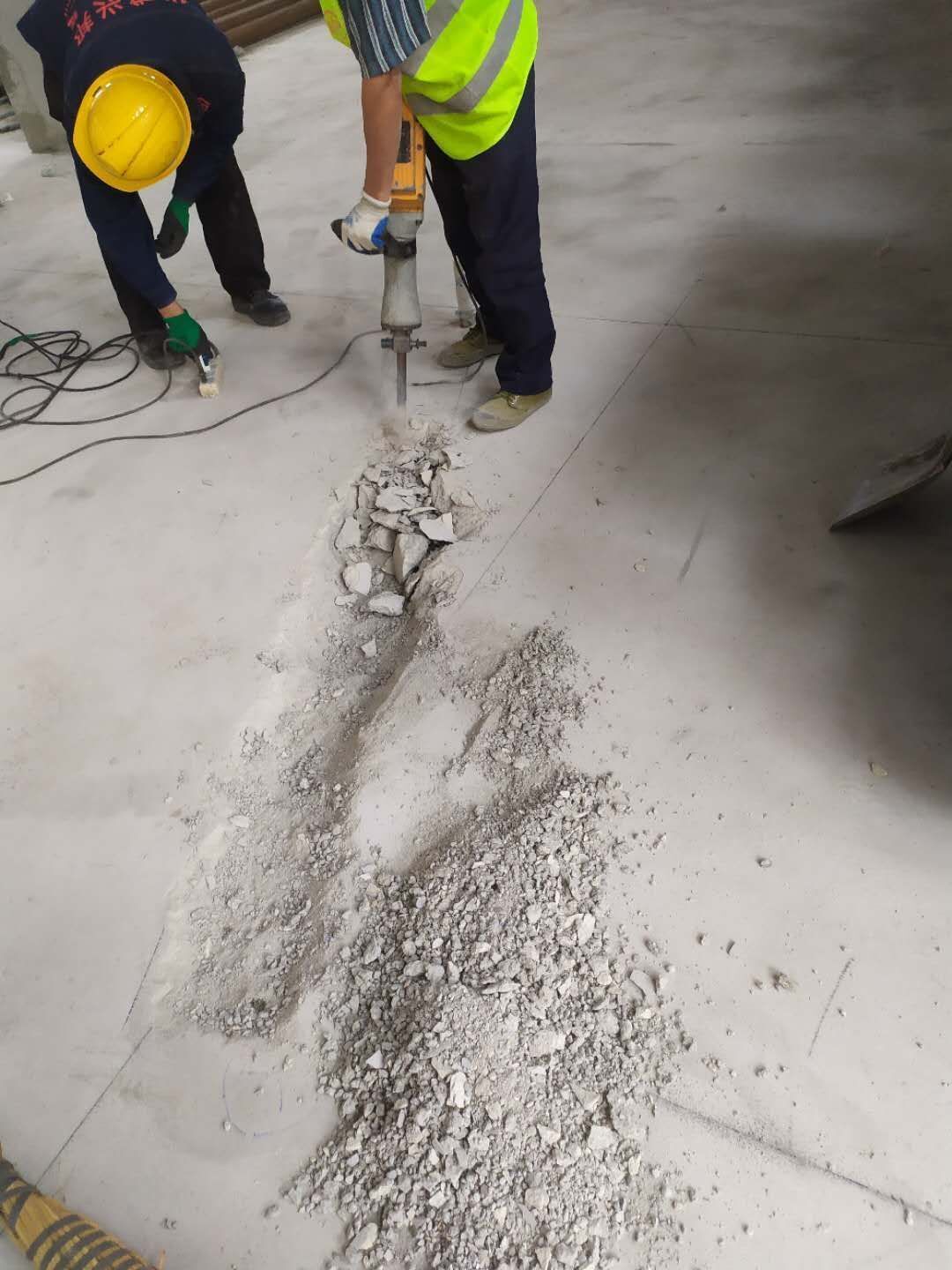

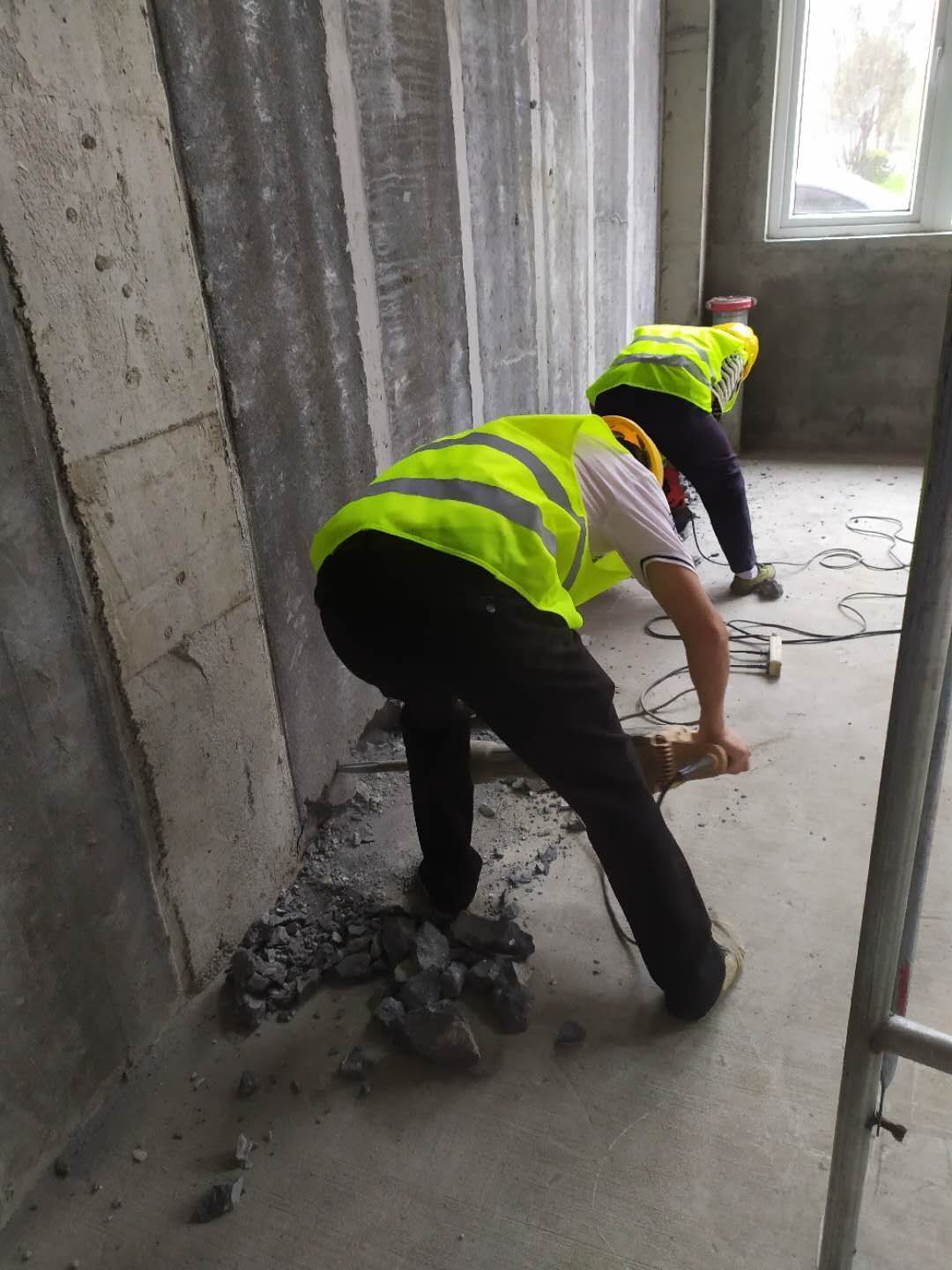

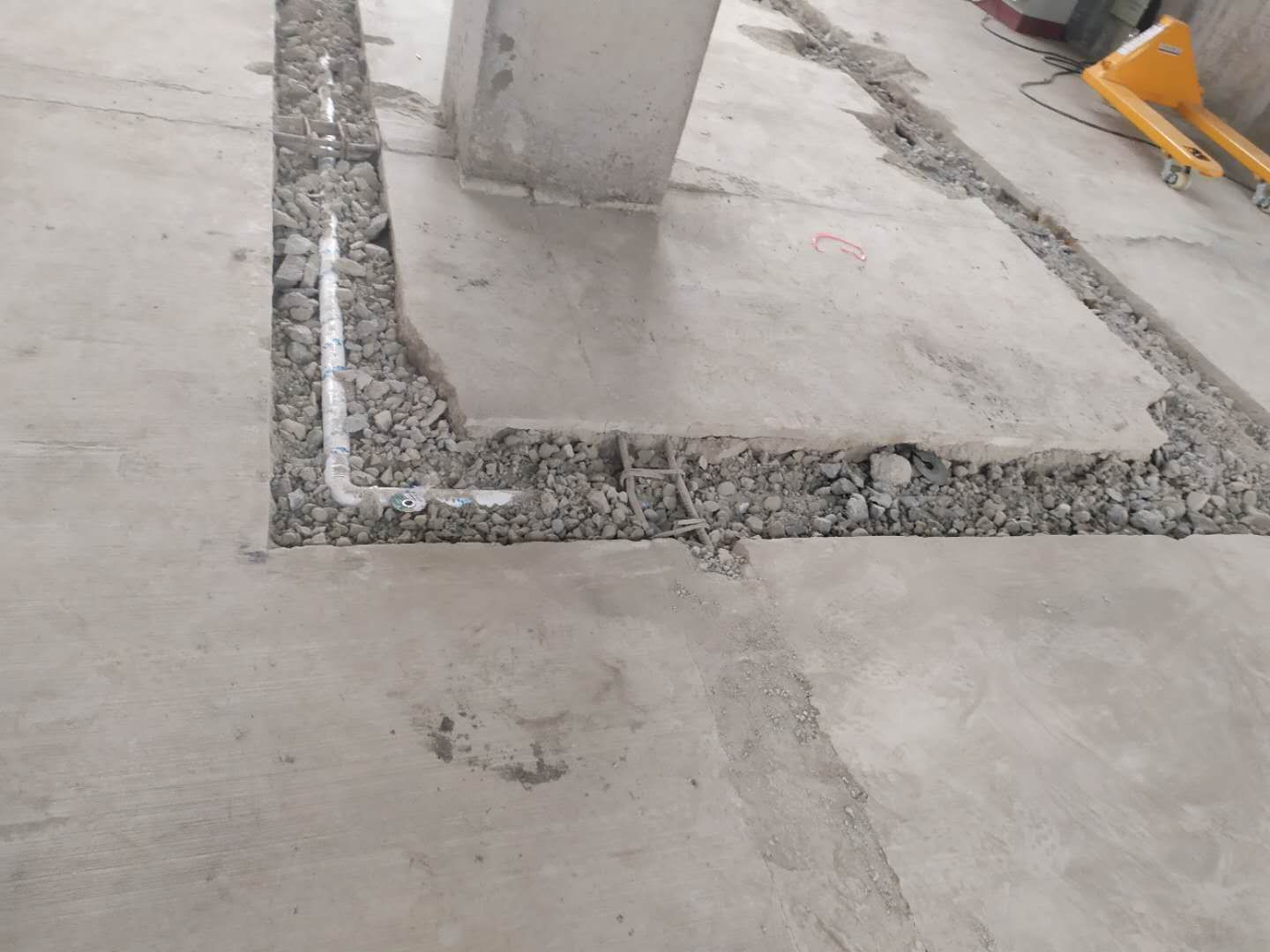

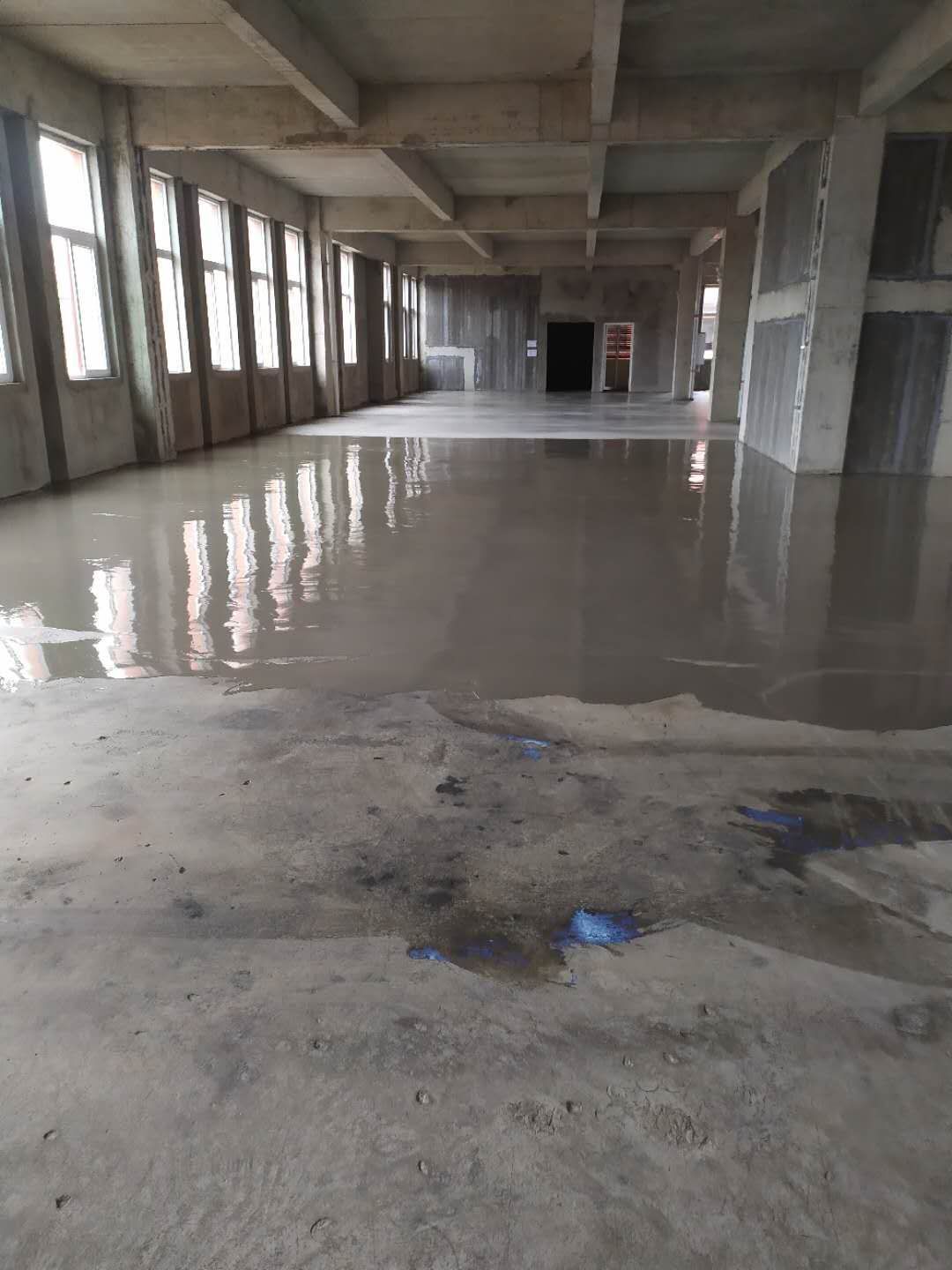

1開工儀式 2二層隔墻破碎 清理完成 3二層水泥自流平完成 4一層排水暗溝切縫完成 5破碎機些準備完成

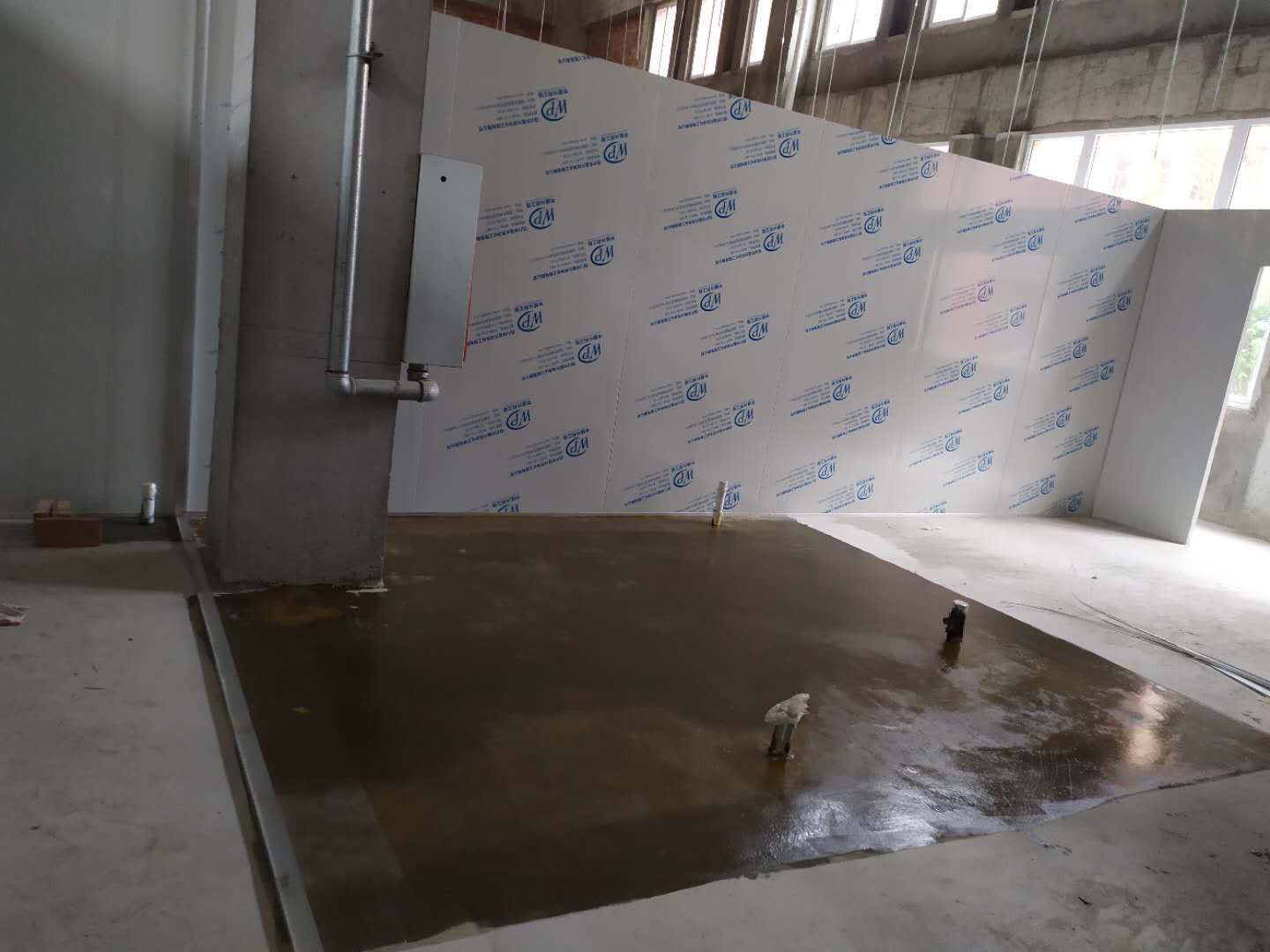

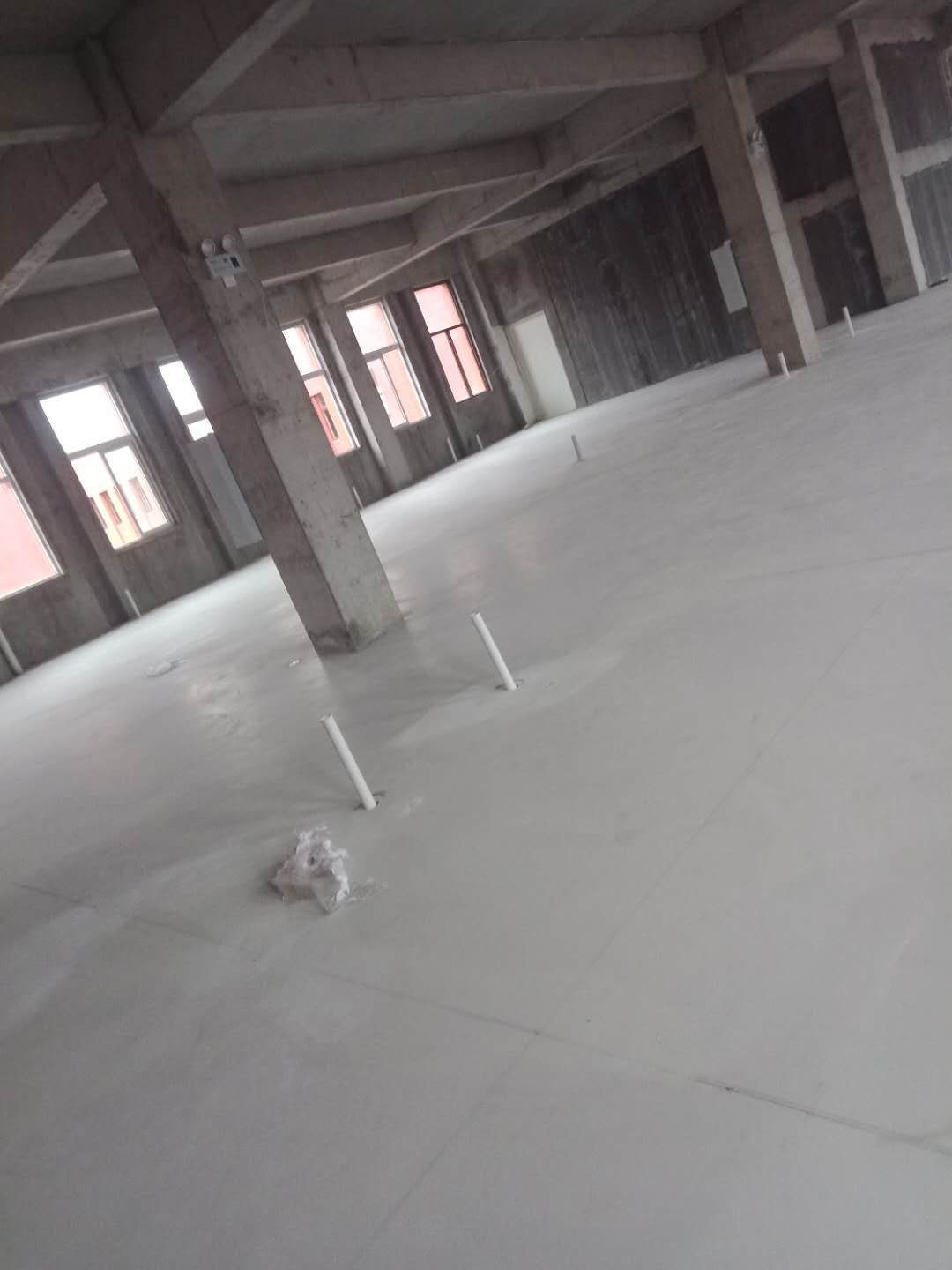

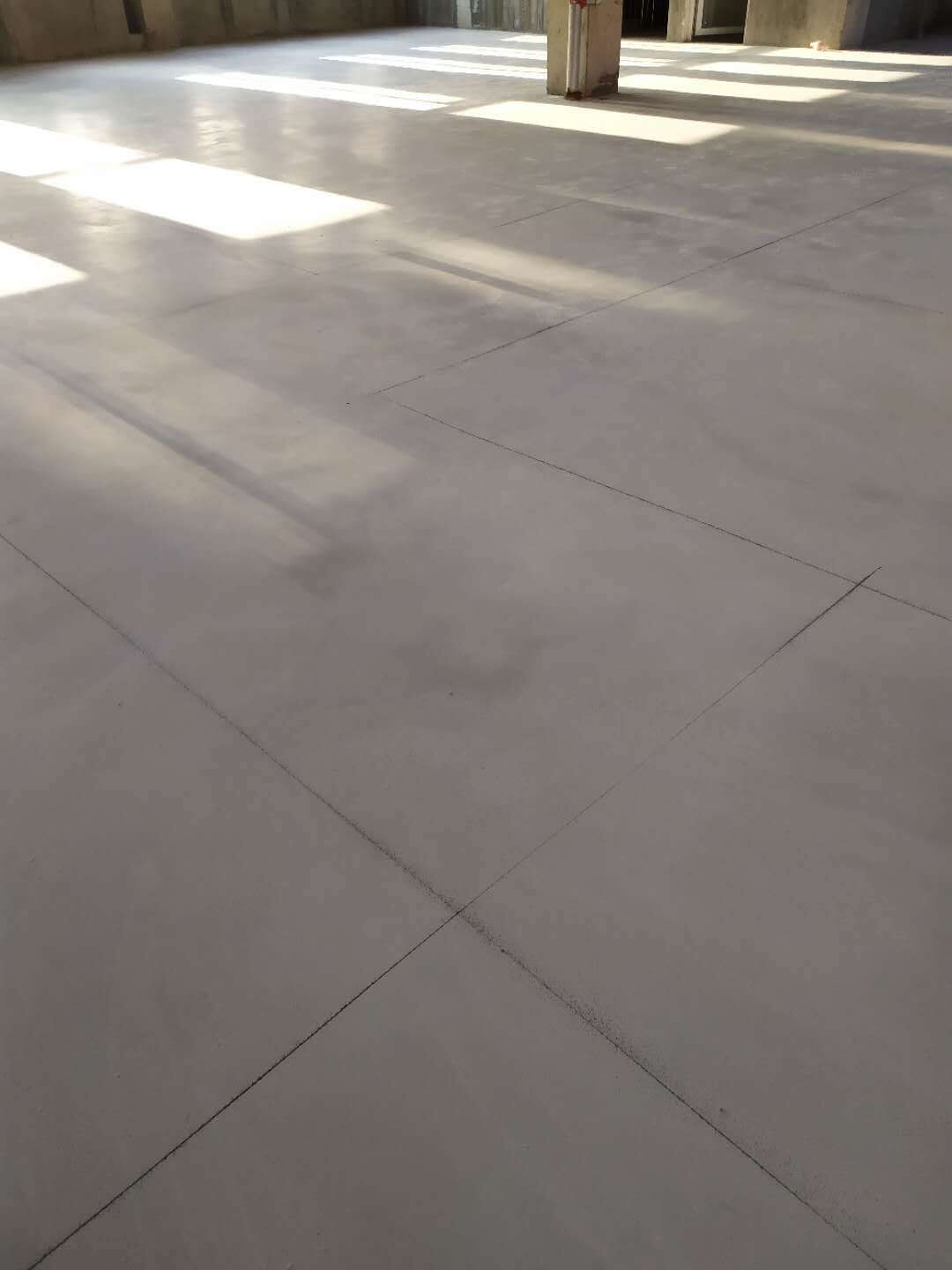

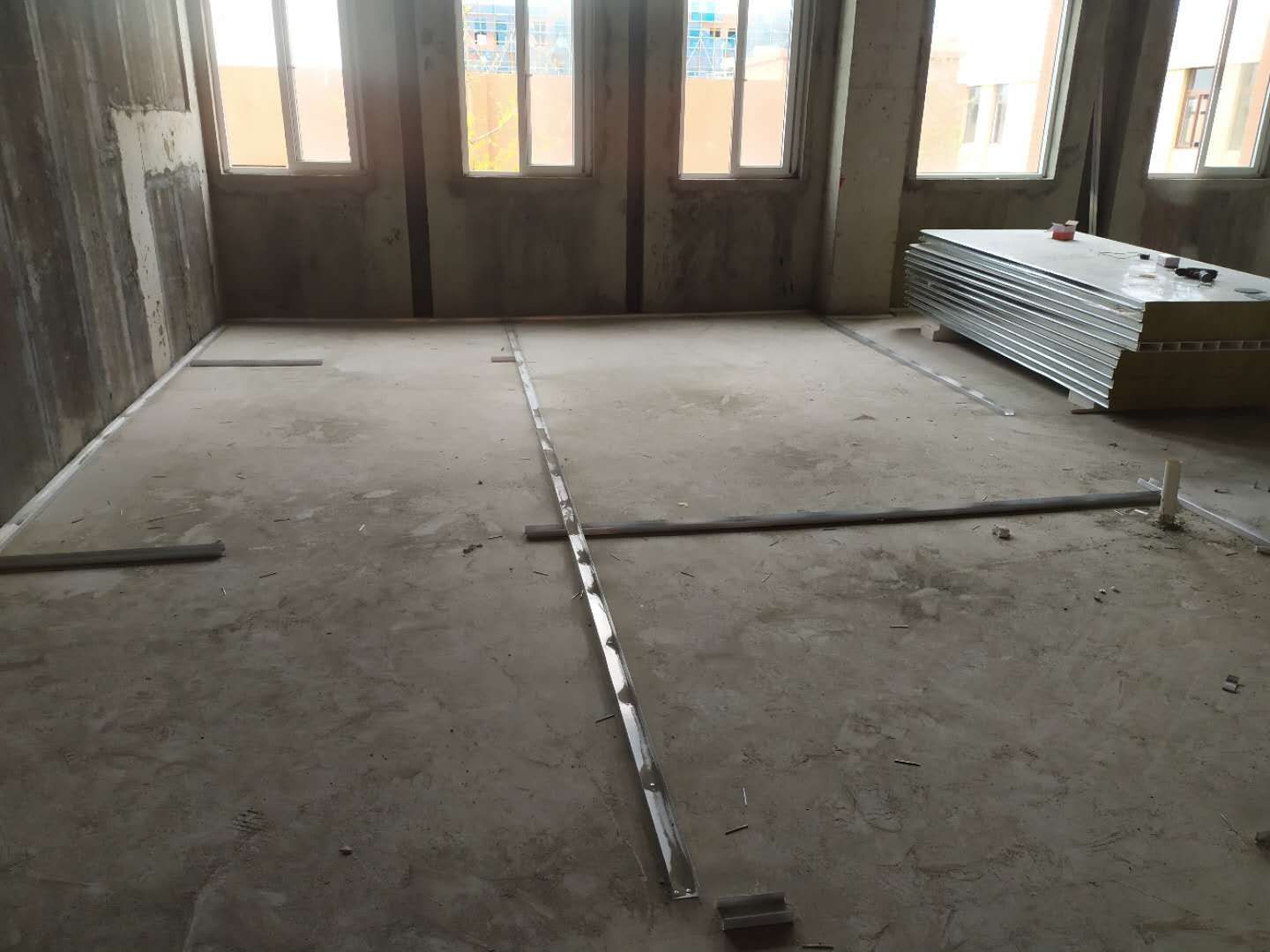

車間地坪施工,根據圖紙放線施工
