成都士達屋餐飲管理有限公司

成都士達屋餐飲管理有限公司

開工日期:2020-09-15

華盛興邦承接成都士達屋餐飲管理有限公司廠房設計,廠房裝修工程,車間裝修面積2250平方米,主要產品:餐飲,魚類產品

瀏覽
查看更多

工程進度

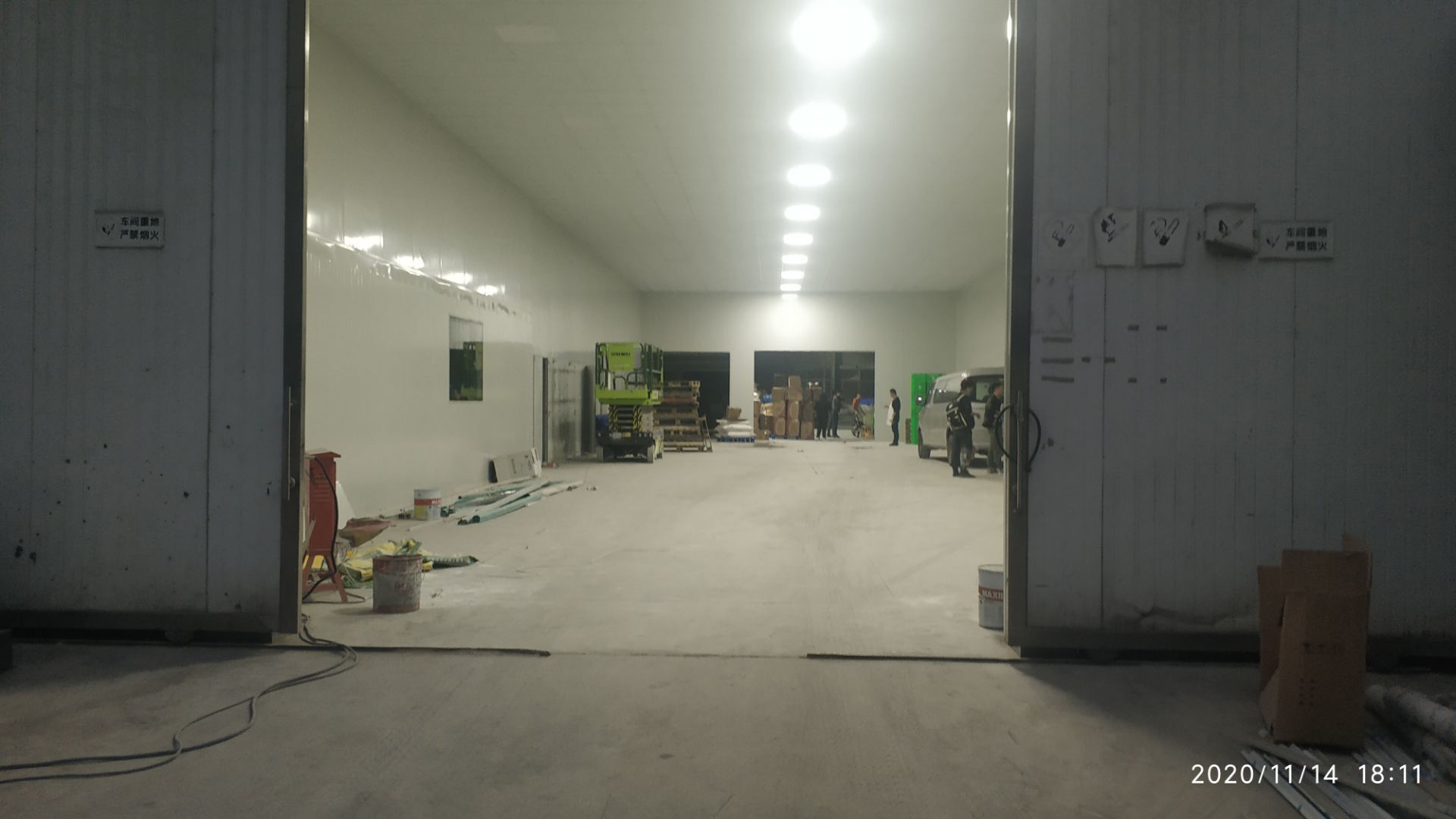

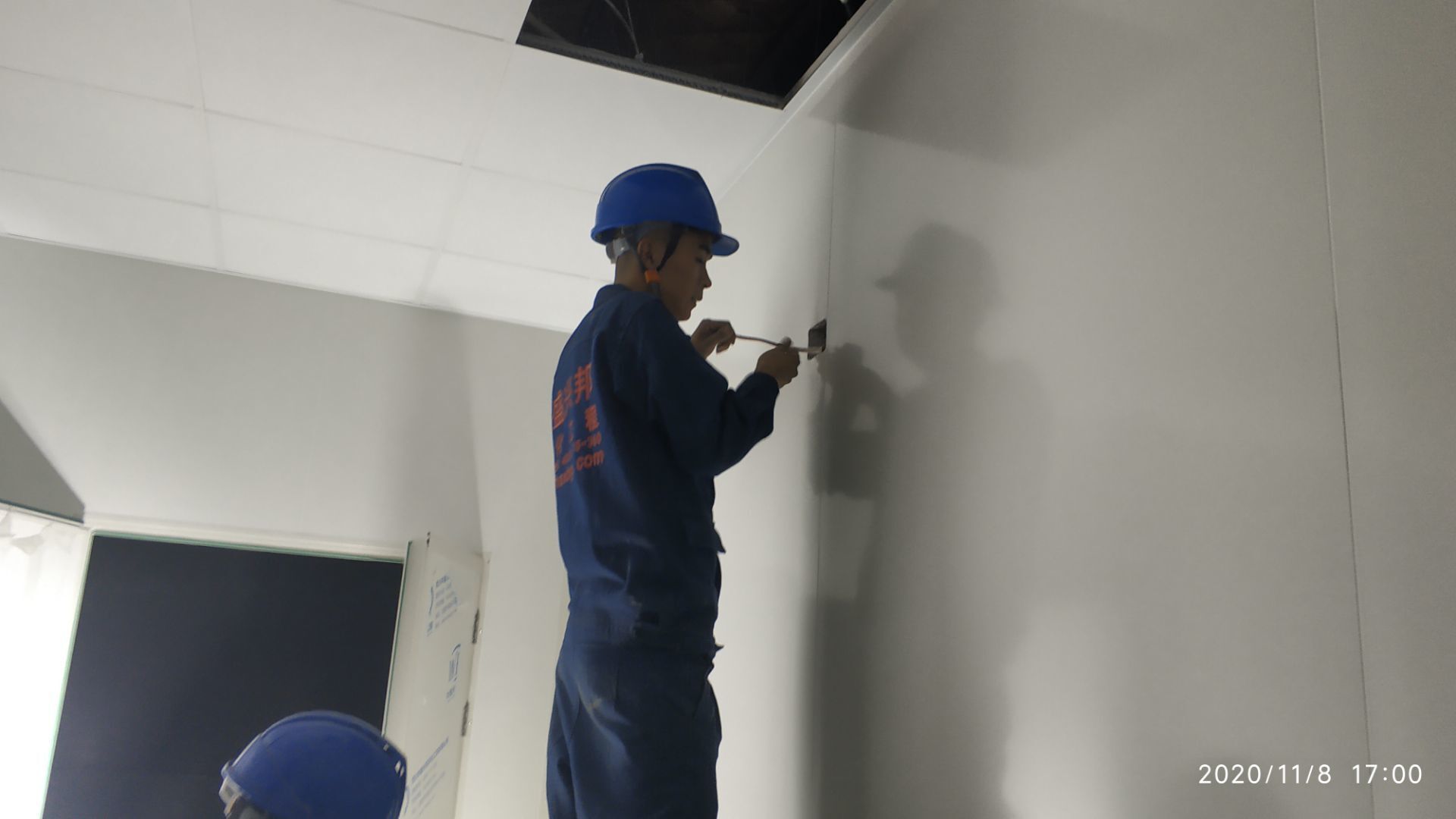

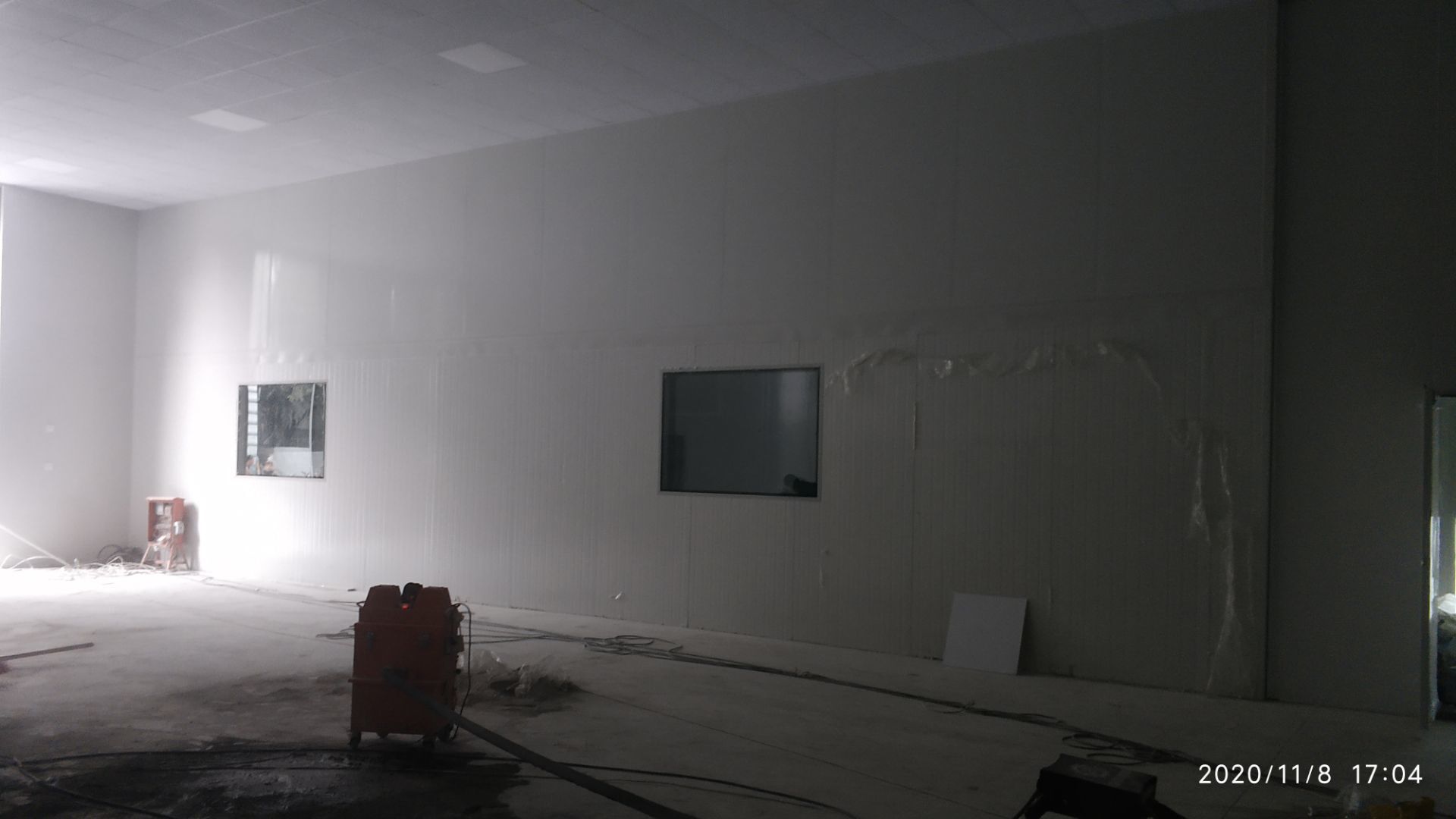

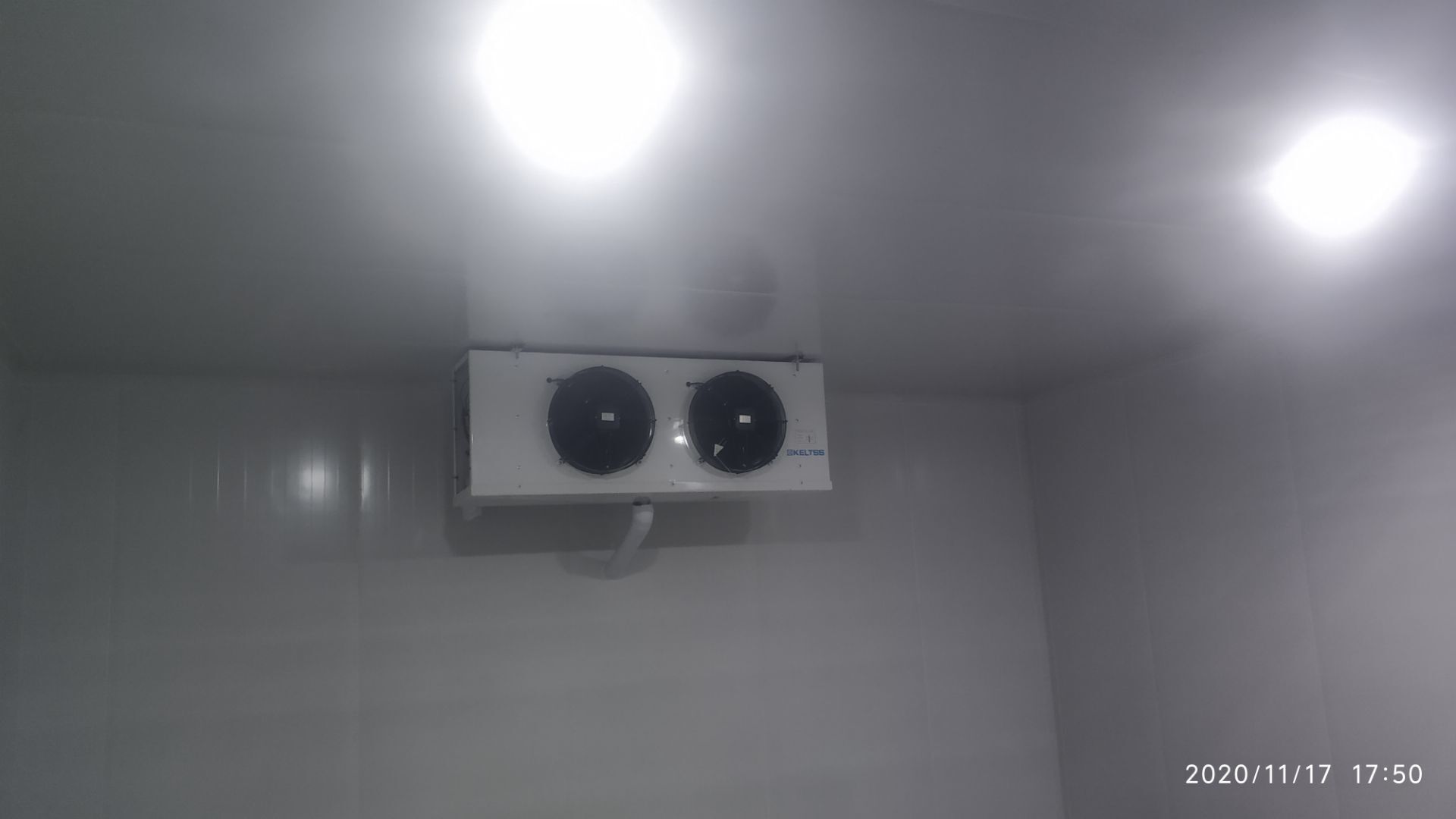

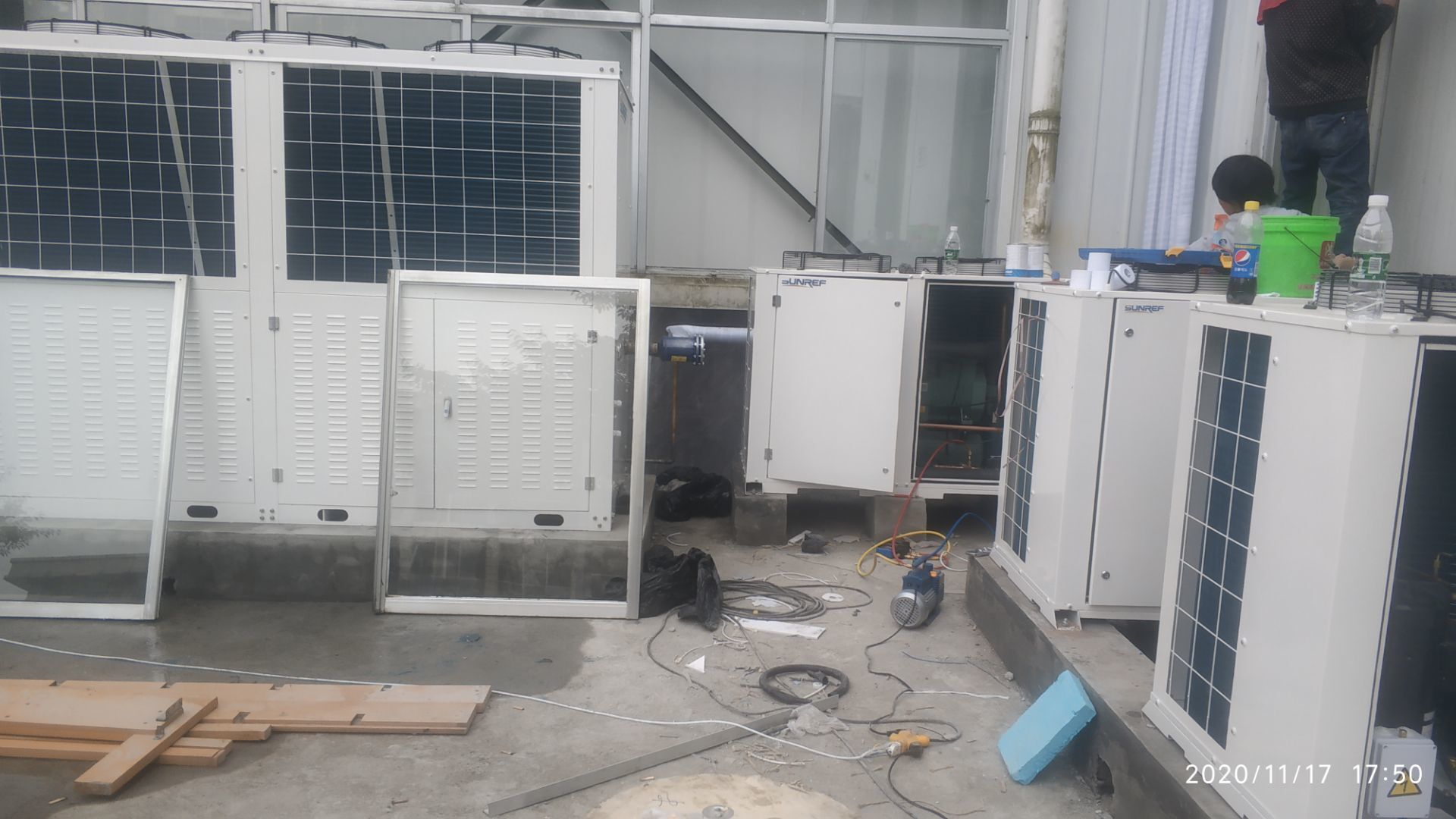

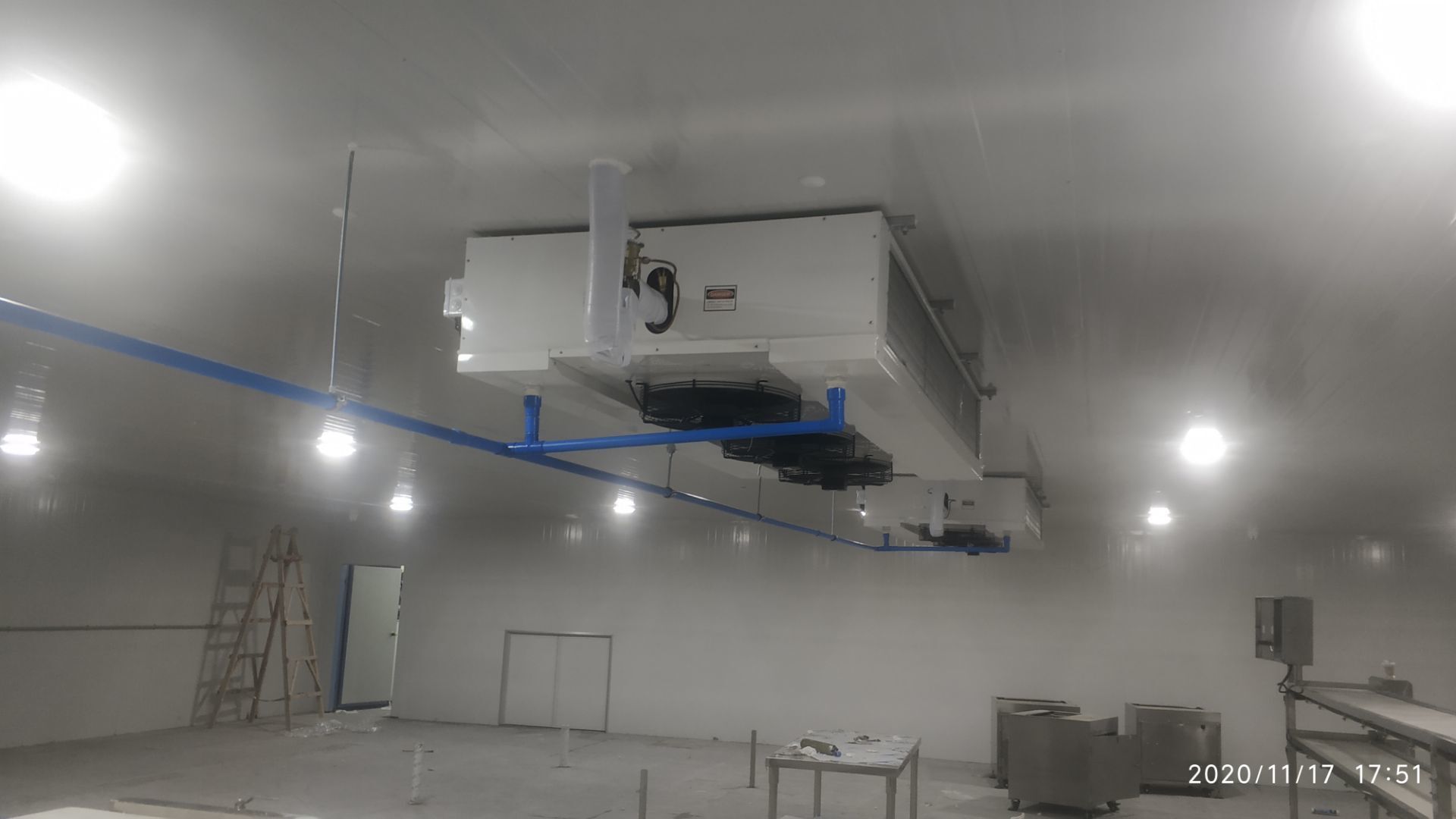

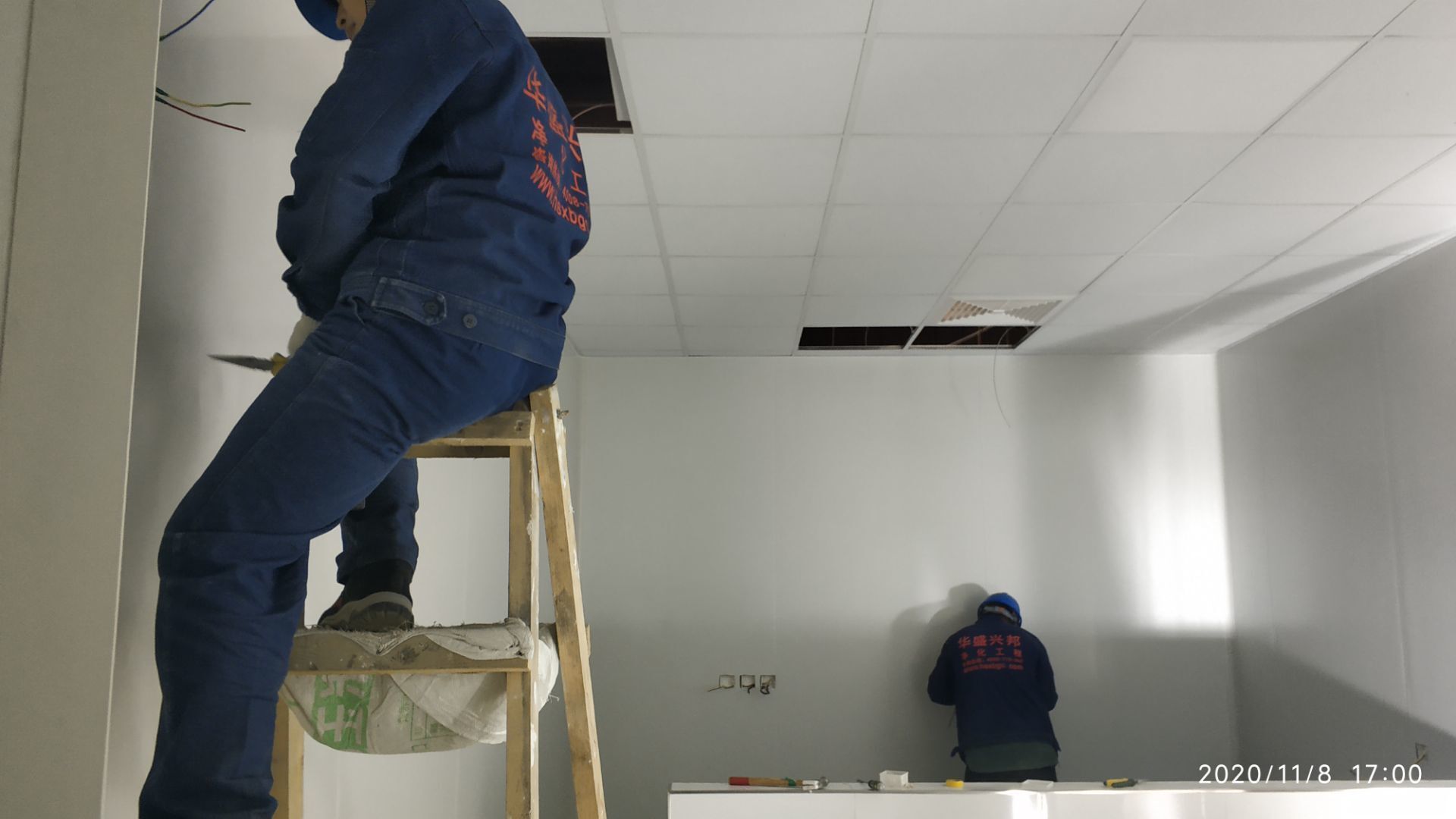

  • 2020-11-18

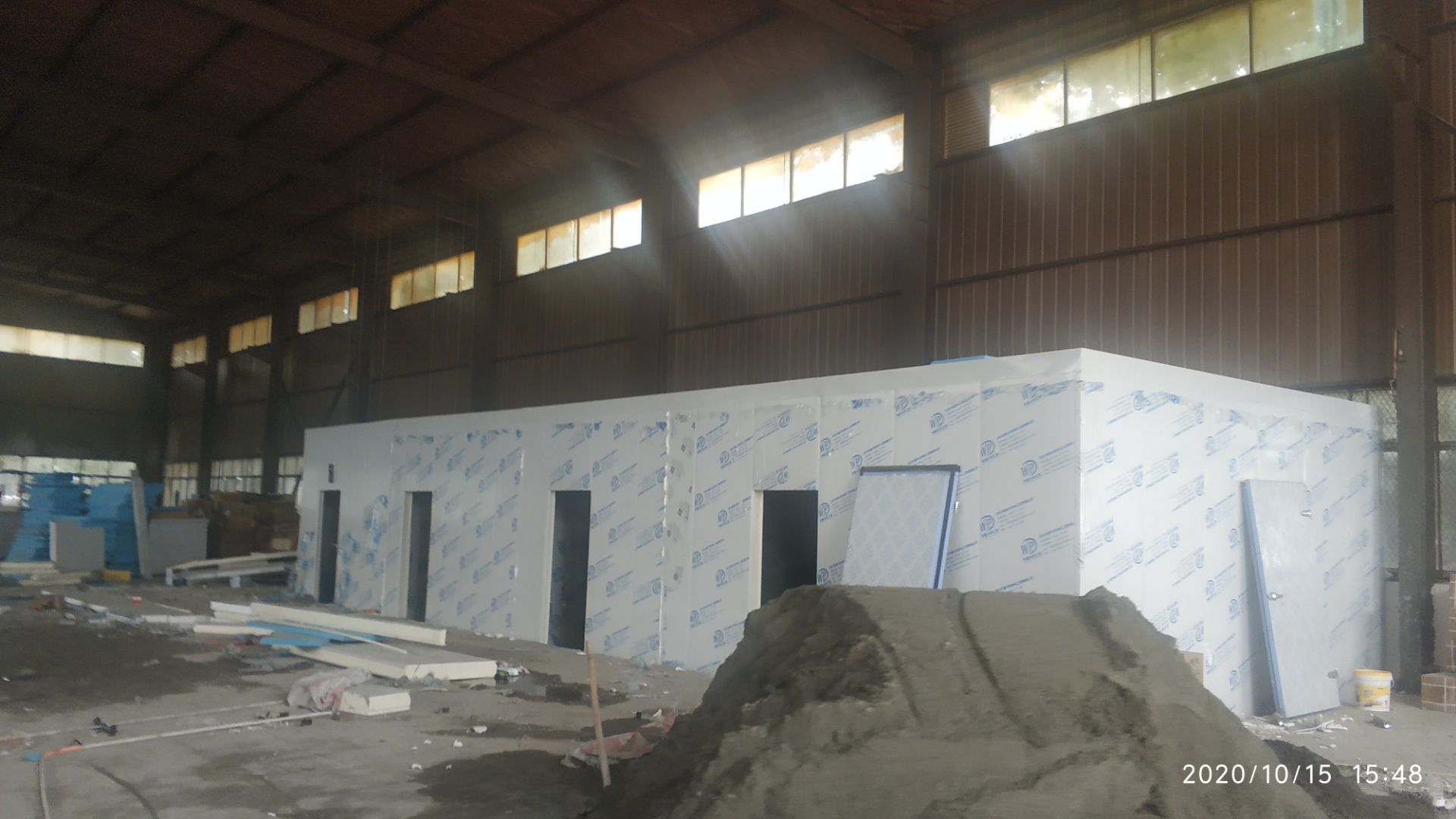

    1、照明燈具,換氣扇,紫外燈安裝完成75%左右,僅剩熱加工區域燈具定位安裝。2、熱加工區域收尾工作完成65%,層高較高收尾較緩。3、門窗玻璃已安裝完成。注意成品保護。4、橋架支架構件制作完成,絲桿制作完成。

  • 2020-11-16

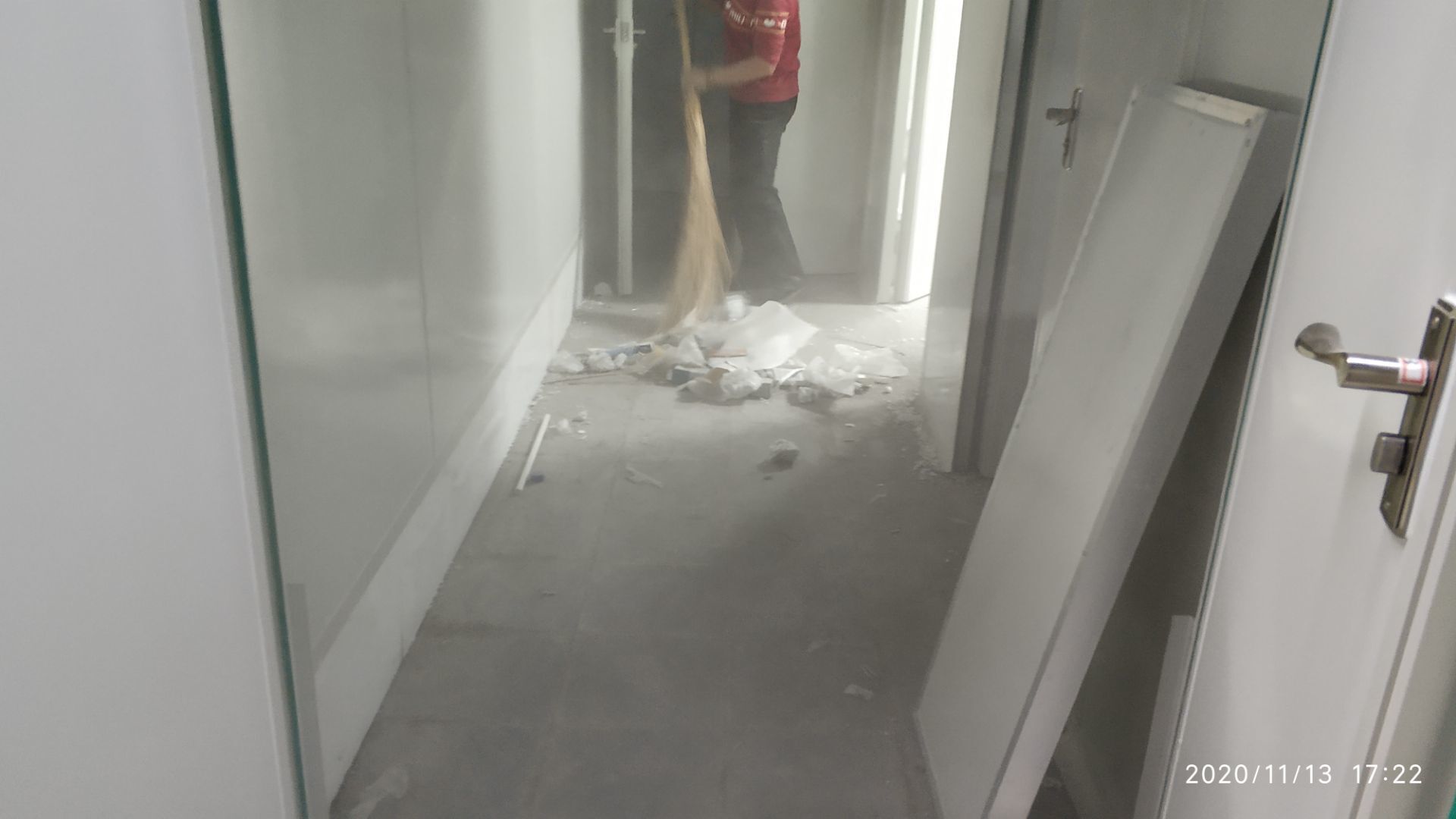

    車間清掃,建渣運走

  • 2020-11-12

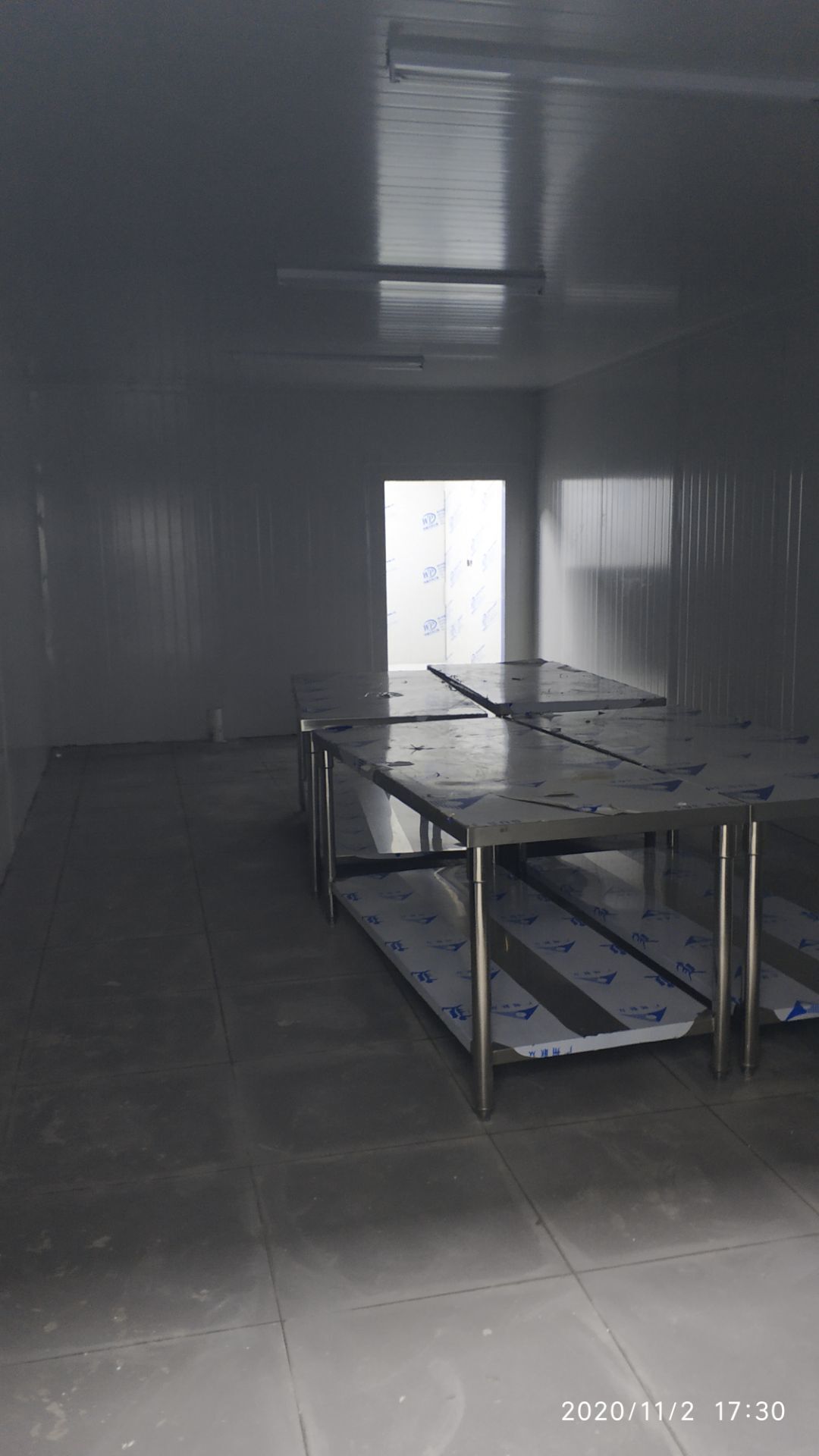

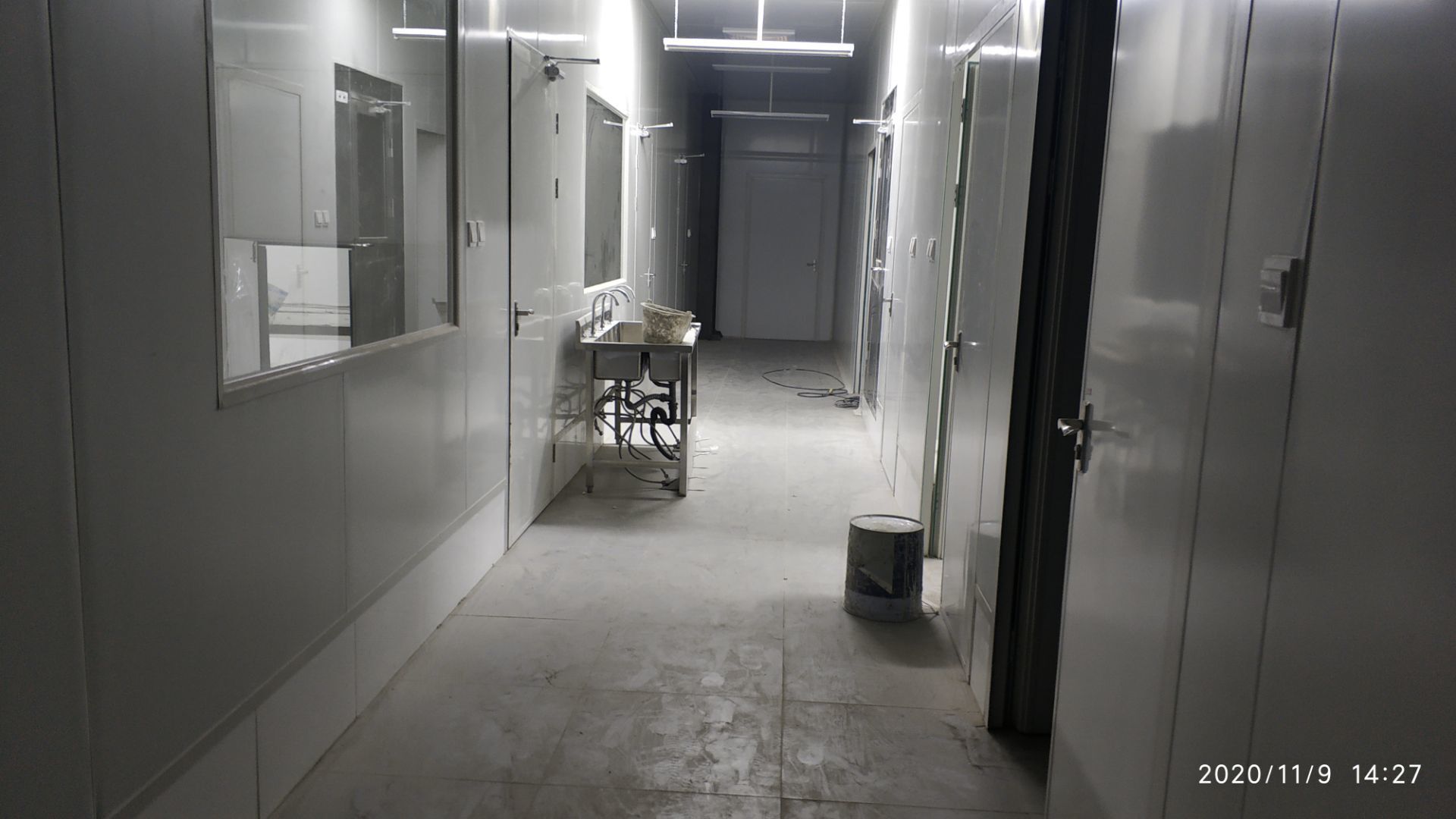

    空調安裝,門安裝完成

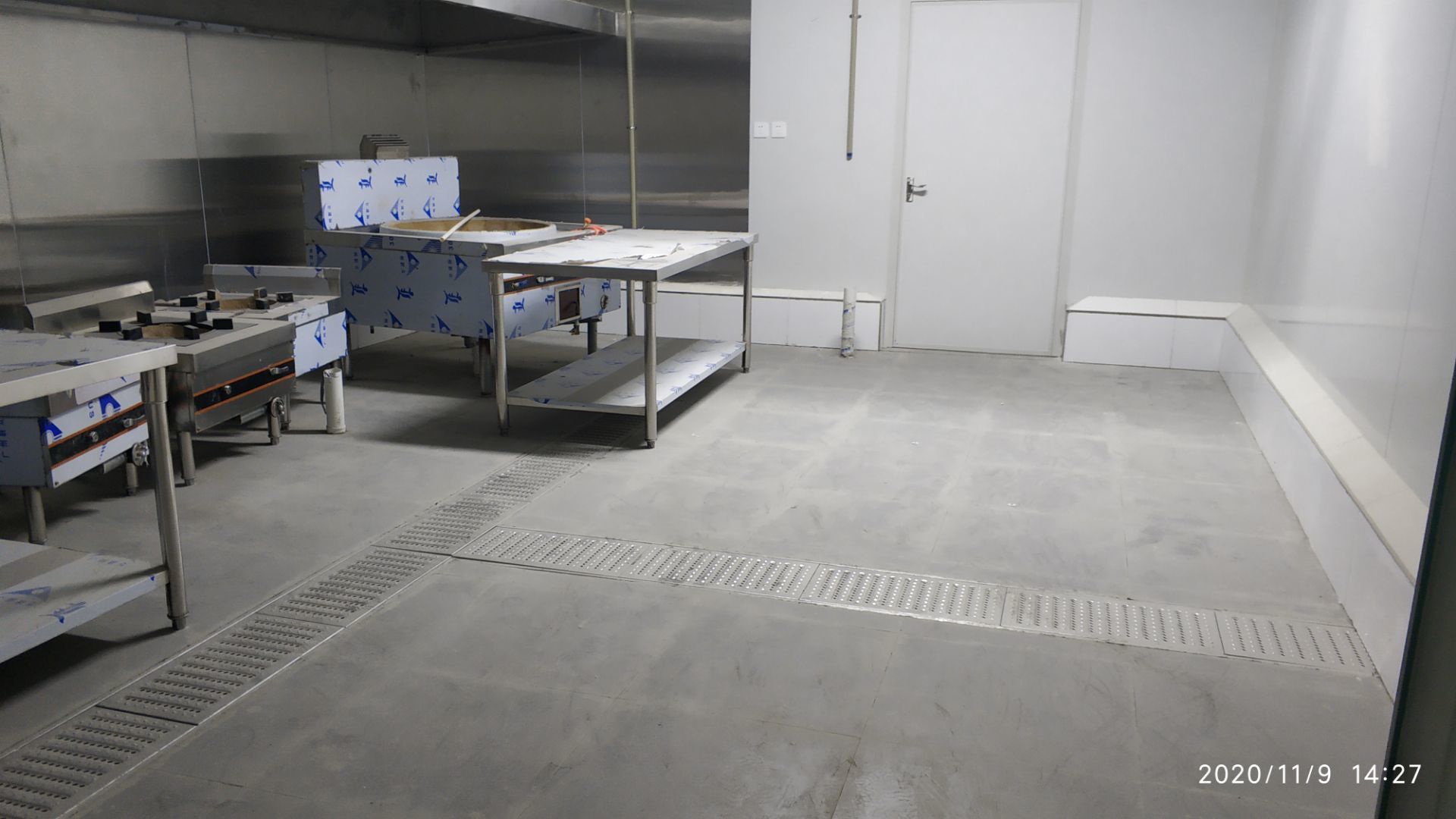

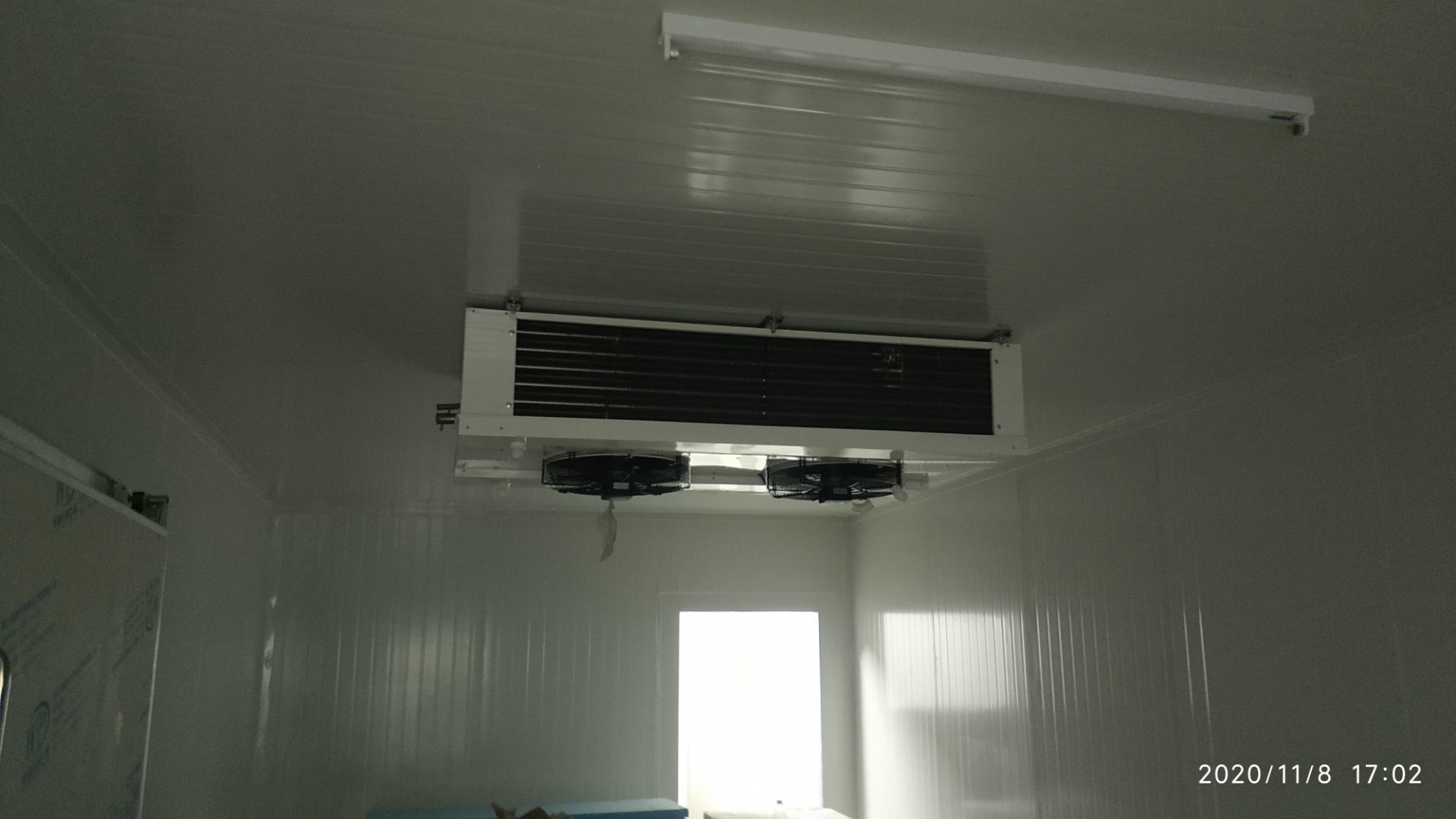

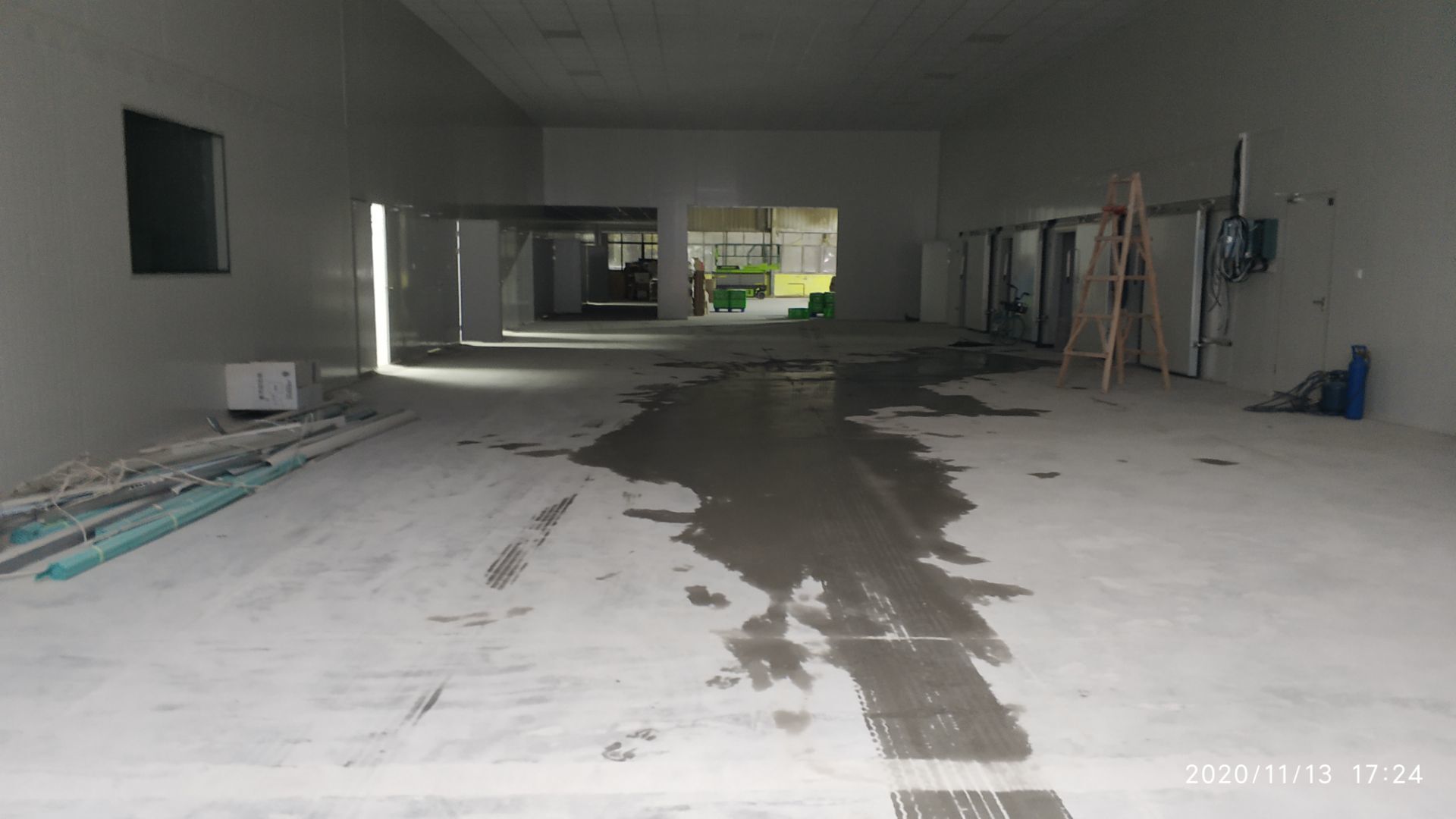

  • 2020-11-09

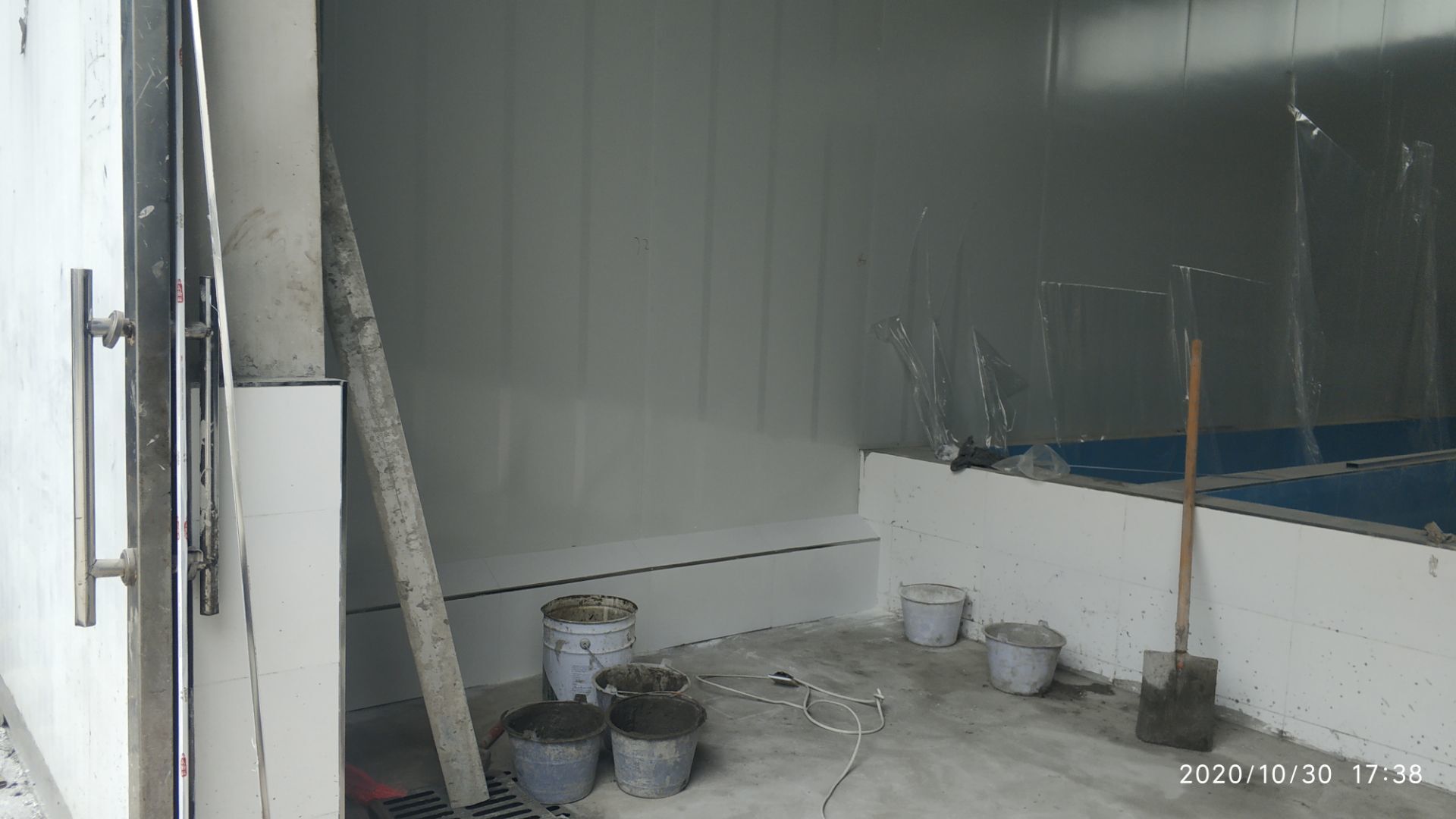

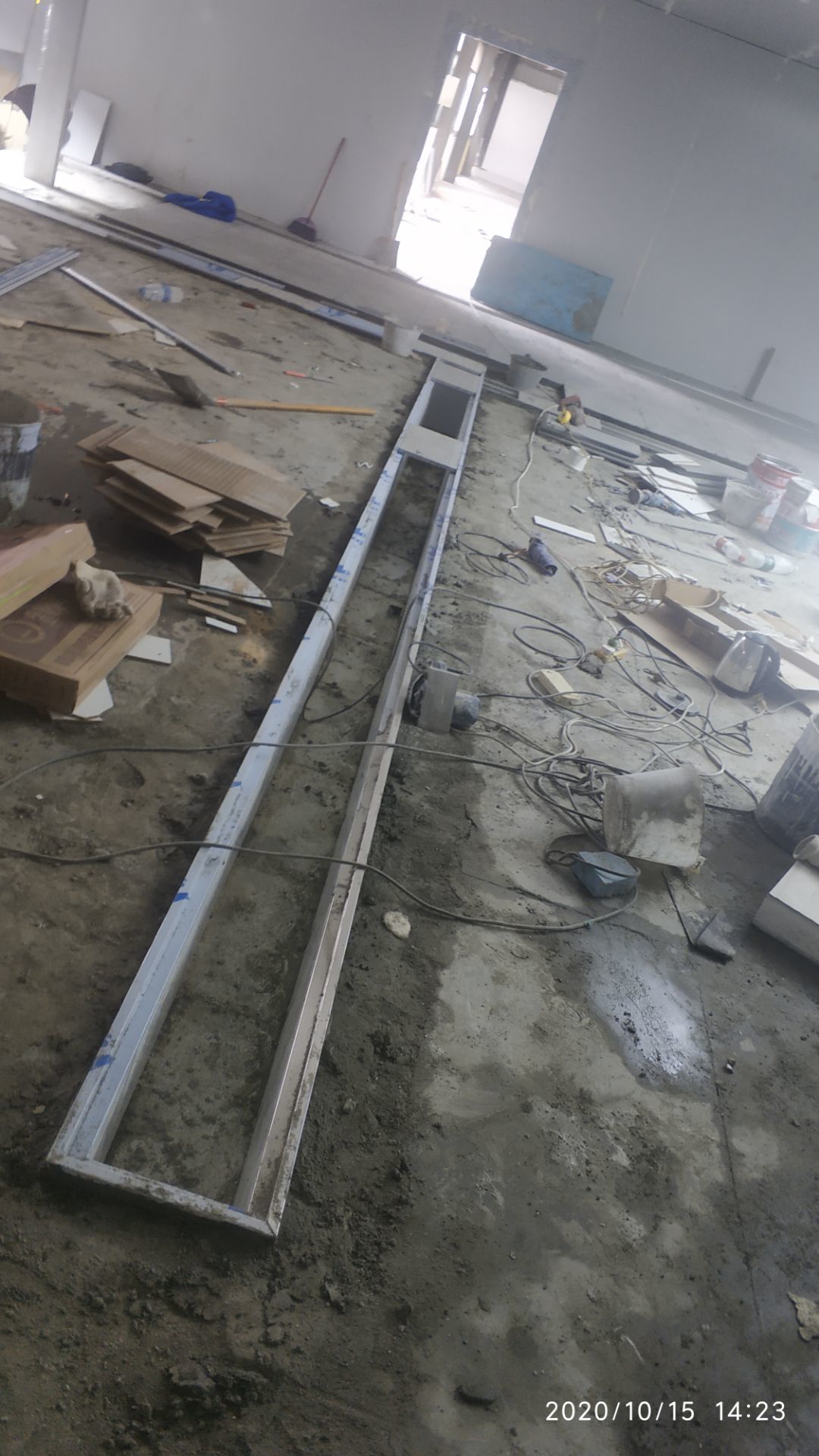

    1.地面打磨完成分揀區域和后勤庫房。2.彩鋼組收邊收口,安裝門完成百分之八十。3.照明插座布線安裝完成百分之八十五。 4.凍庫內機組安裝完成。 5.卷簾門安裝完成。

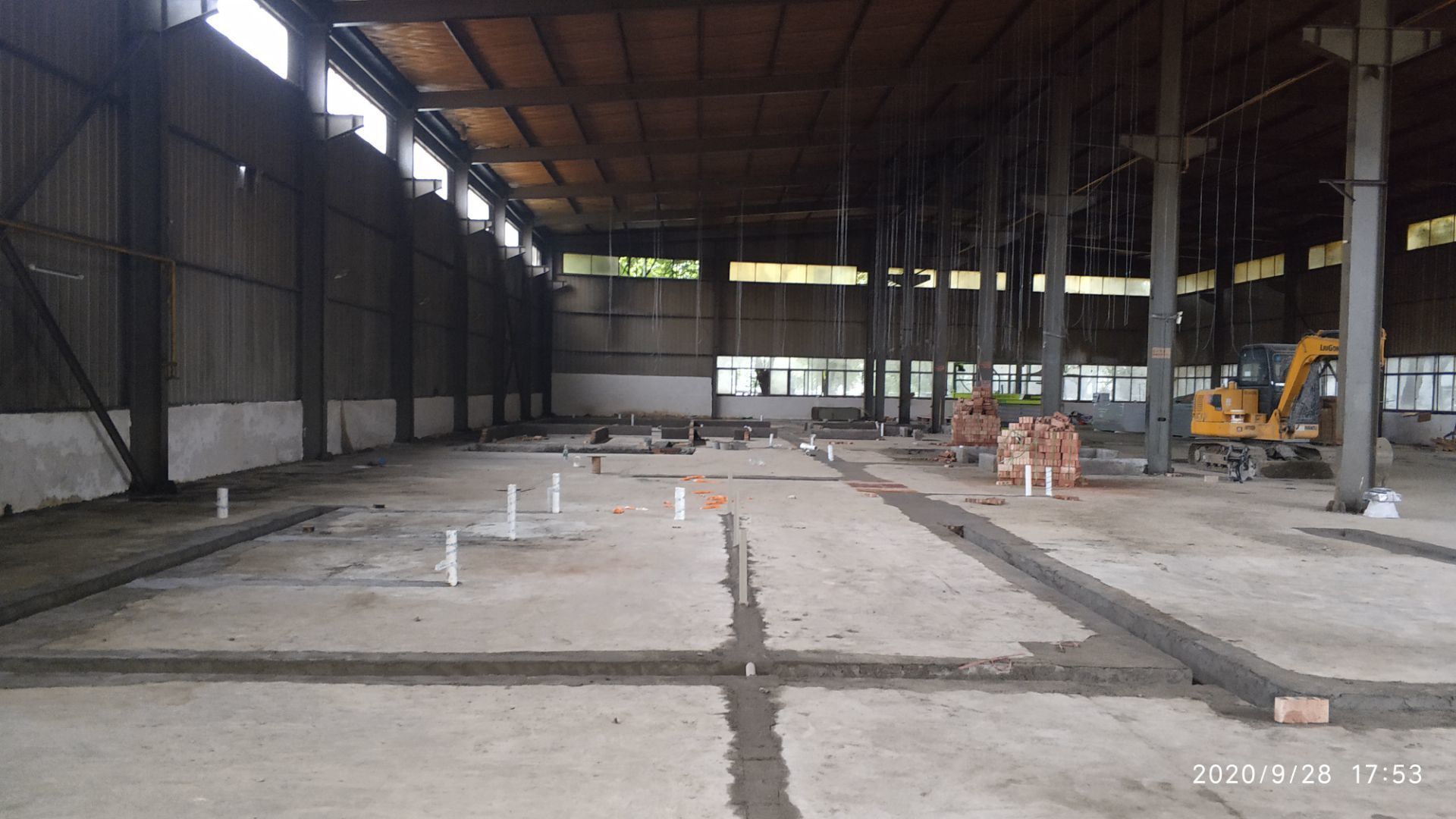

  • 2020-11-04

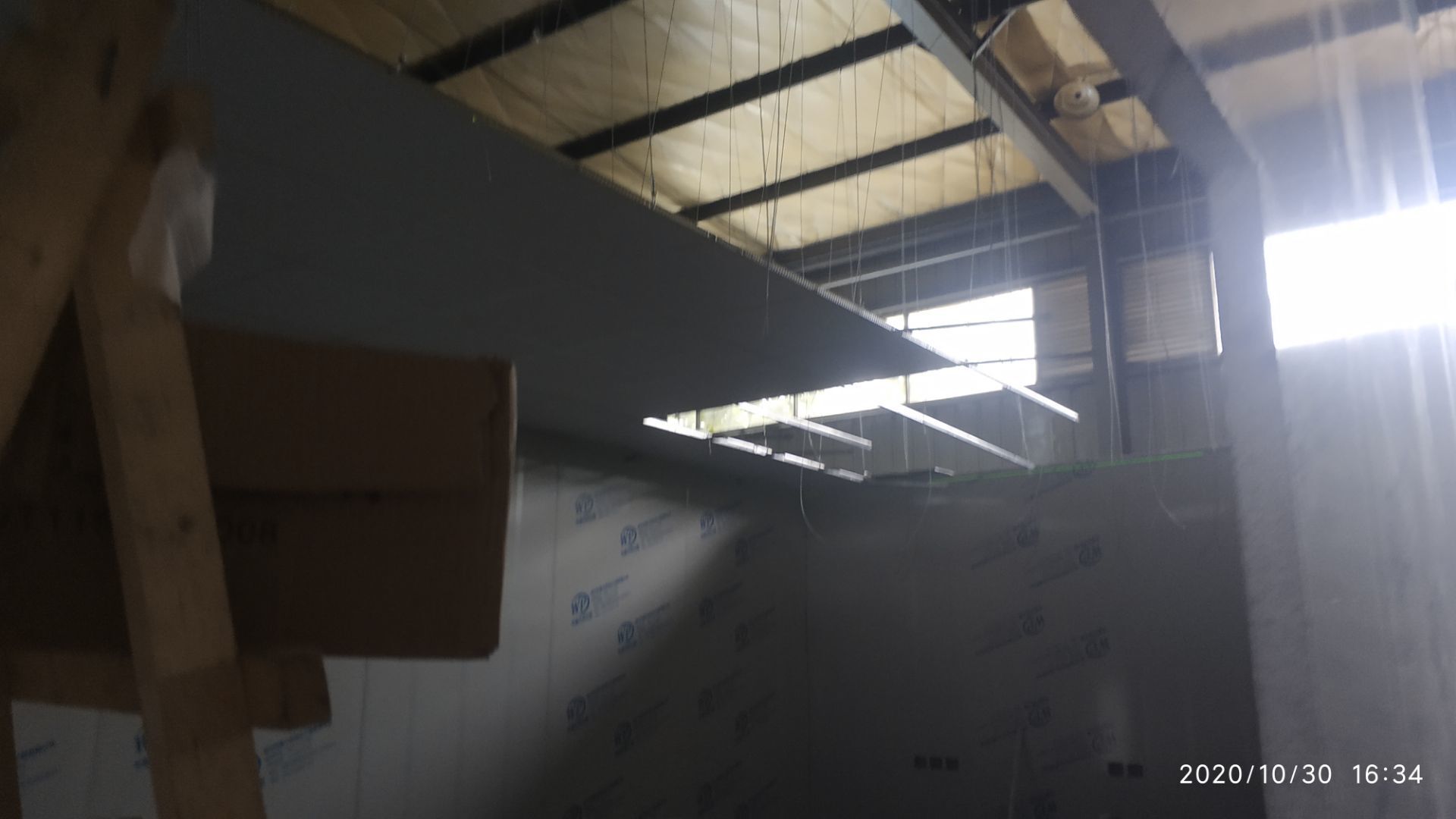

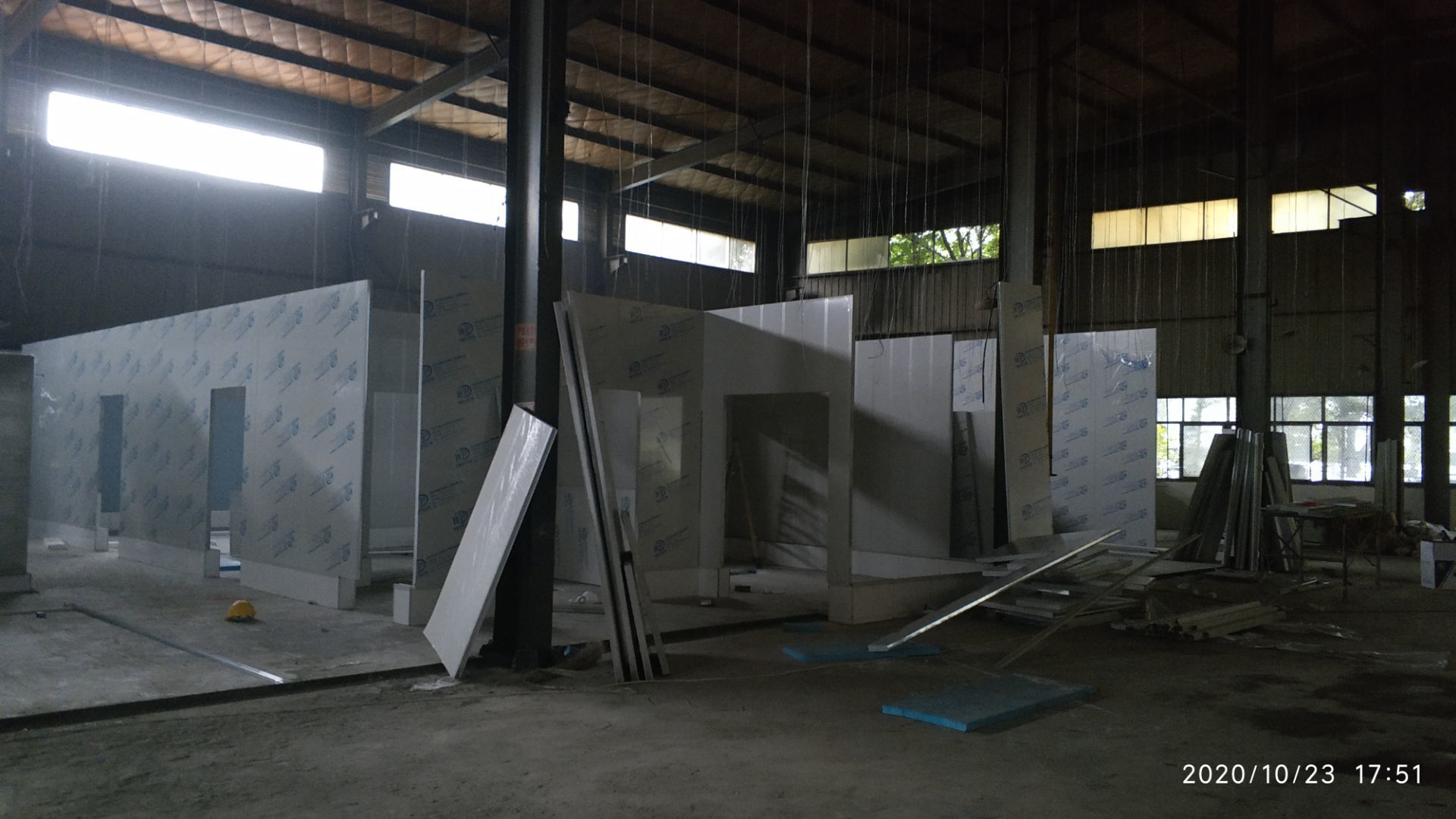

    1. 室外墻面新增貼磚完成百分之五十。 2.燈具安裝完成百分之七十。 3.吊頂區域完成百分之七十。 4.圓弧收邊收口完成百分之三十。

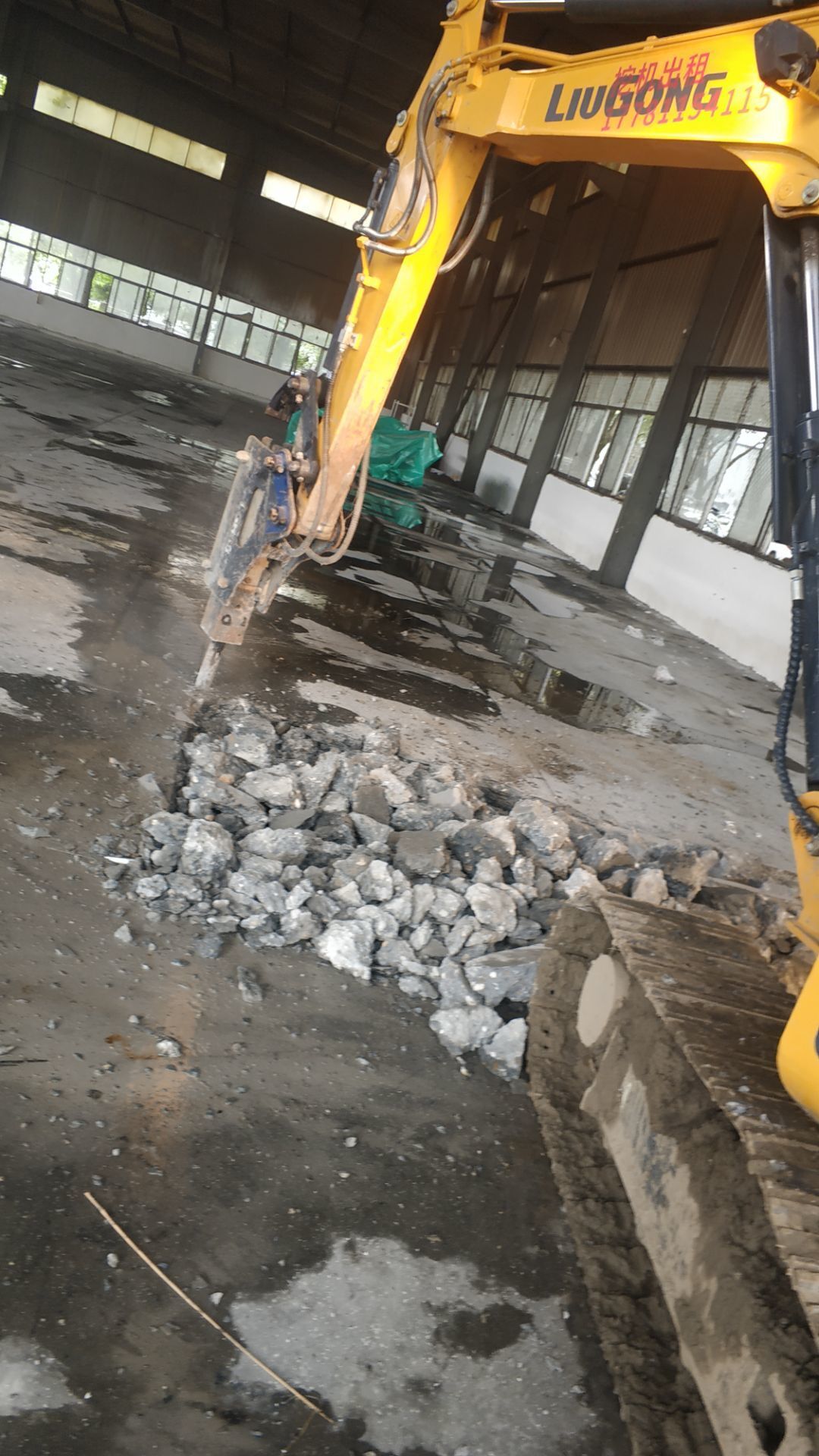

  • 2020-11-02

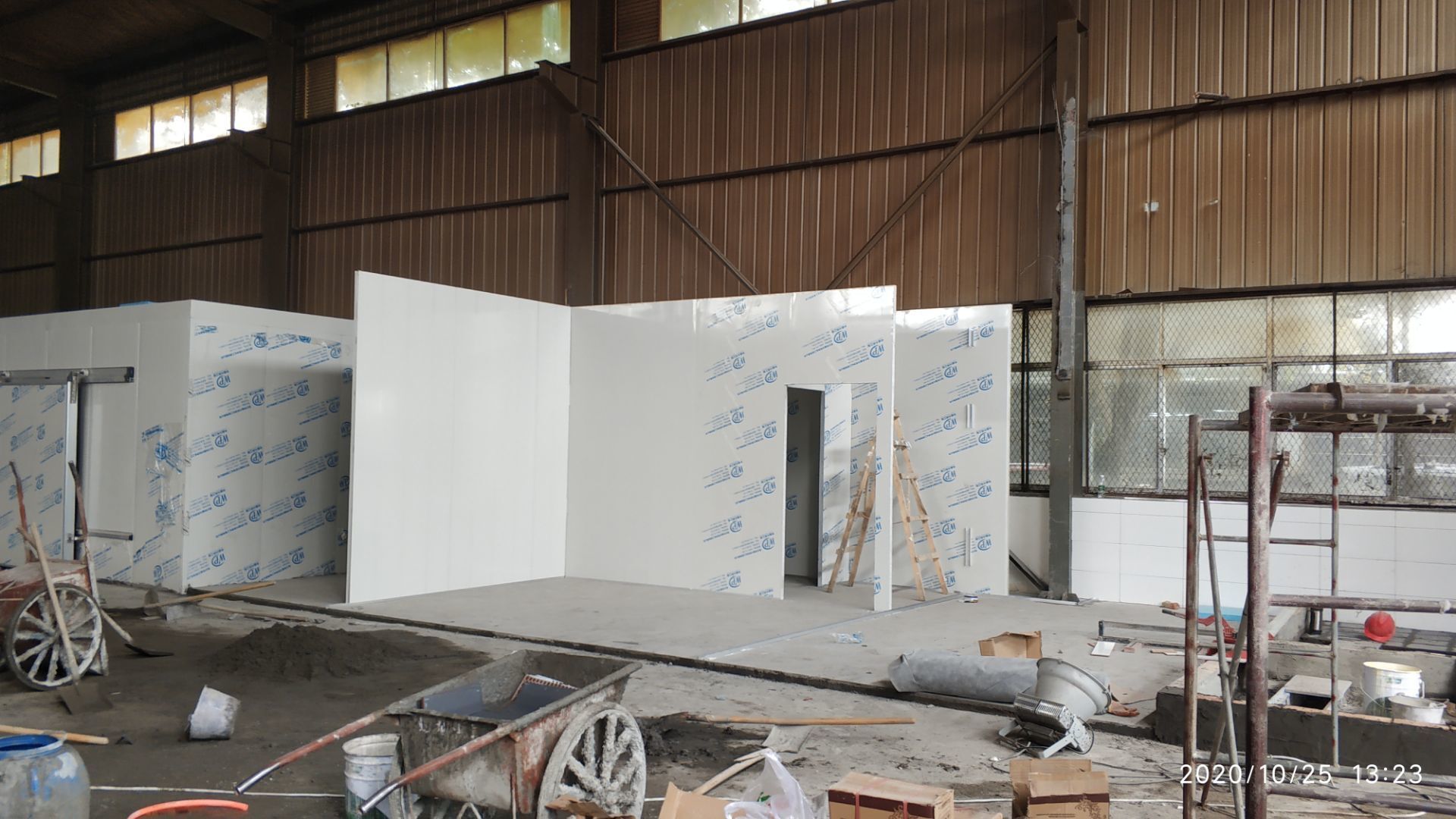

    彩鋼板隔斷施工,吊頂施工

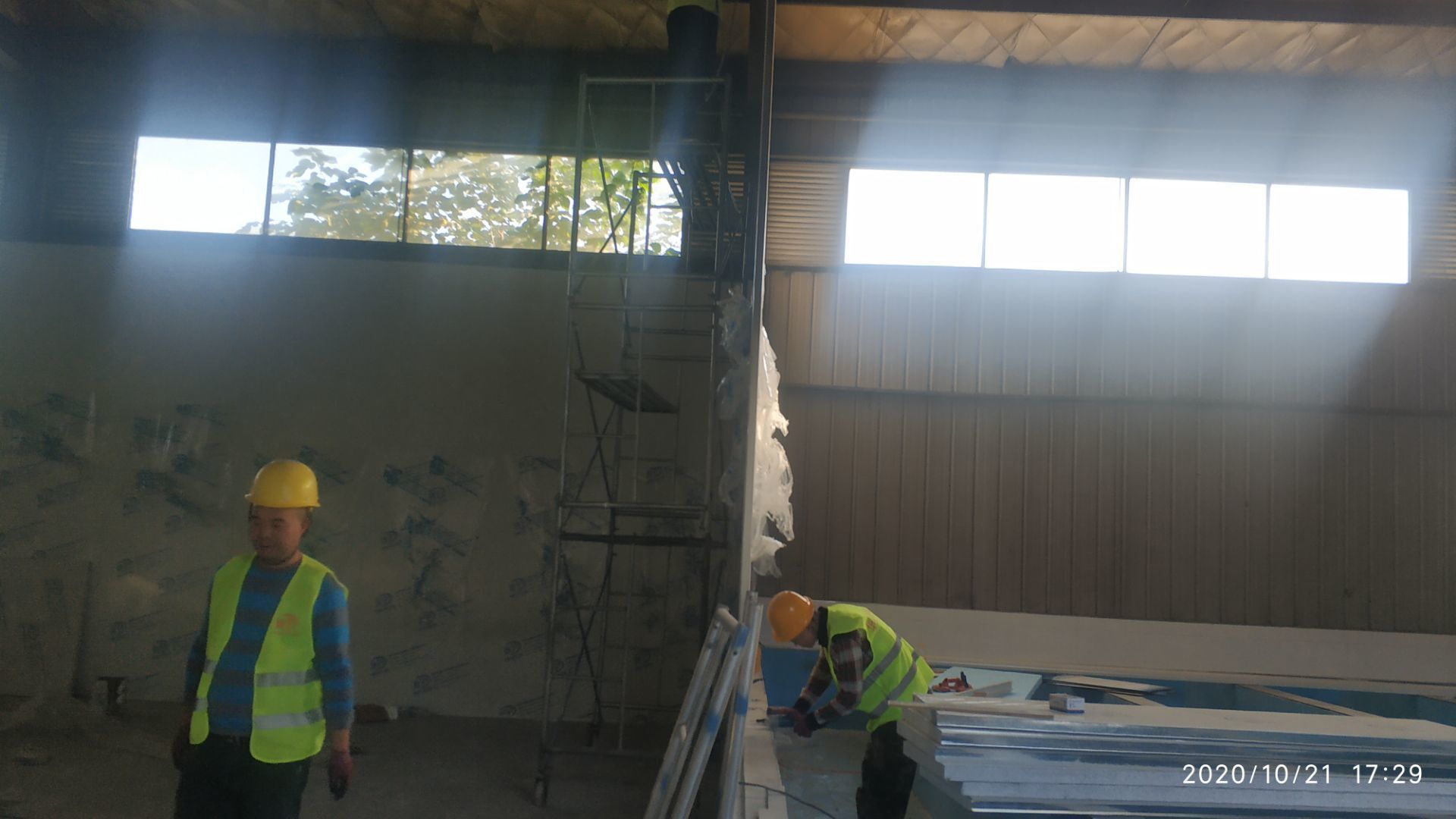

  • 2020-10-26

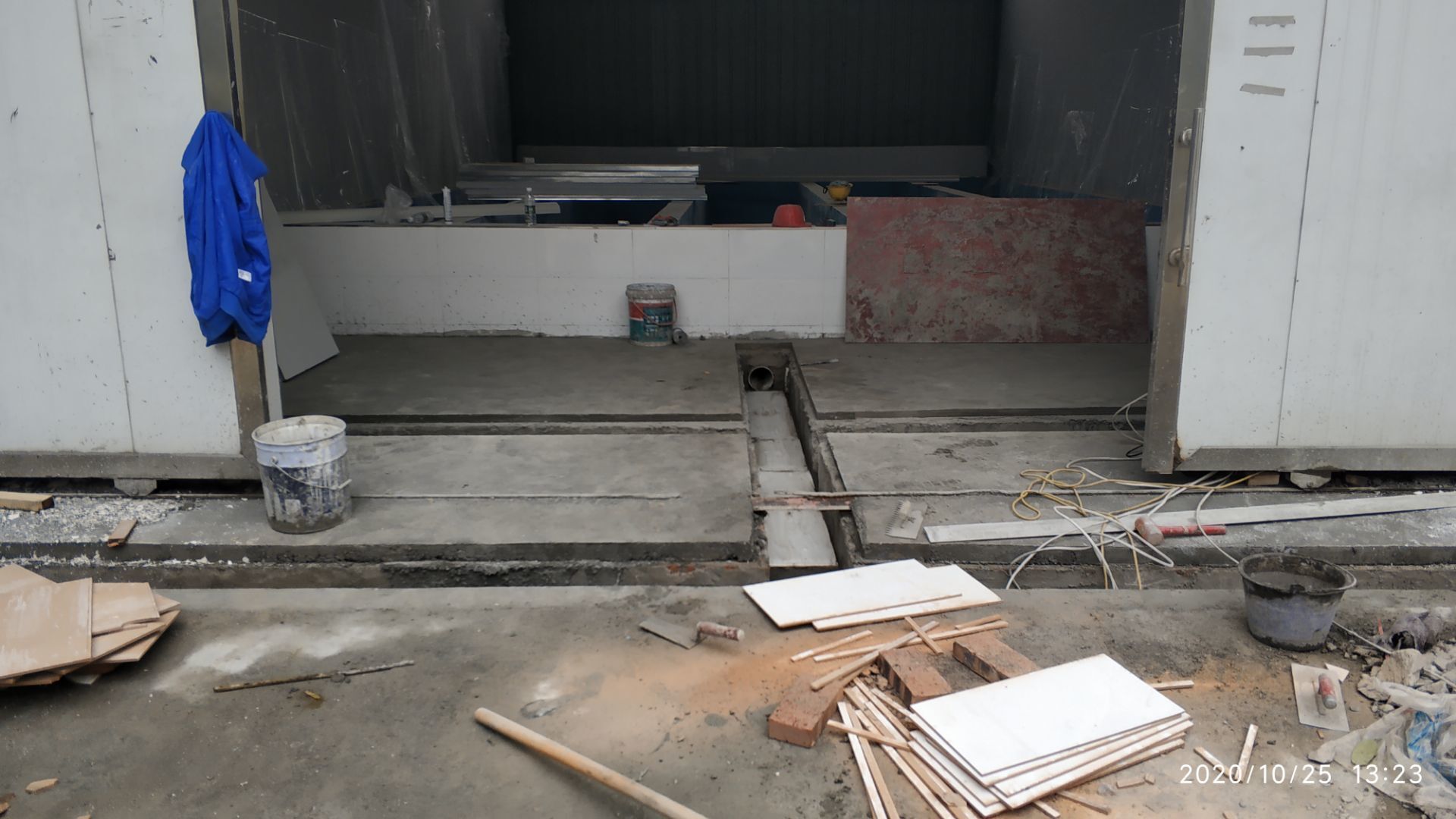

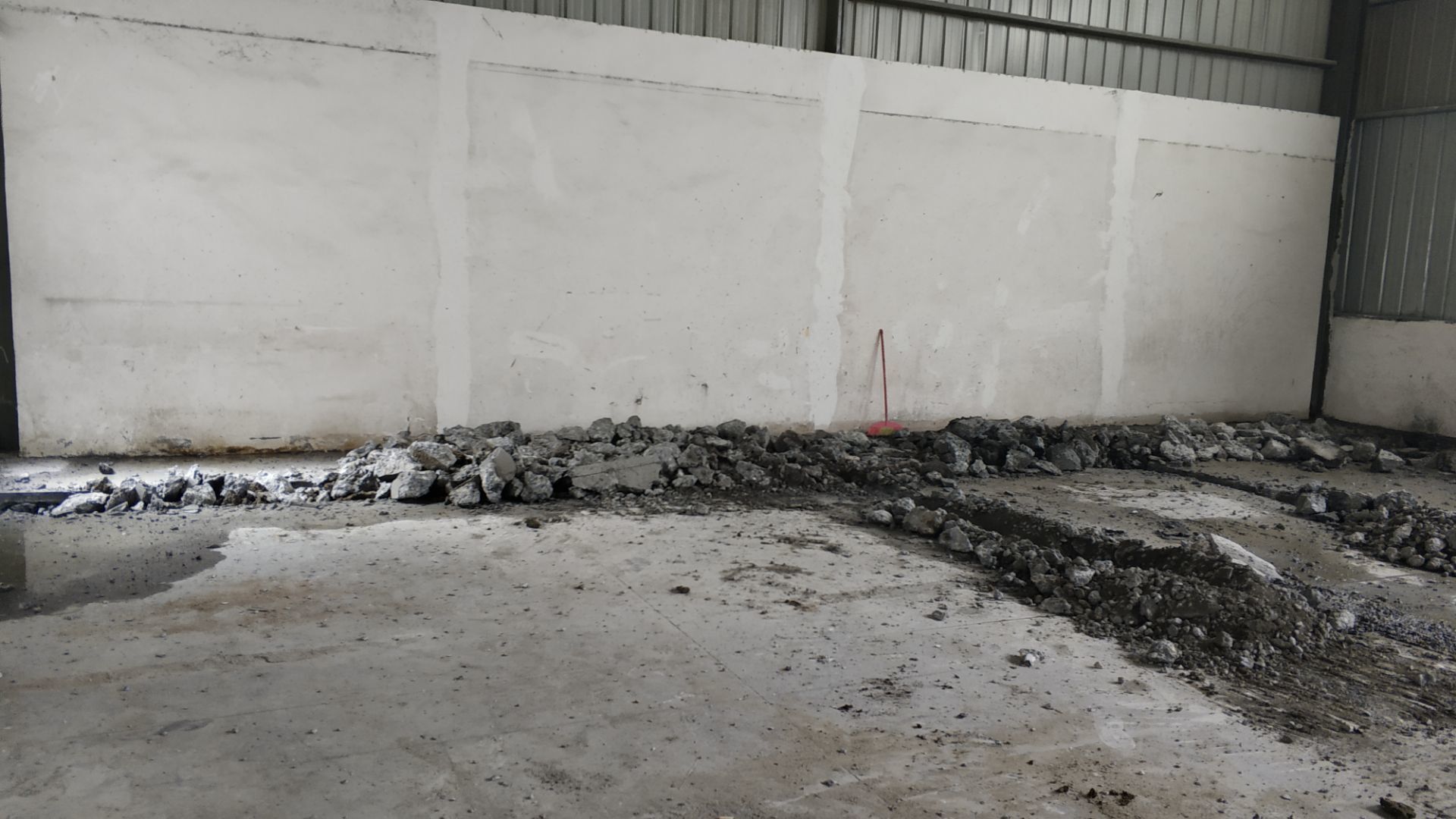

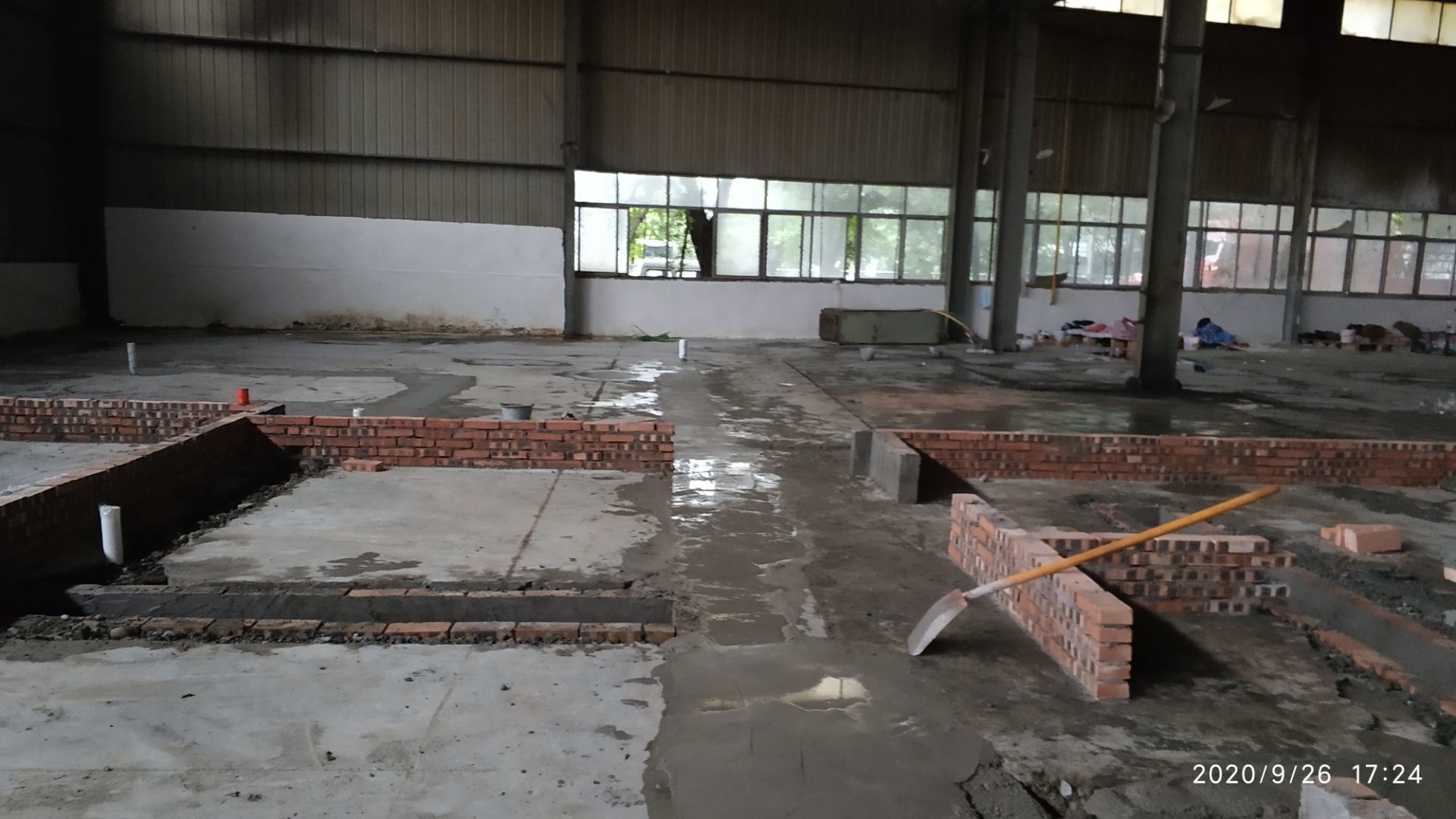

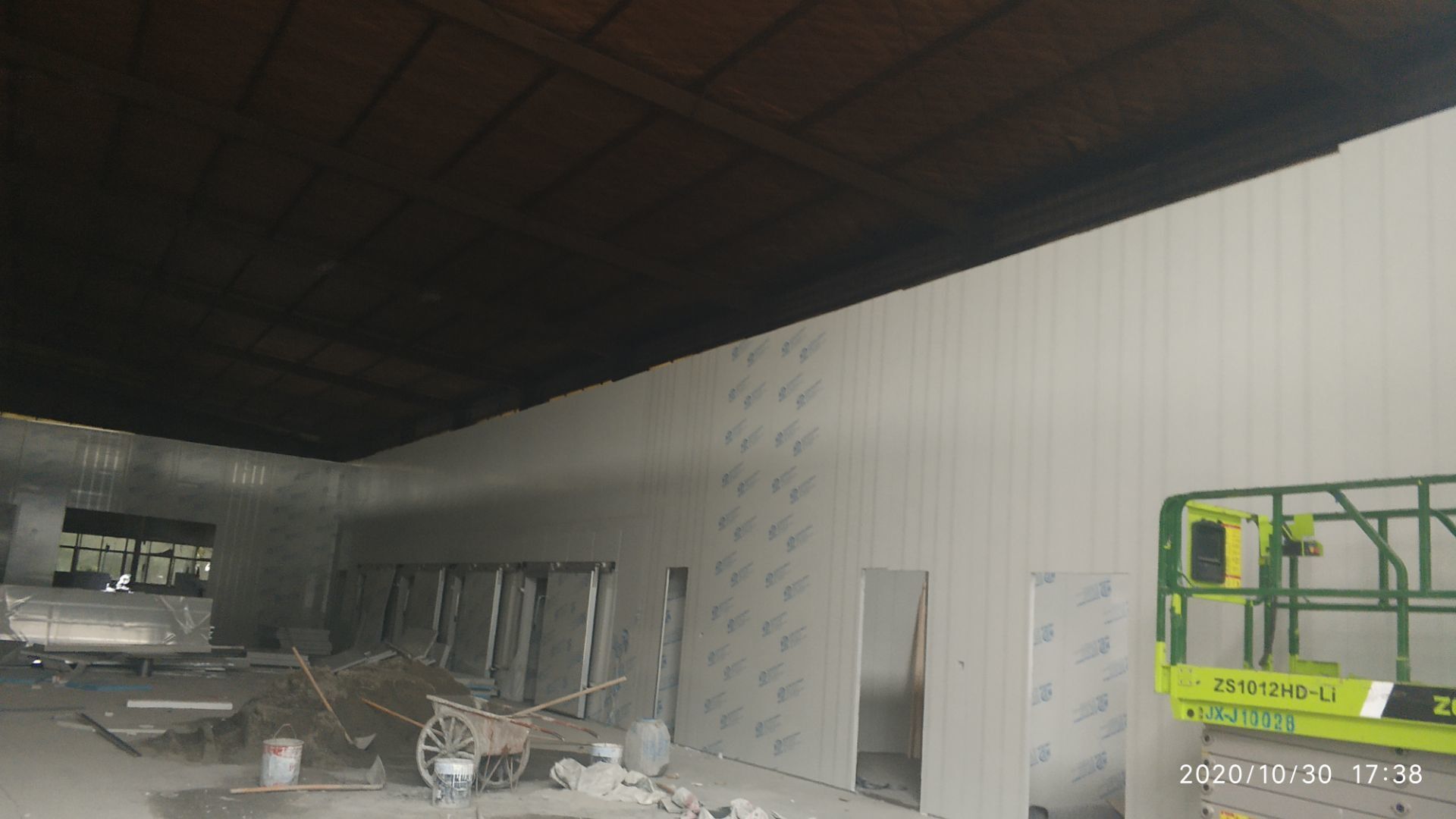

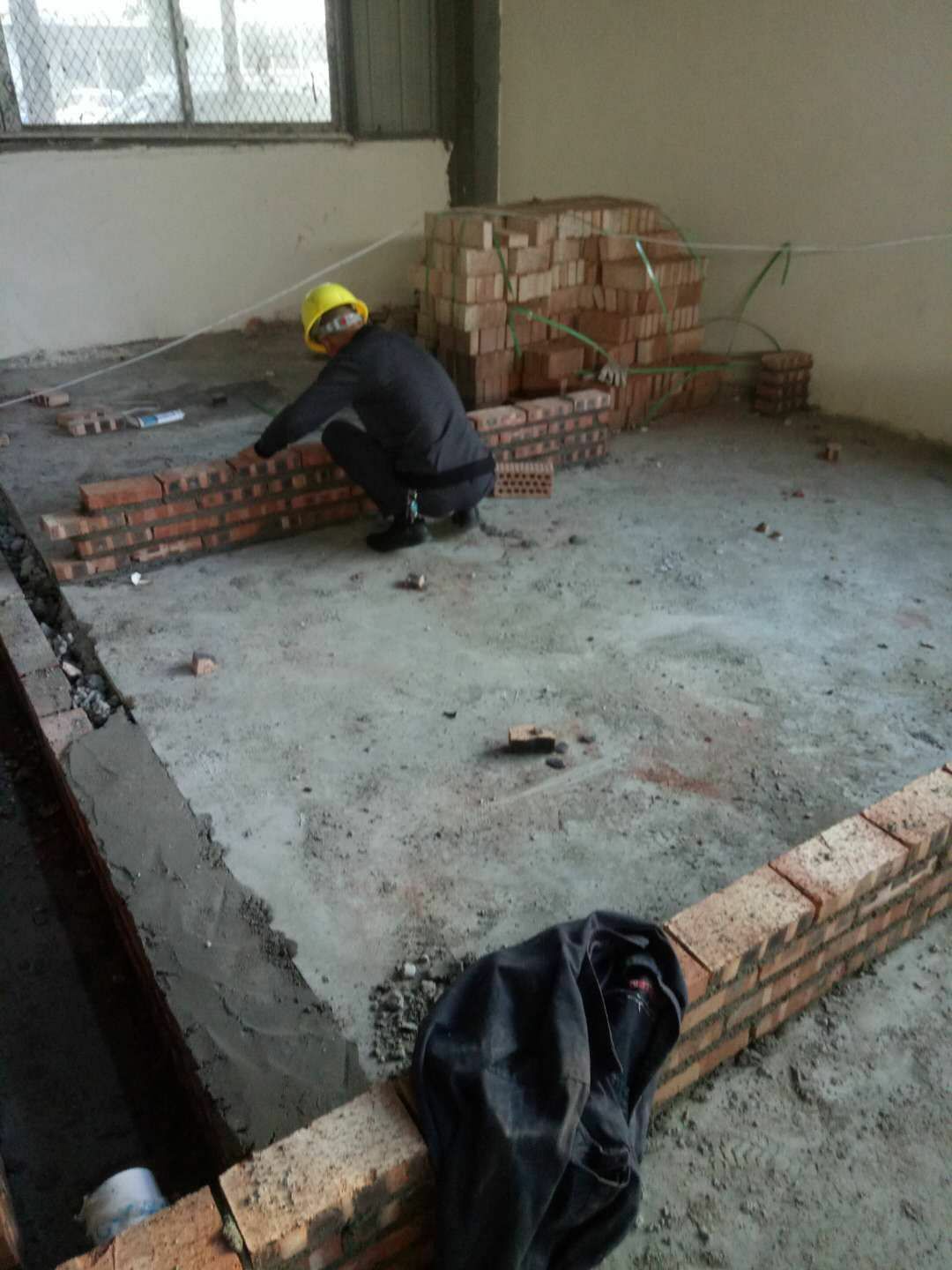

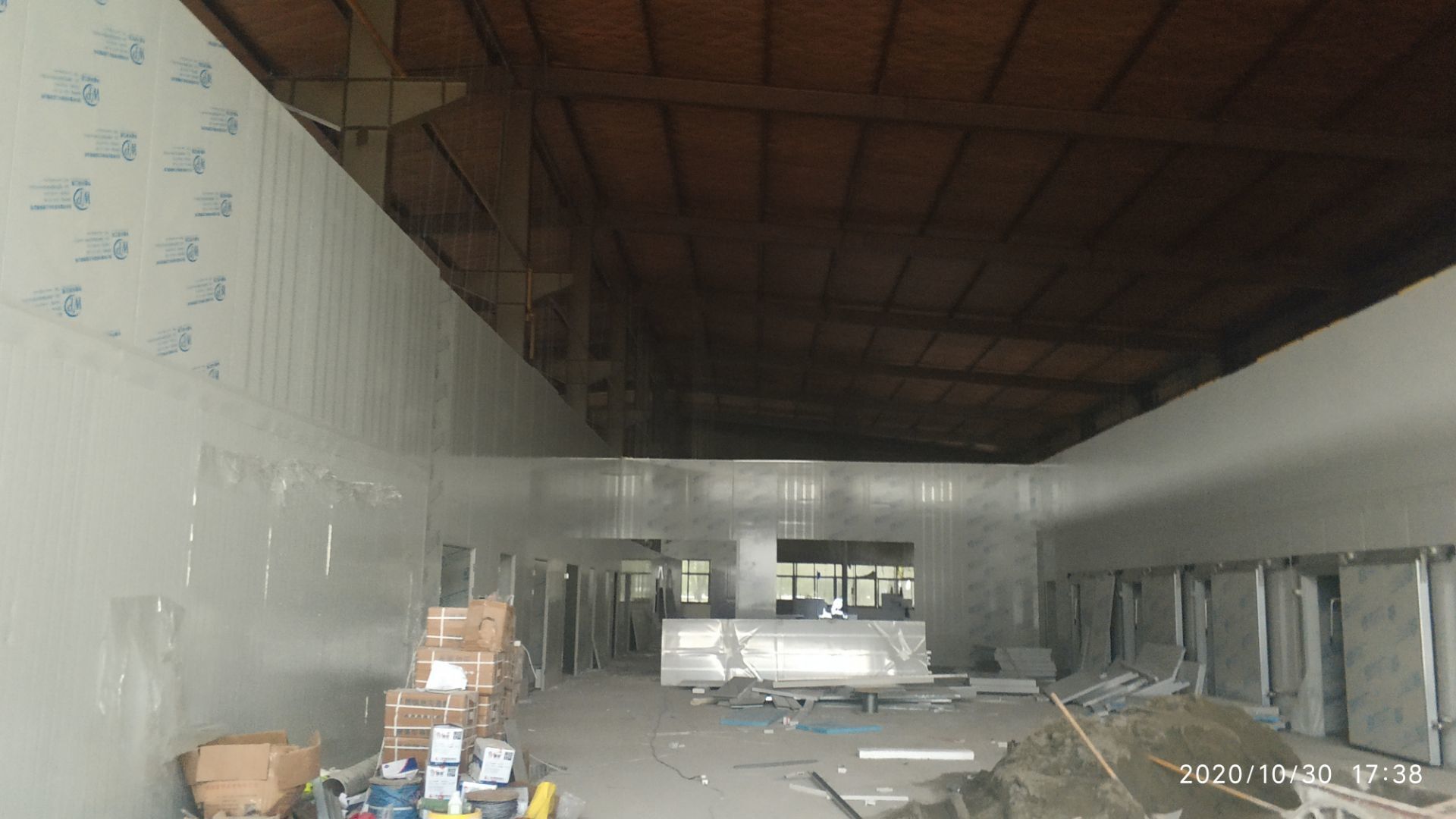

    1、加工區域墻板安裝完成百分之七十,加固。 2、新增周轉清洗間墻面貼磚完成。 3、廠區前新增貼磚面乳膠漆清除完成百分之七十。

  • 2020-10-20

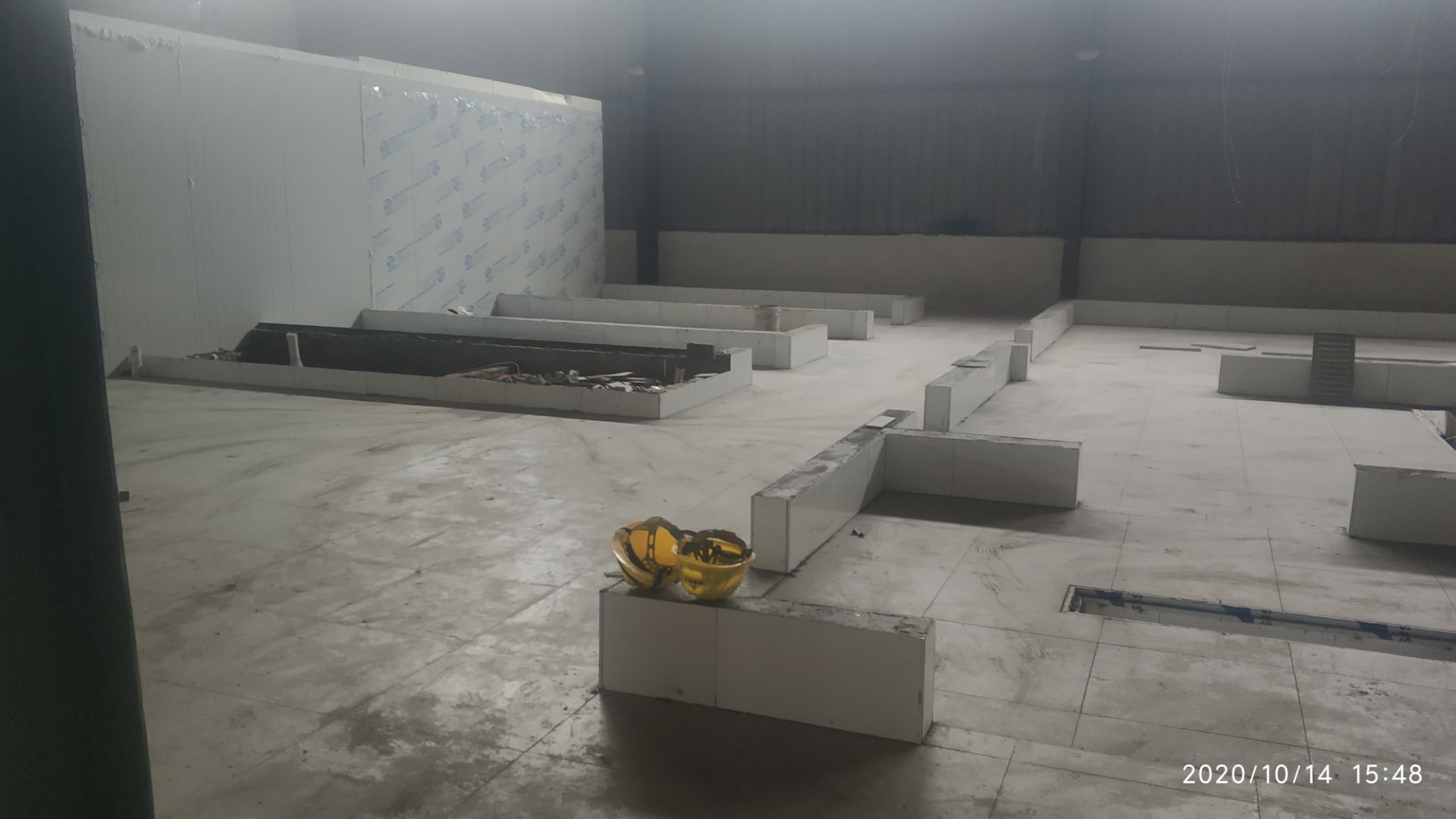

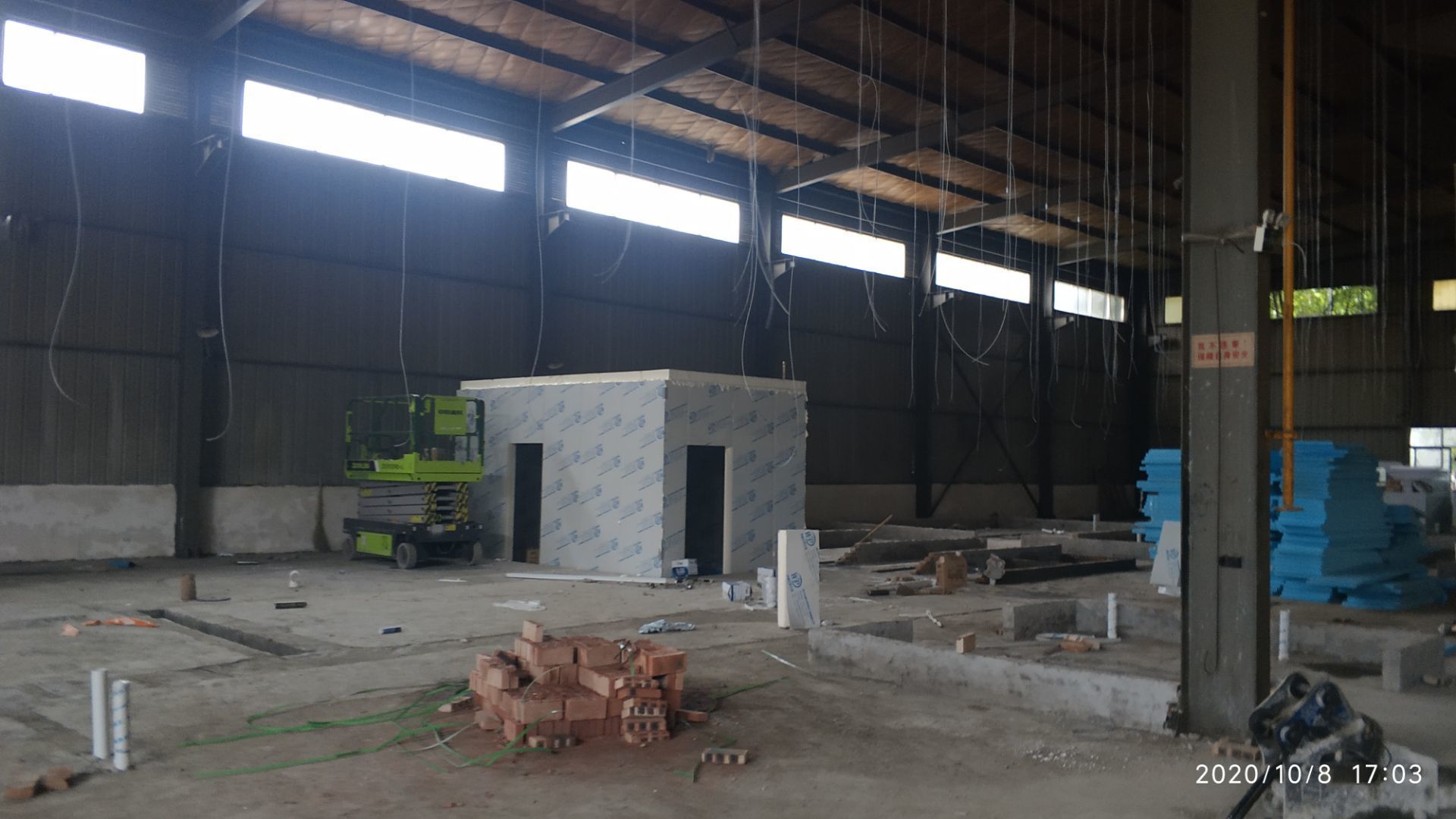

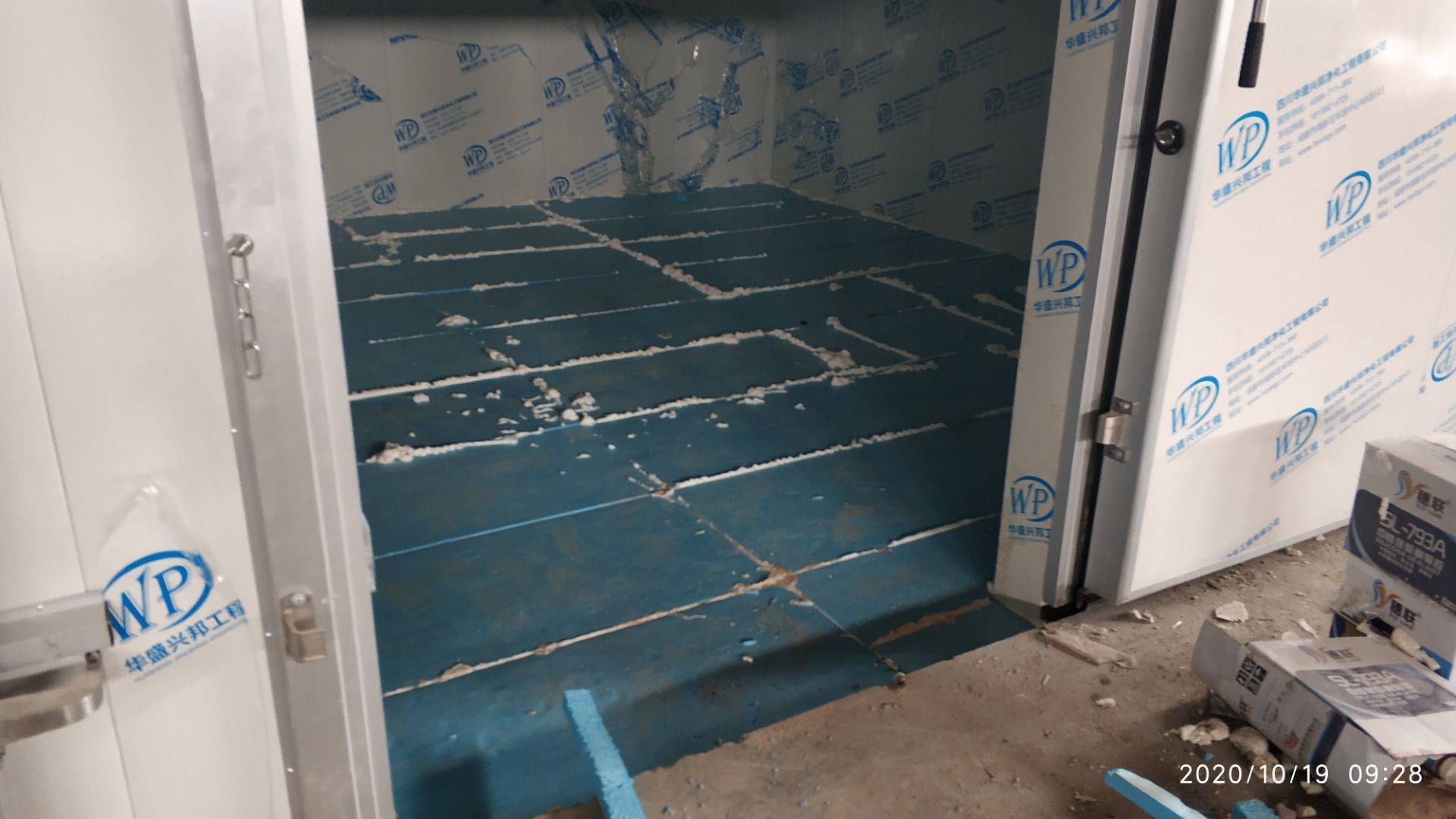

    凍庫施工

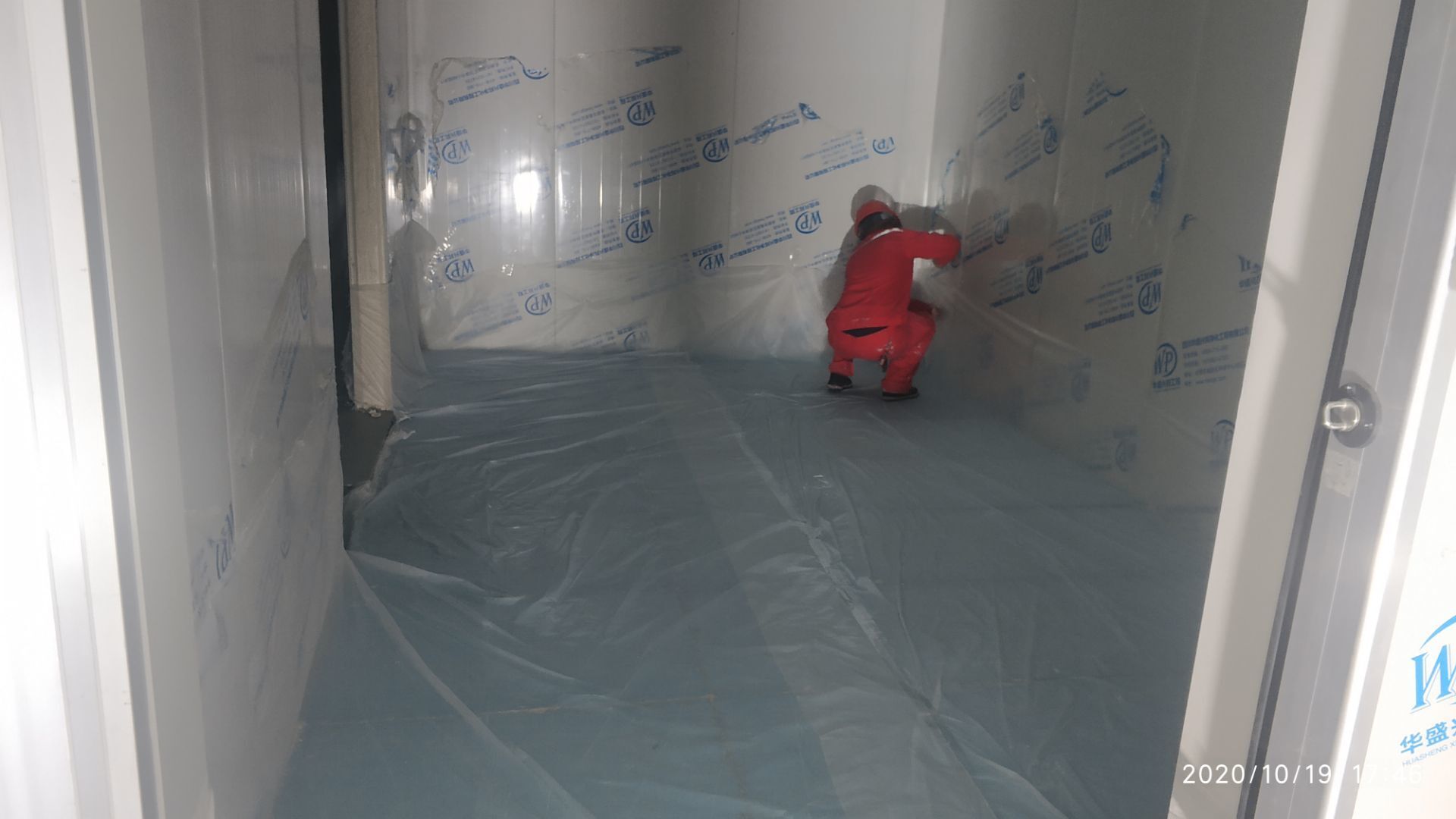

  • 2020-10-19

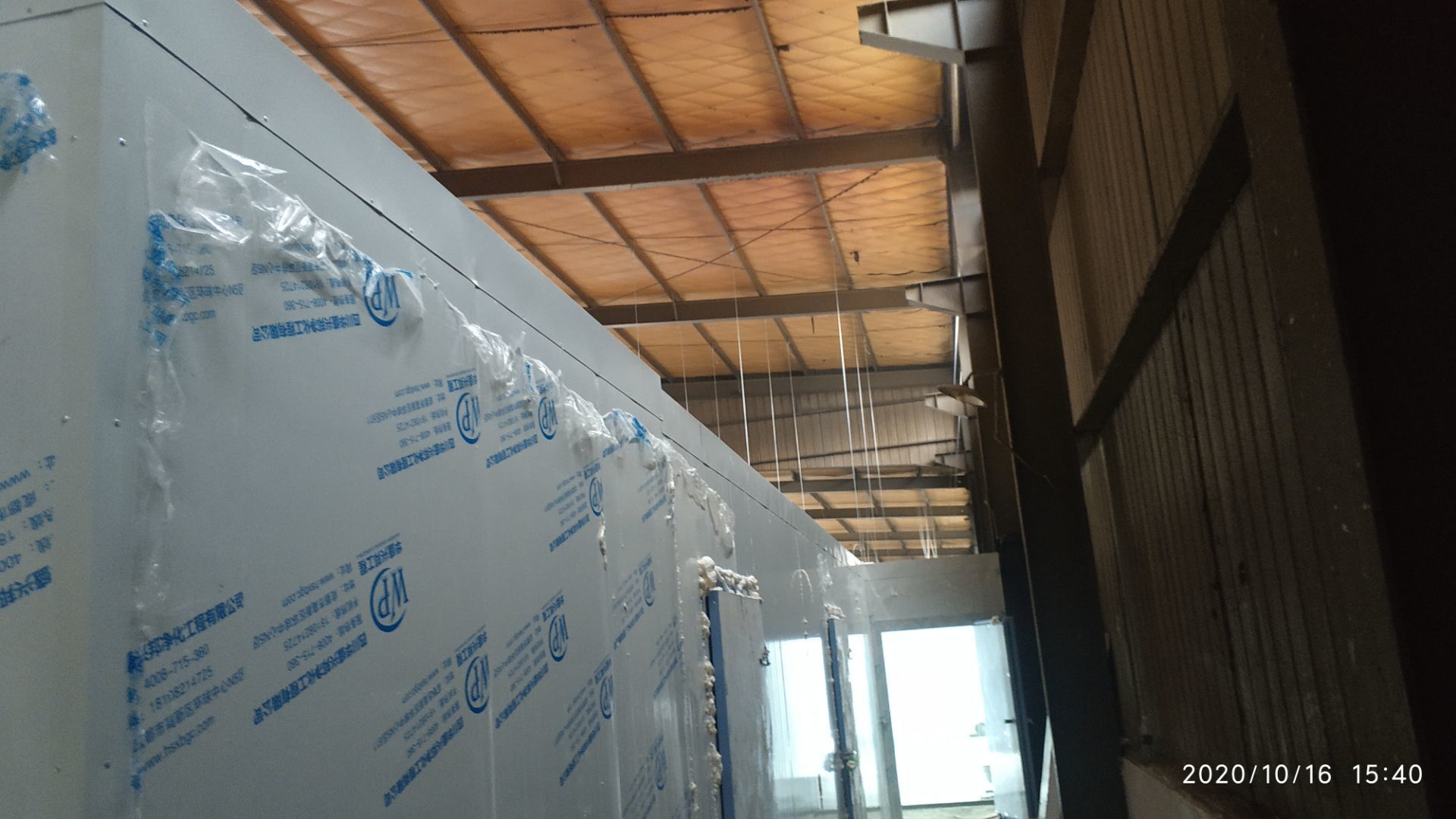

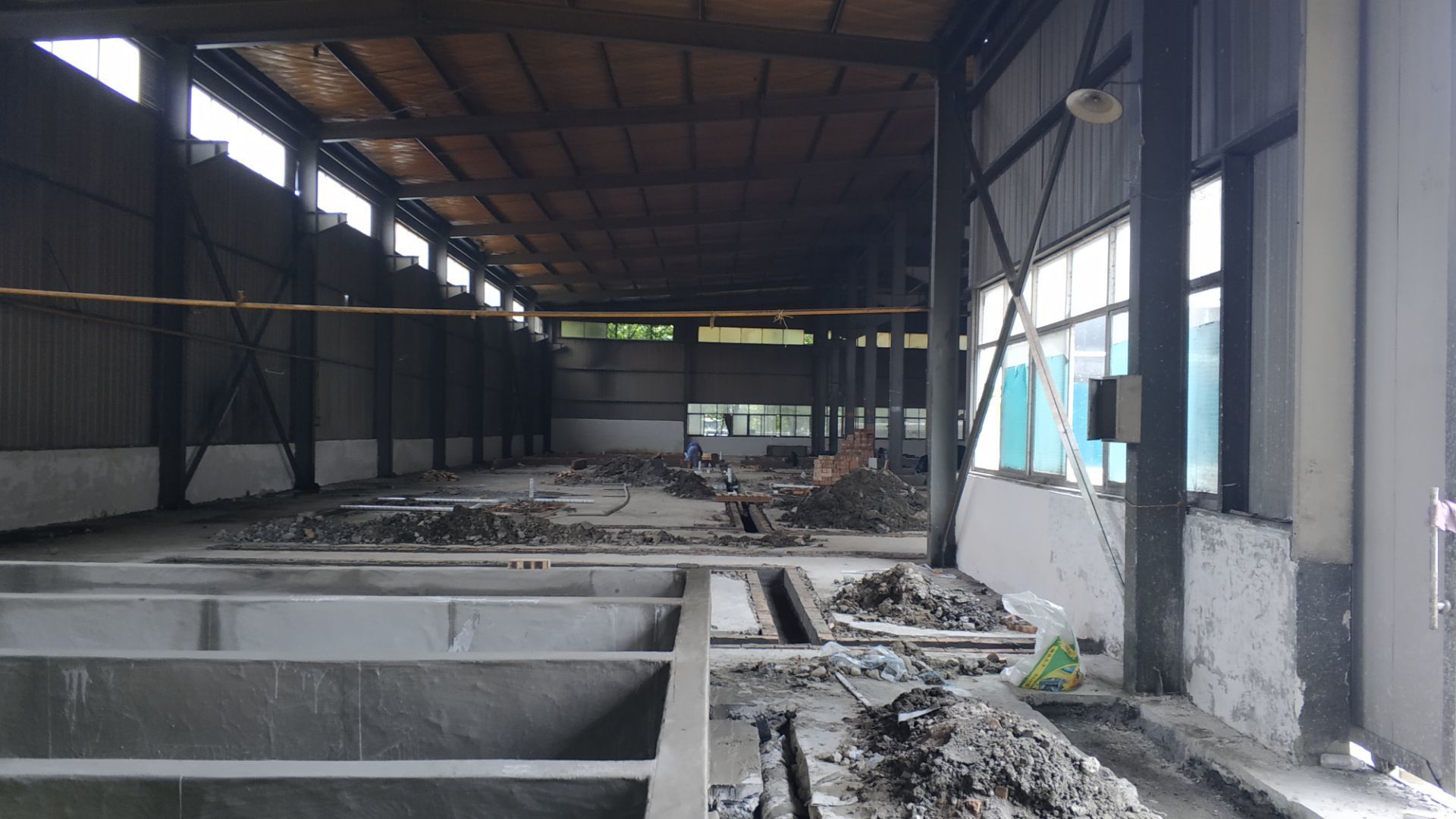

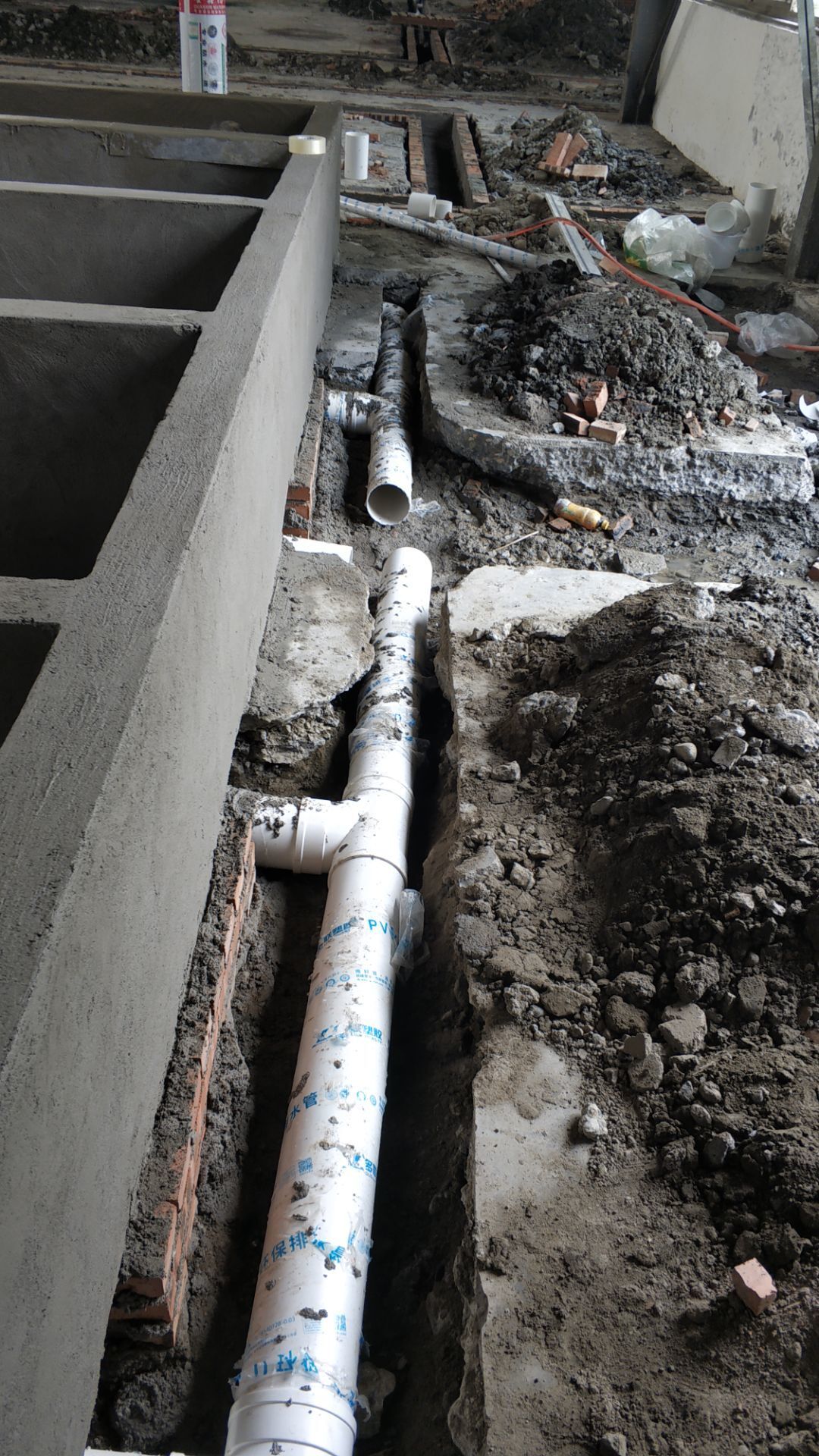

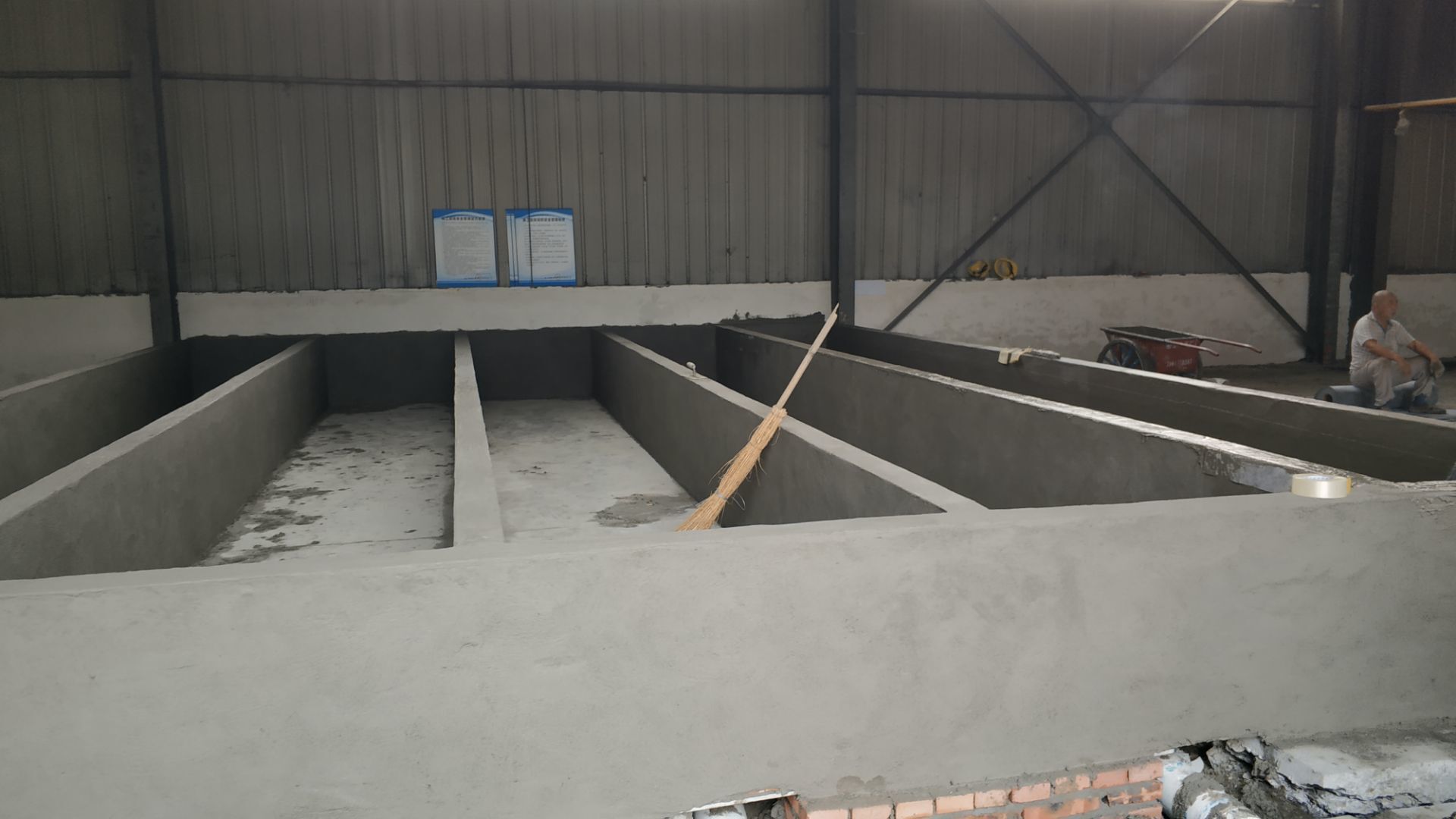

    1.凍庫收邊收口完成百分之七十;2、凍庫門安裝完成百分之六十五; 3、生產車間地面鋪裝完成百分之七十; 4、生產車間排水溝貼磚完成。

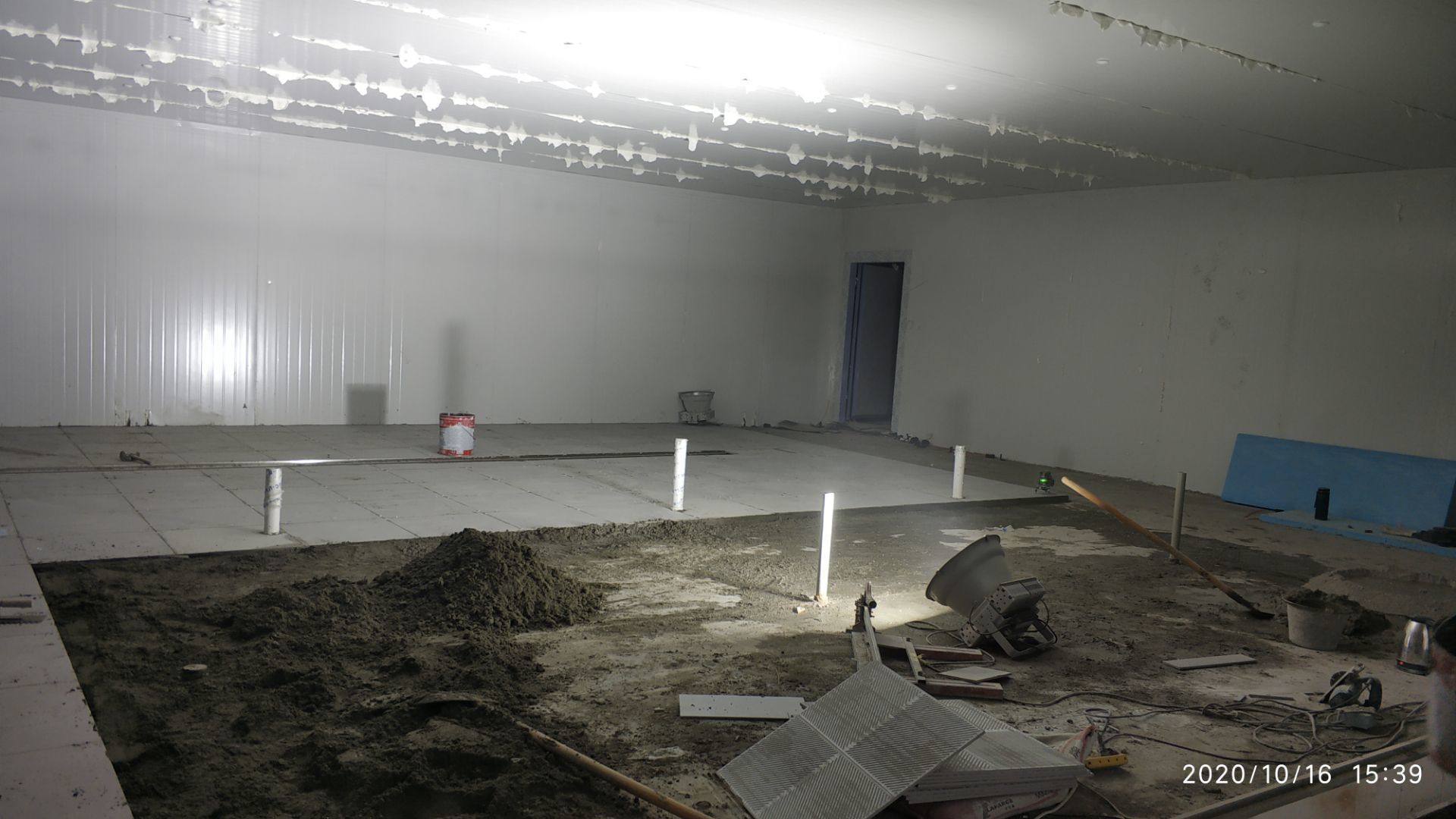

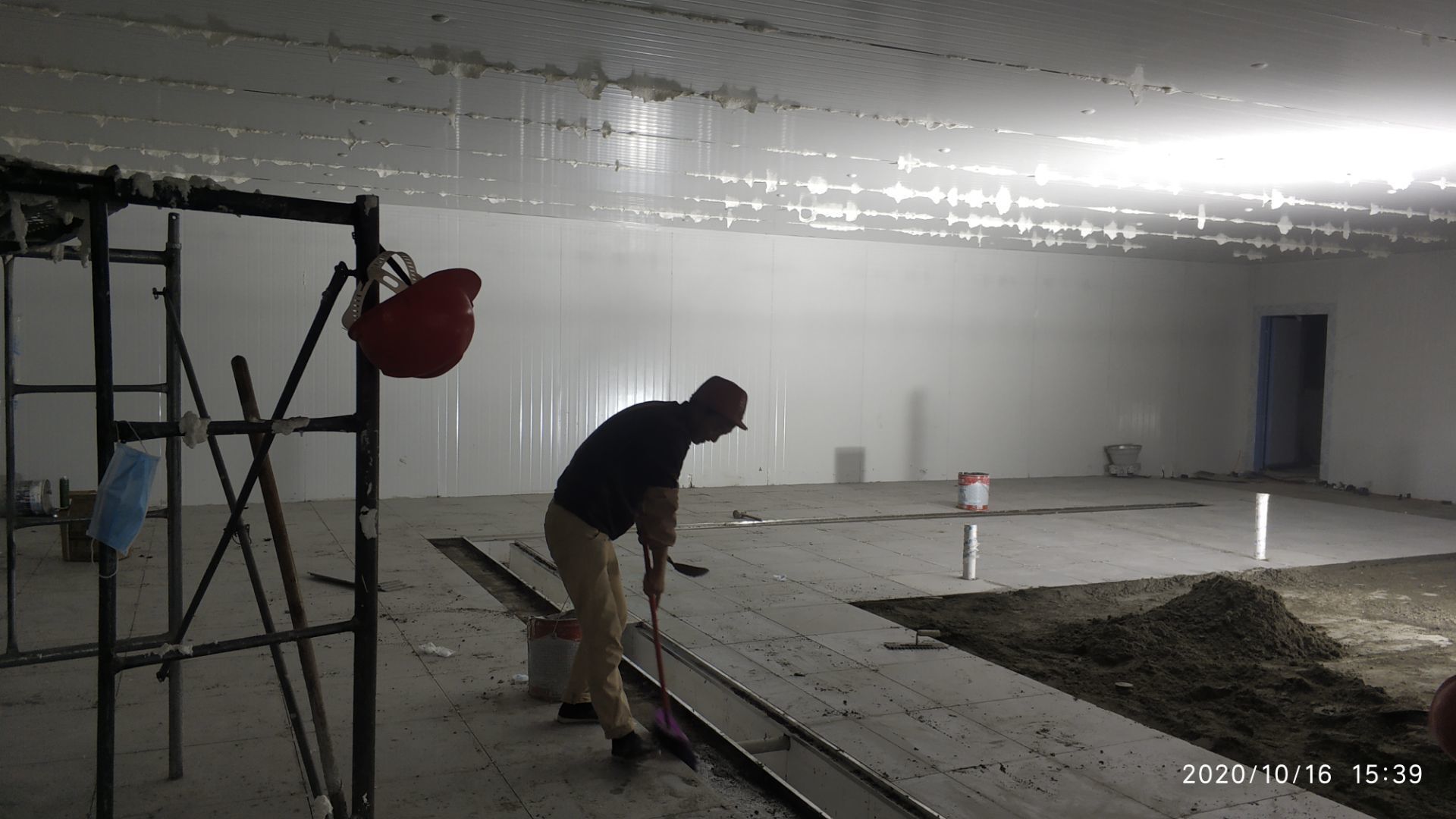

  • 2020-10-16

    車間排水溝施工,凍庫車間施工

  • 2020-10-09

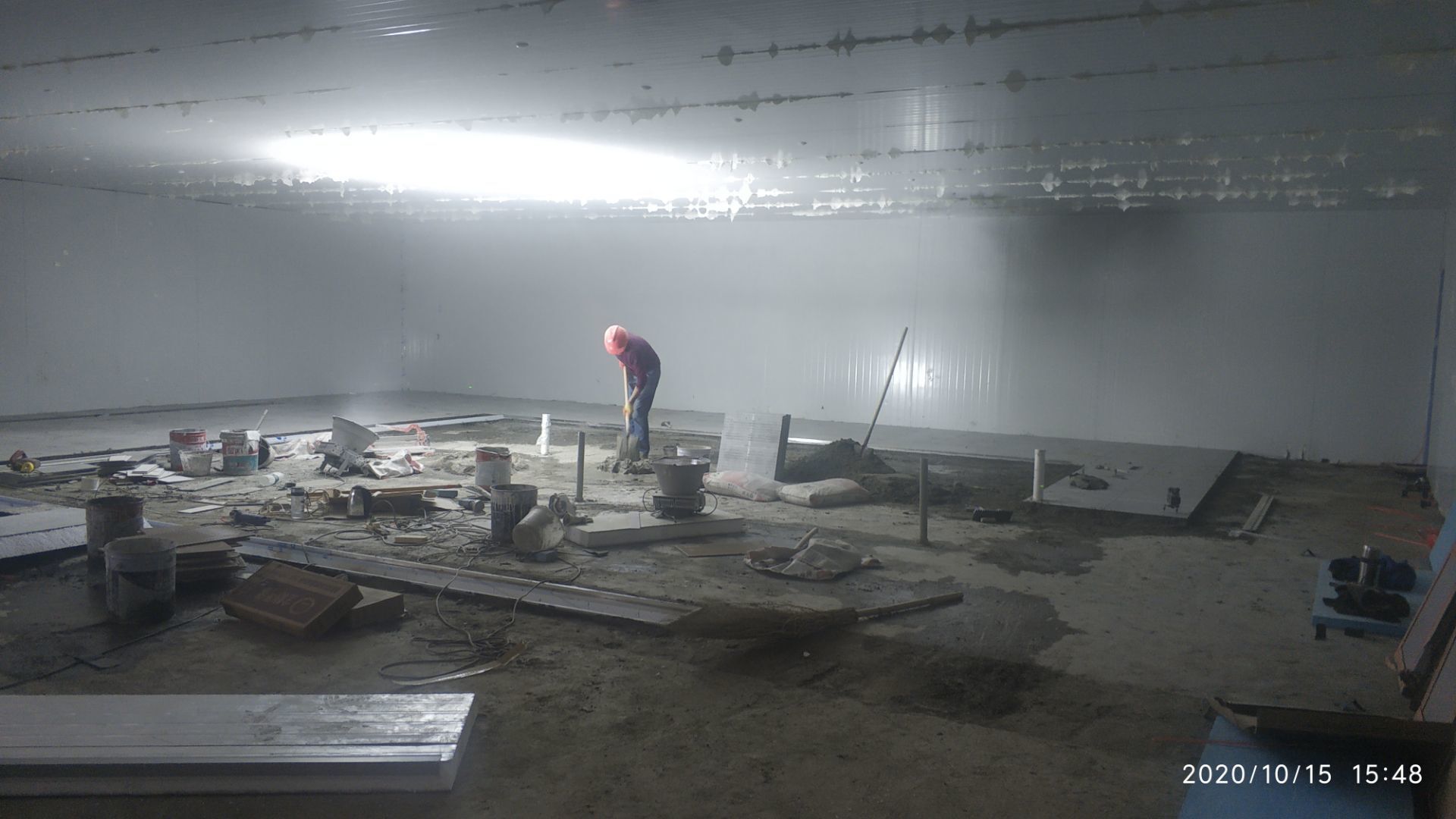

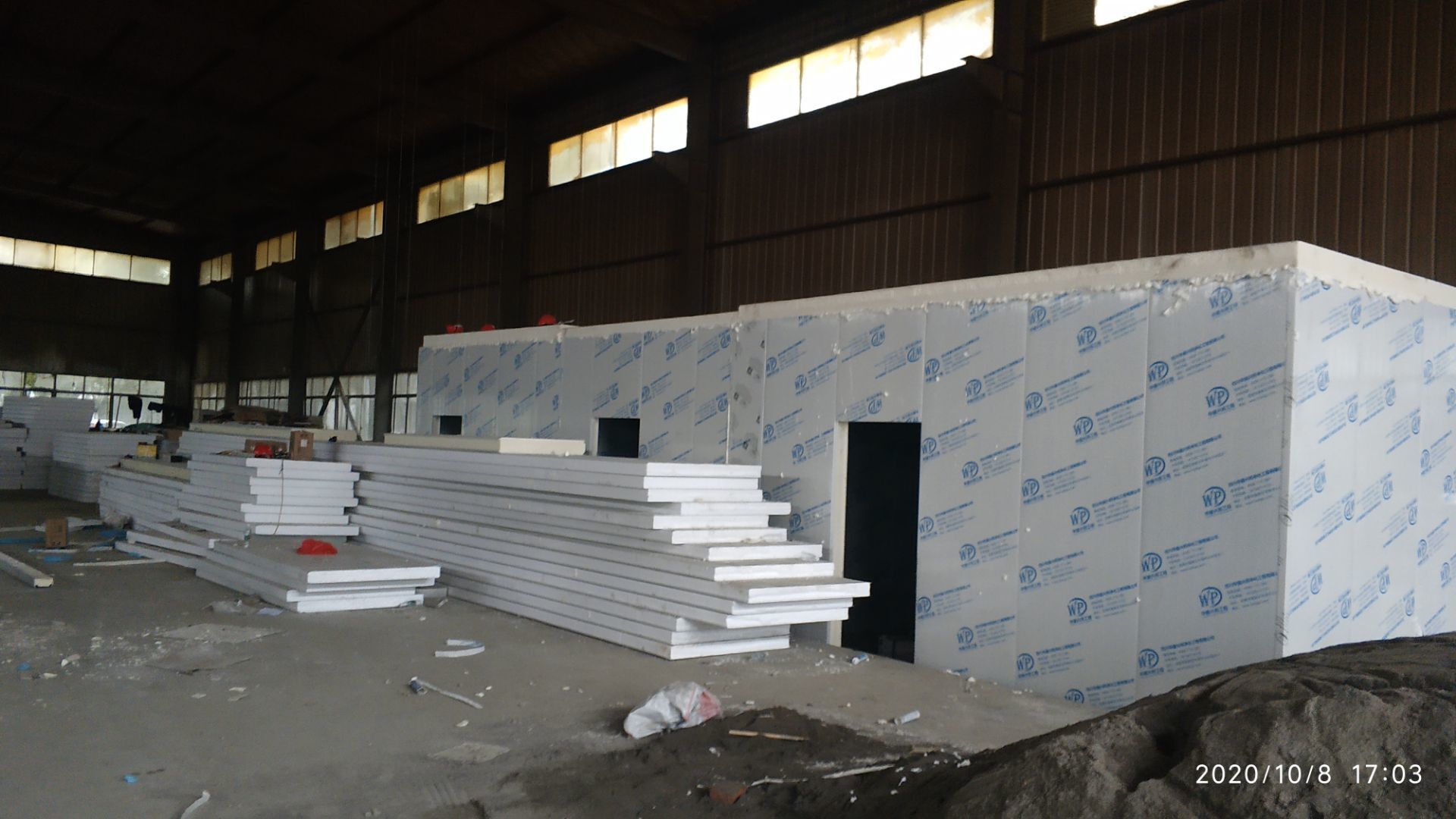

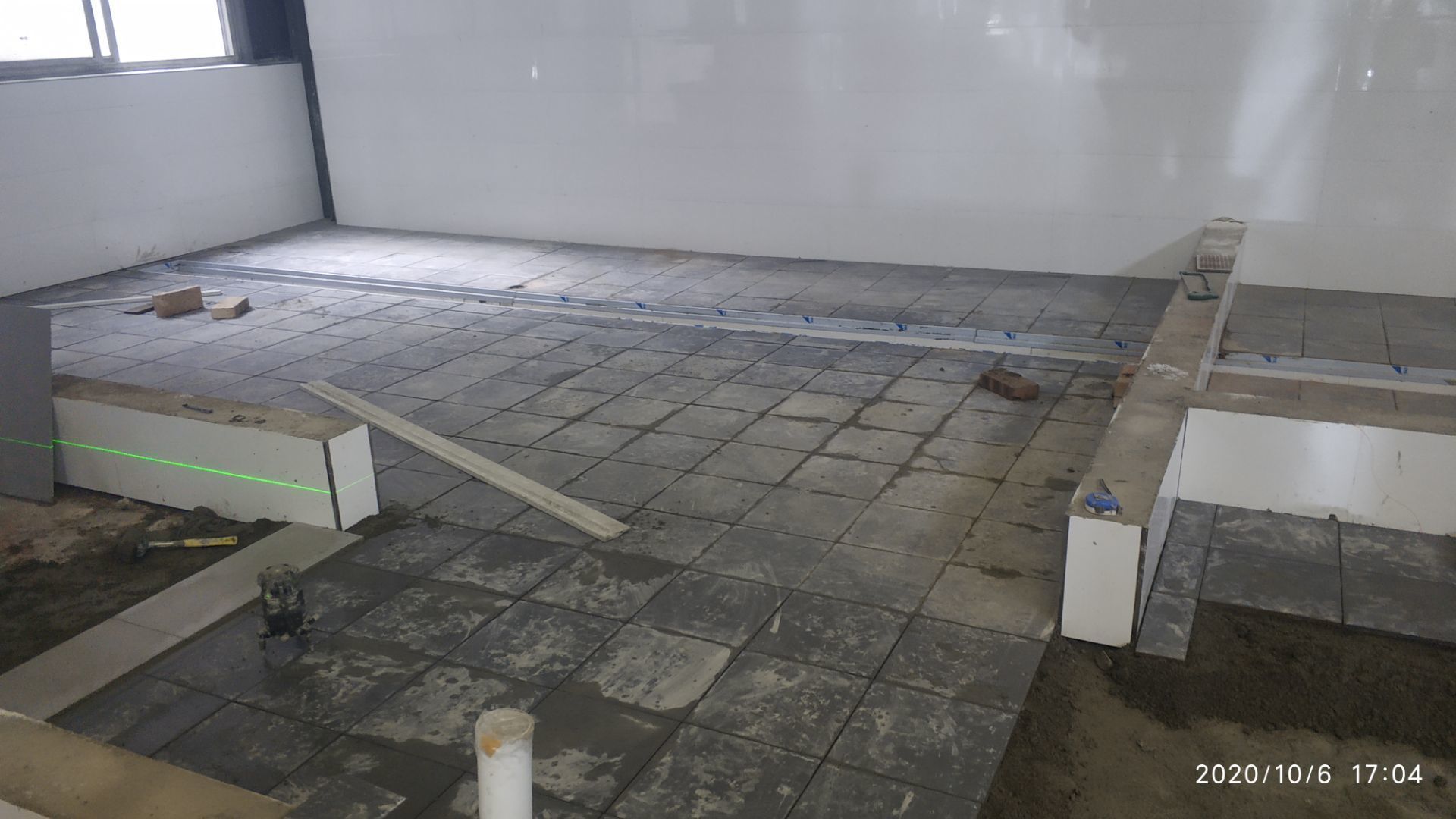

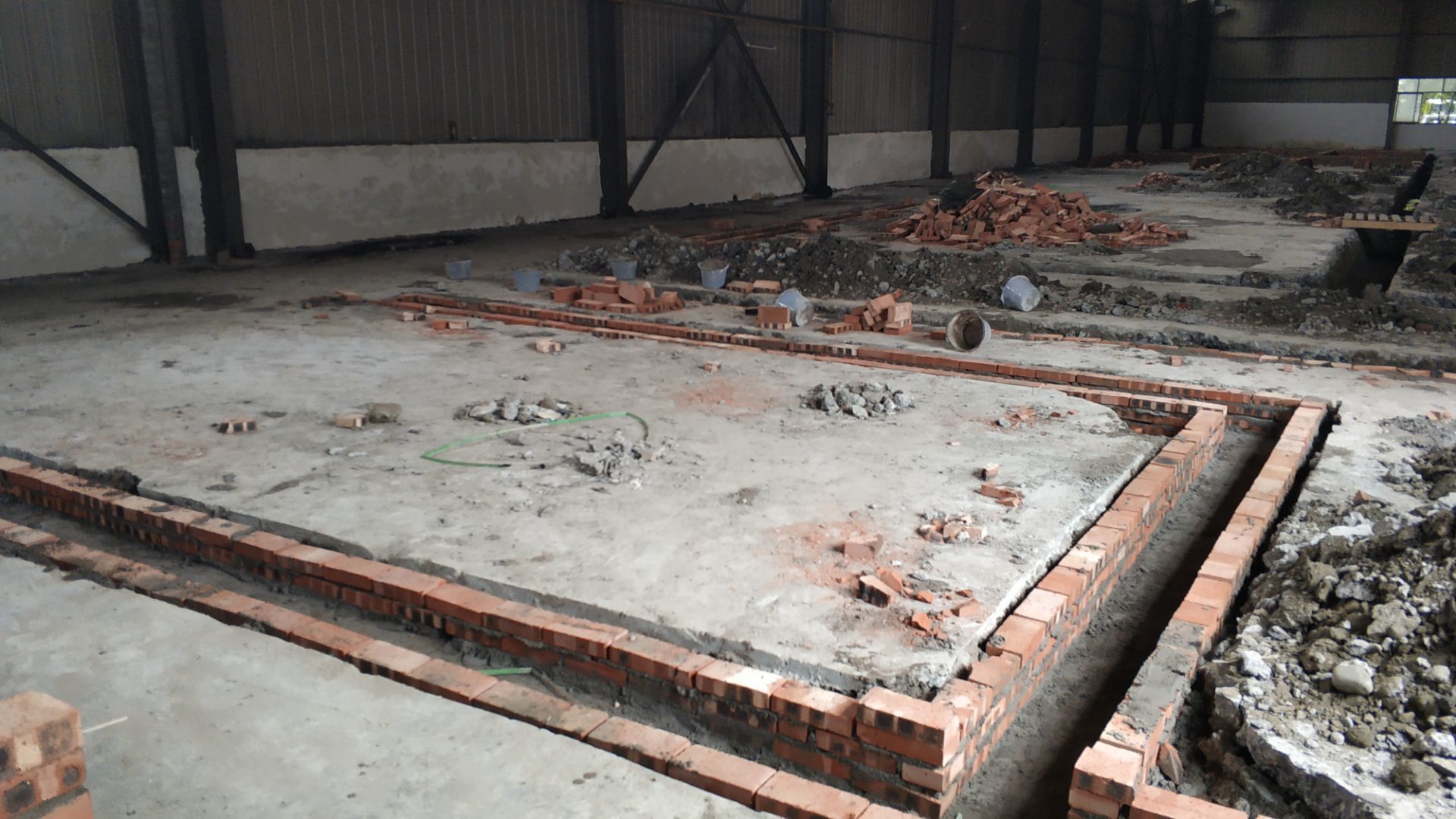

    1.多功能區域地面鋪裝施工完成百分之五十五。 2.所有凍庫墻板安裝完成百分之五十。

  • 2020-10-09

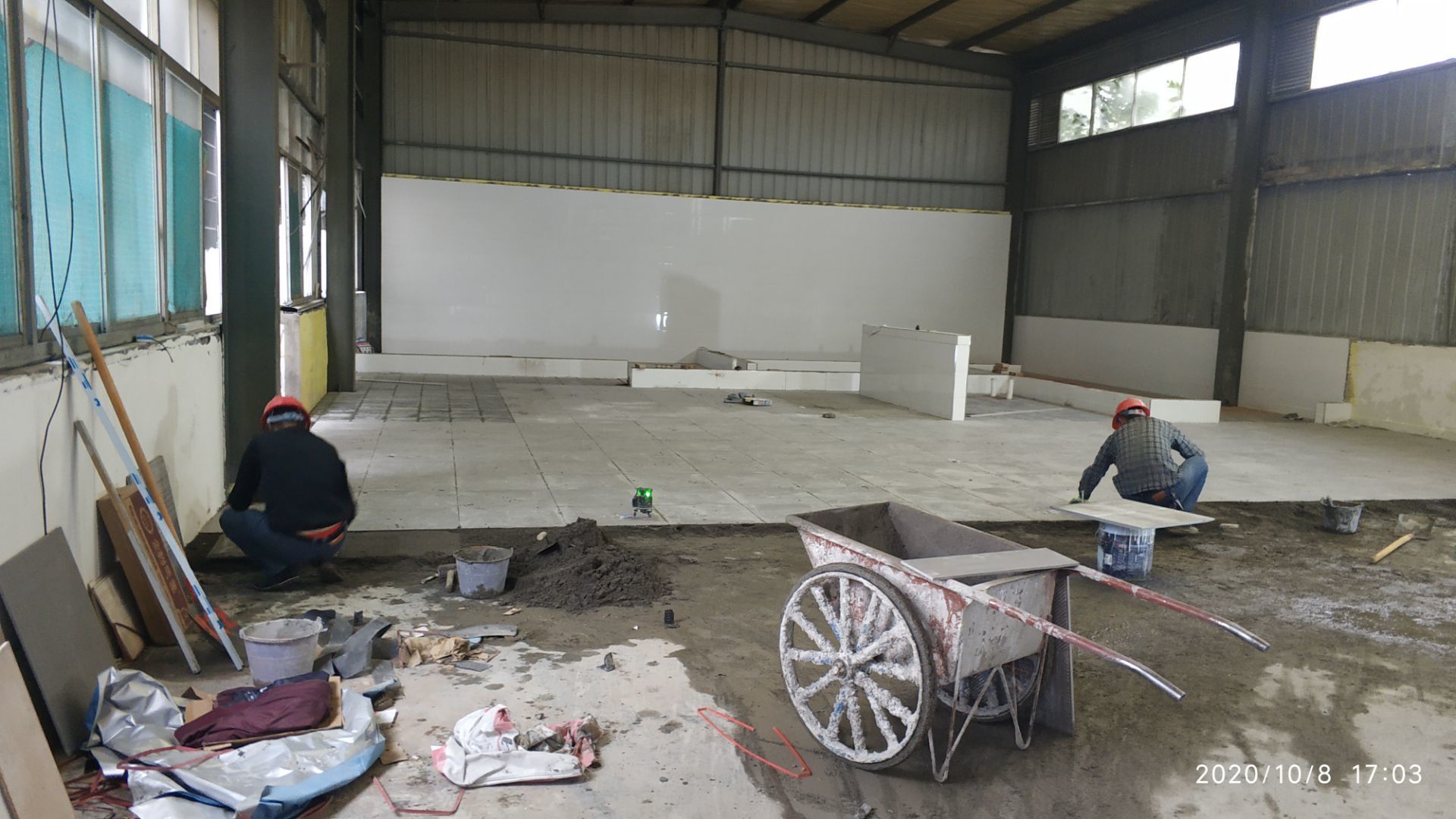

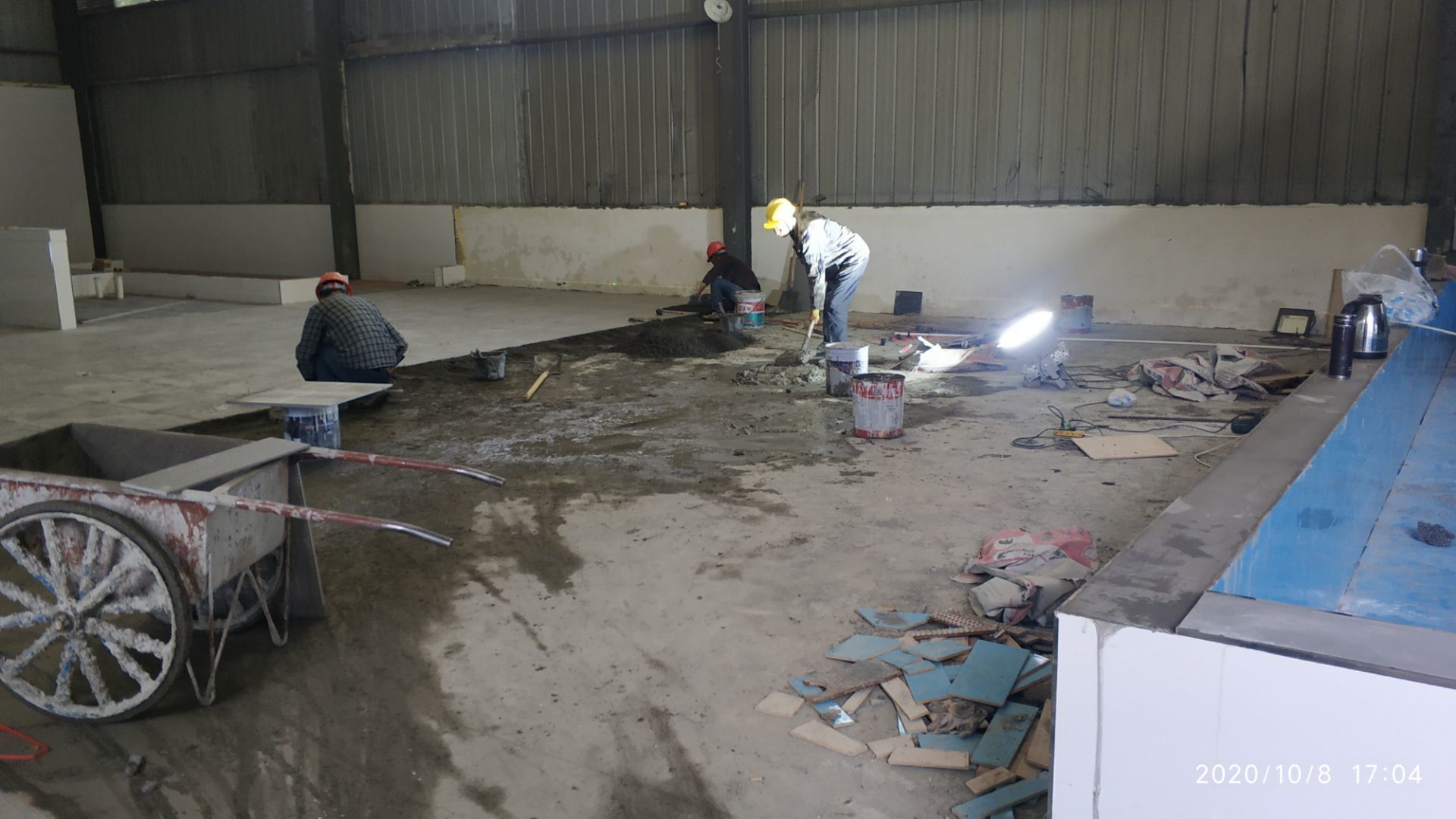

    1.地面瓷磚鋪貼完成百分之八十。 2.凍庫墻板安裝施工完成百分之五。

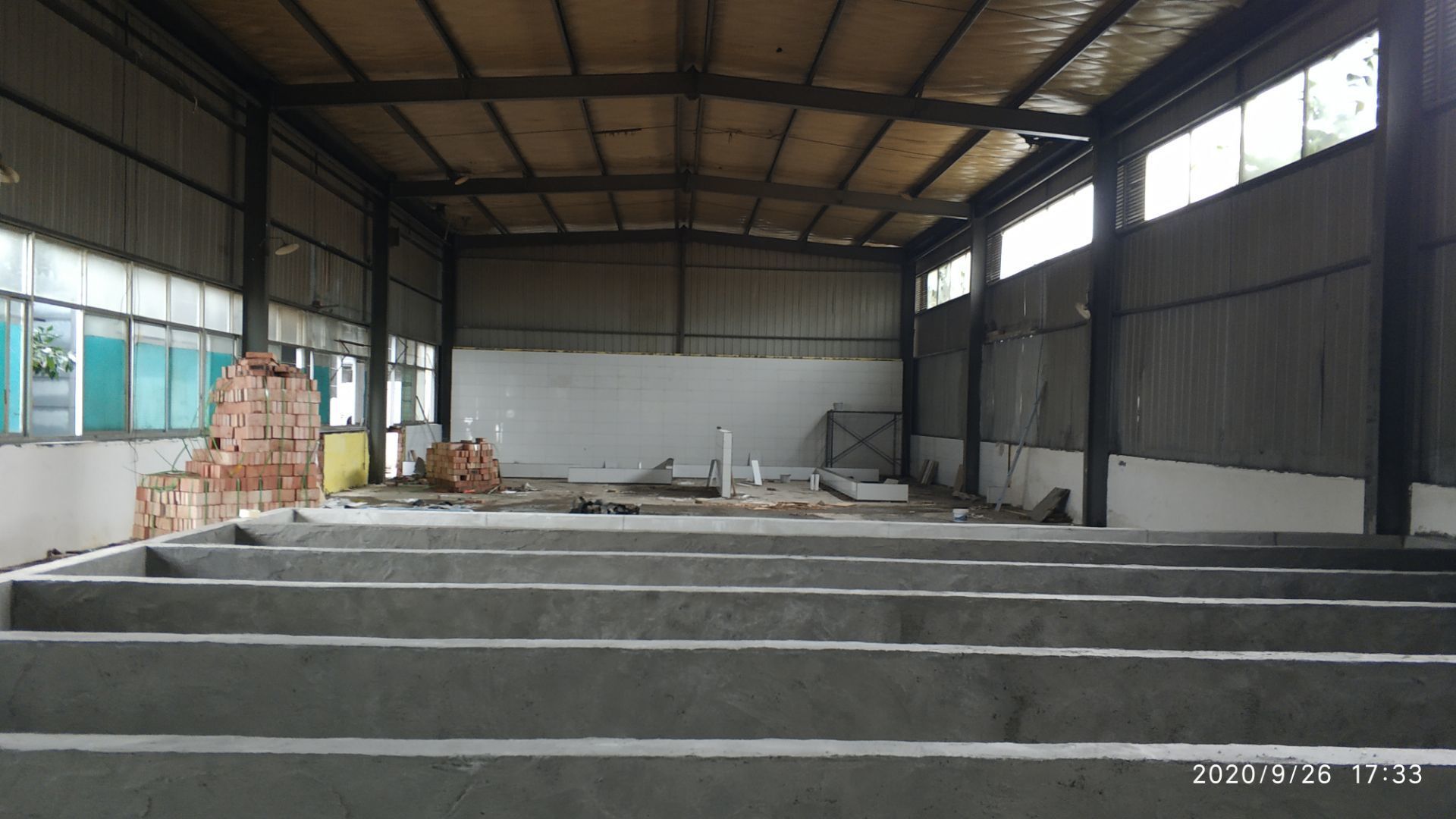

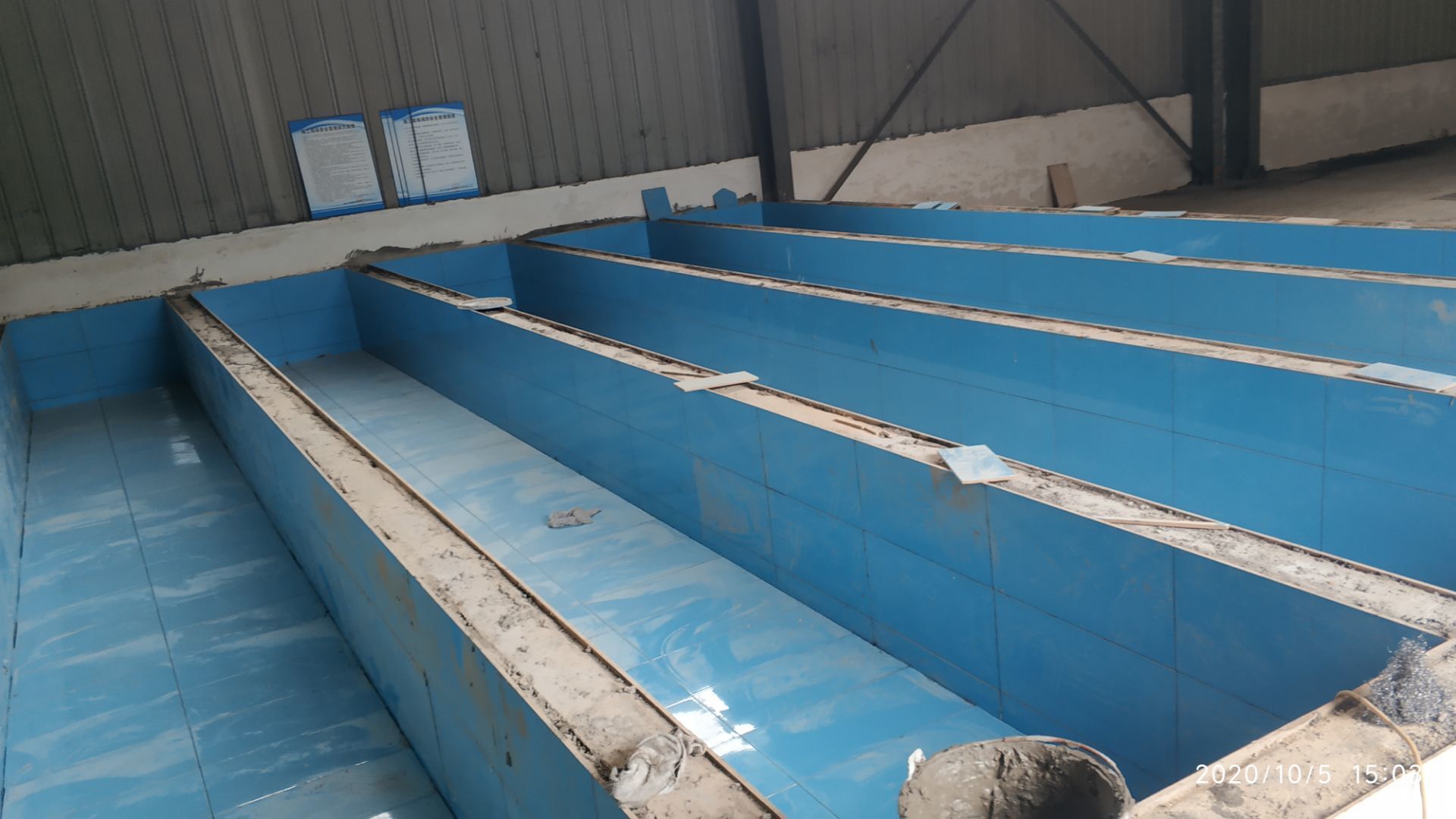

  • 2020-09-30

    排水溝施工,排水管安裝

  • 2020-09-29

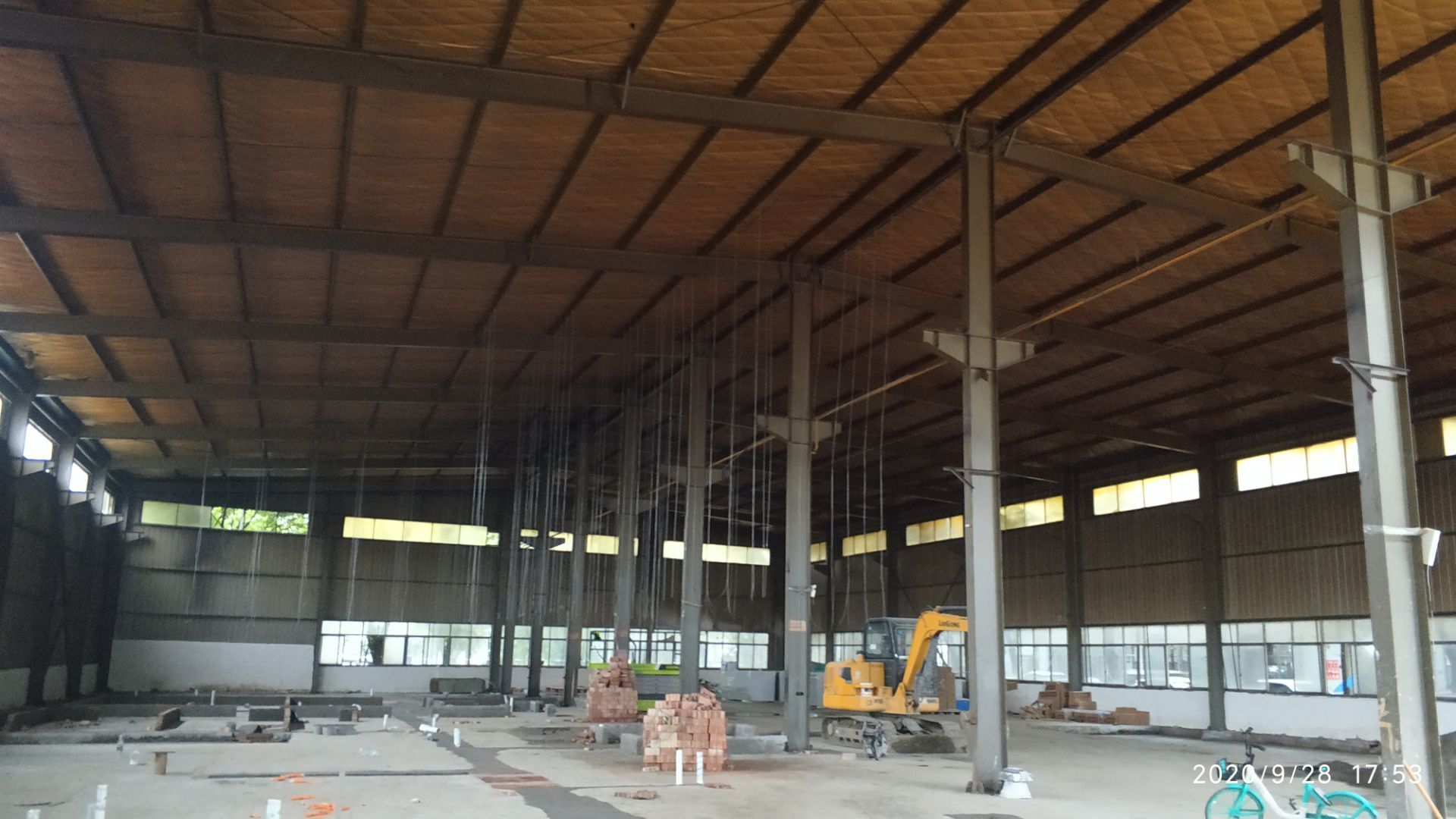

    車間排水溝施工,水池施工,吊頂吊筋施工

  • 2020-09-25

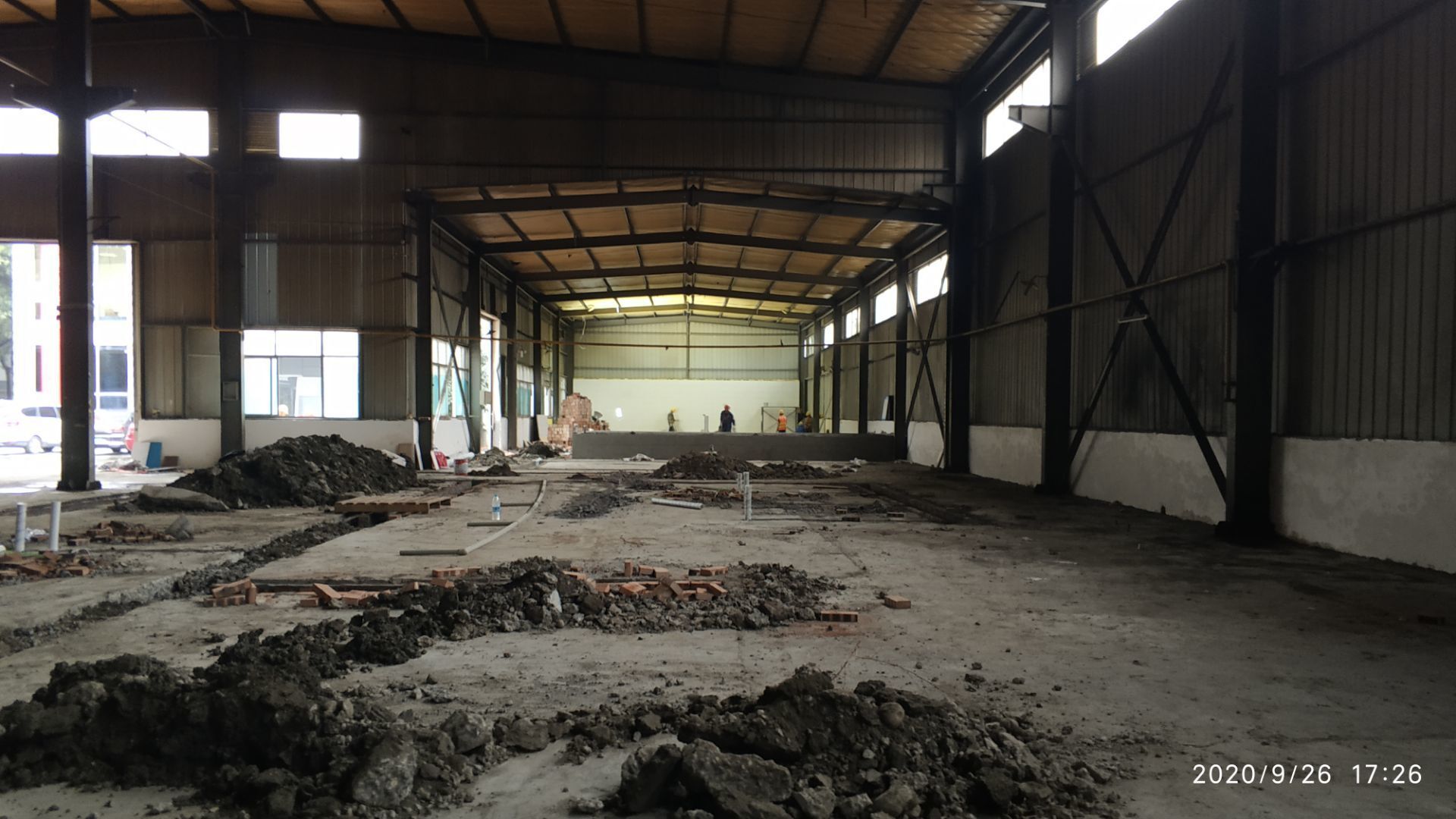

    車間排水溝安裝,施工

  • 2020-09-25

    車間擋水墻施工

  • 2020-09-21

    排水溝施工,凍庫施工

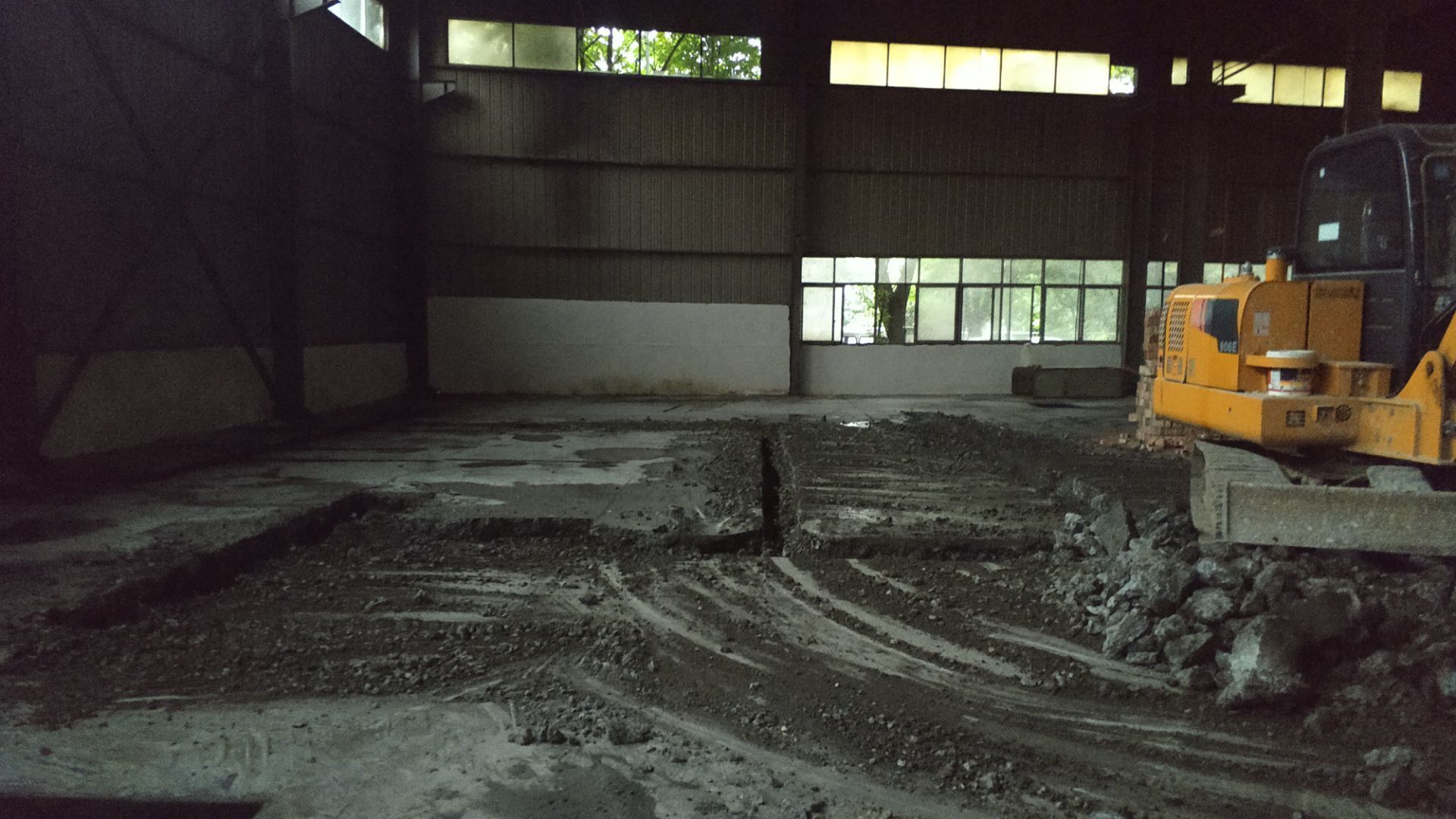

  • 2020-09-18

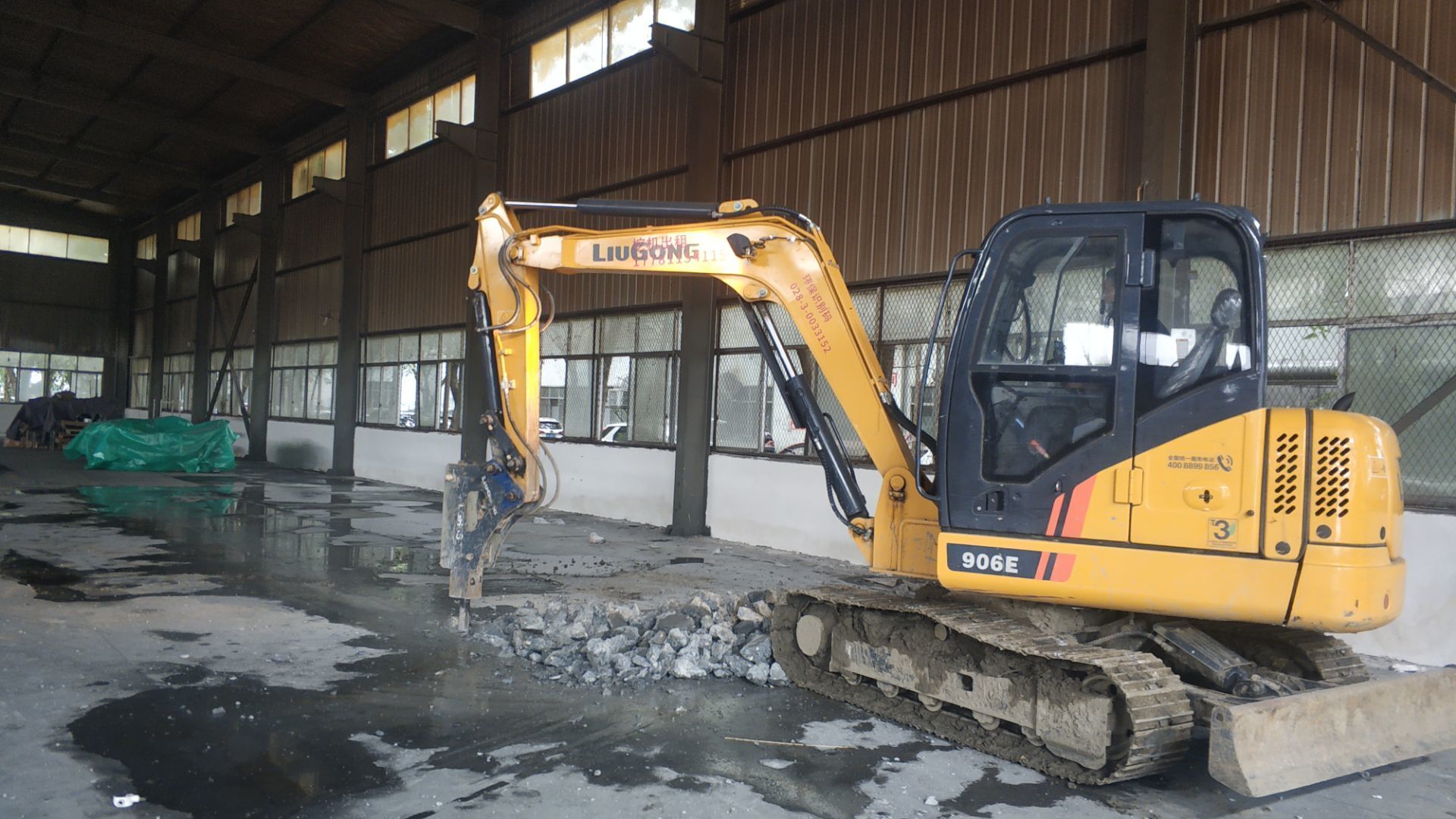

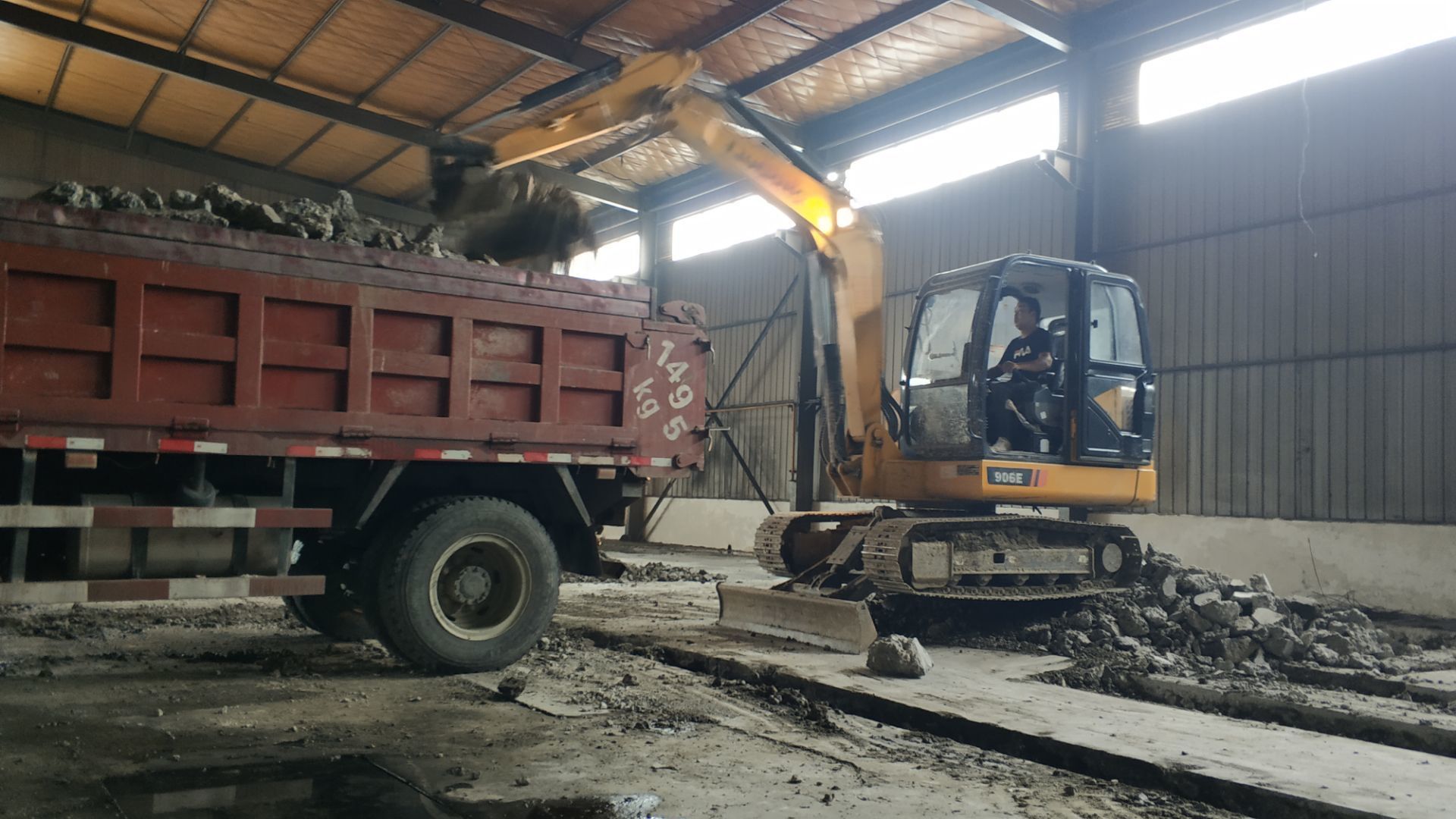

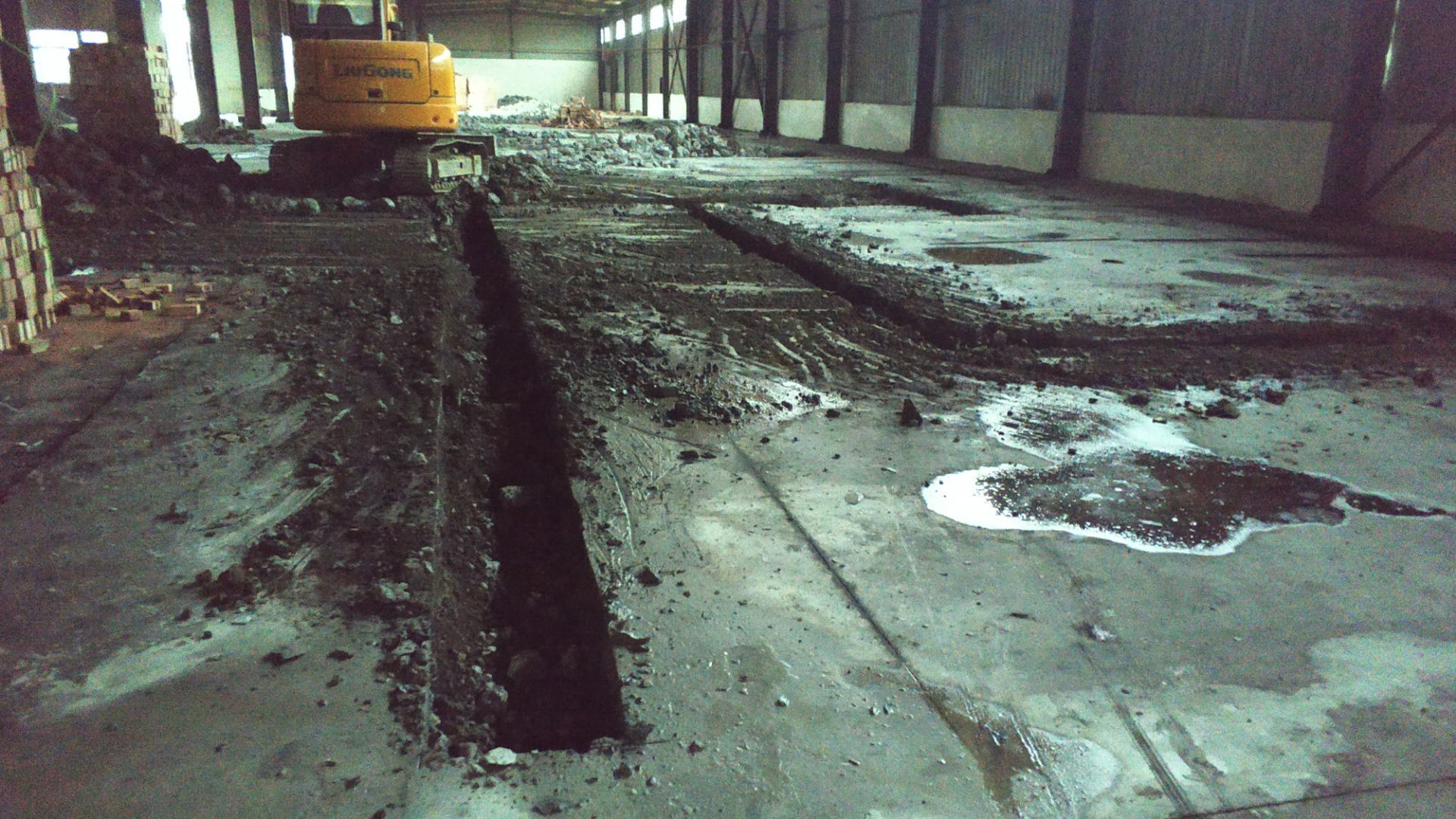

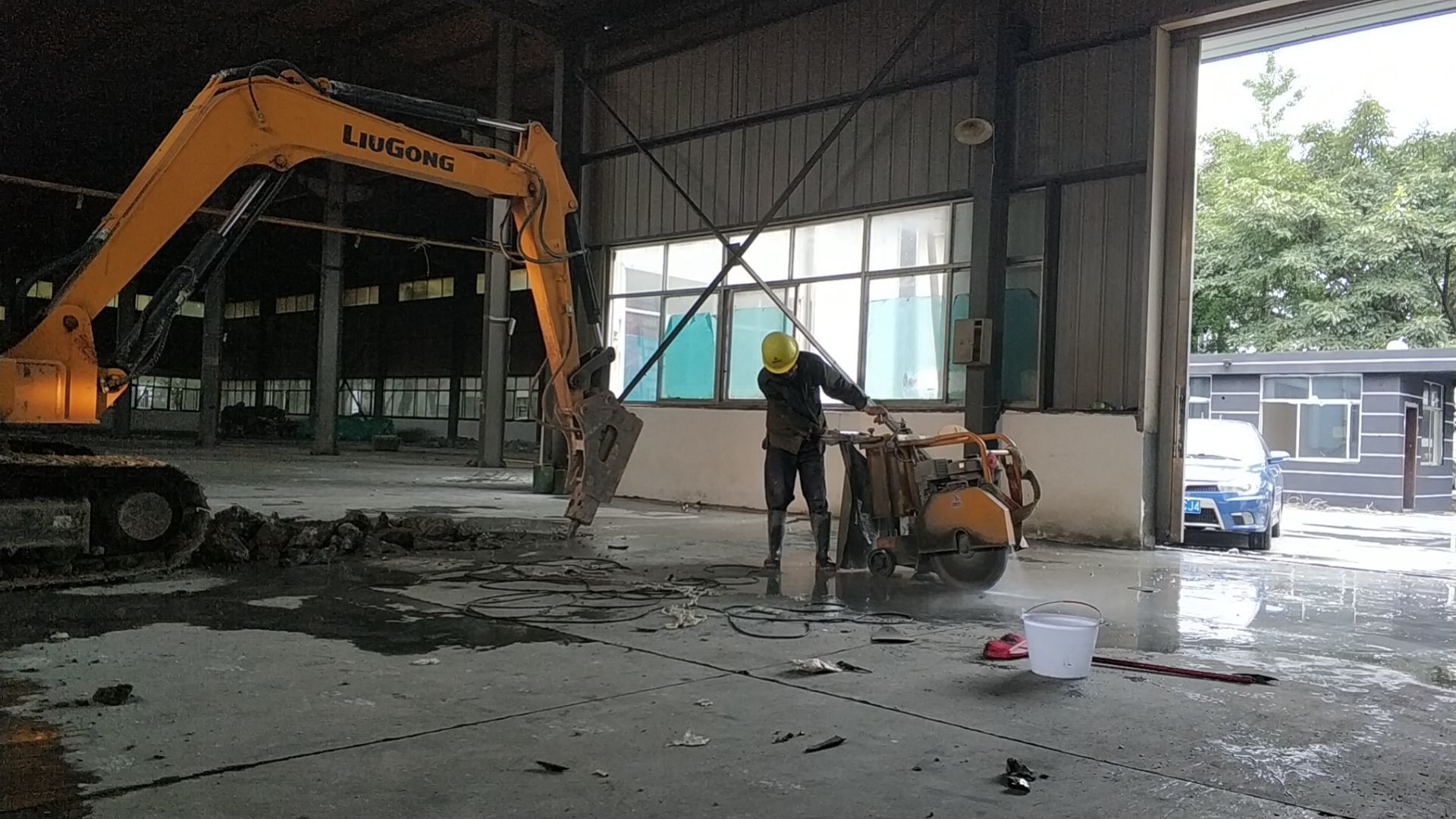

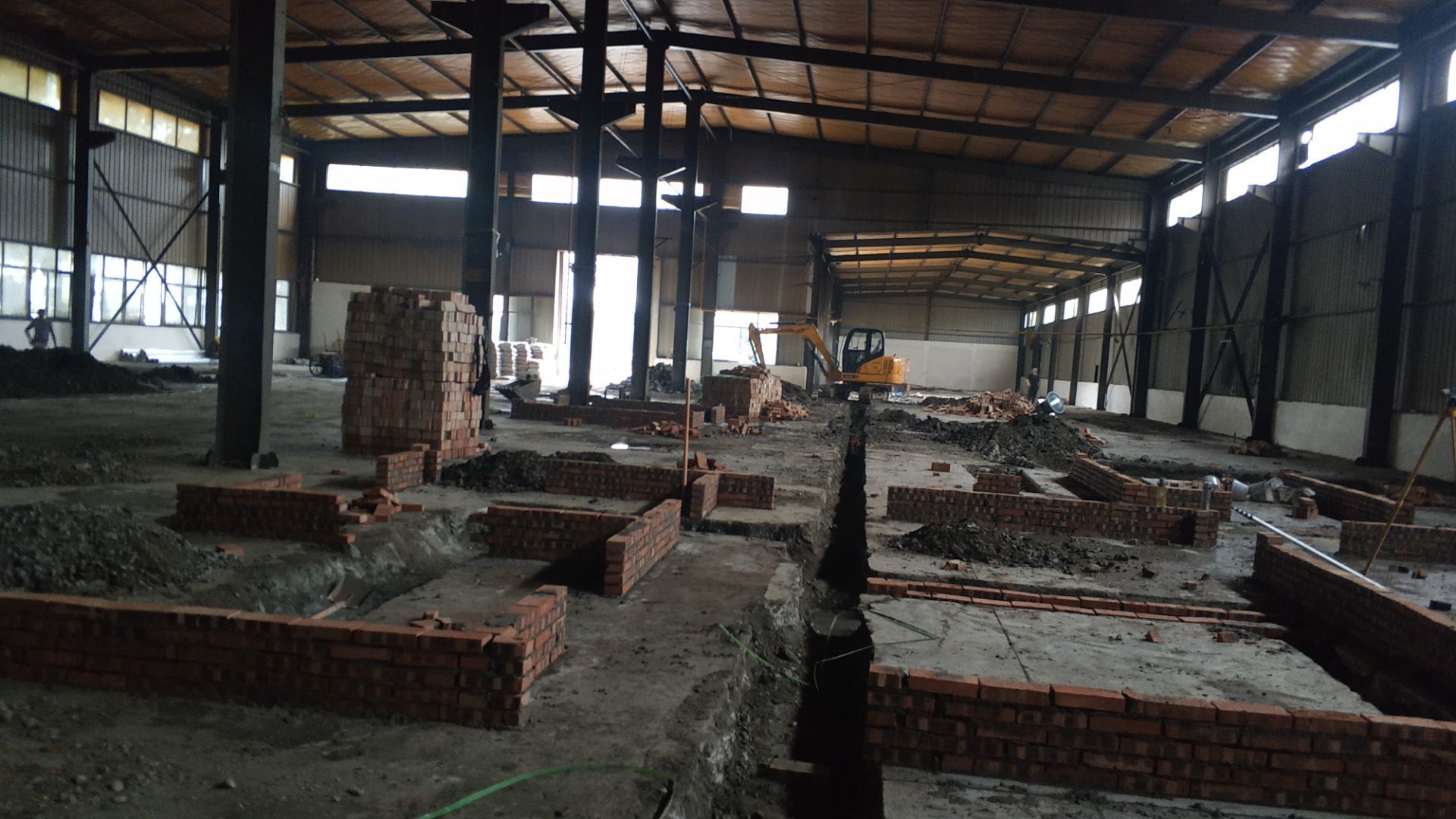

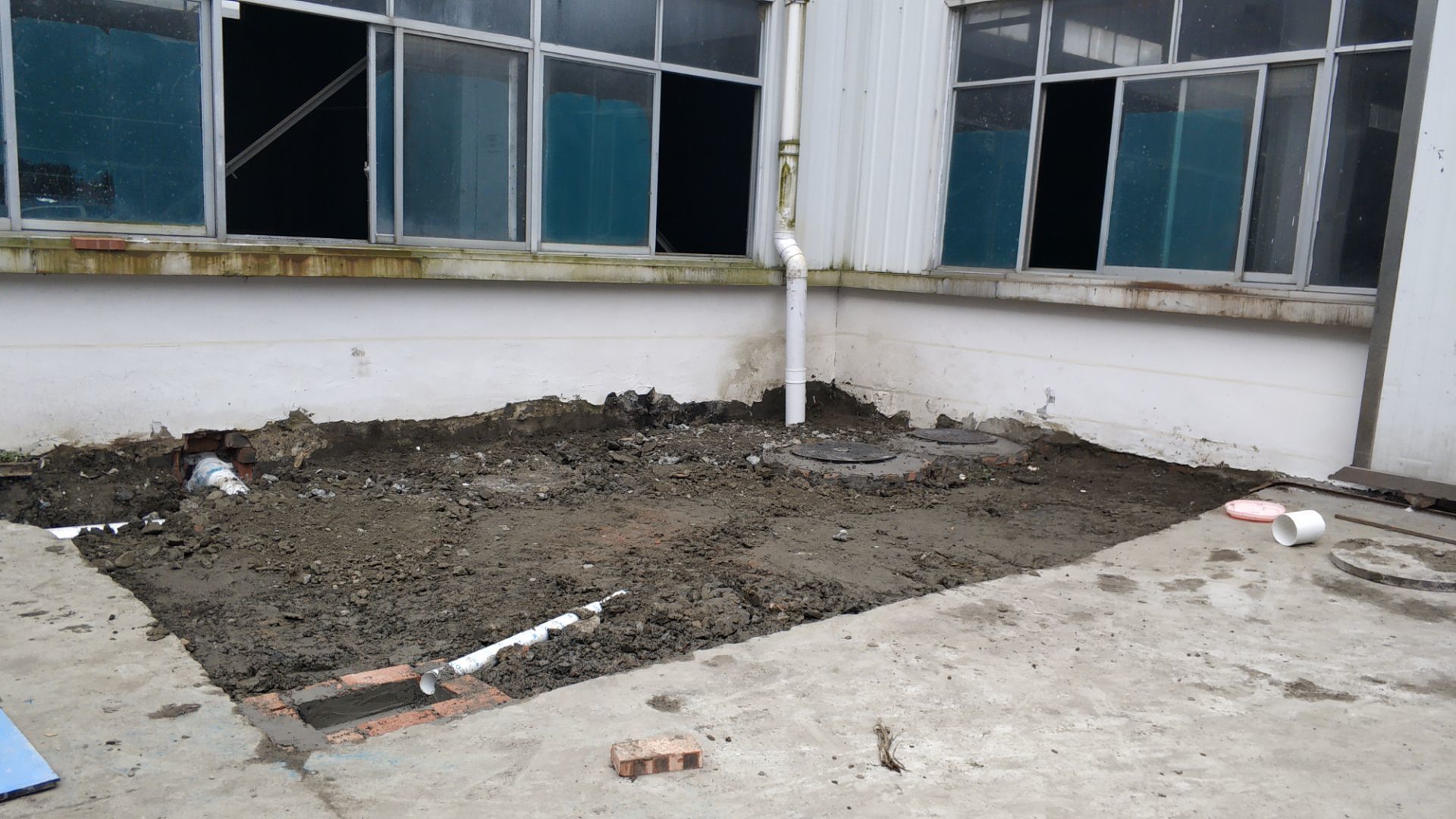

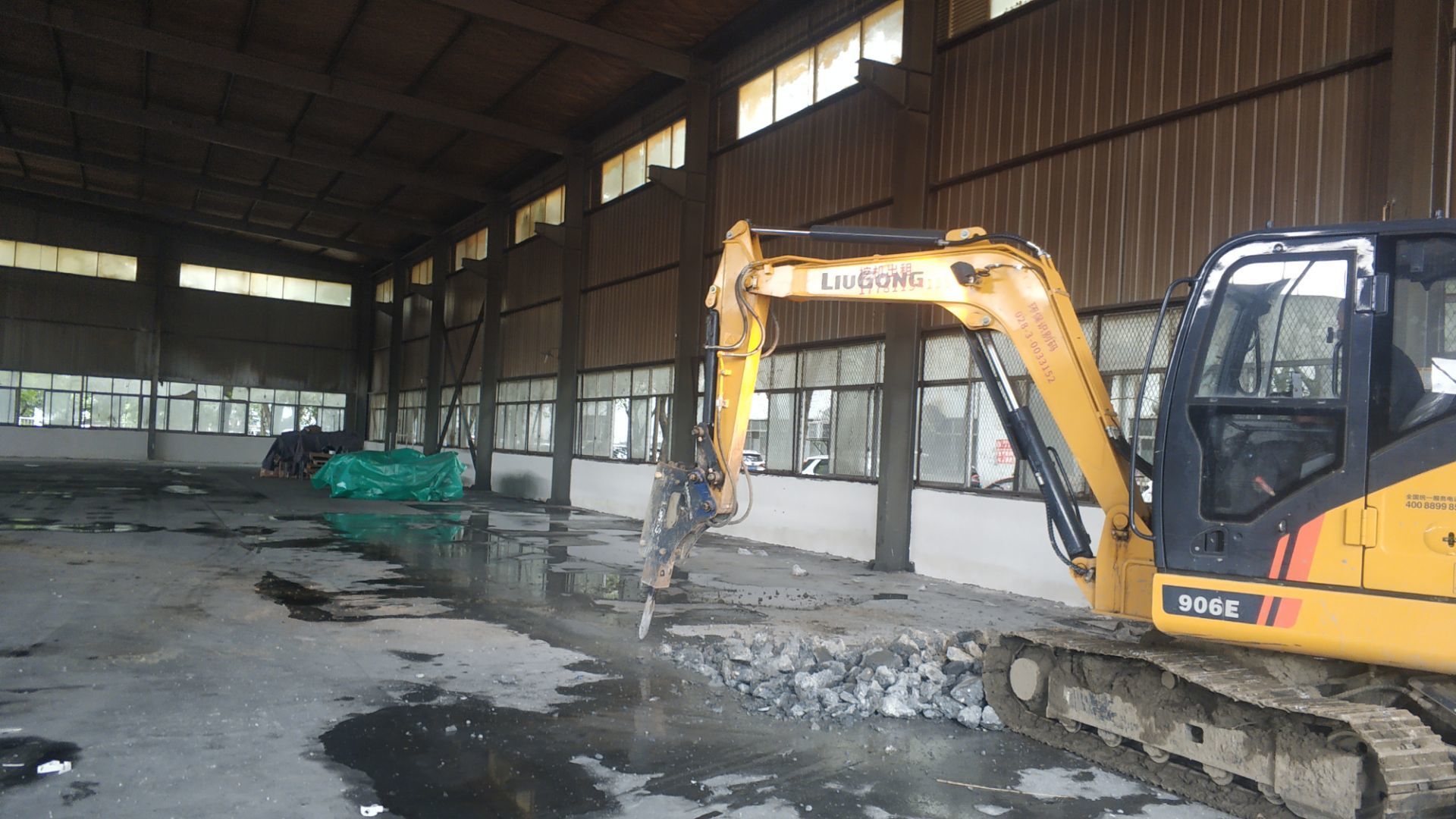

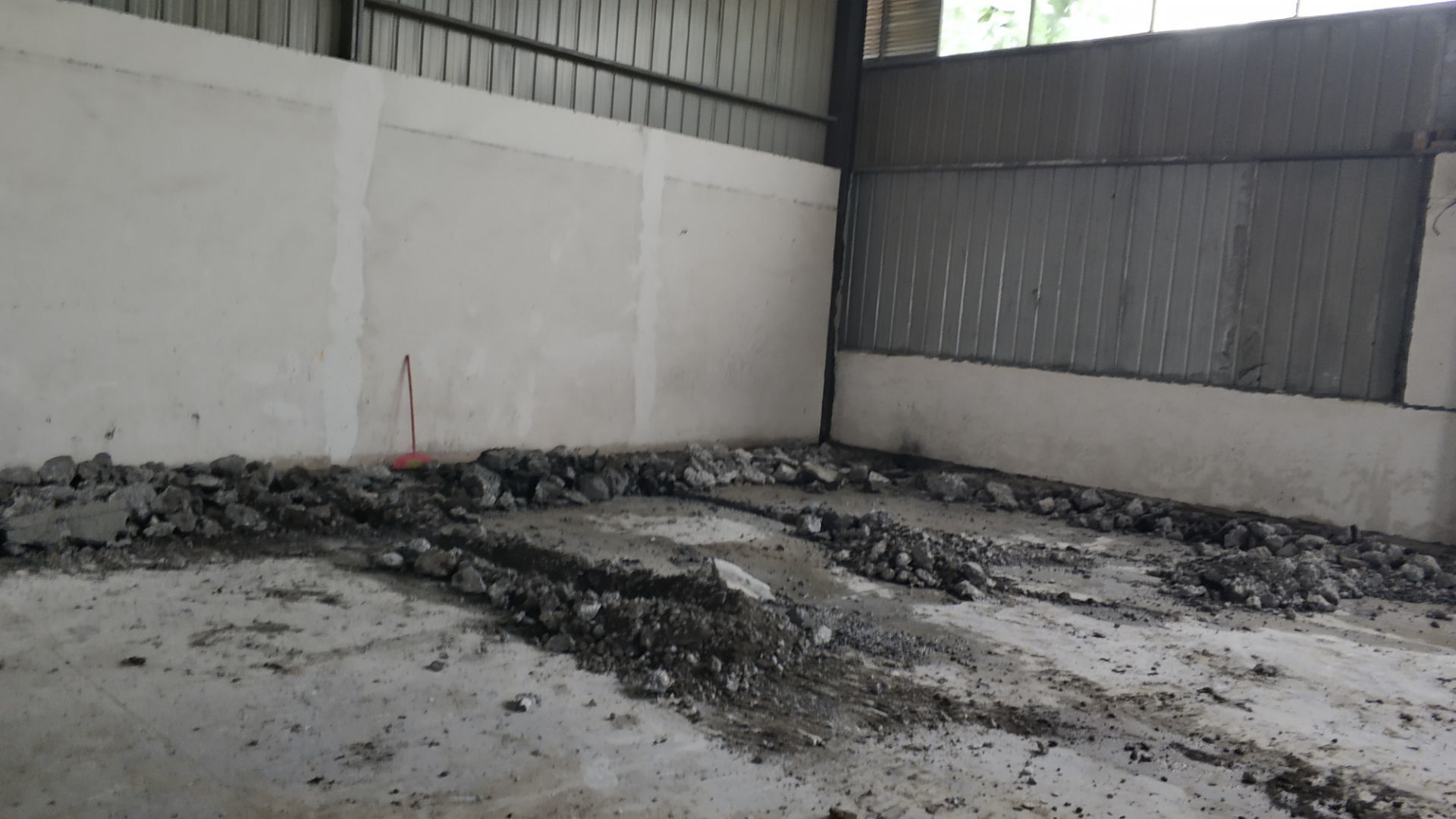

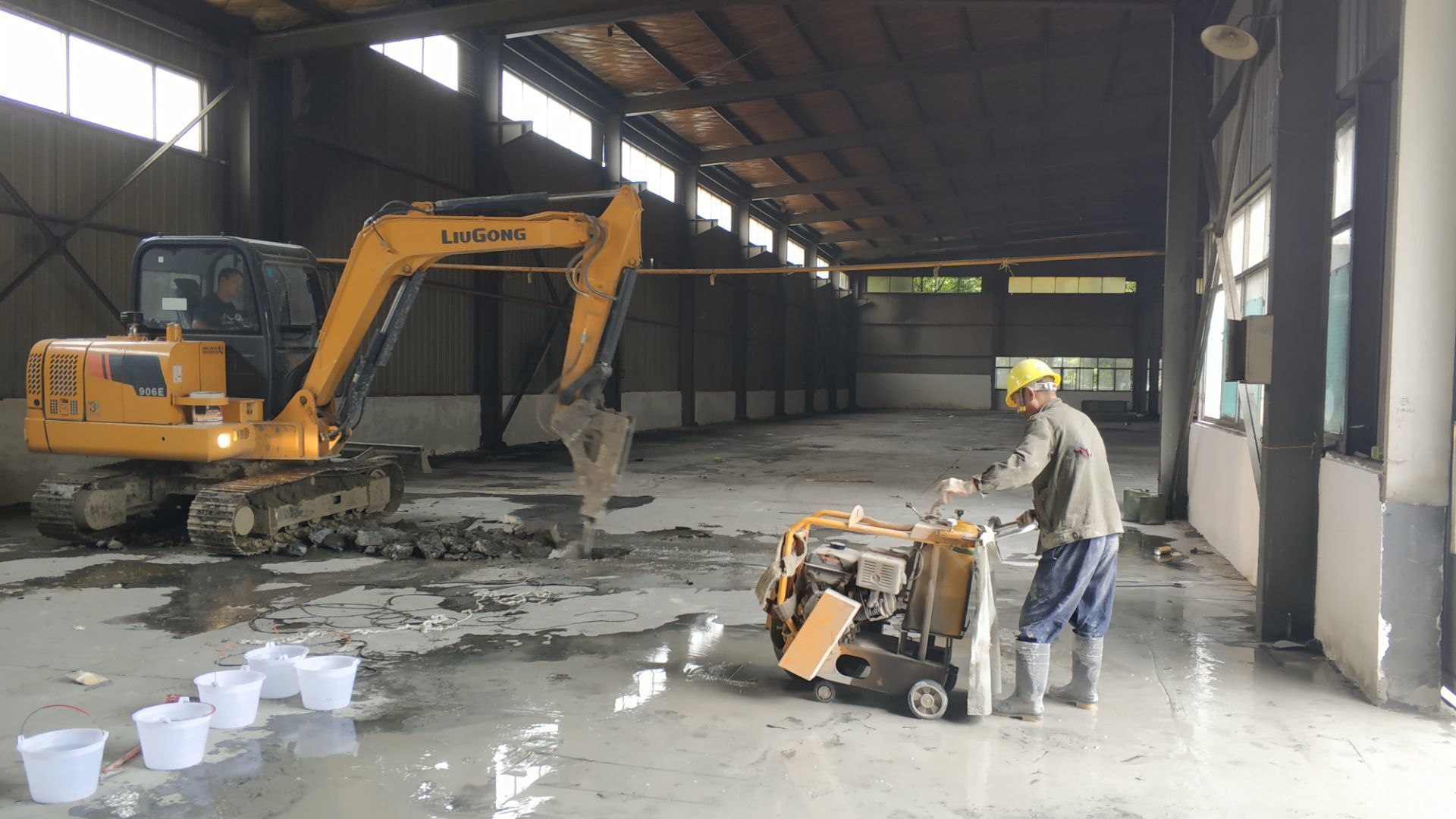

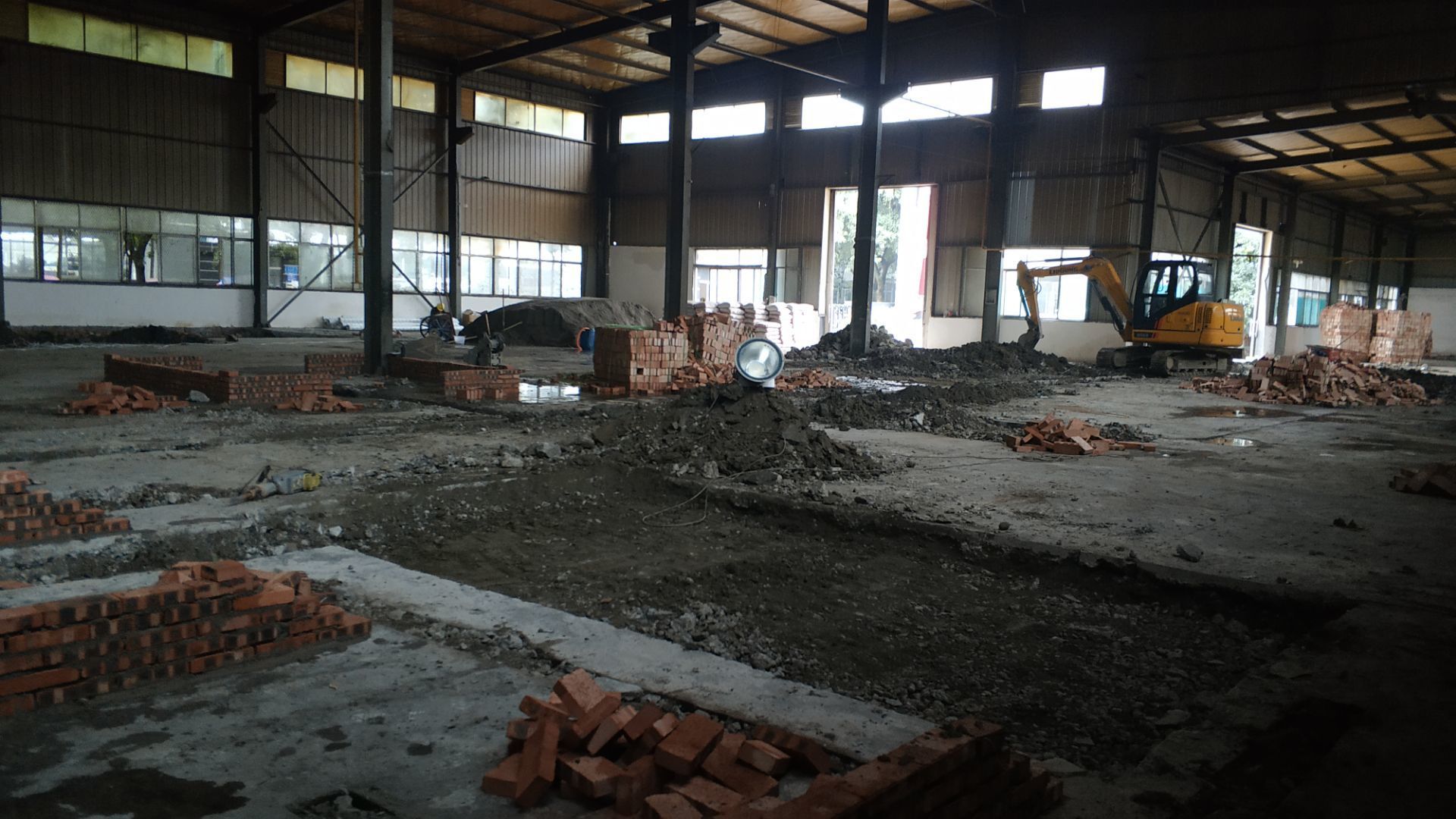

    混凝土層破處開挖,水溝開挖切線施工,排水溝混凝土層破除

  • 2020-09-16

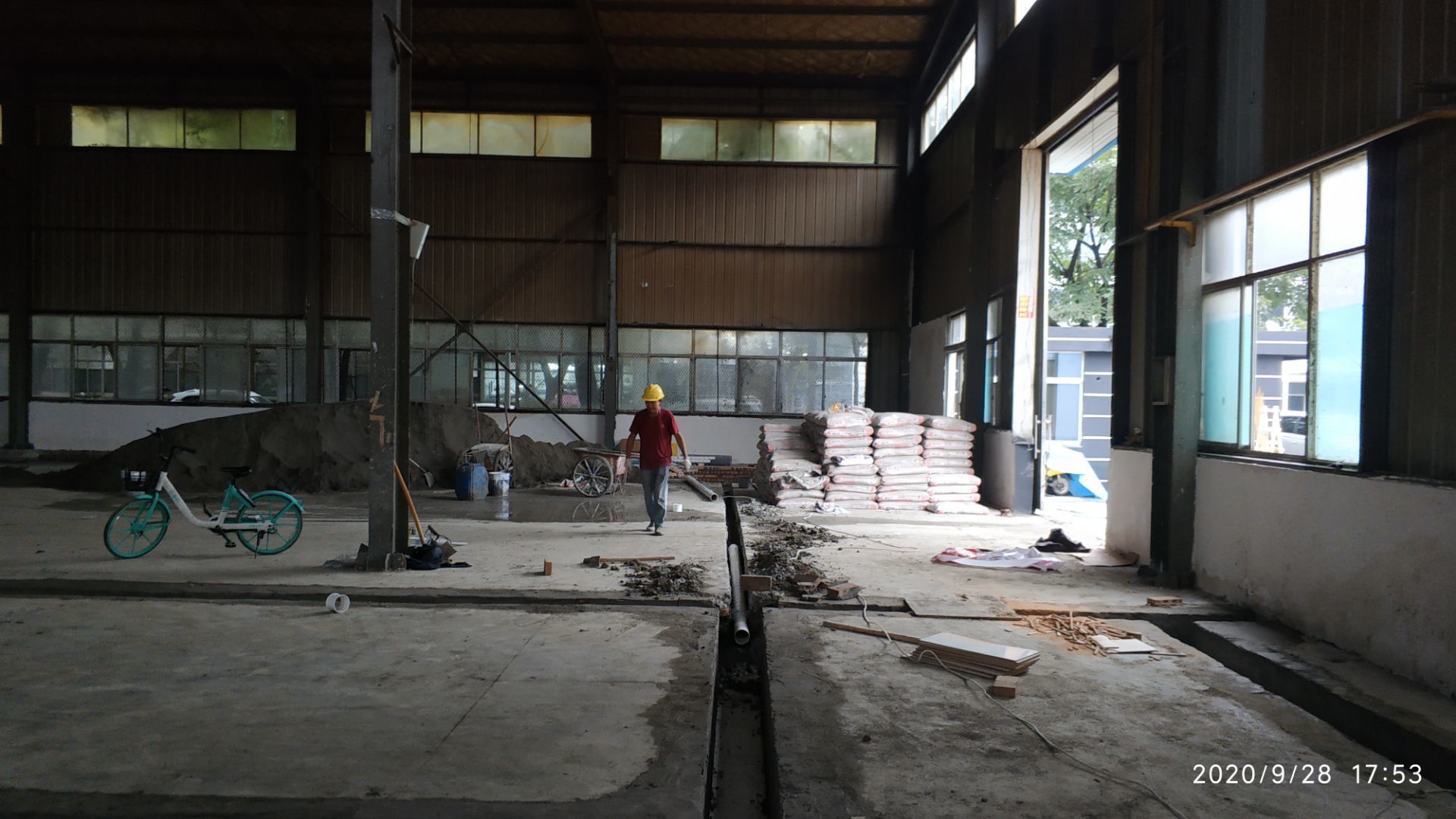

    1.凍庫混凝土層開挖百分之五十。 2.完成所有排水系統開挖線放線工作。 3.施工工人進場。
