四川怡味農業科技發展有限公司

四川怡味農業科技發展有限公司

開工日期:2020-07-20

車間裝修面積3000㎡,主要生產調味料。四川省眉山市東坡區崇禮鎮泡菜園區順江大道25號廠房(棟)1層*號,經營范圍:農學研究;食品生產;預包裝食品銷售(含冷凍冷藏食品);復合調味品制造;調味油、汁、醬、料制造等。

瀏覽
查看更多

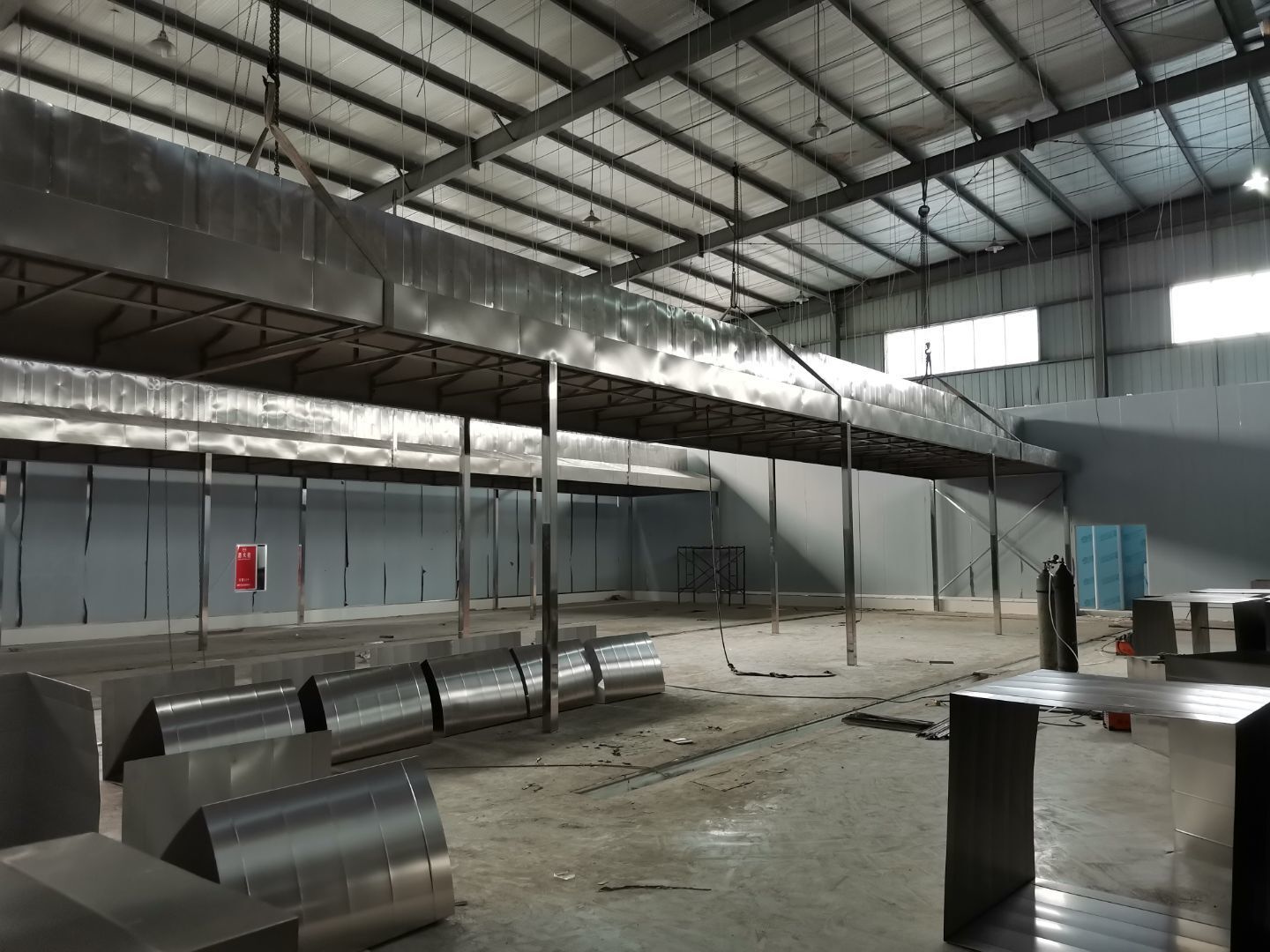

工程進度

  • 2020-10-10

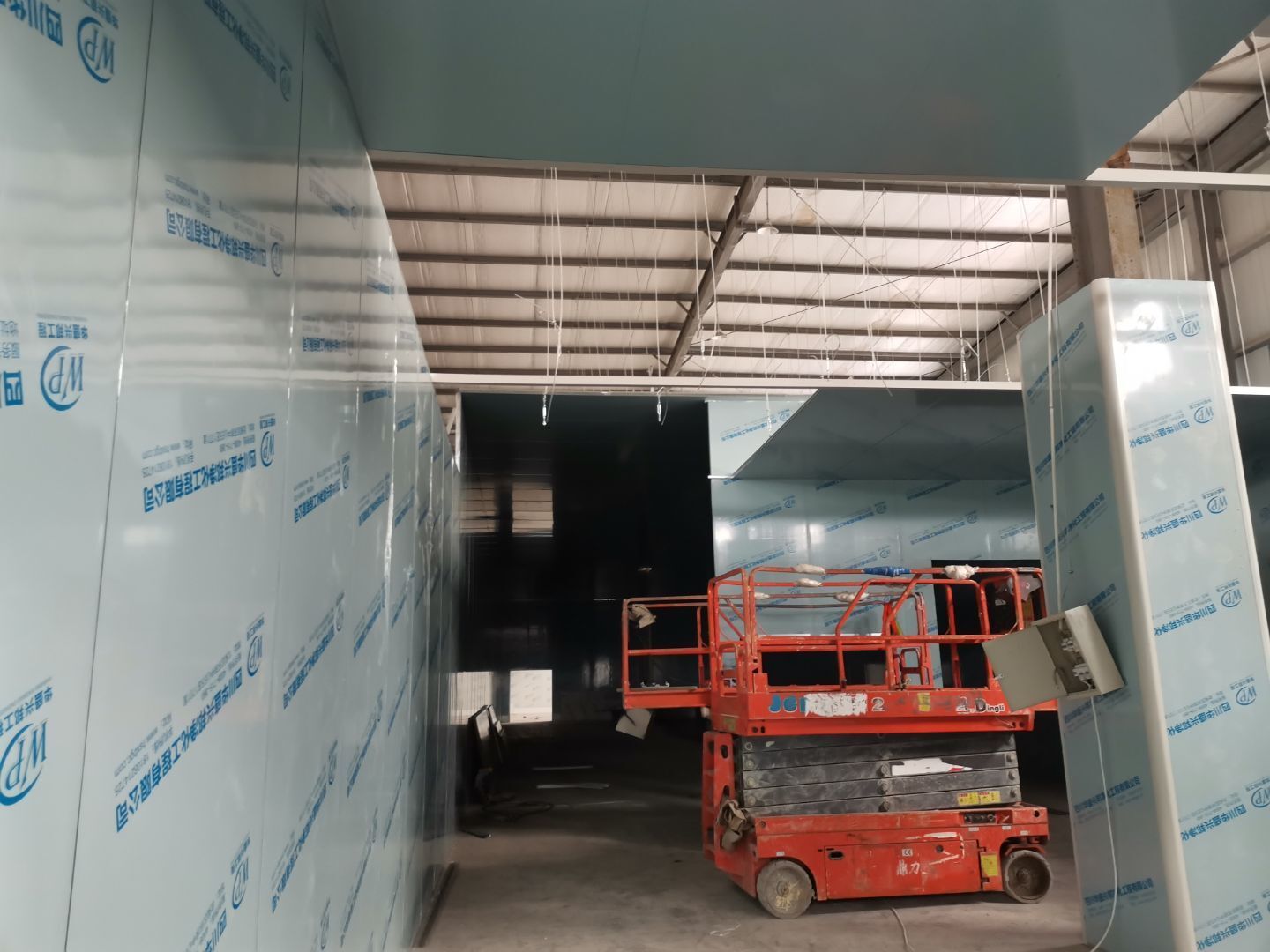

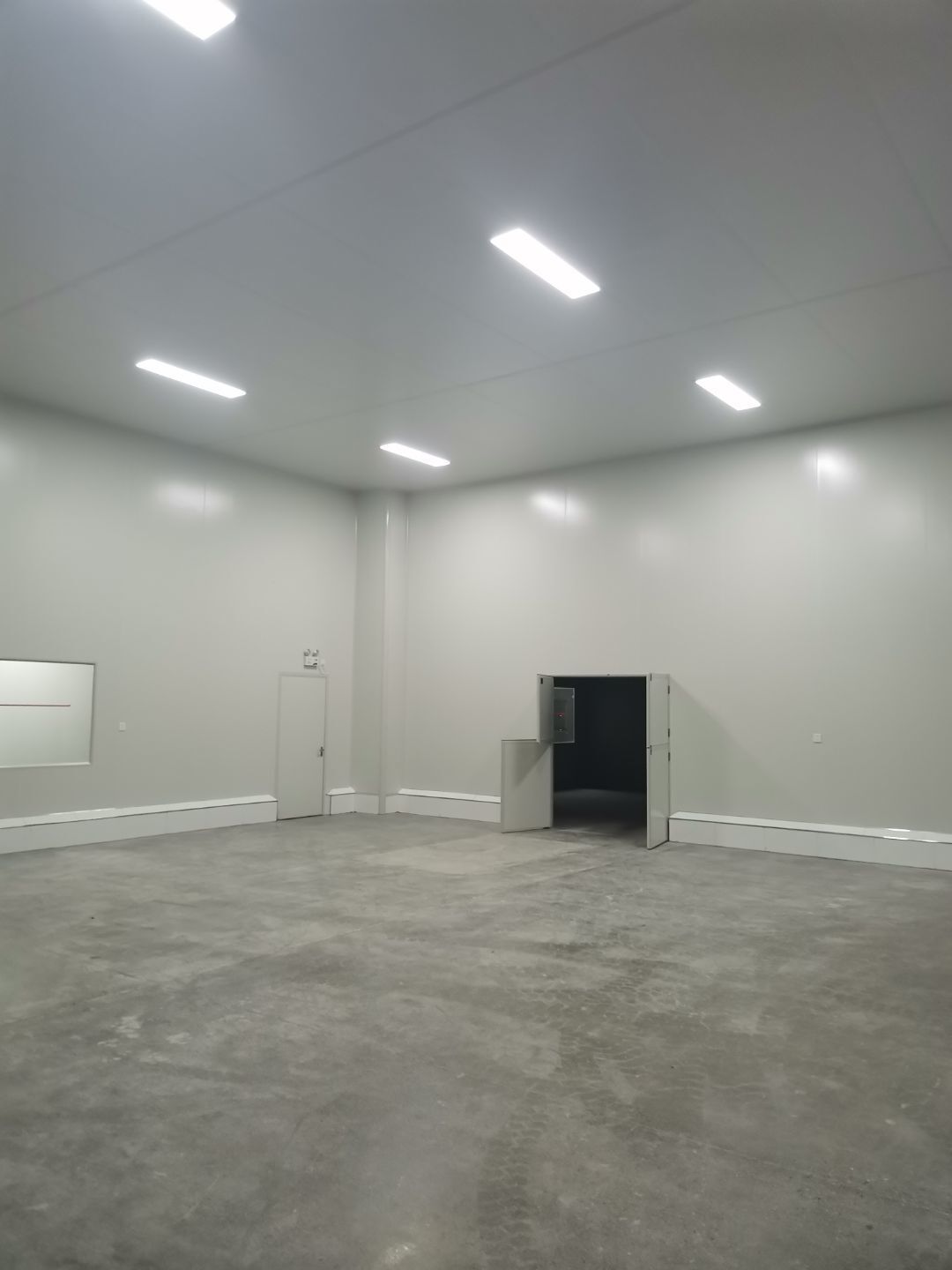

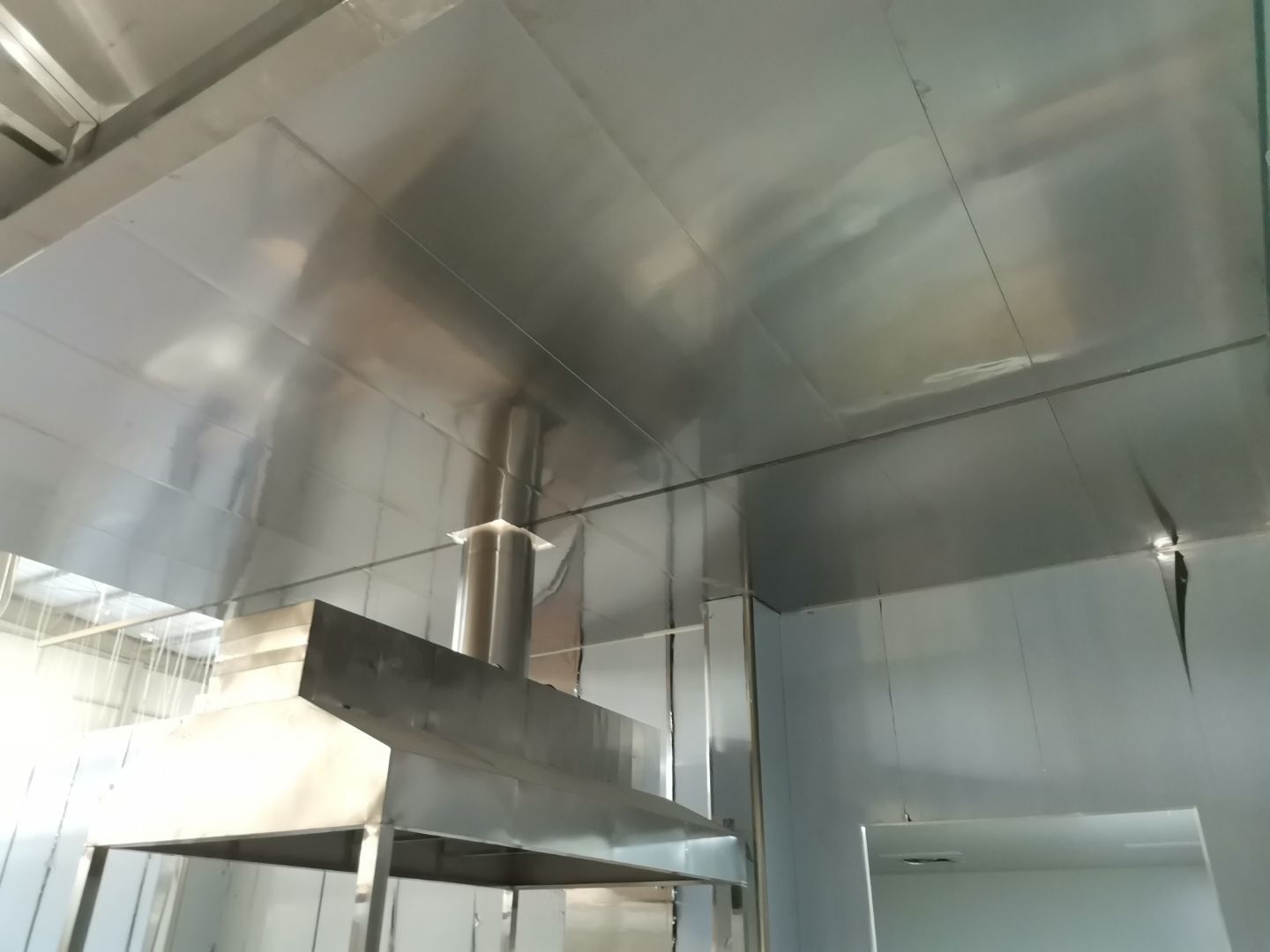

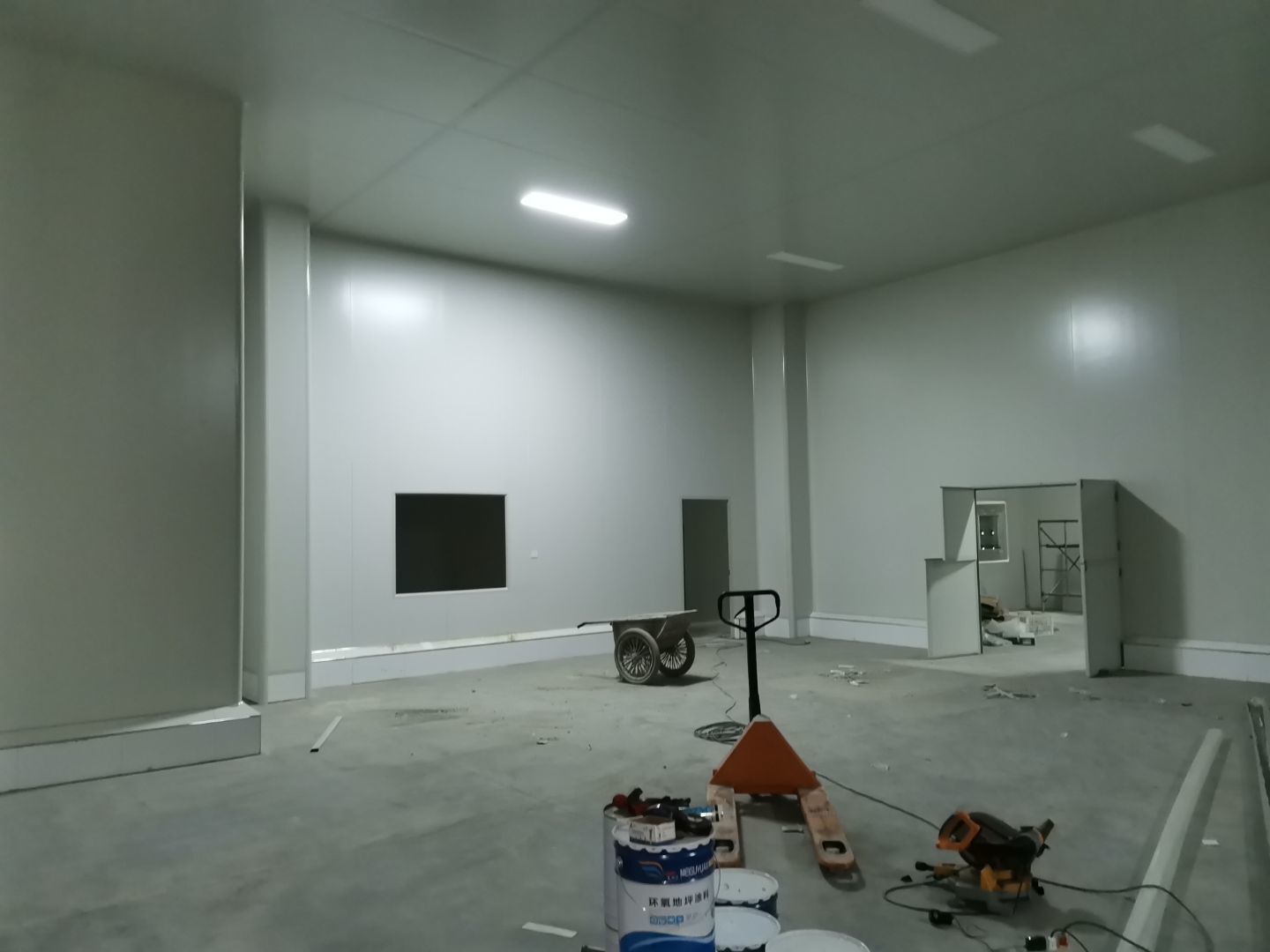

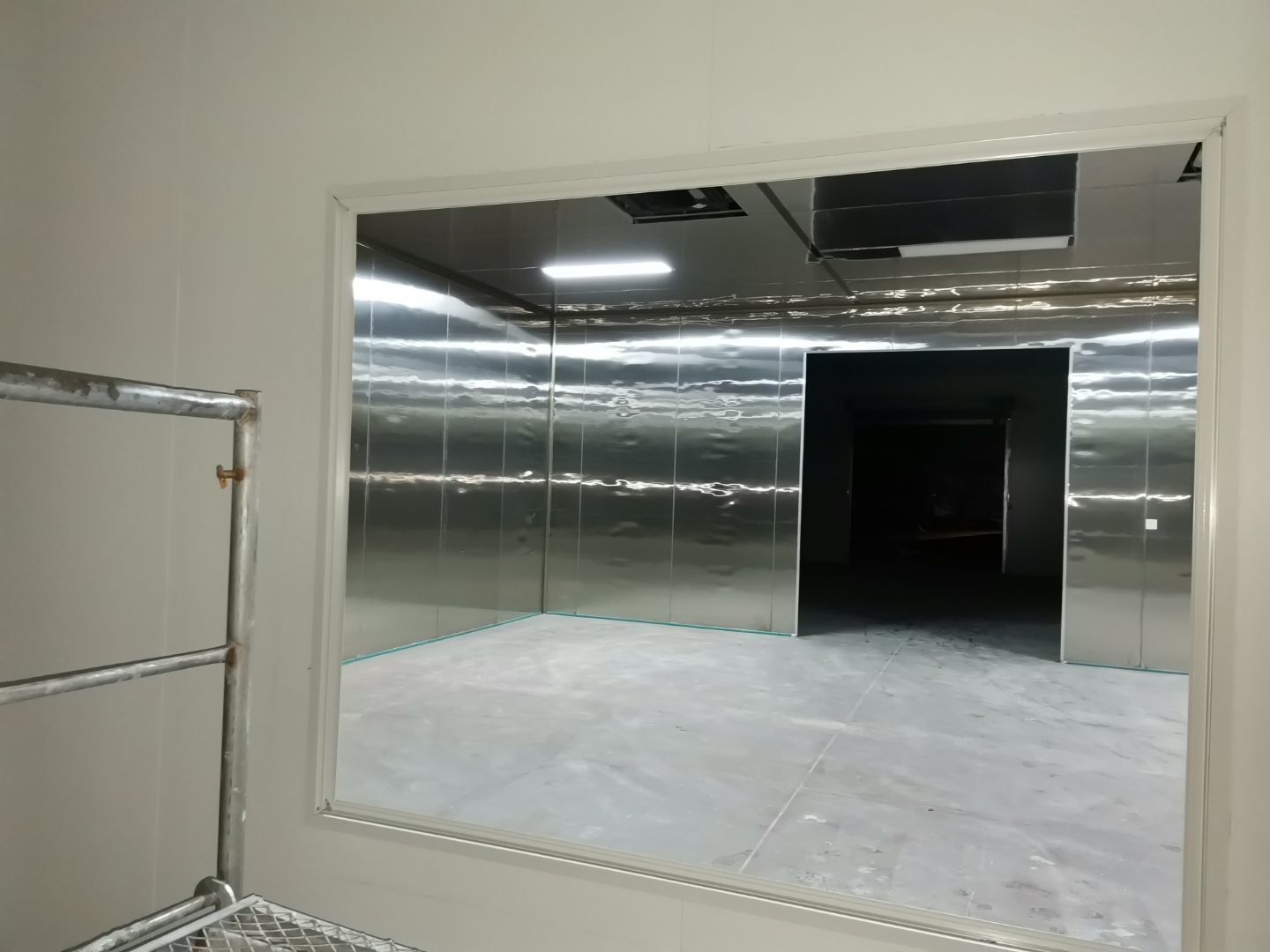

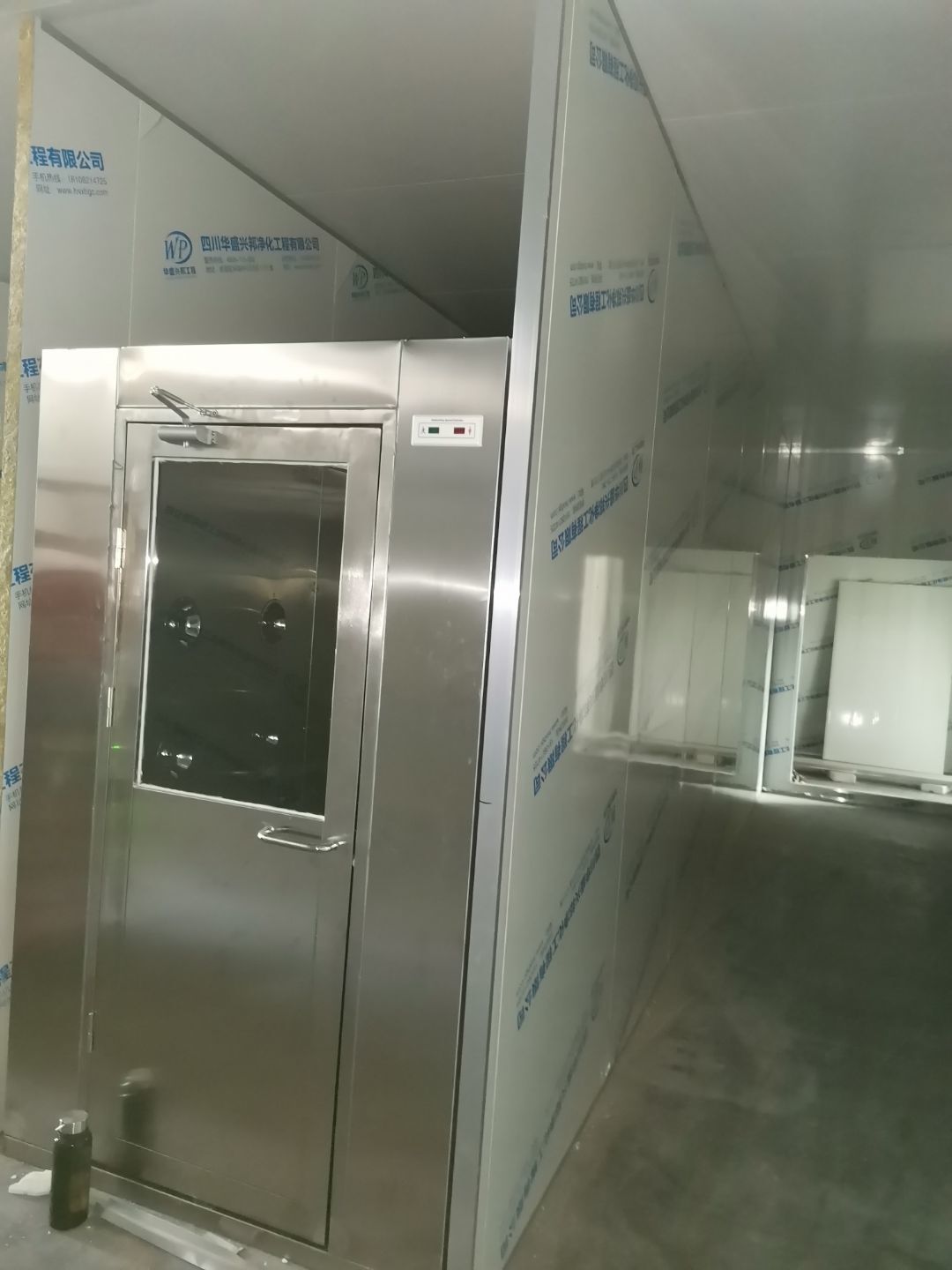

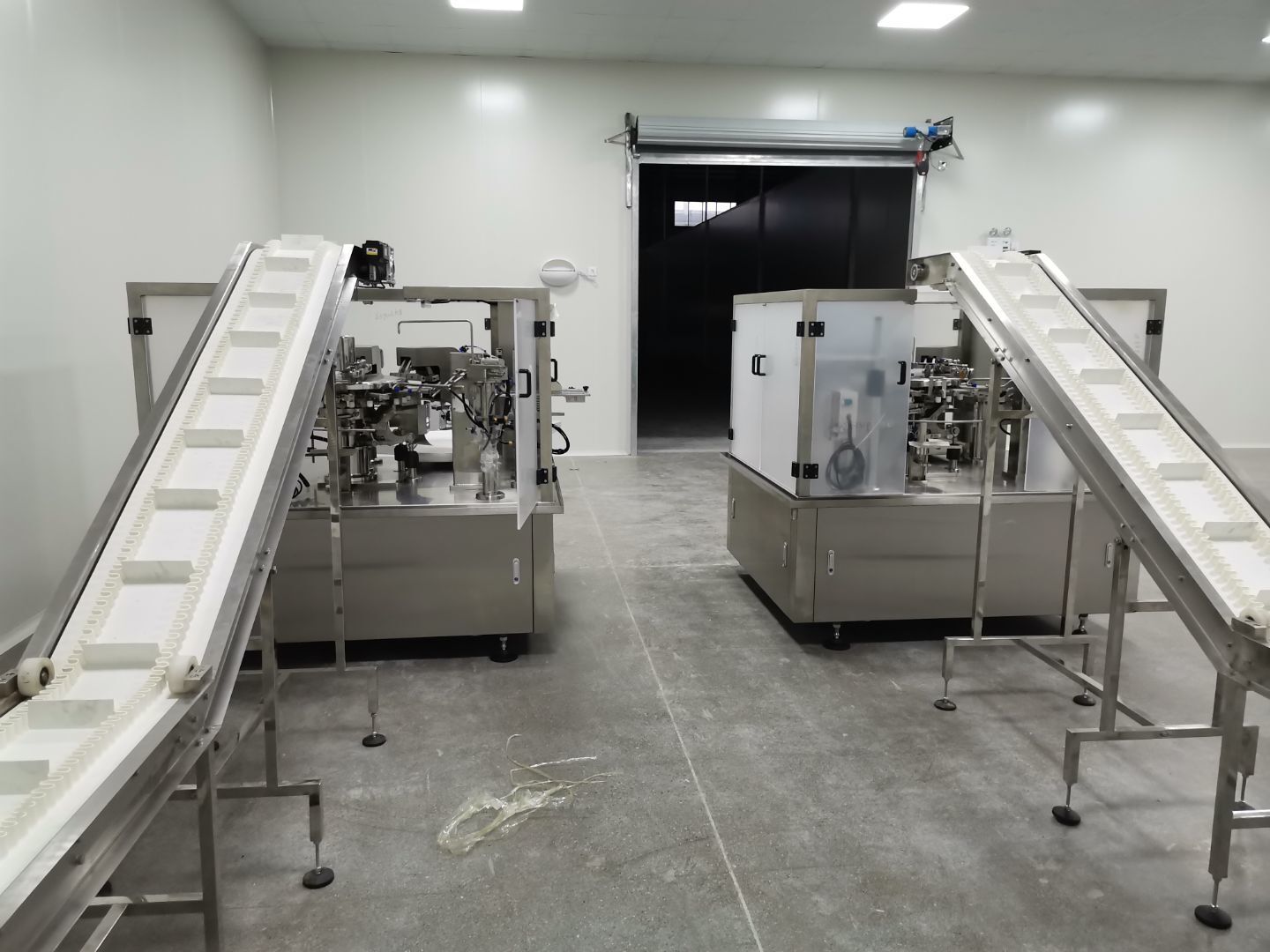

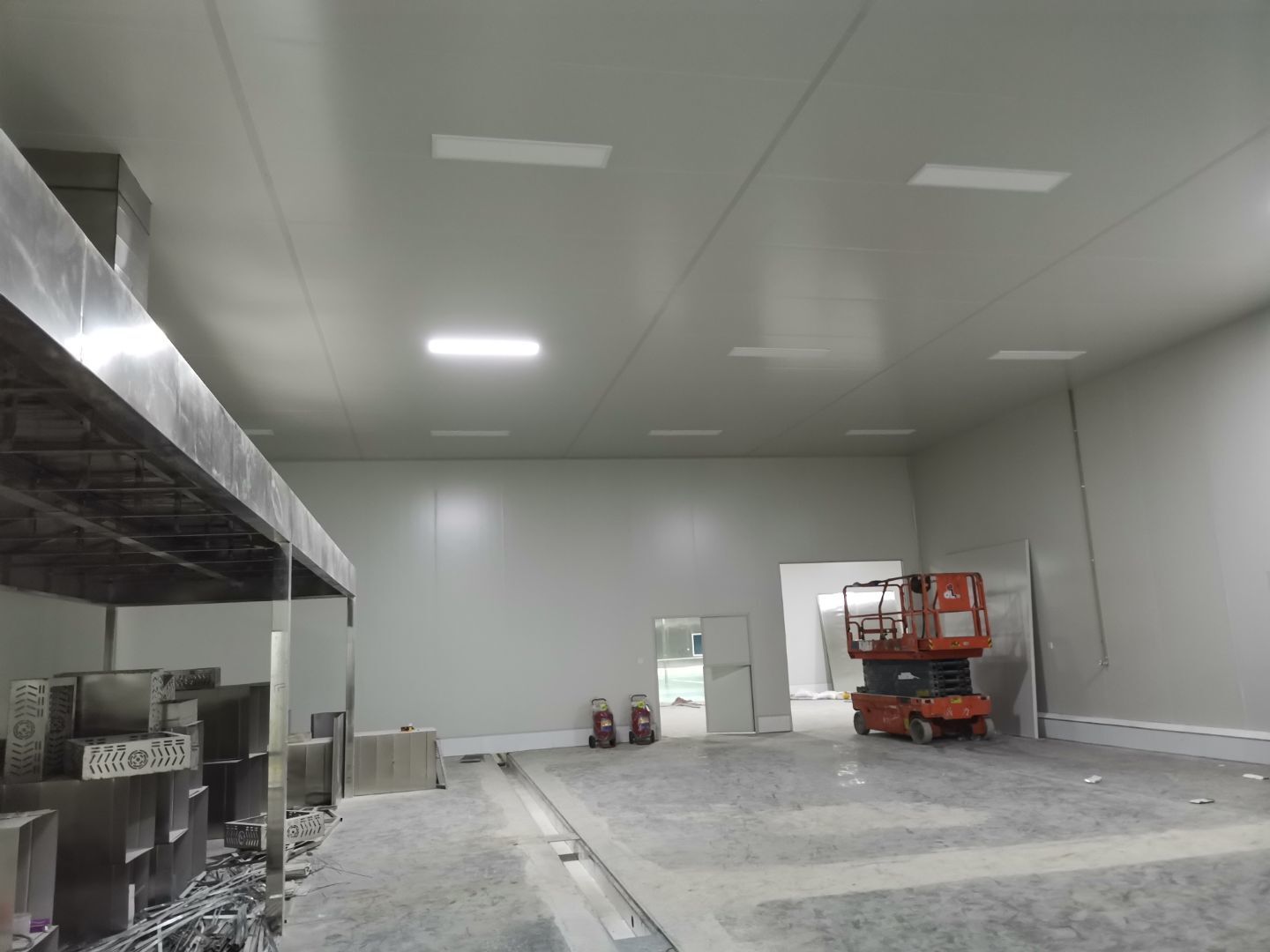

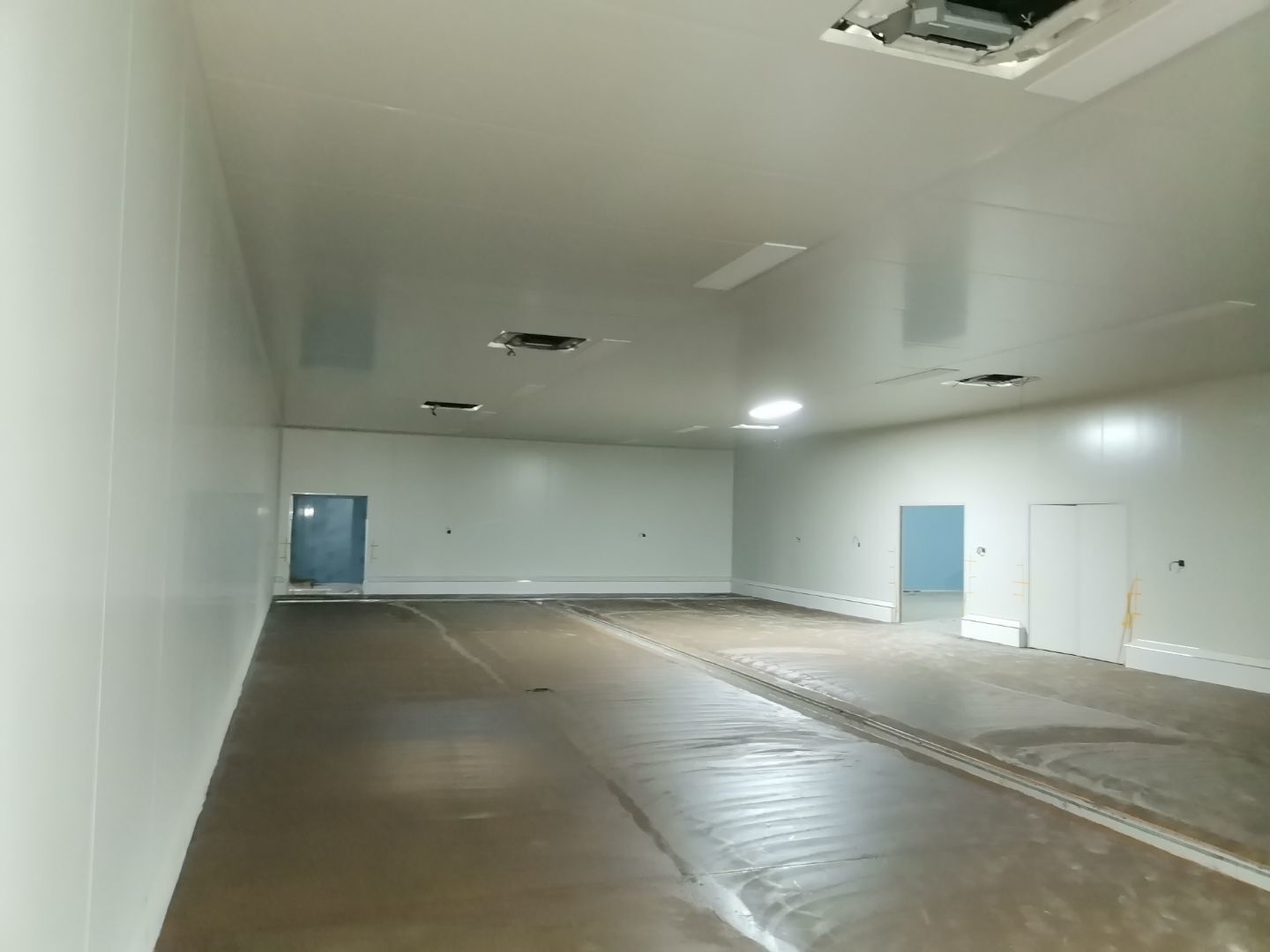

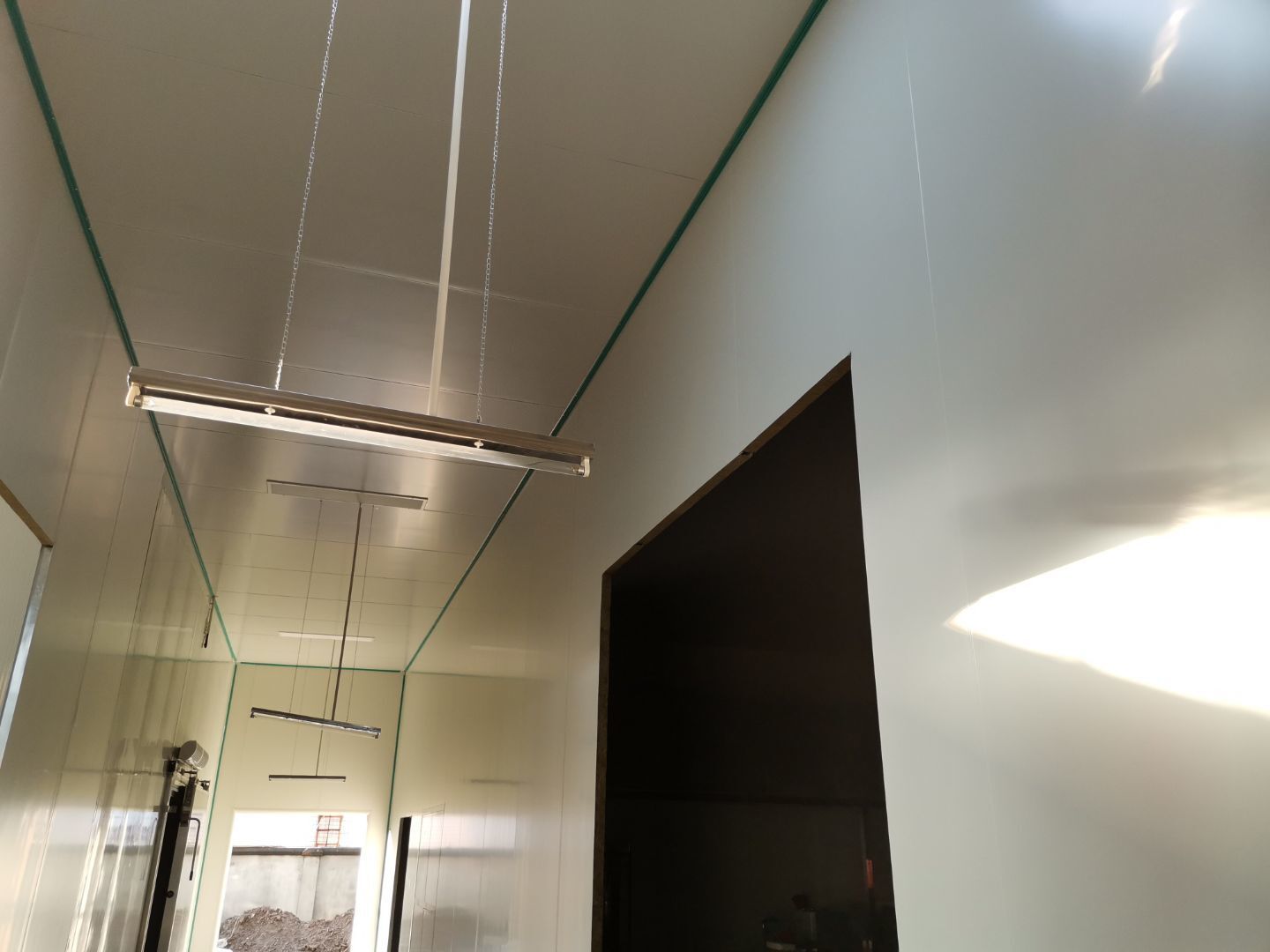

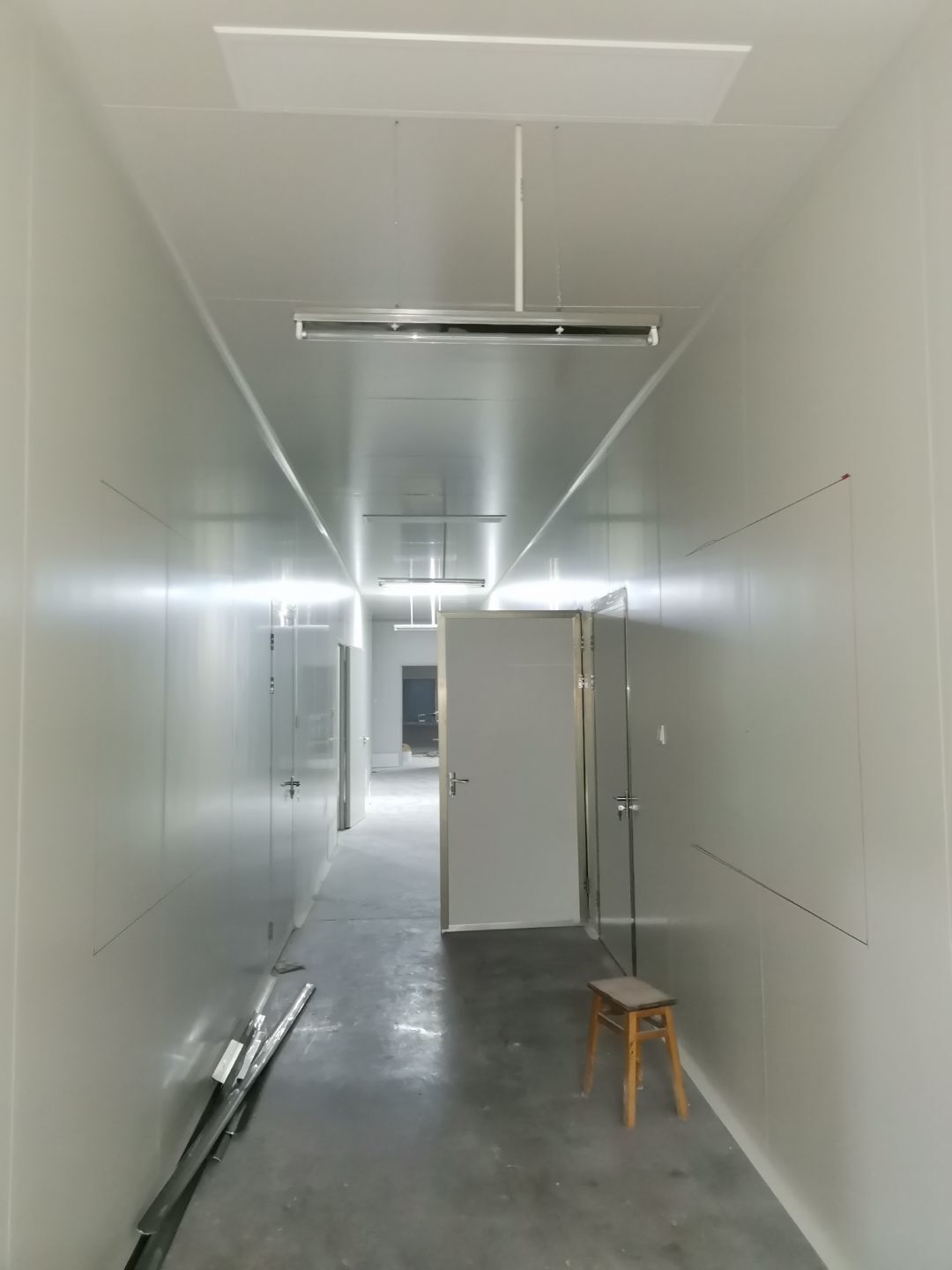

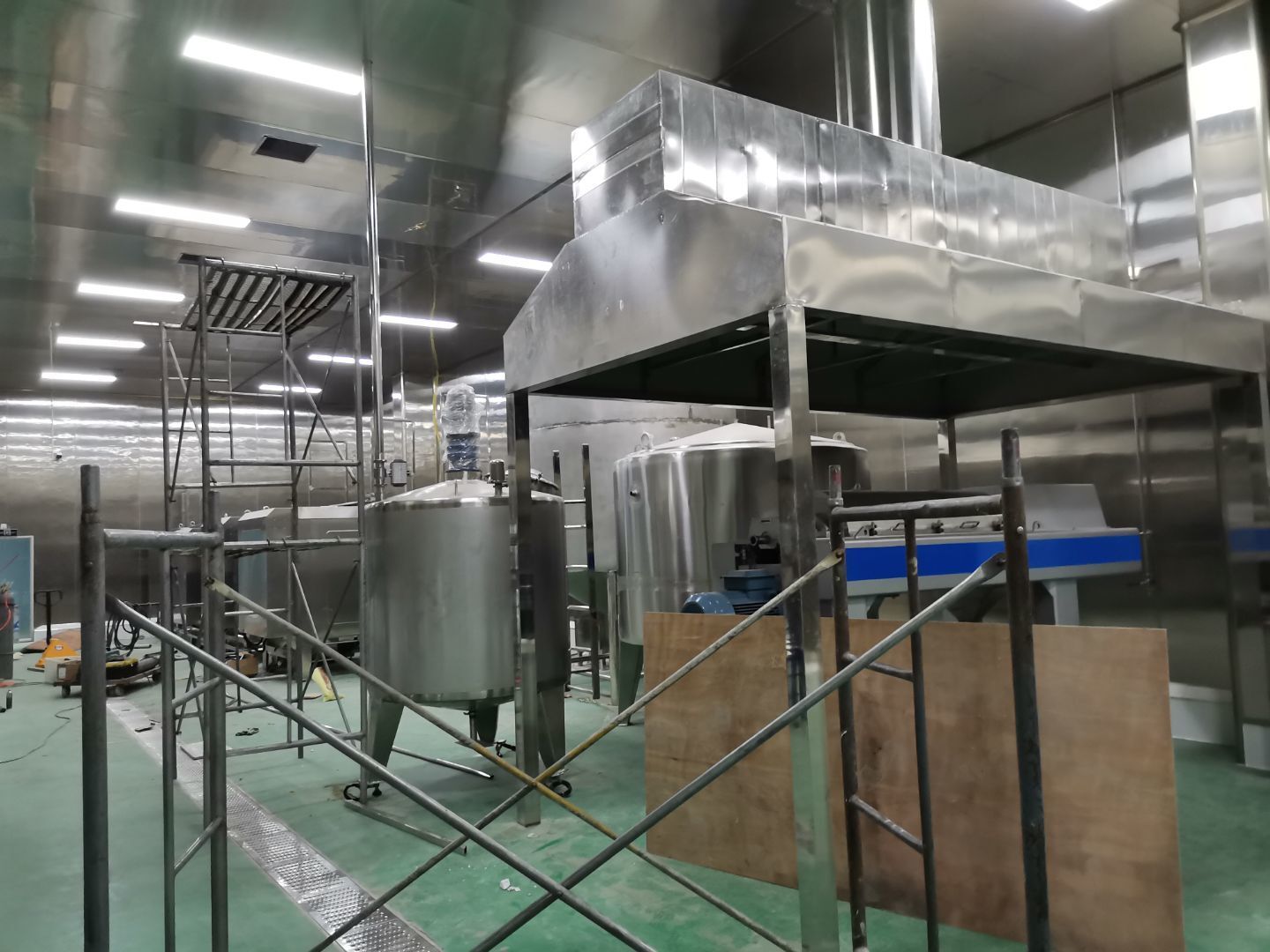

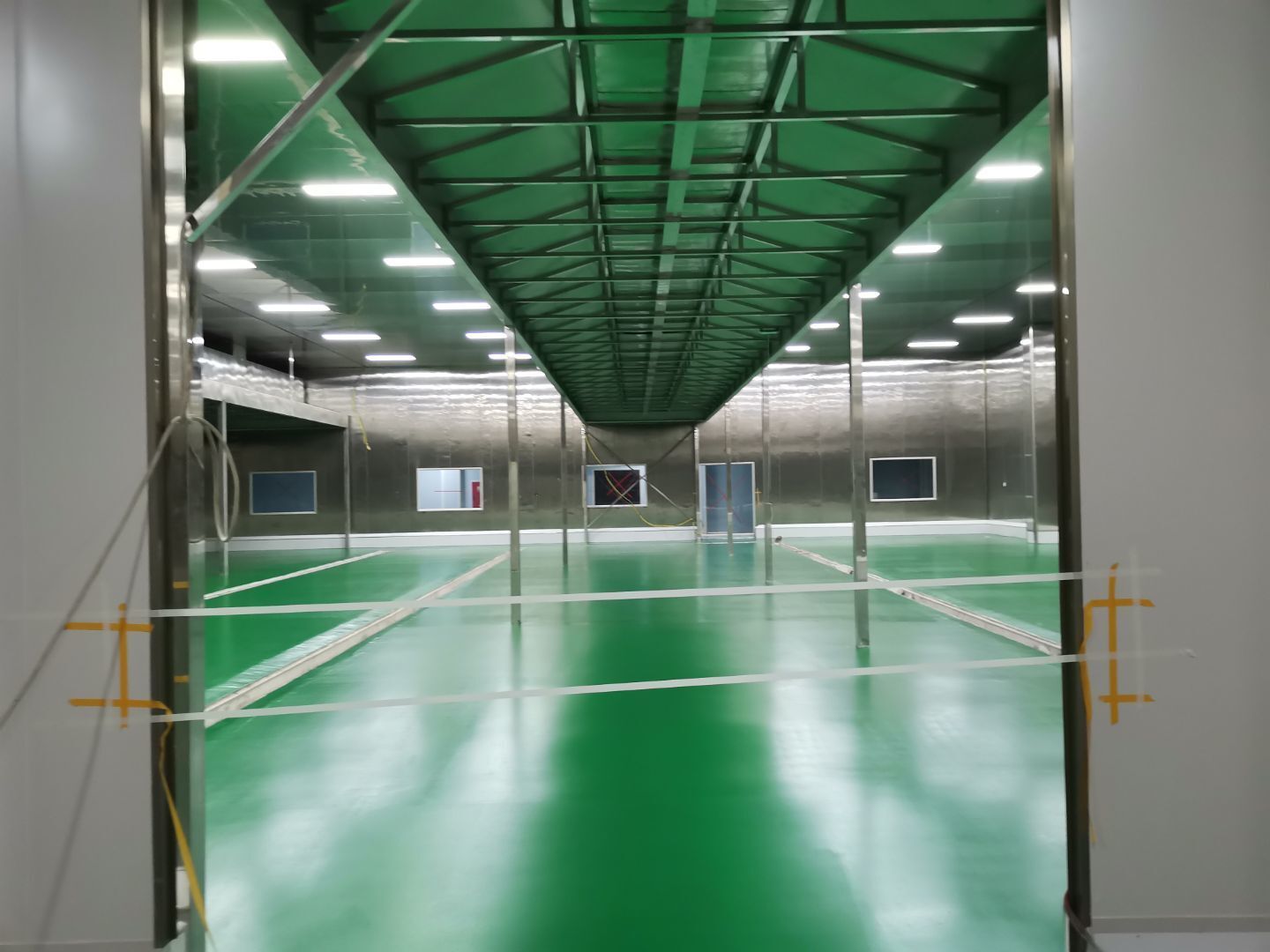

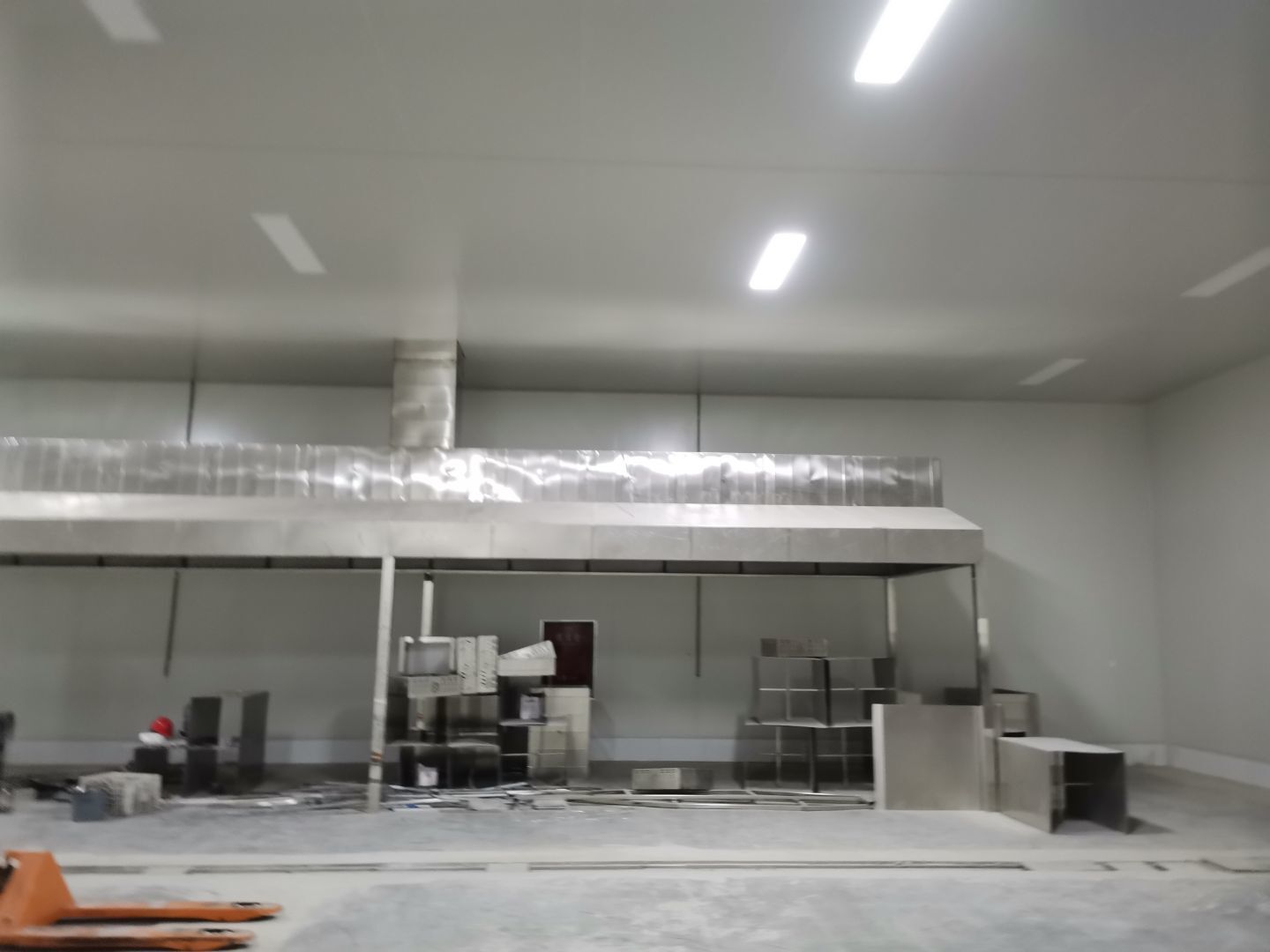

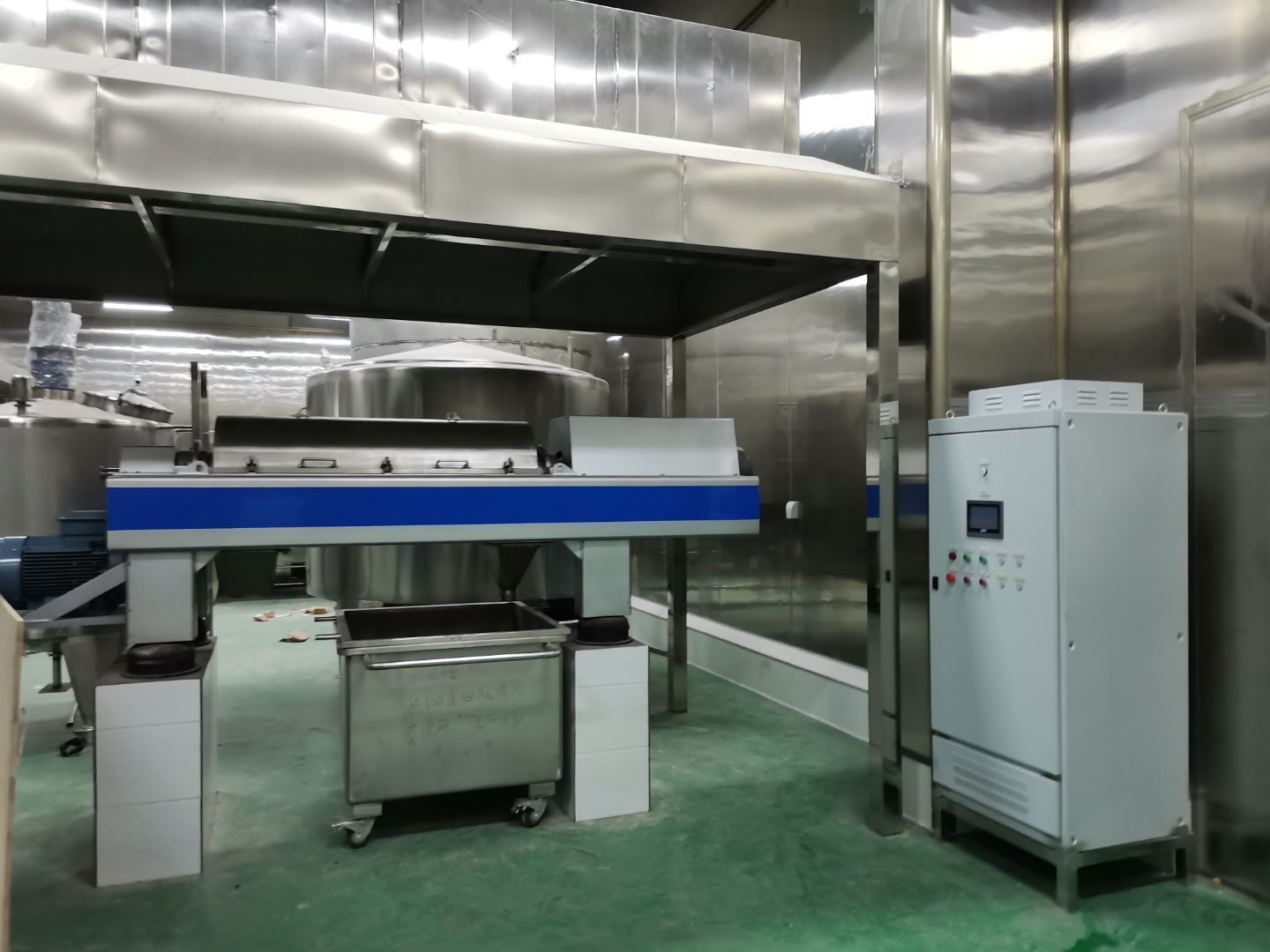

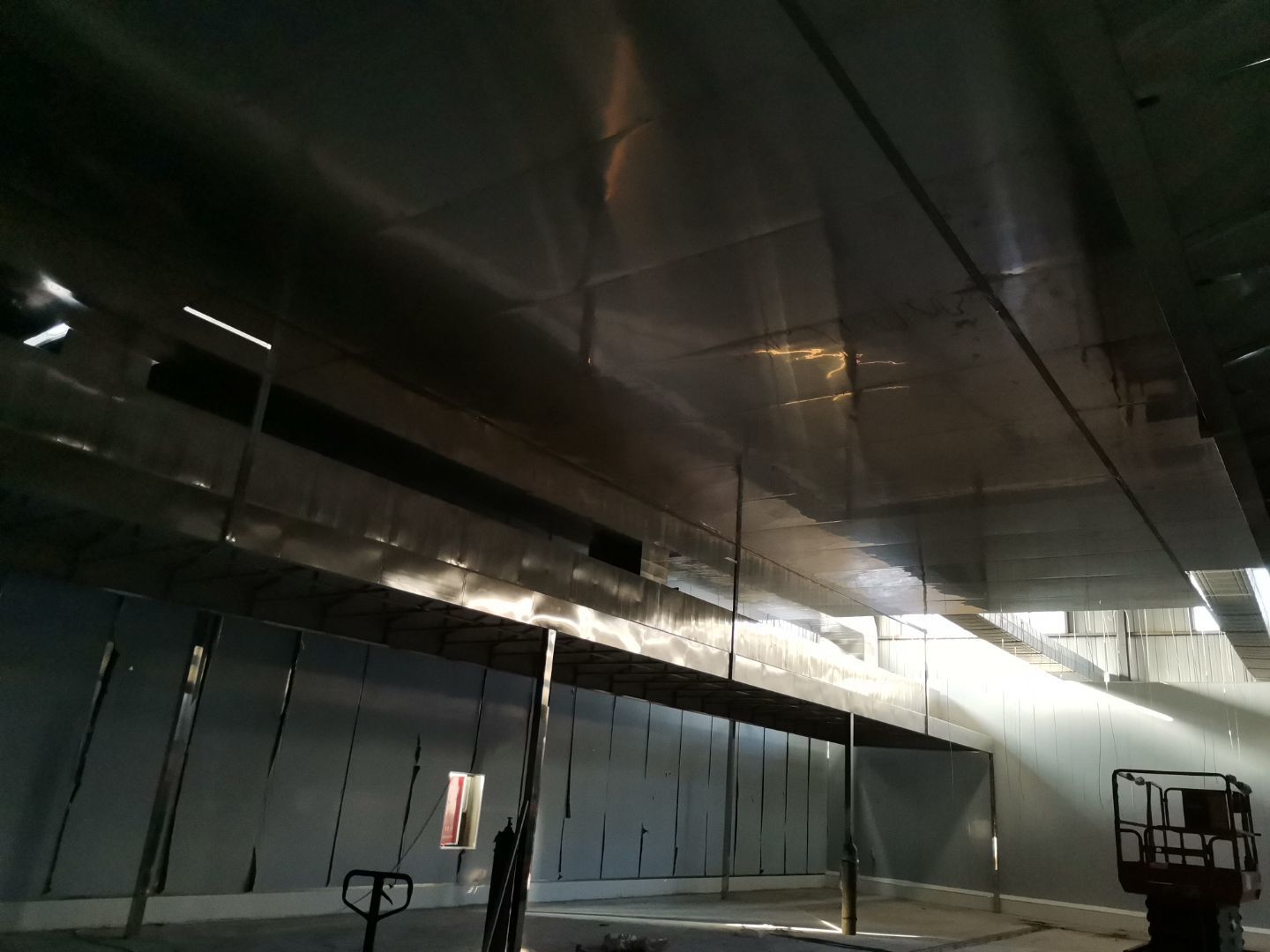

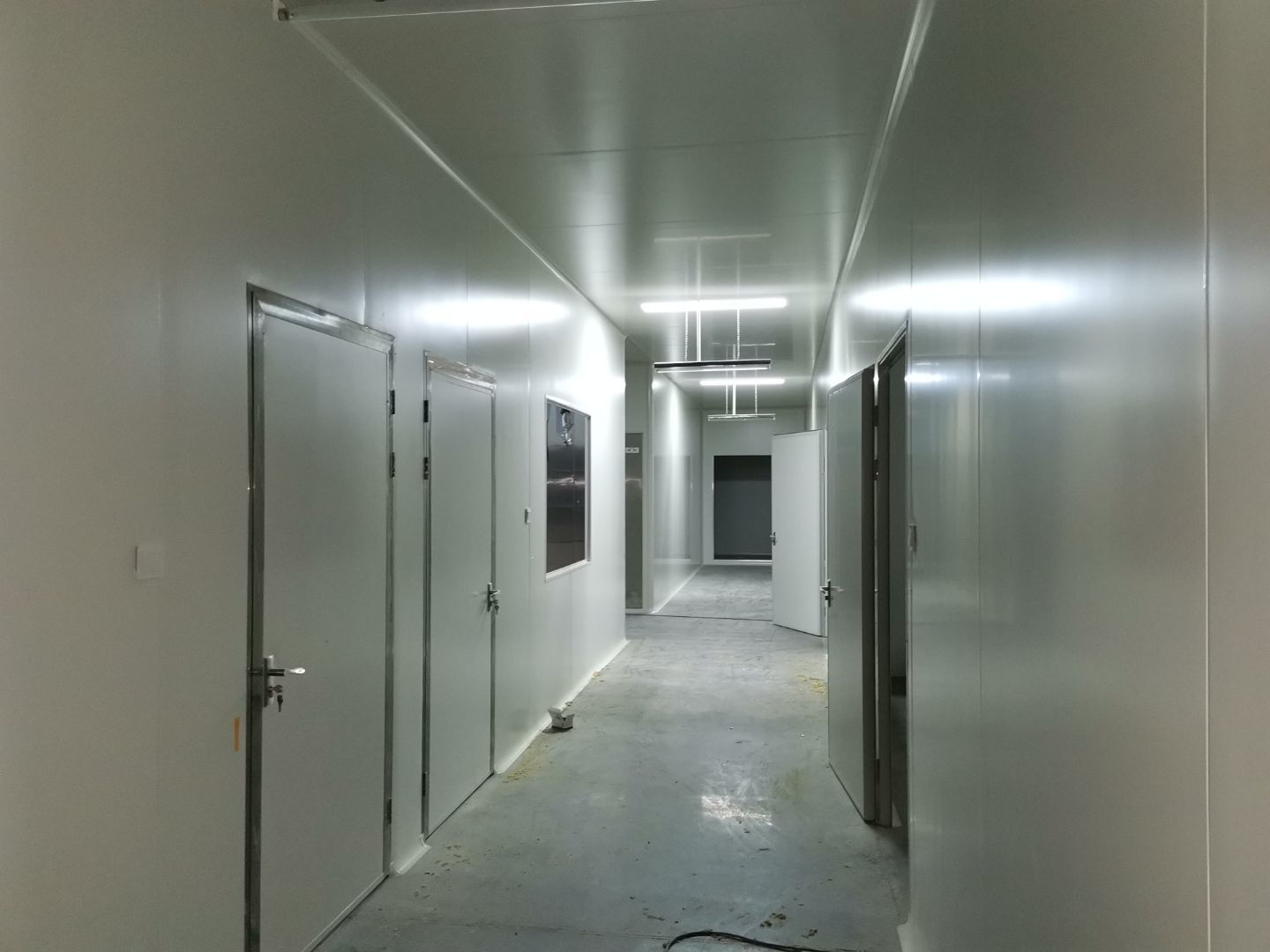

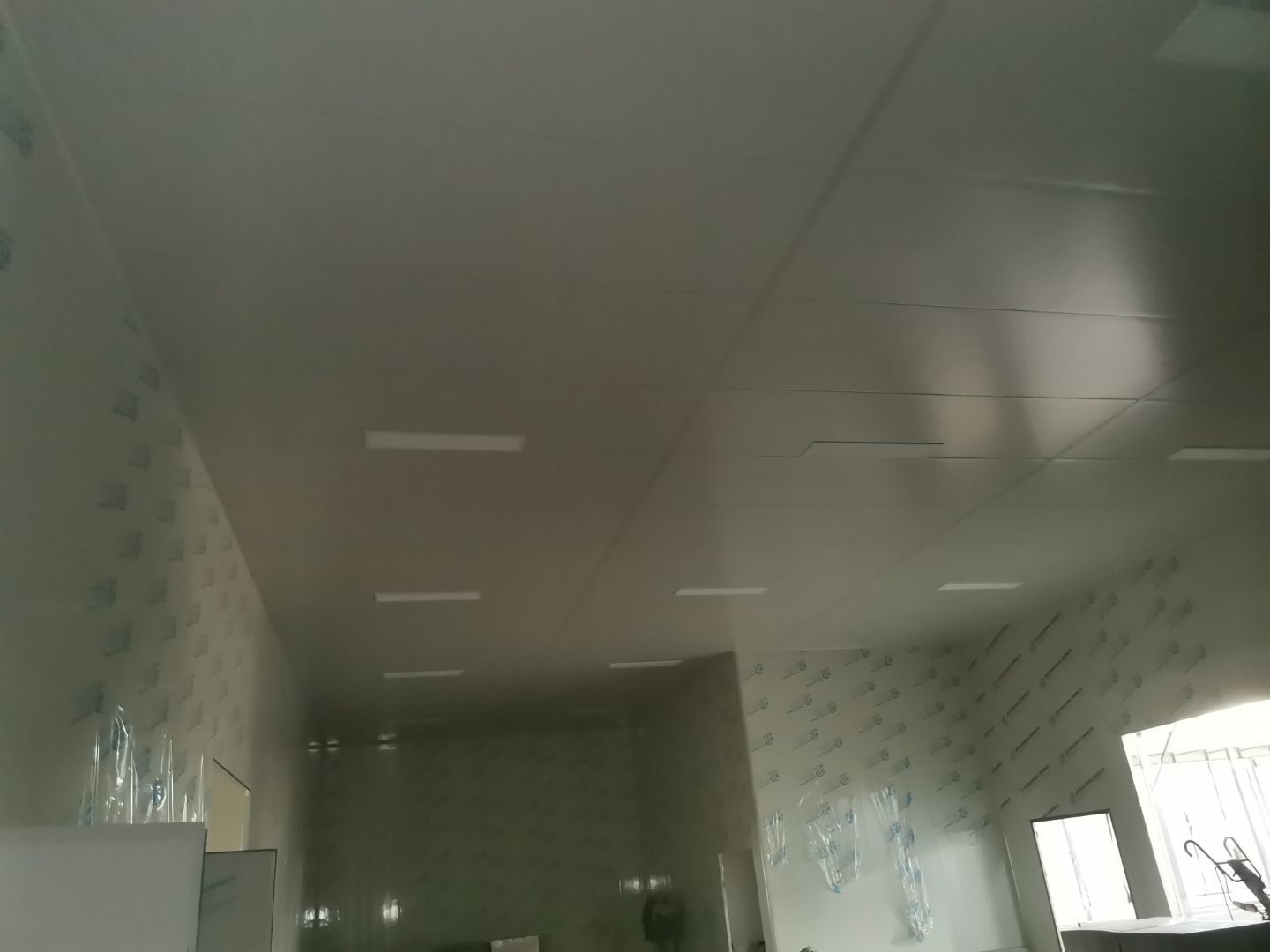

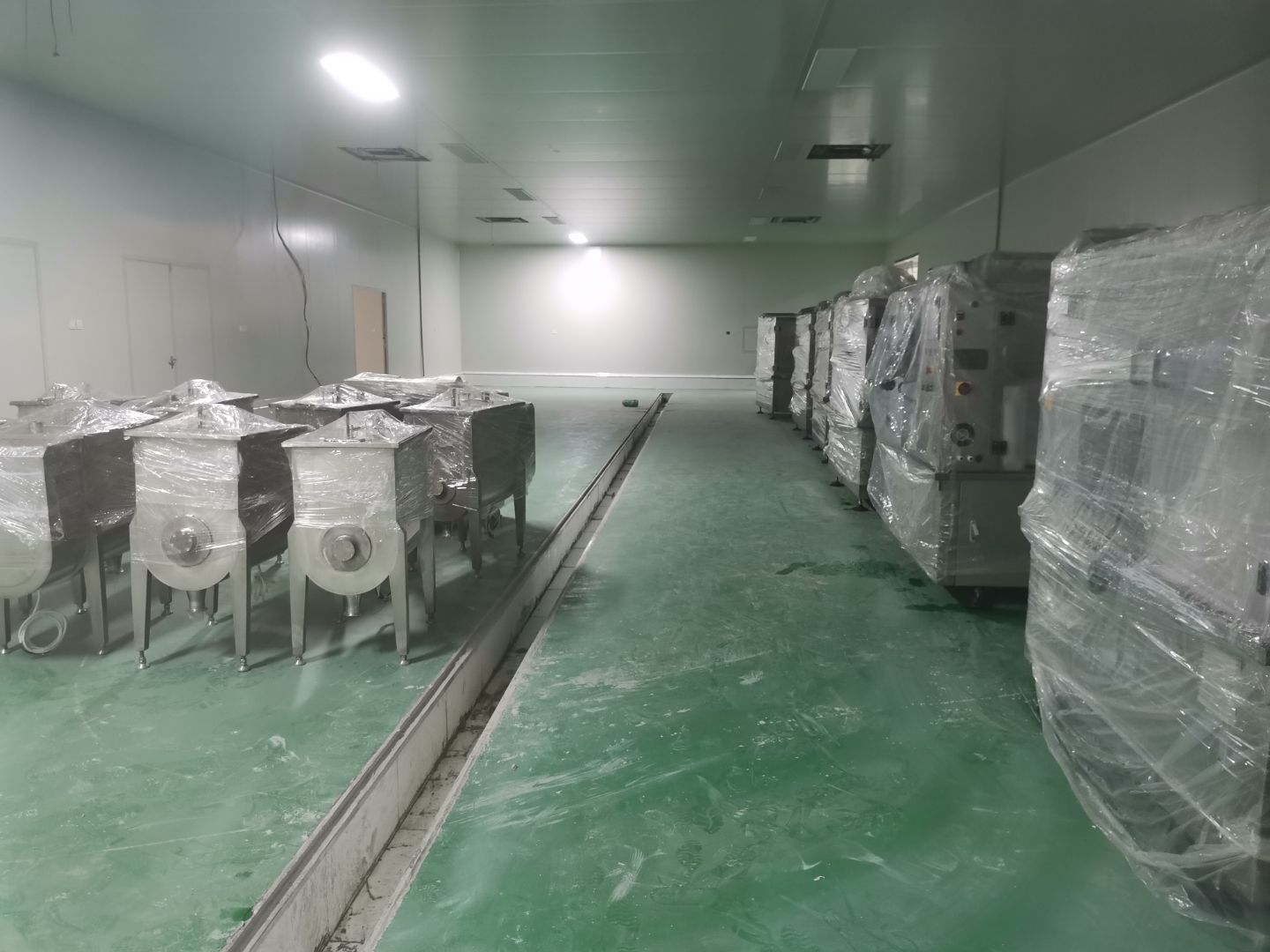

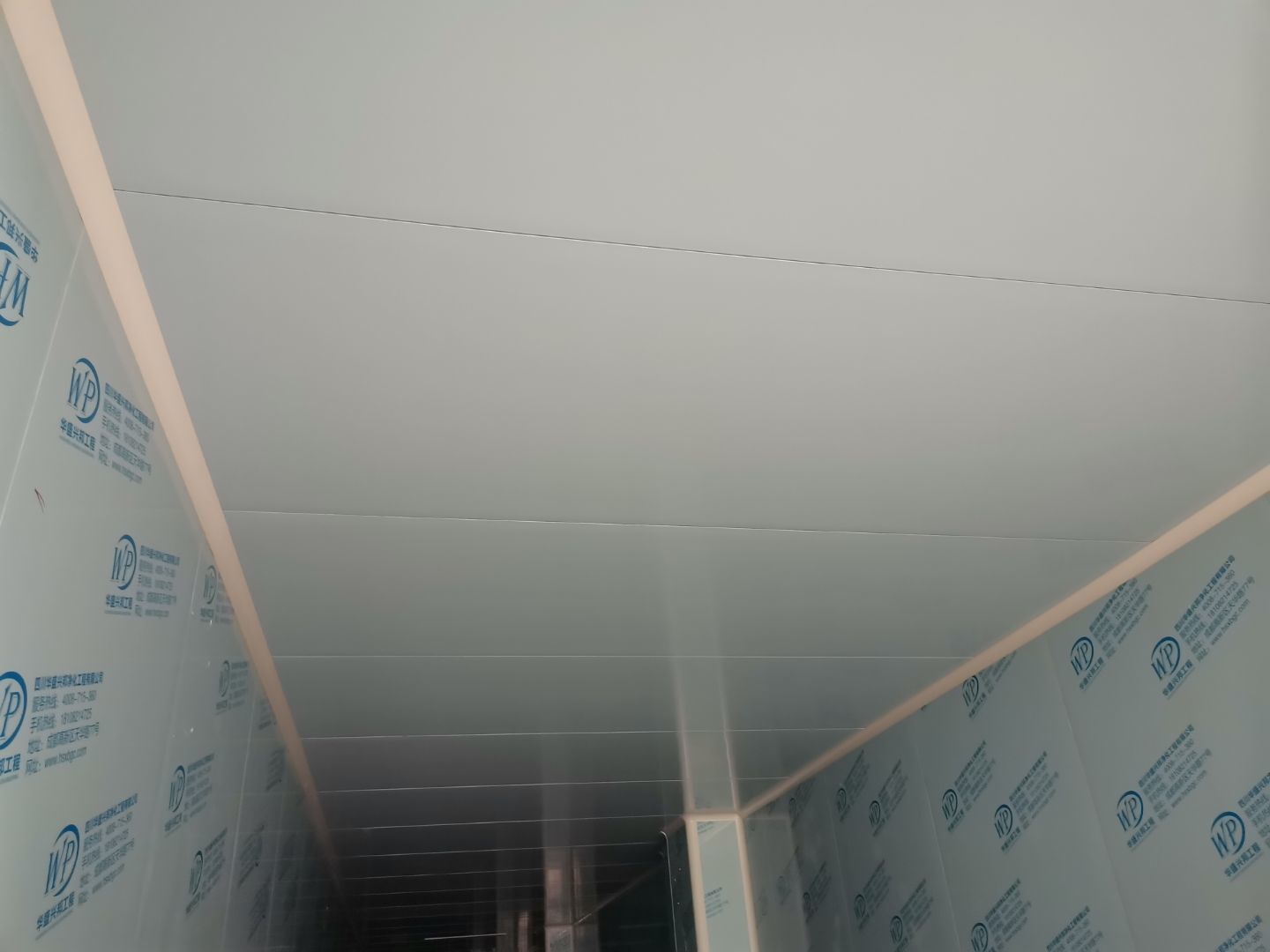

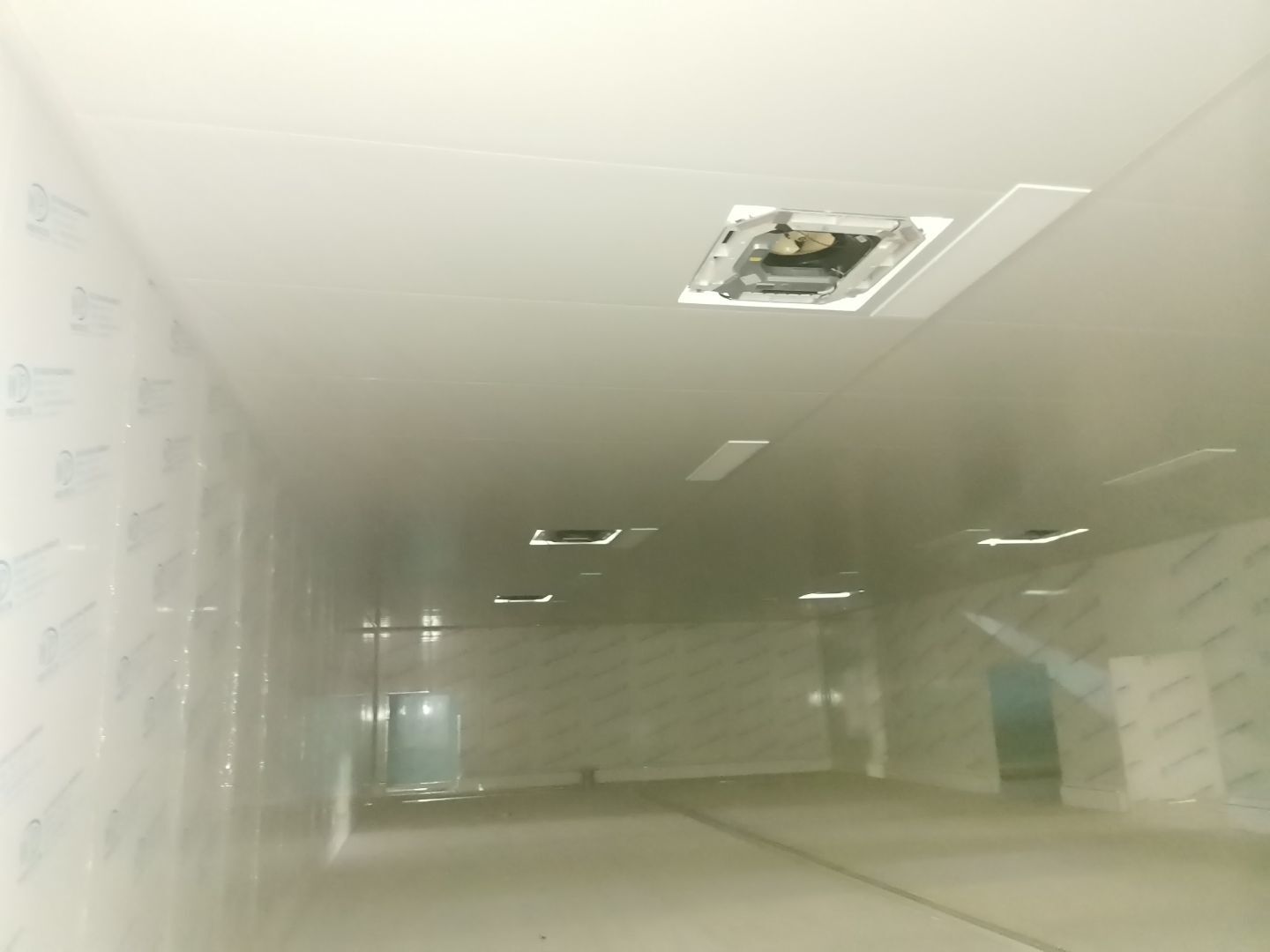

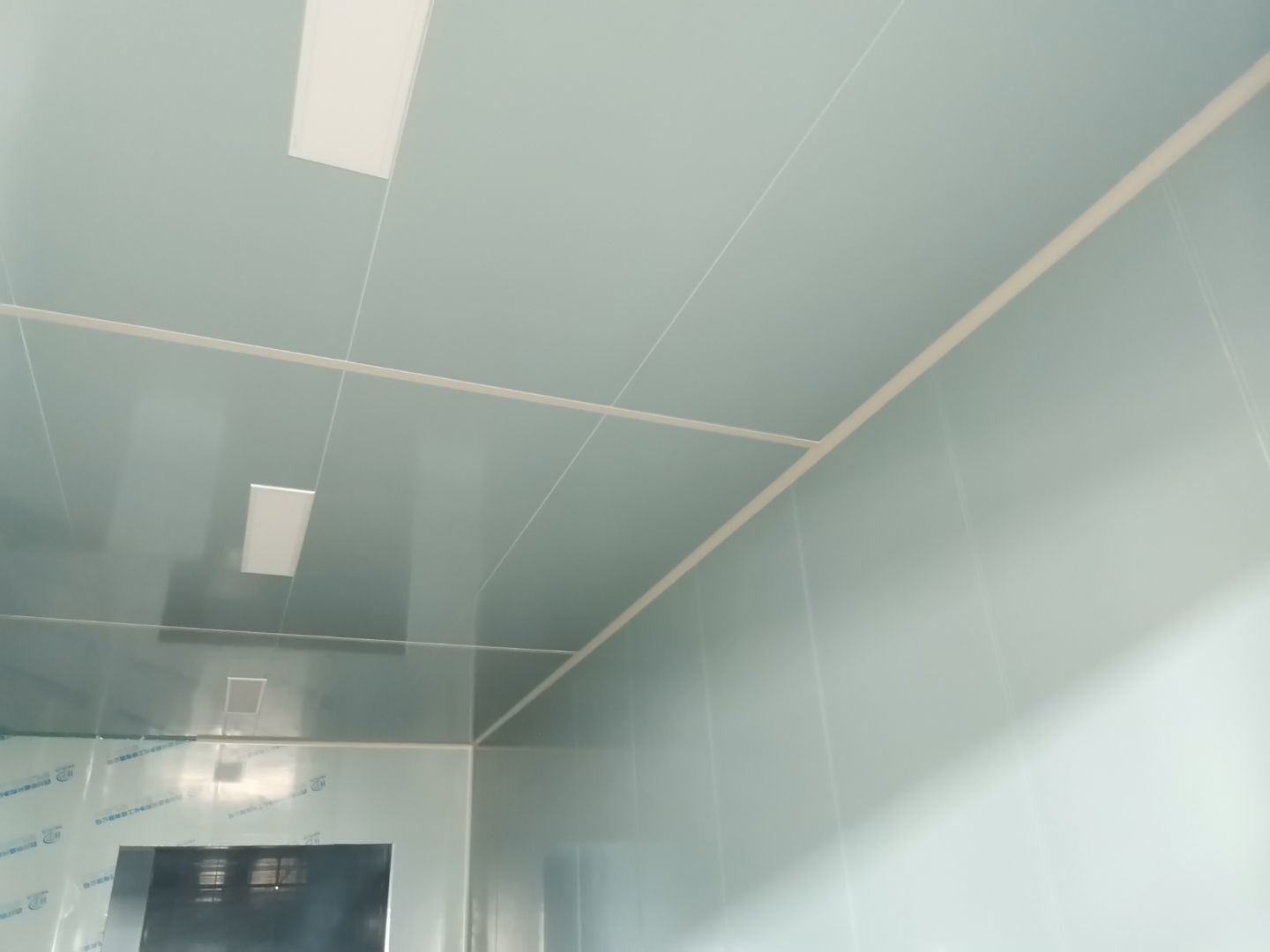

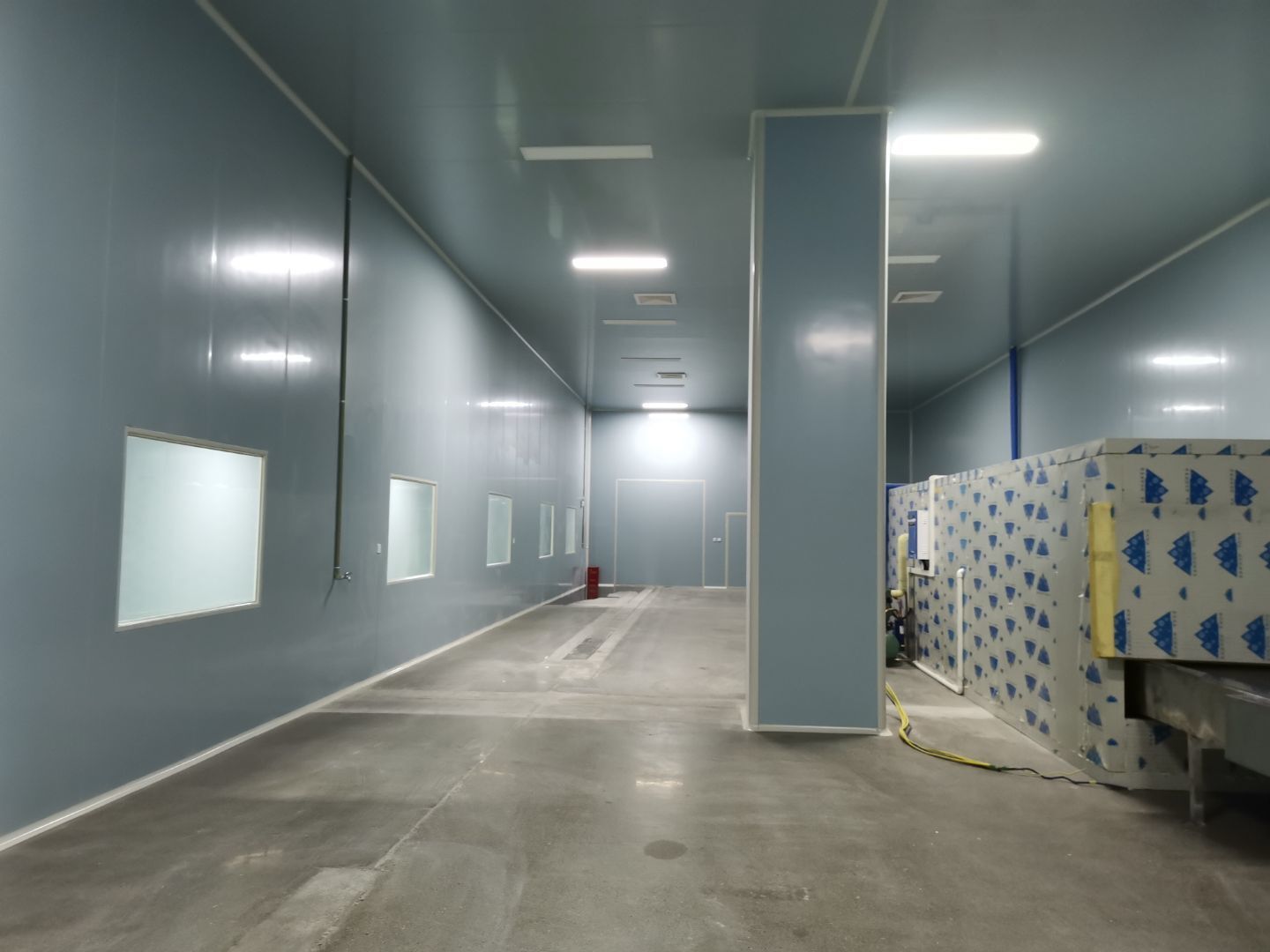

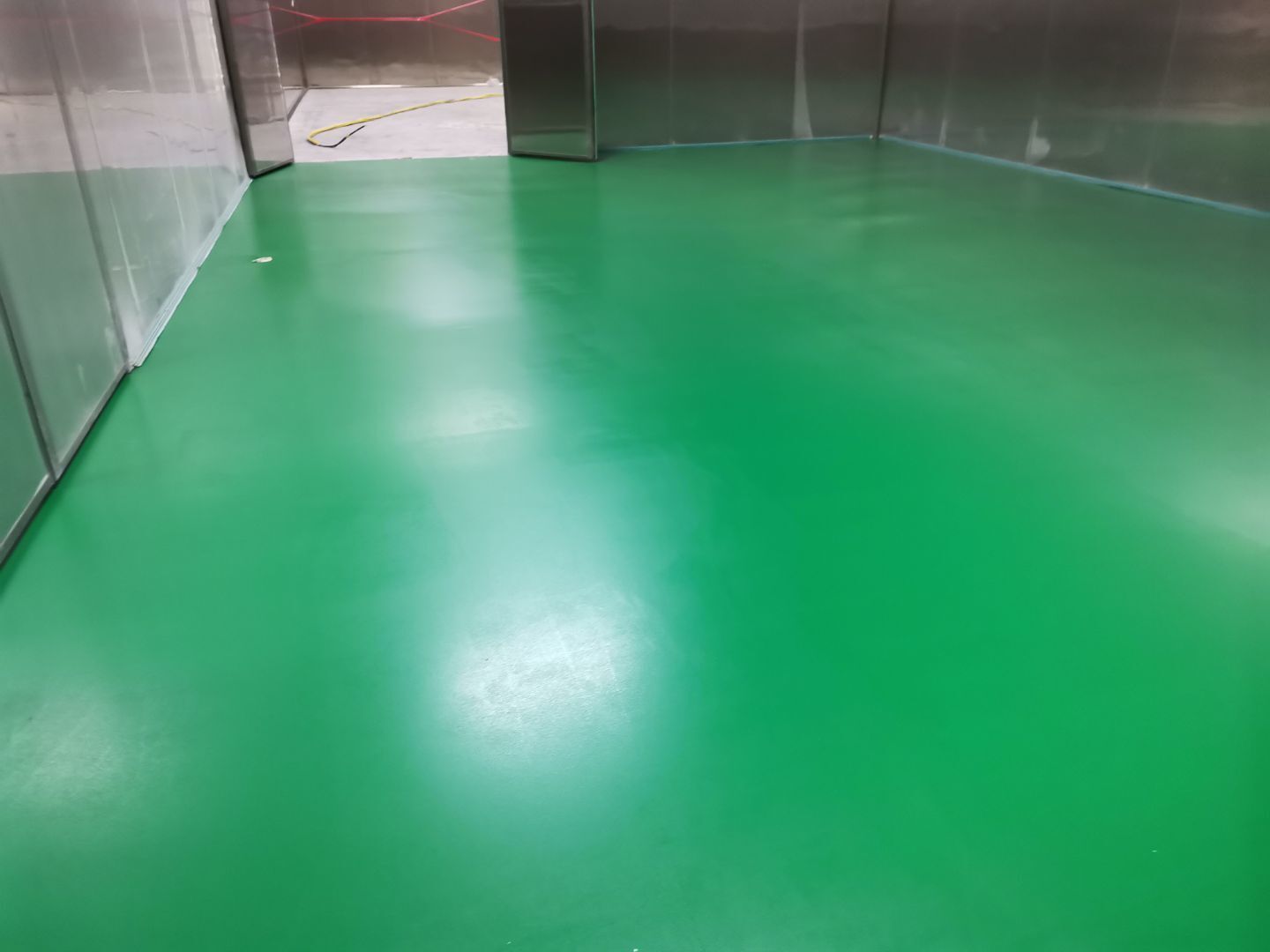

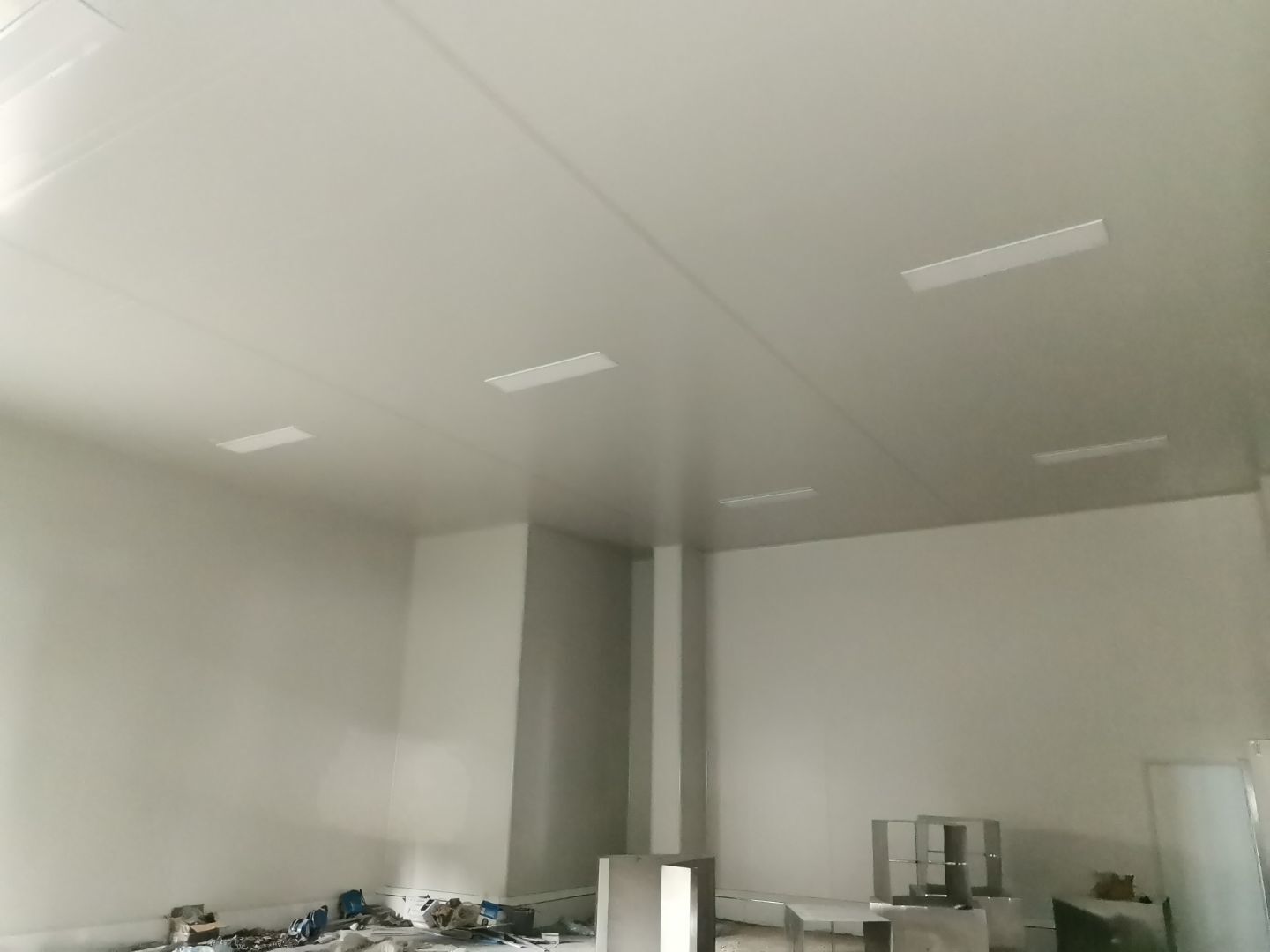

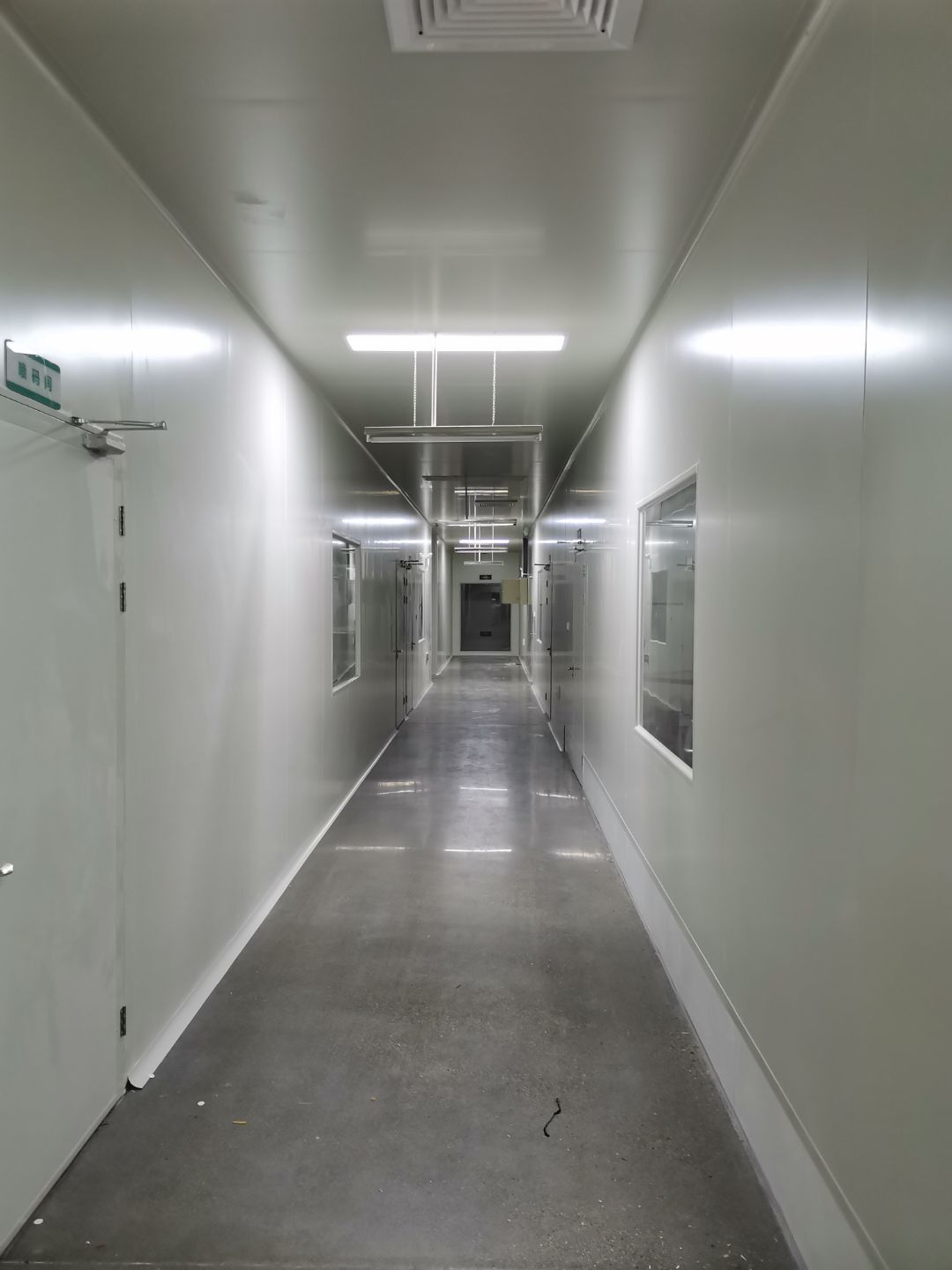

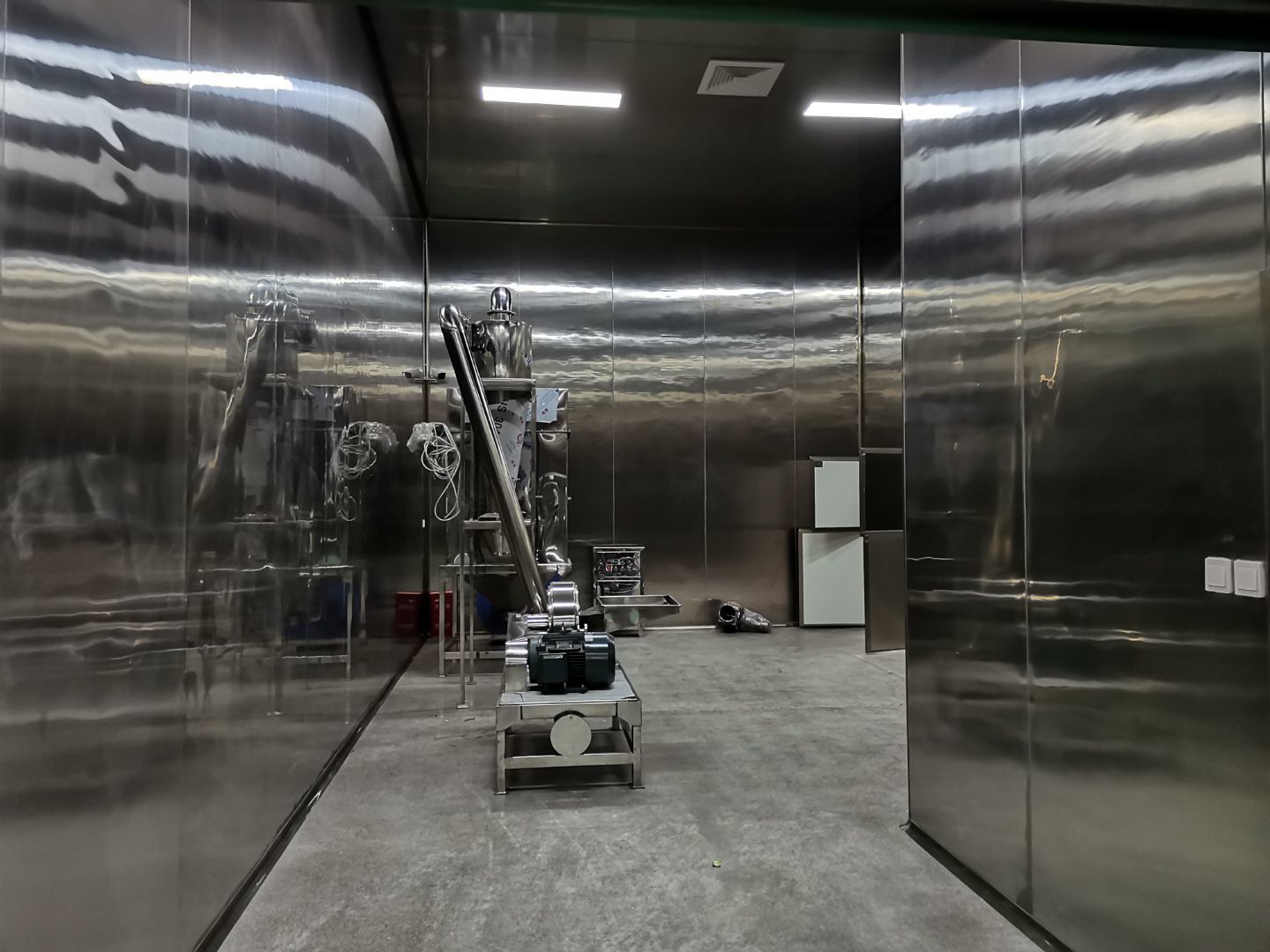

    燈具安裝,凈化空調設備施工

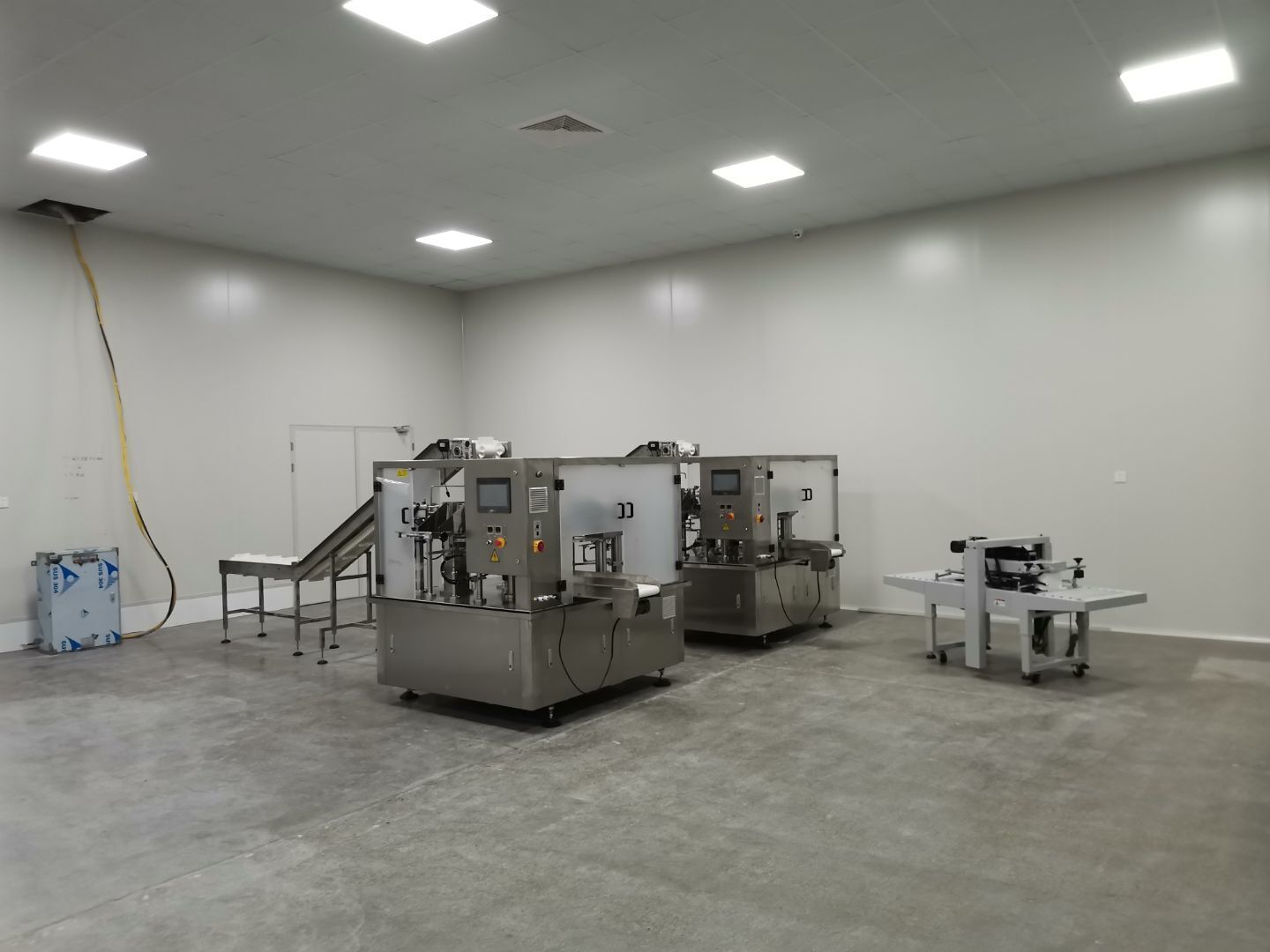

  • 2020-10-10

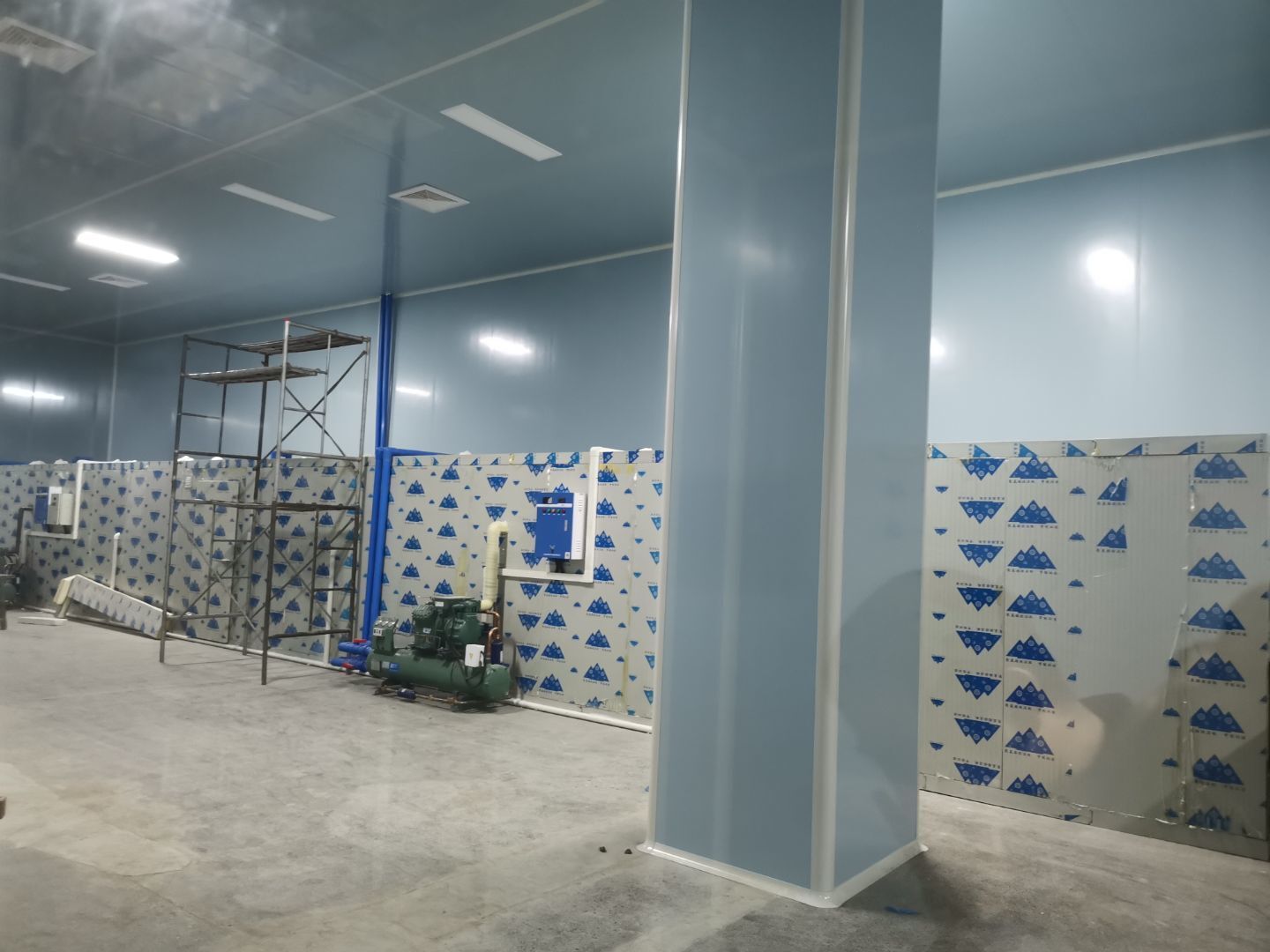

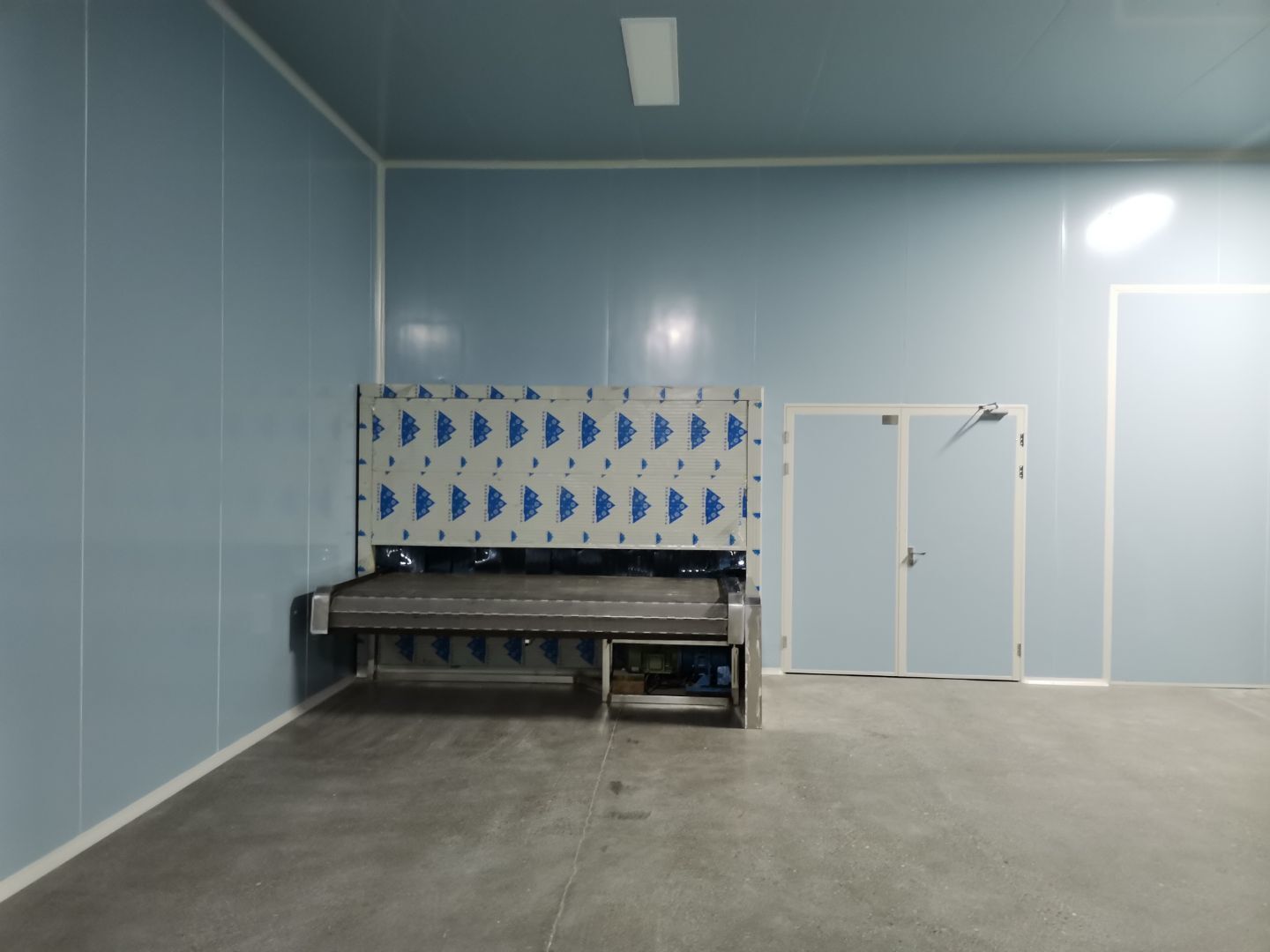

    設備安裝

  • 2020-09-30

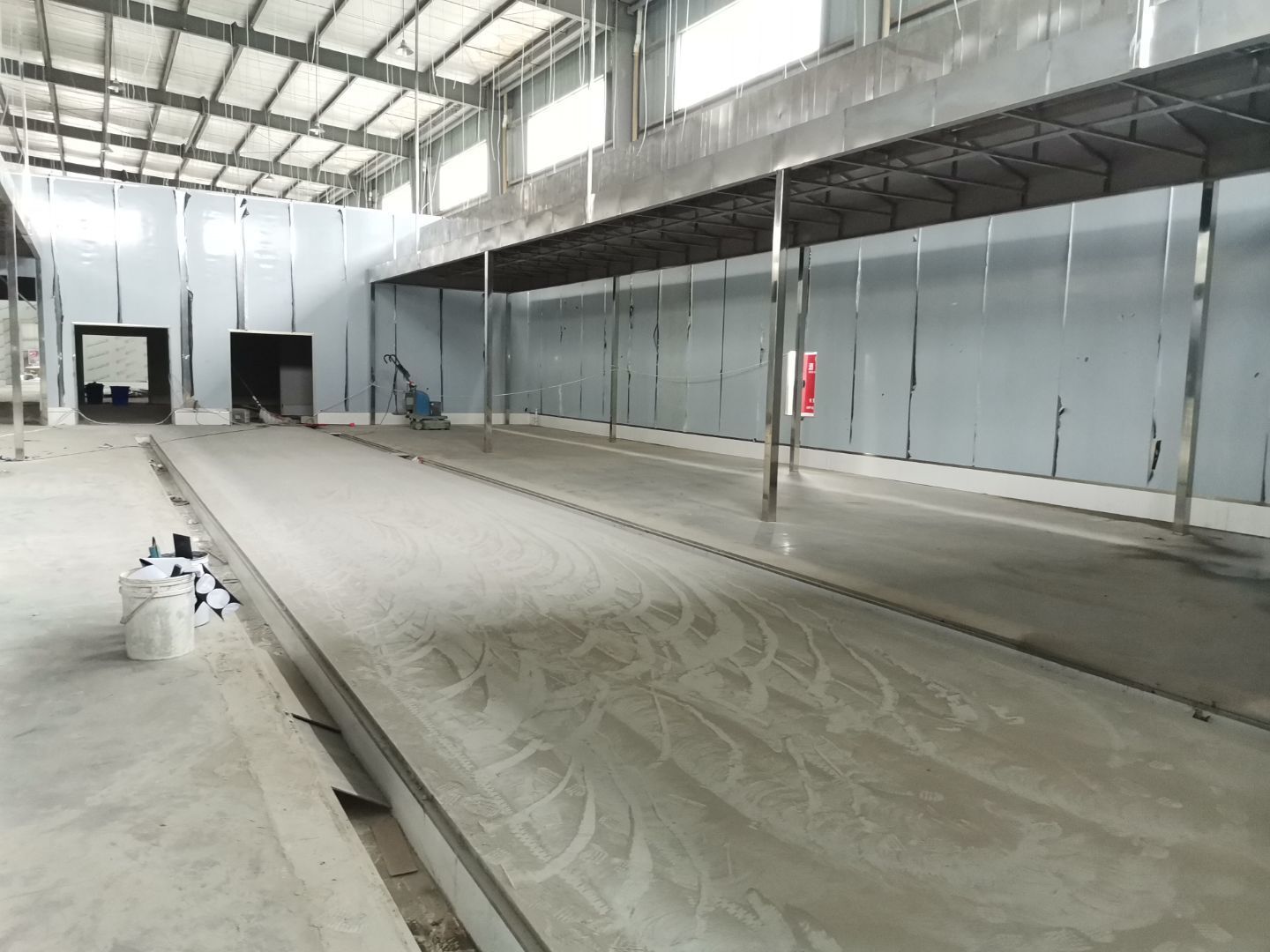

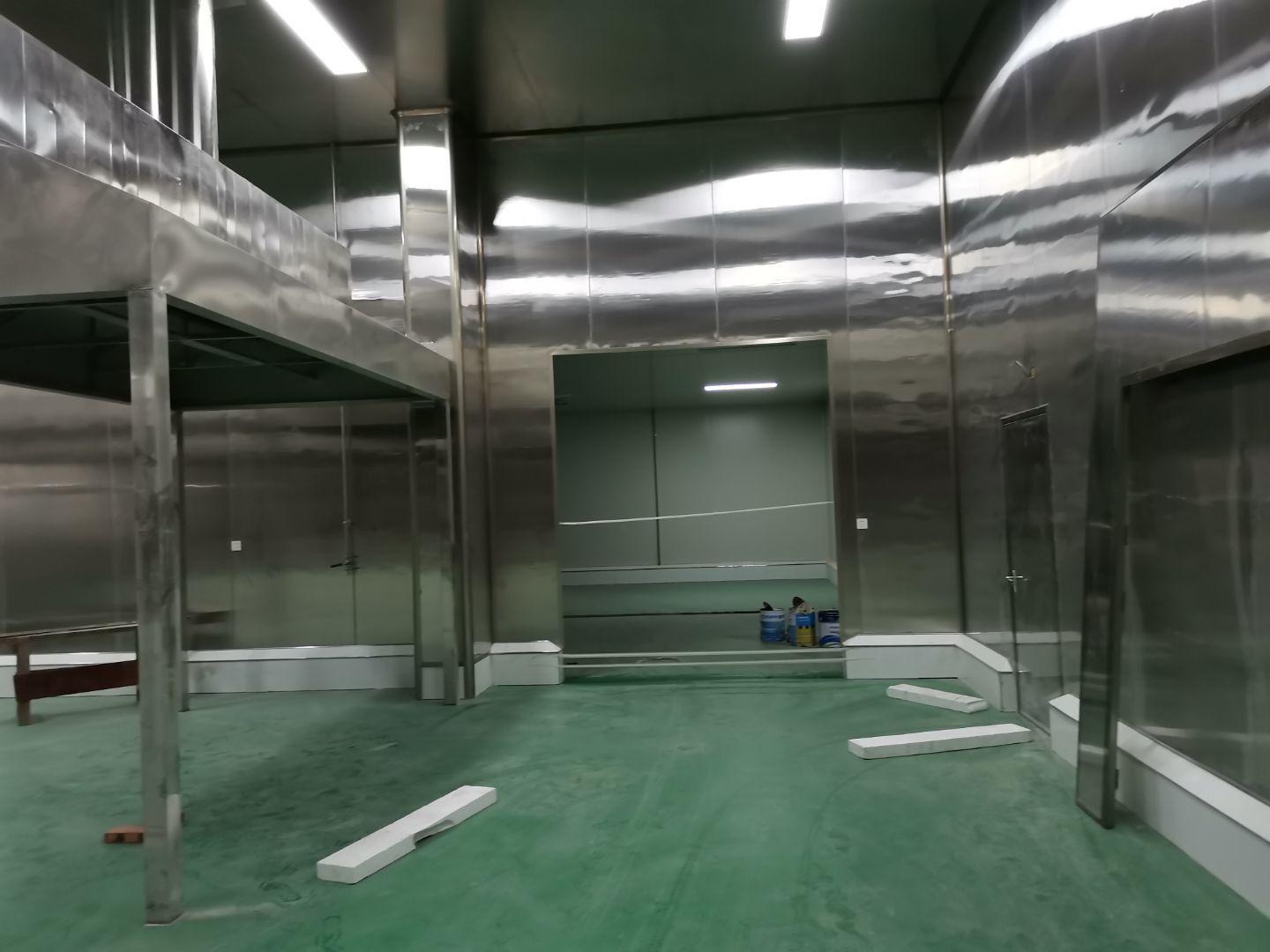

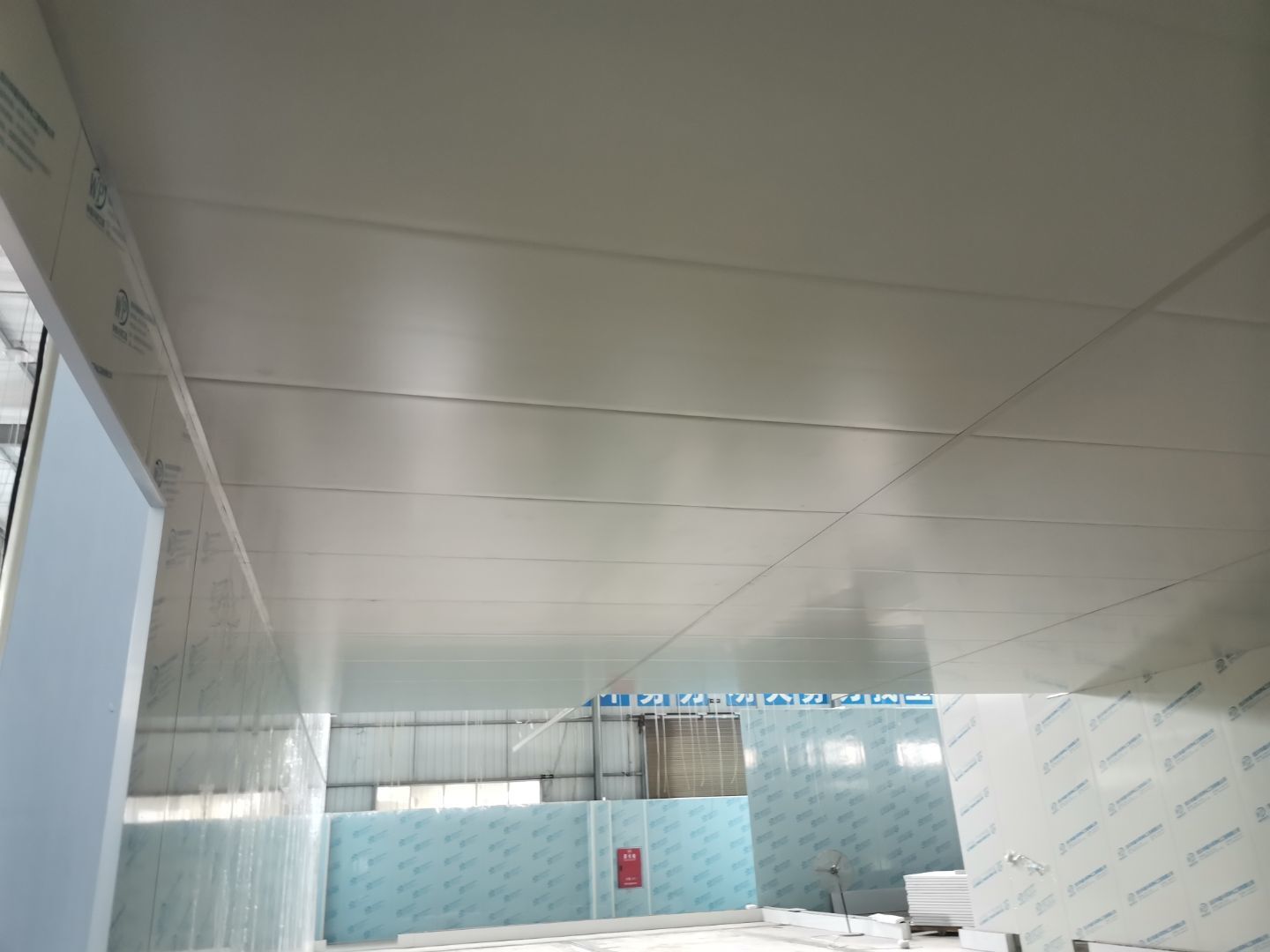

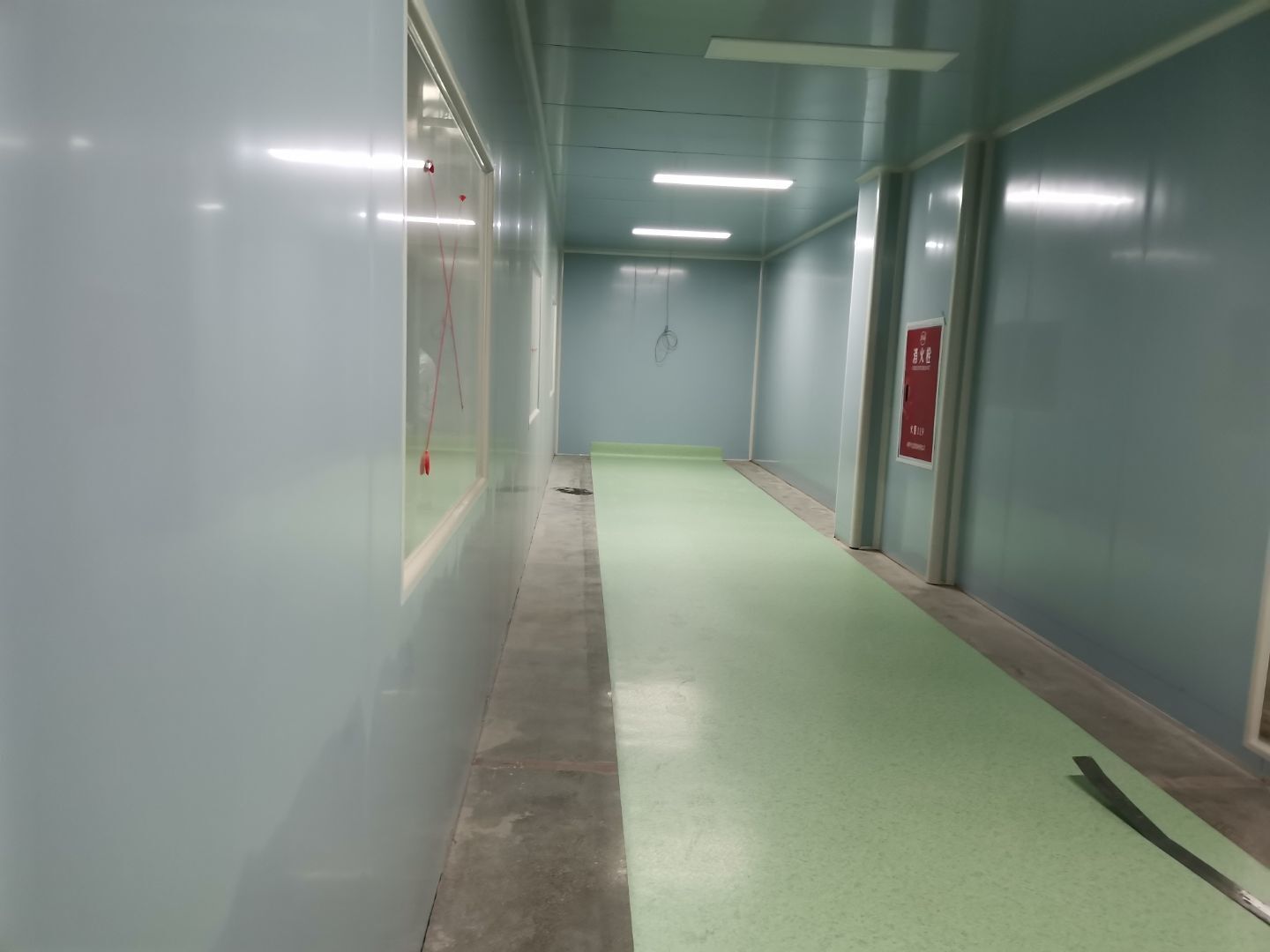

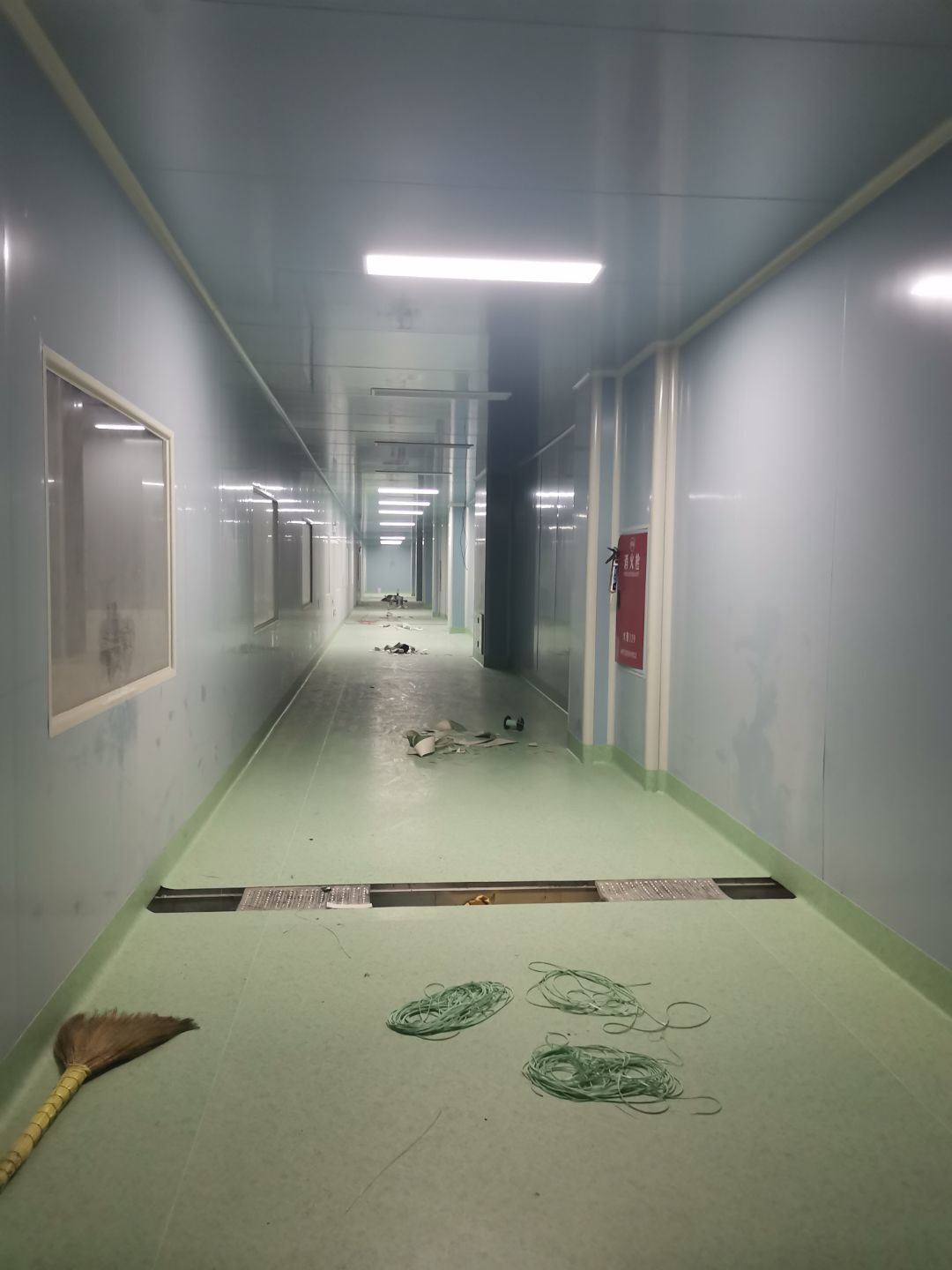

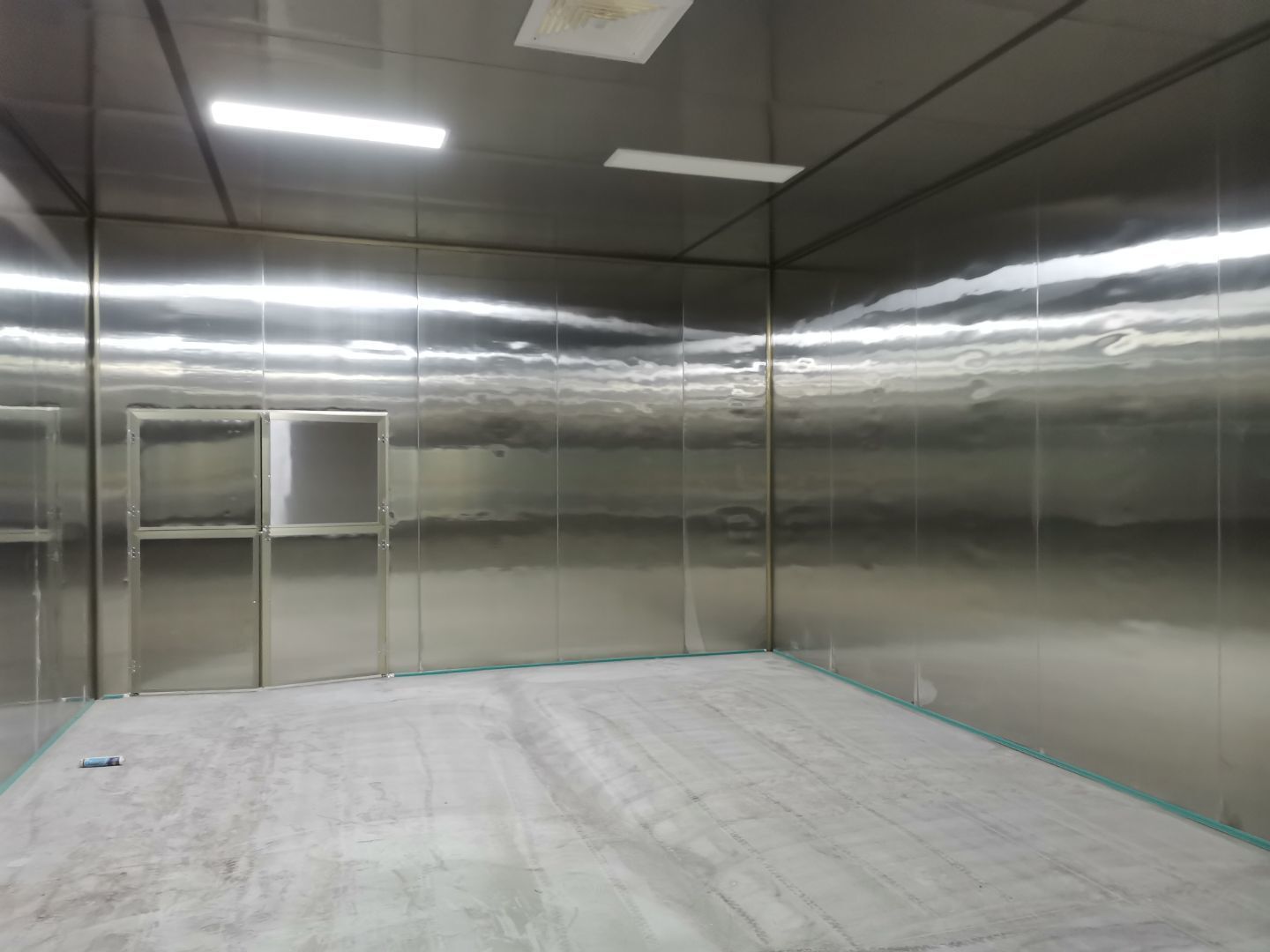

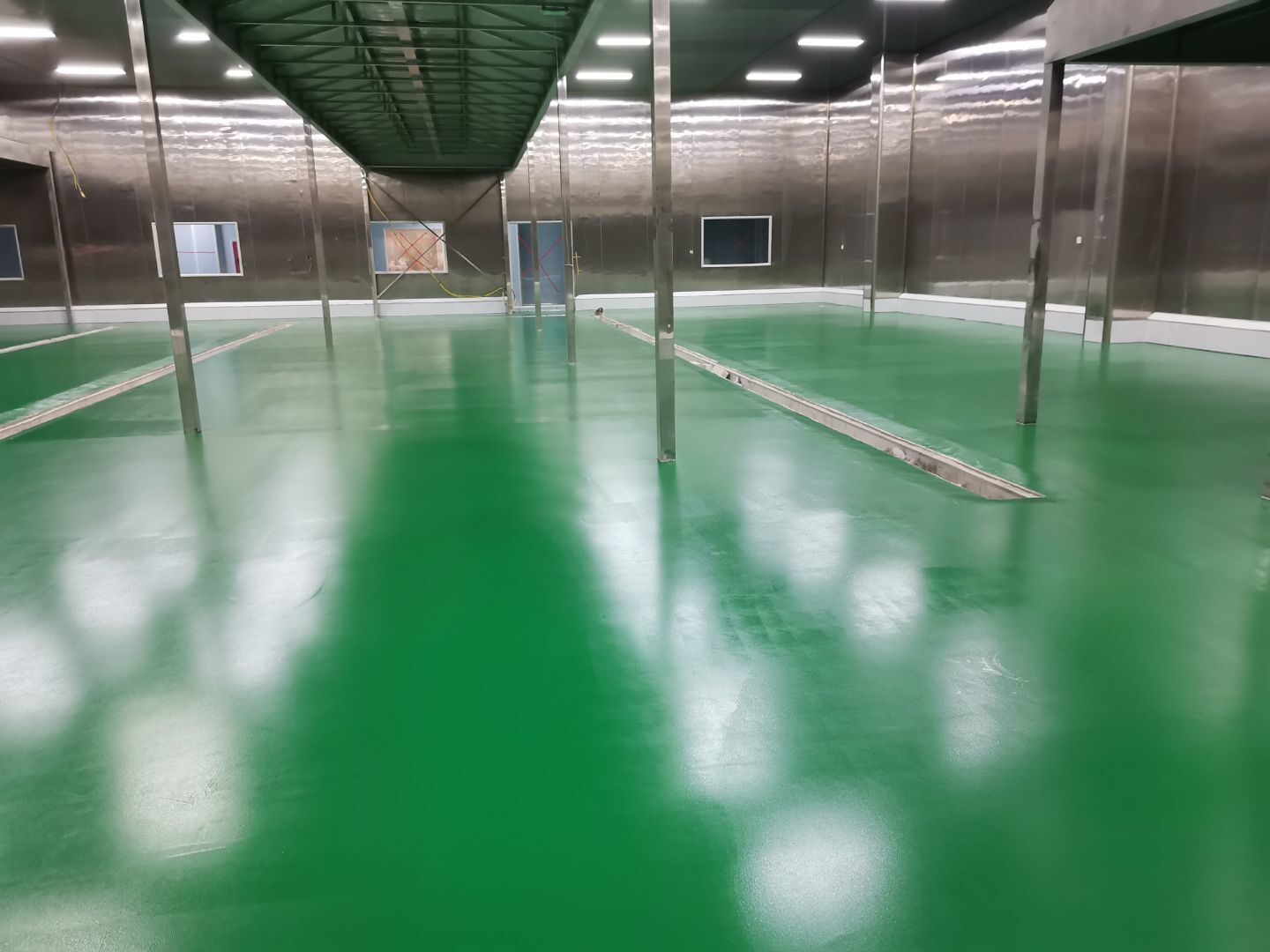

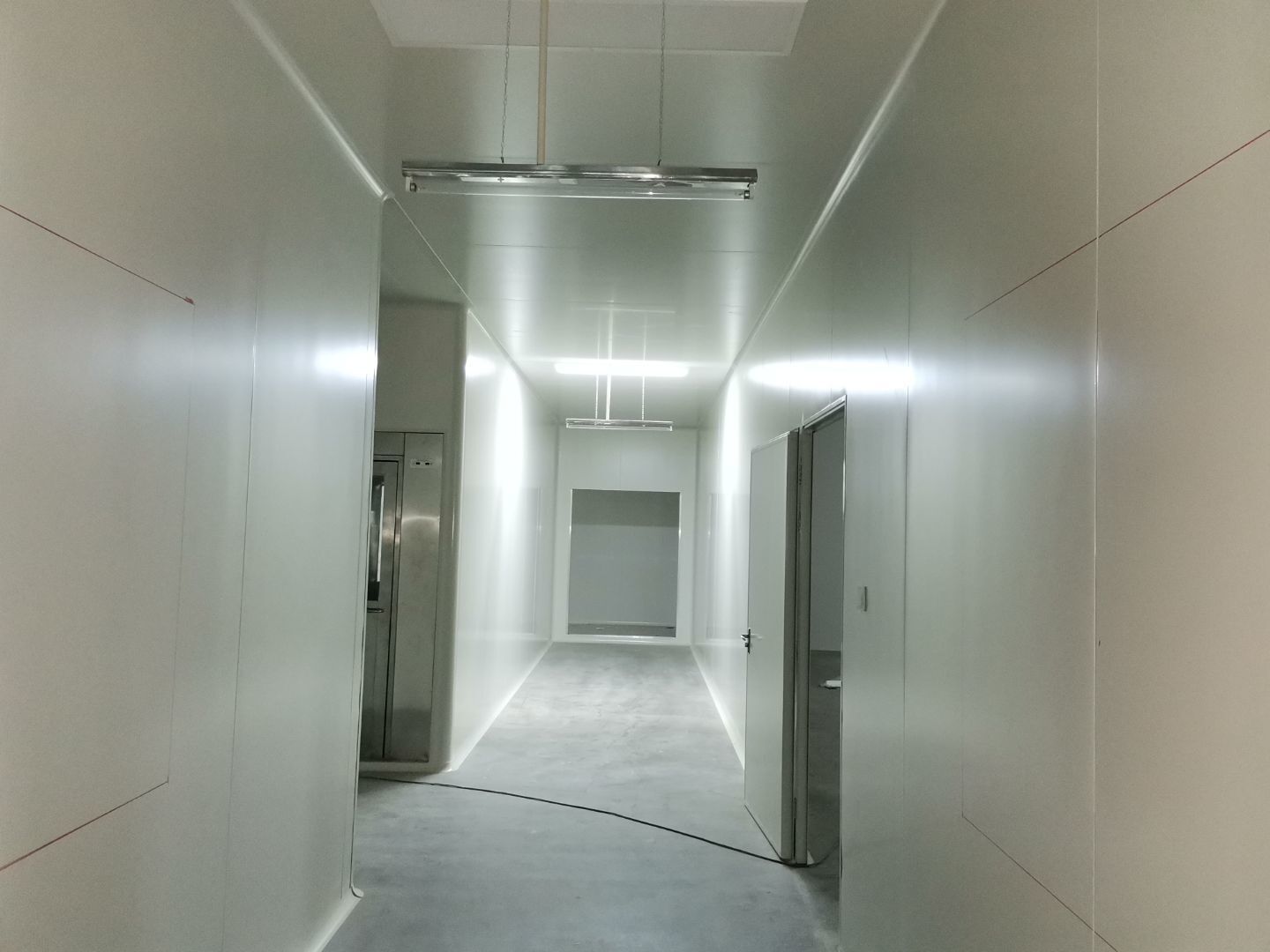

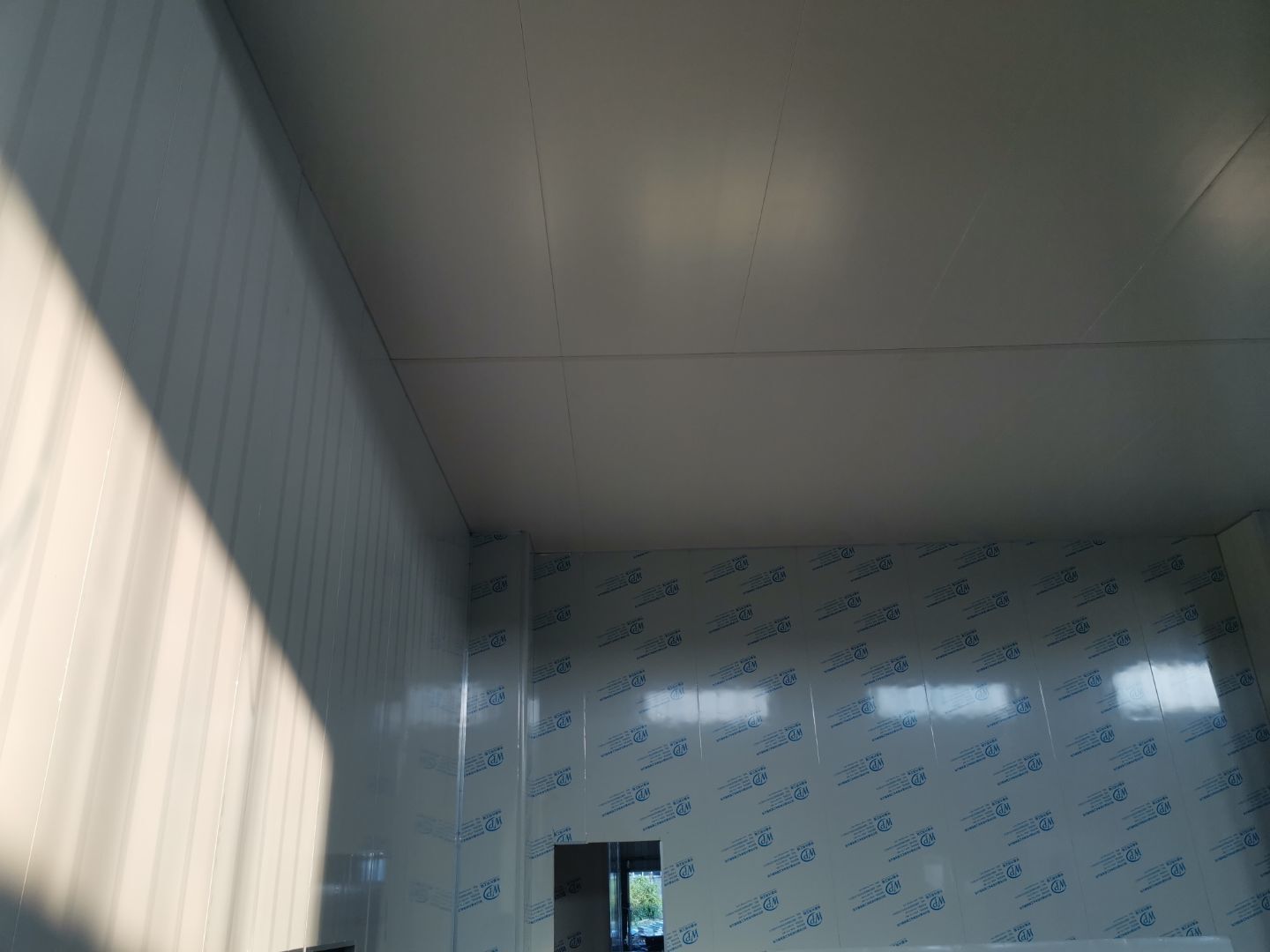

    1、彩鋼墻板安裝完成97%,門洞開設完成95%,自制門框安裝完成95%,原材庫板面加高完成; 2、內包間、粉料間、炒制間地坪面漆完成100%; 3、水電燈具安裝完成100%,插座布線完成100%,照明插座回路線布設完成100%,排風扇安裝完成; 4、彩鋼圓弧安裝完成,窗洞開設完成100%,玻璃安裝完成100%; 5、原水溝混凝土面層固化完成90%,參觀通道地面基層處理完成100%,PVC地面完成100%; 6、墻板撕膜打膠完成100%; 7、場地清理。

  • 2020-09-28

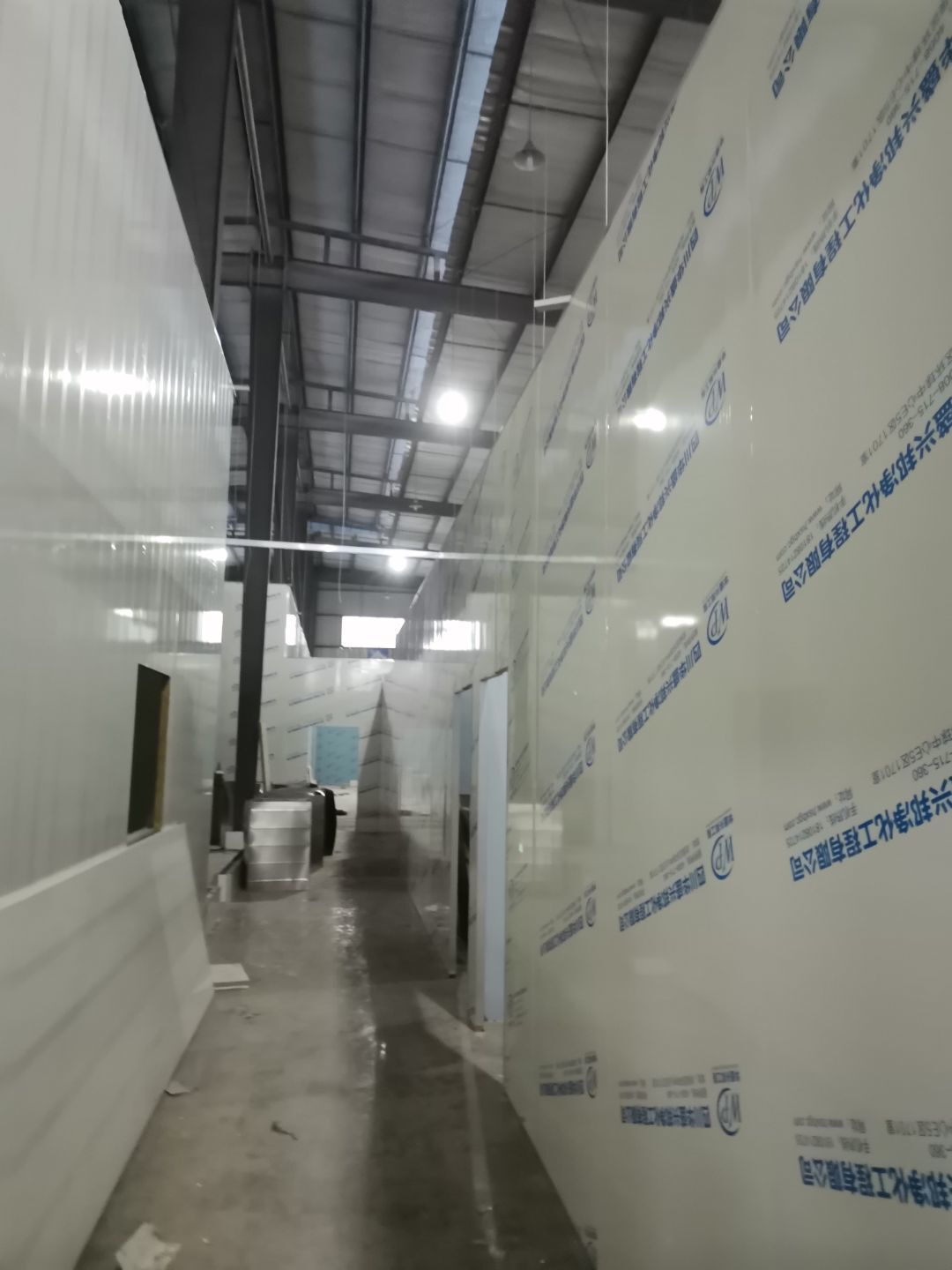

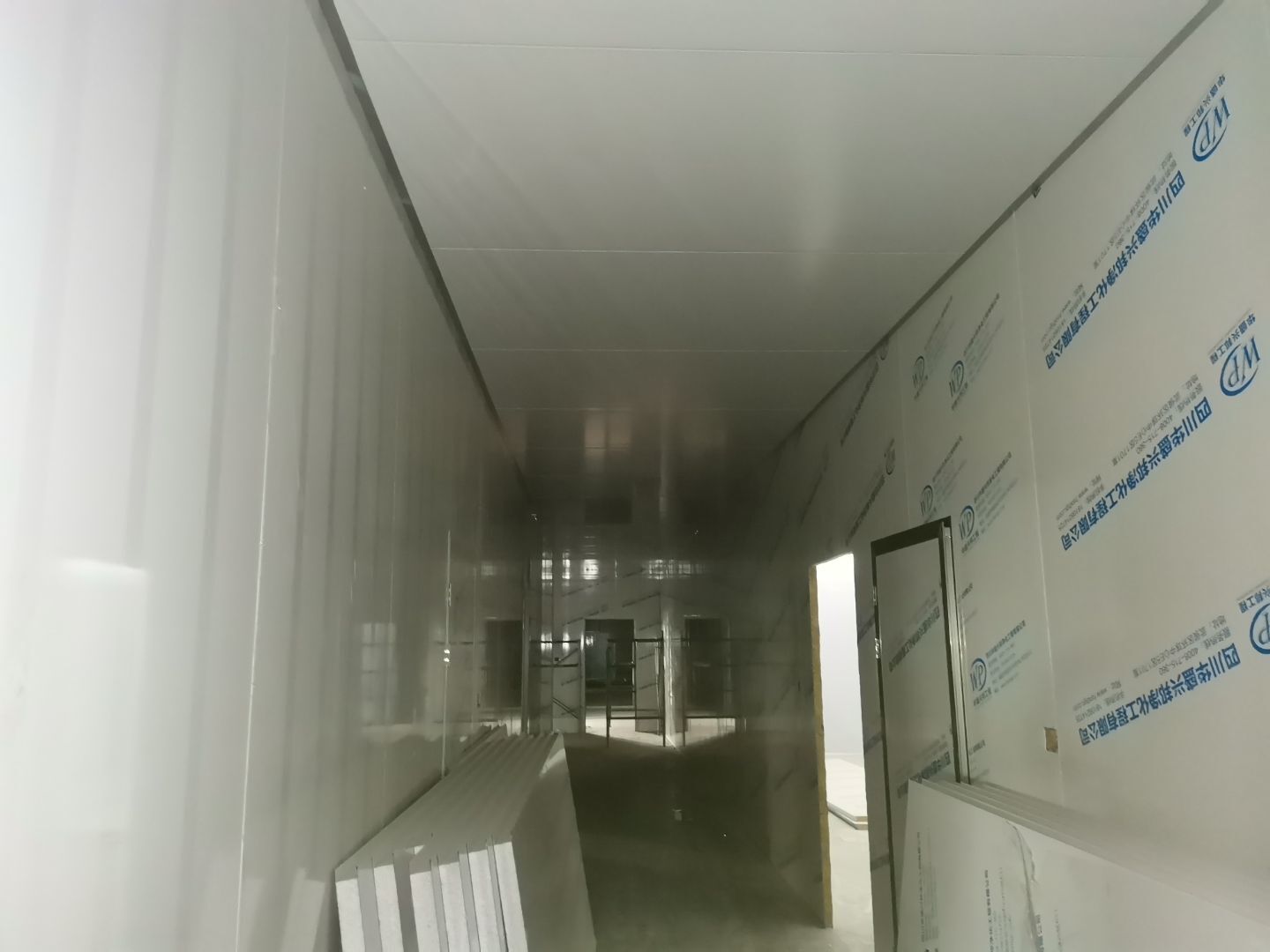

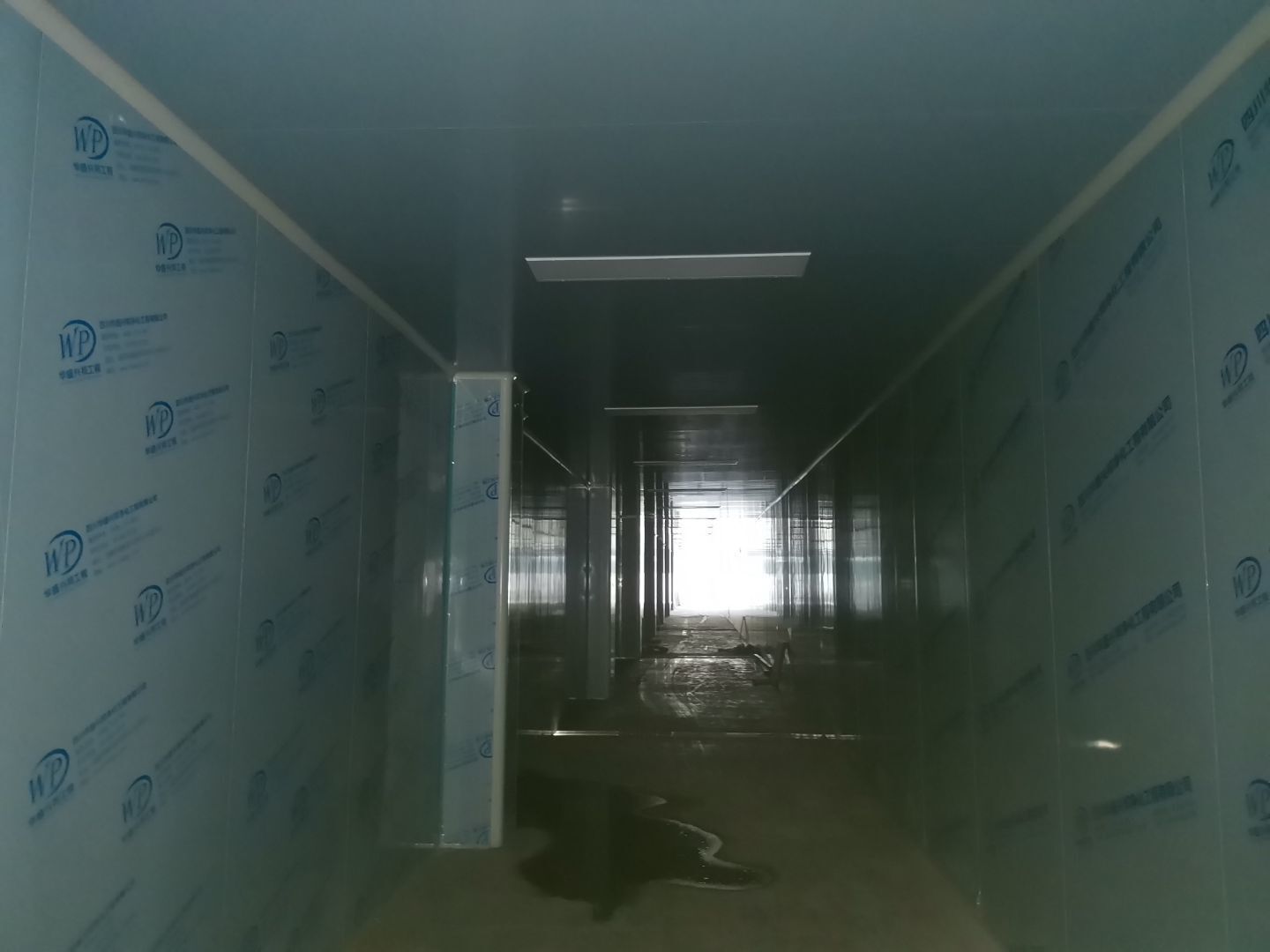

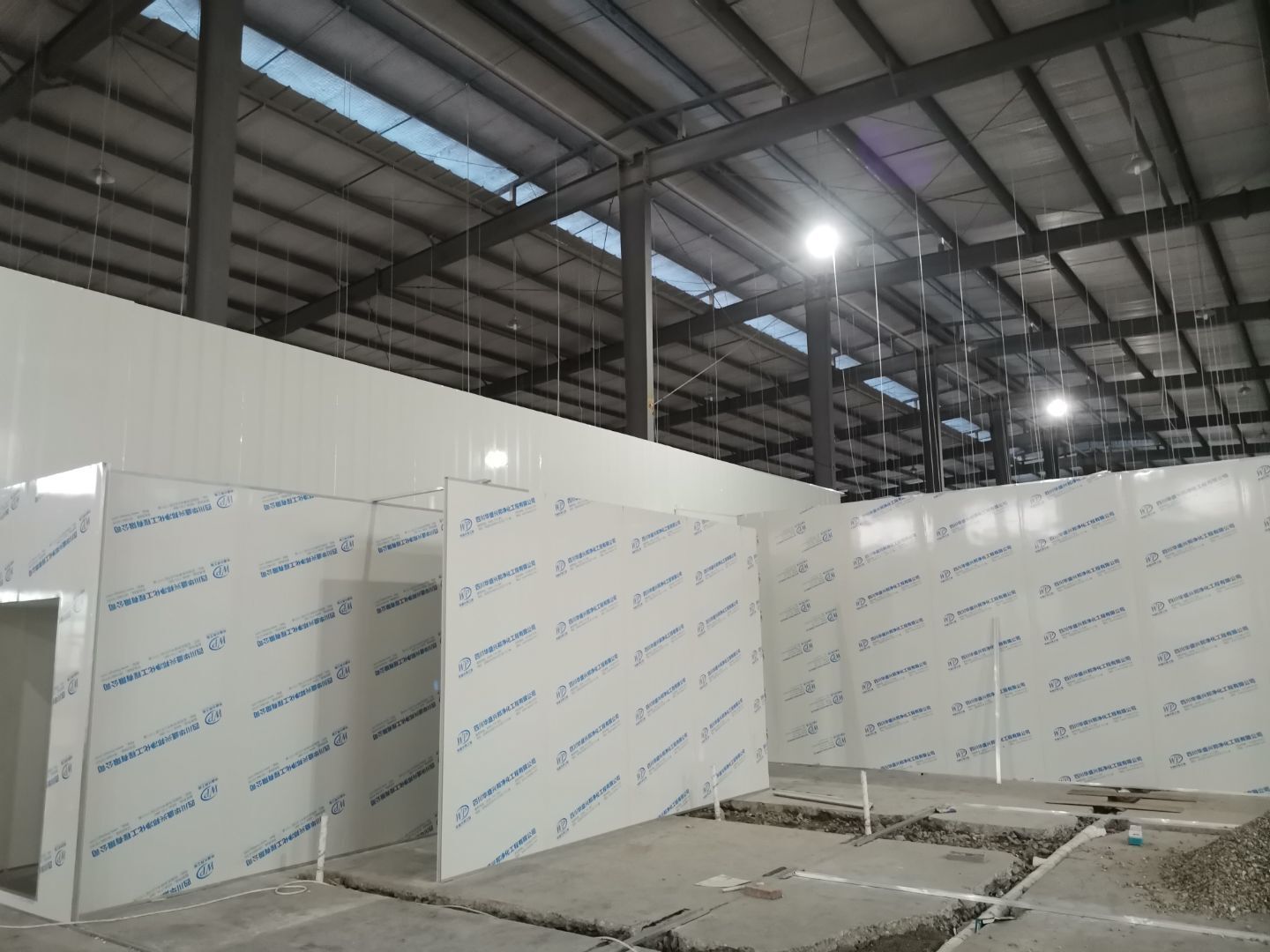

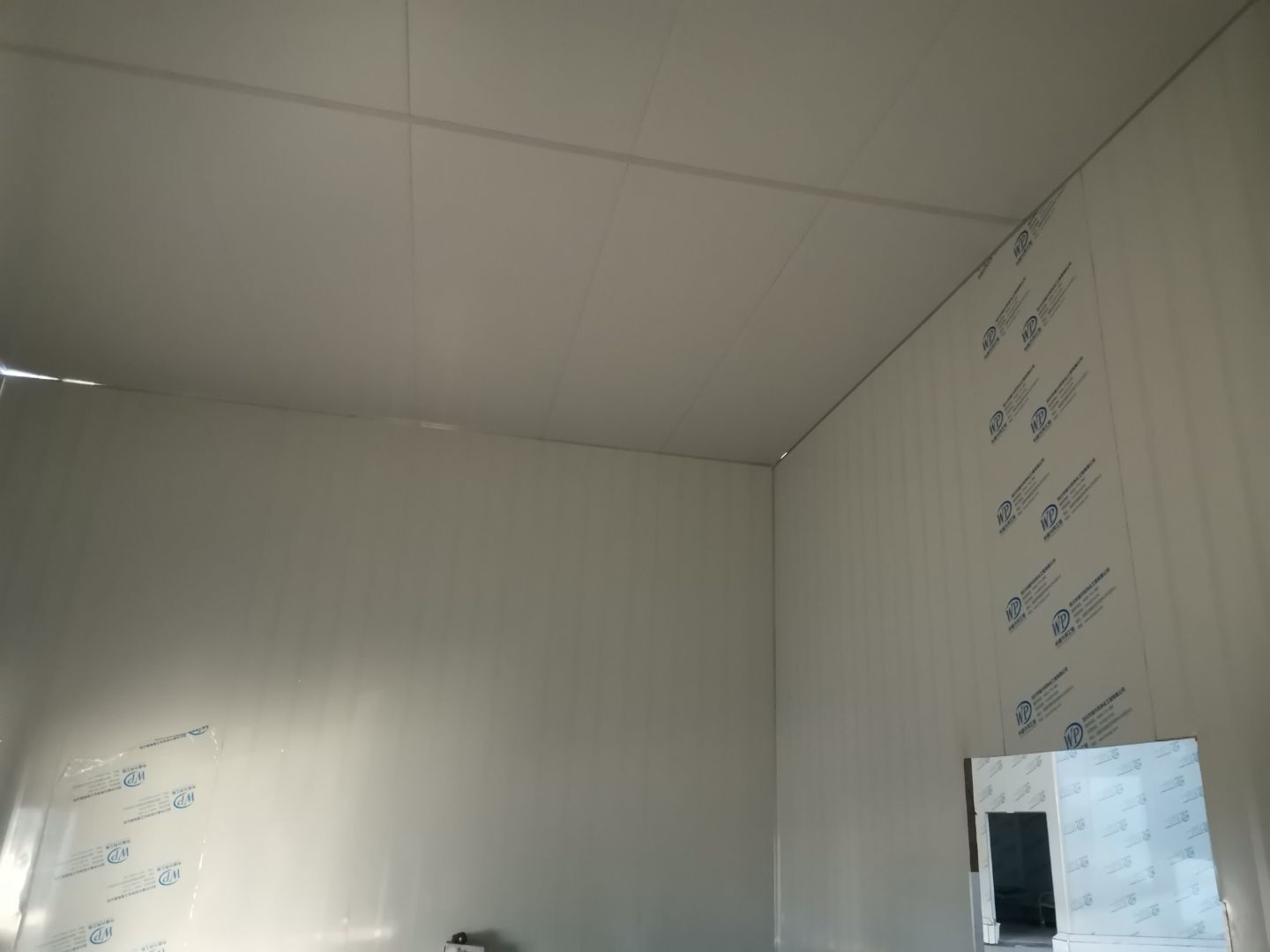

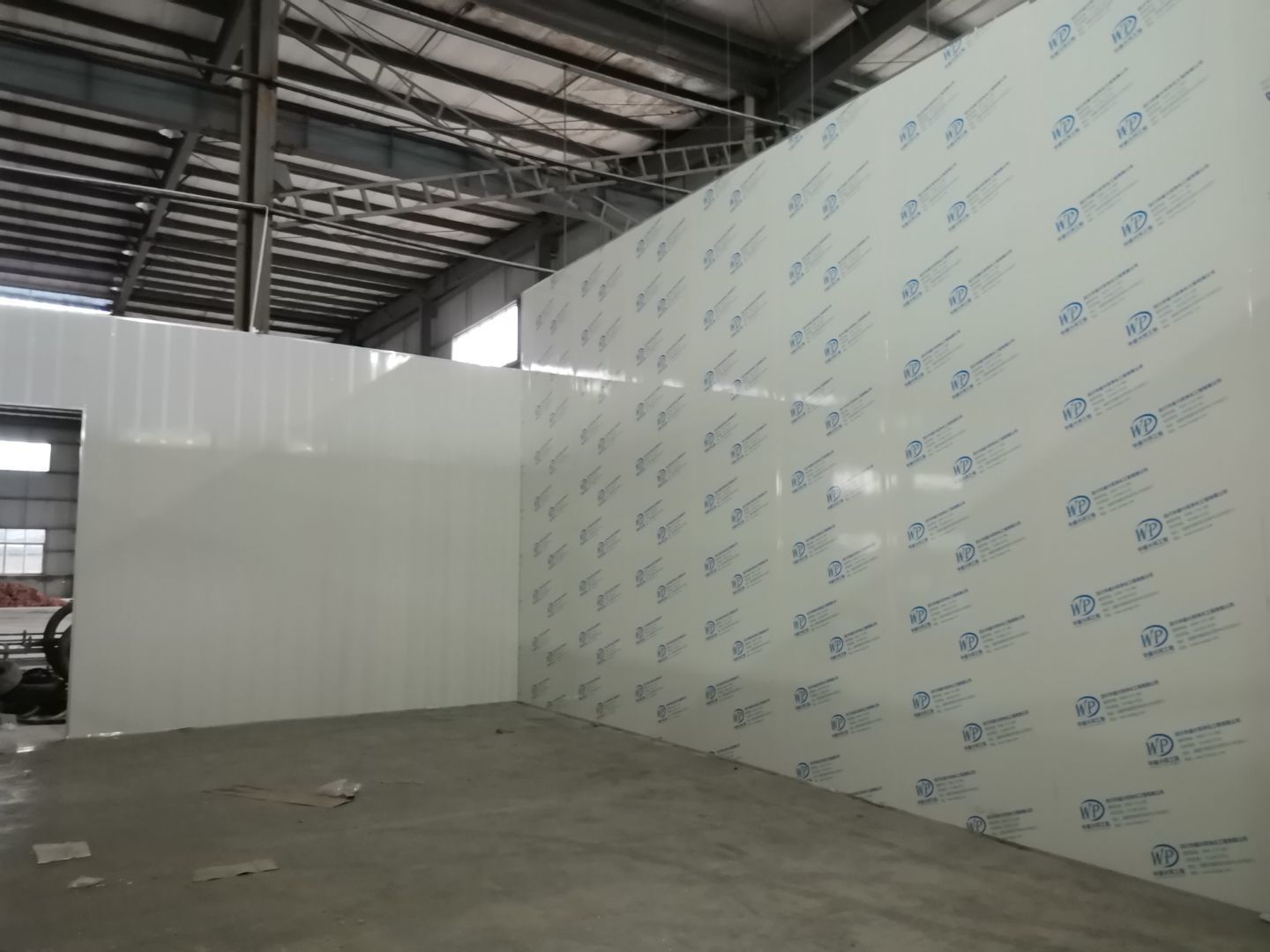

    1、彩鋼墻板安裝完成97%,門洞開設完成95%,自制門框安裝完成95%(墻板待圍堰貼磚完成后進行); 2、內包間、粉料間、炒制間地坪面漆完成100%; 3、水電燈具安裝完成100%,插座布線完成100%,照明插座回路線布設完成100%,排風扇安裝完成100%; 4、彩鋼圓弧安裝完成100%,窗洞開設完成100%,玻璃安裝完成100%; 5、原水溝混凝土面層固化完成70%,參觀通道地面基層處理完成100%; 6、墻板撕膜打膠完成100%; 7、場地清理。

  • 2020-09-26

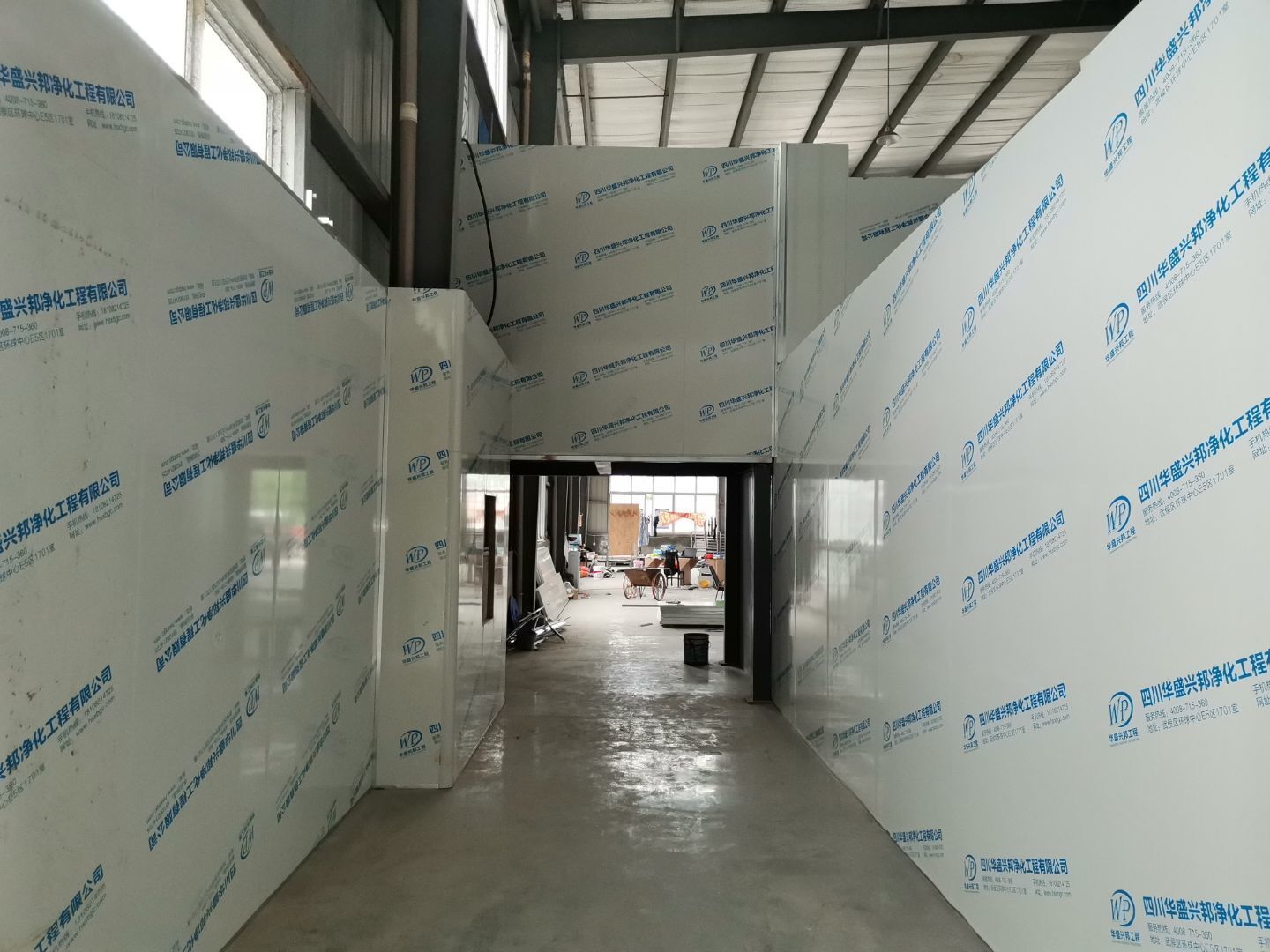

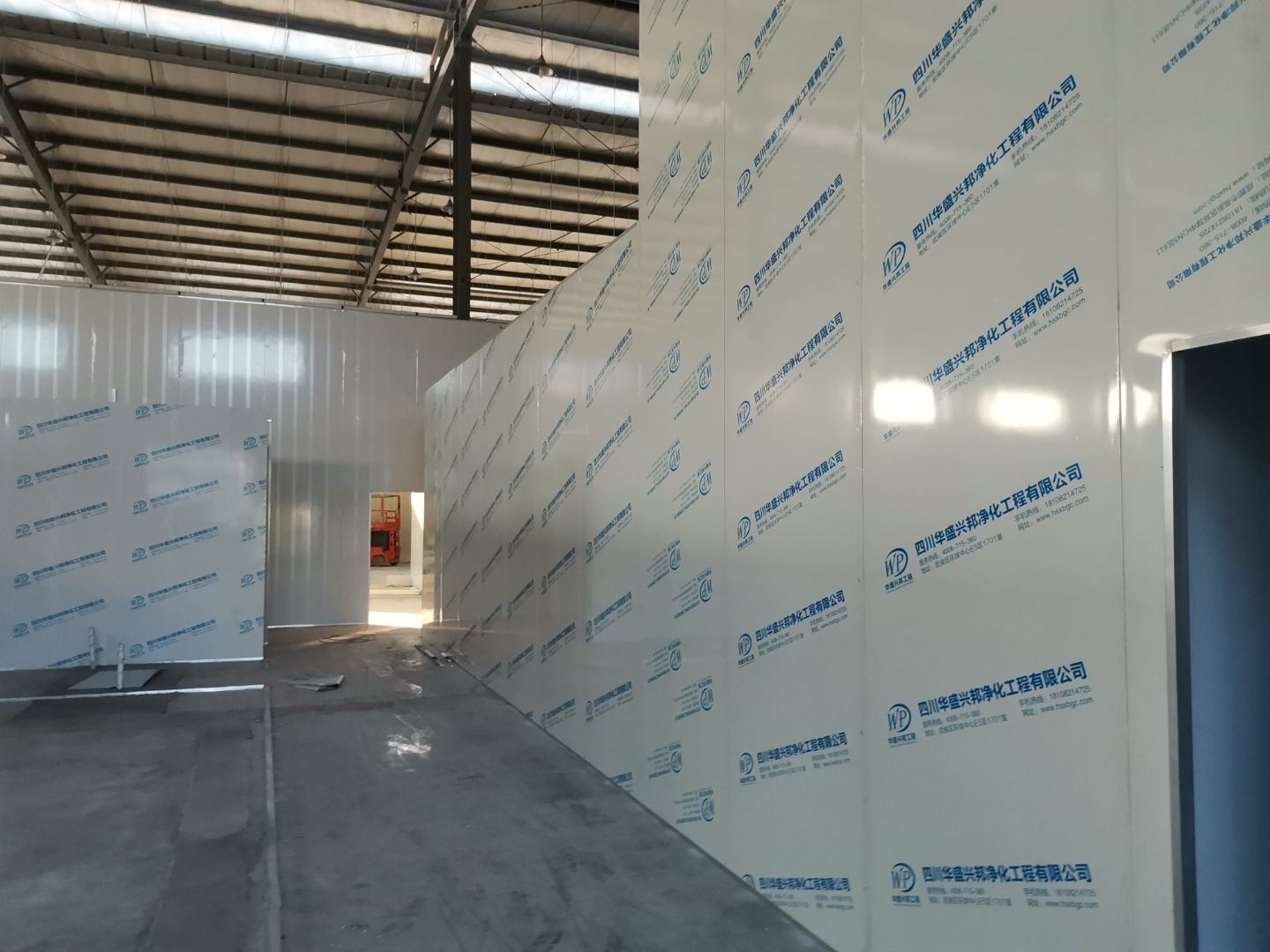

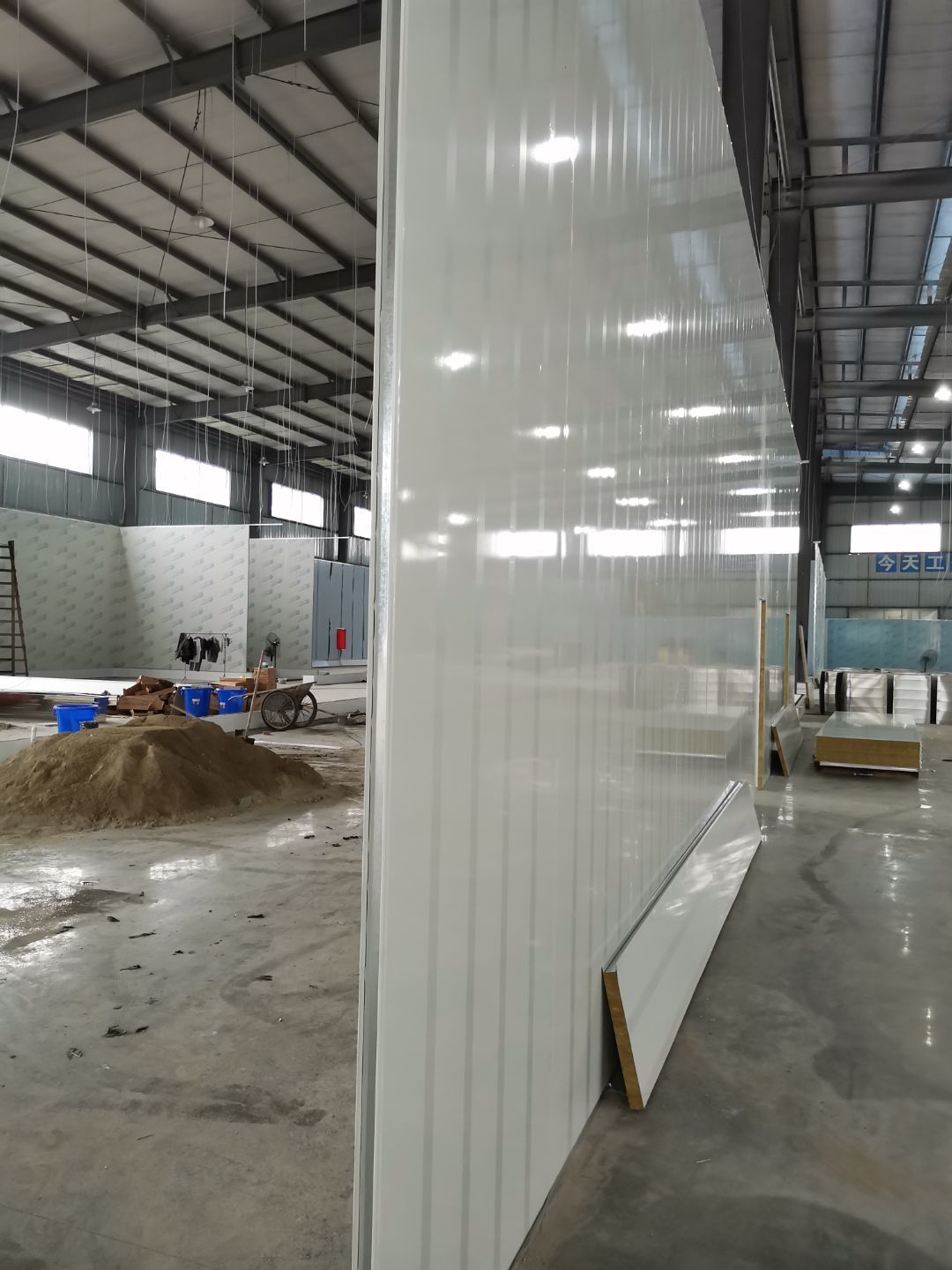

    1、 彩鋼墻板安裝完成95%,門洞開設完成95%,自制門框安裝完成95%(墻板待圍堰貼磚完成后進行); 2、內包間、粉料間、炒制間地坪面漆完成100%; 3、水電燈具安裝完成100%,插座布線完成100%,照明插座回路線布設完成100%,排風扇安裝完成100%; 4、彩鋼圓弧安裝完成98%,窗洞開設完成100%,玻璃安裝完成100%; 5、原水溝混凝土面層固化完成50%; 6、墻板撕膜打膠完成100%; 7、場地清理。

  • 2020-09-24

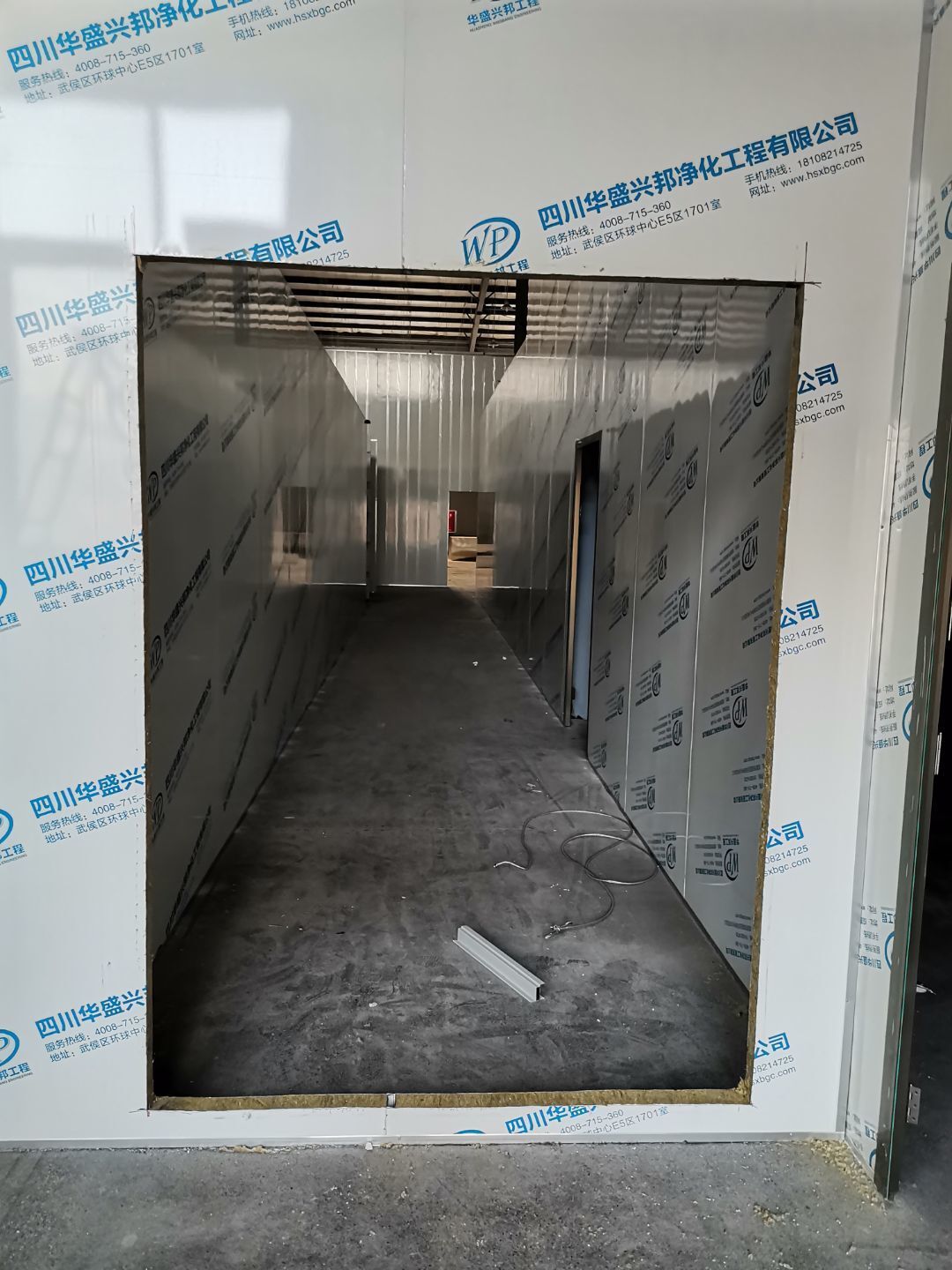

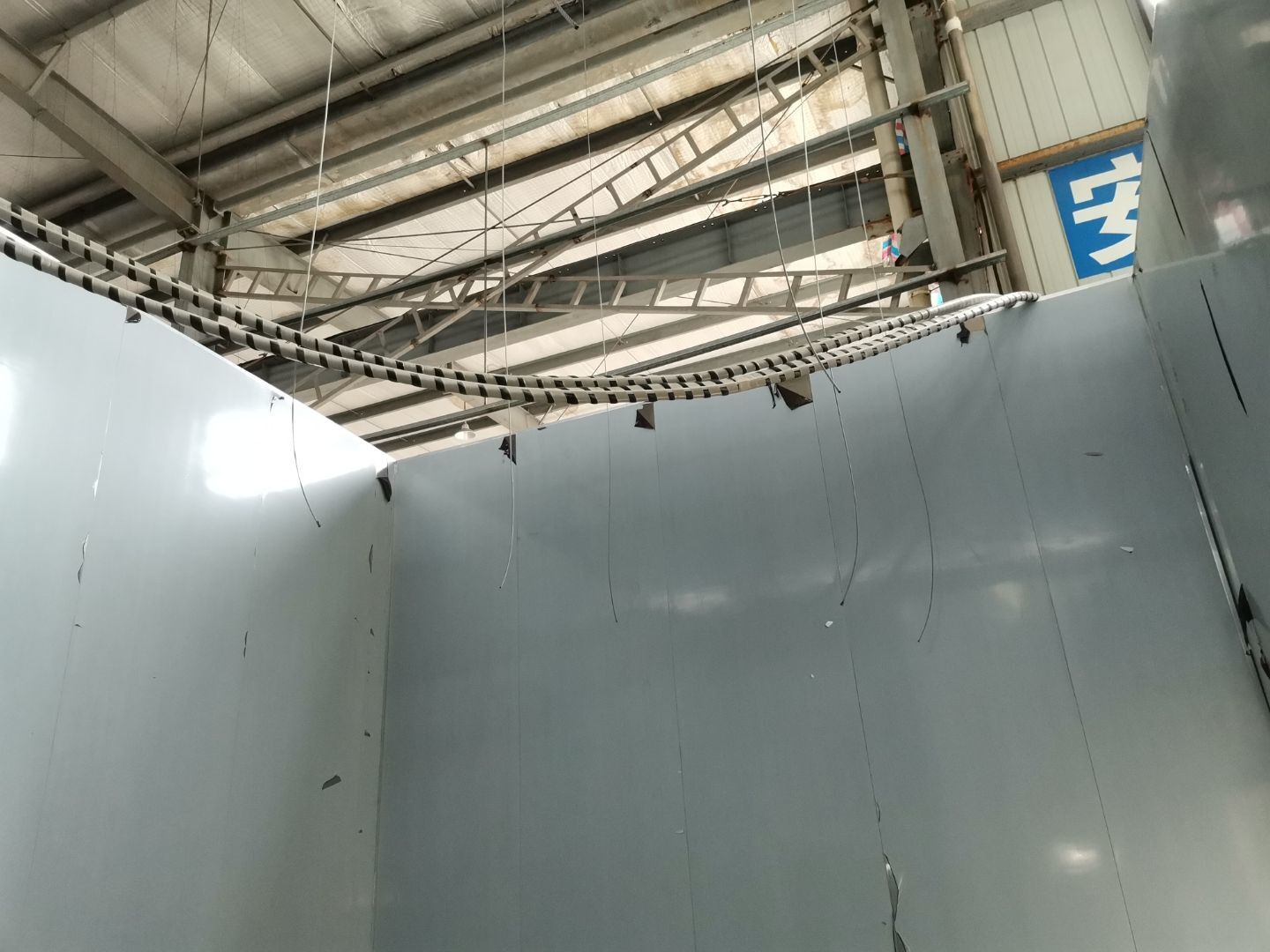

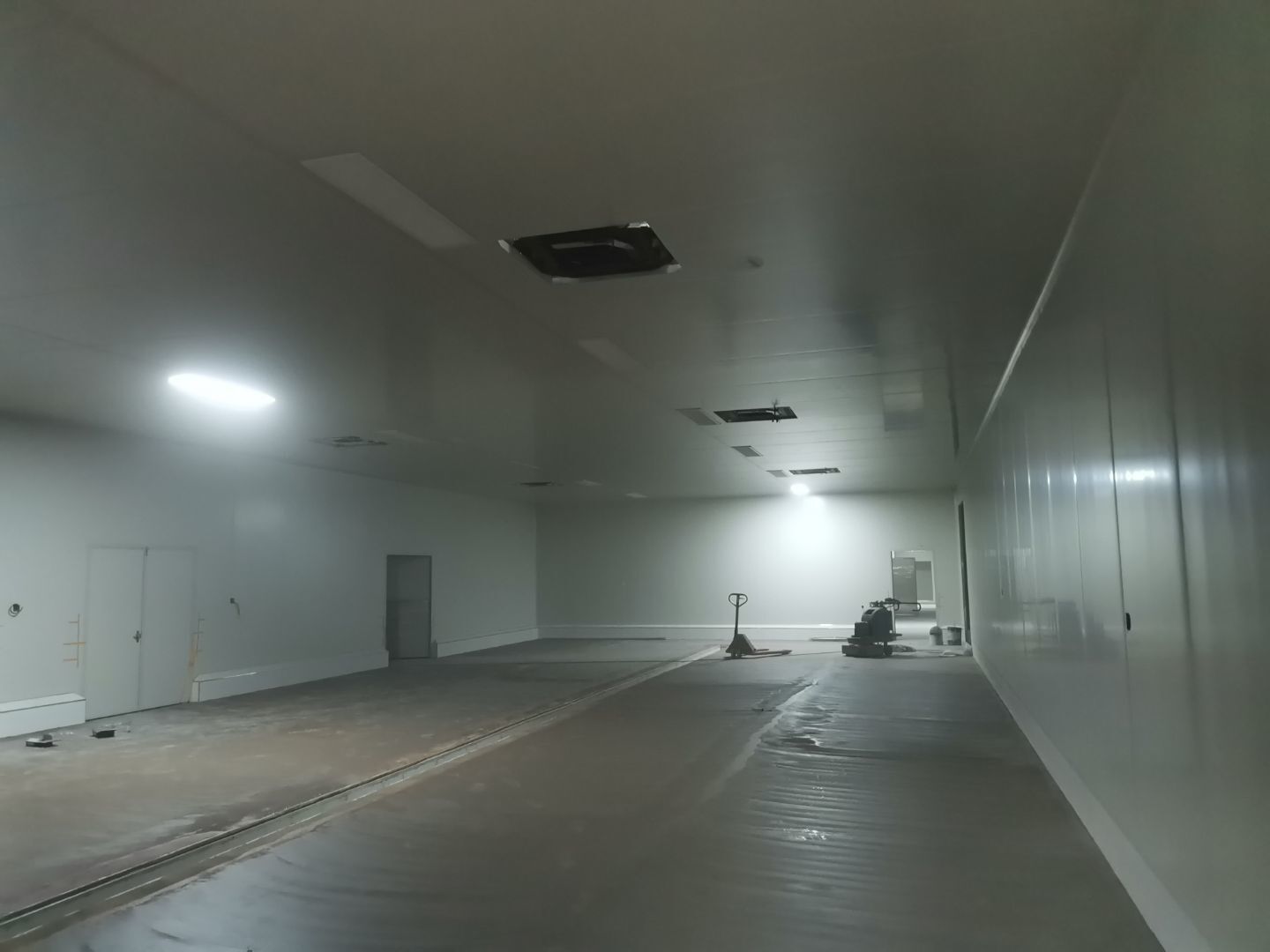

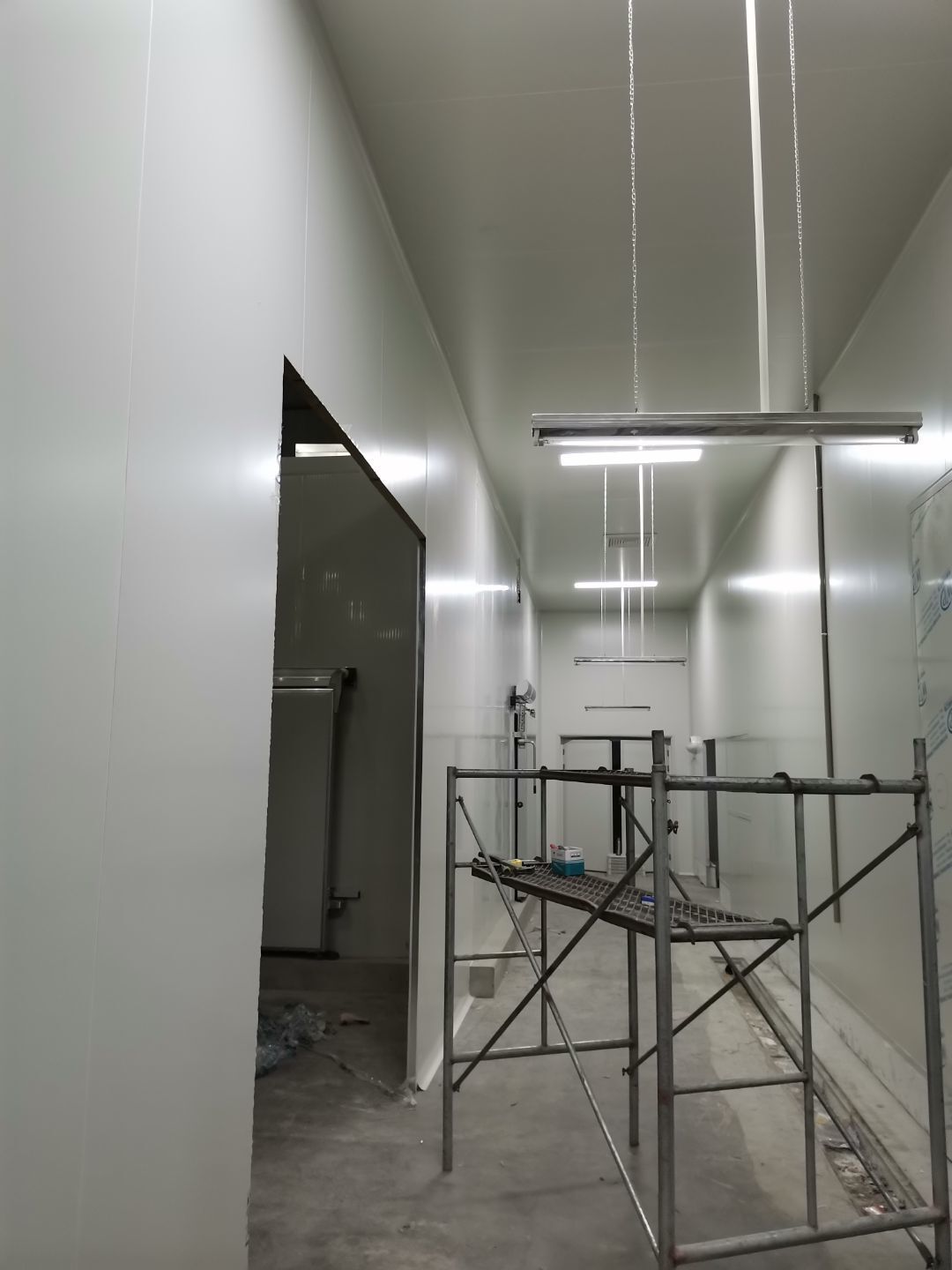

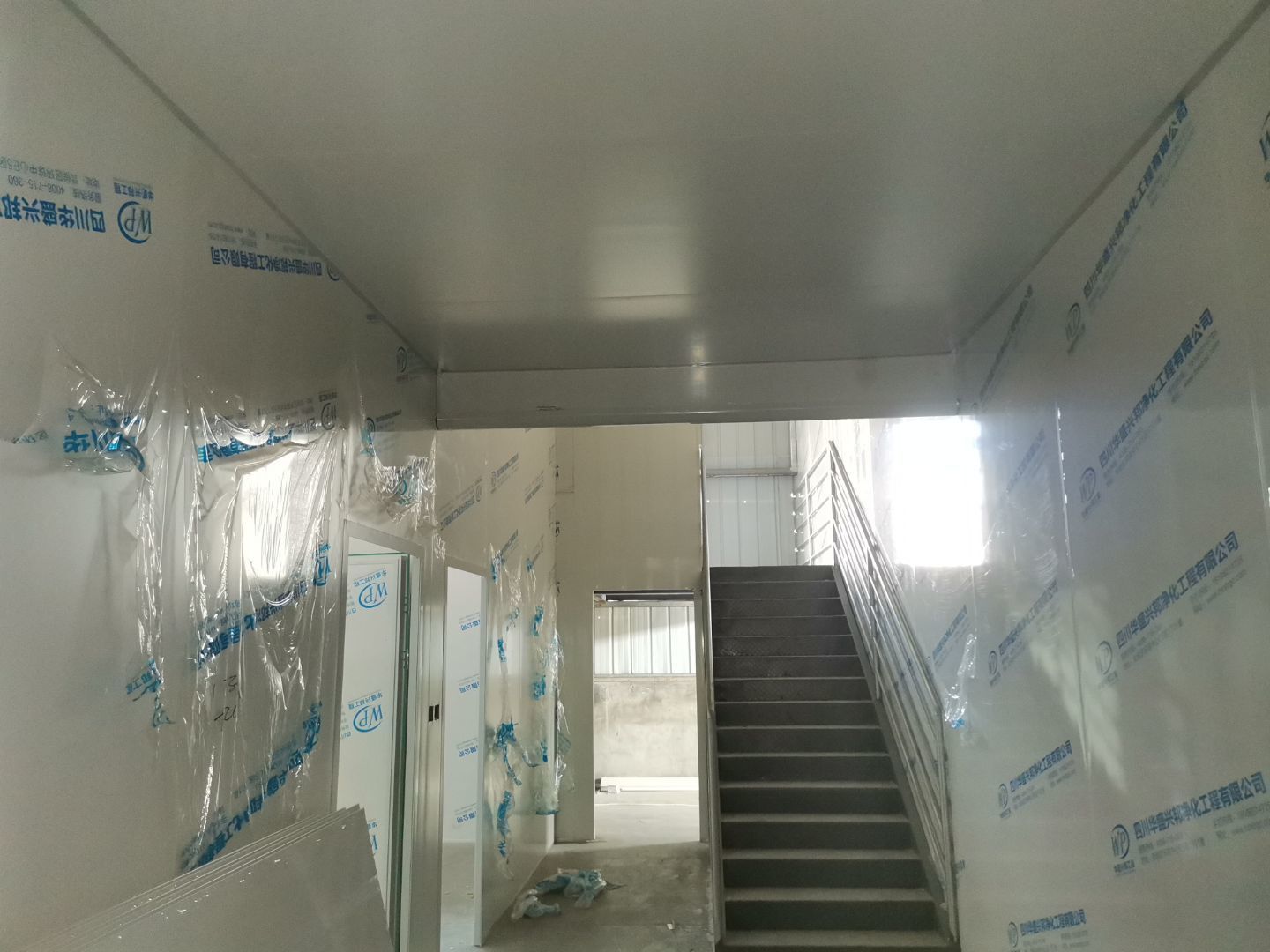

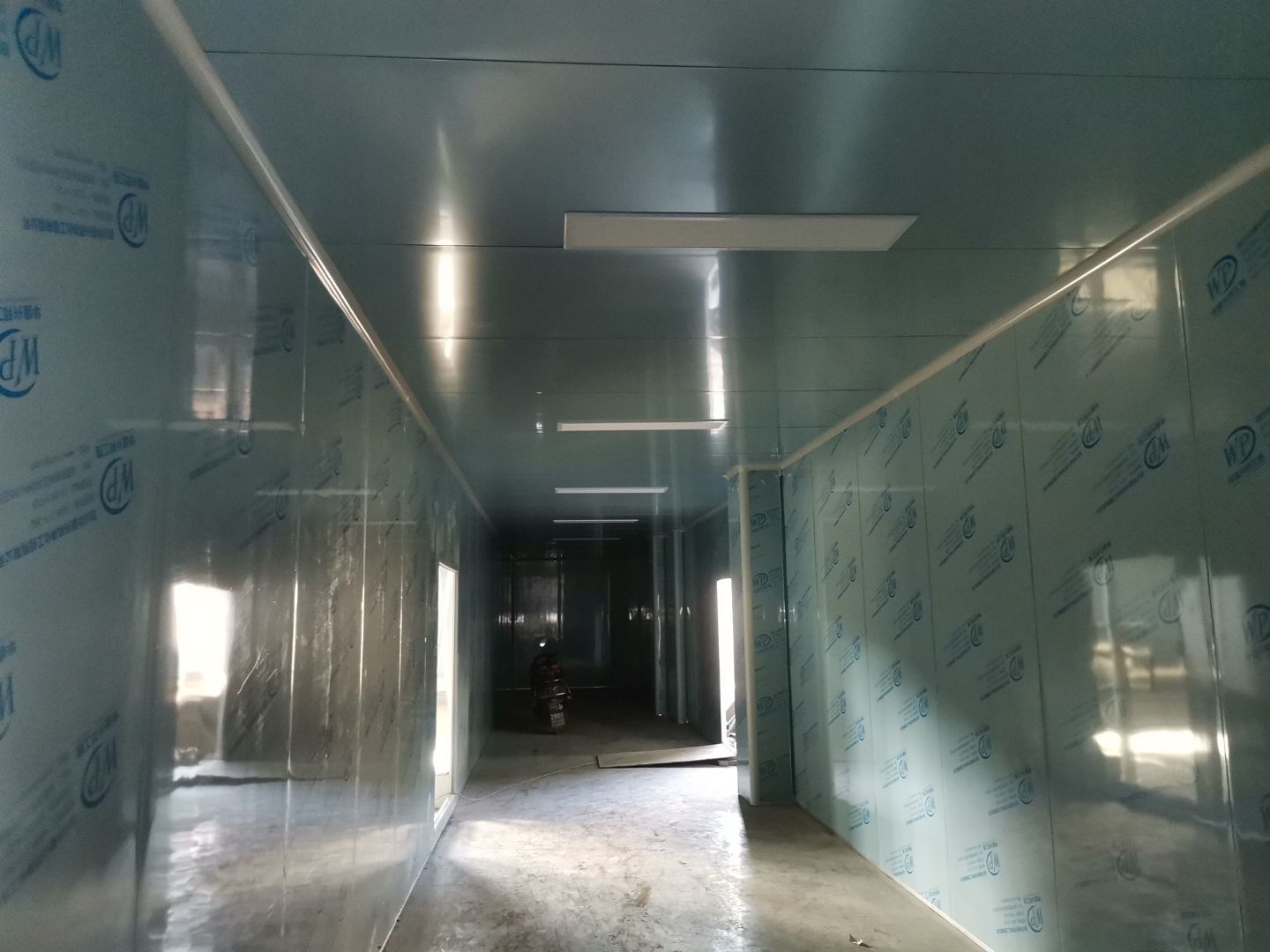

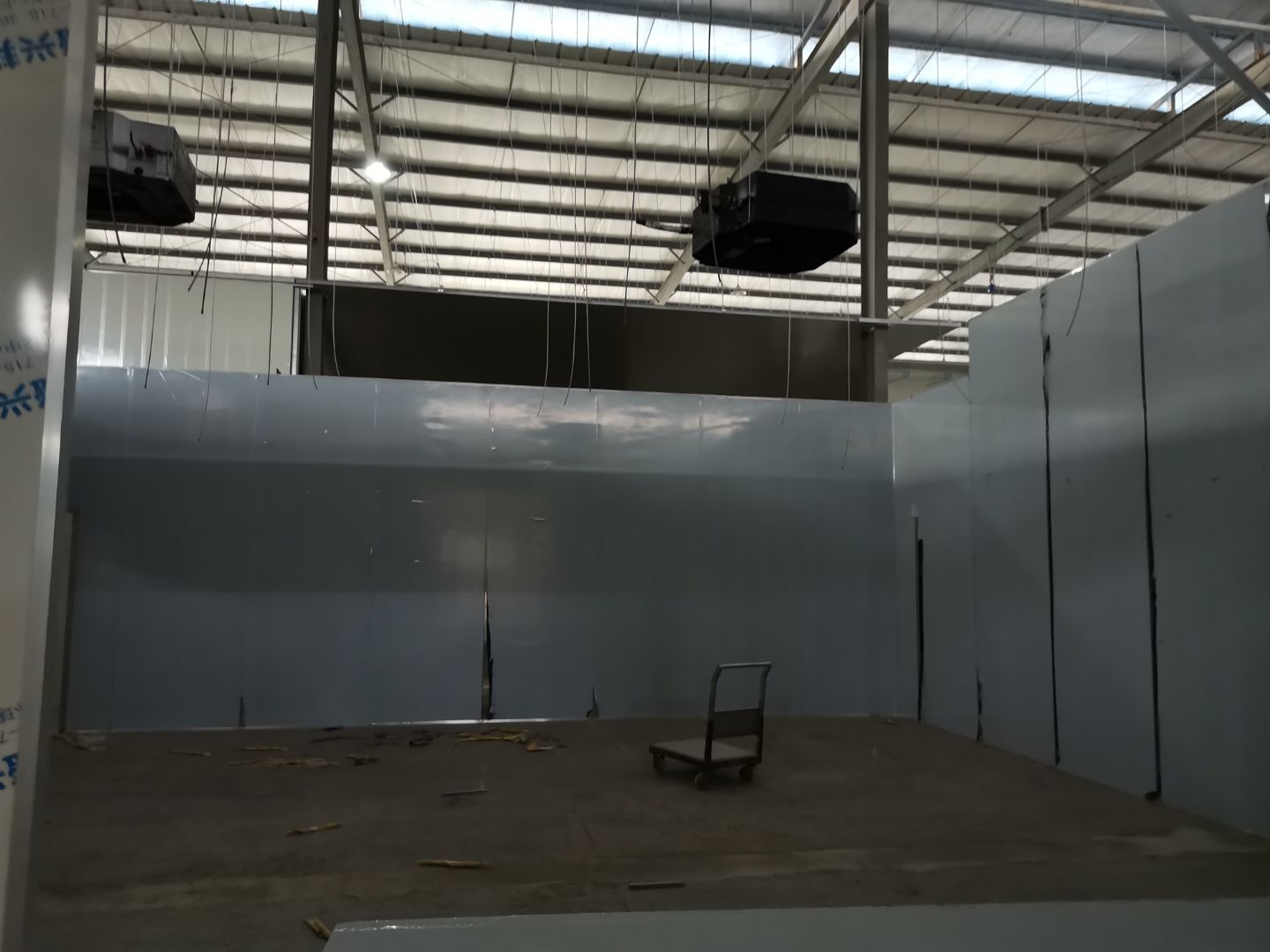

    吊筋安裝完成,頂板安裝完成;彩鋼墻板安裝完成,門洞開設完成,自制門框安裝;墻板撕膜打膠完成;場地清理。

  • 2020-09-21

    墻板門洞開洞,圓弧施工打膠

  • 2020-09-21

    車間彩鋼板工程施工

  • 2020-09-18

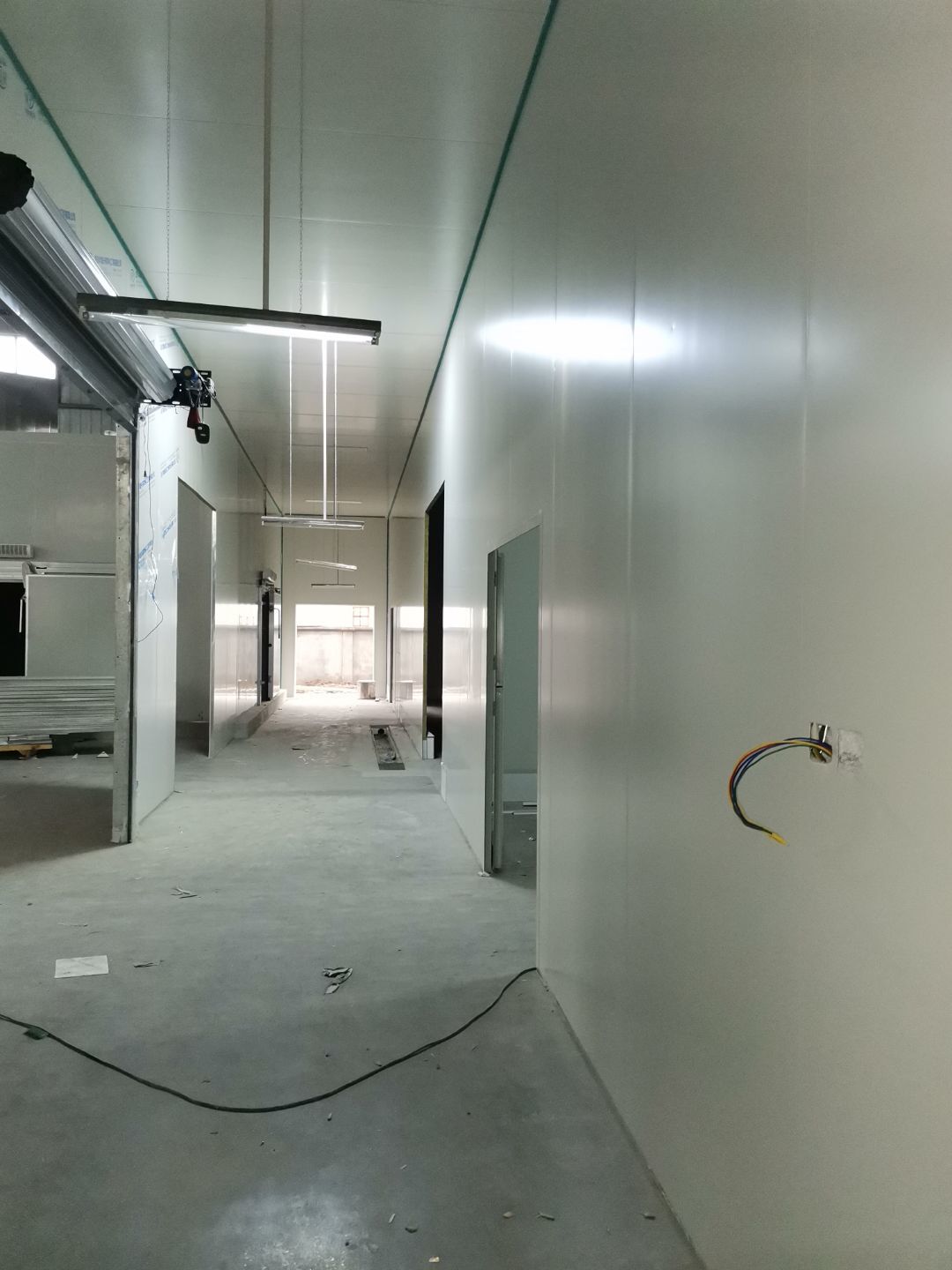

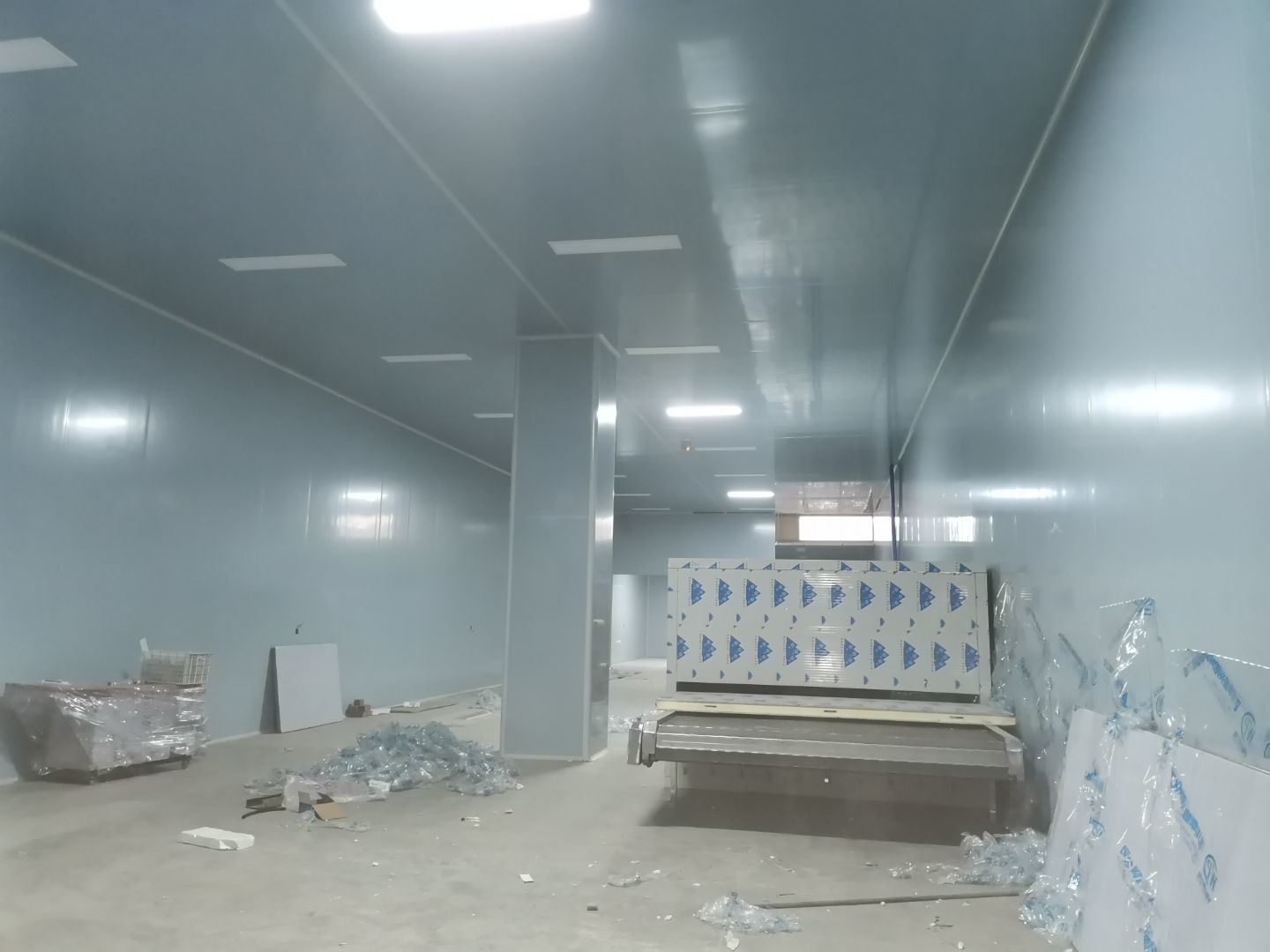

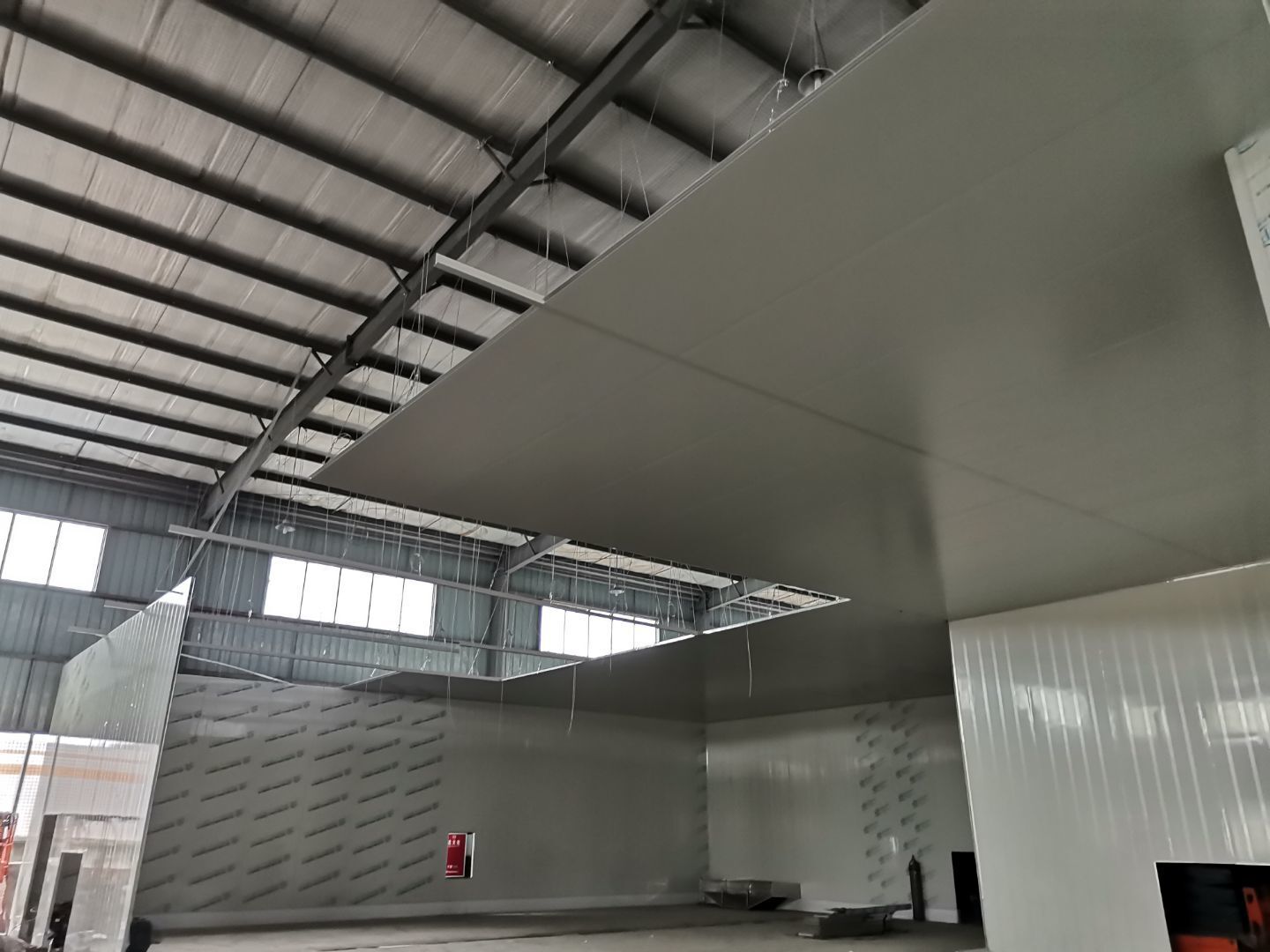

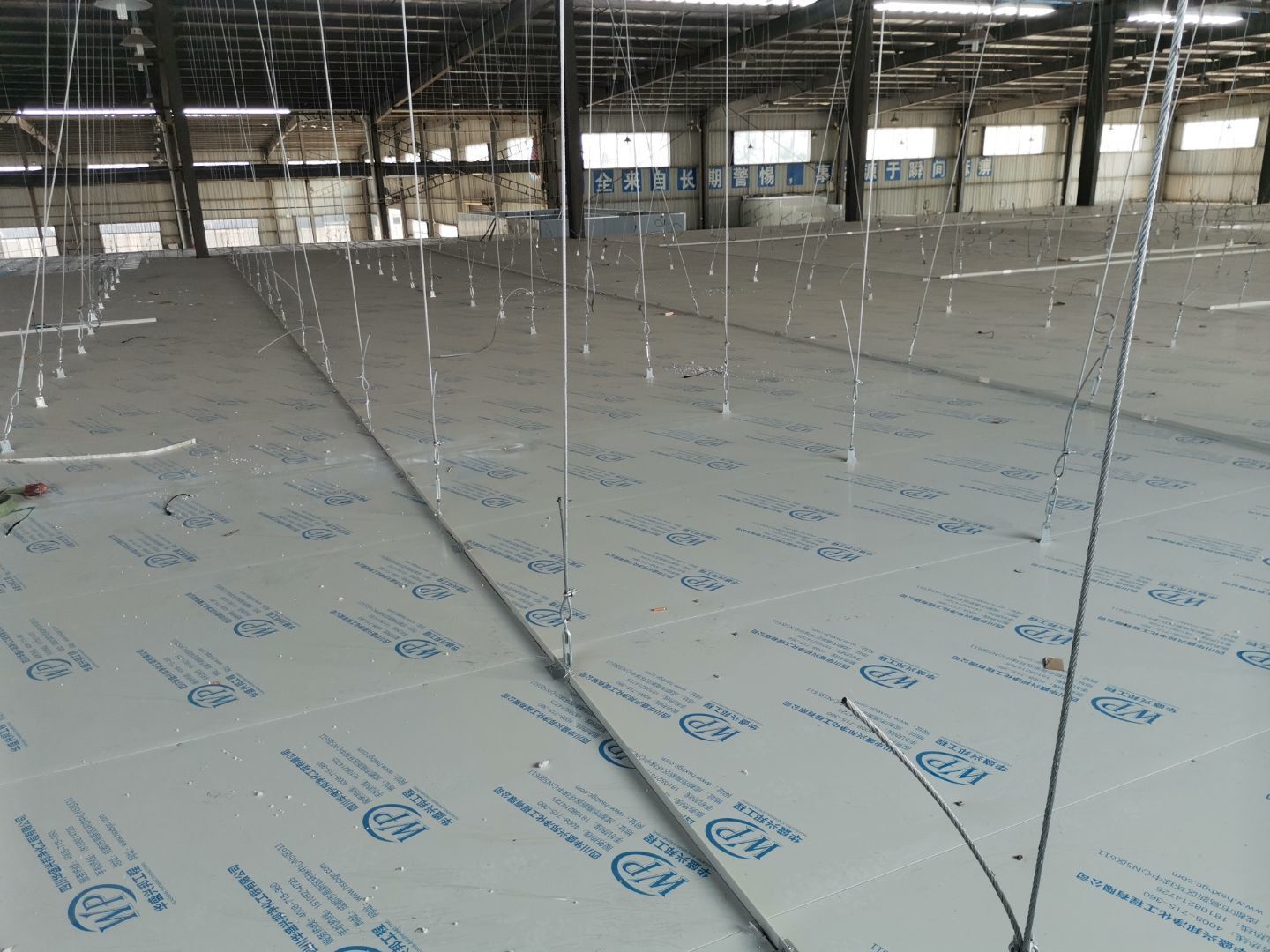

    吊筋安裝完成,頂板安裝;彩鋼墻板安裝,門洞開設完成,水電燈具安裝,插座布線;彩鋼圓弧安裝

  • 2020-09-12

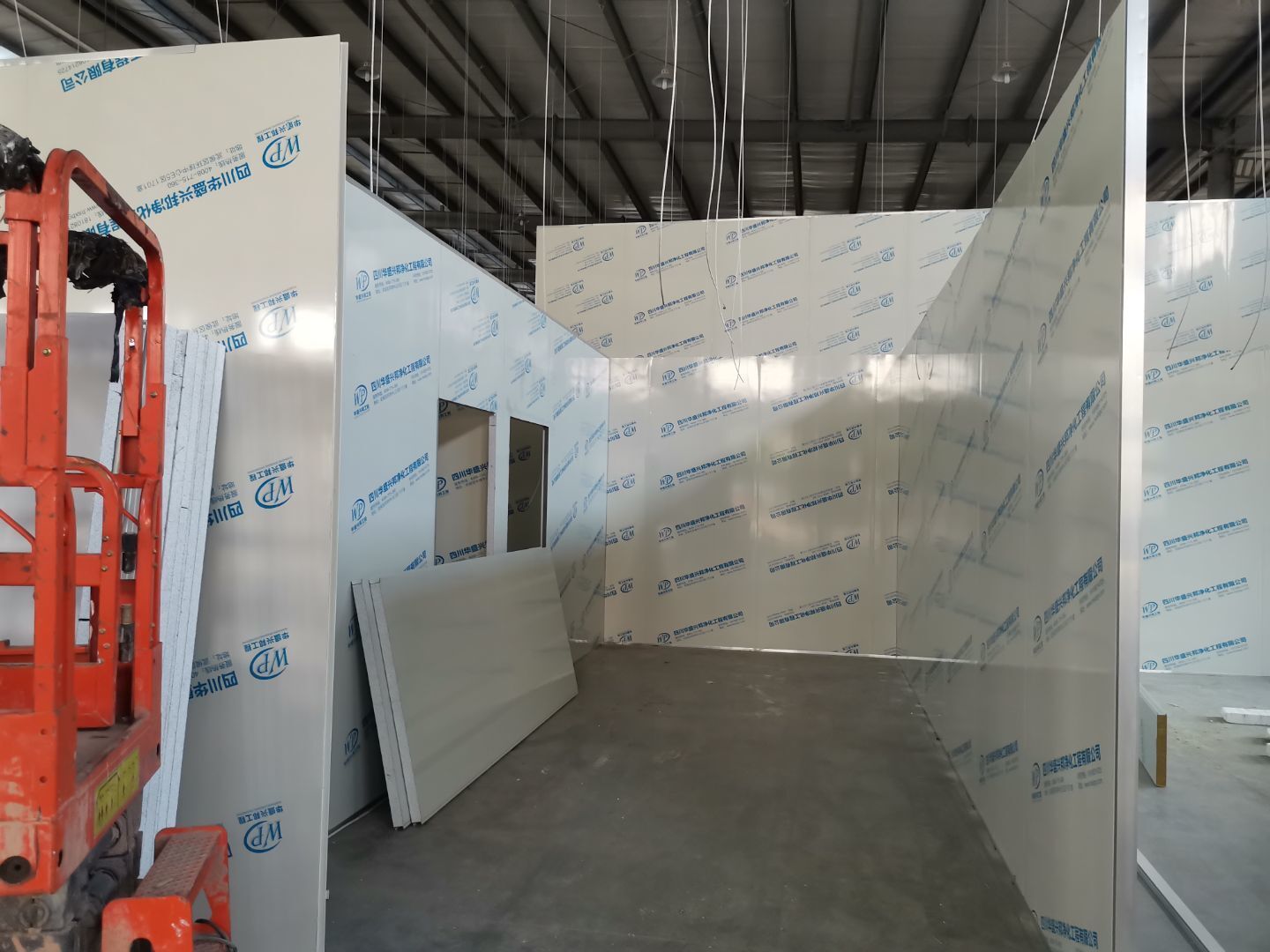

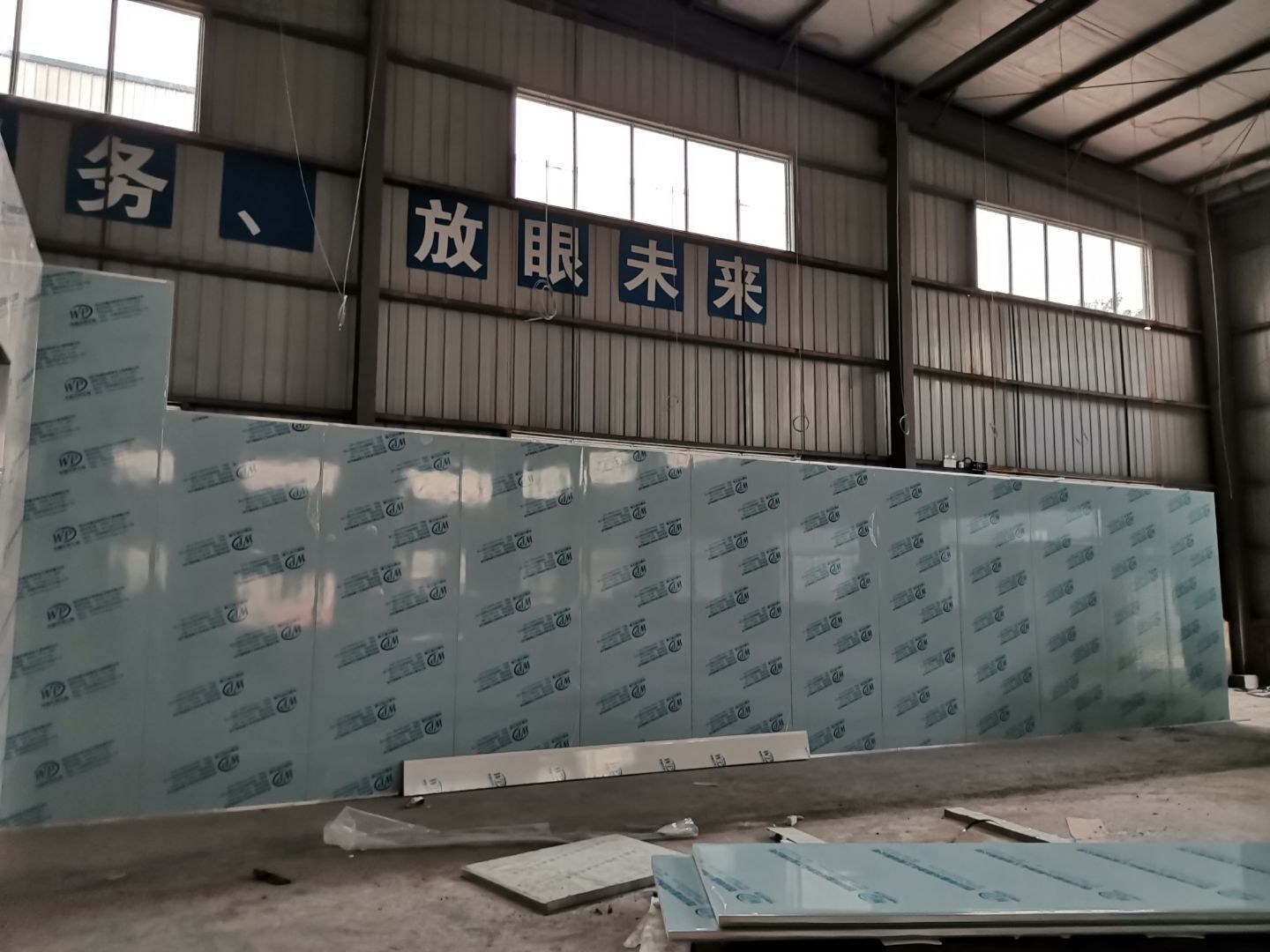

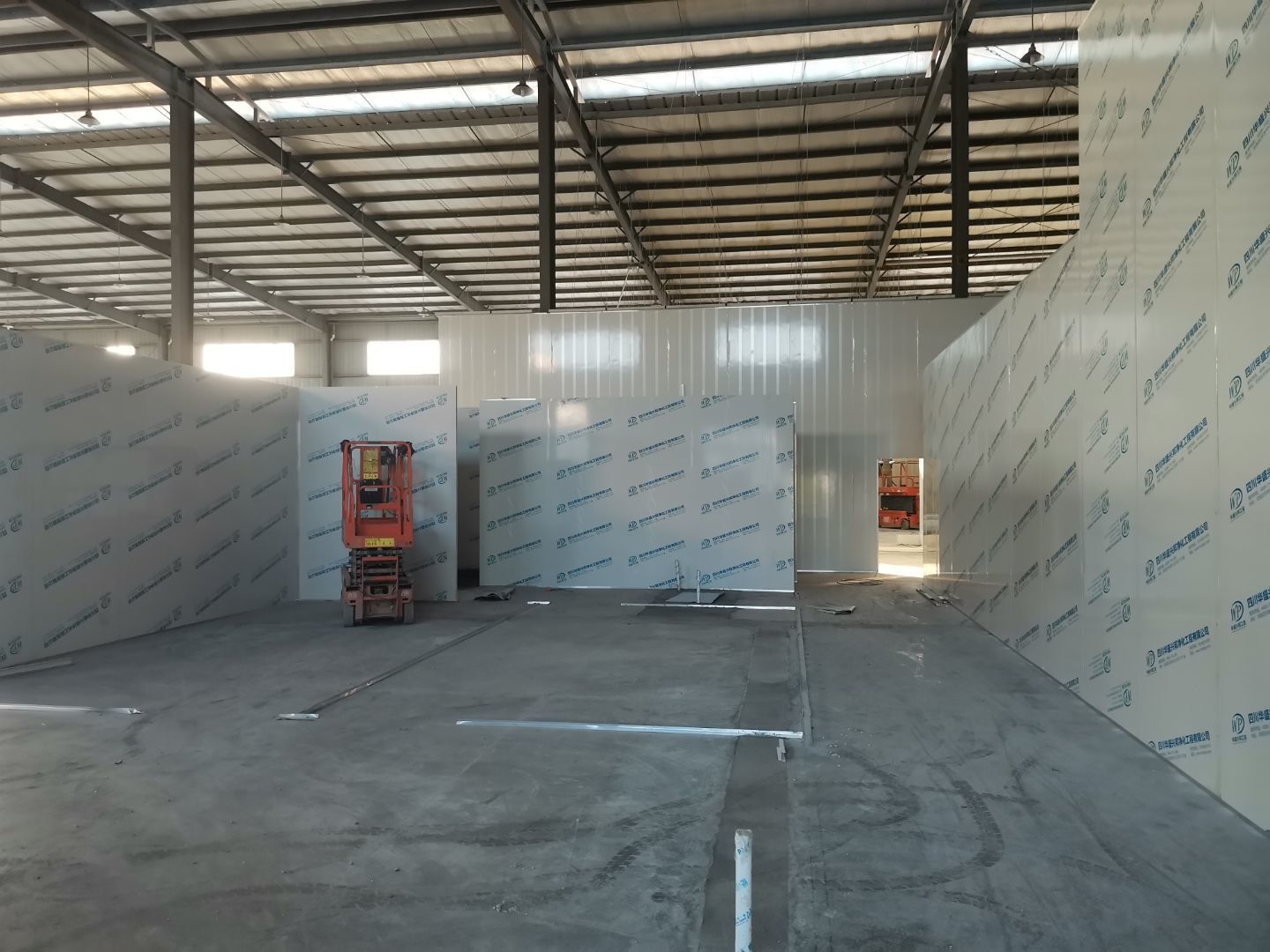

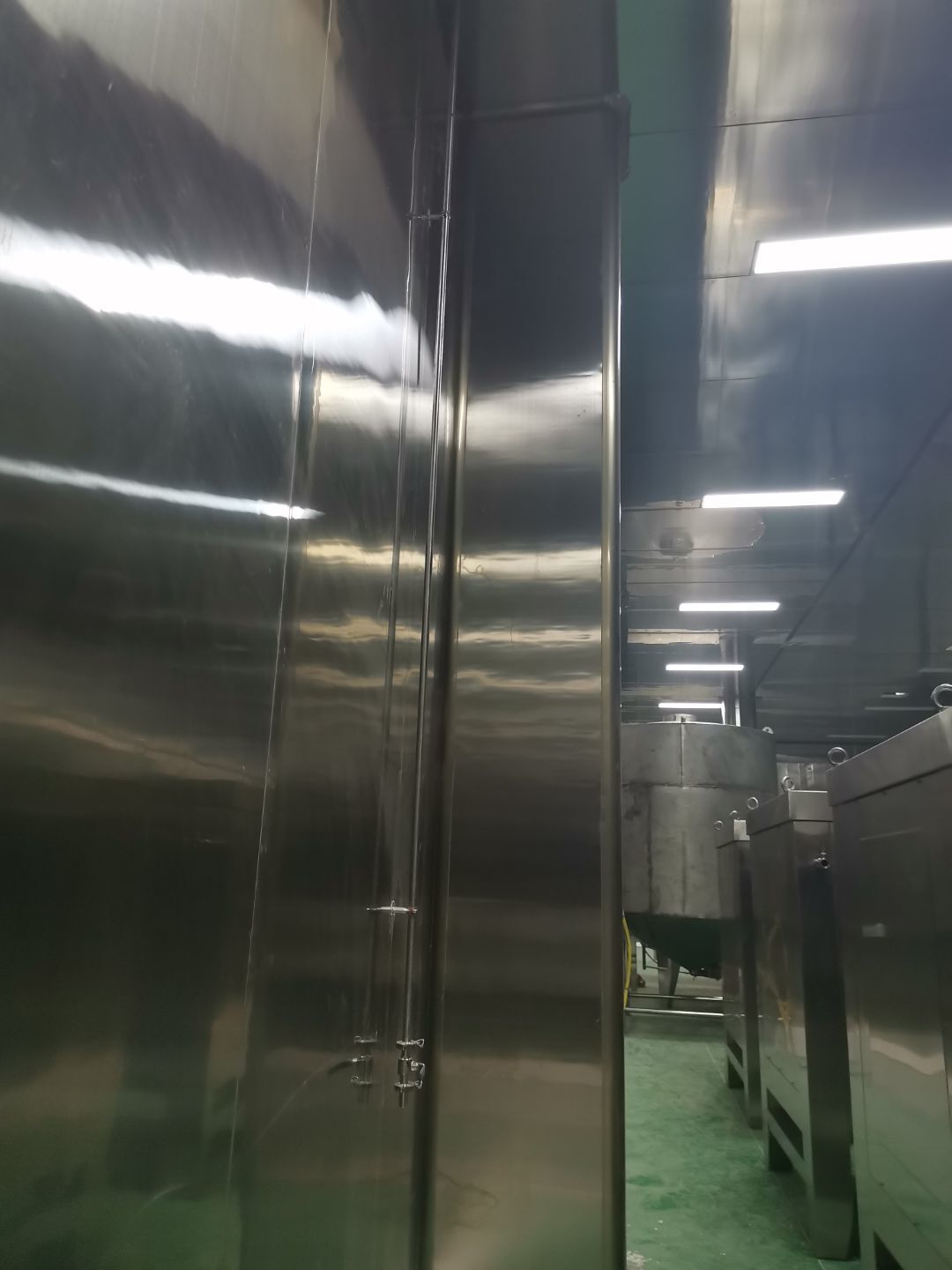

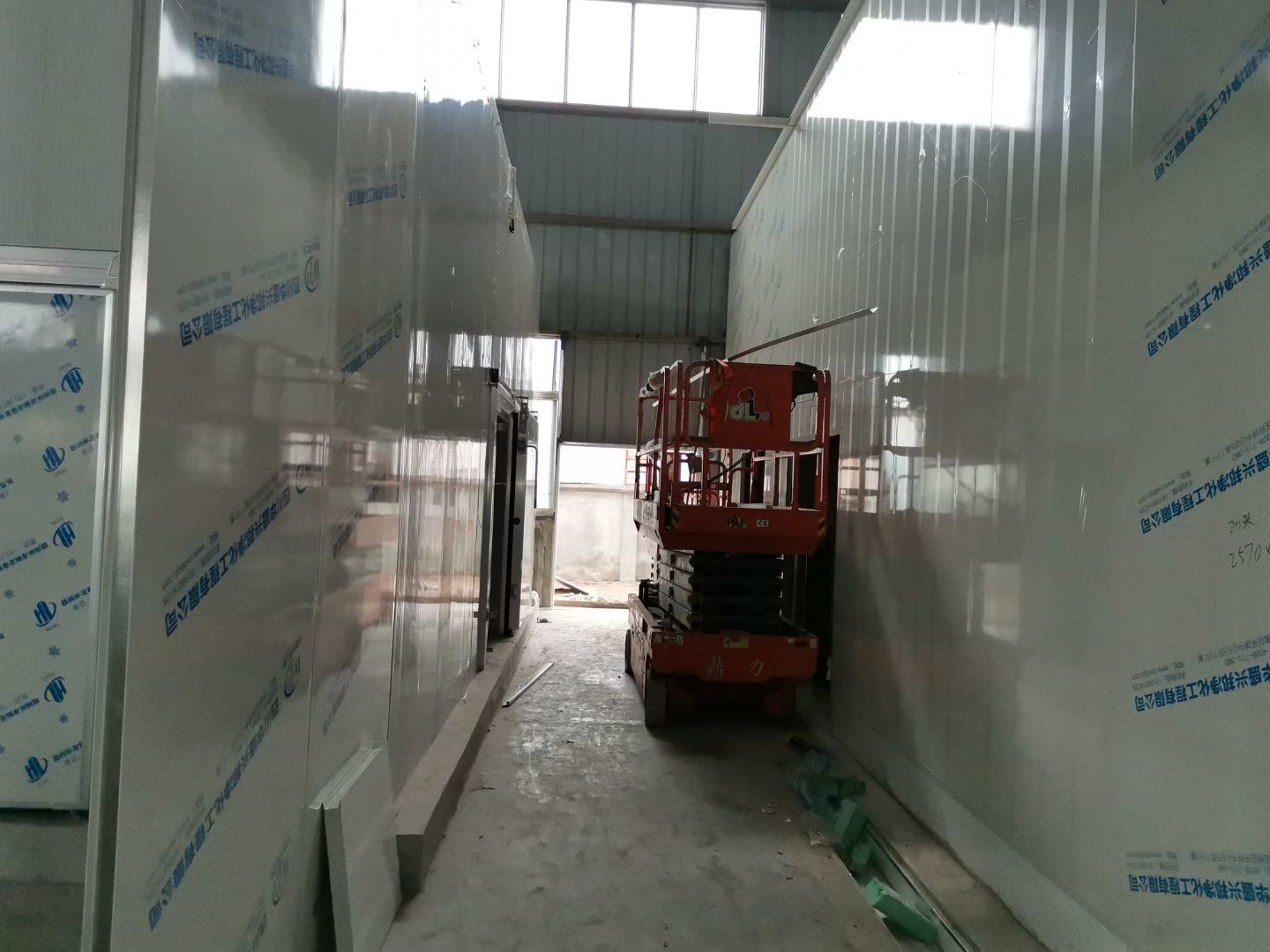

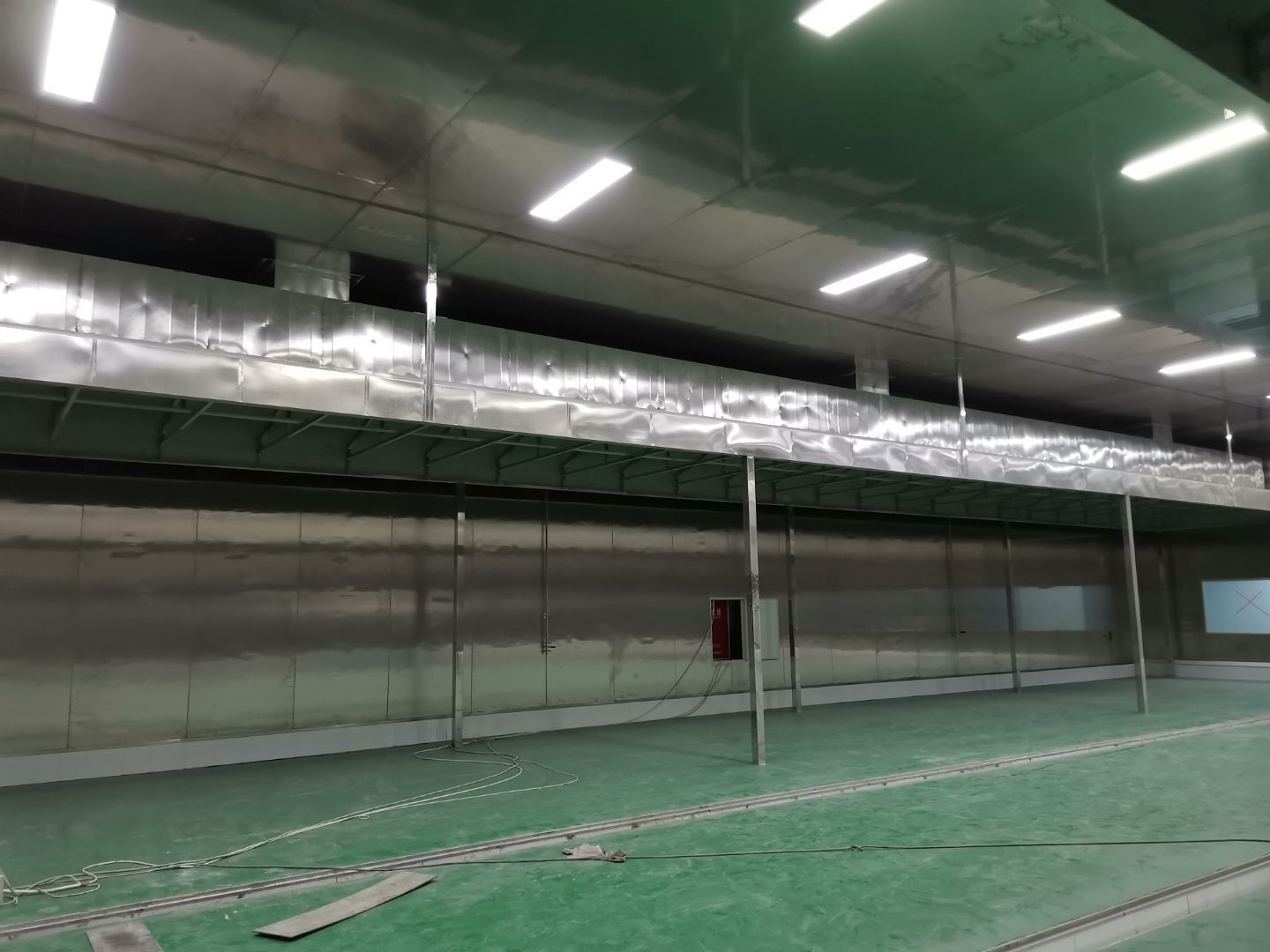

    1、 吊筋安裝完成70%,頂板安裝完成70%; 2、彩鋼墻板安裝完成95%,門洞開設完成90%,自制門框下料完成100%; 3、地坪打磨第三遍完成100%; 4、水電燈具安裝完成90%,插座定位開孔完成100; 5、彩鋼圓弧安裝完成70%; 6、原水溝混凝土面層修補完成100%; 7、墻板撕膜打膠完成45%; 8、冷風機主機安裝完成100%,風管安裝完成15%; 9、場地清理。

  • 2020-09-10

    1、 吊筋安裝完成70%,頂板安裝完成70%; 2、彩鋼墻板安裝完成95%,門洞開設完成90%,自制門框下料完成100%; 3、地坪打磨第二遍完成100%; 4、水電燈具安裝完成70%,插座定位開孔完成70; 5、彩鋼圓弧安裝完成50%; 6、原水溝混凝土面層修補完成75%; 7、紗窗安裝完成100%; 8、場地清理。

  • 2020-09-10

    1、 吊筋安裝完成70%,頂板安裝完成70%; 2、彩鋼墻板安裝完成95%,門洞開設完成90%,自制門框下料完成100%; 3、地坪打磨第二遍完成100%; 4、水電燈具安裝完成70%,插座定位開孔完成70; 5、彩鋼圓弧安裝完成50%; 6、原水溝混凝土面層修補完成75%; 7、紗窗安裝完成100%; 8、場地清理。

  • 2020-09-07

    1、擋水墻斜邊貼磚完成100%; 2、吊筋安裝完成70%,頂板安裝完成70%; 3、彩鋼墻板安裝完成95%,門洞開設完成90%,自制門框下料完成100%; 4、地坪打磨第一遍完成100%; 5、水電安裝完成3%; 6、單墻加固已完成100%; 7、卷簾門安裝完成100%; 8、彩鋼圓弧安裝完成35%; 9、場地清理。

  • 2020-09-03

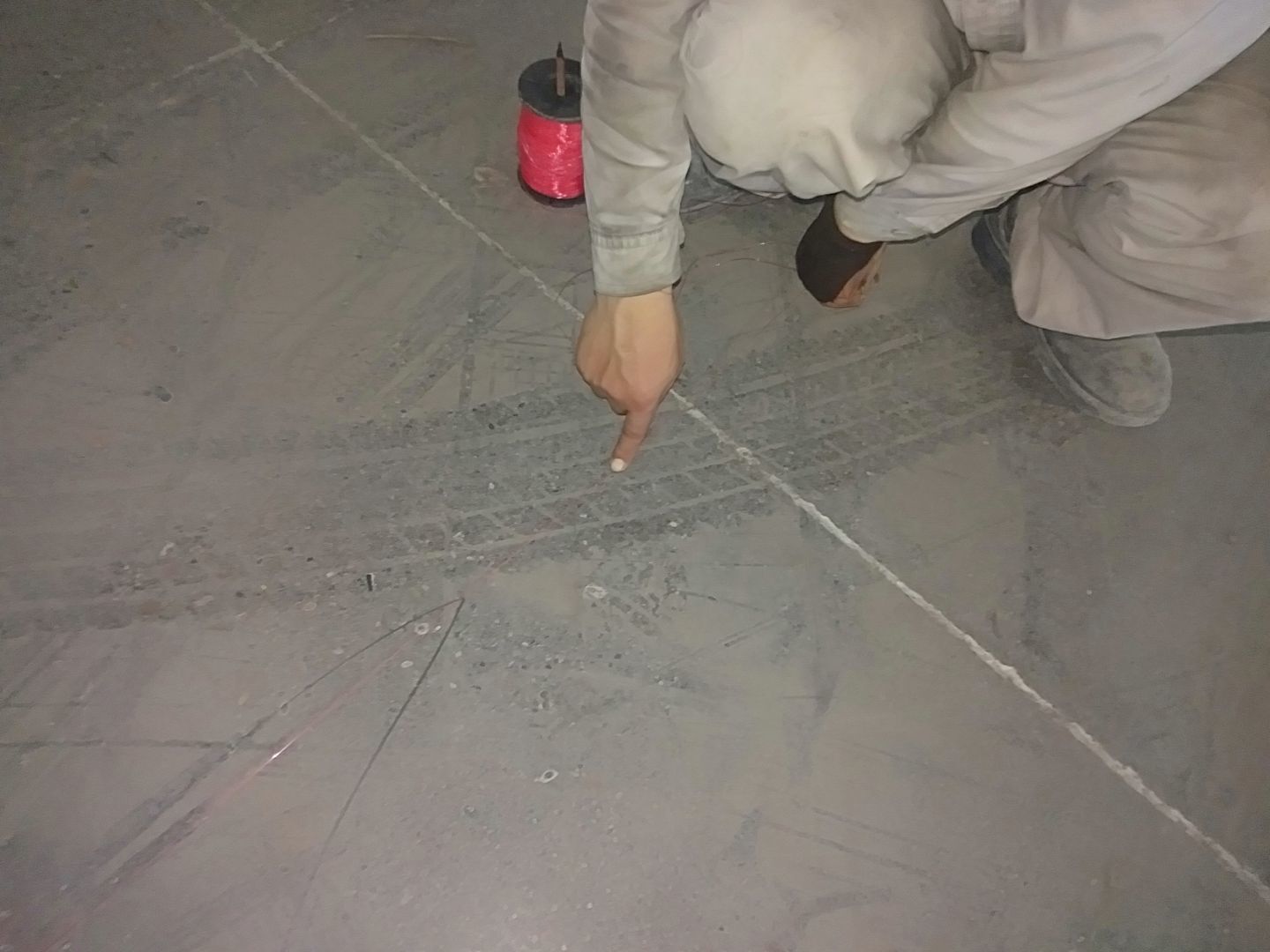

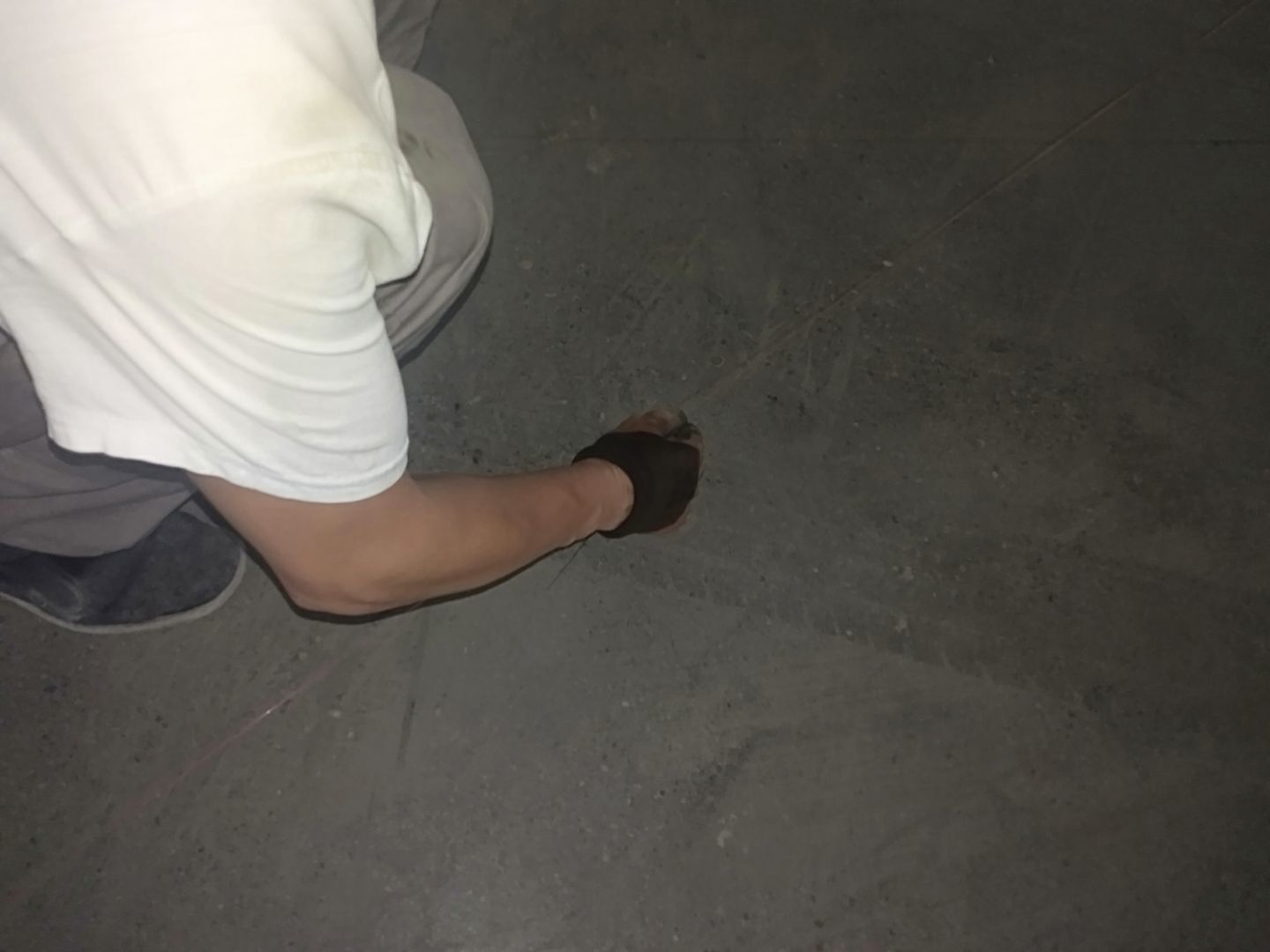

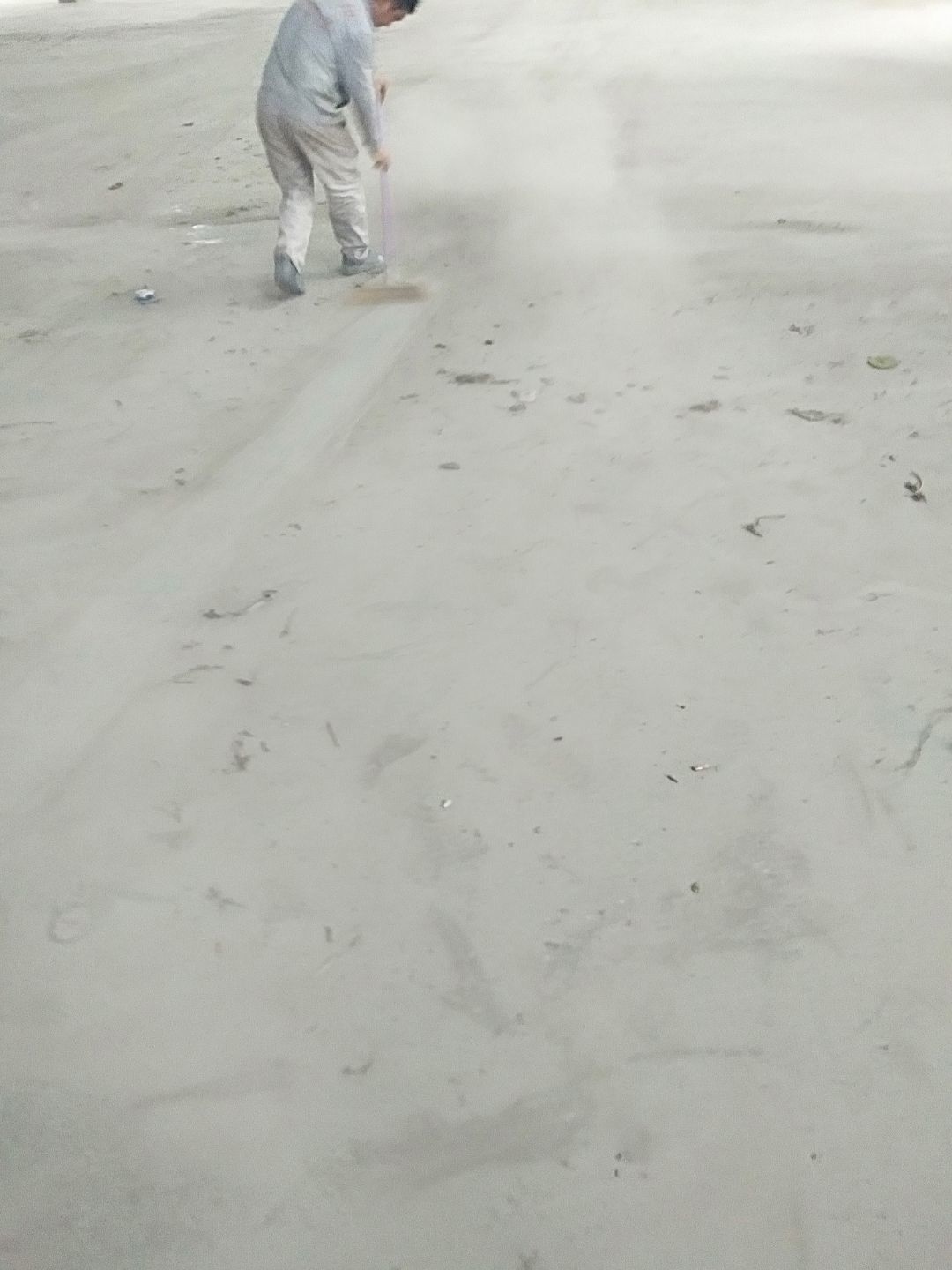

    1、 擋水墻斜邊貼磚完成95%; 2、吊筋安裝完成70%,頂板安裝完成70%; 3、彩鋼墻板安裝完成90%,門洞開設完成90%,自制門框下料完成100%; 4、地坪打磨第一遍完成40%; 5、三防板吊頂完成100%; 6、單墻加固已完成70%; 7、卷簾門加固完成100%; 8、場地清理。 收起原文

  • 2020-08-29

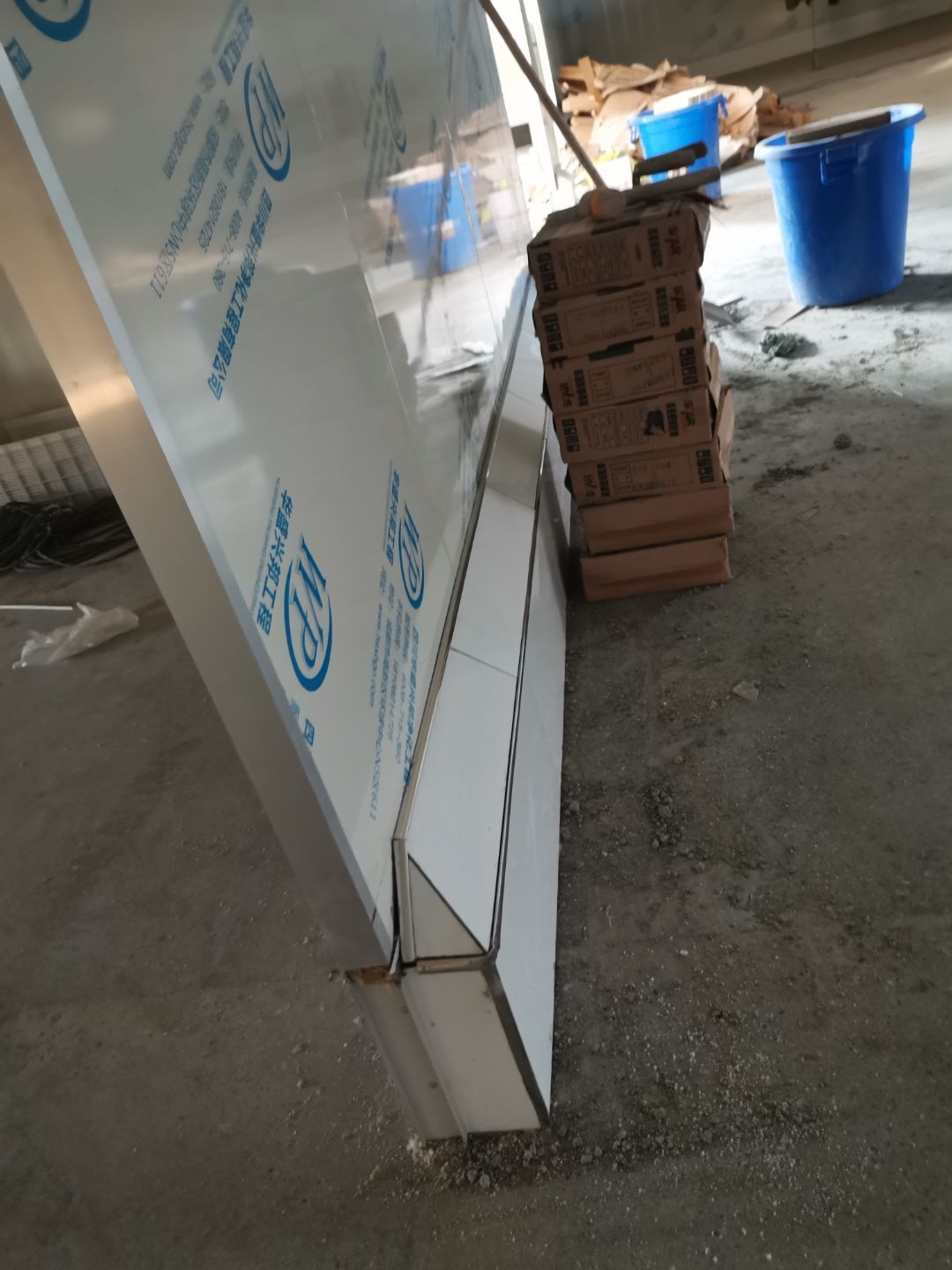

    1、排水溝 新澆混凝土養護; 2、擋水墻斜邊貼磚完成85%; 3、吊筋安裝完成70%,頂板安裝完成70%; 4、彩鋼墻板安裝完成90%,門洞開設完成80%,自制門框下料完成100%; 5、場地清理。

  • 2020-08-29

    1、排水溝 新澆混凝土養護; 2、擋水墻斜邊貼磚完成85%; 3、吊筋安裝完成70%,頂板安裝完成50%; 4、彩鋼墻板安裝完成80%,門洞開設完成80%,自制門框下料完成100%; 5、腳踏池貼磚完成100%; 6、場地清理。

  • 2020-08-25

    吊筋安裝完成70%,頂板安裝完成20%;彩鋼墻板安裝完成70%,門洞開設完成70%,自制門框下料完成50%; 場地清理。

  • 2020-08-25

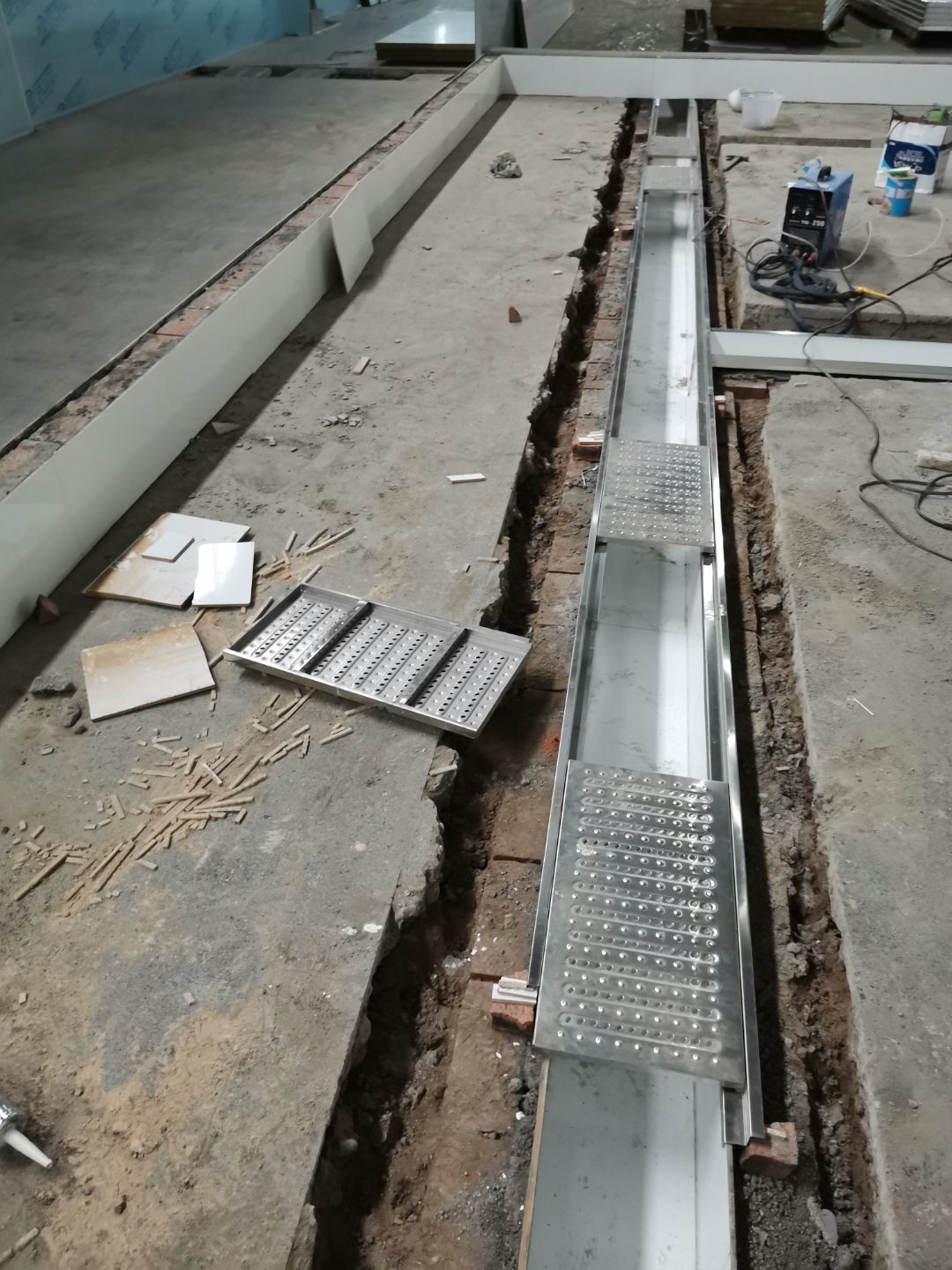

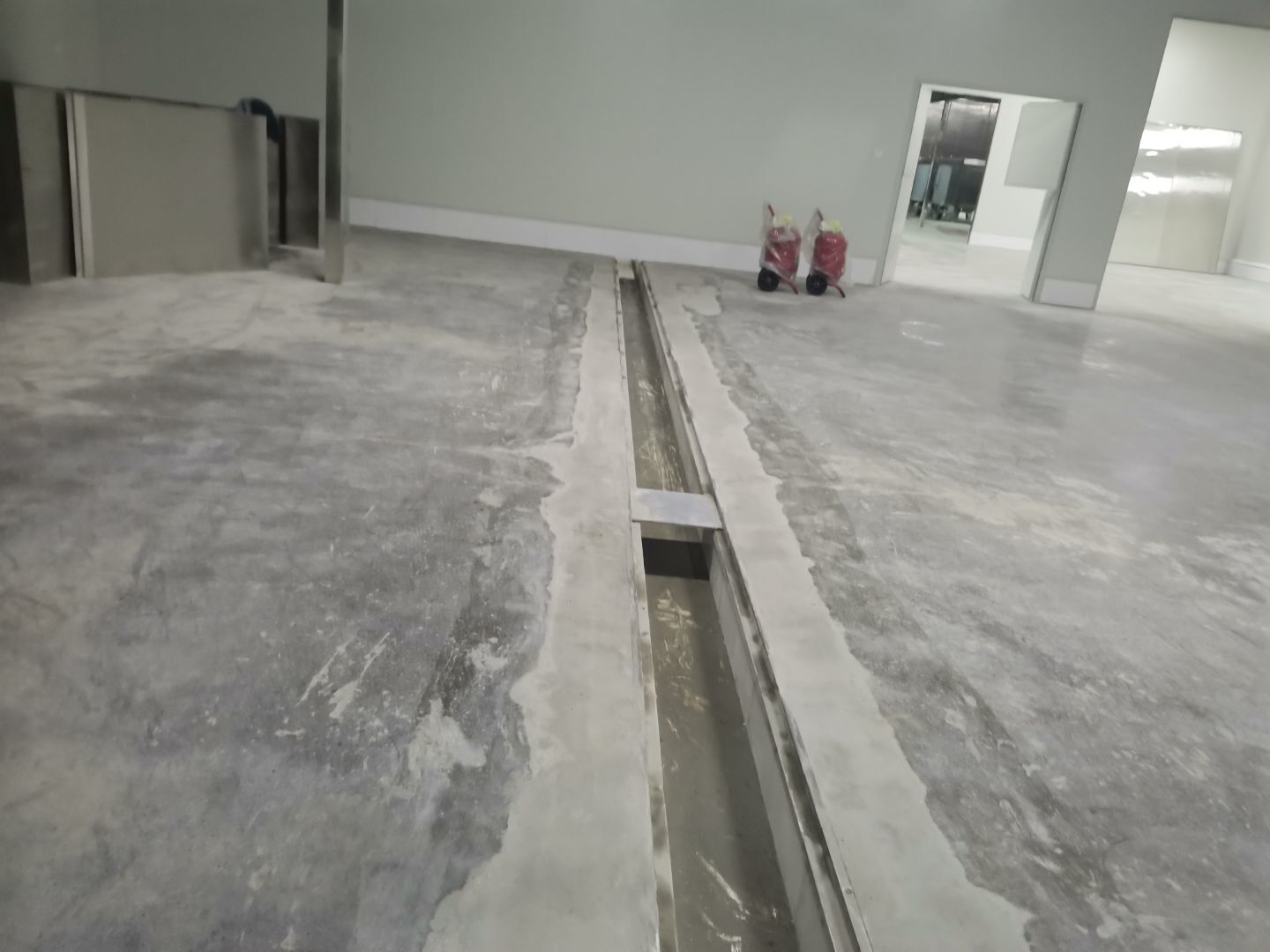

    1、排水溝混凝土澆筑施工完成,原溝槽混凝土恢復; 2、 新澆混凝土養護; 3、排水溝不銹鋼折邊件安裝完成,混凝土恢復完成20%;

  • 2020-08-17

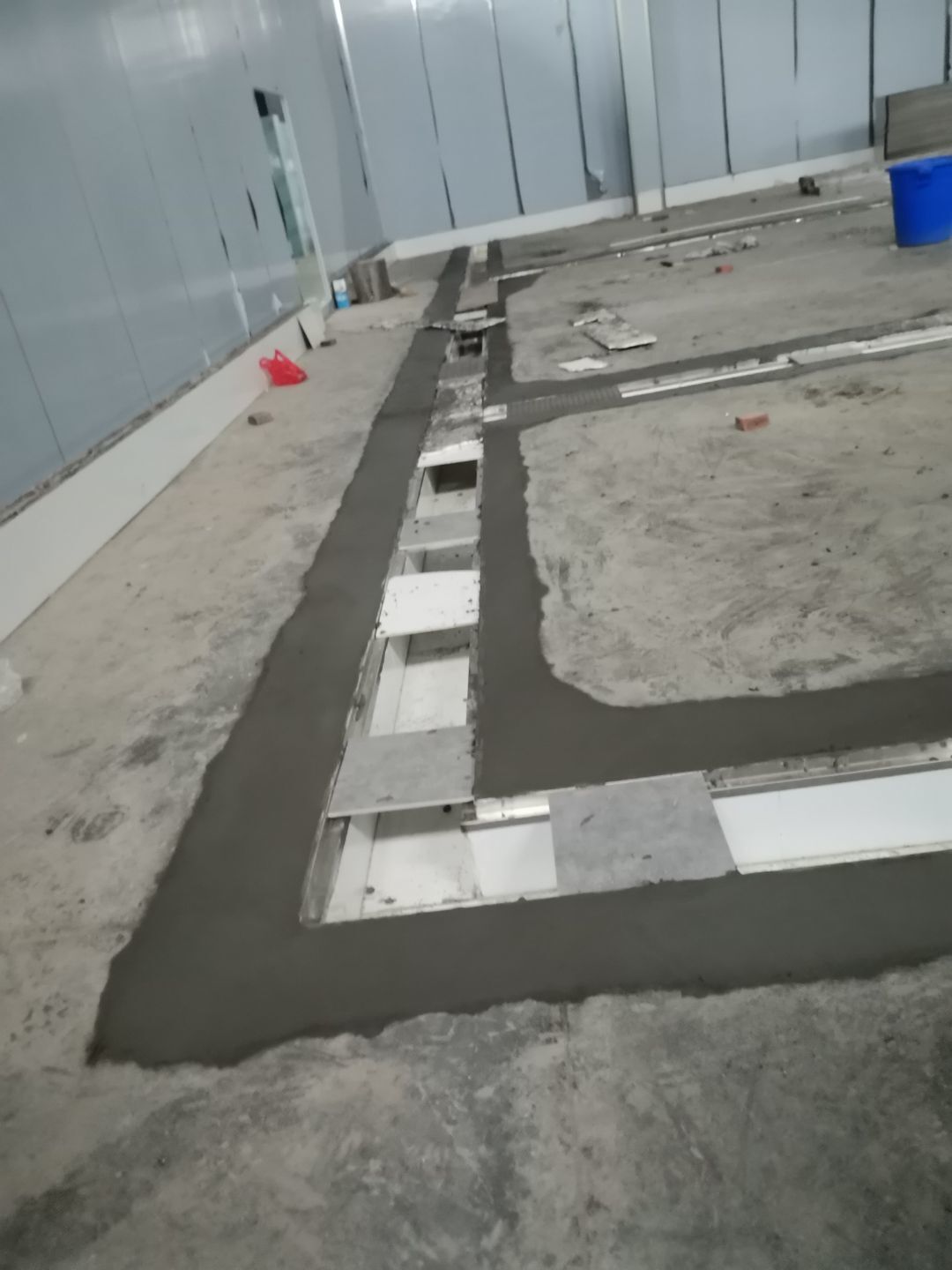

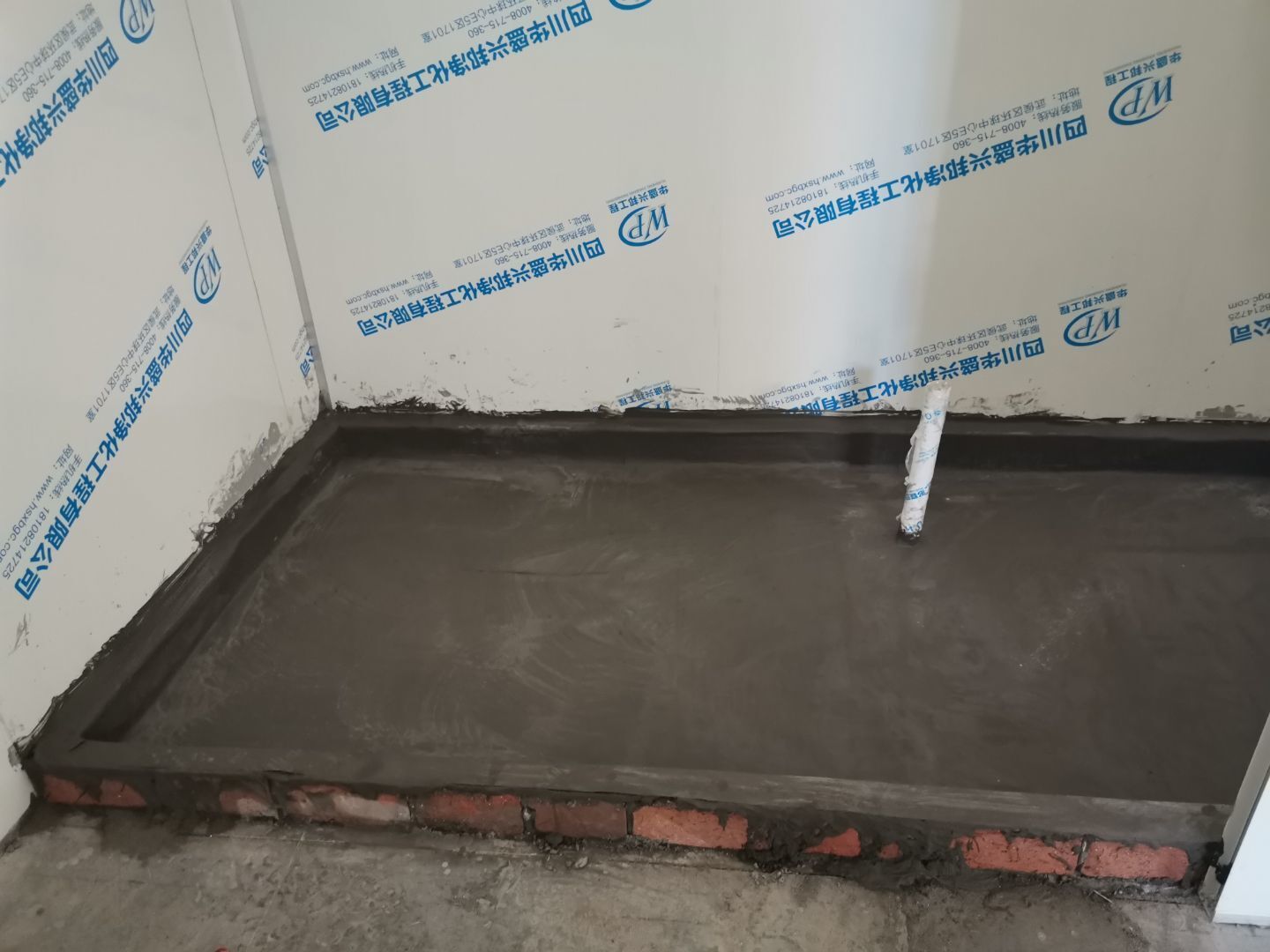

    1、排水溝貼磚完成100%; 2、排水溝不銹鋼折邊件安裝完成100%,混凝土恢復完成20%; 3、吊筋安裝完成70%; 4、彩鋼墻板安裝完成50%,門洞開設完成50%; 5、場地清理。

  • 2020-08-14

    1、排水溝貼磚完成80%; 2、鋼構平臺主體完成100%,欄桿安裝完成100%,雨棚整改完成; 3、不銹鋼折件安裝完成15%; 4、吊筋安裝完成70%; 5、彩鋼墻板安裝完成20%; 6、外墻門洞開設完成100%; 7、場地清理。

  • 2020-07-28

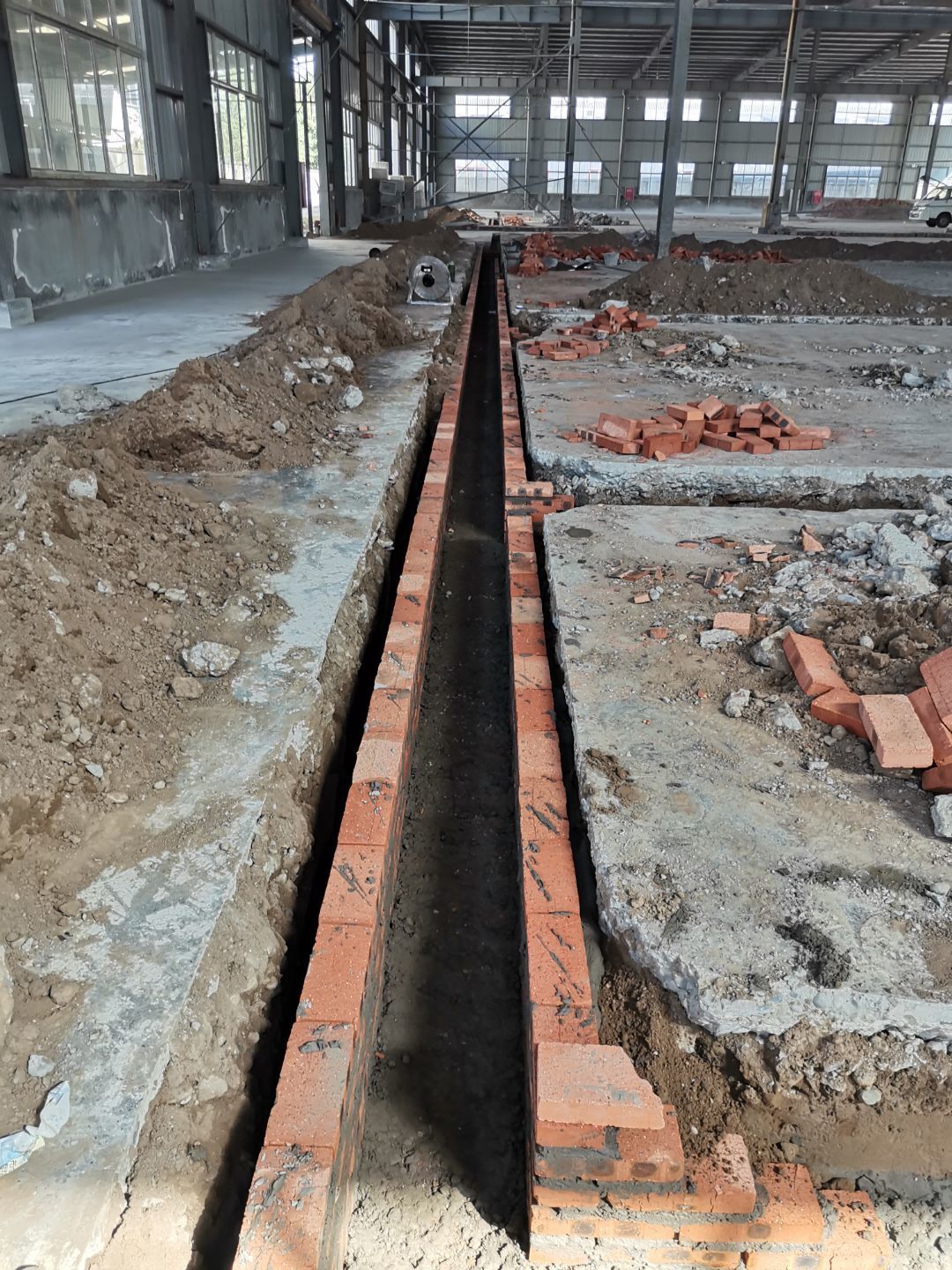

    四川怡味農業科技發展有限公司中央廚房裝修現場:1、排水溝墊層養護; 2、排水溝砌筑完成40%; 3、場地清理。

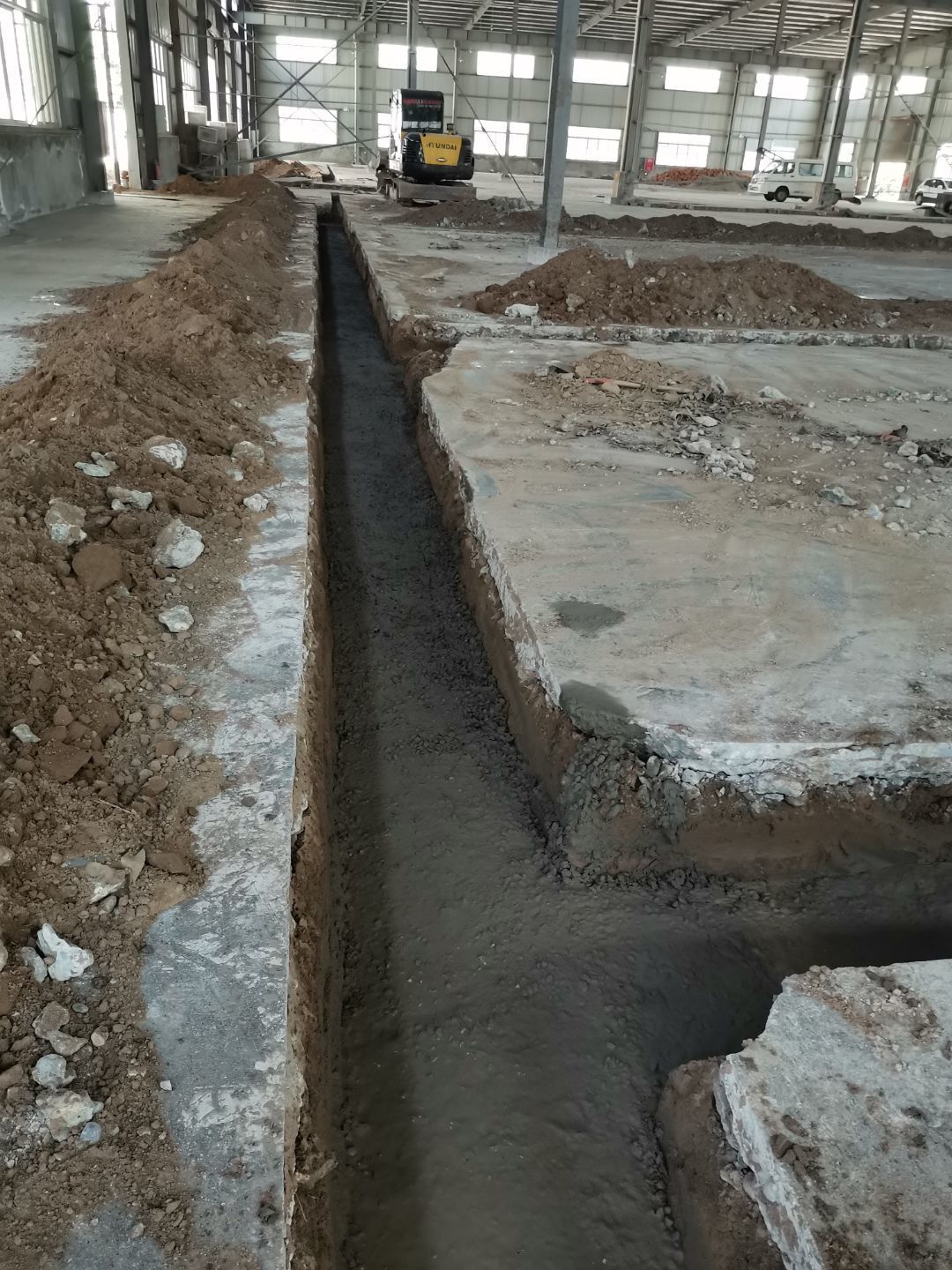

  • 2020-07-22

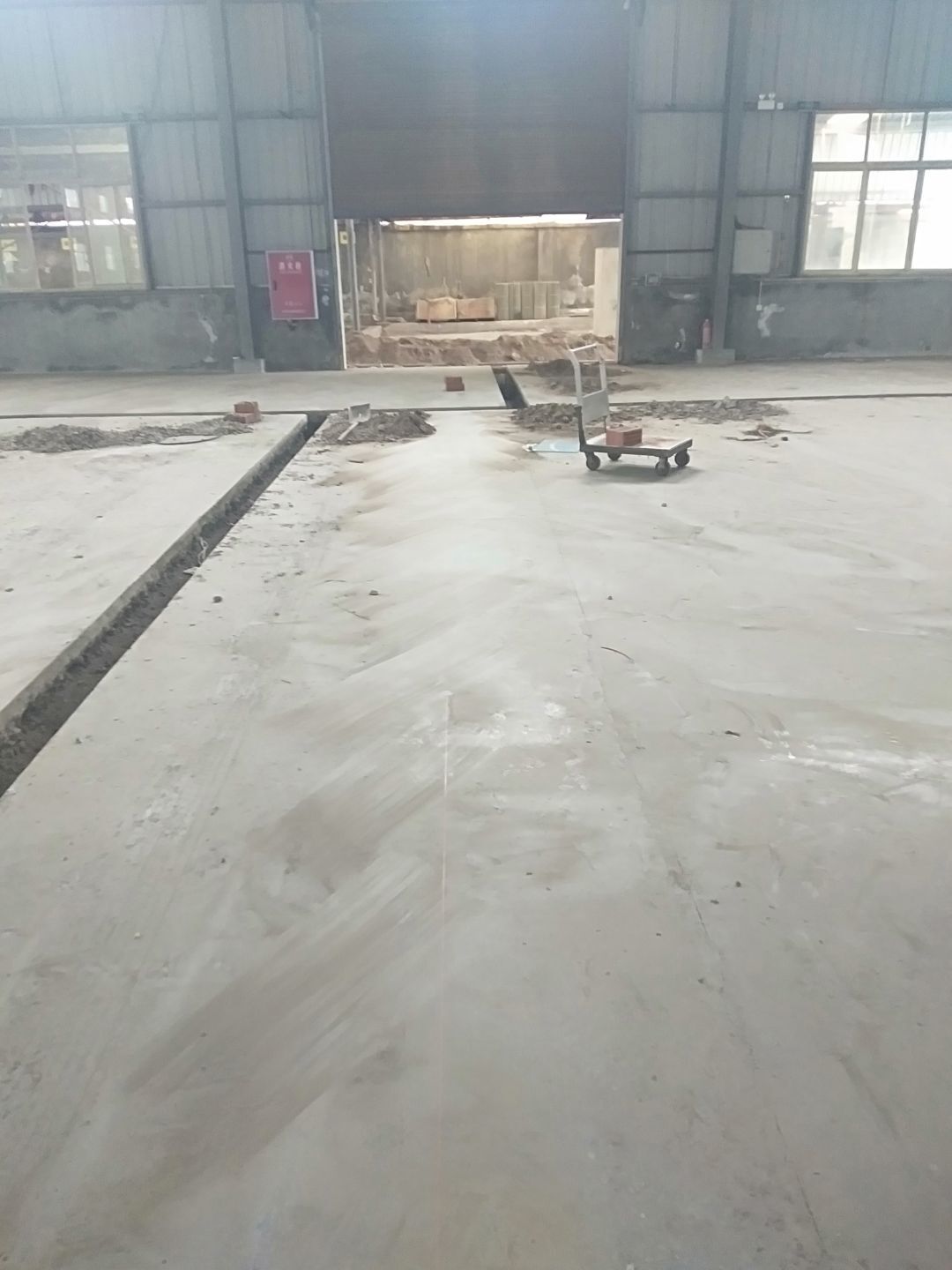

    四川怡味農業科技發展有限公司廠房施工進場,車間開始放線
