四川七叔婆食品有限公司廠房裝修二期工程

四川七叔婆食品有限公司廠房裝修二期工程

開工日期:2019-09-21

四川七叔婆食品有限公司廠房位于綿陽安州區,二期車間裝修面積3000平方米,主要生產肉串串制品,面粉制品。華盛興邦工程承接四川七叔婆食品有限公司一期廠房設計廠房裝修,現承接二期廠房設計裝修工程。

瀏覽
查看更多

工程進度

  • 2019-12-19

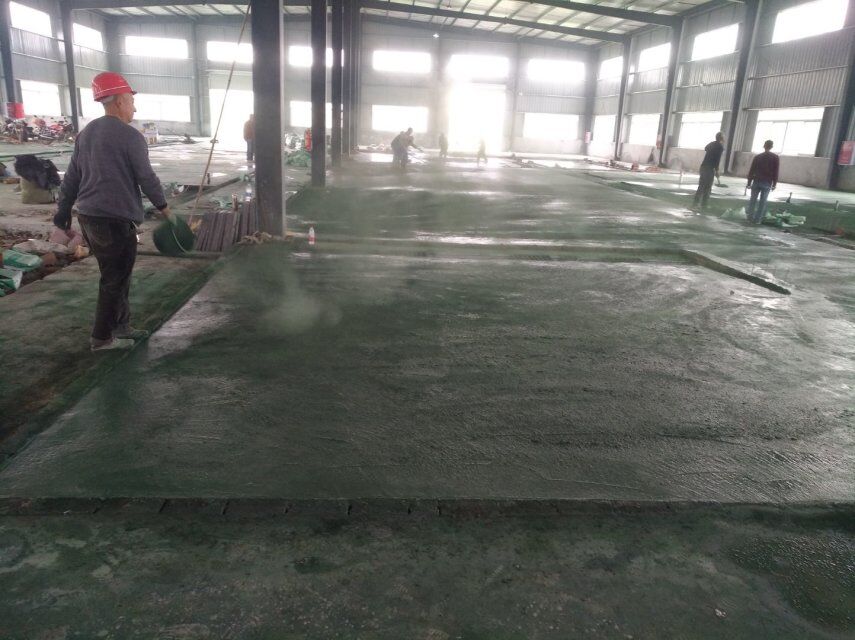

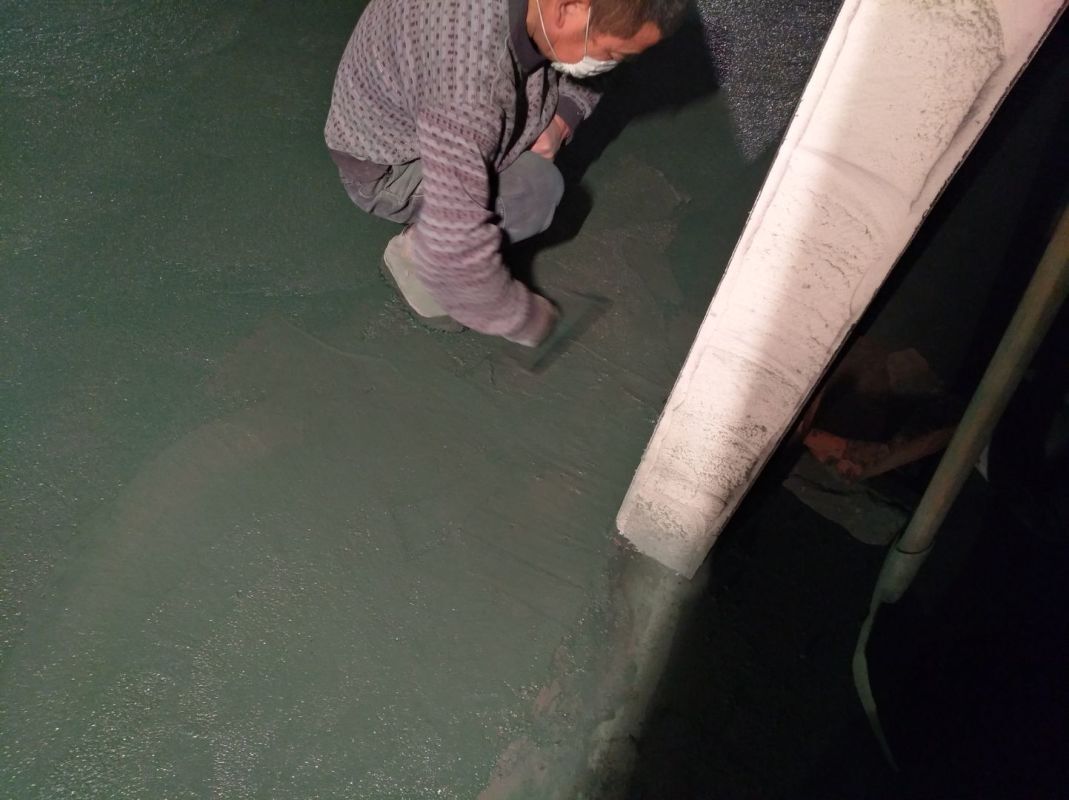

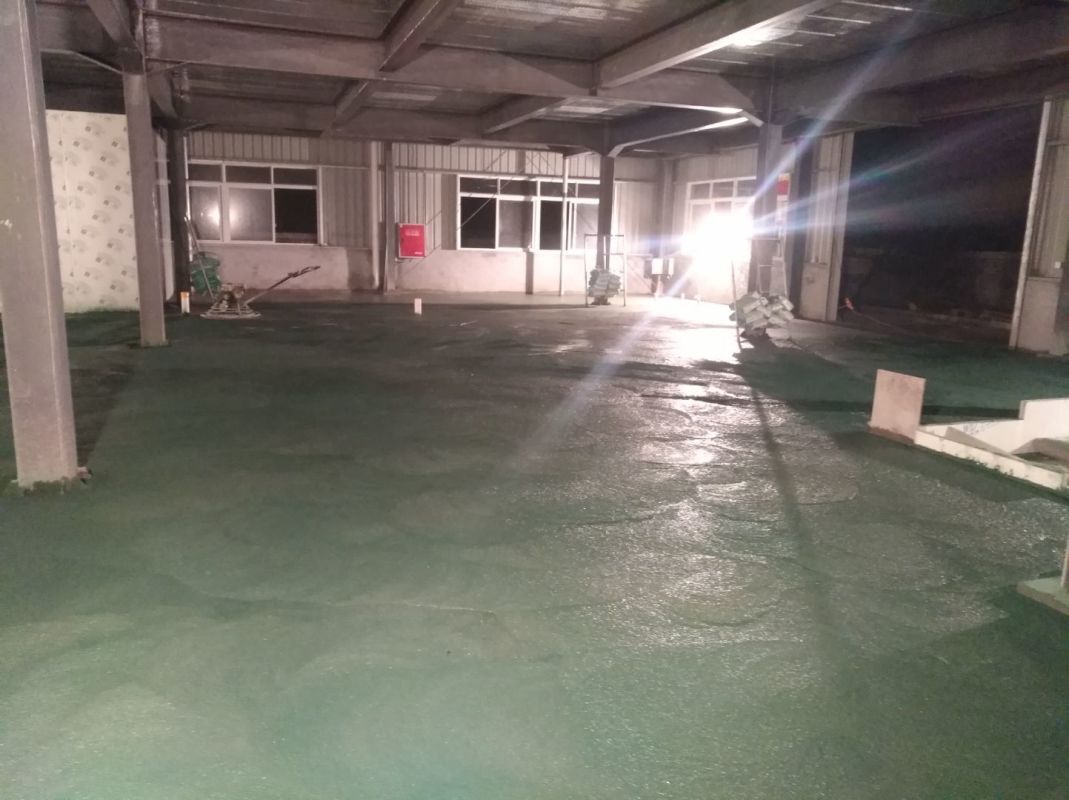

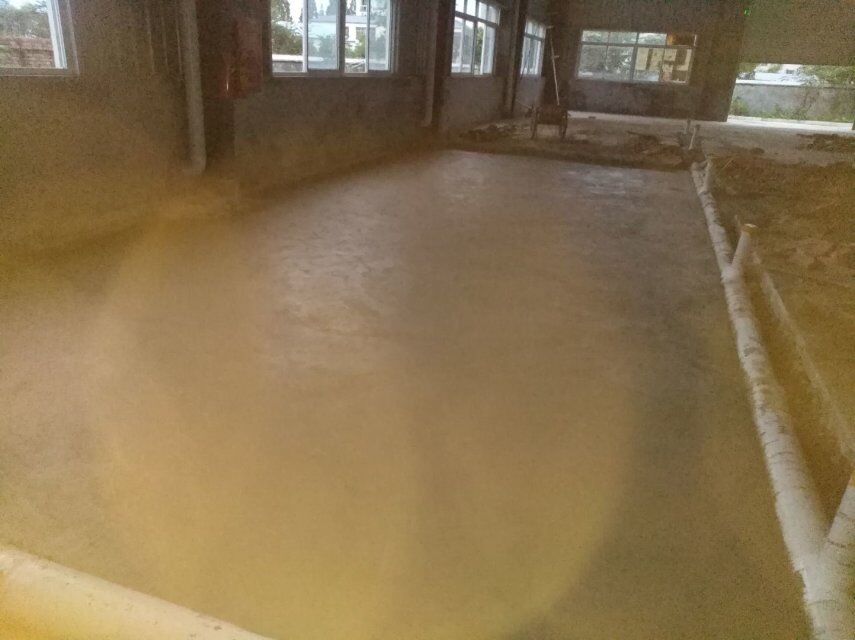

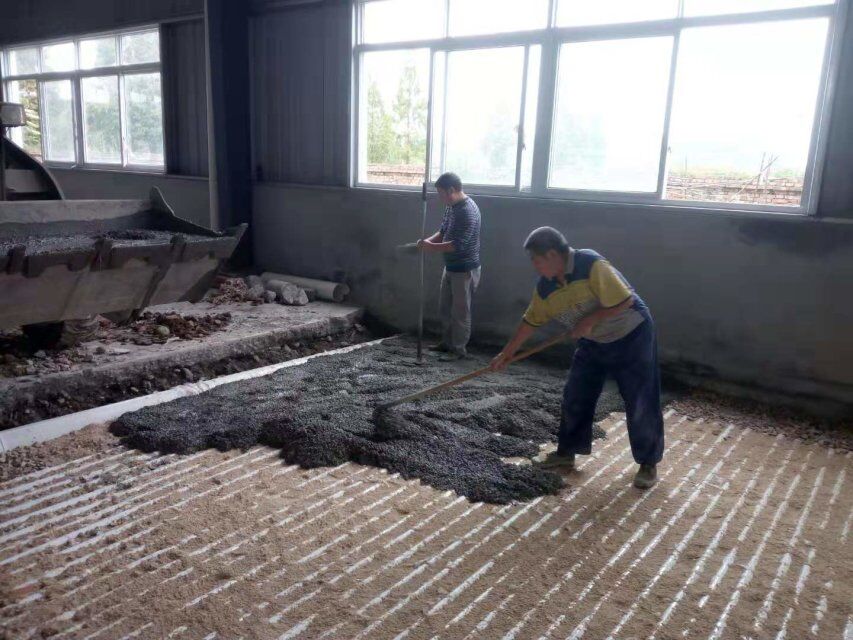

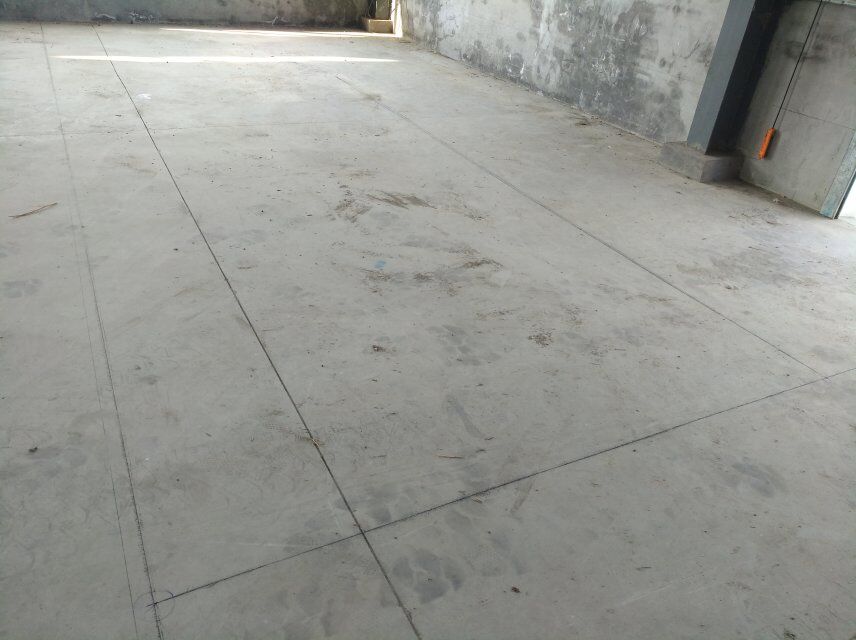

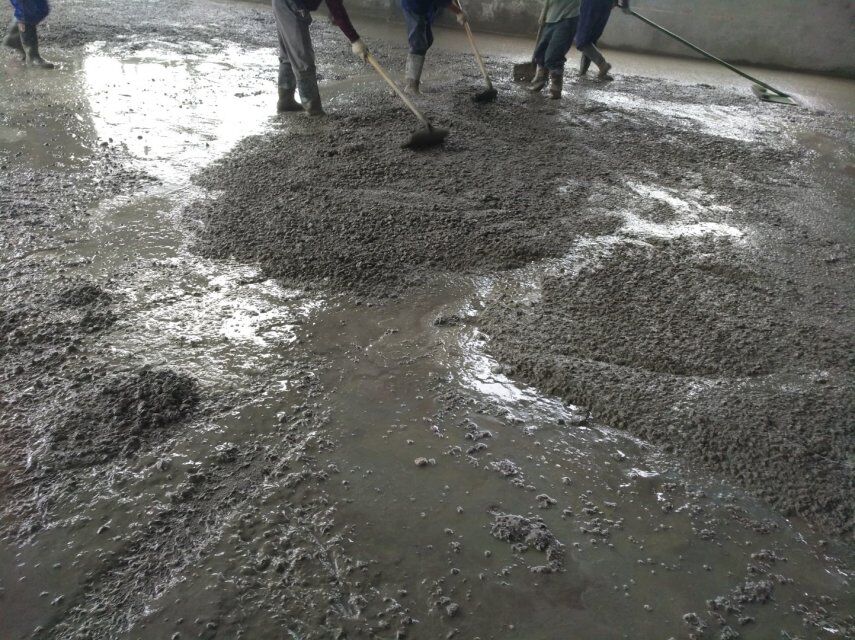

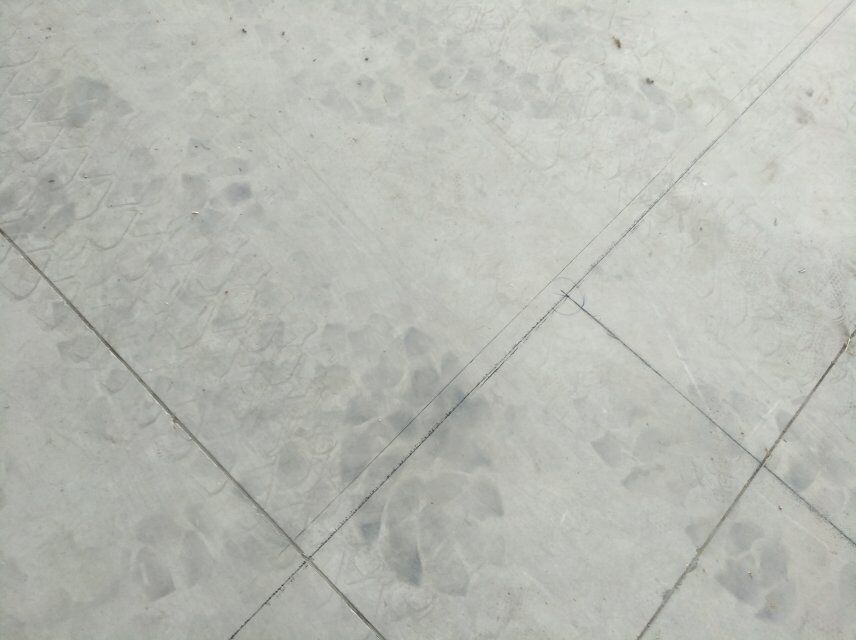

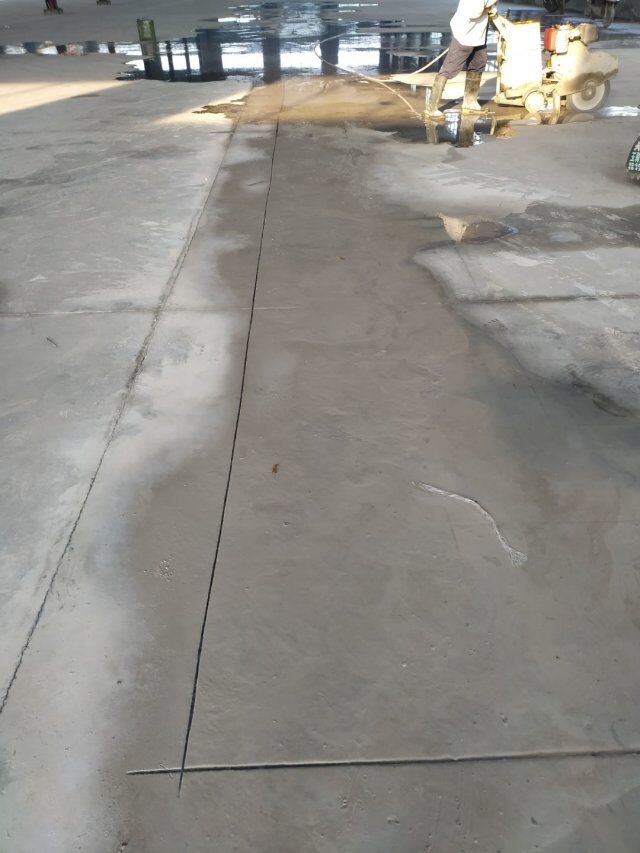

    1,金剛砂地坪施工進行中, 2,彩鋼墻板安裝中, 3,場地清理。

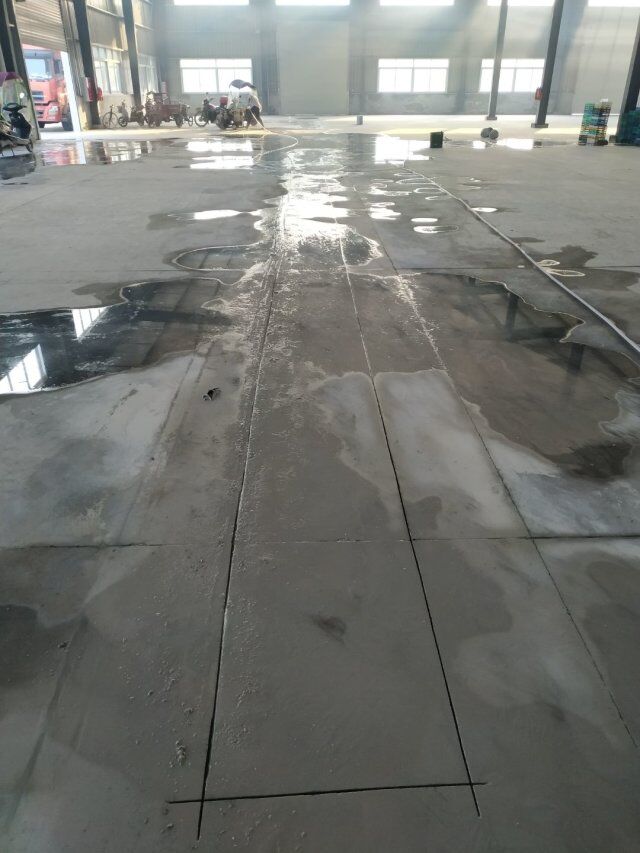

  • 2019-12-16

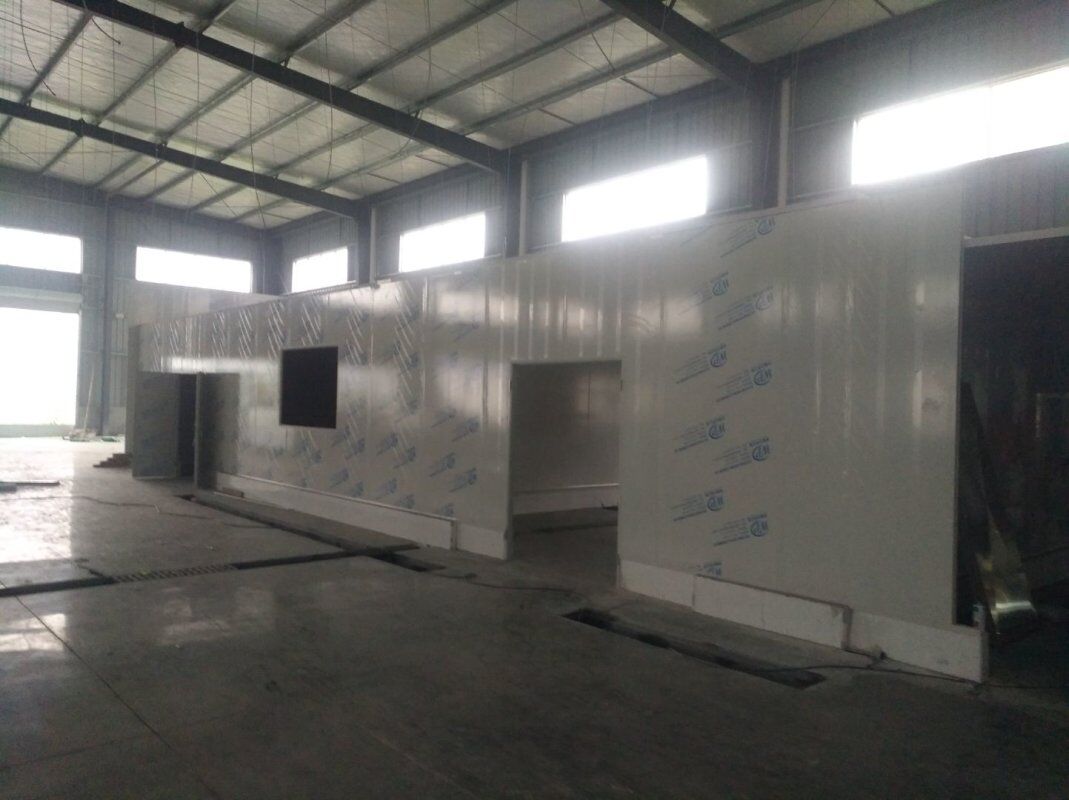

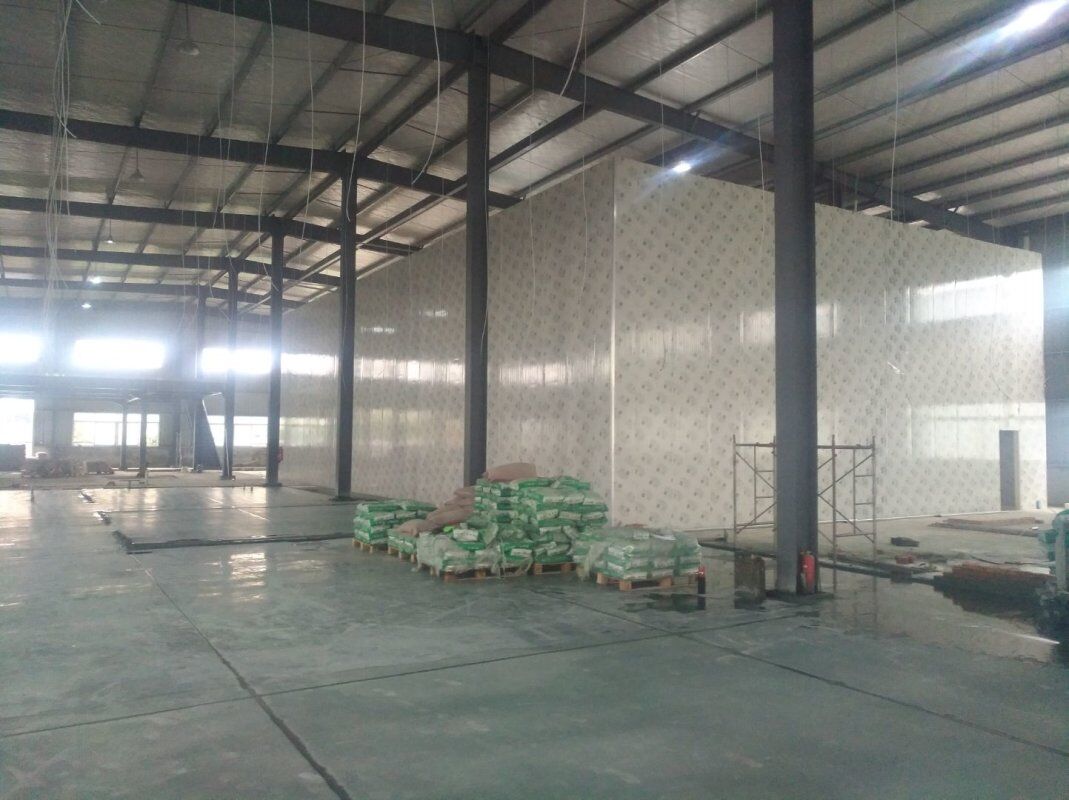

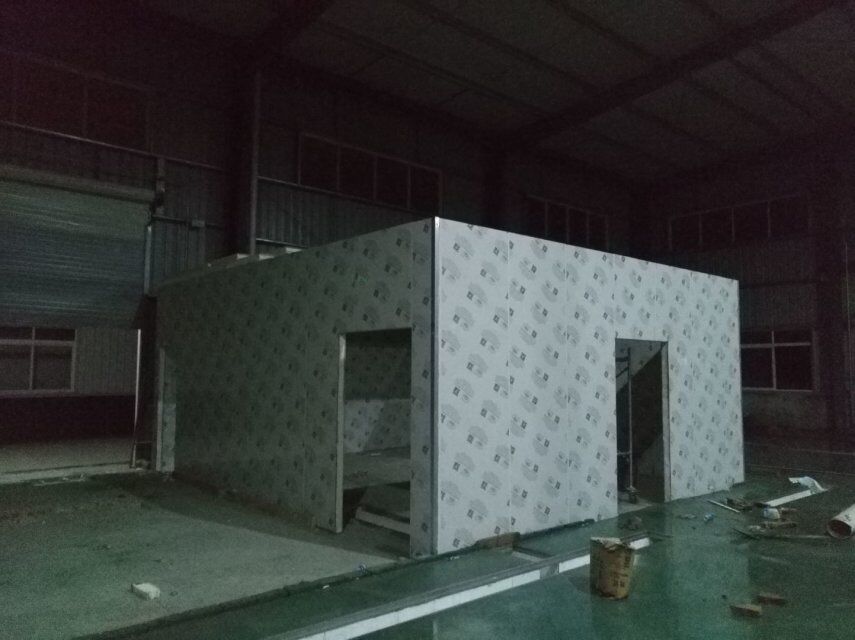

    1,擋水墻施工, 2,成品凍庫鋼筋綁扎, 3,彩鋼車間立墻板。

  • 2019-12-02

    擋水墻施工;固化地坪施工;成品凍庫施工

  • 2019-11-18

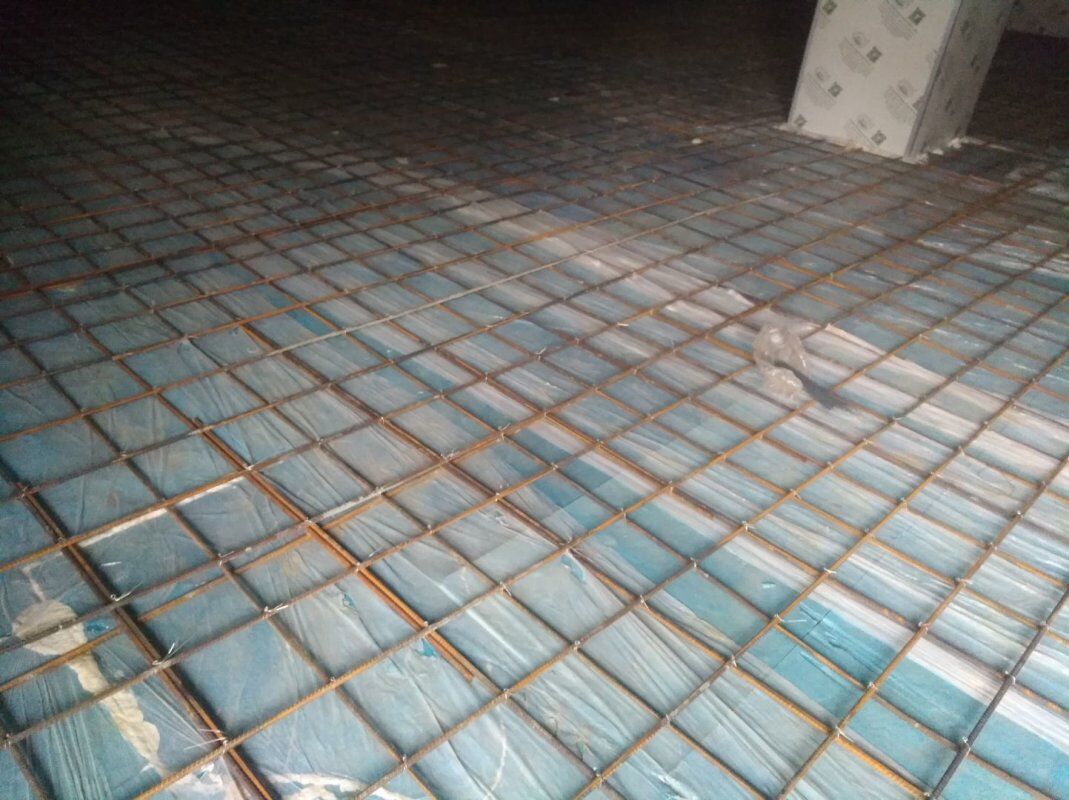

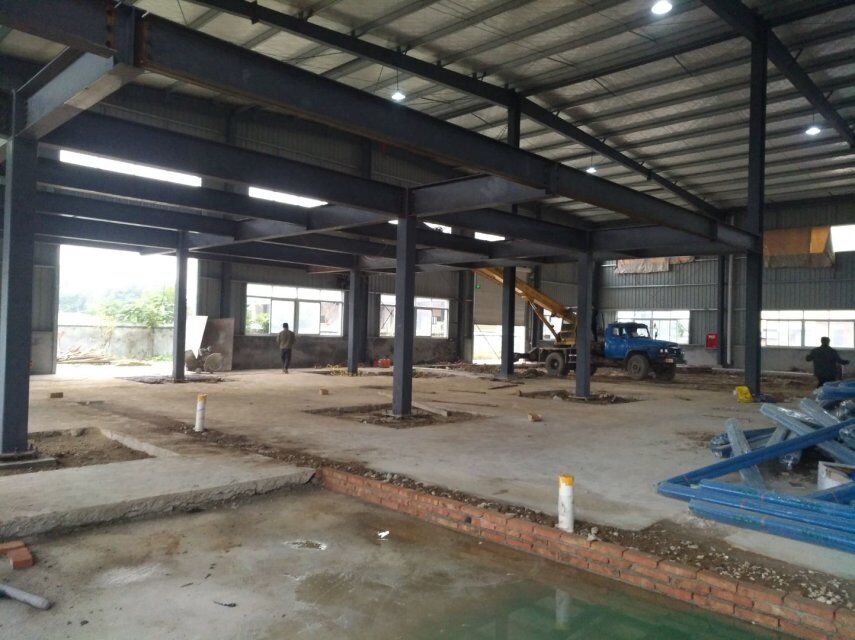

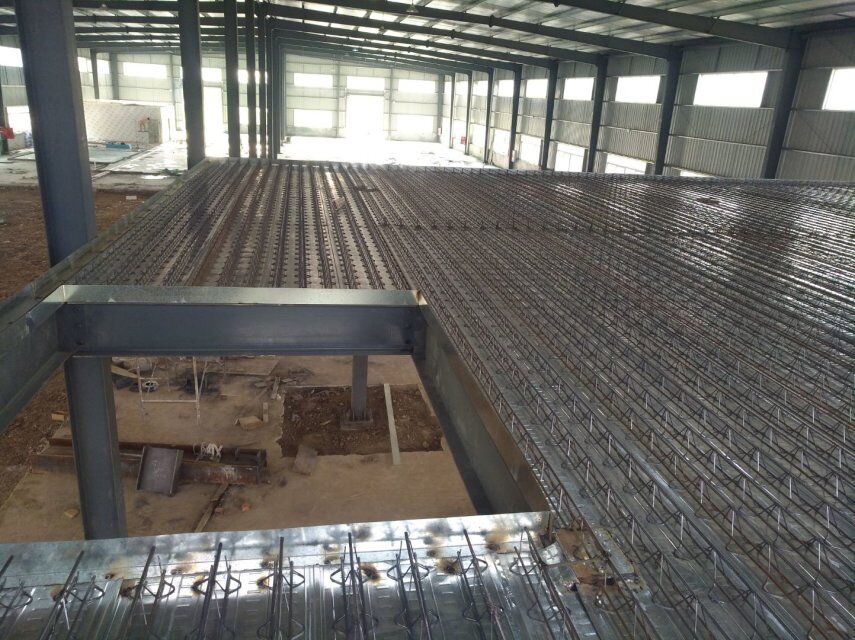

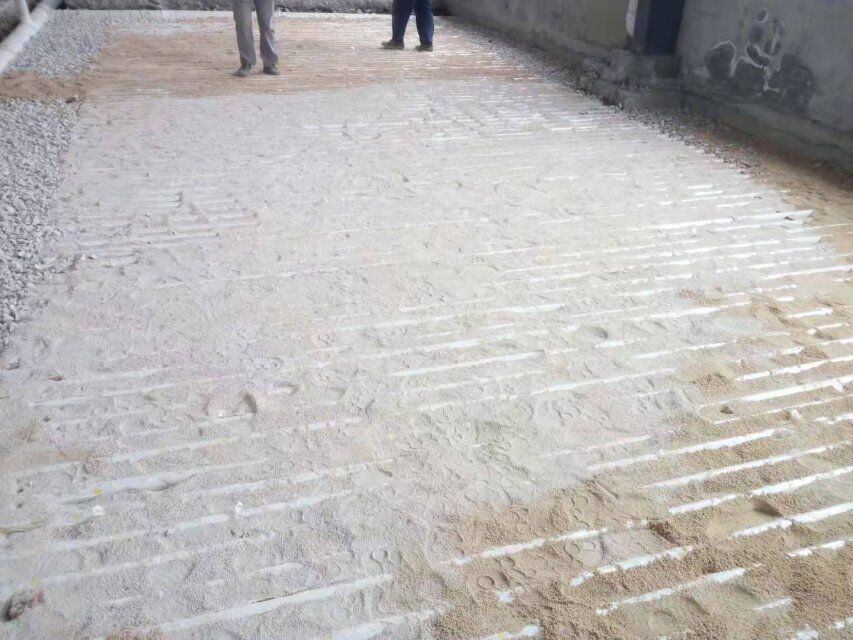

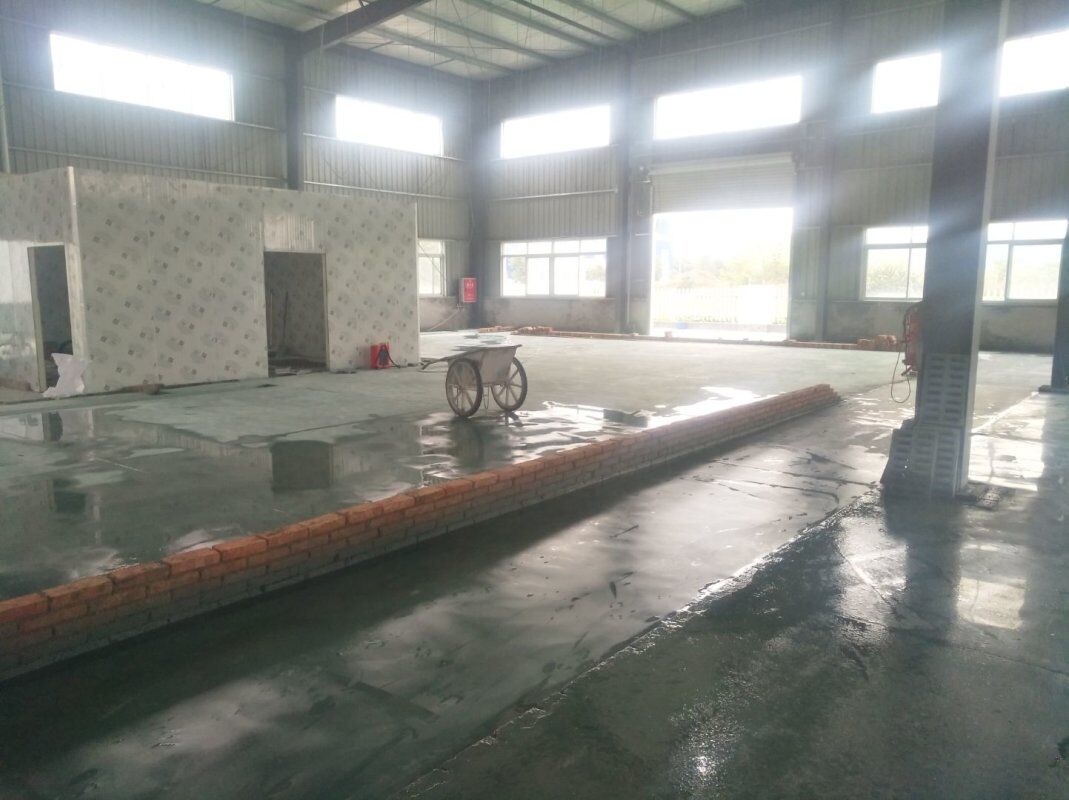

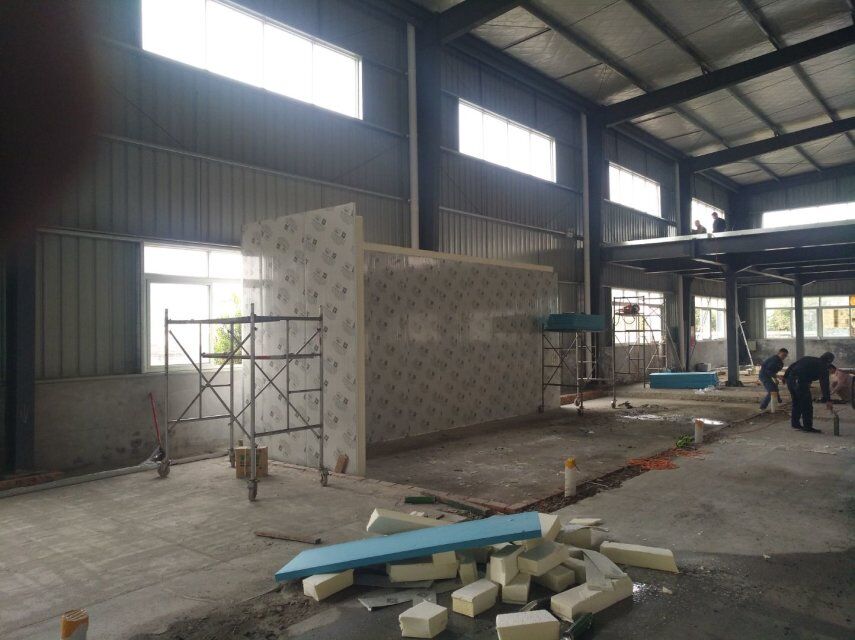

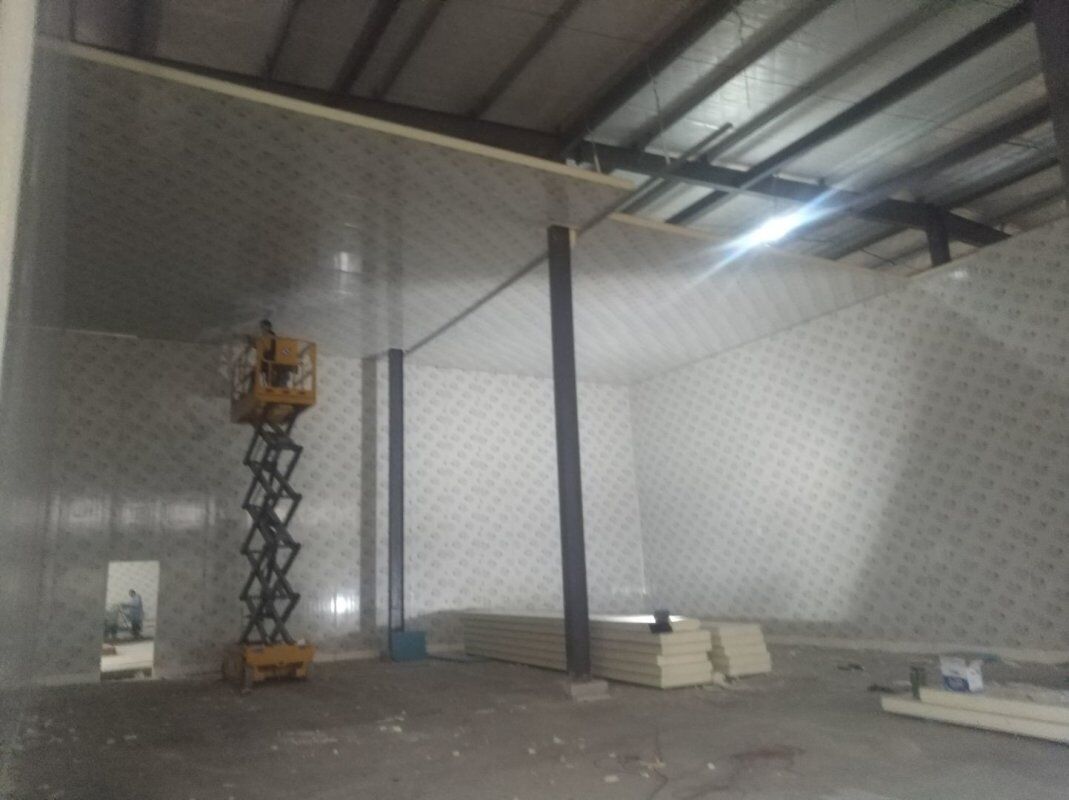

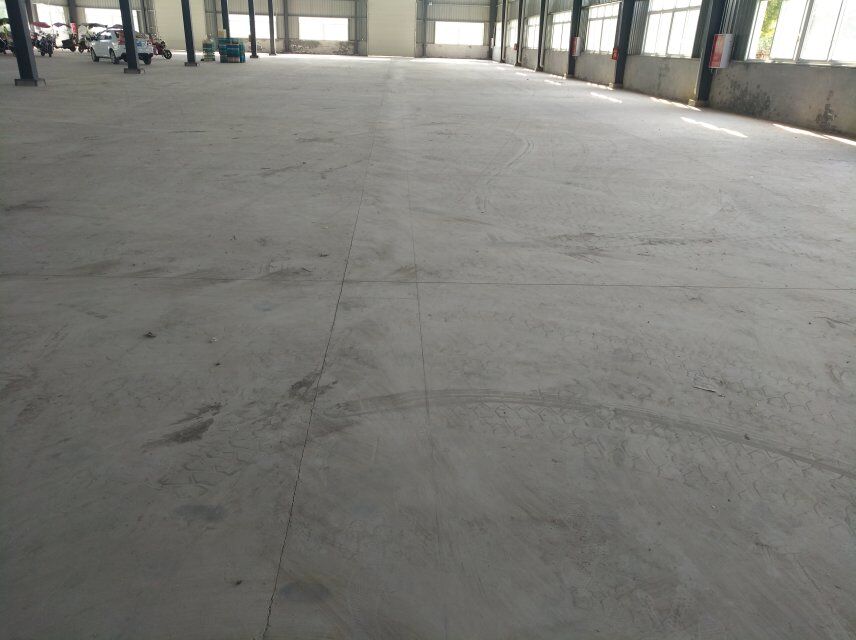

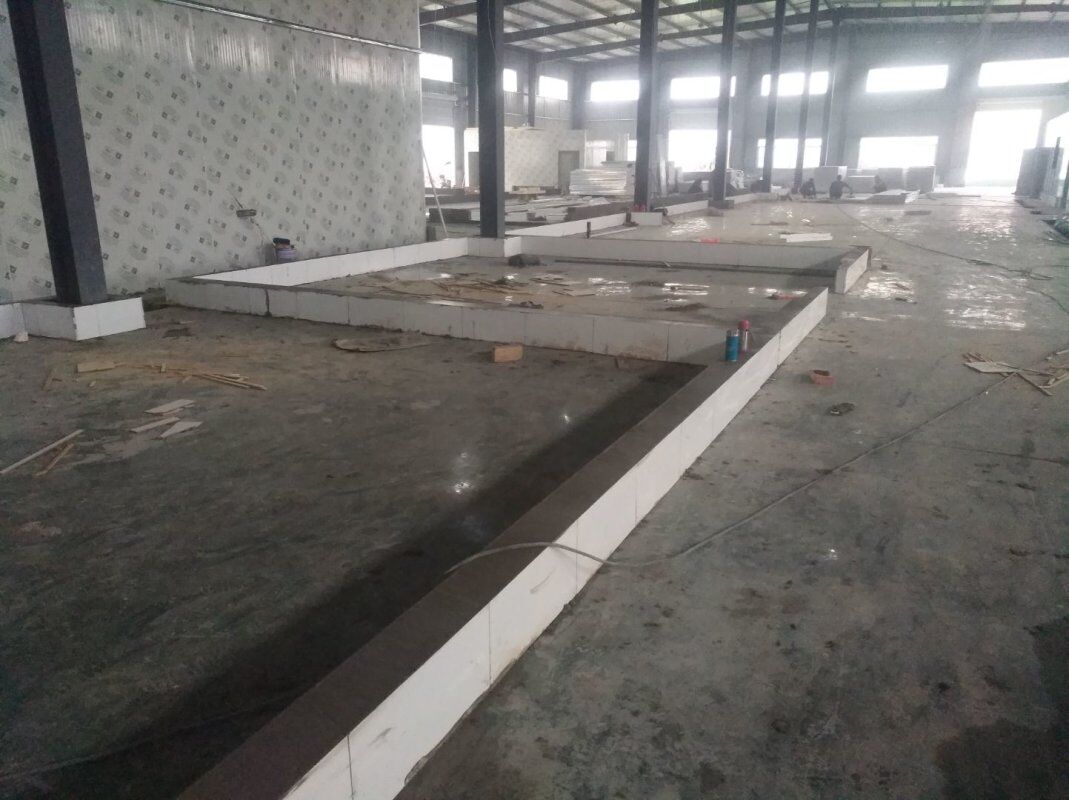

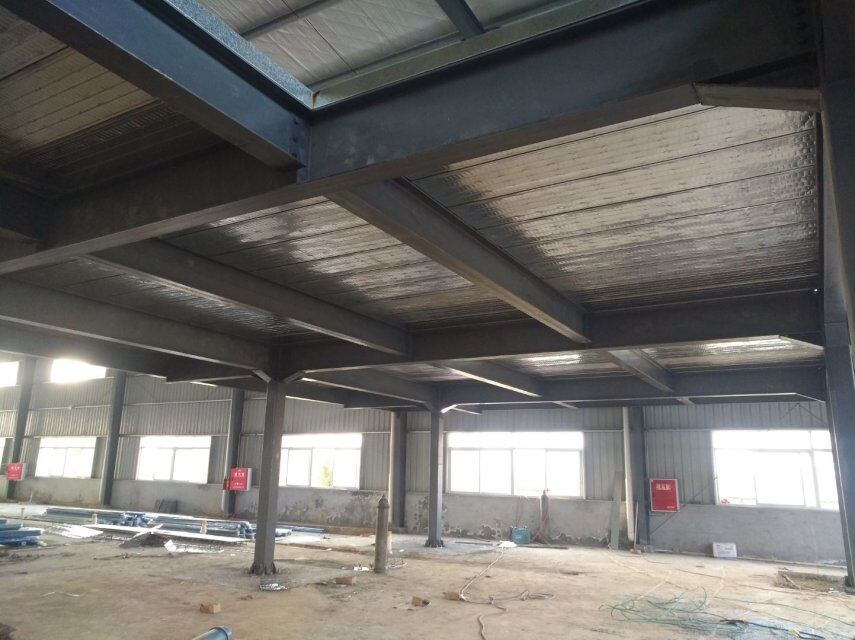

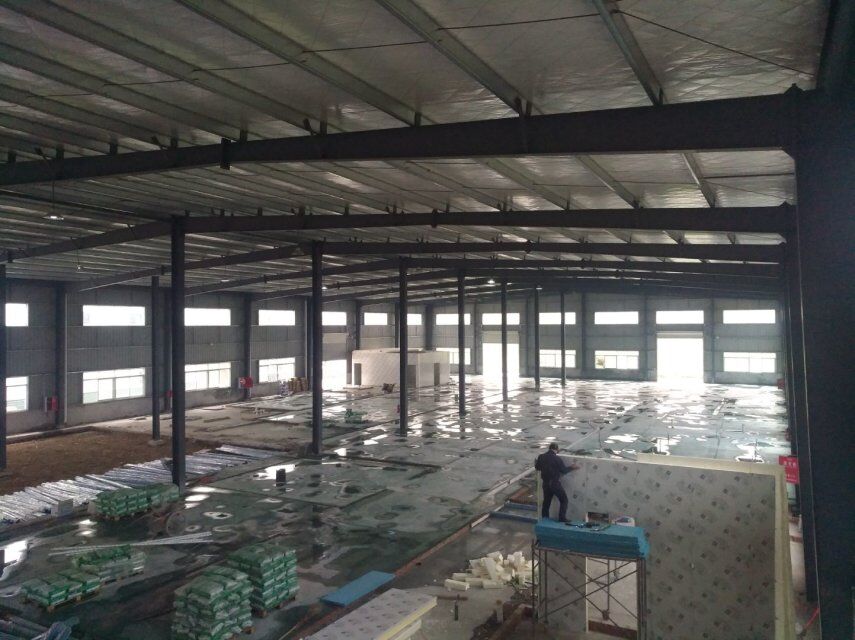

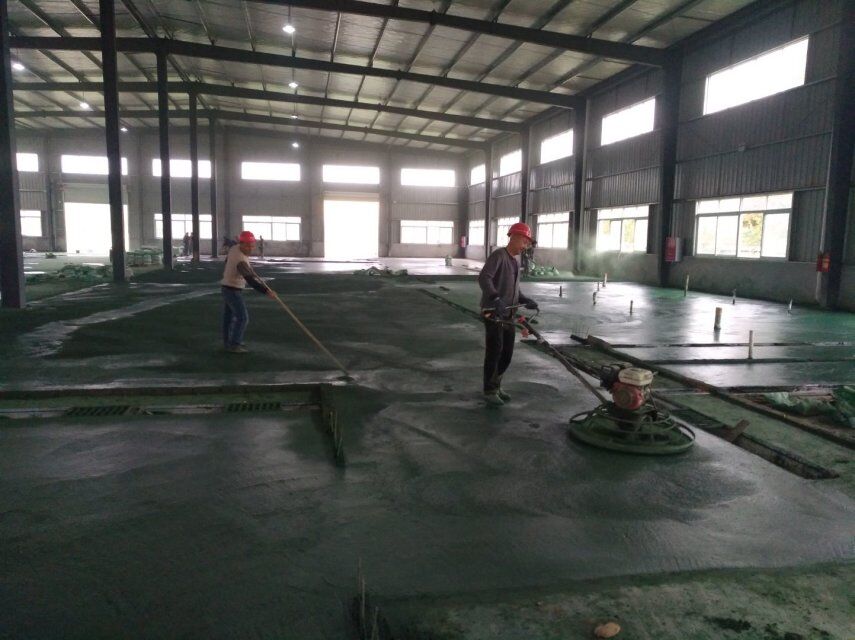

    1,夾層平臺鋼構基本完成, 2,腌制間庫板施工完成, 3,升降機地坑破拆剪底完成, 4,金剛砂地坪灑水養護。

  • 2019-11-18

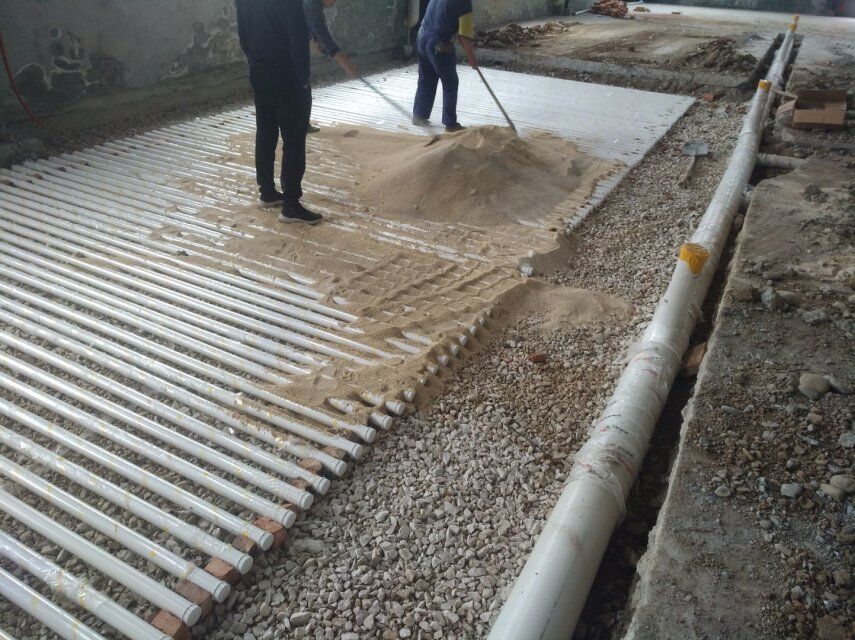

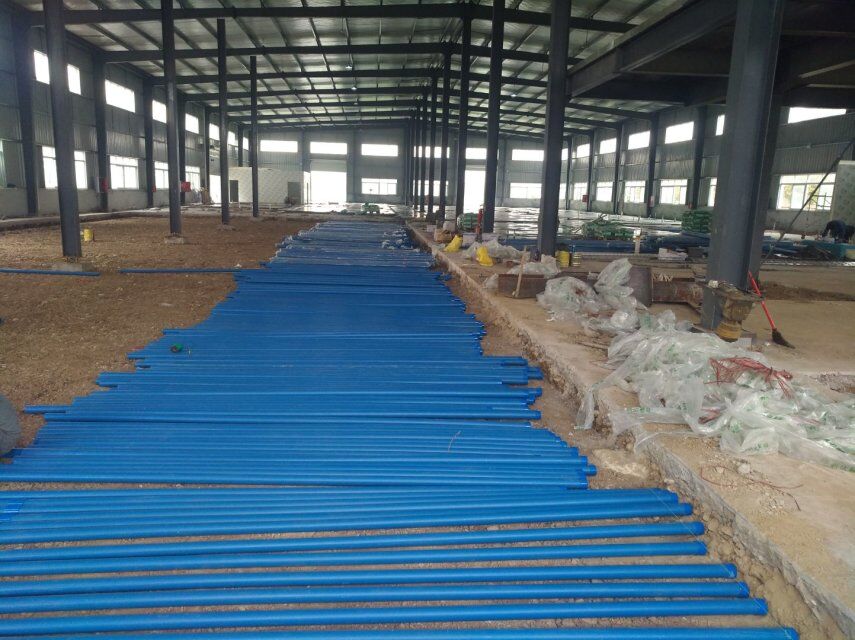

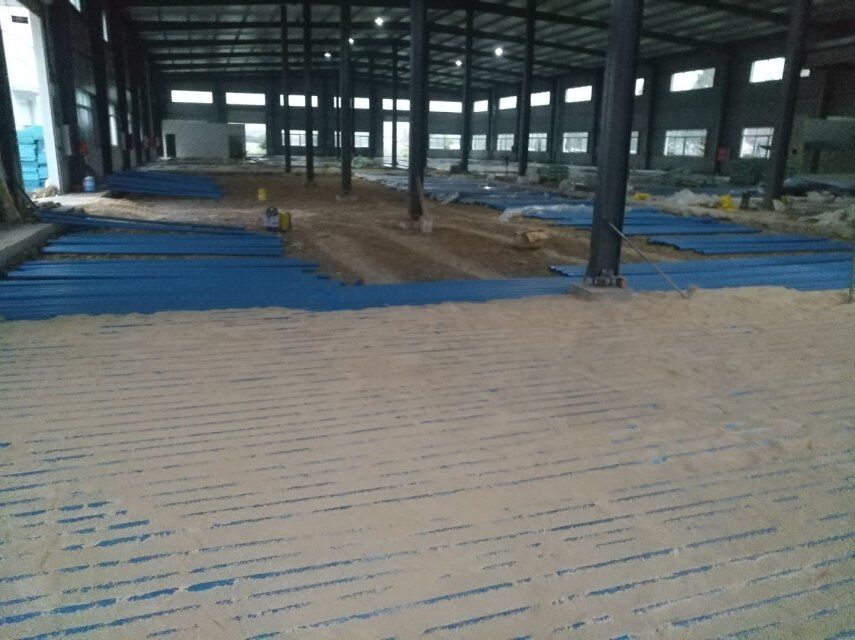

    1,成品凍庫隔溫層鋪管填砂, 2,速凍庫立墻板, 3,夾層平臺邊模焊接完成,成品凍庫鋼構材料進場, 4,金剛砂灑水養護。

  • 2019-11-12

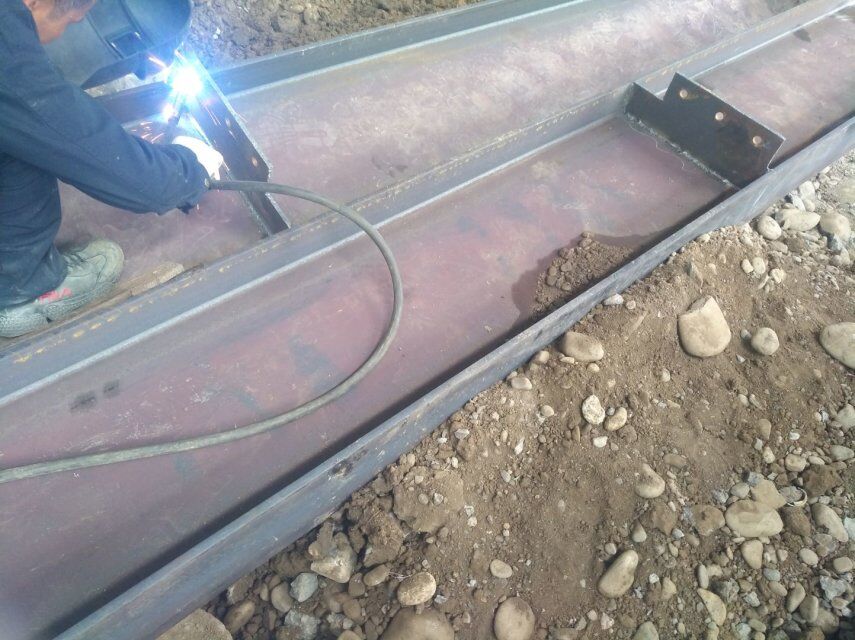

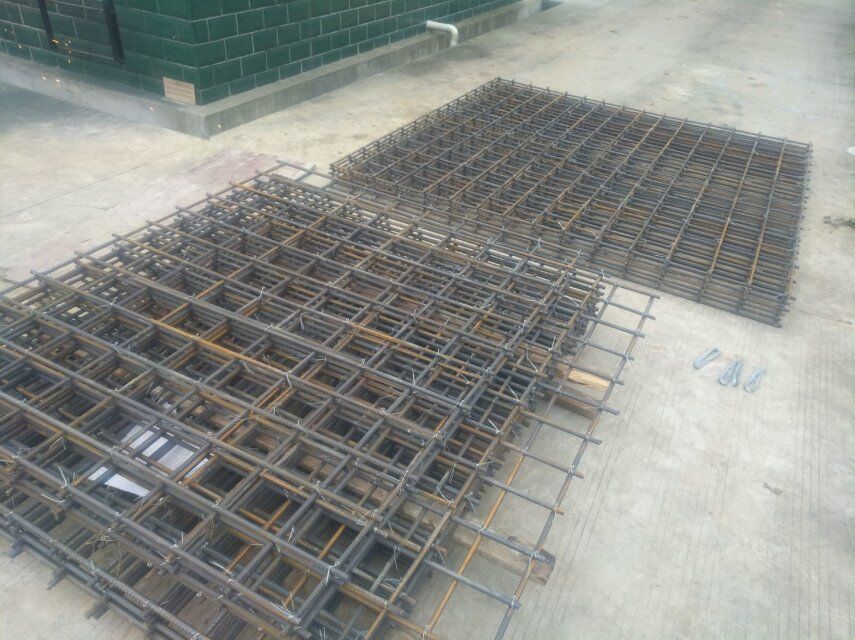

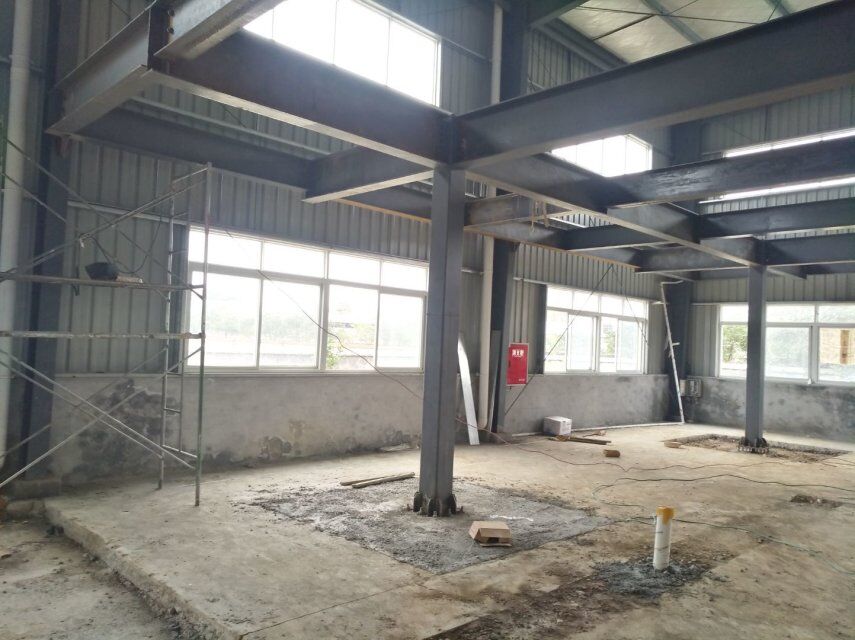

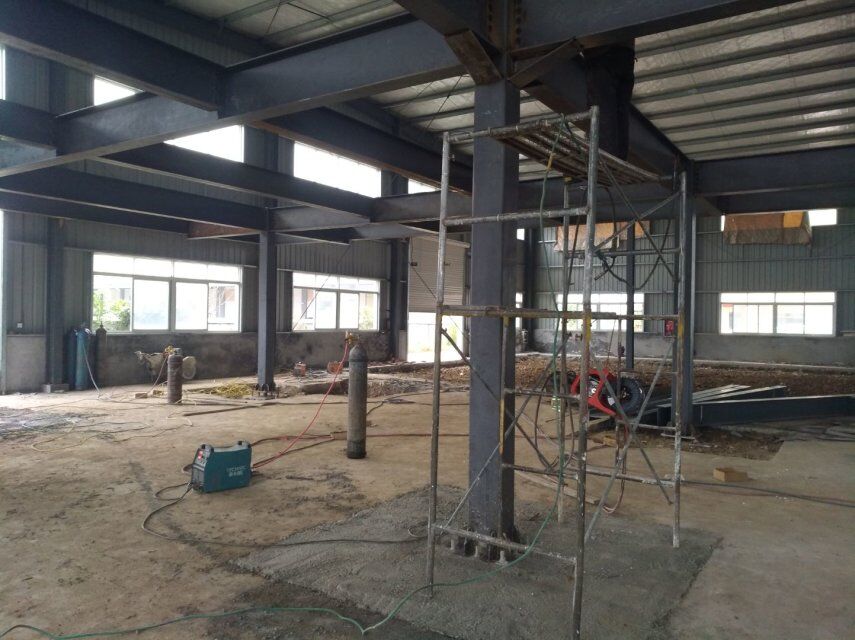

    車間夾層平臺焊接施工制作, 成品凍庫剪底完成

  • 2019-11-11

    地坪施工

  • 2019-11-07

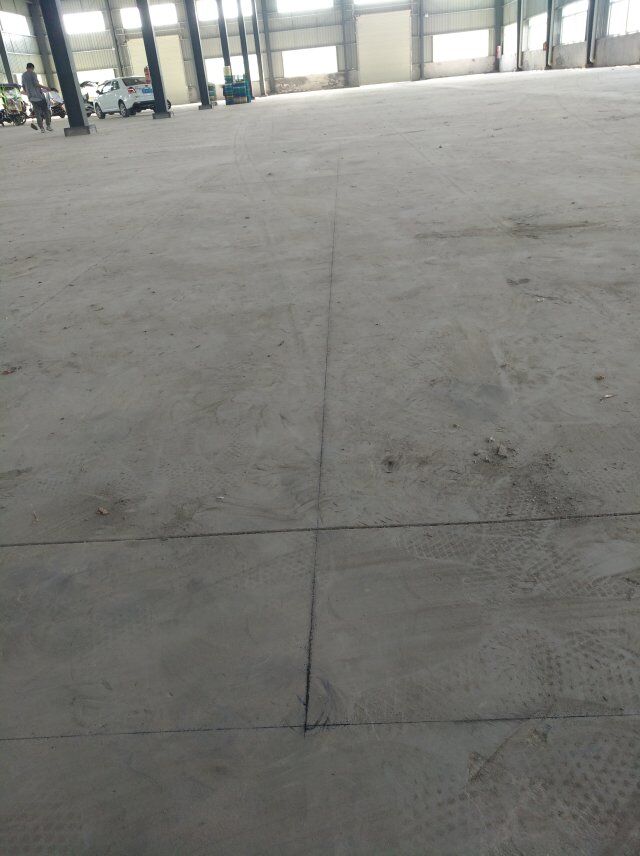

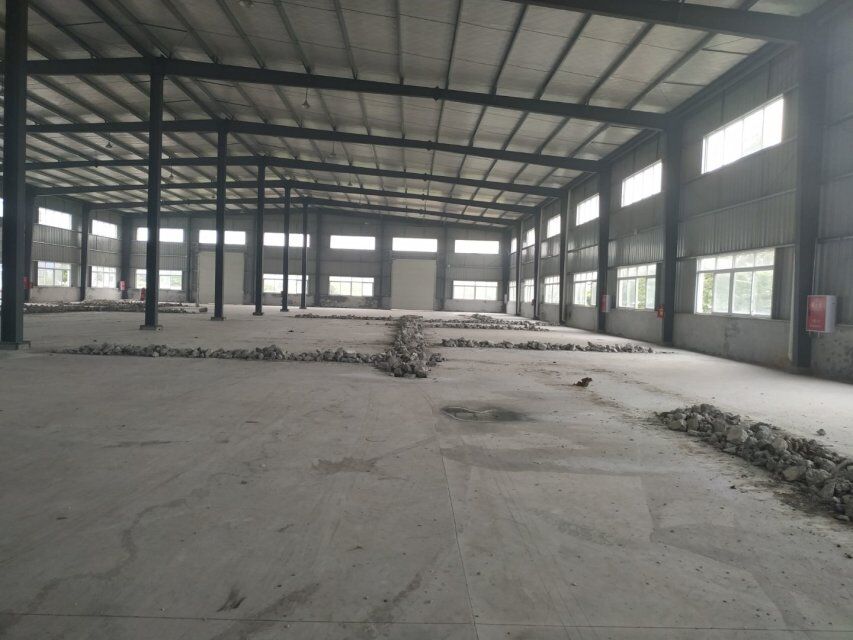

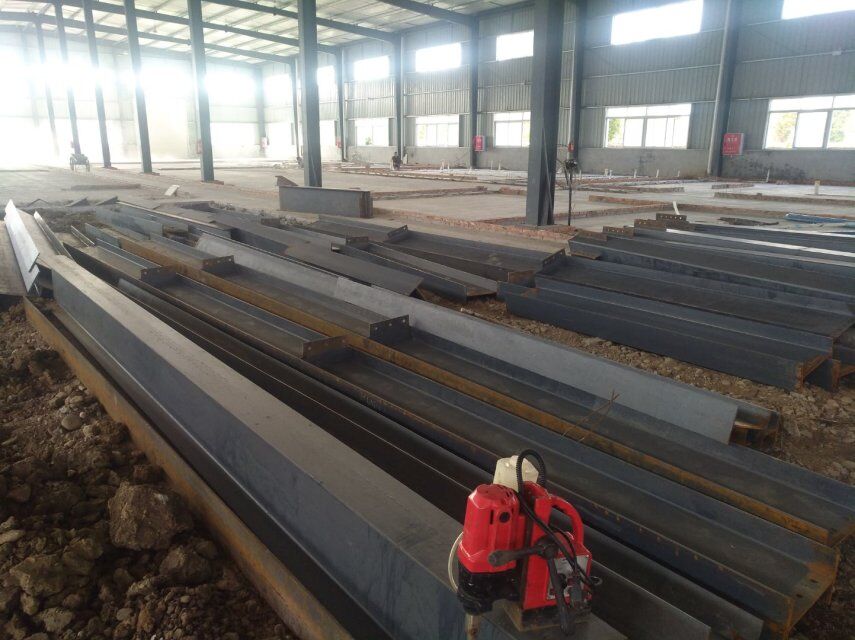

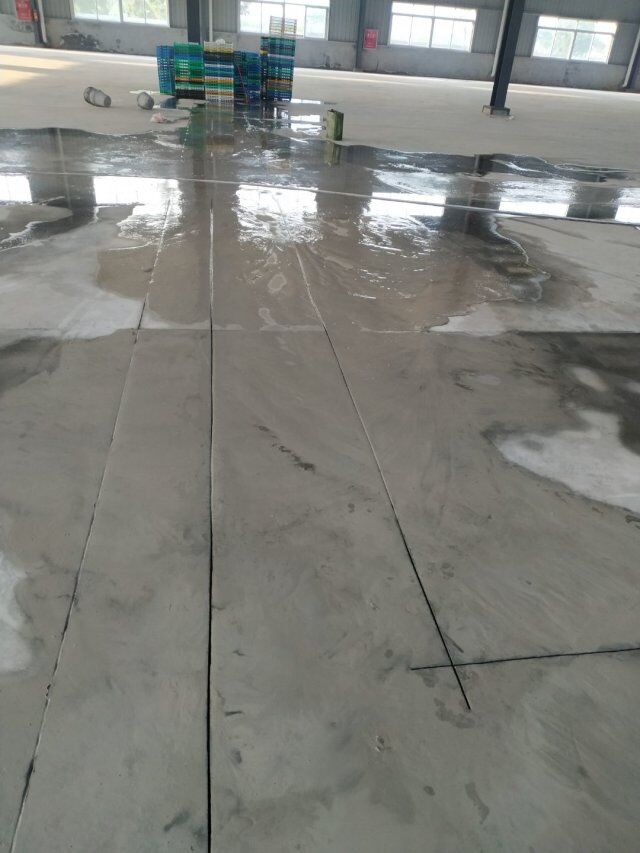

    1,回填夯實完成, 2,清理場地,后天澆筑金剛砂地坪, 3,鋼構預制。

  • 2019-11-01

    1,基礎短柱拆模完成, 2,短柱灑水養護。

  • 2019-10-30

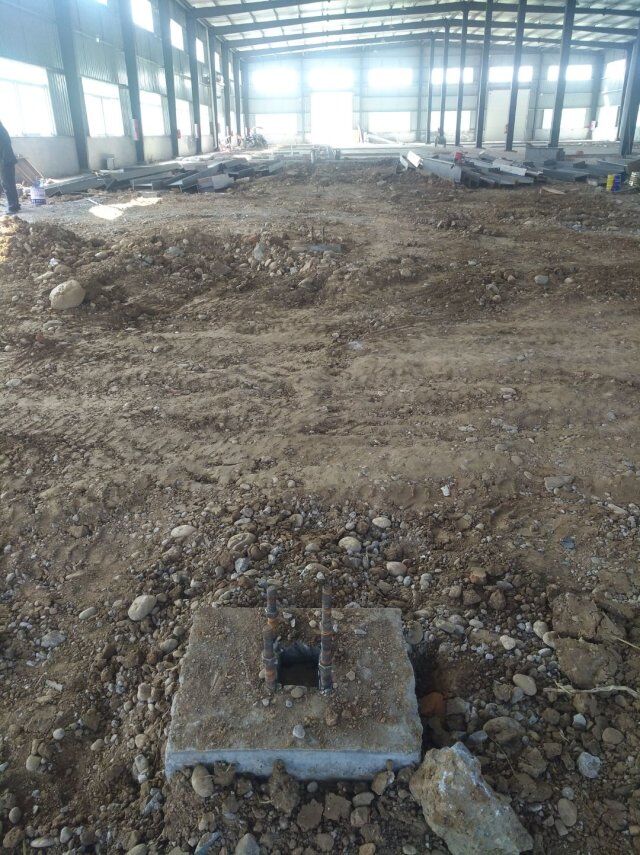

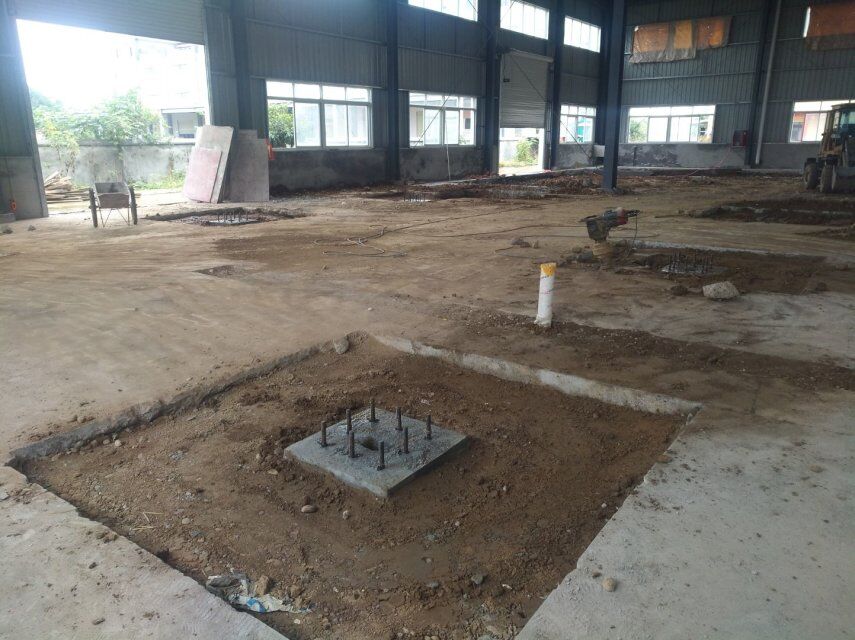

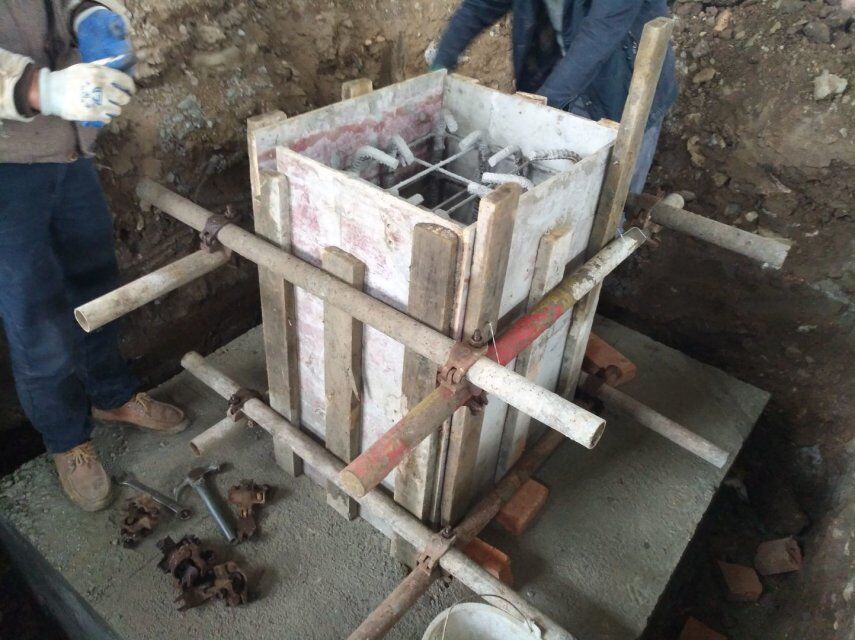

    1,鋼構構件預制, 2,預埋錨栓安裝完成, 3,基礎短柱支模完成,

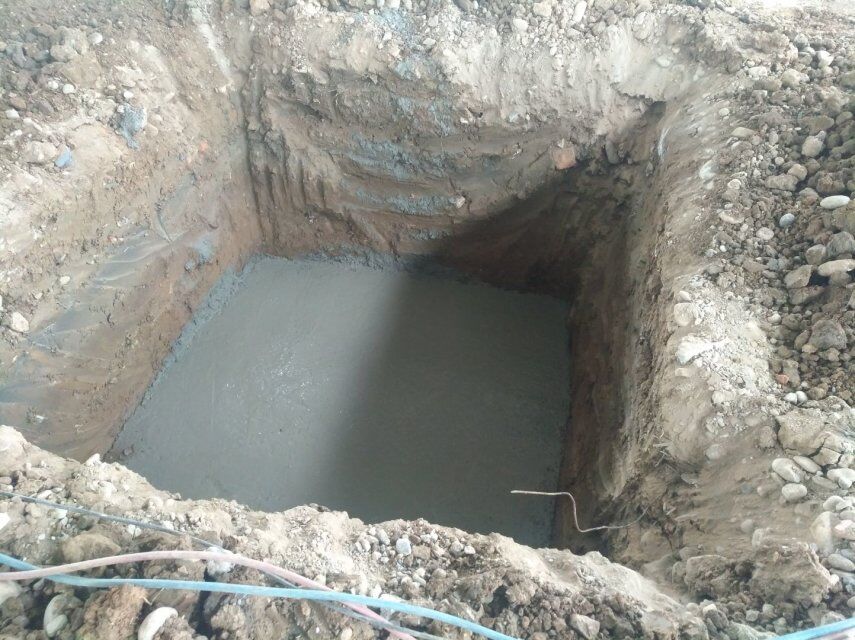

  • 2019-10-28

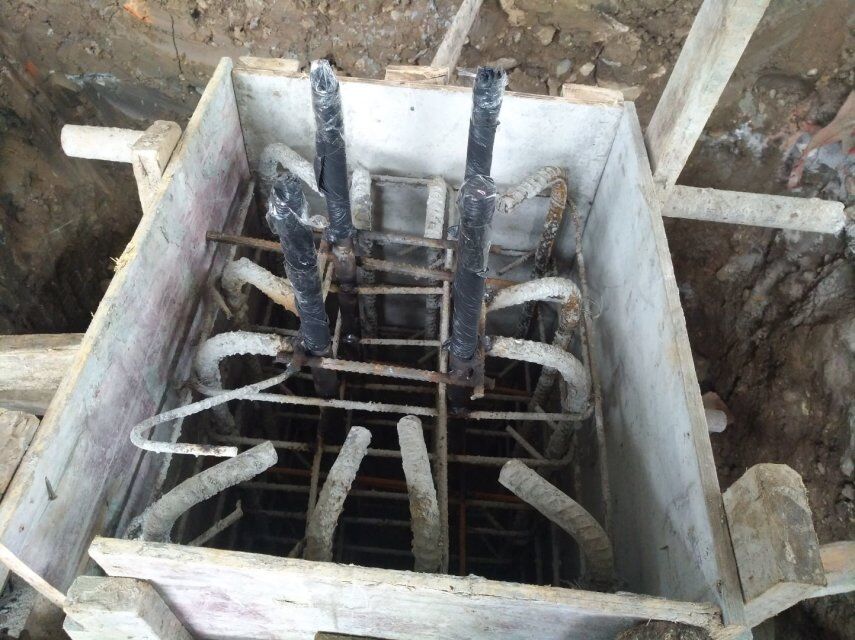

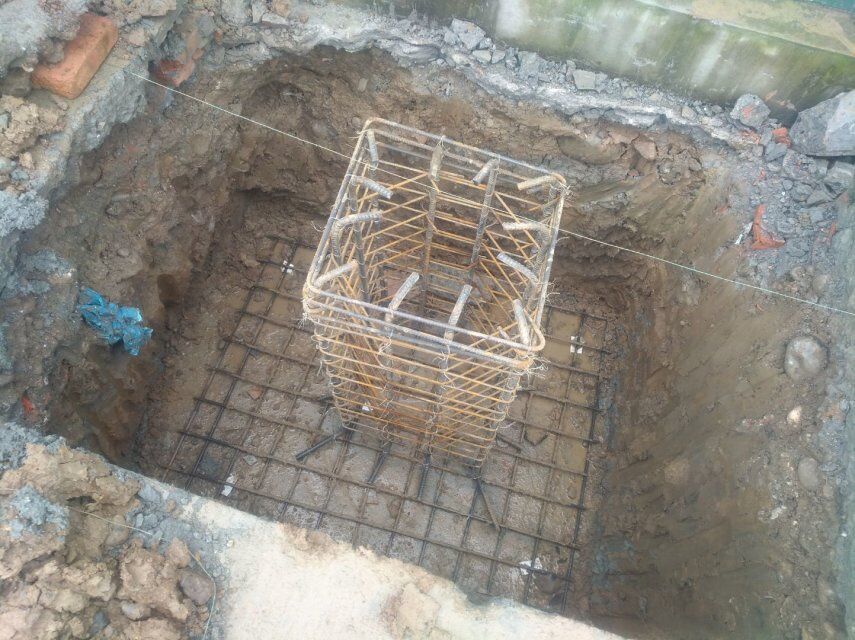

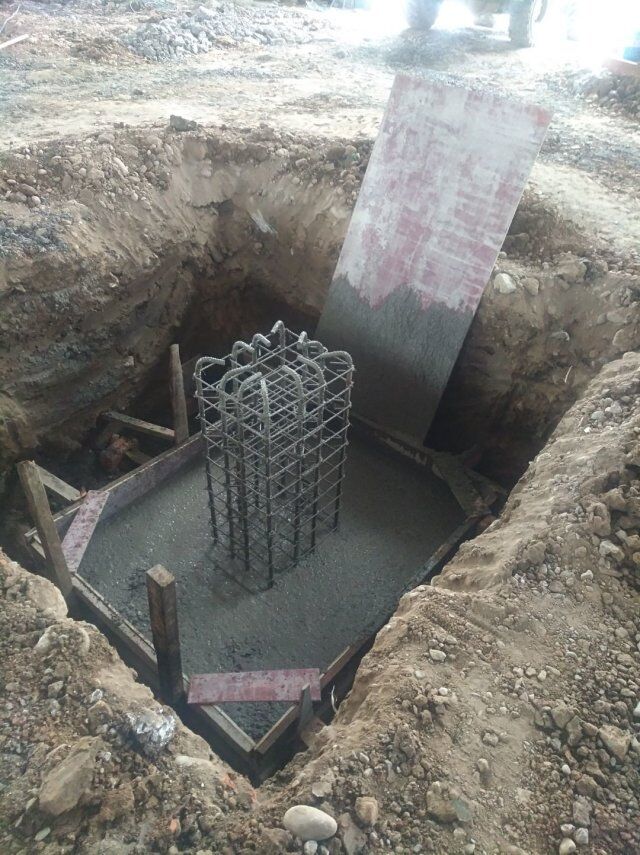

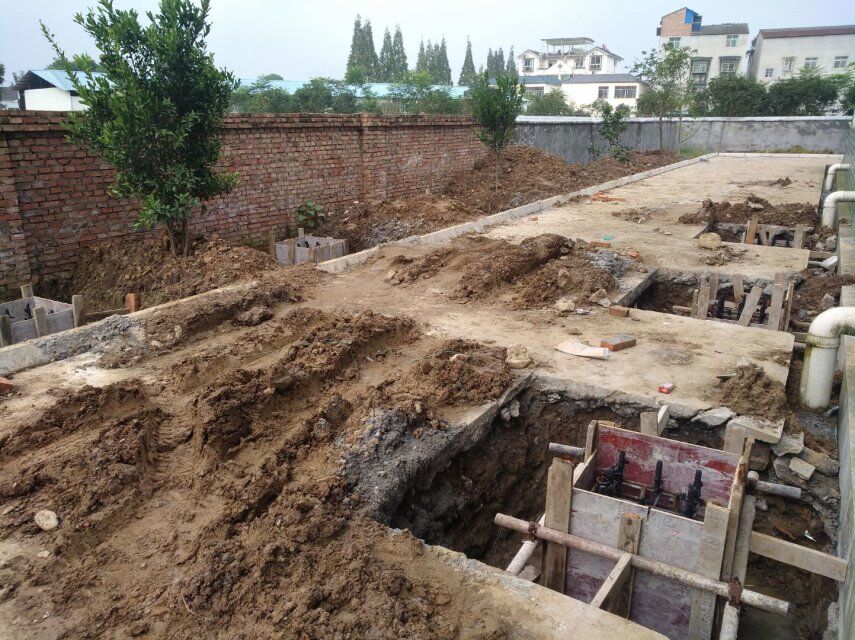

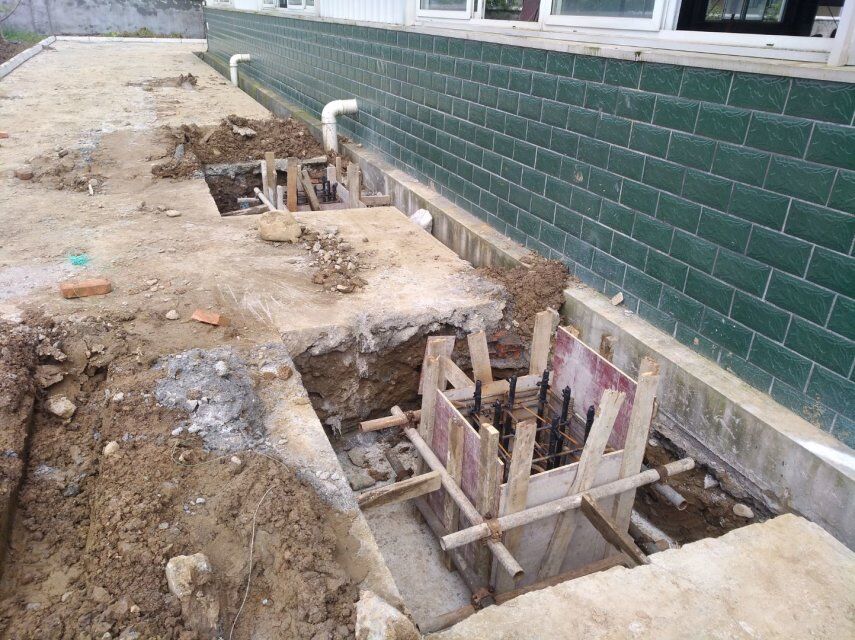

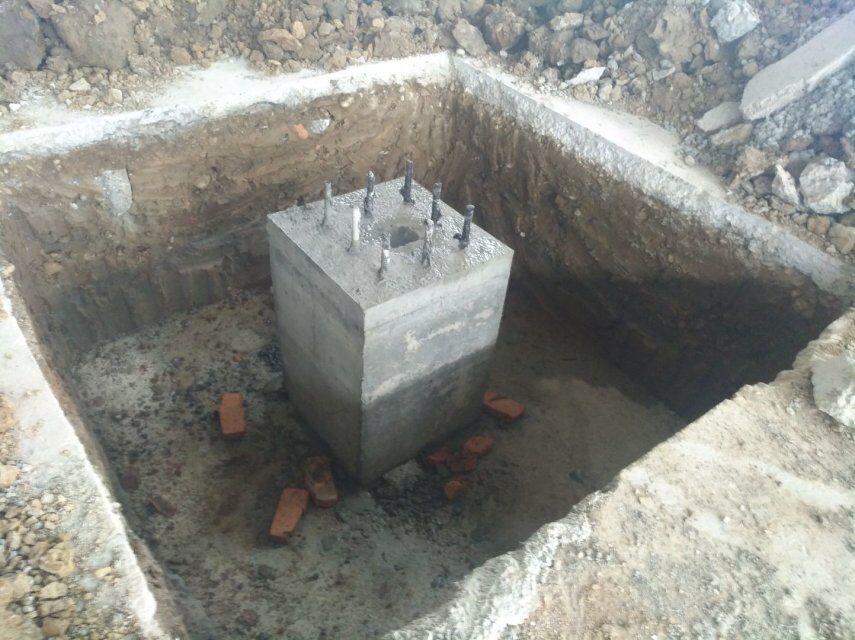

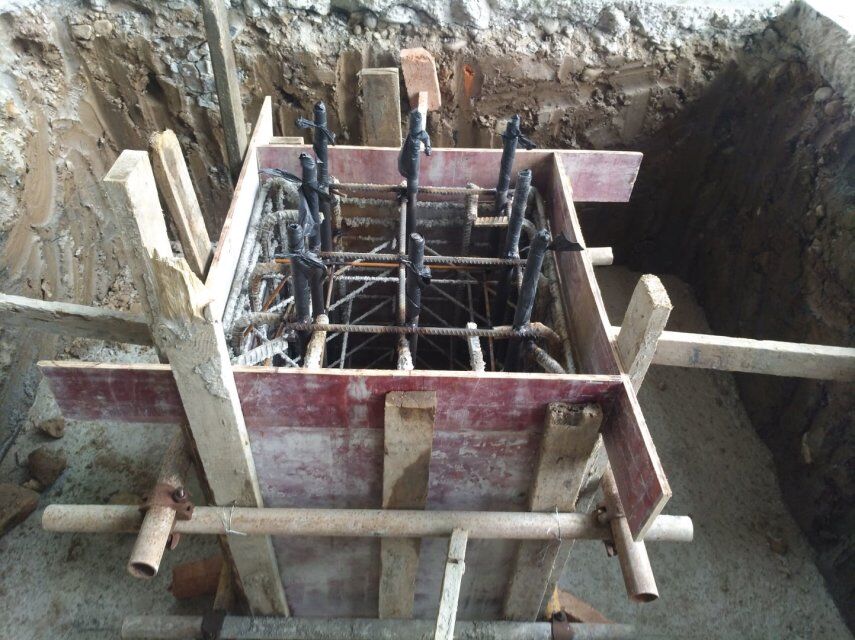

    1,基礎鋼筋籠安裝完成, 2,基礎承臺澆注完成,3,承臺拆模完成, 4,基礎短柱支模開始施工

  • 2019-10-24

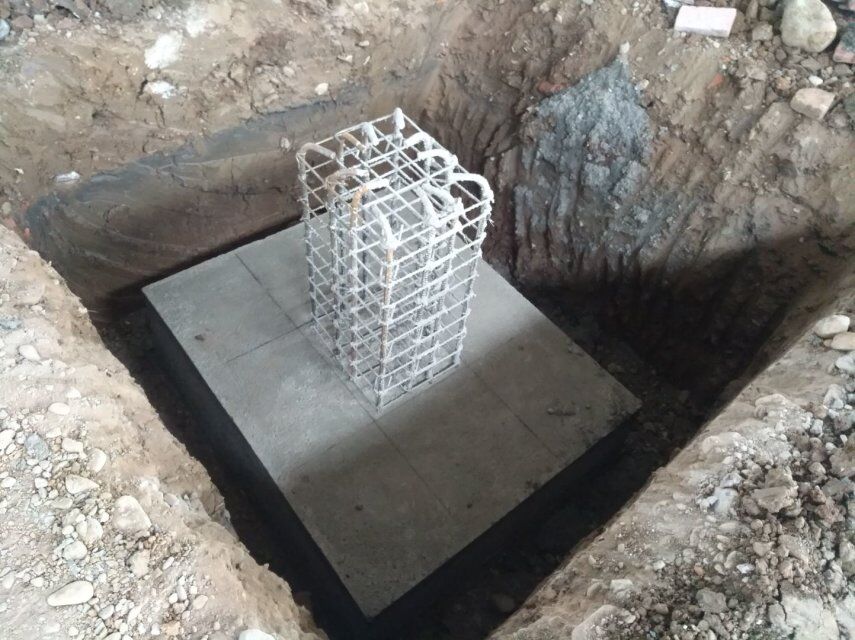

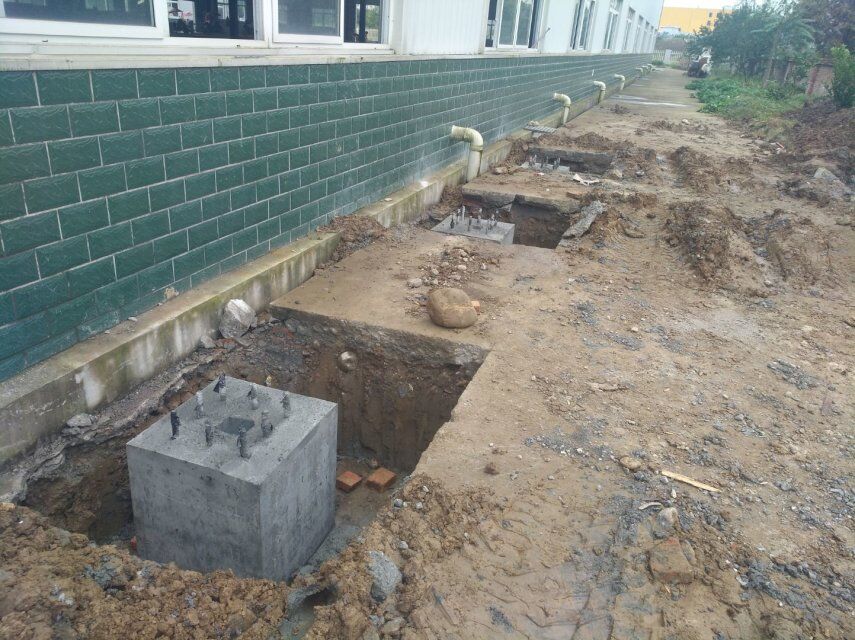

    1,鋼構基礎鋼筋預制, 2,獨立基礎墊層放線完成

  • 2019-10-23

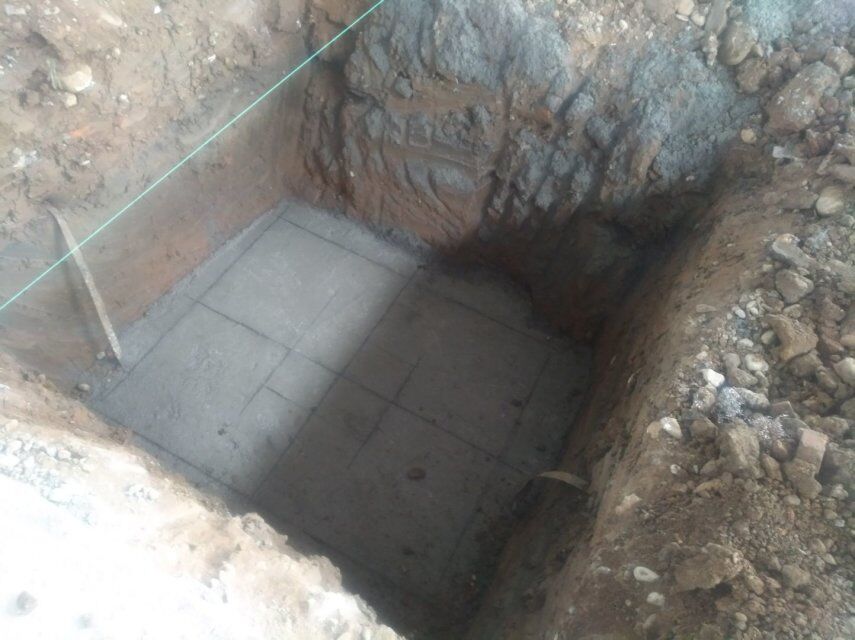

    1,鋼構基礎剪底及墊層澆筑完成, 2,鋼構構件預制焊接、鉆孔。

  • 2019-10-21

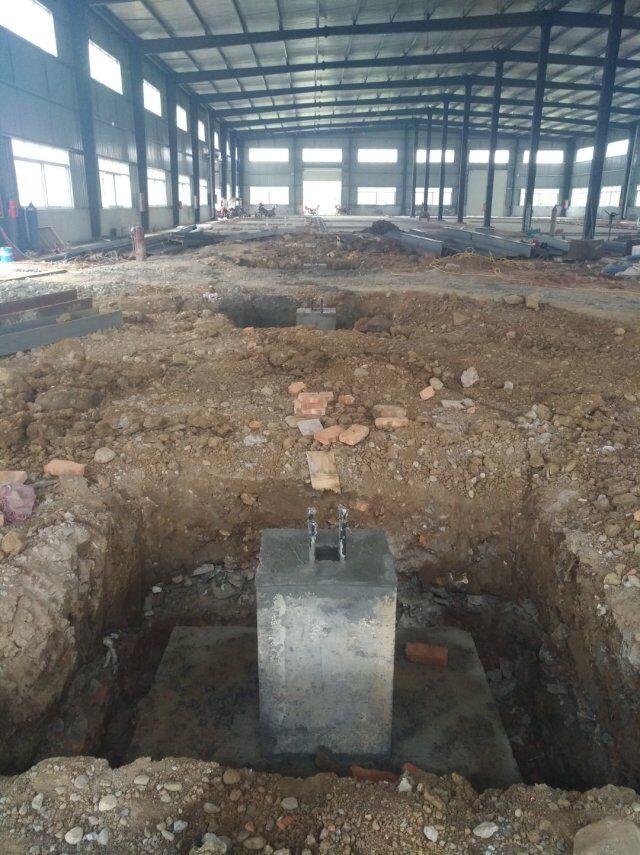

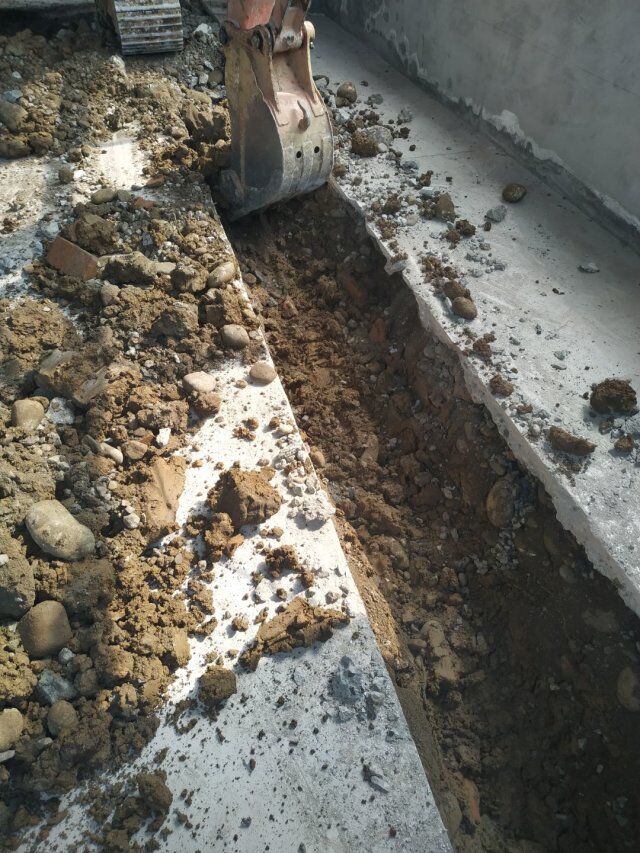

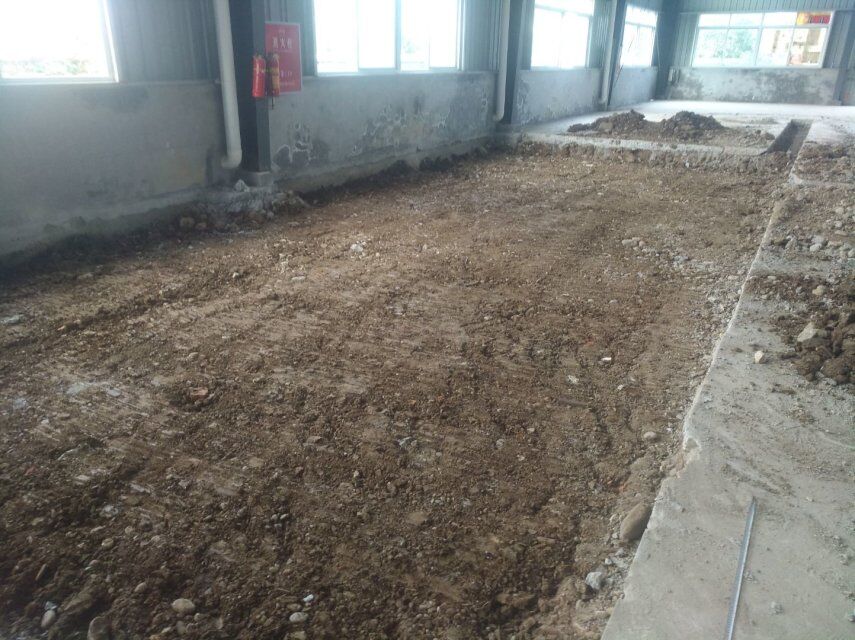

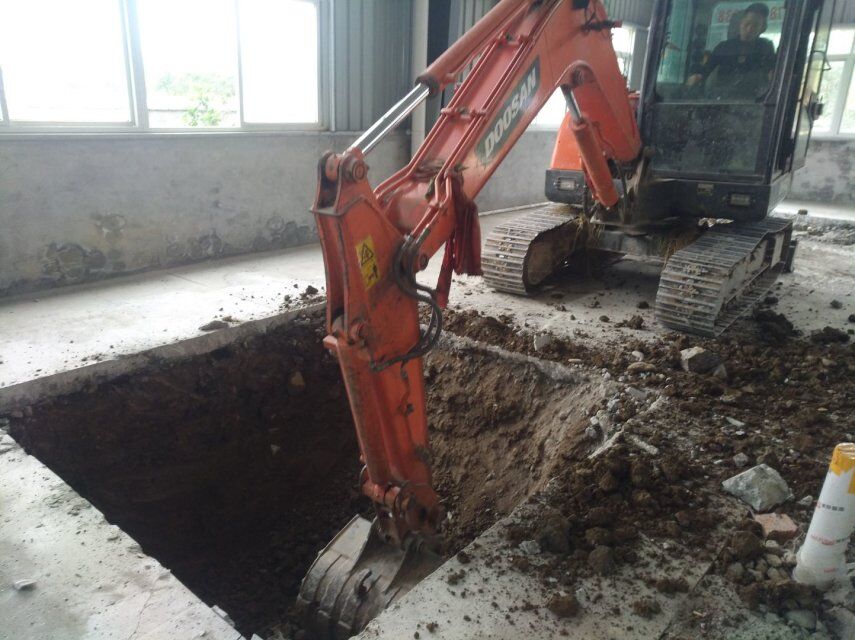

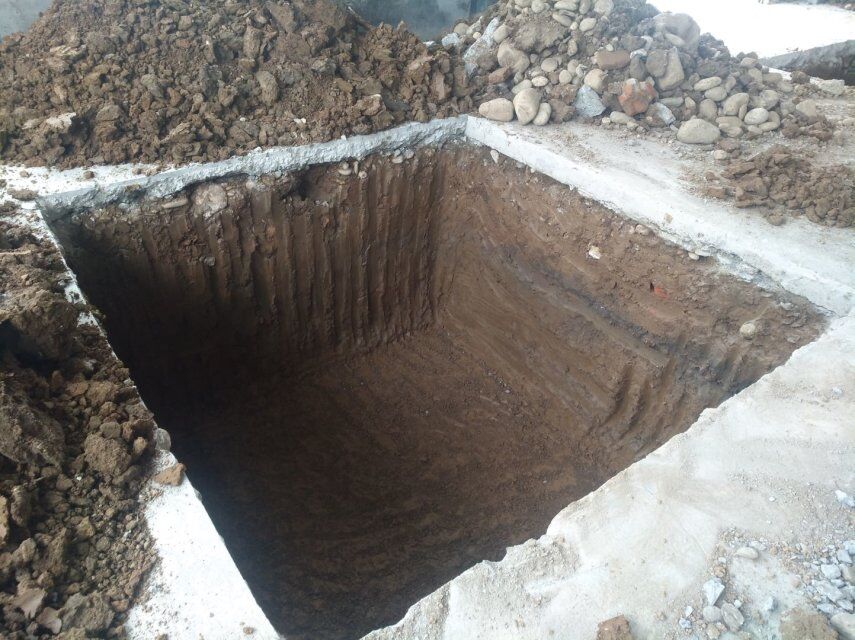

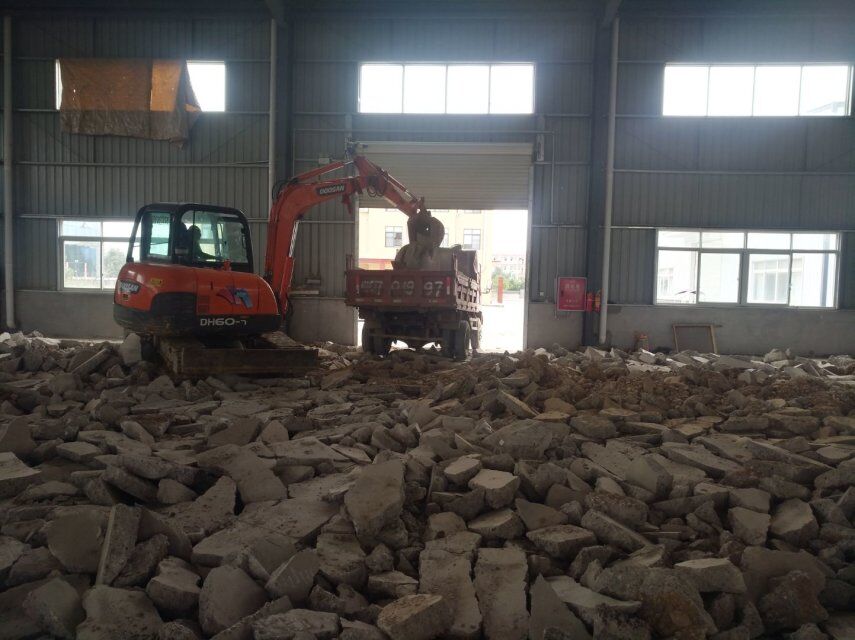

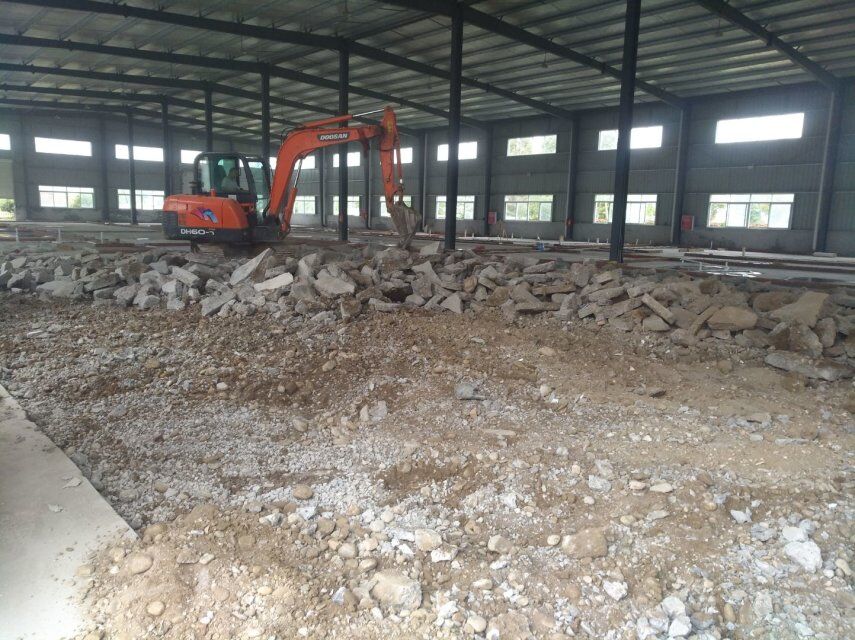

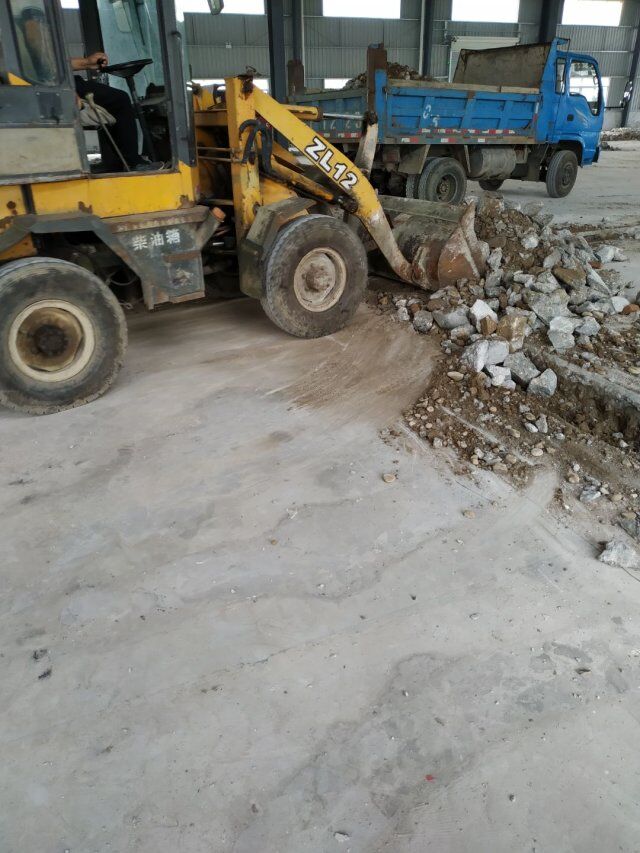

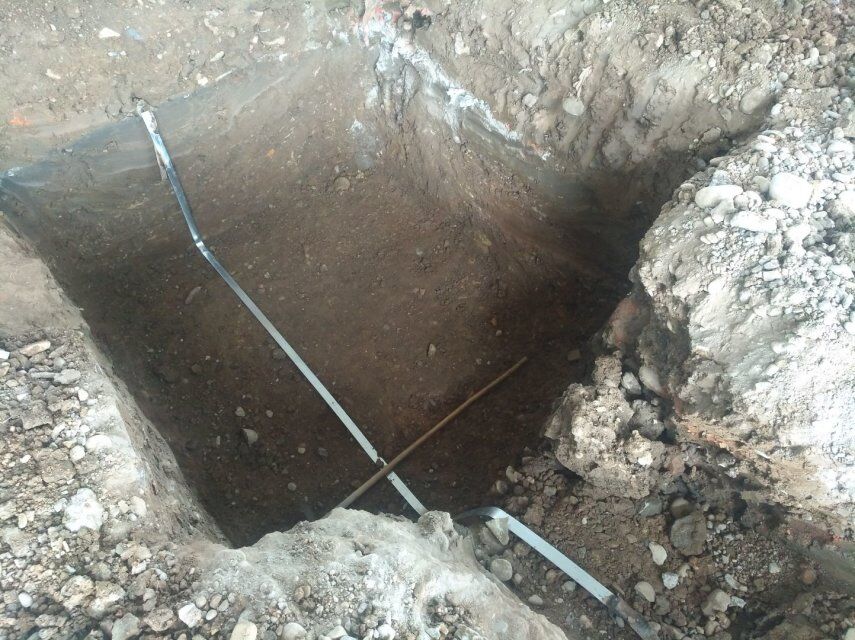

    鋼構基礎破挖開,凍庫地面破碎完成

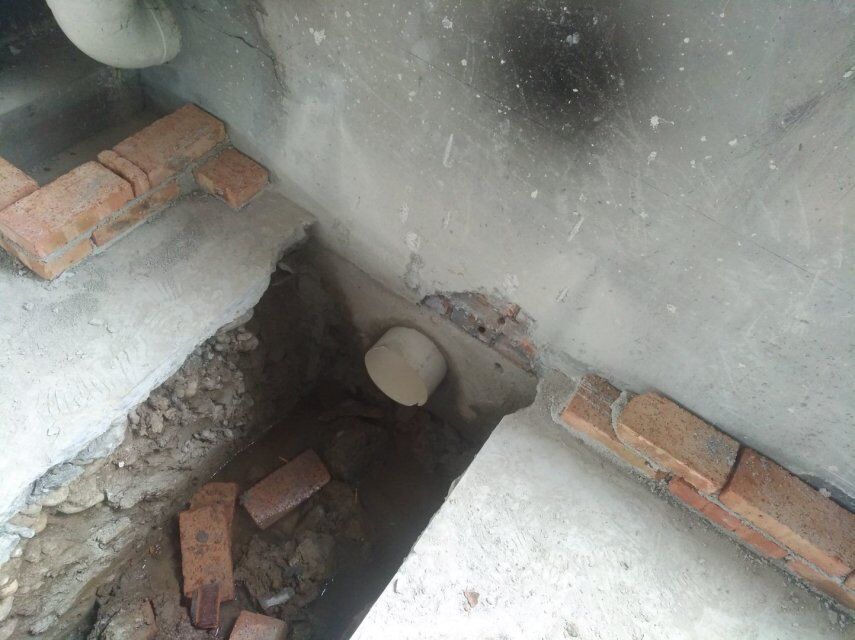

  • 2019-10-10

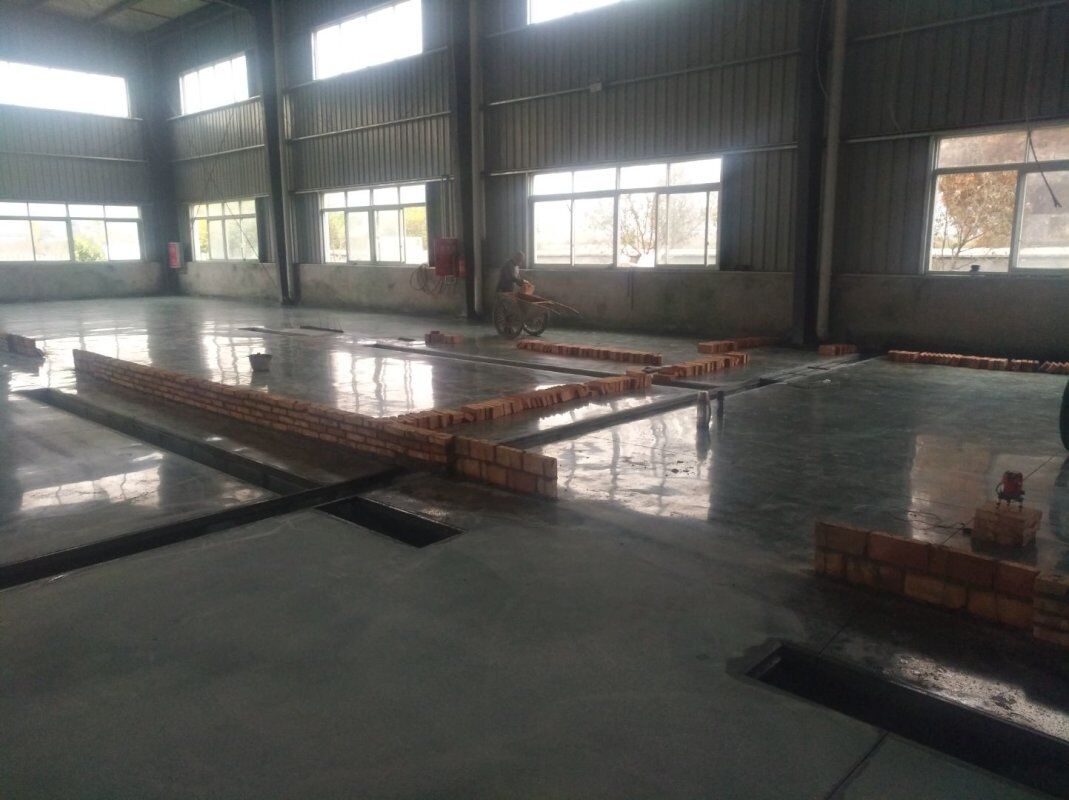

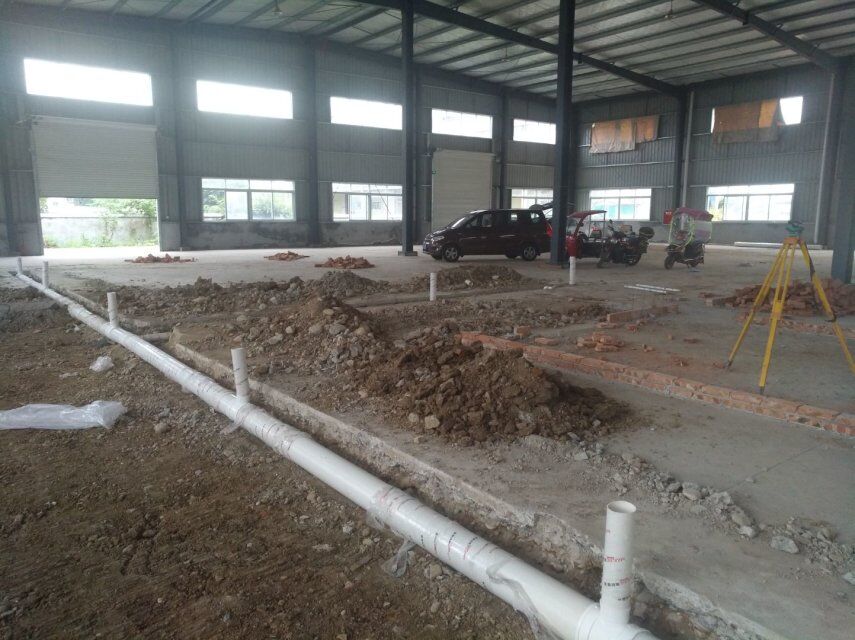

    廠房施工現場:1,排水溝地磚完成90%; 2,速凍庫隔絕層管路鋪設完成,回填完成,混凝土墊層澆筑完成;

  • 2019-10-09

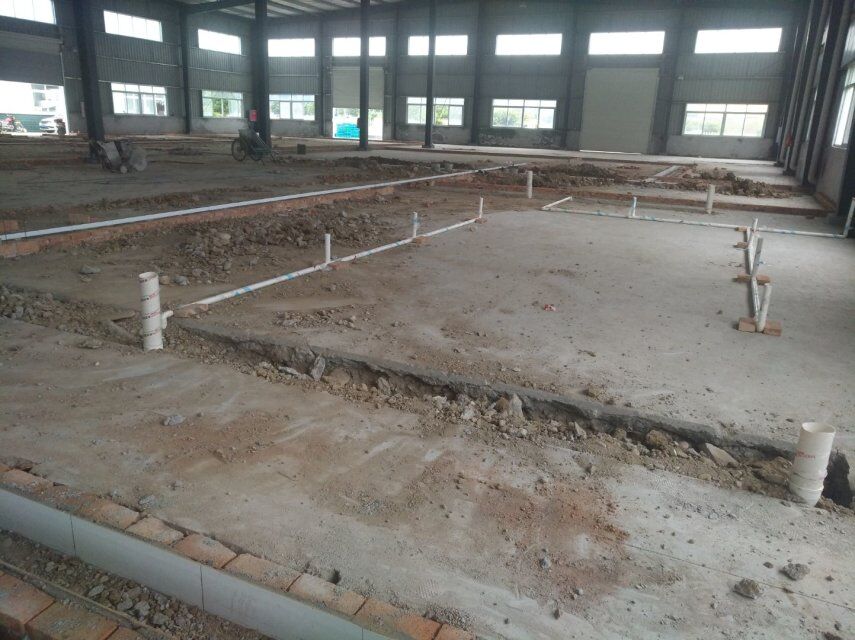

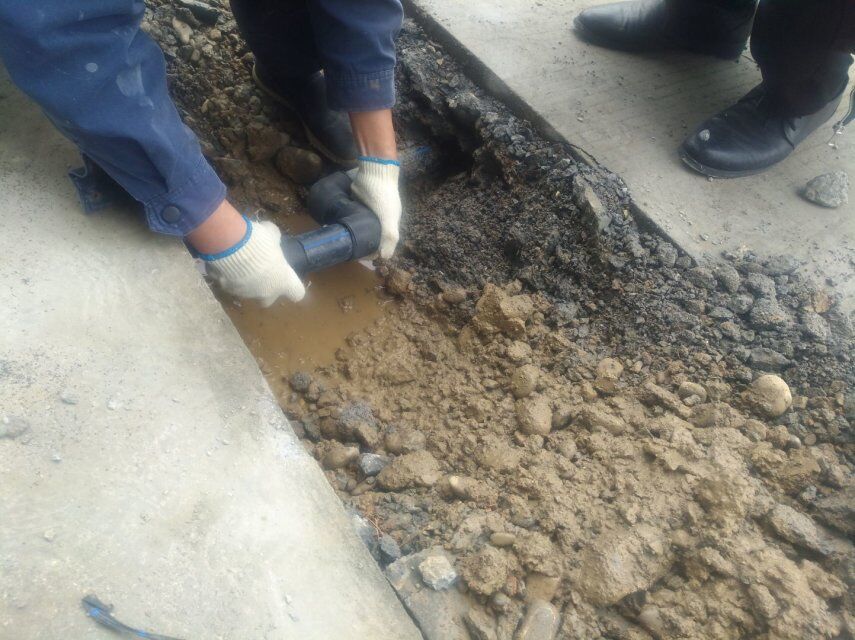

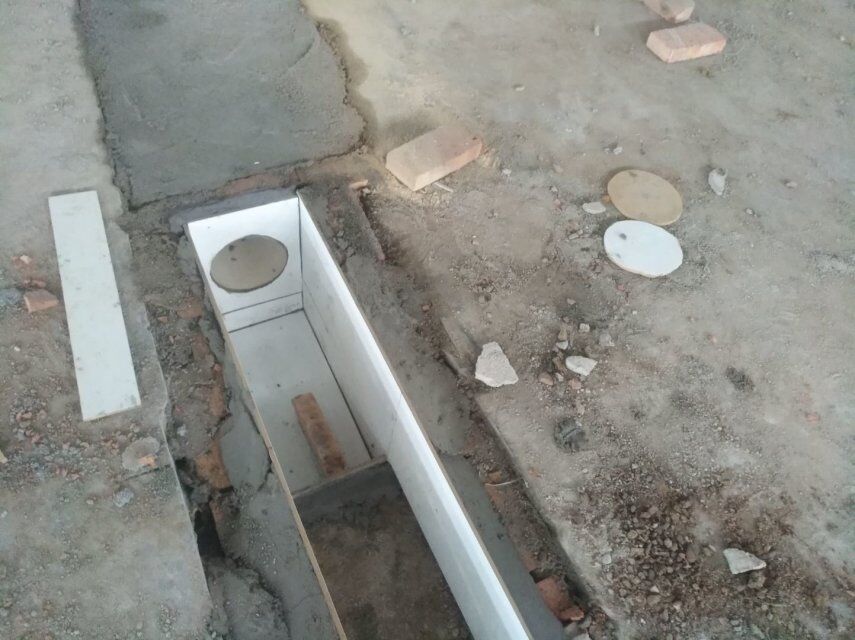

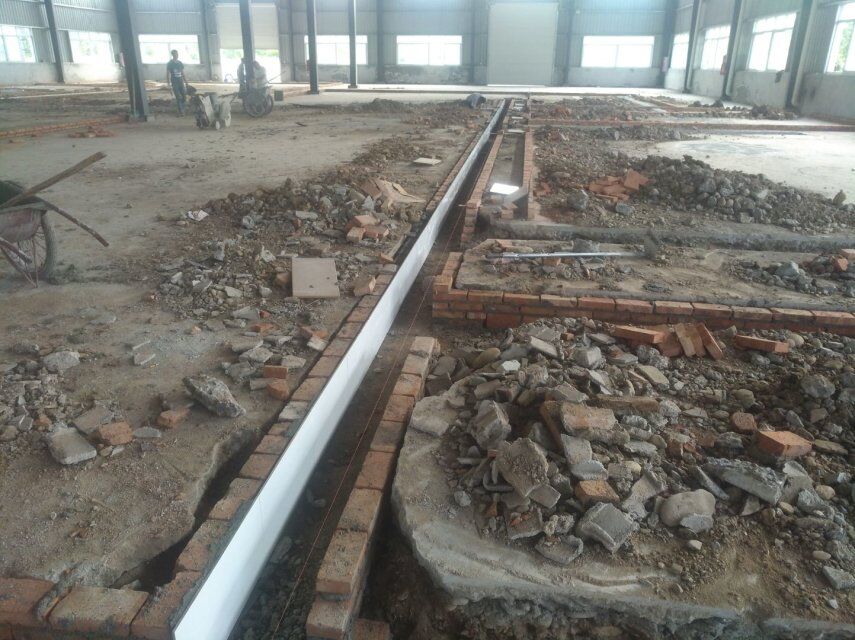

    1,排水溝砂漿墊層完成,地磚完成20%; 2,排水溝沉淀池完成, 3,主排水暗管安裝完成

  • 2019-10-08

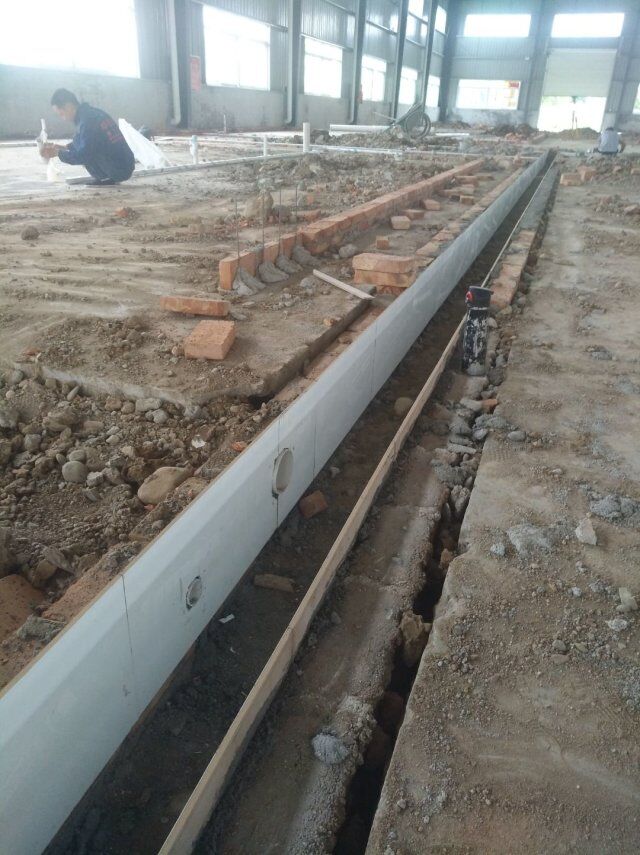

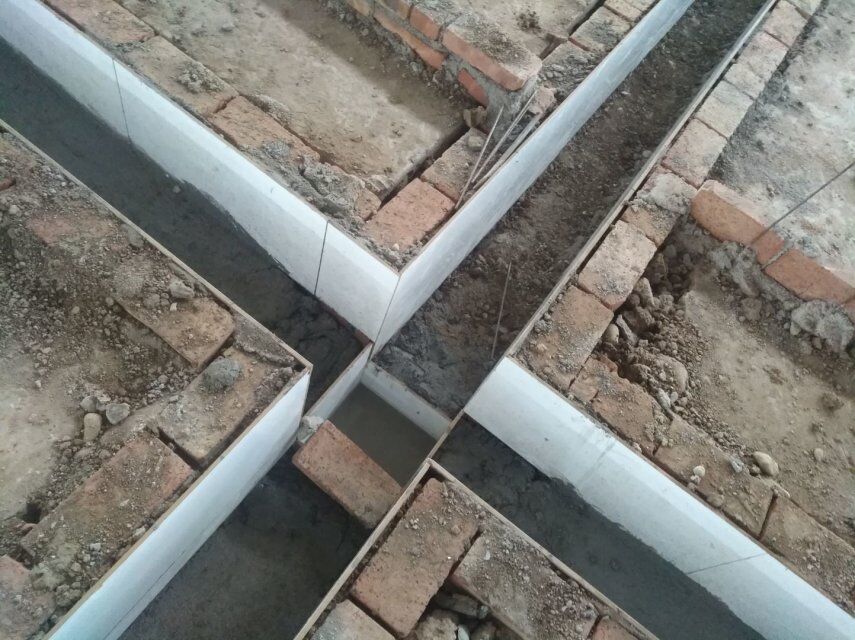

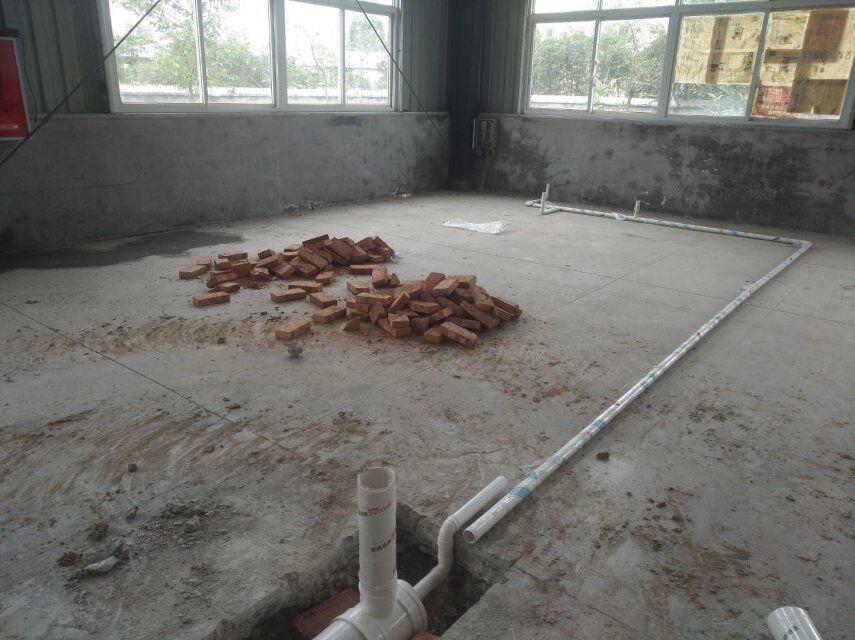

    1、排水溝貼磚基本完成完成;2,排水溝放線找坡及回填完成;3,新增排水暗管安裝完成,4,排水溝不銹鋼收邊條修整;

  • 2019-10-08

    擋水墻基層施工,凍車間地面破挖完成

  • 2019-09-30

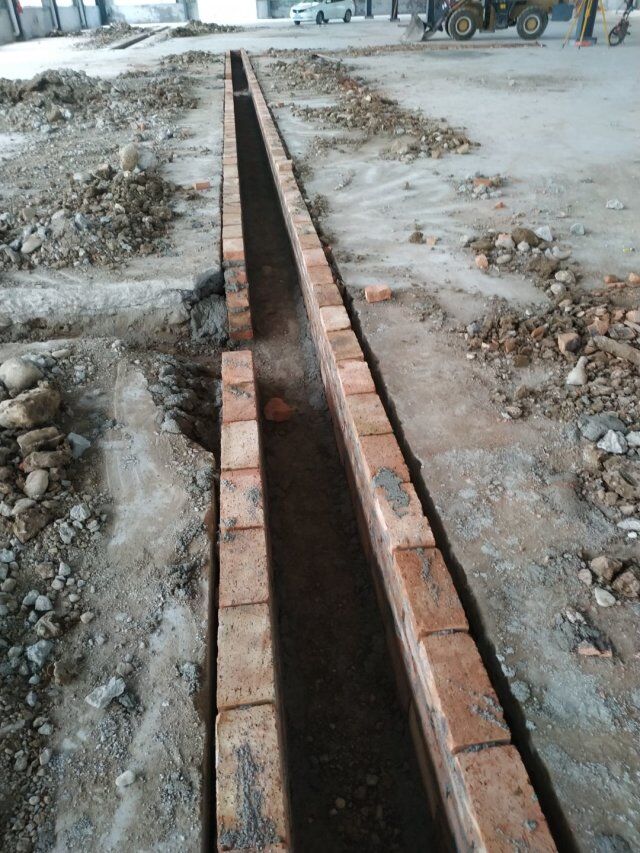

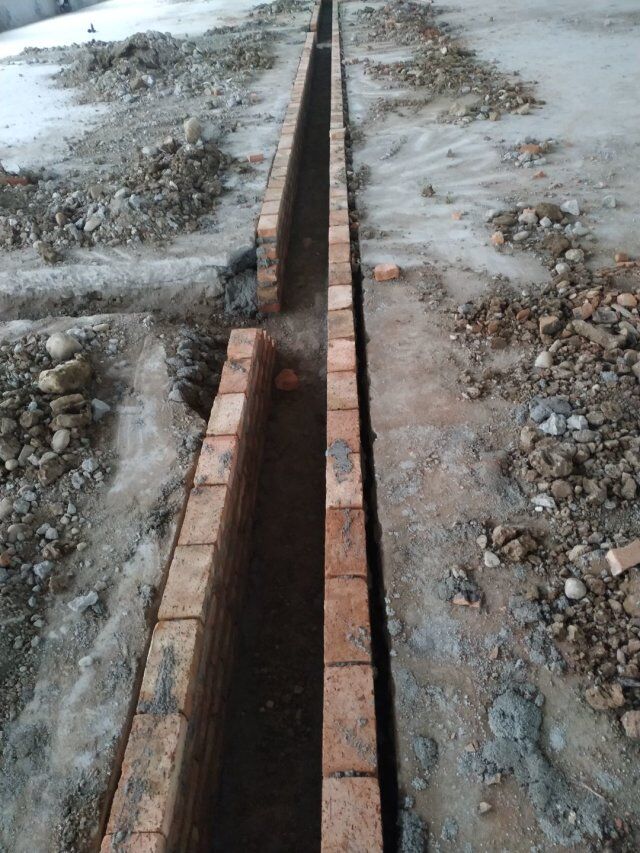

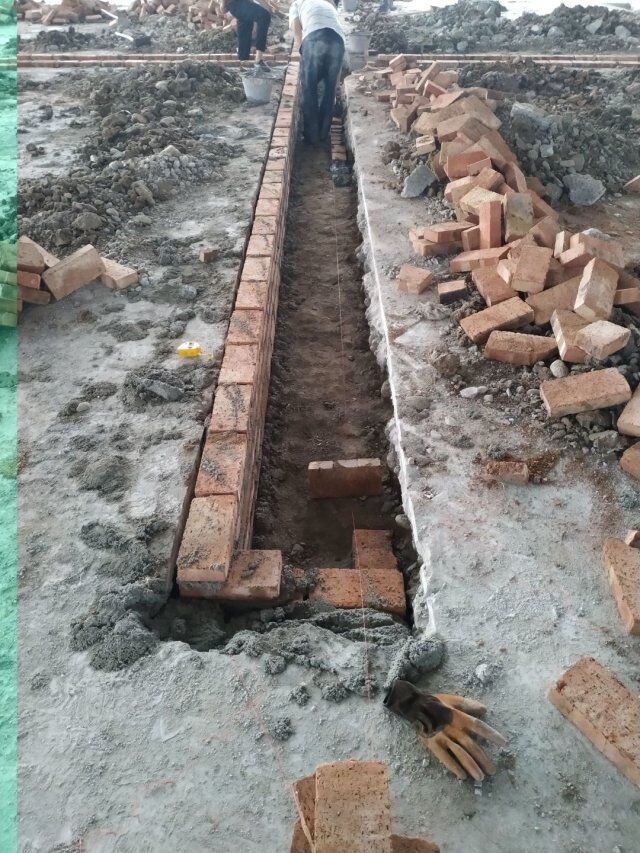

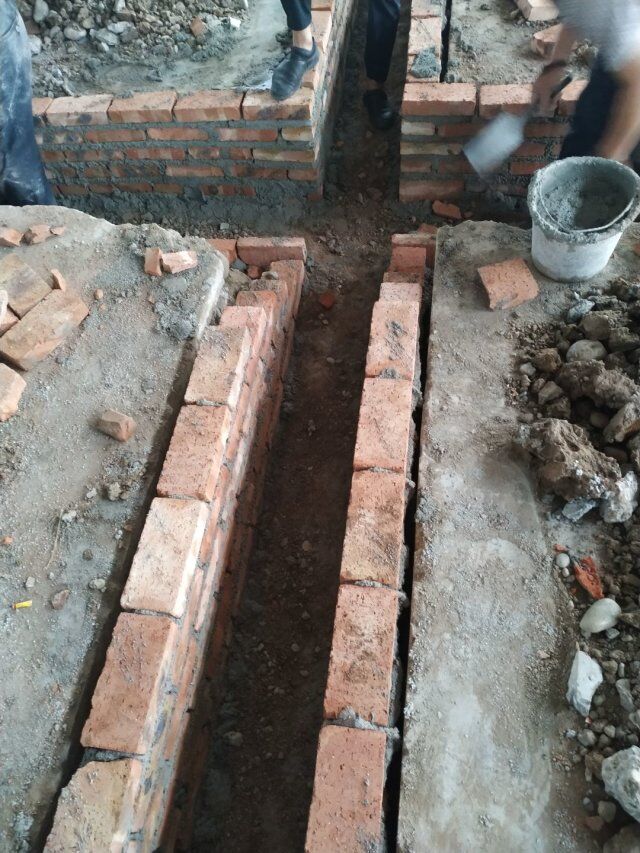

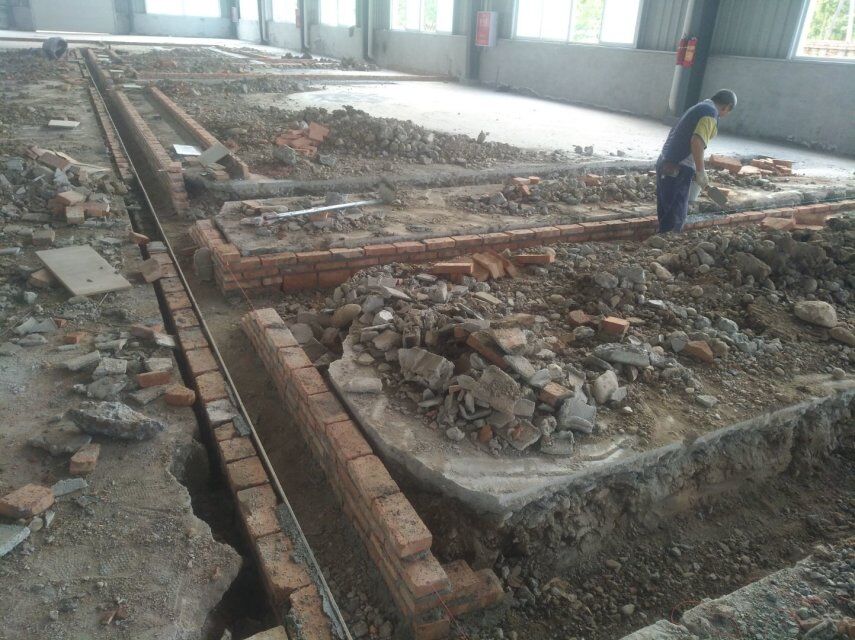

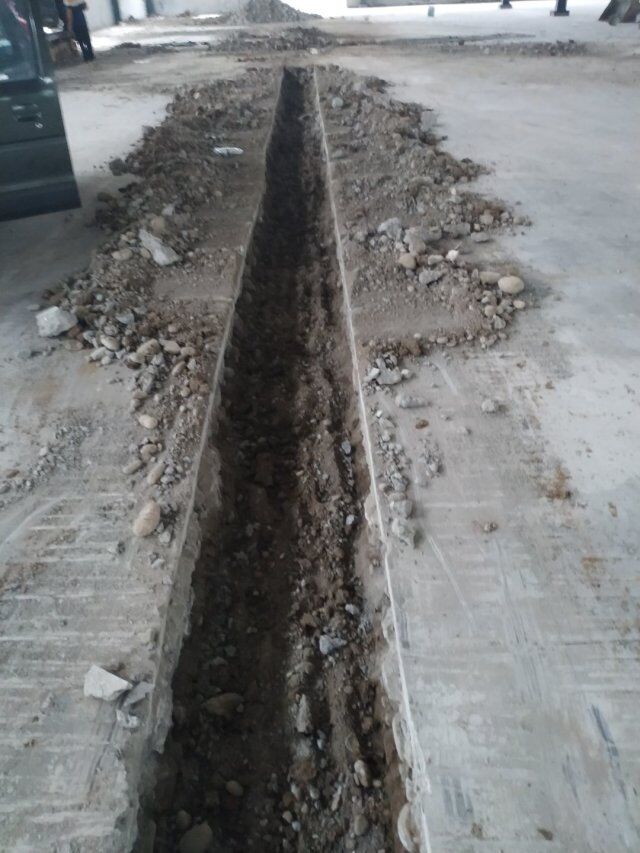

    排水溝砌磚

  • 2019-09-29

  • 2019-09-26

    四川七叔婆食品有限公司廠房裝修二期工程廠房裝修現場,廠房排水溝切縫完成

  • 2019-09-23

    現場放線完成
